发布管理如何做好上线?项目成员效率提升与操作步骤

发布管理做不好上线,通常不是因为团队少了一张计划表,而是因为“谁在什么条件下做出什么动作”没有被说清楚:代码已合并却没人确认配置,测试通过却没有回滚方案,业务负责人以为发布完成,值班同学却还在等监控指标。我的判断是,发布管理的核心不是把上线步骤写得更细,而是把风险识别、准入判断、执行协同和上线后验证串成一个可追踪的决策闭环。对项目成员来说,效率提升也不是少开几次会,而是减少等待、返工和临时找人。

一、先讲结论:上线管理要管决策,不只是管时间

1. 发布管理的目标是让风险可见、动作可控

我在梳理发布流程时,最常遇到的误解是把“按计划发布”当成发布管理的全部。按时上线当然重要,但如果发布后出现错误,没人知道先停流量、回滚版本还是修复配置,那么准时只代表风险被准时带到了生产环境。

一套可执行的发布管理,至少要回答五个问题:这次要变更什么、谁判断可以发布、上线前还缺什么、异常时由谁采取什么动作、上线后用什么证据确认成功。五个问题能够在一个发布记录中找到明确答案,才算具备基本的管理能力。

我会把“发布完成”定义为一个结果状态,而不是一个操作动作:版本已部署、关键业务路径验证通过、监控在观察窗口内稳定、已知问题有明确责任人和处理期限。只点了部署按钮,不能算发布完成。

2. 效率提升要看等待和返工,而不只看工时

团队常用“发布花了几小时”衡量效率,却忽略了时间究竟耗在了哪里。一个发布窗口持续四小时,可能其中只有二十分钟是实际部署,其余时间都在等测试确认、补审批信息、找配置负责人或协调业务验收。

因此,我建议把发布耗时拆成准备耗时、等待耗时、执行耗时、验证耗时和返工耗时。拆开后,团队才知道该优化自动化、职责边界,还是准入质量。直接要求成员“再快一点”,往往会把未解决的协同问题转化成操作风险。

观察对象 要回答的问题 适合采用的改进
等待时间 工作是否因缺少确认或依赖而停住? 明确责任人、响应时限和依赖关系
返工时间 发布信息是否反复补充或变更? 前置校验变更范围、版本和验收条件
执行时间 部署、验证和回退是否依赖手工操作? 标准化脚本、自动化检查和演练
异常恢复时间 出问题后能否快速判断影响并止损? 定义监控阈值、决策人及回滚触发条件

3. 工具的价值在于减少信息断点

对于跨职能项目,发布信息散落在任务系统、聊天记录、文档、代码仓库和监控平台里,会造成一种“每个人都有信息,但没人拥有完整上下文”的局面。工具不是流程的替代品,但可以把发布任务、责任人、依赖、测试结果和决策记录连接起来。

以 PingCode 这类面向中大型企业、适用于百人以上组织的项目管理平台为例,团队可以把需求、研发任务、缺陷、发布计划和验收记录关联起来,减少跨项目追踪时的信息搬运。实际效果取决于字段设计和团队是否持续使用;如果只是把原来的表格原样搬进系统,信息断点不会自动消失。

二、背景和真实场景:发布为什么会从“计划内”变成“临时战”

1. 一个版本通常不是一项工作的终点

一次版本上线往往同时涉及产品范围确认、研发合并、测试验收、配置准备、数据变更、灰度策略、业务通知和上线后观测。每个环节的完成状态都可能依赖另一个环节,而依赖关系并不总是按组织架构排列。

例如,测试负责人可以确认功能通过,但无法确认生产配置已经生效;研发可以确认代码可部署,却未必知道业务团队是否准备好接受流量;运维可以执行变更,却不一定有权判断产品表现是否符合预期。发布不是单个角色的工作,而是一组明确决策与交接的组合。

2. 最容易出问题的是交接边界

一次典型的“看起来准备好了”场景是:开发在群里说功能已完成,测试在缺陷系统中关闭问题,发布负责人根据日历安排窗口。真正开始上线时才发现,测试环境使用了旧配置,数据库变更说明没有明确执行顺序,业务验收人当天无法到场。

这类问题并非单纯的执行失误。它们的共同根因是交接条件不完整:上游只报告“已完成”,没有给出可供下游判断的证据。把“完成”改成“完成并提供验证依据”,是发布流程中成本很低、效果明显的一步。

3. 远程协作和多项目并行会放大信息成本

小团队可以靠熟悉彼此来弥补流程缺口,但团队人数、项目数量和系统依赖增长后,口头同步会迅速变成瓶颈。一个人可能同时维护多个版本,另一个人则需要在不同项目间确认同一项基础服务的变更影响。越依赖个人记忆,越容易出现漏通知和重复确认。

企业规模扩大后,发布工作还会遇到窗口冲突、变更审批和业务时段限制。对于百人以上的组织,单靠一个群聊和一张总表通常难以支撑长期追溯。此时应让发布对象、影响范围、审批状态和执行记录可检索,而不是把所有决定都压在发布负责人脑中。

4. 发布顺利不代表流程可靠

一次没有事故的上线,不能证明流程设计正确。可能只是流量低、变更简单,或者有经验丰富的同事临场补救。相反,一次小故障如果被及时发现、快速回退,反而能帮助团队验证告警、权限和决策链是否真实有效。

我更愿意用“可重复、可解释、可恢复”判断流程成熟度。可重复意味着另一组成员能按记录完成;可解释意味着事后能够还原关键决策;可恢复意味着异常发生时有明确的止损路径。三者比“过去几次都没出问题”更能说明体系是否可靠。

发布管理如何做好上线?项目成员效率提升与操作步骤

三、常见误区:看上去管得很细,实际上没有降低风险

1. 把流程表单越做越长

增加字段并不等于增加控制能力。若发布申请中要求填写二十多项信息,但没人依据这些信息做准入判断,成员只会把表单当成必须完成的行政手续,甚至复制上次内容。

我建议每个字段都能对应一个决策:是否影响数据、是否涉及外部接口、是否需要灰度、是否存在回退限制。无法说明字段用途的内容,不宜要求每次发布重复填写。必要的背景信息可以关联需求或技术方案,避免重复录入。

2. 把审批人数当作风险控制强度

审批链长不必然更安全。如果审批人只点击同意,却不负责判断任何风险,流程只是增加等待。真正有效的审批应与风险等级匹配:低风险常规变更可以采用标准化授权,高风险变更则要求技术、业务和安全等相关角色提供明确意见。

审批不是让更多人承担同一份责任,而是让有判断能力的人在适当节点作出可追溯决定。发布负责人负责组织信息和执行节奏,不应被默认要求替所有专业角色背书。

3. 把“测试通过”当成上线准入的全部条件

测试通过说明测试范围内的条件满足,不意味着生产变更的所有前提都具备。上线仍需关注配置差异、数据库兼容、外部依赖、权限、流量策略、监控和回滚限制。

尤其是数据结构变化,如果新旧版本不能兼容,回滚可能不再是“切回旧版本”那么简单。此时发布方案需要说明数据如何迁移、是否能逆向恢复、哪些步骤不可逆,以及出现异常时如何保持业务可用。

4. 用“零事故”单独评价团队

零事故容易成为不恰当的绩效目标,诱发隐瞒轻微故障、避免必要变更或把问题归因于个人。团队应同时看变更成功率、回滚情况、发现时间、恢复时间、重复问题和发布频率。事故数量本身需要结合业务规模与变更暴露量理解。

如果团队一年发布十次且没有事故,与一个月发布数百次且没有严重事故,并不能简单比较。统计口径至少要说明时间范围、发布次数、纳入的变更类型,以及“失败”的判定方式。

5. 过度追求全自动化

自动化能降低重复操作和手工差错,但无法替团队做所有业务判断。若发布对象、验收标准和异常处理逻辑仍不清晰,把流程自动化只会更快地执行错误步骤。

合理顺序是先标准化,再自动化,最后持续观测。先把可重复的任务定义清楚,再自动检查必填项、依赖状态、测试结果和部署步骤。涉及不可逆数据变更或高风险业务决策的环节,仍需要有权限的人进行确认。

6. 发布完成后立刻关闭事项

发布后立即把任务标成完成,容易忽略缓存刷新、定时任务、异步队列、账务对账和实际用户路径等延迟暴露的问题。观察窗口应该依赖系统特性,而不是机械规定统一时长。

例如,低流量后台工具的观察重点可能是错误日志和任务执行状态;支付或订单系统则要关注成功率、重复请求、队列堆积和关键业务指标。验证项应与变更影响相匹配。

四、专业判断逻辑:先分级,再设置闸门和责任边界

1. 用变更影响面判断风险等级

我建议先用影响面和可恢复性做初筛,而不是只看代码行数或工期。改动少也可能涉及核心交易路径;改动较多也可能被隔离在低风险内部工具。至少应评估用户范围、数据敏感度、依赖数量、可逆性和业务时段。

风险维度 低风险信号 高风险信号 对应的管理动作
用户影响 内部少量用户或非关键路径 大范围用户或关键交易流程 高风险变更增加灰度和业务验收
数据影响 无持久化数据变更 涉及迁移、删除或格式变更 明确备份、兼容与恢复路径
依赖复杂度 单服务、依赖稳定 多服务联动或外部接口变更 核对上下游版本和联络人
可恢复性 可快速切回旧版本 状态不可逆或回退成本高 增加演练、分阶段放量或双写校验

这里的低、中、高风险不应成为固定标签,而应对应不同的准入条件。对于低风险变更,流程要轻;对于高风险变更,控制要深。把所有变更都套用最高等级,会让团队绕开流程;把所有变更都视作常规操作,则会让真正需要关注的事项失去辨识度。

2. 把准入条件写成可验证的证据

“测试充分”“方案完善”“相关人员已知悉”都是模糊表述。一个能执行的准入项要说明由谁确认、看什么证据、什么情况下不通过。例如,“核心下单路径通过”可以关联测试记录;“回滚可行”可以要求指出版本切换、数据恢复或流量切回的具体步骤。

准入证据不一定需要复杂文档。低风险发布可以是任务链接、自动化结果和简短变更说明;高风险发布可能需要影响评估、演练记录、监控面板和业务验收人确认。重要的是证据与风险相称,并能在发布后追溯。

3. 明确谁有权做出关键决定

发布负责人、执行人、技术责任人、测试责任人、业务验收人和事故指挥角色,未必由六个人担任,但职责不能混为一谈。特别要事先明确谁可以宣布开始、谁能暂停、谁能决定回滚,以及当负责人暂时失联时由谁接替。

一个实用方法是围绕关键决策建立责任表,而不是只罗列参与人姓名。人员名单会变,职责边界必须能够被新成员理解。对于跨时区团队,还要标注响应渠道和替补联系人,不能假设所有人在发布窗口都在线。

4. 设定停止条件,不只设定开始条件

很多发布计划详细写了何时开始,却没有写什么情况下必须暂停。没有停止条件,现场人员就会因“已经做了一半”或“窗口快结束了”而继续推进,形成沉没成本偏误。

停止条件应尽量量化,例如错误率超过业务设定阈值、核心交易成功率下降、关键队列持续积压、数据校验不一致或监控缺失。阈值需由系统基线和业务容忍度制定,不能把示例数值直接复制到所有产品。

5. 用复盘推动流程改变,而非只记录故障

发布复盘不应止于“发生了什么”。我会继续追问:哪个信号最早出现、谁当时掌握该信号、为什么没有触发动作、如果不依赖某位资深同事,流程还能否正确运行。答案往往能指向缺失的监控、模糊的责任或未被验证的假设。

复盘结论必须转成有责任人、有期限、可验收的改进任务。若“加强沟通”成为主要措施,通常说明问题还没有被拆解。更好的措施是补充发布准入校验、明确故障触发阈值、增加灰度观察或把容易遗漏的步骤纳入自动检查。

发布管理如何做好上线?项目成员效率提升与操作步骤

五、案例与数据观察:把发布耗时拆开,才能找到真实瓶颈

1. 案例背景:三个团队共用一个上线窗口

下面的案例是匿名化的流程推演,用于说明诊断方法,不代表某家企业的真实统计。一家企业级软件团队有三个研发小组,分别负责业务服务、数据接口和管理后台。团队每两周安排一次集中发布,发布前通过聊天工具确认事项,问题记录分散在多个系统中。

表面上看,发布按时开始,技术人员也按计划完成部署。但复盘后发现,窗口前半段经常用于确认依赖状态;测试需要重复询问版本号;业务验收人在多个群中收到不同的发布时间;出现小问题时,团队先争论是否继续,再查找回退说明。

这个案例的重点不是“沟通不够”,而是协作信息没有绑定到同一个发布对象。每个角色都做了自己的事情,却没有统一的状态视图,导致同一问题被多次确认,关键信息在执行窗口才被发现。

2. 先建立基线,再提出改进目标

我不会一开始就承诺“上线时间缩短一半”。先选取一段有代表性的观察期,统计发布次数、平均等待时间、临近窗口变更次数、回滚率和验证完成率。统计时应排除计划取消的发布,并单独标注紧急变更,避免把不同类型混在一起。

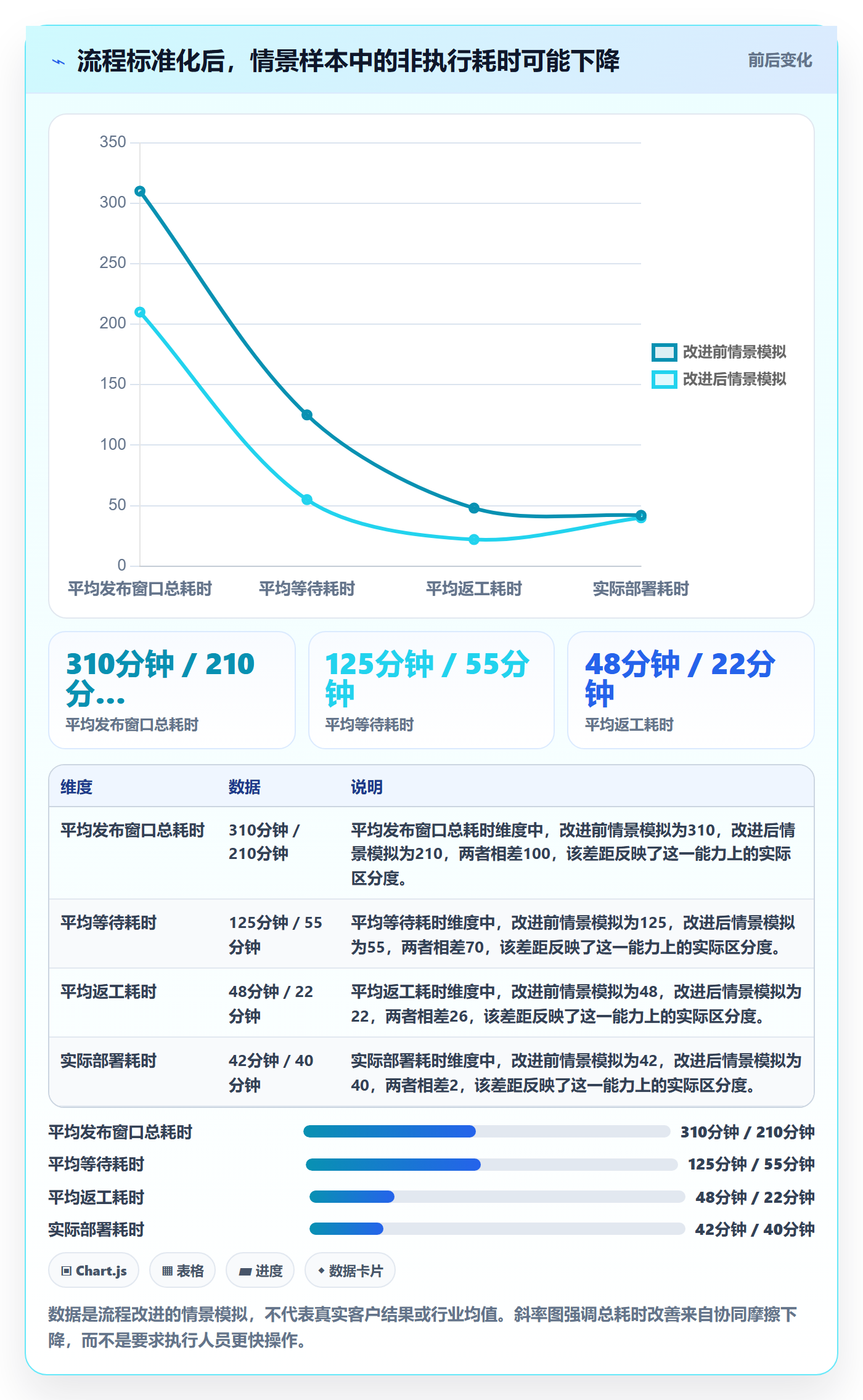

对这个情景推演,我采用六次发布作为演示样本。每次发布记录开始准备、实际执行和验证结束时间,并记录阻塞原因。样本数量不适合推导行业结论,但足以演示团队如何从“大家觉得很慢”转向可讨论的流程事实。

3. 改进重点不是增加会议,而是减少缺口

第一步,把需求、缺陷、版本、负责人、测试结论和回滚说明关联到统一发布记录。第二步,设定发布前的冻结时间:冻结后如果出现范围变化,必须重新判断影响,而不是默认沿用原批准。第三步,按风险等级分配检查项,低风险不重复走高风险审批。

第四步,发布窗口内只保留关键状态同步:开始、阶段完成、异常、停止或回滚、验证完成。第五步,上线后把观察结论和遗留问题回写到关联事项。成员不再需要从多个聊天记录拼出当前状态,负责人也能快速看出卡点属于资料缺失、依赖等待还是执行异常。

发布管理如何做好上线?项目成员效率提升与操作步骤

4. 看指标时必须同时看风险与质量

如果只观察发布耗时,团队可能通过缩短验证时间得到漂亮数字。效率指标必须和质量指标配对:变更失败率、回滚率、上线后缺陷率、告警发现时间、恢复时间以及发布后遗留问题数量,都应结合变更类型看趋势。

也要区分“发布失败”和“发布中止”。按停止条件主动取消一个风险过高的变更,未必是流程失败;如果团队因为发现证据不足而停止发布,这可能说明准入机制正在发挥作用。指标定义应鼓励及时止损,而不是惩罚谨慎判断。

指标 建议口径 解读注意点
发布准备完整率 发布前达到准入条件的变更数除以计划发布数 需说明准入项是否按风险等级区分
等待耗时占比 等待确认时间除以发布窗口总耗时 应标注等待原因,不能把全部等待归咎于个人
变更失败率 造成回滚、热修或业务影响的变更数除以总变更数 要明确失败判定及紧急变更是否纳入
恢复时间 从影响被确认到服务恢复的时间 应关注分位值和严重程度,不只看平均值
发布后遗留率 观察期结束仍需处理的问题数除以发布数 需区分已知低风险事项和影响核心路径的问题

六、可执行操作步骤:从立项到观察期关闭

1. 第一步:建立发布对象和范围边界

发布前先明确本次交付包含什么、不包含什么。范围至少包括版本标识、需求或缺陷链接、服务或模块、目标环境、计划窗口和影响用户。若某项工作没有进入本次发布对象,就不要靠口头默认为它会一起上线。

同时标明变更之间的依赖关系。例如,接口版本是否必须先于调用方发布,数据库扩展是否必须在应用切换前完成。依赖可以通过列表呈现,但要写清前置条件和负责人,不能只有一串系统名称。

2. 第二步:识别风险和不可逆动作

围绕用户影响、数据变化、外部依赖、权限变更和回滚能力进行评估。遇到不可逆操作时,单独标记并解释恢复办法。数据库删改、数据重算、密钥轮换和对外协议调整,都不应被埋在普通的发布描述里。

评估结果应直接影响发布策略。高影响且难回退的变更,可以拆成兼容阶段与清理阶段:先让新旧逻辑共存,再逐步切换流量,确认稳定后才清理旧结构。这样做会延长变更周期,却能降低一次操作失败造成的损失。

3. 第三步:定义验证标准和上线成功条件

测试通过需要说明测试范围和关键结果。对核心业务路径,要写明哪些动作必须成功、哪些数据必须一致、哪些指标不能越过阈值。若只是说“测试已完成”,上线人员无法判断验证是否覆盖本次风险。

上线成功条件要包括业务表现和技术表现。例如,页面能够打开只是最低限度,还可能需要确认订单创建、消息消费、数据写入、权限校验或报表结果。观察窗口长度根据业务周期与风险决定,不宜为了赶紧关闭事项而统一压缩。

4. 第四步:检查发布准备度

发布前由指定负责人进行一次准入核对,重点不是逐字复述所有材料,而是确认关键证据齐全、依赖可用、责任人到位、回滚路径可执行。若有缺项,应决定补齐、延期还是降级发布,并记录作出决定的理由。

  1. 核对发布范围、版本号和目标环境是否一致。
  2. 确认测试结论、缺陷状态和未解决风险是否明确。
  3. 确认配置、权限、证书、密钥和外部依赖已经准备。
  4. 确认数据变更顺序、备份状态和兼容策略。
  5. 确认监控、告警、业务验收和联系渠道可用。
  6. 确认回滚触发条件、执行人和替补人员。

5. 第五步:按阶段执行并设置停顿点

发布步骤应包含明确的阶段边界,例如部署、健康检查、小流量验证、扩大流量和全面开放。每个阶段结束后应有继续、暂停或回退的决策点。对于无法分流的系统,也可用分模块、分租户或分批任务降低单次影响。

执行期间避免把所有信息塞进聊天流。发布负责人应记录当前阶段、已完成动作、待确认事项和下一项决定。若出现异常,先保护用户和数据,再判断继续执行是否安全;不要为了维持计划而把异常当作可忽略的噪声。

6. 第六步:确认回滚不是“写了就算有”

回滚方案至少要说明回退对象、执行步骤、预计耗时、数据处理方式、功能影响和回滚后的验证方法。对于涉及状态变更的系统,仅部署旧版本未必能恢复数据一致性,因此要把数据恢复、补偿任务和业务对账纳入方案。

如果团队从未实际演练过回滚,就应把它视为未经验证的假设。低风险服务可以在测试环境演练,高风险系统则应在发布前确认关键步骤、权限和依赖。并非每次都要进行完整生产回退演练,但至少要确认人员知道如何操作。

7. 第七步:观察业务结果,不只盯技术日志

发布后按计划观察核心指标。技术层面看错误率、延迟、资源和队列;业务层面看关键操作完成率、异常订单、数据一致性或用户反馈。指标应该围绕变更的影响路径选取,不能把所有监控面板都贴进发布记录,造成真正重要的信号被淹没。

如监控信号正常但业务路径未验证,不能草率宣布完成。反过来,如果某项技术指标短暂波动但没有用户影响,也要基于预设阈值和趋势判断,不应因单点异常一律回滚。关键是把判断依据写下来,让现场决策可复盘。

8. 第八步:关闭发布并沉淀改进

关闭前记录实际版本、执行时间、验证结果、未解决问题和后续负责人。若发生暂停、回滚或临时修复,应记录触发信号、决策时间、影响范围和恢复方式。没有异常也要保留必要的验证记录,避免“顺利”只存在于参与者记忆中。

复盘问题应转为后续工作,并标注优先级。对重复发生的资料缺失,可以增加自动校验;对依赖等待,可以提前建立依赖负责人机制;对监控盲区,可以补充指标。一个流程改进是否有效,要在后续发布中重新验证。

发布管理如何做好上线?项目成员效率提升与操作步骤

七、不同团队和不同变更的行动建议与取舍

1. 小团队:先减少重复确认,不要先搭复杂审批

小团队成员角色重叠,沟通链路短,最有价值的改进通常是统一发布记录、明确检查项和建立简单回滚方案。可以从一页发布清单开始,不必立即引入多级审批或复杂的风险评分。

取舍在于灵活性和可追溯性。流程太轻,信息容易依赖个人记忆;流程太重,成员会觉得每次改动都在填写文档。建议先挑核心系统试行,记录哪些字段真正帮助了判断,再逐步扩展。

2. 多团队组织:优先解决依赖和状态可见性

多团队并行时,发布管理的主要成本常来自依赖不透明:上游接口何时稳定、数据任务是否完成、谁负责验收。此时应建立统一的发布日历和版本状态视图,并把跨团队依赖关联到具体负责人和交付物。

取舍是统一规范与团队自治。所有团队使用同一套字段和阶段,便于横向汇总,但可能不适合每个业务域。可以统一核心信息,如版本、风险、责任、验证和回滚;具体执行细节留给各团队根据系统特性补充。

3. 高频发布团队:减少人工门槛,强化自动反馈

发布频率高且变更粒度小的团队,应优先自动化可重复检查,例如构建状态、自动化测试结果、依赖扫描、部署审批条件和监控验证。每次都人工重复核对同一类信息,会把成员时间消耗在低价值工作上。

但高频不等于可以省略风险判断。系统若缺少灰度、快速回退和变更追踪能力,单纯增加发布次数会放大故障暴露。自动化投资应先覆盖失败可检测、影响可限制、恢复可执行的环节。

4. 低频核心系统:把演练和恢复能力放在前面

对金融、交易、身份、主数据等核心系统,低频发布不代表低风险。由于团队缺少经常操作的肌肉记忆,发布前应特别检查权限、备份、数据兼容、外部依赖和故障联络机制。

取舍是发布速度与操作确定性。多一次演练和审批会延长准备周期,但对于恢复困难、用户影响大的变更,这种成本通常值得承担。流程要避免为了“按窗口上线”压过风险评估。

5. 紧急修复:流程可以缩短,关键控制不能消失

紧急修复时,完整文档可能来不及准备,但仍要保留最小控制:明确影响、确认执行人、验证修复目标、准备回退、通知相关人员。修复后再补齐记录和复盘,不应把紧急通道变成常规通道。

如果紧急变更频繁出现,应追查为何问题总在生产阶段才暴露。长期依赖紧急流程,常说明测试覆盖、故障发现、需求冻结或版本安排存在系统性缺口。紧急流程是应急能力,不是绕过正常管理的快捷按钮。

6. 采用项目管理平台:先建立关联,再追求报表

团队选择项目管理平台时,先验证它能否连接发布对象与研发任务、缺陷、测试结果、责任人和版本记录。以 PingCode 这类项目管理平台为例,适合中大型团队围绕需求、研发和交付建立可追踪的协作链条;是否适用仍需根据权限模型、现有工具链、部署方式和组织流程评估。

不要先以仪表盘数量判断工具价值。若数据来源不统一、状态定义不一致,报表会把分歧包装成精确数字。建议先选一个产品线或一个核心发布流程试点,观察成员是否少做重复登记、依赖是否更早暴露、复盘能否快速还原事实。

团队情境 优先解决的问题 建议保留的控制 需要避免的做法
小团队、低风险 信息集中和责任明确 发布清单、验证结果、简易回退 照搬大型组织的多层审批
多团队、多依赖 依赖可见和状态一致 统一发布对象、联络人、阶段状态 只靠群消息同步关键决定
高频、小批量变更 减少重复人工操作 自动检查、灰度、监控和回退 把高频误解为不需要风险分级
低频、核心系统 恢复能力和变更可解释性 演练、数据保护、双人核验 因操作少而省略准备
紧急修复 快速止损并留下记录 最小审批、验证和回退路径 让紧急通道成为常态

八、发布管理的最终判断:先做可恢复,再做更快

1. 不要把效率等同于缩短流程

发布过程中的每一个步骤,都要判断它是在降低不确定性,还是在重复搬运信息。降低风险的检查应该保留并做得更可靠;只为填表而存在的步骤应删掉;重复确认可以通过关联记录或自动校验减少。

效率不是把准备、验证和复盘压到最短,而是让需要判断的人更早拿到可信信息,让成员少等、少返工、少临时找人。真正成熟的流程,往往让高风险变更花更多时间准备,让低风险变更更轻松地通过。

2. 先把发布失败变成可控事件

没有任何流程能够保证每次变更都成功。更现实的目标是及时发现异常、限制影响范围、恢复服务并保留事实。团队如果只能依靠资深同事临场判断,就应先提升记录、监控和恢复能力,而不是急着追求更高发布频率。

我认为发布管理最重要的成熟信号,不是团队从未回滚,而是团队知道何时该回滚、谁能下决定、如何确认恢复,并能把一次异常转化为下一次更可靠的操作。

3. 下一步从一个真实发布开始

如果要立即启动改进,我建议选择一个近期要上线的变更,不要先花数周设计一套完美制度。把变更范围、风险、负责人、依赖、验收条件、停止条件和回退方案写清楚,并在发布后记录各阶段实际耗时和阻塞原因。

下一次发布再根据证据调整:等待占比高,就改善依赖确认;返工多,就提升准入质量;异常发现晚,就补监控和业务验证;回退困难,就拆分变更或先演练恢复。发布管理的改进不是多一张表,而是让每一次上线都比上一次更可判断、更可协作、更可恢复。

常见问题解答(FAQ)

1. 上线前怎样判断版本已经具备发布条件?

我以前觉得测试通过、开发说没问题,就可以安排上线,结果临近发布才发现配置和验收口径对不上。现在我想知道,有没有一套简单的判断方法,能避免发布会上才暴露问题?

不要把“测试通过”当成唯一的上线条件。可以用一张发布检查表逐项确认:需求是否验收、严重缺陷是否清零、数据变更是否验证、配置是否核对、监控与回滚方案是否可用、业务负责人是否确认。比如一个小型版本可以设定明确门槛:阻断级缺陷为零,核心流程回归通过,未关闭的普通缺陷逐项记录影响和负责人;

任何一项没有证据,就标为待确认,而不是口头默认通过。判断重点不是表格填满了没有,而是每个风险是否有人负责、是否有应对动作。

2. 项目成员怎样分工,才能减少上线前的等待和重复确认?

我参与过几次发布,最耗时间的不是执行操作,而是大家在群里反复问谁负责、现在轮到谁。想把任务拆细一些,但又担心流程变复杂,怎样划分职责比较实用?

按发布节点分配唯一负责人,并把协作人和完成证据写清楚。一个可执行的分工是:发布负责人维护时间表并做放行判断,开发负责人处理部署与变更,测试负责人确认回归结果,运维负责人检查环境和监控,业务负责人完成关键流程验收。每个任务至少写明负责人、截止时间、前置条件和完成标准;

例如“部署完成”不能只写一句状态,而要附上版本号、环境和部署结果。这样能减少多人同时追问,也避免任务被误认为“别人会处理”。

3. 一场发布会应该按什么操作步骤推进?

我不确定上线步骤应该写到多细:写成“部署、验证、发布”似乎太粗,写到每个按钮又很难维护。有没有一种粒度,既能让新人照着做,也不会让发布文档变成没人更新的说明书?

按“准备、执行、验证、观察、收尾”五段编排,每一步只写足以判断是否继续的信息:操作人、输入条件、预期结果和失败后的下一步。比如先确认发布窗口与版本号,再执行部署;部署后验证登录、核心业务提交和关键接口;随后观察错误率、响应时间及业务量,指标异常就暂停后续操作并按预案回退。

将高风险或不可逆操作写得更细,低风险的常规检查可以用清单;演练后删掉没人使用的步骤,比一开始追求面面俱到更有效。

4. 上线后出现异常,怎样决定继续观察还是立即回滚?

我遇到过上线后告警变多,但业务暂时还能用的情况,团队讨论了很久,反而错过了最佳处理时机。我想提前设定回滚标准,哪些指标和现象适合成为明确的触发条件?

回滚条件应在上线前约定,并优先选可观测、能快速核实的信号,而不是临场凭感觉决定。可以结合业务影响设置示例阈值,例如核心交易失败率连续数分钟超过基线两倍、关键接口错误持续升高,或数据一致性校验失败;具体数值要用团队自己的历史基线校准,不能照搬通用阈值。

发布时指定一名决策负责人和一名回滚执行人,记录异常开始时间、影响范围与处置结果。若问题仅影响非核心功能且有明确缓解措施,可按预案限流或关闭功能后观察;涉及数据错误、安全风险或核心链路不可用时,应优先止损并执行回滚。

核心关键词

读者评论

何
何承宇

我们团队以前也把部署完成当作发布结束,后来发现配置和异步任务的问题常在之后才出现。把观察窗口和业务验证写进完成条件确实有用,不过窗口多长还是得按系统特点定。

方
方诗涵

按风险分级审批比所有变更走同一套流程更实际。我们遇到的难点是风险等级由谁判、判断依据放在哪里;如果没有统一标准,分级容易变成临近上线时临时协商。

曾
曾静怡

文中提到拆分等待和返工时间,这点值得试试。实际记录时最好区分等待谁确认、缺什么材料,否则最后只看到耗时变长,还是很难判断该改流程还是补自动化。

文章包含AI辅助创作:发布管理如何做好上线?项目成员效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/602151
