发布怎么做?项目成员流程优化:发布管理从0到1
发布当天最容易暴露的,往往不是代码缺陷,而是“大家以为别人已经做了”:测试以为配置已核对,运维以为业务已确认,产品以为回滚方案已经准备好。发布管理从0到1,真正要解决的不是多加几张审批表,而是让每个成员在正确的时间拿到明确的信息、完成可验证的动作,并且知道出现异常时由谁决策。本文从项目协作现场拆解一套可执行的发布流程,并用明确标注的情景模拟说明如何衡量改进效果。
一、先讲核心结论:发布不是一个时间点,而是一组可验证的承诺
1. 发布管理的目标不是“按时上线”,而是“可控地改变线上状态”
我判断一套发布流程是否有效,不会先问有几级审批、用了多少工具,而会先看三个结果:变更内容是否明确,风险是否有人负责,异常时是否能在约定时间内停止扩散或恢复服务。准点上线是进度结果,不等同于发布成功。一个版本准时上线,却在高峰期出现未监控的错误、无人敢回滚,仍然是管理失败。
因此,发布管理应当被定义为:围绕一次生产环境变更,对需求范围、交付物、验证证据、上线窗口、责任人、监控和回退进行协同控制的过程。这里的“发布”不只指软件版本,也包括配置调整、数据迁移、权限策略变更、模型或规则更新等会改变线上行为的动作。
我的核心判断是:发布流程的最小有效单元不是审批单,而是“变更项 + 责任人 + 验证证据 + 停止条件 + 回退路径”。这五项缺一项,团队就可能在关键时刻临时补信息;五项齐全,才有条件把发布从依赖个人经验变成团队能力。
2. 从0到1,先建立闭环,再增加自动化和审批
刚开始搭建流程时,团队常常急着选工具、做复杂状态、配置多层审批。我更建议先把闭环跑通:提出变更、评估影响、准备发布、执行验证、观察结果、复盘改进。流程必须让成员看得懂、做得到、留得下证据,才值得进一步自动化。
对中大型企业或百人以上组织,跨团队依赖、权限边界、合规要求和发布频率通常同时存在。PingCode这类项目管理平台可以用于承载需求、任务、缺陷、发布计划和责任关系,但平台并不自动等于流程。字段设计错了、责任人含糊了、状态没人维护,换什么工具都只能把混乱搬到线上。
初始阶段可以先用一张统一发布清单,把所有项目都要求回答的关键问题固定下来,再根据系统风险增加差异化控制。目标不是所有变更都走同样的重流程,而是低风险变更快速通过,高风险变更有足够验证和授权。
| 判断维度 | 有效发布管理的表现 | 容易误判为有效的表现 |
|---|---|---|
| 范围 | 每个上线项可对应需求、代码或配置变更 | 发布单写了版本号,但内容无法追溯 |
| 责任 | 执行、验证、业务确认和决策角色明确 | 群里很多人都在,却没有最终负责人 |
| 证据 | 测试结果、检查记录和监控阈值可查看 | 只写“已测试”“确认无误” |
| 恢复 | 回滚或止损条件、执行人、验证方式明确 | 认为“出问题再说” |
| 反馈 | 上线后有观察窗口和复盘入口 | 部署完成就关闭事项 |
二、背景和真实场景:发布为何会从一个任务变成多人协作事故
1. 一个发布窗口里,实际发生的是多条依赖链交汇
发布前,产品需要确认范围和业务影响,研发需要冻结交付内容并提供变更说明,测试需要确认验证覆盖,运维或平台团队需要检查环境与执行窗口,业务负责人需要安排验收或公告,客服和支持团队则要知道用户可能遇到什么变化。每个角色都可能只完成自己手里的任务,却没有人确认这些任务能否组成一个完整的上线条件。
因此,发布问题常常不是某个成员“不负责”,而是依赖关系没有显式化。比如数据库脚本依赖应用版本,配置项依赖新接口,客服公告依赖最终功能范围,监控告警又依赖新的业务指标。如果这些关系只存在于某个同事的记忆里,那么任何人员请假、临时插单或范围变化,都可能造成遗漏。
我会把一次发布拆成四类信息:变更信息、执行信息、验证信息和决策信息。变更信息回答“改了什么”;执行信息回答“谁在何时做”;验证信息回答“如何证明正常”;决策信息回答“满足什么条件继续、暂停或回退”。只有这四类信息互相连接,发布才不是一串孤立任务。
2. 发布失控常表现为“局部都完成,整体没有准备好”
一个常见情景是:测试已经通过,代码也已合并,运维窗口也已预约,但测试通过的版本与最终准备发布的版本并不一致;或者发布包准备好了,业务验收却基于旧配置完成。团队每个环节都能说“我做完了”,但没有一个角色能证明“当前待发布对象就是已经验证过的对象”。
另一个情景是责任人太多而授权人缺失。群聊里有研发、测试、产品和运维,所有人都在等待“负责人确认”,却没人知道负责人是谁。尤其在异常发生时,工程师可能看到错误率上升,业务又担心影响用户,决策延迟本身会扩大损失。
第三类情景是发布成功定义过于狭窄。部署系统显示任务成功,只能说明部署步骤执行完成,不等于用户关键路径正常,也不等于数据一致、告警有效或业务指标稳定。把“部署成功”直接当作“发布成功”,会让团队失去上线后的观察和验证。
3. 不要把情景模拟数据误读为行业基准
为了说明流程改进如何评估,本文后续会使用一组情景模拟数据:假设一个跨职能团队每月发布若干次,先观察流程缺项和人工等待,再比较流程调整前后的指标。它用于演示衡量方法,不代表某家企业的真实统计,也不是行业平均值。
实际落地时,建议先采集本组织连续四至八周的基线数据。样本不足时不要急着宣称流程让效率提升了多少;发布周期、变更规模、系统风险和节假日安排都可能影响结果。对团队有价值的不是漂亮的百分比,而是能解释差异来自哪里,并据此做出下一轮调整。

三、常见误区:流程越厚,不一定越安全
1. 误区一:把审批节点当作风险控制
多一个审批人,只有在这个人能检查特定风险、拥有必要信息并对结果负责时,才增加控制能力。否则,审批只是增加等待时间。审批人如果只能看到“版本号、上线时间、申请人”,却看不到变更范围、验证证据和回退方式,就无法做出有意义的判断。
我通常要求每个审批角色回答一个问题:他具体在防什么风险?产品确认业务范围,测试确认验证覆盖,运维确认执行条件,安全或数据负责人确认相应的专项风险。若某节点无法说清自己的控制对象,应该考虑合并、改为并行检查,或把判断写入自动校验规则。
高风险变更需要授权,但授权不是让更多人“签字免责”。有效授权要明确决策边界:谁可以批准进入窗口,谁可以下达暂停,谁可以授权回退,遇到争议时谁有最终决定权。
2. 误区二:所有发布都走同一套重流程
给每一次改字、调整开关、迁移核心数据都安排相同的会议和审批,会让低风险变更积压,也会让成员形成“反正都要走流程”的形式主义。风险控制应当与影响面、可逆性、用户可见性和数据敏感度相匹配,而不是与组织层级相匹配。
我建议至少建立三个风险档位。低风险变更可以依靠标准检查和自动验证快速完成;中风险变更需要明确业务验收、窗口和观察负责人;高风险变更则要进行专项评审、演练或分阶段放量,并确认升级和回退路径。风险分级不是降低标准,而是把有限的审查资源放在真正需要深度判断的地方。
3. 误区三:发布清单越长越完整
清单的价值不在条目数量,而在于能否减少遗忘、暴露关键依赖。几十条没有责任人、没有适用条件、没有完成证据的项目,只会把“想过了”误当成“验证了”。我更愿意从十来个能影响上线决策的问题开始,再基于事故、复盘和审核要求逐步扩展。
每条检查项应尽可能写成可以判断的状态。例如,与其写“监控已检查”,不如写“已确认本次变更对应的错误率、延迟或业务完成率指标,阈值、观察人和告警接收渠道已记录”。前者只能表达态度,后者才能支持操作。
4. 误区四:回滚方案等同于“重新部署旧版本”
有些变更可以直接回到旧版本,有些却涉及数据结构、外部通知、第三方调用或用户已产生的业务数据,简单回滚反而会制造第二个故障。发布前必须判断变更是否可逆、逆向操作是否安全、回退后数据如何处理,以及回退是否需要业务补偿。
对于不能简单回滚的变更,替代方案可能是关闭功能开关、限制受影响范围、暂停写入、启用兼容逻辑或分批迁移。回退方案的核心不是“把时间倒回去”,而是预先约定如何把风险控制在可接受范围内。
5. 误区五:只看部署耗时,不看等待和返工
发布任务在执行系统里可能只花十分钟,但前面等确认、找责任人、补测试证据和协调窗口花了数天。单看部署耗时,会误以为流程很快;单看从需求到上线的总时长,又可能把等待、开发、测试混在一起,找不到瓶颈。
我会把周期拆为准备时间、排队等待时间、实际执行时间和上线观察时间,同时记录返工次数、临时变更数量和发布后异常。这样才能分清楚,是工程执行慢,还是审批等待长;是测试资源不足,还是需求边界经常变化。
四、专业判断逻辑:先分风险,再定门槛,最后决定自动化
1. 用影响面、可逆性、可观测性和复杂度评估风险

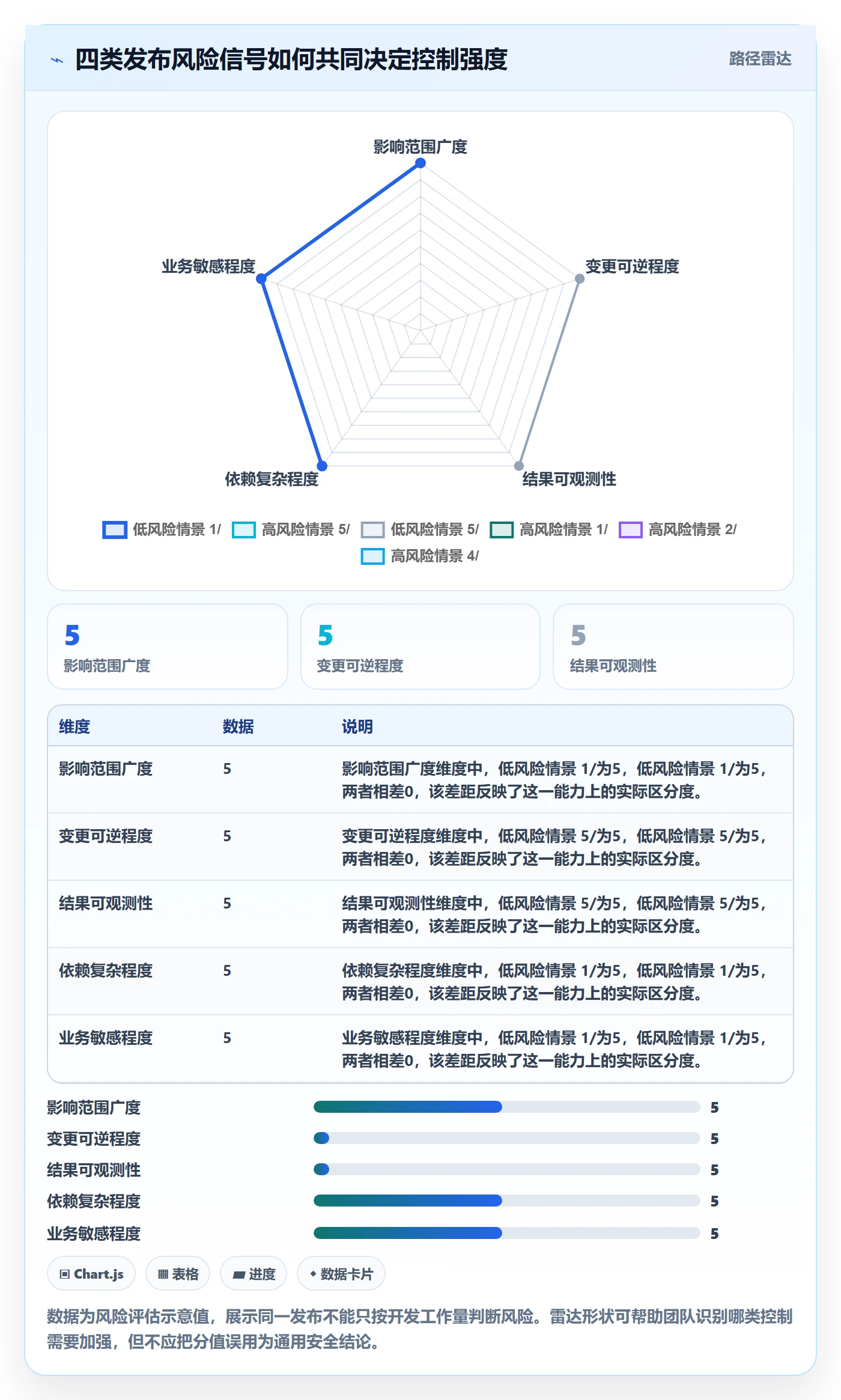

发布风险不适合只用“简单、普通、复杂”的主观标签。我会从四个维度做初步判断:影响面有多大,可逆性有多强,结果能否被及时观察,变更涉及多少依赖和系统边界。每个维度可以采用低、中、高三级描述,评估结果用于确定检查深度,而非制造一个看起来精确的风险分数。
例如,内部管理页面的文案调整,影响面小、可逆性强、可观测性高,通常可走轻量流程。涉及核心交易链路和数据库结构的调整,影响面大、回退复杂,且错误可能不会立即显现,应提高评审和验证要求。一个小改动如果触及权限或敏感数据,也可能因风险性质而提升等级。
| 维度 | 低风险信号 | 需要提高控制的信号 |
|---|---|---|
| 影响面 | 内部少量用户或隔离环境 | 核心业务、广泛用户或多个系统 |
| 可逆性 | 可通过配置或版本快速恢复 | 写入数据、外部副作用或迁移不可逆 |
| 可观测性 | 有明确指标和即时告警 | 影响延迟显现,依赖人工发现 |
| 依赖复杂度 | 单服务、依赖稳定且已验证 | 跨团队、多系统或依赖未确认 |
| 业务敏感度 | 故障可容忍且影响有限 | 涉及资金、隐私、合规或关键承诺 |
2. 将发布门槛写成“可验证条件”,不要写成口号
门槛的作用是让团队知道何时可以继续、何时必须停下。比如“测试通过”需要对应测试范围和结果;“业务确认”需要明确确认人、验收路径和未覆盖项;“具备回退能力”需要说明回退执行方法、负责人和预期验证结果。
我会把门槛分为进入发布窗口前、执行期间和观察期结束后三类。进入窗口前确认发布对象、依赖、授权、测试与回退;执行期间确认关键步骤和暂停条件;上线后确认用户关键路径、监控信号和观察时长。不同系统可以有不同阈值,但每个阈值都必须有解释和责任人。
3. 把“谁做什么”与“谁有权决策”分开设计
执行者、验证者、业务确认者和最终决策者不一定是同一个人。小团队可以一人承担多个角色,但应清楚记录角色,而不是让所有人默认互相兜底。高风险变更尤其要避免执行人独自判断是否继续,因为他可能同时承受进度压力和故障判断压力。
我通常把协作责任分成三层:执行责任负责完成操作,验证责任负责提供结果证据,决策责任负责在达到条件时批准继续或要求停止。责任模型不必追求复杂表格,关键是成员能在一分钟内找到当前问题该找谁、谁能拍板。
4. 自动化优先消除重复判断,不替代专业判断
自动化适合处理确定性高、重复频繁、输入输出清晰的工作,例如检查必填字段、确认关联任务状态、比对发布版本、生成执行记录、触发监控观察或通知相关人员。它不适合替代对业务影响、数据风险和回退可行性的专业判断。
如果一项规则每次都要成员临时解释,就不应急着自动化。先把规则和例外条件讲清楚,观察一段时间,再把稳定部分交给系统执行。否则,自动化只是把不合理流程执行得更快,甚至把错误扩散得更快。

五、从0到1搭流程:让成员知道何时做、做什么、留下什么
1. 第一步:定义发布对象和发布边界
每个发布计划都需要一个可识别对象:版本、变更集合、环境和计划窗口。成员应能从发布记录追溯到需求、缺陷、代码、配置或数据操作。发布范围变更时,要能看出新增、移除和替换了什么,而不是只更新一个含糊的版本名称。
在使用项目管理平台时,我会优先把发布实体与需求、研发任务、测试缺陷和相关交付物建立关联。对于PingCode这类面向中大型团队的平台,关联关系和权限管理可以帮助跨团队共享上下文;但具体字段应从组织实际工作方式出发,避免为了“数据完整”要求成员重复填写同一内容。
2. 第二步:指定角色,并规定响应时限
至少要明确发布协调人、执行人、验证人、业务确认人和异常决策人。某些组织还需要安全、数据、合规或客户支持角色。关键不是把所有人都拉进发布群,而是明确每个角色的参与条件、交付物和响应要求。
响应时限不一定要写成一刀切的分钟数,可以按风险档位设定。例如低风险检查要求在发布窗口前完成,高风险业务确认要求在评审时明确结论;对于夜间窗口,应提前确定无法联系到决策人时的默认动作。默认动作通常应是暂停,而不是在信息不全时继续。
3. 第三步:设置准备、执行、观察和关闭四个阶段
状态不宜过多,但要能表达真实进展。一个可操作的初始模型是“准备中、待执行、执行中、观察中、已完成、已中止”。如果团队已经有成熟的开发和测试状态,不要把这些状态复制进发布流程;发布状态应聚焦跨职能协作和上线决策。
阶段切换要有条件。比如从准备中进入待执行,意味着范围、责任、验证和回退信息齐备;从执行中进入观察中,意味着部署步骤完成,关键检查已经开始;从观察中进入已完成,则要求关键指标稳定、业务路径验证通过,并且没有待处理的重大异常。
4. 第四步:建立最小发布清单
初始清单应短到成员愿意使用,又完整到能识别主要风险。可以从下面这些问题开始,再根据系统特点调整:
- 本次发布包含哪些需求、缺陷、代码、配置或数据变更?是否存在未纳入的临时改动?
- 发布对象、目标环境和计划窗口是否已明确?依赖项是否按顺序安排?
- 测试覆盖了哪些关键路径?未覆盖部分是什么,由谁接受相关风险?
- 业务验收由谁完成?验收依据是什么,结果记录在哪里?
- 上线后关注哪些技术指标和业务指标?阈值、观察人和观察时长是什么?
- 达到什么条件暂停或回退?由谁执行,回退后怎样验证?
- 哪些内部团队、客户或支持人员需要提前获得通知?公告内容是否与实际范围一致?
5. 第五步:规定发布变更和紧急发布的例外机制
真实流程一定会遇到计划外变化。临时修复、供应商故障、法规期限或线上事故可能要求加急发布。例外机制不是绕过管理的通行证,而是明确哪些检查可以压缩、哪些安全条件不能省略、由谁批准、事后多久补全记录。
我建议把例外分为“计划内范围调整”和“紧急发布”。计划内调整要更新变更清单、重新评估受影响的测试和依赖,并通知相关角色。紧急发布可以缩短会议和等待,但仍要保留变更范围、执行人、回退或止损方式、决策人和上线后验证证据。
6. 第六步:用复盘结果更新规则,而不是只追责
复盘的重点不是追问“谁没填表”,而是找到流程为什么没有暴露风险:字段是否难懂,责任是否不清,自动化是否误报,团队是否受到不合理的进度压力,回滚演练是否真实可用。只要流程条件没变,提醒一次成员并不会让问题消失。
建议每次复盘至少留下一个可执行改进项,包含责任人、截止时间、验证方式和后续检查日期。若连续多个发布都出现相同缺项,就应调整模板、规则或协作路径,而不是继续在群聊里提醒“下次注意”。

六、案例与数据观察:用一组情景模拟看流程改进如何验证
1. 模拟场景:跨职能团队每月发布,问题集中在等待和信息补齐
设想一个由产品、研发、测试、运维和业务代表组成的团队,每月进行多次版本发布。原流程通过群聊协调,发布内容散落在需求系统、文档和个人消息中。团队回顾后发现,主要摩擦不是部署操作耗时,而是版本范围反复确认、测试结论无法对应最终对象、业务验收人临时寻找,以及上线后没有统一观察窗口。
团队没有立刻采购新系统或设置大量审批,而是做了四项调整:统一发布记录入口;强制关联本次变更项;把执行、验证和决策角色分开记录;将“观察中”设为正式阶段,并要求关联指标和异常处置人。为避免单纯归因于工具变化,团队同时记录发布规模和风险等级。
2. 指标设计:不以“成功发布次数”作为唯一结果
发布成功率看起来直观,但如果团队把失败定义得过窄,或者把有影响的缺陷都归类为“上线后优化”,这个指标就会失真。我更倾向于组合观察:发布准备完整率反映前置质量;等待时间揭示协作阻塞;发布后异常率衡量线上结果;回退或止损耗时衡量恢复能力;范围变更率用于发现计划稳定性问题。
指标必须同时有口径和使用限制。例如“发布后异常率”需要说明异常的严重等级和观察窗口;“准备完整率”需要明确分母是所有计划发布还是最终执行发布;“平均等待时间”最好进一步区分等待业务确认、测试资源和运维窗口的时间。否则,数字上升或下降都无法解释。
| 指标 | 建议口径 | 适合回答的问题 | 容易出现的误读 |
|---|---|---|---|
| 准备完整率 | 窗口开始前满足必需条件的发布数 ÷ 计划发布数 | 发布准备是否前置完成 | 条目过少会让完整率虚高 |
| 发布等待时间 | 从条件齐备到实际开始执行的时间,并按阻塞原因拆分 | 主要瓶颈在排队还是执行 | 把所有等待都归为流程低效 |
| 发布后异常率 | 观察窗口内出现约定等级异常的发布数 ÷ 执行发布数 | 变更是否造成可见影响 | 窗口或严重等级不一致造成偏差 |
| 范围变更率 | 发布窗口前后新增、移除或替换项占比 | 发布计划是否稳定 | 合理紧急修复也可能被算作变更 |
| 止损耗时 | 达到暂停或回退条件至措施完成的时长 | 异常响应能力是否可用 | 只记录执行时间,不记录发现延迟 |

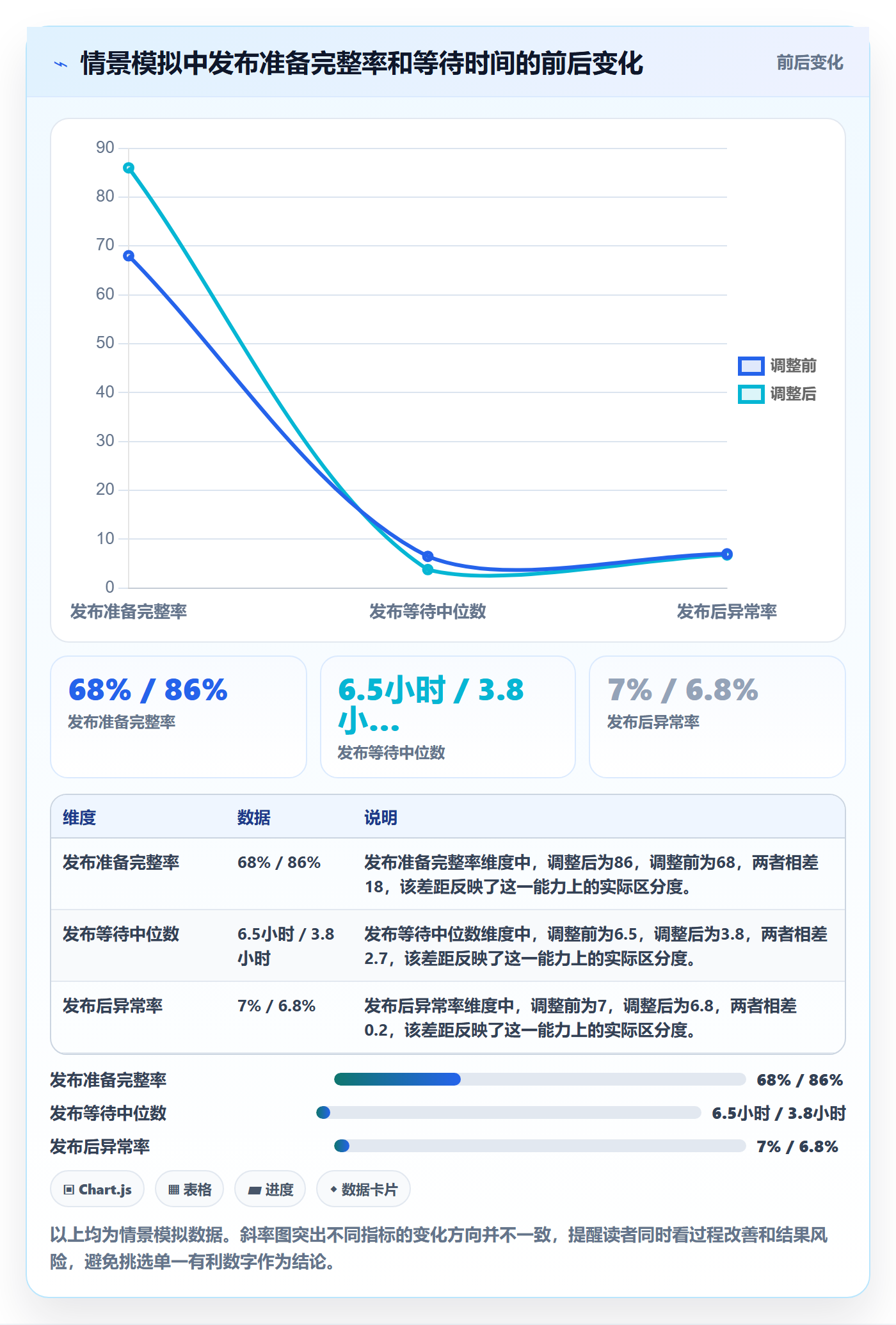

3. 情景模拟数据:完整率提升不等于风险自动消失
以下数据是用于说明分析方法的模拟观察,不是公开行业基准或某家企业真实结果。假设流程调整前,100次计划发布中有68次在窗口开始前具备完整范围、责任人、验证和回退信息;调整后,同口径记录为86次。这个变化可以提示准备质量改善,但还要核查是否因为团队缩小了发布范围、改变了“完整”的定义,或把未执行发布排除在分母之外。
再假设发布等待的中位数从6.5小时降至3.8小时,而高风险发布的上线后异常率没有明显改善。这并不必然说明流程失败:流程可能先减少了信息等待,异常率还受变更复杂度、测试覆盖和系统稳定性影响。此时应进一步查看高风险变更是否增加、异常发现时间是否缩短、止损是否更快,以及严重异常是否集中在某一类变更。
我的判断是,流程改进不应许诺“流程一上线,事故就减少”。更可信的因果链应当是:信息缺项下降,等待或返工减少,验证覆盖变得可见,异常发现和处置更快,最后才可能在较长周期内降低高影响事件的概率。短期先看过程指标,长期再评估结果指标。

4. 用分布而非平均值识别真正的堵点
平均等待时间容易被少数超长案例拉高,也可能掩盖多数发布顺畅、少数高风险发布严重阻塞的事实。建议查看中位数和分位数,并按风险等级、系统、团队、等待原因分类。比如整体等待下降,但高风险发布的第九十分位等待时间持续上升,可能说明专项评审资源不足,而不是一般流程变慢。
也要观察异常发生在发布前、发布中还是上线后。如果大部分延误集中在业务确认,解决办法可能是把验收提前到候选版本阶段,而不是增加更多开发任务状态。如果回退耗时长,优先做演练和自动化,而不是继续压缩发布审批时间。
5. 证据来源应可复核,模拟数据应与真实数据分开
流程管理涉及的指标,最好来自系统事件记录、任务状态变更、部署日志、监控告警和复盘记录,并由团队对口径进行确认。若手工统计,需保存样本范围、时间段、排除规则和计算方式。这样换人后仍能复算,也便于比较不同阶段。
公开的可靠性工程实践通常强调变更风险、监控和恢复能力,但不同组织的系统架构、业务容错和监管要求差异很大,不能直接拿某个外部数字当作自己的目标。本文没有把情景模拟包装成真实客户案例;落地时应以本组织基线为准,并在报告中明确标记实测数据、估算数据和目标值。
七、不同组织与不同发布类型的行动建议
1. 小团队或刚开始协作:先做一张可读的发布记录
如果团队人数少、系统简单、发布频率不高,不必先搭复杂审批流。先用统一记录把范围、执行人、验证人、观察指标和回退方式固定下来;每次发布结束后,用十分钟检查哪项信息最常缺失。两三轮后再判断是否需要增加风险分级或自动提醒。
小团队的优势是沟通快,风险是知识集中在少数人身上。发布记录要能让未参与讨论的人理解发生了什么,不要依赖“大家都知道”。至少让第二个人能找到执行步骤、监控位置和止损联系人。
2. 百人以上或多业务线组织:统一底座,允许风险差异
中大型组织要优先解决跨团队可见性和口径一致,而不是强迫所有业务线采用完全相同的操作细节。可以统一发布实体、风险等级、关键责任和最小数据字段,再允许不同系统配置各自的测试门槛、批准角色、发布窗口和观察指标。
借助PingCode这类项目管理平台,可以把需求、任务、缺陷和发布记录串联起来,并通过权限、状态和通知降低信息分散。但平台实施应先梳理字段来源和责任边界:哪些信息从已有系统同步,哪些由角色填写,哪些可以自动校验,哪些只在高风险发布出现。否则,成员会面对重复录入和状态维护负担。
3. 高频发布团队:减少人工等待,强化自动验证和快速止损
如果团队每天多次发布,逐次开会审批通常不可持续。应把稳定、可重复的检查前移到持续集成和自动化验证中,按变更类别设定标准发布路径。人工精力用于例外、高风险事项和自动检查无法覆盖的业务判断。
高频不意味着可以没有治理。相反,发布次数越多,越需要准确记录变更与异常的关联、监控告警的有效性,以及分阶段放量和功能开关的使用规则。流程的目标是让常规变更低摩擦,让异常变更有明确刹车。
4. 低频但高风险系统:把演练和可恢复性放在前面
核心数据、资金处理、关键基础设施或强监管系统,发布次数可能不多,但单次影响大。仅依赖文档审批不足以证明团队能在压力下执行。应定期演练发布步骤、权限切换、备份恢复、回退或替代止损,并将演练结果作为门槛的一部分。
低频系统的经验容易过期。流程中要写明关键步骤的维护责任和最近验证时间,避免文档长期未更新。对不能回滚的变更,要提前制定数据兼容、分批迁移和异常补偿策略,而不是等到窗口内才讨论。
5. 多供应商或外部依赖多:把“等待对方”也纳入计划
当发布依赖云服务商、支付渠道、硬件团队或外包供应商时,团队应明确外部确认时间、响应渠道和故障升级路径。发布计划不应只记录内部任务完成时间,还要记录外部依赖是否验证、支持窗口是否覆盖观察期,以及外部不可用时的降级方案。
对关键外部依赖,建议设定至少一种替代路径:延后发布、限制功能范围、关闭相关能力,或使用已验证的降级方案。不能把供应商“口头说没问题”当作本方风险已经消失。
八、不同情况下的取舍:快、稳、低成本不能同时无限最大化
1. 追求速度还是追求可预测性
轻量流程适合低风险、可逆且可观测的变更,速度更快,但需要团队保持清晰的自动验证和异常响应。高风险变更增加检查和演练会消耗时间,却能换取更充分的准备。选择时,不要问“审批是不是太慢”,而要问“等待究竟有没有产生有效控制”。
如果等待来自找人和补材料,应该改善协作和前置准备;如果等待来自有价值的业务验证或高风险评审,单纯压缩等待可能把风险推到线上。相同的小时数,不同的等待原因,优化方向完全不同。
2. 统一模板还是业务线自定义
完全统一可以提高跨组织可比性,也降低成员转换团队时的学习成本;但统一到具体操作细节,可能忽视不同系统的技术和业务差异。完全自定义则容易让管理层无法看见整体风险,且经验难以复用。
更稳妥的折中是统一“底线字段和决策原则”,让业务线自定义“验证细节和风险门槛”。统一底线包括范围、责任、验证、观察和止损;业务差异可以体现在指标、阈值、授权角色和例外条件中。
3. 人工审批还是自动校验
人工审批擅长处理上下文复杂、无法形式化的判断,但容易受到信息不全、响应延迟和人员经验差异影响。自动校验适合清晰规则,执行稳定且可复用,却无法替代对业务后果的理解。实践中通常是先自动检查必填项、版本关联和测试状态,再让相应角色判断风险和业务接受度。
不要把自动化覆盖率当成目标。更重要的是自动规则是否准确、失败是否可解释、错误通过是否有检测机制。如果成员不知道为什么系统阻止发布,只会寻找绕过方法;如果误报太多,自动门槛也会被逐渐忽视。
4. 集中管理还是团队自治
集中发布管理有利于掌握全局窗口和共同依赖,适合共享平台、核心系统和资源冲突明显的组织;团队自治能提高响应速度,适合边界清晰、风险较低的服务。两种方式并非二选一,可以由平台或发布治理团队维护底线规则,由业务团队承担发布质量和业务确认。
需要集中管理的通常是跨系统窗口、共享资源、关键风险和组织级指标;适合自治的通常是低影响变更、团队内部验证和标准化部署操作。边界要按影响和依赖划分,而不是按职位高低划分。
| 选择情形 | 优先做法 | 主要收益 | 需要接受的代价 |
|---|---|---|---|
| 低风险且可逆 | 轻量检查、自动验证、团队快速执行 | 减少不必要等待 | 需要持续维护监控和标准路径 |
| 高风险且影响广 | 专项评审、分阶段执行、明确授权与演练 | 提高风险可见性和处置准备 | 发布准备成本和窗口协调成本上升 |
| 高频且标准化 | 将重复检查自动化,人工聚焦例外 | 让常规发布稳定扩展 | 前期自动化建设和规则维护投入较高 |
| 低频且难回退 | 强化兼容策略、恢复演练和专项验证 | 降低不可逆操作的不确定性 | 需要保留专业人员和演练资源 |
| 多团队共享依赖 | 统一窗口协调和依赖登记,团队负责自身验收 | 减少冲突和遗漏 | 需要治理边界和升级路径 |
九、落地前四周:用小范围试运行验证流程,而不是一次性全员推行
1. 第一周:画出现状,不急着改工具
选取最近几次发布,访谈研发、测试、运维和业务代表,记录信息在哪里、谁负责、哪里等待、哪些步骤重复、上线后如何判断成功。不要只听管理者描述理想流程,也要看真实发布记录和沟通痕迹。目标是找到两三个高频摩擦点,而不是先画一张看起来很完整的流程图。
如果不同团队对“发布完成”的定义完全不同,先统一术语。有人把部署完成当终点,有人把业务验收完成当终点,也有人认为观察窗口结束才算完成。定义不一致时,后续指标无法对比,成员也会对状态更新产生分歧。
2. 第二周:设计最小模板和责任规则
把第一周发现的问题映射到最小字段、状态和角色。每个字段都要说明用途和来源:是由需求自动关联、由执行人填写,还是由验证人确认。若一个字段既无法影响决策,也不用于追溯,可以考虑删除。
同时设定风险档位和例外规则。不要在这一阶段追求完全覆盖所有极端情形,先明确最常见的发布类型、高风险类型和紧急发布类型。把未解决的例外列出来,由负责人在试运行中收集证据后再决定。
3. 第三周:选一个业务范围试跑,并记录实际耗时
选取一个依赖可控、负责人愿意参与的系统或业务线。连续记录准备耗时、等待原因、信息缺项、范围变化、上线后异常和成员反馈。团队应尽量保留原有执行节奏,只改变信息组织和责任明确方式,这样更容易判断改动带来的影响。
试跑时要观察“成员是否为了流程而流程”。如果同一条信息重复填写两次,检查是否可以关联或同步;如果状态更新没人做,检查状态是否有用、是否能自动触发;如果每次都要在群里追问决策人,就说明角色安排没有真正落到行动上。
4. 第四周:复盘指标和例外,确定下一轮改进
试运行结束后,不仅看流程是否按要求完成,还要看它有没有改善实际问题。准备更完整但等待更久,可能意味着门槛过重;等待缩短但验证遗漏增加,则可能是控制失效。把数据与案例放在一起讨论,避免只用平均数掩盖高风险个案。
下一轮只调整少量关键设计。例如统一发布范围关联、将业务验收前移、修正风险等级定义,或补齐回退演练。一次改太多,就很难判断哪项变化有效;每轮改动都要指定负责人和复查时间。

十、下一步怎么做:把流程设计成遇到异常也能运行
1. 先用三个问题检查当前流程是否可用
如果现在让一位没有参与前期讨论的成员接手发布,他能否在一个入口找到本次变更范围、执行顺序和验证结果?如果上线后关键指标异常,团队是否知道达到什么条件应暂停、由谁决定、谁负责执行?如果负责同事临时无法到场,是否有明确的替补人和可复用记录?
只要其中一个问题没有答案,就说明流程还依赖口头协作或个人记忆。先补最关键的责任、证据和止损信息,不必立刻重构整个项目管理体系。
2. 用最小可行发布记录启动第一轮
下一次计划发布前,选一个团队真正需要解决的问题作为试点,例如范围频繁变化、业务验收临时找人,或上线后没有稳定观察窗口。用统一记录覆盖该问题,并保留原有流程中确有价值的控制。发布结束后,比较等待、返工和异常处置情况,再决定是否扩大。
若组织已经使用项目管理平台,可以将发布计划关联到需求、任务、缺陷和版本记录,减少跨系统查找成本。对PingCode这类平台的配置,应围绕团队已有的对象和权限进行,而不是为了展示功能而把所有流程重新造一遍。先保证责任和信息链成立,再逐步增加自动提醒、校验和报表。
3. 把“流程是否有用”交给证据检验
流程运行一个周期后,至少回看三类证据:成员是否更早拿到所需信息,准备和等待是否出现可解释的变化,异常是否更容易发现和控制。对结果不显著的地方,不要急于归因于成员执行不力;先检查规则是否清楚、平台是否增加重复工作、指标口径是否稳定。
发布管理从0到1,不是把每个人都锁进审批链,而是让风险被看见、责任能落地、决定有依据、失败可止损。真正成熟的流程,不是每次都保证没有问题,而是团队不用靠某个“记得所有细节的人”才能安全发布。
今天就可以从最近一次发布开始:列出变更项、执行人、验证证据、上线观察指标和回退或止损条件;找出其中最容易依赖口头确认的一环,把它变成可追溯记录。先跑通一个小闭环,再用真实数据决定下一步是简化、加强,还是自动化。
常见问题解答(FAQ)
1. 项目发布流程从0到1,第一步应该做什么?
我们团队以前每次上线都靠群里临时通知,开发说已经合并,测试却不知道该测哪个版本。我想把流程固定下来,但担心一上来就设计得太复杂,究竟该先明确什么?
先定义一次“发布”从哪里开始、到哪里结束,而不是先挑工具或画复杂流程。可以先约定四个关口:提出发布申请、确认范围与负责人、完成验证并批准、发布后观察与复盘。每个关口只要求留下必要信息,例如版本号、计划时间、变更清单、测试结论、回滚方案和最终结果。
建议先用近两次发布做试运行:记录信息缺失、等待和返工发生在哪里,再决定是否增加审批节点。流程的目标是减少遗漏和等待,不是让每次上线多填几张表。
2. 项目发布时,项目成员分别应该负责什么?
我发现发布前经常出现“大家都以为别人会处理”的情况:开发完成了代码,却没人确认部署窗口;测试通过了,也没人通知业务方。我该怎么划分职责,才能避免互相等待或重复确认?
把责任落到具体动作上,并确保每项关键动作只有一个最终责任人。一个小团队可以这样分工:发布负责人汇总范围、时间和风险;开发负责人确认变更、依赖与回滚步骤;测试负责人给出验证范围和结论;运维或部署负责人执行上线并记录结果;业务验收人确认关键场景。一个人可以兼任多个角色,但不要把“共同负责”当成无人负责。
实际排期时,可用一张清单标明负责人、截止时间和证据,例如测试报告链接或部署记录;发布会上只讨论未完成项和风险,不逐条朗读所有任务。
3. 怎样判断一次发布是否具备上线条件?
我遇到过测试人员说“基本没问题”,上线后却发现关键客户路径没有覆盖;也遇到过小改动被要求走一长串审批。我想要一套既能拦住高风险问题、又不让低风险发布卡住的判断办法,该看哪些条件?
不要只用“测试通过”作为放行标准,应同时检查范围、风险、验证和回退能力。一个可执行的门槛是:本次变更清单已确认,关键业务路径有验证记录,未解决缺陷已评估影响,依赖服务和数据变更有负责人,出现故障时知道如何暂停或回滚。再按影响分级:纯文案等低风险变更可简化审批;
涉及支付、权限、数据结构或多个系统依赖的变更,应增加专项验证和明确的批准人。判断依据不是改动行数,而是失败后影响多少用户、多久能发现、能否安全恢复。
4. 发布完成后还需要做什么,才能持续优化流程?
我们团队把服务部署成功当成发布结束,但后来用户反馈问题时,很难还原当时改了什么、谁确认过,也说不清流程到底有没有变好。我应该记录哪些信息,才能让复盘有用,而不是变成追责会议?
发布结束后至少记录实际发布时间、变更范围、验证结果、异常与处置、回滚情况,以及面向用户的反馈;若没有异常,也要明确观察到什么、观察了多久。复盘聚焦系统原因,例如测试环境与生产环境不一致、交接信息缺失或审批等待过长,不把讨论变成个人归责。
可以每月看三项趋势:发布按计划完成率、发布后需要紧急修复的比例、从提交到完成发布的耗时。示例团队若发现紧急修复连续两个月偏高,优先补充高频故障场景的发布前检查,而不是先增加所有变更的审批层级。
核心关键词
文章包含AI辅助创作:发布怎么做?项目成员流程优化:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601995
读者评论
我们之前最常漏的是发布对象和测试对象不一致。把版本、配置变更和验证记录关联起来后,至少能少一些“测过了但不是这版”的争论。不过清单需要有人维护,字段太多也容易变成走流程。
风险分级有用,但低风险怎么界定往往最难。我们试过按变更类型分档,后来发现权限和数据影响不能只看改动大小,最好允许相关负责人临时提高等级。
文中把等待时间和执行时间分开统计,这点比较实用。想请教一个问题:发布后观察窗口如何确定?如果不同系统的业务高峰和告警指标差别很大,是否应该由各团队自行设定?
