灰度发布最容易出问题的时刻,往往不是第一批用户开始使用,而是团队把“已经放量”误当成“已经验证”。一次模拟复盘中,某在线服务先向 5% 用户开放新版本,错误率没有明显变化;扩大到 30% 后,特定地区的请求超时开始上升。问题并非发布按钮按得太快,而是团队没有提前定义观察窗口、停止条件和回退责任人。做好灰度发布,关键不是把比例切得更细,而是让每一步放量都有明确假设、可观察证据和可执行的退路。
一、先讲结论:灰度发布是一套验证与止损机制
1. 放量不是目标,验证假设才是目标
灰度发布,是将新版本先交给一部分符合条件的用户、请求或服务实例使用,在有限范围内观察系统和业务表现,再决定扩大范围、暂停或回退。它不是单纯的“分批上线”,而是把高风险变更拆成一连串可控的验证。
每一阶段都应回答三个问题:我们要验证什么?用哪些信号判断?达到什么条件才进入下一阶段?如果这些问题没有答案,5%、20%、50%只是看起来谨慎的数字,并不构成完整的发布策略。
2. 每一轮灰度都要有进入条件和退出条件
我建议把灰度阶段设计成一条带闸门的路径:发布前检查通过,进入小流量观察;关键指标满足预设条件,扩大流量;出现明确异常,停止放量并执行回退。阶段之间不能只靠“目前看起来还行”来衔接。
进入下一阶段的条件要事先写清,不能在指标变差后临时降低标准。否则,团队很容易为了赶进度解释异常、延长观察,最终把灰度变成全量前的形式流程。
3. 发布、验证、回退必须属于同一个计划
一个可执行的发布计划至少包括变更范围、目标用户、流量比例、观察时长、业务与技术指标、停止阈值、决策人、回退步骤、数据核对方式和沟通对象。缺少回退步骤的灰度计划,实质上只安排了“如何前进”,没有安排“如何脱险”。
灰度是否成功,不应只看发布是否完成。我更看重三类结果:问题是否在影响面扩大前被发现,团队是否能在约定时间内作出决策,回退后用户状态和业务数据是否一致。
4. 小流量也需要具备代表性
只抽取最活跃、网络最好或内部员工的请求,可能无法暴露真实用户的边缘问题。灰度对象要能覆盖关键地区、设备、账号等级、业务路径和依赖条件。否则,流量比例虽小,验证结论也可能偏离真实运行情况。
这也是我判断灰度方案是否可靠的第一道标准:它有没有覆盖最可能出问题的用户和路径,而不只是有没有设置百分比。
二、灰度发布的背景:为什么“先上少量用户”并不自动安全
1. 线上风险通常来自交互,而非单个改动
一次发布可能同时改变应用代码、数据库结构、缓存行为、配置开关、第三方接口调用和用户操作路径。单独看某个变更似乎很小,但它与历史数据、并发量、旧客户端或下游服务组合后,可能出现测试环境没有覆盖的情况。
灰度的价值,是让新版本先在真实依赖和真实行为中运行,同时限制潜在影响面。它不是替代测试,而是补上测试环境与真实生产环境之间的验证缺口。
2. 同一比例,对不同业务代表不同风险
面向大量匿名访问的内容页,1%流量可能覆盖数千次请求;面向企业审批的系统,1%可能只覆盖少数组织,却恰好没有包含复杂权限和长流程。比例只说明流量规模,不能直接说明样本代表性或业务风险。
因此,灰度对象至少要从两个维度定义:一是“放多少”,二是“放给谁”。高价值客户、关键工作流、特殊地区和历史异常账号,往往需要独立的纳入或排除规则。
3. 观察窗口应匹配业务周期
只观察发布后的前十分钟,适合发现启动失败、明显错误率升高等快速信号,却未必能发现日结、批处理、月度账单或长链路审批问题。观察多久,取决于新功能何时产生关键行为,以及相关指标多久能稳定反映变化。
我会把观察窗口拆成两种:快速健康检查窗口,用于决定是否立即停止;业务验证窗口,用于判断目标用户是否完成了完整流程。两者不必相同,也不应互相替代。
4. 灰度还承担组织协同任务
发布期间,开发、测试、运维、产品和业务负责人需要基于同一套事实行动。若异常由谁确认、谁有权暂停、谁负责通知业务都没有约定,技术信号即使出现,团队也可能因等待确认而错过止损时机。
发布管理的重点不是增加会议,而是把必要的决策信息提前固化,让现场人员知道谁负责看指标、谁负责解释业务影响、谁可以按下停止键。
三、拆解常见误区:看似稳妥的做法为什么会失效
1. 误区:把流量比例当作风险等级
“先放 1%,确认后放 10%”是一种常见安排,但如果这 1%全部来自内部测试账号,或者集中在同一地区、同一设备,那么它对其他用户的代表性很弱。反过来,比例较低的企业客户灰度,也可能涉及核心工作流,实际风险不低。
判断灰度是否合理,要同时检查覆盖面、样本构成和潜在影响范围。比例解决的是暴露规模,不能替代目标用户设计。
2. 误区:只盯服务端错误率
服务端没有报错,不代表用户体验正常。新版本可能让页面变慢、支付按钮不可用、审批状态显示错误,或使部分用户无法完成下一步。技术可用性与业务正确性是两类不同信号。
每项关键变更都应至少绑定一个业务层验证点,例如搜索是否成功返回结果、提交是否生成正确记录、用户是否走完关键流程。尤其是会改动状态流转、计算规则或权限判断的版本,不能只用服务器健康指标宣布安全。
3. 误区:把“没有告警”当作“没有问题”
没有告警有两种可能:系统运行正常,或者监控没有覆盖异常。若新版本的关键路径未接入埋点、错误分类过粗、告警阈值过宽,仪表盘的绿色只说明团队暂时没有看到信号。
发布前要确认监控本身能工作:测试事件能否进入看板、异常是否触发通知、数据延迟是多少、告警发给谁。监控验证是发布准备的一部分,不是发生故障后再补的工作。
4. 误区:以为开关关闭就等于回退完成
功能开关可以停止新功能继续生效,但不一定能撤销已经写入的数据、已发送的通知、已经创建的订单或已改变的权限。代码版本回滚、功能开关关闭、数据修复是三种不同动作,必须分别评估。
如果新旧版本共享数据库,数据兼容尤其重要。新版本写入了旧版本无法识别的字段或状态后,直接回滚应用可能导致读取失败。应提前明确兼容策略、补偿方式和数据修复责任。
5. 误区:观察时间短,团队就更高效
过短的窗口容易漏掉低频但高损失的问题;无限延长又会让发布长期处于不确定状态。正确做法不是追求固定时长,而是让观察窗口匹配风险与反馈周期,并明确最短观察时间和最长决策期限。
例如,错误率可以按分钟观察,用户是否完成一次完整业务操作可能需要数小时或数天。若关键业务行为出现频率较低,就应结合历史基线、模拟测试和更有代表性的灰度样本,而不是仅凭短时间内“暂未发现异常”继续放量。
6. 误区:发布会上线,责任就自动结束
版本上线后,问题仍可能在延迟任务、缓存刷新、异步消费或下游数据对账中出现。发布负责人不能把“部署完成”当作“发布闭环”。至少要完成观察窗口、异常记录、回退确认和复盘结论,才能结束本次变更管理。
四、专业判断逻辑:如何决定灰度对象、节奏和闸门
1. 先按变更风险分级,而不是从比例表开始
我通常先看四个维度:影响范围、失败后果、回退难度、问题发现速度。改动如果覆盖大量用户、影响资金或关键数据、难以逆向恢复、且异常不易被及时发现,就应采取更谨慎的验证路径。
| 风险维度 | 需要追问的问题 | 对灰度设计的影响 |
|---|---|---|
| 影响范围 | 哪些用户、服务、地区或流程会受影响? | 优先隔离高风险用户群,控制扩散范围 |
| 失败后果 | 会导致体验下降、业务中断,还是数据不可逆变化? | 后果越重,越需要更严格的准入和审批 |
| 回退难度 | 是否能关闭功能、恢复代码并保持数据兼容? | 回退困难时,应先做数据与兼容性验证 |
| 发现速度 | 异常能否通过实时指标或用户反馈迅速暴露? | 发现慢的变更需要更长观察或额外验证 |
这四项不必机械地合成一个总分。它们的作用是让团队识别风险来源,并据此选择放量步长、观察时长和审批深度。对于不可逆数据变更,即使影响用户数量不大,也不能因为“只放 5%”就降低风险等级。
2. 把用户分群规则写成可验证条件
灰度规则应能被工程实现,也能被业务人员理解。例如,按账号白名单、组织、地区、设备类型、请求哈希或用户等级分流。规则还应说明是否稳定:同一用户每次访问是否会进入同一版本?跨页面或跨服务是否保持一致?
对登录用户,通常需要保证用户粘性,避免同一账号在新旧版本之间反复切换。对无状态请求,可以按稳定哈希分流;对涉及多服务协同的功能,则要验证相关服务是否使用一致的灰度标记,避免上下游版本组合出错。
3. 指标必须有基线、口径和阈值
“错误率不能升高太多”无法指导现场决策。指标要明确统计口径、比较基线、观察窗口、预警阈值和停止阈值。例如,按成功请求数计算错误率,排除哪些已知异常,按地区还是全局聚合,都应提前统一。
如果新旧版本用户群存在结构差异,单纯比较两组总体指标可能误导判断。更可靠的做法是按地区、设备、客户等级或业务类型分层对比,并检查差异是否集中在特定群体。
4. 放量步长取决于反馈速度和风险,不存在通用比例
从 1%到 5%再到 20%,适合一些反馈较快、影响面可控的服务;但它不是所有团队的标准答案。若每个阶段必须等待一个完整业务周期,步长再细也不能弥补观察时间不足;若版本改动极小且有充分回退能力,过细分段反而可能增加操作负担。
我会把“每次放量增加多少”与“出现异常后能多快止损”一起考虑。止损速度快、用户分流稳定、指标反馈快的系统,可以采用较少阶段;数据敏感、回退复杂或业务反馈慢的系统,应缩小步长并加强阶段间验证。
5. 把判断分为继续、暂停和回退三种状态
“继续”意味着关键指标稳定且验证任务完成;“暂停”意味着出现异常信号,但证据尚不足以确认由新版本引起;“回退”意味着达到预设严重阈值,或无法在规定时间内排除高风险影响。把暂停和回退区分开,可以避免团队在证据不足时盲目回滚,也避免用“继续观察”拖延严重异常。
- 继续:业务流程完成率、错误率和关键依赖状态满足阶段门槛。
- 暂停:某项指标偏离基线,需要暂停放量、核查分群和依赖变化。
- 回退:触及严重阈值、出现数据风险,或确认新版本造成明显损害。
五、实操步骤:从发布准备到灰度结束的完整流程
1. 明确变更目的与验证假设
先写清这次发布究竟要验证什么。是确认新接口承载真实负载,是验证新版页面提升关键操作效率,还是检查数据迁移后的读写兼容?一个发布包含多个无关目标时,异常发生后很难判断原因,建议将高风险改动拆开发布。
把假设写成可观察的句子,例如:“在目标用户中,新流程可以完成提交,且提交成功率不低于既定基线;同时服务端错误率和数据重复率不超过停止阈值。”这比“验证新版本运行正常”更有操作价值。
2. 列出受影响对象和依赖项
发布前盘点用户群、服务、配置、数据库、消息队列、第三方接口、客户端版本和运维操作。对于每个依赖,标注本次变更是否改变接口、数据结构、调用频率或失败处理方式。
特别要问清楚哪些行为无法通过开关撤销:已发送的消息、已生成的账单、已提交的状态变更、外部系统已接收的数据。无法撤销的副作用,通常需要独立的补偿方案和更严格的放量门槛。
3. 准备发布清单和责任人
发布负责人不必亲自完成所有任务,但必须确保每项任务有明确负责人和完成证据。清单应包括代码与配置版本、灰度分群、监控看板、告警接收人、回退指令、数据校验方法、业务确认人及沟通渠道。
| 角色 | 主要职责 | 需要提供的证据 |
|---|---|---|
| 发布负责人 | 控制阶段节奏并汇总决策 | 阶段记录、放量批准或暂停决定 |
| 开发负责人 | 确认技术指标、依赖和回退方案 | 版本信息、错误分析、回退验证结果 |
| 测试负责人 | 检查关键路径和边界场景 | 验证用例结果、已知限制 |
| 业务负责人 | 判断用户流程和业务数据是否正确 | 业务验收结果、异常影响说明 |
| 运维或值守人员 | 监看服务状态并执行操作 | 告警确认、操作时间和恢复状态 |
4. 先验证发布工具和回退能力
真正需要紧急回退时,最不应该临时猜命令。发布前应确认新旧版本如何切换、开关是否能实时生效、配置是否存在缓存延迟、回退后是否需要重启服务,以及数据库变更能否兼容旧版本。
如果回退路径从未演练,应把它视为未验证能力。至少在预发布环境走完一次流程,并记录实际耗时。回退目标不是“理论上能恢复”,而是现场人员知道由谁执行、如何确认完成、恢复后看哪些信号。
5. 小范围启动后先做健康检查
首批流量进入新版本后,先检查部署状态、实例健康、错误分类、延迟、资源消耗和依赖连接。随后由业务人员完成关键路径验证,例如登录、提交、支付、审批或数据查询等与本次变更直接相关的操作。
首批阶段的任务不是证明新版本完美,而是尽早排除明显故障。只要发现异常,应先暂停放量,再判断是版本问题、环境问题、分流规则问题还是监控误报。
6. 按阶段扩大流量并记录证据
每次扩大前,记录当前比例、覆盖对象、观察时长、关键指标、用户反馈、异常处置和批准人。下一阶段开始后,不要只看总体指标;同时对照新旧版本,检查异常是否集中在特定分组或路径。
若某阶段指标突然偏离基线,先冻结流量,避免继续扩大影响面。不要在指标未稳定时边改参数边放量,否则会让团队无法分辨变化来自代码、配置还是分群调整。
7. 达到全量后仍要完成闭环
全量并不意味着观察结束。至少要等关键业务流程和异步任务完成,再确认数据一致性、投诉与反馈、告警情况及资源成本。对于涉及批处理、对账或周期任务的版本,应把相应周期纳入观察。
结束时记录实际放量时间、关键指标变化、异常和处理过程、未覆盖风险、后续行动。复盘不是为了证明流程做过,而是把本次发现变成下一次发布的检查项。
六、案例与数据观察:一个模拟的分阶段发布计划
1. 场景设定:改造订单提交链路
以下为情景模拟,用于演示如何把发布步骤、指标和决策条件放在一起,不代表行业统计数据。假设一个在线服务改造订单提交链路,变更涉及应用逻辑、缓存读取和异步消息发送。新版本能够关闭功能开关,但部分已经写入的数据需要通过补偿任务处理。
团队设定目标为:确认订单创建成功率不低于历史基线,重复订单不增加,消息队列积压维持在可控范围。因为数据副作用不完全可逆,团队不以单纯的服务可用性作为放量依据。
2. 按用户群放量,而不是随机追求比例
第一阶段选择内部验证账号与少量测试订单,确认关键路径和数据落库;第二阶段选择一小组普通用户,检验真实客户端与网络环境;第三阶段扩大到多个地区和不同账号类型;最后再全量开放。每一阶段都保留可识别的新版本标记,便于按版本拆分指标。
这种设计的重点是分阶段增加环境差异。第一批验证技术路径,后续批次逐步验证用户行为、地区差异和业务边界。若第一批用户全部来自同一部门,不能据此推断不同权限、地区和客户端组合都已通过验证。
3. 设定观测指标与阶段闸门
模拟方案中,团队为订单创建成功率、重复订单率、关键接口延迟和消息积压设定了阶段门槛。阈值需要结合历史基线和业务容忍度制定,不能直接照搬下面的示意值。若历史波动本身很大,单次短时偏差未必有意义,应结合持续时间、影响范围和业务后果判断。
| 观察项目 | 模拟基线 | 示意停止条件 | 现场动作 |
|---|---|---|---|
| 订单创建成功率 | 99.5% | 连续两个观察窗口低于 99.0% | 暂停放量,按地区与版本定位失败请求 |
| 重复订单率 | 0.02% | 出现持续上升或超过业务容忍线 | 关闭新链路,核对幂等键和补偿数据 |
| 关键接口 P95 延迟 | 280 毫秒 | 持续高于既定上限且影响用户操作 | 暂停,检查缓存命中和下游依赖 |
| 消息积压量 | 通常低于 2,000 条 | 持续增长且消费速度无法追上 | 停止扩大,检查生产速率和消费异常 |
这些示意门槛不是推荐的通用标准。团队应先看自身历史数据的分布、业务损失边界和告警延迟,再制定适用阈值。尤其是低频事件,不能把“零次发生”解释为风险为零。
4. 阶段记录让复盘从印象变成证据
以下表格展示一种记录方式。数值均为情景模拟,用于说明记录粒度。实际执行时还应附上看板链接、告警编号、版本号和异常处理记录。
| 阶段 | 覆盖对象 | 示意流量 | 观察重点 | 决策 |
|---|---|---|---|---|
| 技术验证 | 内部验证账号 | 约 1% | 写入正确性、开关生效、关键接口健康 | 通过后进入普通用户验证 |
| 普通用户验证 | 少量普通账号 | 约 5% | 真实网络下的成功率与端到端体验 | 稳定后扩大覆盖面 |
| 群体扩展 | 多个地区及账号类型 | 约 20% | 分群差异、延迟、重复订单、消息积压 | 满足门槛后申请全量 |
| 全量确认 | 全部目标用户 | 100% | 周期任务、数据对账、反馈和资源变化 | 完成闭环并记录风险 |
真正有价值的不是表格里写了多少阶段,而是每个阶段能否留下“为什么继续”的证据。若放量审批只写“观察正常”,团队很难在下一次发布中复用判断。
5. 复盘应关注错误是如何穿过防线的
假设第二阶段的订单成功率下降,但服务端错误率没有变化。团队应检查业务埋点是否覆盖客户端超时、请求是否在网关被重试、订单是否已写入但前端未收到响应,以及新旧版本的请求是否采用相同统计口径。
这种分析比“再看半小时”更有用,因为它把异常拆成可验证的路径。若指标下降源于埋点漏报,放量判断本身就不可信;若用户看到失败但后台已创建订单,问题涉及幂等和体验,不能只根据数据库记录宣布成功。
发布复盘还应记录反事实问题:若没有灰度,这个问题会影响多少用户?哪个指标最先发现?当前告警是否足够快?这能帮助团队评估灰度机制本身是否有效,而不是只评价新版本有没有缺陷。
七、指标与图表:把观察结果变成可决策信息
1. 看指标前先确认比较对象相同
新旧版本对比必须尽量控制用户群、时间段和业务负载差异。若新版本流量集中在高峰期,旧版本主要跑在低峰期,延迟差异未必由代码变更造成。按地区、设备、账号类型和请求路径分层,往往比只看一条全局曲线更能定位问题。
同时,要把原始数量与比例结合。例如错误率从 0.1%升到 0.2%,在请求量很小时可能只是少数事件;若请求量巨大,则可能对应大量用户受影响。比例、样本量、持续时间和影响群体应一起呈现。
2. 设置信号优先级,避免仪表盘过载
发布看板不宜塞入所有可观测指标。建议把信息分为三层:第一层是立即停止相关的严重指标;第二层是需要暂停核查的趋势指标;第三层是用于复盘和定位的辅助指标。值守人员先看决定动作的信号,再查看诊断细节。
图表应能区分新旧版本,并标记放量时间点。否则,指标变化和操作事件无法对应,团队只能靠记忆判断“问题是不是发生在扩大到 20%以后”。
3. 用过程证据解释结果,而不是只展示最终成功率
如果只给出“最终成功率 99.6%”,读者不知道中间是否出现过波动、哪一批用户受到影响、团队是否及时暂停。发布数据最好同时展示放量阶段、告警时间、关键指标、决策动作和恢复结果。
以下图表使用情景模拟数据,展示不同放量阶段的信号变化。其用途是说明观察逻辑,不应被误读为通用行业基准。

4. 用故障影响范围评估灰度价值
灰度的止损价值,可以通过“发现时间、影响用户数、恢复耗时、数据修复量”来评估。即使没有真实故障,也可以在演练中观察这些指标:告警多久到达、值守人多久确认、开关多久生效、回退后多久确认业务恢复。

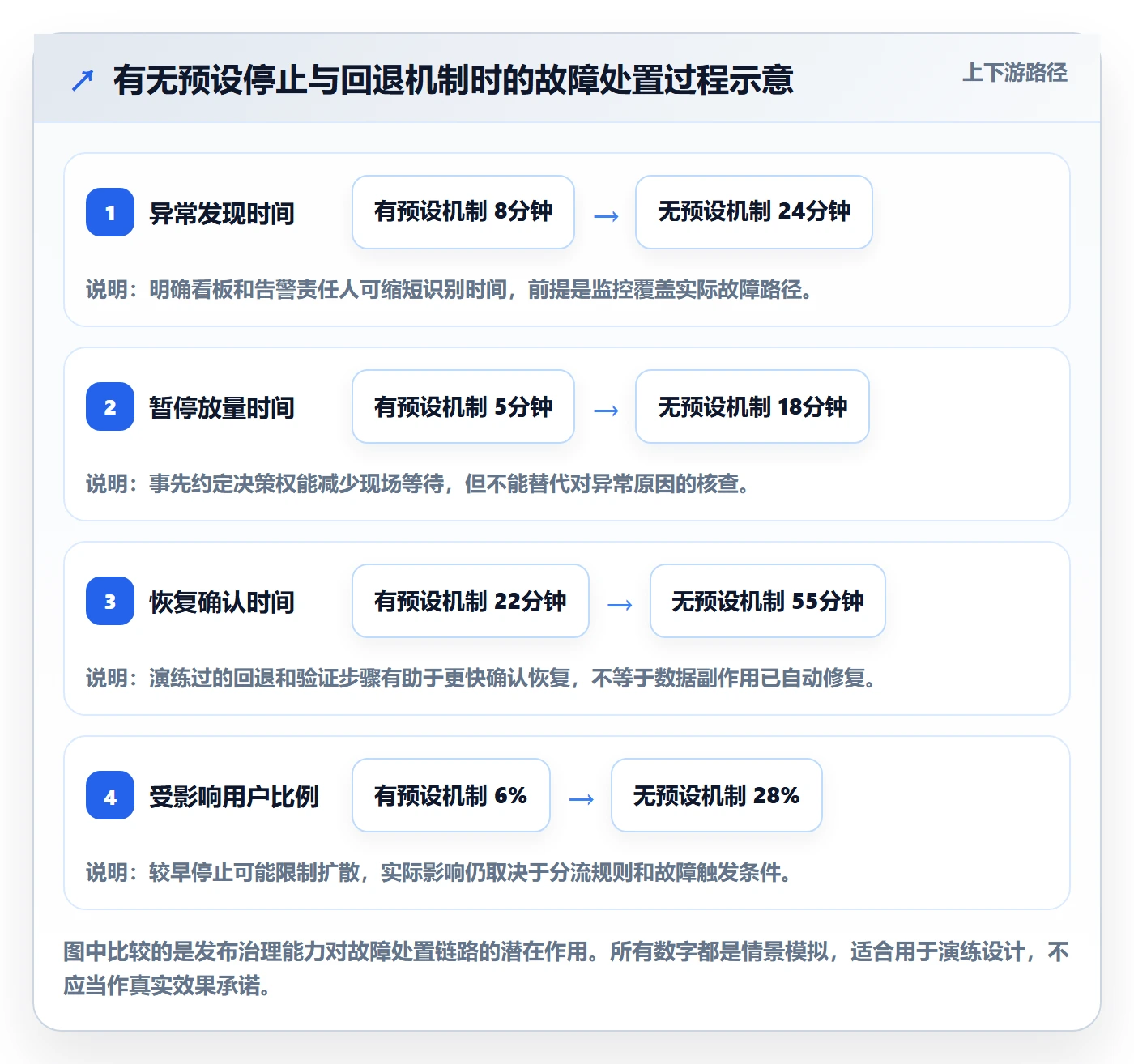

下面的对比同样是情景模拟:对比有明确分群、停止阈值和回退演练的方案,与仅按比例发布但缺少预案的方案。它说明的是管理机制可能影响的过程,不代表真实组织的统计结论。

八、不同情况下的行动建议:按变更类型调整做法
1. 面向大量匿名用户的前端改版
优先按稳定的用户标识或请求规则分流,避免同一用户反复看到不同版本。关注页面加载、关键按钮可用性、主要任务完成率和客户端错误,并按设备、浏览器和网络条件拆分。
如果改动只影响展示层、没有改变交易或数据逻辑,可以适当简化审批,但仍要保留关闭开关和快速恢复旧资源的路径。缓存刷新、静态资源版本和旧客户端兼容,经常是前端灰度中容易被忽略的因素。
2. 涉及资金、订单或关键业务状态
把数据正确性放在体验指标之前。验证幂等、重复提交、并发更新、超时重试、补偿任务和账务对账;不要只看接口返回成功。若新版本会改变写入规则,必须确认旧版本能否读取新数据,必要时采用先扩展结构、再迁移写入、最后清理旧字段的分步策略。
这类变更通常需要更小的初始范围、更严格的审批和明确的数据修复负责人。若无法证明数据可恢复,最稳妥的选择可能不是增加灰度阶段,而是先降低变更不可逆性。
3. 涉及数据库结构或大规模数据迁移
先把结构变更与应用逻辑尽量解耦。常见思路是先做向后兼容的扩展,再由新旧版本逐步适配,完成数据回填和校验后才移除旧结构。直接在一次发布里同时改结构、改读写逻辑、删旧字段,会显著增加回退难度。
迁移期间要监测回填进度、失败记录、锁等待、读写延迟和数据一致性。回滚应用不一定回滚数据,因此迁移方案需要单独定义暂停、重试、补偿和校验方法。
4. 面向少量企业客户或组织级用户
当用户数量少但单客影响大时,不宜把用户比例作为主要风险度量。可以按组织白名单逐个启用,先选业务流程相对完整、沟通渠道明确且愿意配合验证的客户,再扩展到权限和配置更复杂的组织。
客户侧验证要关注组织配置、身份权限、历史数据和集成接口。选择“最容易的一家”只能验证基本功能,不能代表复杂组织也适用。对关键客户应设置明确沟通窗口、回退说明和问题升级路径。
5. 面向移动端或无法即时更新的客户端
服务器端全量不等于所有客户端已更新。需要考虑旧版本长期存留、接口兼容、强制升级策略和远程配置延迟。若客户端与服务端协议同时变化,应先确保服务端能兼容多个客户端版本,再逐步推送新客户端。
灰度样本应覆盖操作系统、设备档位和网络条件。发布期间关注崩溃率、启动耗时、关键操作成功率和版本分布;若只看新版本用户,可能忽略大量旧版本用户仍在访问服务端的事实。
6. 监控不完善或业务反馈很慢
不要用缩小比例掩盖观测不足。先补齐关键埋点、告警路由和业务验收步骤,或者选择能人工核对的低风险场景做有限验证。对低频任务,应延长观察周期,或在灰度前用影子流量、回放和预生产数据验证。
如果问题出现后无法及时发现,就不应安排快速连续放量。灰度的安全边界由发现和止损能力共同决定,而不只是由放量比例决定。
九、常见取舍:安全、速度和验证质量如何平衡
1. 放量越慢越安全吗?
不一定。放量慢能限制影响范围,却可能让版本长期处于混合状态,增加新旧版本共存的兼容复杂度,也会延长值守和业务不确定性。若每个阶段没有新增验证价值,只是机械等待,放慢速度并不会明显提高安全性。
我的判断标准是:每个阶段是否增加了新的覆盖条件或验证证据。若答案是否,考虑合并阶段;若阶段之间要验证不同用户群、不同负载或不同业务周期,就值得保留。
2. 自动化放量还是人工批准?
健康指标稳定、规则明确、回退能力成熟的低风险变更,可以使用自动化闸门减少等待。但自动化判断依赖指标质量和阈值设置,监控缺口会让自动化更快地作出错误决定。
涉及资金、权限、不可逆数据和关键客户的变更,更适合保留人工审批或双人确认。自动化负责收集证据和阻止越线,最终业务风险由有责任的人判断。
3. 全量后继续盯多久?
观察时长应覆盖本次变更最可能暴露问题的周期。只改短时查询页面,发布后短窗口检查可能足够;改变日结、批处理或周期性通知的逻辑,就应等相关任务实际运行并核对结果。
不要把值守时长等同于风险控制。更重要的是明确哪些信号触发重新评估,以及发布结束后谁负责处理延迟出现的反馈。值守可以结束,风险责任不能凭空消失。
4. 要不要所有版本都做灰度?
不需要。灰度本身也有成本:分流规则维护、监控设计、双版本兼容、发布协调、值守与复盘。对低风险、可快速恢复、影响范围有限的内部工具改动,完整灰度可能过度。
但“很小的代码改动”不一定是低风险。要看它是否处于关键链路、是否改变数据语义、是否触达大量用户、是否容易发现和恢复。按风险分级,而非按代码行数或研发工时决定流程,通常更合理。
5. 一次发布包含多个功能,如何取舍?
功能越多,异常归因越困难。如果几个改动之间没有强依赖,尽量拆开验证;如果必须一起发布,就要在监控和开关设计上保留独立控制能力,至少能够区分各功能是否开启、各自影响哪些用户。
拆分会增加发布次数和协调成本,但能减少问题定位范围。对高风险链路,我倾向于优先选择可定位、可独立回退,而不是追求一次交付更多功能。
十、把方法落到发布清单:项目成员各自要做什么
1. 产品或业务成员:定义用户影响和验收标准
业务成员要说明哪些用户会受影响、关键流程怎样才算成功、哪些异常可以接受、哪些异常必须停止。不要只提供“体验正常”这样的主观判断,而应给出具体任务、结果状态和数据核对方式。
- 列出受影响用户群和关键业务流程。
- 写明业务成功指标及其统计口径。
- 确认哪些操作会产生不可逆副作用。
- 指定灰度期间可快速联系的业务确认人。
- 准备面向用户或客户的沟通内容。
2. 开发成员:证明版本可观测、可控、可恢复
开发成员不仅负责交付代码,也要说明新旧版本差异、开关行为、依赖变化、失败路径和回退限制。对异步任务、重试和数据写入,应提供可验证的状态指标,而不是只说明接口部署成功。
- 确认版本号、配置和灰度规则准确。
- 验证关键埋点、日志、告警和分组维度。
- 检查新旧版本数据兼容和接口兼容。
- 准备功能关闭、应用回退和数据补偿方案。
- 记录异常出现时的定位步骤与责任人。
3. 测试成员:覆盖失败路径和边界组合
测试不应只重复成功路径。灰度期间最有价值的问题往往出现在网络中断、重复提交、权限变化、旧客户端、下游超时和数据部分成功等场景。测试人员应把这些边界条件与实际灰度分群对应起来。
- 验证成功、失败、重试和重复操作路径。
- 覆盖重要用户群、设备和权限组合。
- 确认监控和告警能捕捉预设异常。
- 协助定义可接受的业务偏差范围。
- 记录未覆盖场景及其风险,而不是默认全部通过。
4. 发布负责人:把决策过程做成可追溯记录
发布负责人要维护唯一的阶段记录,避免开发、业务和运维各自依据不同看板作出判断。每次放量、暂停、恢复和回退,都应记录时间、依据、批准人和后续动作。
如果现场出现新情况,发布负责人要先明确当前状态是继续、暂停还是回退,再组织定位。不要在流量继续增长的同时讨论是否要停,也不要让多个成员同时修改配置而不记录变更。
5. 运维或值守成员:执行操作并确认结果
值守成员应知道告警的业务含义、升级路径和回退权限。操作完成后必须确认实际状态,例如分流比例是否生效、旧版本实例是否接管请求、队列是否恢复、错误率是否回到基线。
“命令执行成功”只是操作结果,不代表用户影响已经消失。确认恢复需要看服务状态、业务结果和数据一致性三类证据。
十一、团队规模与流程成熟度不同,落地方式也不同
1. 小团队:先把关键规则写清楚
小团队不一定需要复杂审批系统,但要有统一发布记录、明确负责人、关键指标和回退步骤。可以使用简洁模板管理每次发布,重点避免“大家都以为别人会盯”的责任空白。
资源有限时,优先为高影响、高不可逆的变更建立灰度能力。不要试图一次搭建庞大平台,却没有稳定的数据口径和日常使用习惯。
2. 中大型团队:治理分散规则和跨团队依赖
团队和服务增多后,主要风险从单次操作转向规则不一致:不同小组对成功率定义不同,某个服务的开关无法联动上下游,发布窗口互相冲突,或者故障升级链路不清晰。
此时需要统一变更分级、阶段记录、关键指标口径和跨团队责任边界。共享流程不代表所有团队采用相同阈值;阈值可由业务特性决定,但发布记录和决策状态应能相互理解。
3. 高成熟度团队:从流程合规转向风险反馈质量
当发布步骤已经自动化,下一步不应只是增加审批节点,而是评估灰度机制有没有发现真实问题。可以追踪异常发现时间、误报比例、回退演练成功率、灰度期间的业务影响和复盘行动关闭情况。
如果每次流程都通过,但生产故障仍频繁发生,团队应检查监控盲区、样本代表性和风险分类,而不是简单要求“再多加一轮审批”。流程越复杂,不一定越安全;能否产生可靠证据才是关键。
十二、发布前可直接使用的检查清单
1. 发布准备检查
- 变更目标和待验证假设是否写清楚。
- 受影响用户、服务、配置、数据和依赖是否完成盘点。
- 灰度对象是否有代表性,是否保证用户分流稳定。
- 关键业务路径是否有可核验的成功标准。
- 技术指标与业务指标是否定义了口径、基线和阈值。
- 监控、告警、日志和看板是否完成实际验证。
- 功能开关、版本回退和数据补偿是否分别评估。
- 每个阶段的负责人、观察窗口和批准人是否明确。
2. 灰度执行检查
- 每次放量前是否记录当前指标和异常状态。
- 新旧版本是否能按相同口径进行比较。
- 是否按地区、设备、账号类型和关键流程分层排查。
- 异常出现后是否先暂停扩量,再核实原因。
- 现场操作是否记录时间、操作人和实际结果。
- 业务人员是否完成真实关键路径验证。
3. 发布结束检查
- 关键业务周期和异步任务是否完成观察。
- 数据一致性、用户反馈和下游状态是否核对。
- 是否确认分流规则和旧版本处理方式已按计划调整。
- 异常是否有明确处理结论、责任人和完成期限。
- 是否记录本次灰度发现了什么、没有覆盖什么。
- 是否把有效经验更新到发布模板、监控或测试用例中。
十三、结语:灰度不是把风险切小,而是让判断更早发生
灰度发布真正的价值,不在于把一个版本拆成多少个百分比,而在于把“上线后才知道”变成“每一步都能验证”。比例只是控制暴露面的工具;用户分群决定样本是否有代表性,指标决定异常能否被看见,回退能力决定看见后能否止损,责任分工决定团队能否及时行动。
我建议项目成员下一次发布时,先别急着讨论从 1%还是 5%开始。先回答四件事:这次最重要的风险是什么,哪个用户群最可能暴露它,什么信号会让我们暂停,回退后如何确认业务与数据都恢复。答案写清楚,再设计阶段和比例。
一套好的灰度方案,不是保证永远不出问题,而是让问题更早暴露、影响更可控、决策有证据、恢复有路径。这才是发布管理从“按按钮上线”走向“管理变更风险”的分水岭。
常见问题解答(FAQ)
1. 灰度发布前,项目成员必须先确认哪些事项?
我负责过一次版本上线,大家都觉得代码已经测完了,但发布当天才发现回滚包、监控指标和客服口径都没人确认。我想知道,灰度前到底要检查哪些东西,才能避免把“测试通过”误当成“可以上线”?
先确认四件事:本次变更影响哪些用户和服务;灰度开关能否按用户、租户或流量比例控制;出现异常时谁有权暂停、谁负责回滚;用什么指标判断继续还是停止。可以把它们写进一张发布单,并逐项指定负责人。例如,开发确认开关和回滚包,测试确认关键链路,运维确认监控与告警,产品或客服确认用户沟通口径。
我的判断是,灰度前最容易漏掉的不是测试用例,而是“异常发生后谁在几分钟内做什么”。如果没有明确到人和动作,发布单即使勾满也不代表具备上线条件。
2. 灰度比例应该怎么定,是否从百分之一开始最稳妥?
我看到有团队一上来就放百分之十,也有团队从百分之一开始,感觉比例越小越安全。但我不确定小流量是否能及时暴露问题,也担心比例太大时故障影响面一下子扩大,应该根据什么来定?
比例不是固定答案,应结合用户规模、请求量、变更风险和问题可观测性来定。比如低风险的页面文案变更,可以按百分之一、百分之十、百分之五十逐步扩大;涉及订单写入、权限校验或数据结构的变更,即使百分之一也可能抽中高风险业务,宜先选内部账号或可识别的小范围租户,再逐步扩大。
每一档都要设观察窗口和停止条件,不能只按时间自动放量。若关键链路每分钟请求很少,百分之一可能长时间没有足够样本,此时应优先选择可控的真实业务样本,而不是盲目追求低比例。
3. 灰度期间看哪些指标,才能判断继续放量还是立即回滚?
我以前参加过一次灰度,大家盯着服务是否在线,结果用户下单失败率已经升高,直到客服反馈才停下来。我想知道除了错误率和系统可用性,还要看哪些业务信号,指标异常到什么程度才该停止?
至少同时看三类信号:技术指标,如错误率、延迟和资源使用;业务指标,如下单成功率、支付成功率或任务完成率;用户反馈,如投诉、工单和关键页面异常。发布前要记录基线,再约定比较口径,例如灰度组的下单失败率连续两个观察窗口高于基线一定幅度,或出现一笔确认由本次变更导致的数据错写,就暂停扩量并启动排查。
阈值应按业务历史波动设置,不宜直接套用统一百分比。只有“服务没宕机”不足以证明发布正常;业务结果恶化时,即使技术监控全绿,也应按风险处理。
4. 灰度发现问题后,项目成员应按什么步骤暂停和回滚?
我担心线上出现异常时,开发、测试和运维会同时排查,却没人先控制影响范围。之前还遇到过回滚代码后数据问题仍然存在的情况,所以想了解一套实际可执行的处置顺序,以及回滚前要特别核对什么?
先停止继续放量,再判断问题是否与本次变更相关;确认影响仍在扩大时,优先关闭灰度开关或切回旧版本,并同步记录时间、版本、受影响范围和操作人。涉及数据写入、表结构或消息消费的变更,不能假设代码回退就能恢复:应先确认新旧版本是否兼容、是否需要补偿数据,以及重复消费或遗漏任务如何处理。
恢复后由测试或业务负责人验证关键链路,再决定是否结束事件。事后复盘要补上触发信号、响应耗时和遗漏检查项;如果暂停权限只掌握在一个人手里,应提前设置替补负责人,避免等待授权扩大损失。
核心关键词
文章包含AI辅助创作:发布管理如何做好灰度发布?项目成员实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601963
读者评论
我们之前也遇到过小流量没事、扩大后某类客户报错的情况。后来按地区和账号类型拆开看,才发现总体错误率掩盖了局部问题。分群规则最好在发布前就固定,不然现场很容易临时改口径。
回退方案里提到数据兼容很关键。我们有次关掉功能开关后,已经写入的新状态仍被旧版本读取异常,最后还得单独修数据。现在会把代码回滚、关开关和数据补偿分开演练。
观察窗口确实不能只看服务指标,不过业务流程完成率有时要等很久才有结果。文章里提到快速检查和业务验证分开,我觉得比较实用;实际操作中还需要提前约定等待多久、超时由谁决定暂停。
