上线计划怎么做?企业管理者最佳实践:发布管理从0到1

上线计划最容易失败的时刻,往往不是代码出错,而是所有人都以为“上线”指的是同一件事:研发认为功能已部署,业务认为用户已经能用,客服却还没拿到话术,财务也不知道新流程何时生效。要把上线计划做好,不能只列发布日期和任务清单,而要把发布前后的决策、依赖、验证、沟通、回退和责任人串成一条可执行的链路。

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

一、先讲核心结论:上线计划不是排期表,而是一套可控的决策机制

1. 发布管理真正要解决的,是“能不能在可接受风险下改变线上状态”

我判断一份上线计划是否合格,不先看它有多少任务,而先看五件事是否明确:这次要改变什么、谁有权决定继续或暂停、上线前要满足什么条件、出现异常如何止损、上线后如何确认业务结果。五件事缺一项,计划就可能只是一张看上去很完整的排期表。

“按时发布”当然重要,但它不是唯一成功标准。一个版本准时发布,却造成订单无法支付、客服无从解释或数据统计口径中断,不能称为成功。管理者要把发布成功定义为:目标功能在约定范围内到达目标用户,关键业务指标没有越过风险阈值,相关团队能够快速发现并处理异常。

2. 把“上线”拆成六个可检查的阶段

对跨部门或高风险发布,我通常将工作拆成六个阶段:提出发布需求、确认发布范围、评估依赖与风险、准备发布、执行与观察、复盘与关闭。每个阶段都要有进入条件和退出条件,避免任务只是在群里口头传递。

阶段 需要回答的问题 可检查的产物
提出需求 为什么要发布,解决谁的什么问题? 目标、受影响用户、成功指标
确认范围 这次具体改什么,明确不改什么? 版本范围、变更清单、排除项
评估依赖 哪些系统、团队、数据和审批受影响? 依赖图、风险记录、负责人
准备发布 执行前置条件是否满足? 测试结果、发布步骤、回退方案
执行观察 谁操作,谁监控,何时停止? 发布记录、指标观察、异常处置
复盘关闭 目标是否实现,遗留风险由谁接手? 复盘结论、后续行动、版本归档

3. 用“准入、暂停、回退”三道闸门代替模糊的上线判断

发布前的准入闸门,判断测试、审批、依赖、通知和回退条件是否齐备;执行中的暂停闸门,规定遇到什么现象停止扩大范围;发生严重异常时的回退闸门,说明谁来决定、按什么步骤恢复。闸门不是为了增加审批,而是为了把最关键的判断从临场争论变成提前约定。

如果团队只能记住一句话,我建议记住:先把“什么情况下不发”讲清楚,再讨论“怎样按时发”。这会迫使团队在发布前面对风险,而不是等风险在线上出现后再找责任人。

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

二、背景和真实场景:为什么跨团队发布常常败在交接处

1. 同一版本里,实际包含多种不同的“准备工作”

一个功能看似由研发团队交付,实际上通常还需要测试验证、产品确认、运维准备、数据校验、业务培训、客服答疑和客户沟通。团队规模越大,发布涉及的边界往往越多;系统之间的依赖越复杂,某个小改动越可能牵动权限、接口、数据迁移和操作流程。

管理者很容易看到任务数量,却看不到任务之间的先后关系。例如,客服培训依赖最终交互稿,交互稿依赖验收结论,验收结论又依赖测试环境稳定。如果计划只写“培训:周四完成”,没有写它依赖什么、由谁确认,计划上的日期就不代表真实可执行。

2. 最容易被低估的,是跨部门交接的等待时间

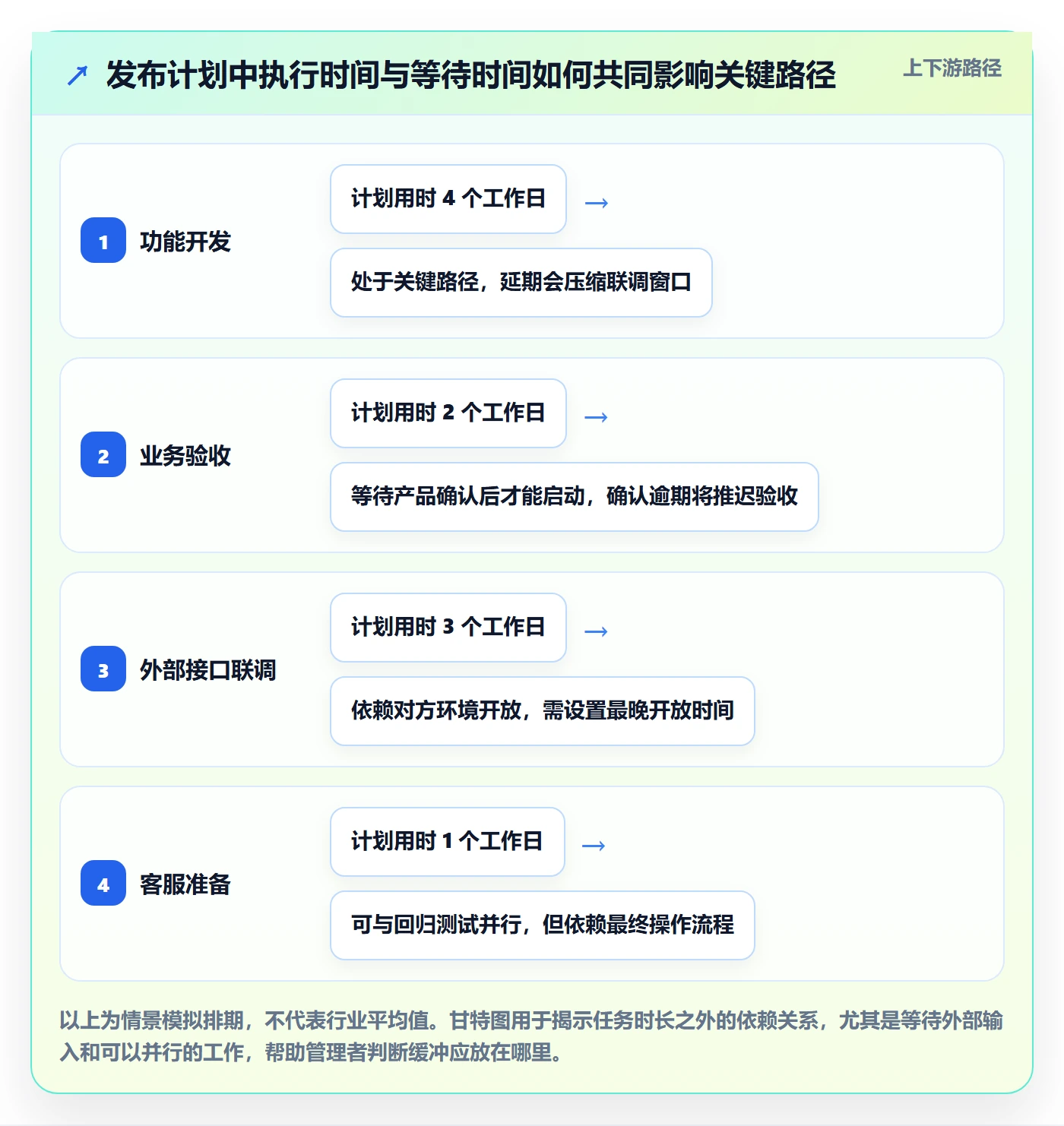

团队经常把实际执行时间估得很细,却把等待时间估成零。代码修改可能只需半天,但等待业务确认、权限开通、窗口审批或外部接口联调,可能跨过数个工作日。于是,版本看上去“只差最后一点”,实际上已没有足够时间做完整验证。

我的经验判断是,计划中凡是出现“等反馈”“待确认”“上线前处理”这类描述,都应该追问三个问题:等待对象是谁、最迟何时回复、逾期由谁升级处理。没有答案的等待项,不是计划任务,而是未管理的风险。

3. 计划的可靠性取决于依赖网络,而不是单个任务的精度

把每项工作都写到小时,不一定能提高计划准确性。假如上游接口、审批人或数据准备日期不确定,细到小时的排期只会制造虚假的确定感。管理者真正需要看的是关键依赖、最长路径和可用缓冲:哪一项延迟会直接推迟发布,哪一项可以并行,哪一项能通过缩小范围来解除阻塞。

计划信号 表面理解 管理者应追问
任务都有截止日期 排期清楚 任务之间的依赖是否明确?
每个团队都说准备好了 协作顺畅 准备完成的证据是什么?由谁验收?
测试已通过 可以发布 测试覆盖的是目标用户路径,还是仅覆盖单项功能?
出了问题可以回退 风险可控 回退是否演练过?数据变更能否逆转?

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

三、常见误区:计划越厚,不代表发布越安全

1. 把发布日期当成计划本身

“下周五上线”是一个目标日期,不是上线计划。只有日期,没有范围、负责人、准入条件、观察窗口和异常策略,意味着团队还没有对发布达成可执行共识。最常见的后果,是上线前一天才发现审批、公告、权限或数据准备没有人负责。

更稳妥的做法是从发布日期倒推,但不要只倒排任务日期。要同时倒排决策点:最后一次范围确认时间、冻结时间、演练时间、发布评审时间、不可变更窗口,以及在什么时间之前必须决定延期或缩小范围。

2. 把“测试通过”误解为“发布风险消失”

测试通过只能说明在既定环境、既定数据和既定覆盖范围内,相关检查得到预期结果。它并不能自动证明真实用户流量、历史数据、权限组合、上下游系统和运营流程都正常。测试报告是准入证据之一,不是风险豁免书。

我会要求团队把测试结论分成三层:功能是否符合预期,关键业务链路是否闭环,发布后的监控和恢复能力是否可用。尤其是涉及数据迁移或计费、权限、订单等核心链路的改动,仅看功能用例通过率是不够的。

3. 把回退写成一句“必要时回滚”

“必要时回滚”没有说明触发条件、操作步骤、责任人和恢复目标。对于数据库结构变更、批量数据修复或外部接口协议调整,回退甚至可能无法简单地把代码退回去。回退方案必须覆盖应用、配置、数据和用户影响,明确哪些状态可逆,哪些只能前向修复。

回退的另一个常见盲区,是大家只准备了技术操作,却没有准备沟通动作。用户已经看到新界面、业务已处理新数据、客服已发出通知后,单纯恢复旧版本并不能消除所有影响。

4. 把所有变更塞进同一批发布,追求一次性完成

合并发布看似减少发布次数,却扩大了变更范围,也增加了故障定位难度。出问题时,团队要同时判断是代码、配置、数据、权限还是接口造成的。对互不依赖的高风险改动,拆分发布往往比一次完成更易观察,也更容易止损。

但拆分也不是越多越好。发布次数增加会带来重复验证、重复沟通和窗口协调成本。如果多个改动共享同一套验收流程、互相强依赖且风险相近,合并发布可能更合理。核心不是“拆或合”的教条,而是能否隔离影响并定位问题。

5. 用会议替代责任机制

会议可以帮助暴露分歧,却不能替代明确责任。会上每个人都说“我会跟进”,会后仍然可能无人更新状态。每个关键任务应有一个最终负责者,协作人员可以有多个,但结果不能由“相关团队”共同负责。

  • 负责任人:确保事项按约定完成,并及时暴露阻塞。
  • 批准人:对范围、风险或发布决策作出明确判断。
  • 执行人:按发布步骤操作并记录结果。
  • 知会对象:需要了解变化,但不必承担决策或执行责任。

四、专业判断逻辑:先按风险分级,再决定计划做到多细

1. 发布风险至少看影响、概率、可发现性和可逆性

团队常用“高、中、低”描述风险,但不解释如何得出等级,导致不同人用不同标准打分。我建议先用四个维度做简化判断:影响范围有多大、故障发生可能性有多高、异常能否及时发现、发生后能否快速恢复。判断不必假装精确,关键是让团队对风险来源达成一致。

影响范围不能只看技术模块数量。一个只改一处配置的操作,如果影响所有客户,可能比修改多个内部页面的功能风险更高。可逆性也不能只看“代码能否回退”,还应看数据是否已写入、第三方是否已接收、用户是否已完成不可撤销操作。

判断维度 低风险信号 需要升级关注的信号 对应管理动作
影响范围 内部少量用户或隔离环境 核心客户、大量用户或关键交易 扩大评审范围,准备分批放量
发生概率 变更成熟、依赖稳定 新技术、新接口、变更集中 增加演练和专项验证
异常可发现性 有即时告警和明确指标 问题只能靠用户投诉发现 先补监控与业务校验
可逆性 配置可恢复、数据无破坏 数据不可逆或外部状态已改变 准备前向修复及人工补救方案

2. 采用简单风险矩阵,但不要让分数取代讨论

如果团队尚无成熟的发布治理体系,可以把影响和发生可能性各按一到五级评估,再相乘形成初步风险分层。这个分数适合做比较和提醒,不应被解释为精确概率。特别是可逆性差、发现延迟长的发布,即使分数不高,也应提高观察和恢复要求。

下面是一种建议基准,属于管理方法示例,而非行业统计。企业可以根据业务损失、合规要求和系统承载能力调整阈值。对外部监管、资金安全或关键生产系统的变更,应以企业既有控制要求为准。

建议风险档 初步参考条件 计划要求
低 影响小、易发现、容易恢复 常规评审、基础测试、发布记录
中 影响范围或依赖增加,仍可分批恢复 专项验证、负责人确认、明确观察指标
高 核心业务、影响广、恢复困难或有不可逆数据操作 多方评审、演练、分批放量、明确停止与恢复决策人

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

3. 准入标准要写成可验证条件

“测试充分”“业务确认”“监控正常”都过于抽象。要把它们改写成可验证的条件,例如:关键业务链路回归完成且无阻断级缺陷;指定业务负责人确认验收结果;关键指标面板可访问;告警渠道已验证;回退步骤由执行人复核;用户通知内容通过业务审核。

准入条件不必追求数量多。条目越多,越容易沦为逐项打勾。建议保留真正能阻止高代价错误的检查项,并明确每项的证据链接、确认人和失效条件。若某项证据过期或范围发生变化,不能沿用旧确认。

4. 把观察指标分成技术指标和业务指标

技术指标回答服务是否稳定,例如错误率、响应时间、资源使用和任务积压;业务指标回答用户是否能完成目标,例如提交成功率、支付完成率、关键操作转化和数据完整性。只监控技术健康,可能发现不了“页面能打开但用户办不成事”;只看业务结果,也可能错过故障正在累积的早期信号。

每个指标都应写明观察窗口、基线、异常阈值和责任人。阈值不一定一开始就能精确设定,可以先从历史正常区间和业务容忍度推导,再通过发布后的数据不断校准。

五、发布管理从0到1:一套可落地的执行流程

1. 第一步:创建发布记录,先说清目标与边界

发布记录不应从“任务清单”开始,而应先写业务目标和受影响对象。比如,目标是减少某类人工处理时间,受影响对象是哪些用户、区域或内部岗位;明确不在本次范围内的功能,也要写出来。排除项能防止临近上线时把未经评估的改动顺手塞进来。

建议至少包含以下字段:发布名称、目标、负责人、计划窗口、变更清单、影响范围、成功指标、风险等级、关键依赖、沟通对象、回退或补救方案、发布后观察期限。对于小型低风险变更,可以精简字段;对高风险发布,不能用“大家都知道”省略关键内容。

2. 第二步:建立依赖清单,并把等待项变成有期限的任务

依赖清单不只是“研发依赖测试”。它还可能包括账号权限、证书、数据准备、供应商窗口、审批、客户通知、培训材料和运营配置。每条依赖都要有提供方、接收方、最晚交付时间、验证方式和逾期升级路径。

我特别建议把依赖分成“必须先完成”和“可以并行”。前者决定关键路径,后者能提高整体效率。对外部团队或供应商的依赖,还应准备替代方案,例如延迟窗口、关闭相关功能、限制发布范围或采用临时人工流程。

3. 第三步:准备验证矩阵,不要把测试任务笼统写成一项

验证矩阵按“变更对象 × 用户路径 × 风险点”组织,比单纯按团队列测试任务更容易发现遗漏。涉及权限时,至少考虑不同角色;涉及数据时,考虑新旧数据和异常数据;涉及接口时,考虑超时、重复请求和失败重试;涉及用户界面时,考虑目标设备、语言和关键操作路径。

验证对象 最少要验证什么 常见漏项
功能行为 正常、边界、异常输入 重复提交、撤销或重新操作
业务链路 用户从入口到结果的完整路径 中间状态、通知、审批和后续处理
权限与数据 角色差异、数据一致性、迁移结果 历史数据、跨组织数据、异常记录
运行表现 响应时间、错误、容量和依赖服务 并发、超时、积压和限流行为
恢复能力 回退、关闭开关或前向修复 回退后数据和外部状态如何处理

4. 第四步:制定运行手册,按时间顺序写出操作与判断

运行手册应让没有参与开发的人也能知道发布如何进行。它至少要写清操作步骤、执行人、预期结果、验证方式、失败后的下一步、记录位置。步骤应有顺序,尤其要区分部署、配置变更、数据操作、流量放量和业务验证。

避免写“观察一段时间”“确认正常后继续”。应写明观察多久、看哪些指标、谁确认、什么情况停止。例如,先对内部账号开放,核对关键链路和错误告警;达到预设稳定条件后,再扩展到下一批用户。具体时间和比例应按业务流量及风险制定,不要照抄其他公司的数值。

5. 第五步:执行前开短会,会上只做决策,不逐项读清单

发布前评审的目的不是把计划从头念一遍,而是让相关负责人确认范围、依赖、风险、准入条件、观察指标和暂停规则。建议会前异步检查资料,把会议留给分歧和决策。对于低风险、重复性高的变更,可以用书面确认代替会议。

如果关键负责人无法出席,提前指定代理人。不要在发布窗口临时寻找审批人,也不要把“没有反对”当成批准。高风险发布要明确谁是最终决策者,避免技术团队认为业务负责、业务团队认为技术负责。

6. 第六步:发布中记录事实,先控制影响再分析原因

发布过程中要记录开始时间、操作步骤、验证结果、异常现象、决策和影响范围。出现问题时,第一优先级是控制影响:停止扩大、关闭相关功能、切换流量或启动预案;第二优先级才是定位根因。边操作边争论“谁造成的”,往往会拖慢止损。

异常记录要区分观察事实和推测。例如,“请求错误率在放量后上升”是观察事实,“新版本代码导致”是待验证判断。把两者混为一谈,容易让团队过早采取错误措施。

7. 第七步:上线后验证业务结果,关闭遗留事项

发布完成不等于发布关闭。只有关键指标经过约定观察窗口、业务方确认目标路径可用、遗留风险已分配负责人,才适合关闭发布记录。对于需要观察数天的业务效果,技术发布可以先结束,但业务验证任务仍应保持开放。

复盘重点不是追责,而是找出计划中哪个假设不成立:依赖时间估短了,监控覆盖不足,范围控制失效,还是恢复方案未经演练。复盘行动要有负责人和截止时间,否则复盘只是一次总结会,不会改变下一次发布。

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

六、具体案例与数据观察:一次企业协作平台功能发布如何降低不确定性

1. 案例设定:功能本身不复杂,组织依赖却不简单

以下案例为依据常见企业发布流程构造的情景模拟,不是某家企业的实际生产数据。某中大型组织准备在企业协作平台中发布一项跨部门审批能力,涉及产品、研发、测试、信息安全、业务运营和客服。功能开发量不大,但涉及权限配置、历史审批数据、消息通知和不同部门的流程差异。

团队最初的计划只有四项:功能开发完成、测试通过、周五上线、客服收到通知。评审时发现三个未明确问题:业务部门没有确认不同角色的审批权限;消息失败后的补偿方式没有定义;客服通知时间晚于用户实际接触新流程的时间。团队没有立即推迟整个项目,而是先缩小首批范围,并把权限矩阵、通知验证和异常补救列为准入项。

2. 调整的关键不是多开会,而是把口头共识改成证据

团队将首批发布对象限定为少量内部部门,先验证主流程与权限边界。业务负责人逐项确认角色与操作范围;测试负责人补充消息失败和重复提交场景;客服负责人在用户接触新流程之前完成操作说明。发布执行人把每个关键操作和验证结果记录在同一份发布记录中。

这个调整没有让所有不确定性消失,但它让剩余风险变得可见:哪些部门尚未纳入、哪些边界场景待后续验证、什么条件满足后才能扩大范围。对管理者来说,这比“大家都觉得差不多了”更有决策价值。

3. 用示意数据看准备流程的变化,不把模拟结果误当成承诺

下表中的数字是为了说明发布治理如何观察过程而设定的情景模拟,并非项目实测结果。其价值在于展示指标应如何连接到管理动作:等待时间变长,就追查依赖和确认责任;准入项未完成,就讨论延期、降范围或补救,而不是只看一个发布日期。

观察项 初始计划状态 调整后目标状态 管理含义
未明确的跨部门依赖 5 项 0 项关键依赖无负责人 非关键事项可保留,但必须有期限和责任人
关键路径缓冲 0.5 个工作日 2 个工作日 缓冲优先留给高不确定性依赖,不平均分配
上线前可验证的准入条件 4 项中 2 项 8 项中 8 项均有证据 检查项增加的同时,需避免无关审批堆积
业务观察期限 未约定 按风险设定观察窗口 技术发布完成与业务结果确认分开管理
首批发布范围 所有目标部门 先选内部试点范围 降低问题影响面,但增加后续推广协调工作

4. 这个案例说明,真正的效率来自减少返工与等待

发布管理并不总是让流程更快。它有时会让准备阶段多花时间,但可以减少临时补材料、反复确认、扩大影响后再处理的成本。是否值得投入,取决于发布风险、问题影响面和恢复难度。对于低风险改动,完整评审可能成本过高;对于关键业务链路,省下来的检查时间可能远小于一次故障的处理成本。

因此我不会用“发布文档越多越成熟”判断团队,也不会用“上线速度越快越敏捷”判断效率。更值得关注的结果是:准备阶段的等待是否减少、关键依赖是否提前暴露、异常是否更早发现、恢复时间是否缩短、重复问题是否下降。

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

七、工具与协作机制:从群聊追进度转为可追溯的发布记录

1. 工具解决的是信息断层,不是替管理者作风险判断

当发布事项少、团队边界简单时,表格和固定模板可能已经够用。随着组织规模、产品线和依赖数量增加,单靠聊天记录会遇到版本混淆、负责人不清、审批过程不可追踪、复盘材料难以关联等问题。这时需要把发布记录、需求变更、测试结果、缺陷、审批和责任人放在可关联的工作流中。

以 PingCode 为例,面向中大型企业及 100 人以上组织时,管理者可以把发布计划与需求、迭代、缺陷、测试和责任人关联起来,形成从变更提出到结果复盘的追踪链。它适合的不是“所有团队都必须上系统”,而是那些已经因跨团队协作、版本追踪和审计要求付出明显沟通成本的组织。

但工具不会自动判断某项变更是否值得发布,也不会替代业务负责人确认影响范围。若团队把模糊要求录入系统,得到的只是更整齐的模糊信息。先统一发布规则、状态定义和责任边界,再配置工具,通常比先搭一套复杂流程更有效。

2. 工具选型看五个问题,不要只看功能清单

第一,能否关联上下游工作。发布记录是否能关联需求、任务、测试结果、缺陷和变更说明?如果每类信息都需要手工复制,维护成本会快速上升。

第二,状态是否贴合实际工作。系统是否支持“准备中、待评审、可发布、观察中、已关闭”等清晰状态?状态名称过多,会增加更新负担;状态过少,则看不出真正的阻塞点。

第三,变更是否可追溯。谁修改了范围、谁批准发布、何时记录异常,能否留下清晰轨迹?对有审计要求的组织,这往往比界面是否漂亮更重要。

第四,数据与权限是否满足企业要求。管理者需要确认数据存储、权限控制、日志、集成方式和部署要求。涉及敏感信息或监管约束时,要让安全、法务和采购共同评估。

第五,维护成本是否可接受。流程越复杂,管理员和一线成员的维护成本越高。选型时应试跑一条真实发布链路,记录每个人需要重复填多少内容、状态更新要花多少时间、关键视图是否能直接支持决策。

3. 小团队和大组织不应照搬同一种治理强度

一个团队、一个服务、低风险改动,轻量模板通常就够了。多个团队、多个系统和不同业务窗口同时协作时,需要统一发布日历、依赖视图和决策口径。涉及关键交易、数据迁移或外部客户的发布,还要进一步增加专项评审、分批放量和应急演练。

工具的成熟度应与治理复杂度相匹配。先解决“谁负责、依赖在哪里、怎么判断可发布”,再考虑自动化提醒、关联看板和多系统联动。对低频发布团队来说,过度配置工作流可能比人工管理更费时间。

上线计划怎么做?企业管理者最佳实践:发布管理从0到1

八、不同情况下的行动建议:把流程做成适合自己的强度

1. 团队刚开始建立发布机制时

先不要追求把所有情况都制度化。选择一个真实发布,试行一页发布记录,至少包含目标、范围、负责人、依赖、准入条件、观察指标、恢复方式和复盘结论。发布后用实际耗时和遗漏项修改模板,而不是先花数周讨论一个理想流程。

第一次试点最好选择风险中等、参与团队有限、结果容易验证的变更。过低风险的事项不能暴露协作问题,过高风险的事项也不适合拿来验证新制度。试点后重点观察:任务是否有人维护、风险是否提前暴露、会议是否减少临时决策。

2. 发布频率高、变更规模小的团队

这类团队的瓶颈往往不是审批不足,而是重复操作和信息更新成本。可以建立轻量准入清单,对重复、低风险的发布采用自动化测试、预设窗口和标准回退步骤。对每次发布仍保留必要记录,但不必每次都召开正式评审会。

自动化的边界是:机器可以检查规则和状态,不能替代对业务影响的判断。若变更涉及重要客户、数据结构、权限策略或外部协议,就应触发更高等级的评审,而不应因“平时发布很顺利”跳过风险判断。

3. 发布涉及多个部门、供应商或系统时

优先建设统一发布日历和依赖清单,并指定跨团队协调人。协调人负责推动信息齐备,不必代替各专业负责人作技术或业务判断。关键依赖应提前约定最晚交付时间,并为外部延迟设计替代路径。

当供应商窗口无法调整时,团队要反向检查内部准备是否充分:数据、权限、通知、验证环境是否提前就绪。若外部依赖直到发布当日才确认,组织实际上把发布成功押在一个不可控事件上,应评估延期或降低本次范围。

4. 涉及核心业务、敏感数据或不可逆操作时

先问“失败后还能做什么”,再讨论发布时间。没有可靠回退路径时,不代表一定不能发布,但必须准备前向修复、人工补救、用户沟通和数据核对方案。涉及敏感数据时,还要将访问控制、脱敏、留痕和权限回收纳入准入检查。

对不可逆操作,建议设置独立验证步骤和双人复核,并在受控范围先演练。若数据规模较大,可以分批处理、先抽样校验、逐段扩大;若无法分批,则应在计划中写清停机窗口、备份可用性和业务恢复目标。

5. 发布窗口固定、业务活动不能延期时

固定窗口并不意味着必须按原范围发布。管理者应提前设定“最晚决策点”:到某个时间,若关键准入项不满足,就决定延期、缩小范围或切换替代方案。决策点越晚,团队可选方案越少,沟通和补救成本越高。

如果业务活动确实不能延期,必须提前评估替代流程,例如保留旧入口、暂时人工处理、限制特定用户范围或设置清晰的用户提示。替代流程也需要负责人、容量估算和退出条件,不能只写“必要时人工处理”。

九、不同情况下的取舍:速度、控制和协作成本没有免费解

1. 快速发布与完整验证怎么取舍

变更影响小、功能可关闭、问题容易发现且容易恢复时,可以接受更轻量的验证。影响范围大、问题发现慢或恢复困难时,验证应优先于速度。管理者要避免用统一的流程等级处理所有变更,也要避免以“业务很急”为理由忽视风险。

一个实用办法是把“必需条件”和“可接受的剩余风险”分开。必需条件没有满足,就不应靠主观乐观放行;剩余风险可以由有权限的人明确接受,并记录接受理由、影响范围和后续补救责任。

2. 一次发布与拆分发布怎么取舍

若改动之间紧密耦合、共同验收、一起启用后才有业务价值,合并可能更省成本。若改动能够独立运行、风险不同、影响对象不同,拆分有利于隔离故障和缩小影响范围。判断时不要只看团队的发布次数,还要看故障定位所需时间和每次验证成本。

拆分发布需要额外管理版本兼容和中间状态。例如,新旧接口是否可共存,用户是否会遇到部分功能已变更但另一部分仍未生效。若中间状态不可接受,盲目拆分可能制造新风险。

3. 统一流程与团队自治怎么取舍

统一流程适合解决基本定义不一致的问题,例如什么叫准入、谁有发布决策权、异常如何记录。团队自治则适合具体技术步骤、测试策略和观察时长。总部统一得过细,会拖慢低风险团队;完全自治又容易导致关键风险没人覆盖。

我更倾向于“统一原则、分级执行”:集团或平台团队提供最小控制框架,业务团队根据风险等级补充检查项。高风险发布需要共同审核,低风险发布遵循标准模板即可。规则应能解释为什么需要控制,而不是只留下“按流程走”的口号。

场景 优先考虑 可接受的代价 不建议做法
低风险、可关闭、影响小 轻量准入与自动化 少量人工复核 逐层审批、重复开会
多团队、依赖复杂 依赖可视化与责任明确 准备阶段投入更多协调时间 只盯发布日期,不管等待项
核心业务或不可逆数据操作 演练、双重验证、恢复方案 发布速度降低 用“代码可回滚”代替完整恢复计划
高频小变更 标准化、自动检查、分级审批 前期建设自动化能力 每次重复人工填写相同信息

十、结尾:先让每次发布有边界,再让发布越来越快

上线计划的价值,不是承诺一切按日期发生,而是让团队知道哪些条件必须满足、哪些风险已经接受、哪些异常会触发暂停,以及出了问题由谁采取什么行动。成熟的发布管理不是把流程做厚,而是把关键决策做早、把影响范围做小、把恢复路径做实。

如果你准备从0到1建立发布机制,下一步不必先采购工具或制定长篇制度。选一项近期要发布的变更,写清目标、范围、依赖、准入条件、观察指标和恢复方案;发布后记录实际等待、遗漏和异常,再据此调整模板。连续做几次之后,团队会逐渐看清哪些控制真正降低了风险,哪些环节只是在制造流程成本。

当发布记录能回答“改了什么、为什么改、谁确认、如何验证、失败怎么办、结果如何”,你就不再只是安排一次上线,而是在建立组织持续交付变化的能力。

常见问题解答(FAQ)

1. 上线计划应该从哪些内容开始?

我第一次负责版本上线时,以为把开发完成日期和发布公告写进计划就够了,结果临近发布才发现测试、数据准备和业务通知都没人负责。我想知道一份真正能落地的上线计划,最少要写清什么?

先写清上线目标、范围、时间窗口、负责人和成功标准,再拆成可验收的任务。一个实用的计划至少包括:功能清单与明确不做的事项、测试和验收安排、数据迁移或配置准备、发布步骤、通知对象、回滚条件及上线后观察安排。每项任务都要有唯一负责人、截止时间和完成证据;

“测试完成”不如“核心流程通过测试,未解决的高优先级缺陷为零”可执行。建议从上线日期倒排计划,并为跨团队确认、审批和修复预留缓冲,而不是把所有工作压到发布当天。

2. 怎么判断一个版本是否具备上线条件?

我遇到过测试人员说可以发,业务负责人却认为关键流程还没走通的情况,最后大家只能在群里反复争论。我想要一套发布前能共同使用的判断标准,而不是凭谁更有把握来决定。

把上线条件设成事先约定的发布门槛,并由业务、研发、测试和运维共同确认。可参考的门槛包括:约定范围内的验收用例全部通过;影响核心业务的高优先级缺陷已关闭,或有经批准的风险处置方案;监控、告警和回滚路径经过检查;客服、运营等受影响团队已收到操作说明。

不同系统的风险不能套用同一数字阈值:支付、权限或数据迁移相关变更,通常需要更严格的验证。若有关键证据缺失,应延期或缩小发布范围,而不是用“整体差不多”替代判断。

3. 上线当天怎样安排发布步骤,才能降低故障风险?

我担心发布当天一旦遇到异常,几个人同时操作会让问题更难定位;但步骤写得太粗,又容易遗漏检查。我想知道怎样把发布流程安排得既清楚又不拖沓。

按时间顺序写成可执行的检查清单,并指定发布指挥人、操作人和观察人,避免多人同时改动。以一次中等规模的业务版本为例,可以安排发布前确认备份与变更窗口,发布后先验证登录、核心业务操作和关键数据,再检查错误率、响应时间及告警;观察一段约定时间后再扩大使用范围。每一步都标明预期结果、异常联系人和停止条件。

具体观察时长应依据业务峰值和故障暴露速度确定,不宜把某个固定分钟数当成适用于所有系统的标准。

4. 上线后出现问题,回滚方案应该怎么设计?

我以前见过计划里只写了“必要时回滚”,真发生问题时却没人确定谁来决定、回到哪个版本,以及新产生的数据怎么处理。我想知道怎样把回滚从一句口号变成可以执行的保障。

回滚方案要在发布前验证,并明确触发条件、决策人、执行人、预计耗时和恢复后的检查项。触发条件应尽量可观测,例如核心流程持续失败、错误率超过约定阈值或关键数据出现不一致,而不是只写“用户反馈较多”。

还要区分代码回退与数据回退:如果新版本已经写入不可逆数据,直接恢复旧代码可能造成更大风险,需要提前设计兼容方案、数据修复流程或分阶段发布。发布结束后记录实际耗时、异常和决策依据,下一次据此修订计划。

核心关键词

读者评论

王
王书瑶

我们团队以前把测试通过当作发布信号,后来遇到过接口正常、业务流程却卡住的情况。把业务指标和技术指标分开观察确实有用,不过指标阈值最好在发布前就定好,临场判断容易各说各话。

林
林嘉宁

回退方案这点很实际。涉及数据迁移时,单纯恢复旧代码未必能恢复业务状态,我们现在会先做小规模演练。想请教一下,外部系统已经接收数据时,通常怎么设计补偿和通知流程?

唐
唐泽宇

文中强调每项任务只有一个最终负责人,我觉得适合减少交接遗漏。但跨部门项目里负责人未必有权限推动其他团队,计划里还应写清楚阻塞后的升级路径和响应时限。

文章包含AI辅助创作:上线计划怎么做?企业管理者最佳实践:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601800

赞 (0)
飞飞飞飞
上线管理方法大全:企业管理者发布管理落地方案落地清单
上一篇 53分钟前
灰度发布管理指南:企业管理者如何做好发布管理,最佳实践全流程
下一篇 52分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
