发布检查最容易失效的时刻,往往不是测试人员漏了一条用例,而是所有人都以为“别人已经确认过了”:开发认为测试已验收,测试认为业务已签字,业务认为运维已准备回滚,最后一次发布却同时暴露权限、数据迁移和客户通知问题。发布管理的核心不是多加几张检查表,而是让每项风险都有责任人、证据、判断门槛和处置路径,并把发布后的真实结果反馈到下一次决策中。
本文把发布管理拆成从需求冻结、变更评估、测试验收到上线观察、复盘分析的完整闭环。我会使用一个明确标注为情景模拟的企业案例,说明如何设计发布门禁、量化风险、选择工具和处理例外;文中出现的示例数值用于演示计算与决策,不代表行业统计或任何企业的实测结果。管理者可以据此建立自己的基线,而不应直接把示例阈值当成通用标准。
一、先讲核心结论:发布检查不是清单,而是风险决策机制
1. 发布管理真正要回答四个问题
我判断一套发布管理是否有效,不先看它有多少流程图,而是先问四件事:这次改动影响谁、上线前凭什么认为它安全、出了问题如何止损、上线后怎样证明它达到预期。四个问题分别对应影响评估、发布证据、回滚与降级、结果验证。任何一项没有明确答案,发布就仍然依赖个人经验和临场协调。
企业常把“发布检查”理解成上线前核对一遍事项。这种理解只覆盖了风险链条中的一个时点。真正可控的发布流程从需求进入排期时就开始:变更范围先被界定,依赖和数据影响被识别,测试策略随风险调整,发布窗口和回滚条件提前约定,发布后再用业务与技术指标共同判断是否完成。
我的核心判断是:发布门禁不应要求所有项目完成相同数量的检查,而应要求风险越高、证据越充分、授权越明确。低风险文案调整可以走轻流程;涉及账务、权限、数据迁移或核心交易链路的变更,则需要更严格的验证、分批放量和明确的止损点。
2. 把“完成发布”改成“完成可验证的变更”
发布成功不等于服务没有报错,也不等于部署命令执行完成。一次变更至少有三个层次的结果:技术层面是否稳定,业务层面是否按预期运行,用户层面是否获得预期价值。只看部署状态,会漏掉“系统可用但业务结果变差”;只看业务转化,也可能忽略错误率上升或客服负担增加。
因此,我建议每个发布单都写清楚一个可验证的目标。例如,不写“优化结算体验”,而写“在不增加支付失败率的前提下,将结算步骤从四步调整为三步,并观察完成率、失败率和客服咨询量”。目标越具体,发布后越容易判断是继续放量、暂停观察还是回滚。
3. 管理者要看证据质量,不是检查项数量
一张表列出五十项,但每项都只打勾、没有来源、没有时间、没有责任人,通常不如一张包含十项关键证据的检查表。证据的最低可用标准是:说明检查对象、检查结果、执行人、执行时间和关联记录。对于自动化检查,还要保留运行版本、环境和失败日志,避免“昨天通过过”被误认为“当前版本通过”。
这也意味着发布检查不应被当作行政签字。签字的价值不在于留下姓名,而在于明确谁基于什么信息接受了什么风险。若授权人没有看到测试范围、已知缺陷和回滚条件,签字就只是流程动作,不能替代风险判断。

二、背景和真实场景:为什么发布问题常在“交接处”发生
1. 多团队协作让风险藏在接口之间
在中大型组织里,一项看似普通的功能可能同时经过产品、研发、测试、数据、运维、安全、客服和业务运营。每个团队都能完成自己的局部任务,但整体失败常发生在交接点:产品没有说明旧数据如何处理,研发没有同步配置变更,测试环境未覆盖生产权限,运维不知道业务方计划何时通知客户。
我在设计发布流程时,会把“跨团队依赖”作为独立风险源,而不把它藏在备注里。依赖不仅包括接口和服务,还包括决策依赖,例如谁提供迁移数据、谁确认价格规则、谁批准暂停交易、谁通知受影响客户。依赖没有责任人和完成时间,就不能算已管理。
2. 版本越大,单靠一次集中验收越难定位问题
多个需求被压到一个大版本里,短期看似减少了发布次数,实际却扩大了变更范围,增加了测试组合和故障归因难度。发生异常时,团队需要判断究竟是代码、配置、数据、外部服务还是多个变更相互作用。若版本内同时包含大量无关改动,回滚也可能变成“为了撤掉一个问题,连带撤掉其他已验证功能”。
因此,我更重视变更的可拆分性,而非单纯减少发布频次。将不同风险、不同依赖的功能拆成可独立验证的变更,通常能降低定位成本。若技术架构暂时不支持拆分,也应通过功能开关、灰度范围或分阶段迁移,尽量把影响边界缩小。
3. 发布窗口不是安全保证
选择深夜或低峰时段,只能改变故障暴露时的业务影响,不能让变更本身更安全。低峰发布有时还会带来值班人手不足、业务确认人不在线、外部供应商响应慢等新风险。我会把发布窗口视为风险缓解措施之一,而不会把它当作替代测试、演练和监控的理由。
管理者要确认的不是“是不是周末上线”,而是“谁在场、谁能授权、谁能执行回滚、恢复目标是多少、客户影响如何控制”。如果发布需要业务人员验证关键流程,就应确保业务验证人处于可响应状态,而不是只安排技术值班。
4. 失败往往不是没有流程,而是流程无法支持现场决策
不少组织已有变更申请、审批和发布窗口,但真正出问题时,团队仍要在群聊里临时寻找负责人、翻历史文档、确认是否可以回滚。这说明流程记录了“应该发生什么”,却没有把现场需要的信息组织起来。
一份可执行的发布记录至少要让值班人员在短时间内找到版本范围、影响服务、关键联系人、监控面板、回滚步骤、数据恢复限制和升级路径。若这些信息散落在多个系统,发布当天就会出现信息切换成本。工具可以帮助集中关联,但不能自动替团队定义责任和决策规则。
三、常见误区:看起来严格,实际上没有降低风险
1. 把“所有项目一张检查表”当作标准化
统一表格便于管理,却不代表统一风险。一个静态页面文案调整和一次数据库字段重构,若必须填写完全相同的几十项内容,低风险团队会疲于应付,高风险团队也未必因此得到更多保护。长期下来,大家会把检查表当作形式任务,真正重要的项目反而被噪声淹没。
更合理的做法是设置通用必填项,再按风险等级追加检查。通用部分覆盖版本、负责人、目标、影响范围、验证方式和回滚路径;高风险附加项覆盖数据一致性、权限审计、容量评估、演练结果和外部依赖。流程统一的是判断逻辑,不必强制每个变更执行相同动作。
2. 把审批层级增加等同于控制能力增强
审批人越多,不必然越安全。若审批者只看到“请批准上线”,没有看到变更影响、未解决风险和可回退方案,增加审批只是扩大排队和责任稀释。更糟的是,大家以为“领导批过了”,便把责任误交给审批流程。
审批应当与决策权限匹配。业务负责人确认业务影响和客户沟通,技术负责人确认系统风险和技术方案,安全或合规负责人只在对应风险出现时介入。每一个审批点都要回答明确问题,不能用泛化的“同意发布”覆盖所有专业判断。
3. 用“测试通过”掩盖测试范围不足
“测试通过”必须附带上下文:测了什么、没测什么、在哪个环境、使用什么数据、对应哪个构建版本。若需求变更发生在测试通过之后,之前的结果就不自动有效;若测试环境与生产在权限、数据量或依赖版本上差异明显,结果也只能说明有限范围内通过。
我会要求发布记录至少说明关键路径覆盖、异常路径覆盖、回归范围和已知缺陷。对于无法完全覆盖的部分,应该明确风险接受人和上线后观察指标。测试不可能证明没有缺陷,但可以把“我们不知道测了什么”变成“我们知道覆盖边界在哪里”。
4. 把回滚写成一句“必要时回滚”
“必要时回滚”不是回滚方案。真正的方案要说明触发条件、执行人、操作步骤、预计耗时、数据影响和回滚后的验证方式。代码能够回退,不代表数据可以恢复;配置可以撤销,也不代表已经发出的消息或已完成的交易能够撤回。
对于不可逆操作,例如数据结构迁移、外部通知发送、账务处理或批量状态更新,团队要设计向前修复、补偿交易或分阶段迁移,而不是假设所有变更都有简单撤销按钮。没有演练过的回滚路径,只能算理论预案。
5. 只看系统可用率,不看业务副作用
服务存活、接口响应正常,不代表用户流程正确。某些发布会让页面加载成功,但价格计算错误;也可能使异步任务积压,问题在数小时后才显现。发布观察应同时覆盖技术健康和业务完整性,例如关键交易成功率、数据对账差异、任务积压量、退款或投诉变化。
指标也不能无限扩张。每次发布都监控几十个指标,会导致告警注意力被稀释。我建议围绕变更假设选三到五个关键指标,另保留服务基础健康指标;每个指标都要有基线、观察窗口和异常动作。
四、专业判断逻辑:用风险分级决定检查深度
1. 先识别影响,不要先选流程模板

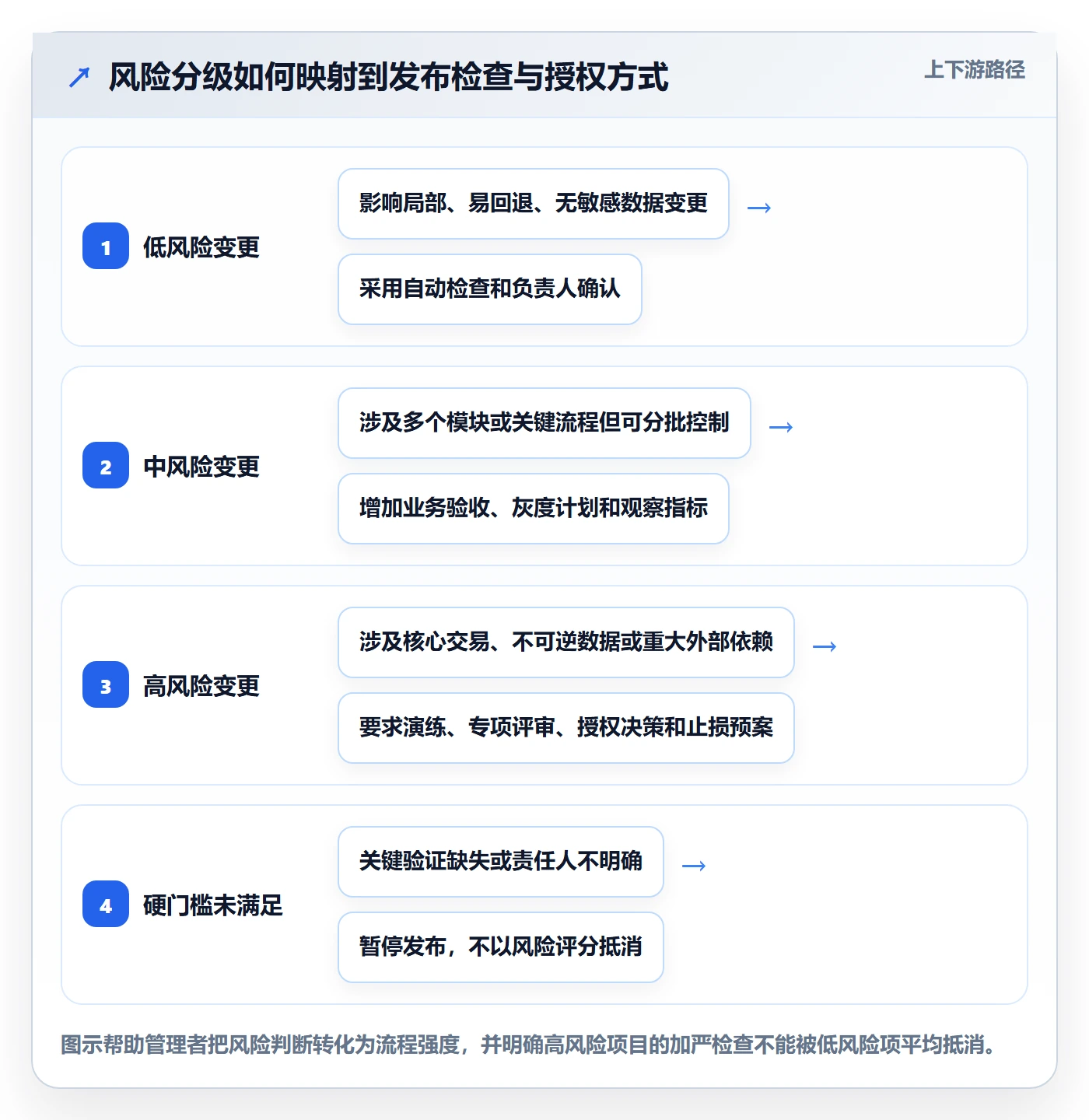

风险评估的起点不是“这是第几类发布”,而是“如果它失败,谁会受到多大影响”。我通常从四个维度判断:影响范围、业务重要性、可逆程度和变更不确定性。影响范围看用户、服务和数据覆盖面;业务重要性看是否触及核心收入、合规或关键作业;可逆程度看恢复是否简单;不确定性则看团队是否熟悉该系统、依赖是否稳定、测试环境是否接近生产。
可以采用低、中、高三级作为团队沟通语言,但等级必须有判定条件。例如,低风险需同时满足影响范围有限、可快速回退、没有敏感数据变更、依赖明确;只要涉及不可逆数据写入、核心交易或高敏感权限,就至少进入高风险评估。具体边界应由组织结合业务实际校准。
2. 用风险问题清单而不是伪精确分数
有些组织会把风险因素全部量化为分数,再用一个看似精确的总分决定是否上线。但若权重来自主观讨论,分数的小数位并不会带来真正精度。分数可以用于排序和趋势观察,却不应掩盖关键否决项。
我更愿意把评分和硬门槛结合:评分帮助团队识别需要加强的部分,硬门槛确保核心风险不会被其他低风险项平均掉。例如,即使其他维度得分很低,只要回滚路径未验证、关键数据一致性无人负责,就不能因为总分“尚可”而批准。
| 判断维度 | 低风险信号 | 需要升级评估的信号 | 对应检查动作 |
|---|---|---|---|
| 影响范围 | 少量内部用户或单一非核心模块 | 全量客户、多服务联动或跨区域影响 | 分批发布、明确影响名单和止损边界 |
| 数据变化 | 无持久化数据结构调整 | 批量迁移、历史数据改写或账务影响 | 备份验证、抽样对账、迁移演练和补偿方案 |
| 可逆程度 | 配置或功能开关可快速恢复 | 外部动作已发生或数据不可直接回退 | 设置向前修复方案、授权人和恢复目标 |
| 不确定性 | 成熟组件、熟悉团队、环境相近 | 新架构、新供应商或缺乏生产经验 | 增加验证、演练、灰度和观察时长 |
3. 设定门禁:硬门槛、条件放行和风险接受
我建议把发布决策拆成三种结果,而不是只有“通过”与“驳回”。第一种是硬门槛未满足,必须暂停;第二种是条件放行,允许在限制范围、限定时间或额外监控下发布;第三种是已知风险接受,由有权限的负责人明确接受,并记录补救措施和到期时间。
硬门槛适用于不可妥协事项,例如生产凭证泄露、核心数据备份不可用、关键交易路径未验证、没有可执行的故障处置责任人。条件放行适用于风险可控但证据不完整的情形,例如某个低影响浏览器兼容场景未覆盖,但发布可先限定在内部用户。风险接受则不能写成“大家知道这个风险”,必须写明谁接受、为何接受、接受多久、如何监测。
4. 把回滚阈值在上线前写下来
故障发生时,团队容易因投入成本和发布压力继续观望。提前设定阈值可以减少争论。阈值不必一开始就复杂,可以围绕关键业务指标相对基线的偏离、错误率、延迟、积压、数据对账差异和客户反馈制定。
阈值应当结合正常波动和业务容忍度。若某指标平时波动很大,单次超线未必代表发布问题;若指标直接关联资金或数据正确性,即便发生次数少,也可能需要立即停止。阈值还应规定连续观察时间与确认方式,避免短暂采样噪声触发误回滚,或反过来让持续异常被平均值掩盖。
5. 通过发布策略缩小暴露面
风险控制不只有“多测一些”,还有“少影响一些”。灰度发布、分批放量、功能开关、双写校验、影子流量和只读验证等方式,都能帮助团队在扩大影响前获得证据。但这些方式各有成本,不适合为了形式而使用。
灰度发布要求能够识别目标用户、隔离流量并比较指标;功能开关要求开关本身可靠且有人维护;双写校验要求处理一致性差异;影子流量不能替代真实交易验证。管理者要确认策略的控制面本身也经过验证,否则“可以快速关掉”可能只是未经测试的假设。

五、具体案例与数据观察:一次模拟发布如何从检查走到决策
1. 场景设定:企业结算流程调整
下面是一个情景模拟案例:一家拥有多个业务团队的企业准备调整客户结算流程,涉及前端交互、订单服务、支付接口和数据报表。预计发布范围先覆盖内部测试用户,再逐步扩大。案例中的组织规模、指标和结果均为演示用途,不是公开企业数据,也不代表某个具体产品的客户实绩。
项目最初的发布申请只有一句“优化结算体验,周五晚发布”。评审时,我会先把它拆成四个可检查问题:结算完成率是否改善,支付失败率是否恶化,旧订单能否继续处理,报表口径是否变化。团队补充后,才发现报表字段也有调整,而这一变化最初没有进入发布范围。
这个遗漏很典型:需求主流程被充分讨论,旁路消费者却没有被纳入影响地图。于是项目组把订单数据导出、财务核对和客服查询都列为依赖,给每项依赖指定负责人,并将发布拆成“内部验证、5%灰度、扩大到25%、全量”四个阶段。
2. 先建立发布前基线,再决定是否值得继续放量
在模拟方案中,团队选取结算完成率、支付失败率、接口延迟、报表对账差异和相关客服咨询量作为观察指标。基线不是拿一个历史平均数就结束,而是要注明统计窗口、流量来源、节假日或促销等特殊因素。若比较期间的业务构成不同,简单比较百分比可能得出错误结论。
案例设定的基线观察窗口为发布前连续七天,并排除一次已知促销活动造成的异常高峰。七天只是这个模拟场景的选择,不是普遍标准。高波动业务可能需要更长窗口,低流量系统则可能要看业务周期或扩大采样范围。关键在于比较口径一致,而不是机械套用固定天数。
| 观察指标 | 发布前基线(示意) | 目标或警戒条件(示意) | 决策用途 |
|---|---|---|---|
| 结算完成率 | 82% | 目标提升;持续下降触发暂停放量 | 判断流程调整是否改善用户完成行为 |
| 支付失败率 | 2.4% | 相对基线明显恶化时停止扩量 | 识别体验优化是否以支付稳定性为代价 |
| 关键接口高分位延迟 | 420 毫秒 | 超过约定上限并持续多个观察周期时止损 | 区分短暂抖动与持续性能退化 |
| 报表对账差异率 | 0.2% | 超出财务核对容忍范围即暂停数据扩散 | 防止前端流程正常但下游数据失真 |
| 相关客服咨询量 | 每日 18 次 | 按相同流量口径比较,异常增长时人工抽样 | 发现指标未覆盖的用户理解问题 |
3. 用分阶段放量识别异常来自哪里

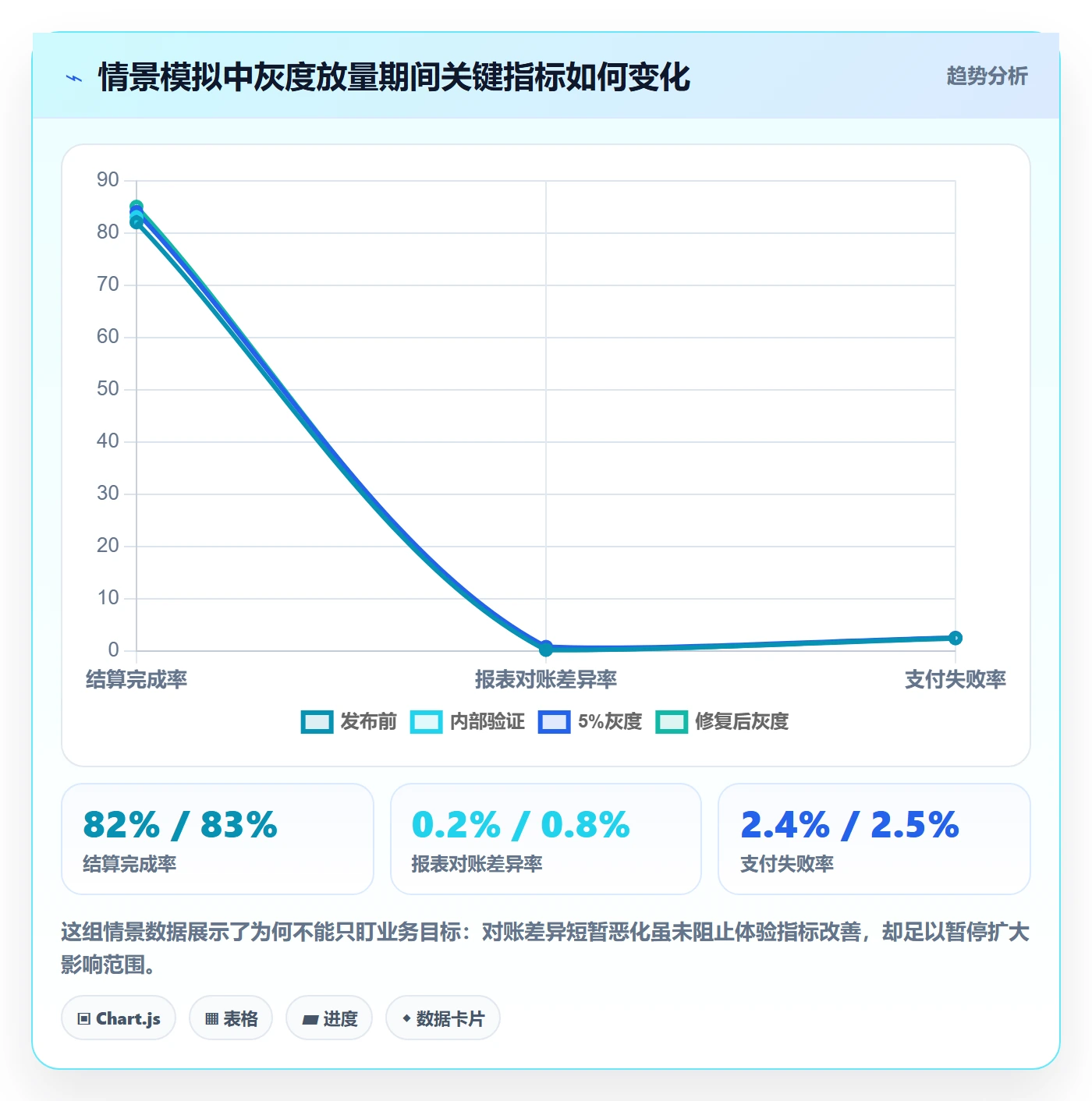

在模拟数据里,内部验证阶段没有发现阻断问题。进入5%灰度后,结算完成率由基线82%上升到84%,但报表对账差异率从0.2%升到0.8%。单看产品目标,团队可能会认为体验已经改善;单看技术错误日志,也可能误以为发布正常。真正阻止全量扩大的,是下游数据指标暴露了新字段映射遗漏。
团队暂停扩大范围,抽样检查发现一类旧订单没有按新规则归类。由于尚处于小流量阶段,影响面可控。修复后,项目组重新执行数据回放和财务核对,再从5%恢复灰度。这个例子说明,灰度不是为了证明“少量用户没问题”,而是让异常以较小成本显现,并且能够定位和修复。
修复后的示意观察结果为:结算完成率达到85%,支付失败率维持在2.5%,高分位延迟为435毫秒,对账差异回到0.2%,客服咨询量为每日20次。团队据此继续扩大范围,但仍保留一段观察期。这里的完成率提升不能单独归因于新流程,除非排除流量结构、活动和季节性变化;因此数据解释应保留因果边界。

4. 复盘要追问机制缺口,而非寻找一个人背锅
这个模拟案例的复盘重点不是“谁漏了字段”,而是为什么字段变化没有进入发布影响清单。追问后可能发现:需求评审只围绕用户界面,没有登记报表消费者;测试用例覆盖新订单,但未覆盖历史订单;发布门禁没有要求数据变更负责人确认下游用途。
改进动作应当对应机制缺口:建立数据消费者登记,给历史数据迁移增加样本校验,在发布单中标注字段兼容性,并将对账差异设为灰度观察项。若只要求相关人员“以后细心”,没有改变信息流和检查机制,同类问题仍会再次出现。
案例里可以记录几个有决策意义的过程数据:从异常出现到暂停放量的时间、从暂停到定位字段问题的时间、修复后重新验证耗时、实际受影响订单数、人工核对工时。它们比“发布顺利完成”更能说明流程是否有效,也能帮助判断下一次是否需要增加自动校验。
六、发布检查全流程:从提出变更到复盘改进
1. 变更提出:先定义目标、边界和成功条件
发布管理从变更进入计划时开始,而非发布申请发起时开始。申请人应写清业务目标、变更范围、目标用户、涉及服务、预期收益和不做此变更的后果。范围边界要说明哪些内容不在本次发布内,避免临近上线不断加入未经评估的改动。
成功条件要能在发布后观察。若目标是减少人工处理,就要定义人工处理量、处理时长或错误率;若目标是提高转化,需要同时观察质量与副作用,不能只追求单一转化数字。发布目标不必堆满指标,但至少要能判断“价值是否实现”。
(1)变更记录的最低信息
- 业务目标、适用用户和不在范围内的事项。
- 变更负责人、技术负责人、业务验收人和当班联系人。
- 关联系统、数据对象、外部供应商及其他依赖。
- 成功指标、风险指标、基线来源和观察周期。
- 计划发布窗口、放量方式、停止条件和回退方式。
2. 影响评估:画出变更传播路径
评估影响时,不要只从代码仓库或需求清单出发。要沿着信息和业务的传播路径追踪:输入来自哪里,经过哪些服务,写入什么数据,被哪些报表、任务、用户或外部系统消费。一次字段名称调整可能不影响主页面,却会破坏夜间数据任务;一个权限策略变化可能在正常流程中没有问题,却影响客服代客处理。
跨团队影响最好使用简明的依赖矩阵,而不是依靠会议记忆。每个依赖项必须写出提供方、消费方、确认人、交付时间和失败时的处置。如果无法确认某项依赖是否存在,就把未知本身列为风险,不能默认“应该没有影响”。
3. 方案设计:把可恢复性纳入实现方案
开发方案不仅要说明如何上线,也要说明如何停止、降级或修复。对于可切换功能,提前设计开关的默认状态、权限边界和变更审计;对于数据库迁移,优先考虑向后兼容、分阶段扩展与收缩;对于批量处理,考虑限速、断点续跑和重复执行保护。
如果业务要求在短时间内完成不可逆操作,管理者需要看见成本取舍:较快完成是否会牺牲可验证性,是否可先处理小批量,是否可以在更长窗口内分阶段完成。速度并非唯一目标,恢复时间、数据准确性和客户影响都应进入方案比较。
4. 测试验证:让每个关键风险有对应证据
测试计划应由风险和业务路径决定。基本覆盖包括核心正向流程、重要异常路径、权限边界、兼容性、数据处理和回归范围。高风险变更还应考虑容量、故障注入、恢复演练或影子验证。并不是每个项目都要执行所有测试,但没有执行的部分要说明理由与替代控制。
测试证据应关联到具体构建版本。若测试后代码、配置、数据库脚本或外部依赖发生变化,必须判断哪些验证需要重跑。管理者不应把“上周同一功能测过”当作当前发布的充分依据,也不应要求团队为了形式重复所有低价值测试。
(1)测试结果记录模板
- 测试范围:哪些业务路径、用户类型和数据类型已覆盖。
- 测试环境:版本、配置、依赖和数据与生产的差异。
- 结果证据:通过、失败、未执行及关联缺陷记录。
- 剩余风险:影响对象、发生条件、缓解措施和接受人。
- 重新验证规则:哪些变更发生后必须重跑哪些测试。
5. 发布准备:把发布当天的动作变成可执行方案
发布前的准备会议不应变成逐字朗读检查表。它应当确认关键事实:当前版本是否冻结,变更范围是否一致,关键人员是否可联系,发布顺序是否有依赖,监控是否可用,回滚条件是否达成共识,客户沟通是否准备好。
对重要发布,我会要求团队进行简短的“故障桌面推演”:假设关键指标在放量后恶化,谁发现、谁暂停、谁判断、谁执行、谁通知、谁记录。推演可以在十几分钟内暴露联系链断裂、授权不清或回退步骤不完整的问题,成本通常低于上线后现场摸索。
6. 执行发布:记录每个阶段的决策依据
发布执行需要记录版本、时间、阶段、操作者、环境和异常。若采用分批放量,每一步都要有继续或停止的判断,而不是只记录最终全量完成。观察窗口也应与业务节奏匹配:异步任务、日结流程、月末结算可能需要跨过特定业务周期才能充分验证。
执行过程中出现偏差时,优先控制影响并保留事实。不要为了维持进度而把告警静默,也不要在没有记录的情况下临时改参数。紧急处置可以先恢复服务,但事后必须补齐操作时间线和授权记录,以便复盘判断真正的决策延迟来自哪里。
7. 发布后观察:分清短期稳定与业务成功
发布完成后,技术观察至少应关注错误率、延迟、容量、任务积压和依赖健康;业务观察则关注目标指标、关键流程完成率、数据一致性和用户反馈。不同变更需要不同观察窗口,不能把“上线后半小时没报警”当作所有项目的统一验收标准。
还要注意指标的分层。全站平均值可能掩盖某个地区、客户类型或支付方式的局部故障。对高风险变更,可按用户群、流量来源、版本或业务类型切片查看;同时避免切片过多造成数据噪声和监控维护负担。
8. 复盘与关闭:用证据决定是否结束发布事项
发布事项关闭前,确认目标是否实现、遗留风险是否有负责人、临时开关是否需要清理、数据核对是否完成、客户问题是否处理。若结果未达标,发布结束不等于问题结束,应把后续修复、补偿或优化纳入有期限的任务。
复盘不是每次都要开长会。低风险且无异常的变更,可以采用异步记录;发生止损、回滚、客户影响、数据偏差或目标偏离时,则需要跨团队复盘。复盘输出应形成可验证的行动项,例如“增加旧订单样本校验”,而不是“加强沟通”。

七、数据分析全流程:把发布指标变成可行动的决策
1. 先定义问题,再挑指标
数据分析不应从“我们有什么仪表盘”开始,而应从发布决策开始。管理者需要判断的问题可能是:是否继续放量、异常是否由本次变更引起、问题影响哪些用户、回滚是否比修复更安全。每个问题所需数据不同,指标选择也应服务于决策。
一个有效指标至少明确名称、业务定义、计算口径、数据来源、统计粒度、刷新频率、责任人和阈值。比如“失败率”必须说明分母是请求、订单还是用户;“完成率”必须说明取消、重复提交和超时订单如何处理。定义不一致时,各团队即使看同一张图,也可能得出相反结论。
2. 建立基线:比较必须有可比对象
发布前基线不是一个孤立平均值,而是对正常波动范围的描述。对季节性明显的业务,应参考相同星期或类似活动;对低流量功能,应关注样本量和置信程度;对指标口径刚调整的系统,应先确认新旧口径能否比较。
如果团队没有历史数据,就应承认“尚无可靠基线”,先采用安全阈值、人工抽样和小范围发布,而不是用一个不稳定的首日数据假装精确。基线质量不足本身是发布风险,应明确写入决策记录。
3. 识别异常:看趋势、分布和分层,而非只看总平均
平均值容易掩盖尾部体验。例如大多数请求变快,但少数关键用户的响应时间大幅变慢;整体失败率稳定,却集中在某一种支付方式。分析时可结合中位数、高分位、分布区间和业务切片,判断异常是普遍变化还是局部集中。
同时,不能把指标波动自动归因于发布。活动流量、外部服务、网络故障、数据延迟和用户结构改变都可能产生相似现象。分析时应检查发布时间、受影响版本、未变更对照组和外部事件,必要时回看日志与样本记录,避免只凭时间先后下因果结论。
4. 设定行动规则:每个告警都要有动作
告警若没有对应行动,只会增加噪声。对每个关键指标,提前写明谁收到、多久确认、先采取什么动作、何时升级和何时考虑回滚。某些指标适合自动停止放量,另一些需要人工判断。阈值越影响业务,越要避免无人负责或依赖单一通知渠道。
对告警规则还要定期检查误报和漏报。误报频繁会削弱团队信任,漏报则制造虚假的安全感。每次重大异常后,应回看告警是否及时、信息是否足够、决策是否被延误,并调整规则或仪表盘。
5. 解释结果:同时报告收益、代价和不确定性
发布报告不应只写“目标指标提升了多少”。还应说明观察窗口、对照方式、样本规模、并行变化、可能偏差和副作用。例如完成率提高,但客服咨询也上升,可能说明流程更快却更难理解;平均延迟改善,但高分位变差,可能意味着少数用户体验恶化。
管理者需要接受一种专业表达:目前证据支持继续扩大,但尚不足以证明全部收益由本次发布造成。这样的结论比武断宣布成功更有价值,因为它保留了不确定性,并告诉团队下一步要补什么证据。

八、不同情况下的行动建议与资源取舍
1. 小团队、低风险变更:减少流程负担,保留关键证据
小团队不需要复制大型企业的审批层级。若变更影响有限、可快速恢复、没有敏感数据处理,可以采用轻量检查:明确负责人、测试结果、发布窗口、观察指标和回退方法。将重复性检查自动化,把人工注意力留给真正需要判断的部分。
轻流程不等于无记录。团队至少应保留版本、时间、操作人、异常和结果,确保人员轮换后仍能还原过程。若某类低风险变更连续发生异常,应该重新评估其风险等级,而不是继续沿用原来的轻流程。
2. 100人以上或多业务线组织:建立统一语言,保留团队差异
组织规模扩大后,发布风险常来自口径不一:一个团队把“验收”理解为功能可用,另一个团队理解为业务已批准;一个团队把“回滚”当作代码回退,另一个团队还需恢复数据。管理层应统一核心术语、风险等级、证据字段和授权边界,同时允许不同业务按风险补充专属检查。
例如,使用某项目管理平台集中关联需求、缺陷、发布记录、审批和责任人,可以减少信息散落;但平台不能替代流程设计。若字段设计过多、状态重复、权限含混,系统化只会把原有混乱数字化。选型和实施时,应优先验证跨团队视图、审计记录、自动化能力、权限管理和数据导出,而不是只看页面是否齐全。
对于服务较多的组织,可以设立发布管理规范的维护责任人,但不宜把所有发布授权集中到一个中央团队。集中团队适合维护标准和处理高风险协调,不适合成为每个普通变更的人工瓶颈。
3. 核心交易或高合规业务:宁可降低速度,也不能模糊责任
涉及资金、身份、健康、重大业务连续性或法规要求的发布,应把数据完整性、权限、审计和恢复能力放在优先位置。发布前需明确业务授权、双人复核、备份验证、变更窗口、客户通知与事故升级路径。适用的监管要求和留存期限,应由组织的合规与法务团队确认,不能用通用模板代替正式判断。
高风险业务的灰度也要谨慎。若少量真实用户试用会造成不公平、资金损失或合规问题,不能为了获得数据而贸然放量。可先进行模拟数据测试、内部账户验证、影子计算或离线对账,再评估是否有安全的真实流量试点。
4. 多地区或高可用服务:重视依赖顺序和恢复目标
多地区系统发布时,要区分服务部署顺序、数据复制状态和流量切换策略。某地区先升级、另一地区仍运行旧版本,可能触发兼容问题。发布方案应说明版本兼容窗口、故障转移条件、复制延迟容忍范围和跨区域恢复方式。
团队也要把恢复目标具体化。恢复时间目标和数据恢复点目标应与业务风险相匹配,并通过演练验证,而不是只写在架构文档中。若演练显示实际恢复耗时远超目标,管理层面对的是能力差距,不是表格填写问题。
5. 资源有限时:优先投入最可能降低损失的控制
预算和人员有限时,我建议先补齐三类缺口:关键变更的影响地图、可执行的停止与恢复路径、发布后的关键指标。它们能够直接改善“发现问题、控制影响、恢复服务”的链条。接下来再逐步增加自动化回归、环境一致性、发布编排和分析平台。
不要一开始就追求全自动发布。自动化可以提高重复操作的稳定性,却不能弥补错误的业务规则、缺失的回滚策略和无人负责的告警。自动化应先从可重复、可验证、边界清楚的任务开始,并为失败保留人工接管路径。
| 组织或变更条件 | 优先投入 | 可以暂缓 | 主要取舍 |
|---|---|---|---|
| 小团队、低风险、变更频繁 | 轻量记录、自动测试、明确回退 | 多层人工审批、复杂评分模型 | 以流程简洁换取速度,但保留可追溯性 |
| 多团队、多系统依赖 | 依赖登记、统一风险语言、跨团队发布视图 | 所有变更集中到单一审批队列 | 以标准化减少交接遗漏,同时保留团队自治 |
| 数据不可逆或核心交易 | 迁移演练、对账、恢复测试、授权边界 | 未经验证的快速全量上线 | 牺牲部分速度换取数据与客户风险可控 |
| 监控能力薄弱 | 少量关键指标、明确告警责任、人工抽样 | 复杂仪表盘和大量无行动告警 | 先确保信号可用,再逐步扩大分析覆盖 |

九、工具与治理:用系统减少信息损耗,而不是制造新流程
1. 工具应连接工作对象,不能只是收集审批表
发布管理涉及需求、任务、缺陷、测试、代码版本、部署记录、监控和事故。若系统只保存一个“已批准”状态,却无法关联对应版本和验证证据,管理者仍要在多个地方拼接事实。选工具时,应检查是否能从发布事项追溯到变更内容、风险、测试结果和上线后问题。
对于中大型企业,某项目管理工具或某项目管理平台可以作为协作入口,但工具边界要说清:它负责组织任务、关联记录、流程提醒和权限控制;业务风险判断、授权责任、指标解释仍由组织和负责人承担。不要把采购系统视为治理完成的证明。
2. 先画信息流,再设计字段和状态
实施时应先梳理谁在什么时候需要什么信息,再决定字段、状态和自动化规则。如果研发提交一次版本更新就要重复填五处版本号,团队会绕开流程;如果关键风险只放在长篇备注里,审批者又很难及时发现。字段应服务判断,不应服务表格完整率。
状态数量也需要节制。每个状态都应代表一个真实阶段,且进入条件和责任人明确。像“待检查”“检查中”“确认中”“处理中”等若没有区分标准,会让数据报表看似细致,实际无法回答问题。
3. 用数据看流程瓶颈,不要把速度指标变成压迫工具
管理者可以关注发布准备周期、审批等待时间、测试返工次数、回滚率、变更失败率、故障恢复时间和发布后缺陷数量。但这些指标必须结合风险与业务类型解读。低风险文案变更和核心数据库迁移,不能简单放在同一排行榜里比较。
如果把“发布数量”当作绩效目标,团队可能拆分无意义发布;若只追求“零回滚”,团队可能隐瞒问题或不敢及时回退。指标应帮助发现系统性瓶颈和风险,而不应鼓励压缩必要验证、推迟问题暴露或惩罚合理止损。
4. 评估工具时问五个实际问题
- 能否把需求、缺陷、测试、版本和发布结果关联到同一变更记录?
- 能否按角色设置查看、审批和操作权限,并保留审计轨迹?
- 能否按风险类型配置不同门禁,而不是强迫所有发布走同一条路?
- 能否集成现有代码、部署、监控或告警系统,减少重复录入?
- 是否支持导出和复盘分析,避免关键管理数据被锁在单一视图中?
评估时最好用真实流程做试点:选一项普通发布和一项高风险发布,分别走完整路径,观察字段是否重复、责任是否清楚、证据是否可追溯、异常能否及时升级。演示环境里的流畅操作,不一定等于真实团队在紧急场景中的可用性。
十、管理者可直接采用的发布检查框架
1. 发布前:确认目标、范围、风险和证据
- 目标是否可验证,目标用户与排除范围是否清楚?
- 涉及系统、数据、外部依赖和下游消费者是否已识别?
- 风险等级是否有理由,是否触发不可妥协的硬门槛?
- 关键路径、异常路径、权限与数据验证是否有证据?
- 已知缺陷是否记录影响、缓解措施和接受人?
- 发布顺序、负责人、观察指标和停止条件是否明确?
- 回滚或向前修复是否经过演练,数据限制是否说明?
2. 发布中:确认执行状态与止损能力
- 实际执行版本是否与批准版本一致?
- 每个放量阶段是否按预定指标判断继续或暂停?
- 异常是否有明确接收人,响应时限是否满足业务要求?
- 配置、脚本和临时操作是否留下时间、操作者与结果?
- 客户沟通、业务验证和外部依赖是否按计划完成?
3. 发布后:确认结果、影响和改进
- 技术健康、业务结果和数据完整性是否分别验证?
- 观察窗口是否覆盖相关业务周期,而非仅看短暂稳定?
- 指标变化是否与基线和对照条件可比?
- 是否出现局部用户、地区、渠道或数据类型的异常?
- 遗留事项、临时开关和客户问题是否有责任人与期限?
- 复盘是否形成具体机制改进,并验证后续是否有效?
4. 组织成熟度的自我判断
一个团队从“靠熟人协调”走向“可重复管理”,通常会经历几个阶段:开始时有发布清单,但证据分散;随后形成风险分类和责任分工;再进一步让测试、部署、监控和复盘数据关联起来;成熟阶段则能基于历史故障和变更结果调整门禁,而不是照搬固定流程。
不要仅凭自动化比例判断成熟度。自动化程度高但无法快速识别错误变更,成熟度并不高;人工步骤较多但责任清楚、风险控制有效,也可能是合理阶段。评估重点应放在风险是否可见、决策是否及时、恢复是否可行、经验是否进入下一轮。
十一、总结:把发布管理做成组织的学习回路
发布检查管理最值得改变的一点,是从“证明我们做过检查”转向“证明我们理解并控制了风险”。流程不是为了让每个人多签一次字,指标也不是为了让仪表盘更热闹。它们的价值在于让团队知道什么可以发布、什么必须暂停、谁有权接受风险,以及上线后怎样确认判断是否正确。
我建议管理者先从最近三次发布中挑一项顺利、一项延期、一项出现异常的案例,逐项还原目标、影响地图、检查证据、决策节点、恢复耗时和业务结果。不要先采购工具,也不要先增加审批。先找出最常出现的信息断点和最难恢复的风险,再设计最小有效门禁。
发布管理的成熟,不是永远不出问题,而是更早发现、更小范围暴露、更快恢复,并把一次问题转化为下一次发布的能力。下一步可以先建立一张风险分级表、一套关键指标定义和一份可执行的回滚记录模板;用一个真实项目试跑,收集流程耗时与遗漏,再逐步扩展到更多团队。
常见问题解答(FAQ)
1. 发布检查清单应该包含哪些内容,才能避免上线后才发现问题?
我负责的项目每次上线前都有检查表,但有些版本上线后仍然出现配置遗漏和关键流程故障。我想知道清单到底该覆盖哪些方面,才能既不漏掉高风险项,也不变成没人认真看的形式。
清单应覆盖变更范围、质量验证、部署与回滚、数据与权限、监控告警、业务验收和责任人七类事项。每一项都要写明检查结果、证据位置、负责人和不通过时的处理方式;只写“已检查”而没有可复核证据,等于没有检查。高风险变更可以要求双人复核,低风险维护项则不必套用同等审批。
实际执行时,先从近几次故障和回滚记录中提炼检查项,再按风险分级,而不是直接复制一份越来越长的模板。
2. 企业管理者如何判断一次发布是否可以开始?
我遇到过开发团队说功能已经完成,业务团队却还没准备好培训和验收的情况。管理者应当依据哪些可核验的信号做决定,而不是只看项目进度或听一句“可以发了”?
发布就绪不等于开发完成,而是技术、业务和运营条件同时满足。可以先约定硬性门槛:关键测试通过率达到团队标准、未关闭的高严重度缺陷为零、回滚方案经过验证、业务验收人已确认、监控与值班安排已就位。具体阈值应结合系统风险设定,例如面向核心交易的系统通常应比内部低频工具采用更严格的门槛。
管理者要看带时间戳的测试报告、验收记录和回滚演练结果;若关键证据缺失,应延期或缩小发布范围,而非用口头承诺替代判断。
3. 发布后的数据分析全流程应该怎么设计,才能分清发布影响和正常波动?
我曾看到上线后某项指标短暂下降,团队很快把原因归到新版本上,但之后发现同时发生了促销活动和流量来源变化。我想建立一套分析流程,避免只凭发布前后的简单对比下结论。
先在发布前定义目标指标、护栏指标和观察窗口,例如核心转化率为目标,错误率与响应时间为护栏,并记录基线、流量结构和同期活动。发布后按小时或天观察趋势,同时按用户群、端、地区或流量来源拆分;如果条件允许,采用灰度组与未发布组对照,减少季节性和活动影响。
结论应区分“相关变化”和“有证据支持的发布影响”,并记录数据口径、异常因素及后续行动。样本量不足或同期有重大业务变更时,应标记为暂不能归因,而不是强行宣布成功或失败。
4. 发布复盘要看哪些指标,才能让下一次发布真正变好?
我参加过一些发布复盘,大家汇报了上线次数和处理工单数,却很少讨论这些数字是否代表发布质量改善。我想知道管理者应该追踪哪些指标,以及怎么避免团队为了数字好看而改变统计口径。
建议将指标分成结果、效率和风险三组:结果看发布后业务目标及护栏指标;效率看从变更提交到生产可用的时间、计划发布时间偏差;风险看发布失败率、回滚或紧急修复比例、严重事故数。每个指标都要固定定义和统计范围,例如明确“失败发布”是否包含灰度期间回滚,并保留按系统和风险等级拆分的数据。
复盘重点不是追求单项数字越低越好,而是找到可行动的原因:若紧急修复增加,检查测试覆盖和变更拆分;若等待时间变长,排查审批或环境瓶颈。指标负责人应把改进事项、截止日期和验证方式纳入下一轮发布计划。
核心关键词
文章包含AI辅助创作:发布检查管理指南:企业管理者如何做好发布管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601604
读者评论
我们之前也踩过交接责任不清的坑。现在发布单里要求写明业务验证人和回滚执行人,临时找人的情况少了。不过依赖团队临时变更时,记录怎样同步更新,仍然比较难处理。
风险分级比所有项目填同一张长表实用,但分级标准需要定期校准。团队熟悉度、业务影响这些因素容易凭经验判断,最好结合实际故障和险情复盘调整门槛。
文中强调同时观察技术和业务指标,这点有用。实际操作中,业务指标常有延迟,短观察窗口可能看不出问题;我会把观察时长和指标刷新周期一起写进发布计划。
