发布审批最常见的失败,不是审批人太少,而是所有内容都被要求走同一条审批链:一张普通活动海报和一次影响数十万用户的版本升级,经过相同的部门、相同的等待时间,承担的风险却完全不同。设计发布管理制度时,我更关注三个问题:发布前要证明什么、谁有权放行、出了问题能否在可接受时间内恢复。制度的价值不在于多盖几次章,而在于让风险与控制强度匹配,并让每个关键决定可追溯、可复盘。
一、先讲核心结论:发布审批应围绕风险设计
1. 审批不是“同意发布”,而是确认风险已被控制
我设计发布制度时,会先把审批的含义从“负责人看过了”改成“有权限的人基于证据作出放行或暂缓决定”。前者只是一个动作,后者才是管理控制。审批人不应替执行团队补做检查,更不应在没有证据的情况下替风险背书。
一次有效的发布审批,至少要能回答四个问题:这次变更是什么,可能影响谁,如何验证成功,失败后怎样止损。若审批记录里只有“已确认”“同意上线”,既无法说明风险判断依据,也无法支持事故复盘。
制度的核心不是审批层级,而是放行条件。审批流可以很短,但证据必须充分;参与人可以不多,但每个角色的职责必须明确。流程是否有效,最终要看它是否降低了可避免的发布风险,而不是看表单字段有多少、会签人有多少。
2. 把发布划分为不同风险等级
“发布”并非单一业务动作。官网文案更新、内部制度修订、客户侧功能上线、数据迁移、基础设施调整和重大营销活动,影响面、可逆性与潜在损失并不相同。用统一审批路径管理它们,往往会让低风险变更过慢、高风险变更又缺少针对性检查。
我建议先建立三至四档风险级别,再为每一档设定最小审批人、必需证据和应急要求。等级不宜只按“项目大小”划分,更应考虑影响范围、数据敏感性、变更复杂度、恢复难度和外部承诺。
| 风险级别 | 典型场景 | 审批重点 | 常见放行方式 |
|---|---|---|---|
| 低风险 | 非关键页面文字修订、内部公告更新 | 内容准确、责任人明确、可快速回退 | 责任人自检,业务负责人确认 |
| 中风险 | 常规功能发布、影响单一业务团队的流程调整 | 测试记录、影响范围、上线窗口、回退方案 | 业务负责人和技术负责人共同放行 |
| 高风险 | 涉及核心交易、敏感数据、跨系统变更或大范围客户的发布 | 专项验证、权限审查、监控告警、应急责任人 | 多角色评审,必要时分阶段发布 |
| 紧急变更 | 修复正在发生的重大故障或安全风险 | 最小必要变更、即时风险控制、事后补齐记录 | 授权人快速批准,完成后限时复盘 |
上表是制度设计的起点,不是行业统一标准。企业应依据自身业务损失承受能力、监管要求和技术架构调整分类。尤其要注意:紧急变更不是“免审批”,而是把审批从常规会签改为授权明确、证据简化、事后审查更严格的路径。

3. 制度要同时定义“谁能批准”和“什么证据才能批准”
只规定审批人名单,制度仍然可能失效。审批人可能在信息不足时被迫判断,也可能因为责任边界不清而重复拉人。更完整的制度应为每类风险写明必需证据、签字责任、否决条件和例外处理方式。
例如,高风险功能发布的审批材料可以包括变更说明、影响系统清单、测试结果、数据处理说明、监控方案、回退步骤和当班联系人。审批人不必逐字重做技术评审,但必须确认材料齐备、关键风险有责任人、上线窗口和应急能力匹配。
当证据不足时,默认动作应是暂缓或补充信息,而不是用口头承诺填补空白。对紧急修复可以缩短材料,但要明确最低要求,例如记录故障编号、变更范围、批准人、回退方式和复核时限。
二、为什么发布制度容易失效:真实场景中的流程冲突
1. 业务希望快,风险控制希望稳
不少企业的发布管理从事故后开始:一次错误配置影响客户,一次内容未经核对引发投诉,或者一次数据变更造成报表异常。管理层随即增加会签、要求所有发布提前报备,短期内看起来更谨慎,随后却出现另一种问题:审批等待变长,团队开始把变更拆小、改名称或在流程外操作。
这类现象不宜简单归因于“员工不守规矩”。如果审批时长远高于发布实际操作时间,且低风险事项也要等待多个没有明确职责的审批人,绕流程就会成为组织对低效控制的适应方式。制度设计必须把“是否遵守”与“流程是否合理”同时纳入治理。
2. 审批节点过多,不代表控制更强
审批链中每增加一个节点,都会带来等待、上下文切换和责任稀释。若多个审批人查看的是同一份材料、判断的也是同一件事,新增节点只增加排队时间,没有形成独立控制。相反,如果业务负责人确认业务影响,安全负责人检查敏感数据,技术负责人确认部署与恢复能力,角色虽多,却分别覆盖不同风险。
我判断一个审批节点是否有必要,会问三个问题:这个人是否掌握其他人没有的信息?他是否承担明确的决策责任?如果移除该节点,哪一种风险将失去控制?三个问题都答不上来,节点大概率是历史遗留,而不是有效控制。
3. 只看流程合规,会漏掉发布后的真实结果
有些团队将“审批已完成”视为发布管理的终点,但批准并不等于结果安全。发布后仍需确认服务指标、客户反馈、内容表现或数据一致性。缺少发布后观察,企业就无法判断审批条件是否有效,也很难区分问题来自方案设计、验证不足、执行偏差还是监控失灵。
发布制度应从申请一直延伸到观察、关闭和复盘。对高风险事项尤其如此:上线后是否按计划观察,何时判定稳定,谁确认关闭,发生异常后是否启动回退,都应有明确规则。
4. 紧急通道如果没有边界,会变成常规捷径
紧急变更的设计初衷是缩短故障处置时间,而不是给计划不足、临时赶工或跨部门协调失败提供永久豁免。如果每周都有大量“紧急发布”,问题往往不只是审批速度,而可能是发布窗口安排、需求变更纪律、测试环境、授权机制或容量规划存在缺陷。
我建议至少记录紧急变更的数量、原因、批准人、后续补录时长和是否发生回滚。连续几个月紧急变更比例上升,应触发管理复查,而不是继续扩充紧急审批权限。
5. 发布对象不同,证据结构也不同
软件版本发布需要测试结果、部署计划、监控和回退;对外政策或营销内容发布,关注事实核验、法律合规、品牌一致性和发布渠道;数据报表或模型更新,则要关注口径变化、数据质量、权限和旧结果的可比性。把所有对象装进一张表单,容易出现表单很长、关键证据反而不显眼的情况。
因此,制度宜设置统一的控制骨架,再按发布类型挂接专属清单。统一部分负责责任、风险等级、时间、审批、记录和复盘;专属部分负责技术、内容、安全、数据或业务验证。
三、常见误区:看似严格,实际降低管理质量
1. 误区一:所有发布都经过最高层级审批
最高层级审批并不能自动提高判断质量。高层通常缺少具体测试、数据口径和实施细节,审批动作容易退化为确认“团队已准备好”。当大量低风险事项占用管理者时间,真正需要关注的高风险发布反而更难获得充分注意。
更合理的做法是把授权前置到角色和风险等级:低风险由责任团队自检并由业务负责人确认,中风险由业务与执行负责人共同批准,高风险再引入安全、合规、架构或运营等专业角色。管理层通过例外报告和高风险事项清单进行监督,而不是逐条审核所有请求。
2. 误区二:审批人越多,责任越分散越安全
多人会签有时会产生“大家都看过,所以没人负责”的结果。某个审批人以为其他人检查了安全,另一个人以为前者确认了影响范围,最后没有人真正核对回退条件。
我更倾向于为每种风险指定一个最终放行责任人,同时列出专业意见责任人。最终放行者负责是否启动发布,专业责任人负责自己领域内的检查结论。出现重大分歧时要有升级路径,不能靠无限添加会签人来处理。
3. 误区三:把“按时审批率”当成制度的核心绩效
审批越快,不一定越好;审批越慢,也不一定越谨慎。单看平均审批时长会掩盖差异:低风险内容可能卡在排队,高风险变更也可能因为材料不全而被反复退回。管理者应该拆解端到端时间,区分申请准备、等待审批、补充材料、执行和上线观察各阶段。
同样,审批通过率也不能单独解释质量。通过率过高可能意味着风险筛查不足,也可能说明申请标准清晰、提交质量较好;通过率过低可能代表规则严谨,也可能说明前置评审缺失。必须结合撤回率、退回原因、发布失败、回滚及事故数据一起看。
4. 误区四:有回退方案就等于可回退
“必要时回滚”不是回退方案。能执行的方案应写清触发条件、执行人、操作步骤、依赖系统、预计恢复时间和回退后数据处理方式。涉及不可逆数据变更时,回滚还可能需要补偿脚本、双写策略、备份恢复或业务人工对账。
制度应区分“可配置回退”“可部署回退”和“只能修复前向恢复”。如果变更无法简单撤销,应提高审批等级,并要求验证恢复路径。未经演练的回退步骤,只能算计划,不能算已经证明的恢复能力。
5. 误区五:表单越完整,风险控制越充分
表单字段数量不是控制质量的可靠代理。字段如果不影响决策,就会变成填报负担;关键数据如果没有校验方式,再多文本也可能只是自我陈述。设计字段时,我会追问它服务于哪个判断:风险分级、责任确认、证据核验、应急执行,还是复盘分析。
能够由系统自动带出的信息,应尽量自动获取;需要人判断的部分,则要求明确结论和依据。这样既减少重复录入,也能让审批人把注意力放在真正需要判断的地方。
6. 误区六:忽略发布范围和观察窗口
一次发布的风险不仅由代码或内容本身决定,也取决于一次影响多少用户、在什么时段发布、出现问题后多久能被发现。相同变更在小范围试运行与全量开放下,风险暴露完全不同。
当业务允许时,可采用小流量、分区域、分客户或分批次发布,并设置明确的暂停条件。分阶段不是额外仪式,而是把大范围失败转化为早期可观察、可限制的风险。
四、专业判断逻辑:把风险、证据、权限和恢复能力连起来
1. 用风险因子而不是主观印象确定审批强度
我建议将风险判断拆成可以讨论的因子,而不是让申请人只填“低、中、高”。常用因子包括影响范围、变更复杂度、敏感数据、外部承诺、可逆性、故障发现时间和恢复成本。各企业可以采用等级评分,也可以采用规则判断,关键是让等级可以解释、可以复核。
例如,涉及敏感数据或无法快速恢复的变更,即便只影响一个系统,也不应自动判为低风险;相反,影响范围较大但具备成熟灰度机制、实时监控和快速回退的常规变更,也不必机械地提升到最高层级。
可以先用四项简化评分试运行:影响范围、不可逆程度、数据敏感性、恢复难度。每项按一至三分评估,评分用于提示等级,不直接替代专业判断。触发法定合规要求、关键数据操作或重大客户影响时,则设置强制升级规则。
2. 把“审批材料”做成证据清单
审批人需要看到的是可验证证据,而不是长篇自述。常见证据包括测试通过记录、内容核对结果、数据比对、权限清单、依赖确认、告警配置、回退演练记录和业务负责人验收。不同发布类型有不同证据,制度不应要求每项变更都提交同一套附件。
对每项证据都应明确责任人和有效时间。例如,测试报告应对应当前版本和当前变更范围;旧版本的测试截图不能替代本次验证。涉及外部依赖时,还要确认依赖方是否完成准备,而不是仅凭内部团队的发布计划判断可上线。
3. 设计审批角色时,分开“执行、确认、放行”
规模较小的团队可能无法为每个控制点安排不同人员,但仍应在职责上区分执行与批准。变更执行者不宜独自证明自己的工作已经充分验证,尤其是高风险、涉及权限或数据的操作。若人手有限,可通过同级复核、自动化测试、日志留痕和事后抽查弥补。
审批角色应按责任而非职级设置。业务负责人确认业务影响与时机,技术负责人确认实现和部署准备,安全或合规负责人确认其专业范围,发布负责人确保窗口、协调和应急安排。谁对什么结论负责,最好在制度附件中用责任矩阵写清楚。
4. 把放行条件写成可核对的门槛
“风险可控后发布”无法执行。可以把放行条件写成类似以下规则:关键测试通过;影响范围已确认;未解决的严重缺陷为零或已由授权人接受;监控告警可用;回退责任人在线;上线窗口已确认;必要的客户或内部沟通已完成。
并非每个条件都适用于每种发布。低风险公告不需要技术监控,高风险数据迁移则需要验证迁移前后记录、抽样比例和异常处置。制度最好提供按类型选择的检查清单,避免所有事项被同一套“必填项”拖慢。
5. 让发布后观察成为审批闭环的一部分
放行之后,责任不能突然消失。应明确观察窗口、观察指标、升级阈值和关闭人。软件发布可以观察错误率、延迟、交易成功率或工单变化;内容发布可以观察投诉、纠错和渠道展示;数据变更可以观察对账差异和报表异常。
观察窗口需与风险和业务周期匹配。高频业务可能需要上线后数小时内密切关注;低频结算流程可能要等到一个完整业务周期才看得出影响。只设“发布后观察半小时”而不考虑真实业务节奏,容易产生虚假的安全感。
6. 用例外管理保护速度,同时避免常态化绕行
紧急流程应预先定义授权人、最低信息、允许的变更范围、通知对象和补录期限。事后复盘不应只追究“谁没走常规流程”,还要判断紧急情况是否可预见、是否重复发生、常规流程为何无法支撑及时处置。
例外记录应可检索,并至少按原因分类:生产故障、安全修复、法规时限、客户承诺、计划失误或其他。管理者从例外分布中能看出制度堵点,也能识别把“紧急”当作习惯性标签的团队。

7. 选定一组能驱动改进的指标
发布管理指标不宜只看单一效率或单一事故结果。我通常建议采用“速度、质量、风险、恢复、纪律”五类指标,并为每个指标定义分母、统计时间和数据来源。没有口径说明的百分比,很容易在不同团队之间被误读。
| 指标类别 | 建议指标 | 定义提醒 | 主要用途 |
|---|---|---|---|
| 速度 | 审批等待时长、端到端发布周期 | 区分执行时间与等待时间,建议观察中位数及高分位 | 识别排队和协作瓶颈 |
| 质量 | 首次提交材料齐备率、发布后缺陷率 | 明确“齐备”和“缺陷”的分类标准 | 判断前置准备是否有效 |
| 风险 | 发布相关事故率、紧急变更占比 | 区分严重程度,避免小问题与重大事故混为一谈 | 评估风险暴露和例外治理 |
| 恢复 | 回滚率、平均恢复时间 | 回滚不必然代表失败,需结合原因和影响评估 | 衡量止损能力和方案可逆性 |
| 纪律 | 未登记发布率、事后补录及时率 | 按发布类型和风险等级分层比较 | 发现流程外操作和制度可用性问题 |
指标的目标不是把团队排名,而是定位系统性问题。例如审批等待时间高,应继续拆解是审批人过载、材料反复退回,还是审批权限设计不合理;发布后缺陷率升高,则需检查测试覆盖、变更复杂度、灰度策略和监控发现能力,而非立即把审批节点加倍。
五、案例与数据观察:用一个发布周期检验制度是否有效
1. 先说明案例边界,避免把示例当成行业基准
以下是用于说明制度设计方法的情景模拟,不代表任何企业的真实统计,也不是行业平均值。假设一家拥有多个产品团队的中大型企业,每月约有一百项正式发布,其中包含功能更新、配置调整、内容更新和数据相关变更。团队原先使用统一会签路径,审批等待和发布后复盘都缺少稳定口径。
这类企业往往既有足够多的跨团队依赖,又不适合依赖口头协作。对超过百人的组织而言,随着团队、系统和职责边界增加,管理者难以靠个人记忆追踪“谁批准了什么、基于什么证据、上线后发生了什么”。此时需要把规则固化在流程、权限和记录中,而不只是增加会议。
2. 改造前先测基线,不要凭印象宣布流程太慢
试运行前,我会要求团队至少收集四至八周数据,尽可能覆盖一个完整的发布节奏。记录每次申请时间、材料齐备时间、审批开始与结束时间、计划与实际发布时间、退回原因、回滚和发布后异常。
基线观察的重点不是马上设目标,而是确认瓶颈在哪。例如,平均审批时长可能看起来较长,但如果大部分时间花在申请团队等待补齐测试材料,减少审批人并不能解决问题。也可能审批很快,实际发布日期却因依赖系统未就绪而频繁延期。
3. 情景模拟:把统一会签改为风险分层
假设改造前,一百项月度发布都需经过业务、技术、运营和管理者确认。团队试运行风险分层后,低风险事项采用责任团队自检与业务确认,中风险事项由业务和技术负责人共同放行,高风险事项增加安全、数据或运营专业评审,紧急变更走授权通道并在事后复核。

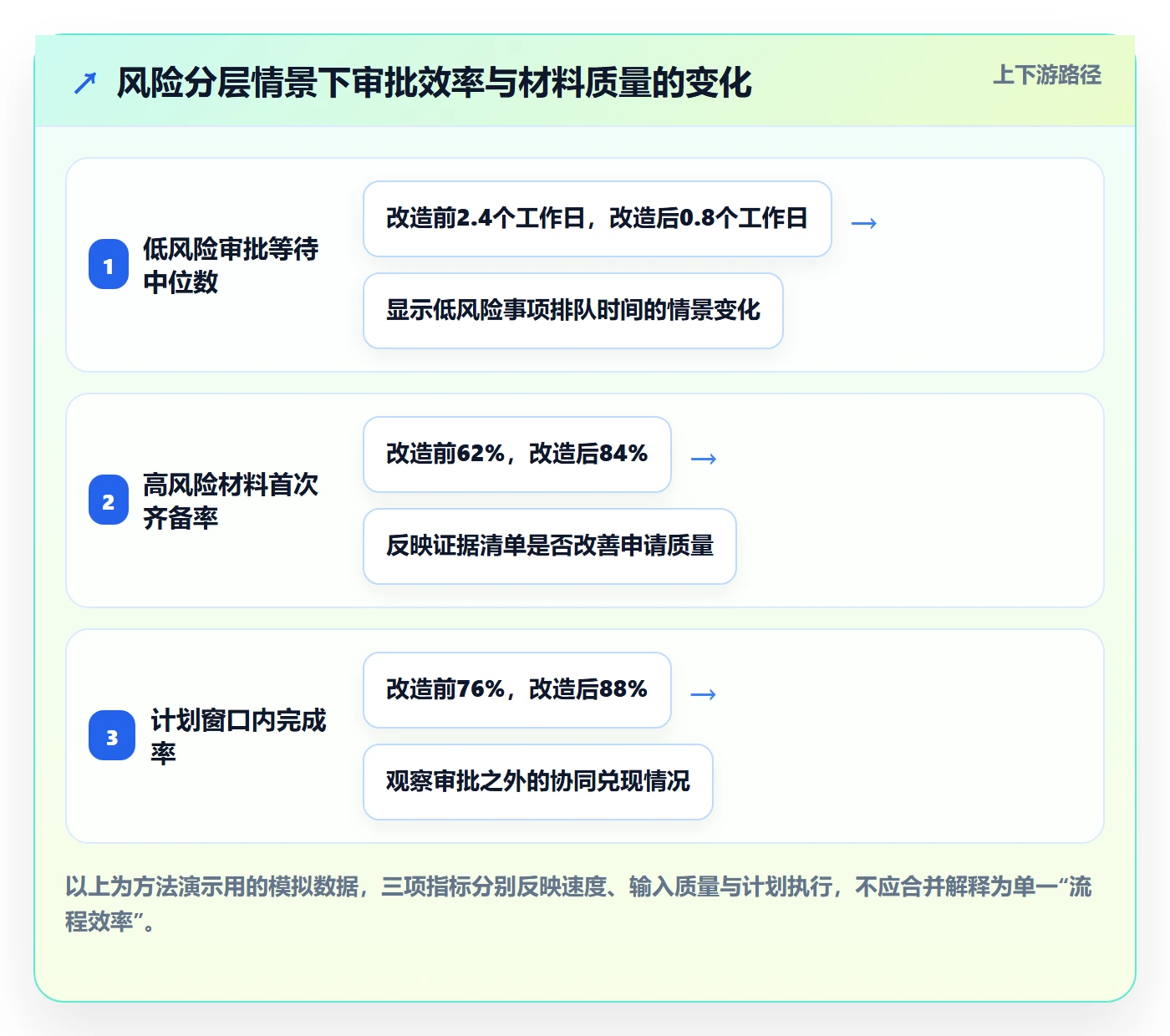

在一个模拟的两个月观察周期中,管理者可比较以下变化。表中数值是演示制度评估方法的示意数据,实际应用时必须以企业自身的发布记录替换,不应直接作为绩效承诺。
| 观察项 | 改造前情景 | 分层后情景 | 解读重点 |
|---|---|---|---|
| 低风险事项审批等待中位数 | 2.4个工作日 | 0.8个工作日 | 检验低风险事项是否不再排队等待无关会签 |
| 高风险事项材料首次齐备率 | 62% | 84% | 观察清单是否让准备责任前移 |
| 计划窗口内完成率 | 76% | 88% | 需同时核对窗口冲突和依赖就绪情况 |
| 未登记发布占比 | 9% | 4% | 下降可能反映流程可用性改善,也需排查漏报 |
| 发布后七日内发现的相关异常 | 每百次发布7次 | 每百次发布5次 | 应按严重程度和发现方式拆分,不能仅看总数 |
即便模拟结果显示等待下降、材料齐备率上升,也不能立即得出“审批分层导致质量提升”的因果结论。同期可能存在发布量变化、产品复杂度变化、自动化测试增加或团队人员调整。应观察足够周期,并对风险等级、发布类型和团队差异分层分析。

4. 复盘时从异常事件反向检查控制链
当发布后出现问题,我会沿着“需求定义,风险分级,证据准备,审批判断,执行操作,监控发现,恢复处置”逐段追查。复盘的目的不是把责任推给最后执行者,而是确认控制链在哪个环节没有发挥作用。
例如,某项配置发布导致部分用户访问异常,可能是影响范围判断过窄,也可能是测试环境没有覆盖真实配置,还可能是发布后监控未覆盖相关用户路径。若只写“加强审批”,不区分原因,制度大概率会增加无效签字,却不会减少同类故障。
5. 使用管理工具时,关注记录闭环而非功能清单
当发布量增加、参与团队增多,管理者需要确认流程系统是否支持风险分级、责任分配、审批留痕、关联测试和缺陷、时间线记录、权限控制、异常升级与数据报表。采购评估时不宜只看演示页面,应拿真实的低风险、高风险和紧急变更走一遍,检查是否能表达组织自己的规则。
例如,PingCode面向中大型企业及百人以上组织,可以作为研发协同场景中的管理平台示例。评估时我会关注它是否能把需求、研发任务、测试验证、发布申请和问题追踪关联起来;是否能按组织角色配置权限;是否能导出可审计的过程记录。具体功能、版本能力和部署方式应以供应方当前说明及企业实际验证为准,不能把工具上线当作制度已经落地。
如果企业的发布对象以对外内容、制度文件或营销活动为主,研发协同工具未必是主要载体。更重要的是确认内容版本、事实核验、法务意见、渠道负责人和撤回机制是否可追踪。工具选择应跟随发布对象和控制需求,而不是先选系统再勉强改造流程。
六、落地方法:从制度文本走到可执行流程
1. 第一步:列出发布类型与风险边界
先盘点组织中“发布”具体指什么:软件版本、数据处理、系统配置、客户通知、官网内容、营销活动、制度文件,还是供应链和运营规则变更。不要只从某个部门的视角定义发布,否则跨部门对象会落在制度边界之外。
为每类发布列出影响对象、典型风险、可逆性和现有责任人。边界模糊的事项应明确归属,例如“产品页面文案调整”由内容发布流程管理,若同时改变价格承诺或服务条款,则应触发业务与合规复核。
2. 第二步:建立分级规则和升级触发条件
用团队能理解的语言写分级标准,并给出正例和反例。标准应能让两个不同申请人对同一事项得出接近的结果。若实际运行中大量申请都被归入最高级,可能意味着规则太宽泛,也可能反映组织承担的风险确实较高,需要进一步核实。
对于硬性升级条件,应采用清晰的触发描述,例如涉及敏感数据、关键交易、重大外部承诺、不可逆迁移或影响多个核心系统。触发条件的存在,是为了避免申请人通过主观打分把高风险事项降级。
3. 第三步:为每个等级设定最小证据包
低风险证据包可以非常简洁,包括变更对象、责任人、自检结果和回退方式。中风险增加测试或业务验收记录、依赖确认和上线安排。高风险再加入专项评审、监控阈值、应急联系人、数据验证和恢复演练。
证据包的目标是让审批判断更可靠,不是追求文件齐全。能从任务、测试系统或变更记录自动关联的证据,不必重复上传。对于审批人必须做出的判断,应要求写明结论;对于可由机器验证的规则,可以优先自动检查。
4. 第四步:明确授权矩阵和代理规则
制度应明确申请人、执行人、专业复核人、最终放行人和发布后观察人。人员缺席时的代理规则也要写清楚,尤其是关键业务窗口和节假日值守期间。没有代理机制的制度,表面上控制严格,实际可能在关键时刻失效。
授权不能只按职位高低设置。专业角色需要对专业风险负责,业务负责人要确认影响和上线时机,发布协调人则确保计划、窗口和沟通完成。多人职责重叠时,应明确谁拥有最终放行权,避免“都能提意见、没人能拍板”。
5. 第五步:把发布后的观察和关闭条件写入流程
每类发布都应明确发布后是否需要观察、观察什么、由谁记录结果。对低风险变更可以采用抽查或自动验证;高风险变更应有明确的观察时段和升级阈值。观察结果正常并达到关闭条件后,才能将事项标记为完成。
如果发布后出现异常,应能直接关联原审批记录,记录事件时间、影响范围、处置动作、回滚或修复情况以及责任改进项。复盘结论必须落实为流程、测试、监控、权限或培训的具体调整,并设定复核时间。
6. 第六步:先试点,再扩围
不要一开始就要求全公司切换到一份未经验证的制度。可以选择一个发布量稳定、团队愿意参与、风险类型具有代表性的业务单元,进行四至八周试点。试点期间保留必要的现行控制,同时记录新流程带来的等待、退回、例外和遗漏。
试点结束时,检查规则是否能被正确理解,审批角色是否有能力完成判断,证据是否容易取得,紧急流程是否可用,以及数据能否支撑管理复盘。先修正高频摩擦点,再逐步扩展,通常比一次性推行更容易获得组织信任。
7. 第七步:定期复审指标和授权范围
发布流程不应永久固定。业务规模、技术架构、监管要求和组织结构都会变化。建议至少按季度或半年度复查风险等级分布、审批等待、事故、紧急变更和流程外发布,特别关注长期无事故但控制覆盖不足的“沉默风险”。
当某项控制长期未发现问题,不意味着它可以直接删除;应先判断它是否有效预防了问题、是否有其他机制替代。若控制只造成等待、没有形成独立证据或责任,应考虑简化、自动化或转为抽查。
七、不同情况下的行动建议与取舍
1. 小团队:优先统一责任,不要复制大型组织的会签结构
小团队通常可以依靠少数负责人快速沟通,但口头判断很难在人员变化后持续。建议保留轻量登记、变更说明、复核记录和回退方式,并对涉及客户、数据或不可逆操作的事项增加第二人检查。
取舍在于速度与独立复核之间。人手有限时不必强行设置多个部门审批,但执行者不应单独完成高风险操作并独自确认成功。可以用自动化测试、双人复核或发布后抽查替代完整会签。
2. 中大型组织:优先治理跨团队依赖和权限边界
百人以上组织的主要难点通常不只是流程有没有,而是团队之间的信息能否及时对齐:上游依赖是否完成、下游是否准备、谁有权批准跨系统变更、发布后谁负责接警。此时应重点设计统一的风险分类和可搜索的记录,并允许不同业务域配置专属检查项。
取舍在于标准化与业务灵活性。完全统一会让特殊场景无法表达,完全自治则难以横向审计。较稳妥的做法是统一必需控制和数据口径,允许业务域扩展本地规则,并要求扩展规则说明风险依据和责任角色。
3. 高监管或高敏感业务:优先保留可审计证据
金融、医疗、政务及涉及重要个人信息的业务,应先识别适用法规、合同承诺和内部控制要求,再设计审批流程。具体义务应由法务、合规和安全专业人员结合业务判断;通用管理制度不能替代专业法律意见。
这类组织的取舍是审计完整性与操作便利。可以通过权限分层、电子留痕和自动关联减少重复填报,但不能为追求速度删除必要的授权、证据或复核。对不可逆操作和敏感数据处理,宁可增加前置验证,也不应把风险留给事后补录。
4. 发布频率很高的团队:优先自动化低风险检查
当每天有大量小变更,逐条人工审批会让流程成为瓶颈。适合将成熟、可重复且影响有限的变更纳入预授权范围,条件是变更类型明确、自动检查可靠、权限边界清晰,并能在异常时暂停或回退。
取舍在于自动化覆盖率与例外识别能力。自动批准不是取消控制,而是把人工判断前移到规则设计,把机器验证放到执行环节。规则变化、系统依赖变化或异常指标触发时,应自动退出预授权路径并转入人工评审。
5. 低频但影响大的发布:优先做演练和角色确认
重大系统迁移、关键数据调整或大型对外活动可能很少发生,但一次失败的影响很大。由于团队缺少日常经验,单靠书面审批往往无法证明现场执行能力。应提前确认跨团队联系人、时间窗口、回退步骤、沟通口径和升级链路,必要时做桌面演练。
取舍是准备成本与尾部风险。演练会占用业务时间,却能暴露真正的依赖和授权问题。对于低频高影响事项,准备充分通常比追求审批时长更重要。
6. 事故频发的团队:先找出风险来源,不要只加签字
如果发布事故增加,先按变更类型、风险级别、团队、缺陷来源、发现时间和恢复时间分析。事故可能来自需求频繁变更、测试覆盖不足、依赖系统不稳定、监控缺失、操作权限过宽或回退路径未经验证。
取舍是短期收紧与长期改进。重大事件后临时提高高风险事项的复核强度是合理的,但应设置复查期限。若根因是测试环境不可靠,永久增加审批人并不能修复根因;管理者需要把资源投向真正失效的控制环节。
7. 组织流程成熟、发布稳定:减少重复控制,保留高价值控制
成熟团队可能已经拥有自动化验证、稳定灰度和完善监控,此时可以将部分人工审批转为规则门槛或抽样复核。但应通过一段时间的数据验证风险没有转移到其他环节,并保留高风险、例外和权限变更的人工控制。
取舍是效率收益与控制冗余。成熟不等于永远安全,系统变更、团队轮换或依赖关系调整都可能改变原有风险。删减控制应以证据为基础,不能仅凭“过去没出过问题”作为理由。
八、制度模板的关键条款与管理者检查清单
1. 制度正文至少应覆盖的条款
一份可执行的发布管理制度,不一定很长,但应把职责、边界和例外写清楚。以下结构可以作为起草目录,再根据组织业务补充专业要求。
- 目的与适用范围:说明哪些发布纳入管理,哪些事项走其他流程。
- 发布分类与风险分级:定义类型、等级、评分因子和强制升级条件。
- 角色与授权:明确申请、执行、复核、放行、观察和升级责任。
- 证据要求:按风险和发布类型列出最小材料,不要求无关附件。
- 审批时限与窗口:明确常规等待预期、截止时间和延期处理方式。
- 放行与暂停条件:写明什么情况下批准、暂缓、拒绝或撤回。
- 紧急变更:规定授权路径、最低记录、通知对象和事后复核期限。
- 发布后观察:定义指标、观察时段、异常升级和关闭责任。
- 记录保存与审计:说明记录位置、权限、保留周期及审计方式。
- 指标复审与制度更新:规定谁维护规则、何时复查、如何处理变更。
2. 发布申请表不应只有自由文本
申请表应让申请人快速表达变更内容,又能让审批人判断风险。建议将基本信息、风险选择、证据链接、上线时间和责任角色结构化;复杂说明使用短文本,避免大段复制项目文档。
| 字段 | 设计目的 | 常见设计错误 |
|---|---|---|
| 变更对象与范围 | 确认涉及系统、渠道、客户或业务流程 | 只写项目名称,不说明实际影响对象 |
| 风险等级及依据 | 支持审批路径选择和后续分层分析 | 只提供等级选项,不要求解释触发因素 |
| 验证证据 | 证明关键要求已经检查 | 允许提交与当前版本无关的旧记录 |
| 回退或恢复方案 | 说明失败后的止损路径和执行责任 | 只填写“可以回滚”,没有步骤和触发条件 |
| 观察指标与联系人 | 保证发布后可发现异常并及时升级 | 发布完成即关闭,不指定观察人 |
3. 经理审批前的五个问题
管理者不需要替团队重新做技术或内容评审,但应确保关键决策没有被流程表象掩盖。面对中高风险发布,我会重点核对以下问题。
- 影响是否说清楚:哪些用户、系统、数据或业务承诺会受到影响?
- 验证是否对应本次变更:证据是否覆盖当前版本、真实环境和关键边界条件?
- 遗留风险是否有人承担:未解决问题由谁接受,是否有明确限制条件?
- 失败后能否止损:回退路径、触发阈值和执行人是否具体?
- 上线后谁确认稳定:观察指标、时段和升级联系人是否已确定?
4. 管理者应避免把审批变成免责仪式
签字本身不能把风险转移给审批人,也不能替代专业判断。管理者要建立一种可以诚实报告不确定性的机制:审批人可以要求补充证据,可以限定发布范围,也可以明确拒绝;申请团队则应能解释风险并提出降低风险的替代方案。
如果团队认为任何“不同意”都会被视为拖延,审批人就会倾向于快速通过;如果申请人只因流程要求而填写乐观结论,制度也会失去预警价值。好的审批文化允许基于证据讨论风险,而不是把批准率当作合作程度的证明。
九、结语:发布治理的目标,是让正确决定更容易发生
1. 不要用审批层级代替管理判断
发布审批流程真正需要解决的,不是“谁还没有签字”,而是哪些风险必须在发布前被看见、由谁判断、凭什么证据放行,以及出了问题如何限制损失。层级本身没有价值,只有当它对应独立责任和有效信息时,才构成控制。
制度设计中最值得坚持的原则是风险分层、证据驱动、职责清晰、恢复可验证、例外可追溯。速度和安全并非天然对立:让低风险事项少等待,让高风险事项获得足够验证,通常比所有事项统一加严更能同时改善效率与控制。
2. 下一步从一张基线表开始
如果企业现在还没有成熟制度,我建议管理者不要先写一份很长的规范,而是先做三件事:盘点过去一至两个月的发布类型;记录审批等待、退回、例外和发布后异常;挑选一个业务单元试行风险分层与最小证据包。
试点后再决定哪些审批可以简化、哪些风险需要加强、哪些字段可以自动化。一套有效的发布制度,不是让每个人多做几次确认,而是让重要风险不被遗漏、低风险工作不被拖慢,并让组织能够从每一次发布中积累可复用的判断能力。
常见问题解答(FAQ)
1. 发布管理制度前,审批流程应设置哪些关键节点?
我在设计制度发布流程时,常纠结审批人是不是越多越稳妥。业务、法务、人力和管理层都想参与,流程一长又容易拖延,怎样划分节点才不至于让审批变成逐级转发?
审批节点应按风险和职责设置,而不是按职级堆叠。常见流程可分为起草、业务归口审核、专业审核、授权批准和正式发布:业务归口人确认内容能执行,法务或合规人员审核适用范围与风险,授权负责人承担最终决策责任。低风险的操作指引可以采用简化审批,高风险制度则增加必要的专业审核。
设计时逐项写明审批人的判断责任、退回条件和替代授权人;如果某节点只负责“看过”,却没有明确审核事项,通常应合并或删除。
2. 如何用数据判断制度发布审批流程是否过长?
我想知道审批流程是不是已经拖慢了制度落地,但只看平均审批时长,可能会被少数复杂制度影响。我应该追踪哪些指标,才能分清是节点设置不合理,还是材料质量、审核排期出了问题?
至少同时看总周期、各节点耗时、退回率和超时率,并按制度风险等级分组。比如一批普通制度的审批中位数为5个工作日,但业务审核节点中位数达到3天、退回率为30%,优先检查该节点的审核标准和起草材料,而不是直接删审批人。建议用中位数观察典型体验,用较高分位值识别长尾积压,并记录等待时间与实际处理时间。
指标用于定位瓶颈,不宜设置脱离风险的单一“越快越好”目标。
3. 制度发布后,怎样确保员工知道新规并按新规执行?
我担心制度在流程平台上显示“已发布”,实际却没人阅读,旧表单和旧流程还在继续使用。怎样设计发布后的确认和执行检查,才能避免把点击已读误当成真正落地?
发布动作应同时包含版本生效日期、适用对象、变更摘要、旧版处置方式和责任部门。对影响较大的制度,可要求相关岗位完成阅读确认或短测验,并保留记录;但确认记录只能证明触达,不能单独证明理解或执行。还应抽查实际业务样本,例如新制度要求使用新申请表,就检查生效后的申请记录是否采用新版。
若仍频繁出现旧版,应检查通知是否触达、系统入口是否更新、培训是否覆盖,而不是简单重复发送公告。
4. 制度修订和废止应纳入怎样的发布管理规范?
我遇到过新版本已经发布,旧文件却仍在共享目录里被同事引用的情况。修订时怎样留下可追溯记录,又怎样避免新旧版本并存造成执行冲突?
每份制度应有唯一编号、版本号、发布日期、生效日期、归口部门和状态,并保留修订摘要及批准记录。发布新版本时明确替代哪一版、旧版何时停止适用,并同步更新受控目录、业务表单和相关流程入口;废止文件应标注失效状态,避免被误当作现行依据。可按季度抽查制度目录与实际使用文件的一致性。
判断标准不是档案里能否找到历史版本,而是员工能否一眼识别当前有效版本,同时审计人员仍能追溯历史决策。
核心关键词
文章包含AI辅助创作:发布审批流程与规范:企业管理者发布管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601442
读者评论
我们之前也把所有上线都放进同一条审批流,后来低风险事项经常排队。按影响范围和回退难度分级后确实顺畅些,不过风险等级谁来复核、多久调整一次,还需要有明确规则。
回退方案这一点很实用。实际操作里,文档写了回滚步骤不代表值班人员能在压力下顺利完成,最好定期演练,并记录恢复耗时;否则审批时很难判断恢复能力是否可靠。
紧急变更设事后复盘是必要的,但如果只统计数量,容易把合理的故障修复也当成流程问题。建议同时看紧急原因、是否可提前发现,以及补录和复核是否按时完成。
