发布记录真正失效,通常不是因为少写了几行,而是因为记录没有回答管理者最关心的三个问题:这次到底改了什么、出了问题谁能判断、出了问题如何恢复。对一个百人以上的研发组织来说,发布记录如果只是版本号、功能清单和上线时间的集合,信息看似齐全,决策仍然要靠临时拉群、翻工单和询问个人。我的判断是,发布记录不是上线后的“工作总结”,而是贯穿发布前评估、发布中执行和发布后验证的一份决策凭证。
下面我会从流程设计、责任划分、指标口径和模板落地展开,并用明确标注的情景模拟数据说明如何衡量改进。
一、先讲结论:发布记录首先要支持决策,而不是展示工作量
1. 发布记录应当解决四类管理问题
我设计发布记录时,不会先问“还缺哪些字段”,而会先问“读这份记录的人需要做什么决定”。研发负责人可能要判断是否批准上线;值班人员要确认监控和回滚方式;客服要准备对外解释;管理者则要判断本次交付的风险、进度和影响范围。若一份记录无法支持这些动作,增加字段通常只会增加填写负担。
因此,发布记录至少要能回答四类问题:变更影响谁、上线依赖什么、异常如何止损、上线后如何证明成功。它既不是任务清单的复制品,也不是故障报告的预制版,而是把变更与决策连接起来的控制面板。
我建议把记录拆成四层:业务结果、变更范围、执行控制、验证与复盘。业务结果说明为什么要发布;变更范围回答哪些系统和用户会受影响;执行控制说明谁在何时做什么、遇到何种信号要暂停;验证与复盘则用指标判断发布是否达到预期。
| 信息层 | 要回答的问题 | 管理者的动作 | 常见缺失 |
|---|---|---|---|
| 业务结果 | 这次发布要改善什么? | 判断优先级和价值 | 只有功能名称,没有目标 |
| 变更范围 | 哪些服务、用户和流程会变化? | 评估影响面和通知对象 | 只写模块名,不写依赖与范围 |
| 执行控制 | 如何上线、暂停和恢复? | 批准窗口并安排值守 | 有上线步骤,没有停止条件 |
| 验证与复盘 | 怎样判断成功,失败后学到什么? | 继续放量、回滚或改进流程 | 发布结束即关闭记录 |
这四层并不意味着每次都要写长篇报告。低风险的小修复可以用简版模板;涉及数据迁移、权限变更或跨团队依赖的发布,则要补足影响评估和回退验证。记录深度应随风险增加,而不是随职位层级增加。
2. 把发布记录放进发布生命周期
一个常见错误是把发布记录安排在上线当天填写。此时,变更范围已经形成,测试时间已经压缩,负责人也可能正忙于执行。结果是最重要的风险信息只能凭记忆补写。更稳妥的做法是让记录在需求进入发布候选阶段时建立,在批准前完成关键字段,在执行时更新实际结果,在观察期结束后补上验证结论。
- 候选阶段:登记变更、责任人、业务目标和初步影响。
- 评估阶段:补齐依赖、测试证据、风险等级和回退方案。
- 批准阶段:确认窗口、值守人、停止条件和通知计划。
- 执行阶段:记录实际开始与结束时间、检查点和异常处置。
- 观察阶段:对照基线验证核心指标,决定继续放量、暂停或回退。
- 关闭阶段:记录差异、遗留事项和需要进入改进清单的问题。

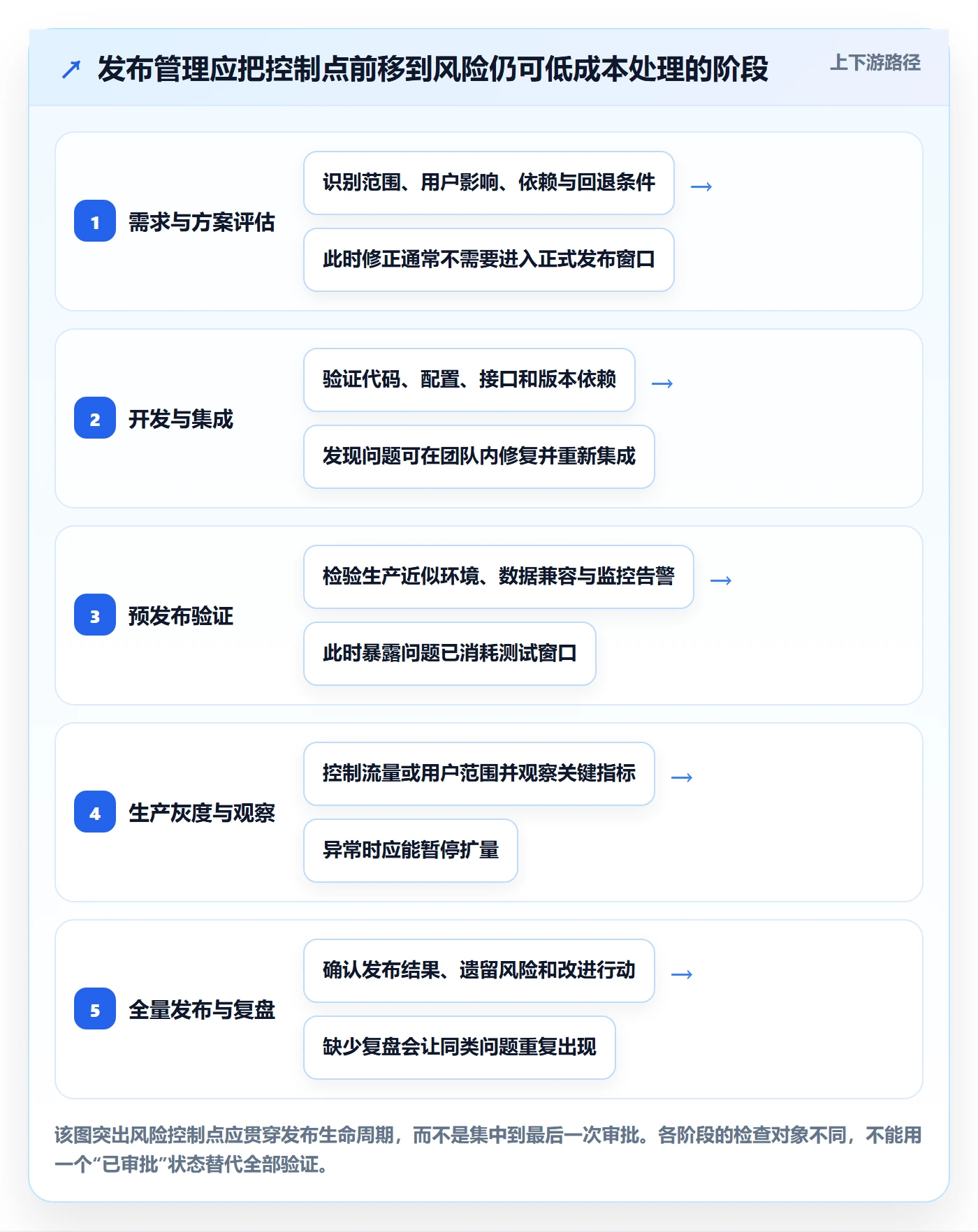

这种安排让同一份记录随着发布推进逐步成熟。它也形成了清楚的责任边界:发起人对业务目标负责,技术负责人对变更与风险说明负责,发布负责人对执行控制负责,业务或运营代表对用户影响和结果验证负责。
3. 效率不是少填字段,而是少做重复确认
很多团队把“提效”理解为删字段、缩短表单。字段减少可能让录入更快,却未必让发布更快。若上线前仍要反复确认版本范围、依赖服务、回滚负责人和通知对象,时间只是从表单转移到了会议与聊天记录里。
我更关注三个效率指标:发布准备阶段的补充询问次数、批准等待时间、上线后追溯信息的耗时。它们比“模板填写平均用了几分钟”更能说明流程是否真的顺畅。后文的情景模拟会把这些指标拆开,避免把“表单更短”误当成“管理更有效”。

二、背景和真实工作场景:记录为什么会变成“发布后补作业”
1. 多团队协作让一条变更变成一串依赖
在小团队里,开发、测试和运维可能坐在同一间办公室,发布信息能靠口头补齐。团队规模扩大后,一次面向用户的变更可能同时涉及应用服务、数据库、身份权限、数据报表、客服话术和外部合作方。每个角色掌握的都是局部信息,任何一处遗漏都可能让其他环节失去准备时间。
例如,某个“新增订单状态”的改动看起来只是界面增加一个选项,实际可能改变接口枚举值、报表筛选条件、下游同步规则和客服解释方式。如果发布记录只写“订单模块优化”,运维无法判断监控重点,数据团队不知道是否需要调整口径,客服也无法确认用户看到的状态是否需要说明。
规模扩大后,沟通成本不只是参与人数增加,还包括信息版本不一致。负责人口头说的上线时间、工单里的预计时间和群公告里的窗口,可能分别指向不同日期。发布记录的价值之一,就是为关键事实提供一个稳定、可追溯的共同参照。
2. 高频发布使“靠记忆协作”变得不可靠
发布频率提升后,团队容易出现两种相反的问题:一类是所有变更都走重审批,导致低风险改动排队;另一类是把频繁发布视为日常事务,省略评估与验证。前者损失吞吐效率,后者把风险推迟到线上暴露。
发布频率本身并不能说明流程成熟。若团队一天发布多次,但每次都依靠同一位工程师记得所有依赖,系统仍然脆弱。管理者需要看的是:变更是否可识别、风险是否分级、异常是否有明确停止条件、恢复是否经过验证,而不只是发布次数。
3. 企业管理者通常看不见“记录缺失”的真实代价
记录缺失的成本经常分散在不同岗位:工程师多花半小时找提交内容;测试人员重复问范围;值班人员临时寻找回退负责人;业务团队在用户投诉后才发现通知口径不一致。单次看起来只是几分钟,累计起来却会侵蚀团队的有效交付时间。
更值得警惕的是,缺少记录会让组织无法区分“偶发失误”和“系统性问题”。如果每次异常都靠个人经验处理,管理者看到的可能只是一个个孤立事件,而不是同一类审批等待、依赖遗漏或验证不足反复出现。记录要让问题可以聚合,改进才有抓手。
4. 使用协作平台的关键,不是把表单搬进系统
对于 100 人以上的组织,发布信息通常分散在需求、缺陷、测试、代码变更、审批和运维记录中。以 PingCode 为例,团队可以考虑把发布记录与需求或缺陷条目建立关联,让管理者从发布视图追溯到变更来源,也让执行人员从事项直接查看所属发布批次。具体能力应根据所采用的平台配置和组织流程验证,不能把工具名称当成流程设计的替代品。
我会先检查平台是否支持稳定的关联关系、权限控制、字段必填规则、变更历史和查询视图,而不是先要求所有人改用一张新的发布表单。若事项、测试结果和发布批次之间不能关联,工具里即便有“发布管理”页面,信息也可能再次变成孤岛。
5. 先定义共同事实,再讨论自动化
自动化适合处理重复、规则明确、结果可验证的动作,例如从已关联事项汇总变更清单、提醒缺失字段、在观察期结束前通知负责人。它不适合替代风险判断,例如判断某次数据库变更是否需要额外备份验证,或某个异常是否足以触发回滚。
因此,实施顺序应当是:统一概念和字段,再约定责任与状态,之后才做自动化。否则系统只会更快地复制混乱,甚至把缺失信息自动汇总成一张看似完整的报告。
三、常见误区:为什么字段越来越多,发布反而越来越慢
1. 把发布记录做成变更清单的长版本
有些模板列出项目、版本、功能、缺陷、提交编号、测试人、审批人、附件链接等几十个字段,却没有说明哪些字段影响批准,哪些只是检索信息。填写者看到的是一张要完成的表,管理者看到的仍是碎片化描述。
我会把字段分为“决策必需”和“追溯有用”两类。决策必需字段必须在相应关口完成;追溯字段可以由系统关联或自动汇总。这样既保留审计与查询能力,又避免要求每个负责人重复录入已经存在的信息。
2. 所有发布用同一套审批强度
低风险文案调整和涉及数据迁移的发布,如果要求相同数量的审批人、相同检查清单和相同提前期,流程很快会制造“形式合规”:大家按步骤点通过,却没有真正增加风险控制。
更合理的设计是先建立风险分级,再决定检查深度。风险分级不应只看功能是否“重要”,还要看影响范围、恢复难度、数据不可逆性、依赖数量和外部用户暴露程度。关键在于分级规则能够被团队一致理解,并能被事后复核。
3. 把审批通过当作风险消失
批准只表示在当前信息和条件下可以执行,不表示发布必然成功。如果审批没有明确基线、停止条件和值守安排,团队就会误把“通过”理解为“安全”。我尤其不建议把“已有回滚方案”当作风险已经受控的证据,因为方案存在与方案可执行是两回事。
要让回退计划可用,至少要回答:什么信号触发回退、谁有权触发、执行顺序是什么、预计需要多久、回退后如何验证数据和用户状态。涉及不可逆数据变化时,还要解释回退的边界,例如是否只能前向修复,是否需要备份恢复,哪些数据可能无法原样还原。
4. 只记录计划时间,不记录实际偏差
如果记录只保存“计划 20:00 上线”,没有“实际 20:35 开始”,管理者就无法识别审批等待、环境准备、跨团队协作和执行操作分别花了多久。偏差不是为了追责,而是流程优化的输入。
计划与实际的差异还要配合原因分类。例如等待依赖、测试发现缺陷、权限配置延迟和操作步骤不清晰,解决方式完全不同。只记录“延期 35 分钟”,最多能看到结果,不能解释下一次该改什么。
5. 用发布成功率掩盖影响程度
一次发布最后没有回滚,不一定意味着没有问题;用户投诉增加、部分数据延迟、人工修复耗时过长,也可能被“发布成功”三个字覆盖。指标必须与用户影响和恢复成本一起观察。
我会至少区分技术执行成功、业务结果达成和用户体验稳定三种结论。它们可能不同步:服务已部署,但目标转化指标未改善;核心接口正常,但少数用户权限异常;上线完成,但数据同步仍需人工补偿。发布结论应允许这种差异存在。
6. 把记录完整率当作最终目标
完整率适合用来发现流程断点,却不适合作为唯一绩效目标。若团队为了达到 100% 完整而填入“无风险”“无需回退”之类的默认值,数字更漂亮,信息质量却更低。
我更看重关键字段的可验证性。例如回退责任人是否明确到具体角色,测试证据是否能打开,影响范围是否关联到真实对象,观察指标是否写明数据来源和时间窗口。有效记录不是填满字段,而是让关键判断能够被别人复核。

四、专业判断逻辑:怎样决定记录深度、审批强度和发布节奏
1. 先判断影响面,再判断变更复杂度
我会把发布风险拆成两个维度:影响面和不确定性。影响面看受影响用户、关键业务流程、服务范围和数据资产;不确定性看改动是否新颖、依赖是否清楚、测试覆盖是否充分、恢复路径是否验证。影响面大但方案成熟,与影响面有限但完全没有回退路径,是两种不同的风险。
可以用简化的风险矩阵作为讨论起点,而不是机械打分。若组织已有事故分类和变更管理制度,应以内部规则为准;若没有,可先用以下四档试运行,再通过复盘校准。
| 风险档位 | 典型特征 | 记录深度 | 建议控制 |
|---|---|---|---|
| 低 | 局部、可快速恢复、依赖少、测试成熟 | 简版变更、责任人、检查结果 | 同行确认;上线后短时观察 |
| 中 | 影响一个关键流程,存在跨模块依赖 | 补充影响范围、测试证据和回退步骤 | 负责人批准;设置明确观察指标 |
| 高 | 多服务协同、用户范围广、恢复成本较高 | 完整风险评估、分阶段计划、值守和通知方案 | 跨职能评审;设置暂停与回退门槛 |
| 极高 | 涉及关键数据、不可逆操作或重大业务连续性 | 完整变更包、演练结果、依赖确认和应急安排 | 管理层或授权委员会批准;必要时分批实施 |
分档的目的不是给每次发布贴标签,而是让相同条件下的控制措施大体一致。若团队经常争论“这算不算高风险”,说明规则还不够可操作,或者缺少典型案例作为参照。
2. 用五个问题确定必填内容
我判断字段是否必须时,会逐项问五个问题:这个信息是否改变是否批准的结论?是否改变执行顺序?是否影响异常时的判断?是否用于验证结果?是否在其他可靠位置已经存在?前四项中只要有明确“是”,通常需要保留;如果只是为了重复存档,则优先关联原始信息。
例如,“回退触发阈值”会影响执行中的暂停决策,属于关键内容;“提交编号”有追溯价值,但如果可以从发布批次自动关联,就不应再让发布负责人手工复制一遍。字段设计要兼顾决策价值和录入成本。
3. 把状态设计成可行动的状态
状态名称应当让接手人知道下一步做什么。只用“进行中、已完成”太粗,无法分辨记录是在等待评估、等待批准,还是已经进入观察期。状态也不宜无限细分,否则每个团队各自解释,系统状态与真实情况脱节。
一个实用的状态链可以是:草拟、待评估、待批准、已排期、执行中、观察中、已关闭、已取消。每个状态都要配一个责任角色和进入条件。例如“待批准”意味着关键风险信息和测试证据已齐;“观察中”意味着变更已部署但尚未完成业务验证。
4. 为异常设置“停止条件”,而不仅是回滚说明
有些问题出现后需要立即回退,有些只需要暂停后续放量并观察。若记录仅写“出现异常时回滚”,现场人员仍要临时判断异常是否达到门槛。对关键指标,应写明观察窗口、阈值、趋势和授权人。
阈值不必伪装成精确的科学结论。团队可以写“错误率连续三个检查周期高于近四周同时间段基线的两倍,且影响核心交易”,并说明数据面板和检查周期。相比一句“错误率异常”,这种条件更能减少临场争论。
5. 数据要有基线、窗口和来源
“上线后错误率下降”并不足以证明改善。至少需要说明基线是什么时间段、上线后观察多久、是否排除了流量变化、数据从哪个监控或报表取数。否则不同团队会用不同口径解释同一结果。
如果没有可靠历史数据,不要编造基线。可以先明确从本次发布开始采集,并把结论标为“观察中”或“样本不足”。管理者应接受暂时不能下结论,而不是为了交差给出没有依据的百分比。

五、具体案例与数据观察:把“信息齐全”变成可衡量的改善
1. 一个跨团队发布的情景模拟
下面用一个明确标注的情景模拟说明流程。某企业准备发布一项订单状态调整,涉及用户端页面、订单服务、数据报表和客服说明。发布前,产品负责人认为只是界面改动;技术负责人发现接口字段也要调整;数据团队担心历史报表口径不一致;客服尚未拿到状态含义说明。
若沿用“功能清单加上线时间”的记录方式,最容易漏掉的不是代码改了什么,而是接口兼容范围、历史数据是否需要处理、客服如何解释旧状态与新状态的差异。于是,发布准备阶段要反复追问,最终可能把确认压到上线前几小时。
改造后的记录首先把目标写成可验证的业务结果,例如“让用户能区分待处理与已完成状态,并减少因状态不清产生的咨询”。这仍不是成功指标本身,团队还要指定咨询量口径、对照周期和负责数据的人。接着把接口变更、报表影响、用户通知和回退方式分别列出,并要求每项依赖有具体负责人。
2. 示例数据只能用于演示方法,不可冒充行业基准
为避免把情景模拟写成真实调查,以下数据只用于说明如何比较流程改造前后,不代表实际企业、客户或平台统计。设定两个各含 40 次发布的模拟观察组:旧流程中,变更信息在发布前反复补充;新流程中,候选阶段建立记录,风险评估与上线验证按分级执行。
| 观察指标 | 旧流程情景模拟 | 新流程情景模拟 | 解释方式 |
|---|---|---|---|
| 单次发布准备沟通耗时 | 中位数 95 分钟 | 中位数 58 分钟 | 关注前置确认是否减少,而非只看会议时长 |
| 发布前补充信息次数 | 每次中位数 4 次 | 每次中位数 2 次 | 反映变更范围和依赖信息是否更早完整 |
| 计划与实际开始时间偏差 | 中位数 42 分钟 | 中位数 24 分钟 | 仍需区分等待、执行和环境准备原因 |
| 发布后 24 小时内形成验证结论的比例 | 55% | 82% | 反映记录是否延伸到上线后的结果核验 |
| 高风险发布完成回退演练的比例 | 35% | 75% | 说明风险控制从文字承诺转向可执行验证 |
这组数据的价值不在于证明某个模板一定能提升效率,而在于告诉管理者应该如何设计试点。至少要记录样本量、观察周期、指标定义和发布类型;如果新旧组的发布难度不同,不能直接把差异归因于模板。更可靠的做法是先按风险等级和变更类型分层比较。
例如,若新流程组恰好包含更多低风险发布,准备时间下降就可能只是样本结构变化。管理者需要对比同风险档位,或采用分阶段上线方式,在相近条件下观察沟通耗时、返工次数和验证完成率。

3. 先验证过程指标,再判断业务结果
短期试点中,最先发生变化的通常是过程指标:信息补齐更早、依赖确认更及时、审批等待减少。业务结果指标,例如用户投诉、交易成功率或人工处理量,可能需要更长观察窗口,也会受到季节、流量和其他项目影响。
我建议把评价分为三层。第一层是采用情况:是否按规则建记录、关键字段是否有证据。第二层是流程表现:返工、等待、计划偏差和异常处置耗时是否改善。第三层才是业务影响:用户问题是否减少、业务流程是否更稳定、交付目标是否实现。三层指标应同时看,不能用填写率代替业务价值。
4. 失败样本比平均值更能暴露模板缺口
如果只看平均准备耗时,少数极端延期可能被大量顺利发布掩盖。我会额外抽取最慢的 10% 发布记录,逐条查看它们卡在哪个节点:是否依赖未确认、审批人不在岗、风险说明含糊,还是回退路径需要临时协调。
同时要抽取至少一次“上线顺利但记录不完整”的案例。它们能揭示流程是否过度依赖个人经验。如果某位资深工程师在场时可以顺利发布,换一个值班人员就无法判断,这并不能证明流程成熟,反而说明关键知识尚未沉淀。
5. 从复盘中更新规则,而不是只补写结论
一次复盘至少要产出一项能够改变下一次行为的改进。例如,把“需要通知数据团队”改成明确的触发条件;把“回滚方案待完善”改成指定演练负责人和完成日期;把“测试未覆盖边界情况”变成可复用的检查项。若复盘只写“加强沟通、提高重视”,团队很难判断是否真的完成改进。
在一个成熟闭环里,发布记录会指向后续行动项,行动项又能关联到责任人和截止时间。下一次同类发布时,团队可以检查改进项是否生效。这样记录的价值才从留档转向组织学习。

六、可直接改造使用的发布记录模板
1. 发布基本信息
模板不是一次性把所有字段压给发起人,而是按阶段完成。基本信息用于识别发布批次、业务目标和主要责任人,建议在候选阶段填写。
| 字段 | 填写要求 | 示例 |
|---|---|---|
| 发布名称 | 用业务对象与变化描述命名,避免只写版本号 | 订单状态展示与接口兼容调整 |
| 发布批次 | 使用组织内唯一标识,便于关联和检索 | REL-2025-042 |
| 业务目标 | 说明希望改善的用户或业务结果 | 降低状态含义不清引发的咨询 |
| 发布负责人 | 明确执行协调责任,不等同于所有变更的技术负责人 | 发布协调角色或具体人员 |
| 技术负责人 | 对变更技术范围、依赖和技术验证负责 | 订单服务负责人 |
| 计划窗口 | 注明时区、开始时间和预计结束时间 | 周三 20:00,21:00,东八区 |
| 风险等级 | 按组织约定规则说明判断依据 | 中风险:接口兼容范围跨两个下游系统 |
2. 变更范围与依赖关系
范围描述应避免使用“相关优化”“若干问题修复”等无法核验的说法。建议逐项列出组件、变化内容、影响对象和责任人。若变更来自需求或缺陷条目,应关联原始事项,而不是复制一段后续无法同步更新的文字。
| 变更项 | 涉及对象 | 影响说明 | 依赖团队或系统 | 确认状态 |
|---|---|---|---|---|
| 状态字段增加新值 | 订单接口与用户页面 | 新旧客户端需兼容展示 | 订单服务、客户端团队 | 待确认/已确认 |
| 报表筛选逻辑更新 | 运营数据报表 | 发布后历史趋势口径可能变化 | 数据团队 | 待确认/已确认 |
| 客服解释话术更新 | 客服工作台与帮助内容 | 减少新旧状态解释差异 | 客户支持团队 | 待确认/已确认 |
依赖状态不要只填“已沟通”。应记录确认人、确认时间和结论链接,或者通过系统关系直接关联。若对方尚未确认,应明确阻塞风险,而不是把未完成事项藏在备注里。
3. 测试证据与批准条件
批准人需要看到结论及其证据,不只是“测试通过”。每项关键验证都要能够定位到测试范围、执行人、结果和证据位置。对于无法自动化验证的项目,应说明人工检查方式与判定标准。
| 验证项 | 判定标准 | 执行人 | 结果 | 证据位置 |
|---|---|---|---|---|
| 接口兼容验证 | 新旧客户端请求均返回预期状态 | 接口测试负责人 | 通过/不通过 | 测试报告或关联事项 |
| 核心流程回归 | 下单、查询和状态更新路径完整 | 测试负责人 | 通过/不通过 | 用例执行记录 |
| 报表口径核对 | 新旧数据映射符合约定规则 | 数据负责人 | 通过/不通过 | 核对记录 |
| 回退演练 | 能够按步骤恢复或完成前向修复 | 技术负责人 | 已演练/未演练 | 演练记录 |
建议把批准条件写成清晰的检查门槛:高风险依赖已确认;关键测试有结果;回退或替代恢复路径已验证;值守和通知对象已安排;关键监控可用。若不满足,不代表绝对不能发布,但必须记录例外理由、批准人和补偿控制。
4. 执行步骤与检查点
执行计划的目标不是把每个命令都抄进记录,而是让接手者能理解先后顺序、关键依赖和停止点。具体操作手册可以另行链接,发布记录保留摘要和入口,避免内容过长且容易过期。
- 发布前检查:确认备份、权限、监控、依赖人员和变更包版本。
- 小范围部署:先对约定对象开放,确认服务状态和关键日志。
- 业务验证:由业务代表或测试负责人执行核心流程检查。
- 分阶段扩大:在检查点通过后再扩大范围,记录每次放量时间。
- 观察与结论:达到规定观察窗口后,决定继续、暂停或恢复。
5. 停止条件和恢复计划
恢复计划至少包含触发条件、决策授权、执行责任、操作顺序和恢复后的验证。若存在不能直接回退的数据库变更,应明确说明采用前向修复还是其他恢复策略,并由相应负责人确认。
| 项目 | 模板写法 | 检查要点 |
|---|---|---|
| 停止信号 | 核心交易错误率连续三个检查周期超过约定基线阈值 | 指标、阈值和周期均明确 |
| 决策授权 | 发布负责人可暂停放量;回退由技术负责人执行并通知值守人 | 权限清楚,避免现场等待找人 |
| 恢复步骤 | 停止继续部署、切回兼容版本、核对数据状态 | 顺序可执行,依赖已准备 |
| 恢复验证 | 核心流程成功、错误率回到基线区间、业务数据抽样一致 | 不能只确认服务进程恢复 |
6. 上线后验证与复盘
发布结束不是记录关闭的充分条件。模板应给每项验证指定时间窗口和负责人,并允许记录“数据不足,继续观察”。这样既避免过早宣布成功,也避免所有事项都被迫填成明确的正向结论。
| 验证问题 | 建议记录内容 | 责任角色 |
|---|---|---|
| 技术状态是否稳定 | 错误率、延迟、告警、资源使用和观察时间窗 | 值守或技术负责人 |
| 业务目标是否达成 | 目标指标、基线、发布后数据和影响因素 | 业务负责人或数据负责人 |
| 用户影响是否可接受 | 投诉、工单、异常用户范围和处置方式 | 业务运营或客户支持 |
| 是否需要复盘 | 触发原因、改进动作、责任人、期限 | 发布负责人 |
七、不同组织阶段的行动建议:先做能闭环的最小流程
1. 小团队:先统一最小事实集
如果团队规模较小、发布影响范围有限,我不建议从复杂审批体系起步。先统一发布名称、业务目标、变更范围、负责人、执行时间、停止条件和上线验证结论,再把记录放在所有成员都能查到的位置。
小团队最容易忽略的是口头约定没有责任归属。即使不设专职发布经理,也要明确谁负责协调、谁判断技术风险、谁确认业务结果。角色可以由同一人承担,但职责必须清楚。
2. 快速迭代团队:优先自动化低风险发布
对于高频、低影响、可快速恢复的变化,可以采用简化审批和自动校验。系统可以提示缺失测试证据、依赖状态或回退责任人,但自动检查结果应能解释为什么阻塞,而不是只显示一个红色状态。
这类团队不应把每次发布都变成会议。低风险发布可以异步确认,高风险或存在例外的发布才进入集中评审。要定期抽样检查简化流程是否仍满足验证要求,避免“低风险”成为永久豁免标签。
3. 多业务线组织:统一术语,保留局部规则
大型组织常见的两难是总部希望统一流程,业务线则认为各自业务不同。我的建议是统一共同事实和风险底线,例如发布标识、责任角色、停止条件、验证要求和变更留痕;允许各团队在检查清单、观察窗口和审批层级上按业务特性扩展。
如果所有团队使用同一份巨大模板,局部团队会绕过流程;如果各自完全自建,管理者又无法横向比较。更有效的结构是“共同核心字段加业务扩展字段”,并通过统一定义解释字段含义。
4. 100 人以上的研发组织:建立跨事项关联和可见性
规模化组织需要解决的不只是记录格式,而是如何从需求、缺陷、测试、发布和事件中追踪一条变更链。以 PingCode 为例,若组织已在该平台管理研发事项,可以评估是否将发布批次与需求、缺陷和测试结果建立关联,并通过视图呈现不同团队的待发布变更、风险状态和验证进展。
部署前应先验证字段映射、权限范围、历史数据迁移和查询方式。尤其要确认多个业务线对“发布完成”“验证通过”“紧急变更”等词的定义一致。平台配置可以帮助流程落地,但不应成为要求各团队无差别套用同一工作方式的理由。
5. 受监管或高连续性业务:把证据链纳入设计
如果业务涉及严格审计、关键数据或连续性要求,记录要更强调变更授权、证据保留、职责分离、备份验证和异常升级路径。具体要求应以适用法规、合同义务和组织内部控制为准,不能仅凭通用模板宣称满足合规。
这类组织还要验证记录的可追溯性:谁在什么时间修改了关键字段,批准依据是否可查,执行结果是否关联到证据。记录保留期限、访问权限和敏感信息处理方式,也应由相应治理角色确认。
八、流程优化的取舍:速度、控制与记录成本不能同时无限优化
1. 越快的发布节奏,越需要清楚的风险分界
如果所有发布都需要层层审批,流程会把低风险变更拖入高成本通道;如果所有发布都追求快速自动通过,高影响变更又可能失去必要的审查。真正需要优化的不是审批数量本身,而是让不同风险进入不同路径。
取舍判断可以围绕三个问题:延迟一天的业务成本有多大?错误上线的影响和恢复成本有多高?现有测试与监控能否在短时间内发现问题?若错误影响小、恢复快、监控充分,可以偏向速度;若风险不可逆、影响广、发现慢,则应偏向更充分的验证和授权。
2. 字段越少,填写越轻;信息越少,现场判断越难
极简模板能降低录入摩擦,但可能让跨团队协作依赖聊天补充;全面模板提高追溯能力,却可能造成重复录入和机械应付。常见的折中方案是按风险分级显示字段:低风险只要求最小事实集,高风险才展开依赖、数据影响、恢复和通知细节。
另一种折中是把已有信息关联进来,而不是复制。这样能保留上下文,同时减少维护多个版本的概率。若系统关联能力有限,至少要指定唯一主记录和维护责任人,避免同一发布在多处重复编辑。
3. 统一口径有利于对比,过度统一会抹掉业务差异
管理层需要跨团队了解发布风险和流程表现,但不同业务的服务时段、用户影响、恢复方式和成功指标可能不同。强行用同一阈值比较,可能把业务差异误判为团队效率差异。
我建议统一指标定义和数据采集方式,但允许合理的业务基线差异。例如可以统一“发布后验证完成率”的计算口径,各团队则根据业务特性定义观察窗口。管理者比较时要同时展示业务类型和风险结构,避免只看一张总排名。
4. 自动化降低重复劳动,却会放大错误规则
自动汇总、提醒和关联可以减少人工重复操作,但错误的字段映射、默认值和状态流转也会被批量放大。上线自动化前,应选取真实发布记录做回放,检查系统是否正确识别取消发布、紧急变更、拆分批次和跨时区窗口等边界场景。
自动化结果要保留可解释性。例如系统提示某项发布缺少回退责任人时,应指出具体字段和当前责任状态;不应只要求用户“补齐信息”。自动化越深入,越需要明确异常处理和人工覆盖规则。
5. 不能为了指标好看惩罚如实报告风险的人
如果团队因为记录风险、延期或回退而被简单评价为低绩效,成员就会倾向于少报问题、把风险描述得更轻,最终让指标失去管理价值。发布记录应帮助组织发现风险,而不是制造“没有问题”的表面结果。
评价时应区分可控流程问题、合理的风险处置和个人违规操作。主动暂停发布、及时回退有时反而说明机制有效。管理者要奖励及时暴露问题和完整复盘,而不是只奖励按计划完成。

九、实施计划:用四周完成一次可验证的流程试点
1. 第一周:盘点现状,先找返工而不是先写新制度
抽取最近一段时间的发布样本,按风险等级、业务类型和发布结果分类。至少查看准备时间、补充询问次数、计划偏差、异常处置和验证结论是否完整。样本量不足时,应清楚说明限制,不要把少数案例推成普遍规律。
访谈发起人、测试、技术负责人、值班人员和业务代表,询问他们在发布前最常追问什么、上线时最难判断什么、事后最难追溯什么。访谈重点应落在具体事件和信息缺口,不要只问“你觉得流程哪里不好”。
2. 第二周:确定最小模板和风险分级规则
把现有字段分为必需、自动关联、按风险展开和暂不收集四类。每个必需字段都要有负责人、填写时点和判定标准。若一个字段没人能解释如何使用,应暂缓加入,避免为了“看起来完整”增加负担。
挑选三类典型发布测试风险分级:一次局部低风险变更、一次跨团队中风险变更、一次涉及高影响数据或连续性的高风险变更。让不同团队独立判断,再比较结果。若同一案例出现明显分歧,先修订规则和示例,不急着发布强制制度。
3. 第三周:小范围试点,并保留旧流程的必要控制
选择一个业务边界清楚、合作意愿较高的团队先试点。试点期间不要同时改变审批制度、发布窗口、监控规则和平台配置,否则出现改善或恶化时无法识别原因。
为每次试点发布安排短复核:记录哪些字段有助于判断,哪些字段没人看,哪些信息仍通过聊天补充。对高风险发布保留必要的原有控制,直到新记录和证据链验证有效,再逐步迁移。
4. 第四周:对照指标复盘,决定扩大、修改或停止
比较试点前后的同类发布,而不是只看总平均值。建议同时检查准备沟通耗时、信息补充次数、计划偏差、异常处置时间和验证完成情况。若效率没有改善,先分析是模板、责任、系统能力还是组织授权的问题。
扩大推广前要明确三种结论:可以推广的规则、需要改进的字段和不适合当前组织的做法。成熟的试点不一定意味着所有指标都变好;能够准确识别哪些做法无效,同样是有效产出。
5. 设置治理节奏,避免模板长期失真
发布模板上线后,建议按固定周期复核字段使用情况,并在重大故障或流程变更后立即检查相关规则。复核不必每次都启动大项目,可以抽样查看记录,重点关注无效默认值、失效链接、无人负责字段和长期未关闭事项。
字段变更需要有版本记录和生效日期。否则一段时间后,管理者可能把不同版本模板产生的数据放在一起比较,却不知道口径已经变化。对于关键指标,应保存定义、计算范围、排除项和数据来源。
十、下一步怎么做:把发布记录变成组织的决策资产
1. 明天就可以开始的三件事
如果团队目前没有统一发布记录,不必先启动大型系统改造。先拿最近三次发布,检查每次是否能从记录中找到业务目标、影响范围、责任人、停止条件和上线后验证结论。只要其中两项要靠临时询问才能确认,就已经找到了改进入口。
- 选择一份近期发布记录,标记所有需要通过聊天或口头询问补充的信息。
- 把重复出现的缺口整理成必需字段,并为每个字段指定填写时点与责任人。
- 挑选一类中风险发布试运行新模板,观察返工、等待和验证闭环,而不是只统计填写率。
2. 管理者每月应追问的五个问题
- 哪些发布类型最常因为信息不足而延期?
- 高风险发布中,回退或替代恢复路径实际验证了多少次?
- 发布完成后,哪些业务结果仍无法在约定时间内确认?
- 哪些字段被频繁填成默认答案,说明规则可能不清楚或字段没有价值?
- 最近的复盘改进项是否减少了同类问题,而不仅是按时关闭?
这五个问题关注的是流程是否在学习,而不是团队是否把表单填得漂亮。如果答案只能靠临时导出和人工拼表才能获得,下一步应优先改善数据关联和视图;如果数据清楚但问题重复出现,则要检查责任、授权和改进行动是否真正落实。
3. 独特观点:好的发布记录应该让“关键人不在场”仍能做出正确判断
我衡量发布记录质量时,最看重的不是字数、字段数或审批层级,而是团队在关键成员不在线时,能否判断变更边界、识别异常信号,并按授权安全地暂停或恢复。若这些决定仍依赖某个人记得背景,记录就还没有成为组织能力。
管理者下一步可以从一次中风险发布开始:补齐变更范围、依赖、停止条件和结果验证,明确每项信息的责任人,再用真实执行结果校正模板。先让一条记录可读、可判断、可追溯,再考虑全面推广和自动化。发布管理效率的提升,不是把更多信息塞进表格,而是让正确的信息在正确的时间,帮助正确的人做出可复核的决定。
常见问题解答(FAQ)
1. 发布记录应该记录哪些内容,才能真正帮助团队提升发布管理效率?
我发现团队每次上线后都留了记录,但下次出问题时还是要在群聊、工单和文档里反复查找。我想知道发布记录到底该写到什么程度,既能支持追溯,又不至于变成没人愿意维护的流水账?
发布记录的目标不是复述整个开发过程,而是让接手的人快速回答四个问题:发布了什么、谁负责、何时发布、出了问题如何处理。建议至少包含版本号、发布时间、变更摘要、影响范围、负责人、验证结果、回滚方案和关联任务。变更摘要写用户或业务能感知的结果,例如“订单详情页支持按物流状态筛选”,不要只写“优化页面”。
对于风险较高的数据库变更、权限调整或外部接口变更,应单独标注影响范围和回滚限制。一个实用判断标准是:值班人员只看这条记录,能否在几分钟内确认影响和下一步动作;如果不能,记录还缺关键信息。
2. 如何设计发布流程,避免审批环节变多却没有降低上线风险?
我所在的团队希望减少线上事故,于是增加了多轮审批,但发布等待时间也越来越长,有时审批人只是重复确认同一份信息。我不确定哪些检查应该设为硬性门槛,哪些适合交给负责人判断?
先把审批拆成风险检查和责任确认,而不是让多人重复阅读同一份材料。可将测试结果、监控配置、回滚步骤、变更范围设为发布前的必检项;审批人重点确认风险是否有人承担、窗口是否合适以及异常时谁有权暂停。比如一个仅调整文案的低风险变更,可以走轻量确认;
涉及数据结构迁移或核心支付链路的变更,则要求验证证据、分阶段发布和明确回滚条件。试运行时记录每个环节的等待时间与退回原因,若审批耗时远高于实际检查时间,应合并重复节点,而不是继续加签。
3. 发布记录模板怎么做,才能让不同团队填写出来的信息仍然一致?
我们现在让各项目负责人自由写发布说明,有的只写版本号,有的贴一大段任务清单,跨团队协作时很难比较和检索。我想做一个模板,但担心字段太多会让大家敷衍填写,应该如何取舍?
模板宜采用“必填少、条件字段按风险展开”的结构。基础字段可固定为版本、发布时间、变更摘要、影响范围、验证结果、负责人和回滚方式;数据库变更、外部依赖、灰度策略等只在相关场景出现时填写。
可以用一条已完成发布做反向测试:让未参与项目的人根据模板判断影响用户、验证状态和故障处置路径,如果仍需翻聊天记录,说明字段或填写说明不够清楚。模板上线后观察连续几次发布的缺项率和填写耗时;若填写常超过十分钟,优先检查字段是否重复、是否能从任务或流水线自动带入,而不是简单要求团队写得更认真。
4. 发布记录如何与任务、测试和故障复盘关联,才能形成可追溯闭环?
我能查到某次发布的说明,却很难确认其中每项变更对应哪个需求、测试是否通过,以及后来出现的问题是否与这次发布有关。我希望把记录串起来,但不想再维护一套重复的数据,该从哪里开始?
先建立稳定的关联关系,而不是把所有信息复制进发布记录。每条发布记录关联对应版本和任务,测试结论关联测试报告或构建结果,线上故障则关联事故单及复盘结论。这样发布记录负责提供入口和摘要,详细证据仍由原系统维护。实施时可抽查最近十次发布,统计有多少条能从版本追到任务、验证证据和相关事故;
如果关联率低,先统一版本命名和任务标识,再考虑自动化。闭环的关键不在于字段齐全,而在于发生问题后能定位受影响版本,并把复盘结论转化为下一次发布的检查项。
核心关键词
文章包含AI辅助创作:发布记录实操方法:企业管理者提升发布管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601378
读者评论
我们之前也把发布记录当上线清单,后来发现真正耗时的是上线前反复问依赖和回退负责人。把这些信息前移确实有帮助,不过低风险变更的分级标准最好由团队一起定,否则容易变成另一套形式审批。
文中把计划时间和实际时间分开记录这点比较实用。我们复盘时常只记延期多久,没分类原因,最后只能催大家“下次提前准备”,问题还是反复出现。
发布成功率确实容易掩盖用户侧影响。我比较关心观察指标的基线和时间窗口怎么选:不同业务波动差别很大,若没有统一口径,发布后的验证结论可能还是各说各话。
