上线计划最容易失控的时刻,往往不是代码出错,而是管理层在发布前一天才发现:业务负责人以为只是灰度,运维团队按全量上线排了窗口,客服却还没有口径。上线计划流程与规范的价值,不在于多一张审批表,而在于把“谁在什么条件下做什么决定”提前说清楚,并用可观测的指标判断是否继续、暂停或回滚。
我把管理层发布管理落地方案拆成四件事:明确发布对象和影响范围,设置可验证的准入门槛,建立有时限的决策机制,按结果复盘而不是按“按时上线”庆功。下文中的数字示例均为情景模拟,用于展示计算方法,不代表行业统计;实际项目应以自身基线、风险等级和业务容忍度校准。
一、核心结论:上线计划不是日期表,而是一套决策机制
1. 把“计划上线”改写为“满足条件才发布”
日历上的上线日期只能说明团队希望何时交付,不能证明届时具备发布条件。管理层真正需要看到的是:发布范围是什么,关键依赖是否就绪,风险由谁接受,出现异常时谁能叫停,以及回退能否在业务允许的时间内完成。
因此,我建议每项上线计划至少包含三层信息。第一层是业务目标,例如缩短下单耗时或开放某项客户能力;第二层是执行方案,例如分批放量、操作窗口、值守安排;第三层是决策条件,例如错误率超过阈值后暂停扩量,或核心交易失败达到某个绝对数量时立即回滚。
管理层不应只批准一个日期,而应批准一组边界:上线对象、最大影响范围、风险阈值、责任人、停止权限和恢复方案。没有这些边界,所谓审批只是签字,不是风险治理。
2. 发布管理的最小闭环
一个可执行的发布闭环可以压缩为七步:提出计划、评估影响、确认准入、批准窗口、分批执行、监控决策、复盘改进。每一步都应有输入、责任角色和可留存的输出,不要求所有公司使用同一套表单,但必须能从记录中还原决策过程。
- 提出计划:说明业务目标、版本范围、用户影响和期望窗口。
- 评估影响:识别系统依赖、数据变更、外部接口、合规要求和客户沟通需求。
- 确认准入:核验测试、监控、回退、值守、变更审批等条件。
- 批准窗口:由有授权的人确认风险是否在可接受范围内。
- 分批执行:按预定批次发布,每批都有观察时间和继续条件。
- 监控决策:根据业务指标和技术指标选择继续、暂停、回滚或降级。
- 复盘改进:记录实际影响、决策延迟、恢复耗时及流程缺口。
这里有一个容易被忽略的设计原则:流程应围绕决策点组织,而不是围绕部门组织。如果同一项风险要在研发、测试、运维、业务之间重复填报,却没有人拥有最终判断权,流程看上去完整,实际只是在传递等待。
3. 管理层要看结果,也要看风险暴露过程
“发布成功率”是必要指标,但单独使用会误导。团队可能通过减少发布频率、推迟高风险变更来提高成功率,却让交付周期变长;也可能将故障归为“非发布问题”,使数字好看但用户仍受影响。
我会把管理视图分成三组:交付效率、发布稳定性、决策与恢复能力。管理层据此判断是流程过重、质量准备不足,还是监控与授权机制不够及时。
| 观察维度 | 建议指标 | 管理问题 | 不要单独怎么用 |
|---|---|---|---|
| 交付效率 | 计划兑现率、发布准备周期、发布频率 | 从计划到可发布是否存在长期等待 | 不能用提高频率迫使团队压缩验证 |
| 稳定性 | 变更失败率、发布相关故障率、受影响用户数 | 变更是否造成了可归因的服务影响 | 不能只统计是否回滚 |
| 恢复能力 | 平均恢复时间、回退执行耗时、决策耗时 | 问题发生后能否及时止损 | 不能把恢复时间等同于修复根因时间 |
| 治理质量 | 准入项完整率、风险接受记录率、复盘行动关闭率 | 风险是否被识别、授权并形成改进 | 不能把填表完成率当作风险降低 |

二、背景和真实场景:为什么越重要的发布越不能只靠经验
1. 多团队协同让“我以为”成为主要风险源
小团队发布一个独立服务,通常由少数人掌握全貌;规模扩大后,发布会跨越研发、测试、平台、数据、安全、客服、销售和业务运营。每个团队都可能完成自己的任务,却仍然没有人确认整体条件是否成立。
例如,数据库迁移已经完成评审,但应用回退版本不兼容新字段;新功能已在预发通过,却没有同步更新客服知识库;监控面板已创建,但告警通知仍发给离职人员。这些问题不是单纯的“某团队没做好”,而是发布计划没有把依赖关系和最终确认责任显式化。
对中大型企业和 100 人以上组织来说,工具可以提高记录、关联和追踪效率,但工具本身不会替代治理判断。以 PingCode 这类项目管理平台为例,可以将需求、缺陷、版本、负责人和审批记录关联起来,减少信息散落;真正决定发布能否继续的,仍是组织对风险阈值、授权范围和回退条件的约定。
2. 发布计划要解决的不是“有没有流程”,而是“流程能否在压力下运转”
多数团队并非没有流程,而是流程只在平静时期有效。临近业务活动、客户承诺或月末结算时,计划被压缩,原本的评审环节被口头豁免;故障发生后又发现值班人无权暂停、业务负责人联系不上、回退脚本未在真实环境验证。
我会用三个问题检验流程是否具备压力适应性:第一,任何关键岗位缺席时是否有代理人;第二,遇到阈值异常时是否有明确的停止权限;第三,回退是否经过与生产条件相符的验证。如果这三件事只能靠群聊临时协调,流程的关键部分还没有落地。
3. 不同发布类型,风险结构并不相同
把所有变更塞进同一条审批路径,会出现两种后果:低风险改动被繁琐流程拖慢,高风险变更却因为“大家都这么走”没有得到额外审视。发布分级不应仅按代码改动大小,而应按潜在影响、可逆性、数据风险、用户覆盖面和恢复难度综合判断。
| 发布类型 | 常见情形 | 主要风险 | 建议控制重点 |
|---|---|---|---|
| 常规小改 | 文案、配置、低影响修复 | 小范围功能异常 | 自动化校验、标准窗口、快速回退 |
| 功能增量 | 新功能、流程调整、接口变更 | 用户行为变化、上下游不兼容 | 灰度、业务指标观察、依赖确认 |
| 高风险变更 | 数据迁移、权限模型调整、核心交易改造 | 数据不可逆、广泛服务影响 | 专项评审、演练、分阶段放量、决策授权 |
| 紧急变更 | 安全漏洞修复、重大故障止损 | 延误风险与变更风险并存 | 最小必要审批、事后补全记录、强化监控 |
4. 发布节奏受业务窗口约束,不应机械追求固定频率
面向消费者的功能发布,可能适合小流量、快速反馈;涉及财务结算、供应链、医疗或监管报送的变更,则可能需要避开结算周期、业务高峰或审计窗口。流程规范的目标不是把发布统一成每周几,而是让频率和风险等级相匹配。
当业务窗口不可移动时,应提前把测试冻结点、变更截止时间、值守排班、客户通知和决策会议安排出来。管理层要确认的是“风险是否可控且有人承担”,不是默认业务日期越近,审批就越容易通过。
三、常见误区:表格齐全不代表发布可靠
1. 把审批通过当成风险已经消失
审批的功能是识别并授权接受风险,不是把风险转移给审批人,更不能使风险自动消失。一个“已通过”状态如果没有对应的证据、条件和责任人,就无法支持现场决策。
更有用的记录方式是写明:哪项风险尚未消除、影响面是什么、采取了什么缓解措施、谁有权接受残余风险、超过什么条件必须停止。管理者看到这几项内容,才能区分“经过判断的风险”与“没人发现的遗漏”。
2. 把测试通过当成生产就绪
测试通过只说明在已知环境和已覆盖场景下满足了测试条件,不等于生产配置、真实数据、流量模式和依赖服务都完全一致。发布准入还应核对生产配置差异、监控覆盖、权限、容量、数据兼容、外部依赖和运行手册。
我尤其关注数据变更。代码可以回滚,数据未必能回到原状。若上线包含字段删除、格式转换或批量重写,计划必须说明数据备份、兼容期、校验方式和不可逆操作的批准人。把“回滚方案:重新部署旧版本”写在计划里,往往不足以覆盖数据风险。
3. 把回滚方案写成一句话
“出问题就回滚”不是可执行方案。至少要回答谁启动、执行什么操作、预计耗时多久、回退后如何验证、数据是否一致、用户是否需要补偿,以及如果回退失败的第二选择是什么。
回退方案也不一定总是最佳选择。若新旧版本对数据结构不兼容,直接回滚可能造成更大损害;有时限流、关闭功能开关、暂停队列或切换只读模式更安全。计划应明确不同故障形态对应的止损动作,而非只准备一个通用按钮。
4. 把“零事故”设成唯一绩效目标
若团队被要求绝不能出故障,最理性的行为可能是减少发布、隐藏问题或把影响重新分类。管理层需要区分可控试错与失控发布,也要识别流程中的系统性缺口,而不是让单一指标诱导不透明行为。
更稳健的组合是同时看发布频率、变更失败率、恢复时间、用户影响和高风险变更占比。指标用于发现趋势、提出问题,不应直接替代对具体事件的因果分析。
5. 把发布窗口安排当成计划管理
有窗口不等于有准备。团队可能准时进入窗口,却在等待数据备份、权限开通或外部合作方确认。相反,准备充分的变更也可能因业务活动临时调整而移动窗口。
我建议把“准备完成时间”和“执行窗口”分开追踪。前者衡量依赖是否按时就绪,后者衡量是否在批准时段执行。这样管理层能判断延期究竟来自计划质量、跨团队依赖,还是合理的业务避让。
6. 用更多签字弥补没有明确授权
签字人数增加,并不必然提升决策质量。如果所有人都能提出异议,却没有明确的最终决策者,发布现场会陷入等待;如果只有一个人可以批准,却没有规定其必须获得哪些专业意见,决策又可能过度集中。
更有效的设计是分层授权:技术负责人确认技术准备,业务负责人确认业务影响,风险责任人接受残余风险,发布指挥人依据既定阈值决定继续或停止。谁提供意见、谁承担风险、谁执行动作,应分别写清楚。
四、专业判断逻辑:用风险、证据和授权决定发布门槛
1. 先评估影响,再选择流程强度
风险分级可以采用五个维度,每项按低、中、高打分:影响用户范围、业务关键程度、变更可逆性、依赖复杂度、故障发现难度。评分不是科学真值,而是帮助团队把判断讲出来;如果某项无法评估,应视为不确定性,而不是默认低风险。
例如,修改一段界面提示可能影响范围小、可逆性高;调整计费规则则可能影响金额、数据和客户信任,即使代码改动量不大,也应进入更高等级。变更规模与变更风险不是同一个概念。
| 风险维度 | 低风险信号 | 高风险信号 | 需补充的证据 |
|---|---|---|---|
| 影响范围 | 内部用户或小比例用户 | 全量客户、核心流程 | 灰度范围、用户分群、流量上限 |
| 可逆性 | 配置可恢复、开关可关闭 | 数据重写、外部副作用不可撤销 | 回退演练、补偿方案、备份校验 |
| 依赖复杂度 | 单服务、依赖稳定 | 跨系统、跨供应商或多团队联动 | 依赖确认人、联调结果、降级策略 |
| 发现难度 | 指标直接且告警及时 | 问题延迟暴露或只能靠用户反馈 | 监控覆盖、业务探针、客服反馈通道 |
2. 把准入门槛写成可核验的证据
“测试充分”“已做好监控”“回滚准备就绪”都是结论,不是证据。准入条件应当具体到可以由另一位同事复核,例如关键用例通过率、告警接收人确认、回退脚本演练记录、数据校验结果、业务通知发布时间。
每个准入项建议记录四个字段:检查内容、证据位置、确认人、例外处理。若某项无法满足,不应自动判定失败,也不能默默跳过,而应显式记录豁免理由、补偿措施和授权人。
准入项越多不一定越成熟。过多且无法区分风险级别的检查会诱发机械打勾。标准化的目标是让高风险项更难被遗漏,让低风险项不被过度阻塞。
3. 为每个决策点设置继续、暂停和回滚条件
发布执行前要预先定义观察指标和观察时长。比如首批流量持续观察 20 分钟,错误率、支付成功率、关键接口延迟均在阈值内才进入下一批;若错误率连续两个采样周期超限,暂停扩量并由发布指挥人组织判断。
阈值需要结合基线设置。若业务日常波动本来就很大,单一百分比容易误报;若流量很低,百分比也可能被少量事件放大。可以同时设置相对变化和绝对数量,例如成功率较基线下降超过某比例,或失败交易超过某个数量,以降低误判。
紧急停止条件必须比“谁可以建议暂停”更明确。建议任何直接观察到严重用户影响的值班人员都可以先暂停放量,再按流程升级;是否回滚则由预先授权的角色依据风险和恢复方案判断。先止损、后归因,通常比现场争论责任更重要。
4. 将指标分成领先指标、过程指标和结果指标
结果指标告诉团队发生了什么,领先指标帮助预判风险,过程指标则说明发布动作是否按计划执行。三类指标共同使用,能减少“故障发生了才知道准备不足”的被动局面。
- 领先指标:依赖未确认数量、关键用例覆盖、回退演练完成度、值守确认率。
- 过程指标:准入项按期完成率、窗口偏差、灰度批次观察时长、异常决策耗时。
- 结果指标:变更失败率、发布相关故障、受影响用户数、恢复时间、业务转化变化。
指标定义要先统一分母和时间范围。例如,变更失败率应明确“失败变更”是否包含紧急修复、功能开关关闭和发布后热修复;发布相关故障应规定归因窗口及确认流程。否则跨季度比较看似精确,实则口径不同。

5. 区分“发布成功”“服务稳定”和“业务有效”
发布操作完成,只说明部署动作结束;服务稳定,需要关键技术指标保持在容忍范围;业务有效,则要看功能是否达到预期目标。三者可能不同步:部署顺利但转化下降,服务稳定但用户没有使用新功能,或者功能指标增长却伴随客服投诉增加。
因此,发布计划应定义不同观察周期。技术健康通常在分钟到小时级观察,用户体验可能需要数天,业务成效可能需要一个完整经营周期。管理层不应在部署当天就把业务目标判为达成,也不应因为短期波动直接宣布失败。
五、落地流程与责任设计:让关键动作有主人、有时限、有证据
1. 建立轻量但完整的发布计划单
计划单应能在几分钟内读懂关键风险,同时为执行人员提供必要细节。若管理者需要翻十几个附件才能判断是否批准,摘要设计不合格;若执行人员只能看到一页概述,现场又会缺少操作信息。
我通常把计划单分为“决策摘要”和“执行附件”。决策摘要面向批准者,包含目标、范围、级别、风险、关键阈值和授权人;执行附件面向值守团队,包含步骤、命令、验证项、联系人、回退流程和时间线。
| 计划单模块 | 必填内容 | 常见缺陷 |
|---|---|---|
| 基本信息 | 变更编号、版本、负责人、窗口、关联需求 | 名称相似、无法追溯到实际变更 |
| 业务影响 | 目标用户、业务流程、影响范围、客户通知 | 只写技术模块,不说明用户后果 |
| 技术准备 | 测试结果、依赖状态、数据操作、容量评估 | 用“已测试”代替测试证据 |
| 运行方案 | 分批步骤、监控指标、值守安排、停止条件 | 步骤顺序不清、观察时间缺失 |
| 恢复方案 | 触发条件、回退或降级动作、验证方式、责任人 | 只写“必要时回滚” |
| 决策授权 | 批准人、风险接受人、现场指挥人、代理人 | 职责重叠或关键角色不可联系 |
2. 按阶段设置检查点,不把所有审核挤在最后
把所有检查集中到发布前一天,会使问题暴露太晚。更稳妥的方式是设置计划评估、发布准备、窗口确认、执行决策和发布后观察五个检查点。检查点之间应允许状态更新,避免每次变更都重新从头审批。
- 计划评估:确认业务目标、风险级别、依赖团队和预计窗口。
- 发布准备:确认测试、数据兼容、监控、回退及客户沟通材料。
- 窗口确认:核实值守人员、生产环境状态、业务窗口和外部依赖。
- 现场执行:按步骤记录时间、结果、异常和继续或暂停决定。
- 发布观察:按预设时间检查技术与业务指标,并明确结束条件。
阶段门的意义不是增加审批次数,而是让关键问题在成本较低时被发现。依赖团队尚未确认时,就应调整计划,而不是等到生产窗口里才让值班人员承担协调压力。
3. 用责任矩阵解决“多人参与、无人负责”
岗位名称会因组织而异,但责任必须完整。一个实用的责任划分是:变更负责人编制计划并组织证据;技术负责人确认实现和运行准备;业务负责人判断用户及经营影响;风险负责人授权残余风险;发布指挥人组织现场动作;值班团队执行监控和止损。
同一个人可以承担多个角色,前提是没有形成自我批准、自我验证的盲区。高风险变更应尽量让实施者以外的人复核关键步骤,特别是数据操作、权限变更和回退脚本。
4. 规定例外路径,避免紧急发布变成制度外发布
紧急变更不应被迫走完所有常规审批,也不能因此失去记录和责任。可以设置最小审批:说明紧急原因、影响范围、快速验证、值守人和止损动作,由授权角色作出即时决定;事后在规定时间内补齐关联记录并复盘。
例外路径需要明确适用边界。业务方“希望赶在活动前上线”不一定构成紧急;安全漏洞、生产故障止损、重大合规风险等才可能需要快速通道。若例外次数长期偏高,说明常规计划机制或排期方式存在问题,应把它作为管理信号而不是习惯化豁免。
5. 发布工具要承载流程证据,而不是制造新的手工台账
工具选型应从信息流和决策链出发:能否把需求、缺陷、版本、发布窗口、风险记录和复盘行动关联起来;能否保留审批时间与变更历史;能否按团队、系统、风险等级汇总趋势;能否让现场值班人员快速找到当前有效方案。
对于中大型组织,若各部门已经在不同系统管理研发、运维和业务事项,先解决唯一标识和数据关联,往往比一次性迁移所有工具更实际。像 PingCode 这样的项目管理平台可用于承载需求、任务、缺陷与版本协同,但上线管理还需要与监控、变更、身份权限和知识库等系统形成配合。不要把“平台里有一个发布状态字段”误认为发布治理已经完成。
六、案例与数据观察:从一次“按时上线但准备不足”看指标怎么用
1. 案例背景:窗口准时,依赖确认滞后
以下是为说明分析方法构造的情景案例,不指向特定企业。某业务团队计划上线新的订单状态同步能力,涉及应用服务、消息队列、数据仓库和客服通知。发布计划在周五晚执行,团队按时完成部署,但上线后部分订单状态延迟,客服先于监控告警收到用户反馈。
事后检查发现,应用和消息队列本身运行正常,问题来自下游消费任务处理积压;发布前的容量评估只覆盖应用服务,没有要求下游团队确认峰值处理能力。计划单标记“监控已就绪”,但监控只关注接口错误率,没有覆盖订单状态延迟和积压时长。
这类事件表面上像监控遗漏,根因却是计划范围没有覆盖业务链路。若只把改进动作写成“增加一个告警”,下一次跨系统发布仍可能在其他节点暴露相同问题。
2. 用业务链路拆解故障,而不是只按团队复盘
复盘时,我会先画出用户动作到最终结果的链路:订单产生、消息入队、消费处理、状态更新、数据同步、客服查询。然后逐段确认预期延迟、容量边界、可观测指标和责任人。这样能看出故障不是“某个团队没做监控”,而是链路上没有共同的服务目标。
针对该情景,改进方案包括:将下游积压量和状态延迟纳入发布观察;在首批放量时限制新消息比例;明确超过观察阈值后暂停扩量;安排下游负责人参与窗口值守;将客服反馈与发布编号关联,便于判断用户影响。
3. 不同阶段的指标如何帮助定位问题

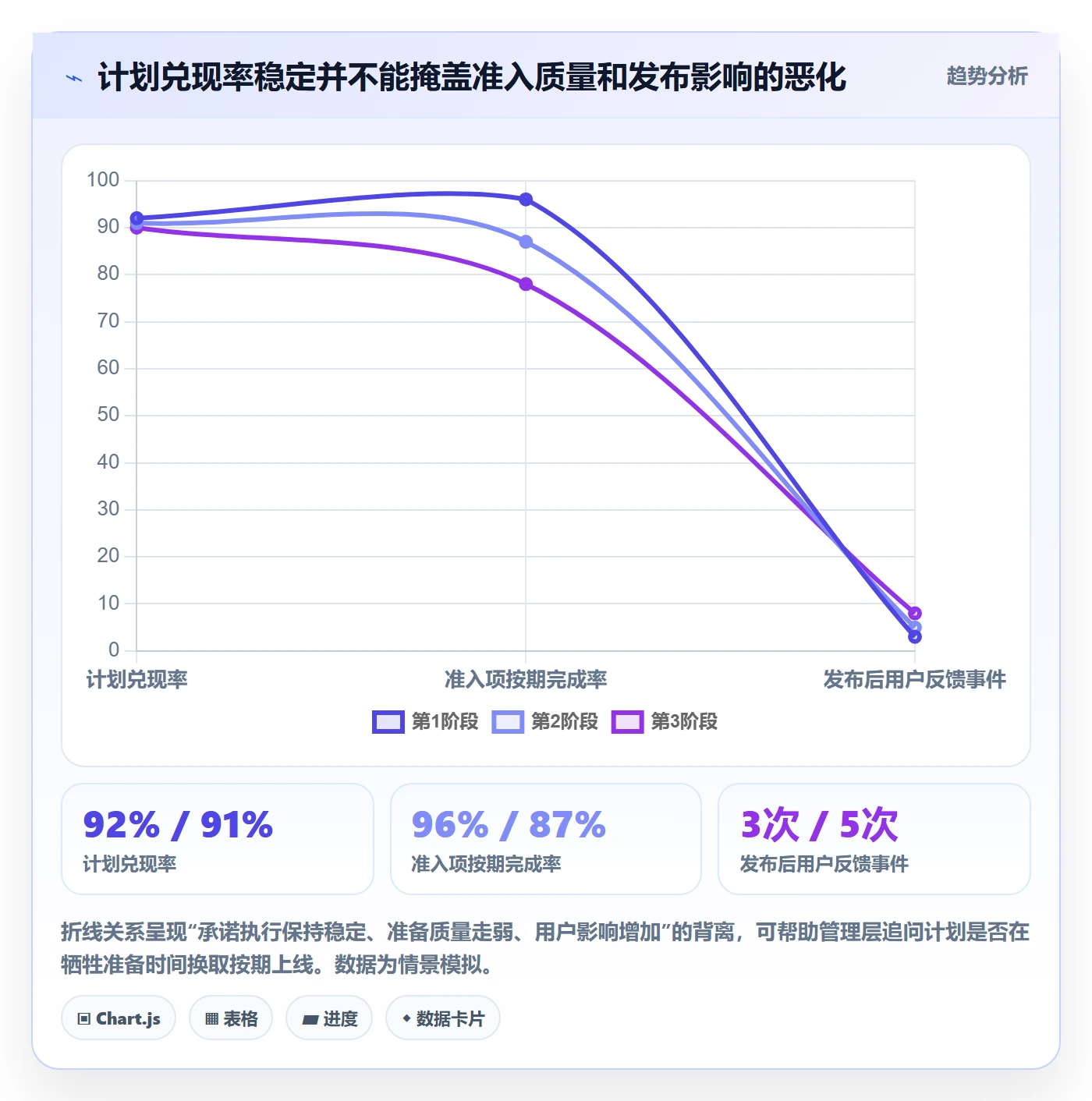

假设这个团队连续三个迭代观察到以下情景模拟数据:计划兑现率保持在 90%左右,但准入项按期完成率从 96%降至 78%,发布后用户反馈数增加,平均恢复时间也变长。仅看兑现率会认为计划管理稳定;组合观察则提示团队可能在依赖尚未齐备时仍然按期推进。
这里的数字不能直接当作目标值。组织应先建立自己的基线,至少观察一个有代表性的周期,并把业务高峰、系统等级、发布类型分组。对低频但高影响的变更,平均值可能掩盖风险,应该单独查看事件和最坏情形。

4. 复盘要分清偶发错误与系统性缺口
一次告警配置遗漏可能是偶发错误,但如果多个项目都没有下游依赖确认,就属于流程设计缺口;一次回退脚本失效可能是实现问题,但若组织从未要求演练,则是治理缺口。改进措施应分别指向人、流程、技术和组织授权,不应把所有问题都变成“加强培训”。
复盘行动最好带有负责人、完成日期、验证方法和复查窗口。例如,“新增积压监控”还不够,应明确阈值如何设定、谁接收告警、如何验证告警触达,以及下一次跨系统发布是否确实使用该监控。行动项只有被验证,才算形成改进。
5. 观察数据时要防止三种误读
第一,样本量太小。一个月只有两次发布,失败率从 0%变成 50%并不一定代表趋势稳定。第二,发布类型混在一起。一个高风险数据迁移和十次低风险文案变更不宜只用总体平均比较。第三,归因窗口不统一。发布后数小时、数天或数周发生的问题,可能需要不同的归因策略。
因此,数据看板应展示样本量、分组口径和时间范围。对管理层而言,一个带有“本期高风险变更 4项、其中 1项触发暂停”的清晰视图,通常比一个没有上下文的总成功率更有决策价值。
七、不同情况下的行动建议:按组织成熟度和风险类型分层落地
1. 小团队、发布频繁、变更影响有限
小团队不需要复制大型企业的审批层级。优先建立统一发布日历、变更负责人、自动化检查、监控链接和快速回退方式。让每次发布至少能回答“改了什么、谁在看、异常怎么停”,比先引入复杂委员会更有效。
当发布频率很高时,重点应放在自动化和批量管理:将低风险变更纳入标准流程,把人工审核留给影响范围大、难以回退或涉及敏感数据的发布。每周抽样检查计划质量,避免流程逐渐退化成机械打勾。
2. 中大型企业、多团队依赖、系统边界复杂
这类组织应先统一变更标识、风险分级和责任角色,再逐步整合工具。尤其要确定谁维护系统依赖关系、谁批准跨团队窗口冲突、谁在现场拥有暂停权。缺少统一标准时,各部门的状态字段即使名字相同,含义也可能完全不同。
可以先选一条关键业务链路试点,例如下单到履约,覆盖研发、平台、数据和客服。试点的目标不是证明某个工具好用,而是验证跨系统的计划能否追溯、风险能否提前暴露、异常能否由正确角色及时决策。成熟后再扩展到其他域。
3. 高监管、高可用或高业务损失场景
高风险场景应增加独立复核、审计留痕、变更窗口控制和恢复演练。涉及资金、个人信息、核心交易、生产控制或监管报送时,计划必须覆盖权限最小化、数据保护、操作双人复核、证据留存与客户沟通。
这类场景不宜把灰度简单理解为百分比放量。若不同用户、地区或交易类型风险差异显著,应按风险群体切分,并明确哪些群体不能参与试验。无法安全灰度时,可以通过影子流量、仿真、离线校验或小范围内部验证降低不确定性。
4. 紧急修复和生产故障止损
故障期间,优先目标是恢复关键服务,而不是让所有常规文档完整无缺。快速通道至少保留影响评估、授权人、执行人、监控方式和回退动作;结束后再补齐关联变更记录、用户影响和复盘行动。
如果紧急发布频繁发生,应把原因拆分:是真正不可预见的故障,还是测试缺陷反复暴露;是真正的外部风险,还是排期和审批过慢导致团队绕流程。紧急通道可以救急,不能成为绕过计划管理的常态入口。
5. 正在数字化流程,但数据质量尚不稳定
先不要急着做复杂评分模型。可以从几个稳定字段开始:变更类型、系统等级、风险等级、计划窗口、回退方式、是否触发停止、用户影响。每个字段都要有定义和维护责任,确保团队填的是可比较的数据,而不是各自理解的自由文本。
数据稳定后,再建立趋势看板和自动提醒。自动化的顺序应是:先明确规则,再让系统执行规则。若规则本身模糊,自动审批只会更快地放大误判。
八、不同情况下的取舍:速度、风险、治理成本如何平衡
1. 放量速度与观察时间的取舍
更快放量可以更快获得业务反馈,也会放大未被发现的问题。观察时间越长,潜在损失越小,但团队占用窗口和人员值守的成本越高。选择时要看用户影响、故障可见性、回退速度和业务窗口,而不是默认灰度越慢越安全。
若监控灵敏、功能可由开关关闭、用户影响可限制,可以缩短批次观察;若故障发现依赖人工、数据变更不可逆或影响扩散快,就应采用更小批次和更长观察。关键是把缩短观察时间的依据写出来,不能只因为窗口快结束了就继续扩量。
2. 统一标准与团队自治的取舍
过度统一会让低风险团队承担不必要的审批成本;过度自治则造成口径分裂、跨系统发布难以协同。较好的折中是统一底线、保留领域规则:全组织共用风险定义、责任字段和停止权限,各业务域可补充自己的指标、窗口和监管要求。
管理层应定期检查例外是否合理。如果某团队长期使用更宽松的门槛,需确认其风险确实较低,还是只是数据没有被记录;如果某系统审批层级明显更多,也要判断这是风险需要,还是历史流程未清理。
3. 指标可比性与本地适用性的取舍
统一口径便于横向比较,却可能忽略业务差异。本地化指标更贴近业务,但容易让团队各自定义、失去管理价值。解决办法是把指标拆成公共核心和领域扩展:核心指标固定定义,领域指标由业务负责人解释,并在看板上注明分母、观察周期和特殊口径。
4. 预防投入与故障恢复投入的取舍
并非所有变更都值得做同等强度的预防。低影响、容易恢复的改动,可以依赖自动化检查和快速回退;高影响、不可逆的变更,则应该增加设计评审、数据校验和演练。风险控制的目标是让总损失下降,而不是让审批动作数量增加。
有时加强恢复能力比试图消灭所有错误更经济。团队可以通过功能开关、流量隔离、自动扩缩容、备份校验和故障演练,把一次失误的影响范围和持续时间压低。管理者需要同时比较预防成本、停机损失和恢复成本。

5. 管理层介入与一线授权的取舍
管理层应批准风险边界和资源,不应在每个技术步骤上逐项指挥。若每次暂停都必须等待高层回复,响应会变慢;若一线团队能无限扩大影响范围,风险又缺少约束。合理方式是管理层预先授权:明确阈值、影响上限和停发权限,让现场人员在边界内快速行动。
涉及重大客户、监管义务或不可逆业务损失时,管理层可以参与风险接受决策;日常技术异常则交给指定发布指挥人处理。不同决策层级的触发条件写清楚,才能既避免层层请示,也避免责任空转。
九、复盘与持续改进:让每次发布都提高下一次的判断质量
1. 复盘重点不是追问“谁做错了”,而是查找控制为何失效
有价值的复盘会还原时间线:计划何时提交,依赖何时确认,准入证据何时齐备,异常何时出现,谁何时看到,决策何时作出,用户何时恢复。沿时间线检查控制点,比单纯追问个人更容易发现系统性延迟。
复盘至少覆盖五个问题:预期与实际差异是什么;哪些信号提前出现;为什么停止条件没有触发或未被执行;哪些用户和业务受到影响;哪些措施能降低复发概率或缩短恢复时间。结论应能转化为可验证行动,而不是停留在“以后加强沟通”。
2. 将行动项分为预防、发现、止损和学习
- 预防:补充依赖评估、数据兼容检查、权限审查或测试覆盖。
- 发现:增加业务探针、告警、用户反馈关联和监控覆盖。
- 止损:完善开关、限流、降级、回退和人工接管能力。
- 学习:更新操作手册、演练场景、风险分级和培训材料。
每项行动都应定义完成证据和验证日期。若行动只是新增文档,却没有安排演练或抽查,不能证明现场能力已经提高。复盘闭环率也应结合行动质量看,避免为了追求关闭率而快速关闭低价值任务。
3. 用季度治理检视流程是否过度或不足
建议每季度复核一次发布规则:哪些审批从未发现问题,哪些准入项经常被豁免,哪些风险反复在同一节点出现,紧急发布比例是否异常,回退演练是否真实有效。流程不是越久越成熟,过时的检查项会消耗注意力,让真正重要的信号被淹没。
同时要检查指标是否诱发不良行为。例如,若计划兑现率被用于考核个人,团队可能倾向于制定保守计划或隐藏延期;若变更失败率直接与奖金挂钩,故障可能被重新分类。指标治理应关注行为后果,而不仅是统计准确性。
十、可直接采用的管理层发布检查清单
1. 发布前:批准的是条件,不是情绪
- 业务目标、用户影响和发布范围是否清楚?
- 是否识别跨系统依赖、数据变更和外部合作方?
- 测试与生产环境差异是否已评估?
- 关键业务指标、技术指标和停止阈值是否明确?
- 值守人员、发布指挥人和代理人是否确认?
- 回退、降级或关闭功能的方案是否可执行并经过验证?
- 存在未满足条件时,是否记录风险接受人和补偿措施?
2. 发布中:每一批都要有继续的理由
- 实际执行是否偏离批准计划?偏离是否经过记录和授权?
- 监控与业务指标是否在预定观察周期内稳定?
- 是否出现客户反馈、客服工单或外部依赖异常?
- 是否达到暂停、降级或回滚阈值?
- 下一批放量是否由指定角色作出明确决定?
3. 发布后:以业务结果判断是否真正完成
- 技术健康是否达到结束观察条件?
- 用户体验和业务目标是否在合适周期内复核?
- 故障、延期、豁免与决策过程是否可追溯?
- 复盘行动是否有负责人、期限和验证方式?
- 是否需要更新风险分级、依赖关系或操作手册?
清单不是用来让管理者逐项代替专业团队判断,而是让关键问题不因忙碌、交接或信息分散而消失。若某项对某类变更不适用,应标注原因;若适用但暂时无法满足,应显式处理,不要用空白或默认勾选掩盖风险。
十一、结语:好的发布管理,是把不确定性变成可决策的边界
1. 先建立可执行的最小闭环
上线计划不需要从一开始就追求复杂。先让每项发布有明确负责人、风险等级、准入证据、观察指标、停止权限和恢复方案;再用实际事件校准阈值,逐渐完善依赖地图、自动化检查和管理看板。
如果管理层只能推动一项改进,我建议先把“发生异常时谁可以暂停、依据什么暂停、暂停后做什么”写清楚并演练。这个机制往往比增加一轮泛化审批,更能缩短用户受到影响的时间。
2. 下一步怎么做
选取最近一次跨团队发布,重建从计划提交到观察结束的时间线,标出等待、豁免、临时决策和信息缺口。接着挑出三项最影响安全与效率的问题,分别指定责任人、验证方法和完成日期;一个月后再用真实发布检验是否有效。
我的判断是:发布管理的成熟度,不在于流程文件有多厚,也不在于每次都能按计划上线,而在于组织能否在风险尚可控时看见信号,在需要时果断暂停,并在事后把教训转化为下一次更可靠的决策。管理层真正要管理的,不是上线日期,而是组织面对变化时的判断质量与恢复能力。
常见问题解答(FAQ)
1. 上线计划流程应按什么顺序设计,才能避免临近发布时反复变更?
我正在梳理团队的上线流程,发现需求评审、测试和发布审批都有,但每次到了发布前几天还是会冒出遗漏项。我想知道,流程到底应该怎么排序,才能让风险尽量提前暴露,而不是把所有问题堆到最后?
建议把流程设计成“准入评估,范围冻结,交付验证,发布决策,分批上线,复盘”六个阶段,并为每个阶段规定明确的进入条件和退出条件。比如,准入评估时确认负责人、业务目标、依赖系统和回滚方案;范围冻结后新增需求必须说明影响并由指定负责人批准;交付验证阶段至少完成关键业务路径测试、权限检查和数据核对。
实践中,临近发布反复变更往往不是团队缺少流程,而是没有明确“什么情况下可以变更、谁有权批准”。可以设置上线前48小时为变更评估窗口:非紧急变更进入下一版本,紧急变更则重新评估测试范围、发布时间和回滚条件。
2. 管理层发布管理落地时,哪些关键指标比“按时上线率”更值得关注?
我看到管理层常用按时上线率衡量发布效果,但团队为了赶时间,有时会压缩验证和准备工作。我担心这个指标看起来不错,实际上却掩盖了上线质量问题,应该搭配哪些指标一起看?
按时上线率只能说明计划执行情况,不能单独代表发布管理成熟度。建议至少组合观察计划兑现率、发布变更失败率、上线后紧急修复率、平均恢复时间和关键业务指标波动。举例来说,连续统计一个季度:按时上线率为95%,但发布后7天内紧急修复率达到20%,就说明“准时”可能以质量风险为代价。
指标要统一口径,例如把“发布变更失败”定义为导致回滚、热修复或服务目标明显受损的发布,并按产品、风险等级和变更类型分组。管理层重点看趋势和异常原因,而非只追单次排名;初期可先建立基线,再根据业务风险设定目标,避免没有历史数据就直接设定看似精确的考核值。
3. 如何制定上线审批和回滚规范,既控制风险又不让流程变成形式主义?
我所在的团队准备增加发布审批,但担心审批层级变多后,小改动也要等很久;另一方面,发生故障时又发现回滚条件写得很笼统。我该怎么区分不同发布的管理要求,让审批真正能挡住高风险问题?
不要让所有变更走同一套审批强度,建议按影响范围和可逆性分级。低风险、可快速回退的变更可由发布负责人依清单自检;涉及核心交易、数据结构或跨系统依赖的变更,则要求业务、技术和运维负责人共同确认。审批材料至少包含变更范围、验证证据、监控观察项、影响对象、回滚步骤和决策人。
回滚条件要可观测,例如“核心交易成功率连续5分钟低于既定基线”比“发现异常后回滚”更容易执行;具体阈值应根据业务历史数据设定,不宜照搬固定数字。若变更不可逆,应优先设计兼容迁移、备份校验或分阶段切换,而不是把回滚当成万能兜底。
4. 上线计划如何落地到跨部门协作,并确保发布后问题有人跟进?
我在跨部门项目里经常遇到一种情况:技术团队认为功能已经上线,业务团队却还没准备好培训、公告或客户支持,发布后出了问题也不知道由谁牵头。我想要一套能把责任和后续动作连起来的办法,而不只是再开一次协调会。
把发布计划做成一张包含责任人、截止时间和证据链接的协作清单,而不是只有日期的日历。清单应覆盖技术交付、业务验收、客户或内部通知、培训、客服答疑、监控和值守,并为每项指定唯一的最终责任人;协作者可以有多人,但“共同负责”通常会导致无人拍板。
发布当天设置一个明确的发布指挥人,负责汇总状态、决定暂停或继续;上线后安排观察期,并约定问题分级、响应人和升级路径。一个实用的落地检查方式是:发布前逐项确认每个关键事项都有负责人、完成证据和未完成时的处理方案;发布后复盘计划偏差、故障与业务反馈,把改进项写入下一次发布准入条件。
核心关键词
文章包含AI辅助创作:上线计划流程与规范:管理层发布管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601102
读者评论
我们以前也把“回滚方案”写成重新部署旧版本,直到遇到数据结构不兼容才发现行不通。文中提到按故障形态准备止损动作,这点很实用,最好再定期演练。
指标组合比单看成功率更有参考价值。不过发布频率和失败率都要统一统计口径,否则团队间的数据很难比较,也容易把延期原因简单归责。
跨团队发布时,最常卡住的确实是临时找不到有权拍板的人。分层授权思路不错,但还需要明确代理人和联系时限,不然流程写得完整,现场还是会等人。
