发布记录做得越详细,发布管理就一定越高效吗?我在梳理中大型团队发布流程时,反复看到相反的结果:版本说明写了几十行,管理者仍然回答不了三个问题,这次到底交付了什么、哪些风险尚未关闭、出了问题由谁决定回退。发布记录真正的价值,不在于把过程全部存下来,而在于让决策者用更短时间识别状态、责任和下一步动作。本文给出一套可落地的发布记录方法、管理层检查逻辑、模板与不同规模团队的取舍;涉及效率的示例数据均明确标为情景模拟,不冒充行业统计。
一、先讲核心结论:发布记录应当是决策工具,而不是事后流水账
1. 管理者需要的是可判断,不是可阅读
发布记录常被误当成“本次做了什么”的说明文。实际管理场景中,负责人往往不是缺少文字,而是缺少能够支持判断的信息:范围是否锁定、验证是否完成、风险是否有人接手、异常出现后是否能回到已知稳定状态。
因此,我建议把发布记录定义为一份围绕发布决策组织的事实清单。它既是发布前的准入凭证,也是发布中的协作面板,还是发布后的复盘入口。它不需要记录所有沟通,但必须让管理者快速确认“能否发布、如何观察、何时止损”。
一份能工作的记录,至少回答六个问题:发布对象是什么,目标用户或环境是什么,包含哪些变更,验证到了哪一步,仍有哪些风险,谁在什么条件下负责继续、暂停或回退。缺少其中任何一项,信息就可能在执行中被重新解释。
2. 把记录从“描述过去”改造成“控制下一步”
发布管理的关键节点不是文档完成,而是决策发生。发布前,记录用于确认准入条件;发布中,记录用于比较实际信号与预期;发布后,记录用于决定扩大范围、继续观察或回退。若记录只在发布结束后补写,它最多是档案,无法承担控制作用。
我通常用一句话检验记录是否有用:一个没有参加当天会议的值班负责人,能否仅凭记录,在五分钟内判断当前状态并找到责任人?如果不能,问题往往不是模板不够漂亮,而是字段没有围绕决策设计。
3. 先统一“发布记录”的最小结构
最小结构不等于最少字数,而是避免信息缺口。对于多数产品研发团队,我建议先稳定以下内容,再按风险增加字段:
- 发布身份:版本号、发布窗口、环境、负责人、关联需求或变更编号。
- 变更范围:新增、修复、配置调整、数据库变更、依赖升级,分别列出。
- 验证证据:测试结论、关键用例、监控面板、验收人及时间。
- 风险与限制:未解决问题、影响对象、临时措施、风险接受人。
- 执行与止损:步骤、观察时长、回退条件、回退负责人及依赖。
- 发布结果:实际开始和结束时间、异常、用户影响、后续动作。
管理层不用逐项审阅每条需求,却需要看到这些字段是否齐备,以及哪些字段的状态仍不确定。记录的价值由“关键事实的可追溯性”决定,而不是由正文长度决定。
| 管理问题 | 记录中应出现的证据 | 缺失时的常见后果 |
|---|---|---|
| 这次发布改变什么 | 变更项、版本、影响范围 | 范围争议,临时插入事项 |
| 为什么现在可以发布 | 测试、验收、准入条件 | 凭口头承诺放行 |
| 出问题谁来处理 | 值班人、决策人、升级路径 | 多人围观,无人决策 |
| 什么时候必须止损 | 阈值、观察窗口、回退动作 | 异常扩大后才讨论是否回退 |
二、背景和真实场景:为什么发布记录会在团队变大后失效
1. 小团队靠记忆协作,规模扩大后靠机制协作
十人以内的团队,发布负责人可能同时参与需求评审、开发、测试和上线。大家知道某个配置变更的背景,也知道谁能处理数据库脚本。此时,口头同步看似足够,实际只是依赖少数人的共同记忆。
当团队跨越多个产品、服务或业务线,协作边界开始变复杂:开发可能不在发布现场,测试只负责部分链路,运维掌握执行窗口,业务负责人负责用户沟通。人员轮班或临时替岗后,任何“大家都知道”的信息都可能变成风险。
发布记录不是为了制造流程负担,而是把隐性依赖变成显性约定。规模越大、依赖越多、变更越难回退,记录的标准化价值越高;反之,低风险的小团队不必套用大型企业的审批复杂度。
2. 复杂发布的麻烦通常来自接口,而非单个环节
我观察到的典型失效不是“没人测试”,而是测试通过与发布准入之间缺少明确连接。例如,测试完成了,但验证环境与生产环境配置不一致;代码已合并,但数据库脚本尚未确认执行顺序;业务负责人认可功能,却不知道灰度阶段需要观察哪项指标。
每个角色都完成了自己的任务,整体仍可能没有形成可执行的发布方案。记录的核心作用,就是把分散在多个角色手中的事实放到同一条决策链上,并明确事实的更新时间和责任人。
3. 管理层看到“绿灯”时,仍要追问绿灯的含义
状态字段往往只有“通过”“完成”“正常”。这类词看起来清楚,却隐藏了边界:是所有测试通过,还是关键用例通过?是没有发现问题,还是发现的问题已接受?是监控没有报警,还是监控根本没有覆盖新功能?
我建议把单一状态拆成“结论、证据、责任人、时间”。例如,不只写“验收通过”,而是写明“业务验收人于周三 16:20 完成核心下单路径验收;支付失败重试场景仍待补测,由某某负责,发布前不得扩大灰度”。这样,状态不再是标签,而是可核验的事实。
4. 发布记录必须适应不同风险等级
并非所有变更都需要同等审查。修改展示文案与调整核心交易链路,失败影响和恢复难度并不相同。若所有变更都走同一套重审批流程,团队会倾向于绕开流程;若全部按低风险处理,关键变更又缺少足够控制。
更可行的方式是先按影响范围、可逆性、依赖数量和数据风险分层,再匹配记录深度。后文的风险分级框架,会把“是否要增加审批”转化为可讨论的判断依据,而不是按职位高低决定流程繁简。
三、常见误区:记录变多了,管理效率却没有提升
1. 把字段数量误认为管理成熟度
表单字段越多,越容易出现大量默认值、无效描述和机械勾选。字段的管理成本由填写、校验、更新、追责四部分构成。若一个字段既不影响放行,也不帮助处置异常,更不支持复盘,就应考虑删除或改为按风险触发。
我会用“删字段测试”检查模板:删去这一项后,管理者是否会失去一项重要决策信息?如果不会,字段很可能只是历史遗留。模板不是越全越安全,关键是不能把关键事实淹没在低价值信息里。
2. 把发布说明当作发布记录
面向用户的版本说明回答“用户获得了什么”;内部发布记录回答“团队如何安全交付、如何发现异常、如何恢复”。两者可以引用同一变更项,但目标不同。用户说明不宜暴露内部风险细节,内部记录也不应只写宣传性描述。
| 内容类型 | 主要读者 | 应该回答 | 不宜替代的内容 |
|---|---|---|---|
| 用户版本说明 | 客户、用户支持团队 | 功能变化、使用影响、注意事项 | 内部回退步骤与责任链 |
| 内部发布记录 | 研发、测试、运维、管理者 | 范围、证据、风险、执行、止损 | 市场化功能描述 |
| 事故复盘 | 改进相关团队 | 事实、机制缺口、改进责任 | 发布当时的实时状态面板 |
3. 把“测试通过”当作发布安全的充分条件
测试结论只是证据的一部分。生产环境可能有不同的数据规模、权限结构、依赖状态、流量模式和配置组合。测试通过说明被测条件下没有发现阻断问题,不代表所有生产风险都已消失。
因此,记录中应写明测试覆盖了什么、未覆盖什么,以及未覆盖部分如何控制。例如,未验证高峰流量时,可以先限制灰度比例、观察关键指标并准备快速回退;未覆盖老版本客户端时,应明确影响范围和兼容策略。
4. 把“可以回退”写成一句空话
回退不是按钮,而是一组有前提的动作。数据库结构变更可能无法简单逆向;外部依赖升级可能需要兼容窗口;数据写入一旦发生,代码回滚也未必能恢复业务状态。只写“异常时回退”,没有说明回退条件、步骤、耗时、影响和决策人,不能算可执行方案。
对不可逆或部分可逆变更,记录必须提前说明替代止损策略:关闭功能开关、暂停新流量、限制写入、切换只读模式、执行补偿任务,或者启动人工处理。管理者需要的是现实可用的恢复路径,而不是形式上存在的回退字段。
5. 把会议纪要堆进发布记录
会议纪要关注讨论过程,发布记录关注当前事实与行动。把所有讨论原文贴进记录,会让关键结论难以寻找,也会让未决争议看起来像已达成一致。记录应保留决策结论、异议、责任人和期限,讨论细节则链接到独立材料。
6. 把发布完成误判为发布成功
执行脚本结束、部署任务显示成功,只能说明某个技术步骤完成。发布是否成功,还要观察业务结果、用户影响和关键链路。对于高影响变更,发布记录应将“执行完成”和“观察期结束”分开标记,避免过早宣布成功。
四、专业判断逻辑:先定风险,再决定记录深度
1. 用四个维度评估发布风险
我建议每次发布至少考虑四个维度:影响面、可逆性、依赖复杂度、数据敏感性。它们比单纯按代码行数或功能大小更接近实际风险。小改动可能触及核心权限,大改动也可能被功能开关隔离,风险不能只看开发工作量。
- 影响面:受影响用户数、业务关键程度、是否跨多个服务或区域。
- 可逆性:能否在明确时间内恢复旧行为,数据是否会产生不可逆变化。
- 依赖复杂度:是否涉及多个团队、外部服务、数据库、客户端或基础设施。
- 数据敏感性:是否处理个人信息、交易数据、权限或合规相关数据。
这四项不是精确的科学评分,而是帮助团队提出正确问题。团队可以给每项设低、中、高三级,再按风险组合决定需要哪些证据。重点是让判断过程可解释,而非制造一个看起来精确、实际无人理解的总分。
2. 建立“风险等级,记录要求”对应关系
低风险变更可以采用轻量模板,重点保留版本、负责人、验证结果和回滚方式。中风险变更增加影响分析、灰度计划、监控指标和业务验收。高风险变更再增加跨团队确认、演练记录、明确的止损门槛及管理层决策人。
例如,可将“触及核心交易、权限或数据结构”“涉及多个关键依赖”“无法在短时间内恢复”设为升级条件。只要任一条件成立,就进入更高一级审查,而不要求所有维度同时达到高风险。
以下示例阈值是团队可以讨论的起点,不是行业标准。上线前应结合业务容忍度、恢复能力和监管要求校准。
| 等级 | 典型变更 | 最低记录要求 | 管理动作 |
|---|---|---|---|
| 低 | 文案、非关键展示、隔离功能修复 | 范围、基本验证、执行人、回退方式 | 团队内自检,记录归档 |
| 中 | 常规业务流程、服务依赖调整 | 影响分析、验收证据、观察指标、责任人 | 发布负责人确认准入 |
| 高 | 核心链路、权限、数据结构或难回退变更 | 演练、灰度方案、止损条件、应急分工、用户影响预案 | 跨团队评审,明确授权决策人 |
3. 用准入条件代替模糊的“感觉差不多”
发布准入条件应当可检查。比如:阻断级缺陷为零;关键链路验收完成;变更负责人和值班人已确认;监控面板可用;回退或替代止损方案已验证;未完成项均有风险接受人和期限。
注意,准入条件不是为了追求“所有问题归零”。大型系统很难做到没有任何未解决事项,管理需要判断的是剩余风险是否被识别、是否有责任人、是否有控制措施,以及接受风险的人是否拥有相应授权。
4. 给每个风险配一个可观察信号
“关注系统稳定性”不是观察计划。应将风险转换成信号,例如接口错误率、关键任务完成率、队列积压、支付成功率、页面响应时间或人工工单量。每个信号都要明确数据来源、观察窗口、预警阈值和响应责任人。
指标选择应与变更机制对应。如果本次改动影响登录,就不能只观察服务总体可用率;总体指标可能正常,但某类用户登录失败。如果改动涉及后台批处理,实时请求成功率也未必能反映任务延迟。管理者要问“这次变化最可能伤害什么”,再决定看什么。
5. 用时间戳和责任人消除状态歧义
状态至少需要记录更新时间和更新者。没有时间戳的“测试通过”可能是昨天的结论;没有责任人的“正在确认”容易成为无人跟进的事项。对高风险字段,我建议每次变更都留下最新更新时间,而不是只保留最初填写的时间。
当状态发生变化时,不要覆盖掉所有历史。保留关键状态变更,有助于复盘“何时从待验证变成可发布”“谁接受了某项风险”“异常首次出现后多久触发止损”。这类时间线通常比事后补写的大段总结更有价值。
五、发布记录实操流程:从准备、执行到关闭
1. 发布前:锁定范围并建立事实基线
发布前的第一件事不是填标题,而是锁定本次变更范围。关联需求、修复、配置、脚本和依赖变更,确认是否存在临时插入项。范围锁定之后,任何新增事项都必须说明原因、风险和批准人,否则“顺手带上”会悄悄改变已评估的风险。
- 创建唯一发布编号,并关联版本、环境与计划窗口。
- 列出全部变更,区分代码、配置、数据、基础设施和外部依赖。
- 标注每项变更的负责人、影响对象和验证状态。
- 识别未完成事项,并决定阻断、接受风险或延后处理。
- 确认发布窗口、通知对象和值班联系人。
基线的意义是让后续变化可比较。若发布中临时改变范围,记录必须同时更新验证证据和风险判断,而不是只追加一行变更说明。否则,原先的测试结论可能已经不再覆盖当前发布内容。
2. 发布前:把验证证据写成可追溯事实
“已测试”应改写为“谁在何时对什么范围完成了什么验证,结果如何”。如果测试自动化报告、验收记录、监控面板或变更评审有独立存放位置,发布记录可链接原始证据,但链接必须可访问且指向具体版本,不能只贴一个团队首页。
对于重要业务路径,建议记录成功路径和失败路径。只测正常流程,容易漏掉权限不足、重复提交、超时重试、异常恢复、历史数据兼容等边界。记录不需要复制全部测试用例,但应让读者知道覆盖边界是什么。
3. 发布前:做一次“断网式”交接检查
我会用一个简单方法测试交接质量:假设原发布负责人临时离线,另一位同事能否仅依照记录完成执行、监控和升级?如果必须打电话问“脚本在哪”“先部署哪一项”“谁能批准回退”,交接就没有完成。
断网式检查并不要求每次都演练完整发布。可以随机抽一位未参与准备的值班同事,给他几分钟查看记录,请他复述当前发布范围、执行顺序、关键指标和止损条件。复述不出来的内容,就是记录需要补齐的缺口。
4. 发布中:让记录成为实时控制台
执行开始后,记录应同步关键事件:实际开始时间、步骤完成时间、异常信号、决策结果和责任人。不要等所有操作结束后再凭记忆补写,尤其是跨团队协作或出现异常时,记忆容易把“先发现什么、后做什么”的顺序颠倒。
发布中可以用简单状态标记:待执行、执行中、已完成、受阻、已回退。状态词应在团队内定义一致的含义。比如“已完成”是步骤完成,不等同于“观察期通过”;这一区别应在模板说明里明确。
5. 发布中:按门槛做决策,不按压力做决策
出现异常时,团队容易受到沉没成本影响:“部署已经做了一半”“业务已经通知客户”“再观察十分钟也许会恢复”。提前写好的止损条件能够减少临场争论。指标触发条件一旦达到,负责人的任务是执行预定动作,除非新的证据足以改变判断。
止损条件可以是定量阈值,也可以是明确事件。比如关键链路成功率持续低于事先确定的底线、错误率连续多个采样窗口上升、数据一致性校验失败,或出现涉及权限和敏感信息的异常。阈值要有业务意义,不能为了看起来科学而随意设置。
6. 发布后:把执行完成与业务确认分开
发布执行完成后,应进入观察阶段。观察时长依据风险和业务周期确定:流量变化大的系统需要覆盖高峰时段;低频批处理需要等待任务实际运行;涉及结算或周期性任务的变更,可能要等到关键业务周期完成才能判断。
观察结束后,发布记录至少标注最终结论、监控结果、用户反馈、遗留问题和后续负责人。若问题只是暂时未显现,不要把“未发现异常”写成“证明没有风险”,应准确说明观察窗口和覆盖范围。
7. 发布后:复盘机制缺口,不追求文档完美
复盘不是把发布记录润色成一篇故事,而是识别流程中可改进的控制点。可以追问:风险是否提前识别?验证是否覆盖关键路径?异常是否足够早被看见?责任是否明确?回退是否真的可执行?哪些字段在当时没有帮助判断?
对于无事故的发布,也可以抽样复盘。尤其关注频繁临时插入、反复延期、记录缺少证据、灰度结束后无人确认等信号。没有造成事故,不等于机制没有脆弱点;只是风险尚未转化为损失。
六、发布记录模板:复制后按风险删减,不要盲目扩张
1. 发布主记录模板
下面的模板适用于大多数有研发、测试和发布协作的团队。先复制到现有工作流中使用,运行几轮后再删除无效字段或增加确有必要的控制项。
| 字段 | 填写要求 | 示例表达 |
|---|---|---|
| 发布编号与版本 | 唯一标识,关联代码或需求版本 | REL-2025-041,版本 v4.8.2 |
| 发布窗口与环境 | 计划时间和目标环境 | 周四 21:00,22:00,生产环境 |
| 发布负责人 | 对整体协调负责的人 | 张某;替代联系人李某 |
| 业务影响 | 受影响用户、流程或区域 | 后台订单查询,预计不影响提交 |
| 变更范围 | 需求、缺陷、配置、脚本和依赖 | 两项修复、一项配置调整 |
| 验证结论 | 写明覆盖范围、结果、证据链接 | 核心查询路径通过;历史数据抽样完成 |
| 未解决风险 | 影响、临时措施、接受人、期限 | 低频导出待补测;限制灰度并次日复验 |
| 监控指标 | 名称、数据源、观察窗口、阈值 | 查询错误率;监控面板;观察 30 分钟 |
| 执行步骤 | 顺序、执行人、预计耗时 | 配置检查→部署→冒烟验证 |
| 止损与恢复 | 触发条件、动作、授权人、预估耗时 | 错误率超阈值持续两个窗口则关闭开关 |
| 实际结果 | 实际时间、异常、处理结果 | 21:08 开始,21:26 完成,未触发止损 |
| 关闭结论 | 观察结果、遗留事项、责任与期限 | 观察通过;补测由测试负责人周五完成 |
2. 发布前准入清单
准入清单要短而有阻断力。若每项都能被轻易勾选通过,它就不是控制机制。下列条目适合中风险发布,高风险发布还应增加演练、依赖确认和应急沟通安排。
- 本次发布范围已锁定,所有变更均有负责人。
- 关键测试和业务验收有可追溯证据。
- 未完成事项已经明确阻断、接受或延期处理。
- 生产监控能够覆盖本次变化最可能影响的业务信号。
- 发布执行顺序、联系人和升级路径已确认。
- 回退或替代止损动作经过可行性检查。
- 风险接受人具备对应授权,并已知晓影响范围。
3. 发布中的事件日志模板
事件日志以时间顺序记录关键节点,不必逐秒记录每个常规操作。出现异常时,优先保存首次发现时间、信号来源、影响范围、采取动作和决策依据。这样既方便现场协作,也能避免事后把推测误当成事实。
| 时间 | 事件或信号 | 影响判断 | 采取动作 | 负责人 |
|---|---|---|---|---|
| 21:08 | 部署开始 | 尚无用户影响 | 按计划执行 | 发布负责人 |
| 21:16 | 监控出现错误率上升 | 集中于新查询路径 | 暂停扩大灰度,复核日志 | 值班工程师 |
| 21:21 | 错误率回落,样本验证通过 | 未发现持续性影响 | 继续观察,不扩大流量 | 发布负责人 |
4. 高风险变更的附加模板
高风险发布需要回答“如果计划失效,团队如何保护用户和数据”。附加项应聚焦恢复能力,而不是增加形式化审批页数。
- 故障情景:最可能出现的两到三个失效模式。
- 用户影响:受影响对象、业务后果、通知责任人。
- 检测机制:每种故障对应的指标、告警或人工核验。
- 止损动作:关闭功能、限制流量、暂停写入或切换服务的顺序。
- 恢复验证:恢复后如何确认数据和业务状态一致。
- 授权边界:谁可以暂停发布、谁批准恢复、谁对外沟通。
七、案例与数据观察:一次模拟发布如何从“通过”变成可控决策
1. 情景说明:同一项变更,记录方式决定现场反应速度
以下案例是为说明方法而构造的情景模拟,不代表某家企业的真实项目或行业平均水平。某企业服务团队准备上线一个后台批量导出优化,涉及应用部署、队列参数调整和历史数据兼容。旧记录只写“测试通过,计划晚间发布,异常时回退”。
发布负责人进一步拆解后发现,风险不在新功能页面,而在队列积压和历史数据字段差异。测试环境只覆盖近期样本,回退时应用版本可以恢复,但已进入队列的任务不会自动撤销。团队于是增加了三项控制:限制初始流量、观察队列延迟与失败率、保留暂停新任务的开关。
2. 记录补全前后的决策差异
补全前,管理者看到的是一个笼统的绿灯。补全后,管理者可以判断是否满足准入:历史样本是否覆盖、队列指标是否可观测、谁有权暂停任务、已经进入队列的任务如何处理。重要变化不是文字多了,而是风险从“异常时再讨论”变成“异常前已约定动作”。
| 观察维度 | 简略记录 | 决策型记录 |
|---|---|---|
| 变更范围 | 导出功能优化 | 应用版本、队列参数、兼容字段分别列明 |
| 测试证据 | 测试通过 | 覆盖近期样本;历史字段样本仍待补充 |
| 风险表达 | 异常时回退 | 队列任务不能自动撤销,暂停新任务作为首要止损 |
| 监控方案 | 关注系统运行 | 观察队列延迟、任务失败率及人工投诉 |
| 管理决策 | 倾向按计划发布 | 先限制流量,历史样本补验后再扩大 |

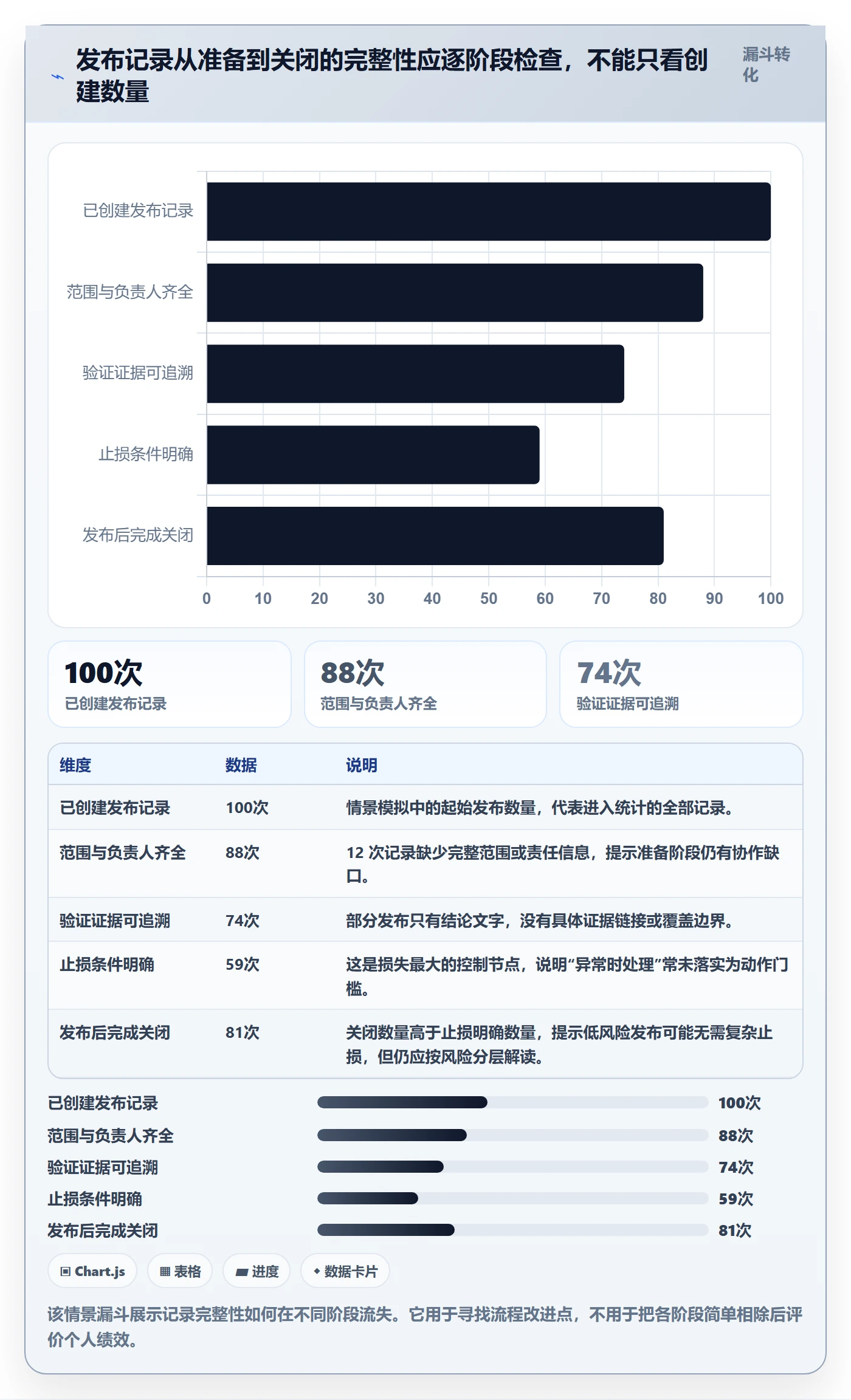

3. 用情景模拟数据看清效率从哪里来
效率提升不应只用“文档填得更快”衡量。下表中的数字是情景模拟,用于展示管理流程改进可能影响的环节,不应解读为普遍基准。模拟假设团队连续观察 12 次发布,比较旧流程与采用结构化记录后的协作结果。
在这个情景中,准备时间略有增加,因为团队需要补充风险、监控和恢复信息;但发布前临时追问减少,现场决策耗时下降,发布后补记的内容减少。这个结果强调一个常被忽略的判断:记录机制可能增加前置工作,却降低发布窗口内的协作摩擦和事故处置成本。

4. 不要把情景数字当成承诺指标
不同团队的发布频率、系统复杂度、值班模式和自动化程度差异很大,不能据此承诺“上线后决策时间必然缩短一半”。团队应先采集自己的基线:每次发布准备耗时、发布中等待确认的时间、变更失败率、回退耗时、发布后补记时间。
试点阶段可以选取同一团队、相近风险级别的发布作前后比较,并记录样本量和差异条件。若新流程在高风险发布上增加了时间,但显著降低了关键字段缺失,可能是合理取舍;不能仅凭平均耗时就判断成败。
5. PingCode 示例:重点看流程连接,不看工具页面数量
对于 100 人以上的中大型组织,发布信息通常分散在需求、缺陷、测试、变更审批和协作沟通中。以 PingCode 作为项目管理场景示例,管理者应重点评估它是否能把需求范围、研发任务、测试状态、发布版本和责任人连起来,而不是先比较页面数量或字段数量。
实际落地时,可以先建立一个发布对象,把关联事项汇总到版本或发布计划中;再约定字段责任,例如需求负责人维护范围,测试负责人维护验证结论,发布负责人维护窗口、监控和止损方案。工具本身不能替团队决定风险接受人,也不能自动证明回退方案有效,流程责任仍要由组织明确。
选型或配置时,我会让团队拿一个真实的复杂发布做演练:能否快速找到全部变更?能否识别未完成的验证?状态变化是否留痕?跨团队负责人是否可见?如果这些问题不能通过一次演练回答,仅仅把模板搬进系统并不会自然产生管理效率。
八、管理层的度量方法:别只看发布次数和准时率
1. 建立一组能互相校验的指标
发布准时率高,不代表发布安全;失败率低,也可能只是团队不敢发布或延迟暴露问题。单一指标会诱发行为偏差。管理层应同时观察速度、稳定性、恢复能力和记录质量,并结合业务影响解释变化。
- 发布吞吐量:单位时间完成的发布次数,按风险等级区分。
- 计划窗口偏差:实际开始或结束时间与计划的偏差,区分内部延误与外部依赖。
- 变更失败率:导致回退、紧急修复或明显业务影响的发布占比。
- 恢复时间:从异常确认到服务或业务恢复所用时间。
- 准入证据完整率:关键证据字段具备明确内容和责任人的发布比例。
- 临时范围变更率:发布窗口内新增或替换变更项的频率。
这些指标需要明确口径。例如,恢复时间从告警发出还是从用户影响开始计算?变更失败是否包括仅触发回退但未造成用户影响的情况?口径不统一时,跨团队排名会产生错误激励。
2. 用流程漏斗定位记录价值流失的位置
发布管理可以拆为准备、评审、执行、观察和关闭几个阶段。若发布记录很完整,却仍然频繁在执行阶段等待确认,瓶颈可能是授权不清;若异常总是在发布后很久才发现,问题可能是监控覆盖不足;若复盘行动长期未完成,记录再规范也难以形成组织改进。

3. 指标必须配合风险结构解读
如果高风险发布占比上升,整体恢复时间可能变长,即使流程控制没有恶化。相反,团队把高风险变更拆成更多低风险发布,也可能让平均失败率看起来下降,却增加总操作次数。因此,管理层应按风险层级分组比较,并对重大业务影响单独分析。
对于中大型组织,还要避免把记录完整率直接绑定个人绩效。指标一旦用于简单排名,团队可能倾向于填满字段、隐藏未决风险,甚至把真实问题移出系统。更好的用法是识别组织层面的共性缺口,再通过流程、授权和自动化改善。
4. 把“记录质量”拆成可检查的行为
记录质量不是审美评分。可以抽样检查以下行为:范围是否能关联到变更对象;测试结论是否有证据;风险是否写明影响和责任;止损是否有触发条件;实际执行时间是否真实;关闭结论是否区分“未发现异常”和“验证通过”。
抽样复核不需要覆盖所有发布。每月选取若干次高风险发布、临时变更和发生过异常的发布,检查记录是否能支持重建事实。若某类字段连续缺失,优先判断模板、权限、工具配置或流程责任是否有问题,而不是先归咎填写人态度。
九、不同团队的行动建议:按复杂度推进,而不是一次性上全套流程
1. 小团队:先建一页记录和一个止损约定
团队人数较少、依赖简单时,不必先搭建复杂审批链。先建立一页发布记录,覆盖版本、范围、负责人、验证、风险、监控和恢复方式。每次发布由非执行负责人快速检查一次,重点确认“影响什么”和“出问题怎么办”。
如果发布频率不高,可以先用共享文档或现有协作工具试行。关键是让记录可搜索、有唯一编号、能找到历史版本。不要因为暂时没有专用系统,就把记录留在个人聊天或本地文件中。
2. 成长型团队:把重复信息转成默认结构
当团队开始出现多条产品线、轮班或多个发布窗口时,手工复制模板容易出现字段漂移。此时应把稳定的流程结构化:统一字段、状态定义、风险等级和责任角色,减少每个团队各自解释同一术语的成本。
成长型团队应优先自动带入已有事实,例如版本、关联任务和负责人,避免重复录入。自动化的前提是数据来源可信;若多个系统字段长期不一致,先治理主数据和责任边界,再做自动同步,否则错误信息会传播得更快。
3. 中大型组织:让发布记录连接治理流程
中大型组织的难点通常是跨团队依赖、权限边界和例外管理。应明确哪些变更由团队自主发布,哪些需要跨团队评审,哪些必须进入风险审批。将发布记录与需求、缺陷、测试、变更管理和事故复盘连接起来,减少同一事实在多个表格中重复维护。
以 PingCode 这类项目管理平台为例,适合评估其是否能支持版本与任务关联、状态追踪、责任分配和协作留痕。落地时不要先要求所有团队采用相同的复杂流程,应先统一组织级最小字段与高风险规则,再允许不同业务线在低风险环节保留灵活性。
4. 强监管或高可用业务:把证据链和恢复能力放在优先位
涉及金融交易、医疗服务、核心基础设施或敏感数据的团队,应关注可审计性、授权记录、数据变更证明和恢复演练。发布记录不能替代正式合规体系,但应能说明谁在什么依据下批准了变更,以及实际执行与批准范围是否一致。
这类团队需要明确区分“审批通过”和“技术可发布”。审批代表风险责任被接受,技术准入仍需验证条件满足。若任一条件不成立,应有明确的延期或豁免机制,避免管理授权被误用为绕过技术控制的理由。
5. 低频发布团队:用演练弥补经验稀疏
低频发布不等于低风险。团队长期不发布,执行步骤、联系人和权限可能已经变化。每次关键发布前,应检查工具权限、脚本版本、依赖状态和应急联系人;高风险变更可通过桌面演练验证决策路径,即使不进行完整生产演练,也能发现授权和沟通缺口。
十、发布管理工具与人工流程的取舍:先解决边界,再谈自动化
1. 适合自动化的内容
适合自动化的是重复、规则清晰、数据来源可靠的工作,例如创建发布编号、关联版本与任务、提醒负责人补齐字段、记录状态时间、从监控系统引入指标链接、生成发布后待办。自动化能减少遗漏,但不能代替风险判断。
开始自动化前,先观察同一流程是否已经稳定运行。如果不同团队对“完成”“放行”“回退”的理解不一致,自动化只会把不一致固化。应先统一术语和责任,再把规则转成系统校验。
2. 不宜完全自动化的判断
风险接受、用户影响评估、复杂依赖冲突和数据恢复策略,都需要业务语境。系统可以提示条件、提供证据和记录批准人,但不应把“所有字段已填写”直接等同于“发布安全”。表单齐全只是流程条件,不是风险已经消失的证明。
3. 购买或配置工具前,先做四类验证
- 信息关联:需求、测试、版本和发布记录是否能互相追溯。
- 权限与审计:谁能修改关键状态,变更是否留下可查记录。
- 异常协作:发布受阻时能否迅速找到责任人并同步决策。
- 可迁移性:历史记录是否可导出,避免流程被单一工具锁定。
供应商演示通常会展示理想路径,团队应拿自己最复杂、最容易出错的发布场景做试用。不要只测试“能否创建一条记录”,还要测试临时变更、负责人替换、审批退回、回退记录和发布后复盘等真实边界。
4. 何时保留人工检查
当变更风险高、系统影响广、恢复路径不成熟或监控覆盖有限时,人工复核仍然必要。人工检查的目标不是重复核对所有字段,而是挑战关键假设:这次发布为什么安全?哪些风险没有被测试覆盖?出问题的第一动作是什么?谁能做出暂停决定?
当流程稳定、低风险发布量大且证据能自动产生时,再逐步减少重复人工审核。自动化应从机械检查开始,逐步扩展到提示与辅助决策,而不是一次性取消人的判断责任。
十一、不同情况下的取舍:速度、完整性和控制强度不能同时拉满
1. 追求速度时,缩短等待而不是删除关键证据
如果发布窗口等待很长,先分析等待发生在哪个节点。若等待是因为负责人不清、审批人临时找不到,改进责任和授权即可;若等待是因为关键测试尚未完成,删除准入项只是把风险推到生产环境。
可以对低风险发布设置快速路径,对高风险变更保留评审。快速路径不是“免记录”,而是减少不必要的审批层级,同时保留范围、验证和止损的最低要求。
2. 追求完整性时,避免每项信息都人工重复输入
完整记录有价值,但重复维护会制造版本冲突。需求说明、测试报告、监控面板已有权威位置时,发布记录应链接到具体证据,而不是复制一份容易过期的内容。需要在发布窗口快速读懂的信息可以摘要,但摘要应指向源材料。
优先保留决策所需的摘要和证据路径,少复制背景说明。这样既能快速浏览,也能在需要时深入追溯。
3. 追求控制强度时,关注恢复能力而非审批层数
审批越多不一定越安全。审批链过长可能让责任被稀释,决策者也可能只检查格式。高风险控制应优先投入到验证覆盖、监控信号、止损授权和恢复演练。真正重要的是发现失败后能够及时保护用户,而不是在发布前收集更多签字。
4. 追求统一标准时,为业务差异保留受控例外
组织需要统一字段和风险原则,但不应要求所有业务线采用完全相同的观察指标与恢复方案。核心交易、后台报表和移动客户端的风险信号不同。可以统一“必须说明影响、证据、责任、止损”的结构,同时允许各业务自定义指标和执行步骤。
例外必须有边界:写明适用范围、批准人、有效期限和替代控制。没有期限的例外会变成永久绕行;没有替代控制的例外则只是把风险隐藏起来。
十二、落地路线图:用四周建立第一版机制
1. 第一周:盘点现状,不先换工具
抽取最近一段时间的发布记录,按风险、团队、失败类型和记录缺口分类。重点访谈发布负责人和值班人员,确认他们现场最常追问什么、最难恢复什么、最不愿填写什么。先找真实痛点,避免从模板设计者的想象出发。
2. 第二周:确定最小模板与风险规则
基于盘点结果,确定必填字段、风险升级条件、准入清单和状态定义。模板字段要写清填写责任人和证据标准。选取两到三个真实案例做桌面演练,检查记录能否支撑发布、暂停和回退决策。
3. 第三周:小范围试行并观察摩擦
选一个发布频率稳定、愿意协作的团队试行。记录每次填写耗时、临时追问次数、未完成字段和异常处置过程。不要急着用单次效果下结论,至少观察一段连续周期,并记录发布复杂度差异。
4. 第四周:删繁就简,明确推广边界
试行后删除无用字段,补充经常缺失的证据要求,明确哪些规则属于组织底线、哪些允许团队自定义。再决定是否需要配置管理工具、自动提醒和跨团队视图。推广时应培训“为什么要填”和“什么情况必须暂停”,而非只培训按钮位置。
路线图的成功标准不是所有团队在一个月内完成迁移,而是团队能够用一致语言描述风险、证据和止损,并在发布现场减少重复确认。成熟度应逐步建立,不能用表单上线代替流程落地。
十三、管理者检查清单:五分钟判断一份记录是否可用
1. 先看范围是否可识别
检查记录是否指向唯一版本、明确环境和完整变更清单。若管理者无法判断这次发布包含哪些代码、配置或数据变化,就无法评估验证是否覆盖发布内容。
2. 再看证据是否支持结论
不要停留在“测试通过”或“业务确认”。确认测试范围、验收人、时间和证据链接是否明确,未覆盖部分是否已说明。结论与证据不匹配时,应追问缺口,而不是要求团队把状态改成更乐观的颜色。
3. 再看风险是否有人接受
未解决风险必须有影响说明、责任人、临时控制和期限。风险接受人应有相应授权,不能把所有风险都留给发布负责人个人承担。若影响涉及业务决策,应由业务责任方参与接受。
4. 最后看失败时是否有清晰动作
管理者应能从记录中找到观察指标、触发条件、首要动作和决策授权。如果答案只有“联系技术团队”或“必要时回退”,说明恢复方案还没有落地。确认之后,再判断发布是否可以按当前范围推进。
十四、结论:发布记录的成熟度,取决于它能否减少临场猜测
1. 记录不是发布的附属品,而是控制系统的一部分
发布记录的本质不是存档,也不是向上汇报,而是让团队在复杂协作中共享同一组事实。它把范围、证据、风险、责任和恢复动作连接起来,使管理者不必依赖口头转述,执行者也不必在异常发生后临时发明规则。
2. 最值得优先改进的不是文档长度,而是三个断点
如果团队不知道从哪里开始,优先检查三处:测试结论与发布准入之间是否断开,风险描述与止损动作之间是否断开,发布执行与发布后观察之间是否断开。补上这三个断点,通常比增加更多背景说明更能改善管理效率。
3. 下一步从最近一次发布开始
现在就选取最近一次发布,用五分钟回答三个问题:记录是否能说明这次变更的真实范围?异常发生时是否有明确的阈值和第一动作?负责人离线后,其他人能否继续执行?把无法回答的部分补进模板,再用下一次发布验证。
我对发布记录的判断很直接:好的记录不是让每个人多写一点,而是让关键时刻少猜一点。先把真实风险写清楚,再决定哪些流程值得自动化、哪些审批可以精简、哪些变更必须升级管理。管理效率提升的起点,不是更复杂的模板,而是团队终于能够基于同一份事实做决定。
常见问题解答(FAQ)
1. 发布记录应该包含哪些字段?
我在梳理团队发布流程时发现,记录常常只有版本号和上线日期,出问题后却找不到负责人、影响范围和回退办法。我想知道哪些字段是发布管理的必需项,哪些可以按团队情况精简?
建议先覆盖“识别发布、判断风险、追踪结果”三件事,字段可分为必填和按需填写。必填项包括版本号、计划与实际发布时间、发布负责人、变更摘要、关联需求或缺陷、影响范围、验证结果、回退方案和发布状态;涉及数据库变更、外部依赖或高风险业务时,再补充审批人、监控指标、依赖服务和应急联系人。
判断字段是否保留,可以问:发布失败时,这项信息能否帮助团队更快定位或恢复?如果不能,就不必为了表格完整而增加填写负担。
2. 怎样把发布记录从事后补文档变成日常流程?
我担心发布记录最后变成上线后才补的材料,内容不准,也没人愿意维护。有没有一种做法,能让记录随着需求、测试和上线过程自然形成,而不是再给团队增加一套重复录入?
把记录拆成三个时间点维护,比要求某个人上线后一次性补齐更可靠。需求进入待发布范围时,先关联变更项并填写负责人;进入发布候选阶段时,补充验证结论、风险和回退步骤;发布完成后,再记录实际时间、结果及遗留问题。若团队使用某项目管理工具或某项目管理平台,可优先复用已有需求、缺陷和任务链接,不要复制整段描述。
落地时可先试行两个迭代,检查记录完整率和补录比例;如果多数信息仍在上线后补写,通常说明触发时点或责任人没有定义清楚。
3. 管理层用什么指标判断发布管理是否有效?
我看到有些团队用发布次数或按时率评价发布效率,但这类数字看起来不错,线上故障却没有减少。我想知道管理层应该看哪些指标,才能区分流程变快和风险只是被隐藏了?
不要用单一的发布次数或按时率判断效率,建议同时观察速度、稳定性和记录质量。可按月统计计划发布时间达成率、发布失败或回退比例、发布后约定观察窗口内的变更相关故障数,以及必填字段完整率。比如某团队一个月发布20次,其中3次回退,回退比例为15%;
这个数字需要结合故障影响和恢复时间解读,不能只看发布频率上升。指标要先固定统计口径和观察窗口,再用趋势识别问题;如果完整率高但故障没有改善,应检查验证质量和风险评估,而不是继续增加表格字段。
4. 发布记录模板怎样设计,才不会变成形式主义?
我想给团队做一份发布记录模板,但担心字段太多导致大家复制粘贴,字段太少又无法复盘。我应该怎样从实际发布场景出发,判断模板是否合适,并逐步调整?
先用真实发布案例反向设计模板,而不是先追求字段齐全。挑选一次常规发布和一次曾经回退或发生故障的发布,检查复盘时分别需要哪些信息;两类案例都用得上的字段设为必填,只有特定风险才需要的字段设为条件填写。可用一张表记录字段、填写时点、责任人和用途,例如“回退方案,发布前,发布负责人,支持快速恢复”。
试运行后询问填写者哪些字段重复、询问复盘者哪些信息仍缺失,再删减或补充。模板的好坏不以长度衡量,而看团队能否用记录还原变更、判断影响并采取行动。
核心关键词
文章包含AI辅助创作:发布记录实操方法:管理层提升发布管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601082
读者评论
我们团队以前也把发布说明写得很长,但值班同事临时接手时,还是要到群里问回退找谁。现在把负责人、观察指标和止损条件放在前面,确实更好查;难点是要有人及时更新状态。
风险分级的思路比较实用,尤其是把不可逆的数据变更单独看待。不过“高风险”的判定最好结合业务影响和恢复时长定期校准,否则不同团队可能各自理解,最后还是难以统一准入。
文中强调发布完成不等于发布成功,这点在实际工作里容易被忽略。我们有过部署任务正常结束、但后台任务积压逐渐升高的情况。想请教观察期的时长通常按什么依据确定,是否需要按变更类型分别设置?
