上线落地方案:管理层开展发布管理的协同管理案例解析

上线落地方案:管理层开展发布管理的协同管理案例解析

一个版本在计划日期上线,不代表发布管理成功:如果上线后仍有关键缺陷、客服不知道变更内容、业务部门无法判断影响范围,甚至没人能在十分钟内说清楚谁有权回滚,那么“按时发布”只是完成了日历上的动作。管理层真正需要建立的,不是更多审批,而是一套能把业务价值、交付风险、决策权限和上线后验证连起来的协同机制。

一、先讲核心结论:发布管理的目标不是“批准上线”,而是控制业务变化

1. 管理层要管理的是决策质量,不是发布按钮

我判断一套发布管理方案是否有效,通常不先看它有多少审批节点,而先问四个问题:这次发布解决什么问题?影响哪些用户和业务链路?出现异常时谁能决定暂停或回滚?上线后用什么证据判断结果达标?如果这些问题没有明确答案,再完整的流程也只是把不确定性搬进了会议。

发布管理可以理解为一组围绕业务变化的协同约定:在什么条件下允许变化进入生产环境,哪些角色提供判断依据,谁做最终决策,如何控制实施窗口,出了问题如何恢复,以及怎样确认发布确实产生了预期结果。它既不是单纯的技术部署流程,也不是把所有需求交给管理层逐项签字。

核心结论是:把发布从“一个日期”改造成“有条件、有责任人、有停止权、有验证标准的业务事件”。管理层应制定风险分级、授权边界和资源保障机制;业务、研发、测试、运维、安全、客服等角色则在授权范围内协同执行。管理层不必成为每次发布的操作员,但必须确保这套规则可执行、可追责、可复盘。

2. 先建立四个最小控制面

对于大多数中大型组织,启动发布管理不需要一开始就购买复杂系统或建立庞大的治理委员会。先把四个控制面跑通,通常比增加一堆流程文档更重要。

  • 范围控制:说清发布包含哪些变更、影响哪些系统和用户,哪些内容明确不在本次范围内。
  • 风险控制:根据影响面、恢复难度、数据敏感性和业务时段划分风险等级,等级对应不同的验证要求与授权人。
  • 执行控制:明确发布时间窗、负责人、操作顺序、观测指标、停止条件和回退路径。
  • 结果控制:约定发布后观察多久、哪些指标代表健康、由谁确认业务结果,以及未达标时如何处理。

这里有一个经常被忽略的细节:回滚不是一句“有问题就回退”。数据结构变更、外部接口调用、用户状态迁移等操作,可能无法通过简单部署旧版本恢复。发布前必须验证回退是否真实可行,还是只能通过前向修复、功能开关关闭、流量切换或人工补偿来控制损失。

因此,管理层看发布方案时,最好要求团队回答“最坏情况下怎么止损”,而不是只看“正常情况下怎么上线”。风险管理的成熟度,往往体现在异常路径是否清楚,而非主路径写得多漂亮。

上线落地方案:管理层开展发布管理的协同管理案例解析

3. 管理层要为“停止发布”提供合法性

许多组织的发布事故并非没人发现问题,而是发现问题的人不敢叫停。项目负责人担心延期,研发负责人担心影响考核,业务负责人担心错过活动窗口,运维人员即使看到监控异常也未必有权暂停。于是,风险信息被层层弱化,直到生产环境替大家做决定。

管理层应明确:达到停止条件时,指定角色可以暂停发布,不需要先证明问题一定会造成事故;恢复发布则需补充证据并重新确认。暂停是风险控制动作,不应默认等同于个人失职。反过来,若团队在关键指标明显异常时仍继续扩大流量,就应复盘授权和执行是否失效。

这条规则看起来简单,却直接影响一线团队是否愿意报告坏消息。一个能在上线前诚实暴露风险的组织,往往比一个所有评审材料都“绿灯”的组织更可控。

二、背景和真实场景:为什么发布会变成跨部门管理难题

1. 发布的影响范围早已超出研发团队

在业务系统较少、用户范围可控时,研发团队可能通过简单排期和人工通知完成发布。但当组织同时运营多个业务线、共享服务、外部接口和数据平台时,一项看似局部的改动也可能影响交易、结算、客服、合规报表或渠道合作方。

真正让管理复杂化的不是“系统多”本身,而是依赖关系和决策权分散:业务部门掌握用户影响,研发团队掌握变更细节,测试团队掌握验证结果,运维团队掌握生产运行状态,安全和合规团队掌握约束条件。任何一个团队只看自己的一段,都可能得出局部正确、整体危险的结论。

比如,业务认为一个字段调整只是页面优化,数据团队却知道它会影响下游报表;研发觉得接口兼容,合作方却需要提前数周完成联调;测试已通过功能用例,但客服培训材料还未更新。发布管理要做的,是让这些相互依赖的信息在决策前汇合,而不是等问题发生后再追问“为什么没人通知”。

2. 典型场景:季度末前的订单流程升级

下面用一个匿名化的中大型企业场景说明。案例为基于常见交付模式构造的情景推演,不代表某家企业的已审计经营数据,也不应被理解为行业基准。公司有多个业务团队,共用订单、身份和通知服务;季度末计划调整订单确认逻辑,业务希望赶在促销活动前完成上线。

项目原定一次性全量发布。临近上线时,测试发现部分历史订单在特殊状态下的处理结果与新逻辑不同;数据团队担心历史口径变化影响月末报表;客服团队尚未获得处理说明。工程团队认为可以边上线边观察,业务团队则担心延期影响营销排期。

从管理角度看,这不是简单的“研发说可以、测试说有问题”。决策需要同时考虑:异常订单占比和影响金额、订单是否可人工修复、报表是否需要重算、促销窗口是否能调整、能否先对内部用户或小比例流量开放,以及一旦停止后是否会影响已创建订单。

若评审只问“测试通过了吗”,问题会被压扁成一个布尔值。若评审要求团队展示影响路径、灰度策略、指标阈值和补偿方案,管理层才有条件比较延期成本与上线风险。

3. 多团队协作的症结通常是信息时点不一致

跨部门发布失败,常常不是因为团队没有信息,而是信息出现的时间不对。依赖团队在发布前一天才知道接口变化,客服在上线后才发现用户页面变了,管理层在异常发生后才第一次看到业务影响估算。这种时点错位会迫使组织用会议和加班补偿。

我会把协同问题分成三类:第一类是信息没有产生,例如没人做影响分析;第二类是信息产生了但没有进入共同视图,例如风险记录在个人文档里;第三类是信息已共享但没有触发决策,例如风险项没有对应授权人和动作。三类问题需要不同治理手段,单纯增加通知频率并不能解决全部问题。

协同断点 典型表现 管理后果 优先修复动作
信息未产生 无人确认下游依赖或用户影响 评审依据不完整,风险被低估 将影响分析设为进入评审的必要输入
信息未汇合 测试、运维、业务各有独立状态表 团队判断不一致,版本状态失真 建立统一发布记录和责任人视图
信息未触发决策 风险有人提出,但没有明确处置人 风险被拖到上线窗口内处理 为风险项绑定授权人、截止时间与停止条件

三、拆解常见误区:流程越重,不一定越安全

1. 误区一:每个发布都由管理层逐项批准

这看上去能提高控制力,实际常常制造审批瓶颈。低风险的文案调整和高风险的资金链路变更被放进同一条审批队列,管理者每天签很多内容,却没有足够精力理解关键风险。结果是高风险事项被淹没在低风险事项中,团队还会通过拆分变更、临时口头确认等方式绕过流程。

更有效的办法是按风险授权:常规、低影响、可快速恢复的变更由团队在既定规则内执行;涉及核心交易、敏感数据、重大客户或不可逆操作的变更,才需要更高层级的评审。管理层批准的应是授权框架与例外事项,而不是成为每次部署的人工闸门。

审批节点也应有明确目的。若某位审批人无法补充风险判断、资源承诺或业务授权,保留其签字往往只增加等待时间。评审角色应回答“我提供什么不可替代的判断”,否则就应调整为知会、咨询或移出流程。

2. 误区二:把测试通过当作上线安全证明

测试通过说明特定范围、特定环境和特定条件下的验证结果符合预期,不等于生产环境必然安全。配置差异、真实数据分布、依赖服务状态、流量波动和权限变化,都可能让测试结论出现边界。

因此,测试报告必须与发布策略连接起来。测试覆盖了什么、没有覆盖什么?风险最大的用户路径是否有验证?生产环境能否通过灰度降低暴露范围?观察哪些指标可以尽早发现回归?如果这些问题没有答案,“测试通过”就只是一个无法指导管理决策的标签。

另一个常见误区是追求单一的测试覆盖率数字。覆盖率提升并不自动代表高风险业务路径已验证;覆盖率较低也不能直接证明发布不安全。管理层应要求团队说明风险与验证之间的对应关系,而不是用一个总百分比替代专业判断。

3. 误区三:把灰度发布当作天然保险

灰度能降低一次性暴露范围,但只有在目标人群可识别、流量能控制、数据可以比较、异常能及时停止的前提下才有意义。若灰度用户与全量用户差异很大,或者新旧版本同时写入数据却无法兼容,灰度可能只是让问题晚一点、隐蔽一点出现。

灰度方案至少要说明四件事:灰度对象怎么选,比例如何扩大,每个阶段观察多久,达到什么条件停止或回退。还要检查新旧版本并行期间的数据兼容性。只写“先灰度,再全量”并没有交代控制机制。

4. 误区四:回滚方案等同于保留旧安装包

旧版本可用,不代表数据和业务状态能够回到旧版本。假设新版本已经写入新的状态值,旧版本无法识别这些值;或者某项数据已同步给外部合作方,回退本系统不能撤销对方已经执行的操作。这类变更的恢复方式可能是前向修复、隔离故障功能、切换流量、数据补偿或人工流程,而不是重新部署旧包。

我会要求团队在演练中回答“恢复后,已经发生的业务操作怎么办”。若答案只有“回滚代码”,说明恢复方案尚未覆盖业务连续性。对于不可逆的业务动作,应提前约定补偿边界、审批授权和对外沟通口径。

5. 误区五:上线后没人负责,就等于风险已经结束

发布完成只是实施动作结束,不是业务验证结束。短期内系统运行正常,仍可能出现延迟结算、报表口径偏差、客服咨询上升或次日批处理失败。如果发布没有观察责任人和验证期限,团队就会把“没有收到告警”误当作“结果符合预期”。

上线后应区分运行健康和业务效果。运行健康关注错误率、延迟、资源、队列积压等技术信号;业务效果关注订单成功率、人工处理量、转化变化、投诉或差错情况。两类信号需要不同负责人,也可能需要不同观察周期。

上线落地方案:管理层开展发布管理的协同管理案例解析

四、专业判断逻辑:用风险、证据和权限决定怎么发布

1. 风险分级至少要看四个维度

只按系统重要性给发布分级,容易忽视具体变更的差异。同一个核心系统里,修正文案与调整资金状态机的风险并不相同;一个边缘服务的改动,如果会影响大量客户登录,也不一定低风险。实务中,我更倾向把风险评估拆为影响范围、业务严重度、可恢复性和暴露条件四个维度。

  • 影响范围:覆盖多少用户、业务线、服务和下游系统?是否涉及外部合作方?
  • 业务严重度:失败会影响收入、交易、数据准确性、合规义务或客户信任吗?
  • 可恢复性:能否快速回滚?数据是否可逆?是否需要外部方配合?
  • 暴露条件:是否在高峰期、结算窗口、活动期间或人员保障不足时发布?

这些维度不是为了制造一个看似精准的总分,而是为了发现不能被平均掉的高风险因素。例如,影响范围较小但数据不可逆,可能仍需升级评审;影响范围较大但功能开关可迅速关闭,也不意味着可以不做验证。

风险类别 常见特征 决策要求 执行控制
常规风险 影响面有限,依赖清楚,恢复路径成熟 团队负责人按授权确认 标准测试、常规观测、记录结果
增强风险 多系统依赖、用户影响较大或需要分阶段开放 业务与技术负责人共同确认 预演、灰度、专人观察、明确停止条件
重大风险 关键交易、敏感数据、不可逆变更或重要窗口 授权管理者评估收益、风险和替代方案 专项演练、窗口保障、应急指挥与补偿方案

分级要能被团队稳定理解,不应每次都靠临场辩论。建议先从历史发布中选取若干典型变更做共同校准,再把容易产生分歧的边界写进规则。若一个团队把大多数发布都评成最高级别,说明标准过于宽泛;若长期没有升级事项,也需要检查团队是否低估风险。

上线落地方案:管理层开展发布管理的协同管理案例解析

2. 把发布准入条件写成可验证证据

“准备充分”“风险可控”“测试完成”这些表达很难审计,也很难帮助管理层做判断。准入条件应尽量变成可检查的证据,例如:关键业务路径测试结果、依赖方确认记录、监控面板地址、变更范围清单、回退或补偿演练结果、值守人员和联系路径。

我建议每个发布至少形成一份精简的发布记录,不必追求文档厚度,但要能在几分钟内回答关键问题。记录应包含变更目的、范围、影响对象、风险等级、前置条件、实施计划、停止条件、恢复方案、责任人和结果复盘位置。

准入问题 可接受证据 证据缺失时的处理
本次变更具体改变什么? 变更清单、版本范围、功能开关状态 收窄范围或暂缓发布
谁和什么可能受影响? 依赖清单、用户路径、业务负责人确认 补充影响分析,不以口头猜测替代
如何发现异常? 关键指标、告警阈值、观察责任人 先补齐观测手段再扩大流量
如何停止或恢复? 演练记录、开关策略、补偿方案和授权人 重新评估发布窗口与暴露范围

3. 决策权限要与风险承担能力匹配

授权不应只看职级,也要看谁掌握信息、谁能承担影响、谁能调动恢复资源。业务负责人可以判断活动窗口和用户影响,技术负责人可以判断部署可行性和依赖状态,管理者则需要处理跨部门资源冲突、重大业务取舍和风险接受。

当意见不一致时,不能简单用“谁职位高听谁的”代替决策逻辑。应先确认分歧属于事实差异、风险容忍度差异,还是目标优先级差异。事实差异要补证据;风险容忍度差异要明确谁有权接受风险;目标冲突则需要管理层比较延期损失、客户影响和恢复成本。

最重要的授权规则是:提出停止的人不必独自承担延期责任,接受风险的人必须明确记录风险依据和责任边界。这样才能避免一线员工为追求“按期上线”掩盖信号,也避免管理层只在事故后追究执行团队。

上线落地方案:管理层开展发布管理的协同管理案例解析

4. 会议只处理决策,不朗读状态

发布评审会最浪费时间的方式,是每个团队依次汇报“已经做了什么”。状态信息应提前共享,会议只讨论尚未解决的依赖、风险接受、窗口冲突和例外授权。对于常规发布,完全可以异步评审;高风险事项才需要同步讨论。

会议结束时,应明确决策结果、未决事项、负责人、截止时间和重新评估条件。若“原则同意”没有附带条件和责任人,往往不是决策,只是把问题留给上线窗口。

五、具体案例与数据观察:把一次紧张上线改造成分阶段验证

1. 情景推演:订单确认逻辑升级如何重新设计

继续使用前文的匿名化案例。为了说明方法,以下数字均为情景模拟,不是企业实际经营数据或外部统计。订单系统计划调整确认逻辑,涉及三个业务区域和一个下游报表服务,发布预计影响约 6 万名活跃用户。团队最初准备在同一晚一次性全量上线。

管理层没有直接判断“上”或“不上”,而是要求团队先回答几个决定性问题:历史订单差异集中在哪些状态?受影响交易是否可补偿?报表能否按旧口径并行核对?新旧逻辑能否通过功能开关切换?促销活动能否接受分阶段开放?

团队随后把一次性全量发布改为三段:先在内部账号验证,再对小比例真实流量开放,最后在确认关键指标稳定后扩大覆盖。报表侧增加新旧口径对照,客服收到异常订单处理说明,运维和值班负责人在扩量期间共同观察交易成功率、错误率和订单积压。

这样的安排并没有消除风险,而是把风险从“全量用户同时暴露”改成“每一步都能观察、暂停和处理”。对管理层而言,这种方案的价值不只是降低事故概率,还能把风险暴露阶段与业务窗口协调起来。

2. 用阶段门替代“上线前一次性过会”

第一道阶段门是发布准备:变更范围冻结,依赖方已确认,关键测试完成,监控与恢复方案可用。第二道阶段门是小范围验证:检查真实环境表现与测试环境是否一致,不满足条件就停止扩量。第三道阶段门是业务确认:由业务负责人结合技术信号判断是否进入下一阶段。最后一道阶段门是结果复盘:确认技术稳定、业务结果和遗留事项。

阶段门的意义不是多设几个审批,而是把不可逆决策拆小。若第一批用户出现问题,组织只需控制有限范围;如果所有信号正常,才逐步扩大。对于无法灰度的系统,也可以用影子流量、只读验证、双写校验、分区域发布或错峰窗口达到类似目的。

阶段 主要验证内容 继续条件 停止或转向条件
内部验证 功能路径、权限、配置与基础监控 核心用例通过且无严重告警 关键路径失败或数据不一致
小比例开放 真实流量、错误率、订单积压、用户反馈 指标在约定范围内持续稳定 触发停止阈值或出现不可解释偏差
分段扩量 不同业务区域与用户群表现 每次扩量后完成观察并确认 异常随流量扩大或影响外溢
全量与复盘 业务目标、技术稳定、遗留问题 责任人完成结果确认 结果未达标则启动修复或补偿计划

3. 用过程数据判断机制是否变好

案例中,管理层不应只比较“上线前后事故数”。如果观察期短、发布次数少,事故数很容易受到偶然因素影响。更稳妥的做法是同时看过程指标、结果指标和代价指标:准备缺项是否减少,发布暂停是否更早,变更失败是否下降,恢复时间是否缩短,发布周期是否因流程变重而显著延长。

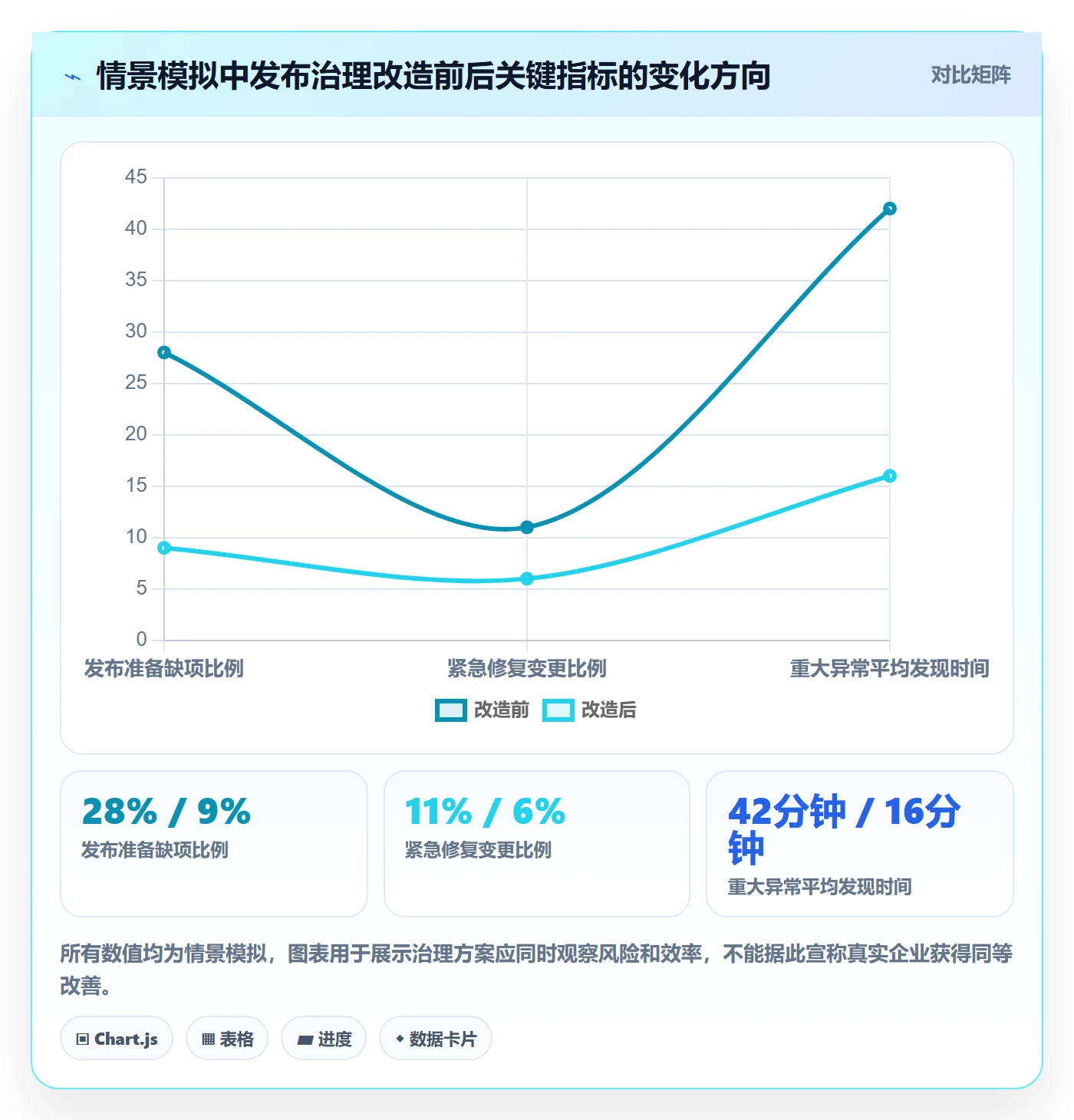

下面的数字是该情景推演中用于说明指标设计的模拟数据。假定团队对比了改造前后两个各 12 周的观察窗口,并对发布规模和系统类型做了粗略分层。它们不是行业基准,不能直接作为其他组织的目标值;真实应用时还需要说明样本量、统计口径和变更复杂度。

观察指标 改造前 改造后 解读
发布准备缺项比例 约 28% 约 9% 统一准入证据减少临时补材料,但不能单独证明业务风险下降
发布后需紧急修复的变更比例 约 11% 约 6% 变化方向值得关注,还需按风险等级与变更数量校正
重大异常平均发现时间 约 42 分钟 约 16 分钟 观测责任人和停止阈值更明确后,异常识别更快
恢复或业务补偿平均耗时 约 3.5 小时 约 1.8 小时 预演和职责清晰缩短处置时间,仍需区分技术恢复与业务补偿
常规变更中位等待时间 约 1.2 个工作日 约 0.6 个工作日 风险分级后常规变更不再排队等待重大事项审批

上线落地方案:管理层开展发布管理的协同管理案例解析

4. 观察结果时要防止把相关性误当因果

如果发布失败率下降,不一定全是流程改造的功劳。同期可能发生了变更规模变小、团队经验增加、系统流量下降或发布次数减少。相反,短期内发现的问题变多,也可能是监控变好、团队更愿意报告,而非实际质量变差。

因此,我会建议管理团队至少做三类校验:按风险等级拆分,避免把简单发布和重大变更混在一起;保留发布总量作为分母,避免只看事故绝对数;抽样检查记录质量,判断异常是被更快发现,还是只是被重新分类。若组织具备条件,还可以按系统或团队设置分阶段试点,比较不同阶段的变化。

管理者应尤其避免把“零事故”设为唯一目标。若员工认为报告缺陷会影响绩效,数据可能变得更干净,真实风险却更难见到。更有价值的文化信号包括:风险是否提前暴露,暂停是否及时,复盘是否找到了机制缺口,整改是否按期完成。

5. 工具的作用是让责任与证据连起来

工具可以帮助组织维护发布计划、变更记录、依赖关系、审批意见、风险、任务和复盘结果,但工具不能代替风险判断,也不能自动解决授权冲突。若系统里每个发布都有几十个必填字段,却没人看关键风险,数字化只会把低效流程固化下来。

在组织级协作场景中,可以考察 PingCode 是否适合承载需求、研发任务、测试、版本与项目协同。它主要面向中大型企业及 100 人以上组织;在这类组织里,选型时应重点验证多团队权限、流程配置、关联追溯、通知机制、数据导出和现有工具集成是否满足实际需要,而不是只看功能清单。

建议用一个真实的中等风险发布做试运行,观察业务负责人能否看懂变更状态,执行团队能否快速找到责任人,管理层能否识别未决风险,复盘是否能追溯到原始决策。若系统只适合演示而不适合值班场景,或者核心数据仍要人工复制到多个看板,它就没有真正形成协同闭环。

工具选型可采用小范围验证:挑选一条跨部门发布链路,设定两到四周的试用窗口,记录填报时间、状态同步延迟、遗漏率和检索耗时。对于组织规模较小、流程尚未稳定的团队,先用轻量记录方式跑通规则,往往比先搭建复杂平台更合理。

六、不同情况下的行动建议:按组织成熟度分阶段落地

1. 发布频率低、团队规模小:先建立最小可行规则

小团队不需要照搬大型企业的委员会和多层审批。可以从一页发布记录开始,保留变更范围、影响对象、测试结果、实施人、停止条件、恢复路径和验证责任人。每次发布结束后,用十几分钟检查有没有遗漏、是否发生意外、哪些规则值得调整。

如果发布次数少,重点不应放在复杂统计,而应放在关键操作是否有人负责、风险是否有基本记录、紧急变更是否有补充复核。即使只有一个系统,也要避免“大家都知道”的口头依赖,因为人员轮班、离职或临时支援时,隐性知识会迅速失效。

2. 多团队、多系统:先治理依赖和共同视图

跨团队组织常见的问题是各自有计划,没人掌握整体影响。因此,优先建立统一的发布日历、跨系统依赖清单、变更关联关系和负责人视图。先让团队看到同一事实,再讨论流程是否需要统一。

不要要求所有团队使用完全相同的技术步骤。不同系统可能有不同部署方式和恢复机制,但应共享最基本的管理约定:风险分级、变更记录、停止权限、结果验证和紧急发布补录规则。统一控制目标,不必强行统一所有执行细节。

3. 涉及交易、个人信息或合规要求:提升证据和可追溯性

对高影响、高敏感业务,管理层需要更严格地要求权限验证、数据处理评估、审计记录、外部依赖确认和恢复演练。发布材料不能只在个人电脑或聊天记录里留存;关键决策、批准条件和异常处置应能在事后还原。

对这类场景,建议按适用法规、合同义务和企业内部控制要求开展专项评估。本文提供的是通用管理框架,不替代法律、信息安全或行业监管意见。涉及具体合规义务时,应由专业团队确认适用范围和证据要求。

4. 发布量很高、交付节奏快:用自动化缩短反馈,而非增加签字

高频发布若仍依赖人工逐项核对,流程很容易成为瓶颈。组织可以把可自动验证的条件转成流水线检查,例如构建结果、测试结果、配置校验、依赖检查和部署状态;把需要人判断的部分留给业务影响、风险接受、异常升级和例外授权。

自动化不应被理解为“机器通过即安全”。自动检查只能覆盖已定义、可机器判断的条件。管理层应关注自动化规则的维护责任、误报漏报情况和例外处理路径。规则过期或数据源不可信时,自动化可能让错误更快地扩散。

5. 遗留系统较多、回退困难:先建立止损能力

遗留系统未必能做到标准化灰度或快速回滚。此时不应把成熟度不足包装成“特殊情况”,而应明确可用的替代控制:更严格的变更窗口、更完整的备份验证、人工核对、分批迁移、双轨运行、业务降级和应急补偿。

如果无法在上线前证明恢复路径可行,就要重新评估是否可以缩小变更范围,或先完成恢复能力建设。管理层也要承认,某些发布风险不是再多开一次会就能降低;需要投入工程资源解决技术债。

6. 新机制刚开始推行:先做试点,再扩围

落地时可以选择一条业务价值明确、团队配合度较高、风险不至于过低或过高的链路试点。太简单的链路无法暴露协同问题,太复杂的链路则容易让团队把失败归因于特殊情况。试点目标要具体,例如减少依赖遗漏、缩短异常发现时间或提升发布记录完整度。

  1. 确定试点范围:选定系统、业务负责人、交付团队和观察周期。
  2. 采集基线:记录当前发布量、准备缺项、等待时间、异常发现和恢复耗时。
  3. 约定最小规则:明确风险等级、准入证据、停止条件和授权人。
  4. 执行真实发布:不只做桌面演练,至少覆盖一次实际协作流程。
  5. 复盘并删减:保留能降低风险的控制,删除无法产生判断价值的字段与审批。
  6. 决定是否扩围:对照基线判断收益、负担和适用边界,再推广到相邻团队。

上线落地方案:管理层开展发布管理的协同管理案例解析

七、不同情况下的取舍:速度、控制与恢复能力不能同时无限最大化

1. 不是所有发布都值得同样强度的治理

管理制度的成本是真实存在的:填写记录、等待评审、安排值守和做复盘都会消耗时间。治理过轻会增加事故与返工,治理过重则会降低交付速度,甚至促使团队绕过制度。目标不是把每个风险降到零,而是让控制强度与风险、恢复成本和业务价值相匹配。

对低风险变更,可以接受简化审批,但不能省略基本记录和结果确认;对重大变更,可以接受更长准备周期,但应说明额外时间换来了什么风险降低;对紧急变更,可以缩短事前流程,但必须有明确的事后复核和授权追溯。

2. 速度与可恢复性之间的取舍

组织如果只追求发布频率,容易把成本转移到运维和客服;如果只追求一次上线绝不出问题,可能长期积累大批变更,最终形成更难评估、更难恢复的“大版本”。更稳妥的决策是把变更拆小、加快反馈,同时投资监控、开关、自动化测试和恢复能力。

当恢复能力较弱时,盲目加快发布频率并不一定提高交付效率。团队需要先判断哪项工程投入能降低下一次发布的风险暴露:可能是补监控,可能是修复数据迁移脚本,也可能是建立可验证的部署路径。

3. 标准化与团队自治之间的取舍

标准化能减少团队间的信息差,也能提高管理层的可见性;但把所有系统压进完全相同的流程,容易忽略技术和业务差异。我通常建议标准化发布治理的底线要求,而不是统一每个团队的操作细节。

例如,所有团队都需要说明影响、风险、负责人和恢复策略;具体采用蓝绿部署、灰度、批量任务还是人工切换,则由技术团队结合系统条件决定。管理层负责判断是否满足风险控制目标,不应越权规定每个系统的技术实现方式。

4. 指标透明与惩罚导向之间的取舍

没有数据,很难判断机制是否改善;但如果每个指标都直接与个人奖惩绑定,团队可能选择容易达成的数字,回避复杂变更,或降低问题上报意愿。发布失败率、变更频率和恢复时间可以用于发现系统性问题,不适合作为脱离上下文的个人排名。

管理层应把指标用于讨论资源和机制:哪个系统恢复能力不足,哪些依赖经常遗漏,哪些风险无法由一线团队解决。若需要绩效评价,应结合职责、决策依据、风险报告行为和复盘整改,而不是单看是否发生事故。

5. 工具便利性与治理复杂度之间的取舍

工具越多不代表信息越透明。发布计划散落在项目管理平台、即时沟通、电子表格和运维系统中,团队可能需要重复维护。选型时应先确认流程边界和数据责任,再看平台如何串联需求、变更、测试、发布与问题记录。

若组织当前无法明确谁维护发布状态、谁解释指标、谁负责依赖信息,购买工具并不会自动填补责任空缺。反之,当流程已基本稳定、协作规模扩大且信息重复维护成本显著时,平台化可以减少人工同步,提升追溯效率。

取舍项 偏向速度的做法 偏向控制的做法 更稳妥的折中
审批范围 团队自行决定 所有发布逐项管理层批准 低风险授权,高风险升级,例外留痕
上线方式 一次全量部署 长时间冻结并集中发布 拆分变更、分阶段扩量、持续观察
恢复准备 依赖现场排障 每次都要求完整灾备演练 按恢复难度设定验证深度和业务补偿方案
指标使用 不采集过程数据 用单一指标追责团队 结合样本、风险等级和复盘用于治理改进

八、下一步怎么做:把方案变成管理层可以执行的行动

1. 先用五个问题检查当前发布机制

管理层可以先抽查最近十次发布,不需要立刻重写制度。逐次核对:发布目标是否明确;影响范围是否可追溯;风险是否有责任人;停止条件和恢复路径是否可执行;发布后是否有人确认业务结果。抽查的目的不是找一个“流程最差”的团队问责,而是识别组织反复出现的机制缺口。

如果多数记录缺少影响分析,先修复依赖识别;如果团队知道风险却无法叫停,先补授权;如果发布正常但业务结果无人确认,先定义结果责任人。应先治理出现频率最高、后果最大的断点,不要一次性增加所有控制措施。

2. 用一张发布记录统一最小事实

发布记录应短而有用。建议至少包含变更目的、范围与版本、影响系统和用户、风险等级、依赖确认、验证结果、实施窗口、执行责任人、观测指标、停止条件、恢复或补偿方案、最终决策及复盘链接。对不同风险级别,可以设置不同深度,而不是让每个发布填写同样长的材料。

记录应从需求或工作项关联到测试、版本和生产结果。若平台暂时无法关联,先统一编号和字段命名,确保可以追溯;等规则稳定后再评估自动化和系统集成。先把事实说清楚,再追求自动流转。

3. 以真实发布验证,而不是只做制度宣讲

制度宣讲只能告诉团队流程长什么样,不能证明流程能否应对真实冲突。试点时应观察:出现未确认依赖,是否有人补齐;监控触发阈值后,谁能暂停;业务方与技术方判断不同,如何升级;发布完成后,结果由谁确认。

如果机制在一次真实发布中暴露出不合理之处,应当修订机制,而不是要求团队为了“符合流程”增加无效动作。管理制度的质量,不在于文字完整,而在于它能不能在压力下帮助人做出更好的判断。

4. 管理层每月看三类信号

第一类是风险信号,例如重大变更、恢复困难事项、未解决依赖和停止条件缺失;第二类是交付信号,例如发布等待时间、因准备不足延期的比例和不同风险等级的变更量;第三类是改进信号,例如复盘行动完成率、重复问题占比和恢复演练通过情况。

看指标时要追问口径、样本和趋势,而不是只看颜色。某项指标变差,可能因为报告更透明;某项指标变好,也可能因为团队少报问题。管理层需要把数字与具体发布记录、客户影响和团队反馈结合起来,才能判断机制是否真的有效。

5. 最终判断标准:风险是否更早暴露,组织是否更快恢复

发布管理并不保证永不出错。复杂系统中,变化总会遇到未知条件。成熟的组织更值得关注的是:重要风险能否在上线前被看见;判断依据能否快速汇合;团队能否在必要时停止;异常是否被迅速隔离;业务能否恢复;问题是否转化为机制改进。

管理层的下一步,不是先增加一层审批,而是抽取最近十次发布,找出最常见的三个信息断点;为每个断点指定责任人、证据和停止规则;再选择一条真实发布链路试运行并复盘。若试点减少了信息遗漏,却没有明显增加等待和重复填报,再逐步扩围。若流程让所有人更忙、风险却仍没人敢说,就应调整授权和控制设计。

发布治理真正的价值,不是把“是否上线”变成管理者的签字题,而是让组织在业务收益、交付速度和潜在损失之间作出有依据的选择。能安全停止、能快速恢复、能验证结果的组织,才有能力持续发布变化。

常见问题解答(FAQ)

1. 管理层开展发布管理,第一步应该做什么?

我负责推动多个团队按期上线,但现在需求、测试和运维各有一套进度表,到了发布前才发现信息对不上。我想先把协同机制搭起来,却不确定应该从流程、工具还是会议开始。

先统一发布的“事实来源”,再讨论工具和会议。可以先选一个近期发布,建立一张共享清单,至少记录版本范围、负责人、计划时间、测试结论、风险、回滚方案和最终决策人。一个常见试点做法是连续跟踪两到三个发布周期:每周核对一次清单,发布前集中检查未关闭风险,复盘时统计临时变更数、阻塞项关闭时间和延期原因。

管理层此时的职责不是逐项催办,而是明确跨部门优先级、资源冲突的裁决人和不可妥协的上线门槛。

2. 怎样设计发布评审,才能避免会议开完仍没人负责?

我参加过不少上线评审,会上大家都说“没问题”,会后却发现测试缺陷没人认领、运维准备也没有明确时间。我担心再加一场会议只会增加负担,想知道评审到底要留下什么才算有效。

把评审设计成决策关口,而不是轮流汇报。会前要求各负责人更新证据:测试结果、未解决缺陷及影响、部署检查、监控与回滚准备;会上只处理需要跨团队判断的事项。每个结论都写成“决定、责任人、截止时间、升级条件”,例如“支付链路压测未达门槛,由服务负责人在周三前补测;

若仍未达标,由发布负责人决定缩小范围或延期”。如果会议纪要只有状态描述,没有责任人与期限,评审就没有形成可执行的管理结果。

3. 管理层如何判断一次发布应该按期上线、缩小范围还是延期?

我遇到过业务方坚持按计划发布,研发担心风险,测试又有几项缺陷尚未关闭,最后只能靠管理者临场拍板。我想要一套能减少争论的判断方法,但也不希望所有小问题都导致延期。

发布决策应看风险是否可控,而不是单看缺陷数量或日历日期。可以按影响范围、发生概率、可探测性和恢复能力评估风险,并预先约定门槛:涉及数据完整性、安全或核心交易链路的问题通常应阻断;影响有限且有明确规避方案、监控告警和回滚路径的问题,可以考虑缩小发布范围或分批放量。

举例来说,试点团队可将首批流量控制在较小比例,观察错误率、响应时间和关键业务指标,再决定是否扩大;具体比例和观察时长应依据系统负载与业务容忍度设定,而非套用固定数字。

4. 发布管理上线后,用哪些指标判断协同真的改善了?

我担心管理层上线一套流程后,只看到表单填得更完整,却不知道发布是否更可靠、团队是否少了返工。哪些数据值得持续追踪,才能区分流程落地和真正改善?

指标要同时覆盖结果与过程,避免只考核按时上线。建议跟踪发布成功率、上线后回滚或紧急修复次数、计划外变更比例、阻塞项平均关闭时长,以及发布窗口内关键岗位的准备完成率。还要按发布类型和风险等级分组,否则低风险小版本会掩盖高风险发布的问题。试点阶段可先记录基线,再比较连续几个周期的变化;

例如,阻塞项平均关闭时间下降但回滚次数上升,就说明协同速度变快了,风险控制却可能变差。指标的用途是定位流程瓶颈,不宜直接变成个人排名。

核心关键词

读者评论

贾
贾一凡

我们之前也把“回滚”写进发布单,后来才发现数据库变更无法简单恢复。现在会要求演练数据补偿,不过业务侧谁来确认补偿完成,仍容易说不清。

丁
丁明远

风险分级确实比所有变更都走同一套审批更实用,但分级标准要定期复核,否则团队可能为了赶进度把变更评成低风险。

宋
宋书瑶

上线后同时看技术指标和业务指标很有必要。想请教一个实际问题:观察期一般按业务周期确定,还是按变更风险设定?

文章包含AI辅助创作:上线落地方案:管理层开展发布管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601065

赞 (0)
飞飞飞飞
发布管理上线计划教程:管理层协同管理,避坑指南
上一篇 58分钟前
发布审批怎么做?管理层落地方案:发布管理从0到1
下一篇 58分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
