灰度发布最容易失控的时刻,往往不是系统出现故障,而是故障发生后没人说得清:谁有权暂停、哪些用户正在被影响、回滚是否会丢数据,以及管理层是否已经收到同一版本的事实。我的判断是,灰度发布不是“先放一小部分用户试试”,而是一套以风险边界、观测信号和决策权限为核心的发布管理机制。它只有同时回答“放给谁、观察什么、谁来决定、如何退回”四个问题,才算真正落地。

一、先讲核心结论:灰度发布不是发布按钮,而是决策机制

1. 把“逐步放量”改成“逐级承担风险”

许多团队把灰度发布理解成按比例开放功能,例如先开放百分之一,再开放百分之十,最后全量。这只是流量分配方法,不是完整的灰度管理。真正需要管理的是每一级放量所引入的新风险:影响人群是否变化,业务峰值是否接近,依赖服务是否处于稳定状态,出现异常时有没有足够时间止损。

我通常把灰度阶段定义成一组有边界的决策关卡。每次从一个阶段进入下一个阶段,都必须有明确的准入条件、观察窗口、通过标准和回退动作。没有条件地自动扩大范围,只是把风险从人工操作转移给系统,不能算风险已经受控。

2. 管理层要管边界和授权,不要代替技术团队盯曲线

管理层在发布中的价值,不是逐分钟查看错误率,也不是在群里催问“现在能不能发”。他们需要决定的是可接受的业务影响、发布窗口、跨部门资源优先级和重大事故的授权路径。技术负责人则应对指标、实验设计、风险识别和具体执行负责。

如果每个发布都要等高层临时批准,发布流程会变慢,决策质量也未必提高。更有效的做法是事先把授权边界写清楚:在既定风险等级和业务窗口内,由发布负责人按规则推进;超出影响阈值、涉及资金或合规风险时,立即升级决策。

3. 判断灰度是否有效,要看能否及时发现并控制异常

灰度成功不等于“本次没有出错”。一个没有遇到异常的发布,无法证明团队具备控制异常的能力。更可靠的判断是:异常能否被信号及时发现,责任人能否在规定时间内判断,止损措施能否在影响扩大前执行,回滚后数据是否一致。

因此,我建议同时衡量结果指标和过程指标。结果指标关注故障影响、业务转化和用户体验;过程指标关注告警发现时间、决策耗时、回退耗时、观察窗口执行率。只看发布成功率,会掩盖“出过问题但没人及时发现”的管理缺陷。

管理问题 可执行的定义 不建议的模糊表达
灰度范围 按用户、租户、地域、设备或流量比例明确标记 先开放给少量用户
观察窗口 规定最短观察时长及必须覆盖的业务周期 观察一段时间
放量条件 列出关键指标阈值、数据来源和责任人 数据看起来正常
回退条件 写明触发阈值、操作人、止损方式和通知对象 必要时回滚

二、背景和真实场景:为什么小流量也可能造成大事故

1. 小比例不等于小风险

假设一项新功能只开放给百分之一用户,但这百分之一恰好由高频交易客户、重点企业租户或某个集中使用的地区构成,实际业务影响可能远高于比例本身。灰度人群如果存在明显偏差,团队看到的性能和转化表现也可能与全量用户不同。

比例只是流量控制参数,不是风险评估结果。发布负责人必须理解用户构成、业务价值和依赖关系。一个租户占百分之一的请求量,却可能承担百分之二十的核心交易;此时按请求比例划分的灰度,并不能反映真实的业务影响。

2. 发布事故常常从“责任交接不完整”开始

典型场景是开发团队完成部署后认为任务已经结束,运维团队认为应用负责人仍在观察,产品团队则以为只要没有用户投诉就说明正常。指标出现异常时,团队花时间确认谁负责,而不是先限制影响范围。

这类问题不能靠多建一个沟通群解决。群消息不会自动形成责任约定,也无法保证重要决策可追溯。发布计划中至少要写出发布负责人、技术决策人、业务验收人、回退执行人和升级联系人,并区分“知会”与“批准”。

3. 同一套灰度方案不适合所有发布类型

面向用户的界面微调、支付链路改造、数据库结构迁移和基础设施升级,风险特征完全不同。界面变化可能主要影响转化和可用性;数据迁移则可能导致回滚困难;底层服务升级可能影响多个产品线。用同一种百分比放量流程覆盖所有类型,容易出现程序完整、风险判断失真的情况。

我会先按变更的可逆性、影响范围、数据风险和依赖复杂度分级,再决定灰度方式。可逆的前端功能可以使用用户分组逐级开放;涉及数据写入或结构兼容的改造,则必须先验证双写、回填、校验和恢复方案,不能把扩大流量当成唯一控制手段。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

三、常见误区:看起来有流程,实际上没有控制力

1. 误区一:把“百分之一、百分之十、全量”当成完整方案

百分比可以帮助控制流量,却不能说明谁进入了灰度、哪些行为被覆盖、什么时候允许扩大范围。如果第一批用户都来自内部员工,团队可能测到了登录和页面加载,却没有覆盖真实客户的权限配置、复杂数据和高峰工作流。

改进方式是同时定义比例和样本构成。至少说明灰度对象的筛选规则、排除规则、地域和客户端分布,以及高价值用户是否单独验证。对企业服务产品,还要确认租户之间的数据隔离和配置差异不会被平均值掩盖。

2. 误区二:只看服务器指标,不看用户任务是否完成

CPU、内存、错误率和接口延迟有助于判断系统健康,但不能单独证明功能符合预期。一个接口可以返回成功状态,用户却可能被引导到错误页面;一个流程可能没有报错,却增加了两次操作,导致提交率下降。

所以每个灰度都应有与功能目标对应的业务指标。例如,搜索改版要观察搜索成功率、结果点击率和无结果率;支付流程调整要同时关注支付发起、支付完成、重复扣款和取消率。技术指标是必要条件,用户任务结果才是产品是否可用的重要证据。

3. 误区三:指标没有越线,就默认可以放量

“没有告警”可能意味着系统正常,也可能意味着指标没有覆盖问题、数据延迟过长、告警阈值设得过宽,或者灰度样本不足。即使没有越线,样本数量太少也可能无法支持可靠判断。

我会把放量条件分成三类:必须满足的硬性门槛、需要人工解释的观察信号、因样本不足而暂缓决策的条件。数据不够不是通过,数据矛盾也不是通过。尤其当业务结果需要经过一个完整使用周期才显现时,不能用几分钟的技术监控替代用户行为观察。

4. 误区四:回滚只写“恢复旧版本”

回滚并不总是简单的版本替换。新旧版本可能共同写入数据,数据库结构可能已变更,缓存和消息队列中也可能存在新格式内容。应用恢复旧版本后,旧代码仍可能无法正确读取新数据。

发布前要检查回滚是否真的可执行:旧版本能否兼容新数据,是否要停止写入,缓存是否需要清理,异步任务如何处理,已经对外产生的业务结果如何补偿。对不可逆的数据动作,团队需要设计前向修复方案,而不是依赖一个不存在的“一键回退”。

5. 误区五:审批越多,风险越低

审批表里签字的人越多,不代表信息越充分。若每位审批人都只看到一个版本号和一句“测试通过”,流程只是制造了责任转移的错觉。审批的作用是确认边界、影响和资源,不是替代质量验证。

我更看重审批是否能回答具体问题:本次变更影响谁,数据是否可逆,观察谁负责,什么情况停止,是否存在外部依赖。低风险变更可通过预先授权减少重复等待;高风险变更则需要针对性评审,而不是把所有发布统一塞进同一条长审批链。

四、专业判断逻辑:先识别风险,再设计灰度路径

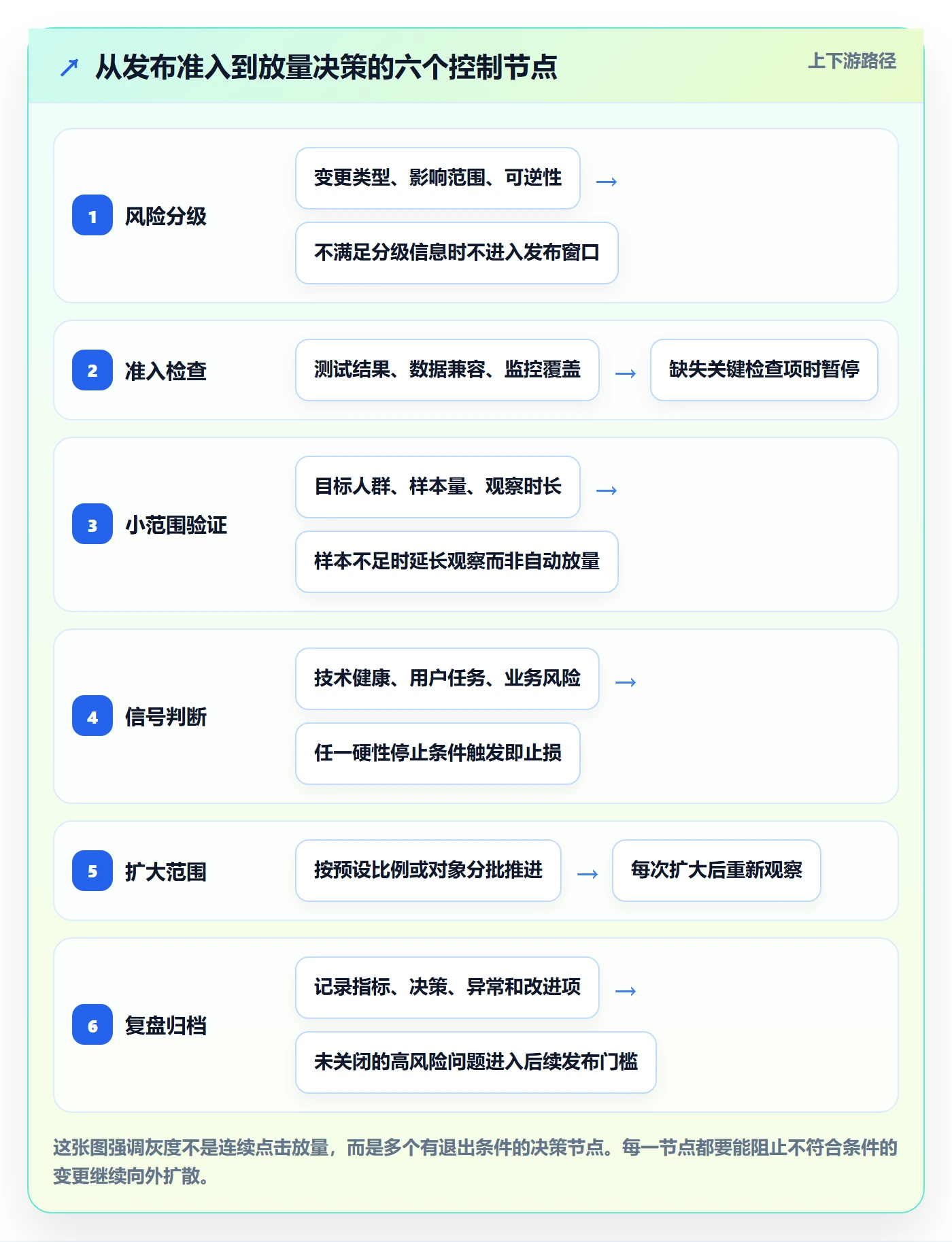

1. 用四个维度做发布风险分级

我建议团队至少评估四个维度:影响范围、业务关键性、可逆性和依赖复杂度。每个维度可以采用低、中、高三级打分。分值不是为了制造精确幻觉,而是促使团队把隐含假设说出来,方便确定发布窗口、验证深度和授权级别。

维度 低风险信号 高风险信号 对应管理动作
影响范围 单一功能或少量内部用户 多产品线、全量租户或外部合作方 明确分批对象与跨团队通知
业务关键性 非核心体验或可替代流程 资金、权限、交易、关键数据链路 增加业务负责人验收和专项值守
可逆性 关闭开关即可恢复,数据兼容 写入不可逆,或旧版本不能读取新数据 先验证恢复与补偿方案
依赖复杂度 独立服务、单一团队维护 多服务调用、多个团队共同变更 制定联合发布与升级顺序

2. 先定义失败,再定义成功

很多发布计划会写“目标:功能正常上线”,但没有定义何时必须停止。实际上,失败条件应先于成功条件明确,因为它决定团队能否及时止损。比如接口错误率连续超出基线、关键任务转化显著下降、特定租户出现数据不一致,分别由谁判断、多久内采取什么动作。

停止阈值要避免两种极端:过于敏感会频繁误停,过于宽松则会扩大损失。团队可以结合历史基线、业务波动和变化幅度设置阈值,并注明数据窗口与统计口径。若业务流量波动明显,单一绝对值可能不如同比、环比或对照组差异有解释力。

3. 用“变更,指标,动作”建立闭环

每个观察指标都应对应一个发布动作,否则看板只是信息展示。发布计划可以用一张表把变更风险、观测指标、数据源、责任人和触发动作串起来。例如支付成功率下降时,不能只写“关注支付成功率”,而应说明是否暂停扩量、是否关闭功能开关、是否通知支付负责人。

对关键指标还要区分领先信号与滞后信号。错误率和延迟可能较早暴露技术异常;投诉、退款和续费表现往往更晚出现。团队如果只观察滞后指标,可能在客户已经受损后才发现问题。高风险发布应同时设置技术信号和业务信号。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

4. 不要把发布速度和发布安全对立起来

流程变快并不等于减少控制点,流程安全也不等于增加审批人数。通过预先定义风险等级、自动采集验证结果、明确授权和标准化回退动作,低风险发布可以更快,高风险发布也能获得更充分的审查。

我会把“等待时间”拆开分析:是在等待测试环境、业务验收、审批人,还是在等待观测窗口?这几类等待的改进方式不同。前两者可能通过自动化和排期解决;观测窗口则不能为了追求发布吞吐而随意缩短。

五、管理层、产品、研发与运维如何协同

1. 管理层:设定风险容忍度和升级边界

管理层不需要逐个审阅普通发布,但需要定义组织层面的风险偏好。哪些时间段不允许高风险发布,哪些客户必须提前通知,发生多大范围的业务中断需要立即升级,哪些变更必须由业务负责人批准,都应在事故发生前形成约定。

对于收入、资金、隐私或合规相关链路,管理层应确保有足够的值守资源和明确的决策代理人。发布窗口里找不到有权暂停的人,流程再详细也无法发挥作用。授权必须覆盖休假、跨时区和突发情况下的替代安排。

2. 产品和业务:把验收标准写成可观察的用户结果

产品负责人需要说明新功能要改变什么用户行为,哪些行为属于预期,哪些属于失败。仅写“体验优化”很难作为灰度判据。可以进一步定义完成任务率、关键步骤耗时、错误反馈率或客服咨询类型等观察信号。

对企业客户场景,还要确认不同租户的权限、配置和流程差异。平均数据表现正常,不代表每个客户都正常。重要客户应预先约定是否进入首批灰度、谁协助验证、出现问题时由谁直接沟通。

3. 研发和测试:负责证明变更具备进入灰度的条件

研发团队应提供变更范围、依赖关系、开关策略、兼容性判断和已知风险。测试团队则应说明覆盖了哪些关键路径、哪些环境无法复现、哪些风险仍需通过生产观察验证。灰度不应变成“把测试没做完的部分交给用户测试”。

对复杂改造,最好在发布前演练关闭功能、恢复旧版本、处理积压消息和检查数据一致性。演练不是形式动作,而是验证操作说明能否被非作者理解、工具权限是否可用、执行时间是否满足止损要求。

4. 运维和发布负责人:维护统一状态和指挥节奏

发布负责人需要维护唯一可信的发布状态:当前阶段、已放量范围、关键指标、未决风险、下一次决策时间和回退责任人。不同团队如果分别维护文档、群聊和表格,出现冲突时就难以判断哪份信息有效。

对跨团队发布,建议指定一个协调人,不一定由管理层担任。协调人的职责是让信息流动、记录决策和提醒节点,而不是替技术团队作出专业判断。事故期间应避免多人同时下达互相矛盾的操作命令。

六、具体落地流程:从计划、放量到复盘

1. 发布前:准备一页可执行的发布计划

发布计划不必写成厚重文档,但必须让接手的人能在短时间内判断当前状态。内容至少包括变更目标、影响系统、目标人群、风险级别、观测指标、放量节奏、停止条件、回退方式、责任人和联系方式。

我建议把计划分成“必须完成”和“风险说明”两部分。必须完成项用于准入检查;风险说明用于让业务和管理人员理解剩余不确定性。对于无法彻底消除的风险,明确谁接受该风险、在什么条件下重新评估,比写一句“风险可控”更有用。

2. 发布中:每个阶段都记录事实,不记录猜测

执行过程中,记录当前时间、实际放量范围、观察窗口、指标快照、告警和决策。比如“10:20扩到百分之十,样本覆盖约三千个活跃用户;接口延迟稳定,核心任务完成率仍在观察中”,比“目前看起来没问题”更便于后续判断。

如果指标发生变化,要记录团队做了什么,而不只是结果。暂停扩量、关闭开关、延长观察、联系受影响客户,都应有时间点和责任人。事后才能知道是检测及时,还是问题自行恢复;也能识别哪些操作耗时过长。

3. 放量中:按风险选择观察窗口

观察窗口不应一律设为十五分钟或一小时。低频业务可能需要覆盖一个完整业务日,高峰敏感链路需要覆盖高峰时段,周期性结算功能则可能必须等待一个完整结算周期。关键不是等待得越久越安全,而是观察窗口要覆盖风险实际出现的时间。

当新功能的使用率很低时,不能只看“没有投诉”。团队可以先通过内部用户和合成监控验证可用性,再在合适的人群中扩大样本。与此同时,要承认观测能力的边界:样本太少时,结论应标注为暂定,而不是包装成“验证通过”。

4. 出现异常:先限制影响,再分析根因

异常发生后,第一目标是控制影响面,不是马上在发布群里争论根因。若具备功能开关,应优先评估关闭开关能否阻止新影响;若问题涉及数据一致性,则应先判断是否需要停止写入或隔离相关流程。

止损之后再开展定位,并持续向业务和管理层同步已经确认的事实、未知事项和下一次更新时间。未确认根因时,不应把猜测当结论;但也不能因为原因不明就延迟已明确的保护动作。

5. 发布后:复盘机制而不是寻找替罪者

复盘要回答哪些假设正确、哪些信号失效、哪个决策节点耗时、受影响对象如何得到恢复,以及哪些预防措施能改变下一次结果。若结论只是“加强沟通”“提高重视”,通常不会改变实际执行行为。

复盘行动项应有负责人、完成时间和验收方式。例如,“为所有涉及数据迁移的发布增加旧版本兼容性校验,并通过一次演练验证恢复流程”就比“完善回滚机制”更具体。行动项未完成前,可将其设为同类发布的准入限制。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

七、工具和案例:如何让协同信息可追踪

1. 工具解决的是信息连续性,不是替人做风险判断

当发布涉及多个团队、多个产品和较多并行事项时,靠临时群聊管理状态会越来越困难。项目管理工具可以把发布任务、风险项、责任人、审批记录和复盘行动项连接起来;监控平台负责提供运行信号,发布平台负责执行流量或版本操作。各工具的职责应清楚,避免把项目状态误当作线上健康状态。

以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,可以将发布管理拆成需求、研发任务、测试验收、发布计划和复盘任务,并保留责任人与状态变化。具体功能与集成能力应根据组织实际版本和部署方式验证,不能仅凭产品名称推定工具能自动完成灰度、监控或回滚。

2. 一家多团队产品组织的情景推演

以下是用于说明方法的情景推演,不代表某家公司的真实客户数据。某企业产品团队准备上线新的权限审批流程,涉及产品、研发、测试、客户成功和运维五个职能。过去的做法是研发发布后在群里通知,业务人员发现个别租户无法提交申请时,再临时寻找负责人。

团队先把发布风险定为中高:影响范围跨多个企业租户,权限配置存在差异,但功能可以通过开关关闭。首批选择内部租户和两家愿意配合验证的客户,先验证创建、审批、驳回、撤回和权限变更五条路径,再扩展到按租户控制的更大样本。

观察指标分为技术和业务两组。技术侧检查接口错误率、权限校验失败率和处理延迟;业务侧检查申请完成率、异常退出率和客户反馈。每一项指标都指定数据来源、责任人和停止条件。发布负责人记录放量时间,产品负责人确认用户路径,运维负责人负责开关操作。

在模拟的一次异常中,接口错误率没有明显升高,但少数租户的申请完成率下降。由于团队按租户拆分数据,异常没有被整体平均值掩盖。发布负责人暂停扩大范围,产品和研发共同定位到一类历史权限配置不兼容,随后通过关闭受影响租户的功能开关控制影响,再修复兼容逻辑后重新验证。

这个例子里的关键不在于“采用了某个工具”,而在于信息链完整:谁受到影响、哪项指标发生变化、谁能暂停、如何撤回新流程,都能在同一处找到。工具的价值是缩短状态确认时间,并让后续复盘有可核对的记录。

3. 用发布数据验证流程是否真的改善

团队不应只统计每月发布次数。建议至少观察变更失败率、平均发现时间、平均恢复时间、按计划执行观察窗口的比例、回退或前向修复耗时,以及复盘行动项按期完成率。不同指标需要结合变更类型解读,不能把所有团队、所有风险级别混在一起排名。

以下数据仅为情景模拟,用来说明指标组合。假设一个团队经过两个季度改进,发布次数上升并不自动证明质量更高;如果发现时间缩短、回退演练成功率提高、重大业务影响下降,才更能说明控制能力改善。反之,只是发布更快而异常发现更晚,不应被视作流程进步。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

八、管理层发布管理协同落地清单

1. 发布政策:先明确组织共同遵守的底线

管理层可以先组织一次简短的发布政策评审,确认哪些变更需要风险分级,哪些窗口受限,重大事故如何升级,谁可以暂停发布。政策不宜追求覆盖所有细节,而应把不能依赖个人经验的边界讲清楚。

  • 定义高风险变更类型,例如资金链路、权限系统、数据迁移和跨产品线基础服务。
  • 明确发布冻结窗口、紧急变更例外和例外审批责任人。
  • 设定业务影响升级阈值,并规定管理层收到通知后的决策职责。
  • 指定关键角色的替代人,避免关键负责人缺席时流程停摆。
  • 规定发布记录、事故记录和用户沟通材料的保存要求。

2. 发布模板:把口头约定变成可检验条件

模板不应只是文档格式统一,而要让关键问题不容易漏填。可以先用简单字段试运行,再根据真实发布中反复出现的缺口迭代。字段太多会催生复制粘贴,字段太少又无法支撑决策,重点是让每个必填项都有实际用途。

  • 变更目标、版本范围、影响对象和业务负责人。
  • 风险级别、依赖关系、数据兼容性和已知限制。
  • 灰度人群、分批策略、样本要求和观察窗口。
  • 技术指标、业务指标、数据源、基线和停止阈值。
  • 开关、回退或前向修复方案,以及执行验证结果。
  • 发布负责人、技术决策人、业务验收人和应急联系人。

3. 会议机制:只在需要共同决策时开会

并非每个发布都需要全员会议。低风险发布可以通过异步检查和自动通知完成;跨团队、高风险或不可逆变更则适合在发布前召开短会,重点确认风险、观察分工、暂停授权和应急联络。会议如果只逐项朗读计划,通常没有提供额外价值。

会议结束前,应复述三个结论:是否具备准入条件、由谁宣布下一阶段、什么信号会触发停止。未决定事项必须写明负责人和截止时间。这样可以避免散会后每个人都以为别人已经确认。

4. 发布后评估:用数据推动下一轮管理调整

每月或每个迭代周期,可对发布数据做一次轻量回顾。关注哪些风险类别最常出现异常,哪些团队经常缺少观测指标,回退耗时主要花在哪一步,复盘行动项是否真正关闭。重点不是比较团队好坏,而是找出系统性阻力。

若同类缺陷反复发生,组织应调整流程门槛或工程能力,而不是只要求个人更加谨慎。例如多个团队都缺少可按租户拆分的指标,问题可能在监控架构;多个发布都找不到合适观察窗口,可能是排期机制与业务周期冲突。

灰度发布管理方法大全:管理层发布管理协同管理落地清单

九、不同情况下的行动建议与取舍

1. 小团队、低风险变更:优先简单和可执行

小团队可以由一名发布负责人统筹,不必照搬大型企业的多级审批。只要明确变更范围、观察指标、暂停条件和恢复方式,并确保至少另一位成员知道如何操作,就能建立基本控制。对低风险变化,模板应简短,避免流程成本超过潜在风险。

取舍是:流程简化会提高速度,但对人员能力和口头协作的依赖更强。一旦发布频率、产品数量或人员流动增加,就要尽早把隐性约定写成共享规则,不能等到团队规模变大后才补责任边界。

2. 中大型组织、跨团队发布:优先统一状态和权限

百人以上组织更容易出现状态分散、审批链条不清和跨团队依赖。此时应建立统一的发布记录和风险分级,并把项目任务、测试结果、发布执行和线上监控通过可追踪的方式关联起来。某项目管理平台可承载协同信息,但线上指标与部署操作仍需连接相应系统。

取舍是:统一平台能提高可见性,也会带来配置和治理成本。不要一开始就要求所有团队使用相同的细节流程。更可行的是统一关键字段和高风险门槛,保留团队在低风险发布中的合理自主权。

3. 数据迁移或不可逆变更:优先兼容和恢复验证

对于数据迁移、权限模型调整和历史数据重算,灰度的核心不是百分比,而是新旧版本能否共存、读写顺序是否安全、失败后如何恢复。需要先在副本或受控样本上验证数据准确性,再逐步扩大处理范围,并准备差异校验和补偿机制。

取舍是:兼容期和双轨运行会增加短期工程成本,也可能让系统复杂一段时间。但如果数据不可逆,省掉这些成本往往只是把风险推迟到生产环境。团队应明确兼容代码何时清理,避免临时方案永久保留。

4. 业务高峰或外部承诺期间:优先控制时间和沟通

促销、结算、财务关账和客户集中上线期间,业务影响可能被放大。此时可以冻结非必要变更,确需发布时选择影响面可控的改动,并提前通知相关业务人员。若异常会影响客户操作,应准备面向客户的说明和服务支持安排。

取舍是:推迟发布可能导致功能价值延后,也会累积未完成变更。是否推迟,应比较延期成本与事故影响,而不是把“避开高峰”变成一条没有例外的死规则。例外发布必须有明确业务理由和额外保护措施。

5. 低频功能或样本不足:优先延长验证,而非假装确定

某些功能每天只有少量用户使用,短时间内几乎没有统计意义。团队可以结合合成测试、内部场景演练、定向客户验证和更长观察期,逐步提高证据质量。报告时要区分已验证事实、合理推断和仍未验证的假设。

取舍是:等待更多数据会推迟全量上线,但过早全量可能把不确定性转嫁给所有用户。若业务必须快速上线,应通过可关闭开关、受控人群和强化值守降低风险,而不是把样本不足写成“暂未发现问题”。

十、下一步怎么做:把清单转成一次真实演练

1. 先挑一类重复发生、风险可控的发布试点

不要一上来就重构全组织发布制度。挑选一种重复频率高、业务影响可控、团队愿意配合的发布类型,使用统一的风险分级和发布计划跑完一轮。试点的目标是发现流程缺口,而不是证明新流程从第一天起就完美。

2. 在下一次发布前检查五个问题

  • 我们是否知道本次灰度用户是谁,为什么选他们?
  • 我们是否定义了技术指标和用户任务指标?
  • 出现什么信号会暂停,谁有权下达暂停决定?
  • 回退是否经过验证,数据和外部业务结果如何处理?
  • 发布状态、责任人和下一次决策时间是否有唯一记录?

3. 一次演练比十份制度更能暴露问题

在低风险环境中演练一次“指标异常、负责人暂时离线、需要暂停扩量”的场景。记录从发现信号到找到决策人、执行止损、通知业务和恢复服务分别花了多久。演练暴露出的权限缺失、操作不清和沟通延迟,通常比纸面评审更接近真实问题。

4. 最终要建立的是可解释的放量判断

我认为灰度发布最值得投入的,不是把流程做得越来越复杂,而是让每一次扩量都有证据,让每一次暂停都有授权,让每一次回退都有路径。管理层负责风险边界和资源,业务团队负责用户结果,工程团队负责技术证据,发布负责人负责把信息与决策连起来。

下一步可以从一份发布计划、一组停止条件和一次回退演练开始。当团队能够说清“为什么现在可以放量、什么情况必须停、停下来之后谁做什么”,灰度才真正从技术手段变成组织能力。

常见问题解答(FAQ)

1. 灰度发布应该按什么顺序放量?

我准备把新版本先开放给少量用户,但不确定是按用户比例、地域还是业务线逐步放量。我担心只看百分比会漏掉某些高风险场景,想知道一套能执行、也能及时止损的顺序。

先按风险分层,再确定放量比例,不要把“覆盖了 5% 用户”误当成“验证了关键场景”。一种可操作的顺序是:内部员工或测试账号验证核心流程;再选低风险、可快速回退的业务线或租户;之后按 1%、5%、20%、50%、100%扩大范围。

每一档至少观察一个与业务周期匹配的窗口:交易类功能应覆盖实际交易高峰,低频后台功能则要覆盖一次完整操作周期。每次扩量前检查错误率、关键业务成功率、延迟和客服反馈;例如错误率较基线增加超过 0.5 个百分点,或关键流程成功率下降超过 1 个百分点,就暂停扩量并定位。

比例只是控制风险的手段,用户分组是否代表真实流量、是否覆盖高价值业务,才决定灰度有没有验证价值。

2. 灰度发布时,管理层、研发、测试和运维分别要负责什么?

我所在团队每次发布都会拉很多人开会,但出问题时还是有人不知道该拍板、谁来回退。我想把协同责任写进清单,又不希望流程复杂到每次小改动都要层层审批。

把决策权、执行权和信息同步责任分开,并按变更风险设置审批层级。管理负责人确认业务窗口、影响范围和停止条件;研发负责人对版本差异、兼容性及回退方案负责;测试负责人确认关键用例和已知风险;运维或发布负责人执行开关、监控与回退;客服或业务代表负责收集用户侧异常。

低风险、可通过功能开关关闭的变更,可以由发布负责人按预先批准的规则执行;涉及支付、权限、数据结构或不可逆迁移的变更,应要求业务与技术负责人共同确认。发布前用一页记录明确负责人、放量节奏、观察指标、告警接收人和回退授权人。真正有效的协同不是参会人数多,而是异常出现时能在几分钟内找到有权停止发布的人。

3. 灰度期间用哪些指标判断继续放量还是暂停?

我以前主要看服务器有没有告警,结果发布后接口看起来正常,业务方却反馈订单没有完成。我想知道除了技术监控,还应该观察哪些数据,怎样避免指标太多反而没人看。

采用“技术指标加业务指标”的最小集合,并为每项指标设基线、阈值和责任人。技术侧可看错误率、接口延迟、资源使用和依赖服务异常;业务侧要看与变更直接相关的结果,例如下单成功率、支付完成率或任务处理成功率。对比灰度组与未灰度组时,尽量控制时间段、地域和用户类型,避免把流量波动误判为版本问题。

可以先约定三类动作:指标稳定且业务结果不劣于对照组,按计划扩量;出现轻微波动,暂停扩量并观察一个窗口;触及预设红线或出现数据完整性问题,立即关闭开关或回退。不要把所有仪表盘指标都设成发布门槛,优先选择能直接反映本次变更风险的三到五项。

4. 灰度发布失败后,应该回滚版本还是关闭功能开关?

我担心回滚会影响已经产生的数据,也担心只关闭功能开关并没有消除底层故障。遇到异常时,我应该依据什么判断用哪种方式止损,发布前又要准备到什么程度?

先判断故障来自新增功能路径,还是来自版本整体、数据结构或共享依赖。若问题只发生在可隔离的新功能,且功能开关经过验证能立即阻断用户访问,优先关闭开关通常更快;若旧路径也受影响、版本本身破坏兼容,或开关不能阻断故障,就应回滚到已验证版本。

涉及数据库变更时,不能默认代码回滚等于数据回滚:优先采用向前兼容的变更,例如先增加字段、再逐步切换读写,确认稳定后再清理旧结构。发布前分别演练关闭开关、回滚应用和数据恢复,记录预计耗时、执行人及验证步骤。止损后还要核对受影响数据和业务积压;恢复服务不等于事故已经处理完毕。

核心关键词

读者评论

周
周婉清

我们之前也按百分比放量,但确实遇到过小流量集中在少数重点客户上的情况。后来把租户类型和业务关键性也纳入灰度范围,判断会更有参考价值。

叶
叶云舟

回滚部分提醒得比较实用,尤其是数据库变更。我想补充一点:即使旧版本兼容新数据,也最好明确谁负责校验恢复后的数据一致性,否则应用恢复了,业务状态未必恢复。

顾
顾若宁

过程指标不太容易长期坚持记录。告警发现和回退耗时如果靠人工补填,数据质量可能不稳定;实际落地时是否可以从发布记录和告警系统自动采集?

文章包含AI辅助创作:灰度发布管理方法大全:管理层发布管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601061

赞 (0)
飞飞飞飞
发布管理如何做好发布记录?管理层协同管理与操作步骤
上一篇 1小时前
发布管理上线计划教程:管理层协同管理,避坑指南
下一篇 58分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
