发布管理最容易失控的时刻,往往不是代码出了故障,而是管理层以为“已经发布”,研发认为“只是灰度”,业务团队却已按正式上线安排客户。要解决这类错位,发布流程不能只是一张审批表;它必须把发布范围、风险责任、决策时点、验证标准和回退条件连成闭环,并让管理层看到少数真正影响业务结果的指标。本文讨论的数值案例均为情景模拟,用于说明分析方法,不代表特定企业或产品的实际统计结果。

一、核心结论:发布管理不是审批,而是风险决策机制

1. 管理层需要管理“决策质量”,而不是每次点击批准

我判断一套发布机制是否有效,首先不看审批人数,而看组织能不能在正确的时间,用一致的信息回答五个问题:这次为什么发布、影响谁、什么情况下继续、谁有权叫停、失败后怎样恢复。

如果管理层每次都要亲自批准技术细节,通常说明授权边界和风险分级没有建立;如果管理层只在事故复盘时才看到发布信息,则说明发布流程缺少经营视角。前者把高管变成审批瓶颈,后者让高管只能事后承担结果。

发布流程的核心产物不是“已审批”状态,而是一份可执行的决策记录:发布目标、影响范围、风险等级、验证证据、放行条件、回退条件、决策人和责任人都能被追溯。

2. 一套可运行的发布管理至少要有四层

  • 变更层:明确本次变更的内容、业务目的、依赖关系和影响范围。
  • 执行层:明确版本、环境、窗口、执行人、验证动作和回退方案。
  • 决策层:明确哪些风险由团队自主处理,哪些情况需要升级到管理层。
  • 度量层:观察发布是否按计划完成、是否引发故障、是否带来预期业务结果。

这四层缺一不可。只有执行层,团队会忙于打勾却不清楚为什么放行;只有决策层,会议会很多但没有可验证的执行证据;只有指标层,组织可能把低故障率当成目标,进而减少发布、隐藏问题或把风险转移到发布后。

3. 先把流程做短,再把风险做细

发布规范不是把每个动作都审批一遍。对低风险、可自动回退、影响范围小的变更,流程应尽量轻;对涉及资金、数据安全、核心交易或多系统联动的变更,则应提高证据要求和监控强度。

我的经验判断是:审批复杂度应该跟风险相关,而不是跟职级相关。一个高职级负责人不应成为所有发布的通用闸门;一个影响面很大的变更,也不能因为“负责人经验丰富”就免掉验证和回退设计。

管理对象 管理层应关注什么 不应替代什么
发布目标 业务价值、时点、影响对象 技术团队的实现判断
风险边界 影响范围、损失上限、恢复能力 一线监控与现场处置
放行依据 证据是否充分、责任是否明确 逐条重复执行检查
结果复盘 业务收益、风险成本、系统性改进 仅追究某个人的责任

二、背景与真实场景:为什么“发版完成”不等于“业务上线”

1. 同一个发布,组织里可能有四种不同定义

研发团队常把代码部署到生产环境称为发布;运维团队可能把服务恢复到健康状态视为完成;产品团队关心功能是否对用户开放;业务团队则可能以客户能否实际使用、合同承诺是否兑现来判断上线。

这些定义本身都合理,危险在于组织没有约定边界。于是状态看板显示“完成”,客服却还没有话术;销售按新功能承诺客户,功能开关却未开启;技术团队完成部署,数据团队仍在等待校验。表面上只是术语不一致,实质上是跨团队交接没有明确责任人和完成条件。

2. 管理层协同的难点在于信息不对称

管理者通常不需要知道每个脚本如何运行,但需要知道发布失败会影响多少客户、收入或关键业务流程,以及组织能否及时止损。研发掌握实现细节,运维掌握运行状态,产品掌握用户行为,业务掌握客户承诺。若这些信息散落在会议纪要、即时消息、表格和不同系统里,管理层看到的往往只是一个经过压缩的“风险可控”。

这种压缩容易造成两种偏差:一是风险被低估,因为没有人把不同团队掌握的局部事实拼起来;二是风险被夸大,因为缺乏数据时,团队只能用“可能有影响”作为保守判断。好的发布协同不是增加汇报篇幅,而是让各角色用统一口径提交足以做决策的信息。

3. 发布管理在中大型组织里尤其容易变成“交接管理”

在几十人以内的团队中,开发、测试和业务可能共享同一套上下文,口头沟通仍能补足流程缺口。但当产品线增加、跨部门依赖增多、发布窗口交叠时,靠个人记忆和临时拉群就会出现边界问题:谁确认数据迁移完成,谁通知客户成功团队,谁决定继续灰度,谁负责回滚后核验。

面向中大型企业和 100 人以上组织的 PingCode,可以作为承载需求、研发协作、测试和交付信息的一类平台示例。重点不在于把所有工作强行搬到一个工具里,而在于确保发布关联的需求、缺陷、测试结果、版本和责任人能够相互关联。工具不能替代决策,但能减少决策所依赖的信息拼接成本。

4. 发布流程要连接业务承诺与技术事实

如果某次发布是为了兑现客户合同、降低人工处理成本或满足合规要求,发布目标就不能只写成“完成某模块上线”。应将目标拆成可验证的业务结果,例如目标客户覆盖范围、流程处理时长、关键操作成功率或合规检查结果。

这并不意味着每次发布都要证明收入增长。部分发布的目标是降低风险、修复故障或完成基础设施升级。关键是把“为什么做”和“怎么判定完成”写清楚,避免技术完成被误认为业务价值已实现。

发布流程与规范:管理层发布管理协同管理关键指标

三、常见误区:流程看起来严格,风险却没有被管住

1. 误区一:审批越多,发布越安全

审批人数增加,不会自动带来风险下降。如果审批人看到的是同一段模糊描述,或者没有足够时间检查证据,多一层审批只会增加等待时间。更麻烦的是,审批链越长,越容易出现“别人已经看过”的责任稀释。

我更关注审批是否改变了决策质量:审批人是否掌握独立信息,是否有明确的否决条件,是否能提出具体补充证据。如果某一审批节点既没有独立判断,也没有明确责任,它大概率只是流程装饰。

2. 误区二:把所有发布套用同一套规范

普通文案修正和核心结算逻辑变更,不应要求相同的审批路径。前者可能具备低影响、快速回退和充分自动化验证;后者可能跨越多个服务、涉及财务数据和客户权益。统一流程看似公平,却往往让低风险变更太慢、高风险变更又缺少针对性检查。

更可行的做法是统一最低要求,再按风险等级增加控制项。最低要求包括负责人、变更内容、验证结果、发布窗口和失败处理方式;高风险发布再增加专项评审、业务见证、分阶段放量和管理层授权。

3. 误区三:只看发布成功率,不看失败代价

发布成功率可以作为观察项,但不适合单独作为绩效目标。团队可能为了提高成功率而减少发布频次,把失败定义得更窄,或将问题留到发布后才登记。更重要的是,不同发布的风险暴露不一样:一次内部工具小版本与一次核心交易系统变更,不能仅以“成功或失败”平权计算。

应同时看变更失败率、故障影响时长、受影响业务范围、平均恢复时间和未达成业务目标的比例。把多个指标放在一起,才有机会区分“频繁小步且容易恢复”与“低频大批量、每次都难以回退”这两种完全不同的发布能力。

4. 误区四:把回退方案写成一句“必要时回滚”

“必要时回滚”没有回答谁判断必要、回退需要多久、哪些数据可以恢复、回退后如何核对一致性。对有状态服务、数据结构变更或外部依赖来说,代码回退并不等于业务状态恢复。若发布过程中产生了不可逆数据,回滚方案还可能造成二次风险。

回退设计必须写明触发信号、执行权限、操作顺序、预估恢复时间和回退后的核验步骤。无法直接回退的变更,应考虑兼容性设计、双写校验、渐进迁移或前向修复,并把这些限制提前提交给决策者。

5. 误区五:会议召开了,就代表团队已经协同

会议只能提供讨论机会,不能自动形成可执行的共识。若会后没有记录决策、责任人、时限和升级路径,团队很可能在不同频道里重复讨论同一个问题。管理层尤其要防止“会上同意”被理解为“所有风险已经接受”。

每次发布评审结束时,最好留下三类结果:已批准的范围、仍未解决的问题、触发重新评审的条件。这样,即使人员轮换或时间延后,新的执行人也能知道决策当时依赖了什么前提。

表面做法 潜在问题 更有效的替代方式
所有发布都经过多级审批 低风险变更排队,高风险审查被流程噪声淹没 先统一最低门槛,再按风险分层授权
以一次部署成功作为完成标准 业务尚未验证,客户沟通和数据核验可能缺失 分别记录部署、开放、业务确认三个状态
只追踪年度故障次数 无法判断影响规模、恢复能力和发布暴露量 结合变更失败、影响时长、恢复时间与业务结果分析
回退方案写“回滚即可” 忽视数据一致性、依赖顺序和不可逆变更 列出触发条件、执行人、步骤和验证证据

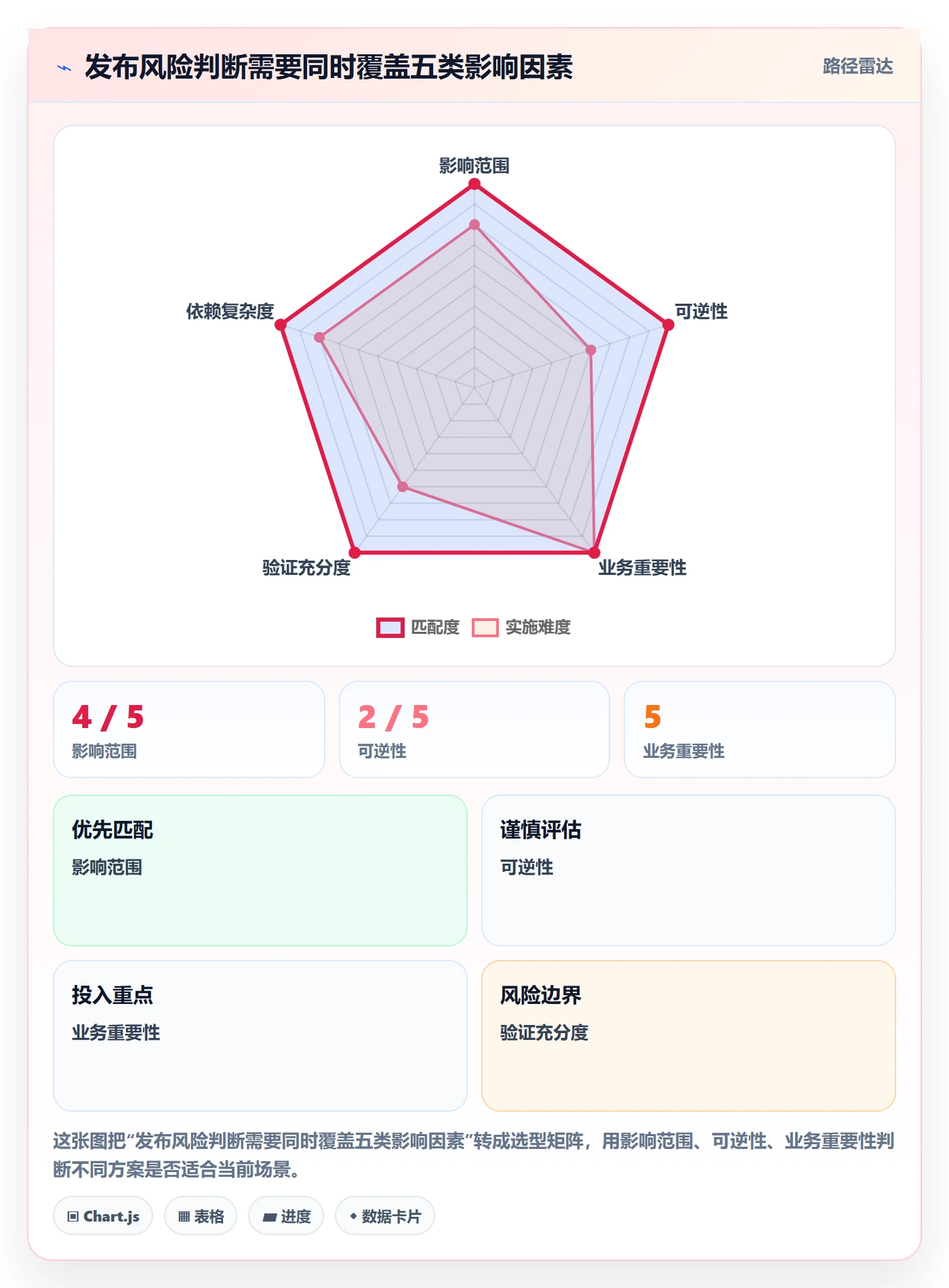

四、专业判断逻辑:怎样设计风险分级和协同规则

1. 风险分级不能只看“改了多少代码”

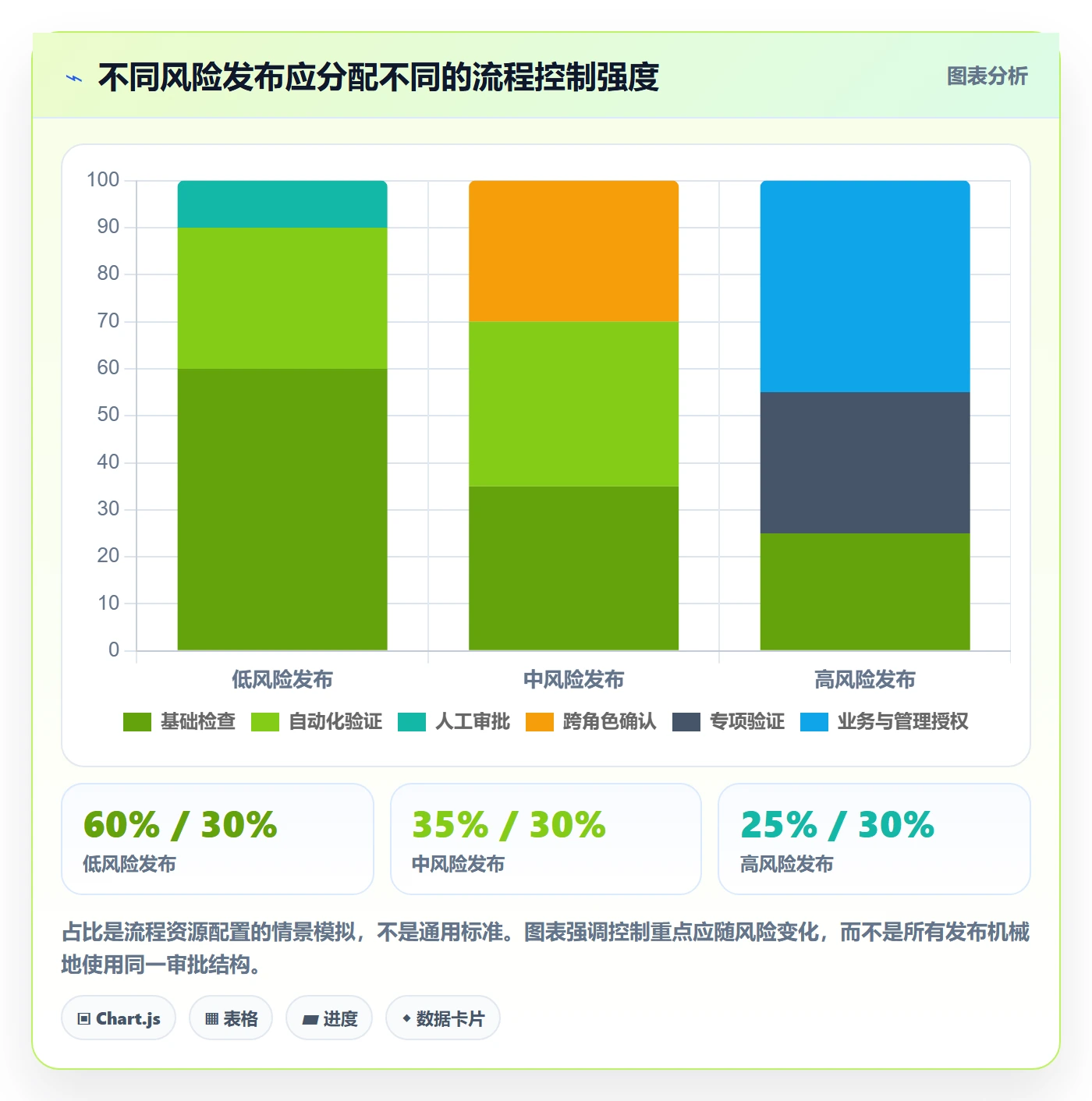

代码量对发布风险的解释力有限。一个很小的权限配置改动,可能影响大量用户;一项较大的内部重构,如果完全不改变外部行为且可快速回退,风险未必更高。我建议至少从影响范围、可逆性、业务重要性、验证充分度和依赖复杂度五个维度判断。

分级不是为了给项目贴标签,而是为了决定控制措施。组织可以用低、中、高三档起步,避免一开始就设计过细的评分体系。若不同团队对同一类变更的判断差异很大,再根据复盘结果细化规则。

判断维度 低风险信号 需要升级的信号 可配套的控制措施
影响范围 内部用户、小批量对象 全量客户、关键业务链路 分批放量、限定影响面
可逆性 开关可关闭,数据可恢复 数据变更不可逆或恢复复杂 迁移演练、前向修复预案
业务重要性 非关键时段可延后 涉及交易、合规或合同承诺 业务负责人见证、窗口管控
验证充分度 自动化覆盖充分,有可比基线 依赖人工抽检或测试环境偏差大 增加现场验证和监控时长
依赖复杂度 单一服务,依赖稳定 跨系统、跨团队或第三方依赖 联合排期、明确协调负责人

2. 风险级别应映射到权限,不只是映射到表单

风险分级只有影响谁能决策、需要什么证据、何时可以继续,才有实际意义。低风险发布可由服务负责人按标准流程执行;中风险发布需要业务或运维代表确认关键条件;高风险发布则应明确授权人、停止发布权限和应急指挥关系。

权限边界要同时规定“谁能批准”和“谁能叫停”。很多组织写清了批准人,却没有授权一线人员在指标异常时暂停灰度。结果是团队明明看到告警,也担心越级决策而继续观察,错过最容易止损的时间点。

3. 决策包要短,但证据要能追溯

管理层不需要阅读每份测试用例,但需要看到结论背后的证据路径。发布决策包可以采用一页摘要,链接到详细记录。摘要应包括目标、风险等级、影响范围、当前阻塞项、放行条件、回退条件、责任人和监控窗口。

这里的关键取舍是“摘要可读、证据可查”。如果把所有细节塞进审批页面,管理者很难抓住关键;如果只有结论没有来源,事后又无法复核。通过关联版本、需求、缺陷、测试报告和运行看板,团队既能保持摘要简洁,也能在需要时还原上下文。

4. 发布状态要拆开,避免一个“完成”覆盖全流程

我建议至少区分准备完成、技术部署完成、功能开放、业务验证完成和观察期结束。对于需要灰度或客户确认的发布,技术部署只是中间状态,不能提前标记为业务完成。状态拆分能帮助管理层判断当前还剩哪些风险,而不是只看到一个颜色或一个百分比。

在支持多团队协作的平台中,状态和责任关系应尽量通过工作流、版本关联和任务分派体现,而不是依靠个人维护一份汇总表。以 PingCode 这类项目管理平台为例,团队可把需求、测试、缺陷和版本关联起来,再根据组织实际保留必要的发布审批与运维信息;如果只是把旧表单原样搬进系统,协同效率不会自然提升。

发布流程与规范:管理层发布管理协同管理关键指标

五、案例与数据观察:一个高风险版本如何从“等审批”变成可控放量

1. 案例背景:问题不是审批慢,而是团队不知道该等什么

以下为情景模拟案例:一家拥有约 300 名员工的企业准备调整订单处理链路,涉及订单服务、数据同步和客服工作台。业务团队希望在季度活动前完成上线,研发担心异常订单无法快速恢复,客服团队则要求提前拿到客户解释口径。

最初的讨论集中在“谁批准”上:产品负责人要求尽快发布,技术负责人要求等测试结束,运营负责人担心客户沟通准备不足。真正缺少的不是更多审批人,而是明确的放行条件:测试结果达到什么标准、灰度覆盖多少、何种异常需要停止、客服何时可以按新流程处理。

2. 先拆分发布范围,再为每一步设置证据

团队没有把整个版本作为一个不可拆分的“大上线”,而是分成预发布检查、内部验证、小比例客户灰度、扩大覆盖和全量开放五个阶段。每一步都有独立观察窗口和停止条件。这样做增加了阶段性检查,但降低了一次性暴露全部用户的风险。

技术团队负责监控订单处理错误率、延迟和队列积压;业务团队抽样核对订单状态与人工处理结果;客服团队验证新话术和升级路径。管理者只在达到约定的风险门槛或发生例外情况时介入,而不是逐条审批每项技术操作。

阶段 主要动作 放行证据 停止或回退信号
预发布检查 确认依赖、配置、权限、回退步骤 检查项完成,执行人与值守人确认 关键依赖未就绪,回退路径未验证
内部验证 员工账号和测试订单验证链路 核心流程通过,数据对账无差异 订单状态不一致或关键操作失败
小比例灰度 限定客户或流量进入新链路 错误率和延迟在约定阈值内 错误率连续越线或人工积压扩大
扩大覆盖 分批增加流量和客户范围 业务抽样通过,客服准备就绪 故障影响面扩大或关键指标恶化
全量开放 完成全量切换并进入观察期 技术与业务责任人共同确认 达到预先约定的暂停条件

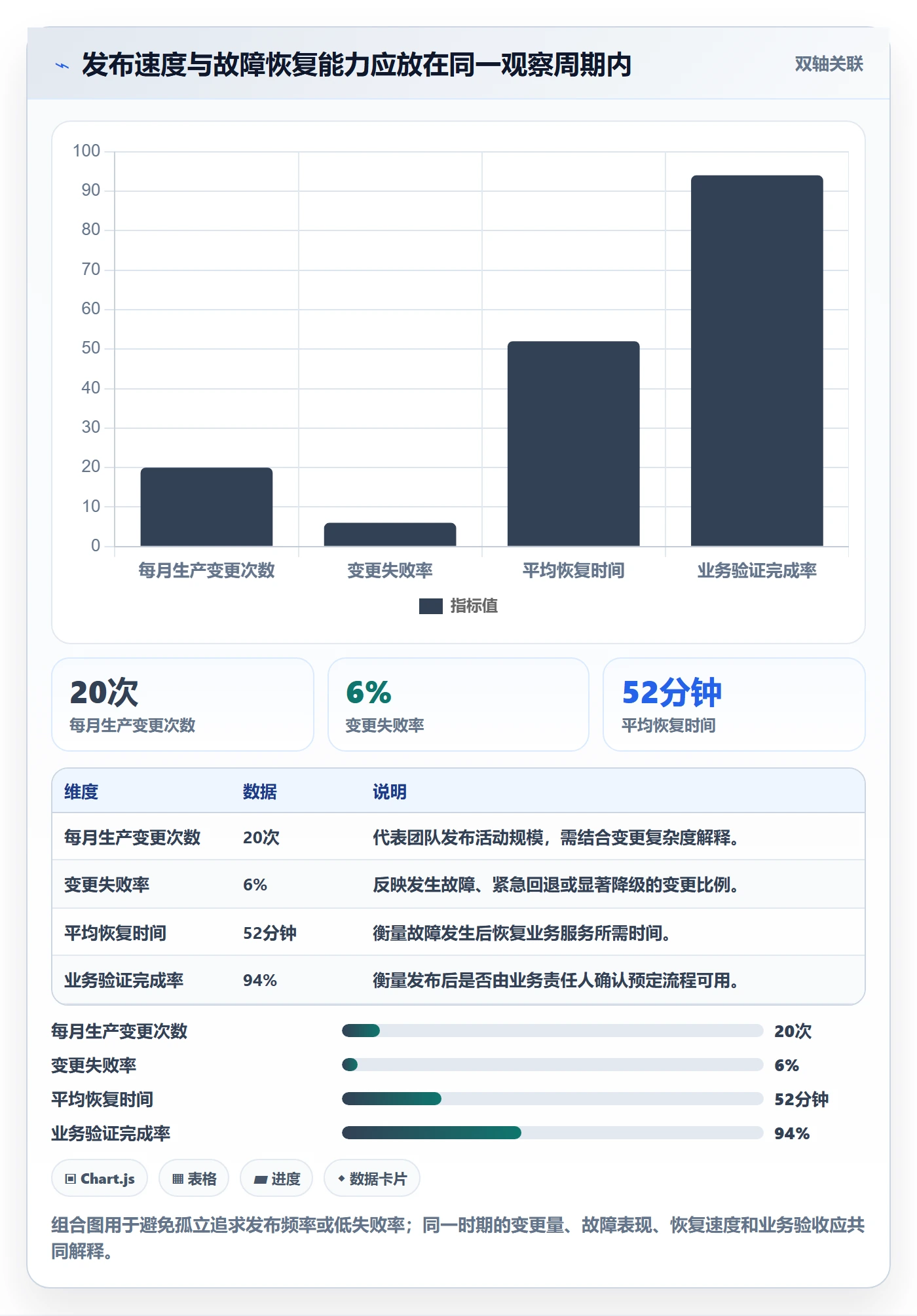

3. 用一组平衡指标判断“是否值得继续”

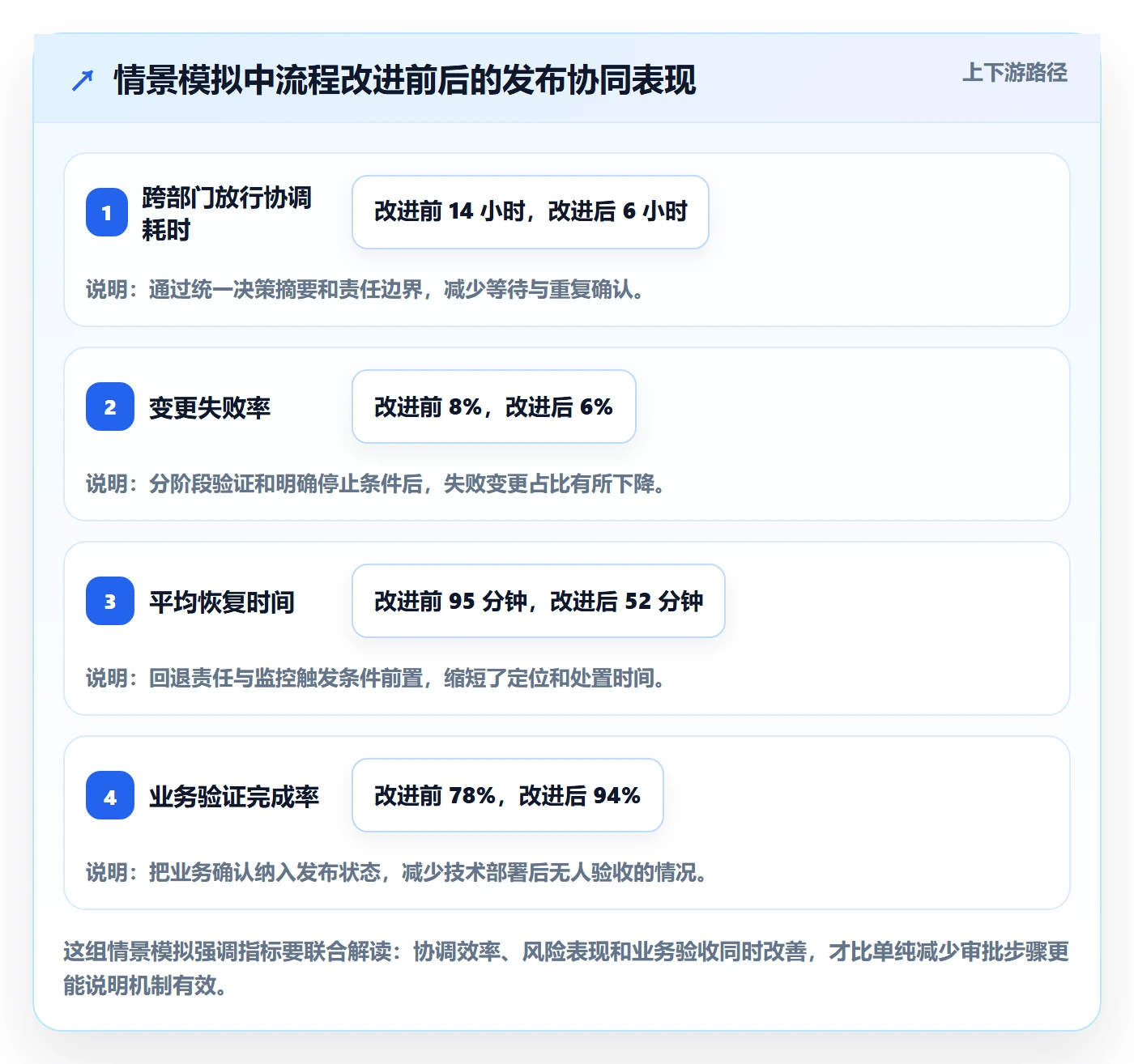

下面的数据是情景模拟,用来说明指标如何形成判断,不是任何企业的实际绩效。假设团队在旧流程下平均需要 14 小时完成一次跨部门放行协调,发布后期望将准备时间压缩,同时维持或改善故障影响控制。单看协调耗时下降并不能证明发布更安全,还要同步观察变更失败率、恢复时间和业务验证完成率。

如果协调时间大幅下降,但业务验证完成率也下降,说明流程可能只是减少了检查;如果失败率略有上升,但故障影响范围和恢复时间明显下降,组织未必应该退回到低频、大批量发布。评价发布能力要看风险是否更可控、问题是否更快暴露和恢复,而不是追求单一数字漂亮。

发布流程与规范:管理层发布管理协同管理关键指标

4. 记录例外,比掩盖例外更有管理价值

在模拟案例中,灰度阶段出现了某类订单状态延迟。团队没有把它简单归类为“发布失败”,而是记录受影响范围、发现时间、暂停判断、恢复时间和根因。管理层关注的是:团队是否按既定条件及时停下、损失是否被限制、重复发生的机制是否需要修复。

复盘结论不应只写“加强测试”。如果问题来自测试数据与真实客户状态差异,就要改进数据覆盖;如果告警出现后责任人不清楚,就要修订值守和升级路径;如果无法回退是因为数据迁移不兼容,就要把兼容性设计纳入架构规范。只有将问题映射回流程或技术控制,复盘才会改变下一次发布。

5. 建议同时观察领先指标与结果指标

结果指标告诉管理层发生了什么,领先指标帮助团队提前发现风险。比如,平均恢复时间属于结果观察;回退演练完成率、发布前验证覆盖情况、未关闭高风险缺陷数量,则能帮助判断风险是否正在累积。

但领先指标也可能被“做数字”。测试用例数量增加,不代表关键路径覆盖变好;演练完成次数增加,不代表回退脚本真的可用。因此每个指标都要有业务定义、统计口径、数据来源和可抽查样本,必要时用抽样复核防止组织只优化表面记录。

六、关键指标:管理层看什么,团队每天看什么

1. 把指标分成四类,避免一个仪表盘管所有问题

发布指标可以分为效率、可靠性、恢复能力和业务结果四类。管理层不必在每次例会上逐项读取所有数值,但要能够看到趋势、异常和需要决策的事项。团队则应能从指标回到具体变更,找到哪类流程或技术环节造成了偏差。

指标类别 代表指标 管理用途 常见误读
效率 从准备就绪到放行的等待时间、计划变更按期完成率 识别排队、依赖和审批瓶颈 耗时下降就等于效率提高
可靠性 变更失败率、发布相关故障比例、受影响范围 判断发布引入风险的频率和规模 把所有故障都归到发布,忽略系统基线
恢复能力 平均恢复时间、回退成功率、故障发现时间 判断组织能否快速止损 只统计恢复时间,不统计恢复后的数据正确性
业务结果 业务验收完成率、目标流程时长变化、客户影响 确认发布是否兑现目的 把功能部署成功等同于价值实现

2. 变更失败率需要固定口径

一个可讨论的口径是:在统计周期内,导致生产故障、紧急回退、热修复或显著业务降级的变更数,除以同期生产变更总数。具体哪些事件纳入分子,要由组织统一约定,并在口径变更时保留历史说明。

口径不宜脱离业务情境机械比较。发布频率高的团队可能暴露更多小问题,但也可能更快发现和修复;发布频率低的团队则可能把多项变更打包,单次事故影响更大。管理层应同时观察变更量、失败影响和恢复表现,避免把单一比例当作团队能力排名。

3. 恢复时间要拆出发现、决策和执行

平均恢复时间长,不一定是执行回退慢。可能是告警发现迟、影响判断耗时、等待授权过久,也可能是恢复后还需要核对数据。建议将总时间拆为故障发现、影响确认、停止决策、恢复执行和业务核验几个区段,找出真正的等待点。

如果问题集中在等待决策,就要调整授权和升级路径;如果集中在恢复执行,就要做演练和自动化;如果集中在核验,就要准备对账指标和业务抽样规则。只有拆解过程,指标才会指导行动,而不是变成复盘会上一个没有解释力的平均数。

4. 指标不能诱导组织把风险藏起来

当失败率直接关联个人绩效,团队可能倾向于把异常定义为“非发布问题”;当按期率是唯一目标,风险较大的发布也可能被催着赶窗口;当审批耗时被持续压低,团队可能减少必要的业务确认。指标应服务于学习和决策,不应让团队为了达标而牺牲透明度。

比较稳妥的方式是把指标用于发现趋势和确定改进优先级,同时设置反向检查。例如,减少审批时间时同步观察验证完成率;提高发布频率时同步观察受影响范围和恢复时间;降低失败率时抽样检查问题是否被完整登记。

发布流程与规范:管理层发布管理协同管理关键指标

七、行动建议:按组织阶段建立能落地的发布规范

1. 流程尚未统一的团队:先解决“谁负责什么”

如果发布主要靠群聊通知和个人经验推进,不要一开始就上复杂的风险评分和多级审批。先统一变更信息模板、责任人、状态定义、发布窗口和故障升级方式。目标是让每次发布都能找到最基本的事实,而不是一次性建立完美制度。

  1. 为每次生产变更指定唯一的执行负责人和业务联系人。
  2. 记录发布目标、影响范围、验证方法、窗口和回退限制。
  3. 区分技术部署、功能开放、业务验证和观察期结束。
  4. 复盘最近数次异常,找出最常见的等待和信息缺口。
  5. 每月调整一项规则,避免制度一次变更过多、团队无法执行。

2. 发布量增加的团队:用分级机制替代“一刀切审批”

当发布频率提高、并行项目增多时,最先需要解决的是排队和交接。可以设定低、中、高风险路径,并让常规低风险变更在满足自动化条件后由团队授权放行。管理层将注意力放在例外、高风险和跨部门依赖上,减少对常规操作的重复确认。

分级规则应先用真实变更做试运行。抽取一段时间内的发布记录,让研发、测试、运维和业务负责人共同判断哪些应该进入高风险路径,再比较不同团队之间的分歧。若“高风险”被过度使用,说明定义过宽;若高影响故障仍频繁通过低风险路径,说明规则漏掉了关键条件。

3. 跨部门依赖复杂的组织:把接口责任写进发布计划

多系统发布经常不是单一团队能独立完成。计划中应明确依赖团队、交付前置条件、联调窗口、冲突处理人和顺序。若依赖方不能按期就绪,负责人要能决定延后、降级发布或采用兼容方案,而不是让每个团队分别等待。

对于中大型组织,可以借助 PingCode 等项目管理平台,把需求、测试、缺陷、版本和责任关系关联起来,减少管理者通过多份表格拼装状态的成本。引入工具前,先统一字段含义、权限和状态流转;如果团队对“发布完成”都没有共识,工具只会让不一致的数据更快传播。

4. 高风险发布:把“可停、可恢复、可解释”作为准入条件

涉及核心交易、重要数据、客户权限、监管要求或广泛用户影响的变更,应先确认三件事:异常能否及时发现,授权人能否及时停止,系统或业务能否恢复到可接受状态。若其中任一项没有答案,不应把“审批通过”当作风险已经消失。

  • 为关键指标设定预警值和停止值,并明确观察窗口。
  • 安排发布负责人、技术值守人和业务确认人,避免角色空缺。
  • 对数据迁移、权限变化和外部依赖进行专项验证。
  • 在发布前演练回退或前向修复流程,确认操作权限可用。
  • 规定异常升级的联络顺序和管理层介入条件。

5. 发布成熟度较高的团队:关注业务价值和系统性风险

当自动化部署、监控和回退能力已经稳定,继续增加审批环节通常收益有限。团队可以把注意力转向发布是否兑现业务目标、平台风险是否集中、变更是否过度耦合、技术债务是否让恢复越来越困难。

这时管理层应定期观察跨团队指标,而不只看单个项目的发布状态。例如,多个产品线是否同时依赖同一服务;关键窗口是否有过多高风险变更;失败是否集中在某类数据迁移;回退能力是否随着系统复杂度下降。这样的治理更接近经营风险管理,而不是版本排期管理。

八、不同情况下的取舍:没有一种发布机制适合所有组织

1. 速度与控制之间,按风险承受能力划边界

快速发布的优势是尽早获得反馈、缩小单次变更范围;代价是组织需要更成熟的自动化测试、监控和恢复能力。严格控制可以降低某些未经验证变更进入生产的机会,但审批等待会拉长反馈周期,也可能把多项变更积累成一次更大的风险暴露。

因此,不应问“我们要快还是要稳”,而要问“什么风险可以通过自动化和小范围放量控制,什么风险必须由业务负责人接受”。对可逆变更,优先增加监控和渐进放量;对不可逆或影响重大变更,优先增加验证、演练和授权要求。

2. 统一规范与团队自治之间,要统一底线而非所有做法

集团层面适合统一最低要求、指标口径、升级机制和审计记录;具体团队则应根据技术架构和业务节奏设计执行细节。若总部要求每个团队使用完全相同的流水线和窗口,可能压制业务差异;若完全放任各团队自定规则,又会让管理层无法比较风险和能力。

适合统一的是不可妥协的底线:负责人、验证证据、风险判断、停止权限和结果记录。可以差异化的是工具、自动化实现、窗口安排和特定业务验证方式。这样既保留治理一致性,也允许团队在合规范围内改进效率。

3. 集中管理与分布式授权之间,要明确例外升级机制

集中管理有利于跨系统协调、窗口冲突处理和风险全局可见,但容易形成队列;分布式授权能提高响应速度,却可能导致各团队对风险口径理解不一致。比较可行的折中方式是常规发布分布式执行,高风险和跨部门发布集中协调。

关键是把升级条件写得足够具体。例如,涉及某类核心数据、影响超过约定用户范围、需要在不可逆迁移前切换、依赖团队未完成验证,都应触发升级评审。不要只写“重大情况上报”,因为不同人会对“重大”作出不同解释。

4. 自动化与人工判断之间,要按可重复程度分工

重复、稳定、规则明确的检查适合自动化,例如依赖检查、测试结果汇总、部署状态和阈值告警。涉及业务影响判断、特殊客户承诺和跨系统权衡的事项,则需要人工决策。自动化可以降低遗漏,不应把不清楚的规则快速固化成机器的确定性输出。

在引入自动审批前,先确认数据质量和异常处理路径。如果发布信息经常缺失,自动化可能把错误信息当成完整依据;如果告警阈值未经校准,自动化可能频繁误报,最终让团队忽视真正的风险信号。

发布流程与规范:管理层发布管理协同管理关键指标

九、结尾:把发布流程做成组织的风险记忆

1. 发布管理真正要积累的是可复用的判断能力

一套好的发布规范,不是让每个人都记住更多表单,而是让组织逐渐知道:哪些变更可以自主放行,哪些信号必须停止,哪些风险需要管理层接受,哪些问题应该通过工程改造消除。它的价值不是让每次发布看起来毫无波折,而是让异常更早出现、影响更小、恢复更快,且下一次不再重复同一种失误。

我最看重的判断标准是:如果核心负责人临时离开,团队是否仍能说清发布状态、风险边界和下一步动作;如果发生异常,是否能在几分钟内找到停止权限、影响范围和恢复方案。若答案是否定的,缺的就不是一张更复杂的审批表,而是组织没有把经验沉淀成规则与证据。

2. 下一步从最近一次发布复盘开始

不要先写一套宏大的发布制度。先选最近一次跨团队发布,复盘从需求提出到业务验收的全过程,标出每次等待、信息重复、职责交叉和险些失控的节点。然后只修改最影响风险或周期的一项规则。

  1. 抽取最近 10 至 20 次生产变更,按影响范围和可逆性粗分风险级别。
  2. 统计协调耗时、变更失败、恢复时间和业务验证完成情况,并统一口径。
  3. 选出最常见的一个协同断点,明确责任人、交接条件和升级规则。
  4. 试运行一个发布周期,抽查数据和决策记录,确认规则没有制造新的瓶颈。
  5. 根据实际异常调整流程,再决定是否引入更细的自动化和管理视图。

发布管理的专业性,不体现在审批链有多长,而体现在风险被谁看见、用什么证据判断、何时能够止损,以及发布结果有没有真正回到业务目标上。

常见问题解答(FAQ)

1. 发布流程中,管理层应该在哪些节点参与,而不是逐项审批?

我负责的团队每次发布都要等管理层逐条确认,结果小问题也会卡住上线。我想知道管理层究竟该看哪些信息,才能既控制风险,又不替项目团队做日常决策?

建议管理层参与三个决策节点:发布窗口确认、重大风险升级、发布后复盘;需求拆分、测试执行和常规缺陷处理由团队按授权流程完成。发布评审时重点看范围变更、未关闭高优先级缺陷、回滚方案和跨部门依赖,而不是逐条检查任务。

可设定明确的升级阈值,例如存在未验证的关键业务路径、回滚演练失败,或关键依赖方尚未确认时,暂停发布并升级决策。阈值应结合业务影响制定,避免把所有风险都交给管理层判断。

2. 怎样设计发布协同流程,才能避免职责不清和临近上线互相等待?

我遇到过开发认为测试已通过、测试认为运维还没准备好,最后上线前才发现没人负责通知业务方。我想建立一套足够清楚但不繁琐的协作办法,应该如何划分角色和交接条件?

为每次发布指定一名发布负责人,并把开发、测试、运维、业务验收的交付物写成可检查的条件。例如开发提交版本和变更清单,测试给出覆盖范围及遗留缺陷,运维确认监控、备份与回滚路径,业务方确认验收结果和通知对象。交接不是发一句“已完成”,而是由下一责任人确认材料齐全。小团队可以用一张发布清单管理;

若发布频繁或依赖团队较多,再考虑用某项目管理工具自动提醒和留痕。

3. 管理层应关注哪些发布管理关键指标,才能看出流程是否真的变好?

我看到过团队用发布次数证明效率提升,但发布越多不一定越稳定,线上问题也可能被平均值掩盖。我想知道哪些指标适合放进管理看板,如何避免数字好看却没有改善实际交付?

建议同时观察交付速度、发布稳定性和恢复能力,例如计划发布准时率、变更失败率、发布后一定观察窗口内的回滚或紧急修复比例,以及平均恢复时长。不要孤立看发布次数:次数上升但失败率和恢复时长同步上升,通常说明风险控制没有跟上。可按月比较同一口径的数据,并按业务系统或发布类型分层;

样本量较小时标注数量,避免一次事故让百分比产生误导。指标用于发现流程瓶颈,不宜直接变成绩效排名。

4. 发布复盘如何从追责会议变成能推动流程改进的管理机制?

我参加过一些复盘会,大家花很多时间解释谁做了什么,最后却没有人跟进改进项。遇到发布延期或线上故障时,我该如何组织复盘,才能找到真正的流程原因并验证整改是否有效?

复盘先还原时间线和决策依据,再区分直接触发因素、流程缺口与预警失效,不把“某个人没注意”当作根因。每项改进都要有负责人、截止时间和验证方式,例如补充回滚演练后,在下一次发布中检查演练记录及实际恢复耗时。建议跟踪改进项按期完成率和重复问题发生率;

如果同类故障再次出现,应检查措施是否只增加了文档,却没有改变权限、自动化检查或交接条件。

核心关键词

读者评论

罗
罗亦辰

我们以前把“部署完成”直接当上线完成,后来客服经常比技术团队更早发现功能还没开放。拆分状态确实有用,但最好也明确每个状态由谁确认,否则只是看板上的名称变多了。

潘
潘亦辰

风险分级落地时,最难的是跨团队对“高风险”的判断一致。涉及数据迁移的变更尤其如此,代码能回退不代表数据能恢复,迁移演练和回退后的核验最好明确到责任人。

史
史可欣

指标不宜只看故障率,这点很认同。不过业务目标有时需要较长时间才能验证,若把结果都压到单次发布复盘里,容易误判效果;可以区分发布后的即时健康指标和阶段性业务指标。

文章包含AI辅助创作:发布流程与规范:管理层发布管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/601042

赞 (0)
飞飞飞飞
回滚最佳实践:管理层发布管理协同管理,常见问题
上一篇 1小时前
发布管理如何做好发布记录?管理层协同管理与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
