发布管理上线计划最容易失真的地方,不是日期排得不够细,而是管理层看到“计划按时完成”,却不知道这次上线究竟降低了多少风险、占用了多少资源,以及上线后业务是否真的受益。我的判断是:一份可执行的上线计划,必须同时回答三件事,哪些变更可以发布、什么条件下可以继续、出现什么信号必须停止或回滚。缺少其中任何一项,计划表都可能只是把不确定性排成了日历。
一、核心结论:上线计划不是排期表,而是决策系统
1. 管理层需要看到的不是“做了什么”,而是“风险如何变化”
上线管理常被简化成需求评审、开发完成、测试通过、发布上线几个阶段。这个结构能帮助团队理解工作顺序,却不足以支持管理层决策。管理层需要知道:上线范围是否受控,关键依赖是否已经验证,失败时能否恢复,以及上线后哪些业务指标能证明结果。
因此,我建议把上线计划拆成三个相互关联的视图。第一是执行视图,说明负责人、时间、依赖和交付物;第二是风险视图,说明失败模式、影响范围、监测方式和应对动作;第三是经营视图,说明投入、收益假设、目标指标和复盘结论。
计划的质量不由任务数量决定,而由关键决策是否有明确依据决定。如果管理层必须临时追问“谁能叫停”“回滚要多久”“客户受影响后谁负责”,说明计划中的治理信息还没有补齐。
2. 一份可用的上线计划至少要有六项内容
- 上线目标:用业务结果描述本次发布要解决的问题,而不是只列功能名称。
- 上线范围:明确功能、服务、客户群、区域、数据迁移和外部依赖。
- 准入条件:列出测试、容量、安全、数据校验和业务验收的门槛。
- 执行步骤:按依赖关系安排发布前、发布中、发布后动作,并注明责任人和完成证据。
- 监控与止损:定义观测指标、阈值、观察时长、决策人和回滚条件。
- 复盘闭环:对照上线目标,记录实际结果、偏差原因和后续改进责任。
这六项并不意味着每次上线都要写成大型项目文档。低风险的文案更新可以使用轻量清单;涉及数据迁移、核心交易链路、多个系统协同的发布,则需要更严格的变更审查和分阶段验证。
3. 管理层数据要形成“投入,过程,结果,风险”的链条
只看发布成功率容易掩盖问题:团队可能通过延期或缩小范围提高成功率;只看按期率,也可能奖励了过度乐观的估算。更实用的管理视图应当把计划偏差、变更风险、运行质量和业务结果连在一起。
| 分析层 | 要回答的问题 | 建议观察的数据 |
|---|---|---|
| 投入 | 上线消耗了多少资源? | 跨团队人天、加班时长、发布窗口占用、外部依赖等待时间 |
| 过程 | 计划是否可执行? | 关键任务按期率、阻塞时间、范围变更次数、准入项通过率 |
| 结果 | 系统和业务是否达到目标? | 错误率、延迟、工单量、转化率、业务处理时长 |
| 风险 | 失败能否及时发现并止损? | 告警发现时间、决策时间、回滚耗时、影响用户数 |
这些指标并非越多越好。管理层首页可以控制在五到八个核心指标,其他信息用于下钻。指标必须有定义、口径、数据来源和责任人,否则同一个“按期率”可能在不同团队里代表完全不同的事情。

二、背景与真实场景:为什么上线计划常在临门一脚失效

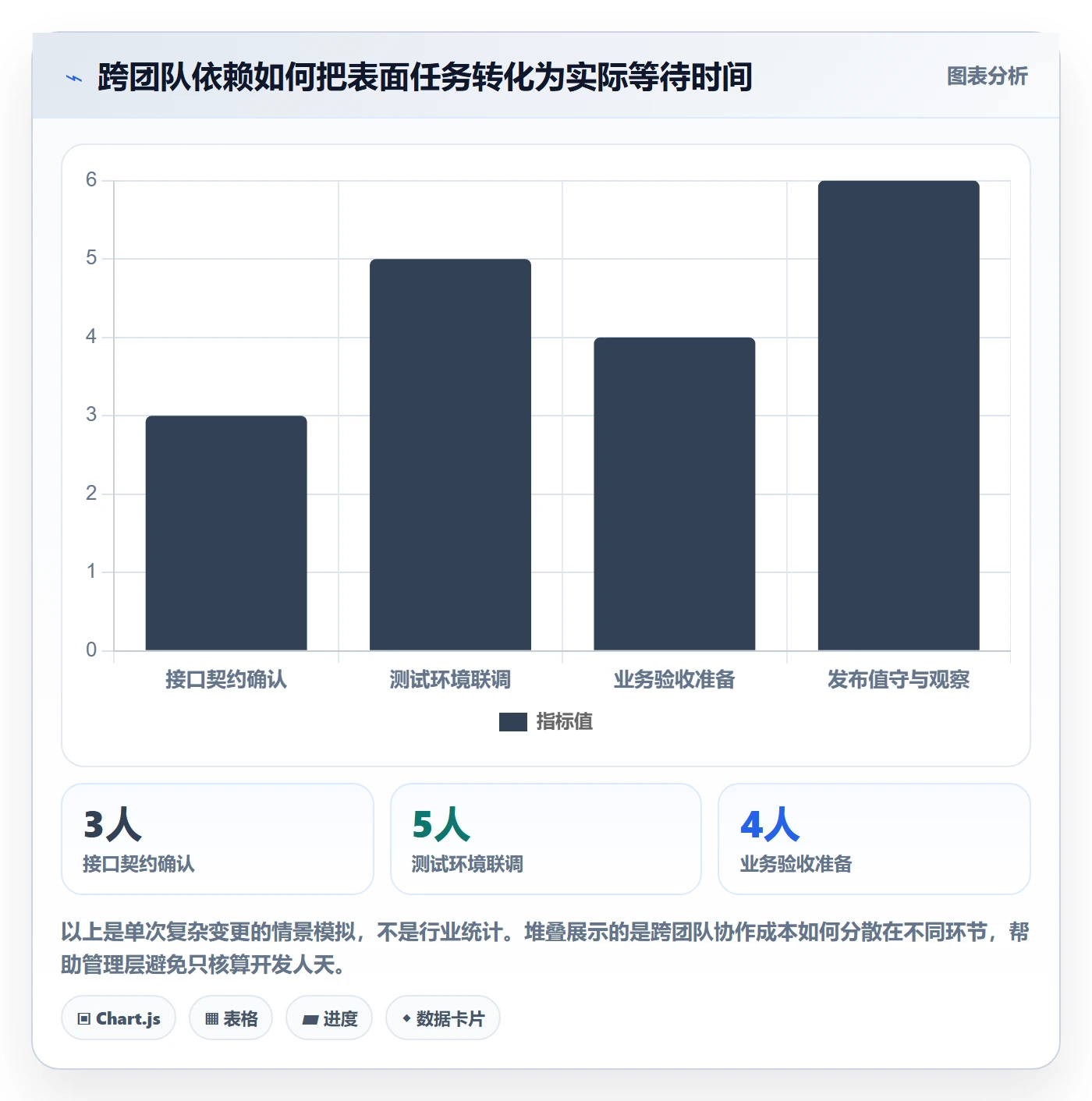

1. 多团队协作时,风险往往藏在团队边界之间
在单一团队、单一服务的低风险发布中,主要挑战通常是任务是否按序完成。但在中大型组织里,一次上线可能同时涉及产品、研发、测试、运维、安全、数据、客服和业务负责人。每个团队自己的任务看起来都已完成,跨团队的前置条件却未必成立。
例如,应用代码已经部署,数据脚本也已通过本地校验,但新旧版本对同一字段的解释不同;又或者新功能已经开放,客服还没有拿到故障话术,业务团队也不清楚出现异常时怎样处理。问题并非“没人干活”,而是每个人的完成定义不同。
跨团队上线最需要管理的不是任务总量,而是接口与依赖。计划应当把“谁交付什么给谁、对方用什么证据确认、未通过时如何处理”写清楚。
2. 上线计划应从业务变化倒推,而不是从开发完成日正推
“开发预计周五完成”不是上线策略。业务变化可能影响用户操作、财务核算、权限边界、数据口径或外部合作方。如果从开发日期开始倒推,团队很容易把容量验证、业务验收、客服准备和监控配置压缩成形式化勾选。
更稳妥的方式是先定义期望结果和不可接受的后果,再反推上线窗口、观察期、灰度对象、回滚方式及准入条件。比如,新流程希望减少人工处理时间,但如果错误提交会造成账务影响,计划就必须先定义错误数据的识别和修复办法,而不仅是观察页面是否打开。
3. 上线管理的难点会随组织规模和系统耦合度变化
对于一百人以上的研发组织,多个产品线、公共组件和共享平台之间通常存在发布依赖。规模增长后,单纯依赖群聊和个人记忆会越来越脆弱:负责人休假、计划改期、审批遗漏,都可能让某项关键动作失去可见性。
这不代表每个组织都必须引入复杂的平台。工具是否值得采用,应看它能否让变更、需求、测试、发布、风险和复盘共享可信信息,而不是看功能清单有多长。面向中大型企业和百人以上团队的 PingCode,可以作为统一管理需求、研发协同和发布过程的一种选择;具体是否适合,仍需验证其流程配置、权限模型、集成能力和审计要求能否匹配组织实际。
4. 发布窗口背后是业务约束,不只是技术偏好
有些系统必须在业务低峰发布,有些组织受结算周期、监管要求或合作方窗口限制,还有一些产品需要配合市场活动。计划若只从工程团队角度挑选“大家方便的时间”,可能与业务可恢复性相冲突。
发布窗口评估至少要考虑用户活跃时段、数据处理周期、值守能力、第三方支持时段和回滚所需时间。对无法快速回滚的变更,低峰时段也未必安全,因为现场可调用的业务人员和外部支持可能不足。

三、常见误区:看起来有计划,实际上没有决策能力
1. 把任务排满,误认为计划已经可执行
计划表中每行都有负责人和日期,不代表团队已经知道怎样完成。若“测试完成”没有测试范围、环境版本和通过标准,“业务验收”没有验收人和数据证据,那么日期只是承诺,不是控制点。
我会优先检查关键任务是否具备四个信息:输入是什么、完成证据是什么、谁有权判定完成、失败后会阻塞什么。四项中缺少两项以上,就不应把它当作可靠里程碑。
2. 把测试通过当作可以上线的充分条件
测试通过只能说明在既定范围、环境和用例下满足了某些条件。它未必证明真实负载可承受,未必覆盖权限边界,也未必证明数据迁移能在生产规模下安全执行。
发布准入应与变更类型相匹配。涉及数据结构的变更,要关注备份、兼容和恢复演练;涉及高流量链路的变更,要关注容量和降级策略;涉及权限或敏感数据的变更,要确认安全审查和审计记录。
3. 用一个综合成功率掩盖不同风险类型
把所有发布归成一个“成功/失败”比例,容易产生错误比较。配置调整、文案更新和核心数据库迁移的风险差异很大,发布频率也不同。综合比例上升,可能只是低风险发布增多,并不意味着高风险变更更加可靠。
建议按风险等级和变更类型分层观察。管理层既看整体趋势,也要看到高影响变更的失败率、回滚耗时和影响范围。否则,低风险事项的数量优势会掩盖关键系统的脆弱性。
4. 只有回滚按钮,没有回滚方案
回滚并不总是按一个按钮就能恢复。应用版本可以回退,数据库结构、已发送通知、外部订单和用户已执行的动作未必能逆转。计划如果只写“异常则回滚”,却没有说明数据如何处理、状态如何对账、谁批准恢复,就没有真正定义止损。
对于不可逆或难逆变更,可以采用向前修复、兼容双写、分批迁移、功能开关或人工补偿等方案。选择哪一种,要根据恢复速度、数据一致性要求和业务影响决定。
5. 把上线后没有告警,理解为系统稳定
告警是监测系统对已定义信号的响应,不等于用户没有问题。监控缺少关键业务指标时,技术层面正常也可能意味着用户无法完成任务;告警阈值设得过宽,故障可能直到客服收到投诉才被发现。
计划应当把技术指标和业务信号配对,例如错误率与关键流程完成率、服务延迟与用户操作放弃率、任务队列长度与业务积压量。上线观察要覆盖足够的业务周期,而不仅是部署后的几分钟。

四、专业判断逻辑:从变更分类到上线决策
1. 先按影响和可恢复性分级,不要只按开发工作量分级
开发工作量小,并不代表发布风险低。一行权限配置可能影响大量用户;一个数据库脚本可能改变不可逆的生产数据;一个视觉调整可能对业务几乎没有影响。因此,风险分级要看影响范围、失败概率、可发现性和可恢复性。
| 风险维度 | 低风险信号 | 高风险信号 | 对应控制动作 |
|---|---|---|---|
| 影响范围 | 单一内部流程或少量用户 | 核心客户、关键交易或多个产品线 | 灰度、分区发布、业务负责人确认 |
| 数据变化 | 无生产数据写入或可重复生成 | 迁移、覆盖、跨系统同步或不可逆写入 | 备份、校验、对账和恢复演练 |
| 依赖复杂度 | 单服务、单团队、依赖稳定 | 多服务、第三方、跨团队或版本耦合 | 依赖确认、联合演练、明确冻结点 |
| 恢复能力 | 快速回退且状态可恢复 | 回退慢、数据不可逆或人工补偿复杂 | 分阶段上线、双轨运行、准备向前修复方案 |
2. 设计准入门槛:让“可以上线”成为可验证结论
准入门槛不能写成“测试充分”“风险可控”这样的主观描述。应当把条件写成可检查的证据,例如关键用例通过率、未关闭高优先级缺陷数、迁移校验结果、告警配置状态、值守人员确认和回滚演练记录。
具体阈值应根据系统基线和业务容忍度设定,不宜从其他团队直接照抄。例如,错误率的容忍区间要结合既有波动;恢复时间目标要结合服务等级和业务损失;灰度比例要考虑样本规模是否足以发现异常。

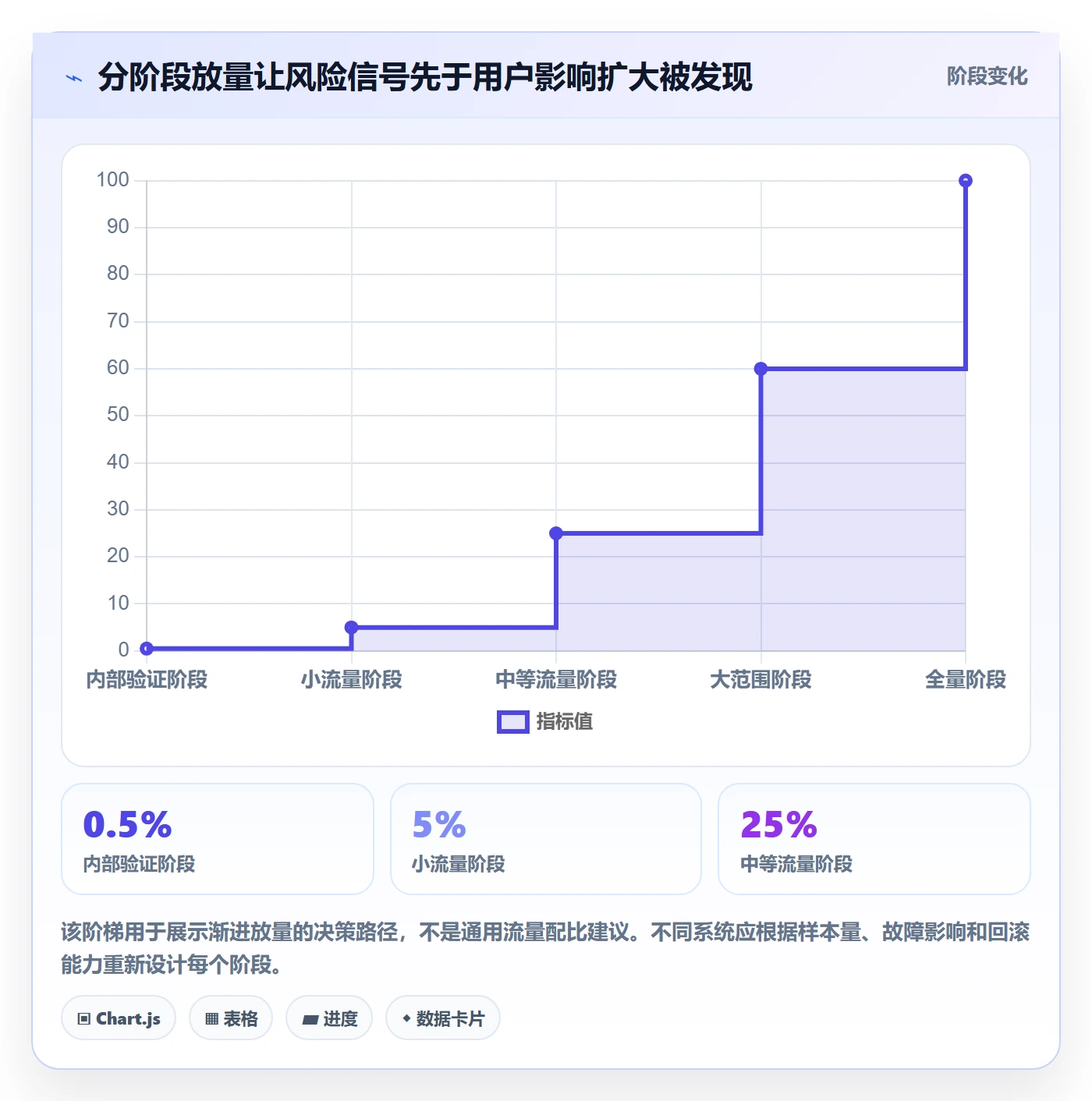

3. 把发布过程分成可暂停的阶段
一次风险较高的发布不应只有“开始”和“完成”两个状态。合理的阶段切分让团队能够在影响扩大之前观察证据,并决定继续、暂停、回滚或向前修复。
- 发布前确认:核对版本、配置、依赖、变更清单、备份、监控、值守和业务通知。
- 小范围验证:先对内部用户、测试租户或有限流量开放,检查关键流程和系统信号。
- 逐步扩大:按预先设定的比例或对象扩大范围,每次扩大前都确认指标和观察时长。
- 全量观察:覆盖核心业务时段,监测错误、延迟、积压、用户反馈和业务完成情况。
- 关闭与复盘:确认目标、遗留风险、支持安排和复盘负责人,再宣布变更结束。
4. 设定明确的继续、暂停与回滚规则
继续条件和停止条件应当在发布前确定。若等到现场出现异常后再讨论“多严重才算严重”,往往会因为责任不清或沉没成本而拖延止损。
停止规则可以分成技术、数据和业务三类。例如,错误率超过历史基线且持续达到预设时长,暂停扩大流量;数据校验出现无法解释的差异,停止后续迁移;关键业务流程完成率显著下降,通知业务负责人并触发恢复决策。
阈值不是用来制造精确感,而是让团队对什么时候采取行动提前达成一致。数据波动较大的系统,可使用相对基线、连续观察窗口和人工复核组合判断,而不是机械依赖一个固定数字。
5. 用管理视图减少“汇报加工”,而不是增加填表负担
管理视图应当从项目和系统的工作记录中提取信息,尽量避免让负责人在多个表格重复录入。若每次汇报都要人工重算进度、手工拼接风险和复制会议结论,数据往往在更新时滞后,最后变成管理层看一份、执行团队维护另一份。
在评估平台时,我会重点观察三个实际问题:变更与需求、测试、缺陷、发布是否能建立关联;权限和审计是否满足企业治理要求;团队能否按风险级别配置流程,而不是被单一模板限制。PingCode可用于这类协同场景的评估,但应通过真实流程试点验证,不能仅凭演示环境判断。

五、案例与数据观察:一次“按时上线”为什么仍可能是失败
1. 情景案例:内部系统更新出现了计划外业务损失
以下案例是基于常见企业发布问题整理的情景模拟,不对应某一家企业,也不代表行业统计。某中大型组织计划更新一套内部业务流程,项目团队按计划完成开发和功能测试,发布当天技术部署成功,管理周报因此标记为“按时上线”。
但上线后,部分用户提交的记录进入新旧两套处理路径,形成重复待办。告警系统没有异常,因为服务运行正常;客服收到问题后才发现,业务团队此前没有参与验收,也没有明确重复记录的处理口径。最终,团队暂停扩大使用范围,人工排查并修复积压数据。
从结果看,部署成功并不等于业务上线成功。问题至少包括三处:验收场景只覆盖单次提交,没有测试重复操作;计划没有识别新旧处理路径的状态兼容风险;管理层指标只追踪发布日期,没有追踪用户流程完成率和人工补救成本。
2. 把同一案例拆成可衡量的因果链
复盘时,我不会先问“谁漏了测试”,而会先还原因果链:哪些决策导致双路径并存,哪项验证未覆盖,什么信号本应更早发现,为什么告警没有反映业务异常,暂停和修复耗时分别是多少。这样做不是回避责任,而是避免把系统性缺口归结成个人疏忽。
假设复盘采用以下情景数据:发现问题耗时45分钟,暂停扩大范围耗时20分钟,人工核对和修复耗时18人时,影响用户约占试点范围的8%。这些数值只用于说明复盘口径,不应被引用为真实企业案例数据。真正落地时,应从事件记录、工单、监控和业务系统提取可验证数据。
3. 发布表现要看多个结果,不能只看是否回滚
有些发布没有回滚,但团队花了大量时间人工补数;有些发布触发回滚,却及时保护了用户和关键数据。若管理层把“回滚次数”当成唯一负向指标,团队可能倾向于延迟回滚、隐瞒风险,反而扩大损失。
更合理的观察方式,是同时看影响范围、发现时间、决策时间、恢复时间、人工补救成本和目标结果。回滚不是失败的同义词;在预先定义的止损规则下及时回滚,可能正是计划有效的证据。
| 观察项 | 上线前计划值 | 情景模拟实际值 | 管理解释 |
|---|---|---|---|
| 计划发布日期 | 周四晚间 | 周四晚间完成部署 | 日期按计划,不代表业务结果达成 |
| 发现异常耗时 | 目标15分钟内 | 情景模拟45分钟 | 说明业务信号未进入及时监测范围 |
| 暂停扩大范围耗时 | 目标10分钟内 | 情景模拟20分钟 | 决策权限与现场指挥机制有待明确 |
| 人工修复投入 | 预期不超过4人时 | 情景模拟18人时 | 数据处理方案和重复操作测试不足 |
| 试点用户影响比例 | 控制在3%以内 | 情景模拟约8% | 灰度范围或暂停条件未及时生效 |
4. 用DORA指标理解交付表现,但不要把基准变成排名

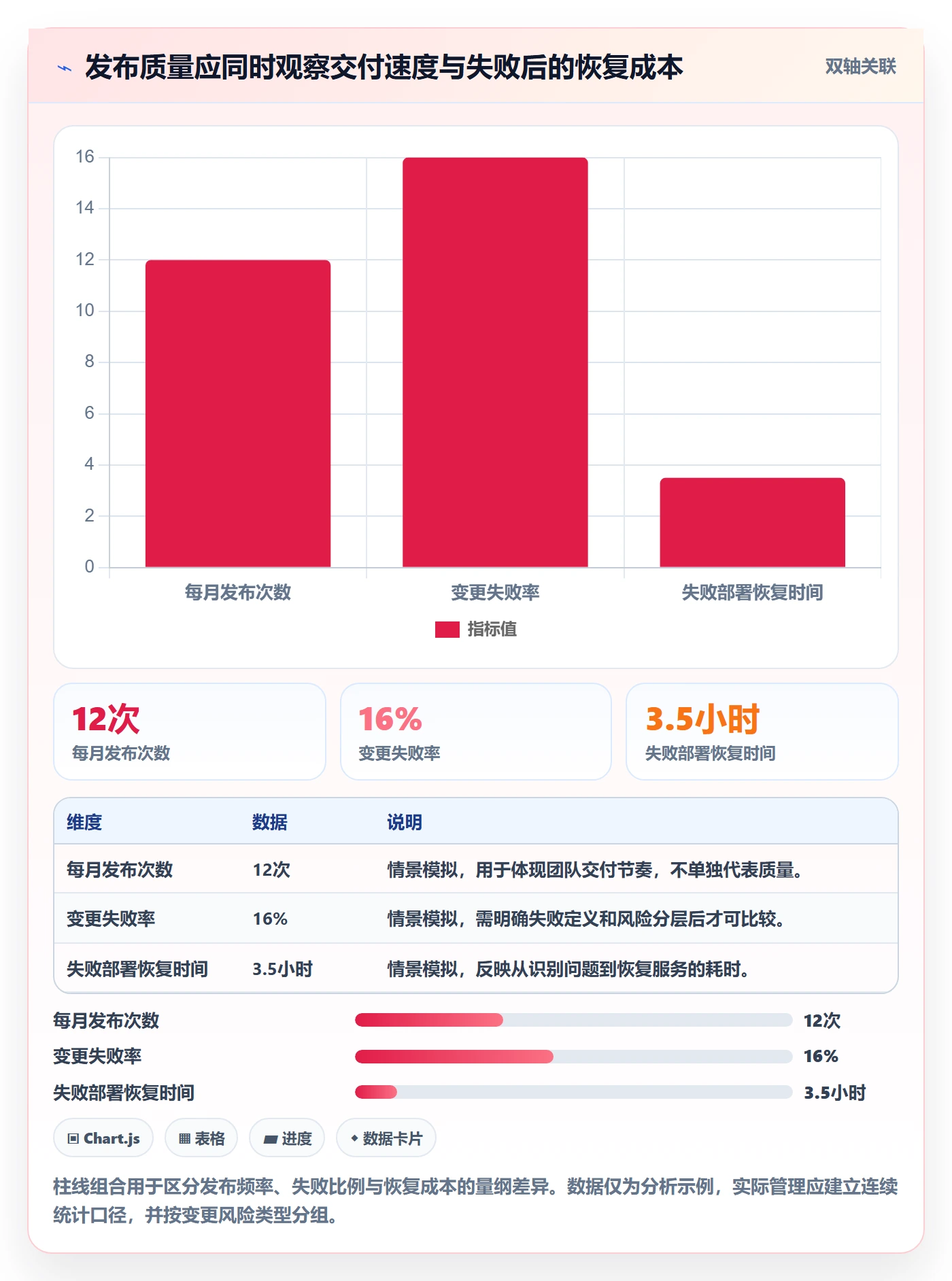

DORA研究长期关注部署频率、变更前置时间、变更失败率和失败部署恢复时间等交付表现维度。它们适合帮助组织观察交付能力的变化,但不适合脱离业务类型、系统架构和采样口径直接变成部门排行榜。
例如,部署频率提高可能来自自动化成熟,也可能只是把低风险改动拆得更细;恢复时间缩短可能说明止损能力增强,也可能是系统影响本来较小。引用这类指标时,组织应说明统计周期、变更定义、失败判定和数据来源,并结合业务影响解释。
因此,案例复盘不宜问“我们的发布频率比外部团队低多少”,而应问“在相同风险等级下,等待时间有没有缩短,变更风险是否下降,出现异常后能否更快发现和恢复”。这类问题更能指导行动。

六、落地流程:把上线计划变成团队每天能执行的机制
1. 建立变更入口和最小信息集
计划从统一入口开始。每项变更至少记录业务目标、影响对象、系统范围、负责人、期望窗口、依赖关系、数据影响、风险等级、验收方式和恢复思路。信息不足的变更,不应通过会议口头补齐后就直接进入上线队列。
入口并不是增加审批层级,而是让团队尽早发现信息缺口。对于紧急修复,可以设快速通道,但应补录原因、风险判断和事后复盘,避免“紧急”成为长期绕过治理的理由。
2. 组织变更评审,评审风险与资源冲突
评审会不应逐条朗读任务。它的价值是讨论需要共同决策的事项:多个变更是否争用同一窗口,依赖方是否承诺交付,发布后是否有人值守,失败影响是否可接受,是否有更安全的拆分方案。
如果会前信息已经齐全,会议可以聚焦例外和高风险项。低风险变更可以异步确认,高风险变更则应有具备决策权的人参与。这样既能降低无效会议,也能避免关键问题在会上第一次出现。
3. 将准入条件变成发布前检查,而不是上线当天临时确认
准入清单应当与风险等级关联,并尽可能通过系统证据验证。测试报告、缺陷状态、版本号、数据库备份、监控面板、值班安排和业务验收记录都应能追溯。若某项条件无法自动检查,就指定责任人和检查时间。
特别要避免“所有人都以为别人确认过”的情形。每一项关键准入条件,都应当有明确的判定者;对安全、财务、数据完整性等关键事项,可以设置双人确认或独立复核。
4. 制定发布运行手册和现场角色
发布运行手册的重点不是写得长,而是让现场遇到异常时能迅速找到下一步。至少要包括执行顺序、命令或操作入口、预期结果、异常表现、联系人、升级路径和恢复动作。
现场角色通常要区分执行人、观察人、决策人和业务联络人。执行操作的人不应同时承担全部监控与决策职责,否则在异常发生时容易遗漏信号。对于重要发布,还要明确谁负责记录时间线和决策依据。
5. 观察期应根据业务节奏定义
部署后观察多久,不宜统一规定成半小时或一小时。低频批处理可能要等到任务完整跑过一个周期;涉及结算的功能,观察期可能需要覆盖关键业务窗口;用户操作集中在工作日时段,夜间没有流量就不足以证明真实运行正常。
观察计划要说明开始条件、结束条件和负责确认的人。结束观察不等于永远没有问题,而是达到当前变更的可接受稳定证据;后续仍应通过常规监控和用户反馈继续观察。
6. 复盘要追踪改进行动是否真正完成
复盘不能停留在“加强测试”“提高沟通意识”。行动项应明确责任人、截止时间、验证方式和预期变化。例如,将重复提交场景加入验收用例,并在下一次相关发布中验证;将业务完成率纳入上线仪表盘,并指定指标维护人。
每个行动项都要能回答“完成后如何知道它有效”。否则,复盘会产生很多任务,却不能降低下一次上线的风险。

七、管理层数据分析:从仪表盘找到真正需要处理的问题
1. 先固定指标定义,再讨论趋势
每个指标都应有数据字典,至少写明名称、计算公式、统计范围、排除项、数据源、更新时间和责任人。比如“按期发布率”是按原始发布日期计算,还是按最终批准日期计算?延期取消是否纳入分母?这些口径不同,趋势就可能完全不同。
若业务流程经常调整,指标定义也要记录版本变化。否则,管理层看到曲线变化时无法判断是业务改善,还是统计口径变了。
2. 设计从总览到下钻的分析路径
管理层首页不需要罗列所有缺陷和审批记录。首页应回答本月整体健康度、风险集中在哪些系统、重大变更状态如何、恢复能力是否改善。出现异常后,再下钻到产品线、变更类型、风险等级、负责人或具体事件。
举例来说,若按期率下降,不应马上归因于团队执行力。先看计划变更次数、依赖等待时间、准入未通过原因和外部窗口冲突;如果高风险变更延期增加,可能是团队开始更诚实地暴露风险,而不是交付能力退化。
3. 为不同管理角色配置不同视角
- 高管视角:业务目标是否达成、重大风险是否暴露、资源冲突是否需要协调。
- 研发管理视角:依赖阻塞、计划偏差、变更失败、恢复时间和跨团队等待。
- 发布负责人视角:任务状态、准入证据、值守安排、当前告警和现场决策记录。
- 业务负责人视角:用户影响、流程完成率、服务窗口、投诉和人工补救情况。
一套数据可以支持多个视角,但不意味着每个人都要看到同一张密密麻麻的表。按决策权限和责任配置内容,有助于减少信息噪音和误读。
4. 用趋势和分布识别问题,不要只看平均值

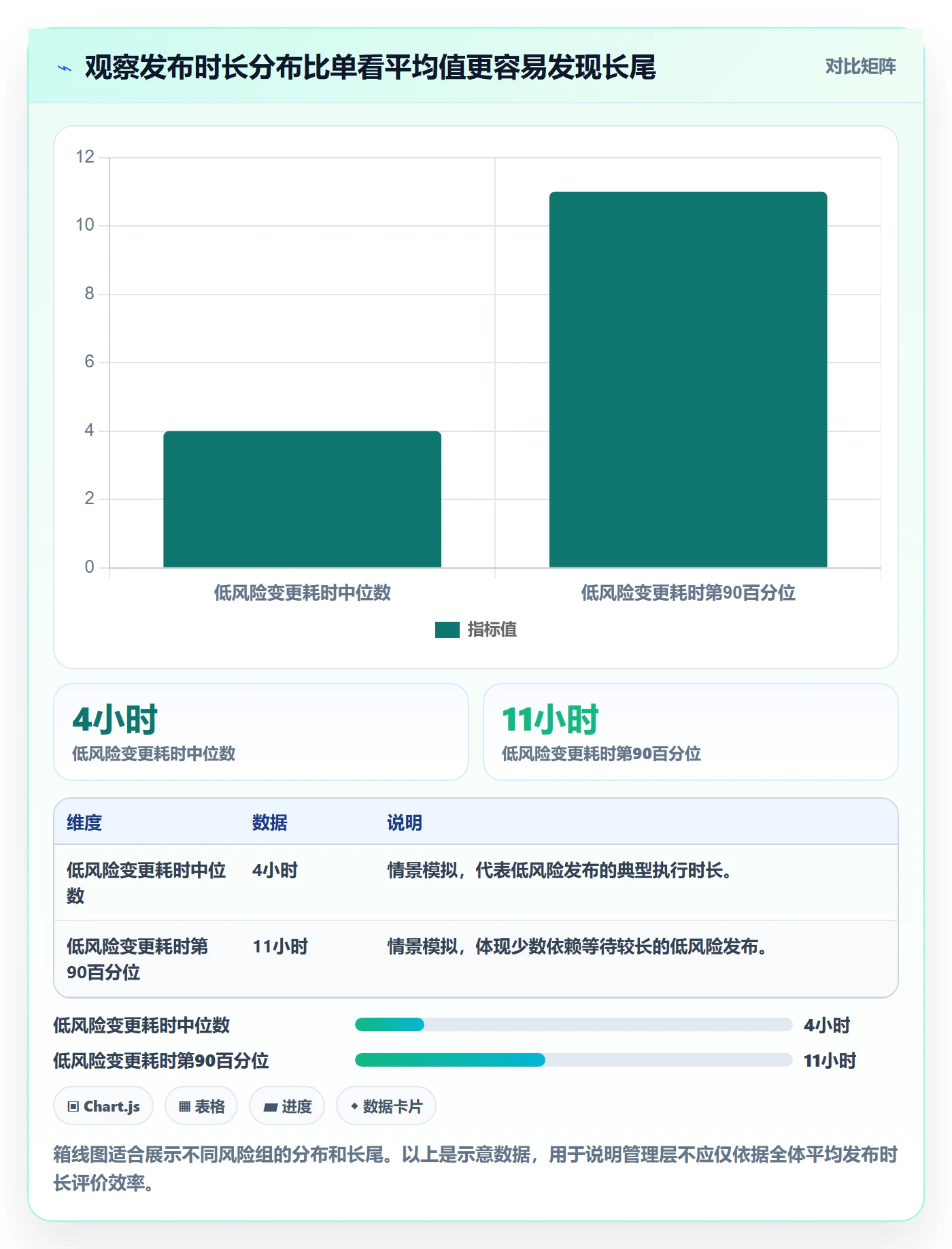

平均发布时长可能被少数复杂变更拉高,平均恢复时间也可能掩盖长尾事故。可以同时看中位数、较慢分位数、变更类型分布和风险等级分层,判断改善是普遍发生,还是只出现在某一类发布中。
当样本数量较少时,单月波动通常不足以支持强结论。可以使用滚动周期观察趋势,并在图表上标记流程改变、架构调整和重大事件,避免把偶然波动误认为长期改善。

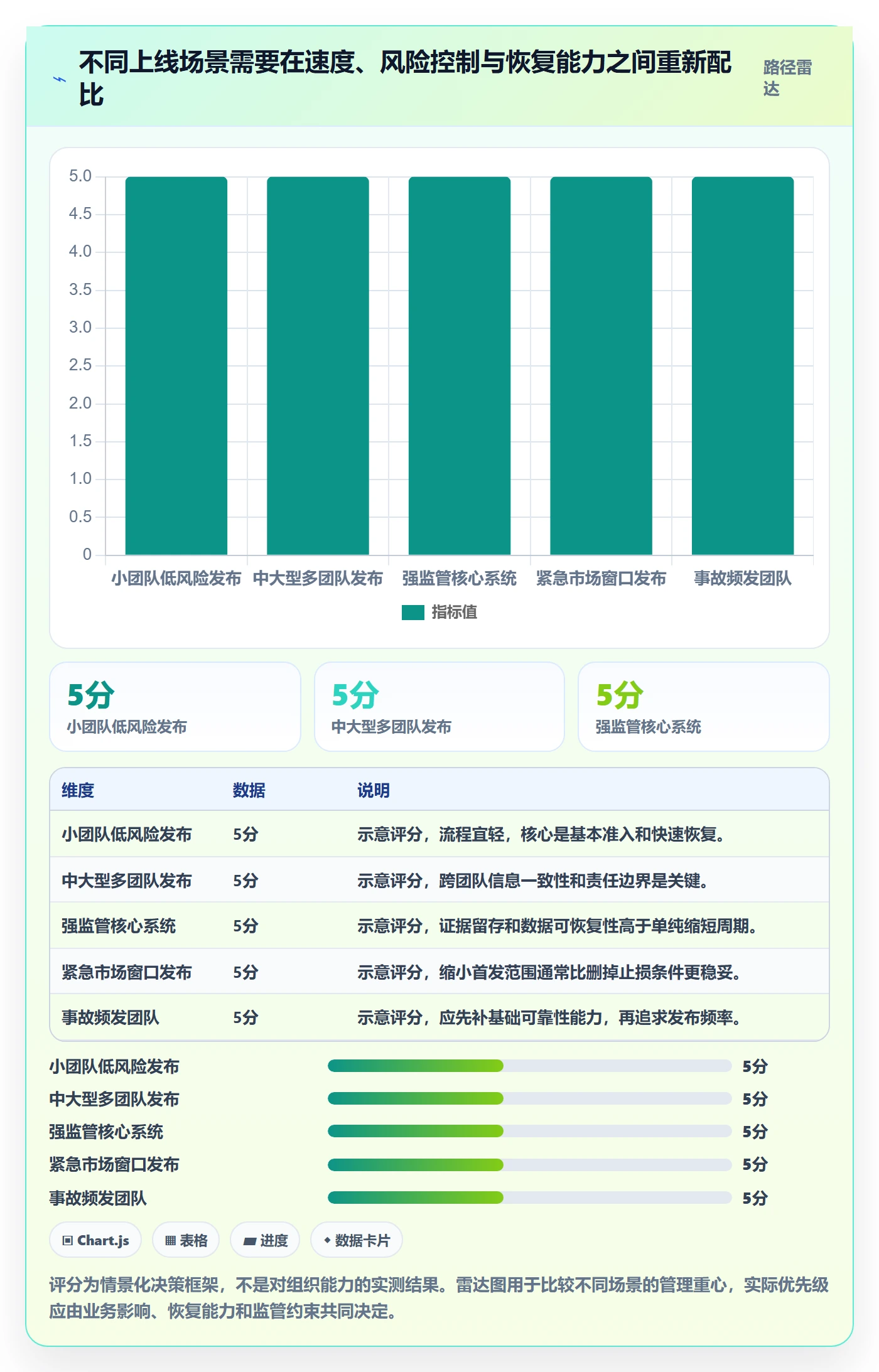

八、不同情况下的行动建议与取舍
1. 小团队、单系统、低风险:优先减少流程摩擦
如果团队规模小、依赖少、变更可快速恢复,不必复制大型组织的多层审批。使用统一变更模板、明确准入清单、配置基本监控和恢复说明,通常已经能覆盖主要风险。
此时的取舍是接受一定程度的人工协同,以换取轻量和速度。但只要变更涉及生产数据、权限、资金或大量用户,就应提升风险等级,不能因为团队规模小而自动降低控制强度。
2. 多团队、多系统、百人以上组织:优先建立统一口径和依赖可见性
团队超过百人、产品线共享平台或发布相互影响时,最值得投入的是统一变更身份、风险分类、里程碑定义和跨团队依赖视图。否则同一项发布会在不同工具和会议里出现不同版本。
可以先选择一个高依赖业务线做试点,验证需求、开发、测试、发布、风险和复盘是否可以关联,再决定推广范围。若评估 PingCode 或其他某项目管理平台,应以真实发布场景试运行,检查权限隔离、流程配置、数据导出、审计追踪和现有工具集成情况。
此时的取舍是前期需要投入流程梳理和迁移治理,短期可能降低团队的自由度;换来的应是跨团队协同成本下降、状态一致性提升和关键风险更早暴露。若平台只增加录入工作,却无法减少重复汇报,就不值得全面推广。
3. 核心交易或强监管系统:优先可追溯性和恢复确定性
涉及资金、个人信息、关键生产、医疗或监管要求的系统,应把变更审计、数据校验、权限控制、备份恢复和审批证据置于速度之前。上线计划必须能回答谁批准了什么、依据是什么、什么时候执行、如何验证和如何恢复。
这类场景不意味着所有发布都要停下来审批,而是要把自动化验证和授权边界设计清楚。成熟的自动化流程可以比临时人工审批更快,也更容易审计。
4. 市场窗口紧、业务机会明确:以缩小范围换取交付速度
如果活动窗口不能延期,可以评估是否把大变更拆成最小可用范围,先发布不依赖复杂迁移的部分,或通过功能开关控制用户可见性。不要为了赶窗口把观察期、恢复方案和关键业务验收全部删掉。
这里的取舍是先实现有限价值,而不是一次性交付完整愿景。管理层要确认这种拆分不会制造不可接受的技术债,也要为后续补齐功能、清理临时配置安排负责人和时间。
5. 历史事故频发:先修复基础能力,再扩大自动化发布
如果团队经常发生告警不及时、回滚失败、数据修复困难或责任人不清的问题,直接追求更高发布频率可能扩大风险。此时应先补齐监控覆盖、恢复演练、变更审计和事故响应机制,再逐步缩短发布周期。
自动化能够减少手工操作差异,但不能自动弥补错误的准入规则、缺失的业务指标或不合理的风险决策。先把规则变得可验证,再自动化规则,通常比先买工具再要求团队适应更稳妥。
6. 资源紧张、工具众多:先统一流程骨架,再决定是否换平台
如果团队已在使用多个研发、测试、监控和工单系统,先梳理信息流比立刻替换工具更重要。确定每类数据的权威来源,定义唯一变更标识和关联规则,减少跨系统重复录入,再评估哪些能力确实缺失。
工具迁移的成本不仅是数据导入,还包括流程重建、权限校验、用户培训、历史记录可追溯和集成调整。评估时,应把迁移周期、并行运行成本和失败退路写进决策,而不是只比较订阅价格与功能数量。

九、最终检查:发布前管理层应当问的十个问题
1. 用问题检查计划是否具备决策能力
在批准重要上线前,我会用一组问题检验计划是否真正可执行。它们不是为了增加审批,而是为了尽早发现计划中未被处理的假设。
- 本次上线希望改变的业务结果是什么?结果由谁确认?
- 本次变更影响哪些用户、系统、数据和外部依赖?
- 是否有不可逆操作?如果有,数据如何备份、校验和恢复?
- 准入条件是否有明确证据、判定者和失败处理方式?
- 发布范围是否可以拆分、灰度或通过功能开关控制?
- 关键技术指标和业务指标分别是什么?基线在哪里?
- 谁负责执行、谁负责观察、谁有权暂停或回滚?
- 出现异常后,多久能发现、多久能决策、多久能恢复?
- 如果无法回滚,向前修复或人工补偿方案是什么?
- 发布结束后,谁负责对照目标复盘并跟进改进行动?
如果其中有问题无法回答,不一定意味着发布必须取消,但意味着管理层需要知道风险尚未消除,并决定是否接受、缩小范围或延后。关键是不要让未解决的假设伪装成已经验证的事实。
2. 用四种决策而不是简单的“通过/不通过”处理例外
上线评审可以采用更细的决策结果:按计划上线、满足补充条件后上线、缩小范围后上线、暂缓上线。不同结果对应不同责任和后续动作,比简单投票更能保留决策依据。
每个例外都应记录风险接受人、有效期限和补救动作。管理层接受风险,不应等于风险从系统中消失;它只意味着组织决定在理解后果的情况下继续承担风险。
十、结语:好计划的价值,是让风险在扩大之前变得可见
发布管理上线计划的核心,不是把所有事情写得更细,也不是让每次发布都经过同样厚重的流程。它要把变更目标、风险、准入、执行、止损和业务验证连接起来,让团队知道何时继续,让管理层知道为何批准,也让组织在结果不符合预期时能够快速恢复和学习。
我的独特判断是:发布计划最值得管理的指标,不是“按时完成了多少”,而是组织用多大成本换来了多少可验证的业务变化,以及在判断错误时能否及时止损。当团队开始按风险分类、按证据放行、按业务结果复盘,上线计划才不再只是日历,而成为组织的交付控制系统。
下一步可以先挑选一项跨团队或高风险变更,按本文的六项计划内容重新梳理,记录准入证据、发布观察指标、暂停条件和复盘责任人。完成一次真实演练后,再根据等待时间、人工补救成本和恢复表现调整流程;不要一开始就追求全组织铺开,也不要在没有验证流程价值前先增加复杂工具。
常见问题解答(FAQ)
1. 发布管理上线计划应分几步推进?
我准备把发布管理流程从表格迁到系统里,但担心一次性切换会影响正在进行的版本。是先定流程、再配工具,还是先让团队试用?上线前后各要检查什么?
建议按“盘点现状,设计最小流程,小范围试跑,复盘调整,分批推广”推进,而不是先把所有规则和字段一次配齐。先选一个发布频率稳定、参与角色齐全的业务团队,完整跑过一次从需求冻结、测试验收到发布后复盘的流程。比如试点可设为两周,重点检查发布负责人是否明确、变更是否留痕、阻塞问题是否有升级路径。
试跑结束后再决定哪些字段是必填项、哪些审批确实能降低风险。上线计划至少标出负责人、时间点、验收条件和回退办法;如果团队无法说清“什么情况算上线成功”,就不宜进入全面推广。
2. 管理层应该用哪些数据判断发布管理是否有效?
我做汇报时总能列出发布次数和需求数量,但这些数字似乎只能说明团队很忙,不能说明发布质量变好了。管理层到底该看哪些指标,才能判断流程是否值得继续投入?
管理层数据应同时覆盖交付速度、稳定性和可预测性,单看发布次数容易鼓励频繁但低质量的交付。可先追踪四类指标:计划发布按期率、发布后约定观察期内的故障率、回滚或紧急修复次数、从变更冻结到正式发布的耗时。
举例来说,若一个团队连续四周按期率从70%升到85%,但回滚次数也从每月1次增至4次,这不是单纯的效率提升,而是风险转移。建议先固定统计口径和观察周期,再看趋势;不同产品的风险等级不同,不要直接用一个统一阈值排名团队。
3. 发布管理上线时,如何避免流程变复杂、团队不愿使用?
我担心新增审批、填写项和会议后,大家会觉得发布管理只是多一层手续,最后又回到群聊和表格。我该怎么判断哪些控制点有必要保留,哪些只是看起来规范?
每个流程节点都应对应一种可识别的风险,并说明由谁在什么时间作出什么判断。比如发布前检查如果只是重复确认已存在的信息,就可以自动汇总或删除;如果它用于确认高风险变更的回退方案,则应保留,但要明确责任人和通过标准。
试点时记录每次发布的等待时间、补填次数和流程外沟通次数,若表单填写增加而遗漏与返工没有下降,应优先简化流程。可把低风险、常规变更与涉及核心数据或大范围用户的变更分级处理,避免让所有发布都承担最高级别的审批成本。
4. 如何设计发布管理上线计划的验收标准和复盘机制?
我已经排好了培训、配置和切换日期,但不知道怎样证明这次上线真的成功。只要系统有人登录、流程能走通就算验收吗?如果上线后出现问题,复盘又该看什么?
验收不能只看工具是否可用,还要验证关键场景是否闭环。建议上线前约定三类标准:流程覆盖,例如试点发布均能关联负责人、变更清单和验证结果;数据完整,例如关键字段缺失率低于团队设定的阈值;使用效果,例如流程外发布或因信息遗漏导致的返工逐步减少。具体阈值应依据当前基线设定,不要照搬其他团队的数字。
上线后每周检查一次,至少复盘一次未按计划发布、紧急变更和回滚案例,区分流程设计问题、执行偏差与外部依赖问题,再确定负责人和完成日期。若同类问题连续出现,优先修正机制,而不是只要求个人“下次注意”。
核心关键词
文章包含AI辅助创作:发布管理上线计划全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/600956
读者评论
我们之前也把测试通过当成上线准入,后来发现数据迁移后的对账和客服准备都没人负责。把完成证据和责任人写进计划,确实比单纯盯日期有用。
文中强调回滚,但有些业务操作确实无法撤回。实际做计划时,我更关心异常后是回退还是向前修复,以及谁来判断继续扩大灰度,这些最好提前演练。
