灰度发布最容易被误解成“先给一小部分用户开功能,没问题再全量”。真正让发布变快的,不是把用户比例从 5% 调到 20%,而是提前定义谁能放量、看哪些信号、出现什么情况必须停止,以及谁有权回滚。管理层如果只要求团队“谨慎上线”,却没有统一的风险阈值和决策时限,灰度就会变成一段没有终点的观察期:业务等结果,研发盯指标,客服接投诉,最终仍靠负责人临场拍板。本文给出一套可落地的发布流程、决策规则、模板和不同风险场景下的取舍方法。
一、先讲核心结论:灰度不是缩小发布范围,而是缩短决策链
1. 灰度发布的管理目标是可控地获得证据
我判断一套灰度机制是否有效,不先看它有几档流量,而看它能否回答四个问题:当前版本是否值得继续放量;什么异常会触发暂停;谁负责判断异常是否由本次变更造成;出现问题后,多久能回到安全状态。
灰度的本质,是把一次高影响、难逆转的发布,拆成若干个可观察、可暂停、可回退的小决策。每一步都要产生证据,而不只是经过时间。若团队只设置“发布后观察半小时”,却没有说明观察哪些指标、指标基线是什么、异常由谁处理,这半小时并不构成有效控制。
管理层要优化的不是审批数量,而是等待决策的时间、故障影响范围和恢复时间。审批环节可以少,但进入放量的条件必须明确;会议可以不召开,但触发暂停的权限不能模糊。
2. 把发布效率拆成四个可管理的结果
发布效率不是“每周发多少次”一个数字。频率高但回滚多,未必效率高;审批快但发布后要靠多人排查,也不是高效。建议管理层同时观察以下结果,并分清过程指标与结果指标。
| 观察维度 | 建议指标 | 管理层要回答的问题 |
|---|---|---|
| 发布速度 | 从提交发布申请到首批流量的中位时长 | 等待主要发生在审批、排期还是技术准备? |
| 风险暴露 | 发现异常至停止放量的时长、受影响用户比例 | 问题出现后,团队能否及时止损? |
| 恢复能力 | 回滚或关闭功能开关所需时间 | 发布路径是否具备可逆性? |
| 业务结果 | 目标行为变化、投诉率、关键链路转化 | 新版本是否改善了用户或业务结果? |
我更关注“异常发现到采取动作”的时间,而不是单独关注告警数量。告警多并不代表管理成熟,可能只是阈值过敏;告警少也不必然安全,可能是关键指标根本没有纳入监控。
3. 先建立最小闭环,再增加发布档位
对大多数团队,以下五个环节就能构成最小闭环:发布前定义假设和风险;选定试验人群;设置观察指标和停止条件;按阶段放量并记录决策;结束后复盘并更新规则。流程中的每个环节都要有责任人和记录位置。
没有回滚方案时,不应把“增加灰度档位”当作安全措施。一个无法快速关闭的功能,即使只开放给 1% 用户,也可能因用户集中、数据写入或外部依赖而产生不可逆影响。

二、为什么发布会拖慢:真实场景里的等待、误判和责任空档

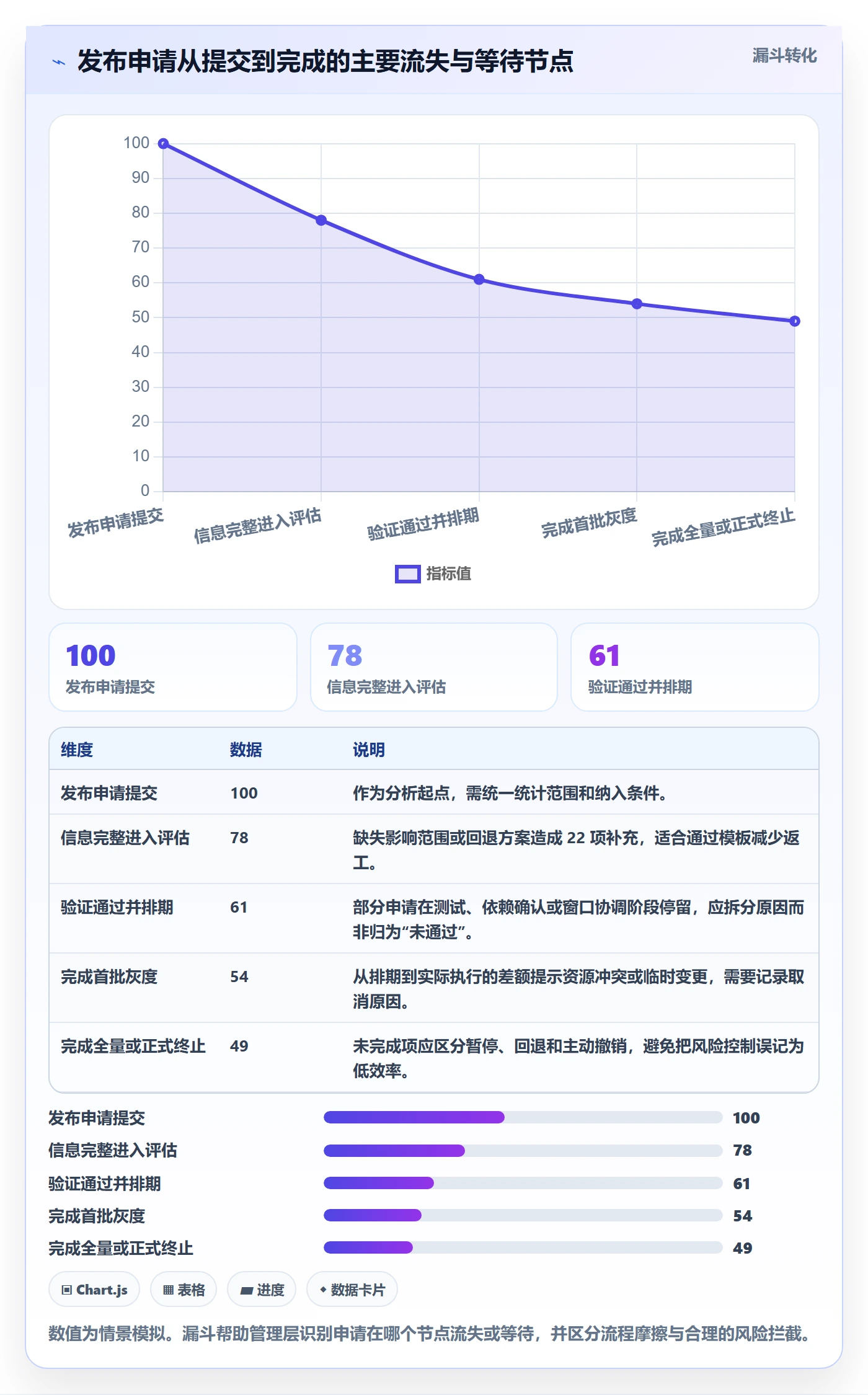

1. 管理层看到的是“发布慢”,团队经历的是多个等待队列

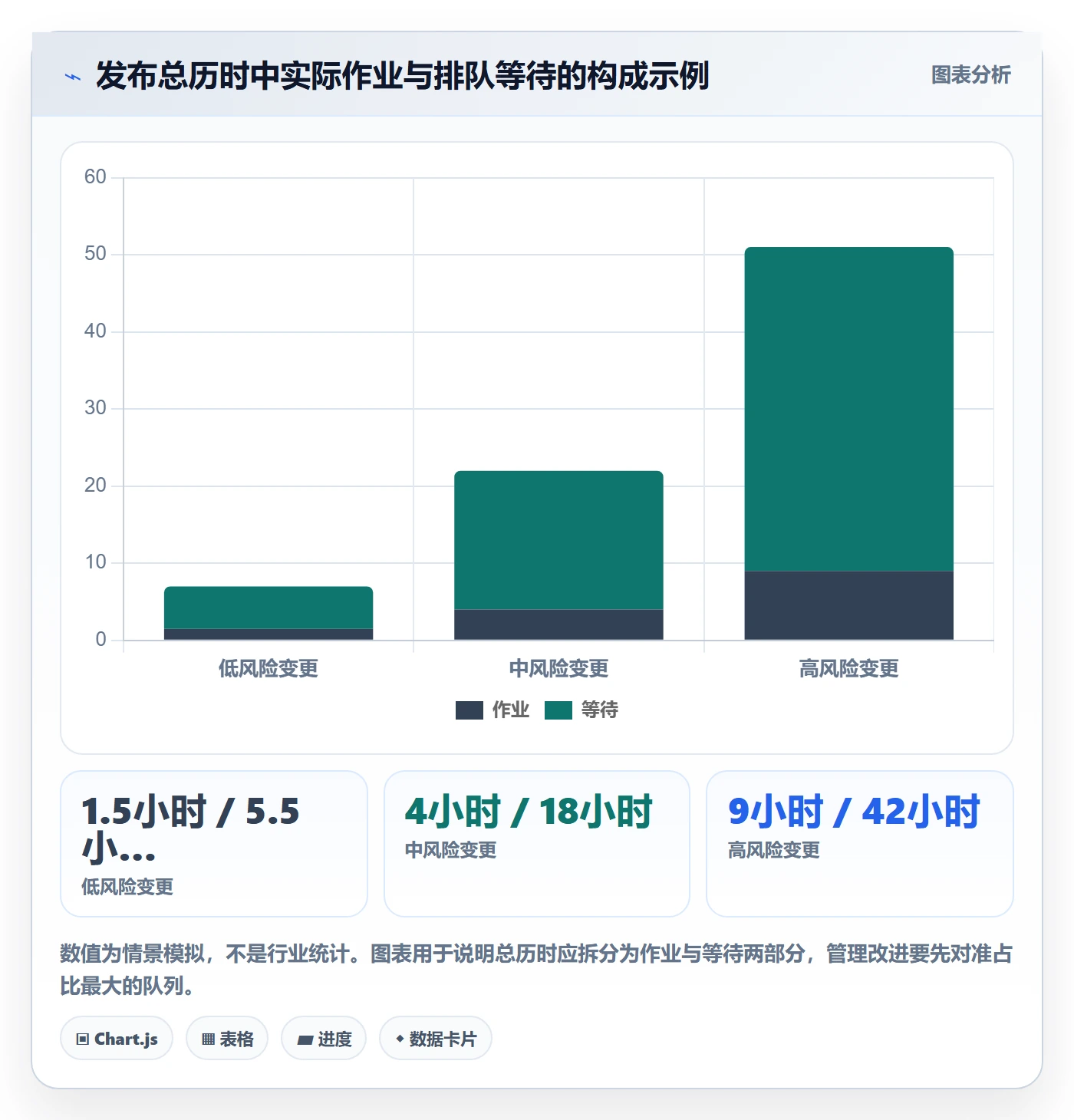

在中大型组织里,一次变更可能经过产品确认、研发自测、测试验收、运维排期、安全检查、业务验收和管理审批。每个环节单独看都合理,但缺少统一入口和明确时限时,申请会在多个队列间停留。最常见的情况不是某个环节做得特别慢,而是没人知道当前卡在哪、谁能解除阻塞。
我建议先把等待时间和实际作业时间分开统计。一个发布任务如果工程操作用时 40 分钟,等待审批和窗口排期用了 3 天,那么继续压缩测试执行时间的收益有限。管理层应该优先处理等待最长、重复确认最多的环节,而不是要求每个岗位都“加快一点”。
2. 典型场景:发布成功,不等于业务验证成功
以一个面向企业客户的审批流程改版为例。新版本部署成功、服务错误率正常,但新流程的完成率在部分大客户租户中下降。技术看板显示“绿灯”,客服却收到用户无法找到原入口的反馈。问题不是系统不可用,而是用户行为和界面迁移没有被纳入灰度判断。
这类故障容易暴露指标设计上的盲区:监控只覆盖接口可用性,却没有覆盖关键业务路径。灰度发布必须同时回答“系统有没有坏”和“用户能不能完成任务”。对于具有多个租户、地区、设备或用户角色的产品,按总流量平均值观察尤其危险,因为局部问题可能被整体均值掩盖。
3. 把发布过程画成队列,才能找到真正的瓶颈
建议按最近 20 至 30 次发布回看每个环节的开始时间、完成时间、等待原因和返工次数。这个范围不必代表行业基准,只是足以帮助团队识别反复出现的阻塞点。若数据量较少,可以先做四周观察,并在看板上区分“作业中”“等待中”“被阻塞”。
| 阶段 | 记录字段 | 常见改进方向 |
|---|---|---|
| 申请与评估 | 提交时间、影响范围、风险等级、补充次数 | 统一必填信息,减少往返追问 |
| 验证与验收 | 开始时间、失败原因、缺陷等级、重测次数 | 让验收环境和验收标准提前准备 |
| 发布排期 | 排队时长、窗口冲突、依赖团队 | 按风险分层安排窗口,避免所有变更争同一时段 |
| 灰度观察 | 观察起止、指标变化、决策耗时 | 明确观察期限与继续、暂停的判定人 |
| 结束与复盘 | 全量时间、回退情况、遗留问题 | 将经验写入模板和自动化检查 |
有条件的团队可以用项目管理平台跟踪发布任务、依赖关系和责任人。以 PingCode 为例,中大型企业或 100 人以上组织可以把发布申请、研发任务、测试缺陷和复盘记录关联起来,减少信息散落在即时消息、表格和个人文档中的情况。工具只能帮助形成可追溯流程,不能代替风险判断,也不应为了“上系统”把原有审批照搬进去。

三、常见误区:看起来谨慎,实际会扩大风险
1. 误区一:把灰度比例当成安全等级
“先给 5% 用户”不自动等于低风险。假如这 5% 全是关键客户、内部测试租户,或恰好集中在一个地区,真实影响可能比按用户随机抽样更大。比例只是流量控制参数,不是风险评估结论。
正确做法是同时描述比例和样本定义。例如“随机抽取 5% 活跃用户,排除内部账号,按租户分层并保证至少覆盖三个主要地区”。如果系统以租户为隔离边界,按用户百分比放量可能打破租户完整性,必须优先考虑以租户为单位。
2. 误区二:只看服务器指标,不看用户任务
CPU、内存、接口错误率和响应时间能说明服务是否健康,却不能证明用户体验正常。界面改版、权限调整、流程重排、推荐策略变化,都可能在技术指标正常时损害业务路径。
每次灰度至少设置两类指标:技术护栏指标和业务目标指标。前者回答“是否出现系统性异常”,后者回答“这次变更是否改善目标行为”。如果关键业务结果需要较长时间才显现,可以在灰度期间观察早期信号,并明确最终评估窗口,不能把短期点击率当作长期收益。
3. 误区三:有告警就算有止损机制
告警只负责发出信号,不负责完成决策。告警发给谁、谁判断是否相关、谁可以暂停放量、多久没有响应时由谁接管,必须写入运行规则。否则团队会遇到“每个人都收到了,但没人敢停”的责任空档。
高风险发布应预先指定决策负责人和备份负责人,并明确无人响应时的默认动作。对于可能造成数据损坏或资金影响的变更,默认动作通常应是停止继续放量,而不是等待更多证据后再处理。
4. 误区四:把长时间观察当成更安全
观察多久取决于信号出现的速度和业务周期,不是越久越好。高频交易或高并发链路可能在几分钟内暴露异常;低频的企业审批流程,半小时内可能没有足够样本。强行统一观察时长,会让一部分团队过早结束,另一部分团队空等。
应区分“最低观察窗口”和“最低有效样本量”。前者防止刚上线就放量,后者防止因数据不足过早判断。如果样本不足,结论应该是“尚未验证”,而不是“没有问题”。
5. 误区五:把回滚等同于恢复原状
回滚代码不一定撤销已经发生的数据写入、通知发送、外部订单或权限变更。对于有状态变更,发布前要确认数据库兼容策略、事件重放能力、幂等设计和补偿方案。若功能无法快速回退,应采用更小范围的试验,或先发布兼容层,再逐步切换。
真正可靠的止损方案不只写“可回滚”,而要回答:由谁执行、预计多久、哪些数据不能逆转、回退后如何核对、外部依赖如何处理。回滚演练未做过,不能仅凭文档断言它可用。

四、专业判断逻辑:先分类风险,再决定灰度方式

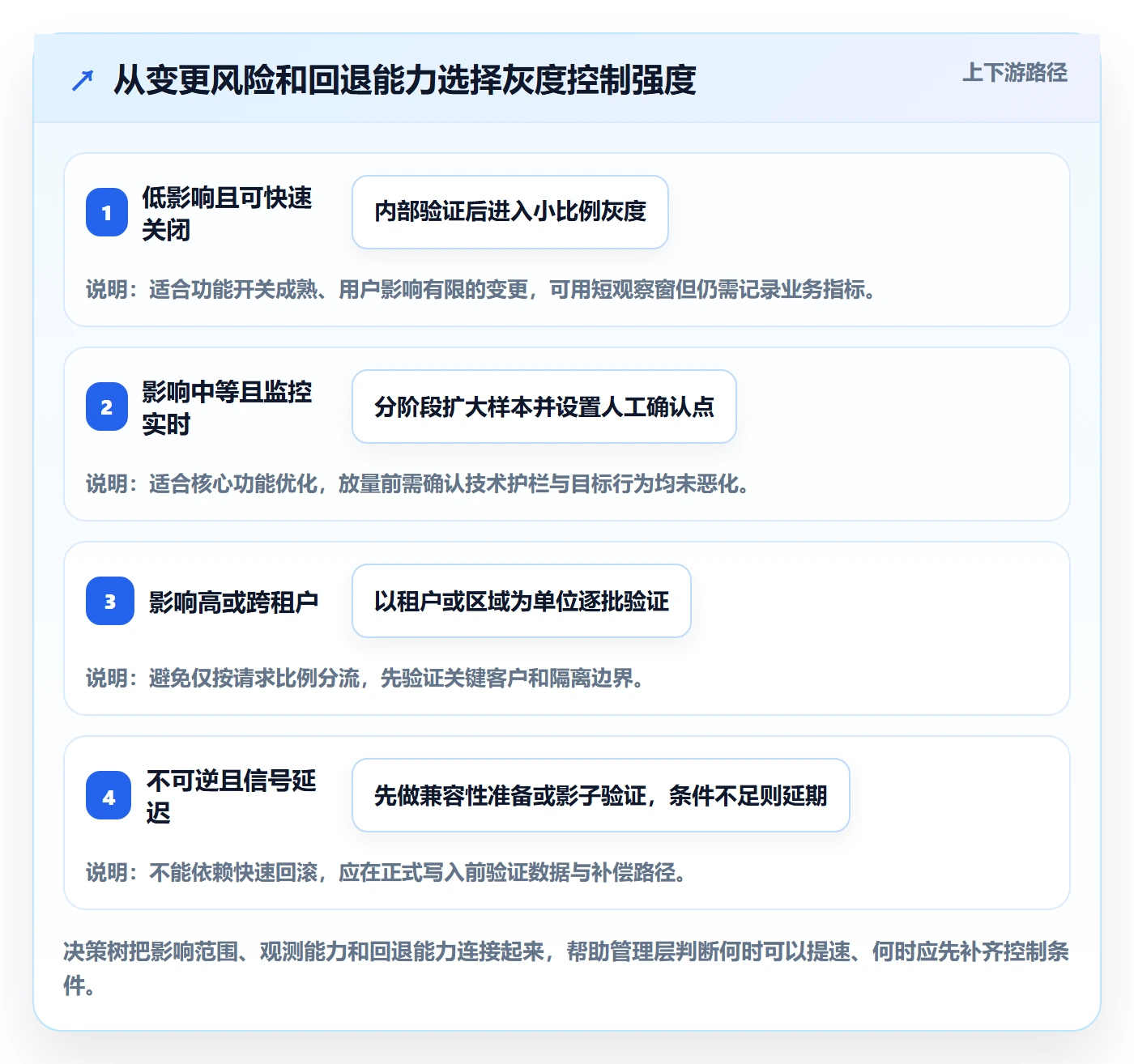

1. 用影响范围、可逆性和信号延迟评估风险
我不建议只用“低、中、高”三个词描述风险,却不说明依据。可以用三个维度快速评估:影响范围有多大;变更是否容易回退;异常多久能够被发现。三项中任意一项偏高,都应提高控制等级。
| 维度 | 低风险特征 | 高风险特征 |
|---|---|---|
| 影响范围 | 单个内部团队或非关键功能 | 核心链路、多租户、外部客户或资金数据 |
| 可逆性 | 功能开关可关闭,数据兼容 | 数据结构变化、外部动作不可撤销 |
| 信号延迟 | 错误和用户行为可实时观察 | 异常需等待日结、账期或低频业务发生 |
| 依赖复杂度 | 单服务、依赖稳定 | 跨服务、第三方接口或多团队联动 |
这个判断不是为了计算出一个看似精确的风险分数,而是为了形成一致的讨论语言。若组织需要量化,可给每项 1 至 3 分做分层,但必须保留“不可逆操作”“监管要求”等直接升级条件,避免总分低却掩盖单项重大风险。
2. 把“成功条件”和“停止条件”分开写
成功条件回答什么证据支持继续放量;停止条件回答什么信号要求暂停或回退。两者不能只写一个“指标正常”。例如,接口错误率低于基线并不代表业务目标达成;转化率提高也不能抵消数据写入错误。
- 技术护栏:错误率、延迟、资源消耗、队列积压、依赖失败率。
- 业务护栏:关键任务完成率、重复提交率、退款或投诉、人工介入率。
- 推进条件:达到最低样本量、观察窗口结束、关键人群均有覆盖、护栏未触发。
- 暂停条件:超过预设阈值、关键链路不可用、指标异常且归因不明、值班负责人失联。
阈值应结合历史基线、业务容忍度和监控噪声确定。没有历史数据时,可先设置保守的临时阈值,并标注为“试运行规则”,在几次发布后根据误报和漏报情况调整。不要把示例阈值照搬到所有业务。
3. 选择灰度单位:用户、租户、区域、设备或请求
灰度单位应与故障边界和业务隔离边界一致。用户维度适合个体行为相对独立的功能;租户维度适合企业服务和配置差异明显的场景;区域维度适合基础设施或法规环境差异;设备或客户端版本维度适合兼容性验证;请求比例适合无状态、可随机分流的服务。
如果不同灰度单位会相互影响,优先采用能够保持上下文一致的方式。例如同一企业租户中的用户要共同使用一套审批规则,就不应把同一租户内的用户随机分到新旧版本,否则对照组会互相干扰。
4. 将放量节奏与观测能力匹配
放量步长不是固定的 5%、20%、50%。指标刷新快、回滚容易、影响小的服务可以较快推进;样本少、信号延迟、不可逆操作多的变更,应缩小每次步长并拉长观察窗口。若团队无法在放量期间持续观察,应该减少并行发布,而不是假设告警会自动处理所有异常。
一个可讨论的示例节奏是:内部验证、约 1% 外部样本、约 5% 至 10%、约 25% 至 50%、全量。这里的比例只是情景模板,不是普遍标准。关键是每一步之间存在明确的判定点,且触发停止条件后不会继续自动扩量。

五、具体案例与数据观察:一个流程改版如何避免“绿灯误判”
1. 案例边界:以下为情景模拟,用来展示判断方法
下面以一家企业服务团队的审批流程改版为例。数据是情景模拟,不代表某家企业的真实经营结果,也不是行业平均值。它的价值在于展示如何把发布过程中的技术信号、业务信号和管理动作连成闭环。
团队改版的目标是减少提交审批时的填写错误。版本上线前,基线显示审批提交成功率约为 96%,每千次提交中人工退回约 82 次,接口错误率约为 0.4%。项目负责人最初希望“部署成功后直接全量”,但灰度评审发现主要风险并非服务崩溃,而是不同租户的审批字段配置存在差异。
2. 先定义假设,而不是先定流量比例
团队把假设写成:“新表单降低字段填写错误,同时不降低关键租户的提交成功率。”这句话直接决定了验证指标:人工退回率是目标指标,提交成功率是业务护栏,接口错误率和响应时间是技术护栏,关键租户覆盖情况是样本完整性检查。
团队选择按租户灰度,先纳入内部测试租户,再选择配置相对标准的外部租户,最后覆盖配置复杂的租户。这样做牺牲了一部分随机性,却更符合故障边界。若只按用户随机分流,同一租户可能出现新旧表单并存,客服和管理员会更难判断问题来自哪一版本。
3. 观察结果必须带上动作,才有管理价值
在第一批外部租户中,接口错误率没有显著变化,但少数租户的提交成功率下降。团队没有因为总体技术指标正常而继续扩大比例,而是暂停放量,发现问题集中在一个可选字段的映射规则。修正后重新验证,并将字段映射校验加入发布前检查。
这一案例说明,灰度的收益未必表现为“没有事故”,更可能表现为异常被限制在小范围内,并被转化为下一次发布的预防规则。管理层要追问的不是“谁批准了这次发布”,而是“哪条假设被证伪、影响范围多大、规则如何更新”。
| 阶段 | 模拟观察 | 团队动作 | 管理含义 |
|---|---|---|---|
| 基线 | 提交成功率 96%;人工退回 82 次/千次 | 冻结基线口径和统计窗口 | 避免上线后临时更换比较标准 |
| 首批租户 | 接口错误率稳定;部分租户提交成功率下降 | 暂停扩大范围并按租户排查 | 技术稳定不能替代业务护栏 |
| 修正后复测 | 字段映射校验通过,目标租户样本增加 | 重新进入小批次灰度 | 修复后应重新验证,不应直接跳过阶段 |
| 全量后复盘 | 人工退回率改善,未出现关键链路退化 | 将映射检查纳入发布模板 | 把一次发现转成可重复的组织能力 |

4. 用对照组时,先确认对照是否公平
如果业务条件允许,可保留同期对照组,比较新旧版本在相同时间段、相近用户结构下的表现。但对照组不是自动产生因果结论的工具:节假日、促销、客户结构变化、其他并行改动都可能影响结果。
若无法随机分组,可以采用分批上线或分层比较,并记录上线时间、租户类型、客户端版本和同期活动。样本量较小的 B2B 场景尤其要谨慎:少数大客户的行为可能主导总体结果,单看平均值会掩盖差异。结论应写明适用人群和不确定性,而不是只给一个百分比。
六、可直接使用的流程与模板:让判断留在发布前
1. 发布流程:把每个阶段的准入条件写清楚
- 登记变更:填写变更内容、影响服务、业务目标、依赖团队和计划时间。
- 完成风险评估:判断影响范围、可逆性、观测延迟和外部依赖,确定风险等级及灰度单位。
- 验证发布准备:确认测试结果、兼容性、数据迁移、功能开关、监控面板、值班安排和回退方案。
- 执行首批灰度:按预先定义的对象放量,记录开始时间、版本标识、样本范围和负责人。
- 检查判定条件:达到最低观察窗口和样本量后,由指定负责人决定继续、暂停、回退或延长验证。
- 分阶段扩大:每次放量都确认上一阶段无未处理异常,不允许在暂停状态下自动扩大范围。
- 结束发布:确认全量结果、遗留风险、监控结束时间和业务验收结论。
- 复盘与更新:记录异常、误报、等待和规则变更,将有效检查加入模板或自动化流程。
低风险变更可以把部分步骤合并为自动化检查,但不能把结果记录省略。高风险变更则需要增加数据兼容评审、业务值守和恢复演练。流程要随风险变化,不应所有发布都走同一条长审批链。
2. 发布申请模板:让评审人不用追问基本信息
| 字段 | 填写要求 | 示例表达 |
|---|---|---|
| 变更说明 | 说清用户可感知变化及技术变更 | 调整审批表单字段校验,保留旧数据读取能力 |
| 业务假设 | 说明希望改善什么,不写“优化体验”这类空泛目标 | 减少因必填字段遗漏造成的退回 |
| 影响对象 | 列出服务、租户、地区、客户端和依赖方 | 先覆盖标准配置租户,不包含试点中的特殊流程 |
| 成功指标 | 写明指标口径、基线和观察期限 | 人工退回次数/千次提交,按周比较 |
| 停止条件 | 明确阈值、持续时间和触发动作 | 关键租户提交成功率连续两个观察窗口低于基线阈值则暂停 |
| 灰度方案 | 说明单位、批次、每批放量条件 | 按租户逐批扩大,每批结束后人工确认 |
| 恢复方案 | 说明回退方式、执行人、预计时间和数据限制 | 关闭功能开关并保留新旧字段兼容,数据差异由值班负责人核对 |
| 责任安排 | 列出发布负责人、业务决策人和备份联系人 | 发布负责人处理操作,业务负责人判断用户影响 |
3. 灰度决策记录模板:让口头判断可以追溯
每次阶段决策只需要记录必要信息,但要能还原当时团队掌握了什么证据。建议包含阶段、时间、样本范围、核心指标、异常说明、决策动作、决策人和下一次检查时间。
| 记录项 | 内容 |
|---|---|
| 当前阶段 | 内部验证、首批外部样本、中比例放量或全量 |
| 观察窗口 | 开始与结束时间,是否达到最低样本量 |
| 技术护栏 | 错误率、延迟、资源、依赖失败等与基线的差异 |
| 业务指标 | 目标行为、关键流程完成情况及样本分层结果 |
| 异常和归因 | 已确认问题、待确认问题、是否可能由本次变更造成 |
| 决策动作 | 继续、暂停、回退或延长观察,并说明理由 |
| 责任人与时限 | 执行人、判断人、下一检查时间及未响应时的升级路径 |
4. 管理看板模板:看趋势,不做单次发布排名
管理看板建议按团队、服务和风险等级汇总,而不是只列“发布次数排行榜”。发布次数会鼓励团队追求频率,却不一定改善可靠性。比较有用的看板可以包含发布申请到首批灰度的中位时长、各环节等待时长、异常发现至止损时间、回退率、灰度期间发现的问题比例和全量后业务指标变化。
任何比率都要注明分母和时间窗。例如“回退率 4%”需要说明是每 100 次发布、每 100 次高风险发布,还是某个团队的全部变更。不同风险的发布混在一起比较,会把承担核心业务的团队错误地标记为效率低。

七、不同情况下的行动建议:流程不能一刀切
1. 小团队、低风险、可快速回退
这类团队不需要先搭建复杂审批委员会。可以由发布负责人提交简化模板,自动化检查负责验证构建、测试和监控配置,值班人员负责执行。发布窗口可以灵活,但需要保留变更记录和回退演练结果。
优先投入在功能开关、自动化测试、关键链路监控和一键回退上。若每次发布都需要多人在线等待管理者确认,流程成本可能高于风险收益。达到低风险标准后,可以让已授权的发布负责人在规则内自主决策。
2. 中大型组织、跨团队依赖多
跨团队环境最需要的是统一状态和责任边界,而不是所有团队采用完全相同的技术方案。组织可以统一风险等级、必填字段、决策记录和升级路径,同时允许不同服务配置适合自己的灰度单位、指标阈值与发布节奏。
建议建立发布日历和依赖关系视图,标明可能相互影响的变更。对于多个团队共同改动同一关键链路的情况,指定一个整合负责人,避免每个团队都认为自己只影响局部。使用 PingCode 这类项目管理平台时,重点应放在需求、缺陷、发布任务和复盘的关联,以及跨团队责任可见性,而不是单纯统计工单数量。
3. 核心链路、资金、权限或重要数据变更
对支付、权限、账务、关键数据迁移等变更,灰度范围应按风险边界而非简单用户比例设计。上线前需要验证双写或兼容策略、数据校验、幂等性、补偿流程和外部通知处理。必要时采用影子流量、只读验证或先读后写的分阶段迁移。
如果回退无法撤销已发生的业务动作,暂停条件要更加保守,放量决策应由技术负责人和业务风险负责人共同确认。管理层可以接受发布慢一点,但不能接受在关键状态尚未核对时自动推进。
4. 低频业务、样本量不足或信号延迟
审批、报表、批量结算等低频场景,不适合只用短时间内的在线指标判断。可以延长观察周期,选取代表性租户做定向验证,或使用历史数据回放、影子计算和人工抽查补足证据。
如果业务周期长到无法在发布窗口内验证,应将“技术部署完成”和“业务效果验证完成”拆成两个状态。不要为了追求流程关闭而提前标记成功;可以先限制范围,等完整业务周期结束后再做最终结论。
5. 外部依赖不稳定或无法控制对方发布
对第三方接口、外部身份服务或供应商系统,应把依赖健康纳入灰度观察,并准备超时、重试、降级和熔断策略。若外部系统没有稳定的测试环境,可先用契约测试和模拟响应验证自身逻辑,再选择低峰、小范围真实调用。
团队不能把第三方造成的所有异常都视为“非本次发布问题”。从用户角度看,依赖失败仍是服务体验的一部分。归因可以用于后续责任分析,但灰度期间的止损要以实际影响为依据。

八、如何取舍:效率、风险与组织成本之间没有免费的最优解
1. 自动化与人工确认:把人留给不确定性
自动化适合重复、可判定、输入稳定的检查,例如构建状态、测试结果、配置完整性、基础阈值告警。人工适合处理因果不清、业务影响难量化或涉及不可逆操作的决策。将所有检查都交给人工,会产生排队;把所有判断都自动化,则可能把错误阈值快速执行到底。
一个实用边界是:规则明确且误判成本低的检查自动化;风险高、信息不完整或涉及业务优先级的判断保留人工确认。随着团队积累真实发布记录,再逐步把稳定判断转成规则。
2. 更快放量与更充分观察:按损失函数决定
如果放量速度慢会明显错过业务窗口,且功能可快速关闭、影响小,可以接受更快的阶段推进。若异常可能造成资金损失、数据损坏、权限暴露或客户大面积受阻,延长观察通常更合理。决策不应只比较“发布延期一天的成本”,还要比较“异常扩大后的恢复成本”。
组织可以为不同风险等级设定默认观察窗口,但允许负责人基于样本量和业务周期调整。调整必须记录理由,防止“赶进度”成为长期缩短观察的借口。
3. 统一模板与团队自治:统一决策语言,不统一所有细节
统一模板有助于管理层比较风险和发现流程瓶颈,但模板不能变成填表负担。若字段无法影响决策,就应考虑删除;若多个团队反复补充同一信息,就应把它变成必填项或从系统自动带出。
建议统一变更范围、风险依据、成功条件、停止条件、责任人和复盘结果;允许团队根据服务特点选择指标、灰度单位和放量节奏。管理层负责设定不可逾越的安全底线,专业团队负责在底线内优化。
4. 追求零故障与追求快速恢复:衡量现实能力
“不允许出错”容易诱发隐瞒、延迟发布和过度审批,也无法消除复杂系统中的偶发问题。更可操作的目标是减少高影响故障、缩短发现和恢复时间,并让小范围异常不会演化成大范围事故。
但这不意味着可以接受重复发生的同类问题。若同一类故障在多次发布中出现,说明根因没有被处理。管理层应检查预防规则、测试覆盖、监控盲区和责任机制,而不是只要求团队下一次“更小心”。

九、管理层落地路线:用四周验证流程是否真的变快
1. 第一周:建立基线,不先改审批结构
选取最近一段时间的发布记录,统计申请到首批灰度的时长、每个阶段等待时间、返工原因、回退次数和异常止损时间。先确认数据口径,尤其是“发布开始”和“发布完成”的定义。若记录不完整,先选取一个团队或一个服务做人工补录,不要立刻推导全组织结论。
2. 第二周:挑选一个真实流程,删掉重复确认
与研发、测试、运维、产品和业务负责人一起走查一次近期发布。标出哪些检查重复、哪些审批只是确认信息已存在、哪些环节因责任人不清而等待。先优化一个风险等级或一个服务的流程,保留高风险变更的必要控制。
3. 第三周:试运行模板和停止规则
选择几次有代表性的发布试用申请模板、决策记录和灰度看板。观察模板是否减少追问,指标是否能区分技术异常与业务异常,负责人是否能在预定时间内作出动作。此阶段的目标不是证明流程完美,而是找出规则中无法执行的部分。
4. 第四周:比较结果并决定推广范围
对比流程调整前后的等待时长、信息补充次数、异常发现至停止放量时间和发布后问题。若发布变快但关键指标恶化,应缩小推广范围;若等待下降且风险控制未退化,可以扩大到相似团队。任何对比都要注明样本数量、风险类型和观察周期。
- 如果等待主要来自信息不全,优先改申请模板和自动带入数据。
- 如果等待主要来自多方排期,优先做依赖关系管理和并行评审。
- 如果异常发现慢,优先补监控、业务指标和负责人响应机制。
- 如果回退困难,优先改造功能开关、数据兼容和恢复演练。
- 如果流程记录散乱,再考虑用项目管理平台统一关联任务、缺陷和发布记录。
在这一步,管理层最需要避免的是把短期结果直接变成硬性考核。流程刚开始采集数据时,团队可能暴露更多问题,表面上的异常率上升不一定代表风险变大,也可能是发现能力提高。应结合影响范围、发现速度和重复故障情况判断。
十、结语:灰度的价值在于让每次发布都更容易被判断
灰度发布不是把全量发布切成几个百分比,也不是给每次上线再增加一层审批。它是一套围绕证据组织协作的管理方法:发布前说明要验证什么,过程中知道何时继续或止损,结束后把经验转成下一次可执行的规则。
对管理层来说,最值得优先建设的不是最复杂的发布平台,而是三种能力:看得见发布等待发生在哪里;能在异常扩大前做出决定;能把故障和误判转化为流程改进。工具可以让任务、依赖、缺陷和记录更可追溯,但只有清晰的责任、合理的指标和可逆的技术设计,才能真正缩短发布决策链。
下一步可以从最近一次发布开始:找出它的等待时间、业务护栏、停止条件和回退路径。如果其中任何一项只能靠口头解释,就先把它写进模板并在下一次发布中验证。发布效率的改善,通常不是从增加一个审批节点开始,而是从让团队不必反复猜测“现在该不该继续”开始。
常见问题解答(FAQ)
1. 灰度发布应该如何确定放量比例和观察时间?
我准备把新版本先放给一小部分用户,但不确定从 5% 还是 10% 开始,也不知道每个阶段要观察多久。担心比例太小看不出问题,比例太大又会把故障影响面扩大。
先按风险和流量条件定比例,不要把“5%、20%、50%、100%”当成固定答案。一个可执行的起点是:内部账号或测试租户验证后放量 5%,稳定一个完整业务高峰周期再到 20%、50%,最后全量;高风险功能应从更小范围开始。
每一阶段至少覆盖一次关键业务周期,例如支付、结算或批处理功能要覆盖相应时段,而不是只看发布后十分钟。每次放量前明确观察指标、阈值和负责人。比如错误率较基线增加超过 0.5 个百分点、核心接口 P95 延迟上升超过 20%,或关键转化指标明显偏离对照组,就暂停放量并评估回滚。
这里的数字是示例,团队应根据历史波动和业务容忍度校准;如果基线本身不稳定,先补齐监控,不要用扩大灰度来代替判断。
2. 管理层怎样判断灰度发布流程是真的提效,而不是增加审批?
我所在团队最近增加了发布评审和灰度检查表,感觉发布更规范了,但每次上线也多了不少等待时间。我该看哪些指标,才能分清这是必要的风险控制还是流程负担?
不要只统计发布次数或审批完成率,建议同时看交付速度、发布质量和流程等待三类指标。可以按月跟踪需求从“具备发布条件”到“开始放量”的中位时长、发布失败或紧急回滚比例、灰度期间发现并拦截的问题数,以及审批等待时间占整个发布周期的比例。
例如,某团队观察到评审等待占发布周期 35%,但多数变更属于低风险文案调整;这更可能说明流程没有按风险分层,而不是团队审批不认真。可将变更分为低、中、高风险:低风险使用预先批准的检查清单和自动校验,高风险才要求跨职能评审。调整后比较连续数周的数据,并检查回滚率是否恶化;
如果等待时间下降、质量指标稳定或改善,才算真正提效。
3. 灰度发布模板必须包含哪些字段,才能支持暂停和回滚?
我想给团队做一份统一的灰度发布模板,但以前的模板大多只记录版本号和发布时间。真遇到异常时,大家还是要临时找人确认该看什么、由谁决定回滚。
模板的核心不是记录“做过什么”,而是让值班人员在异常时能迅速回答三个问题:影响谁、依据什么判断、下一步谁来执行。建议至少包含:变更范围与风险等级、目标用户或流量规则、分阶段放量计划、发布前基线、观测指标及阈值、暂停条件、回滚方案与验证步骤、发布负责人和决策人、异常沟通渠道。尤其要写清回滚的技术边界。
若数据库变更不可逆,单写“必要时回滚”并不构成方案,应注明兼容策略、数据修复办法以及谁有权限执行。模板可以用一页概览配详细操作链接;若每次填写超过十分钟且字段长期为空,说明模板可能过重,应删掉不能影响放量、暂停或回滚决策的内容。
4. 灰度期间出现指标波动,应该立即回滚还是继续观察?
我遇到过新版本上线后错误率短暂升高,几分钟后又恢复正常的情况,当时团队争论要不要回滚。我想知道怎样避免因为过度紧张反复回滚,也避免把真实故障解释成正常波动。
先区分信号可信度和业务影响,不要只凭单个瞬时告警决策。对错误率、延迟等高频指标,可结合发布前基线、对照人群和连续观察窗口判断;例如设定连续两个观测窗口超过阈值才暂停放量,但支付失败、数据写入异常或安全风险等不可逆影响,应采用更严格的立即停止条件。灰度时尽量保留未升级人群作为对照。
如果新版本组的错误率从基线 0.2%升到 0.8%,而对照组仍在 0.2%左右,且差异持续,就比全站指标短暂抖动更值得警惕。处置顺序通常是暂停扩大范围、确认影响边界、检查日志与依赖,再依据预设条件回滚或修复;事后记录误报和漏报,调整阈值。阈值应由真实历史数据校准,不应把示例数字直接照搬到所有业务。
核心关键词
文章包含AI辅助创作:灰度发布实操方法:管理层提升发布管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/600684
读者评论
我们之前也遇到过技术指标正常、客户关键流程完成率下降的情况。把业务护栏和技术护栏分开看很有必要,不过业务指标的统计口径最好也提前统一,不然灰度期间容易花时间争论数据怎么算。
按租户放量对企业服务更稳妥,但租户数量少时,样本代表性和隐私限制可能让判断变慢。文中提到样本不足时应标记为“尚未验证”,这点很实用。
回滚方案确实不能只写关闭开关。我想补充一点:有些变更即使代码回退,缓存或异步任务仍可能继续影响用户,发布前最好把这些后续动作也纳入恢复演练。
