上线管理指南:管理层如何做好发布管理,流程优化全流程

发布管理做得好不好,不看上线当天有没有人守着群,也不看审批表签了多少个名字,而看组织能否在风险可见、责任明确、失败可退的条件下,把正确的变更交付给用户。很多团队的问题并非“流程不够严”,而是把审批当成风险控制、把上线窗口当成计划、把发布成功等同于服务没宕机。管理层真正要做的,是建立一套能分级、能决策、能回滚、能复盘的发布机制,并让流程随着风险而变化,而不是让每次上线都承受同样的重手续。

一、先讲核心结论:发布管理是经营控制,不是审批流程

1. 管理层要管结果边界,不要替团队排每一步操作

管理层在发布管理中的核心职责,不是逐条检查技术操作,而是明确业务目标、风险容忍度、资源优先级和决策权限。发布团队负责验证“怎么安全地上线”,管理层负责判断“这次变化值不值得在这个时间、以这个风险上线”。两种责任混在一起,常见结果是管理者替代专业判断,团队则把风险判断上交,最后每个人都参加了会议,却没有人真正负责。

我建议管理层先把问题缩小为四个决策:这次发布影响谁;失败会造成什么业务后果;哪些信号出现时必须暂停或回退;谁有权在窗口内做决定。能回答这四个问题,发布管理就有了控制骨架。没有这些答案,流程再复杂,也只是把责任拆成更多签字。

发布流程的目标不是消灭所有风险,而是让风险被识别、被接受、被限制,并在越界时能够及时止损。“绝对零风险”通常不是现实目标;对高风险变更,真正重要的是把影响范围压小、把异常发现时间缩短、把恢复路径提前验证。

2. 用结果指标检验流程,而不是用表单数量检验纪律

管理层应关注的结果包括变更失败率、变更导致的服务中断时间、异常发现时间、回退或修复时间、发布后缺陷逃逸率,以及发布周期。指标之间要一起看:单独压低失败率,可能导致团队减少必要发布;单独缩短发布周期,也可能是把测试和观察阶段挤掉了。

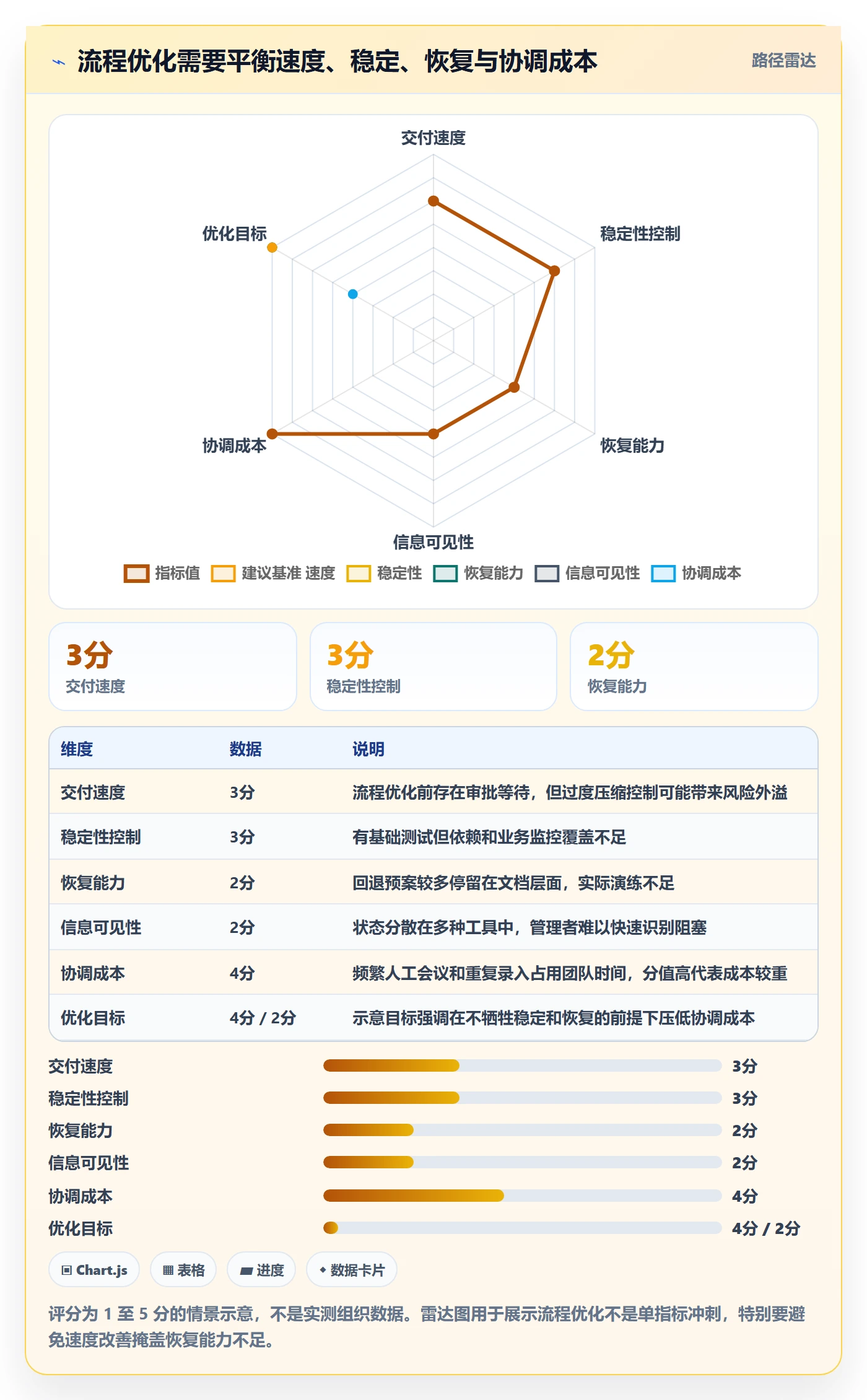

在实践中,我会把“速度、稳定性、可恢复性”作为三角关系来审视。一项流程优化只有在至少不恶化另外两项的前提下,才值得推广。比如把审批从三天缩短到半天,如果因此提高了紧急变更比例,或让关键依赖无人确认,这就不是优化,只是把等待时间转成了事故风险。

管理目标 建议观察的指标 需要避免的误读
交付速度 从变更准备完成到生产可用的周期 周期变短不代表验证充分,也不代表用户更快获得价值
发布稳定性 变更失败率、发布相关故障数、影响用户数 故障数下降可能来自变更变少,必须同时看发布量
恢复能力 异常发现时间、回退时间、业务恢复时间 有回退脚本不等于回退已演练,也不等于数据可恢复
组织效率 等待审批时间、重复录入时间、发布窗口利用率 减少会议不能替代明确责任和决策规则

3. 把“发布完成”定义为业务状态,而不只是部署状态

代码或配置进入生产环境,并不自动代表发布成功。对用户而言,功能是否可见、数据是否正确、关键交易是否正常、客服是否收到解释,才构成完整结果。管理层要推动团队区分“部署完成”“功能开放”“用户验证完成”三个状态,避免把部署流水线显示绿色当成业务验收。

这个区分尤其适用于功能开关、分批放量、数据迁移和跨系统变更。功能可能已经部署但尚未开放;也可能新版本上线成功,却因为下游接口数据延迟而没有形成业务价值。发布报告因此应包含业务信号,而不只是服务器和流水线状态。

上线管理指南:管理层如何做好发布管理,流程优化全流程

二、背景和真实场景:为什么组织越大,发布越容易变成协调问题

1. 一次发布往往跨越多条责任链

一个面向客户的新功能,可能同时涉及产品、研发、测试、平台、信息安全、数据、运营、客服和销售支持。每个团队看见的风险并不相同:研发关注代码行为,安全团队关注权限与暴露面,运营关注用户影响,财务或业务负责人关注交易与结算准确性。发布管理的难点,通常不在于某个团队不知道自己的工作,而在于各方使用不同的状态定义,也没有约定什么时候必须互相通知。

小团队可以通过即时沟通弥补流程缺口;但当产品线、区域、系统和供应商增加,口头同步就会变成隐形依赖。某位关键同事休假、某个审批人没有看到消息、一个外部系统延迟变更,都可能让“计划中的发布”与“实际可用的服务”不一致。

组织规模增大后,发布治理的主要矛盾会从“谁来做操作”转向“谁有权判断风险、谁掌握事实、谁承担影响”。因此,管理层要设计的不是一张所有人都要填的表,而是一种可复用的协作契约:哪些信息必须共享、何时做决定、异常由谁接管。

2. 计划日期不等于可发布条件

不少项目把发布日期在立项时就锁定,后续所有活动都围绕这个日期倒排。这样做有利于协调市场活动,却容易产生一个危险的心理账户:日期被承诺后,任何质量信号都可能被解释成“可以带着风险上线”。发布日期是业务约束,不是技术证据。

我会把发布计划拆成“目标窗口”和“准入条件”。目标窗口用于跨团队协调;准入条件则决定当天是否真的进入生产。例如关键测试未通过、监控缺失、回退方案未验证、数据迁移校验未完成,均应视为条件不满足。管理者要明确:延期是可管理的业务决策,带着未声明风险强行上线则是治理失效。

3. 多产品线需要共同规则,也需要局部自治

中大型组织常见两种极端:一端是每个团队自己决定,导致风险口径不一致;另一端是所有发布都经过同一套中央审批,造成排队和责任集中。合理的做法是把规则分层:公司级统一定义风险等级、审计要求、重大事故升级路径;业务线保留发布频率、窗口和验证方式的自治权。

例如,面向内部员工的小型界面调整,与涉及支付、身份认证或核心数据迁移的变更,不应走完全相同的审批链。共同规则让风险能被比较,局部自治让团队能按业务节奏工作。管理层要管住的是例外边界,而非每个团队的每一个操作细节。

4. 让组织状态可见,才能减少依赖“谁记得”

在超过百人的组织中,发布事项如果散落在即时消息、电子表格、邮件和个人任务清单里,管理层看到的往往不是实际状态,而是经过转述的状态。某项目管理平台可以承载需求、缺陷、版本计划、责任人与决策记录,降低信息分散造成的协调成本;但工具不会自动产生治理能力。字段设计不清、状态无人维护、审批和实际执行脱节,换什么系统都只是把混乱搬到线上。

如果组织评估 PingCode 这类面向中大型团队的项目管理平台,重点不应是“功能清单有多少”,而是它是否能把需求、迭代、测试、缺陷、发布和复盘串成一条可追溯链路,能否按角色呈现决策所需信息,能否减少重复录入。100 人以上团队尤其需要先统一对象定义和责任模型,再谈工具配置,否则部门会把同一个“已完成”解释成不同含义。

上线管理指南:管理层如何做好发布管理,流程优化全流程

三、常见误区:看起来严格,实际可能削弱控制

1. 误区一:审批层级越多,风险越低

审批多不等于判断充分。如果审批人拿到的信息相同、没有明确否决标准、也不承担决策责任,新增的审批只是增加等待时间。更糟糕的是,签字越多,越容易出现“大家都看过,所以应该没问题”的责任稀释。

管理层要检查每个审批节点是否回答了独立问题。安全审批应判断暴露面和控制措施,业务审批应确认用户影响和窗口,技术准入应确认验证与恢复条件。若三个人都只是在同一张表上点“同意”,就应合并节点或改成异步确认。

2. 误区二:所有变更都要走同一条流程

对低风险变更套用重大系统的完整委员会审批,会让团队产生绕流程的动机;对高风险变更使用轻量流程,则可能让组织暴露于无法接受的影响。流程应按风险和不确定性分层,而非按团队身份、职级或项目名称分层。

我通常会观察变更影响范围、可逆性、数据敏感度、依赖数量、用户可见程度和历史故障情况。某个改动代码量很小,却改变账户权限或账务规则,风险可能高于一次范围较大的静态页面调整。代码行数不是风险等级。

3. 误区三:把“绿灯”当成没有风险

仪表盘绿色只代表它测量的信号没有越线,不代表所有用户场景都正常。监控可能没有覆盖新功能路径,告警可能延迟,测试环境和生产环境可能存在配置差异。管理者应追问“绿灯依据是什么、覆盖了什么、没覆盖什么”,而不是只问“现在是不是绿的”。

准入判断要同时检查证据质量和证据覆盖面。例如自动测试通过,但没有真实流量观测;部署状态正常,但没有业务成功率指标;回退脚本存在,但未确认回退后数据能否保持一致。所谓安全发布不是把状态涂成绿色,而是知道哪些盲区仍然存在。

4. 误区四:把回滚当作万能保险

部署回滚只适用于能够安全恢复到旧版本的变更。数据库结构变更、已发送的通知、不可逆的账务处理、外部接口副作用,都可能不能靠简单回退解决。更常见的情况是代码能退,但数据已经迁移,旧版本无法读取新格式。

管理层应要求团队区分代码回退、功能关闭、数据恢复和业务补偿。发布方案中要写清:触发条件是什么;谁负责执行;执行预计耗时;回退后哪些数据需要校验;无法回退时的替代措施是什么。没有演练过的恢复方案,不能按“已具备回滚能力”计入风险降低。

5. 误区五:发布成功就是按时部署成功

按时部署是执行结果,不是用户价值。若新功能已上线但转化率下降、客服咨询增加、关键客户无法使用,流程不能因为部署任务关闭就宣告成功。发布后观察期应与业务影响匹配,并由明确负责人决定何时解除观察状态。

同样,事故没有发生也不必然证明流程有效。可能只是此次变更没有触发潜在缺陷。团队应同时检查风险识别是否正确、监控是否覆盖、回退条件是否合理,而不是只用“这次没出事”作为流程优良的证据。

6. 误区六:发布窗口越少,变更就越安全

限制窗口能帮助安排支持资源,但窗口过少会使变更堆积、批次变大、单次影响面扩大,紧急变更也会增加。频率本身不是安全性指标。频繁、小批量、可观测、可恢复的发布,可能比低频、大批量的集中发布更容易控制;前提是团队有自动化验证和有效监控。

如果组织的发布窗口仅为了便于跨部门“统一守夜”,应评估是否能按系统风险分窗口或采用分批发布。若核心系统依赖多个团队共同操作,集中窗口仍有价值,但要把它当作资源协调机制,而不是质量保证措施。

上线管理指南:管理层如何做好发布管理,流程优化全流程

四、专业判断逻辑:用风险分级决定控制强度

1. 先看影响,再看概率,最后看可恢复性

管理层常问“出问题的概率有多大”,但概率估计往往最不可靠,尤其是新业务、新架构或样本很少的变更。与其追求看似精确的风险分数,不如先判断失败影响:影响多少用户、涉及哪些关键流程、是否影响资金或敏感数据、是否跨越多个系统。之后再评估发生可能性,最后检查能否及时发现和恢复。

可恢复性是很多风险模型容易漏掉的变量。两项变更即使失败概率相同,如果一项能通过关闭功能开关在五分钟内止损,另一项需要人工核对数据并联系外部供应商,实际风险并不相同。管理层应把“失败以后怎么办”放进准入讨论,而不只是“上线前做了什么测试”。

2. 建议用四级风险分类,避免精细化假象

以下分级是治理起点,不是适用于所有公司的标准答案。组织应根据业务监管要求、系统重要性和过往事故进行校准。分级的价值在于让团队知道最低控制要求,并能解释为什么某项变更需要更多验证,而不是把所有变更塞进一个无法解释的总分。

级别 典型特征 最低控制建议 决策方式
低风险 影响范围小、可逆、无敏感数据和关键依赖 自动化检查、负责人确认、基础监控 团队内按规则自助发布,事后抽查
中风险 影响一个业务流程,存在明确依赖或用户可见变化 测试证据、依赖确认、放量计划、可执行恢复方案 业务与技术负责人共同准入
高风险 涉及核心交易、关键数据、广泛用户或多个系统 专项演练、分阶段放量、值守安排、业务连续性措施 授权负责人评估风险与窗口,必要时跨部门决策
重大风险 潜在影响跨业务线、监管要求高或恢复困难 独立验证、明确停止条件、应急指挥链、沟通预案 由指定高层风险责任人批准,并明确剩余风险

3. 把准入条件写成可检查的证据

“测试充分”“风险可控”“已做好准备”都是容易引发争议的词。准入标准应写成可验证证据,例如:关键业务场景通过率达到约定门槛;高严重度缺陷为零或已有明确豁免;生产监控能识别核心成功率异常;回退或关闭路径经过演练;受影响团队确认窗口和联系人。

阈值不能照抄别人的数字。支付成功率、搜索延迟、登录失败率的正常波动范围各不相同。应以业务基线、用户承诺和历史波动为依据制定阈值,并写清统计窗口与样本量。一个“错误率上升 5%”的告警,如果没有定义是相对变化还是绝对百分点,也没有明确时间窗口,就可能在决策时制造混乱。

4. 将“停止条件”提前约定,而不是异常时临场争论

发布过程中最昂贵的时间,往往消耗在异常已经出现、团队还在争论“要不要暂停”。停止条件应在发布前约定,包括哪些指标越线、持续多久、覆盖多少用户时触发暂停或回退,谁可以发出停止信号,谁负责执行。

我倾向于让任何直接观察到明确安全或业务异常的人都可以提出暂停,但恢复发布必须经过指定负责人确认。这样既避免“只有最高级别管理者能叫停”的迟滞,也防止多人各自决定继续或回退。暂停权与恢复决策权不一定属于同一角色。

5. 建立剩余风险的显式接受机制

实际工作中总会有无法完全消除的风险。关键不是强迫团队把风险写成“无”,而是记录剩余风险、缓解措施、影响边界和接受人。若一个高风险变更因业务原因必须在测试覆盖不足时上线,管理层应明确这是经过授权的风险接受,而不是把缺失测试包装成“已完成”。

风险接受记录应有期限和复核条件。例如临时绕过某项检查,仅对本次变更有效;后续发布前必须补齐自动化验证。若豁免长期存在,它就不是例外,而是流程设计缺陷,应转为专项改进。

上线管理指南:管理层如何做好发布管理,流程优化全流程

五、发布管理全流程:从需求进入到复盘关闭

1. 变更登记:让发布对象可识别、可追溯

每次需要进入生产环境的变化,都应有可追溯标识。它可以是版本、变更单、发布批次或流水线记录,但必须能连接需求、代码、测试结果、审批决定和生产状态。登记不是为了增加填表,而是为了事故发生时能快速回答:改了什么、影响谁、由谁负责、关联哪些依赖。

登记信息应尽量结构化,减少自由文本和重复录入。最小字段可以包括业务目的、受影响系统、变更类型、风险等级、目标窗口、负责人、验证方式、恢复路径和依赖方。字段过多会导致复制粘贴,字段太少则无法支持判断。管理层应定期删除没人使用、也不支持决策的字段。

2. 影响评估:把用户和业务路径画出来

影响评估不能只列系统名称,还要说明用户如何受到影响。某项接口改动可能只影响一个系统,但该系统承载关键交易;另一个变更覆盖多个服务,却只是后台异步报表。系统数量不是业务影响的替代指标。

团队可以用简单的问题完成评估:哪些用户会看到变化;哪些操作路径会受影响;失败时会出现什么现象;数据是否新增、迁移或删除;是否涉及外部合作方;峰值时段和地区是否有差异;客服或运营需要怎样处理用户反馈。答案不清楚时,风险等级应偏保守,而不是假设影响不存在。

3. 风险评估与依赖确认:发现组织边界上的盲点

依赖确认需要区分技术依赖、运营依赖和业务依赖。技术依赖包括接口、数据库、消息队列和基础设施;运营依赖包括值班、客服话术、监控告警和供应商支持;业务依赖则包括价格规则、合同承诺、清结算时点和市场活动。

跨团队确认不能停留在“已通知”。通知只证明信息发出,不证明对方理解并承诺配合。对于高风险依赖,应取得明确的确认状态、责任人和有效时间。如果依赖方没有回应,团队应有默认处理规则,例如延期、降低放量比例或按更高风险级别审批。

4. 验证与准入:让证据对应风险

验证策略要与变更风险相匹配。轻量界面变化可以依赖自动测试、视觉检查和小流量观察;核心交易流程则应覆盖边界条件、并发、异常路径、权限、数据一致性和故障恢复。测试用例数量多,不代表关键风险覆盖完整。

准入会议不应逐条朗读发布清单。会议应集中讨论未解决的风险、验证证据、依赖冲突、窗口选择和剩余风险接受。能够通过系统异步完成的低风险确认,不必为了形式而开会;需要多方权衡的高风险变更,则要提前准备材料,避免在会上第一次看到关键信息。

5. 发布执行:小批量、可观测、可中止

有条件时,应优先采用分阶段放量:先验证内部或小比例用户,再逐步扩大覆盖范围。每一阶段都要有观察时长、关键指标和继续条件。分批不是把完整发布拆成几次操作就算完成,而是每个阶段都允许团队根据结果停止或回退。

发布负责人需要拥有清晰的执行清单和通信渠道。清单应覆盖开始前确认、执行步骤、验证点、停止条件、升级联系人和收尾动作。对依赖多个系统的发布,应指定唯一的协调负责人维护整体状态,避免每个团队只宣布自己的任务完成,却没人判断端到端业务是否恢复。

6. 观察与验收:同时看技术信号和业务信号

发布后观察应至少覆盖技术健康度和业务结果。技术信号可包括错误率、延迟、资源使用、队列积压和依赖调用失败;业务信号可包括交易完成率、功能使用率、关键流程放弃率和客服异常反馈。不同系统的指标需按真实业务路径选择,不能为了统一报表而强行使用无关指标。

观察时长应与风险相关。低风险变更可能只需短时间确认自动化指标稳定;高风险数据变化或跨系统发布,可能需要覆盖业务高峰、批处理周期或完整交易周期。过早关闭观察,会把延迟暴露的问题留给用户;无限期观察,则会消耗团队注意力。发布前就应定义退出观察的条件。

7. 复盘与关闭:把个案改成组织能力

复盘不应只针对事故。成功发布也有值得记录的内容,例如哪些验证最早发现问题、哪个依赖确认减少了等待、哪些指标并没有帮助决策。若只在故障后开复盘,团队会把复盘等同于追责,减少主动暴露风险的意愿。

有效复盘要回答:预期和实际有什么差异;控制措施是否按计划执行;异常从何时开始、何时被发现、何时影响停止;哪些信息当时缺失;流程中哪个节点没有发挥作用;要修改什么规则或自动化。行动项要有负责人、期限和验证方式,否则复盘只会留下“加强意识”的口号。

  1. 确认变更及关联事项已归档,生产版本与记录一致。
  2. 对照准入条件核验实际执行结果和例外情况。
  3. 汇总技术指标、业务指标、用户反馈和故障记录。
  4. 将复盘行动项分为即时修复、流程调整和系统性投入。
  5. 在后续发布中验证改进是否有效,再关闭行动项。

上线管理指南:管理层如何做好发布管理,流程优化全流程

六、案例与数据观察:一个“按时上线”如何变成经营风险

1. 案例背景:问题不在部署动作,而在端到端验证断点

下面是一个匿名化的情景案例,用来说明常见的治理断点,不代表某家企业的公开事故。某企业计划更新订单状态同步逻辑,发布日期与营销活动绑定。研发完成后,自动化测试通过,部署流水线也成功,但新逻辑与旧有批处理任务对状态更新的时序假设不同,部分订单在短时间内显示为待处理。

团队在发布前确认了代码测试和部署窗口,却没有把批处理周期列为依赖,也没有设置能够反映订单状态异常的业务告警。技术监控持续正常,因此问题没有立即触发故障响应。客服收到用户咨询后,业务团队才发现问题,随后通过人工校正和临时关闭部分功能完成止损。

这个案例的关键判断是:技术部署成功和业务链路正确,是两个不同命题。发布前,团队评估了组件,却没有验证“订单状态从产生到展示、再到后续处理”的完整路径。所谓流程失效并非简单地归咎于测试遗漏,而是影响评估、依赖确认和业务监控三个环节都缺乏明确责任。

2. 复盘时先建立时间线,不先找责任人

事故分析应先还原客观时间线:变更何时开始;异常数据何时出现;监控何时有信号;第一位人员何时注意到;用户影响何时扩大;止损措施何时生效。只有把时间线还原,才能判断告警延迟、沟通路径或决策权限是否造成了额外损失。

接着检查控制链是否存在设计缺陷:业务状态指标是否定义;批处理依赖是否登记;观察期是否覆盖完整业务周期;关闭功能是否能阻止新异常;人工修复是否有校验机制。这样的复盘能够产出流程、监控和工具层面的改进,而不是只要求某个员工“以后更仔细”。

3. 用场景模拟数据衡量流程优化方向

为了避免把示意数据误认为行业基线,下面的数字明确标记为情景模拟。管理团队可以用自己的发布记录替换这些数值,按月或按季度比较同类变更。重点不是追求一组漂亮百分比,而是判断改动后的风险是否更早被发现、恢复是否更快、业务影响是否更小。

观察项目 改进前情景模拟 改进后情景模拟 管理解读
业务依赖确认率 68% 94% 增加结构化依赖确认后,临近发布才发现冲突的概率有望下降
异常发现时间 平均 42 分钟 平均 12 分钟 业务指标补齐后,发现时间改善比单纯增加审批更直接
重大变更回退演练覆盖率 35% 82% 演练覆盖提升后,组织对实际恢复能力的判断更可信
发布后人工校正工时 每月 46 人时 每月 21 人时 减少人工补救既降低成本,也释放业务人员处理异常的能力

这些数据只有在统计口径一致时才有解释力。异常发现时间应从业务或技术异常首次出现开始,而不是从有人创建工单开始;人工校正工时应说明是否包含客服、运营和财务处理;演练覆盖率应以实际完成演练的重大变更为分子,不能把“有预案文档”算作已演练。

4. 复盘结果要转化为规则,而不是扩大检查表

假如案例复盘后只新增一项“发布前再次确认所有系统正常”,新规则很可能无法执行,也不能解决时序依赖。更好的改进包括:将批处理周期纳入依赖模板;为订单状态建立业务级异常监控;在灰度阶段校验状态分布;明确业务负责人确认样本结果;为人工修复增加数据核对步骤。

我会优先选择能减少重复判断的机制,例如把检查嵌入自动化流水线、让依赖状态可见、把异常阈值写入监控,而不是不断增加需要人工记忆的提醒。人工审批适合处理需要判断的风险,不适合长期补偿系统没有提供的信息。

上线管理指南:管理层如何做好发布管理,流程优化全流程

七、不同情况下的行动建议:按组织成熟度逐步推进

1. 发布频率低、流程主要靠人工的团队

这类团队不应一开始就追求复杂治理平台或全自动审批。先建立统一的变更记录、风险分类、负责人、验证证据和恢复计划,确保每次发布留下可复盘的信息。选择一条关键业务链路试行,连续观察数个发布周期,找到重复的等待点和事故诱因。

优先补齐最基础的能力:发布前核对依赖;明确业务监控;记录真实恢复时间;指定唯一协调人。若一个团队每季度只发布少量变更,复杂自动化可能无法回本,但一份清晰、简短、可重复使用的检查标准仍然有价值。

2. 发布频率高、团队自治强的组织

高频团队不应靠增加人工委员会控制每一次变化。管理层应推动自动化准入、可追溯发布记录、分批放量和异常自动止损,将人工判断留给高风险或信息不充分的变更。成熟团队的特征不是“不需要治理”,而是把重复判断编码成规则,同时保留处理例外的通道。

要防止自动化流程变成另一种黑箱。检查规则由谁维护,误拦截如何处理,紧急豁免如何追踪,关键指标异常时是否能自动暂停。自动化准入必须有可解释的失败原因和定期审计,否则团队可能为了通过流水线而绕过控制。

3. 涉及核心交易、数据迁移或监管要求的组织

这类组织需要把连续性、证据保存、访问控制和数据正确性纳入发布计划。对不可逆变更,重点通常不是“是否能回滚代码”,而是是否有备份、校验、分阶段迁移、补偿处理和明确的业务恢复方案。重大操作应安排独立验证和可追踪的风险接受记录。

应特别关注演练质量。演练不应只在测试环境中验证脚本可执行,还要确认真实权限、依赖系统、联系人、恢复顺序和数据校验方式。演练发现的问题必须有关闭期限,否则预案会在真正需要时再次失效。

4. 多业务线、多区域或供应商参与的组织

这类组织需要建立统一的跨团队日历和依赖视图,但不必强迫所有业务线共享同一发布窗口。中央治理应关注重大冲突、共享基础设施、外部接口和重要业务事件;团队可以保留低风险变更的本地节奏。

供应商参与时,合同上的支持时段不等于发布当天一定有人处理问题。应明确响应等级、紧急联系人、依赖版本、变更通知期限、故障责任边界和数据恢复责任。关键依赖没有确认时,要有默认决策规则,不能把“已经发邮件”视为风险已消除。

5. 近期发生过事故、管理层希望快速收紧流程的组织

事故后立即收紧审批很容易,但可能只是把情绪变成流程。先完成时间线和控制缺口分析,再决定哪些风险需要立即补偿,哪些需要长期改造。短期措施可以包括高风险变更双人确认、暂停特定不可逆操作、增加值守;长期措施则应处理监控盲区、自动化不足、职责不清或依赖管理薄弱等根因。

管理层还要监控紧急变更比例。如果审批收紧后,团队越来越多地标记“紧急”,说明正常流程可能阻塞业务或风险分级不合理。流程调整不是越严越好,而是要让合规路径比绕过流程更容易、更明确。

6. 组织正在选型或调整项目管理平台

先梳理端到端对象关系:需求如何关联版本,版本如何关联测试和缺陷,发布如何关联审批、流水线、监控和复盘。再识别哪些状态需要管理层查看、哪些信息由团队维护、哪些数据可以从研发工具自动同步。不要先照搬供应商的默认工作流,再要求组织迁就配置。

评估 PingCode 等项目管理平台时,可用真实场景做验证:一项跨团队的中高风险变更能否从需求追到发布;关键审批是否能按风险分流;项目管理与开发测试记录是否减少重复输入;管理者是否能查看阻塞和风险,而不是只能看任务完成率。试点应覆盖真实用户和真实权限,不能只用演示环境里的理想流程作结论。

上线管理指南:管理层如何做好发布管理,流程优化全流程

八、流程优化的取舍:减少摩擦,也要保留必要的控制

1. 统一标准与团队自治如何取舍

统一标准适合定义风险语言、关键记录、审计要求和重大事件升级机制;团队自治适合决定低风险变更的实施方式、发布频率和技术验证细节。将所有操作统一,会压制不同业务的实际约束;完全放任,则无法比较风险,也难以共享事故教训。

我的判断原则是:越接近组织级风险、跨系统影响和不可逆业务后果,越需要统一;越接近局部实现和可快速恢复的操作,越适合授权给团队。授权不是不管理,而是把边界、指标和升级条件说明白。

2. 审批速度与决策质量如何取舍

审批不应追求“越快越好”,而应减少没有增量信息的等待。低风险变更可以通过规则自动通过;高风险变更则应保障关键责任人有足够信息和时间判断。若审批人无法解释自己确认了什么,审批时长再短也没有治理价值。

异步审批适合信息完整、争议较少的事项;同步决策适合风险冲突、窗口冲突或剩余风险需要接受的事项。把所有事项都拉进会议,会损害专注时间;把所有决策都放入消息流,也可能让关键权衡淹没在通知中。

3. 发布速度与发布批次如何取舍

小批量发布可以降低单次变更的影响面,也更容易定位故障来源,但会增加部署次数、协调和观察成本。对自动化程度高的系统,小批量通常更可控;对依赖复杂、每次变更需要多方现场协作的旧系统,盲目拆分可能增加操作风险。

应根据可观测性、回退能力和变更耦合度决定批次。若不同功能彼此独立,拆分通常有利于归因;若多个组件必须原子性更新,则需将它们作为一个业务发布单元管理,同时设计版本兼容和失败隔离。不是所有变更都能通过“小步快跑”解决。

4. 统一发布窗口与业务连续性如何取舍

统一窗口方便安排值守与跨部门协调,但窗口过窄会积压变更,并让多个项目争夺同一时间段。对于共享基础设施或高依赖系统,集中窗口能降低并发变化带来的诊断难度;对可独立发布的低风险服务,灵活窗口能减少等待。

应先标识必须协调的系统和时间段,再把不相关变更从中央窗口中释放出来。若市场活动、财务结算或业务高峰构成真实限制,应将它们写入发布日历和准入规则,而不是依靠个别负责人记忆。

5. 统一指标与业务差异如何取舍

组织需要一组共同指标,便于管理层看到趋势和异常;但所有系统使用完全相同的业务信号,会导致指标失真。变更失败率、恢复时间和发布周期可以有统一定义,业务成功率、错误容忍度和观察窗口则应按服务特性配置。

可以采用“两层指标”:组织级指标衡量交付健康度,服务级指标衡量用户与业务状态。组织级指标用于识别整体趋势,服务级指标用于发布准入和止损。不要把可比性误认为所有业务都能用同一阈值。

6. 工具化与流程简化如何取舍

工具可以提高状态可见性、减少重复录入、支持审计和自动化判断,但工具也会带来配置、培训和维护成本。若流程本身没有明确责任和状态定义,先上工具通常只会暴露更多冲突;若流程成熟却仍靠人工复制信息,工具化就可能显著减少操作差错。

选型时应要求供应商或内部平台团队用真实发布案例演示,不只看功能截图。检查字段是否可按风险配置、权限是否满足职责分离、历史记录是否可追溯、与现有研发和运维系统能否集成、报表是否回答管理问题。工具的优劣应以减少的协调成本、提高的追溯质量和改善的风险控制来验证。

上线管理指南:管理层如何做好发布管理,流程优化全流程

九、管理层的落地路线:用九十天建立可验证的发布机制

1. 第一个阶段:盘点现状,不急于重写流程

前两周先抽取最近一段时间的发布记录,选择成功、失败、延期和紧急变更各类样本。记录发布频率、等待时间、风险等级、依赖数量、异常发现时间、恢复时间和发布后缺陷。若历史记录不完整,先标明数据缺口,不要用猜测填补。

同时访谈研发、测试、运维、产品、业务和客服,比较各方对“发布完成”“紧急变更”“回滚成功”的定义。管理层往往会发现,同一个流程状态在不同团队代表不同事实。这些定义差异是治理的起点,不是员工执行不力的证明。

2. 第二个阶段:统一风险语言和最低准入条件

接下来用小范围工作坊定义风险等级、必须记录的信息、不同级别的最低验证要求和例外处理方式。不要一次性追求完美分类。先对高风险变更的边界达成共识,再选一条实际业务链路试运行。

每项准入条件都应标明责任角色和证据来源。例如,测试负责人提供关键场景结果,业务负责人确认业务验收条件,平台负责人确认监控和恢复路径。一个条件如果没有责任人、没有证据形式、也没有失败后的处理办法,就还不是可执行的控制。

3. 第三个阶段:把重复控制自动化,把例外保留给人判断

对于可以客观验证的条件,如流水线检查、必需审批字段、版本关联、关键测试状态,可以逐步自动化。对于需要权衡的事项,如风险接受、窗口冲突、用户沟通和不可逆数据变化,应保留明确的人类决策责任。

自动化上线后,要观察误拦截和绕过情况。若大量团队反复使用紧急通道,或通过临时修改字段规避检查,就应排查规则是否不合理。治理机制需要有反馈通道,允许团队报告阻塞,而不是只把偏离流程视为纪律问题。

4. 第四个阶段:按指标复盘,决定推广还是调整

试点运行后,比较优化前后的发布周期、失败率、恢复时间、异常发现时间、审批等待和团队重复录入时间。尽量按风险等级和变更类型比较,避免把简单变更增多误判为整个流程变安全。若样本不足,应延长观察周期,不要仅凭一两次成功发布宣布改革有效。

推广前还要检查副作用:紧急变更是否增多;发布是否集中到同一窗口;低风险团队是否被过度约束;高风险团队是否仍有流程盲区;复盘行动是否按期关闭。只有指标改善并且没有明显把成本转嫁给其他团队,才应扩大覆盖。

5. 建议管理层固定查看的月度问题

  • 本月发布量变化了多少,变更失败率是否按同一口径计算?
  • 异常从发生到被发现、再到用户影响停止,分别耗时多久?
  • 哪些高风险变更没有满足标准条件,谁接受了剩余风险?
  • 回退或恢复演练覆盖了哪些系统,发现了什么现实缺口?
  • 审批等待、重复录入和紧急变更分别呈现什么趋势?
  • 上月复盘行动项中,哪些已验证有效,哪些只是形式关闭?

月度管理评审不应变成逐项汇报会,而应从趋势中寻找系统性问题。如果某类依赖长期导致延期,就需要调整依赖管理;如果异常发现时间长期偏高,就需要补业务监控;如果同一规则不断被豁免,就要判断规则本身是否设计错误。

上线管理指南:管理层如何做好发布管理,流程优化全流程

十、结尾:真正成熟的发布管理,是让组织更敢于改变

1. 发布治理最终要降低未知,而不是增加手续

管理层常把发布管理理解为一道闸门,但更准确地说,它是一套组织感知和控制变化的能力。它要帮助团队在变化发生前看见影响,在执行过程中发现偏差,在出现异常时快速止损,并在事后把教训转成下一次更可靠的能力。

如果流程让团队更难说出风险、更依赖临时协调、更频繁绕行,那么它没有真正提高控制力。反过来,如果风险等级清晰、责任边界明确、证据容易获得、恢复路径经过验证,团队通常会更愿意暴露问题,也更能在安全边界内提高交付速度。

2. 管理层下一步可以做什么

下一步不要先发布一份覆盖所有场景的新制度。先抽取最近三个月的发布记录,挑出一次顺利发布、一次延期、一项紧急变更和一次造成用户影响的变更,按同一套问题复盘:影响是否识别、依赖是否确认、准入证据是否充分、异常是否及时发现、恢复是否真实可用。

然后选定一条重要但可控的业务链路,试行风险分级、停止条件、发布后观察和复盘闭环。用发布周期、失败率、发现时间和恢复时间验证变化是否有效,再决定哪些规则需要标准化、哪些控制可以自动化、哪些决策应继续由管理者承担。

我的判断是,好的发布管理不以“所有人都通过审批”为终点,而以“组织知道为什么现在可以发布、出了问题如何止损、结果如何被验证”为标准。当每次变化都能回答这三个问题,发布就不再是临近窗口时的临场协调,而成为组织能够持续学习、持续交付的经营能力。

常见问题解答(FAQ)

1. 管理层如何判断发布管理流程是否真正有效?

我所在团队每次发布都按时完成,复盘时却总能发现临时加需求、测试返工和上线后补救。我不确定应该看哪些指标,才能分辨流程是在稳定交付,还是只是靠团队加班撑住。

不要只看“是否按期上线”,还要同时看变更稳定性、质量和恢复能力。建议每个发布周期固定记录四项:计划范围完成率、发布前最后一周新增或变更的需求比例、上线后7天内的严重缺陷数、从发现故障到恢复的时长。

举例来说,某团队连续三个版本都按期发布,但最后一周变更比例从8%升到27%,上线后严重缺陷也从每版1个增至4个,这说明准时并不等于流程健康。管理层可先观察连续3至5个周期的趋势,再设定团队自己的预警线;指标用于定位瓶颈,不宜直接变成个人绩效排名,否则团队可能通过少报缺陷或隐藏变更来“优化”数据。

2. 发布流程的审批应该设几层,怎样避免审批变成走形式?

我参与的项目上线前要经过多轮签字,常常没人提出具体风险,出了问题又很难说清谁负责。我想减少不必要的等待,但担心审批变少以后,重要变更会漏掉。

审批层级应按风险分级,而不是所有发布都套同一条长流程。可以把变更分为常规、重要和高风险三类:常规变更由发布负责人核对清单;重要变更增加业务负责人和测试负责人确认;涉及数据迁移、权限、资金或大范围用户的高风险变更,再要求技术负责人评估回滚方案并由管理者作最终决策。

审批意见必须回答“影响什么、验证了什么、失败如何恢复”,只有点击通过而没有证据,不算有效审批。一个实用的检查方法是抽查最近10次发布记录:如果审批耗时很长,却找不到风险判断、测试结果或回滚依据,问题通常不是审批人数不足,而是审批输入和责任边界不清。

3. 如何把需求、测试、部署和回滚串成完整的发布流程?

我经常遇到需求已经确认、测试也通过了,但部署当天才发现配置没准备好,或者没人知道出问题后该怎么退回。我想要一套能落到具体协作动作上的流程,而不是一张只写阶段名称的流程图。

把发布流程设计成带有准入条件和责任人的交接链,比单纯列阶段更可靠。需求冻结时确认本次范围、负责人和验收标准;测试准入前确认代码、配置与依赖版本一致;上线准入前核对监控、备份、发布窗口和回滚步骤;上线后由指定人员观察关键指标,再决定完成或回退。

每个交接点都应留下可核查的信息,例如版本号、测试结论、变更清单和回滚负责人。可以先选一个业务影响较小的版本试跑,并记录每个环节的等待时间与返工原因。若部署耗时只占总周期的10%,但需求反复确认占了40%,就应优先改善前期范围管理,而不是继续给部署环节增加审批。

4. 发生发布故障后,管理层怎样复盘才能推动流程优化?

我见过故障复盘最后变成追问“是谁操作错了”,大家于是更不愿意暴露问题。同类故障过几个月又出现,我想知道管理层应该怎样把一次事故转成真正可验证的改进。

复盘应先还原事实,再分析系统条件,最后明确可验证的改进行动,而不是先找个人承担责任。时间线至少要包含变更提交、测试结果、上线开始、告警触发、决策和恢复节点;随后区分直接原因与促成条件,例如配置差异是直接原因,缺少环境一致性检查可能是促成条件。

每项行动都要有负责人、截止日期和验证方式,比如“增加配置差异检查”还不够,应明确在之后3次发布中检查覆盖率达到100%,并确认是否拦截过不一致配置。管理层每月查看未完成行动和重复故障类型;若同一问题再次发生,应检查措施是否覆盖根因,而不是再增加一份无人维护的检查表。

核心关键词

读者评论

朱
朱亦辰

我们团队以前把发布日期当硬指标,准入条件反而写得很虚。后来把监控覆盖和回退演练列为上线前检查项,延期确实多了一点,但临时救火少了。文章提到目标窗口和准入条件分开,这点比较实用。

杨
杨梓萱

分级发布听起来合理,实际难点是怎么给风险定级。小改动也可能碰到权限或数据,最好有明确的评估口径和定期复核,不然不同团队还是会按自己的理解走。

高
高远

回滚不是万能的这点很有共鸣。我们遇到过代码退回去了,但数据结构已经变了,最后还得手动核对和补偿。发布复盘如果只看部署是否成功,确实容易漏掉用户侧的问题。

文章包含AI辅助创作:上线管理指南:管理层如何做好发布管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/600668

赞 (0)
飞飞飞飞
发布管理回滚教程:管理层实操方法,避坑指南
上一篇 11小时前
发布管理上线计划全流程:管理层流程优化与一文讲清
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
