发布记录看起来只是一次上线后的文档整理,真正拖慢实施团队的,却往往是记录里缺少的东西:谁批准了变更、哪些客户环境已经更新、失败后回滚到了哪个版本,以及这次发布到底花了多少人工时间。我的判断是,发布记录不是“上线清单的归档版”,而是连接实施执行、客户交付、质量复盘和下一次计划的运营数据。要提升发布管理效率,先统一记录口径,再分析等待、返工和风险,不要一开始就追求复杂报表。
一、先讲结论:发布记录要能支持下一次决策
1. 发布记录的价值不在“写全”,而在“可复用”
我评估一份发布记录是否有用,通常不先看字段多少,而看团队能否在下一次发布前,用它回答三个问题:哪些工作容易延期,哪些环境容易出错,哪些决策需要更早做。若记录只能回答“某天上线了某版本”,它是档案;若能指出“同类客户升级平均等待环境确认两天,且回归测试经常被压缩”,它才开始支持管理。
这也是我不建议直接复制一套大型研发团队的发布模板给实施团队的原因。实施发布经常同时涉及版本交付、客户窗口、数据迁移、权限配置、外部接口和现场确认。影响交付效率的,不只是代码是否准备好,还有客户是否开放环境、实施资源是否到位、第三方是否配合。
2. 先建立最小可分析数据集
发布记录的第一版不必追求“字段越多越专业”。我建议先保留能够还原一次发布生命周期的字段:发布标识、客户或项目、环境、计划时间、实际时间、版本、变更范围、负责人、审批状态、部署状态、验证结果、回滚情况、阻塞原因和工时。每个字段都应能回答一个具体问题,而不是因为模板看起来完整就增加填报负担。
其中,计划时间和实际时间必须分开记录;“发布完成”也要拆分为部署完成、业务验证完成和客户确认完成。把这些状态合并成一个完成时间,管理者就无法判断延迟发生在部署、验收还是客户等待环节。
3. 管理效率要看流程耗时和返工,不只看发布次数
发布次数增加不代表效率变好。团队可能靠频繁加班完成更多发布,也可能因为过度拆分,增加审批、通知和验证成本。我更关注端到端周期、等待占比、一次成功率、回滚率、发布后缺陷率、单次发布人时,以及计划变更率。它们共同解释“快在哪里、慢在哪里、代价是什么”。
下面是一组用于说明分析方法的情景模拟数据,不代表行业基准或任何组织的实际经营结果。假设某实施团队连续观察了两个迭代周期,发现发布端到端中位周期从 6.2 个工作日降至 4.8 个工作日,但发布后缺陷率略有上升。单看周期会得出“改进成功”的结论;加入质量结果后,管理判断就应转向检查验证时间是否被压缩。

二、为什么实施团队特别需要一套可分析的发布记录
1. 一次发布往往跨越多个责任边界
实施团队的发布链条通常不是研发单点交付。需求方确认范围,研发准备版本,测试完成验证,实施人员安排客户窗口,运维或客户管理员提供权限,业务代表确认结果。任何一个边界没有明确交接,都会形成“我以为对方已经处理”的隐性等待。
我在设计发布记录时,会把“责任人”和“当前等待对象”分开。责任人表示谁负责推动这条发布事项;等待对象表示下一步动作依赖谁。两者不是一回事:实施负责人可能持续跟进,但真正卡住的原因是客户尚未开放生产环境。若只填负责人,复盘就容易变成“某人跟进不力”,而不是识别可改善的交接条件。
2. 客户环境差异会把平均值变得没有解释力
同一版本发布到测试环境、标准生产环境和高度定制环境,风险与工作量并不相同。若将所有发布混在一起算平均周期,团队很可能误判:标准环境表现良好掩盖了少数高复杂度项目;或者复杂项目拉长总平均值,导致标准交付也被错误地认为低效。
因此,分析时至少要按环境类型、变更复杂度和发布方式分层。复杂度可以先用可操作的等级,而不是追求精确评分:低复杂度代表无数据迁移、无接口改动;中复杂度代表存在配置调整或有限接口验证;高复杂度代表数据迁移、多系统协同或客户定制脚本。关键是团队按同一规则标注。
3. 100 人以上组织更容易遇到“信息在系统间断裂”
团队规模扩大后,发布信息常散落在项目管理、缺陷跟踪、即时沟通、客户工单和运维平台中。每个系统都有自己的状态,却没有一条稳定的发布主线。实施人员为了汇报,需要再次手工拼表;管理者看到的又是周报中的摘要,而不是可以追溯的事件记录。
对于中大型企业,可以用 PingCode 这类项目管理平台承载发布事项、任务状态、负责人和问题关联;但平台不是流程本身,不能替团队决定状态定义,也不能替代客户环境的真实验证。选择工具时,我会先确认能否关联需求、缺陷、发布批次和验收证据,再看仪表盘是否好看。
4. 先区分真实阻塞与记录延迟
数据里出现“等待 3 天”,可能是客户审批真实耗时,也可能是负责人隔了 3 天才更新状态。两种情况的改进方法完全不同。前者需要提前预约窗口、明确审批责任或提供风险说明;后者需要改进记录习惯、自动化提醒或状态触发规则。
我建议在关键状态变更时记录时间戳,并保留事件来源。至少要区分“事情实际发生时间”和“系统录入时间”。如果组织暂时无法记录两个时间,也应在复盘时抽样核对沟通记录,估计状态滞后程度,避免把记录纪律问题误认为客户流程问题。
三、常见误区:看起来有数据,实际上无法指导行动
1. 把发布数量当成效率
发布数量只能描述产出频次,不能说明交付效率。每周发布 20 次,可能是自动化程度高、批次小且风险可控;也可能是频繁修补、反复重发。要判断效率,必须同时看每次发布的人工投入、成功情况和后续问题。
我会把“发布次数”保留为背景指标,但不会单独用于团队排名或绩效判断。若发布次数被设置为目标,团队可能通过把一个发布拆成多个记录来提高数字,或者为了赶频率而降低验证质量。指标一旦改变行为,就需要增加防护指标。
2. 只统计成功率,不定义什么叫成功
“发布成功”至少有三种口径:部署命令执行成功、系统关键功能通过验证、客户业务正式确认。把三者混成一个勾选框,会让成功率虚高。比如部署成功但接口未恢复,不能算业务成功;系统功能正常但客户尚未签收,也不宜直接计入交付完成。
建议把发布状态拆为“部署结果”“技术验证结果”“业务验收结果”三层。对于内部管理,可将技术验证通过作为技术成功;对客户交付,则以约定的业务验收条件为准。报表必须标明口径,不能只写“成功率 96%”。
3. 用平均值掩盖长尾发布
平均周期容易受到极少数异常项目影响,也容易掩盖大多数项目的典型体验。我通常至少同时看中位数和第 90 百分位数。中位数回答“典型发布要多久”,第 90 百分位数回答“最慢的一批大约有多慢”。如果中位数改善而第 90 百分位数不变,说明多数发布变快了,但长尾阻塞仍未解决。
此外,端到端周期要拆成准备、审批、环境就绪、执行、验证和验收几个阶段。只报告总周期,无法知道该调整测试资源,还是应该把客户窗口预约提前。
4. 用“延期原因”自由文本做统计
自由文本适合描述细节,不适合直接做趋势分析。同一种原因可能被写成“客户没准备好”“环境没开”“权限未给”;同一条描述也可能同时包含等待、缺陷和范围变更。结果是统计时人工整理成本很高,而且分类者的主观判断会影响结论。
我的做法是“标准原因分类加补充说明”。标准分类控制在团队能稳定使用的范围,例如范围变更、版本缺陷、测试未通过、环境或权限、客户窗口、外部依赖、资源冲突、审批等待、其他。补充说明保留上下文,避免分类太粗无法复盘。
5. 记录越多,实施人员越忙
如果每次发布要手工在多个系统重复填写同一字段,记录质量最终会下降。实施人员会先完成客户工作,再补填模板;过一周才补的数据,往往失去准确时间和责任链。模板应优先从现有任务、版本和缺陷信息中自动带出,人工只补决策、现场变化和验证结果。
一个实用检查方法是统计每次发布的记录耗时。如果模板填报超过 15 分钟,而且其中多数是重复复制信息,就应先减字段或连接数据源,而不是要求团队“提高执行力”。这 15 分钟是本文建议的试运行观察线,不是行业统一标准。
6. 用单一指标给团队贴标签
不同项目的发布风险、客户配合度和定制程度不同。若直接比较个人发布时长,容易惩罚承担复杂项目的人,也会诱导团队挑选容易发布的工作。效率指标应先用于发现流程问题,再用于资源和流程决策;在没有进行复杂度分层、口径审计前,不宜用于个人绩效排名。
四、专业判断逻辑:从原始事件到可执行结论
1. 先定义分析对象,再定义时间口径
我会先问团队要分析的是“发布批次”“客户环境升级”“版本交付”还是“单个变更项”。一个版本可能发布到多个客户环境,也可能同一客户在一个窗口内接收多个变更。对象不同,分母就不同。若分母在不同报表间变化,所谓趋势可能只是统计方式变了。
推荐为每一次客户环境发布建立唯一发布标识,并将版本、客户、环境和批次关联起来。再定义周期起点与终点:例如从范围冻结到业务验证完成。另建一个“从发布申请到实际开始”的准备周期,避免把客户等待时间和执行时间混为一谈。
2. 用事件时间线还原发布过程
一条发布记录至少应能还原关键节点:范围确认、版本候选就绪、审批通过、环境准备完成、开始部署、部署完成、技术验证完成、业务验收完成。每个节点记录责任角色、时间、结果和必要的证据链接。
节点不必一开始就细到每个操作命令。团队先保证关键交接有时间戳,再根据复盘结果补充需要的环节。否则很容易为了分析而设计出过重流程,导致一线人员绕过记录。
3. 把效率指标拆成速度、质量、稳定性和成本
速度关注端到端周期和各阶段等待;质量关注一次通过率、发布后缺陷率和回滚;稳定性关注计划变更、重复失败和长尾波动;成本关注实施、研发、测试及客户协同投入的人时。四类指标互相制约,不能只优化其中一类。
例如,缩短部署时长不一定能缩短总周期。如果准备和审批占总周期的 70%,部署自动化即使让执行阶段快一半,对端到端周期的影响仍有限。反过来,只压缩验证阶段,周期看似变短,却可能增加发布后故障。
4. 优先分析阶段占比和阻塞发生率
对于管理者,阶段占比比总周期更能指向行动。假设端到端周期为 5 个工作日,其中环境等待 2 天、审批等待 1 天、实际部署 2 小时、验证 1 天,那么优化部署脚本不是第一优先级。先处理环境确认和审批安排,收益通常更直接。
我还会把阻塞原因按“发生次数”和“累计影响时长”分别排序。发生次数多的原因适合流程标准化;次数少但影响极大的原因,适合制定专项预案。只看次数,容易忽视低频高损失事件。

5. 用分层对比避免把相关性说成因果
若高复杂度发布的缺陷率更高,不能立刻得出“复杂项目管理差”的结论。高复杂度项目可能同时包含数据迁移、接口变更和客户窗口限制。应进一步拆分变化类型,检查缺陷是否集中于某类接口或某个验证步骤。
分析结论建议使用“观察到”“可能与……有关”“下一步验证……”这类表达。只有经过流程调整、对照周期观察且排除明显混杂因素后,才适合说某项措施带来了改善。管理报表不应把猜测写成因果结论。
6. 让指标能够触发动作
每个核心指标都应有一条对应的管理动作。例如,客户窗口等待超过 3 个工作日,触发项目经理确认窗口和升级路径;同一环境连续两次验证失败,触发发布前环境检查;发布后七日内出现高优先级缺陷,触发回顾验证覆盖,而不是仅仅备注“需关注”。
阈值先作为团队的试运行规则,不要伪装成行业标准。可以观察四至六周,再结合项目复杂度调整。没有动作责任人、处理时限和关闭条件的阈值,只是报表上的颜色。
五、发布记录模板:从字段设计到复盘结论
1. 发布主记录字段
主记录回答“这是什么发布、现在到哪一步、谁负责”。一个可落地的字段表如下。团队可以删减字段,但每次删减都要确认不会破坏发布追溯和后续分析。
| 字段 | 填写说明 | 分析用途 |
|---|---|---|
| 发布标识 | 每个客户环境发布批次唯一编号 | 关联任务、缺陷、验收和回滚事件 |
| 客户或项目 | 使用组织认可的客户或项目编码 | 按交付对象识别重复问题 |
| 目标环境 | 测试、预生产、生产或其他明确环境 | 比较不同环境的准备和失败情况 |
| 版本与变更范围 | 列出版本号、需求、缺陷和配置变更 | 判断变更规模与结果之间的关系 |
| 复杂度等级 | 按迁移、接口、定制和协同范围统一分级 | 用于分层比较,避免简单项目偏差 |
| 计划窗口与实际窗口 | 分别记录计划和实际开始、结束时间 | 计算计划偏差和客户窗口影响 |
| 责任人及等待对象 | 分别记录推动责任人和当前依赖方 | 区分内部责任与外部阻塞 |
| 审批和验证结果 | 分别记录审批、部署、技术验证及业务验收 | 避免把技术成功等同于交付完成 |
| 异常、回滚与工时 | 记录异常类型、影响、恢复措施和人时 | 衡量失败成本及后续预防效果 |
2. 发布前检查清单
发布前检查不是为了增加签字步骤,而是让高风险条件在窗口开始前暴露。对低风险、重复性发布,可以采用简化清单;对涉及数据迁移、接口切换或生产环境的发布,应使用完整核对。
- 范围确认:本次包含和不包含的变更已明确,版本号与变更清单一致。
- 依赖确认:接口、第三方服务、客户权限、网络连通和外部配合人已确认。
- 数据保护:备份时间、备份范围、恢复责任和可接受的数据损失边界已记录。
- 验证准备:关键业务路径、测试账号、验证数据和客户确认人已准备。
- 回滚准备:回滚触发条件、执行步骤、预计耗时和决策人已明确。
- 沟通安排:客户窗口、通知对象、升级联系人及异常升级路径已确认。
3. 发布后记录模板
发布结束后,应趁现场信息尚未遗忘时完成结果记录。重要的是如实填写“未完成”和“例外”,而不是为了闭环把所有事项都勾成通过。发布后模板可以采用下列结构。
| 项目 | 记录内容 |
|---|---|
| 实际执行 | 实际开始与结束时间、执行人、偏离计划的步骤 |
| 结果状态 | 部署结果、技术验证、业务验收分别记录 |
| 异常事件 | 发生时间、影响范围、发现方式、处理动作 |
| 回滚情况 | 是否回滚、触发原因、决策时间、恢复结果 |
| 投入工时 | 实施、研发、测试及客户配合的估算人时 |
| 后续事项 | 责任人、截止日期、验收标准和关联任务 |
| 经验判断 | 本次最值得保留的一项做法和最应改变的一项做法 |
4. 复盘记录模板
我不建议复盘写成长篇流水账。复盘的目标是解释偏差并确定下一步动作,可以用“预期,事实,差异,原因假设,验证动作”的结构。每条结论只聚焦一个问题,避免把“客户配合不足、测试不充分、时间安排不合理”放在同一条里而无法分派。
- 预期:本次发布计划在何时完成,预期验证哪些关键路径?
- 事实:实际在哪些节点偏离,具体多花了多少时间或人时?
- 差异:偏差属于范围变化、等待、技术问题、验证遗漏还是记录误差?
- 原因假设:目前证据支持什么解释,哪些只是推测?
- 验证动作:下一次要采集什么数据、由谁负责、何时检查?
5. 一个可复用的结论格式
团队可以把复盘结论写成:“在某类发布中,某阶段出现了什么变化;现有记录显示可能与什么条件相关;下一次采取什么动作验证;由谁在何时回看结果。”这样写能够保留证据边界,也能避免“加强沟通”“提高意识”这类无法验收的空泛措施。
例如:“近六次涉及接口切换的生产发布中,有四次在客户环境验证阶段等待超过一天;当前记录显示接口负责人确认时间晚于窗口预约。下一次在发布前两个工作日冻结接口联系人,并记录确认时间;由交付负责人在连续三次发布后检查等待时长是否下降。”这不是最终因果结论,而是一个可检验的行动假设。
六、具体案例与数据观察:如何从记录定位真实瓶颈

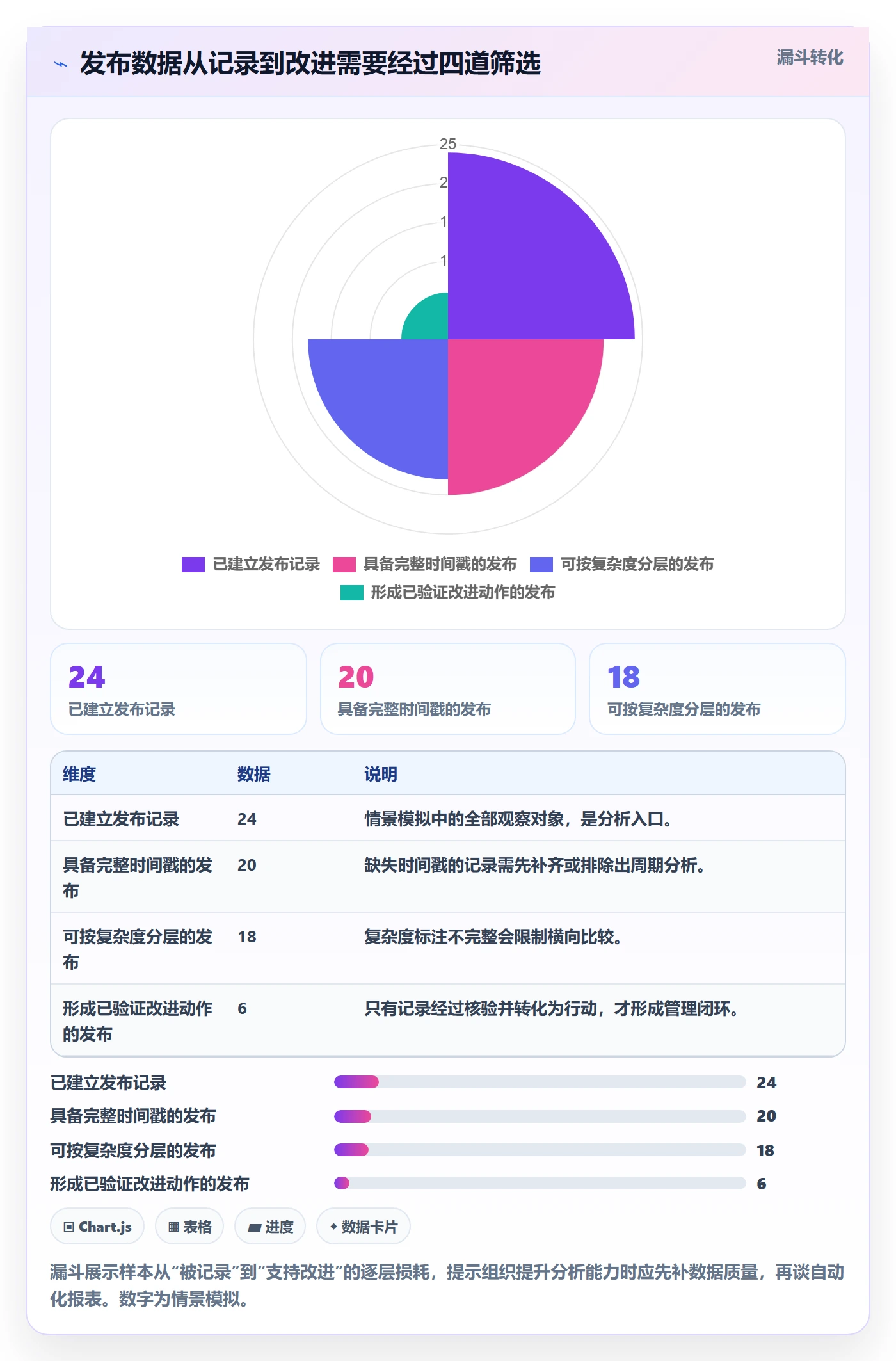

1. 案例背景与数据边界
下面使用一组情景模拟数据展示分析过程:某实施团队在八周内记录 24 次客户环境发布,其中 15 次标准配置发布、6 次接口变更、3 次涉及数据迁移。数据仅用于演示如何分析,不应被引用为行业平均值,也不能代替组织自己的发布台账。
团队最初的汇报是“24 次发布,21 次成功,成功率 87.5%”。这个数字并没有说明失败是否集中在复杂发布,也没有说明三次未成功是部署失败、验证失败还是客户未验收。于是我会先把结果口径拆开,再按复杂度分组。
2. 先看失败集中在哪类发布

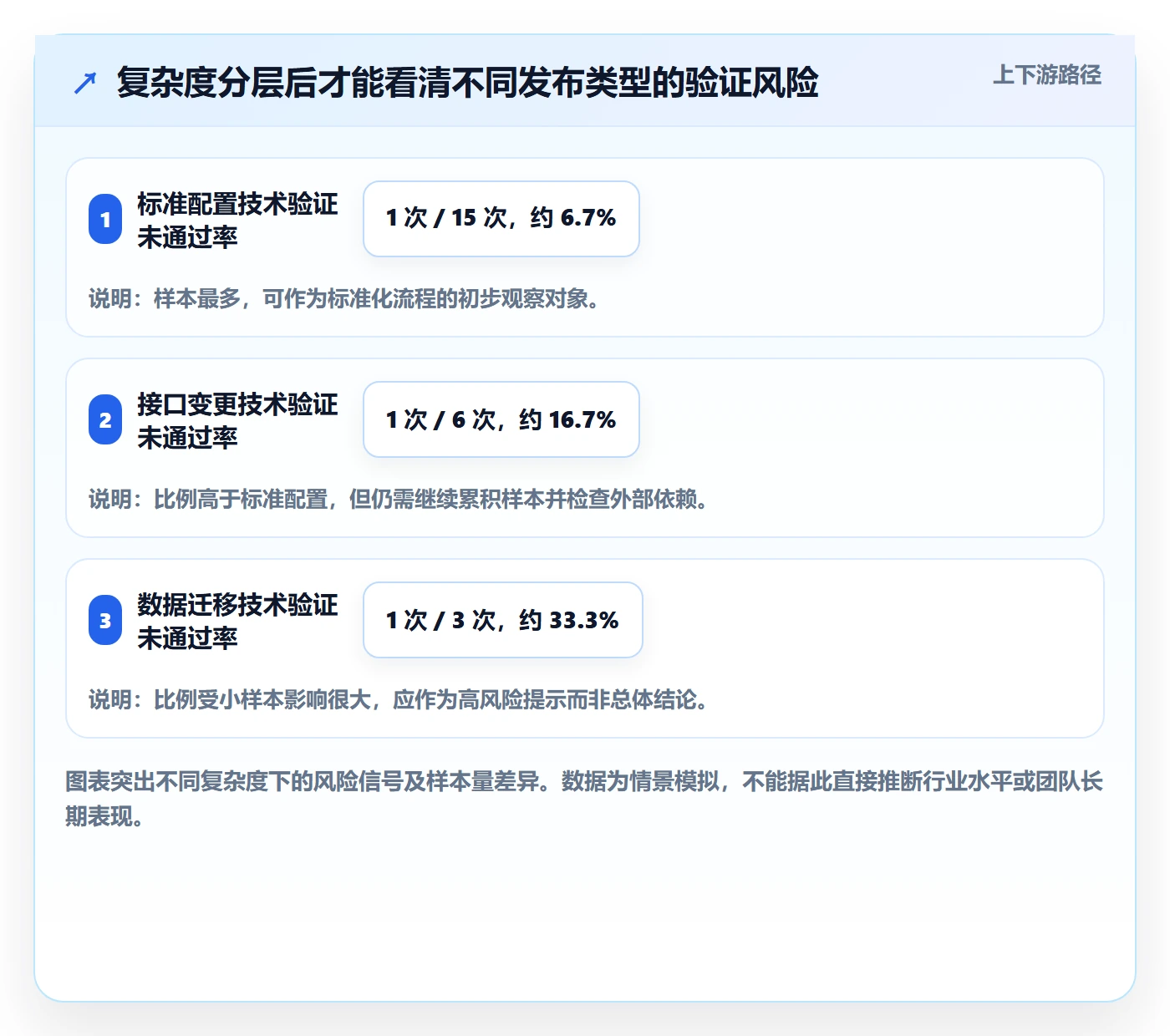

情景数据中,标准配置发布 15 次,技术验证未通过 1 次;接口变更 6 次,未通过 1 次;数据迁移 3 次,未通过 1 次。整体未通过次数都不多,但三类发布的风险形态并不一样:标准配置更稳定,接口变更需要关注依赖确认,数据迁移虽然样本少,却值得针对性准备回滚方案。
需要注意,3 次数据迁移不足以支持稳定的统计结论。我们可以把它作为风险信号,安排更严格的发布前核验,但不能据此断言数据迁移发布普遍失败。样本量小的时候,定性证据、操作日志和专家复核同样重要。

3. 再看延迟由什么构成

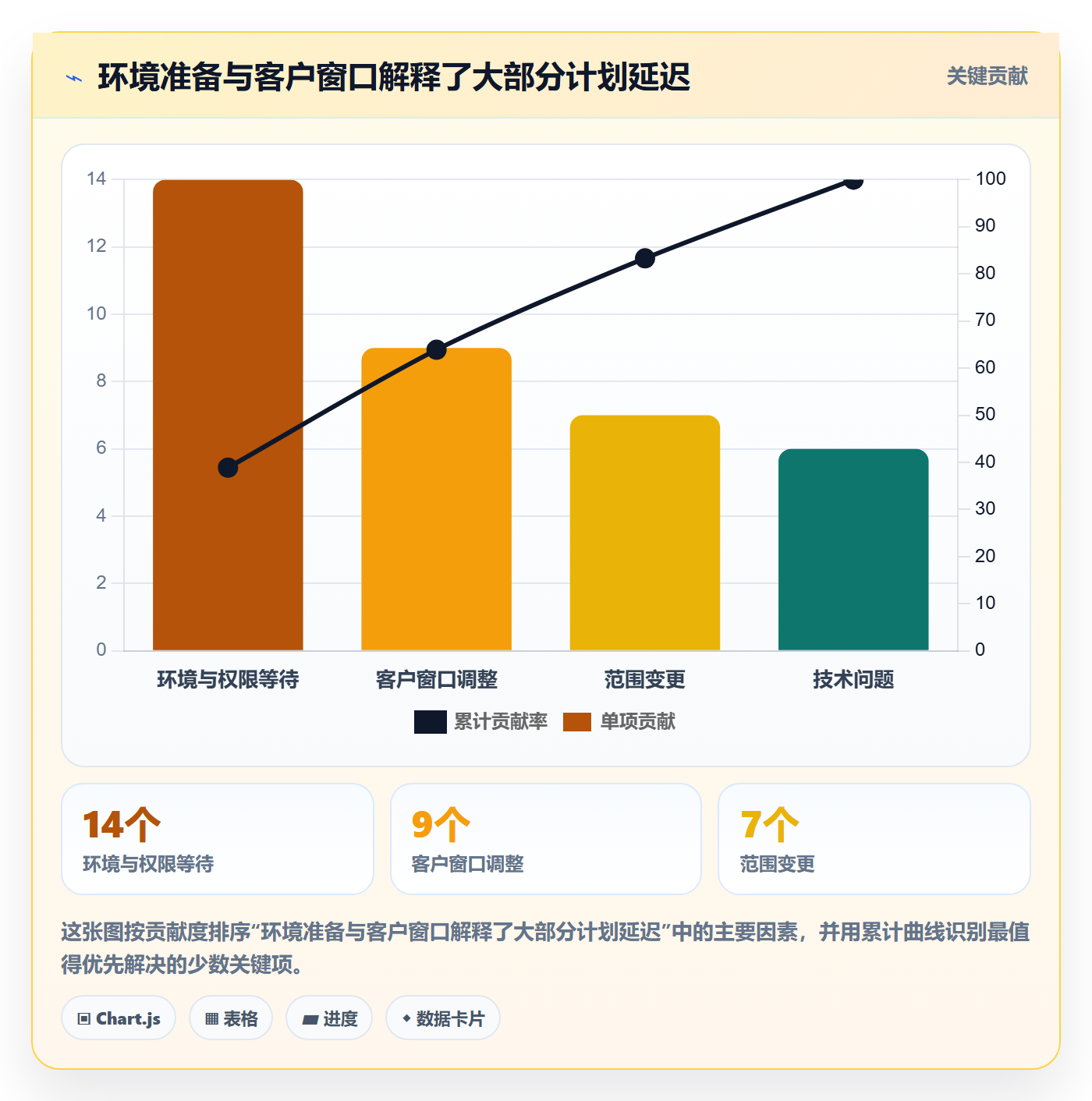

进一步拆解 24 次发布的计划偏差,情景记录显示累计延迟 36 个工作日,其中环境与权限等待 14 天、客户窗口调整 9 天、范围变更 7 天、技术问题 6 天。若团队只讨论“发布经常延期”,会把所有问题都压给实施人员;按原因看,优先改善方向显然包括环境准备和窗口确认。
不过,累计延迟不等于全部可以追回。客户窗口有其业务限制,技术问题也需要修复时间。分析的目的不是要求每个环节都变成零,而是区分可提前消除的等待、必须接受的约束和可以通过预案降低损失的风险。

4. 最后对照工时与结果,识别“快但贵”的改进

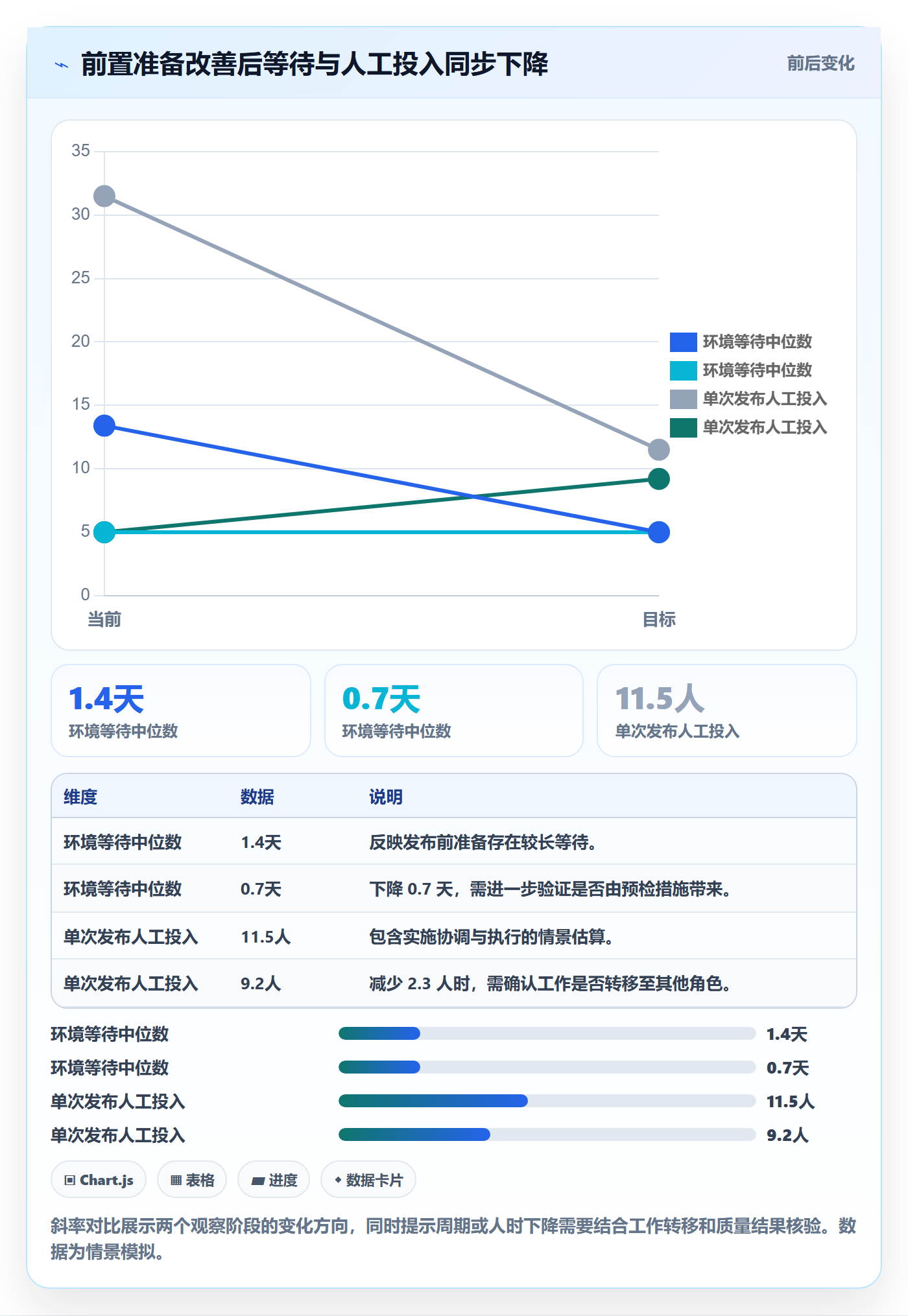

假设团队随后增加发布前环境预检,并将客户窗口提前确认。下一阶段的情景数据显示,环境等待中位数从 1.4 天降到 0.7 天,单次发布人工投入从 11.5 人时降到 9.2 人时;与此同时,技术验证时间保持在约 3 小时,没有明显缩短。这个组合更像是减少了等待和协调返工,而不是压缩必要验证。
如果只看总周期改善,管理者可能误以为自动化部署贡献最大;对照阶段数据后,真正起作用的可能是前置确认。下一步应通过记录窗口预约时间、权限就绪时间和首次验证时间,确认改善是否持续,并观察是否把工作量转移给了客户或其他团队。

5. 用反例检查指标是否被“优化过头”
如果下一阶段的人工投入下降,同时回滚次数从 1 次升到 3 次,或发布后缺陷增加,就不能宣布流程全面改善。此时应回看减少的是重复协调,还是关键验证;也要检查发布范围是否发生变化。效率改进必须通过防护指标约束,否则团队可能只是在把成本推迟到上线之后。
我通常把数据复核分为三步:先核对分母和状态口径,再抽样检查原始发布记录,最后查看异常案例。报表中的趋势与原始记录不一致时,应先修复数据定义,而不是继续增加图表。精致仪表盘无法弥补错误口径。
七、发布管理效率指标:如何选、如何算、如何解释
1. 端到端周期与阶段周期
端到端周期可以定义为“范围冻结时间到业务验证完成时间”的工作日差;阶段周期则分别计算审批、环境准备、部署和验证的耗时。计算前要明确是否包含非工作日、客户等待以及暂停状态。团队应在看板和报告中展示同一口径。
建议同时报告中位数、第 90 百分位数和样本数。例如“中位数 4.8 天,P90 为 9 天,样本 24 次”,比只写“平均 5.6 天”更能表现典型情况与长尾风险。样本很少时,百分位数波动较大,应标注观察周期。
2. 一次通过率与发布后缺陷率
一次通过率可定义为首次部署及约定验证均通过的发布批次,占全部有效发布批次的比例。必须明确“首次”是否允许现场修正配置,以及同一窗口内重试是否仍算一次。口径没有统一前,跨团队对比没有意义。
发布后缺陷率可以用发布后约定观察期内,确认与本次变更相关的缺陷数除以发布批次数。若一个发布引发多个缺陷,结果可能超过 100%,因此也可以同时报告“出现缺陷的发布占比”和“每批缺陷数”。观察窗口可按产品风险设定,例如七日或十四日,并说明选择理由。
3. 回滚率与恢复时间
回滚率不是越低越好。如果团队为了避免记录回滚而选择带病运行,风险可能更大。要同时记录回滚触发条件、决策时间、恢复完成时间和业务影响。对于没有实际回滚但执行了紧急修复的情况,也应按照统一定义记录,避免只统计命令式回滚。
恢复时间的起点应是故障影响被确认的时间,终点应是关键业务恢复或风险解除的时间。只记录操作开始到操作结束,会遗漏发现、决策和协调的耗时,而这些常常是跨团队发布中最慢的部分。
4. 计划变更率与范围稳定性
计划变更率可以按“实际窗口偏离原计划超过约定容差的发布批次,占计划发布批次的比例”计算。容差可能是一个工作日,也可能是一个客户窗口,取决于业务场景。不要用事后修改计划的版本作为基线,否则延期会被数据自动抹掉。
范围稳定性则关注冻结后新增或移除的变更项。它有助于解释为何测试范围扩大、沟通工作增加或客户验收延后。范围变更既可能是计划管理问题,也可能是合理的客户需求变化;应看原因和影响,不要一概视为失败。
5. 人工投入与重复工作
人时指标不必假装精确到分钟。实施人员可按角色估算投入,并采用统一粒度,例如半小时或一小时。若估算误差较大,可以先把重点放在重复协调、等待后的重新准备和失败后重做等明确工作上。
我尤其建议单独记录返工人时:由于信息缺失、环境不符、版本不一致或验证失败,重复执行的工作。这个指标能帮助团队区分“发布本身需要多少投入”和“流程问题额外制造了多少投入”。
八、分析方法与实施节奏:从可用记录逐步走向管理闭环
1. 第一阶段:先统一口径,不急着做排行榜
前两周的目标可以非常朴素:明确发布对象、状态定义、时间口径和原因分类。挑选三到五名一线使用者共同试填,观察哪些字段含糊、哪些字段重复、哪些选项没人理解。模板通过试填后再扩大使用范围,比一次性发布一份“标准制度”更容易落地。
这时不要把数据用于考核,也不要基于少量记录给团队排名。先做数据质量检查:是否有缺失起止时间、是否出现同一批次重复记录、计划时间是否被覆盖、失败发布是否被漏报。
2. 第二阶段:连续观察四至六周,寻找可验证的问题
观察周期不是越长越好,也不是越短越灵敏。对发布频率较高的团队,四至六周通常能看到一些重复模式;低频发布团队可能需要按发布批次累计,而不是按日历时间判断。每周只挑一个有证据的问题复核,避免同时开启十几个改进动作。
如果问题是环境权限等待,就记录权限申请时间、批准时间和环境可用时间;如果问题是范围变更,就记录冻结时间、变更发起时间和影响的验证范围。要让新增数据直接服务于假设,避免收集一堆暂时无法使用的信息。
3. 第三阶段:做小范围流程试点
当数据指向某个明确瓶颈,可以选择一类发布或一个项目做试点。例如,只对涉及生产环境的接口变更增加窗口前置确认;不要同时修改所有发布流程、审批规则和测试要求。范围越可控,越容易看出变化来自哪一项措施。
试点前写清楚三件事:目标指标、不能恶化的防护指标和停止条件。比如目标是降低环境等待中位数,防护指标是发布后缺陷率和回滚次数,停止条件是出现超出风险阈值的业务影响。试点结束后,不要只看平均值,还要检查样本构成是否变化。
4. 第四阶段:形成月度发布复盘
月度复盘不应是逐条念发布记录,而应围绕变化回答问题:周期主要卡在哪一段;哪些原因的累计影响最大;质量是否随速度改善或恶化;哪项流程改动已被数据支持;下个月最值得验证的假设是什么。
如果本月没有足够样本支持判断,可以明确写“当前证据不足”,并说明下一步需要补充什么记录。这比强行给出结论更专业。管理者要看到的是认知边界和行动安排,而不是每张图都得有一个漂亮的趋势。
5. 把复盘动作纳入下一次发布
复盘任务必须进入实际工作流,并关联到下一次发布检查或项目任务。例如,发现数据迁移备份验证缺失,就把备份恢复抽测加入相关发布的前置条件;发现客户确认人经常临时变更,就把确认人及替补联系人纳入窗口预约表。
若复盘事项只留在会议纪要里,下个月会再次讨论同一个问题。每条行动至少包含责任人、截止时间、验收证据和复查日期。结案不等于任务被标记完成,而是要确认预期行为真的发生。

九、不同情况下的行动建议与取舍
1. 发布频率低、每次影响大的团队
这类团队可能每月只有少量生产发布,但每次涉及关键系统或高风险客户。优先级应是发布前风险评估、备份和回滚验证、责任人确认、客户窗口管理。不要为了追求统计样本而把多个不同性质的变更合并为一套平均指标。
取舍上,接受更长的准备时间,换取生产窗口的确定性。发布完成后要做较完整的事件复盘;如果样本不足以计算稳定趋势,就结合故障演练、变更审查和专家检查,而不是硬做排行榜。
2. 发布频率高、流程重复的团队
高频团队更适合将模板字段自动带出、检查项标准化,并分析重复协调和人工操作。对于低风险、重复性强的发布,可以逐步减少不必要的人工审批,但前提是有清晰的权限、自动化验证和异常升级机制。
取舍上,自动化投入值得考虑,但要把维护成本算进去。脚本和流水线需要负责人、版本管理、异常日志和定期演练。若流程每月变化很多,过早自动化可能把不稳定流程固化,后续维护反而更重。
3. 客户环境差异大、定制项目多的团队
这类团队应优先建立客户环境画像和复杂度分层,例如操作系统版本、接口依赖、数据规模、权限模式和定制组件。发布记录要能识别某个问题是单一客户特例,还是多个项目共享的产品问题。
取舍上,不必强迫所有客户套用完全相同的窗口与验证流程。可以统一风险原则和记录口径,同时保留按合同、监管或客户流程配置的步骤。标准化的是信息结构和风险控制,不一定是每一个操作细节。
4. 记录分散在多个系统、重复填报严重的团队
优先梳理数据源和唯一主键,再决定要不要更换工具。发布记录最好能关联需求、缺陷、部署任务和客户验收,但不必让所有原始信息都搬进同一张表。更实际的目标是减少人工重复录入,并能从发布标识追溯到证据。
使用某项目管理平台或其他工作系统时,我会先做小范围验证:能否稳定关联发布批次和变更项,权限是否适配客户数据要求,导出和审计是否可用,字段变更是否容易维护。工具的自动化能力越强,越要关注错误数据是否也会被更快传播。
5. 管理层要求快速呈现效率排名时
先解释比较条件是否一致。若没有复杂度、环境类型、样本数和口径说明,个人或团队排名会产生错误激励。可以先提供按项目类型分层的趋势图、等待原因分布和异常案例,不急于给出总分。
取舍上,管理透明度不能以牺牲公平性为代价。成熟度不高时,指标用于流程诊断;数据质量稳定且风险调整方式得到团队认可后,才讨论如何用于资源配置。即使进入考核,也应避免依靠单一效率指标。
6. 团队还没有稳定记录习惯时
从最少字段开始,限定首批使用场景,安排一位流程负责人每周抽查少量记录,并反馈具体问题。首月的目标不是做出完美趋势,而是让发布标识、状态和关键时间能够被可靠记录。
取舍上,宁可先获得一组口径一致但字段较少的数据,也不要用一张复杂表格换来大量空值和补录。记录机制成熟后,再根据复盘问题增加字段,不要一次性预设所有未来分析需求。
7. 希望尽快自动生成发布报表时
先确认报表输入来自稳定事件,而不是事后手工改状态。自动化报表可以减少汇总成本,但不会自动判断延期原因、发布成功定义和客户业务影响。对异常分类、责任认定和因果解释,仍需要专业复核。
取舍上,把自动化优先用于重复的时间计算、状态汇总和关联跳转;把人工判断留给复杂度评估、异常影响和行动优先级。工具负责降低整理成本,管理者负责解释证据并做决策。
十、发布记录与工具选择:先看协作闭环,再看功能清单
1. 工具应支持可追溯,不应只支持填表
选型时,我会检查一条发布记录能否关联变更项、缺陷、负责人、审批、客户验收和回滚事件;是否保留状态变化历史;是否能按项目、环境和复杂度筛选;是否能导出用于进一步分析。若只能建表单却无法建立关联,团队仍可能在不同模块之间手工找证据。
对实施团队来说,客户环境信息和生产操作记录可能涉及安全与合规。需要检查权限隔离、操作审计、数据保留周期、导出范围和外部协作方式。可视化能力重要,但数据边界和审计能力不能排在最后。
2. 选型前用一条真实发布走通流程
我建议挑一条近期的复杂发布,试着从范围确认一直走到客户验收和复盘。记录实施人员需要填几次相同字段、审批人是否能看到必要上下文、缺陷能否回链到发布批次、异常能否追踪到责任动作。
如果演示环境里一切顺畅,但真实项目需要复制粘贴多个链接、手工维护版本和环境映射,工具的实际价值就会打折。选型不要只看供应商演示的理想路径,要看现有流程中最常见的例外如何处理。
3. PingCode 等平台如何放进实施流程中
在中大型组织或 100 人以上团队中,PingCode 这类项目管理平台可以作为项目任务、需求、缺陷和发布事项的协作入口。较合理的方式是让发布批次关联对应需求与缺陷,保留负责人、状态、时间和验证结果,再通过团队约定的视图汇总运行情况。
但我不会把“采购或启用平台”当作发布效率改进。平台能否真正产生价值,取决于记录口径是否一致、任务是否及时更新、客户环境数据是否可信,以及复盘动作是否回到下一次发布。若这些基础条件不具备,换工具往往只是把分散信息搬到另一个地方。
4. 自建表格、项目平台和专用流水线的取舍
共享表格成本低、试点快,适合低频和流程尚未稳定的团队;但关联、审计和并发维护能力有限。项目管理平台适合跨职能协作和需求追溯,但要做好字段治理和权限配置。专用部署流水线适合高频、标准化的技术执行,却无法替代客户沟通、业务验收和实施复盘。
实际组织常常采用组合方式:项目平台承载事项与责任,部署系统提供执行证据,客户服务或验收系统保留业务确认,再用唯一发布标识串联。关键不是强求所有数据集中在一个产品,而是确保关联稳定、口径一致、权限合规。
十一、落地时最容易踩的坑
1. 状态定义太多,更新成本超过信息价值
发布状态如果细到十几种,维护人员会纠结该选哪个,报表使用者也难以解释。状态应代表阶段或决策结果,不应把每个现场动作都变成一个主状态。细节通过事件记录和备注补充,状态主线保持简洁。
2. 计划时间被不断覆盖,导致延期消失
原计划、调整后的计划和实际时间应分别保留,并记录调整原因及批准人。若每次改期都直接覆盖原日期,报表就会显示“按计划完成”,但团队失去了衡量计划稳定性和提前预警能力的依据。
3. 把客户等待全部归为外部原因
“客户未配合”是描述,不是足够的原因分析。要继续问:窗口是否提前预约、所需准备是否明确、客户是否收到影响说明、内部是否临近上线才提出需求。外部依赖不可控,不代表管理动作不存在。
4. 把回滚视为失败而隐瞒或弱化
合理回滚可能是有效风险控制。若团队认为回滚次数越少越好,成员可能延迟触发回滚,扩大业务影响。评估回滚应同时看触发是否及时、恢复是否有效、事后是否修复根因,而不能把它简单记成负分。
5. 只追求仪表盘完整,没人负责维护数据
每张图都应有数据负责人和口径说明。发布完成后谁补验证结果,异常原因由谁审核,字段定义由谁变更,都需要明确。否则系统会逐渐出现大量“其他”、空时间戳和长期未关闭的发布事项。
6. 一次性把模板做成管理制度
模板最好经历试填、复盘、调整和推广几个阶段。上线前先让实际使用者指出最难填写的字段,随后观察真实发布中的漏填与误填。制度可以规定必要控制,但不应该把未经验证的字段设计永久固定下来。
十二、下一步怎么做:用四周建立第一个可用闭环
1. 第一周:选定对象和口径
确定统计对象是客户环境发布批次,还是版本交付;定义周期起止、成功口径、发布后缺陷观察期和复杂度分层。找实施、研发、测试和运维代表共同评审,避免只有管理者定义字段。
2. 第二周:用三到五条发布试填
挑选不同复杂度和环境的近期发布,验证模板能否还原现场。记录填表耗时、缺失字段、重复录入点和无法归类的问题。此时优先修正歧义,不急于做复杂的图表。
3. 第三周:启动真实记录并抽查
从新发生的发布开始记录,不要把历史数据全部强行补齐。每周抽查少量记录的时间戳、发布范围和验证结果,发现缺失后改进流程入口,而不是只提醒个人补填。
4. 第四周:选一个瓶颈做小试点
根据初步数据选择一个可控问题,例如权限等待、窗口临时变更或发布后验证遗漏。明确目标指标和防护指标,选一个项目或发布类型试行,并约定复查时间。若样本不足,就延长观察,不要为了月底汇报制造结论。
5. 用可检验的方式总结改进
四周后输出一页复盘即可:数据口径、样本数量、主要观察、当前不确定性、试点动作、结果变化和下一步决定。把“我们感觉变快了”改成“在某类发布中,某阶段中位等待变化了多少,质量指标是否同步变化,接下来要验证什么”。
十三、结语:发布记录不是交付后的文书,而是下次发布的输入
我最看重的发布记录,不是字段最齐全、图表最多的那一份,而是能让团队少一次重复等待、少一次未经准备的上线、少一次无法追溯的现场争论。发布效率提升也不等于把每个步骤压到最短,而是把必要工作安排在更合适的时间,把可预防的等待和返工消除,把无法消除的风险提前准备好。
下一步可以从最近三次发布开始:用同一口径补齐计划与实际时间,标出等待对象,区分部署、技术验证和业务验收,再统计一次最主要的延期原因。先找出一项有证据、可试验、影响范围可控的问题,完成一个小闭环。当每次发布的记录都能改变下一次发布的准备方式,发布管理才真正从“留档”走向效率管理。
常见问题解答(FAQ)
1. 发布记录模板至少应包含哪些字段?
我以前把版本号、发布时间和更新说明记完就以为够用了,结果线上出问题时,还是要在群聊里翻半天,才能找到负责人和回滚方式。我想知道,一份真正能支撑追溯和复盘的发布记录,哪些字段不能省?
建议把模板分成“发布前、发布中、发布后”三组,而不是只写版本和功能说明。发布前记录版本号、计划时间、变更单或需求链接、影响范围、验证结果、负责人及审批人;发布中记录实际开始与结束时间、执行人、部署环境、操作结果和异常;发布后记录验收结果、监控观察窗口、回滚条件与实际回滚情况。
举例来说,某次发布因数据库变更比预期多花了 35 分钟,如果记录里只有“已上线”,团队既无法分析耗时,也无法判断是否需要调整下一次的发布窗口。字段不必越多越好:每个字段都应对应一个决策、追溯或复盘问题;长期无人填写、也无人使用的字段,应考虑删除或自动采集。
2. 怎样用数据判断发布管理效率是否真的提升?
我担心团队把发布次数、准时率做成看板后,数字看着变好,实际加班和线上故障却没有减少。除了统计发了多少次,我还应该观察哪些指标,才能判断流程是在改善,而不是只把报表做得漂亮?
不要用单一的“发布次数”或“准时率”代表效率,建议同时观察交付速度、发布稳定性和恢复能力。可从每次发布记录计算计划与实际发布时间差、发布执行时长、发布失败率、回滚率及故障恢复时长;再按服务、变更类型或发布窗口分组,寻找差异。
比如一个团队连续 4 周的发布按时率从 70% 升至 90%,但回滚率也从 5% 升到 15%,这不能算效率提升,更可能是为了赶时间压缩了验证。样本较少时不要过度解读单周波动;建议先建立至少一个月的基线,再观察趋势,并把指标变化与变更规模、人员安排和发布策略一起解释。
3. 发布记录如何帮助缩短故障排查和回滚时间?
我遇到过发布后告警升高,大家一边查监控,一边猜最近是谁改了什么,最后花了不少时间才定位到变更。我想把发布记录和故障处理连起来,但不确定记录要细到什么程度,才既能追溯又不会增加太多填写负担。
关键不是把每条操作写成流水账,而是确保故障发生时能快速回答三个问题:刚才变更了什么、谁执行并验证了、出现什么情况时应停止或回滚。建议记录变更范围、关联任务、部署批次、关键配置或数据库变更、验证结果、负责人和明确的回滚触发条件,并让记录能按服务和时间检索。
可以用演练验证质量:随机选一次历史发布,要求值班人员在 5 分钟内找到变更负责人、影响服务和回滚入口;若做不到,问题通常在于信息分散或字段缺失,而不只是模板不够详细。涉及敏感配置时只记录变更标识和安全存放位置,不要把密钥等凭据直接写入记录。
4. 实施团队怎样推广发布记录模板,避免变成额外填表?
我担心模板设计得很完整,但实施人员觉得它只是多了一道手续,忙起来就随便填或事后补填。有没有一种推进办法,能先验证模板是否有用,再逐步纳入日常发布流程?
先选一个服务或一个实施小组试行两周,不要一开始要求所有项目填写大量字段。记录一次发布的实际耗时、漏填字段、排查中真正用到的信息,并在试行结束后让执行人和接收方各自指出最有价值和最费力的字段。
比如试行 10 次后发现,环境、执行人和异常结果几乎每次排查都会用到,而某个审批备注从未被检索,就应优先保留前三项、简化后者。能从发布任务或流水线自动带出的版本、时间和执行结果,尽量自动生成;人工只补充判断、风险和验收结论。推广标准应是记录能减少追问、缩短定位时间或支持复盘,而不是表格填写率本身。
核心关键词
文章包含AI辅助创作:发布记录实操方法:实施团队提升发布管理效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/600284
读者评论
我们之前也把部署完成当成发布完成,后来发现客户验收常常晚几天,报表里的周期一直偏短。把技术验证和业务确认拆开记录,确实更容易看清等待卡在哪一环。
按环境类型和复杂度分层这个思路实用。不过复杂度等级需要定期校准,否则不同负责人对“中复杂度”的理解不一致,分层后的数据也未必可比。
时间戳能帮助复盘,但一线补录时经常记不准实际发生时间。相比增加更多必填字段,我更希望关键状态能从现有任务流程自动带出,再由负责人补充现场变化。
