发布审批流程最容易失效的地方,往往不是审批人太少,而是所有变更都被塞进同一条审批链:改一行帮助文档要等架构师,核心支付服务却只要负责人点一下“同意”。结果是低风险变更被拖慢,高风险变更又没有得到足够审查。设计实施团队发布管理制度时,我更看重的不是审批节点数量,而是每个节点是否对应一种明确风险,以及制度能否在发布后用数据验证。
一、先讲核心结论:审批制度要管风险,不要管“签字数量”
1. 发布审批的目标不是把发布变成慢流程
发布审批的核心任务,是在变更进入生产环境之前确认:这次改动是否有明确责任人、是否完成必要验证、是否具备回退条件,以及风险是否由有权限的人接受。审批不是替代测试、代码评审或运维监控,而是把这些分散的控制点串成一条可追溯的决策链。
制度设计如果只规定“提交申请,逐级审批,安排上线”,通常会出现两种反效果。一种是审批人快速点击通过,流程记录很完整,风险判断却几乎没有发生;另一种是所有发布都等待同一批关键人员,造成发布窗口拥堵,团队于是开始在线下沟通、补录记录,制度和真实操作逐渐分离。
我的判断标准是:审批流程应当让风险较高的变更获得更多验证和更明确的授权,同时让低风险、可回滚的标准变更走更短的路径。审批节点不是越多越安全,只有当节点能够发现前序控制没有覆盖的风险,它才有存在价值。
2. 制度设计先确定四个结果指标
在讨论流程图之前,我会先确认制度希望改善什么。若团队只关心“审批通过率”,很容易把通过率做高,却无法说明发布是否更安全。更有解释力的是同时观察速度、质量、治理完整度和业务影响。
- 发布前置时间:从申请进入审批到获准发布的时长,宜区分工作时间和等待时间。
- 变更失败率:发布导致回滚、热修复、服务降级或严重故障的变更比例,必须统一事件归因口径。
- 变更恢复时间:从确认发布造成影响到恢复服务或完成有效缓解的时长。
- 发布治理完整率:发布记录中责任人、验证证据、回退方案、影响范围等必填信息齐全的比例。
这四类指标不能单独解读。例如,审批等待时间下降,可能意味着流程精简,也可能意味着审批人不再认真查看材料;失败率上升,则需要进一步检查变更类型、服务风险和监控覆盖,而不能立刻得出“审批不够严格”的结论。

3. 制度必须回答“谁有权接受剩余风险”
测试和检查可以降低风险,但无法证明风险为零。发布前仍可能存在未覆盖场景、依赖服务异常、容量估算偏差或外部系统行为变化。因此,流程必须说明谁能在证据不完美时作出判断,谁能批准例外,以及发生问题后由谁组织响应。
实践中,最常见的责任混淆是:业务负责人负责确认窗口,技术负责人负责确认方案,运维负责人负责执行,但没有人明确对整体发布风险负责。制度应指定一个发布责任人,负责汇总证据、确认依赖、组织决策并确保发布记录闭环。这个角色可以由实施负责人、技术负责人或变更负责人承担,但不能只写“相关人员共同负责”。
二、背景和真实场景:为什么实施团队更需要发布管理制度
1. 实施发布通常跨越多个责任边界
实施团队的发布和单一产品团队内部上线有明显差别。一个交付项目可能同时涉及客户环境、实施人员、研发团队、基础设施团队、安全团队和客户业务负责人。各方掌握的信息并不对称:实施人员了解现场流程,研发人员了解代码影响,运维人员了解环境约束,客户负责人则承担业务窗口和业务连续性的责任。
当这些边界没有明确规定,发布审批就会变成“大家都参与,但没人对结论负责”。例如,实施团队认为客户已经确认窗口,研发团队认为测试环境验证通过就可以上线,运维团队却尚未收到回退脚本。只要一个关键前置条件被默认,发布时就可能暴露为停机、数据不一致或无法快速恢复的问题。
2. 实施项目的发布不只有“上线”一种动作
制度需要覆盖的变更范围,通常远宽于代码部署。参数调整、数据库迁移、网络策略变更、身份权限调整、数据初始化、版本升级、功能开关切换、客户侧脚本执行,都可能改变生产系统的行为。若流程只把“应用部署”定义为发布,其他高影响操作就会从审批控制中漏出。
我建议将“生产变更”定义为:任何可能改变生产环境功能、配置、数据、访问权限、网络路径、容量或恢复机制的操作。定义的好处在于,团队不必争论某项操作是不是“严格意义上的发布”,只需要判断它是否会改变生产系统及其风险边界。
3. PingCode作为流程承载平台时,关键在于责任与证据关联
对于中大型企业和超过100人的组织,实施发布常常牵涉多个项目、团队和审批角色。以 PingCode 这类项目管理平台为例,平台的价值不应只是创建审批表单,而应将需求或交付事项、缺陷、测试结果、变更申请、发布任务和故障复盘关联起来。审批人打开申请时,能够顺着关联记录看到“为什么要改、改了什么、验证了什么、失败后如何恢复”。
这类平台配置是否有效,不取决于字段数量,而取决于关键信息能否在同一条变更记录中追溯。若测试报告在一个系统、回退脚本在共享盘、审批意见在聊天记录,平台里再完整的表单也只是一个入口,不是治理闭环。
选用任何项目管理平台时,都应先验证以下能力:审批节点是否能按风险分流,权限是否能区分申请人和批准人,发布记录能否关联测试与缺陷,紧急变更是否可单独追踪,数据是否便于导出和审计。平台功能无法替代制度决策;制度定义不清,自动化只会更快地放大混乱。
4. 一个典型场景:客户窗口很短,变更却涉及多个系统
假设实施团队要在周末维护窗口内升级一套业务系统,变更包含应用版本更新、数据库字段调整和客户侧身份配置。客户只允许两小时停机。应用升级本身已经在测试环境验证,但数据库脚本会改变数据结构,身份配置还依赖客户安全团队操作。
若审批只检查“测试通过”,团队可能忽略数据库迁移能否反向执行、身份配置是否已在窗口前确认、两个操作的先后顺序是否会造成短暂不可用。正确做法不是增加更多审批人,而是把发布拆成有依赖关系的步骤,并让每一方对自己掌握的风险作出确认。
实施发布的难点通常不在“有没有审批”,而在跨团队前置条件能否在同一时间窗口内被验证。因此,制度既要管决策,也要管依赖、顺序、责任交接和现场停止条件。
三、常见误区:看起来严格,实际上风险并没有下降
1. 所有变更使用同一套审批链
将所有发布都送给相同的审批人,表面上公平统一,实际上会让低风险事项挤占高风险事项的审查时间。更糟的是,审批人长期面对大量重复申请后,会形成机械化阅读习惯,重要信息反而更容易被忽略。
例如,更新不影响功能的静态说明文件,与修改核心交易链路,不应具有相同的风险等级、审查深度和审批时限。流程应按影响范围、可逆性、验证覆盖、业务重要性和外部依赖进行分级,而不是按提交人的职级或项目名称区分。
2. 把“审批通过”当作安全证明
审批是决策记录,不是质量检测。审批人即使阅读了材料,也无法替代自动化测试、代码审查、备份验证、容量测试或演练。若审批内容只是“同意发布”,没有说明基于哪些证据作出判断,事后就无法区分是控制失效、信息不全,还是对风险的主动接受。
制度设计中应把“证据检查”和“风险授权”分开:前者回答发布条件是否满足,后者回答剩余风险是否可接受。审批人的任务不是凭经验猜测系统安全,而是确认必需证据已存在,并对证据缺口作出明确判断。
3. 每个角色都要签字,导致责任被稀释
审批链越长,不等于责任越清晰。一个申请如果有八个人点过同意,但没有明确最终风险接受人,事故发生后仍可能无人能说明关键判断是谁作出的。多人会签适合不同专业分别确认,而不适合把责任平均分摊。
我通常建议按职责划分“确认”和“批准”。技术负责人确认技术方案和回退可行性,测试负责人确认验证范围和结果,业务负责人确认窗口与业务影响,发布责任人综合确认并批准执行。只有当某个角色拥有独立风险信息或正式授权时,才应进入审批链。
4. 只统计审批耗时,不统计等待原因
审批总时长不能说明流程究竟卡在哪里。申请人补材料、审批人排队、窗口冲突、客户确认滞后,性质完全不同。如果团队只看到平均耗时,就可能把责任错误归到审批人身上,最终增加审批提醒,却没有解决资料质量和窗口协调问题。
建议把时间拆分为申请准备、材料补充、审批等待、审批处理、发布排期和实施执行等阶段。每个阶段有明确起止时间后,流程改善才有针对性:材料缺失就改模板,审批拥堵就调整授权,窗口冲突就提前计划。
5. 把紧急变更定义为“可以跳过流程”
紧急变更的定义应是“风险控制路径不同”,而不是“免于记录和复核”。真实的紧急修复可能需要缩短审批时间,但至少应保留变更责任人、影响范围、操作方案、回退或缓解措施、批准人和事后复核。
若团队把“客户催得急”“窗口马上关闭”“负责人不在线”都视为紧急,就会让紧急通道成为常态通道。制度需要规定紧急判定条件,并统计紧急变更占比和后续补录及时率;比例长期偏高通常意味着计划机制或标准变更路径有缺陷。
6. 把平台字段填满当作流程成熟
表单字段越多,填写负担越高,但不一定让决策更准确。真正必要的字段应能支持审批人回答几个问题:变更是什么、影响谁、如何验证、失败如何恢复、何时停止。像“项目背景”“业务价值”等字段如果没有具体用途,往往会变成复制粘贴内容。
配置流程时应优先让必填项少而关键,再通过条件逻辑按变更类型追加信息。例如,涉及数据库变更时要求提供备份和回退验证;涉及权限变更时要求说明权限范围、有效期和复核人;低风险文案调整不需要填满同一套技术字段。
四、专业判断逻辑:把风险分级、证据和授权连起来
1. 建立适合实施团队的风险分类
风险等级不宜只靠申请人主观选择。可以用若干因素进行判断,并规定任一高风险条件触发升级。实际采用几级,取决于组织规模和变更量;对多数团队而言,标准、一般、高风险、紧急四类已经足以建立差异化控制。
| 风险类别 | 典型变更 | 审批重点 | 建议路径 |
|---|---|---|---|
| 标准变更 | 已验证、可重复、影响范围小且有成熟回退步骤的操作 | 确认操作符合已批准的标准方案 | 预先批准模板,执行前登记并按清单核验 |
| 一般变更 | 常规功能发布、有限配置调整、影响范围可控的交付 | 验证证据、窗口安排、责任人和回退计划 | 技术与业务相关角色评审,发布责任人批准 |
| 高风险变更 | 核心链路改造、重大数据库迁移、广泛权限或网络变更 | 故障影响、依赖关系、分阶段验证和恢复演练 | 专业评审、业务风险接受、明确现场指挥与停止条件 |
| 紧急变更 | 为控制正在发生或迫近的重大故障而进行的必要操作 | 及时止损、最小必要变更、可追溯授权 | 快速授权,事后补齐记录并复盘是否可预防 |
风险等级不是业务重要性的简单替代。一次只影响少数用户的变更,如果会造成不可逆数据损坏,也可能是高风险;一次影响面较广但完全可回滚、经过充分验证的变更,则不一定要采用最高等级。分类要关注“可能造成什么后果”和“失败后能否快速恢复”,而不是只看改动规模。
2. 用风险触发条件,而不是模糊的主观评分
为了减少不同团队对等级的理解偏差,可以设定明确触发条件。例如,涉及核心交易、个人敏感信息、不可逆数据变更、跨系统接口、重大权限调整、客户停机窗口、无经过验证的回退方案等情况,至少进入高风险评估。
若确实需要评分,可以将影响范围、故障后果、可逆性、验证覆盖和外部依赖分别打分,再设定升级阈值。但评分不应伪装成精确概率。分数的作用是让团队使用同一套问题审查,而不是宣称“风险值为17,所以安全”。
对评分结果应保留人工升级机制:任何技术或业务负责人发现评分低估风险,都可以要求提高等级;降低等级则应说明理由并留下记录。这样既避免纯自动规则漏判,也减少“申请人想走快道就把等级选低”的激励。
3. 为不同等级定义必要证据
审批人不应依靠申请人写得是否流畅来判断变更成熟度。制度要给出最小证据集,并让审批意见能指向这些证据。一般来说,发布申请至少需要变更说明、影响范围、验证结果、实施步骤、回退或缓解方案、窗口、责任人和依赖确认。
- 标准变更:使用已批准的操作模板,核对环境、版本和执行人,记录执行结果。
- 一般变更:提供测试结果、发布清单、监控项、回退步骤和业务窗口确认。
- 高风险变更:补充影响分析、依赖矩阵、分阶段方案、备份或恢复验证、现场指挥安排及停止条件。
- 紧急变更:记录触发事件、最小修复范围、授权人、即时验证和事后复核期限。
关键不在于所有团队使用完全相同的证据形式,而在于每项证据都能被核验。写着“已充分测试”不是证据;测试环境、测试范围、关键结果、未覆盖情况和责任人能够被追溯,才有决策价值。
4. 设置清晰的职责矩阵
职责矩阵不必复杂,但要区分提出、执行、确认、批准和知会。尤其要避免同一人既提出变更、独自验证,又完成批准;对低风险标准变更可以适当简化,但要明确例外条件。
| 角色 | 主要职责 | 不应承担的模糊责任 |
|---|---|---|
| 申请人 | 说明变更目的、范围、依赖、风险和实施计划 | 不以“申请已提交”替代完整材料 |
| 技术负责人 | 确认技术方案、验证覆盖、回退可行性和依赖关系 | 不替业务负责人决定业务窗口是否可接受 |
| 测试或质量负责人 | 确认测试范围、结果、遗留缺陷和上线限制 | 不把“测试通过”解释为所有生产风险为零 |
| 业务负责人 | 确认业务影响、用户沟通、窗口和业务侧验收要求 | 不替技术角色批准未经验证的恢复方案 |
| 发布责任人 | 汇总证据、组织决策、批准或拒绝发布并确保记录闭环 | 不把综合责任转化为替所有专业角色背书 |
| 执行人与值守人员 | 按步骤执行、监测信号、触发暂停或回退 | 不在现场临时扩大变更范围而不重新评估 |
5. 把“可以上线”与“可以继续推进”分开
发布现场最有用的制度条款之一,是明确停止条件。计划发布不意味着必须完成;如果关键监控异常、依赖服务未就绪、数据校验不通过、窗口缩短到无法安全回退,执行负责人应有权暂停,不必等待完整审批链重新表决。
制度应规定暂停后谁负责判断恢复条件、是否需要重新审批、原窗口是否仍有效。对于分阶段发布,还应明确每一阶段的观察时间和继续条件。例如,先在小范围验证错误率和关键业务指标,达到预定门槛后再扩大覆盖;若没有明确指标,“灰度发布”只是把故障分散到更多时间点。

五、案例与数据观察:用一次模拟发布检验制度是否可执行
1. 案例设定:应用、数据库与客户侧配置同时变更
以下案例是用于制度设计的情景模拟,不代表真实客户数据。某实施团队计划在周末两小时窗口内升级业务应用,并执行数据库结构调整和客户侧身份配置。预计涉及业务、研发、测试、运维和客户安全团队。项目组原计划把三项操作合并为一张申请,统一由项目负责人审批。
把变更拆开看之后,风险明显不同:应用升级经过回归验证,有成熟部署脚本,失败时可以回退版本;数据库结构调整涉及历史数据兼容,回退并非简单恢复旧程序;客户侧身份配置由外部团队完成,实施团队无法控制其执行时间。因此,三项工作可以关联在同一发布计划下,但必须分别标出责任人、前置条件和停止点。
2. 先画依赖关系,再决定审批路径
在这个案例中,我会把发布计划拆成四个阶段:确认数据库备份及恢复演练结果;验证身份配置和访问权限;部署应用并执行基础健康检查;完成数据和关键业务流程校验。前一个阶段未达到通过条件,后一个阶段不能自动开始。
这种拆分比“增加两名审批人”更有价值,因为它把隐含的顺序变成了可执行控制。技术负责人可以确认数据库兼容和回退方案,客户安全负责人确认身份配置,业务负责人确认停机窗口,发布责任人根据全部条件作出综合决定。出现时间变化时,团队也能知道哪些前置条件需要重新确认。
3. 情景数据揭示等待时间来自哪里

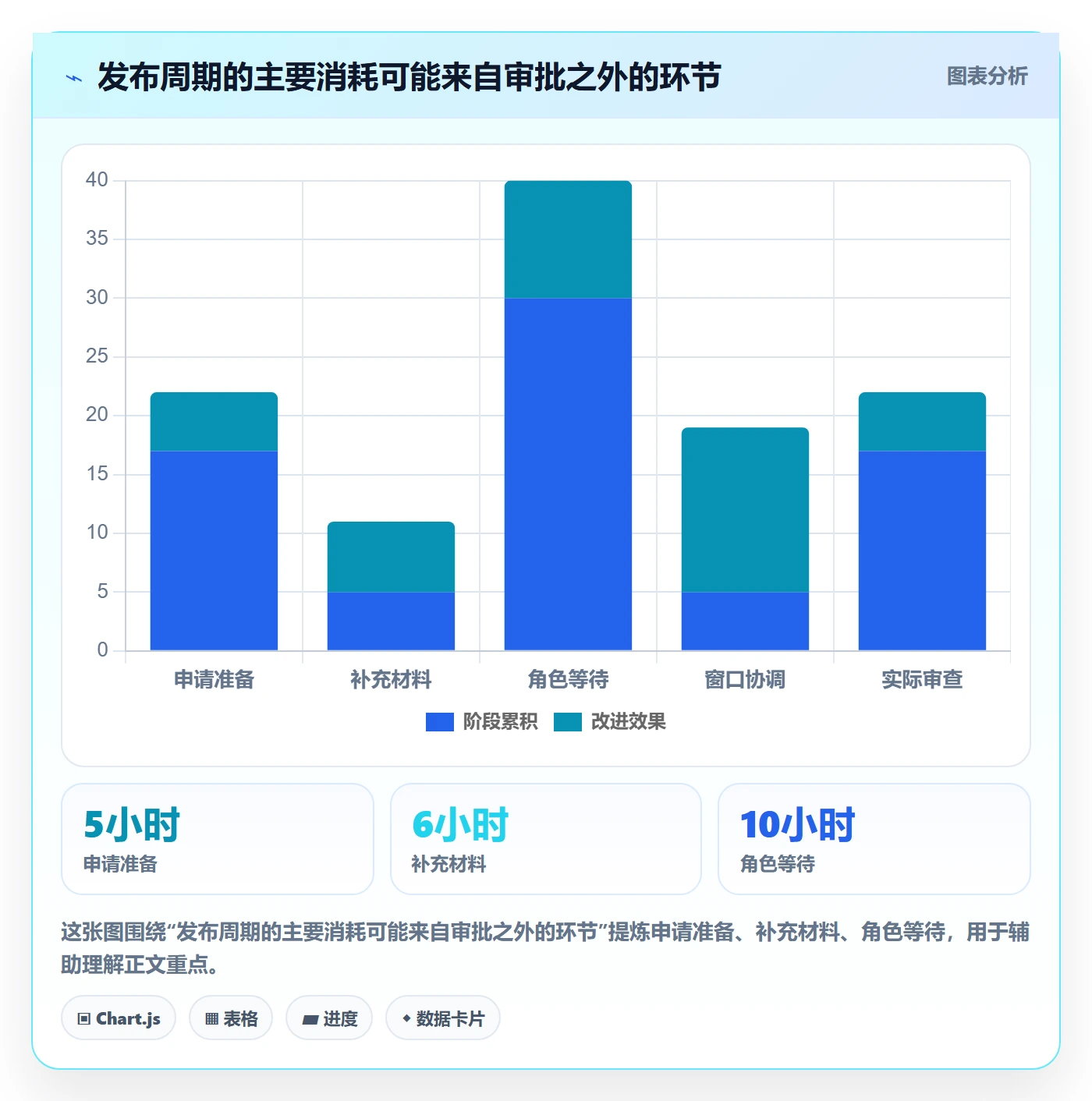

假设团队对过去一个季度的40次发布进行内部盘点,数据采用“建议基准、情景模拟”形式,目的在于展示拆分口径,而不是宣称真实统计结果。若总审批周期中,材料补充占6小时、角色排队占10小时、客户窗口确认占14小时,那么只缩短审批人处理时间并不能解决主要瓶颈。
当团队把“申请准备、补充材料、角色等待、窗口协调、实际审查”分开记录,就能发现不同动作对应不同改进办法。补材料多,需要减少重复字段并提供模板;角色排队长,需要授权标准变更或建立值班审批;窗口协调慢,需要把客户确认前移到发布计划阶段。

4. 设计前后对比:减少等待不等于减少控制
假设团队把制度从“所有变更统一会签”改为风险分级:成熟标准变更使用预批准模板,一般变更由技术、业务相关角色确认,高风险变更增加依赖和恢复评审,紧急变更走快速授权并在规定期限内复核。制度上线后,不能只看审批速度,还要同时核对证据完整率、失败率和紧急变更比例。
下表同样是情景模拟,用来展示评估框架。假设审批等待中位数从16小时下降到9小时,但发布治理完整率也必须达到目标,且失败率不能出现持续恶化。若速度改善而完整率下降,说明流程可能只是更快放行;若失败率短期波动,需按风险等级、发布数量和影响级别进一步分析。
| 观察项 | 制度调整前 | 制度调整后情景目标 | 解读重点 |
|---|---|---|---|
| 审批等待中位数 | 16小时 | 9小时 | 观察排队是否改善,不把申请人补材料时间混入审批等待 |
| 发布记录完整率 | 78% | 不低于95% | 检查提速是否以牺牲必要证据为代价 |
| 标准变更占比 | 22% | 根据成熟模板逐步提高 | 只有重复、稳定、可回滚的操作适合纳入标准路径 |
| 变更失败率 | 8% | 不以单月波动判断,按季度及风险等级观察 | 同时分析影响程度和恢复时间,避免把轻微问题与重大事故等权处理 |
| 紧急变更占比 | 18% | 识别并解释异常升高原因 | 比例下降不是唯一目标,关键是紧急定义合理且事后复核完成 |
5. 复盘不能只问“谁审批了”
发布造成问题后,复盘应按控制链检查:申请信息是否准确、风险分类是否合理、测试是否覆盖、审批证据是否真实、现场是否按步骤执行、停止条件是否明确、回退是否可用、监控是否及时发现异常。这样的复盘可以区分“流程设计缺陷”和“执行偏差”,避免事故后简单增加一道审批。
例如,如果数据迁移本身没有回退能力,审批人即使严格审查也无法凭空创造恢复方案;真正的改进可能是先增加备份恢复验证,或采用兼容式迁移。如果故障已经出现但监控延迟告警,问题属于发布后检测链路,而非审批节点数量不足。

六、制度落地:从流程文件变成团队每天能执行的动作
1. 先盘点现有发布,不要先写一份厚制度
制度起草前,先抽取最近一段时间的变更记录,至少覆盖正常发布、紧急修复、回滚和发布后故障。若没有集中记录,就从工单、部署日志、会议纪要和故障复盘中重建样本。盘点重点不是追责,而是识别真实变更类型、常见遗漏和等待来源。
我会先回答四个问题:团队到底在发布什么;哪些变更最容易造成影响;发布信息现在散落在哪里;哪些人实际上承担决策责任。只要这四个问题没有答案,直接写审批制度通常会复制现有混乱,并把模糊职责正式化。
2. 先试运行,再扩大覆盖范围
建议先选一个项目或一个变更量适中的团队试运行四至六周。试点期间重点观察流程是否能区分风险等级、申请材料是否能一次提交、紧急通道是否被滥用、审批人是否知道该看什么。不要在试点期同时改变发布平台、职责架构和考核办法,否则问题出现时难以判断原因。
试点结束后,用真实记录调整字段、审批角色和时限。若某一字段长期没人使用,检查它是否必要;若某一审批角色经常只点通过,检查该角色是否有独立信息或授权价值;若某类变更反复退回,优先改模板和前置培训,而不是简单处罚申请人。
3. 发布申请表只保留有决策价值的信息
一个实用的发布申请至少包含以下信息,但应根据变更类型动态呈现,而不是让所有人填写全部字段。
- 变更编号、项目或服务、申请人、发布责任人及执行人。
- 变更目的、版本或配置差异、涉及系统和影响用户范围。
- 风险等级、等级依据、依赖团队及前置条件。
- 测试范围、结果链接、遗留缺陷、发布后验证指标。
- 计划窗口、实施步骤、分阶段推进方式和现场沟通安排。
- 回退或缓解方案、恢复条件、停止条件和责任人。
- 批准意见、执行结果、异常记录、回滚情况和事后复核。
申请表最好让审批人直接打开相关证据,而不是要求申请人把长篇报告复制进备注。平台中可以关联测试任务、缺陷、代码版本、部署记录和客户确认。信息来源有明确链接,既能减少重复填写,也更容易发现材料过期或指向错误版本的问题。
4. 给审批设时限,但不要把时限变成自动通过
审批时限适合用于暴露拥堵,不适合默认逾期自动批准。高风险变更无人审核时,自动放行会把流程压力变成业务风险。对于低风险标准变更,可以通过预批准模板或授权范围缩短路径;对于一般变更,可以设置提醒、代理人和升级机制;对高风险变更则应确保关键角色明确响应。
制度还需规定申请人何时提交。若团队要求审批在发布前完成,却允许申请人临近窗口才发起流程,任何时限都无法补救计划问题。可以为不同风险等级设置最晚提交时间,紧急变更则使用单独的判定标准和复核时限。
5. 紧急通道需要边界、证据和复核
紧急变更可以采用快速授权,但应要求最小必要信息:正在发生或迫近的影响、计划采取的操作、潜在副作用、执行人、批准人、验证方式和失败时的缓解措施。若情况允许,至少由一名具备相关权限的人作出明确授权;多人无法及时参与时,也应记录原因和决策时间。
事后复核不是补签,而是检查紧急情况是否真实、措施是否超出必要范围、恢复是否成功、材料是否齐全以及是否存在可以提前预防的因素。制度可以设定例如下一个工作日内完成初步记录、五个工作日内完成复核等内部时限,但应根据组织的值班制度和法规要求调整。
6. 用发布后观察期连接审批和运行反馈
批准上线并不意味着变更管理结束。发布后应设置观察期,确定负责人、关键指标、异常阈值和结束条件。观察指标可包括错误率、响应时延、关键交易成功率、队列积压、资源使用和数据校验结果。观察时间不必固定为统一时长,应按系统业务节奏、风险等级和数据反馈周期决定。
若系统在高峰时段才暴露问题,发布后半小时平稳并不足以证明成功;若变更影响数据批处理,则需要等关键批次完成后才能结束观察。制度要允许发布责任人根据业务周期延长观察期,而不是仅按固定分钟数关闭记录。
七、关键指标设计:既看速度,也看控制质量与业务后果
1. 建立指标口径,避免团队各算各的
指标能否指导决策,首先取决于口径是否稳定。变更失败率究竟包括所有回滚,还是只统计造成用户影响的回滚?审批等待从申请提交开始,还是从材料齐全开始?恢复时间从故障发生、告警触发,还是业务确认开始?这些定义不统一,跨团队比较就没有意义。
每项指标应写明统计对象、时间起止、排除规则、数据来源、责任人和复核频率。若统计样本少,应报告实际次数和影响等级,不要只报百分比。例如,四次发布中一次失败是25%,但它与一百次发布中二十五次失败并不等价,治理判断需要结合样本规模。
| 指标 | 建议口径 | 常见误读 | 适合采取的动作 |
|---|---|---|---|
| 发布前置时间 | 从申请材料齐全到批准决策的中位时长,并另报申请准备时间 | 把申请人补材料时间误算为审批人处理时间 | 按阶段拆分等待与处理,针对瓶颈优化 |
| 变更失败率 | 导致回滚、热修复或生产影响的变更数除以生产变更总数 | 将所有回滚视为同等严重,或漏记未回滚但已影响用户的变更 | 按风险等级、服务和影响级别分层分析 |
| 变更恢复时间 | 从确认变更相关影响到服务恢复或有效缓解的时间 | 只统计技术修复,不统计业务恢复和数据校验 | 演练恢复、改进监控、减少依赖等待 |
| 记录完整率 | 关键字段和必需证据均可追溯的变更比例 | 用字段非空代替内容真实、有效和版本正确 | 抽查证据质量,减少无价值字段 |
| 紧急变更占比 | 符合紧急定义的变更数除以生产变更总数 | 把比例下降直接当作治理成熟 | 核查紧急原因、事后复核率和可预防性 |
2. 将结果指标与过程指标搭配使用
失败率、恢复时间和用户影响属于结果指标,能说明后果,却未必能指出问题发生在哪个控制点。材料一次通过率、验证覆盖率、回退演练完成率、审批超时率和发布记录完整率属于过程指标,可以揭示流程是否按设计运行。
只看过程指标会诱导团队“把表填完整”;只看结果指标又可能因为事故样本少而误判。比较稳妥的做法是把过程、结果和业务影响放在一起:过程指标用于诊断,结果指标用于确认控制效果,业务影响指标用于判断风险是否值得承担。
3. 使用中位数和分位数观察时长分布

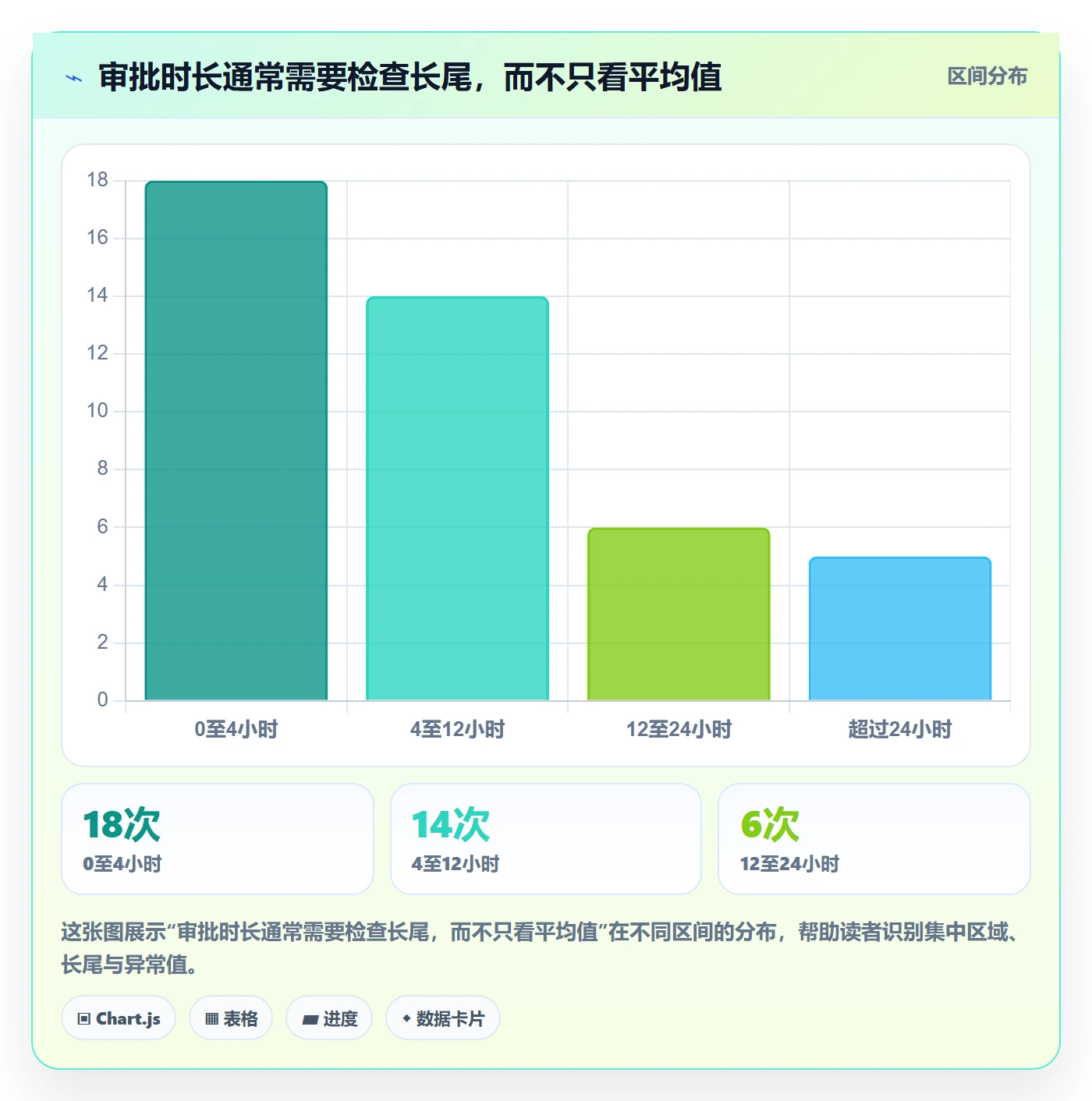

审批时间经常呈长尾分布:多数常规申请几小时完成,少数跨部门变更等待数天。平均数会受到极端值拉高,掩盖多数团队的实际体验。建议同时报告中位数与高分位数,例如第90百分位,让团队知道典型申请和最慢一批申请分别经历了什么。
时间指标还应按风险等级、项目类型和客户环境分组。高风险变更比标准变更审查时间长,未必代表流程低效;如果把两者混在一起,团队可能为了压低平均时长而牺牲高风险审查深度。

4. 设置护栏指标,防止“优化速度”带来副作用
任何改善目标都可能引发行为变化。若只要求审批更快,团队可能减少检查;若只要求失败率下降,团队可能把正常变更压到非正式渠道;若只追求记录完整率,申请人可能复制无关文本。为此,应为速度目标配套质量护栏。
例如,审批中位时长下降的同时,关键证据完整率不得下降;紧急变更比例持续升高时,需要复核计划机制;变更失败率下降但生产发布量骤降,也要确认团队是否只是延迟交付。指标不是排名工具,而是检查制度运行结果的仪表盘。
八、按不同组织与场景采取行动,并做出必要取舍
1. 小型实施团队:优先减少重复审批,保留关键控制
人员较少的团队不适合照搬大型企业的多层会签。可以指定技术负责人和业务负责人承担核心判断,建立少量标准变更模板,并要求高风险操作由第二人复核。重点是避免申请人单人完成全部判断和执行,同时确保关键记录可追溯。
小团队的主要风险通常不是审批节点不够,而是知识集中在少数人、人员离岗后没人知道如何恢复。应优先沉淀操作清单、依赖关系、回退步骤和值班联系人。牺牲一点形式上的分层,换取更清晰的责任和可执行文档,往往更有价值。
2. 中大型、多项目组织:优先统一定义和授权边界
中大型组织的发布数量和系统复杂度高,最容易出现同一术语在不同团队有不同含义。应先统一生产变更、标准变更、紧急变更和失败变更等定义,再允许各业务线按系统风险补充本地要求。核心原则一致,执行细节可以按服务特点调整。
对于超过100人的组织,项目管理平台可以承担记录和追踪,但必须设置清晰的数据责任人和流程管理员。不要让每个团队各自创建相似而不兼容的表单;也不要为追求全公司统一,把所有服务强制塞入不适用的审批路径。集中制定最低控制要求,局部保留合理差异,通常比完全统一或完全放任更可行。
3. 监管或高可用环境:牺牲少量速度,换取独立验证和证据完整
涉及金融交易、医疗业务、重要数据或严格审计要求的环境,变更造成的后果可能远高于审批等待成本。此类场景需要强化权限分离、证据留存、恢复验证和事后审查,必要时要求独立角色复核关键操作,并保留可追溯的批准记录。
但“高监管”不等于所有变更都走最慢路径。经过验证且边界明确的重复操作,可以评估是否纳入预批准范围;关键在于模板本身经过审查、执行条件可验证、偏离模板会自动升级。这样既保留控制,也避免成熟操作每次重复消耗专家注意力。
4. 客户窗口短、外部依赖多:把客户确认前移
如果发布依赖客户侧账号、网络策略、停机窗口或现场人员,不应等技术审批全部完成后才确认外部条件。提前将窗口、联系人、访问权限、数据备份责任和升级路径列为前置条件,并明确条件未满足时的取消规则。
这类项目的取舍,是接受发布计划需要更早冻结,换取现场执行更可控。若客户经常临时变更窗口,团队应把窗口确认作为单独的计划风险管理,而不是要求发布审批人在最后时刻承担协调责任。
5. 发布量大、变更重复:适度自动化标准变更
当某类变更频繁、步骤稳定、影响可控、回退路径成熟,且历史记录能够证明风险边界时,可以考虑将其定义为标准变更。自动化的目标是减少重复录入和人工核对,不是绕过风险判断。模板应明确适用条件、禁止条件、执行脚本版本、验证要求和退出机制。
若操作步骤变化、服务架构变化、故障模式变化或连续出现异常,应重新评估标准资格。标准变更不是永久豁免;它是一种基于可重复性和已验证控制形成的授权方式。团队需要保留抽查和定期复审,防止旧模板继续适用于已变化的系统。
6. 取舍清单:没有一种制度能同时把所有成本降到最低
| 设计选择 | 得到的好处 | 付出的代价 | 适用判断 |
|---|---|---|---|
| 增加独立审批角色 | 专业风险更容易被发现,责任边界更明确 | 协调时间上升,关键人员可能成为瓶颈 | 用于后果重大、信息分散或需要职责分离的变更 |
| 简化审批链 | 减少排队,提高低风险发布效率 | 若证据门槛同步降低,可能增加漏判 | 适用于标准化程度高、可回滚且监控充分的操作 |
| 扩大标准变更范围 | 降低重复审批负担,适合高频稳定操作 | 模板过期或边界不清时,风险会被批量放大 | 适用于有历史验证、执行步骤固定并定期复审的操作 |
| 增加发布前材料要求 | 审批决策依据更充分,便于审计和复盘 | 准备成本提高,低价值字段会诱发形式填写 | 要求每项材料都能影响决策或支持恢复 |
| 允许快速紧急授权 | 缩短重大故障处置决策时间 | 事后补录和复核负担增加,滥用风险上升 | 必须有明确触发条件、授权人和事后审查 |
设计制度时应明确哪些成本愿意承担,哪些风险不能接受。比如,团队可以接受高风险发布比标准变更多等待半天,但不能接受回退方案未经验证;可以接受紧急修复先快速授权,但不能接受事后没有记录;可以接受不同服务有不同验证指标,但不能接受责任人不明确。
九、常见问题:制度何时该调整,平台又该怎样配合
1. 发布审批通常需要几级?
没有适用于所有组织的固定级数。低风险标准变更可以预先批准并由执行清单控制;一般变更通常由相关技术和业务角色确认,再由发布责任人批准;高风险变更增加独立专业评审或风险接受人。判断审批级数时,应问每个角色是否提供独立信息、拥有正式授权,或承担不可替代的风险确认责任。
2. 审批人逾期未处理,可以自动通过吗?
对高风险和一般变更,通常不建议逾期自动批准,因为沉默不等于风险接受。可以设置提醒、代理人、升级机制和重新排期。成熟的标准变更可以通过预批准机制减少逐次审批,但前提是模板边界、执行条件和复核方式已经明确。
3. 回退方案必须保证完全恢复吗?
不一定所有变更都能完全回退,尤其是数据结构或外部系统状态发生变化时。申请人应说明回退能力的边界:可以回退程序、可以恢复数据,还是只能通过前向修复缓解。若无法真正回退,就需要采用分阶段迁移、备份恢复验证、双写兼容或业务补偿等替代控制,并由有权限的人接受剩余风险。
4. 项目管理平台能否自动判断变更风险?
平台可以依据字段和规则提示风险等级、检查必填证据、阻止缺少前置条件的申请进入下一步,但不能单靠自动化理解复杂业务后果。比较稳妥的做法是让规则识别明确条件,例如是否涉及核心系统、不可逆数据变更或外部依赖,再由有经验的角色复核边界案例。
5. 多久复审一次发布制度?
可以设定定期复审,例如每半年或每年检查一次,同时在重大事故、系统架构变化、监管要求变化、发布量显著变化或紧急变更比例异常时触发专项复审。复审不应只更新文档日期,还要检查风险分类是否仍适用、标准变更模板是否过期、指标是否驱动了不良行为。
6. 用什么方法判断制度是否真正有效?
不要只检查文件是否发布、培训是否完成。应抽样核对真实发布记录,看申请信息、审批依据、执行结果和事后反馈是否能连成一条链;再按风险等级分析审批时长、变更失败率、恢复时间和记录完整率。制度有效,意味着团队既能解释为什么批准,也能在条件变化时停止发布,并在发生问题后找到可改进的控制点。
十、结尾:好的发布制度,让正确决策比补签更容易
1. 从一条真实发布链开始改进
发布审批制度不是一张流程图,也不是一组表单字段。它是团队对“谁能提出变更、谁必须提供证据、谁有权接受风险、谁可以停止执行、出了问题如何恢复”的共同约定。只要其中一个问题没有答案,流程即使看起来完整,也可能在生产现场失效。
下一步可以先抽取最近20至40次生产变更,按类型、风险、审批等待、补材料次数、失败与恢复情况做一次小范围盘点。随后选择三类最常见变更,分别定义最小证据集、责任角色和停止条件,试运行四至六周,再依据实际数据调整流程。
2. 最重要的判断:把审批从“许可关卡”改成“风险证据检查”
发布审批的成熟度,不应以审批人数量衡量,而应以风险是否被看见、证据是否可核验、责任是否可追溯、失败是否可恢复衡量。低风险变更应因标准化而变快,高风险变更应因证据充分而更稳,紧急变更应因授权清楚而更快止损,所有变更都应在发布后留下能用于改进的记录。
制度落地时,先定义变更边界和风险等级,再确定证据、职责与授权,最后配置平台和指标。顺序不要倒过来。这样设计出来的发布管理制度,才能既减少形式化等待,又不把业务安全押在“审批人应该看过了”这句无法验证的话上。
常见问题解答(FAQ)
1. 发布审批流程应该设置几级,才能兼顾安全和效率?
我们团队准备把发布审批从口头确认改成正式流程,但担心审批人一多,发布窗口就被拖延。我想知道哪些变更必须多级审批,哪些可以简化,怎样判断流程不是在增加无效等待?
不要按部门数量设计审批层级,而要按变更风险分级。可以先试行三档:低风险变更由发布负责人核对清单后执行;中风险变更由业务负责人和技术负责人确认;涉及数据迁移、权限变更或核心链路的高风险发布,再增加安全或运维审核。审批人应对具体风险负责,避免多人重复签字。
试运行时记录“提交至批准”的耗时、退回原因和发布后故障率;如果审批等待时间上升,但退回和故障没有减少,就应合并重复审核,而不是继续加人。
2. 发布管理制度中,哪些关键指标最值得持续跟踪?
我正在整理发布管理指标,看到有人统计发布次数、审批时长和故障数,但担心只追求发布速度会牺牲稳定性。我该选哪些指标,才能判断流程真正改善了交付,而不是把问题藏到发布之后?
建议用一组相互制衡的指标,而不是单看发布次数。至少跟踪发布成功率、变更失败率、回滚或紧急修复比例、发布前置时间,以及发布后约定观察期内的线上故障数。前置时间应从变更进入可发布状态算到正式上线,避免把开发等待混进发布审批数据。比如连续四周审批耗时下降,但变更失败率翻倍,就不能认定流程优化成功;
还应抽查失败变更是否绕过测试、是否缺少回滚方案。指标的分母和统计窗口要固定,并按风险等级拆分,否则低风险小改动会掩盖高风险发布的问题。
3. 发布审批需要留下哪些记录,才能支持追溯和复盘?
我们以前靠群聊确认上线,出了问题后经常找不到谁批准、使用了哪个版本,也说不清当时的回滚条件。我想知道一条合格的发布记录至少要包含什么,怎样既便于追责又不把填写变成负担?
一条发布记录应能回答四件事:改了什么、谁确认了风险、如何验证、出问题怎样恢复。建议记录变更单号、服务和版本、影响范围、计划窗口、测试结果、审批人及时间、发布执行人、监控观察项、回滚触发条件和最终结果;发布后补记实际完成时间及异常。
不要要求重复填写已有系统里的信息,可以用变更单或发布记录关联测试报告、代码版本和告警面板。抽查时若无法在几分钟内还原某次发布的决策与操作过程,说明记录设计还不够可追溯。
4. 如何制定发布窗口、冻结期和紧急发布例外规则?
我们团队常在临近下班时收到上线请求,节假日前也有人要求赶进度;完全禁止例外又可能影响紧急修复。我想知道发布窗口和冻结期应该如何设定,紧急发布怎样避免成为绕过审批的常用借口?
发布窗口应结合系统影响面、值守能力和用户活跃时段设定,而不是所有团队统一规定某个时间。先观察一个月的故障与支持数据,避开高峰、结算或批处理时段,并确保窗口内有明确的执行人与响应人。冻结期应提前公布适用范围和起止时间,同时允许安全漏洞、重大故障修复等明确例外。
紧急发布可采用简化但不取消的控制:记录紧急原因、风险评估、执行人和回滚方案,由指定值班负责人批准,事后一个工作日内补齐验证和复盘。每月统计紧急发布占比及其故障率;占比持续偏高通常说明计划或需求治理存在问题,不应只靠扩大例外权限解决。
核心关键词
文章包含AI辅助创作:发布审批流程与规范:实施团队发布管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/600056
