发布审批最容易出问题的时刻,往往不是审批人点了“通过”,而是团队把“通过”误当成“可以上线”。在一次典型的企业软件交付复盘中,审批记录显示各方都已确认,发布窗口也按计划开启,但上线后才发现数据库变更没有进入执行清单,回滚脚本也未经过验证。审批动作完成了,发布条件却没有闭环。要把发布管理做可靠,关键不是增加审批层级,而是让每一次批准都对应明确的证据、责任人、执行窗口和停止条件。
一、先讲核心结论:审批不是签字,而是一次有边界的风险决策
1. 发布审批真正要回答的三个问题
我判断一套发布审批流程是否有效,不先数它有多少个节点,而先看它能不能回答三个问题:这次发布包含什么;当前证据是否足以支持上线;如果预期没有发生,谁有权暂停或回退。三个问题中任何一个答不清,审批记录再完整,也只是把不确定性从会议室转移到了生产环境。
发布审批的本质,是对特定版本、特定范围、特定时间窗口做一次有条件的风险接受。它不是对整个项目永久背书,也不是“负责人看过了”的留痕。版本、范围或风险条件发生变化时,原有批准是否仍然有效,必须有明确规则。
因此,我建议把审批对象从“一个发布申请”拆成四类可核查对象:发布内容、质量证据、执行方案、风险与回退方案。审批人看到的不是一段“请批准上线”的文字,而是这四类信息的摘要和证据入口。
2. 把“批准”拆成准入、放行与完成确认
实际执行时,很多团队把三个不同判断塞进一个“审批通过”按钮,导致责任边界模糊。我更倾向于把它拆成三个阶段:准入判断确认版本具备进入发布窗口的条件;放行判断确认现在可以开始执行;完成确认核实变更已按计划落地,观察期内没有触发停止条件。
- 准入:范围冻结、测试证据齐备、关键依赖已确认,决定是否进入待发布队列。
- 放行:发布窗口、值守人员、监控和回退资源已就位,决定是否在此刻执行。
- 完成确认:执行结果、业务验证和观察期数据符合约定,决定是否关闭发布记录。
这三步不一定需要三个独立审批人。小团队可以由同一人承担多个角色,但记录上应区分判断阶段。否则,事后无法判断问题究竟出在版本准入、窗口放行,还是上线后的验证。
3. 流程应当阻止不合格发布,而不是拖慢所有发布
审批制度常被误解成“多加几个关卡就更安全”。我的判断恰好相反:对低风险、可逆的小变更,流程越重,团队越容易绕开;对高风险、影响面大的变更,流程过轻,组织又缺少共同判断依据。成熟做法不是让每个变更走同一条长链路,而是先定义风险等级,再按风险配置证据和授权。
一个实用的目标是:让常规变更快速通过,让高风险变更获得更多审查,让条件不满足的变更自动停在队列里。审批速度只是效率指标之一,漏拦截率、临时变更比例、回退成功率和发布后事故也必须一起观察。
二、背景和真实场景:为什么“审批通过”仍然会发布失败
1. 变更链条长,信息容易在交接中丢失
中大型组织的一次发布,常常跨越研发、测试、产品、运维、安全、数据和业务负责人。每个角色手里掌握的只是局部信息:研发知道代码提交和依赖变化,测试知道验证范围,运维知道窗口和容量,业务负责人知道活动时间与用户影响。审批表如果只保留一段结论,真正决定风险的细节就会散落在聊天、文档和工单里。
我在梳理发布流程时,最常见的断点不是“没人负责”,而是“大家都以为别人负责”。例如,测试报告写了验证通过,但没有标明测试环境与目标环境差异;变更单写了数据库调整,却没有写数据回填责任人;值班表有人名,却没有确认该人员具备生产权限。每一条单独看都像小遗漏,叠加起来就会让审批失去依据。
2. 发布对象不只是一段代码
实际发布可能同时包含应用程序、配置、数据库脚本、基础设施调整、数据迁移、特性开关和外部服务切换。只审代码版本、不审配置与数据变更,审批范围就不完整。尤其是“代码已回退但数据无法恢复”的场景,往往不是代码质量问题,而是团队把发布范围定义得太窄。
我建议每个发布项至少说明:变更对象、影响系统、依赖关系、执行顺序、预期结果、验证方法和回退边界。若其中有一项无法填写,应明确标注“未确认”并说明负责人和截止时间,而不是用“无特殊风险”填补空白。
3. 组织规模会改变审批的价值与成本
个人项目或小团队的审批,通常靠短链路沟通即可完成;当团队扩展到多个业务线、多个系统和跨时区值守,口头确认就难以稳定复现。对于 100 人以上的组织,流程化的价值通常不在于“记录更多”,而在于让不同团队用相同口径理解发布风险,并能追踪决策依据。
使用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,我会重点检查发布记录能否关联需求、缺陷、测试任务、变更事项和负责人,而不只看审批流能不能配置。工具的价值在于缩短证据查找路径、减少重复录入和遗漏提醒;它不能替团队判断风险,也不能替代清晰的授权制度。
4. 发布管理的输入与输出要能对得上
发布申请的输入应来自真实工作项,而不是审批时临时拼出的摘要。输出则应留下可审计的决策、执行结果和后续问题。若输入与输出脱节,团队会出现两类返工:审批人重复追问信息,执行人重复整理信息;事故发生后,又要重新拼接聊天记录寻找事实。
因此,我会把“从需求到上线的可追溯性”当作发布流程的底层条件。需求或变更项能追到版本,版本能追到测试证据,发布记录能追到执行人和监控结果,异常能反向关联到具体变更。链路完整时,审批可以更短;链路断裂时,单纯增加审批人只会增加等待。
三、常见误区:看起来严谨,实际上把风险藏起来
1. 误区一:审批人越多,发布越安全
审批人数增加,并不自动带来更高质量的判断。如果每个人看到的是同一份模糊描述,新增节点只会形成排队和责任稀释。多个角色都点了通过,反而可能让每个人都以为其他人检查过关键细节。
设置审批人时,应按决策权和专业判断划分,而不是按部门名单“全员抄送”。研发负责人确认变更范围与技术风险,测试负责人确认验证证据,运维或发布负责人确认执行条件,业务负责人只在用户影响或业务窗口需要决策时参与。没有实际判断职责的角色,应接收通知而非承担审批。
2. 误区二:测试通过就等于可以上线
测试通过只能说明:在特定环境、特定数据、特定范围内,执行了特定验证并得到预期结果。它不能自动证明生产容量足够、外部依赖稳定、数据迁移可逆,也不能证明发布窗口适合当前业务节奏。
我会要求测试结论至少带上测试范围、未覆盖项、环境差异和已知限制。对于未覆盖风险,应明确是接受、缓释还是阻断。把“测试通过”写成一个不带边界的结论,会让审批人高估证据的覆盖面。
3. 误区三:所有发布都走相同审批流
一个小型文案修正和一次核心数据库迁移,如果必须经过相同的审批角色、相同的会议和相同的材料要求,团队最终通常会用线下方式绕过流程。相反,若所有发布都只需一位负责人点击确认,高风险变更又缺乏足够制衡。
解决办法是按影响范围、可逆性、用户可见程度、数据敏感性和故障影响进行分级。风险等级决定审批强度,而不是团队声望或项目紧急程度决定强度。紧急发布可以缩短等待,但不能因此跳过最必要的安全措施。
4. 误区四:审批通过后,范围仍然可以随意变化
这是我认为最危险的流程漏洞之一。审批通过时的版本包含 A、B 两项变更,临发布又加进 C;如果 C 没有经过原有检查,原审批就不再覆盖当前发布对象。即使变更很小,也需要重新判断它是否影响测试范围、执行时长、回退方案或风险级别。
团队可以设置范围冻结点,并定义增量变更规则:不改变风险和执行计划的小修正,由授权人记录后放行;影响数据、权限、依赖、用户范围或回退能力的变更,必须重新评估,必要时重新审批。重点不是禁止变化,而是让变化留下决策轨迹。
5. 误区五:有回滚文档,就代表可以回滚
“回滚方案已填写”只是文档存在,不等于回滚经过验证。回滚可能受数据库结构、不可逆数据写入、外部通知、缓存状态或第三方服务影响。若执行顺序不清、耗时未知、恢复条件未定义,真正出问题时才开始推演,通常已经太迟。
对高风险变更,我会追问三个问题:回退触发条件是什么;谁有权发起;在目标时间内能否恢复到可接受状态。对于不能完整回滚的变更,应采用灰度、特性开关、分阶段迁移或前向修复等策略,并明确接受的残余风险。
6. 误区六:审批耗时越短,流程效率越高
审批速度快,可能是信息准备充分,也可能是审批人没有认真看。只看平均耗时,会鼓励团队把复杂申请压缩成一句话,或把审批人变成形式节点。我更关注等待时间与返工次数的组合:快速一次通过是好事,快速驳回后反复补资料则说明入口设计有问题。
指标应能区分准备时间、审批等待时间、补充材料时间和执行时间。这样才能判断瓶颈是在申请质量、授权安排、跨团队沟通,还是发布窗口本身,而不是把所有延误都归到“审批慢”。
四、专业判断逻辑:先分级,再审证据,最后决定是否放行
1. 用五个维度判断风险等级
我通常从五个维度评估发布风险:影响范围、可逆性、数据影响、依赖复杂度、用户可见程度。每个维度可以采用低、中、高三级,不必一开始就做复杂的精细打分。分类的目的不是制造一个看似精确的分数,而是让团队对“为什么需要更多审查”有共同语言。
- 影响范围:变更影响单个团队、单个系统,还是多个业务线和外部用户。
- 可逆性:是否能通过回退版本、关闭开关或恢复配置回到可接受状态。
- 数据影响:是否涉及结构变化、批量写入、权限数据或不可逆迁移。
- 依赖复杂度:是否依赖多个服务、供应商、网络策略或跨团队操作。
- 用户可见程度:故障是否会直接影响核心交易、关键流程或对外承诺。
只要出现“高影响且低可逆”或“涉及关键数据且回退未验证”,我通常建议至少提高一个风险等级。相反,低影响、可逆、自动化验证充分的变更,可以采用简化审批,但仍需保留责任人和执行记录。
| 风险等级 | 典型特征 | 审批与证据建议 | 常见发布方式 |
|---|---|---|---|
| 低 | 范围局部、可快速回退、无敏感数据变化 | 负责人确认,自动化检查和基础验证留痕 | 常规窗口或连续交付 |
| 中 | 影响多个组件,有依赖调整或需要业务验证 | 研发、测试、发布责任人确认执行与回退条件 | 受控窗口,发布后观察 |
| 高 | 关键业务、数据迁移、难回退或影响范围广 | 跨职能评审,明确停止条件、值守和恢复演练 | 分阶段、灰度或专项窗口 |
2. 把审批证据分成“必须有”和“按风险追加”
审批材料不应无限膨胀。我建议将证据分成基础项与风险追加项。基础项适用于所有发布:版本和范围、验证结果、责任人、执行窗口、监控方式、异常联系人。追加项由风险等级触发,例如数据备份证明、容量评估、安全审查、业务确认、演练记录和跨系统依赖确认。
这样做的好处是,低风险发布不会被高风险材料拖慢;高风险发布也不会因为“大家都用同一张简单表”而漏掉关键检查。工具配置上可以让不同风险等级显示不同必填项,但必填字段应服务决策,不应为了字段数量而存在。
3. 用“证据质量”而非“材料数量”评价申请
一份证据是否有用,取决于它能否支撑某个明确判断。例如,“已经测试”是结论,不是证据;测试范围、用例结果、失败项处置和环境差异,才让审批人判断结论是否可信。类似地,“已准备回滚”不如明确回滚步骤、预计耗时、负责人和验证结果。
我会用四个问题检查证据质量:是否与当前版本对应;是否覆盖主要风险;是否能被另一位执行者复核;是否说明未知项。证据如果无法复核,即使内容很长,也不适合当作放行依据。
4. 设置明确的停止条件和授权边界
发布前要决定的不只是“什么情况下开始”,还要决定“什么情况下停止”。停止条件可以是核心业务指标异常、错误率超过阈值、关键依赖不可用、数据校验不一致或监控信号缺失。阈值应结合系统基线设定,不应为了看起来精确而临时编造统一数值。
授权边界也要在发布前说清:谁能暂停,谁能决定回退,谁负责通知业务,谁可在预先授权范围内继续下一阶段。没有授权边界时,值班人员容易在故障发生时等待层层确认,导致可控问题扩大。
5. 工具配置围绕决策链路,而不是围绕表单美观
在使用 PingCode 或其他项目管理平台时,我会先检查工作项关联、状态流转、审批记录、权限边界和变更历史,再看表单样式。一个漂亮的申请页面,如果不能关联版本、缺陷、测试证据和执行结果,仍然要靠人工复制粘贴维持信息一致。
自动化也要克制。可以自动校验必填项、通知责任人、提示窗口冲突、关联相关工作项;但不宜把所有风险判断都交给一个机械规则。自动化负责减少可避免的遗漏,人负责处理例外和权衡风险。
五、具体案例与数据观察:一次发布复盘如何改流程
1. 场景说明:问题不在审批人缺席,而在证据链断裂

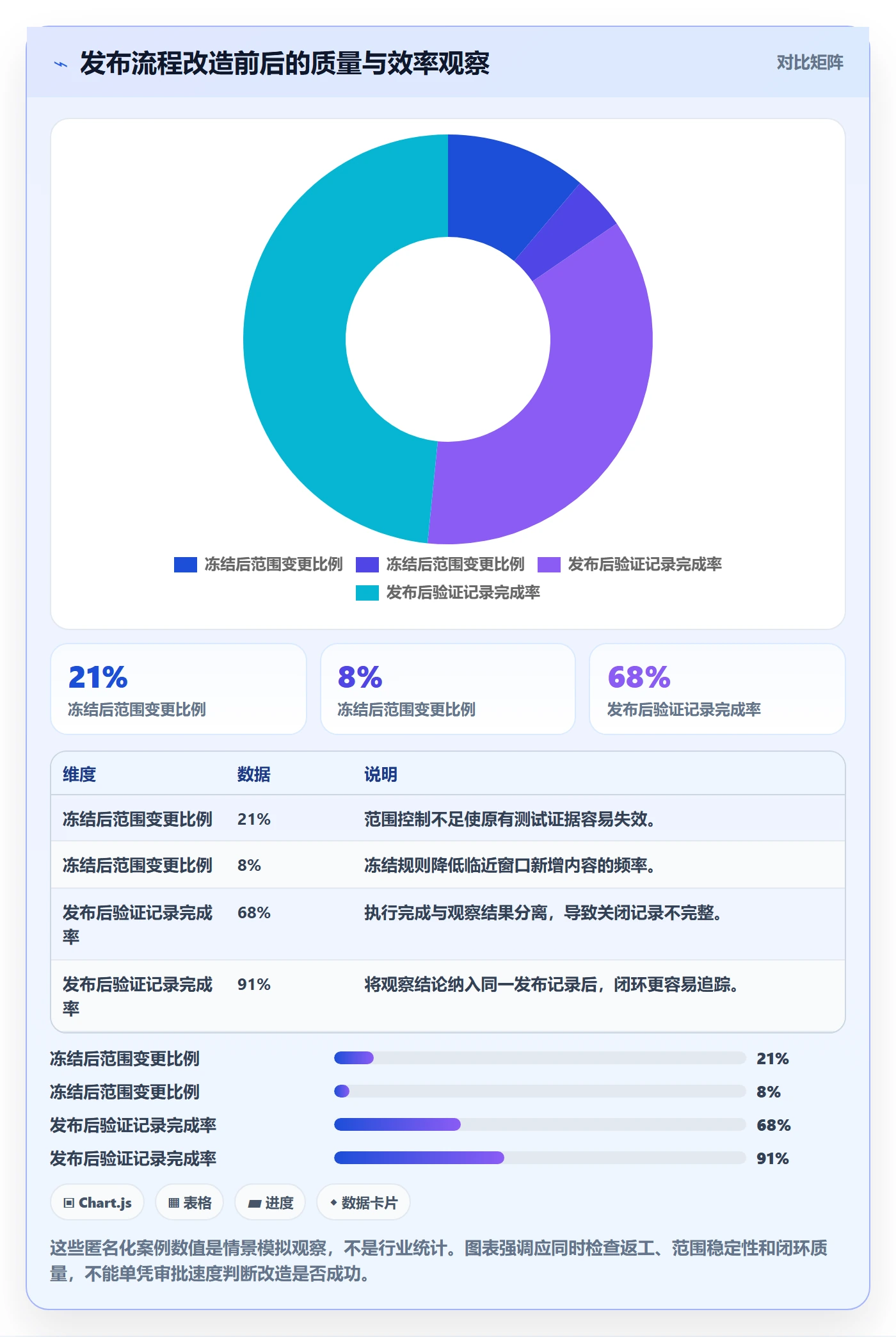

以下案例来自我对企业软件发布流程的匿名化复盘,系统名称、团队规模和指标均做了抽象处理。一个约 180 人的产品研发组织,每两周进行一次集中发布,参与角色包括研发、测试、运维和业务代表。团队原先有审批表,也有发布会议,但审批人经常在会议里才发现版本范围、数据库变更和验证结果彼此对不上。
复盘近 12 周记录后,团队把延误原因归为四类:申请信息不完整、版本范围临近冻结仍变化、窗口资源冲突、风险证据没有统一入口。这里的数据是该匿名案例的模拟化复盘口径,用于说明分析方法,不代表行业基准,也不应被直接当成所有团队的目标值。
2. 先看等待在哪里,再决定改哪一个节点
团队没有先增加审批人,而是把每次发布拆成申请准备、审批等待、补充信息、执行和观察五段。结果发现,真正占用最多日历时间的不是审批人阅读,而是申请提交后反复补资料,以及版本范围变动后重新确认。优化重点于是从“催审批”转为“提前收齐证据、限制冻结后变更、为高风险项单独评审”。

3. 改造动作:只改四处,避免一次推翻全部制度
团队首先统一发布对象定义:一个发布记录必须对应明确版本、变更范围和目标环境。其次,在提交前增加自动检查,提示缺少负责人、验证结果、窗口、监控方式或回退说明的申请。第三,设置范围冻结点,冻结后新增高风险内容必须重新评估。第四,把观察期结果回填到同一发布记录,不再只在聊天群里报“看起来正常”。
这里有一个重要取舍:没有把每个字段都变成阻断条件。对低风险变更,某些非关键说明可以在发布后补齐;对数据变更和关键依赖,未完成验证就不能进入放行阶段。字段是否阻断,应由风险后果决定,而不是由表单设计者的偏好决定。
4. 结果观察:用多个指标验证,而非只看审批速度
流程运行八周后,团队观察到审批后补资料的次数下降,临时范围变更减少,发布后验证记录更完整。与此同时,申请准备时间略有上升,因为团队开始在正式申请前整理证据。若只看“提交到批准”的总耗时,部分团队成员会误以为流程变慢;但把返工时间和发布后问题放在一起看,才看得到改善方向。

5. 复盘中最值得保留的发现
第一,审批耗时长并不必然说明审批人效率低,可能是申请入口没有提供可判断的信息。第二,版本冻结比增加会议更能减少审批后的风险漂移。第三,发布后观察结果若不回写,团队就无法知道审批规则是否真的筛掉了风险。第四,风险分级需要定期复核:某类变更连续稳定后可以简化,出现异常后则应恢复更严格的控制。
这类复盘的价值不在于得出“审批提速了多少”这样的单一结论,而在于把流程问题定位到具体节点。若问题来自准备阶段,就优化模板和关联关系;若来自授权排期,就调整值班和授权;若来自执行阶段,就改发布方案和自动化验证。不同问题不应都用“再加一个审批人”解决。
六、实施团队可直接采用的发布审批全流程
1. 发布前:创建申请并锁定对象
申请人应从实际需求、缺陷或变更工作项发起发布,而不是另起一份与执行记录无关的说明。申请内容至少包括版本号、目标环境、变更清单、影响系统、目标窗口、业务影响、责任人和依赖项。多个变更打包发布时,应明确它们之间的依赖关系以及能否拆分。
版本号不是唯一识别方式。还应记录构建标识、配置版本、脚本版本或其他能准确定位发布内容的信息。审批之后若构建产物发生变化,必须判断原审批是否仍覆盖新产物,不能只因版本名称未变就默认有效。
2. 申请前检查:把明显缺项挡在审批入口外
申请提交前,应由自动化规则或申请人完成基础完整性检查。检查项可以包括负责人是否明确、测试结论是否关联当前版本、窗口是否与冻结期冲突、回退方式是否适用于本次变更、监控项是否可用。检查只负责发现缺项,不应伪装成风险评估结论。
建议把“尚未确认”作为明确状态,而不是要求申请人随便填一个答案通过表单。未确认项必须带责任人、解决期限和风险处置方式。若它属于放行必需条件,就应阻止进入下一阶段;若属于可接受的非关键项,则由授权人记录接受理由。
3. 风险分级:让审批路径随变更性质变化
申请通过完整性检查后,依据影响范围、可逆性、数据影响、依赖复杂度和用户可见程度进行分级。分级结果应影响审批角色、材料要求、发布方式和观察时长,而不只是显示一个颜色标签。
- 低风险:由变更负责人和必要的质量责任人确认,优先使用自动化检查和标准窗口。
- 中风险:由研发、测试和发布责任人共同确认执行顺序、依赖和回退方案。
- 高风险:安排跨职能评审,明确业务影响、停止条件、值守安排和恢复策略。
- 无法判断:先补足影响信息,不应默认按低风险处理。
分级标准应写成可操作的判断规则,并给出边界示例。若团队对同一变更经常得出不同等级,说明标准仍有歧义,需要用历史案例校准。
4. 证据评审:确认材料对应当前版本
审批人应重点检查证据与发布对象是否匹配,而不是逐项寻找“已填写”标记。测试结果要对应当前构建,变更清单要包含所有实际交付物,回退方案要覆盖数据和配置变化,监控方案要能在发布窗口内获取信号。
审查时可以把证据分成“已验证”“有条件接受”“未验证”三类。未验证项不必一律拒绝,但必须明确其风险后果和接受授权。尤其要避免把“没有发现问题”误写成“已经证明没有风险”。
5. 准入确认:判断版本是否可以进入发布窗口
准入确认的重点是版本和计划是否具备基本可执行性。研发确认范围与依赖,测试确认结果与限制,发布负责人确认窗口、执行顺序和值守资源。业务代表只在涉及业务窗口、用户通知或核心流程变化时确认其责任范围。
准入通过后,发布记录应进入待执行状态,并标记冻结内容。此时可以调整执行细节,但若新增内容改变风险等级或测试覆盖,就必须重新评估。准入不是“批准后随时都能发”,而是确认此版本具备排入窗口的资格。
6. 窗口放行:发布前再次确认现场条件
临近执行时,发布负责人应检查现场条件:值守人员在线、生产权限有效、监控可用、依赖系统状态正常、发布窗口未与其他高影响变更冲突。准入时的信息可能已经过时,因此放行必须是一次面向当前现场的判断。
如果窗口条件不满足,应延期或重新排期,而不是为了遵守计划强行执行。延期本身不是失败;在关键依赖异常或业务活动冲突时,延期往往是更好的风险决策。系统应记录延期原因和重新评估结果,避免同一问题在下一窗口重复发生。
7. 执行与观察:先验证关键路径,再扩大影响
执行应按预先约定的顺序进行,并为每个关键步骤标注完成信号和异常处置人。对于可灰度发布的变更,先在有限范围验证核心指标,再逐步扩大范围。若系统不支持灰度,也应尽可能采用分阶段操作、特性开关或可独立回退的步骤降低一次性影响。
观察期的长度由变更风险和业务周期决定。短周期服务可以关注发布后数小时的核心信号;涉及批处理、账务周期或低频业务的变更,可能需要覆盖更长观察窗口。观察期不是固定打卡时间,而是覆盖主要风险暴露周期的安排。
8. 完成确认:记录结果、异常和待办
完成确认应记录实际执行时间、执行人、偏差、验证结果、监控观察结论和遗留事项。若发生回退、临时修复或范围调整,应关联到原发布记录,形成完整时间线。没有异常也应留下“观察完成”的结论和所依据的指标。
发布记录关闭后,仍需把问题反馈到流程改进中。若某类发布反复需要人工补充同一证据,就应调整模板或自动化;若回退步骤经常不适用,就应优化发布架构;若审批人长期缺席,则应修正授权和替补机制。
9. 紧急发布:快,但不能失去最小控制
紧急发布不等于无审批发布。紧急情况下,可以采用预授权机制:明确谁有权发起、哪些风险不得豁免、谁负责执行、哪些证据可在发布后补齐,以及何时必须复盘。最低限度也要记录变更范围、影响判断、执行人、回退或前向修复方案和业务通知情况。
紧急流程应设置事后补录时限和复盘要求,但不能让“事后补录”成为常态。若紧急发布频繁发生,问题可能来自缺陷率、窗口安排、需求管理或发布批次过大,应从源头改善,而不是不断扩张紧急通道。
七、按不同情况采取行动:不要用同一套流程解决所有问题
1. 团队人数少、系统简单:先建立最小闭环
小团队不需要照搬大型组织的多层审批。先保证每次发布都有明确负责人、变更清单、基本验证、窗口安排和异常处置人。可以由同一人兼任多个角色,但要在记录里区分“谁做了判断、谁执行、谁验证”。
此时最值得投入的是稳定的发布清单和发布后记录,而不是复杂的评分模型。若团队尚未能稳定记录每次发布发生了什么,增加多层审批通常只会增加形式成本。
2. 组织跨团队、系统依赖复杂:先解决关联与授权
多团队环境的主要挑战是责任边界和信息关联。应统一发布记录的最小字段,明确跨团队依赖的确认方式,并为关键角色设置代理人或值班授权。任何会影响他人系统的变更,都需要可追踪的通知和确认,而不是只在群聊里发一条消息。
如果采用 PingCode 这类项目管理平台,可以把需求、缺陷、测试任务、版本和发布记录关联起来,减少重复搬运。但需要先确定团队共用的字段和状态定义,再做平台配置;否则只是把各团队原有的不一致搬进系统。
3. 高可靠或受监管场景:加强证据完整性与分权
对金融、医疗、基础设施或其他高可靠场景,审批流程需要更重视权限分离、审计轨迹、变更依据、证据留存和例外审批。关键操作不宜由同一人提出、审批、执行并验证;高风险操作还应有独立复核或双人确认机制。
但“监管要求严格”不意味着每项变更都要人工会议评审。可重复、低风险的操作仍可以通过标准化和自动化控制。人工审查资源应集中在不可逆、高影响、异常路径和规则未覆盖的变更上。
4. 发布频率高、持续交付成熟:把审批前移到规则与自动化
高频发布如果每次都开会审批,通常无法持续。可把部分审核前移到代码审查、自动化测试、安全扫描、部署策略和分批放量中。审批的对象从“每一次按钮点击”转为“发布策略是否经过授权、例外是否需要人工判断”。
这不代表取消责任,而是把重复性检查交给可验证的自动化规则,人工关注异常风险和业务取舍。自动化规则需要版本管理、误报复核和定期校准,不能因为机器检查通过就默认所有业务风险都已覆盖。
5. 外部依赖多、供应商参与:明确边界和等待条件
涉及供应商或外部服务时,应明确谁负责确认接口兼容、谁负责窗口协调、谁提供故障支持、谁拥有回退权限。合同或服务等级约定中的响应时间,不等同于发布当天一定有人可即时处理;发布前应确认实际联系人和升级路径。
对无法控制的外部依赖,应在发布判断中标明观察信号和替代方案。若外部服务不可用会导致核心业务中断,应考虑延后发布、降级运行或分批切换,而不是把依赖风险写成一句“已通知供应商”。
八、不同情况下的取舍:更快、更稳、更可审计无法同时无限最大化
1. 速度与审查深度:按风险分配人工时间
每增加一个人工检查点,都会带来等待和协调成本;每减少一个检查点,也可能增加漏判风险。合理取舍不是选择“最快”或“最严”,而是让人工时间集中在可能造成重大损失的判断上。低风险变更用自动化和标准流程,高风险变更用跨职能评估和受控发布。
如果团队为了提速,取消了所有人工判断,却没有增加自动化覆盖和可回退能力,速度只是把成本推迟到事故之后。反过来,如果高风险项目仍依赖人工逐项核对,却没有标准证据格式,审批投入也未必带来同等安全收益。
2. 集中审批与团队自治:统一底线,保留局部决策
集中审批有利于跨系统协调和统一风险口径,但容易形成排队和瓶颈;团队自治能缩短路径,却可能造成标准不一致。常见的折中方式是:组织层面定义风险分级、不可豁免条件、审计要求和升级路径;团队在这些边界内管理常规发布。
自治不是每个团队自行发明一套标准。若同类变更在不同团队的审批结果差异很大,应通过案例校准共同判断,而不是强行增加中心化审批节点。
3. 完整留痕与操作负担:记录关键决策,不追求无意义字段
记录太少,事后无法复盘;记录太多,申请人会把表单当成负担,出现复制粘贴和形式填报。应优先保留能够回答“改了什么、为什么放行、谁做决定、如何执行、结果如何”的字段。每个必填字段都应该能对应一个风险控制或复盘问题。
表单字段应定期清理。若某字段长期没人使用、不会影响审批判断、也无法支持审计或复盘,就应考虑删除或改成按风险条件显示。流程治理不是不断加字段,而是让必要信息更容易被准确填写。
4. 统一标准与业务差异:设定底线,不抹平场景
企业需要统一的命名、风险等级、审批记录和基本证据,但不同系统的恢复能力、业务周期和影响范围并不相同。统一标准过度细化,会让例外情形难以处理;标准过于宽泛,又无法提供真正的控制。
较好的做法是统一“必须回答的问题”,允许各团队根据系统特点选择具体证据。例如,某些系统通过灰度指标判断放量,另一些系统通过批次对账和人工业务核验判断成功。目标相同,证据形式可以不同。
5. 允许延期与承诺计划:避免计划压力掩盖风险
发布排期越紧,团队越容易把“按计划上线”误当成唯一目标。我的判断是,稳定的发布文化应允许负责人基于证据暂停或延期,并且不会因为合理止损而受到负面惩罚。否则,审批人即使看到风险,也可能在组织压力下选择放行。
延期应说明触发原因、影响范围和重排方案,但不应被简单统计为团队失败。可以把“及时阻止不满足条件的发布”作为正向行为观察,这比只追踪计划准时率更能鼓励真实的风险管理。
九、发布审批指标:用指标发现问题,不让指标替代判断
1. 建议跟踪的指标与适用边界
指标的作用是指出需要调查的方向,而不是自动判定流程好坏。建议先选少量指标,保持口径一致,并按风险等级、团队和发布类型分层。若把所有发布混在一起,低风险变更的高频会掩盖少量高风险发布的真实问题。
| 指标 | 主要回答的问题 | 解读时的注意事项 |
|---|---|---|
| 申请一次通过率 | 申请入口是否提供足够信息 | 过高也可能意味着审批过于形式化,应结合缺陷和返工观察 |
| 审批等待时间 | 授权排期或材料确认是否形成瓶颈 | 应拆分人工处理时间与等待时间,不要只看总耗时 |
| 冻结后范围变更比例 | 版本管理和变更控制是否稳定 | 小修正与风险实质变化应分别统计 |
| 发布后异常比例 | 发布风险是否被有效识别和缓释 | 需定义异常口径,并关联影响程度和归因结果 |
| 回退或前向修复成功率 | 恢复策略是否真正可执行 | 不仅看是否回退,也要看恢复耗时和业务影响 |
| 观察记录完成率 | 发布闭环是否真正结束 | 记录完成不等于系统健康,应抽查证据质量 |
2. 不要用单一目标逼出坏行为
如果只考核审批耗时,审批人可能快速点击;如果只考核准时发布率,团队可能带着未解决风险硬上;如果只考核事故率,团队可能把小问题不记录。指标应形成平衡组合,并定期检查是否诱发了不希望的行为。
对管理者来说,指标最有价值的用途是提出问题:为什么某类发布反复补资料;为什么某团队总在冻结后变更;为什么回退方案存在却很少成功;为什么观察记录集中缺失。答案需要回到具体案例,不应仅凭图表推断责任。
3. 建立指标基线,不照搬外部数字
不同组织的发布频率、系统复杂度、风险暴露和自动化成熟度差异很大,因此不建议直接照搬某个外部百分比作为目标。先用连续数周或数月的数据建立自己的基线,再按风险类型分组,观察趋势与异常。
数据来源应明确:发布平台记录、缺陷系统、监控告警、事故复盘和版本管理记录分别能说明什么。若数据口径不一致,先修正定义,再讨论趋势。对小样本团队,单次事故就可能显著改变比例,更适合结合事件复盘而不是追求统计上的稳定结论。
十、如何落地到流程与工具:从一条链路开始,不做大而全改造
1. 先选一个业务链路试运行
不要一开始把所有团队、所有系统、所有发布类型都纳入新流程。选择一个发布频率适中、风险边界清晰、参与角色相对稳定的业务链路试运行。试点的目标是验证字段、责任边界、审批路径和异常处理是否可执行,而不是证明工具功能齐全。
试点期间应记录申请人最常遇到的阻碍、审批人重复追问的问题、发布负责人临时补救的动作和事后无法追踪的内容。每周复盘一次,先改最影响决策质量的缺口,再逐步扩大范围。
2. 统一最小数据模型
无论使用表格、工作流系统还是项目管理平台,建议先统一一组最小信息:发布标识、版本和目标环境、变更项、影响范围、风险等级、证据链接、审批判断、执行记录、监控结果和关闭结论。字段定义应写清数据来源和填写责任人。
对工作项关联,避免只贴一个宽泛项目链接。应尽量关联到具体需求、缺陷、测试任务、变更记录和版本对象。关联能减少审批人追问,也让发布后问题可以反向定位到具体变化。
3. 把状态流转设计成实际动作
状态不应只是“待审批、已审批、已完成”三个标签。更有用的状态可能包括草拟、待补充、待准入、待窗口放行、执行中、观察中、已关闭和已中止。每个状态都应有进入条件、责任人和离开条件。
若状态过多但无人维护,流程会变成系统里的过期标记;若状态太少,团队又无法区分审批、执行和观察。判断标准很简单:某个状态是否帮助团队回答“现在卡在哪里、谁下一步行动、什么条件可以继续”。
4. 设计提醒与升级,不把通知当成控制
自动提醒可以减少遗漏,但通知送达不代表责任人已经处理。对于重要审批,应设置合理的超时提醒、代理人和升级路径,并保留实际确认记录。对于低风险事项,频繁提醒反而可能造成通知疲劳,应按优先级控制提醒密度。
升级机制应尽量明确具体对象和动作,例如“超过约定时间未处理,转交值班负责人评估是否延期”,而不是简单群发。通知要推动下一步决策,而不是制造更多消息。
5. 先自动化稳定规则,再自动化复杂判断
值得优先自动化的通常是格式和一致性检查:必填字段、版本关联、审批角色、窗口冲突、风险等级对应材料、关键证据是否存在。对于是否接受某项残余风险、是否需要延期、是否采用前向修复,仍需要结合业务和技术背景做判断。
自动化规则上线后要持续校准。规则过严会把大量正常变更挡在门外;规则过松则只是增加自动化的表面感。每次误拦截和漏拦截都应作为规则改进样本,记录触发条件、实际后果和调整理由。
十一、可复用的发布审批检查清单
1. 申请阶段检查
- 是否明确发布版本、目标环境和实际交付物。
- 是否列出代码、配置、数据、基础设施和外部依赖变更。
- 是否说明影响范围、用户可见变化和业务窗口约束。
- 是否关联当前版本对应的需求、缺陷、测试和变更记录。
- 是否明确申请人、执行人、验证人和异常联系人。
2. 评审阶段检查
- 测试证据是否对应当前构建,是否说明未覆盖项和环境差异。
- 风险等级是否与影响范围、可逆性和数据影响相符。
- 发布步骤是否明确,依赖项是否确认,窗口是否可执行。
- 监控信号、停止条件和异常升级路径是否明确。
- 回退或前向修复方案是否经过检查,关键步骤是否有人负责。
3. 放行与执行阶段检查
- 值守人员、权限、监控和依赖服务在当前窗口是否可用。
- 冻结后是否新增内容,新增内容是否改变原审批判断。
- 关键步骤是否按约定顺序执行,是否保留实际时间和结果。
- 出现异常时,是否按授权边界暂停、回退或继续分阶段发布。
- 是否通知相关业务方,并记录实际影响和沟通情况。
4. 关闭与复盘阶段检查
- 发布后的关键业务指标是否符合预期,观察期是否覆盖主要风险。
- 是否记录偏差、回退、临时修复和遗留事项。
- 发布记录是否关联问题单、事故记录或后续改进事项。
- 审批耗时、补充材料和范围变更是否符合预期口径。
- 是否需要调整风险等级、证据要求、自动化规则或授权安排。
十二、最后的判断:把审批做成可解释、可暂停、可复盘的机制
1. 一套好流程,不是让所有人都放心,而是让风险有人负责
发布审批无法消灭风险,也不应承诺“审批通过就不会出问题”。它真正能做的是让团队在发布前看到主要不确定性,明确谁接受了哪些风险,发布过程中知道何时停止,发布之后能依据事实修正流程。
如果审批记录只能证明“某人点过按钮”,它提供的保护非常有限;如果记录能说明批准的版本、证据、例外、执行边界和结果,它才是可复用的组织知识。
2. 下一步从三个动作开始
- 抽查最近十次发布:检查范围、测试证据、回退方案、放行条件和观察记录是否对应同一个版本。
- 按风险分成三类:低风险走简化路径,中高风险增加证据和授权,不能判断的先补信息。
- 选一条链路试点:记录审批等待、补资料、范围变更和发布后问题,再根据实际瓶颈调整流程。
我最想强调的独特判断是:发布审批的质量,不取决于“谁签了字”,而取决于团队能否在版本发生变化时重新判断,在证据不足时敢于暂停,在结果不符合预期时快速恢复,并把每次决策变成下一次发布的经验。下一步不必先采购工具或新增会议;先拿最近一次发布复盘,找出审批前后最重要的一处信息断点,把它补成可验证的规则,再用真实数据观察是否减少了返工与风险。
常见问题解答(FAQ)
1. 发布审批全流程应该设置哪些环节?
我负责的团队以前把审批理解成“负责人点个同意”,上线后才发现测试结论、回滚方案和通知对象经常没人确认。想把流程补齐,又担心环节太多拖慢发布,哪些步骤真正不能省?
建议按“申请,核验,审批,执行,验证,复盘”设置流程,但审批重点不是多签几个人,而是让每个风险都有明确责任人。申请时记录版本、变更范围、计划窗口、影响系统和负责人;核验时检查测试结果、依赖项、数据变更及回滚条件;审批人依据风险决定是否放行;执行后由验证人确认关键功能和监控指标,最后记录结果与异常。
低风险常规变更可以合并核验与审批,高风险变更则应要求业务、技术或安全相关人员分别确认。判断流程是否有效,看每个环节能否回答“谁确认了什么、依据是什么、失败时怎么办”,而不是看审批节点数量。
2. 发布审批如何分级,才能兼顾效率与风险?
我们有些小改动也要走完整审批,等签字的时间比实际操作还长;但曾经一次涉及数据库结构的变更,因为按普通发布处理,出了问题才发现没有明确回退责任人。我该怎么按风险设规则?
可以用影响范围、可逆性、变更复杂度和业务时段四项做分级,而不是只按开发工作量判断。举例来说,单一页面文案调整、无数据写入且可快速恢复,可列为低风险;涉及共享接口、批量数据处理或跨系统依赖的变更,应提高等级;
不可逆数据迁移或核心交易链路调整,则应要求专项评审、明确回滚或补偿方案,并安排更严格的发布窗口。实施时可先回看近三个月发布记录:统计回滚、故障和审批等待时间,再调整分级阈值。这样既能缩短低风险变更的等待,也能把审核资源留给真正可能造成大范围影响的发布。
3. 发布审批单必须填写哪些信息,才能避免上线前反复补材料?
我见过审批单写着“功能优化,测试通过”,审批人却不知道改了什么、影响哪些用户,也不知道失败后怎么恢复。团队想统一模板,但字段一多大家就敷衍填写,哪些信息最值得保留?
模板应优先收集能改变审批判断的信息:变更内容与不包含的范围、影响系统和用户、测试证据及未覆盖项、依赖服务、执行步骤、监控观察项、失败判定标准、回滚或补偿步骤、发布负责人和验证人。可以把“测试通过”改成可核验的描述,例如测试环境、测试时间、覆盖的关键场景以及遗留问题;
把“可回滚”改成具体操作、预计耗时和执行人。字段是否保留,可用一个标准检验:如果答案不同会改变审批结论、发布窗口或应急安排,就值得填写;如果只是重复已有系统信息,通常应自动带出,减少手工负担。
4. 发布完成后如何验证效果,并把复盘结果用于下一次发布?
我们以前把发布成功定义为部署命令执行完毕,后来用户报错才发现关键流程没有做线上验证。复盘时大家又常写成“加强测试”,下次还是重复踩坑,怎样让发布后的检查和复盘真正有用?
发布完成不能只以部署任务结束作为成功标准,应在发布前约定验证信号:例如核心交易成功率、错误率、响应时间、关键页面可用性,以及观察多久。执行后由指定人员按清单验证,并把实际结果与发布前基线对照;出现异常时,依据预先设定的阈值决定暂停、回滚或扩大观察。
复盘不要只写“加强测试”,而要记录故障发生在哪一步、原有控制为何没拦住、谁负责改进、何时完成,以及如何验证改进有效。若团队连续几次发布都在同一检查项上漏报,应优先修订模板或自动化校验,而不是单纯要求个人更仔细。
核心关键词
文章包含AI辅助创作:发布管理发布审批全流程:实施团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/599895
读者评论
我们团队以前把审批通过当成上线许可,后来增加了放行确认,确实减少了窗口临时缺人、监控没准备好的情况。不过三阶段流程要是没有明确责任人,也可能只是多几个按钮。
风险分级的思路比较实用。我想补充一点:低风险变更也要有抽查机制,否则团队可能为了走简化流程,把实际影响写得过轻,久了分级就失去参考价值。
文中提到回滚要验证,这点很关键。我们遇到过代码能退回去,但数据变更无法还原的情况。对这类发布,提前约定前向修复方案,可能比只准备回滚文档更有用。
