上线计划最容易失控的时刻,往往不是代码没写完,而是每个团队都认为“剩下的事不多”:研发说功能已完成,测试说还有几个高风险用例没跑,运维说变更窗口尚未确认,业务则已经通知客户今晚更新。我的判断是,发布管理的核心不是把日期排得更满,而是把“什么条件满足后才允许上线、谁有权暂停、失败后如何恢复”提前说清楚。计划写得越细,如果没有可验证的准入条件和回退路径,越可能制造虚假的确定性。
一、先讲核心结论:上线计划不是日历,而是一套决策机制
1. 把计划从“日期承诺”改成“条件承诺”
很多团队把上线计划写成一张日期表:开发完成日、测试完成日、预发日、正式发布日。日期当然重要,但它只回答“打算什么时候做”,没有回答“什么情况下可以做”。成熟的计划需要同时写清时间窗口、准入门槛、负责人、观察指标和停止条件。
我通常把一次上线拆成三个问题。第一,版本是否具备发布资格;第二,当前环境和人员是否具备执行条件;第三,发布后出现什么信号时必须暂停或回退。三个问题中任何一个没有明确答案,计划就还不是可执行计划。
我的核心原则是:日期是目标,门槛是规则,回退是底线。团队可以调整日期,但不应该为了守住日期而临时取消关键质量门槛;可以缩小本次发布范围,但不能在没有验证的情况下扩大风险暴露。
2. 用五个要素检验一份上线计划
一份可执行的上线计划,至少要让参与者在两分钟内找到五项信息:本次发布范围、上线窗口、上线负责人、成功与停止标准、失败恢复方案。如果这些内容散落在聊天记录、需求文档和运维工单里,负责人就要在压力最大的时刻重新拼线索。
- 范围:本次上线包含哪些功能、配置、数据库变更和依赖服务;哪些内容明确不包含。
- 准入:测试、代码审查、安全检查、业务验收和变更审批分别达到什么标准。
- 执行:谁按顺序执行哪些操作,哪些步骤需要双人复核,预计各耗时多久。
- 观察:发布后看哪些指标,观察多长时间,指标由谁判断。
- 恢复:触发回退的条件、回退操作、数据处理方式和最终拍板人。
这五项不是文档格式要求,而是降低临场判断成本的办法。一次发布可能涉及研发、测试、产品、运维、客服和业务负责人,信息若没有集中,任何一个人都可能依据局部事实做出看似合理、实际冲突的决定。
3. 计划质量要看“可执行性”,不看篇幅
我见过两种相反的低质量计划:一种只有一句“周四晚上发布”,另一种有十几页内容,却没有写清回退触发条件。前者缺少必要信息,后者把信息堆在一起却没有形成决策路径。计划的价值不取决于页数,而取决于关键问题能否被快速回答。
实用的验收方法是做一次“陌生执行者测试”:找一个没有参与准备的人,只给他计划文档,让他指出版本范围、当前状态、下一步动作、阻断条件和回退方法。若他需要频繁询问作者,说明计划还依赖个人记忆,而不是依赖流程。
| 检查项 | 不合格表现 | 合格表现 |
|---|---|---|
| 范围 | 只写功能名称,不含配置、数据和依赖变更 | 有版本清单、排除项、依赖项和变更关联 |
| 准入 | 写“测试通过”“准备就绪” | 列明通过标准、未解决缺陷和风险接受人 |
| 执行 | 写“运维发布” | 有操作顺序、责任人、复核人和耗时估计 |
| 观察 | 写“关注系统情况” | 有指标、基线、阈值、观察时长和判断人 |
| 恢复 | 写“必要时回滚” | 明确触发条件、操作步骤、数据处理和决策权限 |
二、背景和真实场景:为什么发布计划总在最后一公里失真
1. 单个任务按期,不等于整个版本可以上线
发布是一项跨团队的系统工作。研发可能已完成代码,测试仍在验证关键链路;测试虽然通过,运维却没有确认资源和变更窗口;所有技术环节都完成,业务方还没有准备好客服话术或客户通知。每个团队完成自己的任务,不代表端到端路径已经闭合。
因此,我不会把“开发完成率”当作“发布就绪度”。前者是局部进度,后者是多个条件同时满足的状态。越是跨团队、跨系统的版本,越需要把依赖关系显式化,而不是用一个总体百分比掩盖局部阻塞。
例如,一个面向客户的功能可能依赖身份认证服务、消息队列、数据迁移和第三方接口。即使代码和测试均已通过,只要外部接口的限流策略没有验证,计划就仍存在关键不确定性。百分之九十五的任务完成,不会自动消除那百分之五中可能包含的单点风险。
2. 三种常见发布场景,计划重点并不相同
固定窗口发布常见于对外服务、金融业务或需要业务协同的系统。它的关键不是把所有事情压进窗口,而是窗口开始前完成准备、窗口内只执行经过演练的动作,并为验证和恢复留出时间。
持续交付或小批量发布更适合变更频率高、自动化程度较好的团队。发布动作可以更轻,但每次变更仍需有可观测性、灰度控制和快速恢复能力。高频不意味着低风险;它只是把风险拆成较小批次。
大型专项或架构迁移通常涉及数据结构、服务边界或用户操作路径改变。此类计划不能只安排一个上线日,还要安排兼容期、双写或数据校验、逐步切流、旧路径下线和问题回收。
同一套模板可以复用,但准入门槛和恢复策略不能照抄。一次静态资源更新与一次账务数据迁移,不应该因为都叫“版本发布”就使用同样的审批深度和观察时长。
3. 发布计划的主要风险来自“交接缝隙”
故障并不总是发生在某个复杂技术步骤上,常常发生在信息交接处:测试认为缺陷已告知研发,研发认为风险已告知产品,产品认为业务已经通知客服,而客服实际上只知道发布日期。每个人都完成了自己理解的动作,却没有人确认信息链是否闭合。
一个有效的发布负责人不是替所有专业角色做决定,而是确保关键交接有明确接收人和确认结果。比如数据库变更必须由执行者说明影响范围,再由应用负责人确认兼容性;业务通知必须明确发布对象、发送时间和负责发送的人,而不只是写“业务侧准备通知”。
若团队使用项目管理平台,发布任务可以关联需求、缺陷、代码变更、测试结果和变更审批。以 PingCode 这类面向中大型企业及 100 人以上组织的研发协作平台为例,价值不在于“多一个看板”,而在于把计划条目与实际工作项建立关系,让负责人能追踪某个发布阻塞具体来自哪个需求、缺陷或依赖。工具不能替团队判断风险,但能减少人工汇总时的遗漏。

三、常见误区:看起来有计划,实际上把风险留到上线当天
1. 误区一:把日期排得很精确,就认为计划可靠
计划表写到具体日期甚至具体小时,容易给人一种可控感。但如果任务估时没有考虑测试返工、依赖等待、审批周期和发布窗口,日期精确只是在精确表达假设。真正的可靠性来自假设被验证,而不是日历上的数字更细。
我会追问每个关键日期背后的条件:前置任务是否已结束,外部团队是否确认,失败后有没有备用窗口,关键人员是否可用。若这些条件未确认,日期应标成“目标窗口”或“待确认”,而不应包装成确定承诺。
还有一种隐蔽做法是为满足承诺,把测试和观察时间从计划里挤掉。结果是发布日期没有变,风险却从计划阶段被转移到生产环境。计划管理要管理的是风险暴露,不是让表格看起来没有延期。
2. 误区二:用“测试通过”代替质量判断
“测试通过”如果没有口径,几乎没有决策价值。它可能意味着核心用例全部通过,也可能意味着只跑了冒烟测试;可能表示没有阻断缺陷,也可能仍有多个高优先级问题等待评估。
更有用的质量说明应包括测试范围、覆盖的关键链路、失败用例、未解决缺陷、环境差异和风险接受人。对高风险功能,还要注明测试是否覆盖峰值负载、权限边界、数据重复提交、异常恢复等情境。
我不建议把“缺陷为零”设为所有版本的唯一目标。它会诱导团队隐藏低优先级问题,或无限期推迟价值有限的发布。更实用的规则是明确哪些缺陷绝对阻断、哪些可接受、由谁承担接受风险的责任,并保留后续修复安排。
3. 误区三:上线成功等于部署命令执行成功
部署工具返回成功,只说明部署动作完成,不代表用户路径可用,更不代表业务结果正常。服务健康检查可能通过,但新接口存在权限错误;实例运行正常,但消息积压持续增加;页面能打开,关键交易却无法完成。
所以,发布成功至少分三个层次:技术部署成功、关键用户路径成功、核心业务指标未越界。计划若只看第一个层次,就会把“服务进程启动”误认成“发布目标实现”。
发布验证应事先定义最小用户路径,例如登录、提交、查询、通知或支付中的关键步骤,并说明使用什么账号、什么数据、由谁执行。验证路径越具体,越容易在几分钟内发现真正影响用户的问题。
4. 误区四:把回滚写成一句话
“必要时回滚”听上去正确,但真正发生问题时,团队需要知道回滚谁来决定、旧版本是否兼容新数据、数据库变更是否可逆、回滚后如何确认恢复。缺少这些答案,回滚可能只是文档上的安慰。
尤其要区分应用回退与数据恢复。应用代码通常可以重新部署旧版本,数据库结构和已写入的数据却未必能简单还原。若新旧版本不兼容,盲目切回旧应用可能扩大故障。
我的做法是把恢复路径按变更类型分别写清:应用回退、配置恢复、流量切回、数据修复和人工业务补偿。每条路径都要注明前置条件和验证方法,必要时先演练,再把演练中发现的时间和限制写进计划。
5. 误区五:把会议召开当作风险关闭
开过发布评审会,不代表所有风险已消除。会议真正的产出应是决定、负责人、截止时间和接受风险的人。若会议纪要只有“各方确认无问题”,既无法复核,也无法追踪。
我更看重异议是否被记录。高风险发布里,明确保留“仍有风险,但由某负责人接受”的记录,通常比笼统的全员同意更诚实。真正的治理不是让所有人说没问题,而是让风险有归属。

四、专业判断逻辑:如何决定发布、延期、缩范围或回退
1. 先区分风险概率、影响范围和可恢复性
评估发布风险时,我不会只问“出问题的概率多大”。还要问影响多少用户、影响多久、是否涉及数据正确性、是否可快速恢复。一个发生概率不高但会造成不可逆数据损坏的变更,通常比高概率但影响少数内部用户、且能立即关闭的界面问题更值得优先控制。
可以用简化的风险矩阵做第一轮判断,但不要把矩阵分数当成精确预测。建议分别给发生可能性、影响范围、恢复难度打低中高等级,并为高影响或低可恢复性设置更严格门槛。例如必须有数据备份核验、双人复核、灰度发布或业务负责人签字。
关键不是算出一个漂亮的风险分,而是让不同风险对应不同动作。如果分数高却没有对应的控制措施,评估只是装饰;若同一分数能触发补充测试、缩小灰度或延期决策,才有管理价值。
2. 用准入门槛,而不是临场印象决定是否开闸

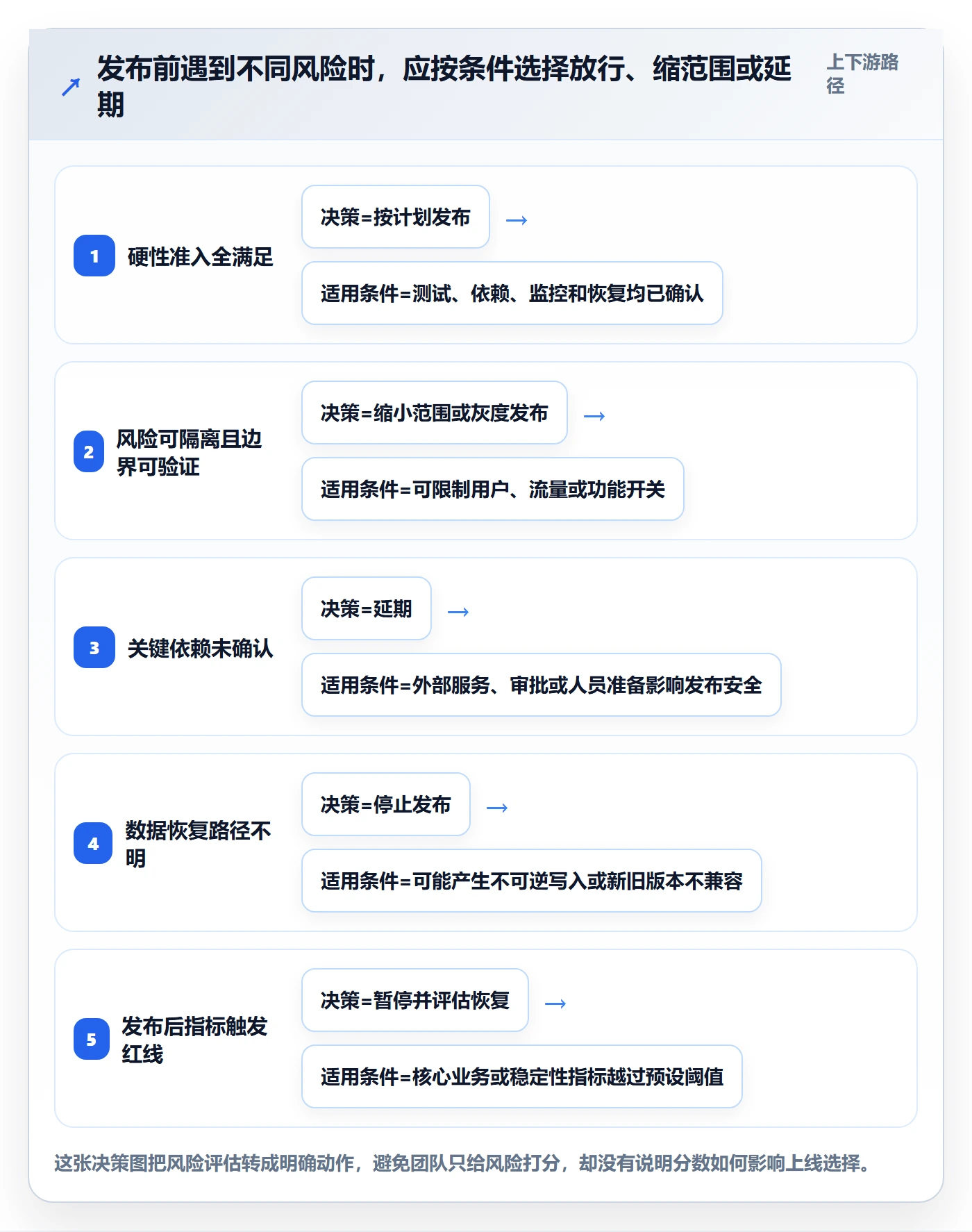

建议在计划中预先写出“可发布、需补充条件、不可发布”三种状态。可发布意味着所有硬性门槛满足;需补充条件意味着风险可通过缩范围、增加观察或明确业务接受来控制;不可发布则表示存在尚未缓解的关键风险,或执行条件不成立。
- 可发布:关键链路通过,阻断缺陷为零,变更范围冻结,监控与恢复路径可用。
- 附条件发布:存在已知限制,但影响范围清晰,有责任人、补偿方案和明确的接受人。
- 延期发布:关键依赖未确认、数据风险未评估、恢复路径不可用,或核心验证未完成。
对“附条件发布”要谨慎。它不是给任何缺陷开绿灯,而是把风险转成可管理的边界。例如仅对内部用户开放、限制特定地区、通过功能开关关闭新路径,或将迁移拆成只读阶段与写入阶段。若边界无法验证,就不属于可控条件。
3. 为每次发布设定停止信号和决策权限
发布计划里最容易缺失的是“谁可以喊停”。如果只有发布负责人能决定,而其他人看到异常却不敢打断,团队就会在不确定中继续执行。应明确任何参与者发现预设红线,都可以触发暂停;是否恢复,由指定负责人基于事实做决策。
停止信号应尽量可观测,不要只写“用户反馈较差”或“系统异常”。可以定义错误率连续超过基线一定幅度、关键交易成功率低于阈值、队列积压超过恢复能力、核心服务资源饱和等。阈值应参考自身系统历史基线和业务承受能力,不能从别的系统照搬。
如果缺少可靠历史数据,先采用保守阈值和短批次发布,并明确这是临时控制。上线后积累基线,再调整阈值。不要伪装精确:未经验证的数字应标为试运行阈值,而不是“科学标准”。
4. 区分技术风险、业务风险与组织风险
技术风险通常包括代码缺陷、容量不足、数据兼容和依赖故障;业务风险包括用户操作变化、交易规则错误、通知不到位和服务承诺不一致;组织风险则包括责任空缺、关键人员不可用、审批延迟和跨团队信息不一致。
同一发布可能在技术上安全、在业务上不成熟。例如新功能已完成性能验证,但客服不知道用户会看到什么变化;系统本身没有故障,客户却因为流程变了而大量提交错误工单。计划要把业务准备纳入发布范围,而非视作上线后的附属工作。
对中大型组织而言,发布负责人需要能看到跨项目依赖,但不应把所有审批集中到一个人。理想状态是:技术负责人对技术准备负责,业务负责人对业务影响负责,变更负责人维护整体节奏,明确的决策人处理冲突。责任清楚比所有人都参加会议更重要。
5. 计划要有“改变计划”的机制
计划不是冻结后永不更改的承诺。需求变化、测试发现、依赖延期和环境异常都可能迫使团队调整。关键在于变更是否重新评估影响,而不是是否允许变更。
任何影响范围、数据结构、关键依赖或发布窗口的变更,都应触发相应复核。小幅文案修改不必重新走全部流程;涉及数据写入逻辑的调整,则不能沿用旧的测试结论。复核深度应与变更风险匹配。
我建议在计划中设一个明确的变更截止点。过了截止点,新增内容默认进入下一批次,除非决策人确认收益足以抵消重新测试、重新审批和扩大故障面的成本。这能有效减少“顺便一起上”的范围膨胀。

五、案例与数据观察:一次计划如何从“按时上线”转向“可控上线”
1. 情景案例:订单服务小版本发布
下面是一组情景模拟,不代表某家企业的真实生产数据。我用它说明发布管理中的判断变化:一家中型业务团队准备发布订单查询优化,涉及接口调整、数据库索引变更和一个内部运营页面。原计划在周四晚发布,表面上开发与测试任务都显示完成。
第一次检查发现三个问题:外部报表依赖旧接口字段;数据库索引变更尚未在接近生产规模的数据量上验证;发布后监控只关注服务可用率,没有订单查询成功率。团队原本想靠“先上线观察”解决不确定性,但这三个问题的性质不同,不能用同一个办法处理。
接口依赖可以通过保持旧字段兼容一个版本来降低风险;索引变更需要在相近数据规模上做执行时间和锁影响验证;监控则要补充关键业务路径指标,并定义异常时的暂停条件。团队没有取消版本,而是把运营页面拆到下一批次,把接口兼容和索引验证作为本批次门槛。
2. 变化的不是日期,而是风险暴露方式
计划调整后,团队把发布拆成四步:先部署兼容代码但不启用新路径;再完成数据库变更并检查锁等待与查询耗时;随后只对内部账号开放新查询路径;最后在观察稳定后逐步扩大流量。每一步都有继续、暂停或恢复的判定人。
这种拆分并不总是更快。它增加了发布步骤、监控配置和协调成本,但降低了单次变更的影响范围。对数据结构和核心交易路径,额外步骤通常值得;对低风险静态内容更新,则未必需要照搬。
情景模拟中,团队将“单次全量发布”改为“兼容部署、内部验证、分批开放”后,预计需要多出约半个工程人日用于配置、验证与值守。这个成本是计划估算,不是行业基准。它换来的主要收益不是保证绝不出错,而是出现问题时更容易定位到具体阶段,并能在影响扩散前停止。
| 维度 | 原计划:一次性全量发布 | 调整后:分阶段发布 |
|---|---|---|
| 变更批次 | 应用、索引、页面同时进入生产 | 兼容部署、索引验证、内部开放、逐步扩量 |
| 验证范围 | 上线后检查服务状态 | 逐阶段检查接口兼容、查询耗时与业务成功率 |
| 故障定位 | 多个变更同时发生,归因较困难 | 阶段之间有观察点,定位范围相对收窄 |
| 执行成本 | 窗口短,准备和恢复压力集中 | 增加协调与验证工时,降低单次暴露范围 |
| 适用边界 | 低风险、可即时恢复的小变更更合适 | 数据、核心链路或依赖复杂的变更更合适 |
3. 从演练观察中估算发布缓冲,而不是凭感觉留空
团队可以记录最近数次发布的计划耗时、实际耗时、等待时间、返工时间和恢复演练耗时。这里的目的不是评比团队速度,而是识别计划中的系统性漏项。例如发布窗口经常被权限审批拖延,问题就不在执行者操作慢,而在准备阶段没有把审批作为依赖。
假设团队连续观察了八次发布,发现纯执行中位数为四十五分钟,但从窗口开始到验证结束的中位数是一百一十分钟,主要差异来自审批等待、逐步观察和业务确认。下一次计划若仍只给四十五分钟,就不是“团队效率高”,而是计划口径漏掉了真实工作。
这些数字是示意性样本推演,实际团队应以自有发布记录替换。样本较少时,优先看中位数、最大值和原因分类,不要仅用平均数;一次异常长的发布可能会扭曲平均值,却可能正好暴露最重要的恢复瓶颈。

4. 复盘时要问“控制是否有效”,而不只问“有没有事故”
一次没有发生故障的发布,不一定证明计划有效。也可能只是风险没有兑现。反过来,出现问题也不必然说明计划失败;如果影响被迅速隔离、恢复动作按预案执行,计划可能发挥了作用。
我会在复盘中检查四件事:准入门槛是否识别了真实风险;执行顺序是否减少了影响面;监控是否在业务受损前发出信号;恢复方案是否能在预计时间内完成。再把发现的问题转成可追踪的改进行动,而不是只写“加强测试”“提高意识”。
可追踪的行动应有具体对象,例如“下一次数据结构变更前,在接近生产数据规模的环境验证锁等待,并记录回退耗时”,而不是“提升变更质量”。前者能验收,后者只能表达愿望。
六、可直接使用的上线计划:从准备到复盘的七个步骤
1. 先冻结范围,列出包含项和排除项
准备计划时,先确认本批次具体包含哪些需求、代码、配置、数据变更、权限调整和依赖升级,再写出明确排除项。发布范围应能关联到实际工作项和构建版本,而不是仅用一个项目名称概括。
范围冻结不代表需求永远不能变,而是规定变更需要经过影响评估。只要新增内容会改变关键路径、数据或测试范围,就必须重新判断发布资格。小改动是否纳入,也要看它是否会破坏原有验证结论。
2. 把依赖转成有责任人的交付项
依赖清单要写清提供方、接收方、期望交付物、确认时间和超时处理方式。比如“等待平台团队支持”不够具体;“平台团队在周二下班前确认生产权限,并由发布负责人完成一次只读访问验证”才可检查。
外部依赖尤其需要备用方案。若第三方服务没有按时确认,团队是延期、切换旧接口、关闭相关功能,还是缩小用户范围?把选择留到发布窗口再讨论,往往会让最有压力的人承担最差的决策环境。
3. 根据风险设计测试,而不是只数测试用例
测试计划应优先覆盖失败后影响最大的路径。根据变更性质,考虑正常流程、边界输入、权限差异、重复提交、超时重试、数据兼容、并发和降级行为。用例数量多,不等于覆盖了关键风险。
对于低风险变更,可以采用自动化检查和快速冒烟测试;对于数据迁移或核心交易逻辑,通常需要额外的数据校验、压力验证、回退演练和业务验收。测试深度应由影响范围与恢复难度共同决定。
4. 写明发布步骤、验证点和双人复核项
执行步骤建议按时间顺序写,每一步包含操作人、动作、预期结果和异常处理。涉及权限、数据、流量切换、密钥或生产配置的高风险动作,应考虑双人复核,避免单人误操作。
不要把所有操作堆成一大段。一个步骤对应一个可确认结果,例如“部署完成且健康检查通过”“新旧接口响应字段一致”“灰度流量已达到预设比例”。如果某个步骤没有可观察结果,就很难判断是否能进入下一步。
5. 设定基线、阈值和观察时间
观察指标要覆盖系统和业务两层。系统侧可关注错误率、延迟、资源利用率、队列积压和依赖调用;业务侧则看关键操作成功率、交易完成率、任务处理时效或客服反馈。具体指标取决于服务目标,不能为了指标多而面面俱到。
阈值应基于服务历史基线、业务承受能力和恢复速度设定。发布刚完成时,短时波动不一定意味着回退;但核心业务指标持续恶化,即使技术监控仍为绿色,也可能需要暂停扩量。观察时间要覆盖主要流量周期和异步任务延迟,不能只看部署后几分钟。
6. 演练失败路径,并明确恢复后的验证
恢复方案不只是“重新部署旧版”。计划要覆盖如何切回流量、是否需要关闭功能开关、数据是否需要修复、正在处理的任务如何处置,以及恢复后用什么路径确认服务重新正常。
对无法快速回退的变更,优先降低不可逆性。例如先扩展数据结构、部署兼容代码,再逐步切换写入路径;确认稳定后,才考虑清理旧字段或旧接口。把破坏兼容的清理动作放在后续发布,通常比把扩展和删除塞进同一个窗口更安全。
7. 上线后复盘计划偏差,更新下一次估算
复盘不应只在事故后进行。每次发布都可以记录计划与实际的时间差、临时变更、未触发的风险、监控信号质量和恢复路径验证情况。没有故障的发布也能提供数据,帮助团队判断计划是否留足了时间。
记录的目的不是建立惩罚排名,而是校准组织对工作的估计。若多个团队反复低估审批、环境准备或业务验收时间,应改流程或依赖机制,而不是要求个人“下次快一点”。

七、不同团队和不同风险下的行动建议与取舍
1. 小团队、低风险变更:减少仪式,但保留底线
小团队不必为每次文案调整召开正式发布评审。可以把计划压缩成简短记录:变更范围、自动化检查结果、操作人、观察指标和快速关闭方式。关键是简化流程,不是取消风险意识。
低风险且可立即撤销的变更,通常适合较短窗口和轻审批;如果变更影响外部用户、涉及生产数据或会触发不可逆操作,即使团队只有几个人,也应保留双人复核和恢复验证。
取舍在于流程成本与风险暴露之间。小团队的优势是沟通短、决策快,不应通过复杂表格消耗时间;但关键人员少也意味着人员不可用时更容易出现无人接手,因此要把替补负责人写进计划。
2. 高频交付团队:以小批次换取更快反馈
高频团队应优先建设自动化构建、测试、部署、健康检查和功能开关能力。每次变更越小,越容易定位问题;但若多个小变更在同一时间窗口集中放量,风险仍会重新聚合。
可以按服务或用户群分批发布,观察上一批次稳定后再扩大。团队还应把发布频率、变更失败率、平均恢复时间和发布后缺陷作为组合信号,而不是只追求更高发布次数。发布次数上升,如果恢复速度变慢、用户影响扩大,就不是单纯的效率提升。
这里存在明确取舍:自动化投入前期需要工程时间和维护成本,低频系统可能难以快速回本;高频、依赖复杂或影响面大的服务,自动化通常能减少重复操作和人为差异,但仍需要人工定义风险阈值。
3. 中大型组织:让跨团队依赖可见,而非让审批无限增长
中大型组织的挑战常常不是没有流程,而是流程多、信息断裂。应当根据风险设置审批深度:一般变更走标准路径,高风险数据变更或核心服务变更才进入增强审查。所有变更都按最高等级处理,会造成审批拥堵,也会让真正的高风险事项失去关注。
团队可以借助研发管理或项目管理平台集中关联需求、缺陷、测试、发布任务、变更记录和责任人。平台适合解决状态分散、变更不可追踪和跨团队依赖难汇总的问题;它不能替代服务架构判断,也不能因为有工作流就自动证明质量合格。
如果组织使用 PingCode 等平台,建议先选一个跨团队、发布频率较稳定的服务试点,观察信息完整度、阻塞发现时间和计划偏差,再决定是否推广。不要先以“字段越多越规范”为目标;字段必须能支持实际决策,否则只会把维护负担转移给执行者。
4. 重大数据变更:优先控制不可逆性
数据迁移、字段删除、索引重建和写入逻辑变化,最大的难点通常不是部署本身,而是新旧版本与数据状态能否兼容。应尽量采用扩展后切换、验证后清理的顺序,避免在一次操作中同时改变结构、流量和数据语义。
计划中应明确备份是否可恢复,而不是只确认备份任务成功;备份恢复演练时间是否符合业务恢复目标;新旧数据如何比对;出现部分成功时如何识别和补偿。对关键数据,试运行和抽样校验要有清晰口径。
这种方案会延长变更周期,增加一段时间内维护双兼容逻辑的成本。但对于无法轻易重建的数据,延迟清理旧路径通常是合理代价。效率不应只用上线当天的耗时衡量,也要考虑故障后的恢复成本。
5. 外部依赖不稳定:用边界和降级方案换取可控性
当发布依赖第三方接口、合作方审批或外部数据源时,计划不能假定对方按时响应。应确认超时策略、重试行为、熔断或降级方式,并决定外部依赖失效时本次发布是否仍有业务价值。
如果新功能在依赖不可用时仍能安全关闭,可以采用开关控制和小范围验证;若依赖是核心业务的必要条件,且没有替代路径,则应将外部确认列为硬性准入条件。不要把“对方说应该没问题”当成技术验证。
这类场景的主要取舍是发布速度与外部不确定性。接受不确定性之前,必须有可验证的隔离边界;没有隔离能力时,延期往往比临场赌运气更便宜。
| 情境 | 建议策略 | 主要投入 | 不适合的做法 |
|---|---|---|---|
| 低风险、可快速撤销 | 轻量准入、自动化检查、短观察 | 维护基础检查和明确责任人 | 为每次小变更走最高级审批 |
| 高频、用户影响可分批 | 灰度、功能开关、小批次放量 | 自动化和监控建设 | 多项变更同批全量上线 |
| 数据不可逆或恢复困难 | 兼容迁移、分阶段切换、恢复演练 | 更长周期和双兼容维护 | 把结构变更与清理旧路径合并 |
| 依赖外部系统 | 设置硬性确认、降级或替代路径 | 契约验证与依赖协调 | 把口头承诺当作准入证据 |
| 组织协作链路较长 | 集中关联工作项、交接确认和决策记录 | 流程治理与责任划分 | 通过增加所有人的审批来补偿信息断裂 |
八、常见问题:上线计划里最值得提前回答的事
1. 上线计划应该提前多久制定
没有适用于所有团队的固定天数。简单、低风险、依赖少的变更,可以在短周期内完成计划;涉及跨团队协调、客户通知、数据迁移或固定窗口的版本,应更早启动。判断标准不是“提前几天才专业”,而是依赖是否有足够时间被发现和处理。
实务上可以倒推:从目标窗口向前计算审批、测试、修复、业务验收和依赖确认的最长路径,并为关键阻塞留出缓冲。如果计划启动时已经没有时间修复高风险问题,问题在于启动太晚,而不是团队需要压缩验证。
2. 计划中是否应该承诺具体上线日期
可以承诺,但要区分目标日期和确认窗口。目标日期用于资源安排和沟通;确认窗口应以准入条件满足为前提。对外承诺时尤其要避免把内部理想日期包装成无条件保证。
如果业务必须提前确定日期,应同时给出决策点和延期条件,例如在哪个时间点检查测试、依赖和变更审批状态,若关键门槛未满足则自动切换到备用窗口。这样比临近发布才临时通知延期更有可预期性。
3. 小版本发布也要做回退方案吗
要看撤销难度,而不是看版本名称。静态内容或可关闭的功能开关,恢复可能很简单;数据结构、外部接口和批量写入,即使被称为“小版本”,恢复成本仍可能很高。
小变更至少应回答“如何停止继续影响用户”。这可以是关闭开关、停止扩量、回切旧路由、撤销配置或重新部署旧版本。对没有合理回退路径的变更,应提前设计向前修复方案和数据补偿方案。
4. 没有历史指标,如何制定发布后观察阈值
不要直接复制其他系统的错误率或延迟阈值。先选择少量与用户体验直接相关的指标,使用当前稳定版本采集基线,再通过小流量发布建立对照。没有基线时,把阈值标注为试运行值,并采用更小的放量批次和更密集的人工核验。
阈值还要考虑流量结构和业务时段。低流量时错误率可能被少量请求放大,高流量时平均延迟又可能掩盖少数关键用户的严重问题。因此需要把比例指标、绝对数量和关键路径检查结合起来。
5. 什么时候该延期,什么时候可以缩小范围
若风险可以被边界清楚地隔离,例如新功能可由开关控制、仅对内部用户开放、旧接口仍兼容,那么缩小范围可能比整体延期更合理。前提是边界能被验证,且剩余范围仍有业务价值。
若风险来自数据安全、关键依赖未确认、无法恢复的写入、核心测试未完成,或责任人缺席导致没人能做出暂停决定,延期通常更稳妥。缩范围不能把不可控风险伪装成可控,也不能只是为了守住日期而删除必要验证。
6. 上线后多久才能宣布成功
成功判定应覆盖变更可能产生影响的时间尺度。同步请求问题可能几分钟内暴露,异步任务、批处理、结算或周期性报表问题则可能要等一个完整业务周期。计划应写明观察窗口和提前结束条件,而不是默认部署完成就宣告成功。
宣布成功后仍要保留问题接收渠道和责任人。上线完成不代表版本相关风险瞬间消失,尤其是迁移类变更和新功能逐步开放,还需要持续关注数据一致性、用户反馈和后续清理任务。
九、结尾:把发布计划变成团队的风险控制面
1. 真正的最佳实践不是一张万能模板
上线计划没有一套对所有团队都最优的固定格式。低风险变更需要轻量,高影响变更需要更多证据;高频团队依靠小批次和自动化,重大数据迁移依靠兼容策略和恢复演练。把所有发布一律复杂化,会拖慢低风险交付;把所有发布一律简化,会让高风险变更失去保护。
我更看重计划是否能让团队在压力下做出一致判断。它要能够说明何时继续、何时暂停、谁来决定、如何恢复,也要允许团队在信息变化时有序调整,而不是被日期或审批流程绑住。
2. 下一步先做一次小范围计划审计
如果团队目前没有统一做法,不必从重建全部流程开始。挑选最近一次发布计划,检查范围、准入、依赖、观察指标和恢复路径五项内容,再对照实际执行记录找出遗漏。
- 找出最近一次计划与实际偏差最大的发布,区分等待、返工、故障和范围变化。
- 选一个高影响风险,把它改写成可观测的停止条件和明确负责人。
- 为下一次发布补上一条经过验证的恢复路径,并记录实际恢复耗时。
- 在发布后复核指标和决策是否有效,再更新团队模板与估时依据。
当团队能稳定回答“为什么现在可以上、什么情况必须停、出了问题怎么回来”,上线计划才真正从排期文档变成发布管理能力。下一步不是增加更多字段,而是从一次真实发布开始,把风险、证据和决策串成可复用的闭环。
常见问题解答(FAQ)
1. 上线计划应该提前多久冻结?
我们团队过去常把“计划已定”理解成“需求不再变”,结果上线前两天仍在插需求,测试和回滚准备被挤压。我想知道,冻结计划究竟该卡在哪个时间点,才能兼顾响应变化和发布稳定?
冻结的重点不是禁止一切变化,而是明确变更门槛。对每周发布的团队,可先试行上线前两个工作日冻结范围:之后新增内容必须说明业务收益、影响模块、测试成本和回退方案,由发布负责人决定是否替换已有事项;紧急修复单独走例外流程。
一次发布复盘中,团队把冻结点从上线前一天提前到两天后,临时变更从每次约6项降到2项,主要收益不是需求变少,而是测试时间和发布责任变得可预测。若产品变化频繁,可冻结“发布范围”而不冻结“所有需求”,并为紧急修复保留明确通道。
2. 上线计划里必须包含哪些内容,才不只是一个日期表?
我以前排发布计划时,通常只列功能名称、负责人和上线日期,到了发布当天才发现数据库变更、监控配置和客服通知没人认领。上线计划到底要细到什么程度,才能真正帮助团队执行,而不是增加文档负担?
计划至少要能回答五件事:发布什么、谁负责、何时执行、如何验证、失败后如何恢复。建议每个发布项记录版本或变更标识、依赖关系、负责人、验收信号、数据迁移影响、监控指标和回退条件;再用一份发布清单标明代码冻结、预发验证、变更审批、上线观察和复盘时间。
判断是否写得够细,可以做一次“值班人员接手测试”:没参与开发的人能否据此完成核验与升级处理。若还要靠口头补充关键步骤,计划就不完整;如果字段没人使用,则应删减,而非继续堆表格。
3. 多个团队共享一个发布窗口时,怎样降低互相拖累的风险?
我们有几个服务共用同一个上线窗口,一个团队的接口延期,就可能连带影响其他团队;但每次都等所有功能准备好,又会让小改动也被大项目卡住。我想知道,发布依赖应该怎么管理,才能既不盲目捆绑,也不制造更多事故?
先区分“必须同时发布”和“只是计划同窗”。前者通常涉及接口不兼容、共享数据结构或无法独立回退;后者只是时间安排接近。用依赖清单标出上游变更、下游验证人和解除依赖的条件,再把发布拆成可独立验证、可独立回退的批次。比如接口先保持向后兼容,确认新旧调用都正常后,再逐步切换下游;
不要把多个团队的变更仅因同一日期就绑成一个不可拆的发布包。实务上可为高风险依赖设置明确的最晚确认时间,超时则延期相关项,而不是默认拖住整批内容。
4. 上线前出现未通过测试的缺陷,是延期还是带风险发布?
我们曾遇到发布前发现问题,但缺陷只影响少数用户,延期又会错过业务窗口。团队里有人认为“测试没全绿就不能发”,也有人主张先上线再观察。我该依据什么判断,避免把风险讨论变成谁声音大听谁的?
把争论改成风险决策:记录受影响用户和流程、发生概率、损失程度、发现与止损手段、回退耗时,再由具备业务和技术责任的人共同签字。涉及资金、权限、数据正确性或无法恢复的数据迁移时,通常应阻断发布;影响范围可控、监控能及时发现且回退已演练的缺陷,才考虑带已知风险上线,并设定负责人、观察时长和停止条件。
不要把“测试通过率”当成唯一门槛:更有用的是关键业务路径是否通过、严重缺陷是否清零、回滚是否可执行。发布后要复核风险是否按预期发生,并把判断依据留档,方便下一次校准。
核心关键词
文章包含AI辅助创作:上线计划最佳实践:研发团队发布管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/599757
读者评论
我们团队以前也把“部署完成”当作上线成功,后来发现接口正常但关键业务流程仍会失败。现在会安排非开发人员按真实用户路径验一遍,这一步比单看服务健康状态更能发现问题。
回退方案最容易被低估,尤其是涉及数据库变更时,旧版本未必能直接接回去。想请教一下,数据迁移无法逆转的场景,通常会把恢复策略重点放在哪些环节?
文章强调负责人和停止条件很实用。不过小团队人手有限,未必能为每次低风险更新都做完整评审;我觉得可以按影响范围分级,避免流程过重,反而让大家绕开计划。
