发布管理上线计划全流程:研发团队数据分析与一文讲清

发布管理上线计划最容易失控的地方,往往不是代码延期,而是团队把“功能做完”误认为“可以上线”。我在梳理研发团队发布数据时,反复看到同一种错位:开发进度显示完成,测试仍有阻塞缺陷;测试认为可以交付,运维却没有回滚方案;业务方等着公告,关键用户还没完成验收。真正可执行的上线计划,不是发布日期加一串任务,而是一套以证据为门槛、以风险为排序依据、以结果为复盘对象的决策机制。

一、先讲核心结论:上线计划是一套决策系统

1. 日期不是计划,准入条件才是计划

“本月 28 日上线”只是一个目标日期,并不能说明团队如何到达那里。完整的发布管理计划应回答:发布什么、为什么发布、谁批准、哪些条件必须满足、出现什么情况就暂停、失败后怎样恢复,以及上线后如何确认业务结果。

我判断一份计划是否有效,通常先看它有没有写出准入门槛和停止门槛。准入门槛决定团队何时可以进入下一阶段;停止门槛决定风险达到什么程度时必须暂停。没有门槛的计划,只是把不确定性藏进日历。

例如,“测试完成”不够具体。更可执行的表述是:核心业务路径通过率达到约定阈值;未关闭的严重缺陷为零;高风险缺陷有明确负责人、规避方案和业务确认;数据迁移经过演练;回滚路径完成验证。阈值应结合系统风险、业务影响和团队能力设定,不能照抄其他团队的数字。

2. 把发布拆成阶段,把阶段变成可验证的证据

我建议把上线计划分成准备、验证、决策、执行、观察、复盘六个阶段。每阶段都应有输入、责任人、完成证据和失败处置,而不是只有任务名称和截止日期。

  • 准备:确定发布范围、依赖关系、影响面和负责人。
  • 验证:完成测试、数据核验、容量评估、安全检查和演练。
  • 决策:基于风险、证据和业务窗口决定继续、缩小范围或延期。
  • 执行:按步骤发布,记录时间、操作者、检查结果和异常。
  • 观察:跟踪技术健康度与业务指标,达到退出条件后结束值守。
  • 复盘:比较计划与实际,追踪问题是否转化成流程改进。

阶段划分不是为了增加审批,而是为了把“大家觉得差不多”转成可以共同核对的事实。发布风险越高,越需要明确的阶段门;低风险的小改动则可以走更轻的流程。

3. 发布效率不能只看部署速度

部署耗时只是发布效率的一部分。若部署只需十分钟,但前置确认耗时三天,发布后又需要一周人工盯守,单看部署时间会得出错误结论。我的建议是至少同时观察交付节奏、变更风险、恢复能力和业务结果。

常用的研发效能指标可以提供观察框架。DORA 的公开研究长期讨论部署频率、变更前置时间、变更失败率和失败恢复时间等指标;但这些指标用于识别系统性改进方向,不宜直接变成团队排名或个人绩效。组织也要核对指标定义、统计窗口和数据完整性。

发布管理上线计划全流程:研发团队数据分析与一文讲清

二、背景与真实场景:为什么计划总在最后一周变形

1. 多团队发布,依赖关系比单项任务更容易漏掉

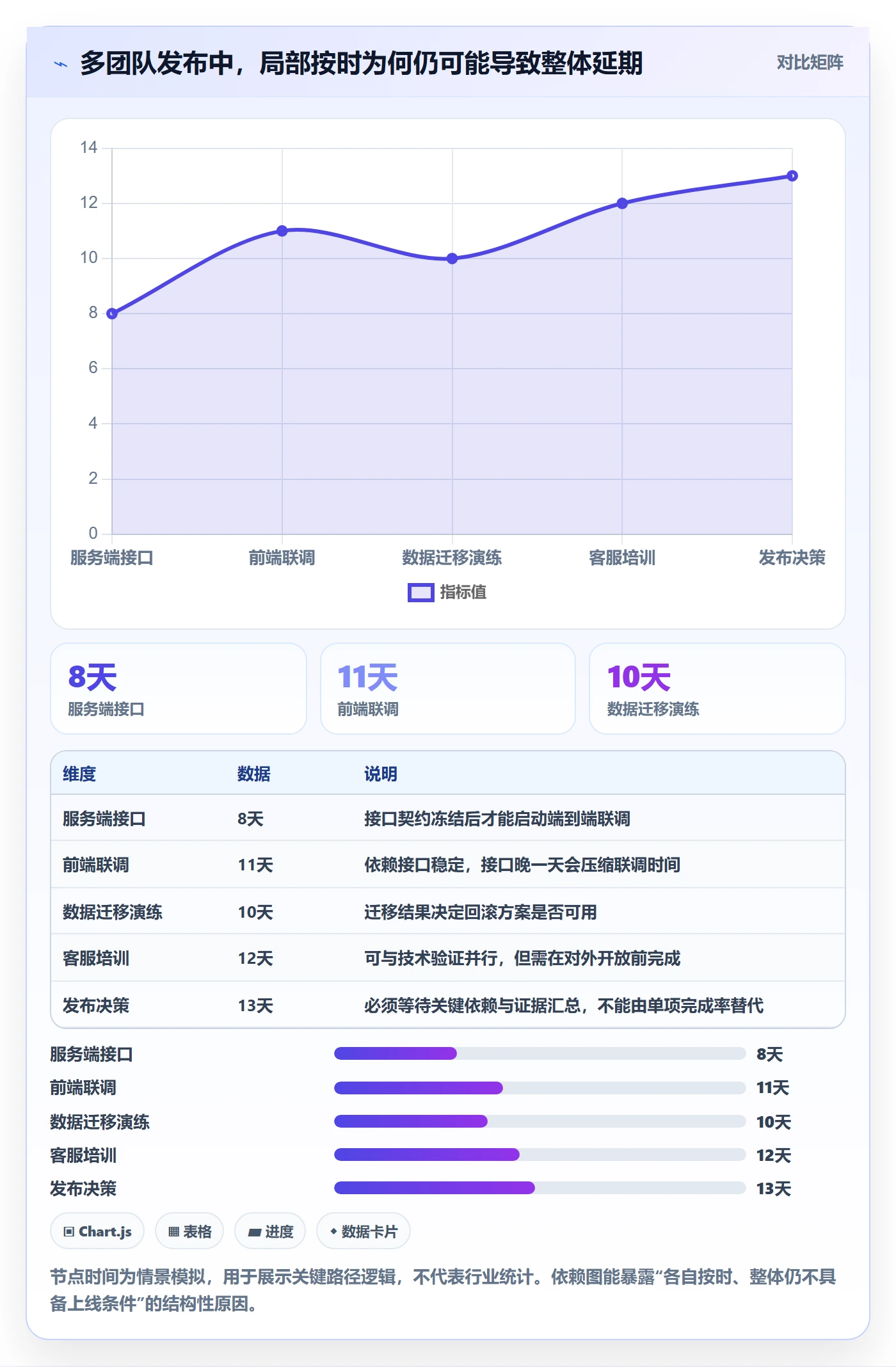

设想一个中大型研发组织准备上线一项新的客户自助服务能力。前端页面、后端接口、账号权限、数据迁移、客服知识库、运营公告分别由不同团队负责。每个团队都可能按时完成自己的任务,但只要接口契约尚未冻结、生产权限还没审批、客服话术未确认,整体发布依然不能安全启动。

这类问题不是“某个团队不配合”,而是计划只记录了任务,没有记录任务之间的约束。上线管理要画出依赖关系:哪些任务可以并行,哪些任务必须串行,哪些任务的延误会直接改变发布窗口。一个看似普通的文案确认,如果影响监管说明或客户告知,就不能只当成最后一项小任务。

2. 发布窗口和业务窗口不是一回事

技术团队常把低流量时段当作最佳发布时间,但业务团队可能正准备活动、月底结算或客户批量操作。低流量可以降低瞬时影响,却不一定是业务影响最小的时段。发布窗口应同时考虑流量特征、业务周期、值班覆盖、外部依赖和可回退时间。

我会要求计划明确回答两个问题:如果发布失败,哪个业务时段仍有足够人员处理;如果发布成功但出现延迟影响,团队能否在下一关键业务节点前识别并恢复。只写“周五晚上发布”而没有说明观察与回滚截止点,等于把风险留给值班人员。

3. 发布范围膨胀会让计划失去可控性

临近上线时,团队经常把“顺手修复”“再加一个小字段”“补一个报表”塞进同一批次。每一项单独看都不大,但它们会增加代码路径、测试组合、数据影响和协调成本。若新增内容没有重新评估风险,原计划里的测试覆盖和回滚判断就不再成立。

我通常把发布冻结理解为风险边界,而不是行政禁令。冻结后允许加入紧急修复,但必须重新说明变更原因、影响面、验证方式和对上线决策的影响。若新增项没有足够证据,应进入下一批次,而不是靠“改动很小”获得默认通行。

4. 发布计划的输入数据经常来自不同口径

一个团队说完成率 90%,可能按任务数统计;另一个团队说测试通过率 95%,可能只覆盖已执行用例;项目负责人说风险很低,可能没有把外部系统依赖纳入评估。数字看似精确,口径却不一致,容易制造虚假的确定感。

因此,计划中的数字需要附带定义。例如缺陷指标要说明严重级别、统计时间和是否包含已知问题;测试覆盖率要说明按需求、代码分支还是场景计算;上线成功要说明观察窗口、业务指标和允许的异常边界。没有口径的数据,不适合作为放行依据。

发布管理上线计划全流程:研发团队数据分析与一文讲清

三、常见误区:看起来有流程,实际上没有控制风险

1. 把甘特图当成发布控制面板

甘特图擅长展示时间安排,不擅长表达准入条件、风险状态和决策结果。任务条显示绿色,并不说明任务产出的证据可用;百分比完成,也不代表剩余工作不影响上线。

甘特图仍然有价值,但需要与风险清单、发布清单和决策记录结合。日期视图回答“什么时候做”,风险视图回答“什么可能阻止上线”,证据视图回答“我们凭什么认为已完成”。三者缺一,项目负责人就容易把进度感当成可发布性。

2. 把“测试通过”当成“上线安全”

测试通过说明在特定环境、数据和用例范围内,测试结果符合预期。它不能自动证明生产配置正确、数据迁移无误、容量足够、监控有效或恢复路径可用。尤其是涉及第三方接口、权限策略和历史数据的发布,测试环境与生产环境之间的差异本身就是风险。

成熟的上线判断会把测试结果与生产准备度一起检查。需要关注的不是测试报告里一个总通过率,而是关键业务路径是否覆盖、未通过用例是否有业务影响、生产差异是否经过验证,以及故障发生时能否及时发现和处理。

3. 把回滚方案写成一句“必要时回滚”

“必要时回滚”不是方案。团队至少需要知道谁有权触发、以什么指标触发、回滚需要哪些权限、数据如何处理、预计多久恢复、回滚后哪些功能会暂时不可用。若数据库结构变化不可逆,简单的代码回退可能无法恢复业务状态。

对数据迁移和不可逆变更,我更倾向于先设计兼容期和分步切换。例如先增加兼容字段,再双写或校验,再逐步切换读路径,最后清理旧结构。具体做法应依赖系统架构,不能把渐进发布套成固定模板。

4. 用会议纪要代替明确的决策记录

会议上大家可能讨论了风险,却没有形成“谁决定、依据是什么、未解决问题是什么、何时复查”的记录。数周后遇到故障,团队只能回忆当时谁说过什么,无法判断风险是否被接受、是否已经变化。

决策记录不需要长篇报告,但要可追溯。对延期、缩小发布范围、接受已知风险、继续执行等关键决定,记录决定人、时间、证据链接、替代方案和重新评估条件。它既保护组织,也帮助团队识别重复出现的判断偏差。

5. 过度追求“零风险”导致流程变成排队系统

任何真实变更都存在剩余风险。流程若要求所有人签字、所有指标完美、所有环境完全一致,可能让低风险变更也排队数周。结果不是风险消失,而是团队更倾向于绕开流程、把发布拆成难以追踪的小操作。

我更认可按风险分层:低影响、可快速回退的变更走轻量路径;涉及核心交易、敏感数据或不可逆操作的变更增加审查和演练。流程的目标不是让所有发布看起来一样稳妥,而是把控制投入放到风险最高的地方。

发布管理上线计划全流程:研发团队数据分析与一文讲清

四、专业判断逻辑:如何决定继续、缩小范围或延期

1. 先判断影响面,再判断发生概率

风险评估容易被“发生概率低”误导。若故障概率很低,但一旦发生会影响所有客户、造成数据损坏或触发合规问题,它仍然值得高强度控制。评估时应同时看影响范围、损害程度、可发现性、可恢复性和外部依赖。

我常用一个实用判断顺序:先问最坏可信后果是什么;再问故障能否在影响扩大前被发现;然后问恢复是否经过实际验证;最后问是否有缩小影响面的办法。这个顺序能避免团队只争论概率,却忽略故障发生后的处置能力。

2. 区分“未完成”与“未证明完成”

有些任务确实没有做完,例如监控告警尚未配置;另一些任务可能已经完成,但没有可以复核的证据,例如演练做过却没有记录数据恢复耗时。两者需要不同处置:前者补工作,后者补验证或证据。

计划可以为关键事项定义证据形式:测试报告链接、变更审批记录、迁移校验结果、操作演练时间、监控截图或指标查询链接。证据不必都做成文档,重要的是另一位有经验的同事能在合理时间内独立核对。

3. 判断延期代价与带风险上线代价

延期有成本:错过业务窗口、影响客户承诺、增加并行工作的协调负担。但带风险上线也有成本:故障恢复、客户沟通、数据修复、合规处置以及团队信誉损耗。只比较“延期一天”与“按期上线”,没有把两侧成本放在同一决策框架里。

一个可操作的做法是列出三种选项:按原范围上线、缩小范围上线、整体延期。每个选项都写出已知收益、剩余风险、恢复方式和决策期限。缩小范围经常是被忽略的中间方案,尤其适用于功能可以用开关控制、客户群体可以分批开放的产品。

4. 让风险接受有期限、有负责人

“已知风险,接受上线”不是风险消失,而是组织做了一个取舍。风险接受应注明接受人、受影响对象、补偿控制和失效条件。例如某项低频报表延迟问题可以接受,但必须设置监控阈值、客服告知和修复期限。

如果风险没有负责人或复查日期,它很容易在下次发布中继续存在,最终变成默认风险。我的判断是:可接受的风险必须能够被看见、被追踪、被重新评估;否则它不是经过管理的取舍,只是被遗忘的问题。

5. 把停发条件写成可执行规则

“发现异常及时处理”过于模糊。停发条件应尽量使用可观察信号,例如核心接口错误率超过预设阈值并持续一定时间、关键交易成功率明显偏离基线、数据校验出现不一致、告警渠道不可用、关键值班人员无法响应。

阈值需要结合系统基线和业务影响校准,不能为了文章或模板追求统一数字。更重要的是写明信号来源、观测周期、判断人和触发后的动作。没有明确责任人的停发条件,在压力最大的时候最难执行。

五、具体案例与数据观察:用一个模拟发布还原计划如何落地

1. 案例边界:这是一组用于说明方法的情景模拟

以下案例是一家假设的企业服务团队上线客户自助查询功能,不代表某家企业的真实项目,也不构成行业统计。设置这组数字,是为了说明怎样把任务、风险和结果指标连起来,团队实际使用时应替换为自己的历史基线。

该团队约 120 人,涉及产品、研发、测试、运维和客户支持。目标是在六周内开放新功能,首批面向内部员工和少量试点客户。系统依赖统一身份服务、客户数据接口和消息通知组件;如果一次性向全部客户开放,发生权限或数据映射问题时影响面较大。

2. 初版计划的问题:任务完整,决策条件缺失

初版计划列出了需求开发、联调、测试、培训和发布日期,但没有明确试点范围、数据核验标准、发布后观察窗口,也没有区分“代码部署完成”和“客户功能开放”。计划表上多数任务有负责人,唯独回滚责任、业务验收人和最终放行人没有被明确指定。

初版计划还有一个隐蔽问题:团队把多个高风险事项安排在最后一周验证。数据迁移演练、权限检查和客服培训都依赖接近正式环境的配置,若发现问题,修复时间会与上线日期直接冲突。任务看起来排得下,实际上没有留出决策余量。

3. 重排计划:先验证高风险前提,再承诺发布日期

团队将原来的“按任务顺序推进”改为“按风险暴露顺序推进”。第一周冻结业务范围和接口契约;第二周完成权限矩阵与样例数据核对;第三周做数据迁移演练和故障恢复验证;第四周进行端到端测试;第五周只允许经过评估的变更进入;第六周分阶段放量。

最重要的变化不是增加了多少会议,而是把高风险证据提前。若数据演练失败,团队仍有时间修正方案;若权限模型不匹配,可以调整试点范围;若关键外部依赖没有稳定,决策人可以在发布日期前选择延期,而不是在上线当晚才临时判断。

4. 以试点放量降低未知风险,而非把试点当作装饰

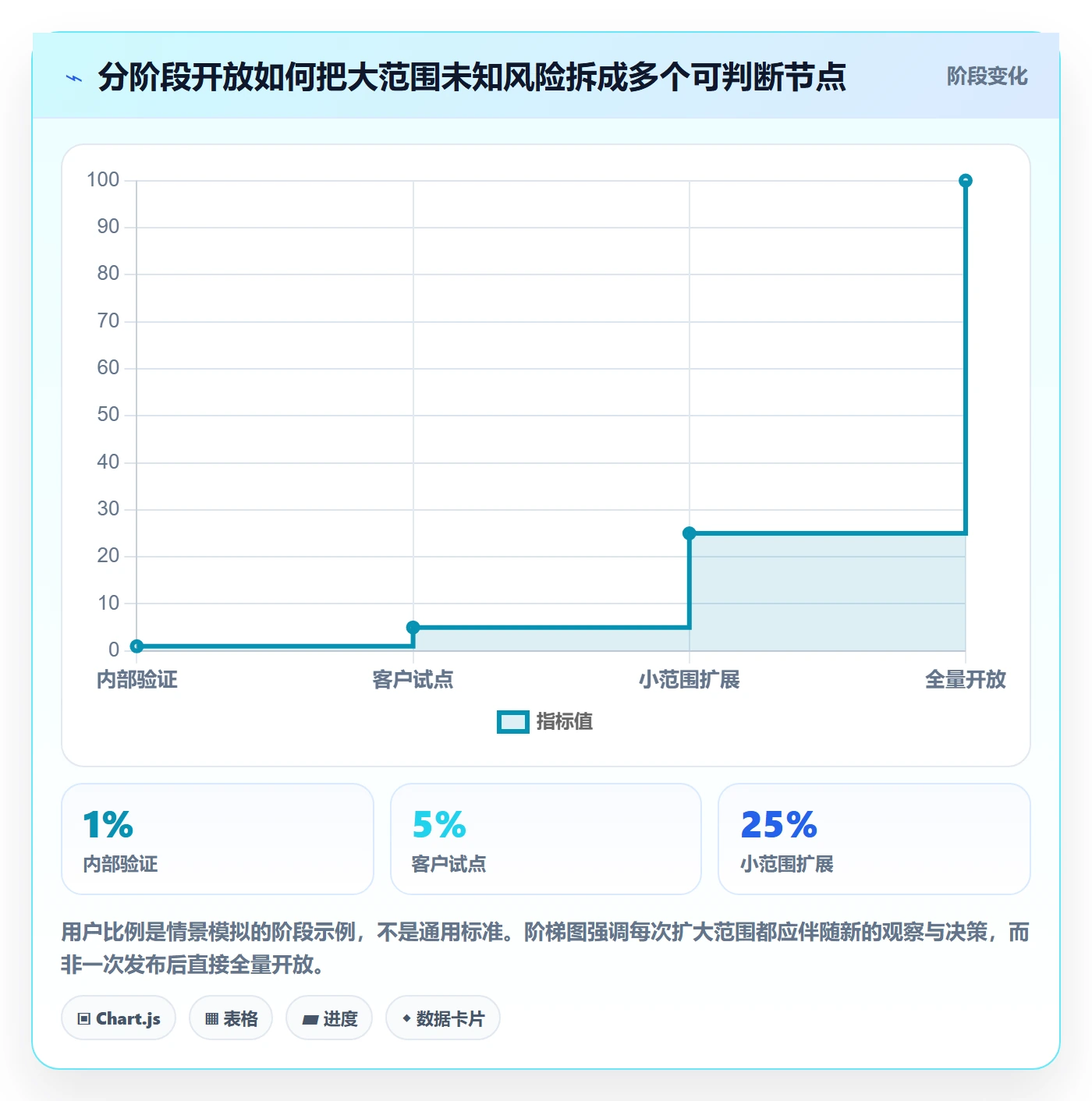

团队将开放对象分为内部用户、少量试点客户和逐步扩大的客户群。每一阶段都设观察时间和进入下一阶段的条件。内部用户阶段重点验证权限与操作路径;试点客户阶段观察真实数据、支持请求和接口稳定性;扩大开放前再检查关键指标是否回到预设范围。

分阶段发布并不自动更安全。如果试点客户与目标客户差异很大、数据量过小或没有代表性,试点只能证明“这个小范围没有明显问题”,不能证明全面开放可靠。因此,试点名单、场景代表性和观察指标也需要纳入计划。

5. 观察结果:把结果变化拆成流程能力,而不是归功于工具

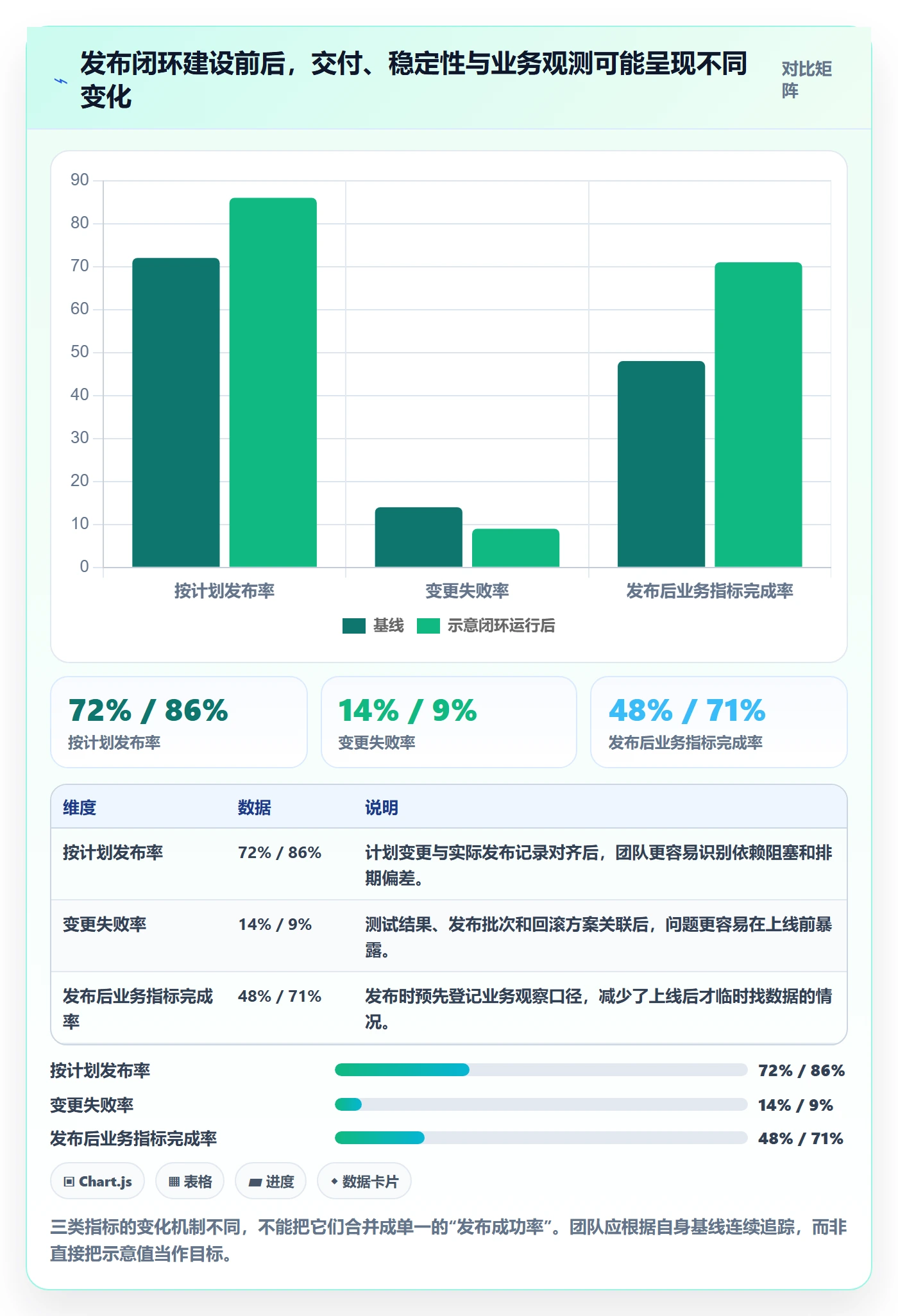

在这组情景模拟中,团队将关注点从“按期上线”扩展到前置变更时间、发布回退次数、严重缺陷逃逸、异常发现耗时和恢复耗时。目标不是用一批数字证明某种流程必然有效,而是观察计划改变后,哪些环节确实更可控。

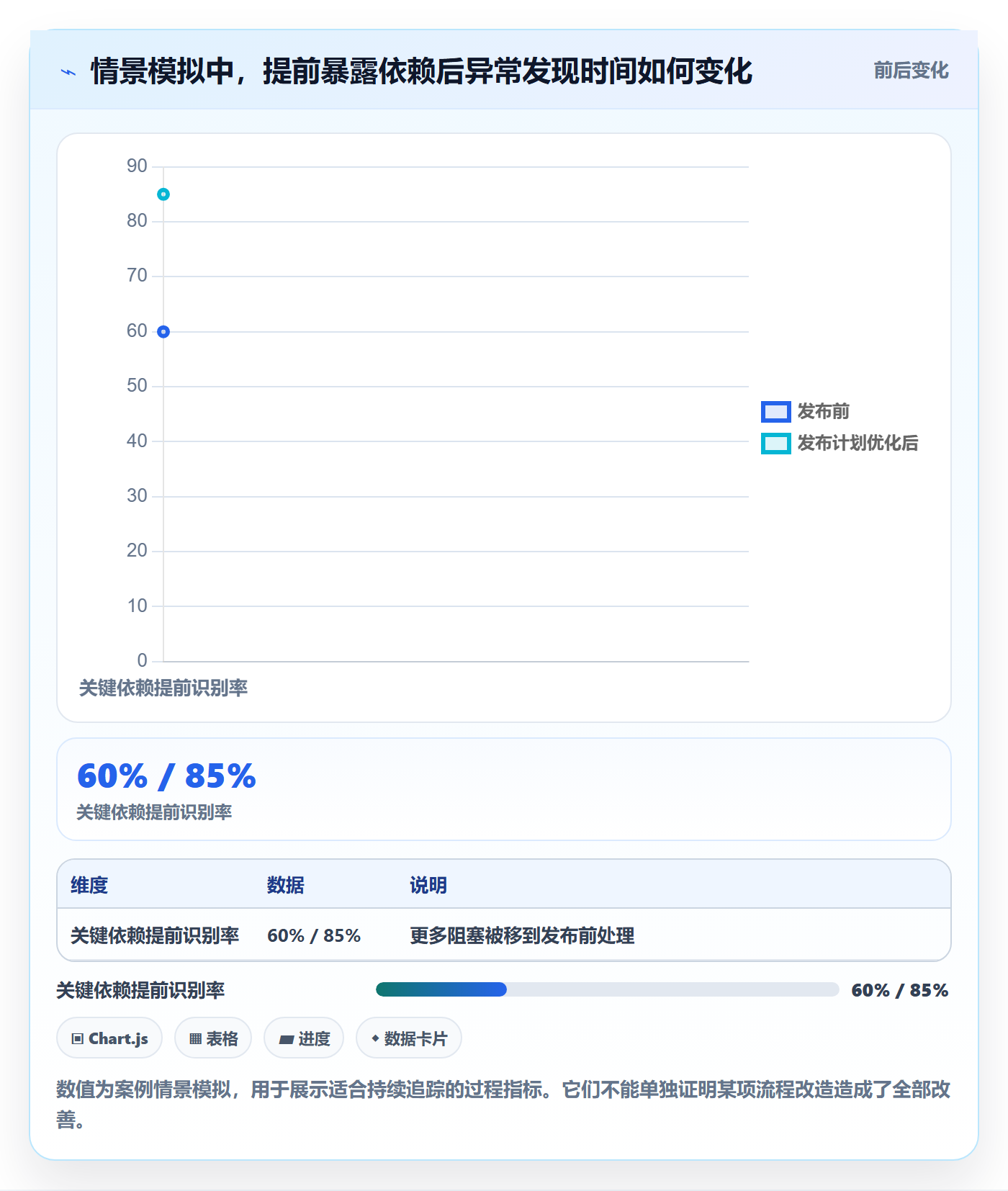

假设团队连续三个发布周期记录数据,示意结果如下:关键依赖在发布前被识别的比例从 60% 提升到 85%;上线前发现的高影响问题从每次发布平均 4 项降到 2 项;异常发现时间中位数从 22 分钟降至 11 分钟。即便这些数字改善,也不能简单归因于流程,因为发布范围、系统复杂度和人员经验都可能同时变化。

更有价值的结论是过程性判断:关键依赖提前暴露后,团队有更多时间缩小范围或修复;监控和演练被列为准入条件后,故障更容易被发现与恢复。数字帮助团队提出问题,不能替代因果分析。

发布管理上线计划全流程:研发团队数据分析与一文讲清

发布管理上线计划全流程:研发团队数据分析与一文讲清

六、把计划写成可执行清单:从发布前到上线后

1. 发布前四至六周:确定范围、依赖与风险等级

不是所有团队都需要提前六周准备。周期应由变更复杂度、外部依赖数量和业务影响决定。复杂发布需要提前暴露高风险事项;简单修复则可以走短周期。关键是发布范围一旦确定,后续任何变更都要重新评估,不要只更新任务表而不更新风险判断。

  1. 写清本次发布目标、用户影响和不包含的内容。
  2. 列出代码、配置、数据、基础设施、权限和外部服务依赖。
  3. 为风险标注影响范围、发生可能性、可发现性和恢复难度。
  4. 指定业务验收人、技术负责人、发布执行人、最终决策人和值班联系人。
  5. 选择发布窗口,并检查业务高峰、结算日、活动和外部支持时间。

涉及多团队协作时,我建议建立一张依赖清单,而不是让每个团队只维护自己的任务。清单应能看出前置条件、最晚完成时间、延误影响和替代方案。若关键依赖只有一个负责人知道,风险并未真正被组织管理。

2. 发布前一至三周:验证产品、系统与恢复能力

进入验证阶段后,团队要减少范围变化,集中确认最可能影响客户的事项。测试不应只追求用例数量,而应优先覆盖核心路径、异常路径、权限边界、数据迁移和外部依赖失败场景。

  • 确认关键需求有明确验收条件,并能追溯到测试结果。
  • 核对生产配置、功能开关、权限和密钥是否按计划准备。
  • 执行数据备份、迁移校验或恢复演练,并保存可复核结果。
  • 确认监控、告警、日志和业务指标的负责人及响应渠道。
  • 演练回滚或降级步骤,记录实际耗时、权限依赖和副作用。
  • 培训客服、支持和值班人员,准备对用户的解释口径。

如果某项验证只能在生产环境完成,应先判断能否通过影子流量、只读检查、受限用户或功能开关控制影响。不得不使用生产验证时,应把它作为高风险操作处理,并明确观察、暂停和恢复条件。

3. 发布前一至两天:召开放行评审,而不是状态汇报会

放行评审的重点不是让每个团队逐一说“我已完成”,而是围绕阻塞条件作决策。会议主持人可以逐项确认:是否有未关闭的高影响问题;风险是否被接受;回滚是否经过验证;观察人员是否就位;发布窗口是否仍符合业务条件。

如果评审中出现新信息,例如依赖服务故障、关键人员缺席、测试环境与生产差异扩大,就要重新判断,而不是因为会议邀请已经发出便默认继续。评审的输出应当简洁明确:继续原范围、缩小范围、延期或取消,并记录理由与后续动作。

4. 发布当日:操作顺序、检查点和沟通同步

发布当日应避免依赖个人记忆。操作清单按先后顺序列出动作、预期结果、执行人、复核人和失败处置。关键动作可以要求双人确认,尤其是数据操作、权限变更、流量切换和不可逆步骤。

  1. 确认人员到位、沟通渠道可用、监控数据正常。
  2. 核对变更版本、配置、目标环境和发布范围。
  3. 按计划执行变更,每一步记录时间与结果。
  4. 完成技术健康检查和关键业务路径验证。
  5. 达到观察条件后再进入下一阶段,不以“部署成功”作为唯一信号。
  6. 若触发停止条件,暂停扩展并按预案评估降级或回滚。

对外沟通也应纳入发布流程。公告不必把内部技术细节全部暴露给用户,但应说明可能影响、服务窗口、支持渠道和状态更新方式。面向内部支持团队的说明则应更具体,包含已知问题、排查路径和升级联系人。

5. 发布后观察:技术指标与业务指标分开看

技术指标回答服务是否健康,业务指标回答用户任务是否完成。接口成功率正常,不代表客户一定能完成查询;业务交易数量下降,也不一定是系统故障,可能与时段或活动变化有关。因此需要同时观察技术信号、业务行为和外部环境。

观察窗口应由风险决定。低风险变更可以使用较短观察期;数据迁移、权限改动或关键交易逻辑则需要覆盖完整业务周期。若异常具有延迟特征,例如批处理、对账或账单生成,发布后几分钟平静并不能证明风险已解除。

6. 复盘:追踪问题是否改变了下一次发布

复盘不应只统计故障数量,也要问计划在哪个环节失效:依赖是否漏识别、准入门槛是否过松、监控是否缺少业务维度、回滚是否不可行、决策是否缺少证据。每个改进项都要有负责人、完成期限和验证方式。

我特别关注“同类风险反复出现”的比例。一次异常可能是偶然,连续多次出现同一类配置错误、权限遗漏或沟通断点,说明流程没有把经验固化。复盘的价值不在于写出漂亮报告,而在于下一次计划因此少一个盲区。

七、研发团队数据分析:指标怎么选,才不会把人带偏

1. 用指标组合描述发布能力,不用单一数字给团队贴标签

单看部署频率,团队可能通过拆分变更提高频率,却没有降低单次风险;单看失败率,团队可能少发版来避免失败;单看恢复时间,团队可能快速回滚,却反复造成同类故障。指标需要成组解释,并结合发布范围、系统风险和客户影响。

指标类别 建议观察内容 常见误读 适合的管理问题
交付节奏 部署频率、变更前置时间 频率越高就代表效率越好 工作是否经常被等待、返工或批量积压
稳定性 变更失败率、故障恢复时间 失败率低就代表没有风险 故障影响是否可控,恢复能力是否有效
质量 严重缺陷逃逸、重复缺陷、测试阻塞 缺陷越少就代表测试越充分 缺陷是否集中在关键路径或特定阶段
发布治理 依赖提前识别率、变更范围稳定性 任务按时完成就代表准备充分 风险是否在发布前暴露并被有效处理
业务结果 核心任务完成率、客户求助量、交易成功率 技术健康就代表用户体验良好 发布是否带来目标价值且没有破坏既有路径

2. 先建立稳定口径,再追求横向对比

不同产品、不同系统的发布风险与工作方式差异很大。一个内部工具每天发布多次,与一个处理核心资金业务的系统不宜直接比较。横向排名会促使团队优化数字,而不是优化交付质量。

更稳妥的做法是先看同一系统的时间序列,再按变更类型分层。例如把文案、配置、兼容修复、数据迁移和核心逻辑变更分开观察。发布次数增加,可能只是低风险变更变多;若不看变更类型,整体失败率很容易掩盖高风险发布的问题。

3. 使用中位数、分布和分位数,不只看平均值

平均恢复时间可能被少数极端事件拉高,也可能掩盖大部分发布的真实水平。对发布耗时、审批等待、异常发现时间等指标,我更愿意同时看中位数和高分位数,例如较慢的一批发布耗时是否显著增长。

分布还能帮助团队识别长尾原因:某类依赖总是延迟、某个环境反复返工、特定服务需要更多人工检查。发现长尾后,不要马上要求所有人提速,先检查流程是否存在等待、信息缺失或过度手工操作。

4. 把指标解释与决策动作绑定

指标仪表盘如果没有对应动作,容易变成定期汇报材料。团队可以为每类异常设一个分析问题:变更前置时间变长时检查等待与返工;失败率升高时按变更类型拆分;恢复时间变长时检查告警、权限和回退依赖;客户求助量上升时核对业务路径和沟通内容。

阈值可以先作为观察线,而不是处罚线。指标连续越界时触发调查,调查后决定是流程改进、技术治理、资源调整还是口径修订。用数据定位系统问题,比用数据给人打分更容易带来真实改善。

八、不同组织规模与发布类型的行动建议

1. 小团队:优先把责任和回退说清楚

小团队往往人员有限,不适合复制大型组织的多层审批。可以把计划压缩成一页:发布范围、风险点、执行步骤、检查项、停发条件、回退方案、值班人和观察指标。最值得优先补齐的是发布责任与回退能力。

若团队规模较小,很多角色由同一人兼任,应避免“执行者同时是唯一复核者”。至少让另一位了解系统的人核对高风险操作。对低风险小改动可以采用自动化检查和快速发布,不必为了形式召开完整评审会。

2. 中大型组织:把跨团队依赖纳入统一视图

百人以上组织常见的难点不是没有流程,而是流程、需求、测试、变更和运维记录分散在不同系统。发布负责人需要一个能串起版本范围、风险、责任人、依赖和决策记录的视图,避免在多个群聊和表格之间手动拼凑状态。

以 PingCode 这类面向中大型研发组织的研发管理平台为例,可以用来关联需求、迭代、缺陷、测试和发布计划,帮助团队查看任务与版本的关系。关键在于先统一字段口径和工作流,再决定工具如何承载;若团队连发布状态定义都不一致,仅仅换平台不会自动减少混乱。

平台配置宜从少数关键字段开始:发布版本、风险等级、负责人、准入状态、阻塞原因、回滚状态和证据链接。先跑通一个真实发布周期,再根据实际痛点扩展自动化规则。字段过多会导致填报负担,字段过少则无法支持决策。

3. 核心业务系统:把恢复能力放在发布时间之前验证

涉及交易、资金、医疗、身份权限或敏感数据的系统,发布计划应把数据一致性、权限边界、降级策略和恢复时间作为重点。演练不是为了证明流程存在,而是验证团队在压力情境下能否找到正确操作、取得所需权限并恢复服务。

如果变更不可逆,通常应考虑分阶段迁移、兼容层、双写核对或其他能够降低切换风险的设计。具体方案由系统架构和数据特性决定。若没有可行回退路径,应明确是否存在替代恢复方式,例如切换到只读、关闭新功能或启用备用服务。

4. 高频交付团队:重点治理变更粒度和自动化反馈

高频发布不应等同于高频手工操作。若每次发布都依赖人工逐项检查,频率提升只会增加注意力消耗。团队应把重复检查转成自动化验证,同时保留对高影响变更的人类判断。

变更粒度要小到可以理解和恢复,但不能小到让协调成本超过变更价值。若一个功能需要跨多个服务同步发布,可以考虑兼容接口、功能开关和分阶段切换,降低必须同一时刻完成所有环节的概率。

5. 外部依赖较多的产品:把供应方响应能力写进计划

第三方接口、云服务、支付渠道或数据供应方可能不受研发团队控制。计划应写清依赖方的维护窗口、故障通知渠道、测试环境限制、服务等级约定和替代方案。若依赖方无法提供稳定测试环境,团队要把不确定性明确列入风险评审。

不要把“等对方确认”当作没有风险的状态。依赖项应有最晚确认日期,超过日期就触发替代方案或范围调整。若业务无法接受替代路径,则延期可能比在不确定条件下扩大开放更合理。

九、工具与流程如何取舍:自动化不是越多越好

1. 先判断问题是信息分散、责任不清还是技术不可恢复

工具选择经常从“有没有发布管理功能”开始,但更有效的问题是:团队当前最常见的失败是什么?如果问题是状态分散,优先打通需求、测试、缺陷和发布信息;如果问题是责任不清,先明确角色与决策权;如果问题是回滚困难,重点应放在架构、数据和部署策略,而不是增加审批表单。

工具能帮助记录、关联、提醒和自动检查,却不能替代风险判断。上线前要求系统自动显示任务完成率,并不等于系统知道某个业务风险是否可接受。人仍需对影响、例外和取舍负责。

2. 自动化适合重复、可判定、可追溯的检查

适合自动化的环节通常具有明确规则,例如构建状态、静态检查、测试结果、审批是否齐备、版本标签是否匹配、部署步骤是否完成。自动化还能减少复制粘贴和遗漏,但前提是规则本身可信,并且失败时有清楚的责任人。

不宜盲目自动化的部分包括复杂业务风险接受、对未覆盖场景的判断、临时异常处置和跨团队利益取舍。可以让系统收集证据、提示风险,由具备授权的人作决策,而不是把复杂判断压缩成一个看似精确的绿灯。

3. 选择流程复杂度时,比较风险控制收益和协调成本

方案 主要收益 主要成本 较适合的场景
轻量清单 启动快、负担低、责任清楚 跨团队追踪和历史分析能力有限 小团队、低风险变更、发布频率较高
风险分层流程 控制强度与变更风险相匹配 需要统一分类和持续维护规则 同时存在低风险与核心业务发布的组织
平台化发布治理 关联需求、测试、审批、部署和复盘 实施、配置、数据治理和培训成本较高 多团队协作、审计要求高、版本关系复杂
全面强审批 关键变更可获得多方审查 等待时间长,低风险操作容易被流程拖慢 极高影响、不可逆或强监管操作的特定环节

我不建议一开始就建设庞大的发布治理框架。先从最近几次延期、故障或临时改计划的原因中选出最高频问题,针对这些问题增加必要的字段、检查和自动化。流程应该由真实风险长出来,而不是由模板长度证明成熟。

十、可以直接采用的发布计划模板与检查逻辑

1. 一页计划至少包含哪些内容

一页计划的目标是让关键人快速判断,不是把所有细节塞在同一页。详细测试用例、操作步骤和技术设计可以链接出去,但决策信息应集中呈现,避免评审者在多个文档中寻找答案。

  • 发布信息:版本、目标日期、发布范围、影响用户、业务目标。
  • 责任信息:发布负责人、执行人、复核人、决策人、值班联系人。
  • 依赖信息:前置服务、外部供应方、配置、数据和审批依赖。
  • 质量证据:关键测试结果、缺陷状态、数据核验、验收结论。
  • 风险控制:高风险事项、补偿措施、停止条件、降级与回滚方案。
  • 上线观察:技术信号、业务信号、观察窗口、退出条件。
  • 决策记录:继续、缩小范围、延期或取消,以及理由和待办。

2. 用四道问题快速检查计划是否可执行

评审前,我会用四道问题做快速压力测试。第一,今天如果关键负责人请假,其他人是否知道发布状态和下一步?第二,如果上线后出现异常,团队能否在不依赖原开发者口述的情况下执行恢复?

第三,如果计划日期前一天新增一个需求,团队是否知道谁有权批准、需要重做哪些判断?第四,如果技术指标正常而业务结果异常,团队是否有办法区分产品问题、数据问题和外部因素?任何一个问题答不清,都说明计划还有未显式化的依赖。

3. 用颜色状态前先定义颜色含义

常见的红黄绿状态容易造成错觉。绿色可能表示任务按时,也可能表示风险已关闭;黄色可能表示有风险但可接受,也可能表示等待决策。每个颜色都应有明确触发规则,并允许标记“信息不足”,避免团队为了看板整洁把未知状态涂成绿色。

状态颜色最好反映放行判断,而不是个人情绪。例如绿色代表准入证据齐备;黄色代表存在未解决事项但有负责人、期限和补偿措施;红色代表满足停发条件;灰色代表尚未完成验证。不同组织可以调整定义,但必须在团队间一致。

十一、按不同情形做取舍:不是每次都要按原计划上线

1. 只差低影响事项,且范围可隔离

若未完成项不会影响核心路径,且能通过功能开关、独立模块或限定用户群隔离,可以考虑缩小范围后上线。但要确认被移除部分不会留下数据不一致、依赖断裂或用户界面误导,并明确后续补齐时间。

这种选择适合“部分价值可以先交付”的发布。风险在于临时裁剪后没有同步更新测试和沟通内容,因此必须重新确认剩余范围的验收和用户说明。

2. 关键验证缺失,但故障影响可以限制

若关键验证未完成,不应仅凭团队信心放行。可以考虑小范围试点,但前提是试点确实能够限制影响、及时监测异常,并且有可执行的退出路径。试点不是用真实用户代替测试,更不能在没有告知和保护措施的情况下承担风险。

如果试点用户不具代表性,或者功能无法限制到小范围,试点提供的证据价值有限。此时应继续验证或延期,而不是为了保住日期而把不确定性转移给客户。

3. 回滚不可行,且数据影响可能不可逆

在无法回滚、数据变更不可逆或影响范围无法限制时,我会把放行门槛设得更高。团队需要确认备份可恢复、迁移过程有校验、恢复路径经过演练,并且业务方理解残余风险。如果恢复机制没有验证,应优先设计兼容迁移或替代降级方案。

如果时间不足以验证这些条件,延期通常比带着不可知风险上线更理性。此处的“延期成本”应和可能造成的数据修复、客户影响及恢复成本一起比较,不能只看项目日期。

4. 外部承诺很强,但风险尚未消除

对外承诺可能让延期成本变高,但不能因此把技术风险隐藏起来。可以评估分批开放、暂时提供人工替代、先开放非关键能力或调整客户范围等选项,同时由有授权的人明确接受剩余风险。

若所有替代方案都不可行,决策者仍需在业务损失和潜在故障之间作取舍。计划的作用不是保证永远不延期,而是让延期、缩小范围或继续执行都基于可核对的信息。

十二、结论:把“上线完成”改成“风险被验证、结果可解释”

1. 发布计划的成熟度体现在不确定性被怎样处理

一份成熟的上线计划,不一定包含最多的审批、最多的指标或最复杂的工具。它的价值在于尽早暴露依赖、用证据判断准入、按风险选择控制强度,并在异常发生时让团队知道下一步做什么。

我最看重的不是计划表上有多少绿色任务,而是团队能否说明:当前最重要的三个风险是什么,哪些证据支持继续,什么情况会暂停,失败后谁负责恢复。能回答这几个问题,计划才真正具备管理价值。

2. 下一步从最近一次发布复盘开始

如果团队现在还没有统一流程,不必先采购工具或重写制度。找出最近一次延期、故障或临时变更,复盘它最早可以在哪个节点被发现,再把那项检查变成下一次计划的准入条件。

接下来,选择一个真实发布周期试行:定义范围和责任人,提前识别依赖,明确准入与停止条件,记录执行和观察数据。周期结束后对照计划与实际,保留有效控制,删除没有降低风险的形式步骤。

发布管理的核心不是把日期守住,而是让团队在日期、范围、风险与业务价值之间作出可解释的选择。当每次上线都能留下可复用的证据,研发团队就不再依赖少数人的记忆来保证安全,而是逐步建立可验证、可恢复、可持续改进的交付能力。

常见问题解答(FAQ)

1. 发布管理上线计划应包含哪些阶段?

我以前把上线计划写成了几项待办,到了发布当天才发现测试、运维和业务验收各自理解的时间点不一样。想知道一份真正能执行的计划,应该从什么时候开始拆,拆到什么程度?

建议按“范围冻结,开发完成,测试验收,上线评审,生产发布,观察复盘”拆分,并为每个阶段标明负责人、截止时间、进入条件和退出条件。比如,测试验收不能只写“测试通过”,还应明确哪些用例必须通过、遗留缺陷的等级上限,以及谁有权确认风险可接受。

上线窗口、变更内容、依赖服务、回滚条件和通知对象也要写进同一份计划。小团队可以用一页表格管理;涉及多个系统或跨部门协作时,再拆成任务清单,避免计划看起来完整,实际没人知道谁在何时做什么。

2. 如何判断一个版本已经具备上线条件?

我遇到过开发说功能完成、测试说基本通过,但上线后仍然出现配置缺失和数据异常的情况。上线门槛究竟应该看“任务是否关闭”,还是看一组更具体的指标?

判断上线条件时,不要只看任务完成率。可以设置一组可核验的门槛,例如:关键业务流程用例通过率达到 100%,高优先级缺陷为零,数据库变更已验证,监控与告警可用,回滚步骤经过演练,业务负责人完成验收。具体阈值要按业务风险设定;支付、权限和数据迁移通常应比内部报表功能采用更严格的门槛。

一个实用做法是把每项门槛写成“证据加确认人”,例如测试报告链接、变更单编号和验收人,而不是只填一个“已完成”状态。

3. 研发团队应重点分析哪些发布数据?

我看到过团队每周统计发布次数和缺陷数,但这些数字并没有解释为什么有的版本总是延期,也没能帮助下一次排期。除了发布数量,还有哪些数据值得持续看,才能把数据用于改进而不是汇报?

建议从交付速度、稳定性和计划可信度三类数据入手:计划发布日期与实际发布日期的偏差、发布后一定观察窗口内的线上缺陷数、回滚或紧急修复次数,以及需求从确认到上线的周期。分析时要同时看分母和分组,例如按系统、变更类型或团队比较,避免把一次大型迁移与日常小版本直接对比。

以下是一个示意口径:若一个季度计划 12 次发布,实际按期 8 次,按期率为 67%;但还应进一步检查延期是否集中在外部依赖或测试资源不足,而不是直接归因于团队执行力。数据口径固定后,才适合做趋势判断。

4. 上线出现问题时,如何设计回滚与发布后观察?

我最担心的是上线后发现异常,却没人确定要不要回滚;有时继续排查反而扩大影响。回滚条件应该怎么提前定义,发布后又要观察多久才算稳妥?

回滚方案应在上线前明确触发条件、决策人、执行步骤和预计恢复时间。触发条件尽量采用可观测信号,例如核心交易失败率连续数分钟超过基线、关键接口错误率显著上升,或数据校验不一致;阈值应结合业务基线设定,不能临时凭感觉决定。

发布后可按风险分阶段观察,例如先做小流量验证,再逐步扩大范围,并持续检查错误率、延迟、业务成功率和关键数据。若变更涉及不可逆的数据结构调整,单纯“切回旧版本”可能无效,必须提前准备数据兼容或补偿方案。

核心关键词

读者评论

薛
薛明远

我们以前也把测试通过当作上线信号,后来发现生产配置和测试环境差异才是问题来源。把迁移演练、监控和回退验证单独列出来确实更实用,不过这些证据由谁统一核验,文中还可以再展开。

黄
黄若溪

风险分级的思路认同。小改动如果也走完整审批,团队确实容易绕流程;但低风险怎么界定、谁来复核分级,实际执行时往往比表格本身更难。

汪
汪沐阳

我比较关注观察阶段的退出条件。只写上线后盯一段时间容易变成凭经验收尾,最好提前约定观察窗口、关键业务指标和异常阈值,否则值班人员很难判断何时可以结束。

文章包含AI辅助创作:发布管理上线计划全流程:研发团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/599555

赞 (0)
飞飞飞飞
上线管理指南:研发团队如何做好发布管理,数据分析全流程
上一篇 13小时前
发布管理如何做好发布检查?研发团队数据分析与操作步骤
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
