上线计划最佳实践:研发团队发布管理风险控制,常见问题

上线计划最容易失控的时刻,往往不是代码写不完,而是团队把“功能开发完成”误当成“可以发布”。一个常见的复盘场景是:主流程测试通过,发布窗口也已预约,但上线前才发现数据库变更与旧版本不兼容、告警没有对应负责人、回滚脚本从未在接近生产的环境验证。发布最终延期,真正拖慢进度的不是某个开发任务,而是上线条件没有被逐项证明。我的核心判断是:上线计划不是一张日期表,而是一组带有责任人、证据和停止条件的风险控制约定。

一、核心结论:把上线计划写成可验证的放行规则

1. 上线日期不是计划的核心

很多团队的上线计划只有版本号、负责人和发布时间。这些信息能回答“什么时候发”,却回答不了更重要的问题:什么条件满足后才能发,哪些风险尚未关闭,发生异常后由谁决定停止或回退。

我建议把每次发布拆成五个可检查的部分:发布目标、放行条件、执行步骤、观察指标、回退与沟通。每个部分都要有明确的责任人和可查证的依据。比如“测试已完成”不够具体;“核心支付链路完成回归,严重级缺陷为零,未关闭的中低级缺陷有产品负责人接受记录”才具备判断价值。

判断上线计划质量,不看表格是否填满,而看一个不在项目里的值班同事能否据此判断:现在能不能发、出了问题先做什么、谁有权叫停。这比计划写得多细更重要。

2. 计划要覆盖发布前、发布中和发布后

上线不是一个瞬间,而是一段风险暴露过程。发布前需要验证依赖、数据和回退能力;发布中需要控制变更顺序与流量范围;发布后需要观察业务指标,并明确观察多久、达到什么标准才算完成。

如果计划只写到“部署成功”,就把最需要判断的阶段遗漏了。服务进程正常,不代表业务链路正常;错误率没有明显上升,也不代表关键业务指标没有受损。发布后验证应同时关注系统健康和用户结果。

3. 把停止条件提前写下来

发布过程中最危险的口头约定是“先继续看看”。它容易让团队在信号已经变差时继续扩大影响。计划应明确哪些现象触发暂停、回退或升级处理,例如核心接口错误率超过预设阈值并持续若干分钟,关键业务成功率明显偏离基线,或者数据一致性检查失败。

具体阈值不能照搬其他团队。交易系统、内容服务和内部管理系统的风险性质不同,观察窗口也不同。阈值应根据历史基线、业务容忍度和恢复能力设定;历史数据不足时,先采用保守的试运行门槛,并把阈值标注为待验证,而不是伪装成成熟标准。

4. 上线计划至少要有四类“证据”

  • 质量证据:测试范围、缺陷状态、回归结果及已知限制。
  • 变更证据:代码版本、配置差异、数据库变更、依赖服务和执行顺序。
  • 运维证据:监控告警、日志检索、值班安排、权限确认和回退演练结果。
  • 业务证据:核心流程验证结果、业务负责人确认及发布后观察指标。

这四类证据不能互相替代。测试通过不等于数据迁移安全,部署成功不等于业务验收通过,回滚按钮存在也不等于回退方案可用。计划的作用,是让证据在上线前汇合,而不是让团队在故障发生后临时寻找。

二、背景与真实场景:为什么发布总在最后一公里暴露问题

1. 发布风险来自多个环节的交界处

单个任务看起来都可能已经完成:开发提交了代码,测试跑完了用例,运维准备了机器,产品确认了需求。但风险往往出现在交界处:开发认为配置由运维负责,运维以为业务方会验证,业务方又以为测试环境的结果足以代表生产。

这也是为什么“每个人都完成了自己的任务”,仍可能出现一次没有人真正负责的发布。上线计划要补的不是更多状态字段,而是交接定义:谁提供输入,谁确认输出,交接失败时谁有权阻止下一步。

2. 典型场景:低风险改动也可能有高影响面

假设一个团队准备发布一个看似简单的订单查询优化。代码改动范围不大,但查询逻辑共用同一数据表,数据库索引调整又与夜间批处理任务争用资源。若团队只按代码行数估算风险,就可能低估变更影响。

我通常把发布风险拆成“发生可能性”和“影响范围”两条轴来判断。改动很小,不代表影响小;功能很熟,不代表依赖关系简单。一个低频但无法快速回退的数据结构变更,可能比大范围但可逐步关闭的界面调整更值得关注。

下表是便于团队讨论的风险分层示例,不是行业统计,也不是通用评分标准。实际项目应结合业务损失、数据可恢复性、用户影响和监控能力校准。

风险层级 常见特征 计划控制重点 放行方式示例
低 影响面有限、可快速关闭、无数据结构变化 常规回归、部署核对、基础监控 负责人确认后按标准流程发布
中 涉及多个服务、关键流程或配置迁移 依赖顺序、灰度观察、验证用例、回退演练 技术与业务双确认
高 核心交易、不可逆数据操作、影响范围难以界定 分批放量、专项演练、明确止损阈值和决策人 发布评审通过后分阶段放行

3. 发布窗口会改变风险,不会消除风险

选择低峰时段能减少部分用户影响,但也可能意味着关键协作人员不在岗、外部依赖支持较慢、业务验证无法及时完成。夜间发布不天然更安全,工作日白天发布也不天然更危险。

窗口选择应回答三个问题:异常出现后谁能立即处理,业务验证人员是否在线,回退后是否仍处于可接受的业务时段。若发布需要多个团队协作,时间窗应覆盖完整观察周期,而不只是部署命令执行的几十分钟。

4. 版本规模影响验证方式

一次发布包含的变更越多,出现异常时越难定位原因。若多个需求、依赖升级、数据迁移和配置调整捆绑上线,即使发布后指标变化,也难以快速判断是哪项变更造成的。

团队不一定要追求极小版本,但应在风险较高时减少同一窗口里的变量。尤其是核心链路改造,优先考虑拆分发布、功能开关或分批放量,让“代码已部署”和“功能对用户开放”成为两个可控制的步骤。

三、常见误区:看起来像管理,实际上没有降低风险

1. 用“完成率”替代放行证据

任务看板显示完成,只能说明某个工作项进入了完成状态,不一定说明预期结果已经验证。比如“回滚方案完成”可能只是文档写完;“监控配置完成”可能只是告警规则已创建,却没有验证告警是否能送达正确的值班人。

我会要求高风险事项至少补充一个可验证结果:演练记录、测试报告、变更审查记录、告警通知截图或业务确认记录。不能提供证据时,应把状态写成“待验证”,而不是为了赶上线改成“已完成”。

2. 把“有回滚”当成“回得去”

回退可能受数据库兼容性、缓存状态、外部接口写入、消息队列积压和用户已产生的数据影响。应用程序回到上一版本,并不代表数据和业务状态也回到了上一版本。

如果变更包含不可逆操作,计划必须说明补偿方式,而不是只写“回滚”。例如数据迁移采取先兼容读取、再双写校验、最后切换读取的阶段策略;或者明确哪些数据需要人工修复、由谁核对、预计多久完成。

3. 把“测试通过”理解成“生产安全”

测试环境与生产环境在数据规模、权限、依赖版本、网络策略和流量结构上可能不同。测试通过说明已覆盖的场景符合预期,不代表未覆盖的生产条件不会触发问题。

专业做法不是否定测试,而是把测试边界写清楚:验证了什么、未验证什么、差异如何控制。比如生产数据量无法在测试环境复刻,就需要补充查询耗时基线、资源监控和小流量观察方案。

4. 把所有故障都留给“现场判断”

现场判断不可避免,但关键门槛不应全部留到现场。发布经理在压力下容易受到沉没成本影响:团队已经投入数小时,发布窗口即将结束,于是对异常信号做乐观解释。

提前写下暂停标准,可以把决策从“我觉得还能继续”转为“是否触发约定条件”。这不是让流程僵化,而是保护团队不在信息不足、时间紧张时临时降低安全标准。

5. 把评审开成状态播报会

如果评审只是逐项朗读“开发完成、测试完成、运维准备完成”,会议没有发挥风险识别作用。有效评审要聚焦未决事项、跨团队依赖、不可逆操作和故障恢复路径。

我倾向于让负责人提前提交计划,会议只讨论需要集体决策的内容。没有争议的常规发布可以走轻量流程;出现数据迁移、核心链路变更或未关闭的高影响缺陷时,再升级评审强度。

6. 把工具字段当成流程本身

某项目管理平台可以帮助团队记录版本、任务、缺陷、审批和责任人,但字段填得齐不等于风险被管理。工具的价值是让信息可追踪、依赖可见、决策有记录,不是替团队判断“现在应该不应该上线”。

以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,团队可以把需求、缺陷、迭代和发布关联起来,减少信息散落在多处的问题。不过,模板仍需按团队发布风险设计:哪些字段影响放行、哪些只是归档信息、什么条件必须升级审批,不能依赖默认表单替代治理判断。

四、专业判断逻辑:从风险识别到放行决策

1. 先判断变更性质,再决定流程重量

同一套发布流程套用到所有变更上,会造成两种结果:简单变更被繁琐审批拖慢,高风险变更又被常规流程低估。更稳妥的方式是先识别变更特征,再匹配控制强度。

  • 是否涉及核心业务链路,故障会不会造成直接收入、履约或合规影响。
  • 是否修改数据库结构、历史数据、权限模型或外部接口契约。
  • 是否有明确的功能开关,能否把代码部署和用户启用分开。
  • 是否能够用监控及时发现异常,是否存在可用的回退或补偿路径。
  • 变更影响范围是否明确,是否依赖多个团队或供应方协同。

上述因素不是机械打分题,而是帮助团队找到“需要额外控制的理由”。若低频高损失、难以恢复或无法监控的特征同时出现,就应提高发布门槛,而不是用平均分把风险稀释掉。

2. 把上线前检查分成四道门

(1)变更门

核对待发布版本、配置差异、依赖服务和数据库脚本是否与计划一致。发布内容临时增加或删减时,必须重新评估影响;不能因为改动看起来很小,就默认原有审批仍然有效。

(2)质量门

检查关键测试结果、缺陷等级、覆盖场景和已知限制。重点不是追求一个没有解释的“测试通过率”,而是确认关键路径是否验证、未解决问题是否经过风险接受。

(3)恢复门

验证回退、补偿或关闭功能的路径。高风险发布应确认执行人、所需权限、操作顺序和预计耗时。若恢复方案依赖某位不在现场的专家,方案就没有真正准备好。

(4)业务门

明确发布后谁验证业务结果、验证哪些动作、何时宣布完成。技术团队可以确认服务健康,但业务负责人应确认用户流程和业务数据符合预期。

3. 用“阈值、观察窗、行动”定义监控规则

一个告警条件至少应包含三部分:指标阈值、持续时间和触发动作。只写“关注错误率”不是操作规则;“某核心接口错误率连续达到预设上限,发布负责人暂停后续放量,值班人员核查错误类型,业务代表暂停相关验收”才接近可执行。

阈值应以发布前基线为参照。若本来就有周期性流量变化,单看绝对值会误报;若核心业务低频,短时间没有异常也可能没有足够样本。可以结合错误率、请求量、成功率、延迟分位数和业务转化结果,但不要把十几个指标全部设为同等重要。

4. 区分技术健康与业务健康

技术健康指标包括服务可用性、错误率、延迟、资源利用率和队列积压;业务健康指标则关注关键操作完成率、订单状态、支付成功、审批处理或用户任务完成情况。前者通常更早暴露系统异常,后者能确认问题是否实际影响用户。

两类指标需要联合解释。错误率稳定但业务成功率下降,可能意味着错误没有被服务端正确记录;系统延迟升高而业务结果暂时稳定,也可能是风险正在累积。上线观察不应只依赖单一仪表盘。

5. 让“暂缓”成为正常决策

如果放行条件未满足,延期不是管理失败,而是计划发挥作用。真正需要追问的是:条件为什么没有满足,计划是否过早承诺了日期,风险是否被低估,后续如何缩小范围或补足证据。

团队如果把延期等同于个人失误,成员就会倾向于淡化风险、隐藏缺陷。相反,管理者应区分可预防的准备不足和审慎的风险止损,并在复盘中改进流程,而非惩罚提出问题的人。

五、案例与数据观察:一次模拟发布如何把风险拆开

1. 案例边界与观察口径

下面的案例是用于说明方法的情景模拟,不代表某家企业的真实生产数据,也不是行业基准。设定一个中型研发团队计划发布订单查询改造,涉及应用服务、数据库索引和一项缓存配置。团队原定一次性全量发布,后改为小流量验证、逐步放量。

模拟目的不是证明灰度发布一定优于全量发布,而是展示:当变更影响面和回退难度不确定时,拆分暴露范围能提供额外观察机会。实际业务是否适用,还要看架构能力、流量分布和发布成本。

2. 先把发布前的模糊状态变成待办证据

原计划中有三项笼统表述:“测试完成”“监控已配置”“回滚已准备”。评审后团队把它们拆成可验证动作:明确覆盖订单查询与异常状态用例;验证新旧版本同时运行时的数据兼容;由值班同事实际触发一次告警测试;在预发布环境执行应用回退并核对数据库兼容状态。

拆解后发现,应用回退脚本确实存在,但新索引清理步骤会影响仍在运行的旧版本。团队于是调整为先保留兼容结构,不在同一窗口删除旧字段。这里没有增加复杂审批,而是把一个容易被忽略的跨版本依赖提前暴露。

3. 用分阶段放量换取判断时间

模拟流程分为内部验证、小流量、扩大流量和全量四段。每一段都设置观察窗口和继续条件;若出现核心查询成功率下降、错误类型集中或延迟显著偏离基线,就暂停放量。团队并没有把“连续观察若干分钟”视为普适答案,而是根据该服务请求量和业务峰谷调整。

如果服务流量太低,短窗口内样本不足,团队需要延长观察或增加主动探测;如果流量高、故障扩散快,则可能缩短响应窗口并设置自动限流。观察时间不是越长越安全,关键在于能否及时得到有意义的信号。

4. 观察指标必须区分信号与结果

本案例把服务错误率、延迟和缓存命中作为较早出现的技术信号,把订单查询完成率与异常状态比例作为业务结果。若只看缓存命中率,可能误把性能变化当成业务成功;若只看订单完成率,又可能发现问题太晚。

以下数值均为情景模拟,用来演示如何读指标,不应作为其他团队的目标值。重点是指标之间的关系:技术指标提示异常方向,业务指标验证影响是否传导到用户。

上线计划最佳实践:研发团队发布管理风险控制,常见问题

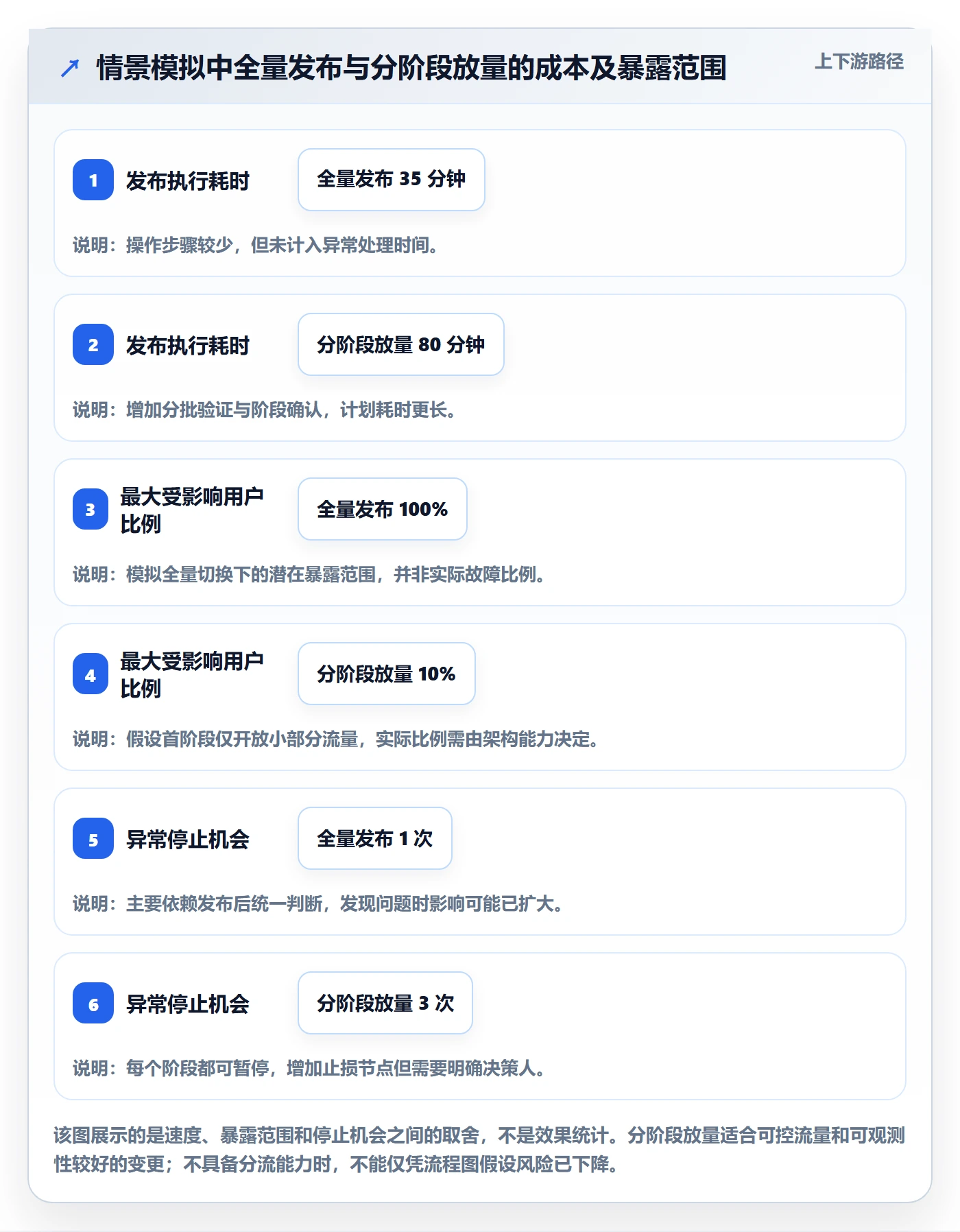

5. 用阶段对照检验流程有没有增加决策价值

一次模拟演练中,团队分别对比“直接全量”和“分阶段放量”两种方案。全量方案的部署动作更少,但异常出现时影响范围更大;分阶段方案增加了观察、沟通和放量操作,却有机会在影响扩大前停止。这个比较不意味着灰度总是更优,而是把速度与止损能力放在同一张决策桌上。

上线计划最佳实践:研发团队发布管理风险控制,常见问题

6. 发布结束的标准不是“部署命令返回成功”

模拟案例最终把完成条件设为:所有阶段按计划执行,关键技术指标处于团队约定范围,核心业务流程抽样验证通过,告警无人为屏蔽,相关团队收到发布结果,并明确后续观察责任。若其中任何一项未完成,状态保持“观察中”或“待业务确认”,而不是直接关闭发布记录。

这项约定看起来细小,却能避免“技术上发完了、业务上没人签收”的空档。发布记录也应保存异常、人工干预、临时决策和未解决限制,便于下一次发布校准阈值与流程。

六、上线计划模板:从字段到执行动作

1. 发布基本信息

计划首页只保留能快速定位的信息:版本标识、目标环境、计划窗口、发布负责人、技术执行人、业务验证人、值班联系人和变更范围。参与人较多时,还应标明谁是最终放行人,避免多人都在场、却没人负责最终决策。

  • 发布目标:说明用户或业务能获得什么变化,避免只写内部任务编号。
  • 变更范围:列出代码、配置、数据库、依赖服务和功能开关。
  • 影响范围:说明涉及的用户、业务流程、区域或内部团队。
  • 依赖条件:列出必须先完成的外部工作、权限、窗口或供应方支持。

2. 放行条件清单

放行条件应写成可以回答“是”或“否”的问题。条件太抽象时,评审者会各自解释;条件太细又会让常规发布承担无意义的填表成本。

检查项 可执行的写法 需要避免的写法
测试状态 核心流程回归完成,严重级缺陷为零,遗留问题有风险接受记录 测试基本完成
变更核对 发布包版本与审批记录一致,脚本已复核,变更顺序已确认 代码没问题
监控就绪 关键告警已验证通知对象,发布期间值班人可响应 监控已准备
回退能力 回退路径已演练,数据兼容或补偿方式已明确 支持回滚
业务验收 业务验证人、抽样流程和通过标准已确认 上线后看看效果

3. 执行步骤要写到接手者能操作

步骤不必记录每条命令的所有细枝末节,但要说明动作顺序、执行人、验证点和失败后的下一步。若某操作存在不可逆影响,应单独标注并在执行前二次确认。

  1. 确认发布窗口、人员在线、目标版本和变更冻结状态。
  2. 检查依赖服务、权限、备份或快照,以及监控面板可用性。
  3. 按预定顺序执行部署、数据变更和配置切换。
  4. 完成部署后进行健康检查和核心业务冒烟验证。
  5. 依据观察指标决定继续放量、暂停、回退或进入延长观察。
  6. 发布结束后记录结果、偏差、异常和后续责任人。

4. 回退计划要覆盖执行条件和恢复验证

回退章节应说明触发条件、授权人、执行顺序、预估耗时、外部通知方式和恢复后的验证动作。单写“回滚至上一版本”是不完整的,因为它没有处理数据库、缓存、消息和已产生业务数据等状态。

若回退不可行,计划要明确替代策略:关闭功能开关、限制入口、降级服务、暂停写入、执行补偿操作或人工核对。替代方案不能只写名称,还要确认执行人具备权限、步骤已被相关人员理解。

5. 计划记录要能复盘,而非只用于审批

发布结束后应记录原计划与实际过程的差异,包括延期原因、执行时间偏差、未预期异常、临时绕过的检查和指标变化。记录这些信息不是为了追责,而是为了判断流程在哪些地方过度保守或控制不足。

某项目管理工具或平台如果能把需求、缺陷、变更、发布和复盘记录建立关联,就能减少手工拼接信息的工作。但团队仍要定义数据责任:谁更新状态,什么信息必须关联,哪些结果进入下一次风险评审。没有责任约定,工具只会变成另一个待维护的台账。

七、不同情况下的行动建议:按组织能力和变更风险调整

1. 小团队、低风险变更:用轻量清单,不要照搬大型审批

如果团队规模较小、服务边界清楚、变更可快速关闭,没必要每次都召开多人评审。建议保留版本、变更范围、测试证据、值班人、异常阈值和回退方式六项核心信息,发布前由执行人和业务责任人快速确认。

轻量不等于口头化。至少要留下可以追溯的发布记录,并明确谁有权暂停。对简单改动而言,真正的效率来自减少无价值等待,而不是省略关键检查。

2. 百人以上、多团队协作:重点治理依赖和责任边界

组织规模扩大后,最难管理的通常不是单个任务,而是版本之间的依赖、跨团队交接和信息不同步。可以建立统一的发布记录结构,关联需求、缺陷、服务、变更窗口和负责人;同时为高风险变更设置明确评审入口。

使用 PingCode 等研发管理平台时,可以考虑让发布计划与迭代、测试、缺陷及责任团队关联,减少“审批页面里找不到测试结果”的断链。但不要让所有团队被迫使用同一套过度复杂的模板:统一的是风险定义和必要证据,执行细节可以按服务类型扩展。

3. 核心业务或高可用服务:优先考虑分阶段暴露和恢复能力

核心服务发布应先回答故障影响和恢复时间,再决定采用灰度、蓝绿、金丝雀、功能开关还是维护窗口。架构手段不是装饰,必须确认流量能否准确切分、指标能否按版本区分、异常时是否能快速停止新增流量。

如果没有可靠的分流与观测能力,名义上的灰度可能只是把发布步骤变复杂,却没有提高止损能力。此时优先补齐可观测性、隔离能力和回退演练,再把分阶段策略作为下一步建设目标。

4. 数据迁移或不可逆变更:先拆成可恢复的小步

数据库结构、历史数据、权限和外部契约的变更应避免与大量功能改动捆绑。可采用兼容式迁移:先增加兼容结构,再验证新旧逻辑,逐步切换读写,最后在充分确认后清理旧结构。

若业务要求必须一次完成,应提升评审级别,说明备份能否恢复、数据差异如何核对、错误数据如何修复,以及最长可接受恢复时间。所谓“有备份”不是充分条件,还要证明备份可恢复、恢复速度符合业务需要。

5. 发布频繁、窗口紧张:优化流程而非放松门槛

高频发布如果每次都重复同一套人工确认,团队会产生流程疲劳,最后把检查变成机械打勾。可以把稳定的检查自动化,例如构建产物校验、自动化测试、配置差异检查和部署后健康探测;人工精力留给高风险判断、异常解释和业务验收。

但自动化只适用于规则稳定且结果可解释的检查。自动测试通过不代表需求正确,自动部署成功不代表用户体验正常。应把自动化结果作为证据的一部分,而不是用“流水线绿色”替代整体放行。

6. 测试环境与生产差异明显:补充生产保护,而非假装环境一致

生产数据量、权限和依赖环境无法完全复制时,可以用预发布环境、合成数据、只读探测、小流量运行和限速策略降低未知风险。计划中应写明哪些生产差异未覆盖,以及相应的保护手段是什么。

例如无法在测试环境模拟真实流量,可以先限制并发与请求比例,观察资源和延迟趋势;无法复刻某外部依赖异常,则需要确认超时、重试和降级策略。承认边界比写一份“全量通过”的报告更可靠。

八、发布方式的取舍:没有一种策略适合所有团队

1. 全量发布:简单,但故障暴露面最大

全量发布适用于影响有限、回退简单、验证充分且服务有清晰监控的变更。它的优势是流程短、版本状态简单,不需要维护多个版本并行运行。

代价是出现问题时,影响可能迅速扩大;如果问题需要一段时间才能被业务指标发现,回退前的损失也可能增加。全量发布前,应确认异常发现速度与影响扩散速度相匹配。

2. 灰度或金丝雀:降低单次暴露,增加管理复杂度

分阶段放量适用于流量可控、版本可区分、观察指标可靠的系统。优势是每一步都提供新的判断机会,异常时可以停止扩大范围。

代价包括发布周期变长、版本兼容要求提高、指标需要按流量或版本切分,以及执行期间需要持续有人负责。如果团队缺少这些基础能力,灰度可能增加操作失误,不一定减少整体风险。

3. 蓝绿部署:切换快,但需要资源与状态管理

蓝绿方式通过准备两套运行环境,在验证后切换流量,适合能够维持环境并行、切换路径清晰的服务。它可以缩短应用层回退时间,但不能自动解决数据库兼容、会话状态和外部副作用问题。

团队应计算双环境的资源成本,确认切换是否包含缓存、队列、域名或负载均衡状态,并测试切回后的数据一致性。只验证流量切换,不验证状态迁移,容易把问题推迟到回退阶段。

4. 功能开关:将部署与启用分离,前提是开关可控

功能开关适用于需要逐步验证、按人群开放或快速关闭的功能。优势是代码可以先部署,业务开放时间由另一个可控步骤决定。

开关本身也会成为风险来源:默认值可能配置错误,多个开关组合可能产生未覆盖路径,长期遗留开关会增加维护成本。每个开关应有负责人、关闭方式和清理期限;不能只增加开关,不管理开关生命周期。

5. 维护窗口:适合必须集中处理的变更,不应成为万能借口

维护窗口有利于统一安排人员、限制业务操作和处理数据迁移,但会带来用户影响、业务安排成本和窗口超时压力。若变更其实可以拆分或在线兼容,长期依赖维护窗口可能掩盖架构可恢复性不足。

选择维护窗口时要准备超时决策:时间到但验证未完成,是继续、恢复还是降级?这个答案应在计划阶段形成,而不是在用户等待时临时决定。

九、常见问题:团队在上线前后最容易卡住的判断

1. 上线计划应该提前多久制定

没有适用于所有团队的固定天数。简单、低风险的常规发布可以在迭代接近完成时确认;涉及跨团队依赖、数据迁移、合规审查或外部窗口的变更,则应在依赖明确后尽早制定计划。

关键不在“提前几天”,而在风险是否有时间被处理。若计划制定得很早,却在版本内容变化后没有更新,反而会产生虚假的确定感。变更范围、发布窗口或回退方式变化时,应重新评估计划。

2. 缺陷没有全部关闭,能不能上线

可以,但必须按影响程度和业务接受度判断,不能只看缺陷数量。严重影响核心流程、数据安全或不可逆操作的缺陷通常应阻断发布;中低影响问题应说明用户影响范围、临时规避办法和责任人,并由有权承担业务风险的人确认。

“带缺陷上线”不是一个笼统状态,而是一项经过说明的风险接受决定。记录中要写明谁接受、接受什么影响、何时修复,以及如果问题扩大时如何响应。

3. 回滚一定比修复更安全吗

不一定。若应用新旧版本兼容,回滚可能是最快恢复方式;若数据库已经完成不可逆迁移、外部系统已接收新数据,直接回滚可能造成状态不一致。应根据变更类型选择回退、前向修复、关闭功能或数据补偿。

发布计划不应预设“回滚永远正确”。要在上线前判断回退的可行性、速度和副作用,并准备至少一种可执行的止损方案。

4. 发布后观察多久才可以结束

观察时间取决于业务周期、流量和故障发现方式。即时交易链路可观察请求与交易指标,低频后台任务可能需要等一个完整任务周期,月度业务流程则需要不同的验收机制。

不要用统一的分钟数代替业务判断。结束条件应说明哪些指标稳定、是否完成代表性业务验证、是否仍有待处理告警。若样本不足,就把状态标为延长观察,而不是因为时间到了就自动通过。

5. 谁应该拥有最终上线决策权

最终决策权应与风险类型匹配。技术负责人判断系统可运行性,业务负责人接受业务影响,发布负责人统筹窗口和执行状态;高风险变更可要求多方共同放行,但必须明确最终叫停权属于谁。

共同负责不等于责任模糊。发生争议时,应预先设定默认规则:关键证据缺失、严重风险未解释或关键人员不在场时,暂停发布并升级决策,而不是默认继续。

6. 发布延期会不会降低团队效率

会产生短期成本,但不应只统计延期时间。还要比较延期避免的故障成本、用户影响和恢复投入。更有价值的复盘是识别延误来自计划外依赖、准备不足、审批等待还是风险门槛设计不合理。

如果团队总在最后一刻延期,问题可能不在执行人员,而在发布条件出现得太晚。把风险检查提前到开发过程中,通常比上线前集中补材料更有效。

十、下一步怎么做:先让下一次发布变得可判断

1. 先选择一类发布试行

不要一上来就为所有项目重建完整流程。挑选一种有代表性的发布,例如涉及多团队依赖的版本、常规低风险变更,或曾经发生过回退困难的服务,先验证放行条件和记录方式是否有效。

2. 建立一份短而明确的发布清单

清单优先包含变更范围、测试证据、依赖关系、监控阈值、回退或替代方案、负责人和业务验收。每一项都要能说明“由谁在何时用什么证据确认”,避免堆砌无关字段。

3. 发布后复盘实际偏差

记录计划耗时与实际耗时、告警是否有效、观察指标是否足够、回退方案是否真正可用,以及哪些交接需要临时沟通。数据积累后,团队才有依据判断是需要自动化、调整阈值,还是重构发布方式。

若尚无稳定样本,不要把一次演练或一次成功发布宣称为流程已经成熟。可以先建立团队自己的基线,并区分真实运行记录、演练记录和情景模拟数据。

4. 用停止条件检验管理文化

团队最值得观察的,不是上线计划有多少页,而是发现证据不足时能否暂停,提出风险的人是否会被支持,延期后是否能复盘并改进。如果成员知道“提出问题不会被视为拖进度”,计划才会成为真实的安全机制。

上线计划的独特价值,不是保证永不出错,而是让错误更早暴露、影响更可控、责任更清楚、恢复更有把握。下一次发布前,先把“何时可以发”改写成可验证条件,再把“出了问题怎么办”写到现场人员能直接执行。做完这两步,团队才真正拥有了一份能够控制风险的上线计划。

常见问题解答(FAQ)

1. 上线计划应该提前多久冻结?

我在团队里经常遇到上线日期已经对外承诺,但需求还在变的情况。计划到底应该提前几天冻结,才能既减少临时变更,又不至于让业务团队失去调整空间?

不要把“冻结”理解成任何内容都不能改,而应把它定义为变更门槛提高、影响必须可见。对每周发布的团队,可以先试行在发布前两个工作日冻结范围;对涉及多系统联调、数据迁移或外部审批的发布,则应按依赖复杂度提前一至两周锁定关键路径。

判断是否冻结,重点看需求验收标准、责任人、测试环境和回滚方案是否明确,而不是只看日期。举例来说,某团队连续四次周发布中,有三次在发布前一天新增需求,平均导致回归测试延后约半天;将新增需求改为必须说明业务收益、测试影响和延期风险后,临时变更减少,发布日也更可预测。

这个数字是用于说明评估方法的示例,实际团队应记录自己的变更与延期数据。

2. 上线计划里哪些风险必须设置发布门禁?

我想把上线检查做得更严格,但担心每次发布都要填很多表,最后大家只是在打勾。哪些风险真的值得设置硬性门禁,哪些可以通过提醒或观察来处理?

优先把可能造成数据损坏、重大业务中断、权限暴露或无法回滚的风险设为硬门禁;文案瑕疵、低影响界面问题等,则可结合用户影响和修复成本决定是否放行。门禁应对应可验证证据,例如关键测试通过记录、数据库变更审查、监控告警阈值、回滚演练结果和当班负责人确认,而不是只有一个“已完成”复选框。

一个实用做法是给风险按影响范围和恢复难度分级:高影响且恢复困难的事项必须阻断发布,中等风险要求负责人签字并有监控,低风险记录后跟进。若每次都出现大量豁免,通常不是团队“不够自律”,而是门禁标准过宽、证据难获取,或流程没有区分不同发布类型。

3. 如何避免多个团队的上线依赖互相冲突?

我负责的版本需要等另一个团队的接口改造,但对方的日期总在变化。以前我们只在群里同步,结果测试环境被占用、联调一再延期,我应该怎样把依赖放进上线计划?

把依赖写成可验收的交付物,而不只是一个团队名称和预计日期。每项依赖至少标明提供方、接收方、接口或配置变更、最晚可用时间、验收方式、失败后的替代方案,以及谁负责升级处理。排期时应从共同发布窗口倒推:例如联调至少预留两个工作日,关键依赖再设置一个缓冲日;

具体缓冲长度要依据历史延期情况调整,而不是机械套用。若依赖无法按时交付,提前约定降级策略,例如关闭新功能开关、使用兼容接口或拆分发布。相比不断追问“什么时候完成”,明确“什么条件算可用”和“迟到后如何继续”更能保护整体上线节奏。

4. 上线后出现异常,回滚和观察应该怎么安排?

我以前以为发布成功就是部署完成,直到一次上线后错误率上升,团队才临时讨论要不要回滚。回滚负责人、观察时间和触发条件应该在计划中写到什么程度?

上线计划应在发布前写明回滚负责人、执行步骤、预计恢复时间、数据兼容限制,以及触发回滚的指标。触发条件尽量使用可观测信号,例如核心请求错误率连续五分钟超过基线两倍、关键交易成功率低于约定阈值,或出现无法通过功能开关隔离的数据异常;阈值要依据业务基线设定,不能直接照搬示例。

发布后安排明确的观察窗口,并由值班人员持续查看业务指标、日志和告警;低风险变更可采用较短观察,高风险变更应覆盖完整业务高峰或关键批处理周期。若数据库变更不可逆,所谓“有回滚方案”并不充分,还要准备向前修复、数据校正或分阶段迁移方案,并提前演练到团队能在目标时间内完成。

核心关键词

读者评论

沈
沈启航

我们以前也把回滚脚本写进发布单,但直到演练才发现依赖权限不齐。现在会记录实际执行人和耗时,比单纯勾选“已准备”有用。

戴
戴梦琪

停止条件写得清楚确实能减少现场争论,不过小团队未必有完整的业务监控。指标不足时,怎样设定保守门槛,可能还得结合人工核验和分批放量。

范
范清越

风险分层适合做评审参考,但如果每次发布都要开会审批,容易变成形式流程。我更倾向于常规变更自动走轻量检查,把评审留给不可逆操作和影响面不明的改动。

文章包含AI辅助创作:上线计划最佳实践:研发团队发布管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/599498

赞 (0)
飞飞飞飞
上线实操方法:研发团队提升发布管理效率的风险控制方法与模板
上一篇 8小时前
发布审批流程与规范:研发团队发布管理风险控制关键指标
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
