上线计划流程与规范:研发团队发布管理效率提升关键指标

上线计划最容易失控的时刻,往往不是发布当天,而是计划表上每个人都写了“已完成”,却没人能回答:这次上线还缺什么证据、谁有权叫停、失败后多久能恢复。对研发团队来说,上线计划流程与规范的价值,不是多一张审批表,而是把发布从“约好时间”变成一组可验证的决策。真正值得关注的效率指标,也不只是发布次数或按时率,而是变更失败率、恢复时间、等待时间和计划准确度能否一起改善。

一、核心结论:上线计划不是日历,而是一套发布决策机制

1. 先把“计划完成”定义清楚

我判断一份上线计划是否有效,通常先问三个问题:这次发布包含哪些变更;每个变更通过什么证据证明可以发布;出现异常后,谁依据什么条件做出回滚或暂停决定。若计划只写了上线日期、负责人和版本号,它更像日程提醒,不足以支持高风险发布。

一份可执行的计划至少要覆盖范围、依赖、风险、验证、窗口、沟通、回退和复盘。字段可以少,但决策信息不能缺。团队应能在发布前快速找到“谁负责、何时执行、怎么验证、异常怎么办”,而不是在会议中临时拼凑答案。

2. 效率要看全链路,不看单个速度

把发布时间压缩一小时,不一定代表效率提升。如果为了赶窗口而省略验证,随后多花两天排查故障,整体交付效率反而更低。因此,我更建议将效率拆成三层:计划是否可靠、发布是否顺畅、发布后是否稳定。

  • 计划质量:计划变更范围与实际发布范围的一致程度、依赖识别率、计划变更次数。
  • 执行效率:从发布准备就绪到完成验证的耗时、等待审批或资源的时间、发布窗口利用率。
  • 结果质量:变更失败率、回滚或热修次数、平均恢复时间、发布后缺陷和告警情况。

这几类指标必须一起观察。只盯按时上线率,团队容易通过缩小统计口径、推迟登记故障或把紧急修复排除在外来“优化”数字。效率不是更快地完成发布动作,而是在风险可控的条件下,用更少的等待和返工交付可验证的变化。

上线计划流程与规范:研发团队发布管理效率提升关键指标

3. 先建立最低可用规范,再逐步自动化

有些团队一开始就设计复杂审批矩阵、几十个必填字段和多层签字,结果是流程看起来严谨,实际信息却在聊天记录、文档和工单之间分散。我的建议是先用最小规范跑通一次发布,再根据真实故障和等待点增加控制项。

最低可用规范可以只有四类门槛:范围和责任人明确;关键验证有结果;高风险依赖有处理方案;异常处置路径经过确认。低风险、可独立回滚的变更可以走简化路径,涉及数据结构、权限、支付、核心接口或跨团队依赖的变更,则采用更严格的评审。

二、背景与真实场景:发布问题通常藏在交接和等待里

1. 一个常见的多团队发布场景

以下是我用于分析流程的匿名化情景案例,不对应某个真实客户。一个有多个研发小组的产品组织,计划在周四晚间发布一组功能:服务端接口、前端页面、数据库字段调整和一项运营配置。四项工作分别由不同人员维护,发布前各自都标注完成,但计划没有说明接口兼容窗口,也没有写清配置失败时如何恢复。

发布过程中,前端先部署后发现服务端返回字段尚未兼容;数据库调整完成后,测试环境数据与线上结构不一致;运营配置则因为审批人不在线,延迟了约半小时。团队最终完成了发布,但上线时间推迟,值守人员需要临时判断是否回退。表面上看是执行问题,根因却是依赖关系、验证条件和决策责任没有在计划中显式化。

如果把这类事件简单归咎于“沟通不够”,改进通常会变成多开一次会。更有效的做法是追问:计划中有没有依赖顺序?验证环境是否接近生产?审批是否属于上线前置条件?遇到字段不兼容时,谁可以决定继续或暂停?这些问题能把模糊的协作失误转成可修改的流程设计。

2. 发布链条中的时间,常被非执行工作吞掉

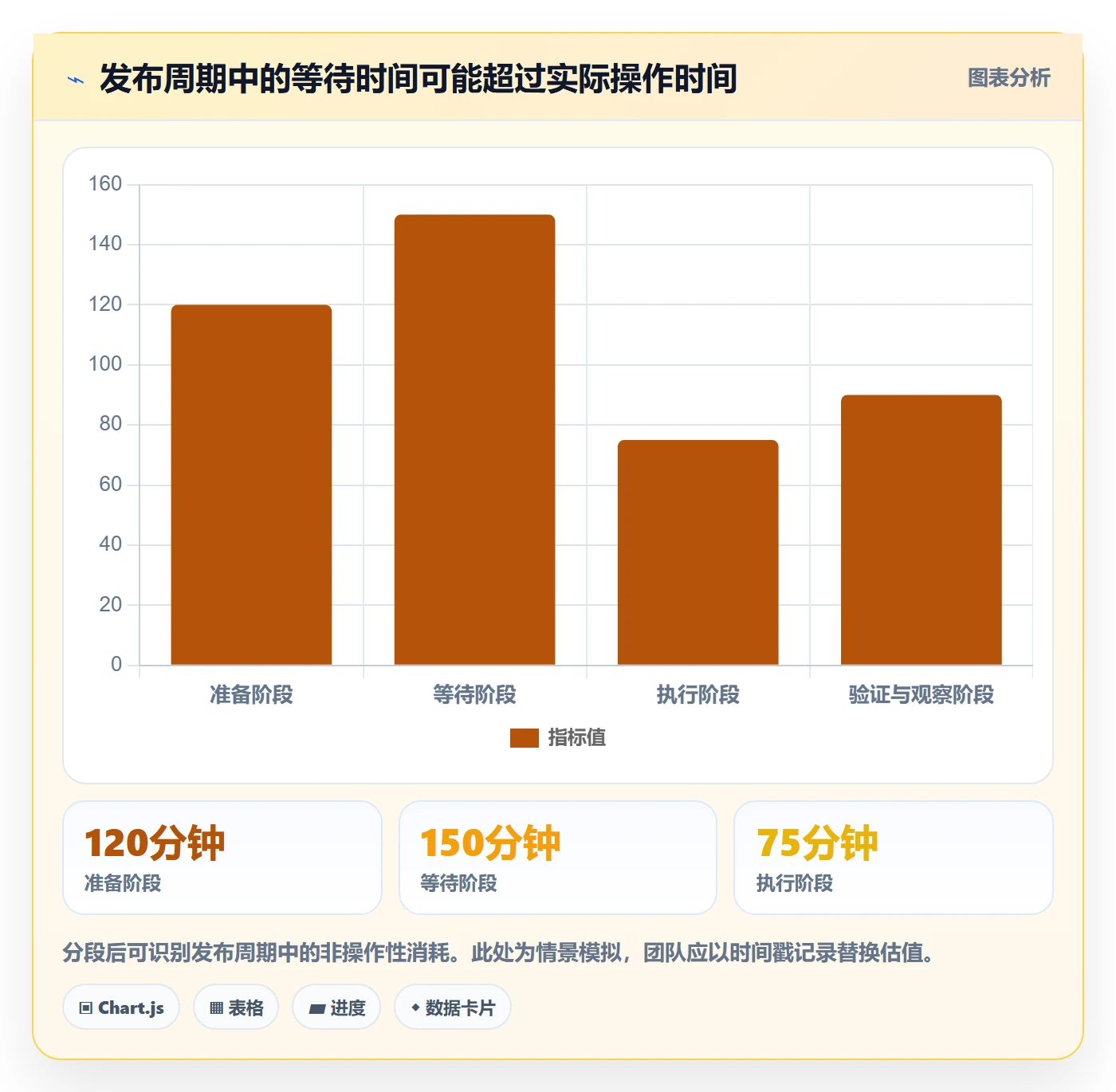

发布窗口内的实际操作时间,可能只占整个交付等待时间的一部分。等待环境、补充权限、确认依赖、找审批人、重新跑测试、同步业务人员,都会让发布流程变长。团队如果只记录“开始发布”和“发布结束”,就看不出时间究竟消耗在哪个环节。

因此,计划效率分析最好把时间拆成准备、等待、执行、验证和观察五段。阶段可以根据团队现状调整,但口径要稳定。例如,准备就绪可以定义为代码冻结、测试结果齐全、变更范围确认;观察结束则要说明观察时长和结束条件,而不能仅以“服务暂时正常”作为结论。

上线计划流程与规范:研发团队发布管理效率提升关键指标

3. 规模越大,越需要把“谁知道”变成“谁负责”

在小团队中,开发、测试和运维可能坐在一起,很多信息依靠口头同步就能传递。组织扩大后,单靠个人记忆和即时沟通会变得脆弱:参与人增多,系统依赖更复杂,人员轮班或跨时区协作也更常见。发布计划的作用,正是让关键信息不依赖某位同事恰好在线。

对中大型企业及百人以上组织而言,工具能帮助集中管理需求、缺陷、测试结果、发布任务和责任人,但工具本身不会自动形成治理能力。若团队没有统一状态定义,系统中再多字段也只是把混乱电子化。以 PingCode 这类项目管理平台为例,可将研发任务、测试和发布协作关联起来;实际效果仍取决于团队是否明确字段口径、权限边界和责任分工。

三、常见误区:表面规范可能制造新的风险

1. 把上线计划等同于发布日历

日历回答“什么时候做”,计划还必须回答“做什么、依赖谁、如何确认成功、失败如何处理”。只有日期和版本号的日历,能帮助协调窗口,却无法支持现场决策。发布当天一旦发生异常,团队仍需临时查找验证记录、负责人和回退方案。

日历可以作为计划的入口,但不应成为唯一载体。每个重要发布都应能追溯到变更清单、测试证据、影响范围、执行步骤和回退条件。对低风险的小变更,可以让这些信息以精简模板呈现;但不能因发布频率高,就把关键证据全部省略。

2. 把审批层级当成风险控制

多一个签字不等于多一层安全。审批人如果只看到“同意上线”按钮,却看不到变更影响、验证结果和异常预案,审批就容易退化成形式确认。真正有效的审批,是根据风险作出有依据的接受、补充或拒绝,而不是增加等待节点。

我更倾向于按风险分级配置评审,而不是所有变更一律走同一条长流程。对可快速回滚、影响范围有限的配置调整,检查项可以简化;对不可逆数据迁移、核心交易链路改动和跨系统变更,则要增加独立验证、业务确认和明确的停止条件。

3. 把“测试通过”当作发布成功

测试通过说明某些测试在特定环境和数据条件下满足预期,不代表生产环境一定安全。生产流量、权限、配置、依赖服务和数据规模都可能与测试环境不同。因此,测试结果是发布准入证据之一,不是风险归零的证明。

更实用的做法,是把验证拆成发布前与发布后两部分。发布前关注功能、兼容性和回退准备;发布后关注真实请求、错误率、关键业务转化、队列积压和资源指标。验证项应能说明“观察什么、阈值多少、观察多久、超限后怎么办”。

4. 用按时率奖励团队,诱发隐性延期

如果团队只因按时上线得到奖励,成员可能会在风险尚未排清时继续推进,或把实际发布改成“部分上线”以维持计划数字。按时率可用于观察承诺可靠性,但不适合单独衡量质量,更不应成为团队绩效的唯一目标。

我会把按时率与变更范围准确率、发布后缺陷、回滚情况和计划变更原因一起看。延期本身并非必然失败:如果是发现高风险问题后主动调整窗口,这可能是良好的风险判断。需要区分的是可预见的准备不足与基于新证据的理性暂停。

5. 把回滚方案写成一句“必要时回滚”

回滚不是一项抽象承诺,而是有技术前提和业务代价的操作。数据库结构变化可能不可逆;新旧版本可能无法共存;已发出的外部通知或已产生的交易也未必能撤销。如果计划只写“异常回滚”,现场人员并不知道回到哪个版本、是否需要恢复数据、由谁授权、预计耗时多久。

回退方案至少要说明触发条件、执行步骤、数据处理方式、责任人和验证标准。无法安全回滚的变更,应该提前设计向前修复方案、灰度策略或兼容窗口,而不是把“回滚”当成万能兜底。

四、专业判断逻辑:让计划信息服务于决策

1. 先判定发布风险,再决定流程深度

流程应随风险变化,而不应让所有变更承担同样的手续成本。我通常从影响范围、可逆性、依赖复杂度、数据风险和业务时效五个方面判断。每项可用低、中、高三级描述,重点不是算出一个看似精确的总分,而是让团队说明为什么某项变更需要更严格的控制。

判断维度 低风险信号 高风险信号 建议增加的控制
影响范围 少量用户或内部功能 核心业务、全量用户或多个系统 灰度、分批放量、业务确认
可逆性 可快速恢复到已知稳定版本 涉及不可逆数据变更或外部副作用 迁移演练、备份验证、向前修复预案
依赖复杂度 单服务、依赖稳定 跨团队、跨系统或版本兼容不确定 依赖矩阵、联合验证、顺序锁定
业务时效 可灵活调整发布窗口 受监管、合同或业务活动窗口约束 提前冻结、升级通道、明确替代窗口

这套判断不必机械地折算成总分。若可逆性为高风险,即使其他维度较低,也可能需要额外评审。反过来,某项变更涉及较多服务,但已有成熟灰度和自动恢复机制,流程不一定要无限加长。风险评审的目标是识别需要额外证据的地方,不是给每次发布贴一个分数。

2. 给每个关键步骤设置可验证的准入条件

“准备完成”“测试完成”这类状态过于宽泛,容易让不同角色对同一个词产生不同理解。更好的状态定义,是在进入下一阶段前能检查到明确证据。例如,测试完成可以要求测试范围、通过结果、未关闭缺陷和风险接受记录齐全。

  • 计划提交:变更范围、负责人、依赖关系、预期窗口已登记。
  • 发布评审:风险等级、验证证据、沟通对象和回退策略已确认。
  • 发布准入:阻断问题已关闭或经授权接受,环境及权限已就绪。
  • 执行完成:部署步骤和配置变更有记录,关键检查项结果可追溯。
  • 观察结束:约定的业务和技术指标处于可接受范围,异常均已分流。

准入条件不需要写成长篇制度。对于重复发布,可以用模板或自动化检查固化;对于高风险变更,则保留人工判断空间。自动化应减少重复确认,而不是在证据不足时让流程自动放行。

3. 指标口径先统一,再谈目标值

不同团队对“发布”“失败”“恢复”的定义可能完全不同。有人把一个版本算一次发布,有人按服务拆分;有人把回滚算失败,有人只统计重大故障。若口径不一致,跨团队对比只会制造争论。

正式设目标前,至少完成一个观察周期的基线采集。对发布频率高的团队,可以按月分析;低频、高风险发布则可按季度或滚动周期观察,并辅以单次事件复盘。指标名称、统计周期、排除项和数据来源都应写清楚。

指标 建议定义 容易出现的偏差 配套观察项
计划准确率 计划窗口内完成且范围符合约定的发布占比 把范围缩小后仍记为按时完成 范围变更次数、延期原因
变更失败率 导致回滚、紧急修复或重大服务处置的变更占比 漏记轻微但影响用户的故障 发布后缺陷、用户影响时长
平均恢复时间 从确认影响到服务恢复的平均耗时 起止时间记录不一致,均值受极端事件影响 中位数、最长恢复时间、恢复方式
发布等待时间 发布流程中非执行等待时间的合计 未记录等待开始与结束时间 审批等待、依赖等待、环境等待

当发布规模差异很大时,单看平均值会误导。一次涉及多个系统的高风险发布,和一次文案修正不应不加区分地放在同一比较中。可以按风险等级、系统类型或发布方式分组,或者同时报告中位数和分位数,以减少极端事件对判断的影响。

五、具体案例与数据观察:从一次模拟发布找出可改进的点

1. 情景案例:从临时协作改为按证据放行

假设一个研发组织每两周安排一次集中发布,参与团队包括产品、研发、测试、运维和业务代表。过去的做法是周一收集版本,周三开会确认,周四晚上执行。会议记录主要写版本范围和负责人,测试结果散落在不同任务中,回退步骤则由值守人员临场判断。

经过一次流程梳理,团队没有先增加审批层级,而是做了四件事:把需求和部署变更关联到同一发布批次;要求每个变更列出验证证据和影响范围;在计划阶段标注跨团队依赖及责任人;将发布后观察项和停止阈值写入执行清单。低风险补丁仍保留快速通道,高风险变更需提前演练。

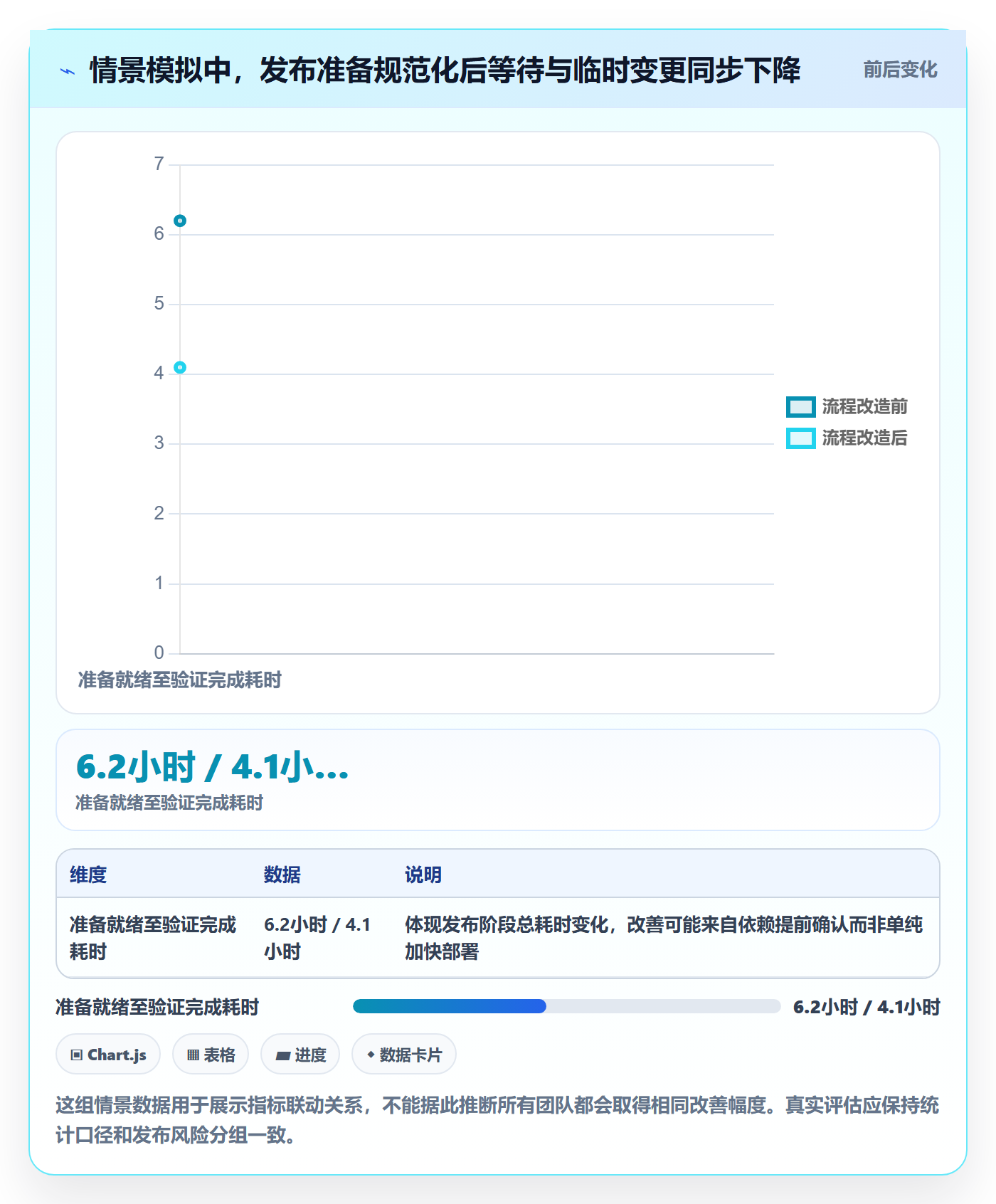

下面的数字是用于说明方法的情景模拟,不是某企业的真实经营数据,也不是行业基准。假设团队连续记录了改造前后各六次发布,并使用相同统计口径:准备就绪后到发布验证结束的耗时,发布窗口内临时变更次数,以及发布后触发回退或紧急修复的次数。

上线计划流程与规范:研发团队发布管理效率提升关键指标

2. 不把改善归功于单一工具或单次培训

在这个情景中,效率变化来自多个动作共同作用:发布范围提前收敛,依赖信息在计划阶段暴露,验证结果集中留存,异常责任人事先明确。若只引入一个新系统,却继续允许计划在发布当天临时变更,等待时间未必会下降。

项目管理平台可以承载变更、任务、缺陷、测试与发布信息的关联,也能通过字段和工作流提醒缺失项。以 PingCode 为例,中大型团队可以考虑用统一协作空间串联研发与发布过程;但选择任何平台前,都应先确认现有工具链、权限模型、数据迁移成本和跨团队使用习惯。工具价值应通过减少重复录入、缩短查找信息时间和提高状态可见性来验证,而不是通过功能清单判断。

3. 用过程数据找瓶颈,不用“感觉忙”做结论

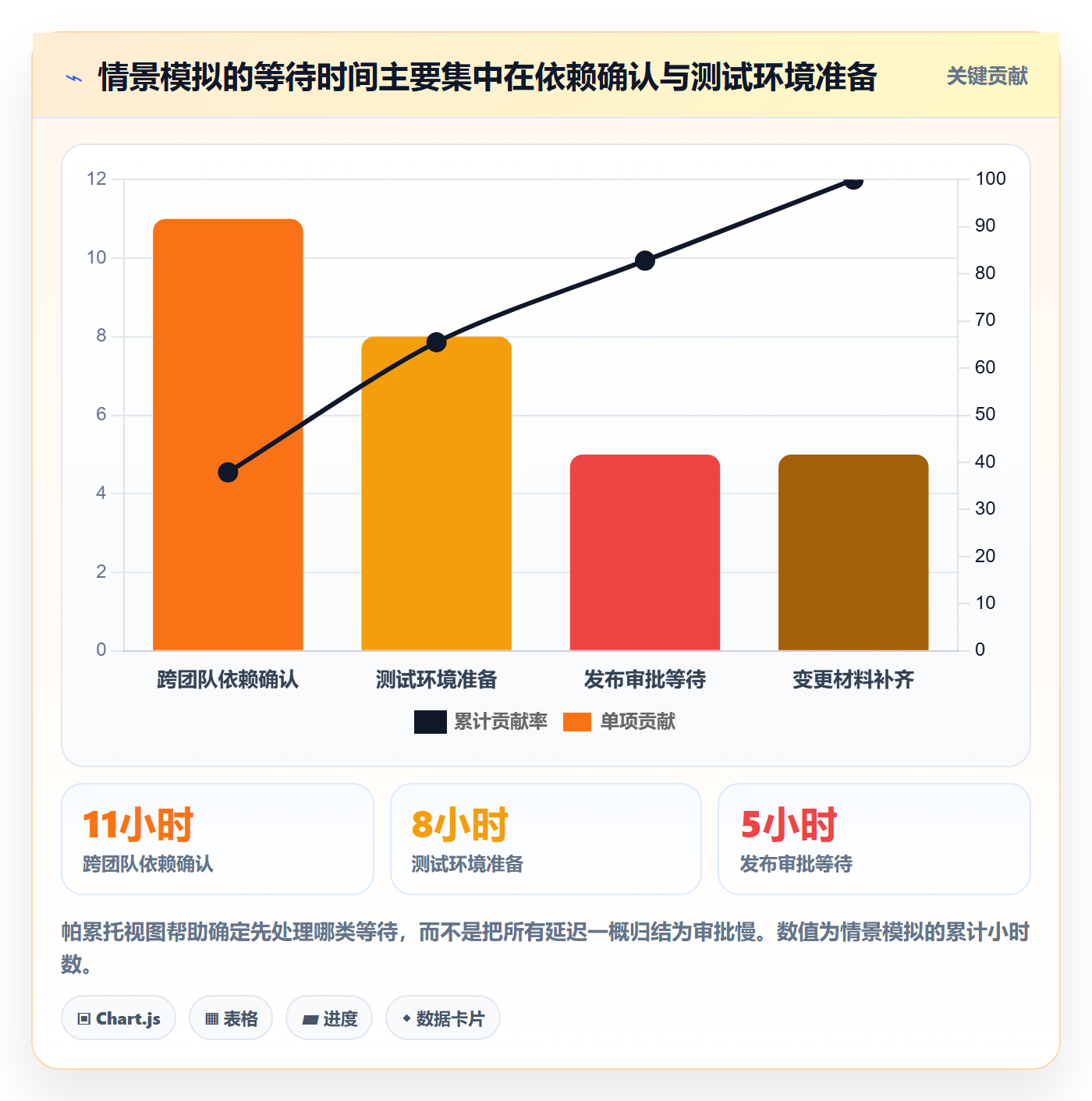

团队常说“发布总是卡在审批”,但实际等待可能发生在测试环境、数据准备或依赖团队响应。建议至少连续记录几次发布的阶段时间,并按原因分类。分类不需要一开始就很细,先区分审批、环境、依赖、测试返工和执行异常,通常已经足以指引下一步改进。

上线计划流程与规范:研发团队发布管理效率提升关键指标

4. 把成功发布的经验也纳入复盘

复盘不应只在故障后发生。一次顺利发布也可能依靠某位同事临时补位、提前发现隐患或手工执行隐含步骤。如果这些经验没有被记录,团队会把偶然成功误当成流程已经稳定。

成功复盘可以简短回答:哪些准备动作减少了现场判断;哪些检查发现了问题;哪些信息仍靠口头传递;下次是否能自动化或沉淀成模板。目的不是增加会议,而是把依赖个人经验的动作逐步转为可重复的团队能力。

六、可执行的上线计划流程:从需求冻结到观察结束

1. 收集变更并划清发布边界

发布计划首先要有明确边界。将本次上线涉及的功能、服务、配置、数据库变更、依赖升级和运营动作汇总到同一发布批次,并注明哪些内容不在范围内。明确“不包含什么”,能减少临近窗口时把未评估事项顺手塞进来的情况。

  1. 建立发布批次,记录版本、目标窗口、发起人和发布负责人。
  2. 关联需求、缺陷、代码变更、配置项和数据操作,避免只写一个笼统版本号。
  3. 标记跨服务依赖、前后端兼容关系、外部接口和业务操作顺序。
  4. 冻结后新增的内容必须说明原因、风险和批准人,不能静默并入。

范围冻结不是禁止变更,而是确保变更被看见。若紧急问题必须加入,应重新评估影响和验证,不宜只在聊天里得到一句“顺便带上”。

2. 进行风险分级与发布窗口评估

风险评估要结合影响面、可逆性和业务时段。相同的代码变更,在普通工作日与促销、结算或监管窗口,风险可能完全不同。安排窗口时还要核对值守人员、依赖系统维护、备份状态和用户通知,避免只考虑研发团队的空闲时间。

评审重点不是把所有风险写成“低、中、高”,而是把高风险项转成具体动作。例如,数据迁移是否演练;灰度比例怎样递增;哪个指标超限必须停止;谁能执行恢复;业务部门是否需要确认。无法给出动作的风险描述,仍然只是标签。

3. 准备验证证据和准入条件

验证应覆盖与本次变更相关的路径,而不是机械复制全量测试清单。每项关键变更都应关联测试结果、未解决缺陷、兼容性检查和必要的业务确认。对于依赖真实生产特征的风险,可以补充只读检查、影子流量或小流量验证,但要清楚说明技术边界。

  • 列出关键用户路径和需要观察的业务指标。
  • 确认测试环境、数据和生产配置差异是否影响结论。
  • 对未关闭缺陷标注影响、规避方式和接受责任人。
  • 为高风险操作设置停止条件,而不是只记录“关注一下”。

准入条件要能被检查。例如“核心下单链路测试通过,阻断级缺陷为零,已知中风险缺陷由业务负责人确认接受”,比“测试无问题”更可审计,也更有助于现场快速判断。

4. 排定执行顺序并确认责任边界

执行清单要按依赖顺序排列,而不是按部门或任务创建时间排序。每一步至少标明操作人、复核人、预期结果和失败后的下一步。对数据库迁移、流量切换、配置开关等高影响动作,双人复核和明确授权通常比笼统的“值守人员负责”更可靠。

团队还应事先指定发布负责人、技术决策人、业务联络人和记录人。小团队可以由同一人兼任多个角色,但每个角色的责任仍要说清楚。异常时由谁宣布暂停、由谁通知业务、由谁判断恢复,不能等故障发生后再临时推选。

5. 发布后验证并按条件结束观察

上线完成不应只以部署命令成功作为标志。发布负责人应核对服务健康、关键接口、错误率、资源利用、队列积压和业务结果,并在约定观察窗口内关注异常趋势。不同业务的观察时长不同,应由风险和流量周期决定,而不是固定套用某个小时数。

观察结束要有明确退出条件:关键指标稳定、用户影响已排查、未关闭告警有负责人和后续处理时间。若指标短时正常但业务低峰,不能直接推断高峰负载安全;若核心功能依赖批处理,也应等关键任务完成后再结束观察。

6. 复盘并更新计划模板

发布后复盘应围绕事实:计划与实际有哪些偏差,哪个环节出现等待或返工,风险是否被提前识别,验证是否覆盖真实问题,回退预案是否可执行。复盘结论要转成责任人和期限,避免停留在“加强沟通”“提高意识”这类无法验证的表达。

模板也应随复盘更新。若某项字段长期无人填写,先判断它是否真的支持决策;如果字段有价值但经常缺失,应考虑在计划提交时增加校验或关联已有系统信息。成熟流程不是字段越来越多,而是关键证据更容易获得。

七、不同团队的行动建议:先解决最痛的环节

1. 小团队或低发布频率团队

小团队不必照搬大型组织的审批矩阵。可以从一页式发布清单起步,保留范围、负责人、依赖、验证、回退和观察项六类信息。每次发布后记录实际耗时和偏差原因,连续积累几次,再决定是否需要更细的状态和自动化。

如果发布由少数人完成,应特别避免“大家都知道”的假设。成员请假、紧急轮班或外部协作时,口头知识可能立刻失效。将关键步骤写清楚,不是为了增加文档负担,而是让团队不依赖特定个人才能发布。

2. 百人以上或多团队协作组织

规模较大的组织,应优先统一发布对象、状态口径和风险分类,而不是先统一所有团队的开发方法。不同产品线可以保留自己的测试和部署实践,但“什么算发布”“失败如何统计”“谁能接受风险”等核心定义需要一致,否则管理层看到的指标无法横向解释。

在工具层面,适合评估能否把研发任务、测试证据、缺陷、变更和发布窗口关联起来。使用 PingCode 等平台时,建议先选一个发布频率稳定、协作链条较完整的团队试点,验证字段维护成本、信息可追溯性和跨团队通知效果,再逐步推广。不要一次性把所有团队迁入复杂流程,却没有设置清晰的收益指标。

3. 高合规或高风险业务团队

受监管或涉及资金、隐私、关键基础设施的团队,需要更强的证据链和职责隔离。计划中应保留变更审批依据、测试记录、风险接受、执行日志、访问权限和事后复核信息。审批者与执行者是否需要分离,应依据组织制度和风险要求确定,不能用一般互联网团队的简化流程替代合规要求。

同时,合规不等于重复录入。应尽可能从已有系统生成审计证据,避免同一信息被复制到多个表格后产生版本冲突。若人工签核是硬性要求,可以把签核嵌入现有工作流,并确保审批对象包含足够上下文。

4. 高频发布或持续交付团队

高频发布的团队,重点是减少单次发布的批量风险和人工等待。通过小批量变更、自动化测试、灰度、功能开关和快速恢复机制,可以降低一次发布失败的影响范围。但自动化不是取消治理:关键检查仍需明确阈值,自动停止和人工接管路径也要经过验证。

如果每次发布都需要长时间集体审批,团队可能应调整风险分级和自动化准入,而不是无限增加值班人手。反过来,如果频繁发布却没有可靠的监控和回退能力,提升发布频率只会更快地重复暴露风险。

八、不同情况下的取舍:更快、更稳与更省之间没有免费选项

1. 追求速度时,优先削减等待而非验证

压缩发布周期时,先排查重复审批、信息重复录入、环境排队和责任人响应延迟。验证步骤如果能自动化,就把人工注意力转移到例外和高风险判断上;如果验证尚不能自动化,不建议为了赶窗口直接删除。

速度提升的合理证据,是等待时间下降且故障率、恢复时间没有恶化。若发布更快但回滚明显增多,说明团队可能只是把准备工作推迟到生产环境,而不是消除了浪费。

2. 追求稳定时,避免把风险控制变成无限加码

加审批、加会议、加检查项都可能降低某类遗漏,却也会增加等待和责任稀释。每增加一道控制,都应说明它针对什么风险、由什么证据触发、多久复核一次。如果长期没有发现对应问题,也没有明显降低事故后果,就要重新评估该控制是否仍然有效。

稳定性来自合适的防护组合:变更规模可控、验证足够、监控可见、恢复可行、责任清楚。只加强发布前审批,而不改善故障检测和恢复能力,往往会把风险留到生产环境中。

3. 追求标准化时,保留必要的业务差异

统一模板有助于跨团队沟通,但不同系统的风险和发布节奏不同。标准化应统一核心字段和决策边界,把可变部分留给产品线配置。若强行规定所有团队使用同样的观察时长、评审人数和窗口规则,流程会出现大量例外,最终反而失去统一性。

适合统一的通常是信息口径、最小准入条件、指标定义和审计要求;适合按团队调整的通常是执行顺序、自动化程度、值守安排和风险阈值。先分清这两类,能减少“标准化就是所有人做得一模一样”的误解。

4. 选择工具时,比较总成本而不是功能数量

工具选型应把配置、迁移、培训、权限维护和长期运营成本纳入评估。能否关联现有需求、缺陷、测试与代码变更,是否支持按风险配置流程,能否导出审计记录,是否减少手工汇总,往往比功能列表更有决策价值。

建议先用真实发布流程做小范围验证:选取一个常规版本和一个高风险版本,观察使用者是否能快速找到信息、执行负责人是否少做重复记录、管理者是否能按统一口径查看状态。若试点只能靠专人维护才能保持完整,说明流程或系统设计仍需调整。

九、结尾:把每次上线变成可复用的组织能力

1. 下一步从一组真实数据开始

上线计划的改进,不必从制定厚重制度开始。下一次发布前,选一组真实变更,记录计划范围、责任人、依赖、验证结果、等待时间、执行时间和发布后问题。发布结束后,用事实判断最值得改的一个环节,而不是一次性推动所有团队重做流程。

如果团队现在只能先做一件事,我建议先把“发布成功”的定义与“发布失败”的统计口径写清楚,再建立一份包含验证和回退条件的计划模板。接下来连续观察数次发布,把等待与返工拆开,确定自动化、风险分级或责任调整的优先级。

2. 最重要的判断:流程应减少临场猜测

成熟的发布管理,不是让每次上线都没有意外,而是让团队更早看到风险,在现场有证据可查,在需要止损时知道谁能决定。计划表是否漂亮并不重要,关键是它能不能减少临时找人、重复确认和依赖个人记忆。

研发团队提升上线效率的关键,不是把发布压缩到更短,而是让等待有归属、风险有证据、失败有恢复路径、改进有数据验证。从下一次发布开始,记录一条真实的等待原因和一条计划偏差;当这些信息持续积累,团队才能知道应该加速哪一步、保留哪一道防线,以及哪些流程只是增加了形式成本。

常见问题解答(FAQ)

1. 上线计划流程应该包含哪些环节?

我们团队以前把上线计划当成一张发布日期清单,临近发布才发现测试、数据迁移和业务确认都没排进去。我想知道,一个能真正降低临时变更和漏项风险的流程,至少要覆盖哪些环节?

建议按“准入评估,范围冻结,依赖确认,测试验收,发布执行,上线验证,复盘”设计流程。每个环节都要有明确的负责人、完成条件和证据:例如,准入评估确认版本范围与风险等级;依赖确认覆盖接口、配置、数据迁移及外部协作;验收阶段记录测试结果和未关闭缺陷;上线验证则检查关键业务链路与监控告警。

不要只设一个“发布完成”状态,否则团队很难判断卡点究竟在测试、审批还是执行。若团队发布频繁,可以把低风险常规发布简化为轻量流程,但回滚方案、责任人和验证项不应省略。

2. 如何判断一次上线计划已经具备发布条件?

我经常遇到代码已经合并、排期也到了,但测试还有少量问题,业务方也没有明确确认的情况。大家都说“应该能上”,我不确定应该用哪些客观条件决定继续发布,还是延期更稳妥?

把“感觉准备好了”改成可核验的发布门槛。至少检查:计划内需求和变更是否已锁定;阻断级缺陷是否清零,遗留问题是否有业务负责人接受风险;关键用例通过率是否达到团队约定阈值;监控、告警和回滚步骤是否经过检查;业务验收人与值守人员是否到位。

阈值要按系统风险设定,而不是照抄统一数字:例如,支付、订单等核心链路可以要求关键用例全部通过,低风险内部功能则可接受少量非阻断问题,但必须记录影响范围和处置人。任何一项关键条件没有证据,都应视为未满足,而不是靠口头承诺放行。

3. 研发团队用哪些指标衡量发布管理效率?

我看到有团队把发布次数当作效率指标,但次数增加后,返工和线上故障也跟着变多。我们想用数据改进流程,又担心只追求速度会鼓励冒险,应该同时看哪些指标?

不要用单一的发布次数评价效率,建议把速度、稳定性和计划质量放在一起看。可跟踪从计划批准到上线的周期、按期发布率、发布后缺陷率、回滚或紧急修复比例,以及上线验证完成率。

比如某团队连续四周按期率从 70% 升到 90%,但回滚比例也从 2% 升到 8%,这并不能说明管理效率提升,更可能是准入或测试环节被压缩。指标需统一口径:明确“按期”的基准日期、缺陷统计窗口和回滚定义,并按服务或风险等级分层比较。先建立四到八周基线,再设改进目标,避免拿不同口径的数据互相排名。

4. 上线计划临时变更或发布失败时,流程应该怎么处理?

我们有时会在发布前一天插入紧急需求,也碰到过上线后发现异常,只能临时回滚。过去通常靠群里通知,事后很难还原谁批准了变更、为什么没有提前发现,我想建立一套既不拖慢紧急响应又能追责改进的做法。

临时变更应走明确的例外通道,而不是直接覆盖原计划:记录变更原因、影响范围、风险评估、批准人、测试范围和回滚条件,并同步受影响的团队。紧急发布可以缩短审批链,但不应取消关键安全检查;若无法完成完整验证,应由明确的业务与技术责任人共同接受风险。

发布失败时,优先按预先写好的停止或回滚条件行动,恢复后再整理时间线,包括告警出现时间、决策时间、执行动作及影响范围。复盘重点是流程和系统为何未能及时发现或控制问题,不是简单寻找个人过失;将改进项指定负责人和截止日期,下一次发布前检查是否完成。

核心关键词

读者评论

夏
夏书瑶

我们之前只记部署开始和结束时间,复盘时总说不清卡在哪。把审批、环境等待单独记下来后,才发现不少时间耗在等依赖团队回复。记录口径统一确实比先定目标值更重要。

杜
杜书瑶

数据库变更的回退方案最容易写得含糊。即使有备份,也得确认恢复耗时和数据一致性,否则现场未必敢执行。文中提到不可逆变更要考虑向前修复,这点比笼统写“必要时回滚”实用。

邓
邓宇轩

风险分级有帮助,但低风险也不等于可以不留记录。我们遇到过小配置调整影响范围判断失误,后来至少保留负责人、验证项和观察时长,流程没复杂多少,追查时方便不少。

文章包含AI辅助创作:上线计划流程与规范:研发团队发布管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/599438

赞 (0)
飞飞飞飞
发布最佳实践:研发团队发布管理效率提升,常见问题
上一篇 34分钟前
发布管理如何做好上线?研发团队效率提升与操作步骤
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
