发布审批最常见的失控,不是审批人太少,而是所有人都在“审批”,却没人对“能不能安全发布”作最终判断:产品经理确认需求,研发说已合并,测试说用例通过,运营已经写好公告,临近上线才发现数据迁移没有演练、回滚方案没有负责人。发布审批流程与规范的价值,不在于多一道签字,而在于让风险在发布之前可见、可衡量、可处置,并让每个角色知道自己对什么负责。本文将从发布门槛、协同节点、关键指标和例外处置展开,提供一套可按团队规模调整的操作框架。

一、先讲核心结论:发布审批不是签字流程,而是风险决策机制

1. 审批要回答三个问题

我判断一套发布流程是否有效,通常不先看审批表有几栏,而是看它能否回答三个问题:本次变更影响什么,当前证据是否足以支持上线,发生问题时谁有权暂停或回滚。若审批记录只有“同意发布”,没有风险范围、验证结果和处置安排,签字只是留痕,不是控制。

发布管理的核心对象也不是一张工单,而是一次有边界的变更。版本、功能开关、数据脚本、配置调整、灰度策略、客户端发版,即使它们通过不同系统交付,也可能共同影响同一用户路径。审批应围绕“这次改变了什么、风险由谁承担、如何验证结果”组织,而不是围绕部门提交了多少表单组织。

我的核心判断是:审批通过不等于发布安全,审批通过意味着现有证据足以接受剩余风险。安全不是零风险;审批的作用,是确保剩余风险被明确、被授权,并且有可执行的监测和止损措施。

2. 用证据分级,而不是用签字数量分级

可以将发布证据分成四类:需求与影响范围、质量验证、运行准备、业务观察。低风险改动可能只需确认影响范围和基础测试;高风险改动则需要补充容量验证、数据校验、灰度计划、回滚演练和业务指标监控。审批参与者应随风险变化,不应因为流程模板固定,就让每个小改动都走同一条长链路。

一个实用的审批原则是:谁提供证据,谁对证据的真实性负责;谁接受风险,谁拥有相应的决策权。产品经理通常负责目标、用户影响和验收边界;研发负责人负责实现范围、部署依赖及回退可行性;测试负责人负责质量证据与已知缺陷;运维或平台负责人负责运行窗口、监控和容量;业务负责人在涉及关键经营活动时接受业务风险。

决策内容 主要责任角色 审批需要看到的证据
为什么发布、影响谁 产品经理或需求负责人 目标、用户范围、验收标准、功能开关范围
实现是否完整 研发负责人 变更清单、依赖项、部署顺序、数据脚本及回退方式
质量是否达标 测试负责人 测试范围、通过率、未关闭缺陷、覆盖的关键路径
运行是否就绪 运维或平台负责人 监控、告警、容量评估、发布窗口、回滚操作人
业务风险是否可接受 业务负责人或发布授权人 风险等级、灰度范围、止损阈值、应急联系人

3. 流程长短应由风险决定

我不建议把“审批节点越多越稳妥”作为流程设计原则。每增加一个审批人,团队都要承担等待、信息转述和责任模糊的成本;如果新增节点不能识别一种独立风险,或者没有明确否决权,它更像队列而不是控制点。

可以先按影响范围、可逆性、数据敏感度、业务时点和故障影响面做分级。低风险变更走自动检查加责任人确认;中风险变更增加测试和运行准备确认;高风险变更才要求跨职能评审、分阶段放量和明确的停止条件。下表中的门槛是设计参考,不是适用于所有组织的行业标准。

风险级别 常见变更 建议审批方式 最低控制重点
低 文案修订、无逻辑影响的界面调整 责任人确认,自动化检查 变更范围、基础回归、快速撤回
中 常规功能迭代、非关键接口调整 产品、研发、测试协同确认 验收结果、兼容性、监控和回退责任人
高 核心链路、权限、账务、重要数据迁移 跨职能评审,分阶段授权 演练、灰度、业务阈值、止损和升级机制

发布审批流程与规范:产品经理发布管理协同管理关键指标

二、背景与真实场景:发布协同为什么会在最后一公里失灵

1. 交付完成与可发布之间隔着多个条件

不少团队把“开发完成”当成发布审批的起点,实际却把它误当成“可以上线”的同义词。开发完成可能只说明代码已提交,测试通过可能只覆盖了预设环境;生产环境中的配置、权限、数据量、上下游依赖和流量结构,仍可能让结果不同。

产品经理往往最接近需求目标,却不一定掌握所有运行风险。研发最了解改动细节,却未必能判断业务高峰期的影响;测试掌握质量证据,却可能拿不到生产数据迁移的最终执行计划。发布协同的难点因此不是让每个人都看同一张状态表,而是保证关键事实在决策时汇合。

发布前的“最后一公里”常见断点有四种:变更范围与版本不一致;测试结论没有对应具体构建版本;部署步骤依赖口头约定;发现异常后,不清楚由谁决定暂停、回滚或继续观察。任何一个断点都可能让审批记录看似完整,却无法指导实际操作。

2. 产品经理需要从需求负责人转为发布协调者

产品经理不应该替研发承诺技术风险,也不应替测试宣布质量合格。更合适的角色是发布协调者:把需求目标转换成可验收条件,确保每个风险有责任人和证据,协调业务窗口与发布节奏,并推动相关角色在截止时间前作出明确判断。

这并不意味着产品经理对所有问题负全责,而是要求其对“决策信息是否齐全”负责。比如,一个新功能依赖服务端接口、客户端版本和运营配置,产品经理需要确认用户看到功能的条件、功能失败时的用户体验、灰度对象和成功指标。实现和运行细节仍由对应专业负责人签署。

当团队把产品经理定位成“催审批的人”,协同通常停留在催状态;当产品经理维护的是变更边界、决策证据与异常路径,审批才有机会变成真正的发布管理。

3. 一个发布窗口里的典型冲突

以下是一个经过抽象的项目复盘情景,不代表某家企业的实测统计:B2B产品团队准备在周四晚间发布新版权限配置。产品侧已完成需求验收,测试侧报告主流程通过;但上线前一天,实施顾问提出,部分客户的历史角色配置与新规则不兼容。研发认为可以靠脚本修正,运维担心夜间批量操作无法及时回退,业务团队则希望赶在客户培训前上线。

如果审批流程只检查“测试通过”和“发布负责人签字”,团队很可能把争议留到发布当晚。更有效的处理方式是把冲突拆成可判断的问题:哪些客户受影响,配置差异能否自动识别,修正脚本是否在代表性数据上演练,问题出现后能否按客户范围撤回,培训安排是否允许延后部分客户启用。

在这个情景里,决定延期与否的关键不是“谁声音最大”,而是风险是否可被圈定、发现和止损。只要影响范围未确认、修正路径未验证,按计划上线就不是勇敢,而是在用客户现场验证团队尚未完成的工作。

4. 发布节奏、业务窗口和风险窗口必须同时看

发布窗口不是简单挑一个“晚上人少”的时段。夜间可能用户流量较低,但能处理问题的专业人员也更少;工作日白天有支持力量,但对客户和业务的即时影响可能更大;财务结算、营销活动、季度关账等时点,还可能让某个看似小的改动具有更高风险。

我会把窗口判断拆成三项:业务是否能承受变更,团队是否有人能够观察和处置,出现问题后是否有足够时间恢复。若三项中任何一项没有明确答案,延后通常比压缩验证更便宜。发布时机是风险变量,不是日历上的空白。

三、常见误区:流程看起来严格,控制却不一定有效

1. 把“审批人数多”当作“风险控制强”

审批链长并不自动代表安全。若五个人确认的都是同一份简短状态,新增的只是重复确认;若没人检查灰度比例、脚本回退和监控阈值,真正关键的风险仍然空缺。

评估审批节点时,我建议逐项问:这个角色能识别哪类其他人看不到的风险?他需要什么证据?发现问题时能否阻止发布?若不能明确回答,节点可能需要合并、转为知会,或改造成自动检查。

职责分离有价值,但必须对应可区分的判断责任。可以由产品确认用户影响,测试确认验证结果,运维确认运行准备,发布授权人综合接受风险;不必把每个知会者都纳入逐级批准链。

2. 把“测试通过”当成“发布安全”

测试通过只说明在已执行的测试范围与环境中,结果满足既定标准。它不能单独证明生产数据兼容、部署顺序正确、监控告警可用,也不能证明发生故障时回退操作不会进一步破坏数据。

因此,审批记录最好写清楚测试对象和边界,例如构建版本、环境、关键路径、未覆盖场景、缺陷状态。笼统的“测试通过”不具备复核价值;“针对版本 X 完成登录、权限变更、审批流回归,已知缺陷 Y 不影响目标用户,数据迁移尚未演练”则能够支持判断。

质量结论必须可追溯到本次发布对象。如果测试报告对应的是旧构建,而上线包已经变更,即便差异只是依赖升级,也应确认是否需要补测,不能沿用旧结论。

3. 把“回滚方案”写成一句话

“必要时回滚”不是回滚方案。真实的回滚至少要说明触发条件、执行人、操作步骤、预计耗时、数据兼容性和回滚后的验证方式。对于不可逆的数据变更,所谓回滚可能不是恢复旧版本,而是通过补偿脚本、功能关闭或分批修复控制损害。

我尤其关注版本回退与数据回退是否被混为一谈。代码可以切回旧版本,数据结构却可能已经改变;旧版本如果无法读取新数据,回滚操作反而会扩大故障。涉及数据迁移时,审批材料应明确采用向前修复、双写兼容、快照恢复还是其他策略。

4. 用一次性通过率掩盖延期和线上故障

如果团队只追求审批一次通过率,可能会把门槛降低,或者鼓励提交者少披露风险;如果只追求按期发布率,则可能把缺陷与验证不足推给线上。单个指标会诱发局部优化,必须和质量、效率、稳定性一起看。

例如,一次性通过率提升,不一定说明协作改善了,也可能是审批人不再认真提出问题;发布周期缩短,也可能以更高回滚率为代价。要观察指标之间的联动,尤其要区分“流程速度变快”和“风险发现前移”。后者通常会增加发布前的阻断或延期,却可能降低线上事故成本。

5. 把模板填满当作准备充分

模板的作用是减少遗漏,不是制造材料。字段再完整,如果内容复制上次发布、风险描述没有具体对象、负责人写成一个部门名称,审批仍缺少行动价值。发布材料应围绕此次变化生成,重要字段尽量指向可核验的记录或操作步骤。

我建议优先保留能改变决策的字段:变更摘要、影响范围、版本标识、测试证据、已知风险、发布步骤、监控指标、止损阈值、责任人和回退路径。非关键的说明可以放到附件;不要让审批者在大量重复信息里寻找真正的风险。

四、专业判断逻辑:让风险等级决定流程,而不是让流程制造风险等级

1. 先确定影响面、可逆性与暴露速度

风险评估不必一开始就设计复杂评分模型。对多数产品团队来说,三个维度已能筛出大部分需要升级审查的变更:影响面有多大,可逆性有多强,问题暴露后扩散有多快。

影响面包括用户数、关键业务链路、数据类别和上下游服务;可逆性关注是否能关闭功能、撤回代码、恢复数据或仅修复前向问题;暴露速度则关注变更是否一次性影响全部用户,或可以分批验证、逐步放量。

可以将每项按低、中、高进行定性判断,触发高风险条件时直接升级,而不必依赖总分平均。例如,用户范围暂时不大,但涉及无法恢复的账务数据,也应作为高风险处理。平均分可能把一个不可接受的致命风险“冲淡”。

判断维度 低风险信号 需要加强审查的信号 建议证据
影响面 单一内部角色或少量测试用户 核心客户、关键链路或多个业务线 用户分组、依赖清单、受影响流程
可逆性 可关闭开关或直接撤回 数据写入不可逆,版本回退不兼容 回退演练、备份或补偿方案
暴露速度 小比例灰度并可暂停 一次性全量、无法快速识别异常 放量计划、阈值、监控责任人
业务时点 非关键周期,支持团队在岗 结算、活动、关账或人员不可用 窗口确认、值守安排、延期预案

2. 把风险评分作为分流器,不作为自动裁决器

团队可以用简易风险分数协助分流,但不应让分数代替专业判断。一个可操作的示例是:对影响范围、可逆性、数据敏感度、依赖复杂度和业务时点分别打 1 至 3 分,总分用于触发评审深度;任何一个维度达到最高等级,都允许越级进入高风险审批。

这套分值是流程设计示例,不是统计学意义上的风险概率。评分的目的,是让相似变更得到相近的审查强度,并帮助团队解释为什么这次需要额外验证。项目复盘后,应根据实际事故与拦截问题修订判定条件,不能把打分表视为永不变化的标准答案。

如果评分结果经常和团队判断冲突,先别急着培训大家“按表办事”。冲突可能说明某个维度定义含混、评分权重不合理,或者评分没覆盖组织特有的风险,比如客户定制、监管约束、外部供应商依赖。

3. 关键证据要能形成闭环

审批证据不是资料仓库。每项证据都应对应一个风险问题和一个决策动作:测试报告说明验证了哪些路径;监控方案说明上线后如何发现退化;回退步骤说明怎样停止损害;灰度计划说明如何逐步扩大暴露范围。

可以用“风险,证据,责任人,阈值,动作”五列检查发布准备。例如,风险是新权限规则误拒绝合法用户;证据是代表性角色组合的回归结果;责任人是测试负责人;观察阈值是授权失败率超过约定基线;动作是暂停放量并关闭功能开关。阈值必须结合产品基线设定,不应随手套用统一百分比。

一个容易遗漏的细节是“没有异常如何判断”。如果发布后只写“观察一小时”,却没有观察对象、采样范围和结束条件,值守人员只能凭感觉宣布稳定。建议明确观察指标、对照基线、统计窗口和责任人,并记录最终结论。

4. 分离“发布授权”与“执行操作”

在一些团队里,审批人同时负责部署、监控和决定是否继续,这会导致注意力冲突:操作人员忙着执行步骤,很难同时保持全局观察。高风险发布应尽量区分发布指挥、操作执行和业务观察三类职责;小团队可以一人承担多个职责,但应在发布前明确切换时点和备份人。

发布授权人不一定是最高职级的人,而应是组织授予权限、能够综合判断剩余风险的人。其职责不是重复阅读每份测试细节,而是确认关键门槛满足、例外获得批准、异常时有清晰的停发或回退权限。

发布中临时追加的变更要重新评估。若发布包、数据库脚本、配置或目标用户范围发生实质变化,之前审批的证据可能失效。判断标准不是“改动看起来小不小”,而是它是否改变了受影响对象、运行路径、验证结论或恢复能力。

5. 例外必须有到期时间和补偿控制

现实中确实会遇到验证无法按常规完成的情况,例如紧急安全修复、服务故障处置或业务规则变更窗口临近。例外不应被包装成“先上再说”,而应记录原因、未满足项、风险接受人、补偿控制和补齐期限。

可接受的例外通常有明确边界:只放给特定客户或比例;使用功能开关降低暴露;安排具备处置能力的值守;设定自动停止条件;约定在限定时间内完成补测或复盘。无法界定影响范围、没人接受风险或没有止损路径时,不应仅凭紧急程度跳过关键控制。

五、具体案例与数据观察:指标要看见协同成本,也看见风险后果

1. 先说明数据性质,避免把示例当成行业事实

发布流程指标很少能脱离产品形态直接横向比较。SaaS服务的部署频率、企业软件的客户升级节奏、移动客户端的审核周期各不相同;团队人数、自动化程度和变更规模也会显著影响结果。本文不引用没有明确口径的“行业平均发布成功率”,下方数值均为情景模拟数据,用于说明指标如何相互解释,不代表真实企业样本或普遍基准。

可以设想一个 100 人以上的中大型产品组织,研发、测试、产品、运维和客户交付共同参与发布。团队原先用聊天记录传递状态,审批平均等待较长,版本与测试结论偶有错配。改造后,发布申请关联构建版本、测试记录、部署计划和灰度对象,并按风险等级分流。观察重点不是“表单填得更快”,而是信息是否前置、卡点是否定位、线上损失是否下降。

2. 用一组模拟观察看流程改造的代价与收益

下表给出一个为期两个季度的情景模拟。对照期与改造期采用相同团队口径,假设每月发布批次保持在相近区间;实际分析时,应进一步剔除重大版本、业务旺季和组织调整的影响。指标变化不能直接归因于流程工具或审批制度,需结合发布规模、自动化覆盖和故障级别复核。

指标 改造前模拟观察 改造后模拟观察 管理含义

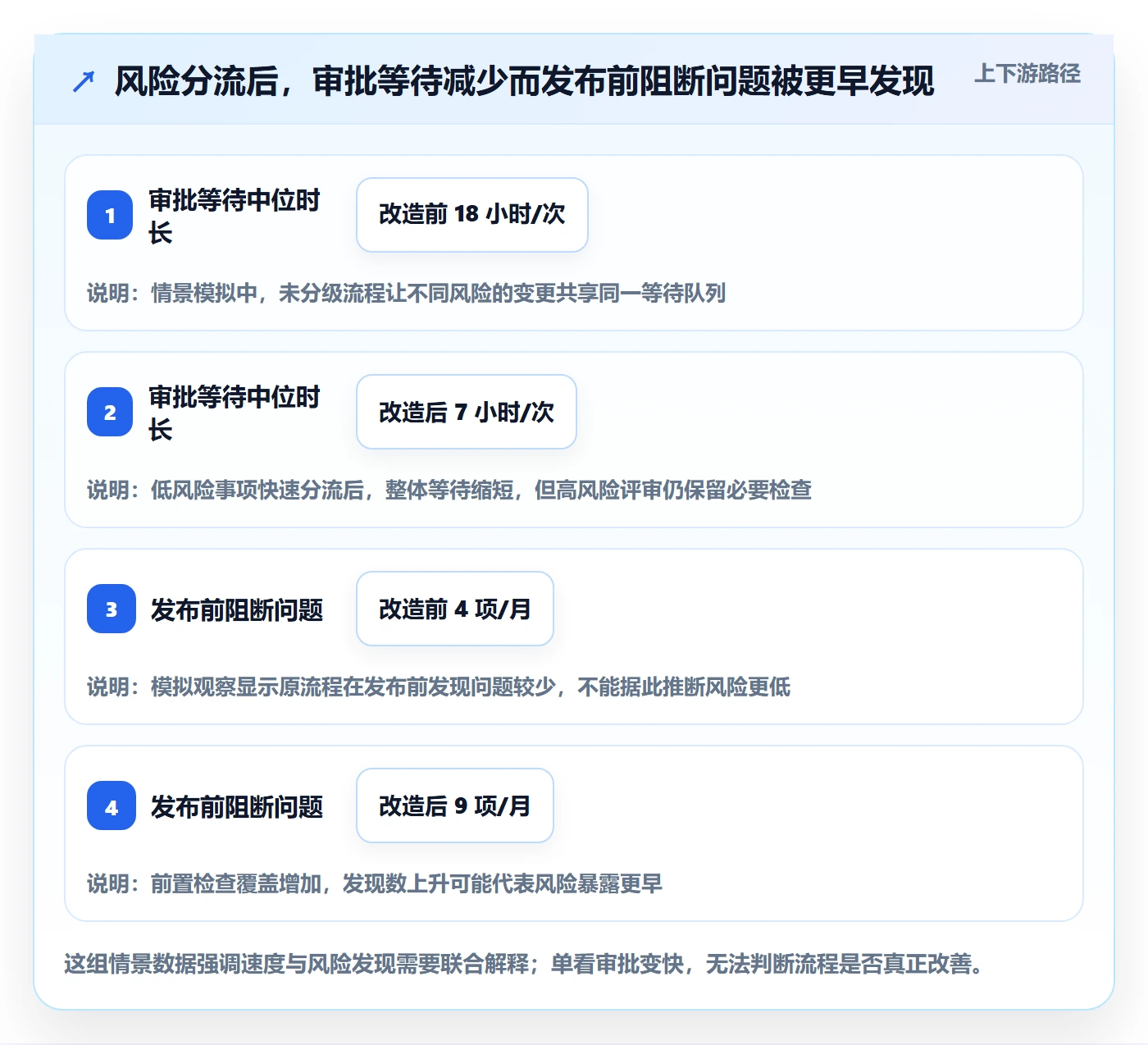

审批等待中位时长 18 小时/次 7 小时/次 风险分流与责任人明确后,低风险变更少排队
发布前发现的阻断问题 每月 4 项 每月 9 项 前置发现增加,不能简单解释为质量变差
发布后紧急回退 每月 3 次 每月 1 次 需同时核对故障严重度与受影响用户数
发布材料补充次数 每次平均 2.8 次 每次平均 1.2 次 结构化证据减少来回追问,但不说明审批本身更严格
高风险发布前演练覆盖率 约 45% 约 85% 体现关键风险控制覆盖,不宜用总体发布量替代

发布审批流程与规范:产品经理发布管理协同管理关键指标

3. 发布前拦截增加,不必然是坏消息

如果改造后发布前阻断问题从每月 4 项升到 9 项,团队可能第一反应是质量退步。实际要追问这些问题原本会在哪里出现:如果此前没有被发现,而是变成客户工单、紧急回退或数据修复,那么更早发现是控制能力提升;如果增加的只是格式问题和重复提醒,则可能是流程噪声。

因此,拦截问题要按严重度分类,并统计从发现到关闭的时间。高影响问题在发布前发现,说明门槛有效;低影响问题反复出现,说明质量源头或自动化检查不足。没有分类的“拦截数量”很容易让团队误判流程成效。

我还会记录每次延期的原因:需求范围变化、缺陷未关闭、证据缺失、资源冲突、环境故障或审批排队。不同原因对应不同改进动作。若主要是证据缺失,应改善提交规范;若主要是等待,应重新设计授权与排班;若主要是临时变更,则要治理需求冻结和版本边界。

4. 指标应该形成组合,而不是孤立追逐

发布管理至少需要同时观察效率、质量、风险暴露和协同成本。效率关注从材料齐备到决策的时间;质量关注发布后缺陷与用户影响;风险暴露关注灰度过程、暂停和回退;协同成本关注补充材料、等待原因和跨团队响应。

下列指标适合先建立口径,再根据业务基线设目标。不要一上来给所有团队设同一条红线。例如,回滚率在频繁小步发布的团队中,可能与大版本集中发布的组织有不同含义;更应关注回滚原因、影响范围和恢复时间。

指标 建议定义 主要用于判断 常见误读
审批等待中位时长 从材料齐备到最终授权的中位时间 决策是否被排队拖慢 把材料不齐的等待也归到审批人
发布前阻断问题率 发布前识别的阻断问题数除以发布批次 风险是否前移发现 问题越少就认为流程越好
变更失败率 造成服务降级、回退或紧急修复的变更数占比 变更质量与运行稳定性 不区分变更规模与影响级别
回退或恢复耗时 从确认采取恢复动作到服务恢复的时间 止损能力是否可用 只记录执行耗时,不记录发现延迟
高风险演练覆盖率 完成约定恢复演练的高风险发布占比 高风险方案是否经过验证 把文档存在当成演练完成
发布后问题归因完成率 在规定周期内完成分类与责任改进的问题占比 组织是否从异常中学习 以追责代替系统改进

发布审批流程与规范:产品经理发布管理协同管理关键指标

5. 观察分布,不只看平均值

审批耗时的平均值容易被少数复杂版本拉高,建议同时看中位数和高分位数。若中位数很短、较高分位数很长,说明大多数发布顺畅,但少数跨团队变更卡住;这时应分析卡点类别,不宜全面压缩审批时间。

同理,平均回退耗时可能掩盖极少数恢复极慢的严重事件。发布指标最好按风险级别、系统、变更类型和发布窗口分层。分层之后,团队才知道是某类数据变更缺少演练,还是某个共享服务依赖总在关键窗口造成阻塞。

六、把流程落到日常:从申请到复盘的协同闭环

1. 发布前:先形成唯一、可追溯的变更清单

发布申请需要一个明确版本边界,避免需求清单、代码合并记录和部署包各说各话。申请人应说明本次包含哪些功能、修复、配置和数据操作,哪些已明确排除;若上线范围分批开放,也要记录每一批次的启用条件。

对跨团队发布,建议在同一发布记录中关联需求、缺陷、构建版本、测试结果、部署计划和运行监控。可以使用现有项目管理平台、研发协作系统或发布工单系统,不必为了“统一入口”先更换整套工具。重点是信息能关联、状态可追踪、变更有审计记录。

在中大型组织中,跨产品线、测试、运维和交付的状态同步尤其容易断裂。以 PingCode 这类研发项目管理平台为例,适合把需求、版本、任务、缺陷及发布事项关联起来,帮助团队减少手工转抄和状态散落。工具不能替代风险判断;如果字段和角色设计不清楚,换个平台只会让同一问题换个地方出现。

2. 发布前:通过门槛应写成可验证条件

发布门槛最好使用“满足什么条件”,不要只写“确认无误”。例如,关键验收用例完成并关联构建版本;阻断级缺陷关闭或获得有权角色的例外授权;数据变更在相似规模环境完成演练;监控告警已验证可触发;值守与升级联系人已确认。

具体阈值应由产品基线和风险承受能力决定。比如,错误率阈值不应直接采用其他业务的数字,必须先知道当前基线、采样窗口、业务高峰波动和告警延迟。对没有稳定基线的新功能,可以先限定灰度规模,并使用对照组或逐级放量取得参考数据。

3. 发布中:采用阶段授权而不是一次性全量放行

高风险变更适合按阶段推进:内部验证、小流量灰度、扩大范围、全量开放。每一阶段都要规定观察时间、责任人、关键指标和继续条件。阶段之间不是重复签字,而是用新获得的生产证据决定是否扩大暴露。

若业务系统无法按用户比例灰度,可以考虑按租户、区域、功能开关或调用路径切分。没有灰度能力时,不意味着只能“一次性全量发布”;也可以通过低峰窗口、只读模式、分批数据迁移或先部署后启用等方式降低风险。方案要与系统架构相匹配,不应为了追求形式上的灰度而引入更复杂的操作风险。

值守人员应有明确的暂停权限。若每次暂停都必须等待层层确认,阈值再精确也来不及止损。团队可以规定:达到严重异常条件时,发布指挥有权先停止放量,再在约定时间内完成升级通知和事后复核。

4. 发布后:设置观察窗口和稳定性结论

“上线成功”至少要区分部署成功、功能可用和业务效果达成。部署完成只表示操作结束;功能可用需要关键路径通过;业务效果则可能要观察一段时间,例如用户采用、流程完成率或业务处理时长。

发布后观察记录应保留观察指标、与基线的对比、异常情况、是否执行暂停或回退、最终授权结论。观察窗口不是越长越好,也不是所有功能都固定一小时。高风险变更要覆盖其主要业务周期;低风险改动可采用自动化监测与较短人工观察。

5. 发布后:把复盘结论变成流程资产

如果出现事故,复盘不应停留在“谁漏看了审批”。更有价值的问题是:风险信号何时出现,为什么没有被看到,流程哪一个控制点未生效,哪些操作依赖个人记忆,怎样让下一次在更早阶段发现。

没有故障的发布也值得抽样复盘。成功不一定证明流程合理,可能只是风险没有碰上;定期检查低风险分流是否误分、高风险是否真的演练、例外是否按期补齐,能避免流程逐渐退化为机械打勾。

复盘动作要有负责人和期限。例如,补充数据迁移演练脚本、把关键告警接入值班通道、为审批状态增加逾期提醒、修订客户兼容性检查项。没有责任人和截止时间的“改进建议”,通常不会改变下次发布。

七、不同情况下的行动建议与取舍

1. 小团队、发布频率低:先做最小可用控制

小团队不必复制大组织的委员会流程。建议从一页发布记录开始,至少写明变更范围、验收结果、已知风险、执行人、监控对象和回退步骤;涉及不可逆数据操作或关键用户链路时,再增加独立复核。

资源有限时,优先把重复风险自动化,例如构建版本校验、必填项检查、缺陷状态检查和发布窗口提醒。人工时间应留给判断业务影响、审视例外和检查恢复方案,而不是反复核对格式。

取舍上,小团队要接受部分职责由同一人兼任,但必须用记录和操作留痕补偿。若发布执行者同时是授权人,至少要有另一名具备业务或技术判断能力的人确认高风险变更,并在发布后复核关键结果。

2. 中大型组织、多团队并行:标准化接口,不标准化所有判断

团队规模扩大后,首先要统一基础对象和责任边界:什么叫一个发布批次,什么叫风险等级,谁有权授权,哪些情形必须升级。否则一个团队把“测试通过”理解为冒烟完成,另一个团队理解为全量回归,指标和审批都无法比较。

同时,不宜强迫所有产品线共用完全相同的测试门槛。支付、内容展示、内部管理、数据平台的失效后果不同。组织层面可统一最低字段和升级规则,业务线再补充领域特定检查项。标准化“如何描述风险”,而不是假设风险在所有系统里长得一样。

取舍上,统一入口有利于审计和跨团队依赖,但过度集中审批可能形成瓶颈。可采用分层授权:团队负责低中风险变更,平台或安全角色参与特定风险类型,组织级发布授权只处理重大变更和例外。

3. 涉及敏感数据、权限或资金:接受更高准备成本

权限、账务、个人信息和关键数据迁移的共同特点,是影响可能难以逆转,且异常不一定立即显现。此类发布应增加数据样本验证、权限边界测试、兼容性检查、恢复演练和审计记录,并安排具备相应判断能力的责任人。

这类发布更适合牺牲一部分速度,换取更确定的影响范围和处置能力。需要避免的不是“发布晚了几小时”,而是把难以恢复的错误扩散到用户数据或经营记录。紧急修复可以走例外通道,但例外也要限定范围并安排补偿控制。

4. 频繁小步发布:让自动化承接重复检查

高频发布若仍靠每次人工逐项核对,会让审批变成吞吐瓶颈。可以自动检查构建标识、测试状态、已知缺陷、配置差异、依赖版本和必需监控;通过规则的低风险改动快速放行,人工关注高风险差异和异常例外。

自动化并不意味着取消责任。规则失效、数据不完整和边界场景仍需有人负责;团队要定期抽检自动放行的变更,并观察误拦截与漏检。自动化的收益应体现在重复劳动减少、结果一致性提高,而非“人工审批数量降到零”。

取舍上,频繁发布可能降低单次变更的范围,却增加整体操作次数。团队需要同时治理部署自动化、告警质量与恢复能力,不能只把发布频率提升当成成熟度证明。

5. 客户定制或分批交付:按客户影响切分审批与观察

企业软件常存在客户版本差异、私有化部署和实施窗口。统一发布一个版本并不代表所有客户具有相同风险。应把兼容范围、客户特有配置、升级顺序、数据迁移条件和实施人员准备纳入审批;无法一次性验证所有环境时,按客户群体设定分批策略。

客户侧观察需要业务支持与技术监控结合。服务端指标正常,不代表客户工作流没有受阻;实施顾问反馈问题,也不代表所有客户都受到同样影响。发布记录应标明哪些反馈来自生产遥测,哪些来自客户报告,并避免将小样本反馈直接推断为整体表现。

6. 紧急修复:缩短链路,但不要取消关键判断

真正的紧急修复需要更快决策,但至少保留变更范围、风险接受人、验证方式、发布执行人、监控和止损动作。可以压缩非必要审批等待、采用电话或值班通道快速授权,但必须在系统中补录决策依据和时间线。

紧急不应成为常态化插队机制。若例外频繁发生,需调查需求规划、缺陷逃逸、依赖管理或值班机制是否存在结构性问题。每月复核例外数量、原因和后续补齐情况,能够识别流程被滥用或正常流程设计不合理的地方。

八、如何判断流程真的变好了:看风险发现是否前移,决策是否更清楚

1. 用四周建立可用基线,而不是先追求漂亮目标

如果组织缺少可靠数据,我建议先连续记录四周的发布批次、风险级别、审批等待、材料补充、发布后问题和恢复耗时。四周只是建立初步基线的实践建议,不是统计学保证;遇到季节性业务或大版本发布时,应延长观察并分层比较。

第一阶段先保证口径一致,不急于给团队排名。比如,等待时间从“申请提交”算起,还是从“材料齐备”算起,会直接影响结论;回退是否包括临时关闭功能,发布失败是否计入失败率,也应提前写清。

接下来挑两类不同风险的产品线试行流程:一类高频、低风险,一类低频、高风险。这样能够检验风险分流是否真的有用:低风险是否变快,高风险证据是否更完整,而不是整体平均数看起来好看。

2. 每月复核一次指标组合和误伤情况

月度复核时,至少问四个问题:审批等待缩短是否伴随风险上升;发布前阻断增加是否减少线上影响;高风险演练是否真实执行;例外是否按期补齐。若效率改善但事故加重,应调整门槛或扩大自动化测试,而不是继续追求更短审批时间。

还要检查流程是否给正常交付造成不成比例的负担。例如,低风险改动频繁被升级、审批人在非工作时间被无效提醒、团队为填表重复录入已有数据。流程质量也包括避免无效成本,否则员工会绕开流程,形成更隐蔽的风险。

3. 按目标调整,不要把所有指标都设成单向上升

有些指标目标是下降,例如审批等待和重复补充;有些是提高,例如高风险演练覆盖;还有些指标不能简单规定越高越好,例如发布前拦截数量、一次通过率和发布频率。若所有指标都被设置为“越高越好”或“越低越好”,团队会自然优化数字,而不是优化风险决策。

可把目标写成区间或平衡条件:低风险审批等待控制在团队可接受范围,高风险发布必须满足演练门槛;发布前问题按严重度分析,不追求数量归零;线上事故观察影响级别和恢复时间,不以“没有回滚”作为唯一成功标准。

九、结尾:下一步从一次发布复盘开始

发布审批流程真正成熟的标志,不是所有人都按同一张表打勾,而是团队能在发布前指出尚未解决的风险,能在发布中根据证据停止放量,能在发布后说清哪些控制有效、哪些只是增加了等待。流程要降低的是不可见的风险与无效协同成本,而不是消灭所有延期和例外。

我建议下一步不要先采购新工具或增加审批人。先选最近一次有跨团队依赖的发布,回看变更范围、测试证据、审批等待、运行观察和异常处置;标出一个信息断点、一个责任断点和一个恢复断点。再按低、中、高风险设计最小门槛,试行一个月,用一致口径复核效率与风险变化。

发布管理的关键取舍,是把有限的注意力留给不可逆、影响大、扩散快的风险。低风险流程应足够轻,高风险控制必须经得起复核;产品经理的价值,则是让目标、证据、责任和决策在同一个发布边界内对齐。

常见问题解答(FAQ)

1. 发布审批流程应该设置哪些必经节点?

我在梳理团队发布流程时,最困惑的是审批节点越多越安全吗?如果每次上线都要产品、研发、测试、运维逐个签字,小改动也可能卡很久;但节点太少,又担心遗漏风险。

先按风险分级,而不是给所有发布套同一条长流程。一个可执行的基础流程通常包括:产品确认范围与验收结果、研发确认代码和回滚方案、测试确认测试结论、发布负责人确认窗口与依赖;涉及数据迁移、权限、安全或高可用服务时,再增加相应专业审核。每个节点都应写清审核对象、通过条件、责任人和超时处理方式。

低风险文案修正可以走简化审批,高风险数据库变更则要求备份验证、演练记录和明确回滚触发条件。判断流程是否过重,可观察审批等待时间和因漏审导致的变更失败率:若等待持续增加而风险指标没有改善,优先合并重复签字,不要简单增加审批人。

2. 产品经理在发布审批中应该承担什么责任?

我负责的项目里,产品经理经常被要求在发布单上“确认”,但没人说明究竟要确认什么。我担心只签字不检查会变成形式主义,也不想替研发或测试承担不属于自己的技术判断。

产品经理的核心责任是确认发布内容与用户承诺一致,而不是代替技术角色判断系统安全。审批时应核对需求范围、验收标准、已知限制、用户影响、发布说明以及是否存在未完成但被纳入本次发布的事项;对延期、降级或分批开放的功能,要确认用户侧表达和业务影响已达成一致。

技术可行性、测试覆盖和回滚执行分别由研发、测试和发布负责人确认。一个实用做法是让发布单逐项记录“结论、证据链接、责任人”,而不是只留一个通过按钮。这样发生问题时,团队能区分是范围判断、质量验证还是执行环节出了偏差。

3. 发布管理应该关注哪些关键指标,如何避免指标失真?

我想用数据判断发布流程有没有改善,但只统计发布次数似乎没有意义。若把审批速度设成唯一目标,团队可能会为了快而跳过检查;若只看事故数量,小团队又可能因为样本太少而得出错误结论。

建议至少同时看交付效率与变更风险:从提交审批到获得结论的审批时长、计划发布按期完成率、变更失败率、发布后回滚或紧急修复比例,以及发布后问题发现时间。指标需统一口径,例如“变更失败”应事先明确是否包含回滚、热修复和用户可见故障;同时按高低风险发布分组,否则一次低风险批量发布会掩盖高风险变更表现。

可以先用连续八至十二周建立基线,再观察趋势,不要把单月波动当成结论。审批时长下降但失败率上升,通常说明速度改善是以质量为代价;两类指标一起改善,才更能说明流程有效。

4. 发布审批流程如何处理紧急修复和审批超时?

线上问题需要尽快修复时,我不确定是否应该照常等待所有人审批;另一方面,先上线再补流程也容易变成常态。我还遇到过审批人不在线、发布窗口临近,却没人知道是否可以继续的情况。

紧急发布应有预先定义的例外路径,而不是临场口头放行。可以规定必须由值班负责人和相关技术负责人双人确认,记录故障影响、变更范围、验证方式、回滚条件及事后复盘时限;紧急通道只缩短等待,不应省略风险说明和留痕。

审批超时则设置明确升级对象与响应时限,例如超过约定时间自动通知备份审批人,但不能默认“无人反对即通过”用于高风险变更。团队可每月复查紧急发布占比及其后续回滚、故障情况;若紧急通道频繁被用于常规需求,问题通常不在审批速度,而在排期、发布窗口或需求准入规则。

核心关键词

读者评论

韦
韦明远

我们团队以前把测试通过当作上线依据,后来遇到过代码能回退、数据却不能直接恢复的情况。现在会单独确认迁移验证和回退责任人,这部分确实不该只留一句“必要时回滚”。

龙
龙书瑶

按风险调整审批节点比较实际。不过低风险怎么界定容易有分歧,尤其是看似只是界面调整、实际影响关键操作路径的改动,最好还要有明确的升级条件。

姚
姚一凡

产品经理负责汇总决策信息我认同,但执行中常被变成催所有人填表。若没有授权人能暂停发布、也没有清楚的止损阈值,材料再齐全也未必能解决临场争议。

文章包含AI辅助创作:发布审批流程与规范:产品经理发布管理协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598970

赞 (0)
飞飞飞飞
上线计划最佳实践:产品经理发布管理协同管理,常见问题
上一篇 3小时前
发布管理如何做好灰度发布?产品经理协同管理与操作步骤
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
