发布效率低,往往不是因为团队缺少一张上线清单,而是因为清单里的“已完成”没有回答三个问题:谁确认了结果、依据是什么、出问题后谁能在多长时间内做决定。我处理发布协同问题时,最先检查的不是工具数量,而是版本范围、验收证据、变更入口和回退权限是否形成闭环。本文给出一套可以直接改造使用的发布管理方法与模板,并用明确标注的情景模拟数据说明:效率提升不等于减少检查,而是把等待、返工和决策延迟从上线窗口前移。

一、先讲核心结论:发布管理要缩短等待,不是压缩必要验证

1. 真正的效率来自四个闭环

产品经理提升发布管理效率,关键不在于多开几次会,也不在于把所有任务都塞进同一张看板。我会先把发布拆成四个连续闭环:需求范围闭环、质量验证闭环、发布决策闭环、上线观察闭环。

需求范围闭环解决“这次究竟发什么”。产品、研发、测试、运营都能对照同一份版本清单识别纳入项、延期项和临时变更,避免会议上说的是一个范围、配置里实际发布的却是另一个范围。

质量验证闭环解决“凭什么认为可以发”。“测试完成”不是证据;测试范围、结果链接、遗留缺陷、风险接受人和回归结论才是证据。

发布决策闭环解决“谁可以放行或叫停”。决策权要提前约定,不能等到上线窗口才临时问一圈负责人,最后由最忙的人默认承担所有风险。

上线观察闭环解决“发出后如何判断是否正常”。没有观察指标、告警阈值和回退触发条件的发布,只是把风险从发布前移到了用户身上。

2. 发布效率的正确衡量方式

我不建议只用“从提测到上线用了几天”评价发布管理。这个指标容易让团队通过减少测试、推迟记录或把缺陷留到上线后,制造表面的速度。更适合的观察组合是周期、等待、质量和可恢复性:既看交付速度,也看等待时间、发布后缺陷和回退能力。

观察维度 建议指标 它回答的问题 解读时的注意点
周期 需求确认至生产发布的中位天数 整体交付是否变快 按变更规模分组,避免小改动掩盖大版本延期
等待 待确认、待联调、待审批的累计时长 时间主要耗在哪些协作节点 区分主动工作时间与排队时间
质量 发布后七日内相关缺陷率 提速是否以质量为代价 明确缺陷归属、严重程度和统计窗口
恢复 从发现异常到完成止损的时间 异常出现后团队是否能快速控制影响 把发现、决策、执行分开记录
稳定性 按计划完成发布的比例 承诺是否稳定、发布窗口是否可靠 记录取消和延期原因,不把风险处理伪装成成功

这些指标不应被做成绩效排行榜。它们的用途是定位流程瓶颈:如果整体周期较长,但实际开发时间正常,优先检查等待;如果上线速度变快而发布后缺陷增加,说明提速方法有副作用;如果回退时间长,问题可能不在测试环节,而在发布权限、配置和演练。

上线实操方法:产品经理提升发布管理效率的协同管理方法与模板

3. 核心判断:先减少不确定性,再考虑自动化

自动化能减少重复执行,却不能自动补齐模糊的发布范围、缺失的验收标准和没人承担的决策责任。我通常先用一两个发布周期把口径和交接确认清楚,再判断哪些重复步骤值得自动化。否则,自动化只是更快地执行一套有歧义的流程。

二、背景和真实场景:发布问题通常藏在交接处

1. 一个版本在多个团队眼里有多个版本

常见场景是:产品经理认为某需求已纳入版本,研发按照分支和任务安排开发,测试从测试环境的构建记录确认待测内容,运营则根据活动排期准备公告。每个人都有一份“正确”的信息,但版本范围没有单一事实来源。临近上线时才发现,有的功能没有进入本次构建,有的运营文案仍描述已延期能力。

这种问题看起来像沟通不足,实际是状态没有绑定证据。例如,版本清单只写“完成”,但没有构建号、验收记录或负责人;测试记录写“通过”,但没有说明测试环境和测试范围;上线通知写“本周发布”,但没有写清审批时间和回退负责人。

2. 上线窗口越短,前置协同越重要

固定窗口发布、涉及多系统依赖、需要数据迁移或需要多部门公告的版本,表面上只在上线当天操作,真正的协同工作却发生在发布前。窗口越短,临场补信息的代价越高:一个缺失的权限确认,可能让多个执行人同时等待;一个未验证的回退步骤,可能把几分钟的异常扩大成整晚的处置。

我会把发布窗口理解为执行时段,而不是决策时段。范围、风险、审批人和止损方案应该在窗口前收敛。窗口内只处理预先约定的操作和例外,不适合临时讨论“这项需求到底要不要发”。

3. 组织规模改变了协同成本

小团队通常可以通过当面确认快速补足信息,但这种方式依赖关键成员在线,也难以留下可追溯记录。团队或系统数量增加后,口头同步会变成反复询问:谁负责确认、哪个环境已验证、风险是否被接受、当前决策是否覆盖最新变更。

对于中大型企业以及 100 人以上的组织,发布管理还要面对权限边界、跨团队依赖、审计要求和多产品线并行。PingCode 可以作为这类组织开展需求、研发、测试和项目协同的一种平台示例;具体是否适合,仍应按现有流程、权限治理、集成要求和落地成本评估,不应仅凭功能清单决定。

4. 先画出信息流,而不只是组织架构

发布协同的关键不是把所有相关人拉进一个群,而是让每项信息在正确的时间到达正确的人。至少要能回答:变更由谁提出,谁评估影响,谁验证,谁批准,谁执行,谁观察结果,谁有权触发止损。

发布阶段 关键信息 主要责任角色 常见断点
范围冻结 纳入项、延期项、依赖和变更记录 产品经理、研发负责人 范围口头变化,清单未更新
质量验收 测试结论、遗留风险、证据链接 测试负责人、业务验收人 只留“通过”,没有范围与证据
发布评审 影响面、窗口、审批和回退策略 发布负责人、相关系统负责人 风险责任人缺席或权限不清
上线执行 步骤、执行人、检查点和异常联系人 执行人、值守人 步骤依赖个人记忆,无法交接
上线观察 关键指标、告警阈值和观察结论 产品、研发、运营 发布后无人确认业务结果

三、常见误区:看起来更忙,发布却没有更稳

1. 误区一:把“开会”当作协同

会议可以解决争议,不能替代信息记录。若每次发布都要重新口头问一遍范围、验收和风险,会议结束后没有更新清单,团队只是在消耗时间复述事实。尤其是跨时区、轮班或多团队协作,会议纪要如果没有负责人和截止时间,基本等同于没有形成动作。

我判断一个发布会是否值得开,通常看是否存在必须当场解决的分歧。若只是逐项念状态,异步更新清单更合适;若存在风险取舍、依赖冲突或是否放行的争议,会议应聚焦决策,不要把信息播报占满时间。

2. 误区二:用一张超长清单覆盖所有场景

把开发、测试、公告、审批、监控、数据迁移全部堆进一张模板,容易出现两个结果:小版本填写负担过重,大版本又找不到真正重要的风险项。模板应该有共同骨架,也要按变更风险分层,而不是要求所有发布执行完全相同的流程。

更有效的做法是核心项必填、风险项条件触发。例如,每次发布都要记录版本范围、负责人、验证结论和回退联系人;只有涉及数据库迁移时才要求数据备份与恢复校验,只有涉及外部公告时才要求渠道和发布时间确认。

3. 误区三:把状态颜色当成真实进展

绿色不等于安全,红色也不一定代表失控。如果状态没有明确口径,团队会把“基本完成”“等最后确认”“测试差不多了”都标成绿色。结果是报表看起来顺畅,临近发布才集中暴露依赖和缺口。

我建议状态必须绑定可核验的完成条件。比如“验收通过”至少意味着验收范围已记录、关键路径结果可查、未解决问题有级别和接受人;“可发布”则需要审批完成、回退方案可执行、上线窗口和观察人明确。

4. 误区四:所有变更都走同一套审批

审批过少会让高风险变更缺乏控制,审批过多则会让低风险修复排队。流程的目标不是让每个人都签字,而是让与风险相称的人参与决策。只改内部文案的小修复,通常不需要与数据迁移、权限变更或核心交易链路同等的审查。

可以根据影响范围、可逆性、用户可见程度和数据风险划分发布等级。分级不是为了制造复杂制度,而是让决策时长与潜在损失相匹配。

5. 误区五:把上线成功等同于发布完成

部署指令执行成功,只能说明某个技术动作完成,不代表业务结果正常。功能可能已经部署,但配置没有生效;核心页面可以打开,但转化链路出现异常;服务没有告警,用户却无法完成关键操作。

发布完成的定义应包含观察结果。至少明确上线后要看哪些指标、由谁观察、观察多久,以及达到什么条件才关闭发布事项。对有明显业务影响的功能,还应检查业务事件和客服反馈,而不仅是服务可用性。

误区 表面收益 潜在代价 替代做法
增加同步会议 看起来信息同步充分 重复播报,决策仍未落记录 异步更新状态,会议只处理分歧
所有发布共用长清单 流程形式统一 低风险发布负担重,高风险项被淹没 核心必填,加风险条件项
只看状态颜色 进度展示直观 完成口径不一,风险晚暴露 每个状态绑定验收证据
一律增加审批 感觉控制更严格 低风险变更排队,高风险仍可能漏审 按影响与可逆性分级授权

四、专业判断逻辑:用风险、依赖和可恢复性决定流程

1. 先判断变更的风险等级

我常用四个问题初步判断风险:影响多少用户或系统、是否涉及关键数据、出问题是否容易恢复、异常能否快速被发现。这个判断不需要伪装成精确科学,重点是让团队用一致的问题识别需要额外控制的变更。

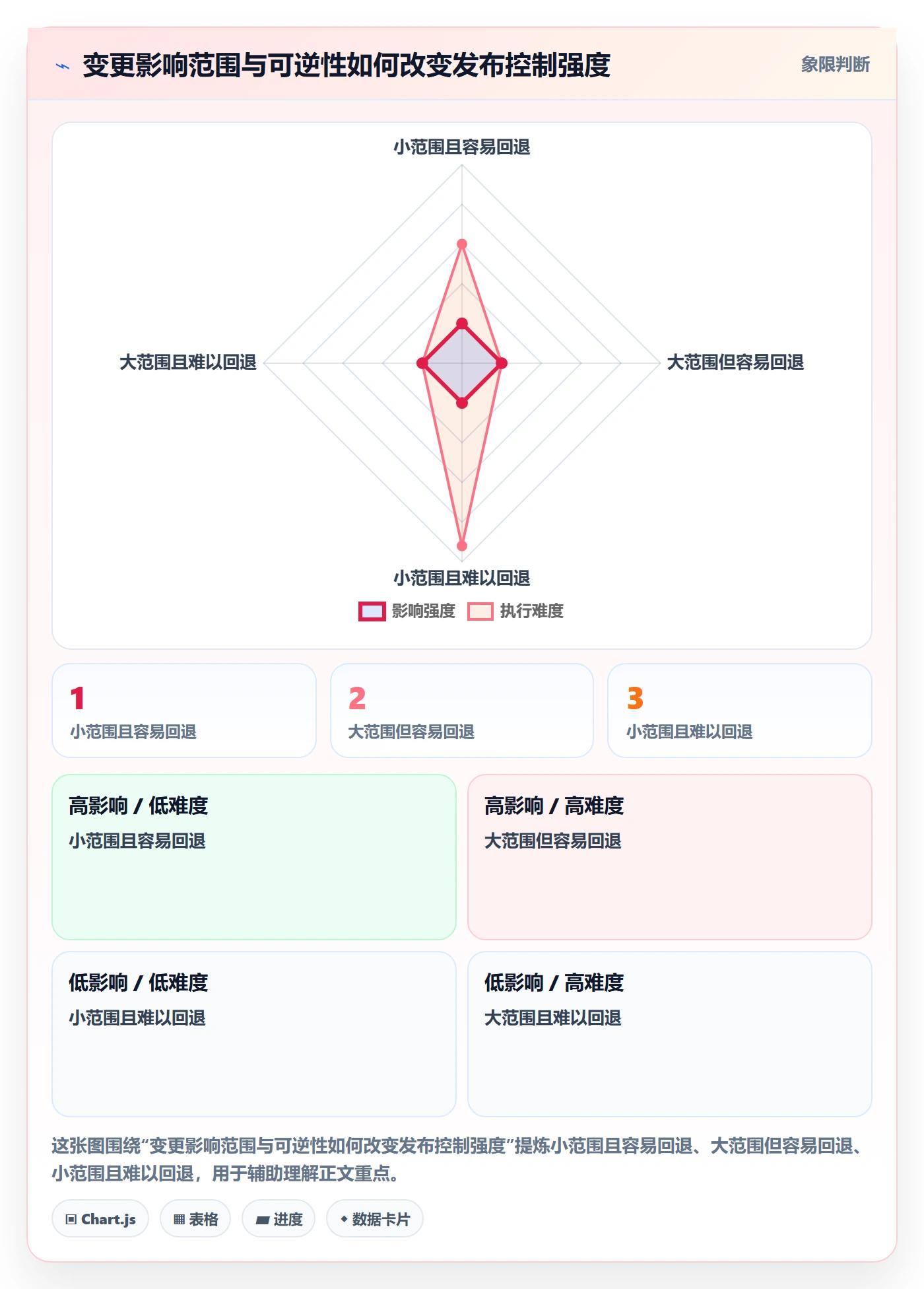

可以把每项按低、中、高三个级别评估,再由最高风险项决定发布等级。例如,改动本身只影响一个页面,但如果涉及权限校验或不可逆数据写入,就不能因为页面范围小而按低风险处理。

判断因素 低风险信号 高风险信号 对应管理动作
影响范围 局部、可限制人群 跨系统或面向大范围用户 考虑分批、灰度或额外业务确认
数据影响 只读或可重建数据 写入、迁移、删除或权限改变 增加备份、校验和恢复验证
可逆性 可快速关闭配置或回退版本 回退复杂、数据变化不可逆 要求更充分演练与审批
可观测性 异常能由监控及时发现 依赖人工反馈或缺少指标 先补观察方式,再安排发布

2. 再判断依赖链是否真正闭合

发布计划最容易漏掉的不是单个任务,而是任务之间的依赖。例如,接口联调完成后,测试环境数据才具备;数据准备完成后,业务验收人才可以确认;业务确认通过后,运营素材才能按最终范围发布。

我会要求每条关键依赖写出提供方、接收方、交付物和最迟时间。只写“等研发”“等测试”不够,因为它没有说明等待的究竟是什么。将依赖写成具体交付物,才能在卡住时知道应该找谁、缺少什么。

3. 最后判断异常能不能止损

上线决策不只是在问“能不能发”,还要问“如果判断错了,怎么把影响限制住”。回退不总是简单地切回旧版本;当数据结构变化、外部系统已消费新数据或用户操作不可逆时,回退可能需要兼容策略、补偿任务或暂停相关功能。

如果止损方案不清楚,优先降低发布暴露面,而不是用更乐观的状态描述来放行。可选择分批开放、限定用户、先部署后启用、延后不可逆步骤,或把发布拆成可独立验证的阶段。

上线实操方法:产品经理提升发布管理效率的协同管理方法与模板

4. 用证据链替代“我觉得没问题”

每个关键结论都应能追溯到证据。产品验收可以连接需求验收记录,测试结论连接测试报告或缺陷列表,发布执行连接操作记录,业务观察连接监控面板或数据查询结果。证据不必都在同一系统里,但入口应稳定、权限应可访问。

证据链也不意味着把所有截图和日志复制到一张表。那会产生重复维护。较好的做法是记录结论、责任人、时间和证据链接,并明确证据的有效范围,例如哪个版本、哪个环境、哪段时间。

五、具体案例与数据观察:一个版本如何从“靠人盯”变成可复用

1. 案例边界与数据口径

下面的案例是一个用于说明方法的情景模拟,不是公开企业的实际统计,也不代表某组织的行业基准。设想一家有多个业务团队的企业,准备发布一个包含前台功能、接口调整和运营配置的版本。原有做法依赖群消息和临时会议,版本清单由不同角色分别维护。

为了避免把模拟数字误读为真实业绩,以下数据只用于展示观察口径如何设计。假设对比的是流程改造前后各 8 次同类发布,且发布规模、系统范围和风险等级尽量接近。真实团队应使用自己的历史记录重新计算,并保留延期、取消和回退样本。

2. 改造前:问题不是任务没人做,而是交接不可见

在模拟场景中,研发完成开发后通过群消息通知测试,测试发现缺陷后另开记录,产品验收又在会议纪要里补充结论。发布负责人最后需要手动拼接多个来源的信息。版本上线时间看似确定,实际风险和等待状态并没有在同一个地方显现。

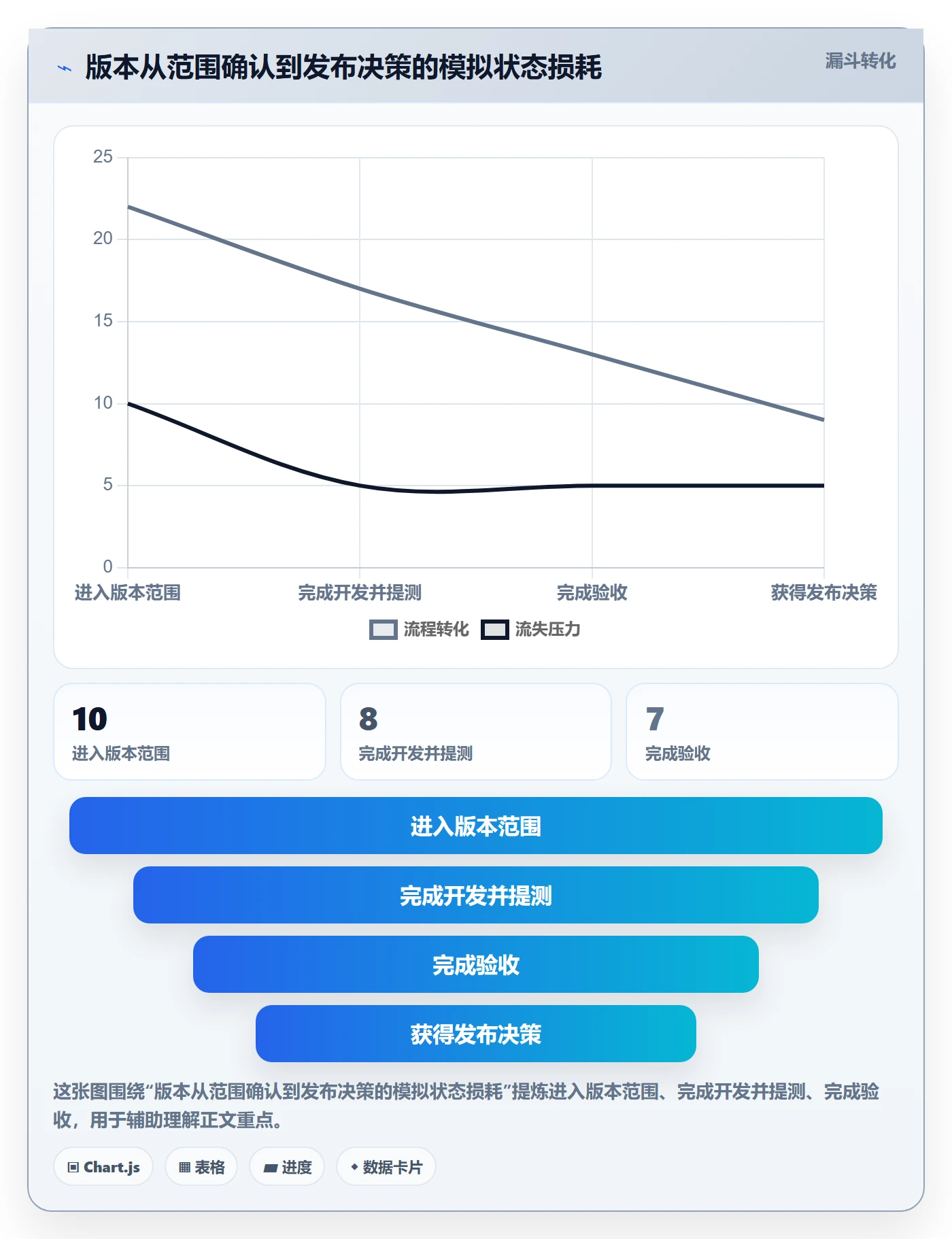

为还原这个问题,我会抽取四类时间戳:需求范围确认、提测、验收、发布决策和上线完成。再把相邻节点间的耗时拆成实际处理时间与等待时间。记录目的不是追责个人,而是找出等待集中出现在哪类交接。

上线实操方法:产品经理提升发布管理效率的协同管理方法与模板

3. 改造动作:不先换系统,先统一最小记录

这个情景的第一轮改造不从购买工具开始,而是统一最小记录字段。版本清单需要能回答:本次发布包含什么、负责人是谁、当前状态依据什么、阻塞项是什么、相关风险由谁接受。每个工作项都通过唯一链接指向需求、测试结论和变更记录,减少不同表格之间人工抄写。

第二步是给状态定义进入条件。比如“待验收”必须已经有可测试构建和测试范围;“待发布”必须有验收结论、窗口、执行人和回退联系人;“已发布待观察”必须有观察指标和结束条件。状态不满足条件时,不允许仅靠口头承诺向前推进。

第三步是建立变更入口。范围冻结后如果要新增或替换工作项,提出人要记录影响、原因、验证方式和批准人。变更不等于禁止调整,而是让团队知道新变化挤占了什么时间、增加了什么风险、由谁作出取舍。

4. 改造后:等待减少,质量指标仍要持续观察

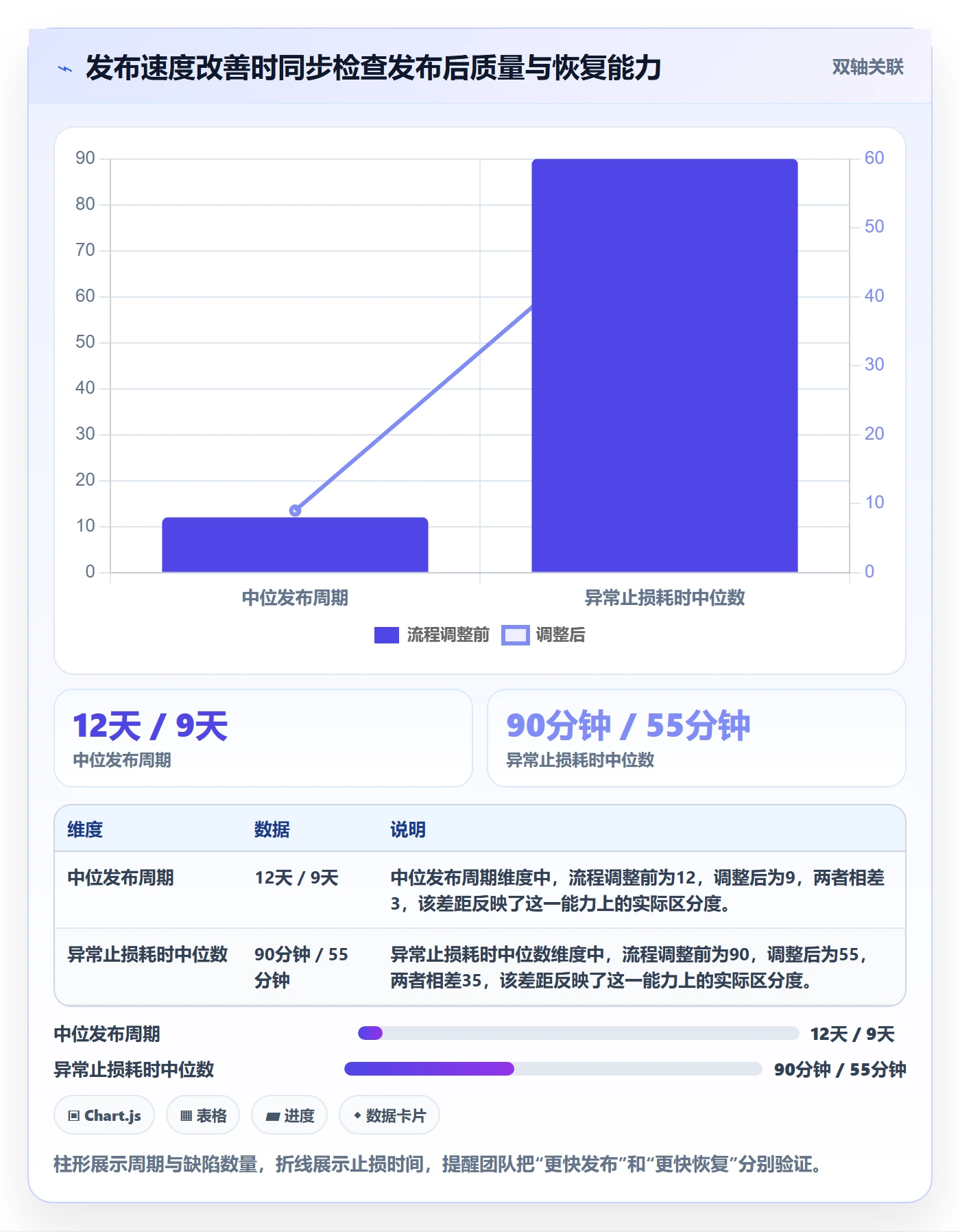

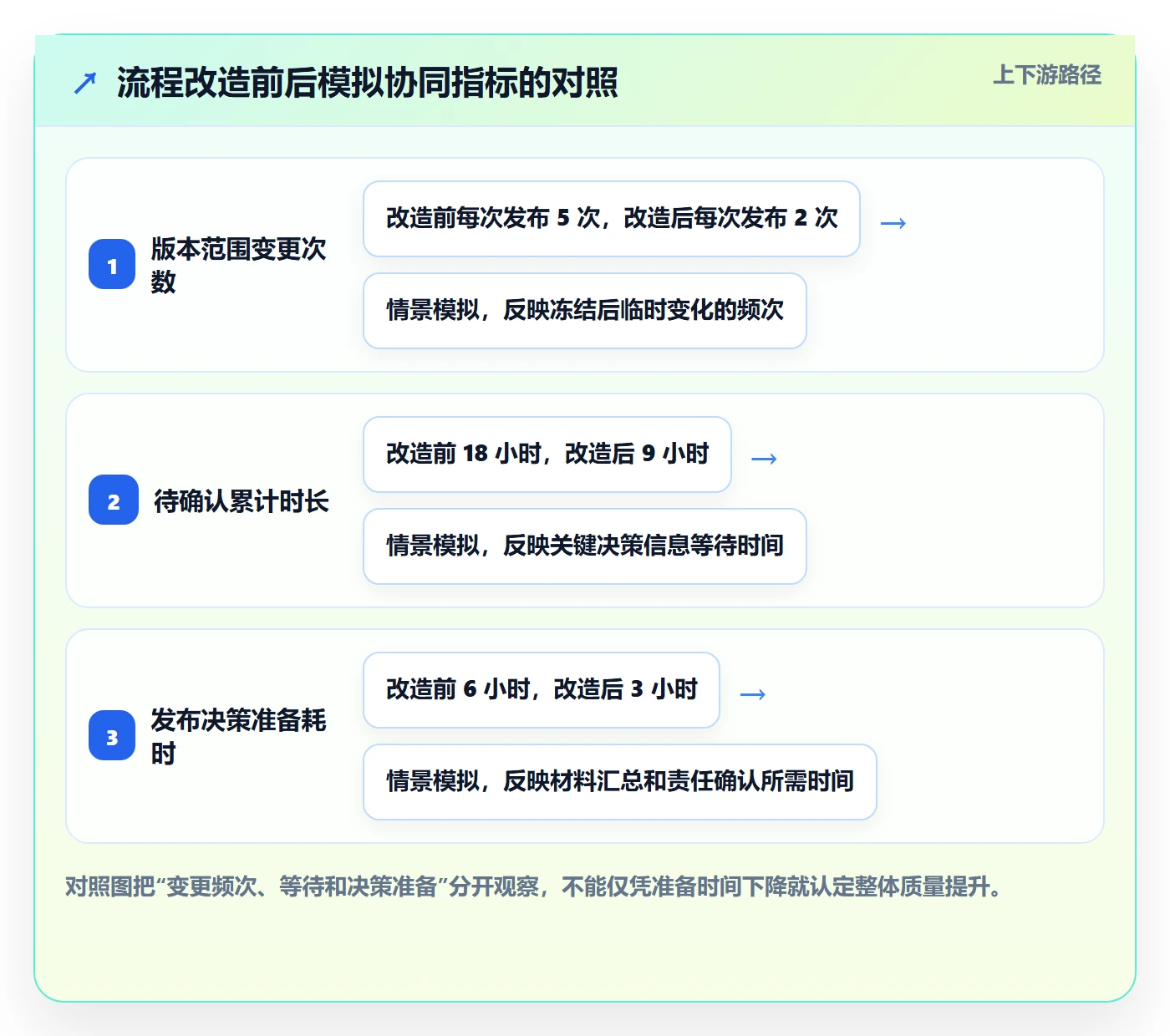

以下仍是情景模拟,用于说明可能的观察结果,而非保证每个团队都能达到的目标。假设经过两轮流程调整,团队把验收入口、发布决策和上线观察责任写入同一份版本记录,跨团队等待有所下降,但仍需要继续观察发布后缺陷和回退表现。

上线实操方法:产品经理提升发布管理效率的协同管理方法与模板

5. 质量结果不能从流程速度推断

模拟数据中,即使待确认时间减少,也不能据此断言发布后问题必然减少。团队需要同时记录发布后缺陷、严重故障、用户反馈和回退触发情况。若速度变快而缺陷增加,应查明是否跳过了关键验证;若缺陷稳定但周期没有变化,则瓶颈可能还在环境、依赖或审批排队。

上线实操方法:产品经理提升发布管理效率的协同管理方法与模板

6. 成功指标要加上反例和边界

如果上线周期缩短,但版本范围变小了,不能直接归功于流程优化;如果改造后的发布都是低风险小改动,也不能拿它和改造前的大版本比较。记录数据时,应按风险、变更规模、团队或系统类型分组,至少检查是否存在样本结构变化。

此外,平均值容易被少数特别长的发布拖动,建议同时观察中位数和高分位耗时。延期发布也应纳入分析:延期可能是流程失败,也可能是团队正确识别风险后的主动止损。不要把“按期发布率”设计成唯一目标,否则团队可能为了达成数字而隐藏风险。

六、可直接复用的协同管理方法与模板

1. 发布前:建立版本基线

版本基线的作用是确定“本次发布是什么”。产品经理负责明确业务目标和纳入范围,研发负责人确认技术依赖和交付安排,测试负责人确认验证边界,发布负责人确认窗口和执行条件。角色可以合并,但责任不能含糊。

版本基线建议包括以下字段:

  • 版本标识:版本名称、计划窗口、环境和对应构建信息。
  • 发布目标:用户或业务希望获得的变化,避免把任务清单误当成果。
  • 纳入范围:需求、缺陷修复、配置变更和数据调整的唯一链接。
  • 不纳入范围:明确延期或排除项,记录原因和后续计划。
  • 依赖关系:上游提供方、交付物、接收人和最迟时间。
  • 变更规则:冻结时间、变更审批人和影响评估要求。

2. 测试与验收:让结论可验证

“测试通过”必须有范围。至少记录测试版本、环境、主要场景、结果、未解决问题和验收人。对于没有覆盖的场景,也要明确写出未覆盖原因和风险接受人,而不是让后续参与者误以为全量验证已经完成。

高风险功能应把业务验收和技术验证分开。测试人员确认系统行为符合测试条件,业务验收人确认关键用户路径和规则符合预期,两者结论可以相关,但不能互相替代。

3. 发布评审:只讨论需要决策的事项

发布评审不必逐项读完整张清单。建议提前提供材料,会议聚焦未决风险、跨团队依赖、临时变更、回退可行性和是否放行。没有争议的常规状态可以异步确认,将会议时间留给需要多个角色共同承担的判断。

评审结论至少保留三种状态:放行、带条件放行、暂缓。带条件放行必须写明条件、责任人、完成时间和未完成时的处理方式。“原则上可以”不构成可执行决策。

4. 上线执行:以检查点交接,不依赖个人记忆

执行清单应按步骤写出动作、执行人、验证结果和异常处理。对于关键步骤,建议明确开始前检查、执行后验证和停止条件。涉及多团队协作时,使用检查点确认交接,避免前一环节认为已完成、后一环节却未收到信号。

若执行流程可以自动化,先确保脚本有权限控制、日志记录和失败处理说明。自动执行并不代表可以跳过验证,尤其是数据变更和权限调整等难以逆转的动作。

5. 上线观察:用业务与技术信号共同判断

观察指标要对应发布目标。技术信号可包括错误率、延迟、队列积压或资源使用;业务信号可包括关键路径完成率、订单状态、表单提交或客服反馈。指标应能在发布窗口内及时获得,并设置异常阈值或判断方式。

观察期不必一刀切。风险较低且可快速回退的改动,可以采用较短观察;影响广、依赖复杂或数据不可逆的变更,应延长观察并设置分批放量。关闭发布事项前,记录观察结论和遗留问题。

6. 发布协同模板:一页记录关键决策

以下模板可以复制到项目空间、协同平台或发布记录中。它不是要求每个团队增加一套孤立表格,而是提供最小必要字段。若组织已有成熟系统,应优先在现有工作流内配置字段和关联关系,减少重复录入。

字段 填写内容 填写责任 完成时点
版本目标 本次发布要解决的用户或业务问题 产品经理 范围确认时
纳入与排除范围 工作项链接、延期项和原因 产品经理、研发负责人 范围冻结时
依赖及交付 依赖方、交付物、接收人、最迟时间 依赖双方 计划阶段
测试与验收 版本、环境、范围、结论、证据和遗留问题 测试负责人、验收人 发布评审前
风险分级 影响范围、数据影响、可逆性、监控方式 研发负责人、发布负责人 评审前
发布窗口 开始时间、预计时长、执行人和值守人 发布负责人 评审通过时
回退或止损 触发条件、执行步骤、权限和联系人 研发负责人、值守人 评审通过时
观察计划 指标、阈值、观察期限和结论责任人 产品、研发、运营 发布前
发布结论 放行、带条件放行或暂缓及依据 授权决策人 发布窗口前

7. 把模板转成协同工作流

模板长期有效的前提,是让字段嵌入团队实际工作,而不是要求每次发布临时复制一份文档。可以将发布事项关联需求、缺陷、测试任务和变更记录;当状态进入“待发布”时,检查必要字段是否齐备;发生范围变更时,自动提醒相关负责人重新评估。

对于中大型组织,可以评估 PingCode 这类项目管理平台是否适合承载需求、研发、测试与发布协同。选型时应验证:能否关联已有工作对象、权限能否按团队和项目管理、流程是否支持条件分支、记录能否追溯、数据是否满足内部治理要求,以及迁移和培训成本是否可接受。平台不是流程本身,先定义职责和口径,再决定如何配置。

七、不同情况下的行动建议:按问题来源分开处理

1. 小团队、发布简单:先做轻量基线

如果团队人数少、系统依赖简单、版本频率稳定,不需要一开始就搭建复杂审批链。先建立一个共享的版本记录,明确范围、负责人、验收结论、上线窗口和回退联系人。每次发布后用十分钟记录一个有效做法和一个需要改进的断点。

轻量不等于口头化。只要涉及多人交接,就至少要留下版本和决策记录。不要为了追求形式统一,要求低风险改动填写与复杂迁移同样多的字段。

2. 多团队、多系统:先治理依赖与权限

如果发布经常卡在跨团队交接,先识别依赖链和责任边界,再讨论统一工具。每个依赖要有明确提供方、接收方、交付物和时限;每类放行决定要有授权人和替代机制,避免关键负责人缺席就全线停摆。

多团队场景更需要单一事实来源,但“单一”不等于所有数据必须存放在一个系统。可以通过稳定关联链接连接需求、测试、变更和监控,只要关键结论有明确入口、版本和责任人即可。

3. 高频小版本:优化等待和自动检查

如果版本频率高、单次改动小,主要成本通常来自重复确认和排队。可以把固定检查项标准化,自动提醒待办,减少手工整理;对低风险、小范围、可逆变更采用轻量审批。但需要确保自动检查确实覆盖了约定条件,并保留失败时的人工判断路径。

高频发布容易让团队麻痹于“每次都没出事”。应定期抽查流程是否仍覆盖关键风险,尤其关注配置漂移、权限变化和外部依赖,而不是把稳定运行当作未来必然安全。

4. 涉及数据迁移或权限调整:优先验证恢复能力

涉及数据变更时,发布准备不仅要问备份是否存在,还要确认备份能否恢复、恢复需要多久、恢复后数据是否一致。涉及权限时,应验证授权路径和审计记录,并准备在异常时撤销或限制影响的方案。

这类发布的效率目标不是减少每个验证步骤,而是提前完成验证、减少临场等待。若恢复步骤尚未演练,不应因为窗口已预约就把它视为可以放行的理由。

5. 外部公告或运营活动联动:锁定内容与时间依赖

涉及公告、客户通知、销售培训或活动配置时,产品范围和对外表述必须同步确认。建议让公告内容引用最终功能范围,并明确发布失败或延期时如何通知相关团队。否则,技术侧回退了,外部渠道仍在传播已经无法使用的功能说明。

运营准备和技术发布可以并行,但应设置共同的最终确认点。涉及客户承诺时,由明确的业务责任人确认措辞和发布时间,不把最终责任留给发布执行人。

6. 团队刚开始建设流程:先收集两轮基线数据

没有历史数据时,不要先定一个看似漂亮的提速目标。先选取若干次相似发布,记录等待节点、范围变更、验收缺口、发布后问题和止损耗时,再判断哪一项最值得优化。数据不必完美,但口径要稳定,样本限制要写清楚。

如果组织已经有大量流程,但执行人觉得负担重,先检查哪些字段用于决策、哪些只是在重复记录。删除没有使用场景的字段,比新增仪表盘更可能真正减轻协作负担。

八、不同情况下的取舍:效率、控制和灵活性不能同时最大化

1. 速度与验证深度如何取舍

低风险、可逆、影响范围小的改动,可以用简化验证与快速观察换取交付速度;高风险、难回退或影响核心链路的改动,则应接受更长的准备时间。关键是按风险分配验证资源,而不是全体采用最严流程,或全体采用最轻流程。

当团队因窗口限制被迫缩短准备时间,我会优先减少发布范围、分批暴露或延后非必要变更,而不是直接删掉无法替代的验证。缩小风险面通常比缩短每个人的确认时间更稳妥。

2. 集中治理与团队自主如何取舍

集中治理有利于统一审计、权限和关键口径,但容易让常规发布排队;团队自主有利于快速迭代,却可能造成状态定义不一致。较稳妥的结构是统一最低标准和高风险控制要求,同时允许团队按自身发布节奏配置低风险步骤。

中央规则应说明哪些事项必须统一,例如风险等级口径、重大变更审批、记录保留要求;团队层面则可以决定会议频率、轻量发布模板和自动化方式。不要把所有操作细节都集中审批。

3. 工具一体化与现有系统组合如何取舍

一体化平台能减少信息割裂,代价是迁移、培训、权限梳理和流程适配。已有系统组合可能更贴合各团队习惯,但需要维护关联关系,容易出现重复录入和数据口径不一致。

选择时先评估关键场景,而不是比较功能数量。可用一个真实版本做试点,检查从需求到验收、审批、发布和观察能否形成可追溯链路;同时观察实际使用者的录入时间、查询速度和异常处理成本。试点没有覆盖高风险变更或跨团队依赖时,不宜直接得出全组织结论。

4. 固定发布窗口与持续发布如何取舍

固定窗口便于跨团队协调和集中值守,适合有多系统依赖、运营联动或变更控制要求的环境;持续发布可以缩短等待,但要求自动化验证、监控、回退和责任机制更加成熟。

组织可以按变更类型采用不同节奏:常规、可逆的小改动走轻量路径;高影响、涉及数据或多系统依赖的变更保留正式评审和窗口。重要的是让团队知道为什么不同变更走不同路径,而不是让例外规则变成无法解释的特权。

5. 统一模板与场景模板如何取舍

完全统一有利于跨团队理解,过度统一会让模板变成没人认真填写的负担。较好的方式是保留共同核心字段,再按变更类型附加条件项:数据迁移增加校验与恢复说明,权限变更加权限审查,外部公告增加内容和渠道确认。

模板调整要基于实际失误和使用反馈。若某字段连续多个发布周期都没有帮助任何判断,可以考虑删除;若异常复盘反复发现相同信息缺失,就把它变成清晰的必填项或自动校验。

九、结语:把发布管理做成可观察、可决策、可恢复的系统

发布效率不是把所有流程压缩到最短,而是让必要工作在正确的时间完成,让依赖与风险尽早可见,让决策不再依赖临场找人,也让异常发生后可以迅速止损。发布管理最有价值的产物,不是清单本身,而是团队能够基于同一组事实作出一致判断。

如果你准备从一个发布周期开始改造,我建议下一步只做三件事:选取一个真实版本,记录范围、等待、验证和决策;用风险等级区分哪些流程可以轻量化、哪些必须加强控制;在发布后复盘实际等待与异常,而不是只问是否按时上线。

跑完两轮之后,再决定是否需要更复杂的自动化或协同平台。先把口径、责任和证据链做清楚,再让工具承载流程。这样得到的效率提升更容易复现,也更不容易以质量和恢复能力为代价。

常见问题解答(FAQ)

1. 产品经理如何用一张发布清单减少上线遗漏?

我负责的版本经常在上线前才发现文案、权限或回滚方案没人确认,大家都说自己已经检查过。我想知道清单到底该怎么设计,才能避免变成没人认真看的勾选表?

把清单按“上线前、上线中、上线后”分段,并为每项写清负责人、完成证据和截止时间,而不是只写“已检查”。例如,上线前核对需求范围、测试结论、数据迁移和回滚条件;上线中记录执行人、开始时间与关键结果;上线后确认监控指标、客服反馈和遗留问题。

一次具体检查可以写成“测试负责人在发布前一天提供核心流程回归结果,阻断级问题为零”,比“测试通过”更容易核验。清单项超过二十项时,可按系统或业务模块拆分;如果连续多个版本都没有变动的检查项,应考虑自动化或移出主清单,避免清单膨胀后失去注意力。

2. 上线协同中,产品经理应该怎样划分责任,避免所有问题都等自己拍板?

我发现发布群里出了问题,开发、测试和运营常常都在等产品经理给结论,结果小问题也拖慢节奏。我该怎么分工,既确保有人负责,又不让职责表变成互相推诿的依据?

建议用“执行负责人、验收负责人、决策人、知会对象”划分角色,并为高风险事项标明唯一决策人。产品经理通常负责确认业务范围和用户影响,技术负责人判断部署与回滚可行性,测试负责人给出质量结论,运营或客服负责人确认对外通知与支持准备;这些角色可以由同一人兼任,但每项任务只能有一个最终责任人。

可在发布模板中增加“异常升级路径”:例如核心交易失败由技术负责人先启动止损,影响范围和恢复方案同步给产品经理,由指定负责人决定是否继续发布。职责的价值不是把问题推走,而是让每个人知道自己能先采取什么行动。

3. 发布管理模板里哪些字段最值得保留,怎样避免模板越写越复杂?

我试过把需求、测试、排期、风险和通知都塞进一个发布文档,结果填写耗时很长,发布当天反而没人找得到关键信息。我想精简模板,但担心删掉字段后会漏掉重要风险,应该如何取舍?

模板应优先保留能改变发布决策或帮助事故处置的字段:版本范围、发布时间与时区、负责人、验证结论、已知风险、监控指标、回滚触发条件、发布后联系人。背景介绍、重复的需求描述和可从系统自动读取的信息,适合链接或自动填充,不必重复手工维护。

可以先连续观察三个版本:若某字段没有影响过准入、执行或复盘,且没有人实际查阅,就考虑删除;若某字段经常在事故后才被补问,则应提前加入。模板精简不是追求字段越少越好,而是确保关键判断能够在发布现场快速找到。

4. 如何判断一次发布应该分批上线,还是一次性全量发布?

我面对的改动有时只影响少量用户,有时又涉及核心流程,团队却经常凭习惯决定灰度还是全量。我想要一个能落地的判断方法,也想知道发布后看哪些数据,才不至于灰度了却没有及时发现问题。

先看影响面、可逆性和异常可观测性:影响用户越广、回滚越困难、异常越难及时发现,越适合分批发布;改动范围小、验证充分且恢复路径明确时,才考虑全量。分批方案要提前写出每一阶段的用户比例、观察时长、继续条件和停止条件,例如先开放给内部账号,再逐步扩大覆盖;

具体比例应结合流量和风险确定,不能把固定百分比当作通用标准。观察指标要对应改动本身:支付流程看成功率与失败原因,页面改版看关键操作完成率,接口变更看错误率与延迟。若指标越过预先约定的阈值,或出现无法解释的异常,就暂停扩量并按预案回退;没有明确指标和处置责任人的灰度,只是分批部署,不等于风险控制。

核心关键词

读者评论

廖
廖梦琪

我们之前也遇到过清单都打勾、上线时却找不到验收依据的情况。把构建号、验证记录和责任人放在一起确实更便于追溯,不过字段太多的话,日常维护也容易变成形式。

邱
邱启航

按风险给发布分级这个思路比较实用,尤其是数据迁移和难回退的改动。不过分级标准最好结合团队真实案例定期调整,否则大家对“高风险”的理解可能不一致。

贺
贺俊杰

文中把发布窗口和决策时间分开讲,我有共鸣。我们最常拖延的不是执行步骤,而是等最后一个确认;想请教观察指标通常由谁维护,怎么避免上线后没人及时看。

文章包含AI辅助创作:上线实操方法:产品经理提升发布管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598955
