发布记录管理最容易被低估的,不是“上线后补一条记录”,而是团队以为已经发布、客服却还不知道怎么解释,或者新版本上线了,旧版本的缺陷和回滚方案却没人说得清。发布记录管理指南真正要解决的,是让产品、研发、测试、运维、客服和业务方围绕同一份事实协同:这次改了什么、影响谁、何时生效、如何验证、出了问题怎么办。我的核心判断是,发布记录不是发布会后的文档,而是贯穿需求确认、变更冻结、上线执行、用户沟通和复盘的协同控制面。
一、先讲核心结论:发布记录要管的是“事实”和“决策”
1. 发布记录不是功能清单,而是可追溯的发布事实
不少团队把发布记录理解成版本更新说明:列出几个新功能、修复几项问题,再配一段面向用户的文案。这种做法可以满足“有东西可发”,却不足以支撑跨团队协同。真正有用的记录,至少要回答五个问题:为什么发、发了什么、谁受影响、如何确认成功、失败时如何处理。
我会把发布记录拆成两层。第一层是面向执行和追溯的内部发布档案,写清范围、负责人、依赖、风险、验证方式、变更时间和回滚条件。第二层是面向用户的发布说明,把技术实现翻译成用户能理解的价值、影响和操作变化。两层可以关联,但不应混为一篇文档。
一个实用的判断标准是:如果值班同学在凌晨接到告警,能不能在几分钟内从发布记录找到本次变更、责任人和回退路径?如果不能,这份记录更像宣传稿,而不是管理资产。
2. 发布管理的目标不是“零变更”,而是让变更可控
发布必然带来不确定性。需求理解可能有偏差,依赖服务可能延迟,数据迁移可能暴露历史脏数据,用户行为也可能与测试假设不同。管理的价值不在于假装风险不存在,而在于提前识别风险、缩小影响范围,并让团队知道何时继续、何时暂停、何时回退。
因此,我评估发布管理时不会只看“是否按时上线”。我更关心发布范围是否明确、关键验证是否完成、信息是否及时到达相关角色、异常是否能定位到变更,以及上线后是否有明确的观察窗口。准时上线但没有验证、没有通知、没有回退预案,不是高质量发布。
3. 发布记录应形成一条关联链,而不是一堆孤立页面
发布记录最有价值的部分往往不是正文,而是它与需求、缺陷、测试结果、代码变更、审批、部署批次和复盘结论之间的关联。发生问题时,团队需要沿着这条链追溯;做趋势分析时,也需要知道问题来自哪类变更、哪个环节或哪种依赖。
如果团队使用 PingCode 等面向中大型企业和百人以上组织的研发管理平台,建议把版本、需求、缺陷、测试任务和发布状态建立可查询的关联,而不是只把最终说明贴进知识库。工具只是承载方式,关键是每项变更都能追到来源,每次发布都能追到结果。
二、背景和真实场景:为什么发布信息总在关键时刻失灵
1. 多角色各自掌握一部分事实
一个常见场景是:产品经理知道功能范围,研发知道代码变更,测试知道验证结果,运维知道部署窗口,客服知道用户最近在问什么。每个人掌握的都是真实信息,却没有人掌握完整信息。发布当天,大家在多个群里补充细节,最后形成几份相互矛盾的版本。
这类问题通常不是某个人“不负责”,而是信息没有一个明确的归集点,也没有定义谁负责维护哪部分事实。群聊适合快速协商,不适合作为长期发布档案:消息会被新话题淹没,关键结论不一定有结构化字段,事后也很难确认某个决定是在什么条件下做出的。
2. 发布窗口越短,准备工作越要前置
团队容易在上线前一天才补发布说明,认为这只是文案工作。实际上,发布说明写不清,往往暴露的是上游问题:需求范围仍在变化、验收口径不明确、权限影响没人确认,或者新旧行为差异尚未形成共识。文案写作不是孤立环节,而是一次发布范围的压力测试。
当发布窗口短、依赖多、用户覆盖面大时,临时整理信息的成本会迅速增加。越晚确认发布内容,越难判断某项变更能否延期,越容易出现“代码已经合并,但是否纳入本次发布没人敢说”的情况。发布管理应把关键确认放在代码冻结或发布候选阶段,而不是等部署结束后再补。
3. 同一个版本可能对应不同的用户体验
版本号并不总等于用户看到的功能状态。功能可能通过开关逐步开放,按租户、地区、账号类型或流量比例分批启用;移动端、网页端和接口服务的升级节奏也可能不同。只写“版本已发布”,会掩盖用户实际可见范围。
这也是为什么发布记录需要区分“部署完成”和“功能生效”。前者描述系统变更已经进入生产环境,后者描述用户在什么条件下能够使用。对灰度发布、分批迁移和多端协同来说,两者混写会导致客服回答错误,也会让业务方误判发布进度。
4. 可用于规划的观察数据,要先说清口径
不同组织的发布频率、系统复杂度和风险承受能力差异很大,因此我不建议拿一个行业平均值直接要求所有团队。更适合的做法,是先记录团队自己的基线:每次发布准备花多久、发布后多少时间内出现高优先级问题、通知覆盖多少相关角色、回滚决策需要多长时间。
下面的示意图不是行业统计,而是一组用于讨论流程改进的情景模拟数据。它的价值不在于证明某种流程一定能带来某个百分比的收益,而在于提醒团队:记录完善度、通知到达和回退准备都会影响异常处置过程。

三、常见误区:看起来有记录,不代表真的可管理
1. 误区一:把“上线说明”当作全部发布管理
面向用户的更新说明很重要,但它通常会删去内部执行所需的信息,比如依赖服务、数据库变更、开关状态、观察指标和回退条件。只保留面向用户的文字,发生故障时就必须再从代码提交、聊天记录和个人记忆中拼出事实。
我的处理方式是保持两份视图、共享同一组来源。内部档案服务于执行和审计,外部说明服务于用户理解。外部文案可以简短,内部档案不能因此缺项;内部字段可以技术化,外部说明则应避免把技术实现原样倒给用户。
2. 误区二:记录越详细越好
没有经过筛选的细节会制造噪声。把所有代码提交标题、讨论过程和临时想法原样堆进发布记录,读者很难判断哪些内容影响用户、哪些是实施细节、哪些已经失效。高质量记录不是“多写”,而是让不同角色在需要时迅速找到对应信息。
我会优先保留能影响决策的事实:本次范围、用户影响、风险等级、验证结果、发布状态、异常处置和责任人。低层实现细节适合通过链接关联到代码评审或技术方案,不必复制粘贴。发布记录的目标不是保存所有文字,而是降低下一次判断所需的查找和确认成本。
3. 误区三:版本号就是发布边界
版本号适合标识一个交付批次,却不一定能说明用户实际接触到什么。一个版本可以只部署服务端、不开放功能;也可以部署后按比例放量;还可能包含紧急修复和延期功能。只按版本号写记录,容易把“已经部署”“已经开放”“所有用户可用”混为一谈。
建议至少记录三个状态:部署状态、功能开放状态、用户覆盖状态。例如“服务已部署,功能开关关闭”“已对内部账号开放”“已开放至 20% 租户”。这类状态比单一的“已发布”更能支撑客服答疑和运营判断。
4. 误区四:所有发布都走同样的审批和模板
低风险的文案调整与涉及计费、权限、数据迁移或核心链路的变更,不应承受相同的流程成本。用一套重审批压所有发布,会让团队开始绕流程;用一套轻流程处理所有发布,则会让高风险变更缺乏保护。
更合理的做法是依据影响范围、可逆性、数据风险和依赖复杂度分级。流程应该随风险增加而增加控制,不应单纯随组织层级增加表单。详细的分级逻辑会在后文展开。
5. 误区五:发布成功就结束,复盘可有可无
发布完成不是管理闭环的终点。上线后可能出现用户投诉、数据延迟、边缘场景缺陷或关键指标偏移。若团队只在失败时复盘,成功发布中的流程缺陷就会长期隐藏,直到一次高影响事故把它们集中暴露出来。
复盘也不应等同于追责。更有价值的问题是:哪些假设被验证了,哪些风险没有被识别,哪条通知没有触达,哪项指标最早出现变化,下次需要增加什么检查。复盘结论必须回写到模板、检查项或自动化规则中,否则只是一次会议纪要。
四、专业判断逻辑:先分级,再决定发布记录要写到什么程度
1. 用风险而不是“感觉重要”来分层
发布级别不能只由项目规模或负责人职级决定。我建议从四个维度判断:影响面、可逆性、数据与权限风险、外部依赖。影响面看有多少用户或关键流程可能受影响;可逆性看出现问题能否快速恢复;数据风险看是否涉及不可逆写入或迁移;外部依赖看故障是否可能跨系统扩散。
团队可以给每个维度设为低、中、高,再据此确定需要的审批和验证深度。评分不必追求精确的数学模型,重要的是让团队对“为什么这次要多做一步”形成一致解释。下表的分级是可调整的管理建议,不是行业统一标准。
| 风险级别 | 典型变更 | 发布记录最低要求 | 建议控制方式 |
|---|---|---|---|
| 低 | 非关键页面文案、内部工具体验优化 | 变更摘要、验收人、部署时间 | 常规检查,合并进计划发布 |
| 中 | 常用功能逻辑调整、接口字段扩展 | 用户影响、测试范围、依赖项、观察指标 | 发布前确认,安排上线后观察 |
| 高 | 计费、权限、核心链路、数据迁移、全量开关 | 影响评估、验证证据、回退条件、责任人、沟通计划 | 明确审批和发布窗口,准备分批放量及回退演练 |
如果一个变更影响面很小,但不可逆地修改关键数据,它仍可能属于高风险;如果功能影响面较大,却能通过开关快速关闭,风险也不能只按用户数量判断。分级结果应能解释“需要怎样的控制”,而不是只留下一个标签。
2. 用“变更,验证,观察,回退”形成闭环
一条发布记录要能从变更描述走到验证结果,再走到上线后的观察和异常处置。具体来说,每项重要变更都要关联一个验收依据;每个关键风险都要对应一项观察指标;每个不可接受的结果都要有明确的处理动作。
例如,权限逻辑调整不能只写“测试通过”。更有用的记录是:验证了哪些角色、哪些权限边界、使用什么测试账号、结果由谁确认;上线后观察权限拒绝率或相关工单;超过什么阈值暂停放量或关闭功能。只有形成这样的闭环,发布档案才从“描述发生了什么”升级为“指导接下来怎么做”。
3. 区分发布准入条件与发布后观察指标
发布准入条件回答“现在能不能发”,例如阻断级缺陷是否清零、关键用例是否通过、数据备份是否完成、依赖服务是否就绪。发布后观察指标回答“发出去之后是否正常”,例如核心接口错误率、支付成功率、任务积压量、特定功能的完成率。
把两者写在同一栏,会导致团队在上线前只看到一个模糊的“状态正常”。我建议分别列出准入清单与观察清单,并为观察指标写明基线、观测窗口和责任人。没有基线的“监控一下”很难成为有效判断。
4. 把沟通对象当作发布范围的一部分
“已通知相关人员”并不是可验证的记录。相关人员至少可能包括研发值班、测试、产品、客服、客户成功、销售、运营、业务负责人和外部客户。不同角色需要的信息不同:研发关心变更和回退,客服关心用户影响和话术,运营关心功能开放时间,业务负责人关心风险和业务结果。
因此,通知计划要写清对象、渠道、发送时点和内容负责人。高风险发布还应明确谁有权暂停、谁负责向用户升级通知。只在群里发一句“今晚有更新”,不能替代对关键角色的分层沟通。
5. 让发布记录有明确的版本状态和责任边界
实践中,“谁负责发布”经常被误解为一个人包办所有事情。更可执行的做法,是把责任拆成发布协调人、变更负责人、验证负责人、执行负责人和业务确认人。小团队可以由一个人兼任多个角色,但记录中仍要知道每项决策由谁确认。
状态也要有一致定义。比如“准备中”表示范围尚未冻结,“待发布”表示准入条件已满足,“发布中”表示执行正在进行,“观察中”表示部署完成但尚未结束观察窗口,“完成”表示验收和观察结论已记录。若团队对状态含义理解不一,仪表盘上的数字就没有管理意义。
五、可执行流程:从需求进入版本到发布后复盘
1. 需求进入版本时,先确定纳入边界
我建议在版本计划阶段明确三类内容:确定纳入、候选纳入、明确不纳入。候选项尤其重要,它能避免团队把“正在做”误认为“必然随本次发布”。每项内容都应有负责人、预期验收点和依赖关系;没有负责人或验收口径的事项,不应默认为已进入发布范围。
范围确认不只是产品经理的文档工作。研发要确认实现边界,测试要确认覆盖范围,运维或平台团队要确认部署依赖,业务代表要确认外部影响。范围一旦冻结,新增变更应显式记录原因、风险和审批,不要在原清单里悄悄覆盖。
2. 发布前准备:把缺失信息暴露在发布窗口之前
发布前检查的目的不是让每个人重复打勾,而是验证关键假设。若检查项无法回答“谁确认、依据是什么、失败怎么办”,它通常只是形式化复选框。建议按风险级别要求不同深度的证据:低风险变更可以关联验收结果,中高风险变更还要提供回退条件、监控计划和依赖确认。
发布候选阶段至少要完成以下动作:
- 冻结范围:列出本次纳入和排除的变更,标注延期项及其原因。
- 确认验证:关联测试结果、验收人和未解决缺陷,说明已知限制。
- 核对依赖:确认接口、数据、基础设施、第三方服务和配置变更的准备状态。
- 设定风险控制:写明灰度范围、观察指标、暂停条件和回退负责人。
- 安排沟通:确认通知对象、渠道、发送时间,以及面向用户的说明是否需要提前准备。
3. 发布执行:记录关键节点,而不是逐分钟写流水账
执行阶段应记录能影响后续判断的关键节点,例如开始时间、部署批次、配置开关状态、验证结果、异常发生时间、暂停或继续的决策。没有必要把每条无关操作都写进主记录,详细命令和技术日志可以链接到执行系统或事件记录中。
关键节点记录的价值在于建立时间线。若发布后出现错误,团队要知道异常是在部署前、部署过程中还是功能开放后出现;也要能确认当时采取了什么措施、由谁作出决策。没有统一时间线,复盘很容易被不同人的记忆带偏。
4. 灰度和分批发布:把“扩大范围”变成显式决策
灰度不是把用户分成几组就完成了。每一批次都要有明确的进入条件、观察时长和扩大范围的决策人。对关键链路,可以从内部账号、少量租户或低比例流量开始,再根据指标和反馈逐步扩大。若某项功能不可通过开关关闭,灰度所提供的保护也会受到限制。
团队需要记录每批次的开放范围和观察结论。比如“首批 5% 流量,观察 30 分钟后错误率未越过阈值,扩大至 20%”。数字必须来自团队实际设置,而不是为了让记录看起来完整而编造。观察窗口也应结合业务周期:夜间低流量时观察正常,不代表工作日高峰同样正常。
5. 发布完成:区分部署完成和观察结束
部署成功后,不能马上把状态标成“完全完成”。如果风险需要持续观察,记录应保留“观察中”,并写明观察窗口、关键指标、责任人和结束标准。只有确认业务指标、技术指标和用户反馈均符合预期,才适合关闭本次发布任务。
发布说明也应在适当时点发出。内部团队需要在执行前知道变更和风险,外部用户可能需要在功能生效时收到说明。对于逐步开放的功能,文案应写清适用对象或生效范围,避免用户看到说明却暂时找不到入口。
6. 复盘:把发布结果转化为下一次的规则
复盘不需要每次都开长会。低风险且无异常的发布,可以由责任人补充结果和改进项;高风险发布、出现用户影响或发生回退时,才安排跨角色复盘。复盘重点是事实时间线、影响范围、发现路径、决策依据和可执行改进。
改进项必须有负责人和截止时间,并能回写到流程或工具中。例如,如果通知对象总是遗漏客服团队,就调整通知模板和角色映射;如果测试证据很难定位,就统一关联方式;如果回退条件不清楚,就要求高风险变更在发布前完成回退演练。
六、发布记录模板:从最小可用字段开始
1. 内部发布档案应覆盖哪些字段
模板不是越长越专业。字段过多会让团队为了填满表格而制造无用信息;字段过少又无法支撑决策。我的建议是先把必要字段分成“范围、执行、验证、风险、沟通、结果”六类,再根据不同风险级别决定哪些字段必填。
| 字段组 | 建议字段 | 它要支持的判断 |
|---|---|---|
| 基本信息 | 发布名称、版本标识、计划时间、实际时间、协调人 | 能否快速定位本次发布及其负责人 |
| 变更范围 | 纳入事项、延期事项、关联需求与缺陷 | 哪些改变属于本次发布,哪些明确不属于 |
| 影响评估 | 用户范围、受影响流程、兼容性、已知限制 | 谁会受到影响,需要怎样沟通和验证 |
| 执行与依赖 | 部署批次、配置开关、依赖服务、数据操作 | 本次变更如何进入生产环境,执行顺序是什么 |
| 验证与观察 | 验收证据、监控指标、基线、观察窗口、负责人 | 如何判断发布成功,异常出现时由谁处理 |
| 风险与回退 | 风险级别、暂停条件、回退方案、恢复验证 | 什么时候停止扩大范围,如何恢复服务 |
| 结果与复盘 | 最终状态、用户反馈、异常记录、改进项 | 发布结果是否闭环,哪些经验需要沉淀 |
2. 面向用户的发布说明应回答哪些问题
用户不需要知道内部审批经过了几轮,也不一定关心服务拆分了几个模块。发布说明应先说明用户能做什么、体验发生了什么变化,再说明适用范围、开放时间、必要操作和已知限制。若变化对用户不可见,就不要勉强包装成“重大升级”。
我常用的结构是:一句话说明价值;列出主要变化;注明适用用户和生效时间;说明是否需要重新登录、迁移数据或修改设置;最后提供反馈或支持入口。对于可能影响工作流程的变化,尤其要写清旧操作是否仍可用,以及过渡期如何处理。
3. 用关联关系避免手动重复维护
发布档案、需求、缺陷、测试结果和代码变更如果各自维护一份名称,版本改名或范围变化时就会产生不一致。更稳妥的做法是让发布记录关联既有工作项,在发布页汇总其状态和链接;必要的用户说明再从已确认的变更信息中整理。
在 PingCode 这类研发管理平台中,组织可以按自身流程关联需求、缺陷、测试和版本信息,让发布协同更适合多团队、多项目和跨职能场景。选工具时我不会只看模板是否漂亮,而会验证:关联是否方便、权限能否覆盖相关角色、状态能否自定义、变更历史是否可追踪、数据能否导出或与现有流程衔接。
4. 让字段成为判断入口,而不是额外负担
每新增一个必填字段,都应能回答一个真实的管理问题。比如“用户影响范围”支持客服准备,“回退条件”支持值班决策,“观察窗口”支持是否结束发布,“延期原因”支持范围管理。若字段填完后没人使用,也没有影响任何决策,就应考虑删除或改为选填。
首轮落地不妨从一张最小模板开始,观察两到四个发布周期:哪些字段经常空缺、哪些字段被反复追问、哪些信息只在事故时才发现没有记录。再根据真实使用情况调整模板,比一开始设计庞大的治理体系更容易得到团队配合。
七、案例与数据观察:一次发布问题如何沿记录链被缩小

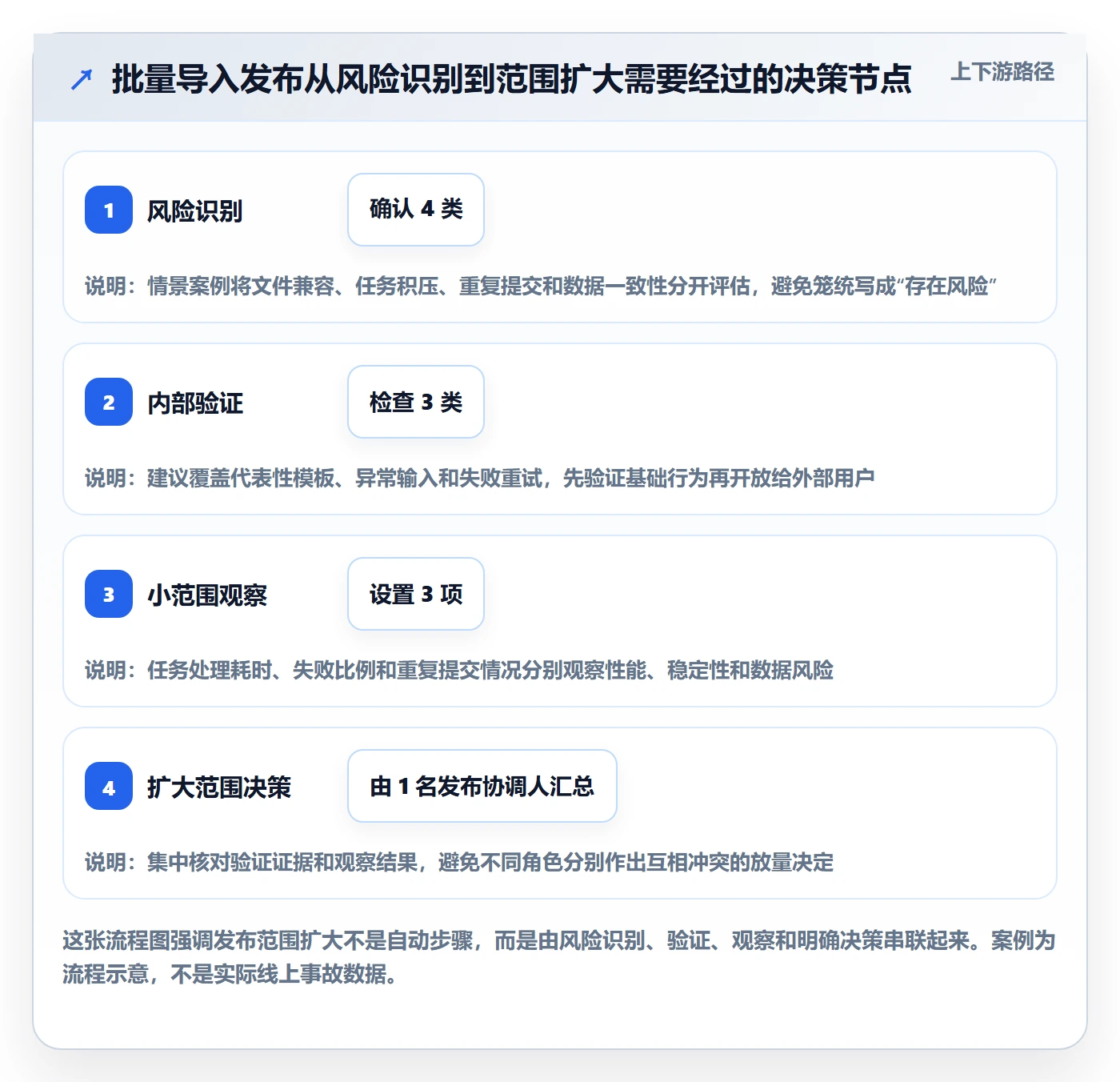

1. 情景案例:批量导入功能的上线风险
以下是一个情景化案例,用于说明发布记录怎样帮助团队决策,不代表某个真实客户的事故复盘。一个产品团队准备上线批量导入功能,涉及文件解析、字段映射、后台任务和失败重试。产品希望尽快开放,研发认为代码已完成,测试则发现不同历史模板的列名差异较大。
如果发布记录只写“新增批量导入”,客服不知道失败后如何指导用户,运维不知道后台任务是否需要重点观察,产品也难以判断是否应立即全量开放。团队于是把风险拆成输入文件兼容、任务堆积、重复提交和部分失败后的数据一致性四项,并为每项风险指定验证方式。
2. 通过分批发布,把未知问题控制在可观察范围
团队先对内部账号开放,验证常见模板;随后选择少量租户进行试用,并重点观察任务处理耗时、失败比例和重复提交情况。这里的具体比例和观察时长应由团队依据流量和风险设定,不能照抄其他团队的数字。关键在于每次扩大范围前,有明确的观察结果和决策人。
在这个情景中,测试发现某类旧模板在字段映射后会导致部分记录被跳过。由于发布记录提前写明了兼容性风险、影响范围和暂停条件,团队可以先关闭相应模板的自动映射,再保留其他用户可用,而不必为了一个边界问题全量回滚或继续扩大影响。
3. 发布记录应连接上游原因、中游执行和下游结果
从发布管理角度看,重要的不是“最终有没有问题”,而是团队能否把问题归因到具体环节。上游是否识别了历史模板差异,中游是否按计划分批,是否及时观察到跳过率变化,下游是否收到用户反馈,这些信息决定下一次应改需求澄清、测试数据、发布节奏还是客服准备。

4. 哪些数据值得建立自己的基线
发布管理不必一开始追求复杂的绩效指标。对大多数团队,先记录以下数据就足以发现流程问题:从范围冻结到发布的准备时长、发布后异常发现时间、回退决策耗时、发布相关用户反馈量、因范围不清产生的延期次数。指标不要只看平均值,也要查看高风险发布和普通发布的差异。
例如,平均发布准备时长下降,并不自动说明质量变好;如果是因为跳过了风险检查,故障和返工可能增加。相反,准备时间略有上升,但上线后高优先级问题减少、回退更快,可能是合理的改进。因此指标要成对观察,避免团队为了一个数字优化而牺牲真实目标。
| 观察指标 | 建议口径 | 容易误读的地方 | 适合的改进动作 |
|---|---|---|---|
| 发布准备时长 | 从范围冻结到准入检查完成的时间 | 下降可能来自准备前置,也可能来自检查被省略 | 同时核对缺陷、延期和异常数据 |
| 发布后异常发现时间 | 从异常开始到团队识别并确认的时间 | 监控告警快不等于用户影响小 | 检查告警覆盖和用户反馈通道 |
| 回退决策耗时 | 从达到暂停条件到作出回退或继续决策的时间 | 回退次数少不代表风险控制一定好 | 核对回退条件是否明确、权限是否清楚 |
| 发布范围偏差率 | 实际发布内容中临时新增或遗漏事项的比例 | 小幅偏差也可能影响高风险流程 | 强化范围冻结及变更审批记录 |
八、不同情况下的行动建议:按团队成熟度和发布风险调整
1. 小团队、发布较少:先建立最小闭环
如果团队人数少、发布频率低,不必先建设多层审批。可以从一份轻量发布记录开始,固定记录变更范围、验收人、发布时间、用户影响、回退方式和最终结果。由产品或发布协调人维护一份事实来源,避免同一个版本在多个文档里出现不同说法。
小团队的重点是让所有人知道“什么必须确认”。可以把高风险条件单独列出,例如数据迁移、权限变更、计费逻辑和核心链路调整,只要触发一项,就要求明确负责人、验证证据和回退动作。流程轻,但边界清楚,往往比复杂的审批表更有效。
2. 百人以上、多团队协作:把关联和权限作为重点
规模变大后,发布管理的主要问题通常不是没人写记录,而是记录分散、命名不一致、权限边界不清、跨项目依赖无法查询。此时应建立统一的发布标识、状态定义、风险分级和关联规则,让各团队能在不共享所有内部细节的情况下找到与自己有关的信息。
对于中大型企业,可以考虑使用 PingCode 等研发管理平台承载需求、测试、缺陷、版本和发布协同,再根据安全与治理要求划分项目权限、角色责任和跨团队视图。实施时不要一次性把所有历史流程迁入,先选一个协作复杂、但风险可控的业务线试跑,观察字段使用率、跨团队等待时间和发布信息完整度。
3. 高频、低风险发布:优先减少人工交接
如果发布频率高而单次风险较低,逐次开会审批很容易成为瓶颈。可以把可重复的检查自动化,例如自动汇总变更项、测试状态和部署批次,对缺少责任人或未通过准入条件的发布给出阻断提示。自动化的前提是状态定义和数据关联足够稳定,否则只会更快地产生错误信息。
自动化不等于无须人工判断。对于不可逆数据操作、核心权限变更或跨系统切换,仍应保留明确的人工确认。适合自动化的是重复、可验证、规则明确的步骤;需要结合业务影响作判断的事项,不宜仅凭一个“绿灯”替代责任人决策。
4. 高风险、低容错发布:宁可增加前置成本,也不要依赖临场应对
涉及资金、权限、关键业务连续性或重要数据的发布,应把回退方案、数据恢复和用户沟通提前纳入范围。若回退本身会造成数据不一致,就不能把“可以回滚代码”误认为“业务可以恢复”。需要说明回退对数据的影响、恢复顺序和验证方法。
高风险发布也要明确“暂停权”。如果只有负责人能叫停,而其不在现场,执行团队就可能在异常信号出现后继续推进。应提前约定哪些角色可以触发暂停、暂停后如何升级,以及继续发布需要满足哪些条件。清楚的权责比事后追问“为什么没人停下来”更有价值。
5. 多产品、多区域、多端发布:采用统一框架与局部规则
统一发布框架可以保证字段、状态和风险语言一致,但不同产品、地区和终端的实施细节不一定相同。比如移动应用需要考虑商店审核和用户升级周期,云端服务可能需要考虑租户分批,内部系统则可能以业务窗口和权限变更为主要风险。
因此,建议统一记录骨架,保留产品线特有的执行字段。统一的是“必须回答什么问题”,不是强迫所有团队使用完全相同的部署步骤。若模板无法容纳本地风险,团队往往会绕开系统另建表格,最终造成信息分裂。
九、不同情况下的取舍:速度、完整度和控制力如何平衡
1. 什么时候应该压缩记录,什么时候不能省
对低风险、小范围、可快速恢复的变更,可以压缩记录:保留范围、验证结果、责任人和时间即可。若属于高风险、不可逆、影响多团队或涉及外部用户的变更,不能因为赶进度而省掉影响评估、观察指标和回退条件。
压缩的是重复描述,不是关键判断。比如可以自动从工作项汇总需求和缺陷,但不能自动替代对用户影响的判断;可以复用常规部署步骤,但不能默认本次依赖和数据操作与上次完全相同。
2. 什么时候采用灰度,什么时候直接全量
灰度适合能够分组、能够观察、能够暂停或关闭的变更。若用户群体无法区分、功能不可回退,或者样本量太小导致观察指标没有意义,形式上的灰度不一定带来风险降低。团队应先问:分批能否限制影响?观察指标能否及时反映问题?发现异常后能否阻止继续扩大?
直接全量并非天然错误。低风险、兼容性强、可快速修复的变更,经过充分验证后直接发布可能更有效率。但如果全量发布后的异常无法快速识别,或用户影响不可逆,就不应只因为流程习惯而跳过分阶段控制。
3. 什么时候用文档,什么时候用平台
团队规模小、发布频率低、关联关系简单时,结构清晰的文档可能足够。若发布与需求、测试、缺陷、部署和多个团队长期关联,文档很容易出现重复录入和版本不一致,这时平台化管理更合适。
工具选型不应先看功能清单有多长,而应先做一个真实流程验证:能否从发布记录跳转到需求和测试证据;范围变化能否留痕;不同角色能否看到需要的信息;发布状态是否可追踪;数据是否能导出。试用时拿最近一次真实发布演练,比看演示环境里的空模板更有判断力。
4. 什么时候强调审批,什么时候强调自动化
审批适用于需要明确责任、权衡业务影响或处理不可逆风险的决策。自动化适用于规则清晰、重复频繁、结果可以验证的检查。审批过多会拖慢低风险交付,自动化过度则可能让团队把复杂业务判断交给简单规则。
我通常先识别“等待”来自哪里:是缺少决策人、信息不完整,还是执行步骤重复。如果原因是信息不完整,增加审批通常只会把缺口推给更多人;如果是重复检查,自动化更合适;如果是高风险取舍,则应明确审批人和决策依据。
5. 什么时候要求完整复盘,什么时候只做记录回写
低风险发布且观察正常,可以简要记录结果和改进建议,不必每次组织会议。出现用户影响、回退、关键指标异常、范围偏差或跨团队沟通失灵时,应开展更完整的复盘。复盘深度应由影响和可学习价值决定,而不是由是否发生故障单独决定。
若团队每次都开长会,复盘会逐渐变成流程负担;若团队只在严重事故后复盘,轻微信号就无法转化为预防措施。合理做法是把常规发布结果轻量闭环,把高影响或重复性问题升级分析,并确保改进项能够被追踪。
十、衡量发布管理是否变好:不要只盯着发布次数和准时率
1. 先看信息完整度,再看执行结果
如果发布记录经常缺少责任人、影响范围、验证证据或回退条件,团队就很难判断上线质量为何变化。可以抽样检查最近若干次发布,观察这些关键字段是否完整、是否有实际证据、是否在发布前完成,而不是等事后补填。
完整度不等于所有字段都填了文字。比如“已测试”没有测试范围和结果,不应算作有效证据;“已通知”没有对象和时间,也无法证明关键信息到达。评价记录时要看它是否支持决策,而非表面填充率。
2. 用平衡指标避免局部优化
只追求发布速度,可能鼓励跳过验证;只追求故障次数少,可能让团队减少必要发布;只追求回退少,可能使团队在应该回退时犹豫。建议把速度、质量、影响和恢复能力放在一起看,例如准备时长与发布后异常、发布频率与用户影响、异常发现时间与恢复时间。
指标要分层看。整体平均值可能掩盖少数高风险发布的严重问题;可以按风险级别、产品线、发布方式和变更类型拆分,识别哪些环节最需要改进。拆分后的样本太少时,应谨慎解释,不要把短期波动误当成趋势。
3. 让指标服务于问题,而不是变成新的考核负担
发布指标的用途是帮助团队发现系统性瓶颈,不是简单给个人排名。若某团队回退次数较多,先看它是否承担更多高风险变更,是否具备更好的异常识别能力;若某团队发布次数少,也要判断是稳定性好,还是交付流程存在积压。
指标出现变化后,应回到具体记录查证原因。数据告诉我们“哪里不同”,发布档案帮助我们理解“为什么不同”。如果团队没有可追溯的记录,再复杂的仪表盘也只能显示结果,无法支撑改进。
十一、落地路线:用四周建立第一版发布管理闭环
1. 第一周:盘点现状和发布类型
先收集最近几次发布记录、沟通渠道、验收方式和上线后反馈,不急着换工具。重点找出信息在哪些环节丢失:范围变动没人留痕、测试结果无法关联、客服通知太晚,还是异常时找不到责任人。把问题按发生频率和影响程度排序。
同时把发布类型分出来,例如常规功能、紧急修复、数据变更、基础设施调整和灰度开放。不同类型的风险结构不同,后续模板和准入条件也不应完全一样。
2. 第二周:建立最小模板和状态定义
挑选能支持实际决策的字段,形成一页式模板,并定义“准备中、待发布、发布中、观察中、完成、暂停”等状态。每个状态都要说明进入和退出条件,避免不同团队根据个人习惯随意标记。
此时不要追求把所有历史数据一次性导入。先让新发布按照统一规则记录,确认模板是否真的被执行使用,再决定是否需要迁移历史信息。
3. 第三周:选一个业务线试跑并记录摩擦点
选择协作角色较多、但能控制风险的发布试跑。记录从范围确认到发布完成的耗时,观察哪些字段重复、哪些信息仍然靠口头补充、哪些审批没有提供新的判断。让研发、测试、产品、运维和客服分别反馈他们在实际任务中需要看到什么。
试跑中发现工具不顺手时,先分清是工具限制还是流程定义不清。字段名称不一致、责任人不明确,即使换平台也不会自动消失;而关联关系难维护、状态无法追踪,则可能确实需要平台能力支持。
4. 第四周:修订规则,确定推广边界
根据试跑结果删掉无用字段,补上真实缺口,并明确哪些发布必须走高风险流程。推广时先扩大到流程相似的团队,再逐步覆盖不同产品线,不要在没有验证的情况下全组织强推同一套细节。
每月或每个发布周期回看一次指标和异常记录,判断流程是否降低了重复确认、缩短了异常处置时间,或改善了信息触达。若只有文档数量增加,其他结果没有变化,就要重新检查管理动作是否真正改变了协作行为。
十二、结语:把发布记录写成下一次决策的起点
发布记录管理最值得坚持的原则,不是把每次上线包装成一次完美交付,而是让团队能够准确描述变更、识别影响、验证结果,并在条件不满足时及时停下来。记录的好坏,最终体现在故障发生时能否减少猜测,用户受影响时能否迅速说明情况,下一次发布时能否少走同一段弯路。
产品经理可以从下一次发布开始做三件事:先把纳入和排除范围写清;再给关键变更关联验收证据、观察指标和回退条件;最后在发布完成后记录结果与改进项。先跑通一条轻量闭环,再根据发布频率、组织规模和风险逐步增加控制。
我的判断是,成熟的发布管理不是把发布变慢,而是让团队只在需要谨慎的地方谨慎,让可以标准化的环节变得更快。当一份发布记录既能指导今天的执行,也能解释明天的结果,它才真正从“上线说明”变成了团队的协同资产。
常见问题解答(FAQ)
1. 发布记录应该包含哪些信息?
我以前只在记录里写版本号、上线日期和功能名称,出了问题才发现查不到是谁确认的,也不知道某项改动影响了哪些用户。我想知道,一份发布记录至少要写到什么程度,才能在上线后真正用于追溯?
发布记录的目标不是复述需求,而是让团队能回答四个问题:发布了什么、谁确认可以发布、出了问题如何判断影响、如何回退。建议至少记录版本号与计划时间、变更项及关联需求或缺陷、影响范围、负责人、测试与验收结论、发布状态、回退方案,以及实际发布时间和异常情况。
比如“新增导出功能”不够可追溯,应补充适用角色、涉及的服务或数据、验收结果和关闭开关的位置。判断记录是否合格,可以让未参与发布的人仅凭这份记录,在几分钟内说清影响对象和处置入口;如果还得翻聊天记录,就说明记录缺了关键字段。
2. 产品经理如何避免发布清单越写越长,却仍然漏掉关键事项?
我参与过几次上线准备,清单上项目很多,大家也逐项打了勾,但上线后仍然出现配置遗漏和通知对象错误。我不确定问题是清单不够细,还是检查方式本身有问题,应该怎么设计才更可靠?
清单不应按“想得到什么就加什么”无限扩张,而应围绕发布风险分层:所有版本都检查的基础项、特定变更才触发的专项项、上线后验证项。每项要写清责任人、完成证据和未完成时的处理方式;“已检查”不如“测试环境用指定账号验证成功,截图或记录可查”可核验。
可以用过去数次发布的问题反推清单:每次事故只增加能预防同类风险的检查项,并标明适用条件。若一份清单大多数项目与当前变更无关,团队很容易机械打勾;宁可让专项检查按变更类型触发,也不要靠堆条目制造安全感。
3. 发布过程中出现延期或阻塞,产品经理应该如何协同处理?
我遇到过开发说已完成、测试说还有问题、业务方却按原计划准备通知用户的情况,最后每个人都以为别人会更新进度。我想知道,发布管理里应该由谁作决定,又怎样同步信息才不会让团队各自理解?
产品经理的关键职责不是替技术团队判断所有风险,而是把事实、影响和决策人放到同一张桌面上。发现阻塞时,先记录问题、影响范围、当前证据、负责人和下次更新时间,再明确选项,例如延期、缩小发布范围或按预案回退;涉及安全、数据完整性等高风险事项,应由相应技术负责人明确给出风险判断,业务决策人确认接受与否。
同步时使用一个权威状态入口,并写明“当前状态、变化原因、下一步、责任人、更新时间”,不要只在群聊里发一句“有问题”。团队需要的是可执行的决策记录,而不是更多进度消息。
4. 发布后复盘要看哪些数据,才能判断管理流程是否有效?
我过去做复盘时,通常只统计发布是否按时,结果准时上线的版本也可能带来大量工单或紧急回滚。我想知道,除了是否延期,还应该观察哪些指标,以及怎样避免为了追求数字而掩盖真实问题?
建议同时看交付效率、质量和恢复能力,而不要用单一的准时率评价发布管理。可记录计划与实际发布时间偏差、发布后约定观察窗口内的缺陷或用户工单、回滚或热修次数、从发现问题到恢复的时间,以及发布记录和验收证据的完整率。指标要按版本类型和风险等级分组:低风险文案调整与涉及数据迁移的版本不宜直接比较。
还要给数据设定口径,例如“发布后缺陷”按多少天统计、如何排除既有问题;每次复盘选一项可改变的流程原因,指定负责人和验证时间。指标的用途是找到风险集中在哪个环节,不是把团队推向隐瞒问题或拆分版本来美化数字。
核心关键词
文章包含AI辅助创作:发布记录管理指南:产品经理如何做好发布管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598939
读者评论
我们现在也把部署完成和功能开放分开记,客服查状态确实方便些。不过灰度期间多端进度不同,记录更新由谁负责维护,最好也明确下来。
风险分级有参考价值,但低风险变更如果完全不做上线后观察,问题也可能积累。我们团队会给小改动保留一个轻量检查,不额外增加审批。
把准入条件和观察指标分开很实用。实际执行中比较难的是定阈值:有些业务指标波动受时段影响,单看一次异常就暂停放量,可能反而造成误判。
