发布流程与规范:产品经理发布管理风险控制关键指标
一次发布是否安全,不能只看“有没有按时上线”。我在梳理产品发布复盘时,反复看到同一种反常情况:发布清单全部打勾,版本也准时交付,但上线后仍出现权限配置错误、关键流程中断、数据口径偏差等问题。原因通常不是团队没有流程,而是流程只记录“做过什么”,没有衡量“风险是否真的下降”。产品经理要把发布管理从任务追踪转向风险控制,关键是建立一组能提前暴露问题、能指导决策、能在事后复盘的指标。
一、先讲核心结论:发布管理要衡量风险,而不是表单完成率
1. 发布管理的核心不是“按时上线”
按时上线是交付结果,不等于发布成功。一个版本可以准时发布,却因为故障、回滚、客户投诉或数据异常付出更高代价。反过来,团队主动延期一天修复高风险缺陷,虽然降低了计划达成率,却可能显著降低业务损失。
因此,我判断发布管理是否有效,通常先问三个问题:发布前,团队是否识别了最可能造成损失的风险;发布中,是否有办法及时发现风险信号;发布后,是否能确认影响范围并恢复服务。流程文件、审批节点和会议纪要,只是实现这三件事的手段。
关键判断:发布流程的质量,不应由“完成了多少步骤”定义,而应由“风险是否被提前发现、影响是否被限制、恢复是否足够快”定义。
2. 用四类指标搭建发布风险控制框架
我建议把发布指标分成四层。第一层是发布准备度,回答“上线条件是否齐备”;第二层是过程控制,回答“发布过程是否按风险策略执行”;第三层是结果与影响,回答“上线后发生了什么”;第四层是恢复与学习,回答“出问题后能否止损,并防止同类问题再发”。
| 指标层 | 要回答的问题 | 典型指标 | 容易出现的误判 |
|---|---|---|---|
| 发布准备度 | 上线前是否具备发布条件 | 高风险缺陷关闭率、验收覆盖率、回滚方案验证率 | 把所有清单项完成当成风险已清零 |
| 过程控制 | 发布是否按预定策略执行 | 变更成功率、灰度覆盖率、发布窗口偏差 | 只统计流程是否走完,不看执行质量 |
| 结果与影响 | 发布是否造成用户或业务影响 | 变更失败率、发布相关故障率、受影响用户比例 | 只统计故障数量,不看严重程度和影响时长 |
| 恢复与学习 | 团队能否快速止损并减少复发 | 平均恢复时间、复发率、复盘行动项按期关闭率 | 复盘报告写完就算改进完成 |
这些指标不能被压缩成一个看似精确的“发布健康分”。不同指标之间存在取舍:严格限制发布可以减少事故,却可能拖慢交付;放宽门槛可以增加交付速度,却会抬高故障成本。管理者要看到指标之间的关系,而不是追求一个总分替代判断。
3. 指标要能触发行动
一个指标如果连续变化,却没有对应的决策动作,就只是报表装饰。比如“高风险缺陷关闭率”低于门槛,应该触发延期、缩小发布范围或增加验证;“恢复时间”持续变长,应该检查回滚路径、监控告警和权限依赖,而不是要求团队写更详细的复盘。
在落地时,我会给每项指标配置三项信息:数据口径、触发阈值、责任人。没有口径,团队会争论数字;没有阈值,数字无法推动决策;没有责任人,风险会停留在看板上。

二、背景和真实场景:为什么“流程完整”仍可能发布失控
1. 产品发布是跨角色、跨系统的变更事件
产品经理往往把发布理解为功能交付,但一次线上变更通常涉及产品、研发、测试、运维、客服、销售、数据分析,甚至法务与安全团队。某个功能本身测试通过,不意味着依赖它的权限、计费、通知、数据埋点和客服话术也已准备好。
最常见的遗漏发生在接口交界处。研发关注代码是否合并,测试关注用例是否通过,运营关注用户能否理解新功能,客服关注是否有处理口径。每个角色都可能完成自己的任务,但没人确认这些工作是否共同构成了可安全发布的整体。
所以我会把发布对象定义为“变更包”,而不是单个功能。变更包至少要描述:变更内容、影响用户、依赖服务、数据变化、开关策略、监控信号、回滚条件和业务沟通安排。它让团队讨论的是同一件事,而不是各自熟悉的局部任务。
2. 小改动也可能有大影响
风险大小不等于代码量大小。一行权限判断、一个配置默认值、一条数据迁移语句,都可能影响大量用户。相反,一个复杂但完全隔离、可灰度、可快速关闭的功能,实际风险可能较低。
因此,发布风险评估至少要看影响范围、失败概率、可检测性和可恢复性。影响范围越广、问题越难被发现、恢复越困难,发布控制就越需要加强。只用“改动行数”“需求复杂度”或“测试用例数量”排序,会把真正危险的变更排到后面。
| 风险维度 | 需要追问的问题 | 高风险信号 |
|---|---|---|
| 影响范围 | 出错后会影响多少用户、订单或关键流程? | 全量用户同时受影响,或涉及核心交易链路 |
| 失败可能性 | 是否依赖新架构、新接口、复杂迁移或不稳定外部服务? | 近期有多次变更、依赖尚未稳定、测试环境与生产差异大 |
| 可检测性 | 问题发生后,团队能否在用户投诉前发现? | 没有业务指标、告警阈值模糊、数据延迟较长 |
| 可恢复性 | 能否关掉功能、回退版本或恢复数据? | 回滚未经演练、数据变更不可逆、恢复依赖单人操作 |
3. 发布风险会沿着依赖关系传播
一个功能可能通过多个服务、配置、数据表和外部接口影响用户。风险不是只属于某个团队,而是沿依赖关系传播。比如产品调整订单状态规则,研发完成状态机修改,测试验证主路径,但报表任务仍使用旧状态定义;最终业务流程可以运行,经营数据却发生偏差。
这类问题尤其容易被“服务正常”掩盖。系统可用性没有明显下降,不代表产品发布没有伤害业务。产品经理需要把用户侧与业务侧指标纳入观察范围,例如关键任务完成率、支付成功率、工单量、数据完整率,而不只盯着接口错误和服务器负载。
当组织使用项目管理平台或发布管理系统时,价值不在于多一块发布看板,而在于把需求、变更、测试结果、审批记录和线上事件关联起来。以 PingCode 这类面向中大型团队的管理平台为例,只有当发布信息能够与需求、缺陷、迭代和责任人关联,团队才更容易追溯“哪个变化引发了哪个影响”。工具本身不会自动消除风险,数据关系与执行纪律才是关键。

三、常见误区:看起来严谨的发布管理,可能只是在制造安全感
1. 误区一:把审批数量当作控制强度
审批层级变多,不必然意味着风险下降。若审批人看到的只是版本名称、计划时间和“测试通过”结论,审批就容易变成形式签字。真正有用的审批应能回答:风险是什么、证据在哪里、剩余风险由谁接受、出现问题如何止损。
我更倾向于按风险分层审批。低风险变更走轻量流程,高风险变更才增加专项评审、演练和业务负责人确认。这样既避免所有变更都被同一套重流程拖慢,也让稀缺的评审精力集中到高影响事项上。
2. 误区二:测试通过率高,就等于上线安全
测试通过率只说明既定用例的执行结果,不能证明用例覆盖了真实风险。若用例没有覆盖异常输入、权限边界、并发场景、数据回填和外部依赖,百分之百通过也可能只是“对已知问题的重复确认”。
我会把测试结果拆成三类:功能符合预期、关键风险路径被覆盖、生产环境可观测性已就绪。三类都通过,才有较完整的上线依据。对高风险版本,还要关注缺陷严重等级、未覆盖场景和测试环境与生产环境之间的差异。
3. 误区三:没有故障,就说明流程有效
事故是低频事件,短期内没有事故可能是运气,也可能是风险控制有效。只看故障数,会诱导团队把风险管理做成事后统计。更有价值的早期信号包括:高风险缺陷反复延期、临近发布频繁变更、回滚方案未经验证、告警没有负责人、发布后观察时间不断缩短。
对于没有发生事故的版本,也可以检查“险些出错”的信号。例如灰度阶段是否发现异常、是否触发过回滚条件、是否依赖人工临时修复。没有造成损失的事件仍然能揭示控制薄弱点,不应因为结果平安就跳过复盘。
4. 误区四:把回滚方案写在文档里就算准备完成
回滚方案至少要经过可执行性验证。团队需要确认谁有权限、回滚步骤是否依赖特定人员、数据是否可恢复、关闭功能后用户当前状态如何处理。对于数据结构变更,应用版本回退不一定能撤销数据副作用;对于外部接口切换,恢复流量也可能需要对方配合。
我通常把“回滚准备度”拆成三项:步骤已写清、权限已确认、演练或验证已完成。若只完成第一项,不能把它标记为“回滚可用”。
5. 误区五:把所有发布都做成同一种流程
文案修正、后台配置调整、核心交易逻辑升级和数据库迁移,风险完全不同。对它们设置同样的审批、观察时间和回滚要求,轻则浪费时间,重则让团队对流程产生疲劳,最后高风险检查也被当成例行勾选。
流程应随着风险等级变化。低风险可以标准化、自动化;中风险要增加灰度和业务指标验证;高风险需要分阶段放量、明确值守、验证回退路径,并为不可逆操作设置额外保护。

四、专业判断逻辑:把指标设计成可决策的风险信号
1. 先定义发布对象和风险边界
在谈指标前,先统一“发布”的统计单位。是一个需求、一个版本、一次生产变更,还是一个发布窗口?如果不同团队用不同单位计算,变更失败率和按期率就无法比较。
我建议以“生产变更”为最小统计单位,并把同一发布窗口中的相关变更关联成版本或发布批次。这样既可以追踪单项变更的结果,也可以观察一个版本对整体业务的影响。紧急修复、配置调整、数据迁移和常规功能发布,最好分别标记,避免不同风险类型混算。
随后要明确风险边界:哪些用户流程属于关键流程,哪些故障等级必须触发停发,哪些数据变化不可逆,哪些业务指标下跌需要回滚。边界越模糊,指标阈值越像拍脑袋。
2. 采用“领先指标加滞后指标”的组合
滞后指标记录已经发生的结果,例如变更失败率、发布相关故障数、恢复时间。它们适合复盘和趋势判断,但无法保证团队在事故发生前采取行动。
领先指标反映风险是否正在累积,例如高风险缺陷关闭比例、发布前临时变更数量、回滚演练覆盖率、关键业务监控覆盖率。它们适合用于发布决策,但必须避免为了达标而做表面动作。
| 指标类别 | 指标示例 | 使用时机 | 主要局限 |
|---|---|---|---|
| 领先指标 | 高风险缺陷关闭率、回滚验证率、灰度覆盖比例 | 发布前评估与发布中止判断 | 可能被形式化填报,需抽样核验 |
| 过程指标 | 发布窗口偏差、临时变更占比、审批等待时长 | 定位流程摩擦与执行偏差 | 过程合规不代表业务结果良好 |
| 滞后指标 | 变更失败率、故障影响时长、回滚次数 | 月度复盘与风险趋势分析 | 小样本波动大,不能单独评价团队能力 |
| 学习指标 | 复盘行动项关闭率、同类问题复发率 | 检验组织是否从事件中改进 | 行动项关闭不等于根因已消除 |
3. 给每项指标写清楚分子、分母和排除条件
“发布成功率”最容易被不同口径稀释。有人把成功定义为部署完成,有人把成功定义为没有回滚,也有人把成功定义为用户没有受到影响。若不先定义口径,同一张报表上的数字没有比较价值。
例如,变更失败率可以定义为:在统计周期内,导致回滚、紧急修复或重大用户影响的生产变更数,除以同期生产变更总数。需要说明紧急变更是否纳入、跨版本故障如何归因、观察窗口多长。口径确定后,至少保持一段时间稳定,避免为了让指标变好而不断更改定义。
小样本时应同时展示绝对数量和比例。一个团队本月只有四次发布,发生一次失败,比例就是百分之二十五;如果只看百分比,容易制造过度恐慌。建议同时呈现“失败变更数、总变更数、失败率”和滚动周期趋势。
4. 设定阈值时,要把业务代价写出来
阈值不是行业标准的复制粘贴,而是组织风险偏好的表达。核心支付流程的可接受失败率,显然不应与内部报表功能相同。阈值还应考虑故障影响、用户恢复方式、监管要求和团队的恢复能力。
我会把阈值分成观察线、警戒线和停止线。观察线用于提示趋势变化;警戒线要求责任人说明原因并增加控制;停止线则意味着不满足条件不能继续扩大流量或发布。阈值要与动作绑定,否则只会让红色数字越来越常见。
5. 从相关性走到可验证的因果解释
发布后指标变差,不一定都是新版本导致。可能有流量波动、外部服务异常、促销活动或季节变化。产品经理需要结合时间线、变更范围、受影响用户、对照组和依赖状态判断因果关系。
可行的做法是保留版本标记,并把灰度组与未发布组的关键结果进行比较。若无法建立对照组,也至少记录发布前基线、发布后观察窗口和同期外部变化。不要把“时间上发生在发布之后”直接等同于“由发布造成”。

五、关键指标拆解:从发布前准备到发布后复盘
1. 发布前:衡量风险是否已知、可控
高风险缺陷关闭率用于识别是否仍有已知的重大问题。计算时应按缺陷严重度加权或单独展示严重等级,避免大量低优先级缺陷掩盖少数致命问题。对于未关闭的高风险缺陷,要记录业务接受人、临时控制措施和失效后的处置方案。
关键验收覆盖率看核心业务路径是否被验证,而不是测试用例总数。可以按关键用户任务、关键角色权限、异常路径和主要设备环境分别统计。验收覆盖率很高但关键支付、登录或数据导出路径未测,仍不能视为准备充分。
回滚方案验证率衡量回滚方案是否经过实际验证。对于功能开关,可验证开关是否可用、状态是否同步;对于版本回退,可验证依赖是否兼容;对于数据变更,要验证恢复或前向修复方案。不可逆操作应显式标记,不能把“可以部署旧版本”误当作“可以恢复旧状态”。
2. 发布中:衡量变更是否按计划受控
发布窗口偏差记录计划开始与实际开始、计划结束与实际结束的差异。偏差本身未必是风险,但频繁临时延长发布窗口,可能意味着估时不足、依赖协调不充分或验证步骤被低估。应区分主动延期与操作失控,不要把所有延期都视为负面。
灰度覆盖比例衡量新版本从少量用户到目标用户的扩展路径。它不应只记录流量百分比,还要记录每一阶段观察了多久、检查了哪些指标、由谁批准扩大范围。对低流量但高价值用户群,单看用户数可能低估影响;必要时按业务重要性分层。
发布中止率不宜被简单视为发布能力差。若团队在灰度中发现异常并主动停止,说明风险信号被识别。更值得追问的是:中止发生在第几阶段、用户影响是否已发生、从信号出现到停止放量用了多久、异常是否由发布前可发现的问题导致。
3. 发布后:衡量用户影响和故障成本
变更失败率适合观察发布结果,但必须同时展示变更数量、失败数量和统计窗口。若把所有故障都归入发布失败,指标会失真;若只把完全回滚算失败,又会漏掉紧急修复和业务降级。建议组织先定义失败事件,再保持口径稳定。
发布相关故障影响时长比单纯事故数更接近用户实际承受的损失。可以分别记录发现时间、确认时间、止损时间、恢复时间。对于用户影响分布不均的故障,还要补充受影响用户比例或关键业务请求失败比例。
关键业务指标偏移用于观察产品结果,例如支付完成率、注册转化率、任务完成率、数据写入成功率。产品经理要为每次重要发布挑选少数最相关的业务指标,不能用一套通用指标监控所有功能。
4. 复盘后:衡量问题是否真正减少
复盘行动项按期关闭率只是执行信号,最好再抽查行动项的验收证据。比如“加强测试”不是可验收行动项;“为某类权限变更增加自动化回归,并在两个版本中验证覆盖”才更可追踪。
同类问题复发率能反映根因是否被处理。复发需要有分类规则:同一故障机制、相同遗漏类型,或相同控制失效。若分类过于粗糙,所有问题都被归入“人为失误”,复发率就失去改进价值。
险情发现前移率可以统计问题在开发测试、发布演练、灰度阶段、全量发布后首次被发现的分布。目标不是让灰度阶段发现的问题变少,而是让更多问题在用户大范围受影响前被发现。

六、具体案例与数据观察:一次灰度发布如何改变风险判断

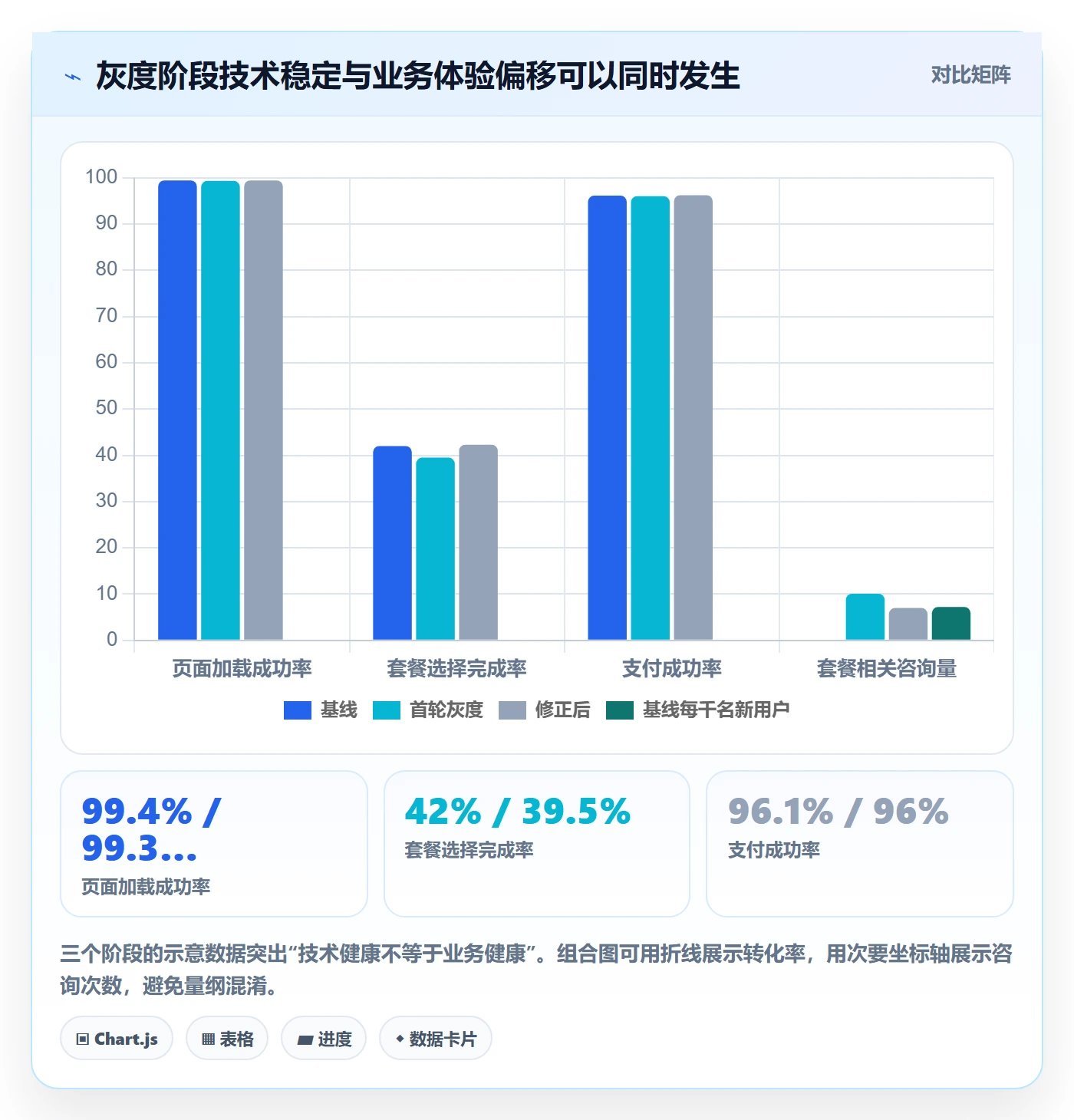

1. 案例背景:功能正常,业务指标却出现偏移
下面用一个经过匿名化处理的订阅产品案例说明指标如何改变发布决策。团队计划上线新的套餐选择页面,功能测试通过,发布清单也已完成。该页面会影响新用户选择套餐的路径,同时依赖权益配置、支付接口和数据埋点。
团队最初的计划是直接对百分之百新用户开放。发布前,产品经理要求将发布拆成小流量灰度,并分别观察页面加载成功率、套餐选择完成率、支付成功率和客服咨询量。这个要求不是因为功能复杂,而是因为一旦埋点或套餐映射错误,系统可能仍然运行,却无法准确判断用户选择和收入变化。
2. 灰度数据:故障指标正常,不代表业务结果正常
首轮开放给百分之十的新用户后,页面加载成功率保持在百分之九十九以上,接口错误率没有显著变化。若只看技术可用性,团队可能会继续扩量。但产品分析发现,套餐选择完成率相较发布前基线下降了约百分之六,客服中关于“套餐权益不清楚”的咨询增加。
进一步检查发现,新页面对一类用户显示的权益说明与实际可购买套餐不完全匹配。支付仍然成功,因此技术告警没有触发;问题出现在用户理解和选择环节。团队暂停扩量,调整说明文案和套餐映射逻辑,再通过灰度验证关键指标恢复。
以下数字是匿名化案例中的示意值,用来展示决策过程,不代表行业平均水平。真正使用时,应按团队自己的流量、业务模式和基线重新设定观察范围。
| 观察指标 | 发布前基线 | 首轮灰度 | 修正后灰度 | 决策含义 |
|---|---|---|---|---|
| 页面加载成功率 | 99.4% | 99.3% | 99.4% | 技术可用性稳定,但不能单独证明业务体验正常 |
| 套餐选择完成率 | 42.0% | 39.5% | 42.3% | 首轮偏移触发暂停,修正后回到基线附近 |
| 支付成功率 | 96.1% | 96.0% | 96.2% | 支付链路正常,问题集中在选择阶段 |
| 套餐相关咨询量 | 每千名新用户 7.2 次 | 每千名新用户 10.1 次 | 每千名新用户 7.0 次 | 客服信号补充了产品体验风险证据 |
3. 这个案例真正验证了什么
第一,技术指标与业务指标必须并行。页面可用、接口成功、支付完成,并不能覆盖用户是否理解产品、是否完成关键任务。发布监控要从系统状态延伸到用户行为。
第二,灰度的价值不只是降低流量,而是提供可比较的观察窗口。若没有发布前基线,团队只能说“感觉下降”;若没有分阶段放量,就难以限制影响范围;若没有暂停条件,异常即使被发现也可能无法及时转化为行动。
第三,客服咨询是重要的风险信号,但不宜单独作为判断依据。咨询量会受活动、渠道、季节和话术变化影响。更可靠的判断是把客服主题、用户行为和技术状态结合起来,验证问题是否与本次变更相关。

七、不同情况下的行动建议:让流程随风险等级变化
1. 低风险发布:减少等待,但保留必要证据
低风险适用于影响范围有限、可快速关闭、数据可恢复、监控明确的变更。比如局部文案调整、非关键后台配置修正,且已通过常规验证。
- 使用标准发布清单,避免重复审批。
- 确认变更负责人、发布时间和基本回退方式。
- 验证关键页面或功能的基础健康信号。
- 对低风险变更采用批量发布,但保留版本关联记录。
低风险不等于零风险。如果同一窗口集中发布大量低风险变更,叠加后的影响可能变大。对于多个变更共享同一依赖、同一用户入口或同一数据表的情况,应重新评估整体风险。
2. 中风险发布:用灰度和业务指标减少盲区
中风险适用于影响一定规模用户、依赖多个系统、但具备功能开关或可恢复路径的变更。常规做法是分阶段放量,明确每阶段需要观察的指标与持续时间。
- 列出用户影响路径和关键依赖,确认跨团队负责人。
- 设置灰度范围、观察时长和扩大流量的审批条件。
- 至少配置一项技术健康指标和一项业务结果指标。
- 指定停止放量的负责人,避免异常出现后等待集体讨论。
- 记录灰度组与基线的差异,排查外部因素。
中风险发布不必强求复杂的专项评审,但要避免只看错误率。若用户行为指标延迟较长,应把观察时间纳入计划,不能为了赶发布节奏在数据尚未稳定时宣布成功。
3. 高风险发布:把放行条件变成硬门槛
高风险常见于核心交易链路、权限体系变更、重要数据迁移、全量用户入口调整和不可逆操作。此类发布的重点不是增加更多文档,而是确保风险控制有实际执行能力。
- 由产品、研发、测试和业务负责人共同确认影响范围与未关闭风险。
- 完成关键路径演练,并验证故障发现、停止扩量和恢复步骤。
- 分阶段发布,限制每次扩量幅度,并设置明确观察窗口。
- 安排发布值守,明确谁有权暂停、回滚或切换应急方案。
- 对不可逆数据变更,准备备份校验、恢复方案或前向修复预案。
- 发布后持续核对业务数据,不以“服务在线”作为唯一放行依据。
如果缺少可用回滚方案,不一定意味着绝对不能发布,但必须明确替代控制:能否通过流量隔离、功能关闭、数据前向修复或人工补偿限制损失。若连影响边界都无法描述,就不应把“发布窗口已到”当成放行理由。
4. 紧急修复:速度优先,但必须保留最小控制
紧急修复的目标是尽快降低正在发生的损失,不是绕过所有控制。可以压缩非关键审批,但至少要完成变更范围确认、最小化验证、责任人确认、上线后观察和事后补录。
- 先判断修复是否能直接止损,避免把新风险叠加到旧故障上。
- 限制改动范围,优先采用可快速关闭或可回退的方式。
- 指定唯一发布协调人,减少多人同时操作造成的冲突。
- 在故障恢复后补充变更记录、影响评估和复盘行动项。
紧急通道如果频繁使用,就不再是例外,而是正常流程的缺陷信号。要追踪紧急发布占比和重复原因,判断是计划能力不足、环境问题、审批等待过长,还是质量门槛设计不合理。

八、指标落地与治理:避免报表越做越多,决策却没变
1. 先从少数关键指标开始
刚开始建设发布指标时,不要一次性追求几十个字段。我通常建议先选六到八项:高风险缺陷关闭率、关键验收覆盖率、回滚验证率、发布中止率、变更失败率、恢复时间、关键业务指标偏移、复盘行动项按期关闭率。
这些指标分别覆盖上线准备、执行控制、结果影响和组织改进。等口径稳定、数据质量可靠后,再按业务类型增加更细的指标。早期最重要的不是指标数量,而是每个指标都有明确的数据来源和行动规则。
2. 指标采集应尽量自动,判断责任要保留在人
发布时间、版本号、缺陷关联、回滚记录和事件时间线,适合从研发与运维系统自动采集。业务影响判断、风险接受理由和复盘根因,仍需要人来确认。完全依赖人工填表,数据容易延迟或遗漏;完全依赖自动化,又可能把业务异常归因错位。
更实用的做法是:系统自动收集事实,责任人补充解释,复盘会议验证因果。发布信息可以通过管理平台与需求、缺陷、测试和事件记录建立关联,但要定期检查关联质量。没有真实关联的标签,不会因为放进系统就变得可信。
3. 设立数据质量检查,防止指标被“优化”
指标进入绩效或团队排名后,行为会随之改变。团队可能减少正式记录故障、降低缺陷严重级别、把发布拆成多个小变更,或者缩短观察窗口,让数字看上去更好。这不是指标本身变差,而是指标被当成单一考核目标。
我会用三种办法降低这种风险:同时展示结果和上下文;对关键事件做抽样核验;把指标用于改进流程,而不是直接用于个人惩罚。若指标变好但用户投诉、紧急修复或手工补偿反而增多,说明需要重新检查口径。
4. 复盘关注控制失效,不急于归咎个人
复盘的目标不是找一个责任人结束讨论,而是确认风险如何穿过多个控制点。要问:为什么问题没有在需求阶段发现?测试为什么没有覆盖?告警为什么没触发?灰度为什么继续扩大?恢复为什么需要这么久?
这不意味着取消责任,而是把责任放到可改进的机制中。若每次复盘都以“某人操作失误”收尾,团队会倾向于隐藏信息;若能指出检查点缺失、权限设计不合理或告警无人认领,才有机会减少系统性复发。

九、不同组织阶段的取舍:流程成熟度应匹配风险承受能力
1. 小团队:先把责任和止损路径说清
小团队不一定需要复杂的审批系统,但必须明确谁决定发布、谁能暂停、谁负责观察、谁通知用户。资源有限时,优先控制核心路径和不可逆操作,不要照搬大型组织的委员会流程。
适合从版本记录、风险分级、最小回滚方案和发布后观察表开始。团队规模小、沟通直接,可以用轻量工具记录;但发布记录要可追溯,不能只留在即时消息里。
2. 中大型组织:关键是跨团队一致性
中大型组织通常面临多个产品线、多种技术栈和复杂依赖,难点不是没有流程,而是流程定义不一致。一个团队把回滚理解为恢复应用版本,另一个团队把回滚理解为数据也回到原状态;一个团队的“高风险”可能只是另一个团队的常规操作。
这类组织应统一基础口径,同时允许业务线设置更严格的局部规则。发布管理平台可以帮助关联需求、缺陷、审批、版本和线上事件,但不应强迫所有团队使用同一套风险阈值。共同语言统一,风险边界可以因业务而异。
3. 强监管或高损失业务:证据链优先于发布速度
涉及资金、隐私、安全、医疗或关键基础服务的发布,往往需要更完整的审批与审计证据。此时必须保留变更原因、评估记录、测试结果、审批人、上线时间、影响范围和恢复过程。
但“多留证据”并不等于“多走形式”。证据应能证明控制真实发生,例如演练记录、监控验证结果、权限核验记录和数据校验结果。只有签字,没有证据,难以支撑审计,也无法帮助复盘。
4. 高速迭代团队:用自动化换取控制速度
发布频率高时,人工审批每一个变更会形成瓶颈。适合把低风险检查自动化,例如测试结果、依赖扫描、变更范围检查、发布窗口规则和灰度阈值。高风险变更仍保留人工判断,自动化负责提供证据,不负责替代业务决策。
自动化规则要定期复核。若规则过于宽松,团队会在不知情时绕过控制;若规则过于严格,团队会寻找非正式通道。最好的控制不是“拦截最多”,而是能把真正危险的变更拦住,同时让常规变更顺畅通过。
十、结尾:发布管理的成熟,体现在风险越来越早被看见
产品发布不是一张清单上的勾选任务,而是一组关于不确定性的决策。产品经理需要把影响范围、失败可能性、可检测性和可恢复性放到同一张图上,再用领先指标决定是否放行,用过程信号决定是否扩量,用结果指标判断用户是否真正受影响,用复盘指标确认问题是否减少。
我最看重的不是“发布成功率达到多少”,而是团队能否解释成功的边界:哪些用户被覆盖,观察了哪些业务信号,遇到什么情况会停止,出现问题后多久能恢复。只要这些问题没有答案,漂亮的成功率就可能只是统计口径带来的安全感。
下一步可以从最近三次发布开始:统一生产变更口径,回看一次险情或故障,补齐发布前基线、灰度观察、回滚验证和复盘行动项四类记录。先让事实可追溯,再设定适合自身业务的阈值。发布管理的目标不是让每次上线都不出问题,而是让风险更早暴露、影响更小、恢复更快,且同类问题不再重复发生。
常见问题解答(FAQ)
1. 产品经理发布管理中,哪些指标最能提前暴露风险?
我负责过一次跨团队版本发布,计划日期看起来没问题,临近上线才发现测试环境不稳定、关键缺陷还没关闭。发布风险到底该看哪些指标,才能比“进度正常”更早发现问题?
不要只看完成率或发布日期,优先跟踪四类信号:未关闭的高优先级缺陷数、关键任务按期完成率、发布阻塞项数量、回滚或应急方案的验证状态。比如距离发布还有两天时,若仍有 2 个高优先级缺陷未定结论,且关键任务按期完成率低于 90%,就应触发风险复核,而不是继续沿用原计划。
阈值要结合团队历史数据校准:先统计过去 5,10 次发布中,哪些指标变化曾导致延期、回滚或线上事故,再设预警线。指标的价值不在于好看,而在于能对应到明确动作和负责人。
2. 如何制定一套不会流于形式的产品发布流程?
我发现团队的发布检查表越做越长,但上线前大家还是会临时确认权限、数据迁移和通知范围。流程怎样设计,才能减少遗漏,又不把小版本也拖进繁琐审批?
把流程按风险分层,比所有版本走同一套审批更有效。可以将发布分为低、中、高风险:低风险变更检查功能验证和回滚方式;涉及权限、数据结构、支付或大范围用户的变更,再增加安全评审、灰度计划、监控负责人和业务确认。每个检查项都应有证据,例如测试报告链接、回滚演练结果或监控面板,而不是只勾选“已完成”。
实践中,若某项检查连续多次没有发现问题,也不要直接删除;先判断它是否属于低风险变更的必要门槛,再决定是否按风险等级简化。
3. 发布前发现指标不达标时,产品经理应该延期还是继续发布?
我遇到过业务方已经对外承诺日期,但测试仍有缺陷、监控也没准备好的情况。延期会影响客户预期,继续上线又担心扩大损失,应该按什么依据做决定?
先区分“可接受的不确定性”和“不可接受的损失”。若缺陷只影响低频、可绕过的边缘场景,并且有明确回滚方案、值守人员和监控告警,可以评估灰度发布;若涉及数据丢失、权限越界、核心交易中断,或团队无法判断影响范围,应暂停发布。决策记录至少写明风险、受影响用户、缓解措施、决策人和复核时间。
不要用一个总分掩盖关键红线:即使整体准备度达到 95%,只要数据恢复演练未通过,也不能据此推断发布安全。
4. 发布后应该观察哪些数据,才能判断发布是否成功?
我以前把发布成功等同于部署完成,后来才发现上线后错误率上升、客服反馈变多,问题隔了一段时间才被发现。发布后观察多久、看哪些数据,才不只是走完形式?
发布成功至少要同时满足技术健康、用户行为和业务结果三个层面的判断。技术侧观察错误率、延迟、资源使用及告警;用户侧看关键流程完成率和异常退出;业务侧核对与本次变更相关的转化、订单或工单变化。发布前先记录基线,并明确观察窗口,例如高风险变更先灰度观察 30,60 分钟,再根据业务周期延长到 24 小时;
具体时长应按流量和影响范围确定。若指标恶化,应按预先写好的阈值执行暂停、回滚或扩大灰度,避免上线后临时争论“这算不算异常”。
核心关键词
文章包含AI辅助创作:发布流程与规范:产品经理发布管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598861
读者评论
我们之前也遇到过清单都完成、上线后报表口径却偏差的情况。后来把数据负责人纳入发布确认,确实能补上接口交界处的盲区,不过指标口径维护起来也需要固定责任人。
回滚方案写了不等于真能回滚,这点很有感触。尤其涉及数据迁移时,最好验证恢复后的数据状态,而不只是确认旧版本能重新部署。
风险分层比所有版本走同一套审批更实际。不过文中给出的覆盖率基准更适合作为讨论起点,不同团队的业务影响和监控能力差异很大,阈值还是要用自己的历史记录校准。
