发布管理发布审批教程:产品经理流程优化,避坑指南,真正要解决的不是“谁还没点同意”,而是如何在不牺牲发布质量的前提下,让正确的人在正确的时间看见足够的信息,并为关键决策负责。我判断一套审批流程是否有效,不先数审批节点,而先看两个结果:发布前能否及时识别不可接受的风险,发布后能否用证据复盘决策。节点越多,不等于越安全;如果审批人没有明确责任、材料无法核验、驳回没有处理路径,流程只会把风险藏进等待时间里。
一、先讲核心结论:审批不是“层层签字”,而是风险闸门
1. 把发布审批拆成三个不同决策
我会先把“发布审批”拆为三个问题:这个版本是否具备发布条件,发布窗口是否合适,发布过程中出现异常时是否能够止损。它们对应的责任人、输入材料和判断标准不同,不应都压在一个“最终审批人”身上。
产品经理通常负责确认需求范围、用户影响和业务接受度;研发负责人确认代码、配置及技术回退准备;测试负责人确认验证范围和遗留问题;运维或发布负责人确认执行窗口、监控与恢复手段。涉及隐私、安全、财务或法规要求时,再引入对应的专业责任人。
我的核心判断是:审批节点应该由风险触发,而不是由组织层级触发。一个低影响、可快速回退的文案调整,不需要复制高风险核心交易系统的审批链;一次涉及数据迁移、权限变更或跨区域用户的发布,也不能因为“以前一直是两个人审批”就默认安全。
2. 先用三项指标判断流程是否值得优化
单看“平均审批时长”容易误导。审批快,可能只是审批人没有认真看;审批慢,也可能是发布材料不完整,反复补件。建议产品经理至少同时观察审批等待时间、首次提交通过率和发布后回滚或紧急修复比例。
- 审批等待时间:从材料齐备且进入待审批状态,到作出决定的时间。要与提交后等待补件的时间分开计算。
- 首次提交通过率:一次提交就满足审批条件的比例。它更多反映发布材料质量与准入标准清晰度。
- 发布后问题率:发布后一段约定观察期内,需要回滚、紧急修复或触发重大用户影响的发布比例。
为了避免伪装成行业基准,下面的流程数字会明确标为“情景模拟”,只用于解释如何分析,不代表所有企业的平均水平。真实团队应先按自己的系统风险、历史版本和发布频率建立基线。

3. 流程优化的目标应是缩短无效等待,不是压缩必要判断
我会把审批耗时拆成“准备时间、等待时间、审阅时间、返工时间”。产品团队经常把总时长都归因于审批人慢,但真正的瓶颈可能是需求变更后测试范围未更新、业务负责人不知道自己要确认什么,或者审批材料分散在文档、群消息与缺陷系统里。
因此,改流程前先问:哪些等待是在等决策,哪些是在等信息,哪些只是等一个没有必要的签字?只有第三类可以直接删减;第二类要先改善材料和系统连接;第一类则需要明确时限、代理人和升级路径。
二、背景与真实场景:发布前的混乱,往往早于审批页面出现
1. 常见场景:版本内容已变,审批材料还停留在旧状态
我见过许多团队在发布前一两天集中补材料:需求列表来自项目看板,测试结果在测试平台,回退步骤留在运维文档,业务验收意见散落在群聊。产品经理提交审批时,往往需要人工拼出一份“看起来完整”的发布说明。
更危险的是,审批通过后范围又发生变化。比如原计划只开启一个功能开关,临近发布时增加了数据库字段变更;审批记录仍然显示“低风险功能发布”,但实际风险已经上升。此时问题不是审批人不负责,而是审批对象没有和实际变更绑定。
审批应针对一个可识别的发布对象,而不是针对一句模糊的“本周版本”。对象至少应能关联版本号或发布批次、变更清单、目标环境、计划时间、执行负责人和回退方案。若重要字段变化,应能触发重新评估,而不是沿用过期结论。
2. 大型组织的复杂度,不是多一个审批人就能解决
在中大型企业或百人以上组织里,团队往往同时维护多个产品线、共享服务、不同部署区域和不同合规要求。一个版本可能影响多个业务部门,审批人也可能分属产品、研发、测试、安全、运维与业务运营。此时,流程难点通常是责任交叉和信息不一致,而不是“审批节点不够多”。
以 PingCode 这类服务中大型企业及百人以上组织的研发管理平台为例,工具可以帮助团队把需求、迭代、缺陷、测试和发布信息集中关联;但工具不会自动替团队做出风险判断。若发布对象定义不清,字段只是填得更整齐;若决策标准含糊,审批轨迹只是把含糊记录得更完整。
我会把工具价值定位为建立可追溯的证据链、减少状态同步成本、暴露流程断点,而不是“购买平台后审批自然规范”。选型时应先确认组织真实工作流和权限边界,再决定哪些环节适合自动化。
3. 先分清三类“卡住”,避免把所有问题归咎于审批人
| 卡点类型 | 常见表象 | 更可能的根因 | 优先处理方式 |
|---|---|---|---|
| 材料不完整 | 多次退回、临近窗口补截图或补测试结果 | 准入标准不清、信息分散、提交人不确定必填项 | 做字段校验、模板示例和发布前自检 |
| 决策等待 | 材料齐备却长时间无人处理 | 责任人缺席、审批人过载、没有代理与升级机制 | 配置责任人、时限、代理人和升级规则 |
| 判断反复 | 不同审批人给出冲突意见,团队多次改口 | 权限边界和风险容忍度不一致 | 定义谁有最终决策权,记录异议与接受风险的责任人 |
这三类问题需要不同解法。把材料问题用“催审批”解决,会让审批人承担补信息的工作;把责任问题用“再加一个负责人”解决,可能增加更多等待;把标准不一致用“全部抄送领导”解决,则会把决策权稀释。
三、常见误区:流程看起来严谨,为什么仍会漏风险
1. 误区一:审批人越多,安全性越高
审批人数量增加,只能说明更多人被放进流程,不能证明每个人都进行了有效判断。若多个审批人审核的是同一份摘要,却没有各自明确的检查重点,结果通常是重复看、重复问,真正需要专业判断的风险反而无人负责。
较好的做法是让每个角色只对自己有能力评估的事项负责。例如测试负责人确认测试范围与结果,运维负责人确认执行和恢复准备,业务负责人确认用户影响及运营安排。若一个审批人只能选择“同意”或“拒绝”,却不知道自己要验证什么,这个节点就需要重新设计。
2. 误区二:把审批通过当作风险消失
审批是发布前的决策记录,不是风险消除器。风险仍可能来自未覆盖的环境差异、第三方依赖、数据迁移失败、监控盲区或发布后流量行为变化。通过审批的意义是确认当前证据足以支持行动,并明确剩余风险由谁接受。
我会要求高风险发布记录“尚未消除的风险、影响范围、监测信号、止损动作和接受人”。如果团队只保存“已审批”状态,没有保留依据和边界,复盘时无法区分审批判断错误、执行偏差还是外部条件变化。
3. 误区三:所有发布都走同一套审批流程
同一流程覆盖所有变更,表面上公平,实际可能两头失效:低风险变更被过度管理,高风险变更又因为信息量太大而被当成普通工单处理。发布流程应该按影响、可逆性、暴露范围和依赖复杂度分级,而不是仅按团队、部门或版本名称分级。
例如仅修改内部帮助文案、可即时回滚且不触及数据逻辑的变更,与跨区域调整权限模型,不应具有相同的审阅深度。关键不是给“低风险”贴标签,而是明确判级问题、判级人和升级条件。
4. 误区四:用审批时限代替审批质量
设置“两个小时内必须完成”有助于减少无限等待,但如果没有材料齐备定义和升级机制,它可能只会制造快速点击。审批时限应从材料进入“可审阅”状态开始计时;补件阶段单独计时,并保留补件原因。
对紧急修复也不能简单设置“免审批”。更稳妥的做法是缩短路径、指定值班决策人、记录紧急原因和影响控制措施,并在风险解除后补做必要复核。紧急不等于免除责任,通常意味着责任链要更清晰。

5. 误区五:把“模板填满”当作“证据充分”
字段齐全不代表结论可信。一张测试截图可能无法说明测试环境、覆盖范围和执行时间;一个“回退方案:回滚版本”的字段,也不一定说明数据库变更能否逆向、配置是否有备份、谁有权限执行。
模板应该要求可核验信息,而非只要求填字。比如“测试已完成”要关联测试批次、未通过用例和已接受缺陷;“可回退”要写明回退触发条件、执行人、预计恢复时间和不可逆操作的处理办法。
6. 误区六:审批链越自动化,流程就越成熟
自动化适合处理确定性规则,例如必填检查、责任人通知、状态变更、超时提醒、风险等级触发和发布后观察任务。它不适合替代模糊判断,例如是否接受未完成验证、是否允许扩大灰度、是否在已知故障期间发布。
如果团队尚未统一“哪些情况必须升级”,先做复杂自动流转会把争议固化为系统规则。我的顺序是先用几个版本观察并校准规则,再把稳定、可解释、可复核的部分自动化。
四、专业判断逻辑:如何决定审批级别、责任人和必需证据
1. 用四个维度评估变更风险
我通常从影响范围、变更可逆性、依赖复杂度和发现时延四个维度看发布风险。这个框架不是精确预测器,而是帮助团队避免仅凭“改动代码多少”判断风险。少量代码可能触及核心权限;大量代码也可能只是隔离的展示层重构。
- 影响范围:多少用户、业务线、区域或数据对象可能受到影响?是否触及核心交易或关键运营流程?
- 可逆性:能否通过开关、回滚、配置恢复或数据补偿快速回到可接受状态?是否存在不可逆迁移?
- 依赖复杂度:是否涉及共享服务、第三方接口、跨团队协作、多个部署区域或多个数据系统?
- 发现时延:异常能否被监控及时发现?用户投诉、对账或人工巡检是否要过很久才暴露问题?
团队可以给每项按低、中、高做定性评分,不必一开始就追求复杂的风险公式。若确实要量化,可以将四项映射为分值并设置升级阈值,但必须通过历史事件校准,避免数字看似精确,实际只是把主观判断包装成分数。
2. 把风险等级映射到审批深度,而不是固定审批人数
| 建议等级 | 典型情形 | 最低决策要求 | 发布后控制 |
|---|---|---|---|
| 低风险 | 影响范围小、可快速回退、无敏感数据与关键依赖 | 提交人自检,指定责任人确认变更范围与回退方式 | 常规监控,出现异常按既定流程处理 |
| 中风险 | 影响多个用户群、涉及共享模块,或回退需要协调 | 产品、测试、研发或运维按职责完成独立确认 | 分批发布,设定观察窗口和明确停止条件 |
| 高风险 | 涉及核心交易、权限、安全、数据迁移或不可逆操作 | 有权责任人作出明确决策,必要的专业职能共同评估 | 灰度或分阶段执行,预置人工止损和升级路径 |
等级名称和阈值要由组织结合业务制定。尤其要避免“低风险自动通过”成为绕过检查的通道。自动通过应只用于规则明确、范围可控、证据自动采集且历史表现稳定的变更。
3. 设计发布审批的最小证据包
我建议先从一个“最小证据包”开始,再按风险等级补充材料。这样既避免低风险发布负担过重,也避免高风险发布只有一页摘要。
- 发布对象:版本或批次标识、目标环境、计划时间、执行负责人和变更范围。
- 需求与影响:关联需求、用户影响、业务线范围、兼容性变化及已知限制。
- 验证结果:测试范围、关键用例结果、遗留缺陷、未验证区域及接受风险的责任人。
- 执行安排:部署顺序、依赖条件、变更窗口、协作联系人和暂停条件。
- 恢复方案:回退或补偿步骤、触发阈值、预计恢复时间、数据处理策略。
- 观察计划:关键业务指标、技术指标、观察时长、异常告警与决策人。
这里的“最小”不是少写几项,而是确保每项都能支持决策。若某字段对当前发布不适用,应允许说明“不适用及原因”,而不是让提交人复制空话填满表格。
4. 明确状态流转与变更后的重新审批规则
常见状态可以包括草稿、待补充、待评估、待审批、已批准、执行中、观察中、已完成和已取消。每个状态都应有进入条件、责任人和退出条件。状态太多会增加维护成本,状态太少则无法区分“等待补件”和“等待决策”。
更重要的是定义审批通过后的变更边界。若发布范围、风险等级、数据迁移方式、目标时间窗或回退方案发生实质变化,应重新评估;若只是非实质性的说明修订,可以保留原审批并记录变更。不能让“审批通过”成为一张长期有效的通行证。

五、流程优化实操:从现状盘点到可运行的审批机制
1. 第一步:抽取历史发布样本,先建立事实基线
不要先开会讨论“流程太慢”,先抽取最近一段时间的发布记录。样本可以包含顺利发布、被多次退回、紧急修复、发布后回滚和审批超时的案例。若发布频率较低,就扩大观察窗口;若产品线差异很大,则分业务线分析,不要把完全不同的发布混成一个平均数。
我会记录发布时间、材料齐备时间、各节点等待时间、补件次数、风险等级、发布后问题、回滚情况和问题暴露时间。还要保留每个异常的简短原因说明,避免最终只看到一个百分比,却不知道它对应什么工作。
2. 第二步:画出现状流程,并把每次退回归因
流程图不要只画“提交,审批,发布”。要把实际发生的分支也画出来:退回补件、风险升级、审批人缺席、发布窗口错过、范围变化、紧急通道以及发布后观察。画图时要区分责任动作与系统状态,避免把“通知了某人”误画成“已经完成评估”。
退回原因建议使用可统计的分类,例如测试证据缺失、影响范围不清、回退步骤不可执行、审批人选择错误、发布时间冲突、变更后未重新评估。具体描述仍要保留,但分类有助于判断流程改造该从哪里开始。
3. 第三步:先统一准入标准,再减少返工
把“材料完整”的标准写成可检查的问题。例如,测试结果是否关联到具体发布批次?遗留缺陷是否标明用户影响与接受人?回退步骤是否有执行人和触发条件?观察指标是否能在发布窗口内被查看?用问题而不是抽象要求,可以减少提交人与审批人对“完整”的不同理解。
如果团队使用研发管理平台,可考虑让需求、缺陷、测试结果与发布对象建立关联,尽量避免手工复制多个版本的信息。涉及 PingCode 等工具时,应先验证字段、权限、状态和系统集成是否匹配实际流程,再决定自动化范围;不要为了展示功能而增加团队无法维护的必填项。
4. 第四步:设置角色矩阵与代理规则
审批责任最好按“谁提供证据、谁确认、谁作最终决定”分开。某些岗位可以提出专业意见,却不一定拥有最终批准权;最终决定人也不能把专业审阅责任全部推给一个总审批人。
| 角色 | 主要负责 | 不应默认负责 |
|---|---|---|
| 产品经理 | 范围、用户影响、业务验收条件、已知限制 | 替代技术团队确认系统恢复能力 |
| 研发负责人 | 变更实现、依赖关系、执行风险与技术回退评估 | 单独决定业务是否接受用户影响 |
| 测试负责人 | 验证范围、结果、缺陷状态与未覆盖区域 | 保证所有生产环境行为都不出错 |
| 运维或发布负责人 | 窗口、执行顺序、监控、权限和应急协同 | 替代业务负责人批准产品范围变更 |
| 安全或合规责任人 | 在适用时审查敏感数据、权限、法规和专项控制 | 为所有普通发布提供无差别签字 |
代理规则至少要明确:主责任人缺席时由谁代理,代理人是否拥有相同决策权,超过多长时间升级给谁,以及在紧急情况下如何留下决策记录。把责任人设成一个部门名称通常不够,因为实际发生阻塞时没人知道该找谁。
5. 第五步:确定时限、升级路径与紧急流程
时限要按风险等级、发布窗口和团队工作模式设计。不要机械要求所有审批都在固定小时数内完成。更实用的做法是规定“可审阅材料齐备后”的响应目标,超时先提醒责任人,再通知代理人或升级负责人,并记录超时原因。
紧急修复流程则应包含进入条件、授权人、最低证据、影响控制、事后复核期限和关闭条件。比如紧急修复可以压缩评审人数,但需要保留变更摘要、验证结果、回退措施、决策记录,并在规定时间内补齐复盘。紧急通道如果没有退出条件,很容易变成常规捷径。
6. 第六步:做小范围试运行,不要一次性全面改造
我倾向于先在一个产品线或一类风险明确的发布上试运行,覆盖几个完整发布周期。试点期间重点观察退回原因、等待分布、角色负担和发布后问题,而不是只看流程是否按设计图运转。
若试点后审批时间下降,但紧急修复比例、补件次数或发布后故障增加,不能简单宣布成功。应检查是否缩短了必要验证、是否改变了风险结构、是否存在小样本偶然性,以及是否出现了更隐蔽的指标转移。

六、案例与数据观察:如何判断优化真的有效
1. 情景案例:一家多团队产品组织的审批返工
下面是用于说明分析方法的匿名情景模拟,不是某家企业的对外业绩数据。假设一个由多个产品、研发和交付团队组成的组织,每月发布约 40 个批次。过去审批平均从提交到决策需要约 30 小时,约三分之一的申请至少被退回一次,常见原因是测试证据缺失、回退步骤过于笼统和业务影响未写清。
团队复盘了连续几个发布周期的记录后发现,真正由审批人“看材料看得慢”造成的时间并不是最大项。相当一部分总时长发生在提交后补资料、找错责任人、等待业务确认和发布窗口变化。于是团队没有新增领导审批,而是先统一发布对象标识、补齐材料清单,并把高风险变更的责任人指定到岗位和具体代理人。
2. 试点改造:先改善输入,再改流转
在情景模拟中,试点包括三个动作:第一,所有发布申请关联需求、测试批次和缺陷;第二,回退方案必须填写执行人、触发条件和恢复路径;第三,变更范围或风险等级发生实质变化时,系统提醒重新评估。只有这三项稳定后,团队才给部分低风险发布配置自动检查。

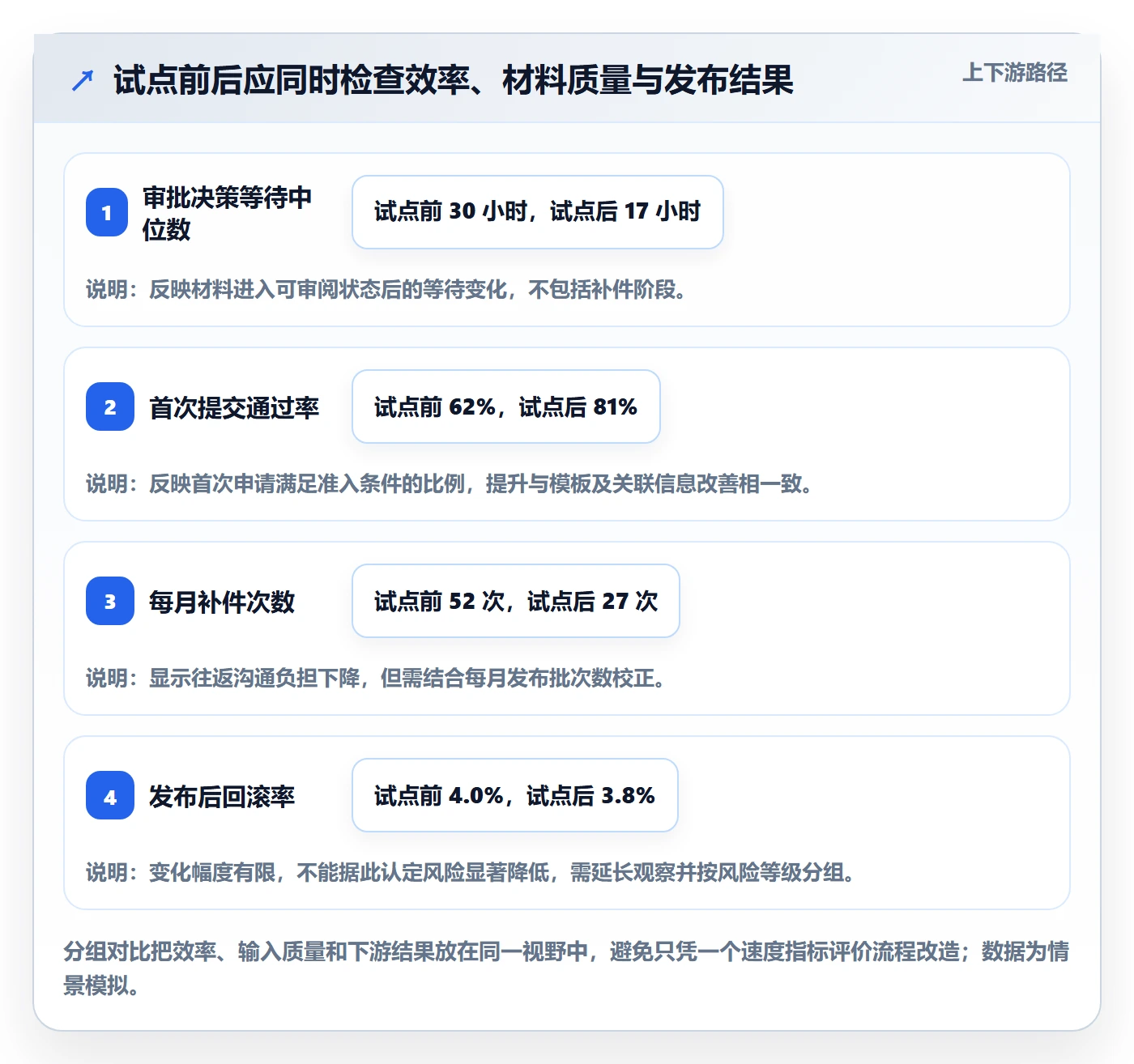

试点约一个月后,模拟观察结果显示,审批决策等待中位数由 30 小时降至 17 小时,首次提交通过率由 62%升至 81%,补件次数由每月 52 次降至 27 次。发布后回滚率则由 4.0%变化到 3.8%,差异太小,不能据此断言风险下降;还需观察更长周期,并对版本复杂度进行分层。
这个案例最重要的不是“快了 13 小时”,而是把速度变化和质量变化拆开解释。首次通过率改善,说明准入信息可能更清晰;回滚率暂时接近不变,说明尚无充分证据证明发布质量提升;若只看审批时长,团队可能会错把自动化提醒当作全部改造收益。

3. 数据观察要有分母,避免被发布量变化误导
若试点期间发布量从每月 40 个批次降到 18 个,补件次数下降未必说明流程更好;可能只是申请变少。比较时应同时看补件次数、每百次发布的补件率、首次通过率和分风险级别的发布后问题率。
同样,回滚率也不能脱离事件严重程度。一次可预期的灰度回退与造成重要业务中断的回滚,不应被简单计为相同事件。建议至少区分技术回退、主动止损、计划内撤回和用户影响事故,并记录影响持续时间及恢复成本。
4. 观察时间应覆盖流程学习和发布周期
新模板刚上线时,团队可能因为培训、字段调整和权限设置出现短期波动。一个发布周期不足以得出稳健结论,特别是月度发布、季度发布或只在特定窗口上线的系统。建议至少比较一段改造前基线与数个完整的改造后周期,并说明样本数量、口径变化和异常情况。
如果公司同期更换了测试平台、调整发布频率或发生重大组织变更,前后对比就不能直接归因于审批流程。最好的做法是保留变更记录,并尽可能对风险相近的发布类别分别比较。

七、不同情况下的行动建议:按团队成熟度选择改造顺序
1. 小团队、发布频率低:先把责任说清楚
小团队往往沟通距离短,不必一上来部署复杂审批系统。先用一页发布清单,明确发布负责人、测试证据、回退方法、业务影响和观察指标;再约定高风险变更必须找谁确认、责任人缺席时由谁代理。
如果每月发布只有少数几次,过度细化风险等级可能增加维护成本。可以先采用“常规变更”和“需要升级的变更”两类规则,等积累到足够案例后再细分。重点是每次决策能追溯,而不是流程图看起来完整。
2. 多产品线、多人协作:先统一字段和状态语义
团队规模扩大后,最容易出现同一状态代表不同意思。有的团队把“待审批”理解为材料待补,有的团队理解为责任人尚未点击处理。先统一状态定义、发布对象标识、风险判级问题和退回分类,再考虑跨团队汇总报表。
若使用 PingCode 等研发管理平台,可从需求到迭代、测试和发布的关联关系入手,优先减少人工抄写和重复维护。导入前要确认权限模型、审计留痕、与现有系统的数据交换方式,以及平台能否支持组织需要的例外流程;不同企业版本能力与部署配置可能不同,应以实际产品方案和安全要求为准。
3. 受监管或高风险业务:加强证据与责任记录
涉及金融交易、医疗健康、关键基础设施、个人信息或严格审计要求的业务,需要把审批记录设计为可复核的决策证据。记录不只是“谁点了通过”,还包括当时看到的材料版本、风险判断、未解决事项、接受风险的主体和后续控制。
这类团队应让法务、安全、合规和业务控制等专业职能参与规则制定,并由组织的正式制度或外部法规要求确定保留期限与审计口径。不能仅依赖通用流程模板宣称满足合规;具体义务要按所在地区、行业和业务类型核验。
4. 发布频繁、自动化程度高:把审批移到策略和异常处理
持续交付团队若仍要求每个低风险变更人工逐项签字,可能造成审批成为发布瓶颈。可以把稳定的自动化测试、代码审查、变更范围约束、灰度策略、监控门槛和回退机制组合成“策略准入”,让人工审批集中处理例外和高影响变化。
自动化准入并不意味着不需要治理。团队仍需监测规则失效、测试覆盖变化、权限绕过和异常发布比例;定期抽查自动通过的变更,确认规则仍然有效。任何自动放行规则都应有责任人、启停条件和审计记录。
八、不同情况下的取舍:效率、控制与灵活性不能同时无限拉满
1. 审批更快与审阅更深,存在真实的时间成本
风险越高,越需要把时间用于验证证据、评估影响和准备止损。若要求所有发布都像低风险文案更新一样快速,团队可能只是把决策成本转移到发布后。反过来,所有变更都要求多部门会签,会让低风险工作承担不必要的协调成本。
我更愿意接受“低风险快速、高风险充分评估、紧急情况走有记录的简化路径”,而不是追求一个适用于所有变更的平均审批时长。流程目标不是全局最短,而是让等待成本与风险控制强度匹配。
2. 流程一致性与业务差异,需要用规则边界折中
统一流程便于培训、统计与审计,但产品线的用户影响、部署方式和依赖关系可能不同。比较稳妥的办法是统一最低证据、状态定义和升级原则,再允许业务线增加必要控制;增加项应能说明针对什么风险,而不是因为“以前一直这样”。
若某条产品线有特殊审批,必须记录例外理由、适用范围和复核日期。没有复核期限的例外容易永久化,最终让标准流程只剩名称。
3. 工具统一与团队自主,应依据治理边界选择
统一平台能够提高可见性、减少跨团队状态同步,但可能要求团队调整工作习惯、迁移历史数据并承担配置维护。分散工具灵活,却可能让同一个发布对象出现多个版本的状态,增加审计和复盘难度。
选型时,我会优先验证四件事:发布对象能否和需求、测试、缺陷建立可追溯关联;权限与审批记录是否满足组织要求;状态与规则能否支持例外和紧急通道;数据迁移、集成和管理员维护成本是否可接受。功能清单再长,也不如一次覆盖真实发布场景的试点。
4. 指标数量与管理成本,要控制在能够行动的范围内
指标太少,团队看不到质量与效率的权衡;指标太多,数据维护会变成新的审批负担。起步阶段我建议只保留一组能形成闭环的指标:决策等待中位数、首次提交通过率、补件率、发布后回滚或紧急修复比例,再加上适合业务的影响时长或恢复时间。
每个指标都要写清口径、分母、数据源、统计周期和负责人。比如“审批时长”是否包括非工作时间,“发布后问题率”观察几天,取消的发布是否纳入分母;口径不统一时,趋势图只会让团队争论数字,而不是改善流程。

九、产品经理的避坑清单:上线前问完这十个问题
1. 发布对象和范围是否可被准确识别
发布单能否区分版本、环境、批次和实际变更?如果审批记录只写“本周上线”,就难以确认审的是哪一组功能,更难判断中途范围变化是否需要重新评估。
2. 用户影响是否写成具体情境
“影响用户体验”太抽象。应说明哪些用户、在哪个操作路径、可能看到什么变化,是否涉及权限、数据、计费、通知或服务可用性。无需夸大描述,但不能让审批人靠猜测理解影响。
3. 测试证据是否能回到具体版本
测试通过结论是否对应此次发布的代码、配置和环境?如果测试对象与待发布版本不一致,结论就不能直接作为准入证据。还要记录未覆盖场景与已接受缺陷。
4. 回退或止损步骤是否有人能够执行
“出现问题则回滚”不是可执行方案。要知道由谁操作、通过什么步骤、什么条件触发、需要多长时间,以及存在不可逆数据操作时如何补偿。
5. 谁拥有最终决策权,谁负责专业确认
多方都能发表意见,却没有明确的最终责任人,发布窗口一到就容易出现互相等待。相反,如果最终审批人承担所有专业判断,也会形成不现实的单点责任。
6. 关键字段改变后是否重新评估
发布范围、数据迁移、上线区域、回退计划和风险等级改变后,系统或流程是否能识别?若审批结论默认长期有效,必须明确它失效的条件。
7. 超时提醒是否能到达真正的责任人
只给审批人发一条通知不一定足够。需要考虑值班、休假、代理、时区差异、群体通知疲劳和升级路径。通知失败或审批人不可用时,状态应有可见的处置方式。
8. 紧急通道是否有进入条件和事后关闭机制
谁能批准进入紧急通道?什么情况不允许绕过哪些控制?之后多长时间补齐记录?如果例外连续发生,谁负责判断它是否已经变成常态?这些问题应在事故发生前确定。
9. 发布后观察有没有明确终点
谁看哪些指标、观察多久、达到什么阈值需要暂停或回滚?如果没有观察负责人和结束条件,发布流程可能在“已上线”状态结束,却没有验证预期结果。
10. 复盘结论能否改变下一次规则
复盘不是写一段“后续加强管理”。要指出哪个输入、判断、执行或监测环节失效,行动项由谁负责、何时完成,是否需要调整模板、阈值、责任人或自动化策略。
十、结尾:把审批从“流程门面”变成可验证的风险决策
1. 我的独特判断:发布审批最值钱的部分,是留下可复用的决策证据
发布管理最容易走偏的地方,是把“流程有记录”误认为“风险已管理”。真正有价值的审批记录,能回答四个问题:当时准备发布什么、有哪些证据支持、谁接受了哪些剩余风险、异常时如何停止或恢复。回答不了这些问题,审批再完整,也只是一串状态。
我建议产品经理下一步不要先增删审批人,而是抽取最近几个有代表性的发布,按同一口径标注材料齐备时间、等待时间、退回原因、风险等级与发布后结果。先找出无效等待和风险盲区,再选一个范围可控的场景试点,观察至少几个完整发布周期。
流程优化的最终标准不是审批页面少了几步,而是团队能否更早看见风险、更快做出有依据的决定,并在判断错误时及时止损。做到这一点,审批才不是发布前的手续,而是产品经理把业务目标、工程风险和组织责任连接起来的一种能力。
常见问题解答(FAQ)
1. 发布审批流程应该设置几级,才能兼顾效率和风险?
我负责的项目经常遇到两种情况:审批人太多,发布窗口到了还在等回复;审批人太少,出了问题又找不到明确的决策依据。我想知道,发布审批到底应该按职级层层签字,还是按风险和职责来设计?
不建议按职级固定堆叠审批层级,更实用的做法是按发布风险划分审批路径。低风险、可快速回滚的日常变更,可由产品负责人确认范围、测试负责人确认验证结果后发布;涉及核心业务、数据迁移或不可逆操作的变更,再增加技术负责人和业务负责人审核。
判断审批是否过多,可以统计最近一段时间的审批等待时长:如果多数等待发生在同一类低风险发布上,应考虑调整规则,而不是催所有审批人。审批的价值在于补足必要判断,不在于签字数量。
2. 发布申请里必须写哪些内容,才能减少审批来回追问?
我提交发布申请时,常常觉得版本号、发布时间和功能清单已经写得够清楚了,但审批人还是会追问影响范围、验证情况和回滚方案。有时补齐信息后才发现,真正卡住发布的不是审批,而是申请内容一开始就不完整。
建议把发布申请设计成可核对的清单,至少包括发布范围、变更单或需求关联、目标环境、计划时间、受影响用户或系统、测试结论、已知风险、回滚步骤和负责人。每项都要能落到具体信息,例如不要只写“测试通过”,而应注明验证环境、关键用例和未覆盖范围。
若某类发布不适用某项内容,应允许标记“不适用”并说明原因,避免为了填表制造无效文字。判断表单是否有效,可以回看最近几次申请:如果审批意见反复要求补同一类信息,就应把它变成必填项或结构化选项。
3. 审批通过后,发布内容发生变化,还能沿用原来的审批吗?
我碰到过审批结束后临时增加一个小修复,团队觉得改动不大,就想和原版本一起发布;也遇到过测试范围变了,却没有重新通知审批人。我的疑惑是,怎样区分可以备注处理的微调和必须重新审批的变更?
不要只用“改动大小”判断是否需要重新审批,应看变更是否影响已审核的风险、范围和验证结论。仅调整不影响功能、数据、安全或发布时间的文案等内容,可以记录差异并由指定负责人确认;新增功能、改变数据处理方式、扩大用户范围、调整部署步骤或使原测试结论失效时,应重新评估并补充审批。
操作上可在发布记录中保留审批时的版本标识,发布前对比实际构建版本与审批版本;不一致时暂停执行,先确认差异。这样能避免“审批通过的版本”和“实际发布的版本”不是同一个对象。
4. 发布审批总是卡在临近上线时,产品经理怎么优化流程?
我们团队的发布审批经常在上线前集中发起,审批人同时收到很多申请,结果有人无法及时判断,有人只来得及快速点通过。我想优化周期,但又担心把审批前移后,发布内容还没稳定,最后反而需要重复审核。
把审批拆成“准备度确认”和“发布放行”通常比把所有判断挤在最后一刻更稳。产品经理可在计划发布前确认范围、依赖和业务影响;测试完成后补充验证结果与遗留风险;临近发布时由授权负责人确认窗口、监控和回滚条件。每个阶段只审核当时已经确定的信息,发生实质变化再更新相关结论。
建议连续记录申请提交时间、各环节处理时间、退回原因和延期原因,按环节找瓶颈:等待时间长,优先明确审批人和替补人;退回率高,优先改善申请质量;上线后回滚或故障增加,则应检查风险评估和验证标准,而不是单纯加快审批。
核心关键词
文章包含AI辅助创作:发布管理发布审批教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598679
读者评论
我们之前把审批超时都算在审批人头上,后来拆开看才发现大半时间花在补测试范围和回退说明。把计时起点改成材料齐备后,数据才比较能指导改进。
风险分级思路有用,但“低风险”谁来判定、变更后怎样自动触发重新评估,实际落地时最容易含糊。否则功能范围临时扩大,原审批结论还是可能被沿用。
紧急修复保留责任记录很重要。我更关心发布后的观察窗口由谁盯、达到什么信号就停止扩量;只写监控和回滚方案,值班交接时仍可能没人真正执行。
