发布检查最容易失效的时刻,不是没人填表,而是所有人都勾了“已完成”,上线后却发现数据库脚本没有回滚方案、客服不知道新功能何时开放、监控告警仍指向旧服务。PMO开展发布管理,真正要解决的不是“再加一张检查表”,而是把分散在研发、测试、运维、产品和业务团队手里的上线条件,变成可验证、可追责、可停止的决策机制。
本文以一个中大型企业的多团队发布场景为例,拆解发布检查如何从静态清单变成一套运行机制。文中案例数据为匿名化的情景模拟,用于说明计算方法和决策逻辑,并非对某家企业实际经营情况的披露。若组织使用 PingCode 等面向中大型企业及百人以上团队的研发管理平台,可以将检查项、责任人、证据链接、风险状态和审批记录关联起来;但工具只能承载流程,不能替代发布责任人的判断。
一、核心结论:发布检查不是“勾选”,而是有证据的放行判断
1. 发布检查的最终产物是一个可解释的决策
我判断一套发布检查是否有效,不先看它有多少行,而看发布会上能否在几分钟内回答五个问题:本次变更影响什么;哪些条件尚未满足;剩余风险由谁接受;出现故障如何止损;谁有权叫停或回滚。
如果答案只能从聊天记录、个人记忆和临时会议里拼出来,检查表即使有几十项,也只是把风险藏得更整齐。反过来,一份只有十几项、每一项都能指向责任人和证据的检查清单,往往比一份冗长模板更有用。
核心判断:发布检查的价值不在于让所有格子都变绿,而在于让未满足条件足够可见,让放行、延期、降级或回滚都有依据。因此,PMO的职责不是逐项替技术负责人验收,而是设计统一的决策规则、监督例外处理,并确保各团队提供可信证据。
2. 将检查结果分成“门槛、风险和提醒”三类
实践中,我建议先把检查项分层,而不是把所有事情都写成同等重要的“必做项”。有些条件不满足就不能上线,有些可以在明确责任和期限后带风险放行,还有一些只是需要关注的提醒。三类混在一起,最常见的结果是团队对每一项都疲劳,真正的阻断条件反而失去注意力。
| 检查类别 | 判定方式 | 常见例子 | 不满足时的处理 |
|---|---|---|---|
| 硬门槛 | 缺少证据即不放行 | 关键缺陷未关闭、数据迁移未验证、回滚路径不可执行 | 阻断发布,或调整范围后重新评估 |
| 风险接受项 | 可以例外,但必须明确责任和补偿措施 | 非关键文档未更新、低影响缺陷有临时绕行方案 | 记录风险接受人、补救时限与观察指标 |
| 提醒项 | 不直接决定放行,但影响运行质量 | 发布公告措辞、培训材料补充、复盘议题 | 指定完成时间,不用来稀释硬门槛 |
这套分层有一个实际好处:管理层看到“有三项未完成”时,不再只问未完成数量,而会先问其中有几项是硬门槛、几项是已接受风险。未完成项的数量不能直接代表风险大小,风险类型、影响范围和可恢复性才是判断依据。
3. PMO管规则和透明度,不替业务和技术承担专业责任
发布检查常被误解为PMO审核技术细节。PMO不应替代测试负责人判断测试覆盖是否合理,也不应替代运维负责人确认容量是否达标,更不应替业务负责人接受业务中断风险。PMO需要建立统一的证据标准、时间节奏、升级路径和留痕要求,让专业判断发生在正确的责任角色手中。
如果PMO替所有团队签字,短期看似集中管理,长期却会形成责任倒挂:专业团队等待PMO背书,PMO则在信息不完整时被迫做技术判断。更稳妥的设计是:各专业负责人确认自己的领域,发布负责人整合跨团队风险,变更审批角色按规则作出放行决定。

二、背景与真实场景:为什么发布越频繁,检查越容易变成形式
1. 多团队发布的难点是依赖关系,而不是任务数量
假设一家企业有产品、研发、测试、平台运维、信息安全、客服和业务运营等团队。一次版本可能涉及三个服务、两种移动端、一个数据仓库任务和一项客户通知。每个团队单看自己的工作,都可能已经完成;但从整体发布看,服务接口的启用顺序、数据任务的执行窗口和客服告知时间仍可能互相冲突。
发布检查的核心难点因而不是“还差几个任务”,而是“关键依赖是否按顺序满足”。例如新接口在后端上线前不能由客户端调用;数据迁移完成后,业务报表才能切换;新旧版本并存期间,兼容策略必须经过验证。没有依赖视图,完成率看起来很高,真实就绪度却可能很低。
2. 临近上线才发现问题,通常是输入设计出了问题
发布前一天才发现没有回滚脚本,并不一定意味着运维团队粗心。更常见的根因是回滚设计没有被纳入需求评审、开发任务和测试计划,直到发布检查才第一次被问到。检查表此时像探照灯,照出了问题,却已经错过了成本最低的修正窗口。
因此,我倾向于把发布检查设计成贯穿式控制,而不是上线前的集中盘问。项目启动时确认风险类别,方案评审时检查兼容与数据策略,测试阶段验证回滚和监控,上线前再做最终门槛确认。每个阶段只问当时能回答的问题,避免把所有审核压力压在最后一天。
3. 发布窗口越短,越需要提前暴露不确定性
业务团队常希望把发布安排在低峰时段或固定窗口。窗口短不代表检查可以简化为口头确认,反而意味着需要更早收敛变更范围、冻结非必要改动,并把回滚触发条件事先写清楚。否则,现场每多讨论十分钟,实际留给验证和止损的时间就少十分钟。
例如,一次计划在周五晚间执行的发布,如果必须依赖跨时区供应商、人工数据核对和多个审批人,PMO应在发布前确认可用性,而不是只确认“审批已通过”。审批人是否在线、供应商是否响应、应急联系人是否能在约定时间内到场,都属于发布准备的一部分。
4. 发布频率提升后,人工协调会成为隐性成本
发布管理的成本不只包括故障损失,还包括每次搜集状态、催办证据、重复解释规则和会后补记录的时间。团队规模不大、发布不频繁时,人工协调可能还能维持;当多个团队每周多次发布,靠群消息和个人表格同步就容易出现版本不一致。
这时工具的价值才真正显现:将发布批次、版本、责任人、风险项和审批证据关联起来,减少人工搬运。对于百人以上、项目并行且跨职能协作频繁的组织,可以考虑用研发管理平台承载这些关联关系。以 PingCode 为例,采用这类平台时应先验证它能否贴合组织的权限、流程和审计要求,而不是因为工具功能多就直接复制一套模板。

三、常见误区:看起来严格,实际上没有降低风险
1. 把清单写得很长,当成管理成熟度
检查项越多并不必然越安全。清单中如果大量存在“已通知相关人员”“已确认准备就绪”这类无法验证的表述,填写者只需勾选,审核者也无法判断其可信度。项目越忙,越容易把“完成检查”误当成“风险已经关闭”。
我会优先删掉重复、无责任人、无证据类型、无法触发决策的检查项。对每一项追问:如果答案为否,发布决定会发生什么变化?如果答案为是,凭什么证明?若两个问题都答不上来,这项内容大概率只是仪式性文字。
2. 所有问题都设成阻断项,导致团队学会绕过流程
把每个未完成项都设为阻断,会带来两个反效果:一是团队为了按时上线开始私下规避流程;二是审批人长期面对“红灯”,逐渐把红灯当成默认背景。真正高风险的条件也会因此失去区分度。
更好的做法是定义风险等级和例外条件。比如,未经验证的数据迁移回滚可以作为硬门槛;低影响说明文档暂缺可以作为限时整改项,但必须有责任人和截止时间。所谓例外不是“不管”,而是把未满足条件转化成明确、可追踪的风险接受记录。
3. 用一次审批代替多个专业确认
“领导已经批准”不能证明测试覆盖足够,也不能证明生产容量满足峰值要求。管理审批的价值是确认组织愿意承担剩余风险、资源安排和业务影响,不是替代专业团队的技术验收。
权限设计应区分领域确认和最终放行。测试负责人确认测试证据,运维负责人确认监控、容量和操作方案,业务负责人确认业务窗口与影响范围,发布负责人整合冲突,审批角色确认是否接受剩余风险。某一角色不得通过一项笼统签字替其他专业角色消除责任。
4. 只检查上线前状态,不检查上线后的观察能力
不少清单止步于“部署完成”,却没有规定观察多久、观察哪些指标、谁负责判断异常、触发什么动作。事实上,发布并非在部署命令执行成功时结束;对高风险变更来说,部署后的观察与回滚能力是发布控制的一部分。
上线前就应确定关键业务指标、技术指标和观察窗口。例如接口错误率升高到何种程度需要暂停扩量,关键交易成功率下降多少需要回滚,数据延迟超过多久需要切换备用方案。阈值要结合业务基线和历史波动设定,不能机械地照搬别的系统。
5. 用百分比掩盖高风险未完成项
完成率是常用的进度信号,却不是放行依据。假设一份清单有 40 项,39 项已完成,完成率为 97.5%;如果唯一未完成项是数据库恢复演练,实际风险仍可能很高。相反,三项低优先级文档更新尚未完成,也不一定构成阻断。
所以,发布看板至少要同时呈现完成率、硬门槛状态、未接受风险数、逾期整改数和高影响依赖状态。只展示一个绿色百分比,会诱导管理者把注意力放在数量而不是严重度上。

四、专业判断逻辑:把发布检查做成一套能运行的控制机制

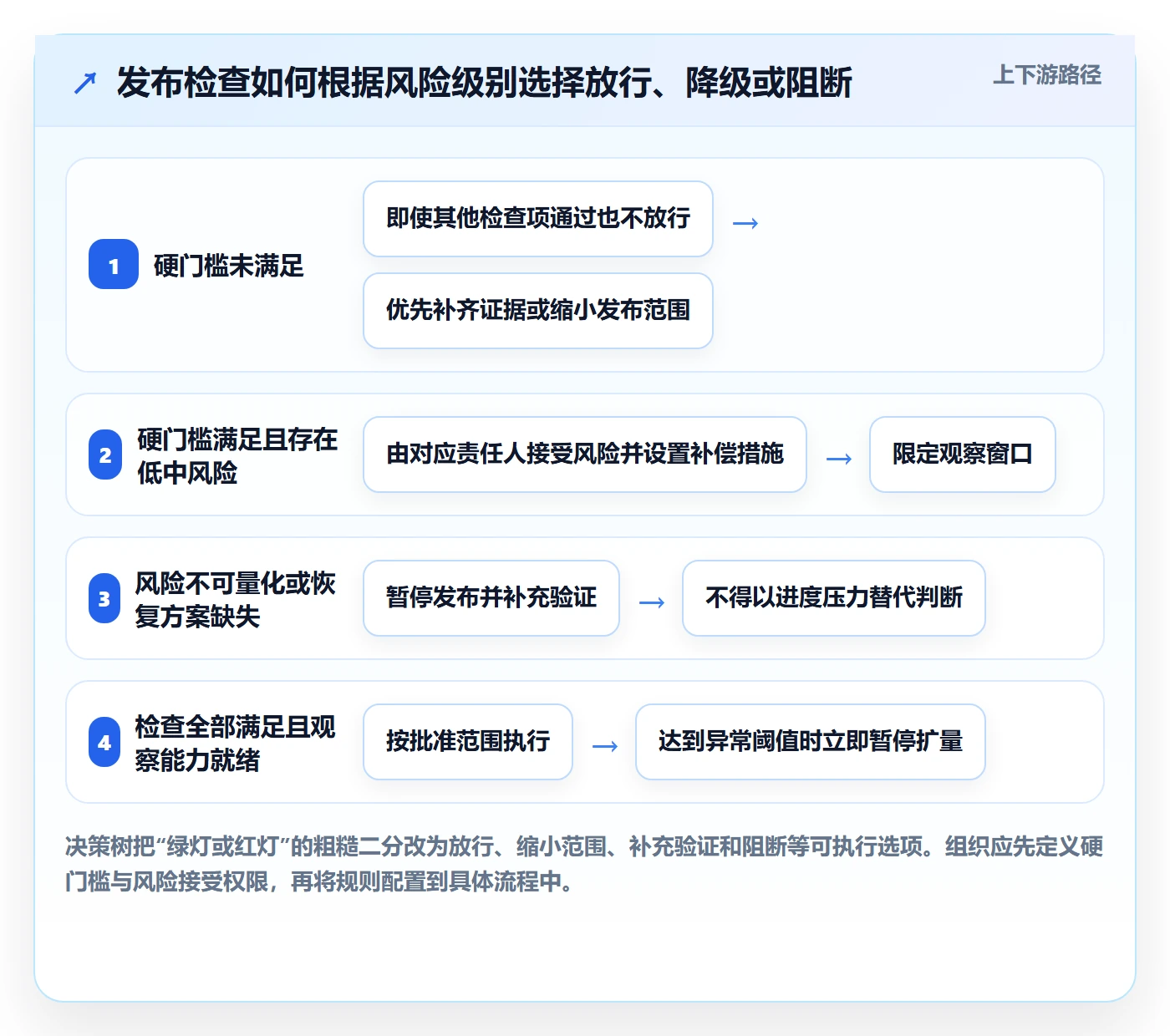

1. 先按变更风险分类,再决定检查深度
不是每个发布都需要同一套审批强度。只改静态文案、影响范围有限且可以快速回退的变更,与涉及核心交易链路、数据结构或权限模型的变更,不应使用完全相同的检查深度。统一的是判断原则,不是每个项目的检查项数量。
我通常先看四个维度:影响面有多大、故障后果有多严重、恢复是否容易、依赖是否复杂。每个维度可以按组织自己的尺度分级,但必须有一致定义。例如“影响面大”应具体指用户比例、业务线数量或关键流程,而不是由提交人凭感觉选择。
| 风险维度 | 低风险信号 | 高风险信号 | 对应检查重点 |
|---|---|---|---|
| 影响范围 | 单一内部用户组、可控小流量 | 全量客户、多业务线或关键交易 | 灰度比例、分批策略、业务公告 |
| 故障后果 | 局部功能异常且有替代路径 | 数据错误、资金或合规影响、核心流程中断 | 业务验收、数据核对、审批层级 |
| 恢复能力 | 可配置开关快速关闭 | 数据结构改变、回退需要人工修复 | 回滚演练、备份恢复、前向修复预案 |
| 依赖复杂度 | 单服务、单团队独立发布 | 多服务、多供应方或跨团队顺序依赖 | 依赖图、发布顺序、联络和等待条件 |
2. 用“证据,判断,动作”写检查项
一个有效的检查项应包含三个部分:需要什么证据、由谁作出判断、判断结果触发什么动作。比如,“确认回滚方案”太模糊;更可执行的写法是“运维负责人附上本版本回滚步骤及最近一次演练记录;若涉及不可逆数据变更,需额外提交恢复或前向修复方案;缺少验证时不得执行全量发布”。
检查项不必都写成复杂制度。真正重要的是把“我以为有人做了”转成能被另一位成员复核的证据。证据可以是自动化测试结果、监控面板链接、审批记录、演练时间、变更差异或业务验收单,但要能对应到本次版本,不能只贴一份多年未更新的通用文档。
3. 设计阶段闸门,避免上线前集中发现
我建议将检查拆为四个阶段:变更立项、开发与联调、发布准备、上线观察。立项阶段判断影响面和风险级别;联调阶段验证依赖、兼容和测试证据;发布准备阶段确认窗口、人员、操作顺序和止损方案;上线观察阶段验证指标并决定继续、暂停或回退。
阶段闸门不是让每个团队增加四次会议,而是让检查结果随着工作自然产生。能由流水线生成的构建版本、自动化测试和部署状态,不应让人重复填报;需要专业判断的风险接受和业务验收,则应明确由具体角色负责。
4. 将回滚从“有文档”提升到“可执行、可触发、可验证”
回滚方案至少要回答:回滚的对象是什么、操作顺序是什么、数据是否可逆、需要谁批准、预计耗时多久、什么时候不再适合回滚。只写“出现问题及时回滚”,没有说明触发阈值、负责人和数据影响,不能算可执行方案。
有些变更不适合简单回滚,例如已经写入新格式的数据、涉及外部系统状态的操作,或者新旧版本无法共存的结构改造。这时需要设计前向修复、兼容读取、双写校验、分批迁移或人工补偿机制。PMO不必替技术团队选择方案,但应确保风险被说清楚并进入放行判断。
5. 把例外流程做成有边界的机制
现实中总会遇到紧急修复、监管期限或业务窗口不可延后的情况。如果制度只允许“全部满足”或“违规发布”两种状态,团队会倾向于隐瞒例外。更成熟的流程会允许有限例外,但要求记录原因、影响范围、风险接受人、补偿措施、到期时间和复盘安排。
例外必须有边界:不能用来绕过法律合规要求;不能把未知的关键风险伪装成可接受风险;不能无限期延长整改项;同类例外反复出现时,应升级为流程或能力建设问题。例外越频繁,越说明流程的设计、资源安排或发布节奏需要调整。

五、案例与数据观察:一次多团队版本如何从临时协调变为可控放行
1. 案例设定:问题不在于没人做事,而在于状态无法汇总
以下为情景模拟:某企业有 160 名研发、测试和平台成员,业务团队另行参与验收。一个月内有多个产品线并行发布,每次版本涉及前端、后端、数据服务和客户运营。过去,发布信息分散在项目群、电子表格、工单和会议纪要中,PMO在发布前一天逐个询问负责人,再将回答汇总成一份状态表。
这种做法的问题不是团队不配合,而是信息结构不一致:有人写“测试完成”,有人写“还差回归”,有人只贴了构建链接;风险项没有统一责任人,发布后也很难把异常追溯到当时的判断。会议结束时看似达成共识,真正的放行依据却没有形成完整记录。
2. 先建立最小流程,而不是一次性重造全部治理体系
案例中的PMO没有先要求所有团队统一工具或全面改造工作方式,而是选取高影响版本试运行一套最小规则:每次发布必须有唯一批次标识;每项硬门槛必须有责任角色和证据;未关闭风险必须有接受人和期限;发布后要记录观察结果与实际异常。
试运行阶段只纳入五类重点信息:变更范围、测试结果、依赖状态、部署与回退方案、业务影响及观察指标。其他文档保留原样,通过链接关联,不要求复制到一张新表里。这样做是为了先验证流程是否帮助团队作出更好的决定,而不是增加录入负担。
3. 用模拟数据看清楚改进是否来自流程本身
下表是一个为说明评估方法而构造的前后对照情景,不代表真实统计。假设试运行前后各观察 12 次发布,统计口径保持一致。我们关注的不是发布检查“完成率”单项,而是发布前临时阻断、证据补齐耗时、未指派风险和发布后异常等多个维度。
| 观察指标 | 试运行前情景值 | 试运行后情景值 | 解读 |
|---|---|---|---|
| 发布前 24 小时内新增阻断项 | 每批次平均 4.2 项 | 每批次平均 1.6 项 | 前移检查可能减少临近发布才暴露的问题,但仍需确认风险没有被简单重分类 |
| 发布证据补齐耗时 | 每批次平均 6.5 小时 | 每批次平均 2.8 小时 | 证据关联和提前提交减少了临时搜集,但不等于专业审核时间也同比下降 |
| 无明确责任人的高风险项 | 每批次平均 2.1 项 | 每批次平均 0.4 项 | 责任字段与升级规则提升了风险归属清晰度 |
| 发布后 7 天内需要紧急修复的批次占比 | 33% | 25% | 样本量较小,只能作为观察信号,不能据此证明因果关系 |
试运行后的数字即使变好,也不能马上得出“发布检查减少了故障”的结论。发布复杂度、变更类型、团队经验、季节性业务量都会影响结果。更严谨的做法是按风险等级和变更类型分层观察,并记录未纳入流程的因素,至少跨多个发布周期再评估趋势。
特别要留意一种“指标变好但风险没变”的假象:团队可能把阻断项改名为风险接受项,导致阻断数下降;也可能因为流程增加而推迟发布,使故障暴露时间被移到统计窗口之外。所以PMO要抽查样本,核对分类是否一致,并同时观察延期、例外、回滚和用户影响,而不能只看单项指标。
4. 会议节奏:让会议处理分歧,不做逐项念表
试运行中,发布会从“所有人轮流报状态”改为“只讨论例外和决策”。会前一天,各责任角色更新证据和风险;会议开始时先确认版本范围和变更冻结状态;随后只讨论未满足硬门槛、跨团队依赖冲突、风险接受和回滚条件;最后由发布负责人复述决定与责任人。
这类会议不应靠时长证明严谨。若某个版本没有例外、没有依赖冲突且证据齐全,会议可以很短,甚至通过异步审批完成。反过来,若争议集中在数据恢复、业务影响或外部依赖,会议就应保留足够时间,把风险讲清,而不是为了按时结束而强行给出绿灯。

5. 工具落地:先对齐对象关系,再配置自动化
当团队选择研发管理平台承载发布管理时,我会先确认数据对象关系:一次发布批次关联哪些需求、缺陷、版本、部署任务和审批记录;风险项由谁更新;证据链接在权限变更后是否仍可访问;发布取消或拆分时如何保留审计轨迹。对象关系没有理顺,自动化只会更快地产生混乱。
以 PingCode 这类服务中大型企业及百人以上组织的研发管理平台为例,适合先从发布批次、版本、任务、缺陷、责任人和审批记录的关联开始,再逐步配置提醒、状态同步和报表。选型时应实际验证权限、审计、流程配置、与现有研发工具的集成和数据导出能力;不要把品牌功能介绍当成适配证明,也不要为了上线工具而强迫所有团队一次性迁移历史数据。
自动化适合解决重复、可判断、低争议的动作,例如状态同步、到期提醒、必填字段校验和证据缺失提示。是否接受业务风险、是否因外部依赖不稳定而延期、是否采用前向修复等,需要专业判断。自动化越多,越要清楚哪些决定仍由人负责。

六、不同情况下的行动建议:按组织成熟度分步推进
1. 发布不频繁、团队较小:先解决“谁负责、怎么证明”
如果组织每月发布次数有限,不必急着建设复杂审批链。优先统一最小检查模板,保留变更范围、测试结果、操作方案、回滚或修复方案、业务影响、责任人和观察指标。重点是让新成员也能知道谁确认了什么,而不是依赖资深同事的口头记忆。
这类团队应特别避免过度流程化。若每次低风险发布都需要多层审批,流程成本可能高于风险本身。可以设定低风险变更的简化路径,但要通过抽样复核确认简化条件没有被滥用。
2. 百人以上、多团队并行:优先建立统一状态和依赖视图
当多个团队同时发布,PMO最先要统一的不是技术方案,而是发布批次标识、状态定义、风险级别、责任角色和证据要求。每个团队可以保留自己的工作方式,但跨团队的信息必须使用一致的语义,否则管理看板只是在汇总不同含义的绿色、黄色和红色。
组织可以借助研发管理平台关联需求、缺陷、版本、部署、审批和风险。平台选型应围绕实际流程验证:是否支持团队级权限与跨团队视图,是否能保留变更审计,是否能输出可复核的数据,是否能接入现有自动化链路。评估时用真实发布样本演练,比听演示更能暴露适配问题。
3. 受监管或涉及关键业务:把证据完整性和职责分离放在首位
如果发布涉及个人信息、资金、医疗、安全或监管要求,检查重点不只是能否快速上线,而是授权、审计、数据保护、职责分离和恢复能力是否符合适用要求。具体标准应由组织的法务、合规、安全和技术责任人结合行业规定确认,不能用通用清单代替专业审查。
这类场景要避免同一人完成变更、验证和最终批准的职责冲突;确保审批记录能够证明批准对象、版本范围和时间;对关键证据设置留存策略;对紧急变更设定事后复核时限。即使业务要求快速处理,也不意味着可以省略风险记录和权限控制。
4. 紧急修复:建立快速通道,而不是临时口头豁免
紧急发布需要缩短等待,不应取消最低控制。快速通道至少要确认变更范围、实施负责人、基本验证、监控信号、止损方式和事后复核责任。若某项验证暂时无法完成,要明确由谁接受风险、为什么不能等待、风险影响什么,以及在什么时间补做。
若紧急通道被频繁使用,应复盘其根因:是否监控不足导致故障发现太晚;是否发布窗口规划不合理;是否系统耦合过高;是否常规审批响应太慢。把紧急流程当成永久捷径,最终会使组织持续处在没有充分验证的发布状态。
5. 采用自建流程或管理平台:先跑真实样本,再谈全面推广
无论选择内部系统、电子表格还是某项目管理平台,都应先拿真实项目做小范围试点。建议选择两类样本:一类是依赖较多的中高风险发布,验证流程能否暴露复杂问题;另一类是低风险高频发布,验证流程是否足够轻量。
试点期间记录填写耗时、证据缺失率、重复维护字段、例外比例和发布后问题。若团队反馈“流程让状态更清楚,但每次要重复录入多处”,应先解决数据来源和集成问题;若完成率很高但故障没有变化,则要检查门槛设计、测试质量和上线观察,而不是继续增加更多勾选项。
七、不同情况下的取舍:速度、控制与适配之间如何平衡
1. 统一模板与团队自治之间的取舍
统一模板有利于跨团队比较和审计,但模板过度统一会忽视系统差异。最佳做法通常是“统一骨架、局部扩展”:核心字段统一,团队可增加领域检查项;PMO管理公共定义和例外规则,专业团队维护本领域的技术标准。
如果组织正处于流程初建阶段,应先统一少数不可缺少的字段,不要一开始就规定每个技术细节。成熟后再根据事故复盘、审计要求和业务变化迭代模板。模板每次调整都应说明新增或删除的风险理由,避免无解释地膨胀。
2. 强制审批与自动放行之间的取舍
强制审批适用于高影响、高后果、恢复困难或需要明确风险接受人的变更;低风险、规则清楚且证据可自动验证的变更,可以探索自动放行或轻量审批。自动放行的前提不是“团队觉得简单”,而是规则明确、输入可信、失败可止损、审计可追溯。
当自动化规则依赖的指标缺失、权限配置不稳定或异常无法及时发现时,自动放行会把局部效率换成系统性盲区。最稳妥的路径是先在低风险范围试行,持续抽样验证,再扩大适用边界,而非将所有发布一次性纳入同一套自动规则。
3. 文档完整与现场可用之间的取舍
发布文档需要足够完整,才能支持审计、交接和复盘;但现场执行需要信息迅速可读。可以把细节材料放在可追溯的关联文档中,在发布决策页突出当前范围、阻断项、联系人、执行顺序、观察阈值和回退动作。
若把所有背景材料塞进一个长页面,关键动作容易被淹没;若只留下几行摘要,又无法追溯依据。更好的信息架构是“决策摘要加证据链接”:摘要便于现场判断,原始证据便于复核。
4. 发布频率与批量风险之间的取舍
把多个变更捆成一次大版本,可以减少协调次数,却会扩大故障影响面,并增加定位难度;把所有变更拆成极小批次,则可能造成频繁操作、重复验证和业务沟通负担。选择哪种方式,取决于系统是否支持灰度、功能开关、独立回退和可观测性。
如果变更之间高度耦合,强行拆分可能制造新的兼容风险;如果变更可以独立部署且有清晰的观测指标,拆小批次通常更利于定位。PMO不应把“发布更频繁”或“批次更少”单独当成效率指标,应同时看变更失败率、影响范围、恢复时间和协调成本。

八、如何衡量发布检查是否真的有效
1. 同时看风险结果、过程效率和治理质量
单一指标容易被优化成表面成绩。发布检查至少应分三类衡量:风险结果关注故障、回滚、影响范围和恢复时间;过程效率关注证据准备耗时、临近发布阻断和发布窗口利用;治理质量关注风险责任清晰度、例外关闭及时性和证据可追溯性。
指标的定义必须写清统计口径。例如“发布失败率”要说明分母是所有发布批次还是所有变更项;“恢复时间”要说明从告警触发、故障确认还是业务影响开始计算;“延期率”要区分因风险评估延期与因排期、资源冲突延期。口径不稳定时,趋势图会带来错误结论。
2. 先建立基线,再决定目标值
如果过去没有稳定记录,不宜直接承诺“把发布故障减少一半”。先观察一段时间,按风险级别、系统类型和发布规模建立基线,识别哪些团队或变更类型差异最大。数据不足时,可以先把目标设为过程质量,例如关键风险有责任人的比例、硬门槛证据完整度和逾期整改关闭率。
基线不是为了给团队排名,而是为了发现机制缺口。某团队发布后问题多,可能是系统复杂、变更类型更高风险,也可能是记录更完整。脱离背景进行横向排名,会诱导团队少报问题,反而损害数据可信度。
3. 用复盘结果更新检查规则,而不是只追责个人
每次故障复盘都应问:哪个信号没有被发现;哪个检查项没有覆盖到;证据是否存在但无人查看;风险是否有人提出却没有决策权;回滚是否可执行;检查项是否过于模糊。复盘的目的不是把所有事故都归因于“流程没执行”,而是识别流程设计、技术能力和组织安排之间的断点。
当同一类问题反复出现,单纯要求团队“加强检查”通常不够。可能需要改进自动化测试、增加环境一致性、重构发布依赖、调整审批响应时限,或建立专门的迁移演练。检查清单应随证据更新,而不是每次事故后都新增一行却不删除过时内容。

九、下一步怎么做:用四周建立可验证的最小发布检查
1. 第一周:盘点当前发布路径和真实痛点
不要先写新制度。抽取近期若干次发布,覆盖顺利发布、延期发布和发布后紧急修复三类样本,画出从需求确认到上线观察的实际路径。记录信息在哪些地方、谁作出判断、哪些证据重复维护、哪些风险直到最后才暴露。
访谈研发、测试、运维、产品、业务和客服角色时,问具体事件,不只问“流程有什么问题”。例如:“上一次临近发布才发现的事情是什么?”“当时谁有权叫停?”“如果联系人不在线,流程如何继续?”具体案例往往比抽象满意度更能暴露责任和信息断点。
2. 第二周:定义硬门槛、责任角色和例外规则
从样本中筛选真正影响放行的条件,不要把所有团队待办都放进发布门槛。为每项明确证据、责任角色、满足标准和未满足时的动作。同步定义风险接受权限、例外有效期和升级路径,避免发布会现场才临时争论谁能批准。
在这一步,PMO应邀请专业负责人共同校准标准。若技术负责人认为某项检查无法用统一方式验证,可以先保留领域自定义证据,但必须保证跨团队能看懂其结论和影响。统一治理不等于抹平专业差异。
3. 第三周:选两个真实发布试点,观察负担与盲点
选择一个复杂度较高的发布和一个低风险高频发布,分别验证检查深度是否合适。记录填写耗时、会议时间、临时问题、例外比例和证据缺失,不仅问流程是否执行,还要问它是否改变了决定、提前发现了风险或减少了重复沟通。
试点期间不要因为流程第一次使用不顺就立即放弃,也不要把所有问题都归咎于培训不足。若字段重复,应调整数据来源;若责任边界不清,应重写规则;若审批过慢,应检查授权与服务时限;若低风险发布负担过重,应设定合理的简化路径。
4. 第四周:修订规则,决定扩大、保留或撤回
试点结束后,PMO与各专业负责人共同复盘:哪些检查发现了实际风险,哪些只是重复记录,哪些字段无人使用,哪些例外反复出现。保留能支持决策和复盘的内容,合并重复项,删除没有行动后果的项目,并将未解决的问题列为下一阶段能力建设,而不是继续堆模板。
只有当流程对高风险发布有效、对低风险发布不过度增加负担、责任角色理解一致、证据可追溯时,才适合扩大范围。若工具配置和数据集成尚不稳定,可以先保留轻量流程,继续验证;若试点显示成本明显高于收益,也应调整甚至撤回不适用的环节。
5. 把发布检查变成持续改进,而不是季度填表活动
流程上线后,设定固定的复核节奏,检查指标定义、例外模式、权限变化和系统架构变化。发生重大故障、重大组织调整或关键系统迁移时,应触发专项复核,不要等到年度审计才发现模板已经不适用。
PMO的长期价值不在于维护一份“永远完整”的表,而在于让组织更早识别不确定性,知道哪些风险可以接受、哪些必须阻断,并能在事后解释当时的判断。发布检查真正落地,最终表现为决策更清楚、证据更可靠、止损更迅速,而不是勾选项越来越多。
十、结语:让发布管理从“证明做过”走向“知道为何放行”
发布检查最容易走偏的方向,是把治理简化为表单,把流程简化为审批,把安全感简化为百分比。我的判断是:好的发布机制不承诺零故障,而是让风险更早出现、让责任清楚落位、让异常能够止损,并让每一次放行都有可复核的理由。
下一步可以从最近一次延期或紧急修复的发布开始:还原当时的变更范围、风险发现时间、证据来源和决策过程;选出三到五项真正影响放行的硬门槛;为每一项指定责任角色和证据标准;再用两个真实发布试点验证。先证明检查能改变决策,再考虑扩大模板、自动化和工具覆盖范围。
常见问题解答(FAQ)
1. PMO如何把发布检查从一张清单变成真正可执行的落地方案?
我所在的团队每次发布前都会发检查表,大家也都勾了“已完成”,但上线后仍发生过配置遗漏和回滚。想知道问题通常出在哪里,PMO该怎么设计流程,才能让检查结果真正影响发布决策?
关键不是增加检查项,而是让每项检查都有责任人、证据和决策后果。可将发布拆成准备、准入、执行、验证四个阶段:准备阶段冻结范围并确认依赖;准入阶段核对测试结果、变更审批、数据备份和回滚方案;执行阶段按步骤记录操作人与时间;验证阶段检查核心业务指标和用户路径。
每项用“未开始、通过、阻塞、不适用”标记,并要求“通过”附上可复核证据,例如测试报告链接、备份记录或审批编号。PMO只对阻塞项和高风险项升级,不替执行团队代签。试运行时可抽取最近10次发布回看:若清单完成率很高、线上问题仍反复出现,应优先检查证据质量和准入规则,而不是继续加字段。
2. 发布准入标准应该如何设定,避免检查流于形式或过度阻塞?
我担心标准定得松,检查就没有价值;定得太严,又可能让小改动也要等很多人审批。团队发布频率和风险差异很大,有没有一种分级方式,能兼顾安全和效率?
建议按影响范围与可恢复性分级,而不是所有变更套用同一套门槛。例如,低风险变更可要求自动化测试通过、负责人确认和快速回退路径;中风险变更增加依赖核验、监控项确认和业务验收;高风险变更再要求跨团队评审、演练或分批放量。
门槛应写成可判断的条件,例如“关键回归用例通过率达到约定阈值”“回滚步骤已在预发布环境验证”,而非“测试充分”“风险可控”这类主观措辞。阈值要结合团队基线制定;没有历史数据时先选少量试点,记录审批耗时、发布失败和回滚情况,再逐月校准。若某项检查长期没有拦截问题,也没有降低风险的证据,应评估是否简化。
3. 发布检查中出现阻塞项时,PMO应该怎么推动决策和升级?
我遇到过发布前发现依赖团队没有完成验证,项目负责人觉得延期成本太高,技术负责人又认为不能带风险上线。大家都在等别人表态,PMO怎样推动讨论,又不越权替业务和技术拍板?
PMO的职责是把事实、选项和责任摆清楚,而不是替风险所有者做决定。阻塞项出现后,记录具体缺口、影响范围、最晚决策时间、可选方案及各自代价,例如延期、缩小发布范围、关闭功能开关或按比例放量。由业务负责人确认业务影响,由技术或安全负责人评估风险,最终由事先约定的发布决策人批准或否决;
PMO负责留痕并确保结论传达到执行团队。对无法在截止时间前消除的高风险项,不应通过改状态或口头承诺绕过准入。复盘时统计阻塞项来源和处理时长,连续出现的跨团队依赖问题应进入常规计划,而不是每次等到发布当天再升级。
4. 怎样判断发布管理方案有效,而不只是看检查表完成率?
我看到团队每月都能报出很高的检查完成率,但业务方仍觉得发布不稳定。除了有没有出故障,我还应该看哪些指标?又怎么避免为了追求指标好看,反而鼓励团队少报问题?
完成率只能说明表单被填写,不能说明风险被控制。建议同时观察发布成功率、变更导致的故障比例、回滚或热修复次数、从发现阻塞到决策的耗时,以及发布后约定观察窗口内的关键业务指标。指标必须带口径:例如“发布成功”是否包含上线后紧急修复,“故障”按服务中断还是用户影响计算。
可以按月看趋势并按变更风险等级分组,避免低风险小改动稀释高风险发布的问题。不要把个人绩效直接绑定到低故障数,否则团队可能少报事件;更好的做法是鼓励及时报告,并检查复盘行动是否按期完成。若完成率上升但回滚和线上问题不降,应检查准入证据、风险分级和发布后验证是否真实有效。
核心关键词
文章包含AI辅助创作:发布检查落地方案:PMO开展发布管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598467
读者评论
我们之前也遇到过清单全绿、上线后才发现监控阈值没改的情况。把证据链接到具体版本确实比群里口头确认可靠,不过谁来定观察窗口和回滚阈值,最好也提前明确。
风险分级比单看完成率实用,但例外项如果只记录责任人和期限,后续很容易被遗忘。我觉得还需要有到期提醒和逾期升级机制,否则风险接受可能变成长期搁置。
文章强调PMO不替专业团队做判断,这点比较认同。实际跨团队发布中,争议往往出在接口依赖和发布顺序,单靠各领域分别签字未必能解决,最好指定一个能协调并有权暂停发布的人。
