上线计划看起来是一张日期表,真正决定发布成败的却是几个常被忽略的问题:版本范围有没有冻结、依赖团队是否承诺、上线窗口是否留出验证时间、出了问题谁有权回滚。对 PMO 来说,发布管理不是把需求排进日历,而是把不确定性逐步压缩到可判断、可执行、可追责的范围内。本文给出一套适用于多团队协作的上线计划流程、规范和关键指标,并用明确标注的情景模拟说明,如何把它落地为可审计的发布机制。

一、先讲核心结论:上线计划不是排期表,而是风险控制系统
1. 发布计划的首要任务是做出可执行的承诺
我判断一份上线计划是否有效,不先看它有没有甘特图,而是先看三个问题能否在同一处得到回答:这次到底发布什么,哪些条件必须满足才能发布,条件不满足时谁有权停止发布。只记录“开发完成日期”和“上线日期”,没有回答这三个问题的计划,只能算日历提醒,不能算发布管理。
一份可执行的计划,至少要把发布对象、验收条件、关键依赖、变更窗口、责任人、风险等级、回滚方案和发布后观察期串起来。缺少其中任何一项,都可能把尚未解决的问题推迟到上线当晚,届时团队面对的不是普通任务延期,而是生产环境中的高压决策。
我的核心判断是:发布管理的成熟度,不取决于审批层级有多少,而取决于风险是否在正确的时间被正确的人看见。流程越长,不一定越安全;如果风险信息在多个表格、群聊和会议纪要之间断裂,再多审批也只是增加等待时间。
2. 把“计划完成”拆成四类门槛
我建议把发布决策拆成四类门槛,而不是用一个笼统的“准备就绪”状态代替。每类门槛都要能被证据验证,而不是由项目负责人凭感觉勾选。
- 范围门槛:本次发布包含哪些需求、缺陷修复、配置变化和数据迁移;哪些内容明确不在本次范围内。
- 质量门槛:关键场景测试通过率、阻断级缺陷数量、性能与安全检查结果是否满足团队设定的发布标准。
- 运行门槛:监控、告警、容量、值班、客服和业务支持是否准备完成,是否有人能识别发布后的异常。
- 决策门槛:上线负责人、业务验收人和回滚决策人是否明确;是否存在尚未关闭的高风险事项。
四类门槛的作用不同。范围门槛防止临时塞入未验证内容,质量门槛防止带着明显缺陷上线,运行门槛防止上线后无人发现问题,决策门槛则避免事故发生时所有人都在等待别人表态。
3. 关键指标要覆盖过程、结果和风险
只统计“按期上线率”,会奖励团队把发布日期守住,却可能掩盖发布后故障、回滚和高强度补救。PMO 应同时观察计划稳定性、发布质量、风险暴露速度和组织成本。指标不必很多,但必须能驱动动作。
| 指标类别 | 推荐指标 | 回答的问题 | 使用边界 |
|---|---|---|---|
| 计划稳定性 | 范围变更率、日期变更次数 | 计划是否在临近发布时持续漂移 | 不能把合理的风险调整一概视为失误 |
| 交付质量 | 发布后缺陷率、回滚率、变更失败率 | 发布是否引发生产问题 | 需要统一问题归属和观察窗口 |
| 风险管理 | 高风险关闭率、依赖按期确认率 | 风险是否在发布前被处理 | 不能只看关闭数量,还要看证据质量 |
| 效率成本 | 发布准备耗时、跨团队等待时长 | 流程是否造成不必要等待 | 不能为了缩短时间省掉必要验证 |
二、背景与真实场景:为什么 PMO 需要统一发布管理
1. 发布问题通常不是单个团队“做得不够好”
在多团队项目中,延期或事故常常由多个小缺口叠加而成。需求团队认为接口已确认,研发团队认为验收数据还没到,测试团队以为配置冻结日期已经确定,运维团队却没有收到容量变化通知。每个人都完成了自己理解中的工作,但组织没有建立共同的发布状态。
这也是 PMO 介入的价值所在。PMO 不应代替技术负责人判断代码质量,也不应替业务负责人决定取舍,而应建立一套共同语言,使不同职能对“准备好”有相同定义,并让未完成事项、风险和决策留有记录。
对超过百人的组织,团队数量、产品线和依赖关系往往会迅速增加。若每个团队都使用不同的发布日期口径、风险等级和上线通知方式,管理者看到的汇总状态就可能只是颜色拼图。某项目管理平台可以承载跨团队任务、依赖和状态,但工具本身不能替代统一规则;字段定义和决策机制不一致时,系统只会更快地汇总不一致。
2. 发布日历和上线计划不是同一件事
发布日历回答“什么时候可能发生发布”,上线计划回答“满足什么条件后才能发布”。日历适合管理窗口冲突、业务高峰和资源安排;计划适合管理范围、依赖、验证、决策与应急动作。两者应当关联,但不能混为一谈。
例如,一个团队把上线窗口定在周四晚间,并不代表周四一定上线。若关键数据迁移尚未演练,回滚路径没有经过验证,业务验收人也不在岗,那么日历上有时间并不构成发布依据。PMO 应将日期定义为目标窗口,把是否执行定义为基于门槛的决策。
3. 发布治理需要适配组织复杂度
单团队、低风险、可快速回退的内部工具,不需要与支付、交易、身份认证等关键系统使用相同的审批强度。治理设计过重,会把低风险改动拖入低效流程;治理过轻,则会让高影响变更缺少独立检查。
我通常先按影响范围、可逆性、依赖数量和数据敏感度分级,再决定审批、演练和观察要求。分级并非为了制造更多表格,而是把有限的验证资源投到损失最大的地方。
| 发布等级 | 典型特征 | 建议控制方式 | 示例 |
|---|---|---|---|
| 低风险 | 影响范围小、可快速回退、依赖少 | 自动化检查、团队负责人确认、简短观察 | 内部页面文案调整 |
| 中风险 | 涉及多个模块或用户流程,回退需要协调 | 跨职能评审、明确验证清单、值班安排 | 业务流程规则调整 |
| 高风险 | 影响关键交易、数据结构或多个系统 | 分阶段放量、演练回滚、管理层决策留痕 | 核心结算逻辑变更 |
风险等级应由发布影响和恢复难度共同决定,不能只看代码改动量。几行涉及权限校验的代码,可能比数百行非关键界面调整风险更高。分类的目标是确定控制强度,而不是评判团队能力。
三、常见误区:看起来有流程,实际没有控制力
1. 把按期上线率当成唯一成功标准
按期上线率容易理解,适合观察计划兑现情况,但它会诱导团队把“日期”看得比“结果”更重要。若团队为了守住日期而压缩回归测试,短期指标可能变好,生产故障和后续修复成本却上升。
我更愿意把按期上线率与变更失败率、回滚率、发布后缺陷率一起看,并按照风险等级和发布规模分组。否则,一个包含几十个子系统的复杂发布,可能与一次小型配置调整被当作同一件事比较,指标结论会失真。
2. 用审批完成代替准备完成
审批通过只说明某人做过一次决策,不证明支撑该决策的条件真实成立。常见情况是,审批表里的测试状态仍是手工填写,依赖团队没有确认,回滚方案只写了“必要时回滚”。这类流程留下了签字,却没有留下可验证的运行准备。
审批字段应指向证据,而不是代替证据。例如,测试通过状态应关联测试报告或流水线记录;数据迁移应关联演练结果;业务验收应记录验收人、范围和未通过项。证据可以由系统自动带入,也可以由责任人提交,但必须能够复查。
3. 计划做得很细,却不允许合理调整
计划细化并不等于预测准确。需求变化、外部接口、数据质量和环境差异都可能改变发布准备状态。如果组织把任何改期都当作失败,团队就可能延迟暴露风险,直到临近发布才集中爆出问题。
更好的做法是记录日期变化的原因、发现时间、影响范围和决策结果。计划发生调整并非天然负面;临近上线才发现早已存在的依赖风险,才说明风险识别机制出了问题。
4. 用一张总表强行覆盖所有团队
PMO 需要统一关键定义,但不需要统一所有执行细节。不同技术栈、发布模式和监管要求差异很大,如果要求每个团队填写完全相同的长表单,团队往往会机械填表,真正重要的信息反而淹没其中。
建议建立“公共核心字段加场景扩展字段”:公共字段包括发布范围、等级、责任人、门槛、依赖、窗口和回退策略;扩展字段由支付、数据、移动端、基础设施等领域按需增加。这样既能汇总,也保留专业控制。
5. 把上线通知当作发布管理的终点
通知发出只是沟通动作,不等于风险闭环。发布完成后仍需要验证核心业务指标、错误日志、服务容量和用户反馈。若没有定义观察期和结束条件,团队可能在系统刚部署成功时就宣布完成,而异常在值班人员离开后才被发现。
发布结束应是一个明确决策:观察指标达到预期、未出现超过阈值的问题、遗留事项有负责人和时限,才关闭发布记录。对高风险发布,观察期通常需要覆盖业务峰谷或关键批处理周期,而不是固定地写成“上线后两小时”。
四、专业判断逻辑:从风险分级到发布决策
1. 先判断发布风险,再决定流程强度
风险评估可以从四个维度开始:影响范围、业务关键性、回退难度和依赖复杂度。每个维度可以设置低、中、高三级,PMO 再根据组织经验定义对应措施。不要一开始就追求精密的数学模型;评分看似科学,如果数据口径不稳定,反而会制造虚假的精确感。
一个实用的讨论方式是:如果本次发布失败,影响多少用户或业务流程?多久能发现?多久能恢复?是否会造成不可逆的数据变化?这些问题比“改了多少行代码”更接近真实风险。
- 影响范围小、恢复快、数据可恢复:团队级控制,自动化验证为主。
- 影响多个业务团队、恢复依赖人工协调:跨团队评审,明确现场负责人和验证顺序。
- 涉及核心业务、不可逆数据或监管要求:分阶段发布、独立检查、预演回滚和高层级决策。
2. 用发布门槛代替模糊的“准备好了”
“准备好了”是主观判断,“关键场景通过率达到团队门槛”才是可讨论的条件。门槛不必追求所有团队统一到同一个百分比,但必须在项目启动时确定口径,并根据风险等级设置例外规则。
一个高风险发布的门槛可以包含:阻断级缺陷为零;关键场景验证完成;数据迁移在类生产环境演练通过;告警能够覆盖核心失败模式;业务验收人已确认;回滚步骤由执行团队实际走过。若有例外,必须记录影响、补偿措施、接受风险的人和到期时间。
3. 明确决策权:谁执行、谁建议、谁批准、谁有权停止
发布现场最昂贵的等待,常常来自责任边界不清。研发负责人以为运维负责喊停,运维以为业务负责人决定是否继续,业务负责人又等待项目经理汇总意见。PMO 应在计划中明确四种角色:执行负责人、专业建议人、最终决策人和紧急停止权人。
高风险发布中,停止发布的权力应比批准发布的门槛更容易触发。任何发现关键风险的人都应有清晰的升级路径;是否恢复发布则由指定决策人依据证据判断。这样可以避免“大家都能发现问题,但没人能暂停”的治理漏洞。
4. 把依赖管理从“备注”变成承诺
依赖项至少要有提供方、接收方、交付物、承诺日期、验收标准和升级路径。仅在计划中写“等待接口”是不够的,因为它没有说明接口什么时候交付、以什么条件算完成、延期后谁来协调。
我特别关注依赖确认的时间点。若关键依赖直到上线前一周才被双方确认,问题就不只是依赖延期,而是计划输入长期不可靠。PMO 应追踪依赖承诺的兑现率,也要追踪依赖风险被提前发现的比例。
5. 计划窗口要包含缓冲和验证,不只包含部署动作
发布窗口常被压缩成“晚上十点开始部署,十一点结束”。但实际还包括部署前检查、数据备份或快照确认、变更执行、技术验证、业务验证、观察和决策。窗口没有覆盖这些步骤,团队就会在时间压力下跳过验证。
计划时应根据历史发布记录估算各环节耗时,并为高风险步骤留出缓冲。缓冲不是让团队拖延,而是承认复杂系统存在波动。若每次都把预计耗时填到窗口上限,任何小问题都会演变成是否带险继续的临场决策。
五、可落地的上线计划流程与规范
1. 阶段一:提出发布申请并定义范围
发布申请应在开发接近完成之前启动,而不是等所有代码合并后再补表。申请人需要说明发布目标、涉及产品或服务、需求与缺陷清单、目标用户、影响区域、计划窗口和初始风险等级。
范围描述要避免只写项目名称。应明确哪些功能开关会开启、哪些用户群会受影响、是否涉及配置、数据结构、接口契约和权限规则。对尚未确定的内容,应标记为待决策事项,不能把不确定性隐藏在“按计划推进”里。
- 由发布负责人创建发布记录,并关联需求、代码变更或工作项。
- 由各交付团队确认本次纳入范围和明确排除范围。
- 由产品或业务责任人确认目标用户、业务影响和验收场景。
- 由技术负责人初评可逆性、依赖复杂度和潜在影响。
- 由 PMO 检查关键信息完整度,缺失项返回补充,不直接进入发布窗口确认。
2. 阶段二:拆解依赖并形成可验证的计划基线
计划基线不是一组承诺日期,而是一条依赖关系清楚的交付路径。建议把设计确认、代码完成、测试环境准备、接口联调、业务验收、变更冻结和上线验证都列为里程碑,并标出每个里程碑的责任人和退出条件。
对于跨团队依赖,要求提供方和接收方共同确认交付物。例如,接口联调完成不应只由接口提供方宣布,还要由接收方验证关键字段、异常码和性能预期。这样能够减少“交付了,但不能用”的争议。
| 里程碑 | 责任角色 | 完成条件示例 | 常见失效方式 |
|---|---|---|---|
| 范围冻结 | 产品负责人、发布负责人 | 本次纳入与排除内容均已确认 | 冻结后仍通过口头方式加需求 |
| 依赖确认 | 提供团队、接收团队 | 交付物、日期和验收标准已确认 | 只记录日期,不定义可用标准 |
| 验证完成 | 测试负责人、业务验收人 | 关键场景结果可追溯,遗留项已评估 | 只统计用例数量,不说明场景重要性 |
| 运行准备 | 运维或平台负责人 | 监控、告警、值班和回退条件已落实 | 只有部署步骤,没有异常处置安排 |
| 发布决策 | 指定决策人 | 门槛满足,例外风险获得明确接受 | 会议结束即视为自动批准 |
3. 阶段三:建立变更冻结与例外规则
变更冻结不是禁止修复问题,而是把临近上线的变化纳入额外审查。冻结期内,任何新增范围、配置调整或关键依赖变化,都应说明必要性、影响面、验证计划和回退办法。
例外机制需要同时防止两种极端:一是所有变化都被粗暴挡回,导致重要安全修复无法及时发布;二是所谓紧急需求不断绕过流程,冻结形同虚设。建议按风险等级设置例外审批人,并记录例外是否影响原有测试证据。
4. 阶段四:设置发布前检查与决策会议
发布前检查不是逐行朗读计划,而是快速识别“现在不应该继续”的条件。会议材料应提前发送,现场聚焦未关闭风险、变化事项、关键证据和决策选项。若所有信息都在会上第一次出现,会议就会变成临时补作业。
- 范围是否与基线一致,临时变化是否经过审查。
- 关键质量门槛是否满足,未通过项是否影响发布决策。
- 依赖团队是否确认可用,关键人员是否在发布窗口内可联系。
- 监控和告警是否能识别本次变更可能引发的异常。
- 回滚或降级方案是否真实可执行,所需权限、数据和人员是否到位。
- 业务验收、客服沟通和用户通知是否准备完成。
会议结论应明确为“批准发布”“满足条件后发布”或“暂缓发布”,并写明决策人、依据、未关闭风险和复查时间。避免使用“原则上可以”“问题不大”这类无法执行的模糊结论。
5. 阶段五:按步骤执行上线与验证
上线执行计划应按时间顺序列出动作、执行人、检查点和停止条件。对每一步都要知道:操作成功的证据是什么,失败后下一步做什么,是否能安全继续。高风险发布建议安排一名不直接执行操作的协调人记录状态和决策。
- 确认发布窗口、人员到位、变更授权和业务支持状态。
- 完成发布前备份、环境检查和关键依赖确认。
- 按分批、灰度或预定顺序执行变更。
- 在每个检查点验证技术指标与业务场景,未达条件时暂停扩展。
- 观察核心告警、错误率、延迟和业务结果,按既定阈值继续、降级或回滚。
- 向相关团队发布执行结果,并进入约定的观察期。
6. 阶段六:观察、复盘并关闭发布
发布完成后的复盘不应只在事故后发生。即使上线顺利,也要记录计划耗时与实际耗时、未发生但暴露的风险、临时协调成本和可改进的检查项。对高影响问题,应优先复盘机制缺口,而不是先追究个人。
关闭发布前要确认观察期结束条件满足、未关闭问题有负责人、监控数据已归档、业务验收已完成。若系统需要经过日结、批处理或高峰流量才可验证,就应把这些场景纳入观察,而不是按固定时钟自动关闭。
六、关键指标体系:指标要能触发行动
1. 计划稳定性指标
范围变更率可以定义为冻结后新增或修改的发布项数量,占本次发布总项数的比例。它适合识别需求稳定性和冻结机制是否有效,但不能简单设为零;安全修复、监管要求和关键业务纠错可能必须进入变更。
日期变更次数应区分主动风险调整、外部依赖延期和执行失误。若组织只记录“改了几次”,看不到原因,就无法区分审慎决策和计划能力不足。PMO 可以按原因、发现时间和影响程度做月度复盘。
2. 发布质量指标
变更失败率可按组织定义为导致服务降级、生产事故、回滚或紧急修复的变更数量,占观察期内总变更数量的比例。若采用 DORA 指标体系,应按照其公开定义和团队适用范围建立口径,不要混用“回滚率”“故障率”和“缺陷率”。
发布后缺陷率需要指定观察窗口,并区分新引入缺陷、历史缺陷暴露和外部依赖故障。窗口过短会漏掉延迟暴露问题,窗口过长又会把无关事件算进来。适合先按产品特征试运行口径,再固定到组织仪表板。
3. 风险前置指标
高风险关闭率不应只表示风险状态从“开放”改成“关闭”。关闭必须有证据,例如完成演练、测试通过或业务负责人接受剩余风险。否则团队会为了好看的看板快速关闭风险,却没有真正降低风险。
依赖按期确认率可以观察关键依赖是否在计划要求的确认日期前由双方验收。更有价值的补充指标是“发布前才发现的依赖问题数”,因为它能反映风险发现是否足够早。
4. 组织效率指标
发布准备耗时可以拆成申请到范围确认、范围确认到依赖就绪、测试完成到发布决策等区间。单看总耗时会掩盖瓶颈,拆开后才能判断时间花在必要验证、审批排队,还是等待跨团队回复。
发布会议时长不是越短越好。若准备充分、争议事项减少,会议可以缩短;但压缩讨论时间而不解决风险,只会把决策推迟到执行现场。PMO 可以观察会前材料完整率、会上新增风险数和会后待办关闭率。
下表的数字是用于说明指标解释方式的情景模拟,不是行业基准。真实团队应先统一统计口径,再建立自己的基线。
| 情景模拟指标 | 试运行前 | 规则稳定后 | 管理解读 |
|---|---|---|---|
| 冻结后范围变更率 | 18% | 8% | 范围较少在临近窗口漂移,但仍需分析必要例外 |
| 发布前一周新发现的关键依赖 | 每季度 11 项 | 每季度 5 项 | 风险更早暴露,需进一步检查依赖是否被提前确认 |
| 发布决策材料完整率 | 62% | 91% | 会上用于补齐信息的时间可能下降,仍要抽查证据质量 |
| 发布后需紧急修复的版本比例 | 14% | 9% | 质量可能改善,但要结合变更规模和故障严重程度判断 |
七、案例推演:一个跨团队版本如何从失控变成可决策
1. 情景设定与问题暴露
以下为情景推演,不代表某家企业的真实生产数据。某企业准备发布一个涉及账户权限、运营后台和数据报表的版本,研发、测试、数据和运维共四个团队参与。初版计划把“周五晚发布”作为唯一里程碑,测试团队发现权限回归仍有边界场景未覆盖,数据团队则表示迁移脚本尚未在接近生产的环境演练。
如果按日期表继续推进,项目可能在周五晚间才发现两个事实:第一,权限变化影响了历史角色配置;第二,迁移后的报表口径与原系统存在差异。此时团队要在窗口压力下判断,是冒险上线、临时缩小范围,还是整体延期。问题根源不是大家没有努力,而是计划没有将依赖和门槛提前显性化。
2. 将“发布日期”改为“决策路径”

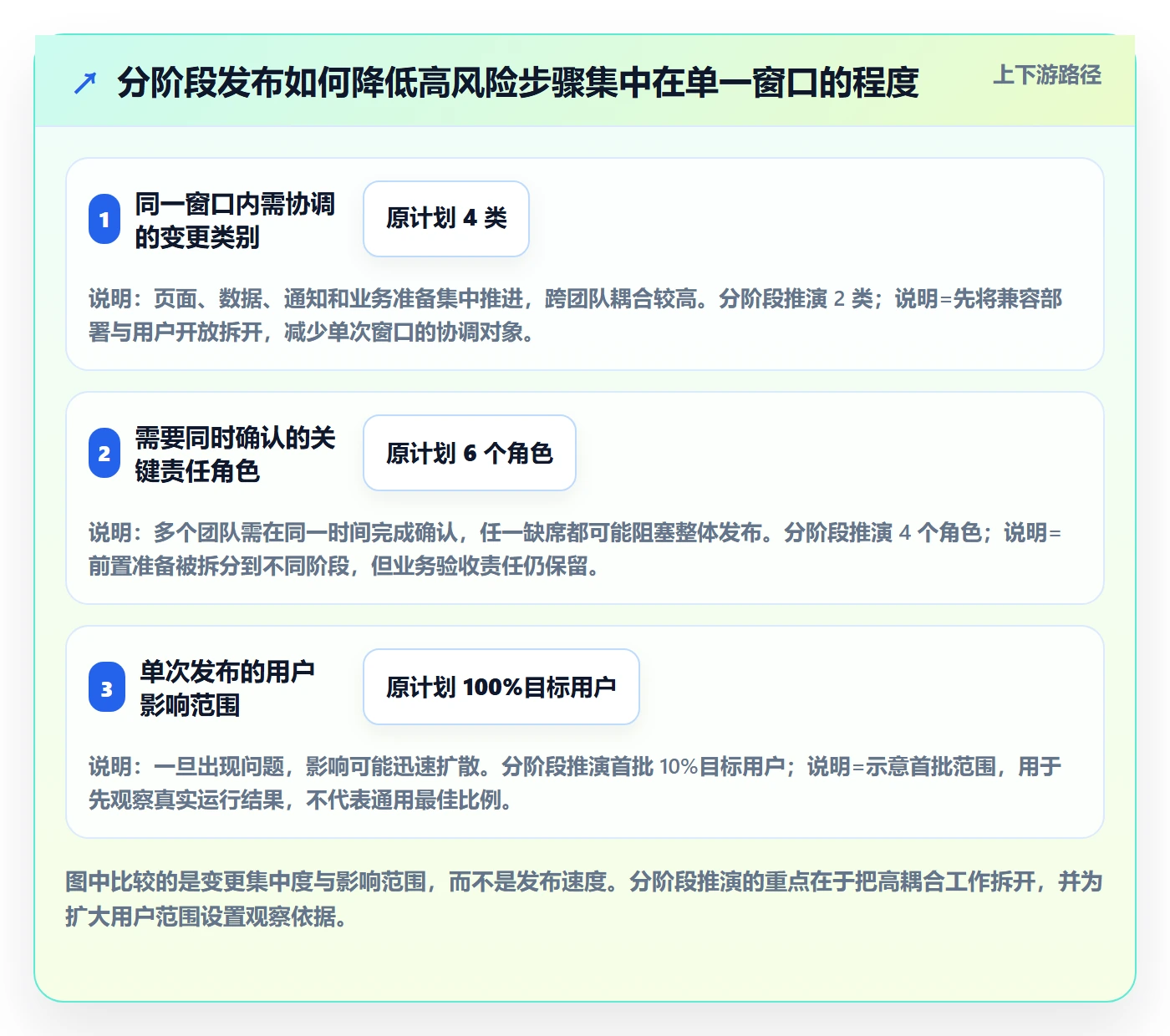

PMO 首先把版本拆成三个可独立验证的发布单元:权限规则、后台功能和数据报表。随后为每个单元建立不同风险等级,并把权限与数据变更列为高风险项。团队继续保留周五作为目标窗口,但增设范围冻结、迁移演练、权限矩阵验收和发布前决策四个检查点。
迁移脚本安排在发布前进行一次演练,数据团队提交输入样本、执行耗时和校验结果;权限变化由业务代表确认角色矩阵,测试团队验证关键用户路径;运维团队补充异常监控和回退步骤。所有条件在发布决策前汇总,未完成事项不再用一句“上线后观察”代替处理方案。
3. 重新定义继续、缩小范围和延期的条件
团队提前定义了三种可执行选项。若全部高风险门槛通过,按原范围发布;若权限功能通过但报表数据校验未达到标准,则仅发布权限与后台功能,报表保持关闭;若权限矩阵存在无法评估的高影响差异,则整体延期并完成补测。
这一步很关键,因为发布会议并非只有“上”与“不上”两个选择。拆分范围、关闭功能开关、分批放量和延后非关键模块,可以让团队降低风险而不必把所有工作一并推迟。但这些选项必须在发布前经过技术验证,不能到现场临时发明。
4. 情景模拟的过程观察
在这组推演数据中,初版计划有 12 个跨团队依赖,其中 4 个依赖到发布前一周仍没有双方确认。重新建立依赖责任人和验收条件后,4 个未确认项中有 3 个被提前识别为范围调整来源,剩余 1 个通过补充接口验收解决。这个结果说明,依赖台账的价值不在于记录更多字段,而在于把模糊等待转成明确动作。
| 情景模拟观察项 | 原计划状态 | 调整后状态 | 解读 |
|---|---|---|---|
| 关键依赖双方确认比例 | 8/12,约 67% | 12/12,100% | 确认完整不代表交付一定成功,但能提前暴露承诺缺口 |
| 未演练的高风险迁移步骤 | 1 项 | 0 项 | 演练降低了现场操作和耗时的不确定性 |
| 发布前未评估的关键场景 | 3 个 | 0 个 | 测试与业务验收共同确定了验证范围 |
| 决策选项数量 | 继续或整体延期 | 全量、拆分、延期三种 | 提前设计退路,使风险决策不再被日期绑架 |
5. 案例的关键结论
案例中的改善并非来自增加审批,而是来自三项改变:把发布内容拆成可判断单元,把依赖变成双方承诺,把发布决策准备成多种可执行路径。PMO 的作用是让团队更早看见冲突,并在压力还不高时拥有选择空间。
如果团队只把这些做法加到表单里,却没有实际演练、业务验收和停止权,结果仍会停留在“表格更完整”。制度是否落地,要看团队能否依据门槛暂停发布、缩小范围或改变窗口,而不是看字段填写率有多高。
八、不同组织阶段的行动建议
1. 初建发布管理的团队:先统一最小必要字段
如果当前主要靠群聊、邮件和个人日历协调,不要一开始就引入复杂的审批矩阵。先确定一份最小发布记录:发布范围、目标窗口、风险级别、负责人、依赖、验收条件、回退策略和观察安排。先让同类信息能够被集中查找,再逐步增加自动化。
建议选一个跨团队但风险可控的版本试运行,观察哪些字段真正帮助了决策,哪些只是重复填报。试运行结束后访谈研发、测试、业务和运维代表,删掉低价值字段,补上发布现场真正缺失的信息。
2. 多团队组织:把依赖和组合发布纳入管理
如果多个项目争用同一发布窗口,PMO 应增加发布组合视图,管理窗口冲突、公共服务依赖和关键人员容量。组合层面不是要求所有团队采用同一套执行细节,而是提前识别两个版本是否同时变更同一服务、共享数据库或外部接口。
这类组织适合设置统一的发布日历和风险汇总规则。使用某项目管理工具或某项目管理平台时,应优先确认系统能否关联工作项、责任人、依赖、里程碑和审批证据;不要把“功能很多”误当成“流程适配”。针对中大型、百人以上组织,角色权限、跨项目视图、审计记录和配置灵活性通常比单团队界面是否简洁更关键。
3. 高风险业务:优先投资可观测性和回滚演练
对于金融、交易、医疗、身份认证或关键数据服务,发布前审批并非唯一控制手段。更值得优先投入的是分阶段放量、可观测性、隔离能力、数据恢复验证和回滚演练。审批能决定是否开始,但系统能力决定出问题后能否及时止损。
高风险团队应把“回滚可行”拆成明确检查:代码版本能否恢复,数据变更是否可逆,用户状态如何处理,恢复过程需要多久,恢复后如何验证一致性。只写“支持回滚”而不定义数据与业务层面的恢复边界,不能视为完整方案。
4. 发布频率较高的团队:把常规流程自动化,把例外留给人判断
高频发布团队不适合让每次变更都经过长时间人工审批。自动化测试、变更记录、部署检查、监控门槛和分批放量可以处理重复性高的控制动作;人应重点判断范围变化、不可逆操作、业务影响和异常例外。
自动化不能只优化“部署按钮”。如果发布元数据、代码变更和故障记录没有关联,管理者仍无法知道某次发布带来了什么影响。工具链建设应以可追溯和反馈闭环为目标,而不是单纯追求自动化步骤数量。
九、发布管理工具与落地边界
1. 工具应承载流程证据,而不是替代专业判断
工具适合解决信息分散、状态不可见、依赖难追踪和审计记录缺失等问题。它不应替代产品负责人判断业务价值,也不应自动把所有测试通过都解释为适合上线。发布规则仍需由组织根据业务风险、技术架构和监管要求定义。
选型时,我会重点检查几个问题:是否能把发布计划与需求、缺陷和迭代关联;是否支持跨团队依赖和责任人;状态变化是否留痕;是否能配置不同风险等级的字段和审批路径;是否能导出或追溯发布前后的关键证据。
2. 以 PingCode 为例:重点评估跨团队协作链路
对于中大型企业和百人以上组织,可以把 PingCode 纳入项目管理与研发协作工具的评估范围,重点验证它是否适合承载需求、任务、缺陷、迭代和跨团队状态的协同。这里应把它视为流程载体之一,而不是发布治理方案本身。
评估时不要只看产品演示。建议选一条真实发布链路做试点:从需求进入版本、关联缺陷和依赖、完成验收、形成发布记录,再追踪发布后的问题。观察不同团队是否能用同一套状态语言,权限是否符合职责边界,关键信息能否在发布决策前快速汇总。
如果系统只能展示任务完成比例,却不能说明关键依赖是否验收、风险是否有证据、发布决策由谁作出,那么它对 PMO 的帮助有限。反过来,若流程尚未统一就大规模配置系统,团队会把流程争议固化成字段和自动化规则,后续改造成本更高。
3. 先设计治理,再配置工具
工具落地建议按“口径,流程,角色,数据,自动化”的顺序推进。先统一发布对象和风险定义,再画出关键决策路径,明确每个字段的责任人和证据来源,最后才配置表单、权限、提醒和仪表板。
- 盘点现有发布类型、主要风险和常见延期原因。
- 定义公共核心字段与场景专属字段,避免无差别增加表单。
- 明确发布决策人、停止权人和例外审批人。
- 选择真实项目试运行,验证状态流转和证据留存。
- 根据试点数据调整流程,再逐步扩展至更多团队。
十、取舍判断:何时加控制,何时减流程
1. 何时应该增加流程控制
如果同类生产问题反复发生、回滚经常依赖临场手工操作、关键依赖常在发布前暴露、或者管理者无法回答某次发布改变了什么,应增加针对性控制。控制要对准失效模式,例如为数据迁移增加演练,为共享服务增加依赖确认,为不可逆变更增加独立评审。
不要因为一次事故就把所有发布都改成最高级审批。事故复盘应识别具体缺口,再决定是补自动化、改验收标准、增强告警,还是调整决策权。泛化加审批通常会增加排队时间,却未必改善事故概率。
2. 何时应该简化流程
若低风险变更的审批等待时间远高于实际执行时间,且历史上没有观察到相应风险下降,可以考虑将重复性检查自动化,或把低风险发布授权给团队级责任人。简化的依据应是风险和数据,而不是“大家觉得流程烦”。
简化后仍要保留可追溯记录、基本验证、异常升级路径和发布后观察。降低审批层级不等于删除控制;成熟的简化,是把人从重复确认中释放出来,让自动化承担稳定规则,让专家处理例外。
3. 何时应缩小范围,而不是强行按期上线
如果版本中的功能可以独立关闭或分批发布,部分内容存在不确定性,而核心功能已满足门槛,缩小范围通常优于全量延期或带险上线。但前提是拆分后不会破坏数据一致性、用户流程或合同承诺,也不会让团队在生产环境留下难以维护的半成品。
若风险涉及不可逆数据变化、权限边界或核心业务正确性,缩小范围也未必安全。此时应把恢复能力、影响面和合规要求放在发布时间之前,必要时延期是更优的业务决策。
| 决策选项 | 适用条件 | 主要收益 | 需要承担的成本 |
|---|---|---|---|
| 按原范围发布 | 所有关键门槛满足,依赖和运行准备完整 | 兑现完整业务目标 | 仍需承担正常运行风险和观察成本 |
| 缩小范围或分批发布 | 功能可独立控制,局部风险能够隔离 | 保留部分收益,降低暴露范围 | 需要额外验证、沟通和后续收尾 |
| 暂缓发布 | 关键门槛未满足,恢复路径不清或影响不可接受 | 避免把未解决风险带入生产 | 延期成本、资源占用和业务预期调整 |
| 紧急例外发布 | 风险较高但延迟造成的损失更大,且有补偿控制 | 快速处理重大业务或安全问题 | 需要明确风险接受人、事后审查和补偿措施 |
十一、落地后的复盘:从指标变化找到机制缺口
1. 复盘要区分结果、过程和决策
发布成功不代表流程有效,发布失败也不必然代表团队执行不力。复盘时应分别看结果是否符合预期、过程是否遵守门槛、决策是否基于当时可获得的信息。若结果偶然成功但过程跳过关键验证,不能把它当成可复制的最佳实践。
对问题事件,记录发现时间、影响范围、持续时间、恢复动作和触发原因。然后追问:哪个信号本应更早出现?哪个角色有信息却无法推动决策?哪些步骤可以通过自动化降低遗漏?这样的复盘比“加强沟通、提高重视”更能改变下一次发布。
2. 观察指标是否出现反向激励
指标一旦与绩效直接绑定,就可能改变团队行为。按期率过度强调,可能导致风险晚报;缺陷数量考核,可能导致分类口径被调整;审批速度考核,可能导致审查变成形式。PMO 应定期检查指标是否诱导了不希望的行为。
因此,指标组合比单一数字更稳健。按期率应与变更失败率、回滚和风险前置发现结合;准备耗时应与证据完整度结合;风险关闭率应与抽样验证结合。任何看起来持续改善的指标,都值得追问:行为是否真的改善,还是统计口径变了?
3. 以滚动复盘更新规范
建议每个季度检查发布分级、关键门槛、例外规则和风险事件分类是否仍适用。业务架构、发布频率、合规要求和团队规模都会变化,制度也应跟着更新。规范不是一次性发布的文件,而是根据事故、延期和运行数据不断校准的工作系统。
十二、总结:下一步从一个真实版本开始
上线计划流程与规范的核心,不是增加更多审批,而是把不确定性拆成可验证的门槛,把依赖变成双方承诺,把发布窗口变成有停止条件的执行路径。对 PMO 来说,最有价值的管理动作,是让风险在还有选择余地时浮出水面。
如果你正在建设发布管理机制,下一步不要先写一套覆盖所有场景的厚制度。选一个真实的跨团队版本,先确认范围、依赖、质量门槛、运行准备、决策权和回退条件;记录从计划到发布的实际耗时与风险变化;再依据观察结果删掉低价值环节、补足真正失效的控制。
发布管理做得好,不是每次都按原日期上线,而是团队能在关键条件不满足时及时停下来,也能在条件满足时有证据、有边界地继续前进。这才是可复制、可审计、能保护业务的 PMO 发布管理能力。
常见问题解答(FAQ)
1. 上线计划流程应包含哪些关键关卡?
我在梳理团队上线流程时,发现大家常把“排期、测试、发布”列出来,却没人说清楚什么情况下必须暂停。我想知道,一个能实际执行的流程,至少要经过哪些关卡?
建议按“申请与范围确认,风险评估,发布准备,上线审批,执行与验证,观察与复盘”设置关卡。每个关卡都要有负责人、必交证据和明确的通过条件:例如发布申请写清变更范围、影响系统和回退方案;测试关卡附测试结果及未解决缺陷;上线审批确认值班人员、监控和沟通安排。
关键不在于关卡数量,而在于能否阻止条件不充分的变更进入生产。对于低风险、可独立回退的变更,可采用简化审批;涉及数据结构、支付或多个系统联动的变更,则应增加技术评审和业务确认。
2. PMO如何用关键指标判断发布管理是否有效?
我想给管理层汇报上线流程的效果,但只统计上线次数,感觉只能说明团队有多忙。我应该看哪些指标,才能分辨流程是真的更稳了,还是只是把问题藏到了上线之后?
优先跟踪按计划发布率、变更失败率、平均恢复时间和紧急变更占比,并统一统计口径。按计划发布率可定义为实际在批准窗口内完成的发布数除以计划发布数;变更失败率应统计导致回滚、热修或明显服务影响的发布,而不只是发布脚本报错。举例来说,某团队一个月发布40次,其中4次需要回滚或紧急修复,变更失败率为10%;
若失败率下降但平均恢复时间上升,说明问题可能只是更少发生、但更难恢复。指标应按服务重要性和变更类型分层观察,不能单独用发布速度考核团队,否则容易诱发少报故障或回避必要变更。
3. 上线前检查清单怎样设计才不会变成走形式?
我经历过上线前逐项打勾,结果发布后才发现回退脚本没有验证、监控也没覆盖新功能。我不确定清单该写得多细,才能既不漏关键风险,又不让执行人机械勾选?
把清单写成可验证的证据,而不是“已确认”“无风险”这类主观选项。例如,“回退方案已准备”应进一步要求记录回退负责人、触发条件、预计耗时,以及最近一次演练日期;“监控已配置”应指出看板或告警名称和观察指标。可先针对高频事故复盘近三到六个月的故障,把每类事故对应到一项预防检查。
清单太长时,应按数据库变更、应用发布、配置调整等类型拆分;对不适用项允许填写理由,避免为了完成表单而盲目勾选。
4. 如何规划上线窗口、观察期和回退时限?
我担心上线计划只写一个开始时间,实际发布遇到异常后就不断延长,影响其他团队和用户。我想知道观察期和回退时限应该怎么定,是否有可参考的判断方法?
窗口应从业务低峰、依赖团队可用性和故障响应能力共同确定,不宜只按开发团队方便排期。观察期按风险分级:普通变更可设置发布后30至60分钟的重点观察,高风险或涉及数据迁移的变更则应结合业务周期延长,并明确由谁确认核心指标恢复正常。
回退时限要在发布前设定,例如关键错误率连续5分钟超过基线两倍,或核心交易成功率低于约定阈值,就由发布负责人决定暂停或回退;具体数值需依据服务基线校准。若回退本身存在数据不兼容风险,应提前准备前向修复方案,不能把“可以回退”当成默认安全保障。
核心关键词
文章包含AI辅助创作:上线计划流程与规范:PMO发布管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598371
读者评论
我们之前只盯按期上线率,后来把回滚和发布后缺陷也纳入复盘,才发现有些“准时”是靠压缩验证换来的。指标最好按风险等级拆开看。
依赖项写清提供方、验收标准和升级路径很实用。实际协作里,最难的往往不是没人接任务,而是双方对“交付完成”的理解不同。
回滚演练确实重要,不过低风险、可快速恢复的变更如果也要求完整评审,可能会增加不少等待。按影响和可逆性分级,落地时还要定期复核规则是否过重。
