发布管理最容易被误解成“上线当天的协调工作”:拉群、盯进度、确认发布窗口,出了问题再组织回滚。实际项目里,真正决定上线是否可控的,往往不是发布当天,而是更早之前有没有把需求、测试、依赖、审批、监控和回退条件连成一条可追溯的证据链。PMO做好发布管理,不是替团队多加几道审批,而是让组织知道“什么可以发布、为什么可以、出了问题如何止损”。
一、先讲核心结论:发布管理要管的是风险闭环,不是上线仪式
1. 发布不是一个时间点,而是一段可验证的过程
我判断一个组织的发布管理是否成熟,不会先看它有没有上线申请表,而会先看四件事:发布范围是否清楚,准入条件是否能验证,失败时是否有明确的止损办法,上线后是否有人确认业务结果。只要其中一项依赖“应该没问题”“研发说测过了”这类口头判断,发布就仍然是在靠经验赌运气。
PMO的角色也不是替研发、测试、产品或运维作技术决策。更有效的定位是建立共同规则,明确决策权、输入材料、风险升级路径和记录口径。技术负责人判断方案能否执行,业务负责人判断是否具备业务条件,发布负责人协调窗口与依赖,PMO确保这些判断在同一套流程里可见、可追踪、可复盘。
核心结论是:发布管理的价值,不在于让所有发布都变慢,而在于让高风险发布更早暴露,让低风险发布不必反复等待。因此,好的制度不是“一刀切地多审批”,而是按影响面、可逆性、依赖复杂度和故障恢复能力配置控制强度。
2. 用四道关口代替一张“上线审批表”
我通常把发布拆为四道关口:计划关口确认范围与时间;准入关口确认质量、依赖和运行准备;执行关口确认变更按计划发生且状态可观测;验证关口确认业务结果、异常处置和经验回流。每一道关口都要有进入条件、责任人和不通过时的处理方式。
这四道关口不要求所有团队采用相同的会议形式。小型、低风险变更可以通过系统字段和自动化检查完成;跨团队、涉及关键业务的发布才需要召开评审会。关键不是“开没开会”,而是决策依据是否留下记录、风险是否有人接受、阻断条件是否明确。
| 关口 | PMO要确认什么 | 典型证据 | 未满足时的动作 |
|---|---|---|---|
| 计划 | 范围、窗口、依赖、影响对象是否明确 | 发布清单、责任人、依赖关系、通知安排 | 补齐信息或拆分发布批次 |
| 准入 | 质量、数据、容量、安全和回退是否准备好 | 测试结果、风险评估、演练记录、监控项 | 整改、降级发布或延期 |
| 执行 | 实际操作是否符合批准方案 | 时间线、变更记录、验证结果、异常记录 | 暂停、回滚或启动应急流程 |
| 验证 | 技术状态与业务结果是否都达标 | 业务指标、工单、故障记录、复盘行动项 | 延长观察、补救或关闭发布 |
这张表的重点不是把流程做复杂,而是避免发布结束后才发现“谁来确认用户是否受影响”从来没有被安排。尤其在多团队并行时,关口能把隐含假设变成显式责任。
3. PMO需要掌握的是组合风险,而不只是单次发布状态
单个项目看起来按时上线,不代表整个组织的发布组合健康。多个项目可能争抢同一数据库窗口、同一运维值班组、同一业务验收人,甚至同时修改相同接口。PMO要把视角从“每个项目都说自己准备好了”提升到“这些变更放在同一周、同一系统、同一客户群里是否仍然安全”。
因此,发布日历不是简单的排期表。它需要呈现系统、业务影响、发布类型、变更依赖、资源占用、风险等级和冻结窗口。若只显示日期与项目名称,PMO无法判断冲突,也无法解释为什么某个窗口需要调整。

二、背景和真实场景:PMO为什么会在发布环节被“突然拉进群”
1. 常见现场是项目状态绿,但上线条件并不完整
在中大型组织里,我见过一种很有代表性的情况:项目周报连续几周都是绿色,需求按计划完成,测试报告也有,距离发布只剩两天,PMO才收到消息说需要协调上线。随后才发现,业务验收人还没有确认数据口径,某个下游系统没有完成联调,运维值班表没有安排熟悉该服务的人,回滚脚本也没有在接近生产的环境里验证。
这里的问题并非某个人不负责,而是项目管理与运行管理之间出现了断层。项目团队把“开发完成”当成“可以上线”,测试团队把“测试通过”当成“生产安全”,业务团队把“需求已评审”当成“可以接受业务变化”。每个说法在自己的语境里都成立,却没有共同定义发布完成的标准。
PMO介入得太晚,往往只能在最后一刻协调会议和资源。此时,延期会被当作流程阻碍,继续上线又可能把未决风险压到生产环境。若发布规则只在临近上线时才出现,团队自然会觉得它是额外手续,而不是项目规划的一部分。
2. 发布越频繁,越不能依赖“关键人物记得所有事情”
低频发布时,团队可能靠资深工程师的记忆维持秩序:谁负责切换、哪个接口可能受影响、出了问题找谁。发布频率上升后,这种默契就会变成脆弱依赖。人员轮岗、跨时区协作、并行变更增加,任何一个关键人缺席,都可能让原本简单的步骤失去上下文。
这也是为什么发布管理不能只看流程文件是否齐全。真正有用的是把必要上下文放在团队能够共同访问的地方,并让关键状态可检索。例如,变更记录能够关联需求、缺陷、代码版本、测试结论、运行监控和回退方案,而不是散落在聊天记录、邮件附件和个人表格里。
在100人以上、项目和产品线并行的组织中,通常还会出现治理口径不一致的问题:甲团队把“灰度完成”算作发布,乙团队把“全量切换”算作发布,丙团队则以业务验收为准。PMO如果不先统一定义,管理报表里的发布次数、成功率和故障率就无法横向比较。
3. 工具只能承载治理规则,不能替组织作判断
有些组织会借助PingCode这类项目管理平台,把需求、版本、缺陷、测试和发布事项放在相互关联的协作流程中。对于项目多、角色多、变更频繁的团队,关联关系能减少信息在不同系统和表格之间来回搬运,也便于PMO查看某次发布的准备状态。
但平台配置本身不会自动带来治理成熟度。若审批人不清楚自己的决策边界,团队仍会在系统里填“已确认”;若质量门禁没有明确标准,自动化也只是把模糊规则更快地执行;若风险升级没人响应,仪表盘上的红色状态不会主动解决问题。
我会先确认组织需要统一的流程对象和数据口径,再决定哪些环节值得由平台承载。选择工具时,重点看能否支撑实际流程、权限、审计、集成和数据分析,而不是单纯比较字段数量或页面功能。工具是否适合,取决于组织的协作复杂度和维护能力。
4. 先把“发布”定义清楚,数据才有意义
发布可能包括版本发布、配置变更、数据库变更、基础设施调整、模型更新、内容上线或业务规则切换。它们的风险结构并不相同。如果组织把所有变化都放进同一个统计口径,低风险配置调整会稀释重大系统变更的风险信号,最终管理者看到的平均值会让人误以为一切平稳。
我建议至少记录变更对象、影响范围、发布方式、是否可逆、依赖数量、发布批次、观察窗口和结果状态。这样不仅能回答“这个月上线多少次”,还可以回答“哪些类型的变更更容易引发回退”“风险集中在哪些系统”“延期主要发生在哪个准备环节”。
数据定义要在流程上线前确定。比如“按时发布”是按原始计划、最新批准计划,还是窗口内完成业务验证?“发布成功”是部署完成、核心指标正常,还是观察期结束后没有达到故障阈值?如果口径后改,趋势分析会失去可比性。
三、常见误区:看似严格的流程,为什么反而管不住风险
1. 误区一:审批越多,风险越低
审批节点数量并不等于控制力。若每个人都只点“同意”,没有明确要检查什么,审批就成了责任转移的仪式。真正有效的审批应当回答一个具体问题,例如变更影响是否覆盖关键客户、回退是否在目标时间内可执行、业务验收指标是否可以观察。
我会检查审批记录里是否包含决策依据、附加条件和未关闭风险。如果记录只有姓名、时间和“通过”,那么增加审批人往往只是增加等待时间,并没有增加风险信息。尤其在跨部门流程中,审批节点过多还会让真正需要决策的人被大量低风险申请淹没。
2. 误区二:测试通过就可以发布
测试通过是重要证据,但不是完整的上线结论。测试范围可能没有覆盖生产数据分布、真实流量、第三方依赖、权限差异、容量变化和运行监控。测试环境与生产环境越不一致,测试结论越需要结合部署方案和运行准备来解释。
一个常见盲区是只看用例通过率,不看高风险路径是否覆盖。全部一般用例通过,并不能抵消核心支付链路、数据迁移校验或权限边界未验证的风险。PMO无需判断测试技术细节,但应推动团队明确关键路径、未测项目、风险接受人和补偿措施。

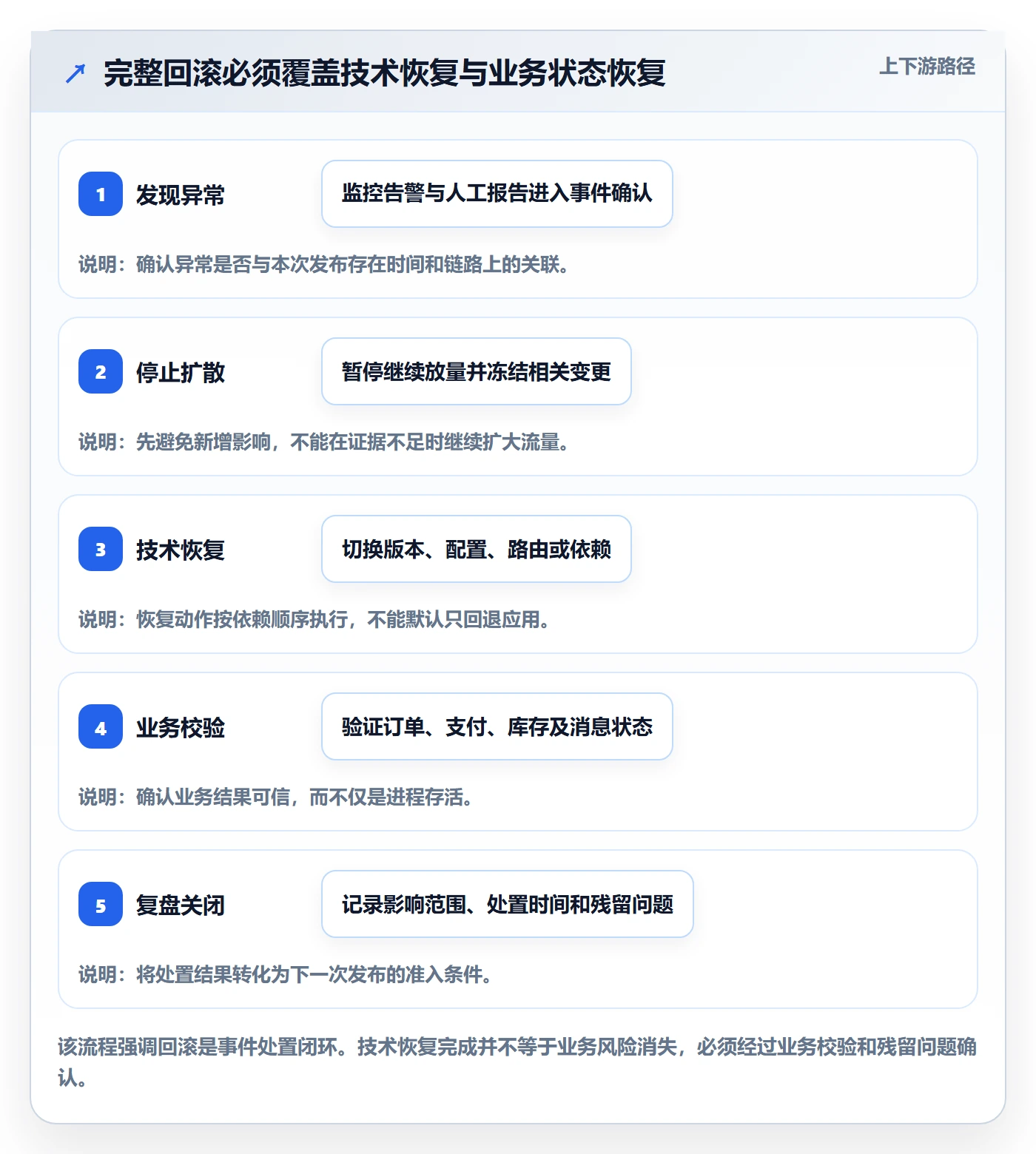

3. 误区三:回滚方案写了,就代表能回滚
文档里写“如异常则回滚”并不等于回退可行。数据库结构变化、外部数据写入、用户状态迁移和不可逆业务操作,都可能使简单回滚失效。回退还受到执行时长、备份可用性、权限、依赖服务状态和业务窗口的限制。
判断回退方案时,我更关心几个具体问题:谁来触发,触发依据是什么,回退需要多久,回退后数据如何处理,哪些步骤已经演练,回退失败时的下一层止损动作是什么。答案模糊时,所谓回滚可能只是一种心理安慰。
4. 误区四:发布成功率高,就说明发布管理成熟
成功率容易被口径影响。若团队只统计已完成部署的变更,延期、取消、部分失败和上线后补救可能被排除;如果故障归因被拆成“运维事件”或“业务操作问题”,发布影响也可能从指标里消失。数字看起来很好,不一定代表真实风险很低。
因此,成功率必须与发布频率、回退率、变更失败率、上线后事故、影响时长和变更规模一起看。不能把一个指标当成总分,更不能通过压低发布频率来追求表面上的成功率。
5. 误区五:把所有发布都纳入同一套重流程
对高影响、低可逆、依赖复杂的变更,正式评审和多方确认可能值得;对可快速撤销、影响范围小、已有自动化验证的常规变更,要求同样的审批链则会制造排队。PMO应当设计分级规则,而不是把最复杂的流程复制给全部变更。
风险分级也不能只看“业务重要程度”。一次影响范围很小的变更,可能因为数据不可逆而需要更谨慎;一次涉及核心系统的变更,也可能由于成熟的灰度机制和充分演练而具备较强可控性。分级要综合影响面、发生概率、可检测性和恢复能力。
| 常见误区 | 表面表现 | 真正风险 | 修正方向 |
|---|---|---|---|
| 审批堆叠 | 审批人很多,记录只有“通过” | 责任扩散,没人检查关键风险 | 明确每个角色要判断的事项 |
| 只看测试通过 | 用例通过率高就直接放行 | 生产差异、依赖和运行准备未覆盖 | 将测试结论与生产条件、监控和业务验收关联 |
| 纸面回滚 | 方案写了回滚,但没有演练 | 恢复时间和数据处理方式未知 | 针对高风险变更验证回退路径 |
| 单看成功率 | 只汇报发布成功百分比 | 口径偏差掩盖事故和延期 | 联合观察频率、影响时长和恢复成本 |
| 一刀切流程 | 每个变更都经过同样审批 | 低风险排队,高风险审查不足 | 按风险等级配置控制强度 |
四、专业判断逻辑:PMO如何把风险分级、准入和决策连起来

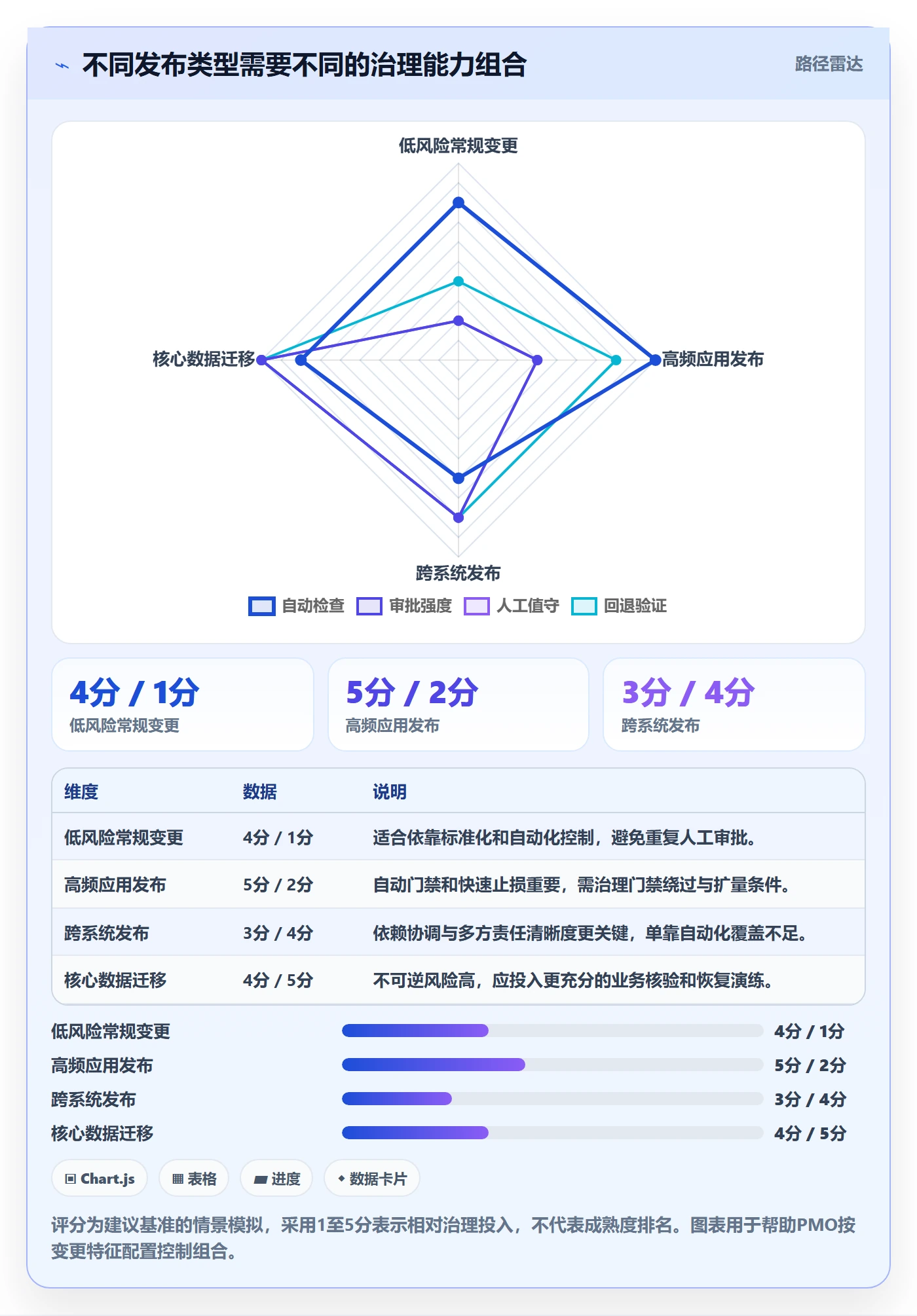

1. 用四个维度判断发布风险,而不是只凭项目级别
我建议PMO建立一个可解释的风险评估框架,至少覆盖影响范围、变更可逆性、依赖复杂度和可观测性。每个维度都要有简单的等级描述,避免不同团队靠直觉打分。模型不必追求复杂,重要的是团队能理解为什么某个发布需要更严格的控制。
影响范围关注受影响的用户、业务流程和系统边界;可逆性关注能否在合理时间恢复到稳定状态;依赖复杂度关注上下游服务、供应商、数据和资源的数量与不确定性;可观测性则关注异常能否被及时发现并与该次变更关联。
可以采用低、中、高三级判断,不必一开始就追求精细的风险分数。某项维度为高风险时,应要求责任人说明控制措施;多个维度同时偏高时,应进入正式评审或拆分发布。评分是对话起点,不是自动代替专家判断的算法。
| 风险维度 | 低风险信号 | 高风险信号 | PMO的检查重点 |
|---|---|---|---|
| 影响范围 | 单一模块、内部用户、可限定人群 | 核心业务、多条链路、外部客户广泛受影响 | 是否明确受影响对象和沟通范围 |
| 可逆性 | 配置可恢复,回退步骤已验证 | 数据迁移不可逆,恢复依赖人工修复 | 恢复路径、目标恢复时间和数据处置 |
| 依赖复杂度 | 依赖稳定且变更方少 | 跨团队、供应商或多个系统同步变化 | 依赖确认人、顺序和冲突检查 |
| 可观测性 | 关键指标、日志和告警齐备 | 业务影响难察觉,缺少基线和告警 | 异常检测、值守和观察窗口是否充分 |
2. 把准入条件写成可检查的证据,不写成抽象形容词
“质量达标”“风险可控”“业务确认”都是方向,不是证据。准入条件应该明确怎样才算满足。例如,核心场景测试结果已关联到发布版本,已知缺陷有负责人和处理策略,回退步骤经过验证,关键告警有人值守,业务验收指标有负责人和阈值。
证据也不应全部要求上传附件。若已有可信的测试报告、代码变更记录、监控配置或审批记录,最好通过关联方式引用,减少重复填报。PMO要避免为了“留痕”制造多份不一致的数据副本,最终增加维护负担。
对未满足的条件,要区分阻断项和接受项。阻断项意味着当前不能发布;接受项意味着可以在明确责任人、期限和补偿控制后继续。风险接受必须由有权承担业务后果的人作出,不应由流程管理员默默代签。
3. 用发布方式匹配风险,不要只用审批等级管理风险
风险控制不只来自审批。灰度、分批、功能开关、双写校验、流量切换、只读观察和自动回退,都可能比增加审批人更有效。PMO的任务是促使团队讨论“如何缩小失败影响”,而不是只问“谁还没有签字”。
发布方式本身也有成本。灰度可能增加数据一致性验证和运维复杂度;功能开关需要治理开关权限和清理过期配置;并行运行可能增加资源消耗;分批发布则需要明确批次间的判断条件。不能把某种技术手段当作零成本的通用答案。
当变更难以回滚时,策略应优先转向前置验证、分阶段迁移、备份校验和可恢复性演练。当影响范围难以限制时,应提高观察密度和业务值守强度。当依赖关系复杂时,应先验证顺序和接口兼容性,再确定共同窗口。
4. 设置决策权和升级路径,避免风险在群聊里漂移
发布管理中最常见的责任空白,是大家都能提出风险,却没有人有权决定是否接受。PMO应与业务、技术、运维和质量负责人一起定义决策矩阵:谁能批准常规发布,谁能接受业务风险,谁能宣布暂停,谁能触发回退,谁负责通知受影响对象。
决策权要和责任匹配。技术负责人可以判断执行方案的技术可行性,但不一定有权接受业务损失;业务负责人能够接受业务影响,但不能越过必要的安全和合规控制。涉及监管、数据安全或客户承诺时,还需要明确相应的专业责任人参与。
升级机制应规定响应时间和替代责任人。若关键审批人无法联系,发布不能无限期卡住,也不能默认通过。可以为不同风险级别定义备份决策人、延期规则和紧急例外流程,并要求事后补充审计记录。
5. 让发布日历具备冲突分析能力
一张有用的发布日历不仅显示日期,还要能识别系统重叠、人员冲突、关键业务窗口、冻结期和依赖关系。PMO可以先从最容易造成损失的冲突开始:同一核心服务在同一窗口有多个变更、业务负责人同时参加多个验收、运维值班力量不足、外部供应商窗口未确认。
日历也不应成为审批的替代物。某个窗口没有冲突,不代表发布已经准备充分;某个窗口出现冲突,也不必然意味着全部变更都要延期。PMO应通过影响和恢复能力判断哪些变更可以错峰、拆分或并行。

五、数据分析全流程:从定义口径到把分析结果变成改进
1. 先定义分析问题,再挑指标
发布分析不应该从“我们能导出哪些数据”开始,而应从管理问题开始。PMO要先问:发布为什么延期?哪些类型的变更更容易失败?故障发现慢是因为监控不足还是业务反馈迟?回退时间主要耗在判断、执行还是数据修复?团队的瓶颈在准备阶段还是审批阶段?
问题不同,指标就不同。想了解计划可靠性,需要看计划变更和延期原因;想判断质量门禁,要看上线后缺陷和变更失败;想优化响应能力,要看发现时间、决策时间和恢复时间;想看流程负担,则要看等待时间、重复填报和人工协调耗时。
我建议每个核心指标都写一张“指标卡”,至少说明名称、定义、分子分母、统计对象、时间窗口、排除规则、数据来源和责任人。没有这些定义,跨团队对比很容易把业务差异误读成管理优劣。

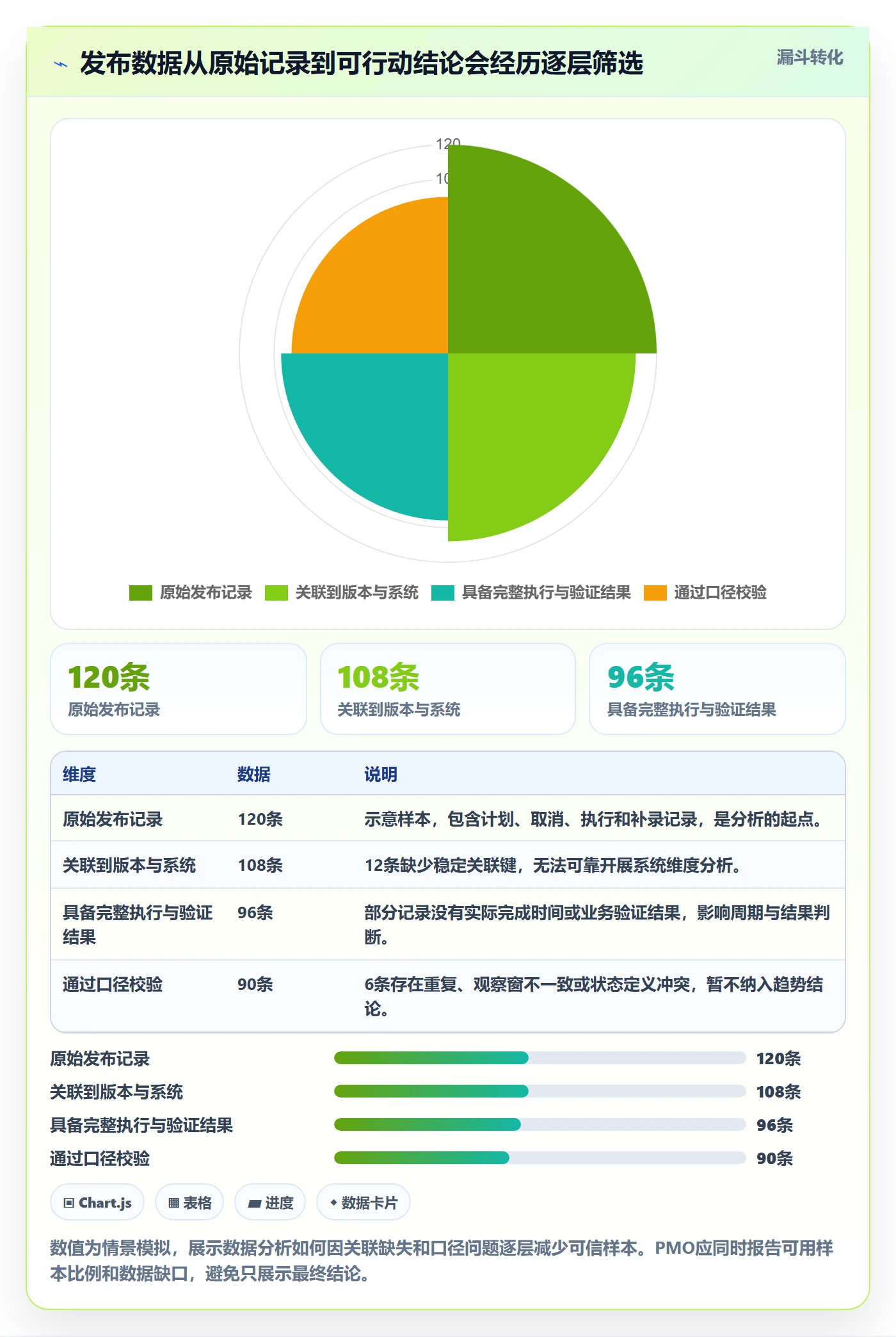

2. 建立从计划到复盘的数据链
一条可分析的数据链,通常包括发布计划、实际执行、验证结果、事故记录和行动项。每条数据需要一个稳定的发布标识,关联需求或变更单、版本、系统、团队、风险等级和执行时间。若事故无法关联到具体变更,PMO很难可靠判断问题是否由发布引起。
数据源可以分布在项目协作平台、代码仓库、测试系统、变更管理系统、监控告警平台和服务台。并非一定要把所有数据搬到一个系统里,但要定义主数据、关联键、更新时间和数据责任人。若字段含义不统一,再先进的仪表盘也只能把冲突展示得更漂亮。
对于使用PingCode等项目管理平台的中大型团队,可以把需求、版本、缺陷、测试任务和发布事项建立关联,再与现有代码、监控或服务管理数据衔接。实际落地时,我会先验证一条端到端样例:从一个发布批次出发,能否找到需求范围、测试结论、审批责任、异常记录和复盘行动项。样例跑通后,再逐步扩展到更多团队。
3. 指标分层:结果、过程、风险和效率一起看
结果指标回答“发生了什么”,如发布后事故率、变更失败率、回退率和影响时长。过程指标回答“问题在哪一环”,如准入一次通过率、材料补齐次数、审批等待时间和发布窗口变更率。风险指标用于前置预警,如高风险发布占比、未验证回退比例、依赖未确认数量和监控缺口比例。
效率指标需要谨慎解释。发布周期缩短可能来自自动化,也可能来自省略验证;审批耗时变短可能因为授权更清晰,也可能因为审批人机械点击。效率数据必须与质量和风险结果联合阅读,避免团队为了速度牺牲可靠性。
| 指标层次 | 示例指标 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 结果 | 变更失败率、回退率、发布后事故数 | 发布结果是否稳定 | 忽略发布类型和影响范围差异 |
| 过程 | 准入一次通过率、材料补齐次数、等待时长 | 流程瓶颈在哪里 | 把所有等待都归因于审批 |
| 风险 | 未演练回退比例、依赖未确认数量 | 哪些风险正在积累 | 把数量减少误认为风险一定降低 |
| 效率 | 准备人天、窗口占用时长、人工协调时间 | 流程成本是否合理 | 只追求速度而忽略质量约束 |
4. 指标定义要防止“分母变化”和“归因漂移”
变更失败率常见的表达是失败变更数除以总变更数,但关键在于“失败”怎么定义。是否包括上线后需要紧急修复但没有回退的变更?部分批次异常算失败还是部分成功?取消的发布是否进入分母?这些规则必须在报告前固定。
发布后事故也需要明确时间窗和归因规则。若观察窗定为上线后七天,就应说明事故是否必须直接关联变更、由谁评估关联性、如何处理跨团队共同原因。若不同团队使用不同观察窗,横向比较没有意义。
还要关注发布规模。一次只影响内部测试用户的更新,与一次影响全部客户的核心链路变更,不能只看“都算一次”。可以按风险级别、系统关键程度或受影响用户量分层展示,或者同时呈现次数与影响时长。
5. 建立数据质量检查,而不是直接相信仪表盘
仪表盘展示的数据只有在来源完整、口径一致和更新及时的前提下才可信。PMO要建立基本的数据质量检查:发布记录是否缺少责任人,实际时间是否晚于计划却没有变更原因,事故是否关联到变更,回退状态是否在观察期结束后更新,行动项是否有负责人和期限。
可以按月抽样核对一部分发布记录。抽样不是为了找人“填错字段”,而是检查系统定义是否容易被误解、是否存在绕过流程的常见路径、是否有字段难以获取。若团队不得不靠手工补录大量信息,问题可能在数据设计,而不是团队态度。
数据质量本身也可以成为改善对象。例如,发布记录完整率偏低,先调查缺失集中在哪类变更和哪一环,再决定是否减少字段、增加自动关联或调整责任人。不能单纯下发“请认真填写”的通知,然后期待数据自然变好。
6. 从趋势和分布找原因,不用平均值掩盖问题
平均审批耗时可能看起来很理想,但少数跨部门发布可能等待数天;平均回退时间可能很短,却掩盖数据库恢复耗时很长的尾部情况。PMO应同时观察中位数、分位数、分布和分层结果,特别关注长尾与异常值。
趋势也需要结合工作量与业务周期解释。某个月的发布事故增加,可能是发布量增加、系统发生重大改造、观察窗口变化或事故记录方式改善。没有上下文的趋势线只能描述变化,不能证明原因。
分析时可以按系统、团队、风险级别、变更类型、发布窗口和失败原因切片。切片越多越容易发现模式,但样本过小时会产生误导。对少量样本,应明确写成观察线索,而不是直接给团队排名或下结论。
7. 把分析结果转成行动项,并验证行动是否有效
复盘结论不能停留在“加强沟通”“提高质量意识”。有效行动项要描述要改变的机制、负责人、截止时间、验证指标和复查节点。例如,把“回退准备不足”转成高风险变更必须提供演练证据,并在下一个季度抽样检查恢复时间。
行动项要有限。一次复盘列出二十条无人维护的任务,通常不如聚焦两三项系统性改进。PMO可以按影响面、复发概率和实施成本排序,并区分立即止损、流程调整、自动化建设和组织能力提升。
如果行动完成后指标没有变化,要检查问题是否判断错误、措施是否没有执行到位,或者指标本身并不敏感。改进闭环不是“任务关单”,而是确认故障模式是否减少、风险暴露是否更早、协调成本是否下降。

六、案例与数据观察:用一个季度的发布样本看出真正的瓶颈
1. 情景设定:不是把一次成功故事当作行业统计
下面采用一个匿名化的中大型数字业务团队情景,用于说明PMO如何分析发布问题。数据为示意性样本推演,不代表任何企业的公开业绩,也不能当作行业基准。设定为四个产品团队、多个共享服务,季度内计划发布72次,其中包含常规功能、配置变更和跨系统改造。
PMO最初收到的结论是“上线质量不稳定,建议增加审批”。但先把数据按风险级别和失败类型拆开后,发现故障并非均匀发生:多数常规变更没有造成事故,问题集中在依赖未确认、业务验收未定义和回退准备不足的高风险发布。
这个案例的分析重点不是具体比例有多高,而是演示如何避免从“出现故障”直接跳到“增加审批”。先看变化发生在哪些环节,再判断控制措施是否能针对根因。
2. 第一轮分析:发布结果要与规模和类型一起解读
假设季度内72次计划发布中,66次按计划完成,4次延期,2次取消;执行完成的66次中,有5次触发回退或紧急修复,其中3次涉及跨系统依赖。若只报“完成率”,会得到较高的计划完成比例,却看不出风险主要集中在哪里。
再把66次按变更类别切分,常规配置变更的故障比例较低,但样本中跨系统改造数量不多、影响更大。小样本下,比例变化可能受一两次事件显著影响。因此报告应写清样本数,并将结论表述为“需要进一步验证的风险线索”,而不是宣称某团队质量差。
PMO可进一步比较事故影响时长、恢复方式和业务影响范围。一次快速回退且没有客户影响的事件,与一次需要数据修复、影响多个业务流程的事件,虽然都可能记为“失败”,实际管理成本完全不同。
3. 第二轮分析:拆开延期原因,而不是把延期都归到审批
对4次延期做原因编码后,假设发现其中2次是依赖团队窗口冲突,1次是业务验收口径未定,1次是测试发现高优先级缺陷。若直接把延期归为“审批慢”,组织可能会缩短审批时间,却没有解决依赖排期和验收准备问题。
我会把计划日期与最近一次批准日期分别保留,并记录计划变更原因。这样可以区分估算偏差、范围变化、外部依赖和主动风险控制。把延期记录为“未按期”而不保留原因,既无法指导改进,也容易惩罚那些及时发现风险并主动延期的团队。
如果延期集中在依赖冲突,应该改进发布日历和跨团队规划;如果集中在验收条件不明,应该把业务验收设计前移到需求与测试阶段;如果集中在高优先级缺陷,则应看缺陷发现时点和测试覆盖,而非单纯要求团队按期上线。

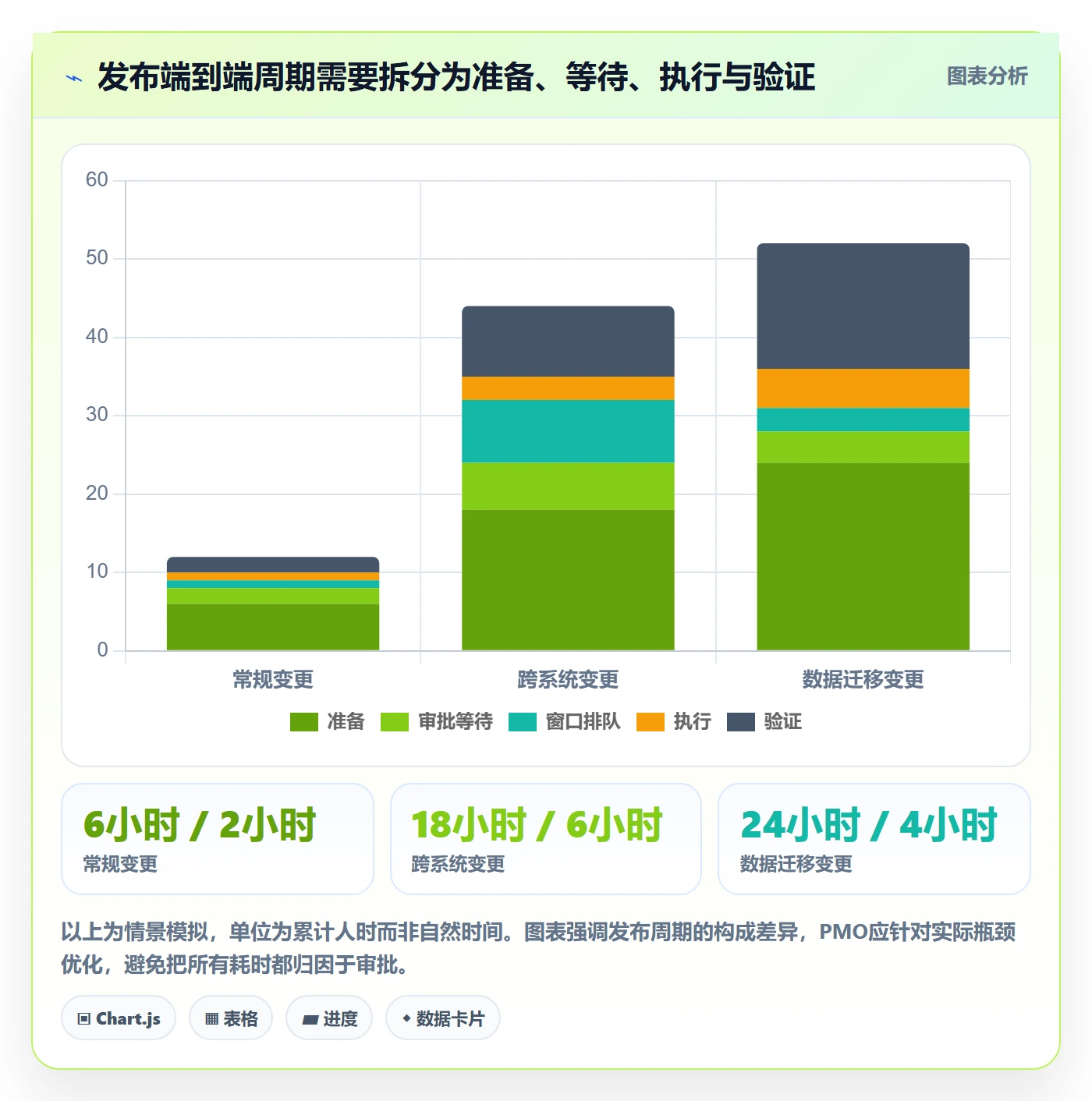

4. 第三轮分析:把发布时长拆成准备、等待、执行和观察
“发布耗时”常被压成一个总时长,但总时长无法定位瓶颈。PMO可以至少拆为准备时间、审批等待、窗口排队、实际操作、业务验证和观察关闭六段。每一段的责任边界不同,优化方式也不同。
在示意案例中,若常规变更的实际操作只占总周期的一小部分,而等待依赖确认和业务验收的时间较长,那么自动化部署并不会明显缩短端到端周期。反过来,若操作和验证步骤重复且人工易错,才有理由投入发布自动化或模板化能力。
准备时间较长不一定是坏事。高风险变更经过充分准备,可能降低故障恢复成本;真正需要关注的是无效等待、重复提交、信息反复补齐和窗口冲突。PMO要区分“必要的风险控制时间”和“流程设计造成的延误”。
5. 第四轮分析:观察故障发现与恢复的时间结构

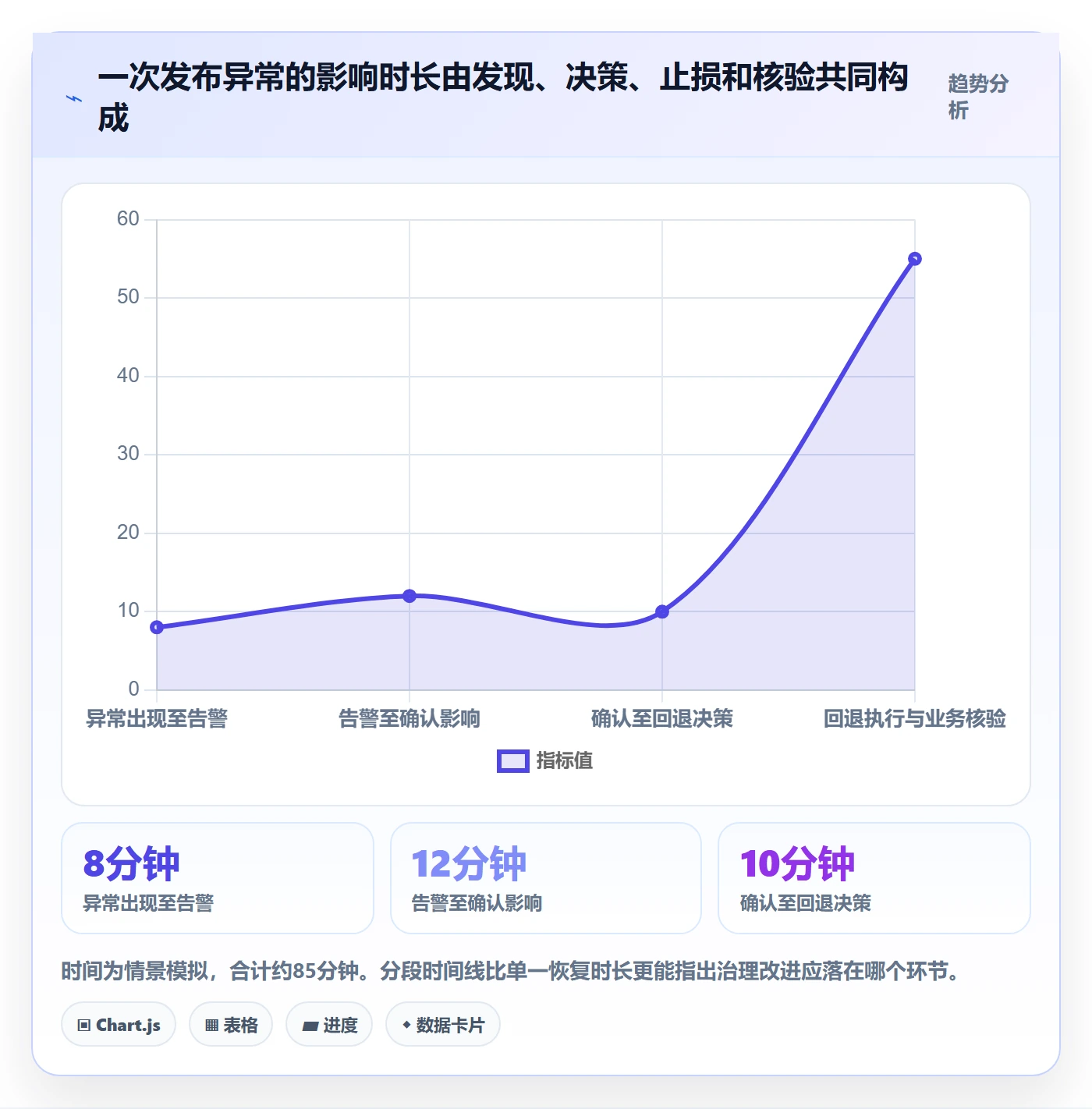

发布后异常的管理成本,可以拆成异常发生、发现、判断、决策、止损和恢复几个阶段。团队可能在很短时间内完成回退,但如果异常发生后很久才被客户反馈发现,仍然代表可观测性不足。反过来,告警很快触发但决策权限不清,也会拉长总体影响时间。
示意数据可以显示:某次业务异常在发布后约20分钟出现,告警在8分钟后触发,确认影响耗时12分钟,决策和回退耗时25分钟,随后还需要约40分钟核对数据。这个时间线比“恢复用了85分钟”更能帮助PMO确定改进方向:是告警延迟、责任人不清,还是数据核对能力不足。
时间数据要有统一起止定义。例如恢复时间从首次异常、首次告警还是确认事故开始计时,可能得到不同结果。最重要的不是选择看起来最漂亮的口径,而是始终一致,并说明其管理含义。
6. 第五轮分析:从重复原因识别系统性改进
如果多个发布都出现依赖未确认,问题可能不是某个项目经理忘记联系,而是组织没有强制记录依赖负责人和确认状态。如果多个事件都发现业务指标没有基线,可能需要把业务验证设计纳入需求和测试模板。如果回退时间反复超出预期,则要检查演练、权限、数据恢复和执行顺序。
每类原因都需要进一步追问:这是偶发失误,还是机制缺口?影响覆盖多少团队?是否有低成本的通用控制?该控制会不会增加大量无效负担?这样才能从个案复盘走向组织级治理。
示意案例中,合理的第一轮改进可能不是全面增加审批,而是为高风险发布增加依赖清单与回退演练要求,为常规变更简化重复确认,并为所有发布统一实际执行、观察窗口和结果状态字段。这样能同时减少关键风险和流程摩擦。
| 观察到的信号 | 不能直接得出的结论 | 应追加的分析 | 可能的改进方向 |
|---|---|---|---|
| 发布后出现回退 | 团队测试能力不足 | 按变更类型、风险、发现时间和回退原因分层 | 补充关键场景验证或提升灰度能力 |
| 发布延期增加 | 审批人太多 | 拆分审批等待、依赖等待、缺陷修复和验收等待 | 调整依赖排期或前移验收定义 |
| 恢复时间较长 | 运维执行慢 | 还原发现、判断、授权、回退和数据核对时间线 | 改进监控、决策权限或恢复演练 |
| 数据记录不完整 | 团队不配合 | 检查字段可获得性、系统关联和重复录入负担 | 减少手工字段并建立自动关联 |


七、不同情况下的行动建议:先解决最影响业务的那一类问题
1. 发布频率低、团队规模小:先做最小可用控制
低频发布团队不必一开始就搭建复杂的发布委员会。先明确发布负责人、业务确认人、技术执行人和应急联系人;每次发布统一记录范围、窗口、验证方式、回退条件和结果。将核心事项做成一页清单,避免依靠个人记忆。
即使流程简单,也要保留变更关联和复盘入口。发布少意味着经验样本有限,更容易重复犯同一类错误。建议每次出现异常、延期或临时变更时记录原因,而不是等事故严重后才补建制度。
小团队应谨慎追求复杂仪表盘。先确认数据是否足以回答管理问题,再考虑自动化。人工维护成本超过分析收益时,字段应做减法。
2. 发布频率高、自动化较成熟:从审批管理转向异常治理
高频发布团队往往需要减少人为排队,把常规变更纳入自动化验证和标准化执行。但自动化并不意味着取消责任边界。需要明确哪些检查自动阻断、哪些情况允许人工放行、谁能调整门禁、异常时如何停止后续批次。
PMO应重点关注变更失败率、回退成功率、生产影响时长、自动化覆盖、紧急变更比例和门禁绕过情况。若团队发布量增加但影响时长下降,说明能力可能在改善;若发布频率上升伴随事故累积,则需要评估扩量节奏和风险控制是否匹配。
自动化规则也要有维护责任。过期测试、失效告警和不再适用的门禁会让团队逐渐失去信任。定期复核规则有效性,比不断增加检查项更重要。
3. 跨部门、跨系统项目多:把依赖治理前移到项目计划
跨团队发布最容易在最后阶段暴露顺序、资源和责任冲突。PMO应在项目计划阶段建立依赖清单,记录依赖对象、双方负责人、验证方式、计划日期和未解决风险。重要依赖不能只在会议纪要里出现,还应能在发布日历和风险台账中查询。
发布顺序要考虑兼容性和失败后的影响。例如先升级接口提供方还是调用方,是否需要过渡期,是否需要双版本兼容,哪些团队必须共同值守。某些系统能够各自按期完成,但同时上线仍可能造成接口不匹配,这类风险需要整体视角。
对于外部供应商或合作方,PMO要确认联系人、支持窗口、联调结果、故障升级方式和双方的操作边界。不能把“对方已经确认”当作足够证据,而应明确确认的是哪项能力、在哪个环境、由谁负责。
4. 数据迁移、核心系统和不可逆变更:提高验证与恢复标准
高影响、低可逆变更应将数据正确性作为准入核心。除常规功能测试外,还应确认数据备份、抽样校验、迁移总量、边界条件、异常数据处理和对账责任。若回退需要恢复数据,应验证恢复过程和业务一致性,而不只是验证脚本能否执行。
发布窗口应与业务低峰、资源准备和专业值守匹配,但低峰不等于没有风险。若窗口里缺少熟悉业务和数据的人,反而可能延迟判断。关键角色应覆盖技术执行、业务确认、数据核验和决策升级。
对于无法传统回滚的变更,可以考虑分阶段迁移、双轨校验、只读切换或逐步扩大范围。具体方案应由技术与业务负责人共同评估,PMO负责确保验证条件、责任和止损方式在上线前明确。
5. 监管和客户影响较大:加强证据留存和例外治理
受到监管、合同、隐私或客户承诺约束的发布,需要明确审批记录、验证材料、变更范围和异常处置证据。留痕的目的不是为了增加文件数量,而是让组织能够解释谁作出何种判断、依据是什么、影响如何控制。
紧急变更需要单独设计例外流程。完全禁止紧急通道,可能迫使团队绕过正式流程;没有边界的紧急通道,则会让常规变更被贴上“紧急”标签。需要定义触发条件、批准权限、最小必要检查和事后复核时限。
例外记录应纳入定期分析。如果相同团队、系统或原因频繁申请紧急发布,重点应从追责转向识别计划、缺陷治理或响应机制的问题。例外流程不能成为长期流程的替代品。
6. 流程尚未统一:先统一术语、状态和数据口径
组织还没有成熟发布规范时,不建议直接引入复杂评分体系。先统一“计划、准入、执行、验证、关闭”等状态的含义,明确哪些变更需要登记,谁负责更新实际结果,以及失败与延期如何分类。
可以选择一两个差异明显的团队试行,再用真实发布记录检查规则是否可执行。试点的目标不是证明某个方案正确,而是发现字段难填、责任重叠、流程卡点和数据缺口。经过几轮修订后,再逐步扩展到其他团队。
统一过程时要给团队保留合理差异。系统类型、发布频率和风险结构不同,操作细节可以不同,但关键风险定义、结果口径、升级路径和审计要求应尽量一致。

八、不同情况下的取舍:速度、控制、成本与组织负担不能同时最大化
1. 严格控制与交付速度之间,取舍应按风险而不是按部门偏好
严格控制会增加准备、检查和等待成本,但可能降低故障概率或影响范围;快速交付能缩短反馈周期,却可能把不确定性带到生产环境。PMO不应笼统地站在“质量优先”或“速度优先”一侧,而要看失败的损失、恢复能力和验证成本。
如果变更影响小、可快速关闭、自动化证据充分,可以降低人工审批强度;如果变更涉及关键业务、数据不可逆或恢复能力弱,就应接受更长准备时间。真正的取舍不是“要不要流程”,而是“哪类控制对这类风险最有效”。
对业务紧急度也要作判断。业务急迫可以成为调整窗口的理由,但不能自动消除安全、数据和客户影响风险。需要明确紧急带来的收益、延迟的损失、风险承担人以及最低必要控制。
2. 统一标准与团队自主之间,保留关键约束、放开执行方式
完全统一所有步骤,容易让成熟团队觉得受限;完全放任各自为政,则导致数据不可比、事故责任不清。较稳妥的做法是统一核心定义和结果要求,允许团队按技术环境选择执行方式。
例如,组织统一定义高风险发布、回退成功、事故观察窗和紧急变更,但不强求所有系统采用同一种灰度工具或部署策略。PMO管理的是底线、可见性和审计能力,不是替代每个团队做技术实现。
例外必须可说明、可追踪、可复查。成熟团队可以获得更轻量的路径,但其自动化覆盖、数据完整和问题响应能力应作为前提,而不是只凭管理者印象授予“免检资格”。
3. 指标透明与惩罚性排名之间,要避免制造指标博弈
发布数据透明有助于识别风险,但若直接用于团队排名或绩效处罚,团队可能减少登记、改变归因或避免高风险创新。指标应该首先用于改进流程和发现系统性问题,再谨慎考虑责任评价。
横向对比应控制业务复杂度、变更类型、样本数量和风险等级。把小型内部系统与关键交易平台放在同一张排名表上,容易鼓励错误行为。对样本量小的团队,应展示趋势和案例,不宜轻率下结论。
透明也包括说明数据限制。若一部分团队尚未接入统一记录,图表应标注覆盖范围,不要把不完整样本包装成全组织结论。数据可信度比视觉上的整齐更重要。
4. 自动化与人工判断之间,自动化重复检查,人工承担例外决策
自动化适合检查格式、依赖字段、测试结果、监控配置和发布窗口冲突等可明确判断的条件。对于新型风险、业务取舍、外部影响和不确定性较大的例外,仍需要有权且具备上下文的人作判断。
把所有判断都交给人工,会导致重复劳动和标准不一致;把所有判断都写成硬门禁,则可能无法适应复杂场景。合理边界是:自动化执行可重复、可验证的规则,人工负责风险接受、冲突处理和规则更新。
上线自动化前还要评估误报和漏报成本。门禁频繁错误阻断,会让团队寻找绕过路径;门禁漏掉关键风险,则会产生虚假的安全感。规则应有负责人、监测指标和退出机制。
5. 数据完整性与填报负担之间,优先关联已有数据
发布分析需要足够信息,但字段越多不代表数据越好。手工字段过多会造成填报疲劳,最终出现默认值、复制粘贴和事后补录。PMO应区分管理决策必需字段与可自动获得字段,尽量利用系统关联减少重复录入。
如果一个字段没人用来决策,也不用于风险控制或审计,就要重新审查是否必要。若字段确实重要,应明确采集时点和责任人,并尽可能将其嵌入自然工作流,而不是发布前临时填表。
数据缺失需要透明处理。不要为了让报表完整而用推测值填补关键时间或结果。无法验证的数据应标为缺失,随后分析缺失的集中模式和改进成本。
九、PMO落地路线:从一个季度的试点形成可持续机制
1. 第一个月:盘点现状,找出最值得治理的风险
先收集近一段时间的发布记录、故障、延期、回退和紧急变更,不急于全面改流程。抽样访谈产品、研发、测试、运维和业务负责人,问清楚他们如何判断“可以发布”、哪些材料反复补充、异常时谁能拍板。
把现状绘制成简单流程:发布请求从哪里进入,经过哪些判断,数据落在哪里,失败后如何处理。重点识别高影响但控制薄弱的环节,以及低风险却流程繁重的环节。PMO应同时记录团队认为有效的既有做法,避免改革时把可用机制一并删掉。
这个阶段的产出不是一份厚重制度,而是一张现状图、一个关键问题清单、一版统一术语和一套最小数据口径。若组织连发布对象都定义不清,先做指标仪表盘通常会失败。
2. 第二个月:试行风险分级和最小准入清单
选择发布类型和团队有差异的试点范围,试行风险分级、责任矩阵、准入清单、紧急例外和结果记录。清单应足够短,团队能在真实工作中完成;发现高风险缺口时,再针对性增加控制,不要一开始就把所有可能事项都列进去。
试点期间记录每项控制的成本与收益。比如,某个依赖字段是否帮助发现冲突,回退演练是否暴露时间估算偏差,审批节点是否提供了新增判断。若某项控制只增加等待而没有改善风险识别,应调整其设计。
至少组织一次桌面演练或实际演练,验证异常触发、暂停、回退、沟通和业务核验链条。演练可以从范围较小的场景开始,目的在于测试协作机制,而非表演流程完美。
3. 第三个月:建立基础看板和数据质量检查
先做少量能推动决策的指标,例如高风险发布未关闭条件数、发布后事故、回退情况、延期原因、审批等待和数据完整率。看板应支持按团队、系统和风险级别切片,并展示样本量和口径说明。
每月与关键团队共同复核数据,确认指标是否符合实际。若管理者看板上的结果与团队体验差异很大,优先检查数据口径、系统覆盖和记录方式,而不是直接要求团队接受报表结论。
在平台或工具配置上,优先建立稳定关联关系和自动采集能力。一个能从发布记录追到需求、测试和异常的基础流程,通常比大量无法互相关联的字段更有价值。
4. 之后持续运行:把复盘和流程调整纳入治理节奏
PMO可以按月审视运行数据,按季度检查风险模型、审批边界和自动化规则。月度关注具体问题和行动项,季度则检查趋势、重复原因和流程是否出现新的副作用。不要把发布治理变成只在事故后才启动的临时项目。
规则变更也要有版本记录和生效说明。若某项控制不再适用,应说明为何取消、风险如何被其他机制覆盖。这样既避免旧流程长期堆积,也能解释管理要求为什么发生变化。
发布管理成熟度不是流程越厚越高,而是组织能否逐渐减少意外、缩短无效等待、让异常更早暴露,并把经验转化为机制。成熟的团队并非从不出错,而是能控制影响、快速学习,并避免同一类问题反复发生。
| 阶段 | 重点工作 | 阶段性产出 | 判断是否进入下一阶段 |
|---|---|---|---|
| 现状盘点 | 梳理流程、数据、角色和高风险缺口 | 流程图、问题清单、术语草案 | 关键角色对核心问题基本达成共识 |
| 试点运行 | 测试分级、准入、例外和复盘机制 | 试点记录、控制成本、改进项 | 团队能执行,且控制能发现实际风险 |
| 基础分析 | 统一数据口径,建立少量指标和抽样检查 | 基础看板、数据字典、质量规则 | 指标能支持具体决策,而非只作展示 |
| 持续治理 | 复核趋势、迭代门禁、验证行动效果 | 定期复盘、规则版本、改进闭环 | 重复风险下降且流程负担保持可控 |
十、结语:让每一次发布都成为组织能力的可验证部分
PMO做好发布管理,关键不是把上线变成更复杂的审批项目,而是把“谁在什么依据下作出什么判断”讲清楚。发布计划需要连接依赖,准入需要具体证据,执行需要可观测,验证需要业务结果,复盘需要落实到机制。缺少其中任何一环,组织都可能把风险推迟到生产环境才发现。
我更看重发布管理中的一个反常识判断:真正成熟的控制,不是让所有团队都走同一条重流程,而是让风险越高的变更越早获得注意,让风险越低且证据越充分的变更越少遭遇无效等待。这需要清楚的分级、可信的数据、匹配的发布方式和能承担决策责任的人。
下一步可以从近一个季度的发布样本开始:先统一“发布成功、失败、回退、延期”的口径,再抽取几次影响较大的变更,按准备、等待、执行、发现、止损和验证拆解时间线。找出最重复、最可控的一类风险,试行一项有明确负责人和验证指标的改进。先证明机制能解决真实问题,再扩大范围,发布管理才会从制度文件变成组织能力。
常见问题解答(FAQ)
1. PMO如何判断一次发布是否真正具备上线条件?
我负责的版本开发进度看起来已经全部完成,但测试环境里仍有几个缺陷没有关闭,业务方也还没确认验收。我不确定是应该按计划上线,还是推迟发布;上线门槛到底该看完成率,还是看风险?
不要把“开发完成率”当作上线许可。PMO应在发布前设定可核验的准入条件,例如:核心业务验收通过率达到100%,阻断级缺陷为0,剩余高优先级缺陷均有负责人、影响说明和回退方案,监控与值班安排已确认。
举例来说,一个包含20项验收用例的版本,即使19项通过,只要未通过的那项涉及支付或数据一致性,就不应被95%的总通过率掩盖。发布会上逐项检查证据,并明确谁有权批准例外;没有明确风险接受人,就不能把“大家都觉得可以”当作决策。
2. 发布管理流程应该设置哪些关键检查点,才能避免临上线才发现问题?
我发现团队的发布流程文档很完整,但每次临近上线,仍会集中暴露依赖未就绪、验收口径不一致等问题。我想知道流程应该在哪些时间点设卡,才能既提前发现风险,又不把审批做成走形式?
检查点应围绕风险逐步收敛,而不是围绕表单逐项打勾。可采用四个节点:计划确认时锁定范围、责任人与依赖;开发中期检查环境、接口和数据准备;发布前48至72小时冻结变更并核验验收、缺陷、回退条件;上线窗口内由发布负责人核对监控、值班和业务确认。
每个节点都要留下“证据、责任人、未通过后的动作”,例如依赖系统负责人未确认,就明确升级对象和最晚解决时间。若问题总在最后一关出现,通常不是检查不够多,而是前置检查没有触发具体行动。
3. PMO如何用数据分析判断发布管理是否在变好?
我手上有发布次数、缺陷数和延期记录,但各团队的统计口径不一样,单看总数也很难判断趋势。我想知道该选哪些指标,以及怎样避免团队为了指标好看而少报问题?
先统一口径,再看趋势;不要把单一指标直接用于排名。建议按版本记录计划与实际发布时间、上线后7天内的回滚或紧急修复、发布导致的业务影响、准时率,以及缺陷严重级别。可用“上线后7天内发生回滚或紧急修复的发布数÷同期发布总数”衡量发布稳定性,并按发布类型、系统关键性分组。
举例:某团队连续两个月准时率从70%升到90%,但紧急修复率也从5%升到15%,这不是整体改善,而可能是以质量换速度。建立指标字典,保留原始记录,并用复盘验证异常原因;先用于发现流程瓶颈,再讨论绩效,能减少漏报动机。
4. 发布后复盘应该分析什么,才能把问题转化为下一次改进?
我们每次上线后都会开复盘会,会议纪要也不少,但类似的回滚和沟通遗漏仍然反复出现。我不确定复盘应该追究谁的责任,还是重点分析流程;怎样才能让结论真正影响下一次发布?
复盘重点应是还原决策链和控制缺口,而不是先找个人背锅。按时间线记录变更、告警、决策、用户影响与恢复动作,再区分问题来自需求遗漏、测试覆盖、发布操作、监控盲区还是协作依赖。每项改进都写明负责人、截止日期和验收证据,例如“补充回退演练”要用一次实际演练记录验证,而不是只更新文档。
可以追踪行动项按期完成率,并在后续两到三个版本检查同类事件是否复发;若措施完成但问题仍出现,就说明根因判断或控制设计需要重新审视。
核心关键词
文章包含AI辅助创作:上线管理指南:PMO如何做好发布管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598211
读者评论
我们团队以前也把“测试通过”当成主要放行依据,后来发现业务验收和监控准备经常漏在最后。把验证责任提前分配确实有帮助,不过小团队怎么控制流程成本,值得再细化。
发布成功率单独看确实容易失真。我们复盘时还会看回退耗时和影响用户数,但历史数据口径不统一,横向比较很困难。先统一“成功”和“故障”的定义,比急着做仪表盘更实际。
风险分级的思路比较适合多团队并行的情况。实际执行中,风险等级常被项目方报低,最好能有明确的升级条件和复核人;否则分级表最后也可能变成填完就过。
