发布管理最容易被误解成“定个上线日期、拉个群、到点发版本”。但在我参与梳理的发布复盘中,真正造成延期的往往不是开发写得慢,而是需求准入不清、测试环境未就绪、依赖团队没有确认、回滚方案没人负责。发布管理从0到1,核心不是增加审批,而是把“能不能发、何时发、出了问题怎么办”变成一组可验证的业务判断。

发布怎么做?PMO数据分析:发布管理从0到1
一、先讲核心结论:发布管理不是排期,而是建立可控的交付决策
1. 发布管理要回答三个问题
我理解的发布管理,不是把开发、测试、运维的工作重新排列一次,而是建立一套跨团队的决策机制。它至少要清楚回答三个问题:本次发布包含什么、当前是否具备发布条件、发布后由谁判断成功或回退。
如果团队只能回答“计划周五上线”,却说不清版本范围、关键依赖、验证结果与回滚责任人,那么这不是可管理的发布计划,只是一个日期承诺。日期可以写进日历,但风险并不会因此消失。
发布管理的目标不是让每次发布都不出问题,而是让风险在上线前尽可能显性、上线中能够受控、上线后能够追溯。这三个阶段缺一不可。只强调上线前审批,容易把流程做重;只追求上线速度,又容易把风险留给线上用户和一线运维。
2. 从0到1先建立最小闭环
刚起步时,我不建议先设计复杂的发布委员会、审批矩阵和几十个状态。先把最小闭环跑通:提出发布申请、冻结范围、核验准备度、执行上线、观察指标、确认结果、记录复盘。每一个环节都要留下明确的输入、责任人和退出条件。
这里的“最小”不是省掉安全和质量控制,而是先区分必须控制的风险与暂时不值得流程化的细节。比如,面向核心交易链路的改动,需要明确回滚条件;一个内部文案修正,则不一定需要同等强度的评审。
- 发布对象:版本、服务、应用、基础设施变更或配置变更,必须能被识别。
- 发布范围:需求、缺陷、技术变更和受影响系统,需要有可追溯清单。
- 发布责任:业务验收、质量判断、技术执行和上线决策不能含糊。
- 发布证据:测试结果、依赖确认、监控指标、回滚方案不能只靠口头承诺。
- 发布结论:成功、部分成功、回退或延期,需要有统一口径。
3. PMO的价值在于看见系统性问题
PMO不应替代产品经理排需求,也不应替代技术负责人判断架构风险。它更适合关注跨团队的交付表现:计划是否可信、依赖是否按时、发布质量是否稳定、问题是否重复发生,以及管理层是否在错误的位置施加压力。
例如,某个团队连续三次延期,单看团队数据可能会被解读为执行力不足;把发布范围变更率、外部依赖等待时间、测试环境可用率放在一起看,原因可能是需求冻结晚、共享环境争用严重,或者上游接口承诺不稳定。PMO的分析不是给团队贴标签,而是让组织找出影响交付的可干预因素。
二、背景和真实场景:为什么“到点上线”经常不等于“发布完成”
1. 典型场景:一场延期,表面只有一个日期
下面用一个匿名化的情景案例说明。某中大型业务组织计划每两周发布一次,参与团队包括产品、研发、测试、运维和业务验收。一个季度内,排期表上有12次计划发布,其中3次整体延期,2次虽然按期上线,却在上线后出现需要紧急修复的问题。
管理层最初看到的结论是“上线计划不够严谨”。但把时间线拆开后,延期原因并不集中在开发周期:有的版本在计划日期前两天仍增加需求;有的接口变更没有同步到消费方;有的测试环境被另一个项目占用;还有一次上线窗口已经确认,却缺少明确的业务验收人。
这个案例中的数字是用于解释分析方法的情景模拟,不代表行业统计。重要的不是“12次”这个样本量,而是说明:只统计准时率,无法解释发布为什么失控,更无法判断应该改需求冻结、依赖治理、测试资源还是上线决策。
2. 发布有多个时间点,不只是上线时间
很多组织只记录一个日期:计划上线日。可用于分析的时间点至少包括计划范围确认、代码冻结、测试开始、发布批准、实际开始、实际完成和观察期结束。若系统只记录最终上线时间,PMO就无法判断延误发生在哪一段。
举例来说,版本晚了三天,可能是需求确认晚了两天、测试发现高风险缺陷后修复一天,也可能是上线窗口被基础设施变更占用。它们都表现为“延期三天”,但对应的治理动作完全不同。前者要改准入和冻结机制,后者要改质量策略,第三种则要改跨团队窗口协调。
因此,我会先把“发布周期”拆成阶段性耗时,而不是把所有等待都归到研发工时里。开发用时、等待依赖、等待环境、返工用时和上线窗口等待,应该尽量分开记录。这样做的目的不是精确到每一分钟,而是避免用一个总时长掩盖不同类型的瓶颈。
3. 发布频率不是成熟度的唯一标志
高频发布有机会缩短反馈周期,但前提是自动化、变更粒度、监控和回滚能力足够成熟。若团队只是把大版本切成更多次人工操作,频次提高可能同时带来更多审批负担和执行风险。
反过来,低频发布也不必然意味着管理落后。受监管要求、硬件窗口、客户维护时段或复杂升级路径影响的系统,可能合理地采用较少但准备充分的发布。评价发布能力时,我会同时看频次、变更规模、失败影响和恢复能力,而不是只看“每月发了几次”。
行业资料可以帮助建立背景,但不能直接替代企业自身基线。DORA的《Accelerate State of DevOps》研究长期讨论软件交付与组织绩效之间的关系,公开研究材料中的交付表现指标包括部署频率、变更前置时间、变更失败率和服务恢复时间。使用这些概念时,应核对具体年份、样本与指标定义;不要把某一年度或特定样本的结果当成所有组织的硬性目标。
三、常见误区:流程看起来很完整,数据却回答不了问题
1. 误区一:把准时率当成发布管理的总分
准时率容易计算,也容易被管理层理解,但它存在明显盲区。团队可以通过缩小发布范围、把问题推到下一个版本,或者把“完成”口径改成“代码已合并”,让准时率变好看,用户体验却没有改善。
如果计划发布10个变更,最后按时上线4个,另外6个被临时移出范围,按“发布是否按时”统计可能仍算准时;但从业务承诺角度看,交付完整性已经下降。准时率必须和范围稳定性、线上质量及恢复情况一起看,单独使用时很容易被优化成形式指标。
2. 误区二:把发布窗口当作治理机制
固定在周二或周四上线,能够减少协调成本,但它并不能自动解决准备度不足。若团队到了发布窗口才发现验收人缺席、迁移脚本未经演练,固定窗口只会把问题集中暴露,并不代表流程成熟。
发布窗口真正的价值,是让团队更早协调资源、减少临时冲突,并为上线后的观察留出时间。它应该是计划机制,而不是“只要到了窗口就必须发”的强制信号。达不到准入条件时,延期是合理决策,不应被视为流程失败。
3. 误区三:审批越多,风险越低
审批数量增加,并不等于风险被识别。审批人如果看不到变更内容、影响范围、测试证据和回滚条件,审批就很可能退化成点选同意。尤其当审批项太多、责任边界不清时,团队会把注意力放在“拿到通过”而不是“发现风险”。
我会优先检查审批是否改变了决策质量:审批前后是否新增了真实风险、是否明确了不可接受的条件、是否帮助发现了跨系统影响。若审批只能证明某个人看过表单,就应考虑把它改为自动校验、风险分级或有针对性的人工评审。
4. 误区四:把所有延期都归因于需求变更
需求变更确实常见,但“需求变更”不是足够具体的根因。要继续追问:变更是谁提出的、发生在哪个阶段、是否经过范围评估、引发了多少返工、是否影响测试覆盖、有没有因依赖缺失而被迫调整。
如果每次延期复盘都只写“需求变化较多”,组织就无法判断应当改业务决策、产品规划、变更审批,还是外部依赖管理。根因字段应该能指导行动,而不是只为复盘表格填满一格。
5. 误区五:只统计故障次数,不看影响和恢复
一次影响少量内部用户、几分钟恢复的轻微问题,与一次影响核心交易、需要长时间降级的事件,不应被视为等价。单纯统计“线上问题次数”,容易鼓励团队压低问题报数,而不是提高恢复能力。
更有用的质量观察包括影响用户数、受影响业务时长、严重度、发现位置、恢复时间、是否触发回滚,以及同类问题是否重复发生。不同企业可以选择适合自身业务的口径,但要保持定义稳定,不能在趋势变差时临时改口径。
四、专业判断逻辑:把发布拆成阶段门,而不是一张审批表
1. 先定义发布对象和版本边界
在开始统计之前,我会先问:团队说的“发布”到底是什么?它可能是一个产品版本、一组服务变更、一次数据库迁移,也可能是配置、证书、模型、基础设施或客户端版本更新。若对象边界不清,后续所有统计都可能混在一起。

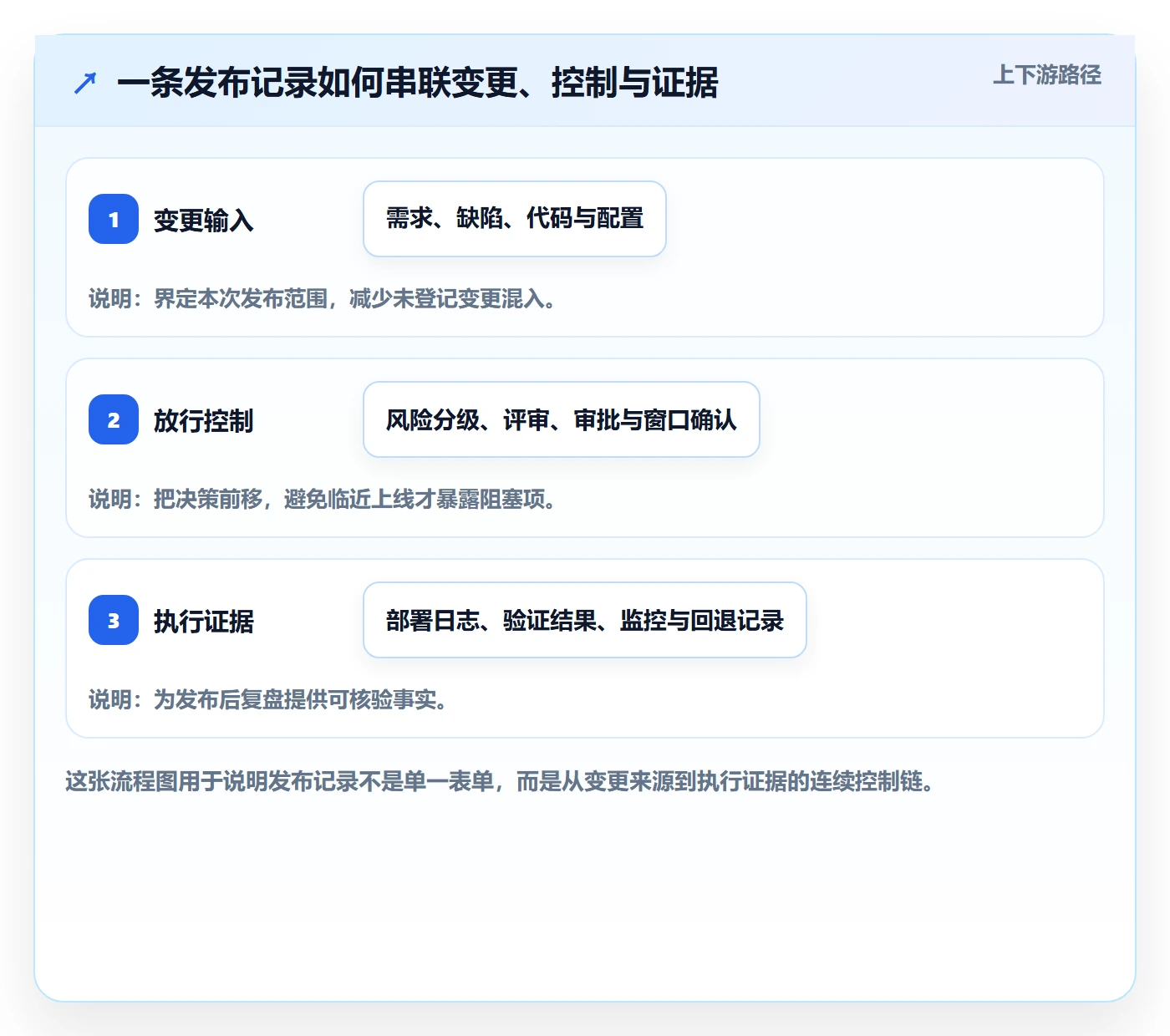

建议为每次发布分配唯一标识,并关联变更项、代码版本、环境、目标时间、责任团队和发布类型。一个版本里可能包含多个需求和缺陷;一个需求也可能跨多个服务分批发布。记录这些关系,不是为了建立庞大台账,而是为了能够从线上结果反查到具体变更。
对PMO来说,首要问题不是“字段够不够多”,而是“关键判断能否被还原”。如果无法从发布记录中回答谁批准了范围、测试覆盖到哪里、依赖由谁确认、回退依据是什么,那么字段设计还没有达到治理目的。
2. 建立风险分级,避免所有变更同一套流程
我倾向于按影响面、可逆性、业务关键度和验证难度,对发布做风险分级。低风险的文案调整可以走轻量流程;涉及核心交易、数据结构、权限边界或跨服务协议的变更,需要更严格的证据与决策。
风险分级不必一开始就做复杂评分模型。先用少数明确问题筛查:是否影响核心业务?是否涉及不可逆数据操作?是否跨多个系统?是否缺少自动化验证?是否没有可操作的回退路径?答案越多为“是”,越需要强化评审和观察。
这里要特别注意,风险等级不是团队能力等级。高风险变更不意味着团队做得不好,低风险变更也不意味着可以不留记录。等级决定控制强度,不能用来给团队排名或替代事故复盘。
3. 设置阶段门,每个门都要有退出条件
阶段门的意义,是避免“大家都以为别人检查过了”。每个阶段都应当说清进入条件、检查证据、决策责任和不通过后的处理方式。只有“需要完成测试”而没有定义测试完成意味着什么,仍然无法操作。
| 阶段 | 关键判断 | 建议证据 | 不满足时的处理 |
|---|---|---|---|
| 发布计划 | 本次范围、目标时间和责任人是否明确 | 变更清单、计划窗口、负责人 | 补齐范围或调整目标日期 |
| 准备就绪 | 依赖、环境、数据和业务验收是否到位 | 依赖确认、环境检查、验收安排 | 延期或缩小发布范围 |
| 上线决策 | 质量证据与风险是否达到可接受标准 | 测试结果、缺陷清单、回滚预案 | 修复、补测或明确风险接受人 |
| 执行与观察 | 发布过程是否按预案进行,指标是否异常 | 执行记录、监控观察、异常事件 | 暂停、降级、回滚或继续观察 |
| 结果确认 | 目标是否达成,遗留问题是否有责任人 | 业务验收、质量结论、复盘记录 | 标记部分成功并跟踪后续事项 |
4. 区分发布成功、业务成功和交付成功
技术操作完成,不代表发布成功;发布成功,也不必然代表业务目标达成。一次功能可以顺利部署,但业务指标没有改善;也可能由于外部因素暂时未达到业务目标,但技术交付和质量控制本身是成功的。
我建议至少区分三种结论。技术发布状态看变更是否按计划部署、是否回退;质量状态看缺陷和服务表现是否满足门槛;业务状态看目标是否达到或进入后续验证。三者分开后,团队就不必用一个“成功”掩盖不同问题。
5. 选择指标时先问它会引导什么行为
一个指标不仅描述过去,也会影响团队下一步怎么做。若只奖励发布次数,团队可能拆分低价值变更;若只惩罚故障,问题可能被延迟上报;若只考核准时率,范围就可能被悄悄缩小。
因此,我会给每项指标配一个反向检查:这个指标变好时,是否存在牺牲质量、业务价值或透明度的可能?例如准时率要配合范围变更率,发布频次要配合变更失败率和恢复时间,测试通过率要配合高严重度缺陷逃逸率。这样做不是追求指标越多越好,而是防止单指标被误用。
五、PMO数据分析:建立一套能驱动决策的指标体系
1. 先分层:过程、结果、风险与能力
发布数据可以分为四层。过程指标说明工作经过了什么环节;结果指标描述交付表现;风险指标揭示质量和影响;能力指标观察组织是否正在改善。把它们分层,能避免把不同性质的数据放进同一张排名表。
- 过程指标:范围冻结后变更次数、依赖确认及时率、测试准备周期、上线窗口等待时间。
- 结果指标:计划发布完成率、实际交付范围达成率、版本按期率、发布周期。
- 风险指标:变更失败率、严重缺陷逃逸率、回滚率、线上影响时长。
- 能力指标:自动化验证覆盖、平均恢复时间、重复问题占比、复盘行动按期关闭率。
这些指标的具体定义必须写在数据字典里。比如“按期”是按原定日期还是最新批准日期?“失败”是否包括发布后触发紧急修复?“恢复”是服务恢复、业务恢复还是根因消除?没有口径,趋势图会制造一种精确的错觉。
2. 用一张指标卡把公式和边界说清楚
每个核心指标建议有指标卡,至少包括业务含义、计算方式、统计周期、数据来源、排除规则、责任人和使用场景。指标卡不是文档负担,而是为了确保不同团队说同一个词时,实际统计的是同一件事。
例如,发布计划完成率可以定义为“在统计周期内,按批准口径完成的发布次数 ÷ 同期已批准计划发布次数”。若临时取消、主动延期和因故障回退都按不同方式处理,就应分别标注,而不是让每个团队自行理解。
对范围达成率,可用“实际交付且验收的计划变更项 ÷ 冻结时纳入的计划变更项”作为一种起点。但若中途新增紧急修复,最好单列为计划外变更,而非塞进原始分母。数据应当呈现真实变化,而不是通过调整口径让曲线更好看。
3. 观察发布周期的分布,不只看平均数
平均周期可能被少数超长等待拖高,也可能被大量小型变更拉低。发布周期分析至少应同时看中位数、较高分位数和阶段耗时分布。若中位数较短但高分位数很长,说明大多数发布顺畅,少数复杂发布存在明显阻塞;这与所有团队普遍低效是两种不同问题。
周期还应按发布类型分组。数据库迁移、核心服务变更、客户端发版和小型配置调整不应直接混算。分组后才有可能发现:真正耗时的不是整个发布流程,而是某种特定依赖、特定验证方式或特定系统的维护窗口。
4. 用趋势判断改进,不用单点做问责
单次发布出现异常,可能是特殊事件;连续几个周期同方向恶化,才更值得启动系统性治理。即使趋势变化明显,也要检查范围、样本和业务季节性。促销季、重大迁移和监管变更期间,发布构成可能与平时完全不同。
我会优先看“同类发布的滚动趋势”,而不是直接比较团队之间的绝对数字。团队面对的系统复杂度、客户窗口、变更规模和监管约束不同,未经分层的横向排名很容易让组织优化指标而不是改进交付。
下表中的数据为情景模拟,用于说明多指标联合诊断方法,不是外部行业基准。示例中,按期率提高但范围达成率下降,提示“准时”可能是通过缩小交付范围获得;同时回滚率下降,则需要进一步检查发布数量、变更规模和记录口径。
| 观察项 | 上期 | 本期 | 需要追问的问题 |
|---|---|---|---|
| 计划发布按期率 | 70% | 83% | 按期口径是否变化,延期是否被重新排期 |
| 冻结范围达成率 | 91% | 78% | 是否临时移出计划项,原因集中在哪个阶段 |
| 上线后回滚率 | 8% | 5% | 是否因发布批次减少或统计边界改变 |
| 依赖按时确认率 | 62% | 76% | 依赖确认改善是否带来周期缩短 |
| 中位发布周期 | 9天 | 8天 | 长尾发布是否仍被少数阻塞项拖延 |
六、案例拆解:从“版本延期”追到可执行的治理动作
1. 案例边界:用模拟样本演示分析过程
下面以一个情景模拟案例展开。某业务平台连续两个周期出现发布延期,PMO收到的初始反馈是“测试时间不足”。若直接增加测试人力,可能只缓解表面压力;我会先将两个周期的发布记录拆成范围变化、依赖等待、环境等待、缺陷修复和上线窗口等待五类时间。
假设复盘得到以下示意观察:12次计划发布中,4次发生范围冻结后变更,3次等待外部接口确认,2次因测试环境冲突延后,2次因高严重度缺陷修复延期,1次因上线窗口冲突。这里的次数不是某个真实企业的调研结果,而是展示如何把一个笼统结论拆成可验证的原因。
2. 第一步:把延期原因按发生阶段归类
我不会让团队只选一个“主要原因”,因为延期往往有链式影响:接口确认晚,测试只能晚开始;测试晚开始,又压缩缺陷修复时间;最后表现为上线窗口错过。记录原因时,最好保留主因、次因和受影响阶段,并通过时间线还原先后关系。
在这个案例中,范围变更和接口确认是上游原因,环境冲突是执行条件问题,高严重度缺陷则是质量结果。若把四类问题都归为“测试不足”,组织就可能增加测试工作量,却没有改变需求冻结和依赖响应。
3. 第二步:检查问题集中度和可干预性
仅仅知道发生次数还不够。应进一步问:哪些原因占用的总等待时间最长?哪些能由团队直接控制?哪些需要其他部门承诺?如果范围变更次数很多,但每次影响很小,未必是最主要瓶颈;如果接口等待只发生两次,却每次拖延一周,其管理优先级可能更高。
我通常把原因按“影响成本”和“可控程度”放到二维判断中。高影响、高可控的问题优先试点;高影响、低可控的问题需要升级依赖治理;低影响、高可控的问题可以纳入日常改进;低影响、低可控的问题则不应耗费过多治理资源。
4. 第三步:把发现转为有负责人的措施
基于上述情景观察,可以形成几项有限、可验证的措施。需求侧在计划发布前确认冻结窗口,冻结后新增项必须说明业务收益和对测试时间的影响;接口提供方在约定时间前确认契约和可用环境;测试环境由共享资源负责人维护预约和冲突升级规则;高风险变更补充回滚演练。
每项措施都应有责任人、到期时间和验证指标。例如,接口确认机制不是只看“是否发出通知”,而是看依赖按时确认率和因接口等待造成的周期;范围冻结不是看“有没有冻结会议”,而是看冻结后新增变更对原计划范围的影响。
5. 第四步:复盘改进结果,而不是只检查动作完成
措施完成不等于问题解决。一个季度后,应观察发布周期的高分位数、冻结后变更比例、依赖等待时间、环境冲突次数和线上质量是否同步变化。若等待时间下降但缺陷逃逸增加,说明改善可能挤压了验证;若按期率提高、范围达成率不变且质量稳定,才更接近有效改进。
我会避免把单个周期的变化直接归功于某项措施。可以比较多个相近周期,或者先在一个产品域试点,再看同类团队是否出现相似变化。样本不足时,结论应写成“观察到相关变化,尚不能证明因果”,而不是把时间先后误当成因果关系。
七、数字化工具如何支撑发布管理,而不是把混乱搬进系统
1. 工具先解决数据连接和责任可见
当团队规模增大,发布信息分散在需求系统、代码仓库、测试管理、监控平台、工单和即时通信中,人工汇总会逐渐失去可信度。此时某项目管理平台可以作为协作入口或数据关联层,重点不是“所有工作都搬到一个页面”,而是让关键对象能够相互追溯。
例如,一个发布记录可以关联需求和缺陷、代码变更、测试结果、部署任务、负责人和线上事件。若系统无法自动集成所有数据,先确保发布标识一致、链接可追溯,也比要求团队重复录入多份表格更实际。
针对100人以上、跨多个业务团队的组织,工具的价值常常体现在统一规则、权限边界、跨团队视图和持续审计上。以PingCode这类项目管理平台为例,适合讨论需求、任务、缺陷与交付过程如何形成关联;但发布治理是否有效,仍取决于流程定义、数据质量和团队是否据此作出决策,工具本身不会自动产生发布能力。
2. 先定义最小数据模型,再讨论仪表盘
常见顺序是先做管理驾驶舱,再让团队补数据。结果仪表盘颜色漂亮,口径却不一致。我更建议先确定发布对象、团队、时间点、风险等级、变更项、依赖、质量结果和复盘措施等核心实体,再决定哪些指标值得展示。
数据模型不必一开始就覆盖全部字段。可以先要求每次发布有唯一编号、目标时间、实际时间、范围、责任人、质量结论和是否回退。待这些字段稳定后,再逐步引入阶段耗时、依赖确认、环境等待和影响范围。
3. 自动化应该优先消除重复核对
自动化优先处理重复、规则明确且出错成本高的环节。例如,自动检查必填发布信息、对比冻结范围与实际变更、汇总测试结果、识别未关闭的高严重度缺陷、记录部署时间和回滚事件。这些检查可以降低人工漏项,但不能代替业务判断。
不适合一开始就自动化的,是语义不清、规则经常变化、需要跨职能判断的审批。例如“风险是否可接受”很难仅靠一个布尔字段解决。更现实的做法是先把高频判断拆成稳定规则,再自动化其中可机器验证的部分。
4. 系统落地要关注数据维护成本
每增加一个字段,都会产生填写和维护成本。若团队需要在三个系统重复录入发布范围,数据很快就会过时;若状态设计过细,团队可能为了过流程而批量更新状态。PMO应定期检查字段使用情况,删除没有决策用途、没有分析用途、也没有审计要求的冗余字段。
系统上线后的验收不能只看“有多少人登录”或“多少流程已配置”。更应看发布记录的完整率、关键数据自动获取比例、数据滞后时间、跨团队信息查找耗时,以及管理者是否基于数据改变了实际决策。
八、不同情况下怎么行动:按组织成熟度分阶段推进
1. 小团队或发布对象少:先统一模板和复盘
如果团队规模较小、发布对象有限,暂时不需要搭建复杂系统。先用一份共享模板记录发布范围、风险、依赖、测试结论、执行人和回滚方案;每次发布后简短复盘,关注是否出现重复问题。
这个阶段的重点是让事实可见,而不是追求全自动。若每月只有少量发布,手工记录可能成本更低。但必须设定升级条件:当发布量、依赖数量或跨团队协作超过人工维护能力时,再引入自动关联和平台化管理。
2. 多团队并行:建立统一口径和依赖视图
团队数量增加后,最大的风险常常不是单个团队忘记一个步骤,而是接口、环境、窗口和业务验收之间的错位。此时应统一发布对象、状态定义、延期原因和结果口径,并提供跨团队日历与依赖视图。
统一不等于所有团队必须采用完全相同的节奏。共享的是最低限度的定义和信息结构;差异化的是风险控制强度、验证方式和发布频率。核心系统可以有严格阶段门,低风险内部系统可以更轻量。
3. 高监管或高影响业务:证据链优先于流程速度
金融、医疗、基础设施等对稳定性或审计要求较高的场景,应优先保证变更可追溯、授权清晰、验证充分和回退可执行。这里的目标不是压缩所有流程,而是让每个控制点都能说明自己控制什么风险,保存什么证据。
对于不可逆数据变更,回滚可能并不等于恢复原状。此时要设计前向修复、备份校验、灰度验证和数据一致性检查,而不能在发布清单中只写一句“必要时回滚”。真正可执行的方案必须包含触发条件、执行权限、预计耗时和验证方式。
4. 交付节奏快的产品:优先缩小变更和提高观测能力
面向持续迭代的产品,降低单次变更风险的方式之一,是控制变更批次的规模,并强化自动化测试、灰度发布、特性开关和线上监控。发布次数增加时,必须确保团队可以快速判断变化是否产生异常,也可以在异常时快速停止影响扩散。
但不能把“持续交付”理解成取消计划和责任。高频节奏仍然需要可追踪的变更记录、明确的值班责任、异常升级路径和服务恢复机制。流程可以更轻,但控制能力不能凭空消失。
九、发布管理中的取舍:哪些要统一,哪些不必强求
1. 统一数据定义,不必统一所有发布节奏
组织需要统一“什么算发布、什么算失败、如何计算周期、何时算按期”等定义,否则无法形成可靠的全局观察。但各产品的发布频率、维护窗口和风险策略可以不同。统一概念,是为了比较和协作;统一节奏,则可能忽视业务差异。
如果某个部门因为业务窗口只能月度发布,不应直接与每周发布的内部工具做简单排名。可以比较同一类型变更的周期、质量和恢复能力,或者与自身历史基线比较。公允的比较,比整齐的排名更有管理价值。
2. 追求更快之前,先确认瓶颈和安全边界
缩短发布周期可能来自减少等待、提高自动化,也可能来自压缩测试、减少评审或把风险推到上线后。PMO要追问周期缩短发生在哪一段,以及质量和恢复指标是否同步变化。
如果前置等待主要来自跨团队确认,就优先改善依赖承诺;如果等待来自重复手工验证,就优先自动化;如果主要耗时来自缺陷返工,则要看需求质量、架构变更或测试设计。针对不同瓶颈采取同一个“加快开发”动作,通常无法解决问题。
3. 透明度与问责之间需要明确边界
数据透明有助于识别风险和协作障碍,但若每一个延期都被当成个人绩效扣分,团队会更倾向于隐藏坏消息。发布数据应首先用于系统改进;涉及责任认定时,需要结合证据、决策背景和组织约束,而不是用单个指标自动裁决。
这并不意味着不问责。故意绕过控制、隐瞒重大风险或反复不执行已明确的安全要求,当然需要处理。关键是把个人行为问题与系统条件问题区分开,避免用问责替代治理。
4. 指标数量与决策负担要平衡
仪表盘上指标越多,不代表管理越成熟。管理者真正需要的是能改变行动的少数指标:哪些发布正在偏离计划、哪个阶段出现等待、哪些风险需要决策、哪些改进措施没有产生效果。
其余数据可以保留在分析层,用于专题诊断,而非全部放到高层首页。一个指标若没有明确的使用者、判断阈值和后续动作,就要重新评估是否值得长期采集。
十、从0到1的落地路线:90天内先跑通,再逐步加深
1. 第1,2周:摸清现状,不急着改流程
先抽取最近一段时间的发布记录,访谈产品、研发、测试、运维和业务验收角色,了解各自如何定义发布、延期、失败和完成。不要只收集流程文件,还要核对实际工作是否按文件运行。
输出物可以很简单:现有发布类型清单、关键角色图、延期和故障的初步分类、数据缺口清单。此阶段不建议直接设计复杂审批,因为还没有证据证明流程缺口在哪里。
2. 第3,4周:明确口径和最小发布记录
选择一到两个有代表性的产品域,定义发布编号、范围冻结时间、计划与实际时间、责任人、质量结论、回滚信息和延期原因。和实际使用者共同检查字段,避免由PMO单方面设计出一套团队无法维护的表单。
同时明确风险等级和准入条件。把不满足条件时的处理方式写清楚:补齐证据、缩小范围、延期、升级决策或由授权人接受风险。没有退出路径的准入规则,只会变成阻塞。
3. 第5,8周:试点执行,重点找出流程摩擦
试点期间不要追求所有指标同时改善,优先确认数据能否稳定产生、责任人是否清晰、阶段门是否帮助提前发现问题。每周做一次短复核,记录团队在哪些地方需要重复填写、哪些检查无法提供有用信息、哪些风险直到上线前才被发现。
若发现流程过重,优先删掉无决策价值的步骤;若发现风险漏检,优先补充针对性的检查证据。试点的目标是验证机制,而不是证明原设计正确。对于变化较大的规则,要保留版本和调整原因,防止统计口径在试点期间悄然漂移。
4. 第9,12周:形成趋势和治理优先级
有了数个周期的数据后,按发布类型和团队场景分析周期分布、范围变化、依赖等待、质量事件和恢复情况。此时才适合判断哪些问题是偶发,哪些是系统性瓶颈,哪些值得投入自动化或组织级协调。
最终形成的PMO报告不必堆满图表。建议每期回答四件事:当前交付表现发生了什么变化;变化由哪些可观察因素解释;组织需要做什么决策;上期行动是否产生了预期效果。这样报告才能从“展示数据”进入“推动行动”。
5. 建立复盘行动闭环
每次复盘只列问题,没有责任人和验证日期,等于没有闭环。行动项应写清负责人、完成时间、预期影响指标和复核方式。若行动依赖其他团队,也要记录依赖方和升级路径,避免问题再次卡在责任边界上。
对重复发生的问题,应回看之前的措施为什么失效:是措施设计不对、执行没有落实、数据未能提前预警,还是业务条件已经变化。复盘的价值不是把错误写得更完整,而是减少同类风险再次出现的概率。
十一、FAQ:实施时最容易遇到的具体问题
1. 没有历史数据,能不能先做发布管理?
可以。先从当前发布开始记录,不必等历史数据完整。第一阶段重在统一定义和建立基线,之后再逐步回填重要历史事件。若历史记录不完整,应明确标注缺失,不要用推测数据填成看似精确的趋势。
2. 业务负责人临时要求插入需求,是否一律拒绝?
不必一律拒绝,但要显式评估对原范围、验证时间、上线风险和业务收益的影响。紧急变更可以走快速决策通道,但仍要明确批准人、验证方式和异常处理。真正的问题不是发生变化,而是变化没有成本、没有责任、没有记录。
3. 版本延期后,按原计划日期还是新日期计算按期率?
建议同时保存原始承诺日期和批准后的最新计划日期。原始日期反映计划可信度,最新日期反映执行承诺;只保留一个日期,会掩盖反复改期。报告时应明确使用哪种口径,不能为了提升数字而覆盖原始计划。
4. 生产问题是否都算发布失败?
不宜把所有线上问题都简单等同于发布失败。需要判断问题是否由本次变更引起、影响等级、发现时间、是否需要回滚或紧急修复。可以保留“发布关联问题”与“变更失败”的不同口径,并记录因果判断依据。
5. 团队已经有研发流程,还需要单独做发布管理吗?
如果现有流程已经覆盖范围、风险、依赖、上线执行、观察和结果复盘,并且可以跨团队追溯,就不一定需要再建一套平行流程。发布管理的重点是补足决策和信息连接,不是增加一层重复审批。
十二、结语:发布管理不是控制每个人,而是让组织更早看见代价
从0到1做发布管理,最重要的不是先买工具、先建审批,或先追求一个漂亮的准时率。我的判断顺序是:先定义发布对象和结果口径,再把发布拆成可验证的阶段,随后用数据找出真实瓶颈,最后针对高影响、可干预的问题做小范围改进。
发布管理成熟的标志,不是“从未延期、从未出问题”,而是延期原因能被解释,风险能在上线前被讨论,线上异常能快速止损,复盘行动能减少重复问题。一个组织真正需要的,不是更多发布手续,而是更高质量的发布决策。
下一步可以从最近三次发布开始:还原实际时间线,核对冻结范围与最终交付,记录依赖等待和线上结果,再选出一个重复出现且可干预的瓶颈做试点。先让事实可见,再让流程变轻、判断变准;这比一开始追求全套体系,更可能把发布管理真正做起来。
常见问题解答(FAQ)
1. 发布管理从0到1,第一步应该做什么?
我所在的团队准备建立发布管理流程,但现在需求、开发和测试各自用不同表格跟进,到了上线前才发现信息对不上。我不确定应该先选工具、定流程,还是先把数据口径统一起来,怎么做才不至于一开始就把流程搞得很重?
先统一“什么算一次发布”,再设计流程和工具。建议用一次工作坊确定发布的范围、负责人、计划时间、实际时间、关联需求、风险状态和上线结论等最小字段,并约定每个字段由谁维护、何时更新。
比如,团队可以先将发布定义为“有明确上线窗口、包含一组变更且需要上线验证的交付批次”,避免有人把日常修复、有人把版本迭代都算作发布。随后选一个业务团队跑两到四周试点,观察字段是否填得出来、状态是否能指导协作,再决定是否扩展。
判断起步是否合格,不看流程图是否完整,而看团队能否用同一份记录回答:发什么、谁负责、何时发、目前卡在哪里、上线后结果如何。
2. 发布流程应该设置哪些阶段和准入条件?
我想把发布从需求提出一路管到上线后复盘,但担心阶段太多,大家最后只是在系统里点状态。哪些节点是真正能降低风险的,哪些只是看起来规范?每个阶段要用什么条件判断能不能继续?
阶段应围绕决策点设置,而不是按部门名称切割。一个轻量流程可以包含计划确认、变更冻结或范围确认、发布就绪检查、上线执行、上线验证和复盘。每次状态变更都要对应可验证的条件:例如进入发布就绪阶段前,必须明确变更清单、责任人、测试结论、回滚方案和依赖项;
上线完成不能只以“部署成功”为准,还要确认关键业务指标或健康检查通过。可以按风险分层:低风险常规变更走简化检查,高风险或跨团队发布增加审批、演练和观察窗口。若某个节点没有阻止过不合格发布,也没有帮助团队更早暴露问题,就应评估它是否可以合并或自动化。
3. PMO分析发布数据,哪些指标值得优先看?
我准备给管理层做发布管理看板,手头能统计发布次数、延期次数和缺陷数,但这些数字看起来只能描述发生了什么,不能说明该采取什么行动。我应该先选哪些指标,怎样避免团队为了指标好看而改变填报方式?
先建立能支持决策的指标组合,而不是追求指标数量。建议从计划兑现率、发布周期、上线失败或回滚率、发布后一定观察期内的严重问题数,以及未按时关闭的发布风险入手,并同时展示样本量和统计口径。例如,计划兑现率应明确分母是原定发布批次还是调整后的批次;发布周期应说明起点是需求进入计划还是范围冻结。
一个月只有少量发布时,单次事故就可能显著改变比例,因此要展示趋势和具体批次,避免把小样本波动当作能力变化。指标要配行动规则:若延期集中在依赖确认,就调整依赖评审时间;若上线后问题集中在某类变更,就增加对应测试或灰度检查。不要用单一速度指标给团队排名,否则容易诱发拆分批次、推迟登记风险等行为。
4. 发布数据不完整或口径不一致,怎么做分析才可靠?
我接手的发布记录来自多个表格和项目空间,有的团队把取消的发布算进总数,有的只记录成功上线,缺陷也没有统一严重级别。我想尽快产出分析,但又怕清洗过程掩盖了真实问题,应该怎样处理这些数据?
先做数据审计,再做趋势结论。抽取一段固定时间范围的发布记录,检查必填字段缺失率、重复记录、取消与延期的标记方式、计划时间是否被覆盖,以及缺陷等级是否有统一定义;将问题按团队和字段列出,并保留原始值与修正记录。分析时把“未记录”“不适用”和“零”区分开,取消发布也单独统计,不能直接混入成功发布分母。
若关键字段缺失较多,应把结论标为暂定,并优先报告数据覆盖情况,例如“本期记录覆盖了大多数团队,但上线验证结果缺失较多,因此暂不比较发布失败率”。治理上先规定少量强制字段、责任人和更新时间,再用抽样核验验证执行情况;数据可信度达到可解释水平后,才适合用于跨团队比较或绩效判断。
核心关键词
文章包含AI辅助创作:发布怎么做?PMO数据分析:发布管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598203
读者评论
我们之前也把延期统一记成研发进度问题,后来补记环境等待和依赖确认时间,才发现不少阻塞并不在开发环节。阶段数据确实比单看准时率更能指导改进,不过记录口径需要先统一。
风险分级的思路比较实用,但实际执行时谁来判定风险、业务方和技术方意见不一致怎么办,可能还得提前约定。否则分级流程也容易变成多一轮沟通。
文中把技术发布、质量和业务结果分开看,我觉得很有必要。上线当天只能确认部署和初步稳定,业务指标往往需要观察一段时间,最好在发布记录里明确后续验证人和时间点。
