灰度发布做了三轮,线上故障仍然在全量放开后集中出现,这通常不是“灰度比例设得不够小”,而是发布管理缺少一套能把风险信号转成决策动作的机制。对 PMO 来说,灰度发布的价值不只是降低单次上线的影响范围,更是把需求、测试、运维、业务和管理层拉进同一条可追溯的发布链路:谁批准、放给谁、看什么指标、何时扩大、什么情况下回滚,都要在上线前说清楚。
本文的结论是:PMO 不应该把灰度发布建设成一张更复杂的审批表,而应建立“发布分级、风险准入、分批放量、指标观察、决策留痕、复盘改进”的闭环。下文案例为便于说明而构造的情景模拟,不代表某个企业的真实经营数据;它采用中大型企业常见的多团队协作、月度多批次发布场景,并给出可复算的口径和实施取舍。涉及工具时,以 PingCode 作为项目管理平台示例,重点讨论流程如何承载,而不是把工具功能等同于管理能力。
一、先讲核心结论:灰度发布不是发布动作,而是风险决策机制
1. PMO 的目标不是让每次发布都走同一条流程
我判断一套发布管理是否有效,首先不看审批节点有多少,而看三个问题能不能在发布前得到明确答案:本次变更影响谁,放量过程中观察什么,出现什么信号必须停止或回退。如果这些问题只在会议上口头讨论,发布过程就仍然依赖个人记忆,审批流再完整也很难降低风险。
灰度的管理对象不是一个百分比。它实际包含变更边界、用户分组、技术开关、观测指标、决策权限和回滚路径。把灰度简单写成“先放 10%,稳定后全量”,容易遗漏一个关键事实:10% 的用户是否有代表性,是否覆盖高风险业务路径,是否能在观察窗口内产生足够样本,往往比“10%”这个数字更重要。
因此,PMO 的核心工作是把经验判断转成可执行规则,把跨团队口头协作转成可追溯的发布决策。这不是要让 PMO 替代技术负责人判断技术风险,而是要保证技术判断有业务背景、风险指标可观测、决策人有权限、动作有记录。

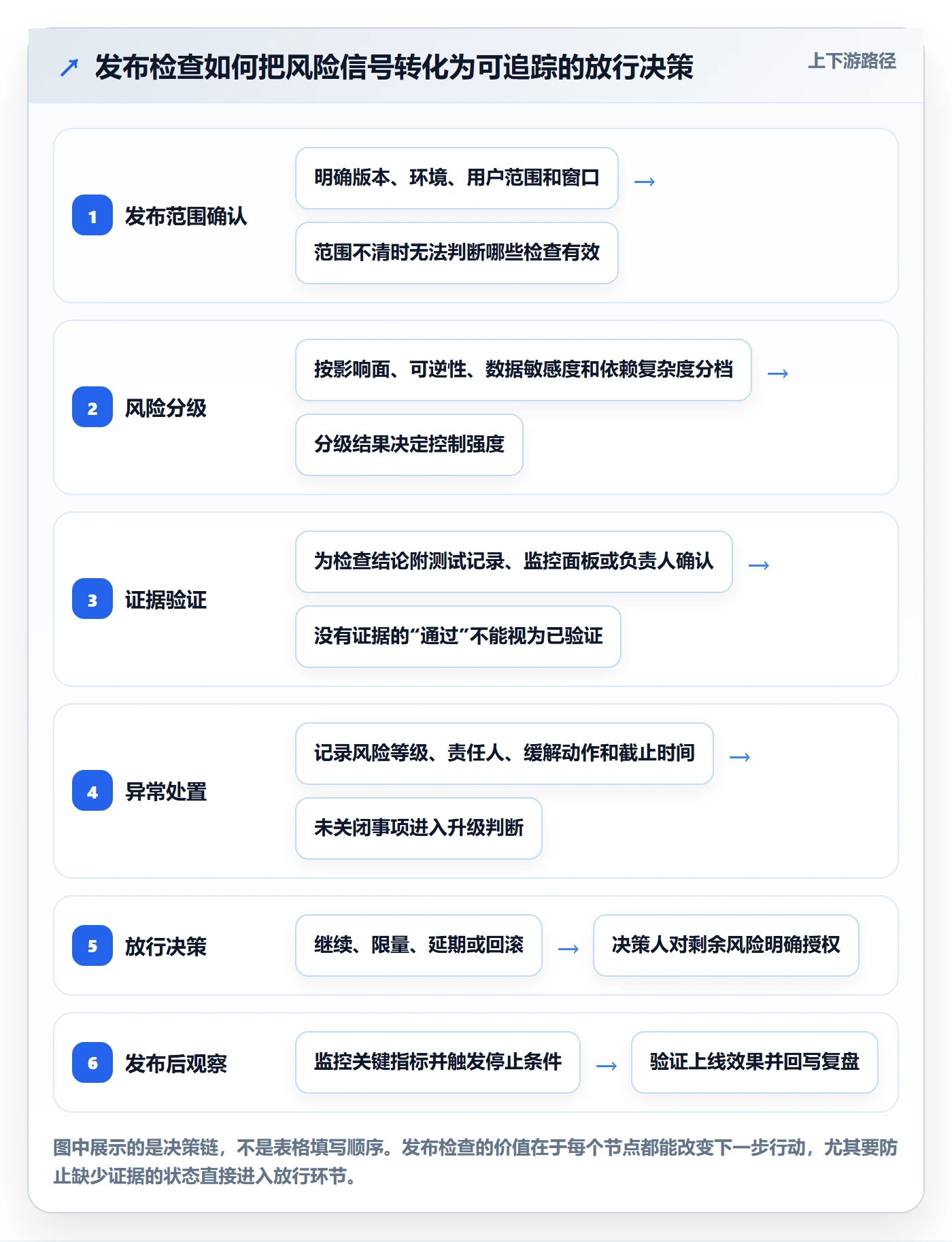

2. 用六个闭环环节定义落地方案
我建议把灰度发布纳入六个连续环节:发布分级、准入校验、分批放量、指标观察、扩量或回滚决策、发布复盘。每个环节都要有输入、责任人、完成条件和留痕证据。缺少任何一环,灰度就可能退化为“上线后多看一会儿”。
- 发布分级:判断变更范围、业务影响、依赖关系和恢复难度,决定采用常规、重点或高风险发布策略。
- 准入校验:核对测试结论、监控告警、开关能力、数据兼容、值守安排和回滚预案。
- 分批放量:按用户、租户、地域、流量或业务场景切分批次,而不是只按一个比例机械递增。
- 指标观察:将技术健康指标与业务成功指标分开设定,明确观察窗口和数据来源。
- 决策执行:基于预先约定的阈值扩大、暂停、降级或回滚,并记录触发原因与批准人。
- 复盘改进:对异常、误报、延迟发现和流程绕行进行归因,更新阈值、模板和责任边界。
这六环并不意味着所有项目都需要同样长的流程。低风险配置变更可以走轻量路径,高风险的数据模型调整则需要更严格的准入和观察。流程统一的是判断框架,不是每次发布的审批重量。
3. 先统一指标口径,再讨论效率提升
“发布效率提升了”如果没有分母,很容易变成主观感受。PMO 应先确定一组能够跨团队对比的指标,例如发布准备耗时、准时发布率、发布后变更失败率、故障发现时间、回滚耗时、人工协调工时和发布后业务异常率。每个指标都要写清统计范围,避免把“审批完成时间”误当成“从需求冻结到可发布的总周期”。
在本文的情景模拟中,效率提升的定义不是单纯缩短审批时长,而是减少等待、返工和临时协商,同时维持甚至改善风险结果。比如,审批时间缩短 30%,但变更失败率翻倍,就不能称为发布管理效率提升。
| 指标 | 建议口径 | 适合回答的问题 |
|---|---|---|
| 发布准备周期 | 从发布候选版本冻结到准入条件全部满足的工作时长 | 团队是否更早暴露依赖和缺项 |
| 准时发布率 | 按已确认窗口完成的发布次数 ÷ 已计划发布次数 | 计划是否可信,跨团队协作是否稳定 |
| 变更失败率 | 导致回滚、紧急修复或重大服务降级的发布次数 ÷ 发布次数 | 发布风险是否下降 |
| 故障发现时间 | 从异常开始到责任团队确认异常的中位时长 | 监控与值守是否有效 |
| 发布协调工时 | PMO、研发、测试、运维为单次发布投入的人工时长 | 流程是否减少重复沟通 |
| 回滚耗时 | 从作出回滚决定到恢复到稳定版本的时长 | 回退机制是否真正可用 |
二、背景和真实场景:为什么多团队组织更需要发布治理
1. 多团队发布的风险常来自接口处,而不是单个团队内部
在中大型组织里,一个看似局部的功能上线,可能同时涉及客户端、服务端、数据平台、身份权限、客服流程和商业运营。单个团队的代码测试通过,并不代表跨系统的发布条件已经满足。PMO 经常遇到的不是“没人做测试”,而是测试结论各自存在,却没有人确认它们是否覆盖同一批用户、同一套依赖和同一个上线窗口。
例如,服务端已经部署新接口,客户端还未完成灰度适配;数据字段已新增,但下游报表仍按旧口径解析;业务运营提前向客户承诺了新能力,客服知识库却没有更新。每一个团队都可能完成了自己的任务,整体发布仍然处于不可控状态。灰度发布能降低影响范围,但不能自动消除这些依赖。
2. 发布计划越密集,临时沟通越容易形成隐性成本
假设一个组织有 12 个产品研发小组,每组每月平均安排 3 次生产发布,月度发布总量就是 36 次。若每次发布至少需要研发、测试、运维和业务代表协调,且每次多花 25 分钟确认窗口、版本、观察人和回退条件,仅沟通时间就约为 15 人时;这还没有计入因信息缺失造成的等待、重复审批和上线窗口错过。
这类损耗通常不出现在项目预算表里,却会侵蚀研发交付能力。PMO 如果只统计项目延期,不统计发布准备中的返工和等待,就很难证明治理工作的价值。更重要的是,发布密度上升后,团队可能把“多开一次会”当作解决方案,结果协调成本越高,发布窗口反而越拥挤。
3. 典型场景:同一个发布窗口,四种责任人看四种状态
以下是情景模拟:某企业有多个业务线,共用订单、权限和消息服务。一次新功能发布计划先覆盖内部员工,再覆盖少量客户,最后逐步扩大。研发负责人关注服务错误率,测试负责人关注核心路径通过情况,业务负责人关注转化和投诉,运维负责人关注容量与告警。PMO 负责把这些观察项收敛到同一份发布计划。
问题出现在首次演练时:研发认为灰度已启动,因为服务端开关打开;业务认为尚未启动,因为客户侧入口没有曝光;测试认为仍处于验证阶段,因为关键场景没有完成回归;运维则已经按正式发布安排值守。不同团队使用“启动”一词指代不同状态,发布看板因此失去共同语言。
我会要求先把发布状态写成可判定的定义,例如“准备中、准入通过、内部灰度、客户灰度、扩大放量、全量完成、观察结束、回滚中、已回滚”。状态改变必须对应证据,而不是某个人在群里说“可以了”。这样一来,PMO 的职责就从催进度转为维护统一状态和决策上下文。
4. 管理平台的作用是留痕和关联,不是替代判断
以 PingCode 作为项目管理平台示例,PMO 可以将发布计划与需求、缺陷、测试任务、风险项和责任人关联起来,让团队围绕同一条变更记录协作。对于 100 人以上、存在多团队依赖的组织,这种关联通常比单独维护一份静态表格更有价值,因为需求状态改变、缺陷关闭或发布时间调整时,相关角色能看到同一版本的信息。
但平台不会自动知道某个错误率是否足以触发回滚,也不会替业务负责人判断某批客户是否适合进入灰度。工具能解决信息散落、状态不同步和责任不清的问题;阈值选择、风险分级和业务影响评估仍需要组织结合自身数据来制定。选型应围绕治理动作是否可执行,而不是围绕功能清单是否足够长。
不同组织还应按自身的系统边界和权限要求评估流程配置、审计记录、集成方式与数据安全要求。平台试点最好先覆盖一个具备代表性的业务线,检验字段是否过多、状态是否易懂、发布证据是否能沉淀,再决定扩展范围。
三、常见误区:看起来有灰度,实际上没有控制风险
1. 误区一:灰度比例越小,风险就越低
比例小不等于样本安全。若首批用户恰好是使用频率最高、业务路径最复杂的一组用户,即使只开放给 3%,实际业务影响也可能高于覆盖 20% 的普通用户。反过来,如果首批样本过于单一,可能没有覆盖高峰时段、特殊权限、区域网络或关键操作,异常直到扩大放量后才暴露。
我在审核灰度方案时,会把“比例”拆解成三个问题:分组依据是否能稳定识别,首批用户是否能代表主要使用路径,观察窗口内是否有足够事件量支持判断。如果没有足够样本,就应延长观察、增加可控测试流量或调整用户分组,而不是为了赶窗口直接扩大比例。
2. 误区二:技术指标正常就等于发布成功
服务可用、错误率平稳、资源占用正常,只能说明技术系统暂时没有明显异常,不代表用户价值已经实现。新功能可能没有被用户找到,关键流程可能完成率下降,订单或审批可能在下游被错误处理。对业务流程而言,“系统没有报错”与“用户完成了任务”是两种不同证据。
建议将观测指标分成三层:技术健康指标、业务过程指标、业务结果指标。技术层用于快速止损,过程层用于发现功能链路卡点,结果层用于确认发布目的是否达成。不同层级的指标不必在所有发布中全部配置,但高风险或关键业务变更至少要同时有技术信号和业务信号。
| 指标层级 | 常见示例 | 主要用途 | 容易出现的盲区 |
|---|---|---|---|
| 技术健康 | 错误率、延迟、资源占用、队列积压 | 发现服务异常并触发止损 | 无法说明用户是否顺利完成任务 |
| 业务过程 | 关键步骤完成率、页面退出率、审批流转时长 | 定位功能链路中的卡点 | 需要可靠事件埋点和对照口径 |
| 业务结果 | 转化率、处理成功率、人工补单量、投诉率 | 判断变更是否实现目标且没有副作用 | 受季节、活动和用户结构影响较大 |
3. 误区三:把回滚预案写进文档,就认为回滚可用
回滚不是一句“必要时回退到上一版本”。发布前要确认数据是否兼容、是否存在不可逆写入、配置是否可以独立关闭、旧版本能否继续处理新数据,以及回退后是否需要补偿任务。如果新版本已经改变数据结构,代码回退可能并不能恢复业务状态。
我会要求高风险发布至少做一次回退路径验证,验证不一定要在生产环境完成,但必须有可复现的步骤、负责人和时间记录。对无法回滚的迁移类变更,应明确采用兼容窗口、双写校验、分阶段切换或补偿方案。无法快速回滚的发布,不应伪装成普通灰度,而应按不可逆变更管理。
4. 误区四:审批越多,安全性越高
审批节点如果只是重复确认“已知悉”,并不增加风险控制能力。过多的审批会让责任人把注意力转移到流程通过,而不是检查准入证据;等待时间拉长后,团队还可能在线下绕过流程,导致正式记录与实际操作分离。
审批应与决策权对应。低风险发布可以由团队负责人和自动校验完成;影响多个业务线、涉及核心数据或存在不可逆操作的发布,才需要业务风险负责人、技术负责人或变更委员会参与。PMO 要区分“知会角色”和“批准角色”,避免把所有相关人都放进强审批链。
5. 误区五:每次发布都套用同一份复杂清单
流程模板过于复杂,团队会为了完成字段而填写“无风险”“已确认”这类低信息量内容;模板过于简单,则关键依赖和回滚条件无法暴露。更好的办法是将清单分成基础项和条件触发项:所有发布都填写基础项,只有满足特定风险条件时才展开额外检查。
例如,涉及用户权限变化时才要求权限矩阵审查;涉及数据迁移时才要求兼容性和补偿校验;涉及外部客户时才要求通知和客服准备。这样既能保留控制点,也能把填写成本集中在真正改变风险结构的地方。
四、专业判断逻辑:怎么分级、设阈值、定放量节奏
1. 用风险维度组合分级,不靠单一打分拍板
我不建议只用一个总分决定发布等级。风险评分适合做筛选器,不适合取代专业判断。某项变更即使总分不高,只要涉及不可逆数据操作、核心资金链路或大范围权限调整,也应触发更严格的控制条件。
可先从五个维度评估:影响范围、业务关键性、技术复杂度、回退难度、依赖数量。每个维度采用低、中、高三级,并设置硬性触发规则。比如“涉及不可逆数据变更”直接进入高风险;“跨三个以上系统且缺少端到端回归”至少进入重点发布。分级的目的是决定管理策略,而不是给团队排名。
| 风险维度 | 低风险特征 | 中风险特征 | 高风险触发例 |
|---|---|---|---|
| 影响范围 | 单团队内部或少量内部用户 | 单业务线客户或有限区域 | 多业务线、全体客户或关键公共服务 |
| 业务关键性 | 非核心展示或辅助能力 | 影响主要业务流程但有替代路径 | 影响交易、结算、权限或合规流程 |
| 技术复杂度 | 配置或局部逻辑变更 | 多个服务协同或接口调整 | 底层架构、共享组件或数据模型变更 |
| 回退难度 | 开关可关闭,状态可恢复 | 需要人工操作或补偿任务 | 数据不可逆,无法快速恢复旧行为 |
| 依赖关系 | 依赖少且版本兼容 | 多个团队有明确联调计划 | 依赖方未就绪或发布顺序不确定 |
2. 把准入条件写成“证据”,而不是笼统状态
“测试完成”不是充分的准入证据。更有效的写法是说明测试范围、未覆盖场景、已知问题、风险接受人和未完成项对灰度策略的影响。例如:“核心下单路径完成回归,旧客户端兼容性未覆盖;因此首批仅开放新客户端用户,并在扩大到旧版本用户前补齐兼容验证。”这种表达让风险和策略建立了关系。
我建议每项准入条件都包含四个字段:检查对象、验证结果、证据链接、例外处理。字段数量不必多,但要让审核者能迅速判断“谁检查过、检查了什么、哪里能复核、未通过时怎么处理”。如果用 PingCode 等项目管理平台承载,可以把发布记录与缺陷、测试任务、风险和责任人关联,减少重复贴链接和人工同步。
3. 灰度分批要按业务暴露面设计
常见的放量梯度是内部验证、少量用户、扩大覆盖、全量,但具体比例应由流量规模、业务风险、观测能力和回退速度决定。一个日活数十万的产品,1% 可能已有足够事件量;一个日均仅数百次关键交易的系统,1% 可能长期无法获得有效样本。比例必须与“样本量”和“损失暴露”一起看。
我通常先选择能够控制和识别的分组维度,例如内部员工、特定租户、区域、账号白名单或稳定用户桶。优先级不是“按比例越细越好”,而是“每一批都能被准确识别、独立观察、快速关闭”。若分组本身不稳定,灰度开关就不能可靠控制影响面。
4. 阈值设计必须包含基线、窗口和动作
一个阈值至少要回答四件事:和什么基线比较、统计多长时间、由谁确认、触发后执行什么动作。只写“错误率超过 2% 告警”可能不够,因为业务正常波动可能已接近 2%,而某个关键接口的错误率即使只有 0.5% 也可能产生严重损失。
建议将指标分成自动停止阈值、人工判断阈值和观察指标。自动停止阈值用于明确且高置信度的风险信号;人工判断阈值用于需要结合上下文评估的异常;观察指标用于积累证据,不直接触发回滚。阈值应以历史基线和业务容忍度为依据,不能把示意数值直接复制到生产环境。
5. 观察窗口按业务周期确定,不按会议时间确定
观察 30 分钟还是 24 小时,不能由发布会安排决定。若目标用户主要在工作日早间完成操作,夜间放量未必能验证真实负载;若业务包含月末结算,普通工作日的数据不能代表月末压力。窗口需要覆盖关键业务周期,至少确保待观察指标有足够的数据点。
在样本不足时,PMO 应明确“当前无结论”,而不是把“没有收到投诉”当成通过。可以延长观察、扩大受控样本、补充合成流量测试,或先只开放给具备快速沟通渠道的客户群。灰度的一个重要价值,就是允许组织承认不确定性,并用有限暴露换取更多证据。
6. 决策权和操作权要分开设计
是否扩大放量,往往需要综合技术指标和业务影响;真正执行开关或回滚,则可能由发布工程师或值守运维完成。两种权力可以由不同角色承担,但必须提前明确,避免出现“大家都在群里讨论,却没人有权停”的局面。
高风险发布可以设置双人确认:一人提出扩量或回滚建议,另一人核对关键指标和影响面;紧急止损则允许值守人员先暂停,再补充记录。组织要避免把“严格审批”误解为“紧急情况下也必须逐级等待”。风险控制的目标是及时正确地限制损失,而非维护流程表面的完整。
五、案例与数据观察:一个 12 周试点如何验证管理改进
1. 案例设定:先说明哪些是样本,哪些是模拟
以下案例为情景模拟,用于演示 PMO 如何评估方案,不是公开企业案例,也不应被引用为行业统计。设定对象是一家 1,200 人规模的企业,研发、测试、运维和业务团队分属多个部门,每月约有 40 次生产发布。试点选择两个业务线,持续 12 周,纳入 48 次发布,其中 16 次为重点或高风险变更。
模拟的基线数据取自试点前 12 周的内部发布台账假设:发布准备平均耗时 6.2 个工作日,准时发布率 71%,发布后变更失败率 8.3%,单次发布跨团队协调投入约 5.1 人时。试点期目标不是一味追求更快,而是在不扩大故障损失的前提下,减少准备返工和状态确认成本。
为了防止指标被“优化”成只对 PMO 有利,试点同时保留负向约束:重大故障数不得上升、回滚耗时不得显著恶化、业务投诉率不能出现持续偏移。衡量发布管理成效必须同时看效率、质量和风险暴露,而不是只展示流程完成率。
2. 改造动作:先做流程最小闭环,再引入平台关联
试点没有一开始就改造所有审批制度,而是先统一发布状态和风险分级。每次发布建立一条主记录,关联需求、测试、缺陷、风险、变更窗口和回滚方案。PMO 每周只检查三类异常:准入条件临近窗口仍未满足、跨团队依赖没有责任人、灰度指标没有明确动作。
第二步是把模板从“项目资料清单”改为“决策卡片”。卡片顶部只显示发布等级、影响范围、关键观察指标、当前阶段、负责人和下一步决策时间;详细测试记录、变更说明和证据链接放在下层。这样做的原因很直接:发布窗口里,决策人需要先找到能决定继续还是停止的信息,不需要先读完一份长文档。
第三步是安排两次发布演练。第一次模拟“错误率上升但业务转化正常”,训练团队避免过度回滚;第二次模拟“技术指标正常但关键流程完成率下降”,训练团队识别业务层异常。演练的价值不在于证明团队会开会,而在于暴露谁能暂停、谁能确认数据、谁有权作出继续放量的决定。
3. 试点观察:准备周期缩短,风险结果必须同时核对
在这组情景模拟中,经过 12 周试点,发布准备平均耗时从 6.2 个工作日降至 4.1 个工作日,准时发布率从 71% 提升至 88%,单次跨团队协调投入从 5.1 人时降至 3.2 人时。变更失败率从 8.3% 降至 6.3%,但样本量有限,不能仅凭 48 次发布断言风险改善完全由流程造成。
我会把上述结果解释为“值得扩大验证的正向信号”,而不是“方案已被证明有效”。原因有三:试点团队可能比其他团队更积极;12 周可能没有覆盖年度高峰;低频重大事故无法通过少量样本稳定估计。下一阶段应扩大到更多业务线,并保留同期对照或分阶段推广设计。
另外,准备周期缩短并不等于所有等待都被消除。试点记录显示,最明显的改善来自风险项提前暴露和发布窗口前确认依赖;对自动化回归能力弱、外部供应商交付不稳定的团队,准备周期下降并不明显。PMO 应从结果差异中识别约束条件,而不是用统一目标压所有团队。

4. 过程证据:改善来自哪里,不能只看最终结果

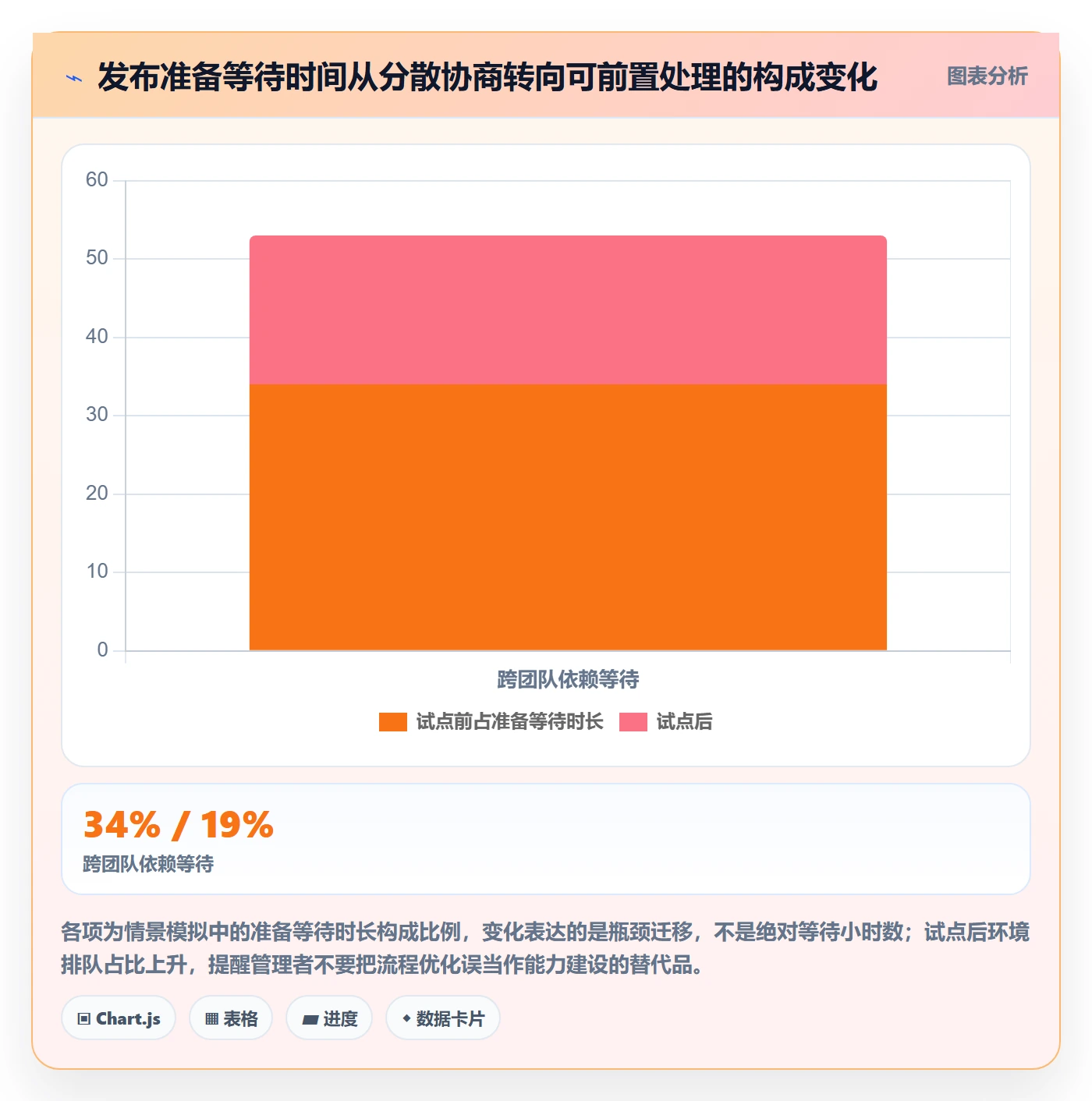

如果只展示发布周期从 6.2 天降到 4.1 天,团队可能会把改善归因于审批变少,也可能是试点期间发布变简单了。为了更可靠地解释变化,应进一步拆解等待时间:等待测试证据、等待业务确认、等待共享依赖、等待发布窗口、等待回滚方案确认分别占多少。
在情景模拟的过程拆解中,试点前的主要等待项是跨团队依赖确认,其次是准入资料缺项和发布窗口冲突。改造后,依赖确认更早进入计划阶段,窗口冲突也因风险分级而减少;但测试环境资源仍是瓶颈。这个发现说明,发布流程能治理协作问题,却无法替代测试环境扩容和自动化能力建设。
PMO 在复盘时应保留每次延期的原因编码,并要求团队把“其他”控制在较小比例。若大多数延期都被标成“资源问题”,管理层就无法判断是人员不足、环境排队、依赖团队响应慢,还是发布窗口配置不合理。原因分类不是为了追责,而是为了找到能被组织改变的约束。

5. 为什么少量试点不能证明重大事故率下降
重大故障通常是低频事件。一个团队连续几个月没有出现重大事故,可能是治理有效,也可能只是没有遇到高风险变更。试点不能只看事故数量,还要看险情、回滚演练失败、阈值误报、异常发现滞后和人工绕行。对稀有风险而言,过程指标往往比短期事故计数更适合判断控制机制是否在工作。
我会把风险证据分成三层:实际损失、险情暴露和控制能力。实际损失关注用户影响和业务损害;险情暴露关注异常是否在扩大前被发现;控制能力关注团队能否按时暂停、回滚或补偿。只有把三层一起看,才能判断“事故少”究竟是风险降低,还是观察期内恰好没有出事。
同时,发布失败率要定义清楚。若一次发布出现轻微告警,但没有用户影响也没有回滚,是否计为失败?若通过紧急修复避免回滚,是否计入?不同组织可以采用不同口径,但必须前后一致,并记录例外,否则试点前后的比较没有意义。
6. 平台落地:用关联关系减少“状态翻译”
在试点中,项目管理平台最有价值的用法不是将发布审批电子化,而是减少不同角色反复解释状态。发布记录能关联需求和测试任务时,研发可以说明变更内容,测试可以标出覆盖范围,业务可以确认影响对象,运维可以核对监控与回退准备。PMO 不必每次重新收集同一组信息,改为检查证据是否齐全、例外是否有负责人。
如果组织使用 PingCode,试点配置应保持克制:发布主记录字段控制在决策所需范围,风险、缺陷、测试和需求通过关联关系连接;状态变化保留记录;关键角色能在适当权限下查看当前阶段和待办。不要把所有会议纪要、聊天内容和日报全文都塞进发布表单,否则信息密度会迅速下降。
平台试点还要观察使用行为:发布记录是否在上线前创建、负责人是否按时更新、关键证据是否可追溯、线下审批是否仍频繁发生。若团队持续绕开平台,问题未必是执行力差,也可能是字段不合实际、权限过严、流程重复或移动端操作成本过高。PMO 应把这些反馈视为产品设计问题,而不是简单要求“加强使用”。
六、不同情况下的行动建议:先解决最影响风险的约束
1. 如果组织刚开始做灰度,先统一最小必要规则
初期不要追求全企业一次性统一所有发布细节。先选择一个发布量适中、团队协作复杂度有代表性的业务线,制定最小规则:发布状态、风险等级、准入证据、灰度分组、观察指标、暂停与回滚权、复盘记录。试点的重点是验证规则是否能被真实工作流使用,而不是展示流程设计得多完整。
第一阶段可以用轻量表单或项目管理平台记录,但必须确保每次发布都有唯一主记录,不能同时维护多个互不一致的“最新版”。PMO 每周复核遗漏项,并把模板中无人使用、重复填写或无法验证的字段删掉。流程成熟度来自持续删改,不是字段数量增长。
2. 如果发布量大、窗口拥挤,优先做组合管理
当多个团队集中在同一时间段发布,单次发布审批再完善也无法解决资源冲突。PMO 应先建立发布日历和依赖视图,识别共享服务、共同变更对象、关键值守资源和业务高峰窗口。对高度耦合的发布,应考虑合并验证或明确先后顺序;对互不相关的低风险变更,则可以分散窗口,避免所有团队排队等待统一审批。
不要将所有发布都排进少数“安全窗口”,否则窗口本身会成为瓶颈。可以按风险等级和系统特征配置不同窗口:低风险且可快速关闭的配置变更更灵活;涉及共享核心服务的变更安排在支持资源充分的时段;不可逆操作则选择具备业务回退和人工保障能力的窗口。
3. 如果线上事故频繁,先缩小影响面并练回滚
事故多发组织往往急于增加审核节点,但更优先的措施通常是让变更可控、异常可见、回退可执行。先检查灰度开关是否真的能快速关闭,是否存在共享数据库或缓存导致的跨用户影响,关键指标能否按发布批次切分,值守人员是否知道谁有权暂停。没有这些能力,复杂审批无法替代生产控制。
接下来做故障演练,不要只演练“服务不可用”。可以演练指标延迟、告警误报、部分租户异常、配置误操作、数据兼容失败和关键决策人失联。演练结果应产生可量化的行动项,例如回滚耗时、告警确认时间、角色交接成功率,而不是只记录“演练顺利完成”。
4. 如果团队认为流程增加负担,先测量重复劳动
团队抵触不一定是因为不愿意治理,也可能是同一份信息被填进需求系统、测试表、变更系统和项目周报。PMO 应抽样追踪一条发布记录,从计划到复盘统计重复录入次数、等待时长和线下补充信息的比例。若流程增加了两处审批,却没有减少任何同步工作,团队的抱怨很可能是合理的。
可以先合并重复字段,规定一个主记录,再让其他流程引用它。重要的是,不要要求团队为了平台完整性手动复制已经存在的数据。自动关联和状态同步要优先于要求人员重复维护;暂时无法集成时,应明确唯一数据源,减少冲突。
5. 如果业务指标容易受外部因素影响,采用分组对照
转化率、投诉量和交易量会受营销活动、节假日、客户结构和季节性影响。单看放量前后变化,很容易把外部波动归因于新版本。条件允许时,可采用分组对照:灰度组与未灰度组尽量在用户特征和时间区间上保持可比;若不能随机分组,则至少按客户类型、区域或使用强度分层观察。
对业务结果指标,不要只看整体均值。总体变化可能掩盖特定客户群的显著恶化。例如平均完成率持平,但高价值客户的失败率上升。PMO 应与数据分析或业务运营团队协作,预先定义分层口径,避免上线后临时挑选有利数据来解释结果。
6. 如果无法自动化,不要等待完美平台才开始治理
没有完整部署流水线、自动化指标或统一观测平台,并不意味着无法实施灰度管理。可以先用有限白名单、手动开关、人工核验和固定观察窗口完成基本控制,但要明确人工步骤的责任人和超时处理方式。人工控制适合低频试点,不适合长期承载高频、大规模放量。
与此同时,要把重复人工动作记录下来,作为自动化投资的依据。比如每次发布都需要人工查版本、核对租户列表、整理指标截图,累计到一定频率后,就可以计算自动化收益与建设成本。治理路线应按风险和重复劳动逐步投资,不必一开始追求完整的发布工程体系。
七、不同情况下的取舍:统一性、速度与风险之间没有免费答案
1. 统一模板与团队自治如何平衡
全企业统一模板的优点是口径一致、审计容易、数据可比较;缺点是容易把低风险团队拖进高风险流程,也可能无法适配不同系统的发布特征。完全自治则能提高局部灵活性,却会让 PMO 无法横向判断风险,跨团队发布也容易出现责任空档。
我的建议是统一“底线规则”,允许团队在细节上配置。底线包括状态定义、风险触发条件、回滚责任、关键证据、复盘口径;可配置项包括灰度批次、观察窗口、特定业务指标和技术实现方式。治理要统一的是组织能够接受的风险边界,不是每个团队的操作手册。
2. 快速上线与充分观察如何平衡
缩短观察窗口可以提高交付速度,却可能降低异常发现概率;延长观察则增加成本,也可能错过业务窗口。取舍要看风险暴露速度与潜在损失:若异常会迅速扩大、影响难以逆转,就应延长观察并采用更小的初始暴露面;若变更可独立关闭、影响范围小、指标反馈快,则可采用更短窗口和更频繁的分批决策。
避免把“所有发布观察 24 小时”当作保险规则。统一时长看似简单,却可能对低风险变更过度控制、对低频业务变更控制不足。更合理的做法是按业务周期设定最低观察要求,再允许风险负责人基于证据调整,并记录调整理由。
3. 自动化控制与人工判断如何平衡
自动化适合执行明确、重复、时间敏感的动作,例如达到预设阈值后停止扩大放量、关闭开关或通知值守人。人工判断适合处理业务指标变化、外部事件影响、异常归因尚不清晰等复杂情形。把所有判断交给自动化,可能因噪声而误停;把所有动作交给人工,则可能错过快速止损窗口。
较稳妥的路线是先自动化证据采集和状态提示,再自动化低争议的停止动作,最后才考虑自动扩量。自动扩量比自动暂停更需要谨慎,因为暂停错误通常增加时间成本,扩量错误则可能扩大用户影响。组织应根据误停成本和误放成本分别设定自动化门槛。
4. 中央 PMO 审核与业务线承担责任如何平衡
中央 PMO 有利于建立一致规则和跨团队视图,但如果每次发布都由中央团队批准,决策链会变长,也会让业务线逐渐放弃风险所有权。完全交给业务线则可能造成风险尺度不一致,特别是共享服务、跨产品依赖和合规要求容易被局部目标遮蔽。
更合理的分工是:PMO 定义规则、维护发布组合视图、推动跨团队问题解决、抽查控制质量;业务线负责人对业务影响和放量决策负责;技术负责人对系统风险、监控和回退能力负责;执行团队对操作准确性和记录完整性负责。中央治理不是替业务线承担责任,而是确保责任能被看见并协同起来。
5. 低风险快速通道与高风险严格审查如何平衡
快速通道能减少无效等待,但必须有明确边界,例如变更范围可控、无数据结构变化、具备独立开关、影响对象有限、回退已验证。若团队能够自行把高风险变更标成低风险,快速通道就会变成绕行制度。因此,风险级别需要抽查,必要时依据变更实际内容而不是申请人自评调整。
高风险审查则应聚焦不可逆性、业务影响和跨系统依赖,不要把“高风险”变成更多人签字。对于真正高风险的变更,评审要能决定推迟、拆分、增加保护措施或调整放量方案;如果审查无法改变任何决策,只是留下签名,其治理价值有限。
八、PMO 可直接采用的 30 天启动计划
1. 第一周:盘点发布路径和数据口径
先选取过去 8 至 12 周的发布记录,梳理发布类型、团队、变更失败、延期、回滚、故障发现时间和协调投入。数据不完整时不要急着补造数字,可以标记缺失率,把“当前无法统计”作为改进问题。盘点的目标是看清发布管理的真实工作方式,而不是先证明某种流程优越。
- 抽样 20 至 30 次不同风险等级的发布,访谈研发、测试、运维和业务角色。
- 找出发布状态定义不一致、审批重复、依赖无人负责和回滚未验证的场景。
- 统一核心指标口径,尤其是变更失败率、准备周期和协调工时。
- 选择一个发布量适中、愿意参与、系统依赖具有代表性的试点团队。
2. 第二周:设计最小流程和风险分级
不要试图一次性补齐企业所有制度。先制作一页发布决策卡和一份风险分级说明,明确准入证据、灰度分组、观察指标、暂停阈值、决策人和回退路径。将低风险快速路径、高风险加强路径和不可逆变更路径分开,让团队知道何时需要增加控制。
如果使用 PingCode 或其他项目管理平台,第二周的配置重点是主记录、状态流转、负责人、关键证据关联和变更留痕。先避免复杂自动化;流程跑通后,再决定哪些字段适合自动采集、哪些通知值得配置。平台配置应服务于流程验证,不应成为试点的主要工作量。
3. 第三周:演练异常和回退,不只演练正常发布
挑选一个代表性变更进行桌面演练,至少覆盖指标异常、用户投诉先于监控出现、回滚失败、关键负责人缺席和外部依赖延迟等情形。演练时记录从异常出现到确认、决策和执行的时间,观察信息是否能在同一发布记录中找到。
演练结束后只保留可执行的改进项:补充一个监控、调整一个阈值、指定一个备份决策人、验证一条数据恢复路径。避免复盘产生大量没有负责人和截止日期的泛化建议。每个行动项完成后,应能通过证据确认,而不是只把状态改成“已完成”。
4. 第四周:启动小规模灰度并设定复盘节奏
第一批发布不必追求数量,而应验证流程是否可执行。PMO 可以在发布前检查风险等级和关键证据,发布过程中记录每次决策和触发原因,发布后核对指标、用户反馈、人工投入和流程绕行。试点会议应讨论具体偏差,不要只汇报完成率。
首月结束后决定三件事:哪些规则保留,哪些字段删减,哪些风险需要技术投入。若平台操作成本高,就改造表单和集成;若团队无法提供业务指标,就先补事件埋点;若回滚耗时过长,就把回退演练列为工程能力建设。PMO 的价值在于把观察结果转成组织行动。
九、结尾:灰度的成熟度,取决于组织能否诚实处理“不确定”
灰度发布常被描述成一种技术手段,但从 PMO 的角度看,它更像一套关于不确定性的管理制度:在证据不足时限制暴露面,在出现信号时及时暂停,在证据支持时逐步扩大,在复盘中修正判断。灰度比例只是表层参数,真正决定风险的是分组是否可控、指标是否有意义、决策是否及时、回退是否可执行。
我认为最值得优先建设的,不是最复杂的发布审批系统,而是三项基础能力:一是让每次发布都有统一、可追溯的决策记录;二是让技术指标和业务结果指标能够共同解释发布状态;三是让暂停和回滚成为有权限、有步骤、经过验证的动作。完成这三项之后,再依据发布规模和风险逐步自动化。
下一步可以从最近一次“差点出问题”或“临时改窗口”的发布开始:还原当时谁掌握了什么信息、哪个信号最晚被发现、谁有权做决定、回退需要多长时间。把这条真实路径画出来,再选一个业务线做 8 至 12 周的可衡量试点。先证明管理动作能减少等待且不扩大风险,再复制到更多团队;不要先把流程铺满全公司,再期待大家自然地按流程工作。
常见问题解答(FAQ)
1. PMO落地灰度发布,第一步应该先管什么?
我所在的团队准备把灰度发布纳入统一发布管理,但研发、测试和业务部门各有一套流程。我担心一开始就要求所有团队改系统、补审批,最后只会增加负担;到底应该先统一哪些环节?
先统一发布风险的判断和回退责任,不要急着统一所有团队的工具与流程。可以选一个变更频繁、影响范围可控的业务,试行发布分级、灰度观察指标、暂停条件和回退负责人四项约定。例如,将发布分为低、中、高风险:低风险由团队按清单执行,中高风险增加跨部门评审。PMO负责维护规则和复盘,不替代研发判断技术方案。
这样做的依据是,灰度发布的主要价值在于限制故障影响范围;如果责任人和停止条件不清楚,分批放量也可能只是把故障分批扩散。
2. 灰度发布如何设置放量节奏和停止条件?
我以前参与过一次分批上线,第一批用户没有明显反馈,团队就很快扩大了范围,结果问题在更大流量下才暴露。我想知道放量比例和观察时间怎么定,才能避免凭感觉决定继续还是暂停?
放量比例应结合业务风险、流量规模和验证能力设定,而不是套用固定比例。可从内部用户或小流量开始,再按预先约定的阶梯扩大;每一阶段至少观察错误率、核心业务成功率、响应时间和客服反馈。
比如,某团队试运行时采用内部用户、约5%流量、约20%流量、全面开放四个阶段,并规定核心交易失败率超过基线阈值或错误率持续上升就暂停。这里的比例和阈值只是示例,实际应由业务基线和可观测性决定。关键是发布前写明谁看指标、观察多久、触发什么条件、由谁执行回退。
3. PMO怎样衡量灰度发布是否提升了发布管理效率?
我不想只用发布次数或按期完成率证明流程有效,因为发布变多不一定代表风险更低。我应该记录哪些数据,才能判断灰度机制究竟减少了协调成本,还是只是增加了审批步骤?
建议同时看效率、质量和流程负担,并按发布批次记录,而不是只看总体平均数。效率可观察从提交到上线的时长、等待审批时长和人工协调次数;质量可看发布后回退率、故障影响范围和恢复时间;流程负担可看额外审批耗时及清单漏填率。
比如试点前后各记录一个月数据,并按风险等级、系统类型分组比较,避免把低风险发布占比变化误判为流程改善。若回退影响范围下降,但等待时间显著增加,应优先优化审批和责任交接,而不是简单认定方案成功或失败。
4. 灰度发布流程如何避免变成额外审批和文档负担?
我见过流程上线后,发布人员为了过审重复填写多个表格,真正的风险信息反而被埋在文档里。我想把管理要求做得足够轻,但又担心精简后出现责任不清或回退准备不足,该怎么取舍?
把流程控制在支撑决策所必需的信息上,并让信息尽量从现有发布记录中复用。每次发布至少能查到变更范围、风险等级、验证指标、停止条件、回退方案和当班责任人;低风险变更可使用简短清单,中高风险变更再要求影响分析或专项评审。
PMO可每月抽查实际故障和暂停记录,找出重复字段与无人使用的审批项,删减后观察漏项率和发布等待时间是否恶化。判断标准不是表格越少越好,而是关键风险能否被及时识别、决策能否追溯、出问题时能否快速止损。
核心关键词
文章包含AI辅助创作:灰度发布落地方案:PMO开展发布管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/598131
读者评论
我们之前也把发布准备、准时率分开统计过,发现审批时间缩短不代表整体周期变短,等待测试环境和跨团队确认反而更常见。指标最好连同统计口径一起定。
灰度用户是否有代表性确实容易被忽略。我们曾先放内部员工,技术指标正常,真正开放客户后才遇到特殊权限路径问题;首批样本的选择可能比比例更关键。
发布状态留痕有帮助,但如果字段太多,团队很快会开始敷衍填写。试点时建议观察哪些信息真的影响扩量或回滚决策,再精简模板。
