发布管理回滚全流程:PMO入门指南与一文讲清

发布回滚不是“把版本退回去”这么简单。一次线上故障里,代码可能只需几分钟就能恢复,真正拖慢处置的却可能是没人能确认数据是否可逆、谁有权下令、旧版本能否读取新版本写入的数据。对 PMO 来说,回滚管理的核心不是多写一份应急预案,而是让团队在压力最大的时刻,仍能依据同一组事实作出可执行的决定。

一、先讲核心结论:回滚管理是恢复服务,不是撤销发布

1. 先把“回滚”说清楚

在发布管理中,“回滚”常被当作一个动作,实际至少包含四类不同操作:切回旧应用版本、关闭新功能、恢复基础设施配置,以及修复或恢复数据。它们的风险、速度和责任人都不相同,不能用一个“执行回滚”按钮概括。

应用代码通常可以切回上一版本,但数据库结构和已经产生的业务数据未必能同步倒退。比如,新版本把订单状态拆分为多个字段,旧版本可能无法识别新字段;用户已经提交的交易,也不能简单通过恢复数据库快照抹掉。版本回退不等于业务状态回退。

因此,我建议 PMO 把回滚定义为一项有条件的服务恢复决策:在明确影响范围、数据状态、恢复目标和责任人的前提下,选择能够尽快恢复核心业务、且不会制造更大损失的处置路径。

2. 回滚决策的优先级

故障现场容易陷入“谁先找到原因谁说了算”。但原因未明时,最重要的并不是立刻证明故障来自哪个团队,而是控制影响扩大,并确认用户是否还能完成关键业务。

  • 第一优先:止损。限制故障继续扩散,例如暂停分批发布、关闭功能开关、限制高风险交易。
  • 第二优先:恢复关键服务。根据故障类型选择回滚、流量切换、降级或修复,不预设回滚永远优先。
  • 第三优先:保护数据。确认写入是否完整、是否重复、是否可补偿,避免为恢复可用性而覆盖正确数据。
  • 第四优先:恢复正常发布节奏。故障缓解后再进行根因分析、验证和复盘,不把“服务恢复”误当作“问题解决”。

3. PMO 要管理决策条件,而不是代替技术判断

PMO 不需要替开发负责人判断某行代码是否安全,也不应在技术信息不足时强行指定回滚。但 PMO 需要保证几个问题有答案:谁负责判断影响、谁能批准高风险操作、何时升级、业务负责人如何确认服务恢复、回滚后如何追踪未完成事项。

我的判断标准很直接:如果一个回滚方案只有“执行命令”,没有触发条件、数据边界和验证标准,它就不是完整方案。如果预案写了十几页,却没人知道值班时去哪里找到当前版本、数据库兼容状态和指挥人,也同样不能算可执行。

发布管理回滚全流程:PMO入门指南与一文讲清

二、为什么回滚会变成跨部门问题:背景与真实场景

1. 发布故障的影响通常跨越技术边界

一次发布可能由研发提交、测试验收、运维部署、产品确认、客服响应和业务运营共同参与。出现故障后,开发团队看到的是错误日志,业务团队看到的是用户无法下单,客服看到的是投诉数量上升,管理层看到的则是损失和恢复时间。

这些观察都可能正确,但它们描述的不是同一层问题。若没有统一的事件编号、时间线和事实来源,团队就容易把“我看到的局部现象”当成全貌。PMO 的价值之一,是建立一个共同的事件视图,让参与者讨论同一批指标,而不是在多个群聊里重复确认。

2. 一个典型的发布日情景

以下案例为情景模拟,用于说明决策过程,不代表真实企业统计。一家提供在线订购服务的公司,计划把新结算模块先开放给约 10% 的流量。发布后,应用错误率由平时的 0.4% 升至 2.8%,但监控告警没有立即触发,因为系统整体可用率仍高于阈值。

客服在十分钟内收到多起“支付完成但订单页面仍显示待支付”的反馈。此时技术团队能确认新版本已上线,却不能确定问题来自页面状态同步、支付回调延迟,还是数据库字段映射。真正的风险不只是页面显示错误,还包括用户重复支付、重复提交以及客服无法判断订单状态。

如果这时直接恢复数据库快照,可能抹掉发布后产生的有效交易;如果只切回旧应用版本,旧版本又可能无法读取新版本写入的数据。更稳妥的顺序通常是先暂停扩量、关闭相关功能或隔离受影响链路,核实支付和订单事实,再决定是否切回应用版本。

3. 为什么 PMO 需要把“技术恢复”和“业务恢复”分开

监控恢复只说明某些系统指标回到正常区间,不一定说明用户业务已经恢复。比如错误率下降,但积压队列尚未处理;订单可以创建,但支付状态仍需人工核对;页面能够加载,退款流程却无法使用。

所以,我会要求事件看板至少分别呈现三类状态:技术服务状态、关键业务流程状态、数据完整性状态。三者都达到预定标准,才能将事件从“缓解中”转为“恢复完成”。如果只盯服务可用率,容易把一个仍在产生业务损失的问题误判为结束。

发布管理回滚全流程:PMO入门指南与一文讲清

三、常见误区:看起来像流程,遇到故障却不够用

1. 误区一:把“代码回退”当成“业务恢复”

代码切回旧版,只解决应用程序版本的问题。它不能自动撤销用户已提交的交易,也不能保证消息队列、缓存、外部支付渠道或第三方接口同步恢复。尤其是涉及账务、库存、订单、权限的系统,回滚前必须先识别哪些数据已经产生业务效力。

我的判断是,先问“哪些状态会被改写”,再问“旧版能不能跑”。如果新版本只改变静态页面,风险通常较低;如果它改变了数据结构、状态流转或外部副作用,回滚前就必须增加数据核验和补偿计划。

2. 误区二:所有故障都设一个固定回滚阈值

错误率升高到某个百分比就回滚,听起来便于自动化,却可能忽略业务重要性。一个面向少数内部用户的报表错误,与核心支付链路出现少量交易失败,风险完全不同。单一阈值既可能对低风险问题反应过度,也可能漏掉低频但高损失的问题。

更合理的做法是把技术信号和业务信号结合起来:错误率、延迟、资源消耗用于判断系统异常,关键交易成功率、重复交易数、用户投诉和人工核对量用于判断业务影响。阈值要按服务等级和业务风险分类设定,并注明观察窗口和数据来源。

3. 误区三:预案越长,执行越安全

长文档不是问题,无法快速定位才是问题。值班人员在事故中最需要的是当前稳定版本、回滚入口、数据库兼容说明、批准人、验证步骤和升级渠道。如果这些关键信息埋在大量背景介绍里,预案再完整也会增加搜索成本。

我倾向于把预案分成两层:一页式处置卡说明触发、授权、止损和验证;详细运行手册记录命令、依赖、例外条件与恢复步骤。前者用于快速行动,后者用于按步骤操作,两个层次不能相互替代。

4. 误区四:恢复后就可以结束事件

切回旧版本后,仍可能有延迟消息、未完成交易、重复记录、缓存污染或权限状态异常。若没有清点这些遗留事项,系统虽然恢复,业务账目却可能不一致。

因此,事件关闭至少应包含:影响窗口确认、用户或交易范围核对、必要的数据修复、客服和业务告知、临时措施撤销计划,以及责任明确的改进项。没有遗留事项清单的“恢复完成”,往往只是监控暂时变绿。

5. 误区五:把回滚责任交给最懂技术的人即可

技术负责人知道如何操作,不一定掌握业务损失边界;业务负责人了解客户影响,不一定能评估操作的技术风险。高风险发布需要明确技术决策、业务判断和事件指挥三种角色,避免一个人同时承担所有判断。

小团队可以由一人兼任多个角色,但职责必须明确。例如,技术负责人提出方案,业务负责人确认关键流程影响,事件指挥人组织决策并记录依据。兼任不等于角色消失。

发布管理回滚全流程:PMO入门指南与一文讲清

四、专业判断逻辑:先识别风险,再选择处置路径

1. 先判断故障影响,而不是先争论根因

根因分析通常需要日志、链路追踪和数据核对,短时间内未必能完成。事故初期应先回答:影响哪些用户、哪些地域、哪些业务路径;故障是否仍在扩大;是否涉及资金、隐私、安全或法务风险;有没有安全的止损手段。

PMO 可以组织一张简洁的影响清单:受影响服务、起始时间、影响比例、关键业务状态、当前缓解措施、待确认事项。未知信息应标为“未确认”,而不是被迫填成确定结论。承认不确定,比把猜测写成事实更有助于正确决策。

2. 再判断能否安全回滚

应用版本回退前,我会检查至少四项:旧版本是否仍可部署;新旧版本是否兼容当前数据库结构;新版本是否已产生不可逆外部操作;切换后是否有能力验证流量和业务状态。任何一项不明确,都不意味着绝对不能回滚,但意味着需要先补充判断或选择更保守的止损路径。

数据库操作尤其需要区分“向前兼容”和“向后兼容”。先扩展字段、保证旧版仍能读写,再分阶段迁移数据,通常比一次性破坏旧结构更容易回退。若新旧版本同时服务,数据库结构应在一段明确的兼容窗口内支持两者,迁移完成后再考虑移除旧字段。

3. 选择动作时看恢复收益和新增风险

回滚不应只比较“执行多久”,还要比较“回滚本身会造成什么”。例如,快速恢复旧应用可能降低故障率,却让新版本产生的数据无法读取;关闭功能开关可能恢复核心服务,但使某项业务暂时降级;人工补偿能保护数据,却增加人力和复核成本。

处置方式 适合情况 主要收益 需要重点评估
应用版本回退 故障与新版本关联明确,旧版兼容当前数据 恢复路径清晰,适合代码缺陷 数据库结构、消息格式和配置是否兼容
关闭功能开关 故障集中在可隔离的新功能 操作范围较小,可保留其余新版本能力 开关是否真实可用,关闭后业务有无替代路径
流量切换或降级 有备用环境、旧链路或低风险降级模式 可先恢复核心服务,降低故障扩散 容量、会话状态、数据同步与切换回程
前向修复 回退会引发更大数据风险,修复范围已知 避免版本倒退带来的兼容问题 修复验证是否充分,故障是否仍在扩大
人工补偿 受影响交易范围可识别,自动恢复不安全 适合处理少量、可核对的业务状态异常 双人复核、审计记录、补偿失败后的重试规则

4. 把决策设置为“分阶段升级”,不是“要么回滚、要么不回滚”

一种更稳健的处理顺序是:先暂停流量扩大,再关闭可疑功能或隔离异常请求;同步核验数据和业务影响;如果影响持续且旧版本兼容,执行应用回退;如果回退风险更高,则选择前向修复或人工补偿。

每一步都要设置重新评估的时间点。例如,采取临时降级后,约定在十分钟内复核错误率、关键交易成功率和积压量;若指标未改善,则升级到下一处置级别。具体时间应由服务等级、用户影响和团队响应能力确定,不宜把某个统一分钟数套到所有系统。

5. 做好回滚决策记录

在事故期间,决策记录不应写成长篇复盘。记录五项即可:时间、已确认事实、未知事项、选择的方案及其风险、下次复核时间。这样既能帮助后来加入的人员理解上下文,也能在事后判断为什么当时选择了某条路径。

记录尤其要区分事实与推测。例如,“支付回调延迟高于基线”是观测事实;“新版本造成回调延迟”在没有证据前只是待验证假设。PMO 可以要求事件沟通统一使用“已确认、待确认、假设、行动”四类标签,减少误传。

发布管理回滚全流程:PMO入门指南与一文讲清

五、全流程拆解:从发布前准备到故障后复盘

1. 发布前:让回滚条件可验证

发布前的回滚准备,不是把“有问题就退回去”写进计划,而是证明回退路径经过检查。PMO 应推动各团队在发布单中记录当前版本、目标版本、涉及服务、数据变更、功能开关、监控面板、值班联系人、回退条件与验证责任人。

对于数据库变更,至少要说明本次是否修改字段、索引、约束、数据格式或状态流转;旧版是否仍能读取;是否需要分阶段迁移;已写入的新数据如何处理。对于外部依赖,也要说明回滚后是否会重新发送通知、重复调用支付接口或产生重复任务。

发布前还应确认环境与权限。预案写了操作步骤,不代表执行人拥有权限;执行人有权限,也不代表目标环境和版本包正确。应检查访问权限、制品来源、发布标签、配置差异和审批链路,减少事故中临时找人授权的等待。

2. 发布中:按风险逐步扩大

能分批发布时,先开放给小范围流量,再根据观察结果逐步扩大。这里的重点不是“百分比越小越安全”,而是每个阶段都有明确观察窗口、退出条件和扩大负责人。如果监控只覆盖基础设施,不覆盖核心业务交易,小流量也可能把错误藏起来。

每次扩量前,我建议确认三类结果:技术指标是否稳定、关键业务链路是否成功、数据是否出现异常分布。只有三者满足预设条件,才进入下一阶段。若任何一类数据源中断或延迟严重,应把“看不到问题”视为未知状态,而非通过验证。

3. 故障发生:建立单一事件指挥和统一时间线

发现故障后,先指定事件指挥人、技术负责人、业务联络人和记录人。小团队可以兼任,但应在事件频道里公开角色。所有动作按照同一个时间线记录,避免不同团队各自维护一份不一致的处置记录。

  1. 确认事件编号、发现时间、发布版本和影响服务。
  2. 明确当前事实、未确认事项、受影响用户和业务链路。
  3. 暂停扩量或采取最小范围止损,防止风险继续增加。
  4. 由技术负责人提出可选方案,并说明每个方案的预期收益和副作用。
  5. 根据授权规则批准操作,记录执行人、操作时间和观察窗口。
  6. 验证技术指标、业务结果和数据状态,再决定继续、升级或结束处置。

4. 执行回滚:确认回到哪个状态

执行前要明确目标版本和目标配置,避免“回滚到上一个版本”这种含糊表达。多服务发布时,目标应包括每个关联服务的版本组合,以及哪些配置、消息消费者和任务调度器需要同步处理。

执行期间,操作人员应按预案分步执行,并在关键操作后确认结果。若执行中发现版本不匹配、数据错误或依赖不可用,应停止继续扩大操作范围并重新评估。不要因为已经开始回滚,就把后续步骤机械执行完;任何新信息都可能改变风险判断。

5. 恢复验证:用业务链路证明恢复

回滚完成后,应使用真实但受控的验证方式检查关键路径。例如从用户请求开始,确认订单创建、支付状态更新、消息处理和后台查询是否一致。验证应覆盖必要的边界场景,并与业务负责人确认结果,不应仅凭“服务能打开”就宣布恢复。

如果系统涉及财务或高价值业务,抽样验证应有明确样本范围、核对字段和复核人。无法马上排除的遗留问题,要作为独立事项列出负责人、截止时间和用户影响,不应藏在“持续观察”这类没有期限的描述里。

6. 复盘与关闭:把改进项变成可以验收的工作

复盘不应以“加强测试、提升意识”作为结束语。这些表述无法验证是否完成。改进项应写成可交付结果,例如补充某条交易链路监控、增加新旧数据兼容自动检查、为开关配置演练提供审计记录,或将旧版本回退演练纳入季度计划。

每项改进都应具备负责人、完成期限、验收证据和风险等级。PMO 可以追踪改进是否按期完成,但不替代技术团队确定实现方案。事件关闭后,还应抽查重复故障是否下降、回滚准备是否更新,以及已知限制是否进入后续发布评审。

发布管理回滚全流程:PMO入门指南与一文讲清

六、情景案例与数据观察:把“恢复了”拆成可证实的结果

1. 案例设定与指标口径

以下仍为情景模拟。假设某中型企业的订单服务在一次渐进式发布中出现状态同步错误。团队比较两种处置方案:方案甲是全量恢复旧版;方案乙是暂停扩量、关闭新结算功能、核对受影响订单后再决定是否回退。

为避免只看单一速度指标,我们同时观察发现至止损时间、核心业务恢复时间、受影响交易核对量、人工补偿工作量和重复交易风险。这里的数值用于展示指标设计方式,不能作为其他企业的预期基准。

2. 为什么较快回退不一定代表总成本更低

方案甲在模拟中较快完成应用切换,但部分新格式订单需要额外核对;方案乙的初期处理更谨慎,核心业务恢复稍慢,却减少了需要人工确认的交易数量。若只统计“代码切换耗时”,甲更快;若统计“恢复到可正常处理且数据可信”,两者差异可能反转。

这个比较提醒 PMO:恢复时间应说明起点和终点。起点可以是首次告警,也可以是确认事件;终点可以是服务恢复、核心流程可用,或业务数据完成核对。不同口径不能混成一个数字,更不能用没有统一定义的“恢复耗时”做绩效对比。

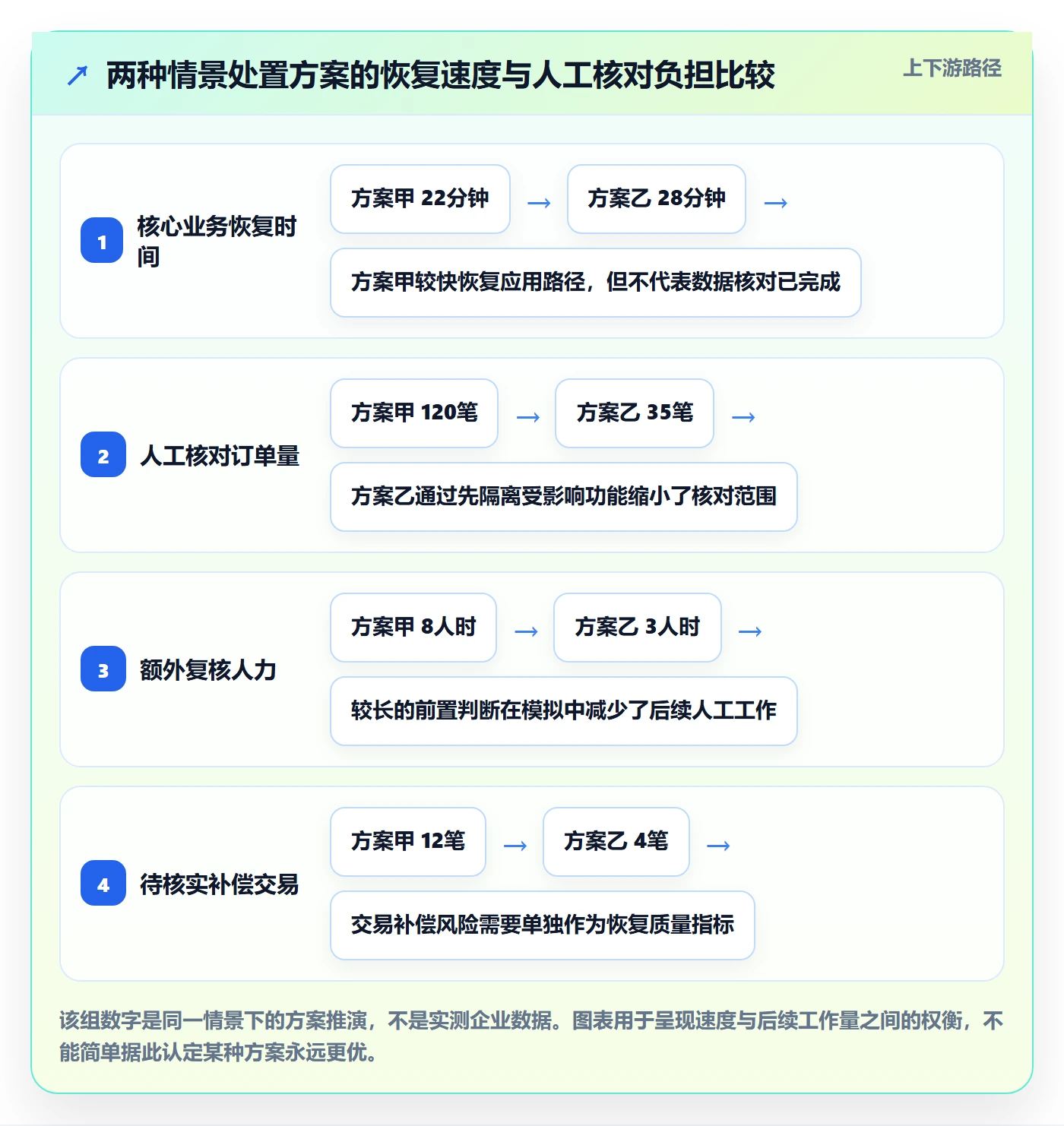

观察项 方案甲:全量恢复旧版 方案乙:先隔离再核对 解读
止损至动作启动 约 8 分钟 约 6 分钟 暂停扩量不依赖最终回滚决策,可先行执行
核心业务路径恢复 约 22 分钟 约 28 分钟 隔离方案多了范围确认步骤,但避免未经核验地切换
需要人工核对的订单 约 120 笔 约 35 笔 全量回退对已写入的新格式数据影响更大
额外复核人力 约 8 人时 约 3 人时 较快恢复服务不必然降低事件总工作量
需要补偿的交易 约 12 笔待核实 约 4 笔待核实 补偿数量取决于数据可追溯能力,而非回退动作本身

3. 数据观察应该服务于决策,而非制造漂亮数字

以上模拟中的“订单数量”必须说明时间范围、筛选规则和去重方式。若没有口径,120 笔和 35 笔看起来精确,实际可能只是不同团队用不同条件算出的数字。PMO 应要求关键指标附上数据来源,例如日志查询、订单数据库、客服工单或业务核对表。

同样,不建议以单次事件耗时给团队排名。发布复杂度、影响范围、依赖数量和业务时段都会改变处置难度。更有用的做法是将同一系统的演练和事件按统一口径纵向比较,观察决策等待、执行耗时、数据核对量和重复缺陷是否持续改善。

发布管理回滚全流程:PMO入门指南与一文讲清

七、不同组织和系统的行动建议:按风险分层,不照抄大厂流程

1. 小团队或单体系统:先补齐最小可执行能力

人手有限时,不必先搭建复杂的事故指挥体系。优先明确值班联系人、发布版本、回退操作、数据风险、关键业务验证方式和事件升级渠道。对单体应用而言,能在一页处置卡中找到这些信息,往往比增加更多审批节点更有价值。

如果团队没有足够能力维护自动化回退,至少要做一次桌面推演:由非执行人按文档模拟寻找入口、确认版本、联系负责人和验证结果。演练中任何需要“问某个人才知道”的步骤,都是文档或权限设计的缺口。

2. 多服务或跨团队系统:重点管理依赖顺序

多服务发布时,回滚难点通常不是单个服务能否退回,而是服务之间的版本组合是否兼容。要列出服务依赖、消息格式、数据库归属、配置版本和外部接口,并标明回退顺序。共享数据库或异步消息会让看似独立的服务产生隐性耦合。

建议把“谁可以做什么”写进发布治理规则:服务负责人负责技术方案,业务负责人确认影响边界,事件指挥人组织跨团队沟通,发布协调人维护状态和时间线。对重要系统,还要明确重大操作的双人复核和升级机制。

3. 高风险业务:为数据保护设置更高门槛

涉及资金、医疗、安全、隐私或重要交易的系统,不能只用服务可用率评价恢复。应将数据一致性、审计轨迹、补偿规则和用户告知纳入回滚预案。必要时先暂停相关业务入口,确保不会继续产生无法核对的数据,再由专业团队决定切换、修复或补偿。

这类系统适合预先设计可逆的数据变更、幂等接口、操作审计和对账能力。回滚困难往往不是事故当下才出现,而是早期架构选择没有为旧版本兼容和数据纠错留下空间。

4. 组织规模较大时:建立共同视图,但避免流程堆叠

中大型组织常有多个产品线、发布窗口和审批角色。流程工具可以帮助记录版本、风险、责任人和事件状态,但工具不能替代决策规则。选择某项目管理平台或发布协作系统时,我会看它能否把发布单、风险评审、审批、故障事件和改进项串起来,并支持按角色看到当前状态。

例如,PingCode 可作为中大型企业的项目协作与研发管理场景示例,适用于需要跨团队追踪需求、迭代、发布及改进事项的组织。对 100 人以上团队,关键价值应体现在减少信息断点、明确责任和保留过程记录,而不是单纯增加填表步骤。是否采用某一平台,仍应结合现有工具、权限治理和数据要求评估。

工具配置应从最小闭环开始:发布记录关联目标版本和变更清单,风险项关联责任人,事件记录关联处置时间线,复盘改进项能追踪验收。若每次发布都要重复录入相同信息,团队很快会绕开流程;能复用的数据应自动关联,少数高风险字段才要求人工确认。

5. 需要按业务连续性要求调整演练频率

不是每个系统都需要同样频率的演练。核心交易、关键客户服务和高依赖平台,应更频繁地验证切换和数据恢复;低风险内部工具可以通过桌面推演、定期抽查和版本回退演练满足基本要求。演练频率应根据业务影响、系统变化速度和过往故障情况调整。

出现以下情况时,应考虑增加专项验证:重大数据库变更、部署链路调整、关键人员变动、基础设施迁移、外部依赖变更,或上次演练暴露的缺陷尚未关闭。演练完成后应记录实际耗时和偏差,不要只记录“已完成”。

发布管理回滚全流程:PMO入门指南与一文讲清

八、回滚演练与度量:用可复现的证据改进流程

1. 演练不是为了证明团队会按剧本执行

有效演练要检验真实约束:版本是否找得到、权限是否拿得到、负责人是否能联系上、数据边界是否说得清、验证路径是否可操作。桌面推演适合检查沟通和决策,技术演练适合检查实际切换能力,两者针对的问题不同。

演练时可以随机注入一个条件变化,例如旧版无法读取某个新字段、主要技术负责人暂时不可用,或监控数据延迟。目的不是制造混乱,而是找出流程依赖单点人员或隐含假设的地方。

2. 建立一组少而有用的指标

回滚治理的度量应帮助团队识别瓶颈,而不是制造排行榜。推荐从以下指标开始,并为每项定义统计口径和数据来源:

  • 故障发现至止损时间:从首次可验证信号到停止影响扩大,反映监控和快速控制能力。
  • 回滚决策等待时间:从提出处置方案到批准或执行,反映授权和信息准备是否充分。
  • 核心业务恢复时间:从事件确认到关键业务链路经验证可用,须说明业务范围和终点标准。
  • 数据核对与补偿工作量:按交易数、人时或工单数统计,反映回滚的下游成本。
  • 回滚演练通过率:按关键步骤完成情况计算,并记录未通过项,不能只统计演练场次。
  • 改进项按期关闭率:观察复盘结论是否进入实际工程或流程变更。

3. 谨慎解释平均值和单次成绩

平均恢复时间容易掩盖极端事件。若几次低风险故障很快结束,一次涉及数据迁移的复杂事故就可能被平均数稀释。除平均值外,也可以观察中位数、较慢区间和影响等级分布,并保留事件背景,避免将不可比事件放在一起。

指标的目的不是要求团队“越来越快”而不管风险。若为了缩短回滚决策时间而省略数据核对,表面恢复会更快,后续损失却更大。速度指标必须与业务恢复质量和数据完整性配对解释。

4. 设计演练验收标准

一次演练可以按结果验收,而不是按人员到场验收。可检查是否能在目标时间内找到正确版本、是否完成授权确认、是否识别数据兼容风险、是否按步骤完成切换,以及业务验证是否覆盖预先定义的关键链路。

未通过的项目应分为立即阻断项和改进项。若缺少回退权限或旧版无法读取当前数据,可能需要在下一次高风险发布前解决;如果只是记录格式不统一,则可以安排后续改进。风险级别不同,处理期限也应不同。

发布管理回滚全流程:PMO入门指南与一文讲清

九、不同情况下的取舍:没有一种方案适合所有发布

1. 追求更快恢复,还是先确认数据

如果系统故障影响正在扩大,且旧版本能安全读取当前数据,快速回退通常更有吸引力。若故障只影响边缘功能,回滚可能带来更广泛的版本变化;如果新版本已经写入关键业务数据,则先隔离、核对和补偿可能更稳妥。

取舍的关键不是“快与慢谁正确”,而是恢复动作是否减少整体风险。PMO 应要求方案陈述:预计恢复范围、执行时间、数据后果、用户影响和失败后的替代方案。只有这些信息摆在同一张决策表里,管理者才有条件承担明确选择。

2. 全量回滚,还是局部回退

全量回滚操作简单、版本状态统一,但影响范围大;局部回退能缩小影响,却要求团队掌握流量路由、服务依赖和配置管理。若局部隔离机制没有经过验证,事故中临时拼装局部方案,反而可能增加故障。

如果组织采用局部回退,应预先定义服务边界、兼容条件和操作顺序,并在演练中验证。若系统耦合度高,强行追求精细化可能得不偿失;此时先改善架构边界,通常比在预案里写更多复杂步骤有效。

3. 自动回滚,还是人工批准

自动回滚适合故障信号清晰、动作可逆、影响边界明确的场景,例如某项服务的错误率持续越过阈值且不会触及数据迁移。涉及支付、库存、权限或共享数据时,自动操作的潜在副作用更大,通常需要增加人工确认或限制自动动作范围。

自动化的成熟度不应只看“能否自动执行”,还要看监控是否可信、回滚是否可逆、误触发如何处理、人工是否能停止动作。对低风险服务可先自动止损,对高风险操作保留批准关口,按风险而非技术偏好设计权限。

4. 采用平台治理,还是保留团队自治

统一流程有利于跨团队查看和审计,但过度统一会让不同业务的实际风险被压平。团队自治能够贴合系统差异,却容易造成字段不一致、事件难以汇总和经验无法复用。

一个实用折中是设定组织级最低要求:发布版本、风险等级、回退路径、责任人、验证标准、事件记录和复盘项必须齐备;具体阈值、技术步骤和演练方式由系统团队制定。工具用于承载共同信息,治理规则决定哪些信息必须统一。

5. 先补工具,还是先补流程

如果组织还不知道谁批准回滚、如何判定恢复,先换工具通常只会把不清楚的流程数字化。反过来,若流程已经明确,却依赖多个表格和群聊维护状态,工具整合能显著减少信息重复和遗漏。

我的建议是先挑一个有代表性的服务完成端到端演练,再决定工具改造范围。记录演练中重复抄写的字段、容易丢失的证据、授权等待点和看不到的状态,然后配置工作流。这样工具建设来自真实障碍,而不是从功能清单倒推流程。

十、下一步怎么做:从一张处置卡开始建立能力

1. 本周先选一个系统试点

选择一个业务重要、依赖关系可理解、团队愿意参与的服务。先不追求全组织覆盖,集中确认它的当前版本、上一稳定版本、数据变更、主要依赖、回退权限、业务验证路径和事件联系人。PMO 应确保各项信息有负责人和更新时间。

2. 两周内完成一次桌面推演

以“发布后核心业务指标异常,但根因未明”为情景,让研发、运维、产品和业务代表共同演练。重点观察大家能否区分事实与假设、是否知道谁下令、能否在数据风险不明时控制影响,以及恢复完成的标准是否一致。

3. 根据演练缺口安排技术改进

把缺口按“影响大且紧急”“影响大但可计划”“文档或协作问题”分类。先解决可能导致不可逆数据损失、无法止损或无人授权的缺口,再逐步改进监控、自动化和工具关联。每项改进都要指定验收证据,不以会议纪要作为完成证明。

4. 把发布治理做成持续复查的闭环

新服务上线、数据库结构变化、值班团队调整和外部依赖迁移,都可能让旧预案失效。建议在高风险发布评审中检查回退方案,在事件复盘后更新处置卡,并定期通过抽查或演练确认操作仍然可行。

我的核心判断是:回滚能力不是团队“写过预案”的证明,而是团队能否在信息不完整时控制影响、保护数据并验证业务恢复的能力。下一步不必先建立庞大的制度体系;先选一个关键系统,画清数据边界和决策权限,做一次真实推演,再把发现的问题逐项修到可验证。

常见问题解答(FAQ)

1. 发布管理中的回滚,应该由谁决定?

我在梳理发布流程时,最困惑的是:出了问题到底该由开发、运维还是项目经理拍板回滚?如果每个人都要等别人确认,可能错过止损窗口;但让一个人单独决定,又担心误判。

建议把“发现异常、判断影响、执行回滚”拆成不同职责,而不是把所有权力交给一个角色。发布前明确业务负责人或值班负责人拥有回滚决策权,技术负责人评估回滚可行性,发布负责人负责组织执行和同步信息。

比如支付成功率连续5分钟低于预设阈值,且排查无法在约定时间内确认原因,就按预案回滚,不必等到所有人都完成根因分析。阈值和时限应依据业务风险、监控延迟及回滚耗时制定,并在上线前演练;紧急情况下先止损,复盘时再讨论判断是否合理。

2. 发布回滚预案需要写到什么程度,才算真正可执行?

我以前以为预案里写一句“有问题则回滚”就够了,后来发现真正出故障时,大家仍然不知道该执行哪个版本、由谁操作。我想知道一份预案至少要包含哪些细节,才能避免临场找资料。

预案至少应写清触发条件、目标版本、操作步骤、负责人、预计耗时、验证方法和失败后的升级路径。尤其要说明数据变更如何处理:代码回退不等于数据库可以安全回退,兼容性变更、不可逆迁移和外部消息发送都要单独评估。

可以用一次演练检验预案:让未参与编写的人按文档执行,记录从决策到恢复服务的时间,并检查是否需要临时找人、找权限或补命令。只要关键步骤依赖某个人的记忆,预案就还不够完整。

3. 哪些指标适合用来触发回滚,怎样避免误报?

我担心只看错误率会把短暂波动误判成发布事故,也担心阈值设得太宽,等确认问题时损失已经扩大。除了错误率,我还应该观察什么,持续多久才采取行动?

不要依赖单一指标,也不要为所有系统套用同一组阈值。通常应同时观察用户影响指标和系统健康指标,例如关键业务成功率、错误率、延迟、队列积压及资源使用情况,并与发布前基线、历史波动范围对照。

阈值可采用“幅度加持续时间”的组合,例如关键流程成功率明显低于基线并持续数分钟,同时错误日志或下游指标也出现异常,才触发人工确认或自动止损。具体数值应从业务容忍度和历史数据中校准;低流量服务还要避免样本太少造成的比例误判。

4. PMO 如何判断一个团队的发布回滚流程是否成熟?

我在检查项目流程时,常看到文档、审批和发布记录都齐全,但这并不代表真出故障时能快速恢复。我想知道,PMO 除了检查材料是否完备,还能用什么方式判断流程是否有效?

比起检查“有没有流程文件”,更有用的是检查流程是否经过验证。可抽查最近几次发布:是否有明确的风险评估和回滚负责人,异常发现到决策用了多久,恢复后是否验证关键业务,是否记录实际回滚耗时与预估差异。还可以按季度做一次桌面推演或受控演练,重点观察审批等待、权限缺失、数据兼容和跨团队沟通等断点。

成熟度不应只看回滚次数少;没有回滚可能是发布稳定,也可能是团队不敢回滚。更可靠的判断是:团队能否及时识别影响、按预案恢复,并用复盘结果改进下一次发布。

核心关键词

读者评论

余
余星宇

我们之前遇到过旧版本读不了新字段的情况,代码回退很快,后续数据核对却花了大半天。把数据兼容单独列成回滚前检查项,确实比只准备部署命令实用。

邵
邵安

文中把技术状态、业务流程和数据完整性分开看,这点很重要。想问下小团队没有专职事件指挥时,是否可以由值班负责人兼任,同时让业务负责人只确认影响和恢复标准?

肖
肖婉清

一页处置卡有帮助,但阈值和验证标准也得定期演练才知道是否可用。尤其客服反馈有时早于监控告警,实际操作中如何把这类信息纳入统一事件视图?

文章包含AI辅助创作:发布管理回滚全流程:PMO入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597809
