发布记录做得越详细,发布管理就一定越可靠吗?我在梳理项目交付流程时反复看到相反的情况:团队把版本说明、缺陷清单、部署步骤和审批截图都堆进一份文档,真正上线时却没人能回答“当前部署的是哪一版、谁确认了回滚条件、哪些用户会受影响”。发布记录落地的关键,不是把信息写满,而是让每次变更都能被识别、核验、执行和追溯。本文以一个中大型产品团队的匿名化案例为主线,拆解项目经理如何把发布管理从临上线前的临时协调,改造成有责任人、有门槛、有证据链的日常机制。
一、先讲核心结论:发布记录是控制点,不是会议纪要
1. 发布记录要解决的是“能不能安全交付”
我判断一份发布记录是否有用,通常不先看字数,而是看发生故障或交接时,接手的人能不能在几分钟内回答四个问题:这次发布包含什么;上线前必须满足什么条件;上线过程中由谁执行、谁确认;出现异常时如何止损并恢复。
如果记录只能说明“本周做了哪些需求”,它更像工作周报。如果它还记录版本边界、依赖关系、发布门槛、验证结果和回滚依据,才具备发布管理的价值。项目经理不是替技术团队写操作手册,而是确保关键决策有明确责任人、明确时间点和可核验的证据。
2. 最小可用记录应形成一条闭环
我建议把一次发布拆成四段:发布前定义范围,发布前核验条件,发布中记录动作,发布后确认结果。每段都要有具体责任人,不能只写一个部门名称。发生变更时,还要能看出变更从哪里来、由谁评估、是否影响既定窗口。
发布记录不是越复杂越成熟。对低风险、小范围的内部工具更新,一页简表可能足够;对涉及支付、权限、数据迁移或大量用户的版本,记录则需要包含灰度范围、监控信号、回退路径、通知对象和决策阈值。记录深度应跟风险走,而不是跟模板长度走。
| 控制问题 | 记录中必须能找到的答案 | 缺失后的典型后果 |
|---|---|---|
| 发布范围 | 版本号、需求或缺陷清单、排除项、目标环境 | 需求被误带入,或遗漏已承诺内容 |
| 发布条件 | 测试结论、未关闭问题、依赖确认、审批状态 | 带着未知风险进入生产环境 |
| 执行责任 | 执行人、观察人、业务确认人及时间窗口 | 异常出现时互相等待,无法及时决策 |
| 止损方式 | 回滚步骤、触发条件、数据补偿方案、升级路径 | 发现问题后才临时讨论“能不能退” |
| 结果验证 | 监控数据、抽样结果、用户反馈、遗留事项 | 部署完成被误认为业务交付完成 |
3. 发布管理的成效看闭环质量,不看表单数量
可以用一组精简指标观察机制是否有效:发布按计划完成率、发布后一定观察期内的回滚率、发布记录关键字段完整率、从异常发现到决策的时间,以及发布后遗留事项关闭率。指标需要先明确口径,例如“按计划完成”是否允许窗口内的小幅延迟,“回滚”是否包括关闭功能开关。
我不建议一开始就设定看起来漂亮的目标值。先连续记录四到六周,建立团队自己的基线,再判断瓶颈究竟在需求冻结、测试等待、审批排队,还是部署和验证环节。否则,指标会变成新的填报任务,无法帮助项目经理做取舍。
二、背景和真实场景:为什么临上线前总是“资料齐了,信息没齐”
1. 一个匿名化案例:四个团队共用一个发布窗口
以下案例来自常见的中大型产品协作场景,组织和数据经过匿名化处理,数字用于说明方法,不代表某家企业的公开统计。一支约一百二十人的产品研发组织,包含产品、研发、测试、运维和业务运营团队,多个产品模块共享同一生产环境。团队每两周安排一次常规发布,期间也会处理安全修复和紧急缺陷。
项目经理最初使用共享表格登记版本内容。需求负责人填写功能项,测试同事补充测试结果,运维人员在发布前添加部署说明。表面上看,每个角色都有记录;实际执行时,版本范围经常在发布窗口前一天变化,依赖系统的负责人没有及时确认,测试通过和业务验收也被写在同一列里。
问题不是所有人都不配合,而是信息被分散在任务系统、群聊、邮件和个人文档中。项目经理看到的是一张汇总表,却无法判断“已完成”究竟代表开发完成、测试完成,还是已经具备上线条件。发布记录失效,往往是信息状态没有统一定义,而不是团队缺少一张表。
2. 触发改进的不是大事故,而是连续的小偏差
这类团队常见的信号包括:窗口开始后才发现某项功能依赖另一个服务;发布说明中的版本号与实际构建包不一致;测试结论没有说明覆盖范围;业务人员以为功能已经对外开放,研发实际只完成了部署;回滚方案写着“必要时回退”,却没有明确谁判断必要、如何确认数据是否可逆。
单次偏差可能被经验丰富的同事补救,久而久之却形成隐性成本。资深人员被迫在群聊中充当“活索引”,新人无法接手;项目经理通过反复追问拼凑状态,团队则把大量时间消耗在确认同一件事上。发布过程越依赖个人记忆,人员变动和并行项目带来的风险越大。
3. 先区分发布活动与发布结果
我会把“部署完成”和“发布成功”分开定义。部署完成说明代码或配置已经进入目标环境;发布成功还要看目标用户是否能正常使用、关键业务指标是否符合预期、监控是否稳定,以及是否出现需要补偿的遗留问题。
有些功能通过功能开关部署但尚未开放给用户,有些业务变更则在部署后还需要运营配置、数据校验或客户沟通。记录若只写“已上线”,会把多个不同状态压成一个模糊标签,项目经理就无法准确汇报风险。

三、常见误区:记录做得很勤,管理仍然靠“临场记忆”
1. 误区一:把发布记录等同于版本说明
版本说明通常面向用户或业务方,强调新增能力、修复内容和使用影响;发布记录面向执行和治理,必须回答内部如何部署、如何验证、如何处理异常。两者可以引用相同的需求条目,但目标读者和信息粒度不同。
如果把面向用户的文案直接当成内部发布记录,可能看不到环境差异、配置变更、数据库迁移、依赖服务状态和回退限制。反过来,如果把内部日志原样发给用户,也会让对方读到大量无关技术细节。项目经理应明确两类文档之间的关联方式,而不是强行合并。
2. 误区二:用“已完成”覆盖不同的完成状态
“开发完成”“测试通过”“待业务确认”“部署完成”是不同状态。若表格里只有一个完成勾选,项目经理无法判断工作处在哪个环节,更无法识别阻塞到底属于质量风险、资源冲突还是审批等待。
我更倾向于用少量、稳定的状态值,并给每个状态配定义。例如,“测试通过”应说明测试环境、版本标识、测试范围和未覆盖项;“可发布”则代表发布门槛已满足,而不是某位成员主观认为工作差不多完成。状态越少越好,但每个状态必须能被不同角色一致理解。
3. 误区三:发布前才集中补录信息
临近窗口才要求所有团队补齐表格,通常会产生两种结果:一是人员复制旧记录,导致信息看似完整却过期;二是关键负责人忙于执行,没有时间认真验证。发布记录应当在需求进入迭代时逐步生成,而不是在发布会议前临时“补作文”。
项目经理可以把信息采集嵌入已有工作流:需求评审时记录版本归属,测试结束时更新验证结论,变更审批时保存决策依据,执行窗口内补充时间戳和结果。每一步只维护当下自然产生的信息,维护成本会显著低于最后一次性回忆。
4. 误区四:字段越多,风险控制越强
字段并非越多越安全。如果团队必须填写几十个与风险无关的字段,常见结果是复制粘贴、填入“无”或“待定”,真正重要的风险反而被淹没。我会把字段分成必填、条件必填和参考信息三类:基础信息始终填写;高风险变更才要求额外的回退和数据补偿细节;可选信息不阻塞低风险发布。
一个简单的检验方法是问:“如果这个字段为空,谁会因此无法作出什么决定?”如果没人能说清用途,这个字段就可能不该成为强制项。发布记录的质量不应以字段数衡量,而应看关键决策能否被可靠支持。
5. 误区五:把审批数量当成安全程度
多人点击同意并不自动构成有效控制。如果审批人没有看到版本范围、风险说明和回退方案,批准只是形式动作。审批的核心是让有权限的人对具体风险作出可追溯判断,而不是把责任平均分摊给一长串参会者。
对于常规低风险发布,可以由固定责任角色按规则快速确认;对于影响关键业务或涉及数据不可逆变更的发布,则应明确技术、业务和运维的不同确认职责。审批链要短,但关键决策不能缺席。

四、专业判断逻辑:用风险分层决定记录深度
1. 先判断影响面,再判断流程强度
发布风险不只由代码改动多少决定。一个看起来只有几行配置的权限变更,可能影响大量用户;一个改动较大的内部页面调整,也可能有充分隔离和快速回退能力。项目经理应至少评估影响范围、失败后果、可逆性、依赖数量和监控能力。
我常用五个问题做初筛:影响哪些用户和业务流程;故障是否会造成资金、数据或合规损失;变更是否可快速撤销;是否依赖多个系统或供应方;问题能否在用户投诉前被监控发现。答案越不利,越需要更严格的验证和更明确的升级机制。
2. 将风险评级转成实际动作
风险评级如果只显示红黄绿,却不对应工作要求,就只是一种视觉装饰。项目团队可以定义低、中、高三个等级,并给每级绑定最低控制项。具体边界应结合业务性质、监管要求和团队能力评审,不建议照搬别人的阈值。
| 风险级别 | 常见情形 | 建议的最低控制 | 项目经理重点检查 |
|---|---|---|---|
| 低 | 内部功能、小范围文案或可快速撤销的变更 | 范围清单、基本测试结论、执行人、发布结果 | 是否误带其他变更,是否完成基本验收 |
| 中 | 面向用户的功能、跨服务依赖或有业务配置要求的变更 | 依赖确认、回退路径、监控项、业务确认人 | 灰度安排是否可执行,异常由谁作决策 |
| 高 | 数据迁移、权限核心逻辑、关键交易链路或难以逆转的变更 | 专项评审、演练记录、分阶段放量、数据补偿方案 | 是否具备停止条件,是否有明确指挥和升级机制 |
3. 给每个控制点设置证据,而不是只留结论
“测试通过”是结论,“测试通过,覆盖关键交易路径,构建版本为某标识,未覆盖项为某项”才是可以复核的证据。项目经理不需要重复保存所有原始日志,但应保存可定位的链接、附件编号或系统记录,并保证它们指向本次发布对应的版本。
记录证据时要避免两个极端:一是只放“通过”这样的短结论,别人无法复核;二是把数百页日志贴进发布单,关键判断无从查找。更好的做法是主记录保留结论、责任人和证据入口,原始资料留在适合的系统中。
4. 设定发布门槛和例外处理
发布门槛必须能被核验。例如,所有高优先级缺陷关闭,或经指定角色评估后接受;关键依赖方完成确认;回退方案经执行人检查;监控告警和观察窗口已准备。门槛不是为了追求零风险,而是让团队知道风险被谁看见、谁接受、何时可以继续。
例外也应纳入记录。紧急修复不可能永远等齐常规审批,但可以采用缩短流程、事后补充证据和限定影响面的方式。例外流程若没有责任人、适用范围和补录时限,最终会变成所有人都能绕过的常态通道。
5. 项目经理的责任是让不同专业角色形成同一版本的事实
研发负责技术实现,测试负责验证质量,运维或平台团队负责执行环境和运行保障,业务负责人判断用户影响,项目经理负责让这些判断围绕同一个发布范围、同一个时间窗口和同一套状态协同起来。
这不是把技术决策转移给项目经理。遇到“是否能回滚”“数据是否可逆”等专业问题,项目经理要追问并组织责任人回答,而不是代替他们作技术判断。好的发布管理让专业判断归属清晰,也让跨团队依赖不再靠口头猜测。

五、落地案例:把共享表格改造成可追溯的发布闭环
1. 案例边界与改造目标
在前述匿名化场景中,项目经理没有一上来就更换系统,而是先用一个发布周期观察信息流。改造目标限定为三项:让版本范围有唯一来源;让发布准入状态可以核验;让发布后异常和遗留事项有责任人。这个范围足够小,能在两到三个周期内验证是否值得继续投入。
对于百人以上、存在多产品线和跨职能协作的组织,可以使用适合的项目管理平台集中管理需求、缺陷、版本、审批与执行记录。以 PingCode 为例,团队可以根据实际配置把工作项与版本关联,把测试结论和缺陷状态纳入发布检查,并通过权限与流程约束减少重复维护。工具是否合适,最终要看它能否贴合已有协作方式、满足权限和审计要求,而不是看功能清单有多长。
如果团队规模较小、发布频率低,使用规范化表格也可能够用。无论采用平台还是表格,关键是定义唯一版本标识、统一状态含义和变更责任人。工具不会自动消除流程模糊,只会让清晰的规则更容易执行,也会让混乱更容易扩散。
2. 第一步:统一发布记录的核心对象
团队先确定一个发布对象代表一次可识别的交付,而不是一份随时改名的文档。每个发布对象至少关联版本标识、目标环境、计划窗口、发布负责人和纳入范围。需求、缺陷、配置变更等具体事项则作为子项关联,避免把几十条工作内容复制到多个地方。
版本标识需要稳定且可追溯。发布窗口调整时,不应为了方便直接覆盖旧记录;范围发生变化时,也要留下变更时间、提出人、评估结果和批准人。保留变化轨迹,才能解释为什么原计划与实际结果不同。
3. 第二步:让记录在工作产生时逐步完成
项目经理将字段更新责任分配给最接近信息源的人。产品负责人确认范围和用户影响,研发负责人确认部署依赖及技术限制,测试负责人记录验证结论和未覆盖风险,运维或执行负责人维护窗口和操作结果,业务负责人完成上线后的业务确认。
这并不代表所有角色都必须每天打开同一份表。团队可以通过系统关联、通知或固定节点评审完成信息同步。重要的是每项事实只有一个权威来源,其他记录引用它,而不是多个表格各自维护一份相互冲突的内容。
4. 第三步:建立可执行的冻结点
案例团队把常规发布的范围确认放在窗口前两天。冻结之后仍允许紧急变更,但新增内容必须说明原因、风险、测试影响和是否挤占原范围。项目经理不把“冻结”理解为绝对不能改,而是要求变更带着成本和责任进入决策。
如果新增内容会影响关键验证或拉长部署时间,最稳妥的选择往往是拆分发布,而不是为了维持一个日期把所有变更硬塞进同一窗口。冻结点的意义是让取舍提前发生,而非在执行现场临时承担未经评估的风险。
5. 第四步:执行窗口内记录关键事件
发布窗口内不必记录每一次无关沟通,但至少要记录开始时间、关键操作、验证结果、异常、决策和结束状态。异常出现时,应写清观察到的事实、影响范围、已采取的动作以及下一次决策时间,避免只留下“处理中”。
多团队发布要指定一个协调人维护整体时间线,专业执行者仍对自己的操作负责。协调人不需要替所有人重复写技术日志,而是保证时间线可读、状态一致、需要升级的问题没有沉底。
6. 第五步:发布后用业务结果收尾
发布完成后,团队设定观察窗口。观察时长由风险、业务周期和监控能力共同决定:低风险变更可以采用较短观察,高风险或低频业务则可能需要覆盖关键业务时段。不能仅因为部署结束,就默认所有风险已经消失。
观察结束后,记录是否达到预期、是否触发告警、用户反馈如何、是否需要数据修复,以及遗留事项由谁在何时关闭。对于未发生问题的发布,也要确认关键监控和业务验证确实完成;“没听到投诉”不能代替验证证据。
7. 一个适合项目经理使用的发布检查顺序
- 确认身份:核对版本标识、目标环境、计划窗口和发布负责人。
- 确认范围:核对纳入事项、明确排除项,并识别窗口前新增的变更。
- 确认依赖:检查外部服务、配置、数据、权限及其他团队的准备状态。
- 确认质量:核实测试结论对应本次版本,记录未覆盖项和已接受风险。
- 确认止损:确认回退或关闭功能的路径、执行人、触发条件和决策人。
- 确认观察:明确监控信号、观察窗口、业务验收人和升级方式。
- 确认收尾:发布后更新实际结果、遗留事项及后续责任人。

六、具体数据观察:如何判断改造到底有没有用
1. 先建立基线,再谈改善幅度
匿名化案例在改造前选取了连续六个常规发布窗口作为观察样本,统计发布计划调整、记录缺项、窗口内阻塞和发布后补录情况。这里的数值是情景模拟,用来展示评估方法,不应被解读为普遍行业水平。
改造后继续用相同口径观察六个窗口,避免一边改变定义、一边宣称数据改善。比如“窗口内阻塞”需要说明是否只计入导致暂停的事件;“记录完整率”应明确哪些字段属于关键字段;“发布后补录”则要设定截止时间。没有统一口径,前后对比很容易制造虚假的进步。

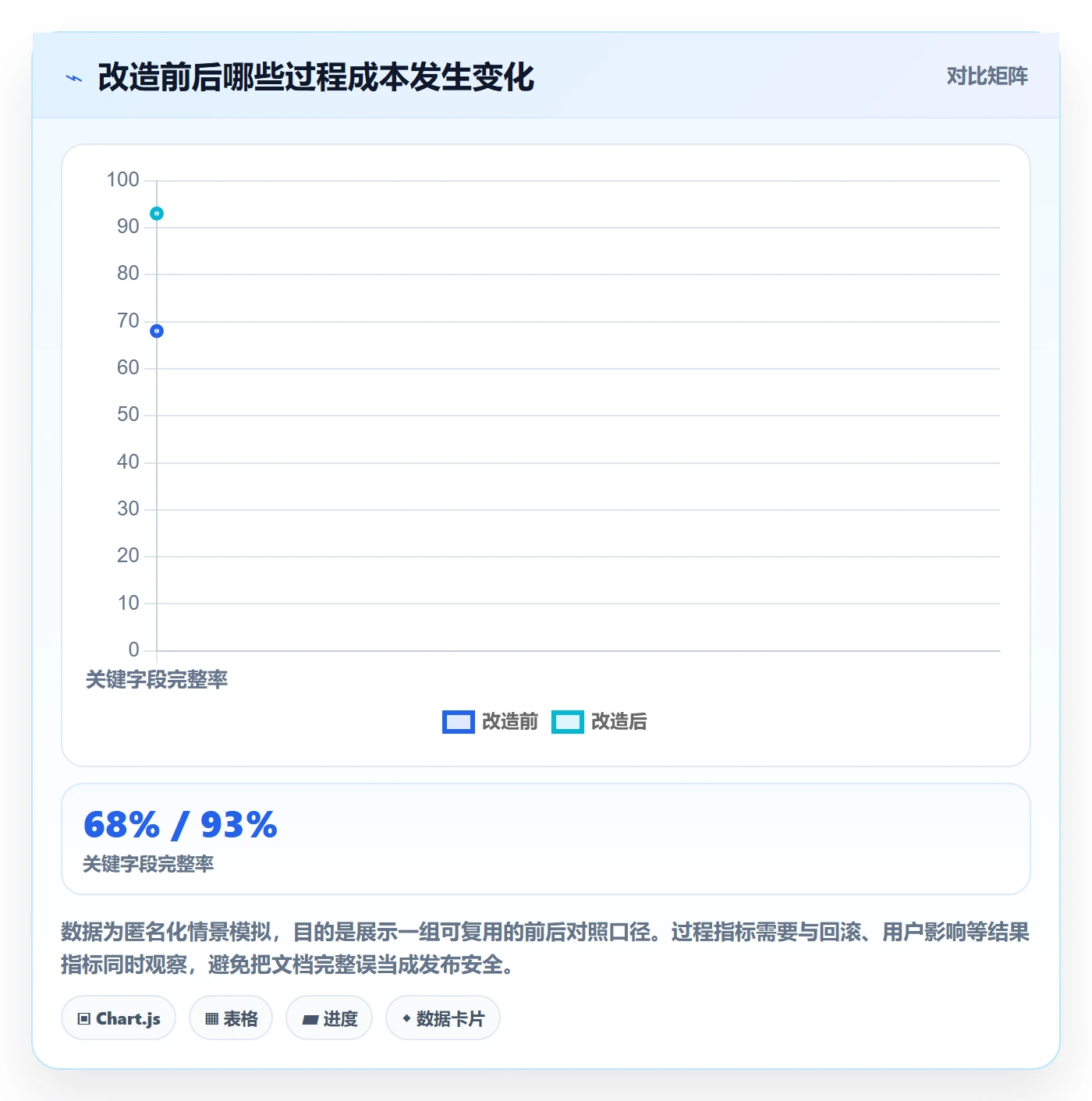

| 观察项 | 改造前六个窗口 | 改造后六个窗口 | 解释边界 |
|---|---|---|---|
| 关键字段完整率 | 约68% | 约93% | 仅统计范围、责任人、验证结论、回退和结果字段 |
| 窗口内因依赖不清暂停次数 | 每六个窗口约5次 | 每六个窗口约2次 | 样本较小,需继续观察,不能推断长期因果 |
| 发布后补录耗时 | 每窗口约3.5小时 | 每窗口约1.2小时 | 按参与者合计工时估算,不含系统配置投入 |
| 发布范围临时调整 | 每六个窗口约7次 | 每六个窗口约3次 | 冻结点和变更评审可能共同影响结果 |
2. 不要把改善归功于模板本身
从模拟数据看,完整率提升并不自动证明发布更安全。团队同时调整了范围冻结、依赖确认和发布后验收;如果只引入新表格,其他行为没有变化,数字可能只是“填得更完整”,而非风险真的下降。
因此,我会同时看过程指标和结果指标。过程指标包括关键字段完整、依赖提前确认、变更有审批;结果指标包括发布暂停、回滚、用户影响、异常响应时间和遗留问题关闭。过程指标能解释机制是否被执行,结果指标能检验它是否有实际价值。
3. 用一组能驱动行动的指标替代“漂亮仪表盘”
项目经理不必第一天就构建复杂仪表盘。先选三到五项能触发具体动作的指标,例如:依赖未确认数量达到阈值时升级至负责人;高风险发布缺少回退验证时不进入准入评审;发布后遗留事项超过约定期限时进入项目风险清单。
每个指标都应能回答三件事:谁负责观察;触发后采取什么动作;误报或漏报如何复盘。若一个指标只显示红色却无人行动,它增加的是焦虑,不是控制能力。

七、不同情况下的行动建议:先解决当前最贵的摩擦
1. 团队人数少、发布频率低:轻量记录优先
如果团队规模较小、协作链路短、发布频率不高,先用一页发布清单建立一致习惯。重点保留版本范围、测试结论、执行人、异常处理方式和发布结果,不需要复制大型组织的审批结构。
此时项目经理最需要避免的是“为了规范而先上系统”。先运行数个发布周期,观察哪些字段总被漏、哪些环节经常靠口头确认,再决定是否增加自动关联或权限控制。规则经验证后再工具化,通常更省成本。
2. 多团队共享环境:优先做范围和依赖治理
如果多个团队共用生产环境,发布冲突和依赖遗漏往往比单个任务缺乏文档更棘手。项目经理应维护跨团队日历、依赖责任矩阵和变更冻结机制,提前识别冲突窗口,并明确紧急变更怎样评估对其他团队的影响。
不要把共享发布日历当作唯一控制。日历只能显示计划,不能证明依赖已经准备好。每个关键依赖仍需对应一个确认人、确认时间和可验证状态,否则“排上了窗口”容易被误认为“已经准备就绪”。
3. 高频持续交付:减少人工汇总,强化自动证据
如果发布频繁到每周多次,传统的长审批链会拖慢交付。更适合的方向是自动关联构建版本、测试结果、代码变更和部署记录,把人工精力集中在风险判断和例外审批上。
持续交付并不等于没有发布记录。相反,自动化越多,越需要确保构建产物可识别、环境变更可追溯、监控告警能关联到具体版本。记录可以由系统自动生成,但发布范围和业务风险仍需要人作出判断。
4. 受合规或审计约束:证据链优先于文档美观
对需要审计的业务,项目经理要和安全、合规及技术负责人一起确认证据留存要求,包括谁批准了什么、何时批准、依据是什么,以及记录是否允许事后修改。不同领域规则差异较大,应以组织的正式政策和适用法规为准,不能用通用模板代替专业审查。
需要特别注意权限分离:提交变更的人、验证变更的人和批准高风险变更的人,是否需要角色区分,应结合组织控制要求判断。记录的可追溯性不只是“有日志”,还包括日志的身份、时间、对象和修改历史可信。
5. 紧急修复:缩短流程,不取消责任
线上故障或安全问题要求快速处置时,可以设置紧急发布通道。该通道应写清适用条件、最少必需确认项、临时授权人、影响范围限制和事后补录期限。项目经理的工作是保证团队既能快速止损,也能在风险稳定后补齐决策依据。
紧急通道如果频繁使用,说明可能存在规划、测试环境或发布节奏方面的结构性问题。项目经理应定期回看紧急发布比例和重复原因,而不是只评价每次是否“成功救火”。例外机制的成熟度,体现在能否把例外转化成流程改进。
6. 工具选型阶段:先验证工作流,再比较功能清单
评估项目管理平台时,我会先拿一条真实发布链路做小范围验证:需求能否关联到版本,缺陷是否能回溯到构建,权限是否适配不同角色,状态是否能按团队规则配置,审计信息能否满足内部要求,数据是否容易导出和迁移。
对于百人以上的组织,还要关注多项目协作、权限边界、流程适配、数据治理和推广成本。以 PingCode 这类面向中大型企业及百人以上组织的平台为例,适不适合不是看产品介绍是否包含“发布管理”四个字,而要看实际试点能否减少重复录入、提升关联可见性,并且不破坏既有治理要求。采购前应结合试点结果、信息安全评估、服务能力和长期总成本作判断。

八、不同情况下的取舍:流程越多不一定越安全
1. 严谨度与交付速度之间的取舍
增加评审和审批可以提高风险可见度,也会增加等待时间。如果所有发布都走最高等级流程,低风险工作会被高风险工作拖住,审批者也可能形成机械点击习惯。更好的方式是按风险分层:低风险走标准化快速通道,高风险增加专项验证,紧急情况走受控例外通道。
取舍时要看延迟的代价和失败的代价。对影响面小、容易关闭的功能,等待更多审批可能不值得;对数据不可逆、涉及资金或关键服务的变更,多花时间验证往往更合理。项目经理需要让这种判断有规则、有责任人,而不是每次临场争论。
2. 集中管理与团队自主之间的取舍
组织可以统一最小字段、风险等级和审计要求,同时允许各产品线在执行细节上有所差异。过度集中容易让流程脱离业务;完全分散则会导致状态定义各不相同,跨团队协作和管理汇报成本上升。
我通常建议统一“管理接口”,不强求所有团队使用完全相同的操作方式。统一的部分包括版本身份、风险口径、责任角色和结果状态;可调整的部分包括具体测试步骤、部署工具和观察时长。这样既保留跨团队可比性,也尊重专业场景差异。
3. 完整记录与维护成本之间的取舍
有价值的记录需要足够完整,但维护成本不能超过它带来的风险降低和协作收益。把已有的测试结果、缺陷清单、审批日志重新抄进发布记录,通常不是完整性,而是重复劳动。应优先链接权威资料,只有在决策需要的地方保留摘要。
当团队发现某字段长期无人查看、缺失也不影响任何决定,可以考虑删除或降级为选填。相反,如果某类问题反复出现,就应该增加能提前暴露问题的证据或门槛,而不是仅在复盘里新增一句提醒。
4. 工具自动化与人工判断之间的取舍
适合自动化的内容包括版本关联、状态同步、通知提醒、审批时间记录和标准检查项。需要人工判断的内容包括业务影响、未覆盖风险是否可接受、灰度是否足够、何时触发回滚等。把人工判断伪装成自动勾选,容易造成责任空心化。
自动化的目标不是让人不再参与,而是减少重复核对,让专业人员把时间留给高价值判断。自动流程也要接受审查:规则是否过期、提醒是否过多、接口失败时是否有替代方案,以及自动生成的数据能否准确对应实际发布。
5. 标准模板与特殊项目之间的取舍
模板可以降低启动成本,让不同项目的关键信息更容易对齐;但特殊项目往往有额外约束,例如数据迁移、外部客户协调或多地区发布。团队应设置可解释的扩展字段和例外流程,避免一份模板无法覆盖全部情形,也避免每个项目都从头发明一套。
判断是否需要扩展模板,可以看新增内容是否影响发布准入、责任界定、风险止损或审计。如果它只是一种方便展示的信息,可放到项目专属说明中,不必强行提升为全组织必填项。
九、项目经理可以立即执行的四周落地计划
1. 第一周:观察当前流程,不急于改模板
选取最近两到三个发布周期,抽查计划版本、执行记录和发布后结果。记录最常见的三类偏差:范围变化、依赖不清、验证证据缺失,或团队实际遇到的其他问题。访谈不同角色时,分别询问“你在哪一步最难获得信息”和“哪类记录你从来不会看”。
这一周的产出不是一份全面诊断报告,而是一张问题清单,写清现象、发生频率、影响角色和可能原因。不要把“大家不按流程”直接当作原因,继续追问流程是否增加了无效工作、信息源是否分散、责任边界是否冲突。
2. 第二周:定义最小标准和风险等级
项目经理邀请研发、测试、运维和业务负责人共同确定最低字段、状态定义和风险分层。将每个字段绑定填写角色和填写时点,并明确哪些字段缺失会阻塞发布,哪些字段可以事后补齐。
控制首次改造范围。先覆盖一个产品线或一种常规发布,不要同时改动全组织审批制度、工具平台和绩效指标。小范围试点可以让团队尽快发现字段冲突和实际工作量,再决定是否扩展。
3. 第三周:选一个发布窗口做真实演练
试点期间,项目经理在窗口前检查记录是否已经随着工作形成,而不是替所有角色集中补录。若出现缺项,先辨别是流程设计问题、职责不清还是人员遗漏,再决定修订模板、调整通知还是加强责任约定。
发布窗口结束后,及时记录异常、临时决策和实际耗时。任何在试点中靠“某位同事记得”的环节,都值得重新设计,因为换一个人或同时处理多个版本时,这种经验未必还能发挥作用。
4. 第四周:复盘数据,决定保留、删减或扩展
比较试点前后的记录完整率、发布准备时间、窗口内等待、补录耗时和发布后问题。样本少时不要宣称改造已证明有效,而应明确哪些趋势值得继续观察,哪些变化可能是项目难度或人员熟悉度造成的。
最后做三类决定:保留确实帮助决策的字段;删除造成重复维护却没有使用价值的字段;对高风险场景补充专项控制。将规则写成团队能执行的操作说明,安排固定周期回看,而不是把试点结果永久冻结为制度。

十、结尾:下一步不是“写一份更好的记录”,而是选择一个真实发布试跑
1. 发布记录的独特价值在于让风险可见、让责任可追
发布记录最容易被误解成文档工作,实际价值却发生在协作和决策过程中:它让版本范围不再依赖记忆,让风险接受有明确责任,让异常处理不必从零开始拼信息,也让项目复盘能够找到真正需要改进的环节。
我对发布管理的核心判断是:先定义什么叫“可以发布”,再决定用什么工具记录;先把信息和责任放到正确的时间点,再谈自动化和规模化。如果控制点没有定义清楚,增加字段、审批和仪表盘只会把模糊流程包装得更正式。
2. 下一步按三件事启动
- 选定一个近期发布,收集计划、测试、执行和验收记录,识别最常见的三类信息断点。
- 与研发、测试、运维和业务负责人一起定义最小记录、风险级别和发布门槛。
- 用连续几个发布周期验证关键字段完整率、依赖阻塞、补录工时和发布后结果,再决定是否扩大范围或引入平台化管理。
若团队规模较小,先用简表建立共同语言;若发布频繁、跨团队依赖多或需要审计追溯,再评估系统关联、权限控制和自动化能力。判断方案是否落地,不看它看起来多完善,而看团队能否更早发现风险、更快作出有依据的决定,并在发布结束后说清楚结果。
常见问题解答(FAQ)
1. 发布记录落地方案需要记录哪些内容?
我以前把发布记录理解成上线日期、版本号和更新说明,结果出问题时还是说不清某个功能何时进入生产环境、由谁确认。项目经理到底该要求团队记录哪些信息,才能让发布记录真正用于追溯,而不是变成没人看的台账?
建议把发布记录设计成一条可追溯的变更链,而不是单独维护一份版本清单。每条记录至少包含:版本号、计划与实际发布时间、发布负责人、变更项及关联需求或缺陷、影响范围、验证结果、风险与回退方案、审批结论,以及发布后的异常情况。关键是每个变更项能关联到具体任务或缺陷;
只写“优化体验”或“修复若干问题”,事后几乎无法判断实际影响。举例来说,一次面向内部用户的周更可以记录 8 项变更,其中 2 项涉及权限逻辑;如果权限变更没有单独标注影响范围和验证人,发布后出现访问异常时,团队就很难快速缩小排查范围。
初期字段不宜过多,先保证变更可追溯、责任可确认、异常可复盘,再按实际问题增加字段。
2. 项目经理如何把发布管理流程落地,而不是只要求大家补记录?
我担心流程一多,研发和测试会觉得发布记录是在增加负担,最后变成上线后集中补填。我该怎样安排步骤和责任,才能让记录跟着发布自然产生,同时又不拖慢交付?
更稳妥的做法是把记录嵌入已有工作节点,而不是额外发起一轮文档工作。可以设置四个关口:需求进入发布候选时关联任务;测试通过时补充验证结果;发布前由负责人确认范围、风险和回退条件;发布后在约定时间内补记实际结果。
项目经理负责检查流程是否闭环,但不应替所有角色填写专业判断:研发确认变更范围,测试确认验证结论,发布负责人确认执行情况。一个可试行的轻量标准是,发布前必填项控制在 6 至 8 个,发布后异常记录在一个工作日内补齐。若团队每次都要反复询问字段含义,先统一填写示例和责任人,通常比增加审批层级更有效。
3. 发布记录怎样设计,才能支持回滚和线上故障排查?
我遇到过线上异常后,团队知道大概是刚发布的版本,却无法快速确认具体改了什么,也不确定回滚会不会影响其他功能。我想知道发布记录里哪些信息能真正缩短排查时间,回退方案又该写到什么程度?
发布记录要帮助值班人员回答三个问题:刚才变更了什么、异常可能影响谁、如何恢复到可用状态。因此,除了版本和变更清单,还应记录部署批次、配置或数据变更、监控观察项、验证人、回退触发条件及执行步骤。
回退方案不能只写“必要时回滚”,而应说明由谁判断、回退哪个版本、是否需要恢复配置或处理数据,以及回退后的验证方式。比如涉及数据库结构调整时,应用版本回退不一定能自动恢复数据,记录中应明确兼容方式或备份检查点。团队可以用一次演练检验记录:让未参与发布的人按记录复述回退步骤;
若仍需临时找发布者补充关键命令或影响说明,就说明记录尚不足以支撑故障处理。
4. 项目经理用什么指标判断发布管理方案是否有效?
我不想用“记录填写率”这种看起来达标、实际却可能只是在补表格的指标。发布管理上线一段时间后,我应该观察哪些数据,才能判断方案确实改善了交付质量,也知道下一步该改哪里?
不要只看发布记录是否齐全,还要观察它是否减少了等待、返工和排查成本。可先追踪四项:发布准时率、发布后约定观察期内的回滚或紧急修复次数、线上异常从发现到定位的时间、发布后记录按时补齐率。以一个每月发布 4 次的团队为例,可以先采集 6 至 8 周基线,再运行新流程 6 至 8 周,比较趋势;
如果定位时间下降,但发布准备耗时明显增加,就要检查审批或字段是否过重。数据还应按变更类型拆分,因为小型文案调整与权限、数据结构变更的风险不可直接比较。指标用于发现流程瓶颈,不宜简单绑定个人绩效,否则团队可能倾向于少报异常,反而削弱记录的真实价值。
核心关键词
文章包含AI辅助创作:发布记录落地方案:项目经理开展发布管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597729
读者评论
我们之前也把发布记录做得很全,但临上线时还是要在群里反复确认版本和负责人。后来把测试结论、部署状态和业务验收拆开,交接确实清楚些。比较难的是让依赖团队及时更新状态。
风险分级的思路比较实用,尤其是低风险变更不必套用高风险流程。不过回滚方案不一定都能真正回滚,涉及数据迁移时,最好把恢复或补偿步骤也提前验证。
指标先记录几周再定目标,我觉得比一开始追求完成率靠谱。想请教的是,紧急修复的事后补录怎么避免变成常态?如果没有明确的复盘和时限,例外流程很容易被反复使用。
