灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

灰度发布最容易被误解成“先给一小部分用户上线,没问题再全量”。我复盘过的发布方案里,真正造成损失的往往不是灰度比例设得太大,而是团队没有提前说清楚:谁有资格进入灰度、看哪些指标、出现什么情况必须停止、谁有权回滚。结果就是流量已经放开,告警开始上涨,产品、研发、运维却还在群里争论“这算不算异常”。灰度发布不是一个开关,而是一套带有明确决策门槛的风险控制机制。

一、先讲结论:灰度发布管理的核心是让每一步都能被判断

1. 灰度不是分批上线,而是分阶段验证假设

每次发布都隐含着一个假设:新版本在某种用户、设备、地域或业务条件下,能够达到预期效果,并且不会突破系统和业务的风险边界。灰度的价值,是用有限范围验证这个假设,而不是把上线动作拆成几次。

因此,我不会只问“第一批放多少流量”,而会先问“这一批要验证什么”。如果要验证登录链路是否稳定,灰度范围应覆盖不同操作系统和网络环境;如果要验证新结算逻辑,样本应覆盖真实交易类型和退款路径;如果仅按用户百分比切流,却没有覆盖关键业务场景,灰度比例再精确也可能验证错问题。

实操判断:每个灰度阶段必须对应一个待验证问题、一组观测指标和一个明确决策。这三项缺一项,阶段就只是时间切片,不是有效验证。

2. 项目经理的重点不是“盯上线”,而是设计决策机制

项目经理通常不负责写流量路由代码,也不一定有权执行回滚,但需要推动团队在发布前形成共识:发布范围由谁控制,数据由谁确认,异常由谁分级,扩大灰度由谁批准,回滚由谁执行。发布期间的协调价值,来自把这些问题提前变成可执行规则。

我建议把发布管理拆成四个连续动作:设定准入条件、逐级扩大范围、按指标作决策、保留撤退路径。项目经理的交付物不是一条“计划于周三上线”的时间线,而是一张所有角色都能照着执行的发布决策表。

3. 先把成功和停止条件写成数字

“观察一段时间,确认稳定后全量”听起来合理,实际不可操作。稳定至少要说明观察窗口、基线、阈值和数据来源。例如,核心接口错误率不高于发布前基线加一定幅度,支付成功率不得低于既定下限,关键任务耗时不能超过服务目标;具体阈值应由业务和技术团队根据历史波动、服务等级和风险承受能力确定。

不要把示例阈值直接当行业标准。下表中的数字是用于说明决策方式的情景模拟值,落地时必须替换为本系统的历史基线、合同承诺和业务容忍度。

发布决策 模拟判定条件 项目经理要确认的证据
继续观察 关键指标处于预警区间,但未触发停止条件 数据是否完整、异常是否集中于特定人群、是否有可解释原因
扩大灰度 核心指标达到预设目标,观察窗口完整,未出现高等级故障 业务、研发、测试、运维负责人按约定完成确认
暂停放量 任一关键指标越过预警阈值,原因尚未定位 停止扩大流量,保留现状并启动排查时限
回滚或关闭功能 触发停止阈值、数据损坏风险或不可接受的业务影响 执行人、回滚版本、数据补偿方案和复核人明确

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

二、背景和真实场景:为什么上线计划经常在最后一公里失控

1. 发布风险通常来自依赖关系,而不是单个版本

一个看似普通的功能发布,背后可能同时改动客户端、服务端、数据库结构、缓存策略、第三方接口和运营配置。团队只看“代码已经合并”,容易漏掉“旧客户端是否兼容新接口”“新数据写入后旧版本能否读取”“关闭开关后写入的数据是否仍然可用”等跨版本问题。

项目经理应当把发布对象画成依赖链,而不是只跟踪一个版本号。至少需要确认代码版本、配置版本、数据迁移、客户端覆盖、外部依赖和监控规则是否处于兼容状态。任何一个环节不可逆,都会影响灰度的可撤退性。

2. 同一比例的灰度,对不同业务代表的风险完全不同

面向百万用户的资讯页面,放行 1% 可能已经覆盖大量访问;面向少量企业客户的审批功能,1% 可能只有一两家组织,无法代表不同权限模型和流程配置。支付、库存、权限等高风险场景,即使流量很小,也可能造成严重后果。

因此,灰度比例只是一个控制手段,不是样本代表性的替代品。对 B2B 产品,我更常按组织、租户、角色、功能路径分层;对消费产品,则可能按用户群、地域、设备和新老用户分层。抽样策略应先覆盖业务差异,再讨论比例。

3. 发布群里的“看起来正常”不是监控结论

发布过程中,常见的沟通是“目前没看到问题”“客服暂时没反馈”“服务器没报警”。这些信息各自有价值,但都不能单独证明发布安全。用户反馈存在延迟,告警依赖阈值配置,服务端健康也不等于业务成功。

发布观察应同时覆盖技术指标和业务指标。技术指标回答系统是否能承载,业务指标回答用户是否完成了目标;日志、追踪和工单则帮助定位原因。只有指标、用户行为和故障线索相互印证,团队才有条件扩大灰度。

4. 有限流量也可能产生不可逆影响

“只放 5%”并不等于风险只有 5%。新版本如果会发送通知、扣款、创建订单、修改权限或触发外部系统动作,少量用户也可能产生无法简单撤销的副作用。项目经理要把影响面拆成“用户覆盖面”和“单个用户受损程度”两部分评估。

例如,实验性展示通常可以通过关闭开关恢复旧体验;数据格式迁移则可能需要双写、回填、校验和补偿。灰度前先辨认可逆与不可逆动作,比单纯压低流量更重要。

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

三、常见误区:看上去做了灰度,实际上没有控制风险

1. 误区一:按百分比切流,就等于灰度设计完成

百分比切流适合按用户随机分配的产品,但并不适用于所有发布。若流量分配没有稳定标识,同一个用户可能在新旧版本间来回切换,导致会话状态不一致;若关键客户恰好集中在某个分组,随机抽样也可能放大业务风险。

更可靠的做法是先选分流维度,再设比例。需要持续体验一致时,优先使用稳定用户标识或租户标识;需要验证地域差异时,按区域分组;需要验证权限时,按角色和权限组合覆盖。随机性解决的是分配问题,不自动解决代表性问题。

2. 误区二:只盯服务端错误率,忽略业务结果

接口返回成功,不代表用户任务完成。以订单提交为例,接口成功率可能稳定,但后续支付回调、库存锁定或订单状态同步出现延迟,用户仍会遇到失败。只看服务端 2xx 比例,容易把业务链路的断点隐藏起来。

每项关键功能应建立至少一条端到端指标链:入口曝光、关键操作、服务处理、结果确认。若链路较长,还要识别每个节点的耗时和丢失率。项目经理不需要替代数据分析人员设计全部埋点,但要推动团队回答“指标是否覆盖用户真正要完成的动作”。

3. 误区三:把回滚理解成把代码退回去

代码回滚只解决一部分问题。新版本已经写入的数据、变更过的数据库结构、调用过的外部服务、发送出的通知和用户已完成的操作,未必随代码版本一起恢复。若发布方案里只有“出现问题就回滚”,没有说明数据处理和副作用处置,回滚只是一个不完整承诺。

我会把撤退方案分成三层:关闭新功能入口、切回兼容版本、处理已产生的数据影响。对于数据库变更,提前验证旧版本是否仍可读写;对于已产生的业务记录,明确补偿、人工修复或保留并标记的策略。

4. 误区四:观察时间越长,结论就越可靠

观察窗口应覆盖业务周期,而不是机械地拉长。低频月结功能在工作日观察几小时,无法覆盖月末负载;高频页面在流量高峰观察半小时,可能比低谷观察一天更有信息量。窗口设计需要同时看业务周期、样本量、故障发现延迟和风险成本。

另一方面,拖长观察也有代价:新旧版本并行时间越久,团队维护和解释成本越高。若指标稳定、样本充分、关键场景已覆盖,继续等待未必增加决策质量。应预先规定“最短观察窗口”和“最长等待时间”,到期仍无法判断时,不自动放量,而是由责任人作出继续观察、缩小范围或终止发布的明确决定。

5. 误区五:把“有人盯群”当作发布值守

值守的关键不是在线,而是能发现问题并完成处置。发布负责人需要知道告警从哪里来、指标看板如何访问、紧急联系人是谁、权限是否可用、回滚动作是否经过演练。一个人在群里回复“收到”,不代表他具备执行能力。

发布前至少做一次值守核对:关键人员是否在岗,监控是否有数据,告警是否能触达,操作权限是否有效,升级路径是否清晰。如果发布需要跨时区或节假日支持,还要验证交接方式和响应时限。

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

四、专业判断逻辑:如何设计一套能落地的灰度策略

1. 先判断发布类型,再选择灰度维度

我会先将发布归入功能发布、基础设施变更、数据变更、配置变更或外部依赖切换。类型决定主要风险:功能发布关注用户路径与行为差异,基础设施变更关注容量和故障域,数据变更关注兼容与一致性,配置变更关注作用范围和生效时序,外部依赖切换则关注超时、降级和供应商稳定性。

然后为发布选一个主灰度维度和必要的补充维度。主维度应当能控制风险且易于撤回;补充维度用于覆盖关键差异。例如新权限功能可以按租户灰度,同时确保管理员、普通成员和只读角色都参与验证。避免一开始同时设置过多维度,复杂规则会让事故时的流量判断变慢。

发布类型 优先灰度维度 重点验证问题 常见撤退方式
前端功能 用户群、设备、地域、功能开关 任务完成率、页面错误、兼容性 关闭开关或切回旧界面
服务端逻辑 用户、租户、请求路由、实例批次 错误率、延迟、业务结果一致性 流量切回旧版本
数据库变更 实例、数据分区、读写链路 读写兼容、数据完整性、迁移耗时 兼容旧结构、停止迁移或执行补偿
配置变更 组织、地域、服务实例 配置生效范围、回退速度、缓存一致性 恢复上一配置并清理缓存
外部依赖切换 请求比例、租户、非关键业务 超时、错误码、降级能力、账务对齐 切回原服务并对账

2. 按风险评估决定灰度强度

可以用一个轻量评分辅助讨论,而不是追求看似精密的风险数字。把影响范围、发生概率、可逆性、可观测性分别按 1 至 5 分评估,重点不是算出一个绝对风险等级,而是识别哪一项缺口最大。影响大、不可逆、难观测的发布,即便概率估计较低,也不应只靠小比例放量。

如果评分存在争议,我建议记录分歧而不是用平均分消除分歧。产品认为影响范围小、技术认为数据不可逆,二者说明团队对风险对象的理解不同,需要在评审中补齐事实。评分工具是暴露分歧的手段,不是替代判断的公式。

3. 用发布门槛区分“预警”和“停止”

一个阈值同时承担告警和停机功能,容易导致团队反应过度或反应迟缓。建议至少设两档:预警阈值触发后暂停扩大、加密观察、开始定位;停止阈值触发后执行回滚或关闭功能。对数据损坏、越权和资金风险等事项,可以规定为直接停止条件,不必等待统计显著性。

阈值要有基线。若业务指标本身存在日内波动,应比较相同时间段或相同业务条件;若流量样本太少,不能因为“没有告警”就推断安全。必要时采用控制组、历史同期或关键路径人工验证,并在发布记录中注明证据局限。

4. 为每个阶段设计进入条件和退出条件

阶段切换不应写成“观察两小时后进入下一批”,而应写成“观察窗口完成且所有关键指标达标,责任人确认后进入下一批”。进入条件可以包含准备状态,例如数据样本足够、关键用户已覆盖、客服话术准备完毕;退出条件则分为扩大、暂停、回滚和终止。

如果阶段结束时数据仍不完整,最安全的默认动作是维持当前范围,不继续扩大。保持现状本身也是决策,尤其适用于监控延迟、第三方数据尚未回传或关键业务周期尚未覆盖的场景。

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

五、案例与数据观察:把“分批上线”改成可复盘的发布过程

1. 场景说明:企业协作平台调整通知触发逻辑

以下案例为基于常见企业软件发布工作的情景模拟,不指向真实客户或真实线上事故。某团队计划调整审批通知触发逻辑,目标是减少重复提醒,同时确保待办不漏发。该功能关联组织权限、用户通知偏好、移动端推送和消息服务,单看服务端接口成功率无法验证端到端结果。

项目经理先把验证问题拆成三项:重复通知是否下降,关键审批待办是否仍能及时送达,消息服务负载是否可控。团队决定先在内部测试组织和少量自愿参与的客户租户中验证,再按租户扩大,不采用每次请求随机切流,以避免同一租户内用户看到不一致行为。

2. 发布前先定义“不能坏什么”

团队把成功指标分为业务、技术和运营三层。业务层关注待办送达率和重复通知率;技术层关注消息处理延迟、队列积压和服务错误;运营层关注相关客服工单与人工补发次数。对于可能遗漏的审批通知,团队设置了比重复提醒更严格的停止条件,因为漏发的业务损失更难通过事后补发完全恢复。

这里的指标设置应使用已有监控口径,而不是临时创建多个含义相近的指标。发布前要确认计算分母、事件时间、去重逻辑、数据延迟和看板链接。否则不同团队拿着不同口径的“送达率”,会在最需要快速决策时产生争论。

3. 分阶段执行与决策记录

阶段 范围与观察 决策门槛 责任角色
验证环境 覆盖常见组织权限、通知偏好和移动端状态 关键路径测试通过,失败场景已留档 测试负责人、研发负责人
内部试点 内部组织小范围开启,覆盖管理员和普通成员 无漏发高优先级待办,数据链路可追踪 产品负责人、项目经理
外部小流量 少量自愿租户,覆盖不同通知配置 业务指标达标且观察窗口完整 客户成功、运维、研发
逐步扩大 按租户批次扩大,保留未启用对照组 无高等级故障,回滚能力验证通过 发布负责人、业务负责人
全量与复盘 全量开启后继续观察关键业务周期 稳定性、业务结果和客服反馈均完成复核 项目经理组织复盘

在这个模拟过程中,团队没有把“内部试点无异常”视为放量许可。内部用户的组织结构和通知配置往往比外部客户简单,因此外部小流量阶段仍然承担了验证差异的责任。这个区分很关键:测试环境验证的是功能逻辑,内部试点验证的是实际部署链路,外部灰度验证的是复杂业务配置下的真实行为。

4. 示例数据如何读,如何避免把模拟值当成事实

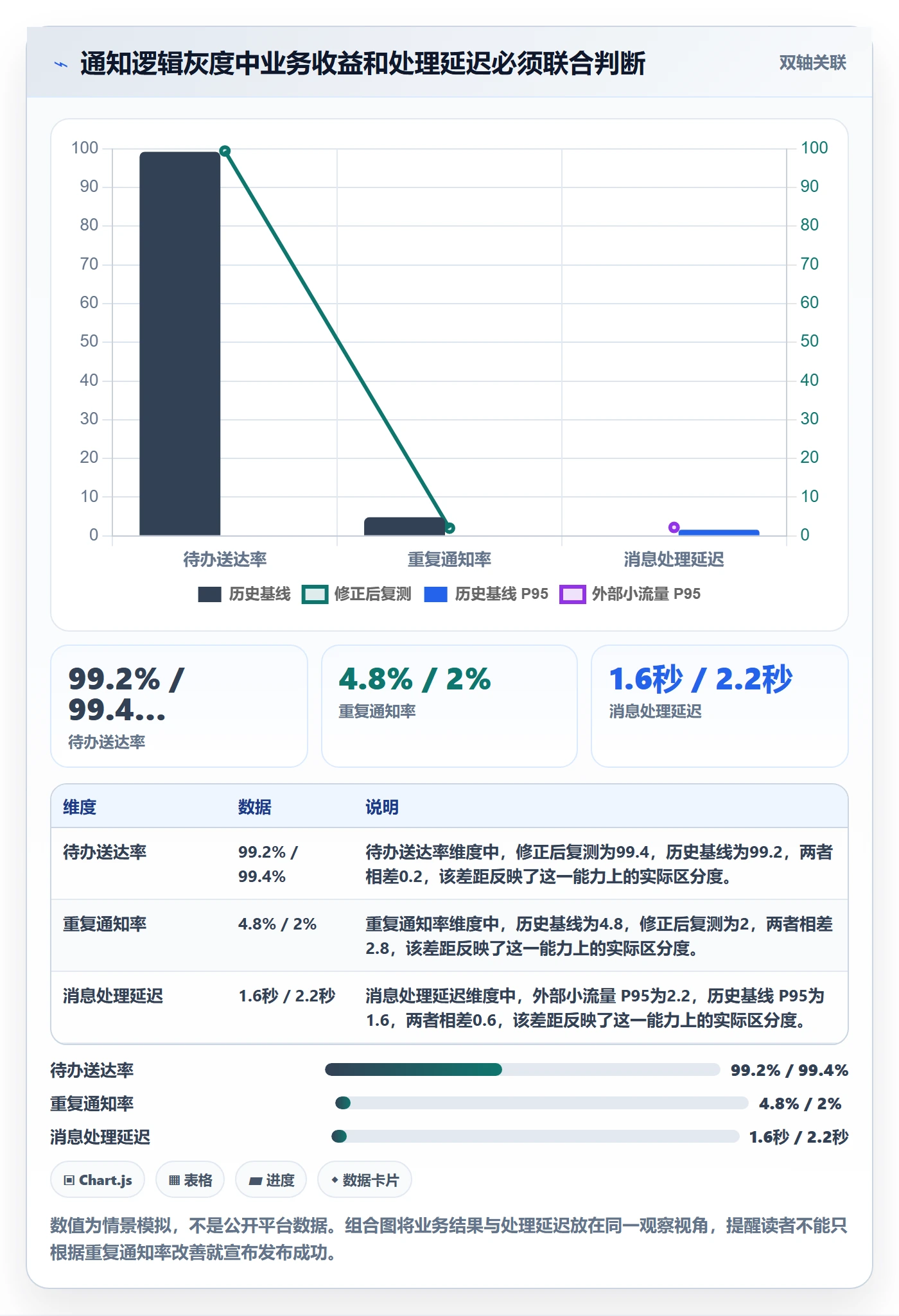

下表给出一组情景模拟数据,用来展示观察方式,不代表真实平台运营统计。假设试点前团队使用历史 7 天同时间段作为参照,并在每阶段记录样本量、指标变化和决策。真正执行时,应从监控系统、业务分析平台和工单系统取数,并记录查询口径和时间范围。

观察阶段 待办送达率 重复通知率 消息处理延迟 决策
历史基线 情景模拟 99.2% 情景模拟 4.8% 情景模拟 P95 1.6 秒 作为比较基准,确认口径和波动范围
内部试点 情景模拟 99.3% 情景模拟 2.1% 情景模拟 P95 1.7 秒 继续外部小流量,保留漏发专项检查
外部小流量 情景模拟 98.7% 情景模拟 1.9% 情景模拟 P95 2.2 秒 暂缓扩大,先定位送达率波动及延迟增长
修正后复测 情景模拟 99.4% 情景模拟 2.0% 情景模拟 P95 1.8 秒 满足预设门槛后按批次扩大

这组数据的专业判断不在于“重复通知率下降了多少”,而在于外部小流量阶段出现了送达率下滑和延迟上升,团队没有因为一个指标变好就忽略另两个指标。灰度期间的目标不是证明发布成功,而是尽早发现新旧行为之间的差异,并确认差异是否可接受。

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

5. 项目管理平台在发布协作中的作用与边界

对于超过百人的研发组织,发布信息分散在需求、缺陷、测试计划、变更审批和运维值守记录中,靠群消息很难保持单一事实来源。以 PingCode 这类面向中大型团队的项目管理平台为例,可以将发布事项、负责人、依赖任务、缺陷和决策记录关联起来,让团队在同一处查看准备状态与未解决风险。

但工具不能替团队决定阈值,也不能自动证明数据口径正确。平台的价值在于把约定固化为流程:未完成关键检查项时不进入发布审批;异常决策要留下责任人与时间;发布后把缺陷和复盘项关联到版本。若只是把纸面清单搬进系统,却没有状态定义、字段责任和升级规则,工具只会让不完整流程看起来更整齐。

对于小团队,表格、版本管理系统和告警平台可能已经足够。判断是否需要更完整的项目管理能力,要看发布频率、跨团队依赖、审计要求、项目并行数量和变更追溯成本,而不是只按团队人数选工具。

六、可直接套用的模板:发布前、发布中、发布后各留一张记录

1. 发布方案模板

发布方案的目标不是写得详尽,而是让接手的人能执行。下面的模板可复制到项目文档或发布管理系统中。字段中的阈值由团队填写,不能照搬示例数字。

字段 填写内容
发布名称与版本 功能名称、版本号、计划窗口、关联需求或变更单
发布目标 说明用户问题、预期收益和本次不处理的范围
变更清单 应用代码、配置、数据库、客户端、外部依赖和运营动作
风险清单 列出影响对象、可能后果、发生信号和现有缓解措施
灰度维度 说明按用户、租户、地域、设备、实例或请求比例分流
阶段安排 各阶段范围、最短观察窗口、最长等待时间和扩大条件
成功指标 指标定义、基线、目标、数据来源、刷新频率和负责人
停止条件 触发阈值、暂停动作、回滚动作、升级联系人
数据处理方案 数据兼容、迁移校验、补偿方式和不可逆操作说明
值守安排 发布指挥、技术执行、业务确认、客服支持及替补联系人
回滚演练 演练时间、实际耗时、验证结果、未解决问题
发布后复核 观察周期、用户反馈渠道、复盘时间和问题归档方式

2. 灰度阶段决策表模板

阶段 当前范围 待验证问题 关键指标及阈值 结果证据 决策与批准人
阶段一 填写用户或租户范围 填写本阶段假设 写明基线、预警值、停止值 看板、日志、测试记录或工单 扩大、暂停、回滚或终止
阶段二 填写扩大后的范围 填写新增覆盖场景 补充新增风险指标 记录数据时间窗和样本数量 写明决策人和时间
阶段三 填写最终范围 确认全量前剩余风险 确认全量门槛和回退条件 附复核证据与异常说明 全量、延迟或结束发布

3. 发布期间的决策记录模板

事故发生后最难还原的,往往不是执行了什么,而是当时依据什么判断。每次暂停、扩大或回滚都应留下简短记录,至少包含时间、触发信号、证据链接、决策人、执行人和复核结果。

  • 时间:使用统一时区,记录问题首次出现和决策时间。
  • 信号:写明具体指标、日志、用户反馈或业务事件,不写“看起来异常”。
  • 范围:说明受影响版本、用户群、租户或业务路径。
  • 动作:记录暂停放量、关闭开关、切回旧版本或数据补偿等实际操作。
  • 验证:记录动作后哪些指标恢复、仍有哪些风险尚未消除。
  • 后续:指定问题负责人和完成期限,避免临时措施成为永久状态。

4. 发布复盘模板

复盘要检验决策机制是否有效,而不是只追问谁操作慢。建议围绕预期、信号、响应、恢复和改进五个问题展开。若没有事故,也要复盘灰度是否发现了真实问题、是否覆盖了目标人群、哪些检查项没有提供有效信息。

  • 预期目标是否明确,实际结果与目标相差多少?
  • 关键指标是否在异常扩大前给出信号,告警延迟是多少?
  • 决策权是否清楚,有没有因等待确认而错过处置窗口?
  • 回滚、关闭开关或数据补偿是否按计划完成,实际耗时是多少?
  • 下一次发布要改变哪些门槛、监控、依赖管理或沟通方式?

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

七、不同情况下的行动建议:不要给所有发布套同一套流程

1. 小团队、低风险功能:控制复杂度,保留关键证据

如果团队人数少、功能影响有限、存在快速关闭开关的能力,不必设计多级审批和庞大文档。可以采用简版方案:一名发布负责人、一张指标清单、一个停止条件、一条回滚路径和一次发布后复核。

但低风险不能等于无记录。至少保留版本、发布范围、异常情况、决策时间和实际恢复方式。简化的对象是流程负担,不是责任和证据。

2. 大型企业、多租户产品:按组织与业务差异分层

多租户系统要关注租户配置、权限模型、数据规模和集成方式。不能只按随机用户比例放量,因为一个大型客户的流量、流程复杂度和外部集成可能远高于大量小租户之和。建议先由可配合的试点租户验证,再按业务复杂度和风险分批扩大。

对于跨部门发布,要明确单一发布指挥人和各域责任人。产品、研发、测试、运维、客户支持各自保留专业判断,但扩大或回滚的最终决策路径要足够短。审批链条越长,越需要预先授权紧急停止权。

3. 高峰期、节假日或不可错过的业务窗口:降低变更面

在业务高峰前发布,常被误认为“避开高峰就安全”。实际上,如果留给观察和修复的时间不足,发布越靠近高峰,恢复风险越大。对交易、财务结算和关键客户流程,应评估是否延后,而不是为了赶排期压缩验证。

确实不能延后的变更,应尽可能拆分。先发布不启用的兼容代码,再验证监控和回滚能力,最后通过配置逐步开启。把代码部署与业务启用解耦,通常比一次性完成所有变更更容易控制风险。

4. 数据库或数据模型变更:优先验证兼容和回退,而非流量比例

数据结构变更的主要风险常常不在新流量,而在新旧版本并存时能否共同读写。应优先采用兼容性设计:先扩展结构、部署兼容代码、迁移和校验数据,再切换读写逻辑,最后在确认无旧版本依赖后清理旧结构。每一步都有独立验证点。

若数据迁移不可逆,灰度流量小并不能显著降低风险。必须准备备份、校验、暂停迁移、恢复或补偿方案,并明确由谁确认数据一致。任何无法说明“迁移中断后如何继续”的方案,都不应仅凭排期压力批准。

5. 第三方服务切换:重点看超时、降级与对账

切换支付、短信、地图或身份验证服务时,平均响应时间不足以判断质量。要比较超时率、错误码分布、重试次数、降级成功率和账务或消息对账结果。供应商端的异常可能在本系统监控中表现为请求成功但业务结果延迟,因此需要保留端到端追踪和对账机制。

如果第三方服务无法提供稳定的按比例分流能力,可以考虑按租户、非关键业务或可安全重试的请求切换。关键是保证失败时能切回,并避免重试导致重复扣款、重复通知或数据重复写入。

八、不同情况下的取舍:速度、样本代表性与风险控制不能同时最大化

1. 灰度步长大,速度快但发现问题时影响面更大

大步长适合风险低、样本量充足、回退快速且监控成熟的发布。缺点是异常出现时,受影响用户可能已经较多。若团队没有可靠的自动停止机制,扩大步长会把响应速度的压力转移给人工值守。

2. 灰度步长小,风险可控但并非越细越好

小步长能限制每次扩大的暴露面,但会增加观察、审批和值守成本。若每一阶段都没有新增验证价值,只是把同一批指标重复检查,小步长会制造流程噪声。分阶段的理由应是覆盖新场景、验证新负载或降低新的风险,而不是为了显得谨慎。

3. 随机分流代表总体,定向分流更容易覆盖关键差异

随机分流有助于降低人为挑选样本的偏差,也适合大规模消费场景;按组织、地域或角色定向分流,便于覆盖特定业务差异和控制企业客户风险。两者没有绝对优劣。需要总体统计代表性时偏向随机,需要重点保护关键群体时偏向定向,必要时用分层抽样兼顾两者。

4. 自动化能缩短响应时间,但不应把业务判断全部交给阈值

对明确、低争议的技术指标,可以配置自动暂停或自动回切;对业务投诉、数据一致性和合规问题,通常仍需人工判断。自动化的前提是指标定义稳定、误报成本可接受、动作可逆且经过演练。若告警口径尚未校准,自动回滚可能频繁触发,反而削弱团队信任。

5. 公开发布节奏与内部稳定性之间需要明确优先级

产品营销节奏、客户承诺和技术安全有时会冲突。项目经理应尽早把冲突显性化:延迟发布的客户影响是什么,带风险发布的潜在损失是什么,是否可以先对少数客户开放或通过配置实现阶段交付。不要让“已经对外宣布”变成跳过停止条件的理由。

灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板

九、结尾:把灰度发布做成团队的决策能力

1. 发布效率来自减少临场争论,而不是减少检查

灰度发布的效率,不是把发布审批压缩到最短,也不是把所有环节自动化。真正的效率来自提前定义证据、门槛和权限,让团队在异常出现时不用重新发明决策规则。检查项如果不能影响判断,就该删掉;会影响用户、数据或合规的风险,如果没有检查与处置方案,就不能因为流程繁琐而忽略。

2. 下一步先从一次发布复盘开始

不要一开始就建立一套复杂的发布治理体系。选最近一次影响范围较大的发布,复盘四件事:是否有明确的灰度假设,关键指标是否可用,停止与回滚条件是否清楚,决策过程是否可追溯。然后只补最明显的缺口,例如先统一指标口径、增加功能开关或演练一次数据恢复。

我的核心判断是:灰度的质量不由“分了几批”决定,而由团队能否在扩大影响前发现证据、解释证据并据此采取行动决定。今天就可以把下一次发布拆成验证问题、阶段门槛、停止条件和责任人四列;如果其中任何一列无法填写,先解决这个缺口,再讨论发布比例。

常见问题解答(FAQ)

1. 灰度发布应该从多大流量开始?

我负责的服务准备上线一次改版,团队有人建议先放 1% 流量,也有人觉得用户少时直接放 10% 更容易看出问题。我不确定比例该怎么定,除了流量大小,还要看哪些条件?

不要把灰度比例当成固定公式,先看故障影响面和指标能否及时发现异常。对有明确用户标识、可快速回滚的 Web 服务,可以按内部账号、1% 外部流量、5%、20%、50%、100% 逐级扩大;每级至少观察一个完整业务周期,例如覆盖一次下单或登录高峰。

若是支付、权限变更等高风险功能,优先按内部人员、低风险用户或单一租户放量,而不是只按随机流量切分。每次扩量前记录错误率、延迟、关键转化率和告警情况;任一核心指标越过预设阈值就暂停,不要为了赶进度自动进入下一档。

2. 灰度发布期间应该监控哪些指标,才能及时决定继续还是回滚?

我以前参与发布时主要盯着服务器 CPU 和接口报错,等业务同事反馈用户无法完成操作才发现问题。我想知道灰度期间怎样把技术指标和业务结果结合起来,避免看板一片绿色但实际体验已经变差。

建议把指标分成三层,并为每项写明基线、观察窗口和停止阈值。技术层看错误率、P95 或 P99 延迟、资源占用;业务层看核心流程完成率、支付成功率或任务处理成功率;体验层关注客服反馈、客户端崩溃和关键操作耗时。以发布前 7 天同一时段作为参考时,要排除促销、流量突增等特殊因素。

比如灰度组支付成功率较对照组下降超过 1 个百分点,且连续两个 5 分钟窗口未恢复,就暂停扩量并调查。具体阈值应按业务基线制定,不能照搬示例数字;如果没有可靠基线,先做小流量观察并补齐数据,再扩大范围。

3. 灰度发布发现异常后,项目经理应该如何组织回滚?

我遇到过发布后告警不断,但开发、测试和运维分别在群里讨论原因,最后没人明确决定是否回滚。我担心回滚会丢数据或影响正在进行的业务,想知道项目经理应提前准备什么,发生异常时又该怎么推动决策?

发布前先确认回滚负责人、决策人、执行步骤和预计耗时,并验证旧版本是否仍能兼容新版本产生的数据。发生异常时,项目经理应先冻结扩量、同步事实和影响范围,再由预先指定的技术负责人依据阈值决定回滚或采取开关降级;不要等所有人查清根因才止损。回滚后持续观察同一组核心指标,确认恢复后再复盘。

若数据库变更不可逆,应准备向前修复方案、数据备份与补偿步骤,并在发布评审时明确触发条件。演练时记录从发现异常到停止放量、完成回滚的实际耗时,这个时间比文档上写着“支持回滚”更能说明方案是否可用。

4. 项目经理可以用什么模板管理一次灰度发布?

我现在用群消息和表格跟踪发布事项,经常漏掉观察时间、验收人或回滚条件,复盘时也很难还原当时为什么继续放量。我想要一份不复杂但能实际执行的模板,哪些字段最值得保留?

模板应服务于发布决策,而不是堆字段。建议至少包含:变更范围与负责人、发布批次及目标人群、每批开始和结束时间、发布前基线、技术与业务指标阈值、观察结论、继续或暂停的决策人、回滚步骤与验证结果、未解决风险。实际执行时,每个批次只需记录“时间、流量、指标变化、异常、决定、责任人”,并链接告警或工单证据。

发布结束后补充实际回滚耗时、用户影响和后续行动项。若团队规模较小,一张共享表格就够用;当版本、服务和责任人增多,才考虑用某项目管理工具关联任务、审批和问题记录,避免为了管理发布额外制造一套重复填报流程。

核心关键词

读者评论

余
余思妍

我们之前按用户比例放量,后来发现企业客户的权限组合没覆盖到,线上问题不是比例太大,而是抽样维度不对。按租户和角色分层确实更有用,但维护分组规则也会增加准备成本。

莫
莫承宇

指标阈值最好能从历史数据里取,不然评审时容易变成各自凭经验定数字。还有个实际问题:数据延迟时,谁来判断是监控不准还是发布异常,方案里值得单独写清楚。

吴
吴欣然

回滚演练这点很重要。我们遇到过代码退回去了,但新版本写入的数据仍影响旧逻辑的情况。发布前除了确认操作权限,最好也拿一笔模拟数据走完整个恢复和校验流程。

文章包含AI辅助创作:灰度发布实操方法:项目经理提升发布管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597684

赞 (0)
飞飞飞飞
发布管理上线计划全流程:项目经理落地方案与一文讲清
上一篇 17小时前
发布审批最佳实践:项目经理发布管理落地方案,常见问题
下一篇 17小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
