一次上线延期,表面上可能只差一个缺陷没修完,真正的问题却常常是项目经理直到发布当天才发现:变更范围没有冻结、测试环境与生产环境不一致、回滚条件没有量化、业务负责人也没有明确确认。发布管理要做好上线,关键不是把“发布日程”排得更细,而是把每一次上线变成一项有证据、有门槛、有责任人、有退出路径的决策。
我判断一次发布是否可控,通常先看四件事:要发布什么、凭什么认为它可发布、谁有权决定继续或停止、出现异常后怎样恢复。本文会用一个明确标注为“情景模拟”的中型企业业务系统案例,拆解项目经理如何收集数据、计算风险、设置上线门槛,并根据不同发布条件选择全量、灰度、分批或延期。示例中的数字用于说明分析方法,不代表行业统计或任何组织的真实成效。
一、先讲核心结论:上线不是一个日期,而是一组可验证的决策
1. 项目经理要管理的是发布风险,不只是发布时间
很多项目计划把上线写成一个里程碑:某月某日发布。这个日期只能回答“什么时候做”,不能回答“为什么现在能做”。一个可靠的上线决定,至少要有范围、质量、运行准备、业务准备和恢复能力五类证据。没有这些证据,日历上的日期只是愿望,不是发布条件。
我会把发布判断拆成两个问题。第一个问题是“是否具备发布资格”,答案来自明确门槛;第二个问题是“在当前风险下,是否值得现在发布”,答案要结合影响面、可回退性、业务窗口和延迟成本。前者是底线,后者是权衡。把两者混在一起,团队就容易用“领导要求按时”替代质量判断。
核心判断:发布管理的产出不是一张发布计划,而是一条能被复核的决策链。计划说明准备做什么,证据说明为什么可以做,责任矩阵说明谁确认,监控与回滚说明失败后怎么处理。
2. 用五道门槛代替一句“测试通过了”
“测试通过”不是完整的上线结论。测试覆盖了什么、遗留缺陷有多少、关键业务链路是否验证、生产配置是否核对、回滚是否经过演练,都决定这个结论是否可信。对项目经理来说,最实用的做法是把发布条件拆成可以逐项核验的门槛,并为每项标注证据来源、负责人和截止时间。
- 范围门槛:本次变更清单、版本号和需求范围一致,未确认变更不能悄悄混入发布包。
- 质量门槛:关键测试通过,阻断性缺陷为零,其他遗留缺陷有影响评估和业务接受人。
- 运行门槛:部署步骤、配置差异、数据变更、监控告警和回退方案已经核对。
- 业务门槛:业务验收人确认核心流程,客服、运营或一线团队知道变化和应急路径。
- 决策门槛:发布负责人、技术负责人和业务负责人明确同意继续;任何一项关键证据缺失,都有权提出暂停。
五道门槛不是为了增加审批,而是为了避免“所有人都以为别人检查过”。如果项目规模很小,可以把门槛压缩到一页清单;如果系统涉及资金、隐私、核心交易或高峰业务,则应保留更严格的证据和复核。
3. 发布就绪度不能被一个总分掩盖
项目团队有时会给发布准备度打一个总分,例如 90 分,随后把它当成上线许可。我不建议只看总分:测试准备充分,并不能抵消回滚方案为空;文档完成度高,也不能抵消关键业务路径存在阻断缺陷。更合理的方式是“硬门槛加分项”:关键条件必须逐项通过,其他条件再用于比较发布风险。
可以把每项准备状态分为“通过、有限通过、未通过、未知”。“未知”不能算作通过,因为它意味着团队没有证据。对于有限通过,必须写清楚影响范围、临时控制措施、责任人和到期时间。如果这些信息无法讲清,有限通过就不应被包装成低风险。

二、发布管理的真实场景:为什么“按计划上线”仍会变成事故
1. 一个情景模拟:业务系统的版本发布评审
以下案例是情景模拟,用于演示分析过程,不对应真实企业或公开统计。某中型企业计划在周四晚间发布订单流程改造,涉及下单、支付状态同步、客服查询页面和一项数据库字段变更。团队计划窗口为 22:00 至次日 01:00,预计影响约 2,400 名内部与外部活跃用户。
发布前两天,项目经理收到四类信息:测试团队报告 312 条用例中 304 条通过,剩余 8 条中有 2 条与主流程相关;开发团队称阻断缺陷已修复,但修复包尚未完成回归;运维团队确认部署脚本准备完毕,却尚未验证新旧字段兼容;业务团队表示周五上午有营销活动,希望不要延期。
如果只看日程和“阻断缺陷已修复”,上线似乎仍可推进。但把信息放到同一张风险表里,关键问题就显现出来:修复是否经过回归、数据库变更能否向后兼容、活动期间是否能接受功能降级、恢复旧版本是否会丢失新写入的数据。项目经理真正要做的不是替技术团队判断代码对不对,而是把尚未验证的假设变成明确的发布决策。
2. 信息分散,会让会议变成“各自汇报、无人负责”
发布相关信息通常散落在缺陷系统、测试报告、代码变更记录、运维脚本、业务群消息和会议纪要里。信息分散本身并不一定是工具问题,真正的风险是每类信息缺少统一的关联键:版本号、变更编号、负责人和状态。如果无法确认测试报告对应哪个构建版本,报告再完整也不能证明当前待发布包已经通过。
我会要求所有发布证据至少能回答三个问题:它对应哪一个版本、由谁验证、验证结果是什么。若一项证据只有“已完成”的口头结论,会议中就要继续追问它对应的对象和时间。否则,同一个“已通过”可能分别指开发自测、测试环境回归或业务验收,含义完全不同。
3. 真正危险的不是缺陷数量,而是缺陷与业务影响脱节
发布评审常把缺陷按严重级别排序,但严重级别只是分析入口。一个低概率缺陷若影响全部付款订单,风险可能高于多个界面显示问题;一个只发生在少数设备上的问题,如果用户没有替代操作,也可能造成高昂的人工处理成本。
评估缺陷时,我会把严重性、发生概率、影响用户范围、可发现性和恢复难度分开记录。项目经理不需要假装能精确计算所有风险,但需要确保这些因素没有被一个简单的“高、中、低”标签掩盖。判断的不确定性越大,越应该增加验证、缩小发布范围或加强监控。
| 风险信息 | 应回答的问题 | 发布评审中的证据 |
|---|---|---|
| 发生概率 | 问题是否在相似环境或重复测试中出现? | 复现记录、测试次数、缺陷历史 |
| 影响范围 | 影响哪些用户、交易、地区或业务时段? | 受影响流程、用户估算、业务窗口说明 |
| 可发现性 | 上线后能否及时观察到异常? | 监控指标、告警阈值、值守责任人 |
| 恢复难度 | 恢复旧版本是否会损失数据或造成二次问题? | 回退演练、数据兼容策略、恢复耗时 |

三、常见误区:看似管理得很细,实际没有降低风险
1. 把上线日期当成不可变承诺
日期可以是业务目标,但不能自动成为质量证据。项目经理若把“不能延期”当成最高原则,团队就会在临近上线时倾向于缩短回归、降低验收范围、延后告警验证,最后把时间压力转移给一线用户和运维人员。
更成熟的做法是提前定义延期条件,并区分“日期目标”和“发布底线”。例如,日期可以因为业务活动优先而保持不变,但发布范围缩小;也可以保留完整范围,把上线拆成两批;如果涉及资金准确性或数据安全的关键验证未通过,则无论日期压力多大都暂停。这不是消极,而是把选择权留在事故发生之前。
2. 把测试用例通过率当作整体质量
用例通过率容易量化,却不一定反映风险。测试用例可能覆盖大量低风险界面,却没有验证异常重试、并发冲突、权限边界、数据迁移和故障恢复。项目经理看到 98% 的通过率,仍要问:剩下的 2% 是什么?未执行的部分与发布范围有什么关系?通过的用例是否对应当前版本?
测试通过率也不能单独判断是否延期。若未通过项都是非关键展示问题,并有明确的临时处理方法,可能可以有限发布;若只有一条未通过项,却是支付状态一致性验证,则阻断价值高于几百条无关用例。关键是测试覆盖与业务风险之间的映射。
3. 把“有回滚方案”误认为“可以安全回滚”
文档里写了回滚命令,不代表真实环境中能恢复。代码版本可以回退,数据结构却可能已经改变;新版本写入的数据可能无法被旧版本读取;依赖服务的配置也可能已经同步变更。只有把代码、配置、数据、外部依赖和业务流程一并考虑,回退方案才有意义。
我会追问四个细节:回滚触发条件是什么、谁有权发起、预计多久恢复、恢复后如何处理发布期间产生的数据。若团队答不出这四项,回滚能力就不能被列为已验证。对无法逆向的数据迁移,可能需要采用向前修复、双写校验或分阶段切换,而不是简单地“退回旧包”。
4. 把发布会议当成决策本身
会议可以集中信息、确认责任和做出选择,但会议开完不等于风险消失。常见的问题是会议纪要写着“原则同意上线”,却没有记录附加条件、复核人、最晚确认时间和暂停触发点。条件没有落到具体责任人,就会在发布窗口中变成争论。
我倾向于把发布会议设计成决策会,而非轮流汇报会。参会者会前提交证据,会议时间集中处理差异、残余风险和取舍。结论只允许明确写成“继续、有限继续、延期或取消”,并附上依据与责任人。模糊的“再观察一下”应当转化成观察指标、观察截止时间和下一次判断动作。
5. 用一个综合分数压住关键反对意见
评分表可以帮助团队比较风险,但不能变成自动批准器。若回滚演练缺失,其他十项都做得很好,也不代表这项短板可以被平均掉。对于安全、数据一致性、资金准确性、法规要求和关键业务连续性,应设置不可被抵消的硬门槛。
因此,评分应服务于讨论,而不是取代判断。建议将指标分为“不可妥协条件”和“可权衡条件”。前者决定是否有资格发布;后者用于选择发布时间、灰度规模、监控强度和业务补偿方案。
四、专业判断逻辑:从数据到上线决定的五步法
1. 第一步:锁定发布对象和变更边界
任何数据分析都依赖清楚的对象。项目经理应在评审开始前确认版本号、构建号、需求与缺陷清单、数据库脚本、配置变化、依赖服务和计划发布范围。发布包若在评审后继续变化,原有测试证据就可能失效,至少需要重新判断受影响的验证项。
一个实用办法是制作变更清单,每一项变化都关联负责人、验证方式、影响组件和回退影响。对于临时插入的修复,要单独标记,不要只在群聊中通知。发布边界不清,后面关于测试覆盖、风险和回滚的讨论都没有稳定对象。
- 确认唯一版本标识,避免同一发布在不同文档中使用不同名称。
- 列出功能、缺陷修复、配置和数据变更,不只列需求编号。
- 标注变更依赖和受影响系统,尤其是跨团队接口和批处理任务。
- 设定变更冻结时间,冻结后新增内容必须重新评估风险和验证范围。
2. 第二步:建立风险清单,而不是只收集状态
状态回答“做完没有”,风险清单回答“做完之后还可能怎样失败”。对每一项主要变更,记录失效模式、发生条件、影响对象、现有控制、剩余风险和责任人。项目经理不必要求所有风险都有精确概率,但要识别哪些结论来自数据,哪些只是经验判断。
可以用一个简化风险值辅助排序:风险关注值 = 影响范围 × 发生可能性 × 恢复难度。三个维度分别按 1 至 5 级评分,结果用于筛选优先讨论对象,而不是声称它是精确概率。若一个高风险项的三个评分依据都没有证据,就应先补充验证,而不是接受一个看似客观的数字。
| 维度 | 1 级示例 | 3 级示例 | 5 级示例 |
|---|---|---|---|
| 影响范围 | 单个内部用户,可手工恢复 | 单一业务团队,需协调处理 | 关键交易或大量用户受影响 |
| 发生可能性 | 多轮相似验证未复现 | 存在未充分验证的触发条件 | 重复测试中稳定出现 |
| 恢复难度 | 配置开关即可恢复 | 需要人工核对或补偿数据 | 存在不可逆数据变更或长时间中断 |
3. 第三步:验证质量数据是否代表当前版本
发布数据常见的陷阱是口径不一致。测试用例总数、通过数、阻塞数、未执行数、自动化覆盖数,应明确各自的分母和统计时间。比如“通过率 97%”如果把未执行用例排除在分母之外,与“全部计划用例中的通过比例”就不是同一个指标。
建议同时报告至少四项:关键用例通过情况、未执行用例数量及原因、阻断缺陷数量、修复后回归完成率。再按关键业务链路拆分,而不是只给总数。总通过率适合看整体变化,链路级状态适合做发布决定。
还应关注缺陷关闭质量。缺陷从“已修复”到“已验证关闭”之间存在时间差。修复完成不等于问题消失,尤其是涉及并发、数据迁移、权限边界和异步任务的问题。将修复状态直接计作通过,会系统性高估发布准备度。
4. 第四步:把业务影响与恢复能力放进同一张决策表
发布判断不能只问“可能出什么问题”,还要问“出了问题以后能否被及时发现并控制”。同样的故障概率,在具备实时告警、功能开关和成熟补偿流程时,业务风险可能低于一个无法观察、无法局部关闭的功能。
我会把业务影响分为用户、收入或订单、合规、客服负担、内部运营五类,再列出对应的监控信号和恢复动作。这样做的价值在于,技术指标与业务后果之间有了可解释的联系。例如接口错误率上升,不只看百分比,也要估算会影响多少订单、是否可以重试、人工处理需要多少工时。
5. 第五步:形成明确的继续、有限继续或暂停结论
完成分析后,项目经理应把方案摆在桌面上,而不是只问“大家有没有意见”。典型选择包括按计划全量发布、灰度发布、拆分发布、调整窗口、先发布基础设施再启用功能、延期补齐证据,以及取消本次发布。
决策记录至少包括:结论、证据链接、未消除风险、发布范围、观察指标、停止条件、恢复责任人和下次复核时间。若属于有限继续,还要记录接受风险的人和业务补偿措施。这样做不是为了把责任推给某个人,而是避免风险在组织里无声地转移。

五、具体案例与数据观察:把模糊争论变成可比较的方案
1. 情景模拟的发布数据:先看分布,再看总量
回到订单流程改造案例,假设团队进一步核对后得到以下情景模拟数据:312 条计划用例中,298 条通过、8 条失败、6 条未执行;失败项中 2 条涉及支付状态同步,另外 6 条是低影响的页面展示问题。缺陷清单有 14 项未关闭,其中 1 项涉及数据重复写入,修复版本已提交,但尚未完成完整回归。
只看 298 除以 312,得到的整体通过比例约为 95.5%。这个数字看起来不差,但它把未执行用例、关键失败项和普通展示问题放在同一个分母里。更有决策价值的表达是:支付状态关键链路仍有 2 条失败用例;数据重复写入修复尚无完整回归证据;剩余 6 条未执行用例的理由分别是什么。这样的描述能直接指向下一步行动。
再假设运维演练发现,代码回退预计需要 18 分钟,但数据库字段变更后的数据修复尚无自动化步骤,预计需要业务与技术人员联合核对 45 至 90 分钟。此时,按计划全量发布的风险不仅取决于故障概率,也取决于故障后用户可能持续受到影响的时间。
2. 三种方案的对比:按计划、灰度、延期
项目经理可以把选择压缩为几种可执行方案,并用相同维度比较。下表数据均为情景模拟,用于展示比较方式,并非真实企业的统计值。成本要尽可能换算成时间、人力、业务影响和风险敞口,而不是只写“风险较高”。
| 方案 | 短期收益 | 主要代价 | 适用条件 | 情景模拟判断 |
|---|---|---|---|---|
| 按计划全量发布 | 满足活动时间安排,减少排期变动 | 关键链路验证未闭环,异常影响面较大 | 关键风险已消除,且监控和恢复能力充分 | 当前不建议:数据修复和回归证据不足 |
| 按业务范围灰度 | 控制首批影响面,获得生产环境验证信息 | 需要开关、分群能力、值守和清晰退出条件 | 风险可被局部隔离,指标能够实时观测 | 有条件可行:先限内部或小流量,验证后扩大 |
| 延期 1 个工作日 | 补齐回归、兼容性检查和恢复演练 | 可能错过活动准备窗口,需调整协作计划 | 关键证据无法在现有窗口内完成 | 若灰度隔离能力不足,则优先延期 |
3. 为什么“灰度发布”不是天然的折中方案
灰度经常被当作“既不延期也不承担太多风险”的折中选择,但只有具备分群控制、指标监控和快速停止能力时,灰度才真正缩小风险。若系统无法区分灰度用户,或者数据变更对所有用户共享,名义上的小流量可能仍然影响全体用户。
灰度还要求团队知道怎样解释结果。首批用户的异常率较低,不一定代表全量安全;样本量过小、用户行为不具代表性、业务时段不同,都可能造成误判。因此,灰度策略必须写明观察对象、观察时长、最低样本量、成功指标、停止阈值和升级条件。没有这些条件,灰度只是分批上线,不是风险控制。
4. 使用基线、目标和停止阈值管理上线过程
监控指标要和上线前基线比较,而不是孤立地看一个数。若服务平时错误率是 0.2%,上线后升到 0.5%,团队需要结合历史波动、业务峰谷和指标分母判断是否异常。没有基线时,告警阈值容易过松或过紧:过松会漏报,过紧会导致团队对告警麻木。
在情景模拟中,团队可将首批发布控制在目标用户的 5%,观察 30 分钟后再决定是否扩大。这个比例和时长只是示例,实际设置需要结合系统吞吐、用户分布和风险承受能力。更重要的是写清触发动作:若支付状态不一致率超过约定阈值,立即关闭功能开关并暂停扩大;若错误率变化但核心交易正常,则由技术、业务共同判断是否继续观察。

六、项目经理的操作步骤:从发布前到上线后形成闭环
1. 发布前一周:确认范围、依赖与责任
发布前一周的重点不是催每个人报进度,而是把变更边界和外部依赖锁定。项目经理应确认版本目标、功能范围、跨团队接口、数据脚本、生产变更窗口、业务活动和审批要求。若发布牵涉多个团队,要建立单一的发布责任人,避免各团队都认为总体协调由别人负责。
- 建立唯一发布记录,写明版本、计划窗口、影响系统和负责人。
- 将需求、缺陷、代码变更、配置和数据迁移关联到本次发布。
- 识别外部依赖,如第三方服务、证书、网络规则、批处理和数据同步。
- 约定变更冻结时间,以及冻结后新增内容的批准和回归要求。
- 确认业务窗口和用户沟通计划,提前安排客服、运营和一线支持。
这一阶段还要确认谁能作出业务风险接受决定。项目经理可以组织分析,但不应默认自己拥有所有业务风险的接受权。对重大数据、资金或合规影响,应提前明确授权链路,避免上线窗口内临时寻找决策人。
2. 发布前三天:核对测试证据和遗留问题
前三天适合检查证据完整性,而不是只收集“完成百分比”。项目经理要对照当前候选版本,核实关键链路测试是否完成、缺陷是否经过回归、未执行用例是否有合理说明、自动化测试是否针对本次变更。测试报告应能追溯到构建版本和执行时间。
- 按业务链路整理通过、失败和未执行用例,重点标出高风险链路。
- 复核所有阻断缺陷及其修复版本,确认“已修复”不被误写成“已验证”。
- 评估遗留缺陷的用户影响、替代操作、人工处理成本和接受人。
- 核查配置差异、权限变更、接口兼容性和数据迁移验证结果。
- 针对新发现的高风险变化,重新判断测试范围与发布窗口。
如果项目包含多服务或多团队协作,可以采用按变更影响范围分层的回归策略:先验证直接受影响链路,再验证上下游接口,最后执行关键端到端场景。这样比机械地重复所有用例更有效,但前提是团队有清楚的依赖关系和变更影响分析。
3. 发布前一天:做 Go/No-Go 决策
发布前一天应召开正式决策会。会前,技术、测试、运维和业务负责人分别更新证据;会上集中讨论未解决的风险、有限通过项和替代方案。会议不要用“大家都没反对”作为批准依据。沉默可能意味着没有读材料,也可能意味着没人知道自己有权提出暂停。
决策记录可以包括以下内容:
- 版本与发布范围是否冻结,是否有会后新增变化。
- 关键测试、数据迁移、生产配置和恢复验证的状态。
- 未关闭风险及其发生条件、影响范围和临时控制措施。
- 发布结论是继续、有限继续、延期还是取消。
- 每一项有限通过的风险由谁接受,何时复核,怎样退出。
- 发布窗口内的指挥人、技术负责人、业务联系人和升级路径。
4. 上线前两小时:再次核对变化与环境
临近上线时,最重要的是确认“准备好的东西还是刚才批准的东西”。要检查候选包版本、制品校验、生产配置、访问权限、备份、数据脚本、监控面板、告警通知和值守人员。任何关键变化都应该触发重新评估,而不是因为“时间到了”就跳过。
上线前两小时还应确认业务是否发生变化。例如交易量突然上升、第三方服务出现故障、关键负责人无法到场,都可能改变原先的风险判断。项目经理需要保留暂停权,不把已经开会批准误解为任何情况下都必须执行。
5. 发布窗口内:按步骤执行并记录时间线
上线时,项目经理的作用是维护节奏和信息质量。技术团队执行操作,项目经理确保每一步有明确负责人、开始与完成时间、验证结果和异常处理。不要让多个并行操作彼此覆盖日志,也不要把关键验证留到所有步骤结束后再做。
- 确认发布指挥人点名,所有关键角色在线或有替代联系人。
- 核对当前环境、版本和备份状态,宣布开始执行。
- 按预先排序执行部署、配置、数据变更和功能启用。
- 每个关键步骤完成后检查对应信号,未通过时停止进入下一步。
- 记录实际耗时、异常、修复动作和决策时间,形成可复盘时间线。
- 达到观察期后,由指定人员确认扩大、保持、暂停或回退。
6. 上线后:从“服务可用”转向“业务正常”
服务启动成功,只能说明部署动作可能完成了,并不代表业务恢复正常。上线后应检查用户行为、关键交易状态、数据一致性、客服反馈、后台任务积压和人工补偿量。对异步链路尤其要留出足够观察时间,因为问题可能在批处理、重试或夜间任务运行后才出现。
建议把上线后观察分为即时观察、业务高峰观察和次日复核。即时观察看技术健康和主流程;业务高峰观察看真实负载下的表现;次日复核检查延迟任务、对账结果和遗留工单。观察期长短取决于系统特征,不能所有项目一律用“上线后半小时无告警”作为结束标准。

七、数据分析框架:项目经理该看哪些指标,怎样避免误读
1. 用指标回答决策问题,不为报表而报表
发布指标不在于数量多,而在于能否触发动作。每个指标都应绑定一个判断问题:质量是否达标、发布是否按计划、业务是否受影响、异常是否可恢复。若某项指标连续多个版本都没有改变任何决策,它可能只是装饰,或者需要重新设计。
| 指标类别 | 可观察指标 | 项目经理关注的问题 | 常见误读 |
|---|---|---|---|
| 发布范围 | 计划变更数、冻结后新增变更数 | 实际发布是否仍在批准边界内? | 只看需求数量,忽视配置和数据变更 |
| 质量准备 | 关键用例通过率、阻断缺陷数、回归完成率 | 关键风险是否有直接验证? | 把总通过率当作全部链路安全 |
| 执行效率 | 部署时长、计划偏差、人工操作次数 | 哪些步骤消耗窗口,哪些步骤易出错? | 只追求更短时长,牺牲验证停点 |
| 业务结果 | 成功交易率、状态一致率、客服工单量 | 用户是否真正完成业务目标? | 只看服务在线,不看业务链路结果 |
| 恢复与影响 | 异常发现时间、恢复时间、受影响用户数 | 故障能否及时发现和限制? | 把恢复时间只按技术操作时间计算 |
2. 计算比例时写清分母、时间窗和对象
任何百分比都需要完整口径。关键用例通过率应说明关键用例如何定义;缺陷修复率应说明是否只计算已验证关闭项;发布成功率应明确统计周期、成功条件和发布单位。否则,不同团队拿着同名指标讨论,可能实际在讨论不同东西。
例如,发布成功率可以有多种定义:按一次发布是否完成、按是否触发回滚、按上线后一定时间内是否发生重大故障,计算结果会有差异。没有哪一种口径天然适用于所有组织,重点是保持定义稳定,并在分析中报告口径变更。
3. 不要用单次发布判断长期趋势
单次发布的数据适合复盘,不适合轻率下结论。一个版本部署耗时变长,可能是因为增加了必要的安全检查;一个版本客服工单上升,可能是业务活动带来的流量变化。长期判断应比较多个相似发布,并按系统、变更规模、风险等级和业务时段分组。
当团队历史样本较少时,应明确写成观察信号,而不是趋势结论。比如“近三次发布均在数据迁移步骤出现等待”是一个值得调查的重复现象,但不足以证明所有发布都存在相同瓶颈。项目经理可以据此安排专项改进,再观察后续版本是否变化。
4. 把指标变化与发布变更建立因果线索
上线后错误率变化,不等于一定由本次发布导致。项目经理应同步记录流量变化、外部服务状态、基础设施变更、用户行为和运维操作。时间上的先后关系只是线索,不是因果证明。排查时可以先把变化按时间轴对齐,再比较受影响与未受影响的功能、用户群或服务节点。
对于灰度发布,受影响组与未受影响组的对照往往比全站平均值更有解释力。但如果分组用户差异很大、样本不足或同期有其他变化,对照结果仍可能失真。项目经理需要把分析限制写出来,避免把一次观测包装成确定性结论。

八、不同情况下的行动建议:先匹配风险,再选择发布策略
1. 低风险、可独立回退的功能
如果本次变更影响范围小,功能可通过开关控制,数据结构向后兼容,关键链路测试完整,且监控与恢复路径已经验证,可以选择正常发布或短周期灰度。项目经理仍要保留明确的停止条件,但不必为低风险变化安排过度复杂的多层审批。
可执行的重点是确认开关的默认状态、启用权限和关闭后的用户体验。一个功能能关闭,不代表关闭后业务没有副作用。上线前应确认旧流程可用、用户提示合理,并验证开关变更本身不会触发新的异常。
2. 中风险、影响范围可切分的功能
当变更存在一定不确定性,但可以按用户、地区、组织或业务线隔离,优先考虑灰度或分批发布。先选择具有代表性、便于联系和便于观察的群体,而不是只选最容易成功的内部用户。首批范围应足以产生有效信号,同时不能大到超出团队控制能力。
扩大前至少检查关键业务指标、错误类型、用户反馈、客服工单和数据一致性。若异常只能通过人工反馈发现,灰度扩大速度应更保守;若有可靠实时监控和快速关闭能力,可以更快地推进,但仍要按约定节点复核。
3. 高风险、数据不可逆或涉及关键业务的变化
若变更涉及不可逆数据迁移、资金核算、隐私权限、核心交易或大面积服务中断风险,应采用更严格的发布门槛。重点不是把所有流程拖得更长,而是确保关键假设经过验证:迁移结果可核对、旧新版本兼容边界明确、恢复策略能处理已写入数据、业务负责人能够及时决定暂停或补偿。
如果这些条件尚未满足,延期、拆分发布或先部署兼容性改造,通常比全量推进更合理。拆分的目标是降低单次变化的耦合和不可逆性,不是把同一个风险切成多个无人负责的小风险。
4. 固定业务窗口、无法轻易延期的发布
有些发布确实受合同、活动或外部窗口约束。此时项目经理要比较延期成本和发布风险,而不是简单说“业务急,所以必须上”。可以评估缩小范围、关闭高风险功能、增加人工核对、延长值守、设置业务降级路径,或仅发布基础兼容能力。
如果关键质量门槛无法满足,业务窗口压力也不能使缺失证据自动变成通过。决策者可以接受某些已充分说明的残余风险,但必须知道最坏影响、响应资源和退出条件。尤其要避免把未经验证的高影响风险用“先上再看”描述成可控试验。
5. 团队经验不足、生产监控不完善的情况
当团队对系统行为了解有限,或者生产监控覆盖较弱,发布速度应与观察能力匹配。较小的变更范围、较低的首批流量、较长的观察时间和更充分的值守,可以弥补部分不确定性;但不能弥补完全缺失的关键业务验证。
短期做法是建立最少但有效的业务监控和操作手册;中期做法是补齐自动化验证、环境一致性和回退演练;长期则应根据发布复盘改善系统可观测性和变更解耦。每次发布都靠几位熟练工程师“盯着看”,不应被当成成熟控制体系。

九、不同方案的取舍:速度、风险、成本和可恢复性
1. 全量发布:效率高,但对证据和恢复能力要求最高
全量发布适合变更边界清晰、回归充分、影响可控、恢复路径成熟的场景。它的优势是流程简单、观察结果集中、减少长期版本并存;代价是发布判断一旦错误,影响会快速扩大。全量并不等于鲁莽,前提是团队已经证明风险可以接受。
选择全量时,项目经理应特别检查监控覆盖、流量高峰、关键依赖、数据兼容性和回退时间。若恢复时间明显长于业务能够承受的中断时间,或者回退后会产生数据不一致,就应考虑其他策略。
2. 灰度发布:降低初始暴露,但增加流程复杂度
灰度能限制首批受影响对象,帮助团队在真实环境中获得反馈。代价是发布周期变长、版本状态更复杂、支持团队需要识别不同用户处于不同体验。灰度期间还可能出现部分用户完成新流程、部分用户仍使用旧流程的交叉问题。
灰度适合风险可分割、指标可观察、功能可独立控制的变更。若数据库或流程状态在全体用户间共享,灰度可能无法实现真正隔离。项目经理应在批准灰度前确认分群逻辑和数据边界,而不是只看技术方案中的“支持分批”。
3. 拆分发布:减少单次风险,但需要管理中间状态
拆分发布可以先部署兼容性改造,再启用新功能;也可以先发布基础能力,后续再切换用户路径。它通常能降低一次变更的规模,但会产生中间状态:新旧代码并存、功能开关长期保留、配置在多版本间漂移。
采用拆分策略时,要给每个阶段定义退出条件和清理期限。否则,临时兼容逻辑会长期留在系统里,增加维护成本和未来发布风险。项目经理应把“删除旧路径”也纳入版本计划,而不是认为功能上线就代表工作结束。
4. 延期发布:增加验证时间,但也有真实成本
延期并非没有代价。它可能错过业务窗口、推迟收益、增加协调成本,或让团队长时间维护旧问题。但如果延期能补齐关键证据并显著降低不可逆影响,成本可能低于一次故障造成的损失。
要让延期成为有效方案,应明确延期具体换来什么:哪项测试、哪种演练、哪个依赖确认、何时完成、完成后由谁复核。如果只是把日期往后挪,却没有改变验证范围和责任安排,延期不会自动降低风险。
5. 用“风险敞口”帮助比较,而不是只比日程
比较方案时,可以定性或定量估算风险敞口:受影响对象数量、持续时间、恢复难度、人工补偿工作量和业务窗口损失。估算不必伪装成精确财务模型,但要把各方案的主要代价放在同一张表里,帮助决策者看清“按期”究竟换来了什么,又放弃了什么。
| 比较维度 | 全量发布 | 灰度发布 | 延期发布 |
|---|---|---|---|
| 初始影响范围 | 可能最大,取决于系统覆盖面 | 可通过分群控制,但要求真实隔离 | 本次发布影响为零,旧系统风险仍存在 |
| 验证方式 | 主要依赖发布前证据和全量后监控 | 可在生产条件下分阶段验证 | 可增加测试、兼容性检查和演练 |
| 运营复杂度 | 执行窗口集中 | 版本和用户状态管理更复杂 | 排期、沟通和资源协调成本上升 |
| 适用前提 | 高置信证据、恢复能力充分 | 可隔离、可观测、可暂停 | 关键门槛未满足且能通过延期补足 |
十、发布复盘与持续改进:让下一次上线少靠记忆
1. 复盘关注决策质量,不只追问谁操作失误
发布后复盘不应只列出故障时间和处理人。更重要的是回看当时的信息:哪些信号已经出现、哪些证据缺失、哪些风险被低估、哪条流程没有明确责任。若一个问题只能靠“某人经验丰富、恰好发现”来避免,组织并没有真正建立稳定的控制能力。
复盘时可以逐项比较预测与实际:计划发布时长与实际时长、预期影响范围与实际影响范围、预设停止阈值与实际告警、预估恢复时间与实际恢复时间。偏差较大的项目,应进一步判断原因是估算方法不合理、环境差异、操作步骤复杂,还是监控发现过晚。
2. 区分故障、近失事件和流程摩擦
只有造成用户影响的事件才值得复盘,是一种浪费信息的做法。近失事件,例如数据脚本执行前被发现错误、生产配置不一致在上线前被拦截,往往提供了低成本改进机会。流程摩擦也值得关注:如果每次上线都要临时找权限、补文档或协调值守,说明准备机制存在系统性缺口。
不要把所有问题都归结为“加强沟通”。要追问沟通为何没有发生在正确时间,信息为何没有进入统一记录,系统为何没有阻止错误操作。可执行的改进应该对应一个机制变化,例如增加版本关联校验、自动检查配置差异、明确审批时间窗或将回滚演练纳入发布条件。
3. 把复盘行动项变成可验证的控制改进
行动项应有负责人、截止时间、验收方式和后续观察指标。比如“提升监控”太泛;“为支付状态一致率增加按版本分组的告警,并在下一次灰度发布前完成演练”才可验证。行动项完成后还要看它是否减少了发现时间、人工排查时长或异常影响范围。
团队不必追求每次复盘都提出很多改进。优先处理重复出现、影响大的问题;一次只修补表面流程,可能会增加会议,却不改变风险。复盘最终要沉淀到检查清单、自动化验证、运行手册、监控面板或责任机制中。
4. 建立适合本组织的发布基线
不同系统的发布节奏、影响范围和恢复要求不同,不宜用一个统一的“行业平均值”强行比较。团队可以先积累自身基线:按系统、变更规模和发布策略记录部署耗时、回滚次数、变更失败、异常发现时间、恢复时长和业务影响,再逐步识别可改进的环节。
如果组织尚无足够样本,就把数据标记为初始观察,不要过度解读。随着发布次数增加,再判断哪些指标具有稳定趋势。基线的价值不是证明团队表现好坏,而是帮助项目经理更早发现偏差,并为是否灰度、是否延期和是否增加验证提供依据。

十一、发布管理模板:把讨论落到一页可执行记录
1. 发布信息卡片
轻量项目可以使用一页发布信息卡片,复杂项目则可以将它作为总入口链接到详细测试报告、部署手册和风险记录。关键是信息能追溯、能更新、能在发布窗口快速查阅,而不是格式看起来复杂。
| 字段 | 填写内容 |
|---|---|
| 版本标识 | 版本号、构建号、制品位置及批准范围 |
| 计划窗口 | 开始与结束时间、业务限制和延期备选窗口 |
| 变更范围 | 功能、修复、配置、数据和依赖变化 |
| 质量证据 | 关键用例、缺陷状态、未执行项和回归结果 |
| 风险与控制 | 影响、发生条件、监控信号、临时措施和责任人 |
| 恢复方案 | 触发条件、执行人、预计耗时、数据处理方式和业务补偿 |
| 决策记录 | 继续、有限继续、延期或取消,以及批准人和依据 |
| 发布后观察 | 指标、阈值、观察时长、值守安排和复盘时间 |
2. 发布评审会上可以直接使用的追问
项目经理不需要替每个专业角色回答所有技术细节,但应通过追问检验结论是否有证据支撑。好的追问不是质疑个人,而是把模糊表述转成可以执行的条件。
- 这份测试结果对应哪个确切版本?评审后若版本变化,哪些结论需要重做?
- 剩余失败或未执行项中,哪一项可能影响关键业务?由谁接受剩余风险?
- 生产环境与测试环境有哪些差异?差异是否影响本次变更?
- 发生异常时,团队最早会从哪个指标发现?谁收到告警,多久能响应?
- 回退后,发布期间写入的数据如何处理?是否需要人工补偿或对账?
- 灰度何时扩大?什么情况必须暂停?谁能在无人等待批准的情况下停止?
- 如果发布延期,具体能补齐什么证据,下一次决策时间是什么时候?
3. 发布结论应简短、清楚、可复核
一条有效的决策记录,不需要写很多修辞,但必须说明边界。例如:“有限继续:首批仅对内部测试群开启;支付状态一致率和接口错误率每 10 分钟复核;未达到最低观察样本前不扩大;一旦出现重复写入即关闭功能并启动数据核对。技术负责人执行,业务负责人确认是否恢复。”具体阈值应由系统基线和业务容忍度确定,不能照搬示例。
相反,“测试基本没问题,建议按计划上线”“如有问题及时处理”都不够。前者没有定义“基本”的边界,后者没有说明什么算问题、谁来处理、如何判断恢复。项目经理应把这类结论拆成可核验动作,否则风险会在执行时重新变成口头协商。
十二、结尾:好的上线管理,是把不确定性留在可控范围内
1. 项目经理的价值,在于让风险可见、可比较、可停止
上线做得好,不等于从不延期,也不等于每次都没有异常。更可靠的标准是:团队知道发布了什么,能说明为何认为它可发布;在异常出现时,能够尽早发现、及时限制影响,并知道由谁作出下一步决定。这样的管理让组织不必依赖某个人临场救火,而是依赖可重复的证据和动作。
我更看重发布决策里的“未知项”是否被诚实标记,而不是表格是不是全部变成绿色。未知可以通过补测、灰度、监控或延期来处理;被隐藏的未知则会在生产环境中变成意外。对项目经理而言,最重要的不是把所有风险说成可控,而是区分哪些已经验证、哪些仍需权衡、哪些绝不能被接受。
2. 下一步从一个真实版本开始,不必先建一套庞大流程
如果你准备改进团队的发布管理,可以从下一次发布做三件事:为变更建立唯一版本关联;把关键用例、遗留风险、恢复条件和业务指标放在同一处;在发布前明确继续、有限继续或暂停的条件。发布后再对照预测与实际,优先修复重复出现的控制缺口。
先把一项发布决策做得可追溯,再逐步扩展到团队基线、灰度策略和自动化门禁。发布管理的目标不是让每个上线都变成审批项目,而是让风险大小决定控制强度,让每一次上线都能被解释、被监控、被停止,也能从结果中改进。
常见问题解答(FAQ)
1. 项目上线前,发布管理要检查哪些关键数据?
我每次准备上线时,都会看到需求完成率很高,但测试问题和依赖项还没有完全收口。我不确定应该重点看哪些数据,才能判断“进度看起来正常”是否真的意味着可以发布。
不要只看需求完成率,至少同时核对范围、质量、依赖和回退准备。范围方面,确认本次发布的需求、修复项和明确延期项都有负责人及状态;质量方面,查看未关闭缺陷数量、严重级别、核心流程测试结果和回归覆盖情况;依赖方面,确认接口、数据库变更、配置、权限及外部服务已具备上线条件;
回退方面,核实备份、回滚步骤和决策联系人。一个可执行的判断方式是把阻断项与普通遗留项分开:未解决的高危缺陷、关键流程未通过、数据迁移无恢复方案,应视为阻断;低风险且有负责人、规避措施和完成时限的事项,才考虑带风险发布。
具体阈值应根据系统影响面和团队历史故障率设定,不要把某个固定缺陷数量当成通用放行线。
2. 项目经理如何用数据判断是否应该推迟上线?
我最纠结的是延期会影响业务承诺,按计划上线又担心把风险带给用户。遇到测试通过率不错、但仍有少量高优先级问题时,我该怎么把数据转成明确的决策依据?
把决策从“按期还是延期”改成“已知风险是否可接受、是否可控制”。先列出未关闭问题的严重度、影响用户范围、发生概率、发现方式和临时规避方案,再标明每项风险的责任人。高优先级缺陷若影响登录、支付、数据正确性或核心权限,即使数量只有一项,也可能比多项低影响问题更值得延期;
反过来,若问题只影响少数非核心场景,且监控能够及时发现、操作上可以绕行,也可以评估小范围发布。建议在评审记录中写清放行条件、反对意见、补救措施和停止发布的触发信号,让决策可追溯,而不是用一个综合分数掩盖关键风险。
3. 一次上线应该怎样安排操作步骤和责任分工?

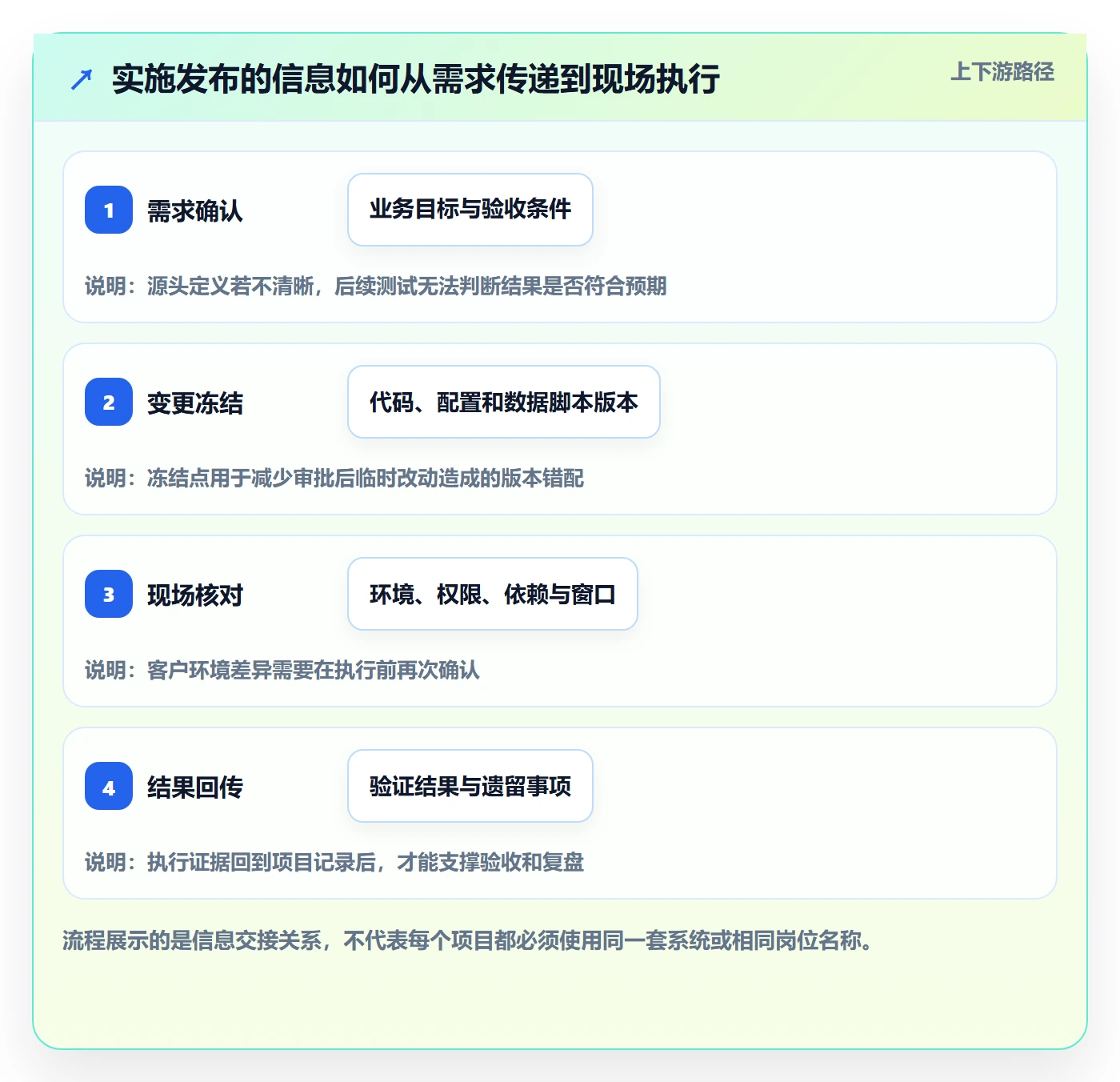

我遇到过发布清单写了很多步骤,但真正操作时仍有人等别人确认,结果停在配置变更和验证之间。我想知道怎样安排顺序,才能减少遗漏,也避免多人同时操作造成混乱。
把发布拆成准备、执行、验证和观察四段,每一步都写明执行人、复核人、预期结果和失败后的动作。准备阶段确认版本号、变更清单、备份和通知;执行阶段按依赖顺序操作,例如先完成兼容性准备,再做数据变更和应用部署;验证阶段由不同于执行者的人检查健康指标与核心用户路径;观察阶段明确监控窗口和升级联系人。
实践中,最容易被忽略的是“步骤完成”的定义:不要只写“部署完成”,应写成服务实例正常、关键接口返回符合预期、业务流程实际走通。对于高风险变更,安排一个发布指挥人统一报时、记录状态和决定暂停,避免多个群聊里出现互相矛盾的指令。
4. 上线后要监控哪些指标,才能及时发现发布故障?
我以前以为服务没有报警就代表上线成功,后来发现后台报错增加时,用户已经遇到问题。我该如何选择上线后的观察指标,并判断什么时候需要回滚?

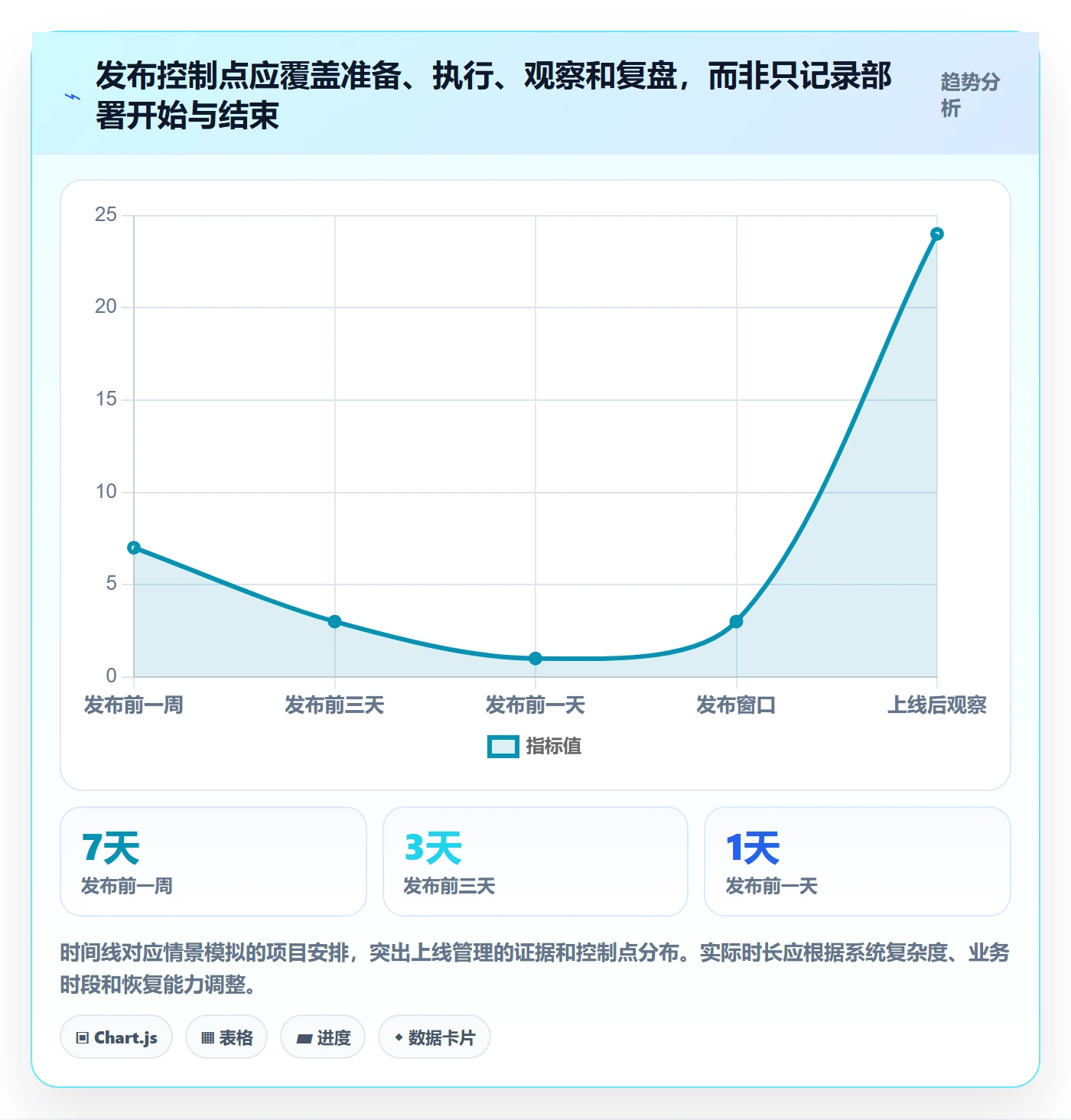

上线后同时看技术指标和业务指标,并与发布前的基线对比。技术侧可关注错误率、响应时间、资源使用、队列积压和依赖服务异常;业务侧应选择与本次改动直接相关的关键行为,例如提交成功率、订单处理完成率或核心页面到达率。观察窗口不应只按固定分钟数决定,还要覆盖业务流量高峰或关键批处理周期。
发布前先约定回滚触发条件,例如核心流程成功率明显低于基线、错误持续上升且排除短暂抖动,或数据出现不可逆异常。触发后由指定负责人执行暂停或回退,并记录时间、指标变化和用户影响;若数据迁移无法简单回滚,应提前设计向前修复方案,不能把“回滚按钮存在”误当成风险已消除。
核心关键词
文章包含AI辅助创作:发布管理如何做好上线?项目经理数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597597
读者评论
我们之前也把回滚方案写进了发布单,真正演练时才发现数据迁移无法直接撤回。文中强调代码、配置和数据一起考虑,这点很实用;不过演练频率怎么定,似乎还要结合系统变更类型。
五道门槛适合拿来做发布清单,但小团队如果每次都走完整评审,可能增加不少协调成本。可以按影响范围分级:常规小改动走简化流程,涉及数据或核心交易的发布再提高验证要求。
我比较认同“未知不能算通过”。实际协作中,证据常散在测试报告和群消息里,最好要求每项结论都对应具体版本、负责人和验证时间。否则会议上说通过了,未必是当前发布包。
