灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

灰度发布最容易出问题的时刻,往往不是系统报错,而是团队看到“错误率还在阈值内”,却没有人说清楚这个阈值究竟对应多少用户、哪个版本、哪段时间,以及谁有权叫停。本文用一个明确标注为情景模拟的企业协作系统发布案例,拆解项目经理如何把灰度发布从“分批上线”变成一套可观测、可决策、可回滚的数据管理机制。核心判断是:灰度不是发布比例的安排,而是风险暴露速度与证据积累速度之间的控制。

一、先讲核心结论:灰度发布不是缩小版全量发布

1. 先控制风险暴露,再追求覆盖速度

我设计灰度计划时,不会先问“第一批放多少用户”,而会先问三个问题:这次变更可能造成什么损害,损害会以多快速度扩散,以及团队最早能从什么信号中发现它。只有这三件事有答案,百分比才有意义。

如果新版本只是调整低风险的页面文案,分批比例可以相对积极;如果改动涉及权限、支付、数据迁移或核心任务流,即使首批只有 1%,也必须先确认这 1% 是否覆盖高风险用户、关键操作和主要业务路径。小比例不等于低风险,随机抽样也不等于有效验证。

2. 把发布判断拆成三层信号

我会把发布观测分成技术健康、业务行为和用户影响三层。技术健康回答“服务是否稳定”,业务行为回答“用户是否完成关键任务”,用户影响回答“错误是否集中伤害某类人或某条路径”。单看服务器错误率,可能漏掉业务流程被悄悄阻断的问题。

观测层 典型指标 它能回答的问题 常见误判
技术健康 错误率、延迟、CPU、队列积压 服务是否出现异常负载或故障 平均值正常,就以为所有用户正常
业务行为 任务创建成功率、审批完成率、支付成功率 核心业务路径是否还能完成 只看页面访问量,不看任务完成结果
用户影响 受影响账户数、投诉率、关键客户覆盖率 异常是否集中影响特定人群 总体比例低,就忽略少数高价值用户

发布决策不是把三类指标平均一下。技术指标出现硬性故障应立即停止扩量;业务指标持续恶化时,不能因为基础设施“绿灯”就继续;用户影响指标则用于判断是否要针对特定组织、版本或权限配置暂停。

3. 发布节奏要跟证据成熟度走

灰度扩量的每一步都应该换来一类新证据:小流量确认兼容性,扩到代表性用户确认业务路径,扩大覆盖检验容量与长尾配置,全量后继续观察回滚窗口内的延迟问题。若扩量只增加流量,却没有增加对风险的理解,那不是灰度,而是分段下注。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

二、背景与真实场景:为什么项目经理必须看数据,而不只是盯进度

1. 场景设定:企业协作系统的一次关键版本升级

以下案例是用于说明决策方法的情景模拟,不代表任何企业的真实生产记录。假设一家有 1.2 万名员工、多个业务部门和不同权限配置的企业,准备升级协作系统中的任务流与通知服务。新版本优化了任务状态同步,同时调整通知队列,目标是降低延迟并减少重复提醒。

这个改动表面上是性能优化,实际至少存在四类风险:旧客户端与新接口的兼容性、权限变更后通知对象是否准确、队列拥堵时是否出现重复发送,以及不同部门的流程模板是否受影响。项目经理若只把它写成“后端优化上线”,就很容易把真正的业务风险藏在技术描述里。

2. 发布目标要同时包含收益与安全边界

模拟项目的目标设为:通知送达延迟的中位数降低至少 20%,任务状态同步成功率不低于 99.5%,重复通知率不超过 0.2%,关键任务完成率相对基线下降不超过 1 个百分点。目标分成收益指标和护栏指标:收益指标解释为什么要发布,护栏指标说明什么情况下不能继续。

在实际项目中,基线必须来自可比窗口。例如周一上午的业务峰值不能直接和周末低谷对比;新版本与旧版本的用户组成不一致,也会让转化率比较失真。我会优先用同一时段、相似用户、相同业务流程的历史数据建立基线,并注明统计口径、数据延迟和排除规则。

3. 项目经理要管理的是决策链,不是单张看板

看板可以汇总指标,却不能自动解决“谁判断、谁批准、谁执行回滚”。发布管理至少涉及产品、研发、测试、运维、业务代表和客户支持。每个角色都需要清楚自己的输入与权限:研发负责技术解释,业务代表确认任务影响,项目经理组织判断并记录决策,发布负责人执行扩量或回退。

在百人以上、多团队并行的组织里,发布信息常散落在需求、缺陷、测试记录、值班群和审批流程中。若团队使用 PingCode 等项目管理平台,可将版本需求、风险项、缺陷、发布任务和责任人关联起来;但工具的作用是让证据可追踪,不是替团队决定阈值。关键决策仍需明确指标口径、授权人和操作时限。

4. 建立“发布事件”的共同定义

数据分析最先要解决的不是图表,而是团队对“发布开始”和“发布结束”的定义一致。一次发布至少需要记录版本号、功能开关、目标人群、流量分组、开始时间、每次扩量时间、回滚时间,以及变更关联的服务和业务流程。

否则,业务指标突然下滑时,团队可能无法判断它发生在新版本启用前还是启用后;即使时间对上了,也不知道受影响的是哪个分组。没有可关联的发布事件,指标就只能描述现象,不能支持归因。

三、拆解常见误区:哪些数字看起来合理,却会误导决策

1. 误区一:把灰度比例当作风险等级

“先放 5%,没问题再放 20%”是一种节奏描述,不是风险控制方案。5% 的用户可能刚好包括最大的客户、最复杂的权限结构,或最依赖该功能的业务部门。只按账户数量随机抽样,可能让样本覆盖很多普通用户,却完全没有覆盖高风险场景。

我的判断方式是先做分层:按组织规模、角色类型、客户端版本、使用频率、流程复杂度和业务重要性拆分。首批用户既要足够小,便于控制影响,也要足够有代表性,能够暴露预期中的兼容问题。若高风险群体不能参与验证,就应明确记录验证缺口,而不是把低风险用户的成功当成全局结论。

2. 误区二:只看平均值,不看分布和分群

延迟平均值可能很好看,但尾部用户已经体验到明显卡顿;整体成功率也可能稳定,但某一客户端版本或某个部门的成功率大幅下降。平均数会把少数人的严重损害稀释掉,尤其当用户量大、群体差异明显时。

我至少会同时检查中位数、P95 或 P99、失败数量、受影响账户数和分群差异。高分位值并非越多越好,具体选哪一个取决于业务:对低频后台任务,中位数可能足以观察趋势;对用户等待敏感的交互接口,尾部延迟通常更值得关注。

3. 误区三:用“没有告警”代替“验证通过”

没有告警可能意味着系统正常,也可能意味着监控没覆盖关键路径、阈值设置过宽、采集延迟过长,或者告警发送到了无人值守的频道。告警未触发不是通过证据,必须先确认监控本身有效。

在扩量前,我会检查一条可验证链路:指标是否持续采集、分组标签是否正确、阈值是否有明确依据、告警是否能通知到当班人员、告警后是否有处置动作。可以用测试事件或受控演练确认告警闭环,而不是在真实故障发生时才发现通知配置过期。

4. 误区四:只看故障率,不看恢复成本

两个方案的故障概率可能相同,但回滚速度、数据修复难度、用户通知成本完全不同。功能开关可以在分钟内关闭,数据库结构变更可能需要兼容期,已发送的错误通知则无法“撤回”。因此,风险评估不仅要看事件发生概率,也要看影响范围和恢复能力。

风险维度 项目经理要问的问题 常见证据
发生概率 哪些条件会触发问题? 历史缺陷、测试覆盖、代码变更范围
影响范围 多少用户、流程或数据会受影响? 用户分组、依赖关系、关键客户清单
可发现性 多久能发现,谁会先看到? 指标延迟、告警覆盖、人工反馈路径
可恢复性 能否关闭功能,是否需要数据修复? 回滚演练、备份策略、兼容窗口

5. 误区五:把观察窗设成一个固定时长

“观察 30 分钟”并不总是合理。若关键业务只在工作日批量处理,半小时可能观察不到真实负载;若问题会在用户第一次执行特定操作时触发,时间到了也不代表样本充分。观察窗应由业务周期、指标延迟和所需样本量共同决定。

对低频、高影响操作,我更愿意设置“时间加事件数”的双重条件。例如观察至少一个业务高峰,并要求核心操作达到最低样本量;若样本不足,结论应是证据不足,而不是自动判定通过。

四、专业判断逻辑:把发布管理变成可执行的证据链

1. 从变更清单推导风险,而不是从指标清单倒推

发布分析的起点是变更本身。项目经理应把需求拆成“改了什么、依赖什么、用户怎么触发、失败会怎样、如何恢复”。然后将风险映射到可观测信号。若一个风险找不到任何指标、日志、人工检查或回滚办法,就说明方案还不完整。

  • 列出代码、配置、数据结构、权限和外部依赖变更。
  • 标记受影响的用户群、客户端版本、业务流程与服务。
  • 为每类风险配置一个领先信号和一个结果信号。
  • 确认信号负责人、数据刷新频率、阈值依据与处置动作。
  • 在发布计划中写明扩量门槛、暂停门槛和回滚授权。

领先信号用于提早发现问题,例如队列积压、接口超时和客户端异常;结果信号用于确认用户是否受损,例如任务未完成、审批中断和重复通知。只有结果信号,发现往往太晚;只有领先信号,则可能把技术波动误判为业务事故。

2. 给每个指标定义口径、方向和动作

我要求每个发布指标至少写清四项:计算公式、数据范围、比较基线、触发后的动作。例如“任务同步成功率”要明确分母是请求数、任务数还是账户数;失败重试是否计入成功;排除哪些系统任务;数据晚到时如何处理。

一个可以用于方案评审的表格如下。阈值只是模拟建议值,真正上线前必须依据历史基线、业务容忍度和采集能力校准。

指标 方向 模拟护栏 触发动作
任务状态同步成功率 越高越好 低于 99.5% 持续 10 分钟 暂停扩量,确认失败是否集中于新版本
重复通知率 越低越好 高于 0.2% 或连续上升 关闭通知变更开关,保留其他低风险功能
核心任务完成率 越高越好 相对可比基线下降超过 1 个百分点 按组织与客户端分群分析,必要时回退
接口 P95 延迟 越低越好 高于基线 25% 且持续 10 分钟 暂停流量增加,检查容量与队列状态
受影响关键账户数 越低越好 出现任何确认的高优先级账户故障 升级业务负责人评估,不等待总体比例恶化

3. 用风险分层决定采样,而不是只做随机分流

随机分流适合估计总体效果,但灰度早期的首要目标通常是发现高代价故障。实际做法可以采用“风险定向样本加随机样本”:先覆盖代表性客户端、角色和关键流程,再逐步补充随机用户,既观察已知风险,也保留对未知问题的发现能力。

需要注意,定向样本的结果不能直接当成总体用户的效果估计。高使用频率用户可能比普通用户更容易遇到问题;关键客户样本也不是随机样本。因此,报告里应分别展示“风险场景验证结果”和“随机分组比较结果”,避免把两种证据混为一谈。

4. 扩量条件要写成可检查的门槛

“观察稳定后扩大”无法执行,因为“稳定”没有统一含义。我会把它改写成条件句:在指定观察窗内,护栏指标未越线;数据质量检查通过;关键用户流程抽样验证完成;未关闭的高优先级缺陷为零;发布负责人和业务代表确认扩量。

门槛应包含暂停和回滚两类动作。暂停意味着停止增加暴露面,保留现有灰度以继续诊断;回滚意味着关闭功能或恢复旧版本。两者不能混写,因为某些异常需要先冻结扩量、保留现场,而另一些异常必须立即切断影响。

5. 分清相关性、因果性与发布归因

新版本上线后指标变差,不足以证明新版本导致问题;指标没有变化,也不证明新版本没有影响。流量结构、促销活动、上游服务变化、客户端升级和周内周期都可能影响观察结果。

在条件允许时,保留未启用新功能的对照组,比较相同时间窗口内的变化;对无法随机分流的场景,至少记录同期变更并进行分群对照。项目经理不一定亲自做统计建模,但必须要求报告说明归因限制,不能把“发生在发布之后”直接写成“由发布造成”。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

五、具体案例与数据观察:一次通知服务升级如何做阶段决策

1. 先建立可比较的发布基线

模拟团队从最近四周中选择相同工作日、相近时段的流量,排除节假日和一次已知上游故障窗口。基线观察到:任务同步成功率 99.72%,重复通知率 0.11%,接口 P95 延迟 480 毫秒,核心任务完成率 91.4%。这些数据不是“行业标准”,而是这家模拟企业的历史参照。

同时,团队把用户分成普通使用者、流程管理员和高频任务处理者,并按桌面端与移动端、旧客户端与新客户端拆分。这样做的目的不是让报表更复杂,而是防止整体指标遮住某一类用户的局部失败。

基线指标 模拟观察值 口径说明
任务同步成功率 99.72% 按有效同步请求计算,排除主动取消请求
重复通知率 0.11% 同一任务、同一接收人、短时间重复发送占比
接口 P95 延迟 480 毫秒 以服务端成功请求为样本,按 5 分钟窗口统计
核心任务完成率 91.4% 进入关键流程的任务中,在规定时间内完成的比例

2. 首批灰度:不急着证明收益,先证明没有明显伤害

第一阶段选择 5% 的用户,覆盖不同客户端、角色和流程模板,并预先排除少数不能接受中断的关键业务账户。灰度运行 60 分钟,期间重点看兼容性、队列错误和重复通知。团队不以“用户没有反馈”作为通过标准,因为用户反馈可能滞后,且不反馈不等于没有问题。

模拟数据中,任务同步成功率为 99.68%,重复通知率为 0.13%,P95 延迟为 455 毫秒,核心任务完成率为 91.1%。没有触发硬性护栏,但移动端旧版本的同步失败略高于新版本。项目经理因此没有直接扩到 20%,而是要求研发确认旧客户端兼容逻辑,并补充一轮针对性验证。

3. 代表性扩量:看总体之外的分群差异

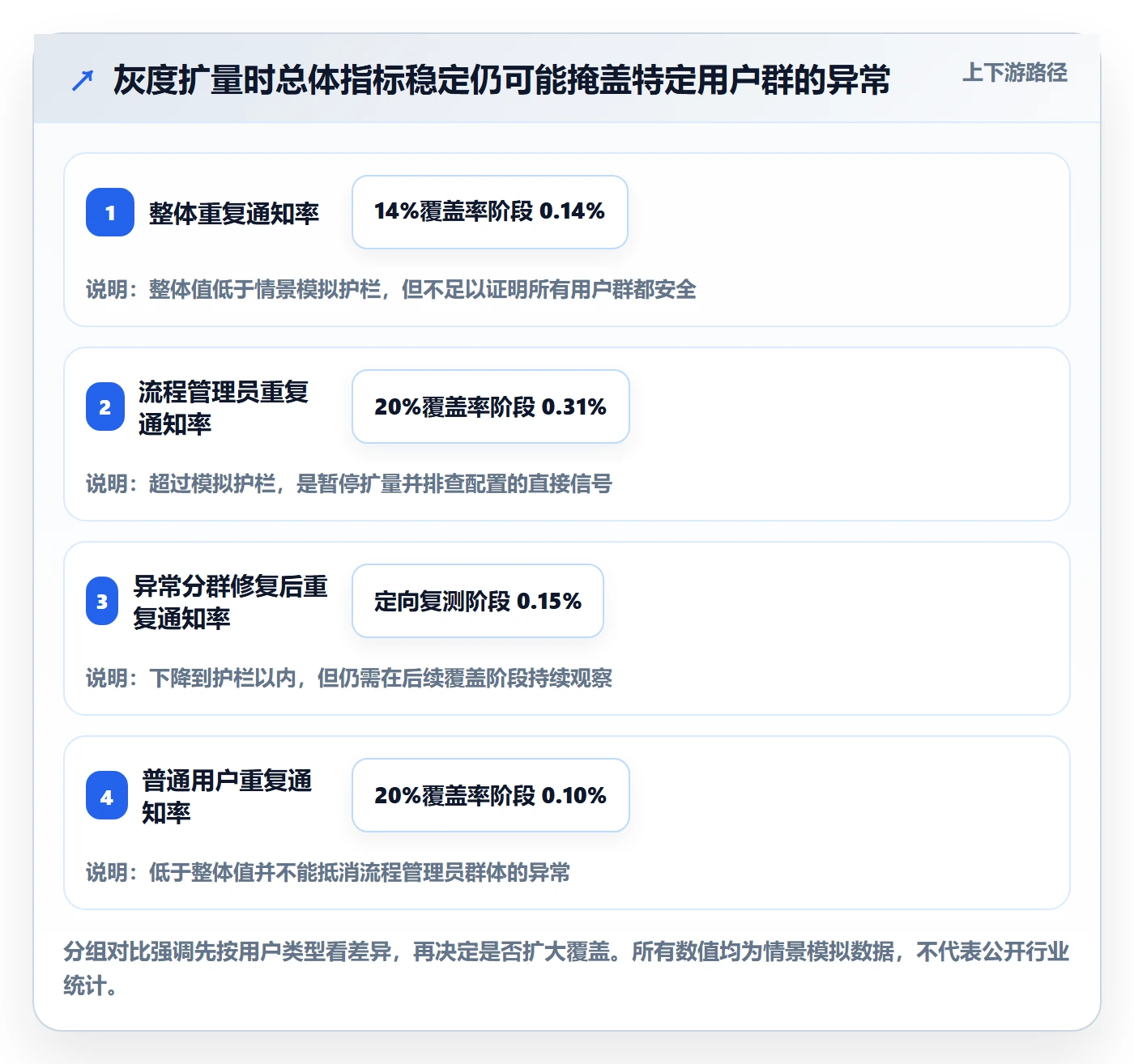

兼容性确认后,灰度扩大到 20%,观察两个业务高峰。整体数据看起来仍可接受:任务同步成功率 99.71%,重复通知率 0.14%,P95 延迟 438 毫秒,核心任务完成率 91.3%。但分群数据发现,某类流程管理员的重复通知率达到 0.31%,超过模拟护栏。

这时最重要的不是讨论总体数字是否“还行”,而是定位异常分群是否由版本开关、权限配置或业务流程触发。团队暂停扩量,发现问题与一个旧流程模板中的通知订阅配置有关。若只看全体 20% 用户的平均值,这个异常很可能被掩盖。

4. 修复后复测:用明确证据决定是否恢复扩量

研发修复配置兼容逻辑后,团队没有立即把流量推至 50%,而是让原有异常分群再次执行关键路径,并保留一部分未启用新版本的对照用户。模拟复测显示,异常分群重复通知率回落至 0.15%,同步成功率为 99.73%;对照组与灰度组的核心任务完成率差异在预设范围内。

只有当缺陷修复、定向回归、监控标签和回滚开关均确认有效,项目经理才批准下一阶段扩量。这个过程比“发现问题后快速修一下”更慢,但减少了把同一故障带入更大用户范围的概率。

5. 扩大覆盖与全量:不仅验证功能,也验证容量和运营准备

覆盖到 50% 后,主要问题从兼容性转向容量、长尾配置和支持压力。团队检查队列积压、服务资源、客户支持工单、关键账户反馈以及数据修复需求。模拟观察中,P95 延迟继续改善,但队列积压在业务高峰后恢复得较慢,因此团队将全量时间推迟到容量扩展完成之后。

全量并不是风险消失的时刻。项目经理需要确认值班人员在岗、回滚开关可用、客户支持有说明、数据修复责任人已安排,并为全量后的观察窗口保留资源。对于无法逆转的副作用,例如通知已经发出或数据已经迁移,回滚计划必须包含补偿动作,而不只是“切回旧版本”。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

6. 把指标结果写成决策记录,而不是只留在群聊里

每个阶段结束后,项目经理应记录观察窗口、样本覆盖、异常项、数据质量、决策人、结论和下一动作。这样后续出现问题时,团队能够还原当时为什么继续或暂停,而不必从聊天记录中猜测。

一份简洁的决策记录可以包括:版本与开关状态、灰度人群、关键指标及基线、分群异常、未验证风险、当前判断、批准人、回滚方式和下次检查时间。若使用项目管理平台,应让这份记录与版本、缺陷、测试任务和发布审批关联,而不是单独放在不可追踪的临时文档里。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

六、不同情况下的行动建议:让灰度方案适配风险,而不是套模板

1. 低风险、可快速关闭的功能变更

例如非关键页面展示优化、可独立关闭的体验功能,适合采用较快的分阶段扩量。项目经理仍要检查错误率、主要行为完成率和用户反馈,但不必为每一步设置过长观察窗。前提是功能开关经过验证,关闭后不会留下不可逆的数据状态。

  • 发布前确认开关位置、默认状态和授权人。
  • 首批覆盖代表性客户端和少量真实用户。
  • 设置清晰的暂停门槛,避免因小幅正常波动频繁回退。
  • 扩量后观察至少一个相关业务周期,而非只看发布时长。

2. 中风险、影响核心工作流的变更

涉及任务流、审批路径、通知规则或身份权限的变更,建议先做分群验证,再做随机扩量。要特别检查旧配置、长尾角色和跨部门流程,并将关键业务代表纳入验证。此类场景通常需要业务指标与技术指标同时通过。

如果团队无法可靠地识别受影响用户,灰度比例再小也难以保护目标人群。此时应先补齐版本标签、用户分组和功能开关能力;若不能补齐,就应缩小变更范围或延后发布,而不是用更乐观的阈值弥补观测缺口。

3. 高风险、可能造成数据损失或难以逆转的变更

数据迁移、权限模型重构、计费规则或关键外部接口切换,不应仅依赖普通功能灰度。应考虑影子读写、双轨运行、分阶段迁移、备份校验和明确的补偿方案。若无法证明回退可行,就要把发布拆成多个可验证的小变更,先验证兼容,再逐步切换。

高风险场景需要更严格的发布审批,但审批多不代表控制强。评审必须回答:失败时的最大影响是什么、检测时间多长、恢复时间多长、哪些操作不可逆、谁有权停止。回答不了这些问题,就不应进入全量计划。

4. 数据量小或用户稀少的场景

低流量系统容易遇到统计波动:一次失败就可能让成功率大幅变化,等待很久也未必达到有意义的样本量。此时不应机械套用大流量系统的百分比阈值,而应结合人工验证、合成测试、重点账户陪测和业务事件数判断。

报告应明确样本不足,避免把“没有观察到异常”写成“证明没有异常”。对少量高价值账户,可以采用逐账户授权、可随时暂停的发布方式;同时保留技术监控,防止人工陪测忽略后台积压或资源异常。

5. 组织分散、系统依赖复杂的场景

多团队系统常见的问题是每个团队都认为自己只改了一小部分,最后却没人负责端到端结果。项目经理应建立依赖清单和统一发布窗口,明确上游、下游、数据平台、客户端和支持团队的联系人,并记录各自的就绪状态。

在规模较大的组织中,可在项目管理平台中维护发布任务、风险项、测试结果、缺陷和审批记录之间的关联。工具选择应看是否支持权限隔离、跨团队协作、版本追踪和审计需要;不要因为平台有丰富看板,就假设它已经替代了监控系统或生产变更控制。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

七、不同情况下的取舍:速度、覆盖、证据与恢复能力如何平衡

1. 速度与观察充分度的取舍

发布越快,业务越早获得收益,但异常可能在被发现前扩散到更大范围。观察越久,证据更充分,却会延迟价值兑现,并增加团队值守成本。我的判断不是一味慢,而是让观察时长匹配风险传播速度:故障扩散快、损害大,就要缩短发现与停止时间;低风险、可逆的改动可以更快扩量。

2. 样本代表性与随机性的取舍

定向样本更容易覆盖已知风险,但不适合估计总体效果;随机样本有利于比较整体结果,却可能在早期漏掉稀有高风险配置。实用做法是先用定向样本验证已知风险,再用随机分组观察总体表现,并在报告中明确两类样本的用途。

3. 指标敏感度与误报成本的取舍

阈值设得太敏感,会让团队频繁暂停,甚至对正常噪声过度反应;阈值设得太宽,又可能在故障扩散后才发现问题。需要通过历史数据回放、发布演练和事后复盘校准阈值。若没有历史数据,先采用保守护栏并人工复核,比假装拥有精确阈值更可靠。

4. 单一开关与分层开关的取舍

单一开关简单、易操作,但一旦问题只发生在某个功能或用户群,团队可能只能整体回退;分层开关更精细,可以分别关闭通知、同步或特定人群,但增加配置复杂度和误操作风险。只有当团队能够维护配置、验证默认值并审计变更时,分层开关才真正带来收益。

5. 回滚与前向修复的取舍

遇到问题时,回滚可以快速停止新代码影响,但可能破坏数据兼容、造成状态不一致,或恢复不到已经发生的外部副作用。前向修复能保留新功能,却可能延长故障时间。决策前要区分问题是否仍在扩大、是否可逆、数据是否已写入、回滚是否经过演练。

判断条件 更偏向回滚 更偏向前向修复
影响范围 持续扩大或涉及关键业务 范围局限且已被隔离
恢复可行性 旧版本兼容且回退已演练 回退会破坏数据或接口兼容
修复时长 修复时间不确定或明显过长 修复路径明确且短于回退恢复时间
外部副作用 尚未产生不可逆操作 已发生外部动作,需补偿或纠正

6. 统一阈值与业务分层的取舍

统一阈值便于治理和汇报,但不一定适合所有业务。内部低优先级报表和面向客户的核心审批流程,对延迟或失败的容忍度显然不同。组织可以统一指标定义、记录格式和审批流程,同时允许不同业务设定不同阈值,并要求说明依据和责任人。

八、项目经理的落地清单:从发布评审到复盘闭环

1. 发布前:把未知风险显性化

  • 确认变更范围、依赖系统、受影响角色和不可逆操作。
  • 给收益指标与护栏指标分别定义口径、基线、阈值和数据延迟。
  • 确定灰度人群的抽样方式,并标注未覆盖的高风险场景。
  • 检查监控标签、告警接收人、功能开关和回滚权限。
  • 安排测试、业务代表、值班人员和客户支持的参与时间。
  • 明确暂停、回滚和继续扩量分别由谁批准、谁执行。

2. 发布中:先核对数据,再解释波动

发布中出现异常时,不要第一时间把所有波动归咎于新版本。先检查数据采集是否正常、分组标签是否正确、基线是否可比,再看异常是否集中于某个版本、角色、组织或流程。若确认影响持续扩大,先保护用户,再进行完整归因;不要为了找到完美解释而延迟止损。

每次扩量前,项目经理应要求团队用一句明确结论回答:“哪些证据支持扩大,哪些风险仍未验证,出现什么情况会立即停止?”如果回答只剩“目前看起来正常”,那就还没有形成可审计的决策。

3. 发布后:复盘的不只是故障,还包括判断质量

发布完成后,应回看指标是否准确、异常是否及时发现、扩量决策是否合理、回滚操作是否在预期时间内完成。即使没有事故,也要检查有没有告警缺失、分群覆盖不足或人工步骤过多。没有故障不等于发布机制有效,可能只是这次没有碰到薄弱环节。

复盘建议关注四类问题:风险是否识别充分,监控是否能够及时发现,决策权限是否清楚,恢复机制是否有效。改进项应落到负责人和完成时间,例如补充某类客户端指标、自动化某项回归、完善版本标签,而不是只写“加强沟通”。

4. 用团队自己的数据持续校准方案

每次发布结束后,记录从异常出现到发现、从发现到暂停、从暂停到恢复的时间,以及实际受影响用户数和修复成本。积累几轮后,团队就能看到真正的薄弱点:可能不是发布比例太大,而是告警延迟;可能不是阈值不合理,而是用户分组不可识别。

灰度发布落地方案:项目经理开展发布管理的数据分析案例解析

九、结尾:下一步先补齐最短的证据链

1. 灰度管理的关键不是“放多少”,而是“知道什么、何时停”

我对灰度发布的核心判断是:比例只是控制暴露面的旋钮,真正决定风险的,是团队能否识别受影响对象、及时发现异常,并在损害扩大前采取行动。没有分群数据、没有可信基线、没有明确回滚责任人时,小比例只会制造安全感,不会自动带来安全。

项目经理可以从下一次发布开始做三件事:为每项重要变更写出对应风险;为每个风险补上可观测信号和动作;在发布计划中明确暂停、回滚和扩量的授权。先把这条最短证据链跑通,再逐步增加自动化、分层开关和统计对照。

如果当前团队还没有完整的发布平台,不必等工具齐备才改善流程。先统一版本记录、指标口径、用户分组和决策模板;当发布规模和协作复杂度上升,再评估适合的项目管理平台、监控系统和变更治理能力。最值得投入的不是更漂亮的发布看板,而是让每一次扩量都能回答:我们新增了什么证据,仍承担什么风险,出了问题由谁在多久内止损。

常见问题解答(FAQ)

1. 灰度发布期间,项目经理应该重点看哪些数据?

我第一次参与灰度管理时,团队把错误率、响应时间、转化率和用户反馈全放进一张看板,结果数据很多,却没人能明确说出是否应该继续放量。我想知道,项目经理该怎样区分关键指标和辅助指标,避免被一堆数字带偏?

先从发布目标倒推指标,而不是先把所有可采集数据塞进看板。若本次发布涉及支付流程,稳定性指标可看支付失败率和接口超时率,性能指标可看关键接口响应时间,业务指标可看支付完成率,客服工单则作为体验信号。建议给每项指标写清统计口径、观察窗口、数据负责人和触发动作。

比如演示案例中,团队以发布前同一时段的基线作参照,发现灰度组支付失败率由1.0%升至1.8%,而对照组仍为1.0%,此时应先暂停放量并排查,而不是只看全站整体成功率。数字仅为示例,不是通用阈值;真正的阈值应按业务风险、历史波动和可接受损失提前确认。

2. 灰度发布应该按什么节奏放量,什么情况下暂停或回滚?

我经常看到方案写着先放少量用户,再逐步扩大,但真正执行时,大家对每一阶段观察多久、什么情况算通过没有共识。我担心如果只按固定比例推进,遇到数据异常时还是会靠临场争论,想知道怎样把放量计划变成可执行的决策规则?

把阶段设计成检查点,而不是机械的百分比阶梯。发布计划至少写明每阶段目标用户范围、最短观察窗口、必看指标、决策人和动作。例如一个虚构项目可设置小流量验证、扩大验证、全面发布三个阶段;每一阶段结束前,由研发、测试、业务和运维共同核对数据质量与风险信号。核心指标稳定且数据量足以判断时才继续;

出现可疑变化先暂停并延长观察;确认版本导致严重故障或业务损失时,按预案回滚。具体比例和观察时长要结合流量规模、业务周期及风险等级确定,不能把某个固定比例当成行业标准。

3. 灰度组和对照组的数据不一致,项目经理该怎么判断?

我遇到过看板显示整体指标正常,但客服反馈某类用户集中报错的情况;也遇到过灰度组数据变差,却发现两组用户来源和使用习惯并不一样。我想知道,在决定继续发布之前,怎样判断异常究竟来自新版本,还是分组、埋点或外部因素?

先验证数据可比性,再讨论版本影响。项目经理可以组织团队逐项检查版本标识、用户分组规则、统计分母、埋点完整性、时间范围和流量来源,并把关键渠道、设备或用户群体拆开看。比如演示数据中,整体错误率没有明显变化,但某一旧型号设备上的失败率从0.5%升至2.0%;

这时整体均值可能掩盖局部风险,应暂停该人群的扩量并核查日志与复现结果。若灰度组和对照组在活动流量、用户构成或发布时间上差异明显,单纯比较原始比例不足以归因,应先补齐可比条件,必要时延长观察。小样本波动也不应直接当作确定性结论。

4. 灰度发布结束后,项目经理怎样复盘才不只是汇报已上线?

我过去做发布总结时,常把上线时间、完成比例和故障数量列出来,但这些信息很难说明这次发布是否达成目标,也不容易帮助下一次改进。我想知道,复盘应该留下哪些证据,才能让团队判断发布结果并改进之后的流程?

复盘要同时回答结果、判断过程和改进动作。先按发布前约定的口径,对照基线评估稳定性、性能、业务结果和用户反馈,并注明时间窗口、样本范围及数据来源;再回看每个检查点的继续、暂停或回滚决定是否及时,告警是否有效,责任人和升级路径是否清楚。

最后形成带负责人和期限的行动项,例如补充某类设备的监控、修正分组校验或明确回滚审批人。全量上线只代表版本覆盖完成,不等于业务目标已经达成;若业务指标需要更长周期观察,应把它标记为待验证事项,而不是提前写成成功结论。

核心关键词

读者评论

欧
欧阳嘉禾

把高风险账户单独列出来很有必要。我们之前整体成功率没明显变化,但少数旧客户端用户的任务同步一直失败,最后还是靠客服反馈才发现。

向
向景行

时间加事件数”的观察条件比较实用,固定等半小时确实可能错过低频流程。实际执行时还得考虑数据延迟,否则指标没到齐就做扩量判断,容易误判。

史
史清越

文中把暂停扩量和回滚分开讲得清楚。不过多团队现场里,回滚权限常常不够明确,建议在发布前把最终拍板人和执行人写进流程,避免异常时临时找人。

文章包含AI辅助创作:灰度发布落地方案:项目经理开展发布管理的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597579

赞 (0)
飞飞飞飞
发布管理如何做好发布记录?项目经理风险控制与操作步骤
上一篇 1小时前
发布检查管理方法大全:项目经理发布管理数据分析落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
