发布记录落地方案:项目经理开展发布管理的效率提升案例解析

发布记录落地方案真正要解决的,不是“把上线内容写下来”,而是让项目经理在发布前能判断是否具备上线条件、发布中能确认每个动作由谁执行、发布后能追溯影响与结果。一个常见的反常识是:发布记录越长,不代表发布管理越可靠;如果记录没有责任人、时间、验证口径和异常处置,几十页文档也可能无法回答“现在能不能发”。

一、先讲核心结论:发布记录是决策与执行的控制面

1. 发布记录不是上线后的会议纪要

我把发布记录定义为一份贯穿发布前、中、后的执行凭据。它要把版本范围、交付物、依赖关系、风险判断、发布步骤、验证结果和回退决策串成一条可追踪链路,而不是等上线完成后,再由项目经理补写一份“本次完成了哪些工作”。

如果记录只包含版本号、发布日期和功能列表,团队仍然会在发布窗口临时追问:数据库脚本是否执行、配置是否同步、谁负责验收、异常到什么程度需要回退。记录的价值取决于它能否支持行动,而不是字段有多少。

2. 优先追求“可判断、可执行、可追溯”

我建议用三个问题检查一份发布记录。第一,发布前能否据此判断是否满足准入条件;第二,发布中能否按步骤执行并留下结果;第三,发布后能否还原决策过程和影响范围。三项中任何一项缺失,记录就容易退化成信息存档。

  • 可判断:关键条件有明确状态、证据和责任人,不用靠口头确认。
  • 可执行:每项动作写明执行人、时间窗口、操作对象和成功判定方式。
  • 可追溯:版本、需求、缺陷、变更、审批和验证结果之间有可查的关联。

这三个目标存在先后关系:先把准入条件和执行步骤定义清楚,再谈信息关联和自动化。团队若先追求工具里的字段齐全,却没有统一“通过”的含义,最终只是把模糊状态搬进系统。

3. 用发布结果而非文档数量衡量效率

发布管理的效率不能只看项目经理少写了多少字。更值得关注的是发布准备周期、临时补信息次数、发布窗口等待时间、回退决策耗时和上线后问题定位时间。单次记录填写时间下降,但漏项增加,不是效率提升,而是风险从准备阶段转移到了生产环境。

观察维度 更有用的提问 不宜单独使用的替代指标
准备效率 从冻结范围到具备发布条件用了多久? 文档字数、字段数量
执行稳定性 发布窗口内有多少步骤等待、返工或偏离计划? 是否按时开会
结果质量 发布后约定观察期内出现多少严重问题? 是否完成上线操作
恢复能力 发生异常后多久能确定影响、止损并恢复? 是否存在一份回退文档

二、背景与真实场景:项目经理面对的是多条依赖链

1. 一次常规发布为何也会变复杂

以中大型企业常见的跨团队版本为例,业务需求可能由产品团队确认,代码由多个研发小组交付,测试团队负责验证,运维或平台团队安排窗口,安全、数据和业务负责人还可能参与审批。单个团队看起来只是在完成自己的任务,但发布结果取决于这些任务能否按正确顺序衔接。

项目经理最难处理的通常不是“没人做事”,而是状态不一致。研发认为代码已经合并,测试认为环境还没更新;业务方以为功能在本次范围内,发布清单却没有记录;运维拿到操作步骤时,发现执行顺序与配置变更依赖冲突。每一方都可能说得有道理,整体却没有一个可信的发布视图。

2. 一个常见的发布现场

下面的案例是为说明方法而构造的情景模拟,不代表某家企业的实际统计。某业务平台计划在周四晚间发布一个中型版本,包含 18 项需求、6 个缺陷修复、2 项数据库变更,并依赖身份认证服务和消息队列配置调整。参与团队有产品、研发、测试、运维及业务验收人员。

发布前两天,团队表面上显示“开发完成率 100%”。进一步核对后发现,2 项需求还没有业务验收人,1 个脚本缺少回滚验证,配置变更依赖另一团队的维护窗口,测试环境版本也与计划发布版本不一致。问题不是工作没有完成,而是“完成”没有统一的证据标准。

项目经理若只看任务状态,就会把“已完成”误读成“可发布”。有效的发布记录应当让状态带上来源:谁确认、依据是什么、确认时间是什么、仍有哪些约束。状态没有证据时,它更像一个人的判断,不是团队的共同事实。

3. 发布记录要承接的四类信息

  • 范围信息:本次包含什么、不包含什么,哪些变更被延期,以及延期原因。
  • 依赖信息:前置服务、环境、配置、数据、权限、外部团队和维护窗口。
  • 执行信息:操作顺序、负责人、预计耗时、验证步骤和失败后的下一步。
  • 决策信息:准入结论、风险接受人、暂停或回退条件,以及最终决策依据。

把这四类信息放在同一条发布链路中,项目经理才能从“追着人问进度”转向“根据证据识别缺口”。如果信息仍分散在聊天记录、表格、工单和邮件中,工具再多也不一定形成可用的管理视图。

发布记录落地方案:项目经理开展发布管理的效率提升案例解析

三、常见误区:记录越多,未必控制越强

1. 把发布记录做成字段堆叠

常见做法是从别的团队复制模板,不论项目规模都要求填写几十个字段。结果是填写者为了尽快过流程,复制旧内容、填“无”或写“待确认”,管理者看到的表面完整度很高,真实风险却没有暴露。

我的判断标准不是“字段是否齐全”,而是每个字段能否改变一个决策或动作。若某项信息既不影响准入,也不影响执行、验证、追溯或复盘,就要考虑删掉、合并,或改成只在特定类型发布时填写。

2. 把绿色状态当作发布许可

任务系统中的“已完成”通常只说明某个工作项被关闭,不一定意味着满足发布条件。代码合并不等于测试通过,测试通过不等于业务验收,业务验收也不一定覆盖配置、数据迁移和回退风险。

我更倾向于把状态拆成“工作项状态”和“发布准入状态”。前者回答工作做到了哪一步,后者回答当前证据能否支持上线。这样可以避免团队把任务完成率误当作发布信心。

3. 只写回退方案,不演练回退条件

“出现问题则回退”不是完整方案。团队还需要明确什么问题算触发条件、谁有权发起、回退会影响哪些数据、是否能逆向执行、预计多久恢复,以及哪些情形不能回退而应采取前向修复。

特别是数据库变更、数据迁移和外部接口变更,回退可能并非简单恢复旧版本。若回退步骤没有经过验证,文档写得再具体也可能只是在描述假设。至少应区分“代码回退”“配置恢复”“数据补偿”和“业务降级”。

4. 把发布会当成信息收集机制

如果所有关键状态都要等到发布会上逐个询问,会议就会变成临时填表。会议应该用于处理分歧、批准风险和作出决策,而不是第一次发现测试结果缺失、依赖窗口未确认或负责人没有到位。

更好的做法是把异步准备前置:参与人先更新记录并附证据,项目经理在会前识别未决项。会议聚焦少数需要判断的问题,例如是否延期、是否缩小范围、是否接受残余风险。

5. 为了准时发布而把“按时”当成功

发布按计划启动是一个过程指标,不是最终质量结论。若版本在约定时间上线,但观察期内出现高影响故障,或团队用了大量加班填补准备不足,这次发布不能简单记作成功。

我建议把“准时率”与“发布后质量”“非计划工作量”“恢复时间”一起看。单一指标容易诱发行为偏差:只追求准时,会压缩验证;只追求零故障,可能导致无限延期。组合指标才能呈现真实取舍。

6. 把工具配置误认为流程落地

采用项目管理平台可以统一需求、缺陷、任务和发布信息,但平台不会自动替团队定义风险等级、准入标准或决策权。工具解决的是信息连接、权限控制和状态呈现;管理规则解决的是“什么证据足够、谁来判断、何时暂停”。

对于 100 人以上、跨多个团队协作的组织,可以用 PingCode 这类项目管理平台承载需求、迭代、缺陷和发布过程的关联管理。落地时仍应先确认团队的发布口径,再评估字段、工作流、权限与报表如何配置;不要把产品功能描述当作流程设计的替代品。

四、专业判断逻辑:先判断发布复杂度,再决定控制强度

1. 用影响、依赖与可恢复性判断风险

我不建议所有版本使用同一套发布审批。一个内部低影响页面修正,与涉及核心交易、数据迁移或多个外部服务的版本,所需控制强度显然不同。可以从影响范围、依赖数量、变更可逆性和验证覆盖度四个维度评估。

  • 影响范围:影响多少用户、业务流程、服务或关键数据。
  • 依赖数量:是否跨团队、跨系统、跨环境,依赖是否已确认。
  • 可恢复性:是否能快速回退、降级或补偿,恢复动作是否验证过。
  • 验证覆盖度:是否覆盖关键路径、兼容性、权限、数据和业务验收。

风险判断不必从一开始就做复杂的打分模型。团队可以先用低、中、高三级,并为每一级定义可观察条件。重要的是不同级别对应不同动作,而不是风险分数漂亮却不影响决策。

2. 让准入条件对应证据,而不是口头承诺

“测试已完成”是结论,不是证据。记录中可以关联测试报告、关键用例结果、缺陷清单和未解决问题的风险接受人。“依赖已确认”也应说明由哪个团队确认、确认的是哪个环境或时间窗口。

证据不一定全部上传为附件。可以是工单链接、审批记录、版本构建号、监控截图、自动化测试结果或验收结论。关键在于证据能够被相关角色访问,并且与本次发布版本对应。

3. 区分阻断项、观察项和已接受风险

将所有未完成事项放进同一个“风险清单”,容易造成优先级混乱。我建议至少区分三类:不解决就不能发布的阻断项;可以发布但需加强监控的观察项;经过授权明确接受的残余风险。

类别 判定方式 记录要求 典型动作
阻断项 影响关键路径,且没有可接受的缓解措施 问题、责任人、关闭证据、重新评估时间 修复、缩小范围或延期
观察项 风险可控,但需要上线后持续观察 监控指标、阈值、观察人、观察时长 发布后加强监控或灰度验证
已接受风险 有权角色理解影响并作出明确决定 风险说明、接受人、决策时间、补偿措施 按批准范围执行并保留审计记录

4. 发布记录要呈现版本边界和变更差异

版本范围不只是列出“有哪些需求”,还要记录哪些事项被排除、哪些变更在冻结后加入,以及加入的理由和影响评估。否则复盘时无法判断问题来自原定范围,还是发布前临时扩容。

对于经常滚动交付的团队,记录应明确本次构建或发布标识。需求清单、缺陷、代码版本和部署对象要能够互相核对。若同一个版本名称对应不同构建内容,后续定位问题时会出现“到底发布了什么”的歧义。

5. 用“决策门”代替层层签字

审批数量多不等于控制有效。一个审批人若只点通过,却没有清晰责任边界,反而会制造虚假安全感。我更关注决策门是否有明确输入、判断人、可选结果和留痕方式。

例如,发布准入可以只有三种结果:通过、带条件通过、暂缓。带条件通过必须写明条件、负责人和截止时间;暂缓必须指出重新评估所需的证据。这样比无限增加签字层级更容易执行,也更便于事后复盘。

发布记录落地方案:项目经理开展发布管理的效率提升案例解析

五、具体案例与数据观察:把临时追问转为可见的发布准备

1. 情景模拟:从任务完成率转向发布就绪度

继续使用前文的情景模拟。版本原计划周四晚发布,项目经理在周二将 18 项需求、6 个缺陷和 2 项数据变更关联到同一发布记录。随后不再只看工作项是否关闭,而是分别检查范围、测试、依赖、操作和回退证据。

第一次核对时,18 项需求中有 16 项具备完整验收证据,6 个缺陷中有 5 个完成验证;2 项数据库变更中,1 项回退验证尚未完成。另有一项外部依赖未确认维护窗口。项目经理没有将所有事项压成一个“完成率”,而是标出两个阻断项、一个待确认依赖和两个观察项。

这一步改变了会议讨论方式。团队不再争论“是不是差不多可以发”,而是围绕具体条件作决定:数据库脚本完成回退验证后复核;外部团队确认窗口后锁定执行顺序;其余观察项明确监控人和告警阈值。发布是否启动,有了可验证的依据。

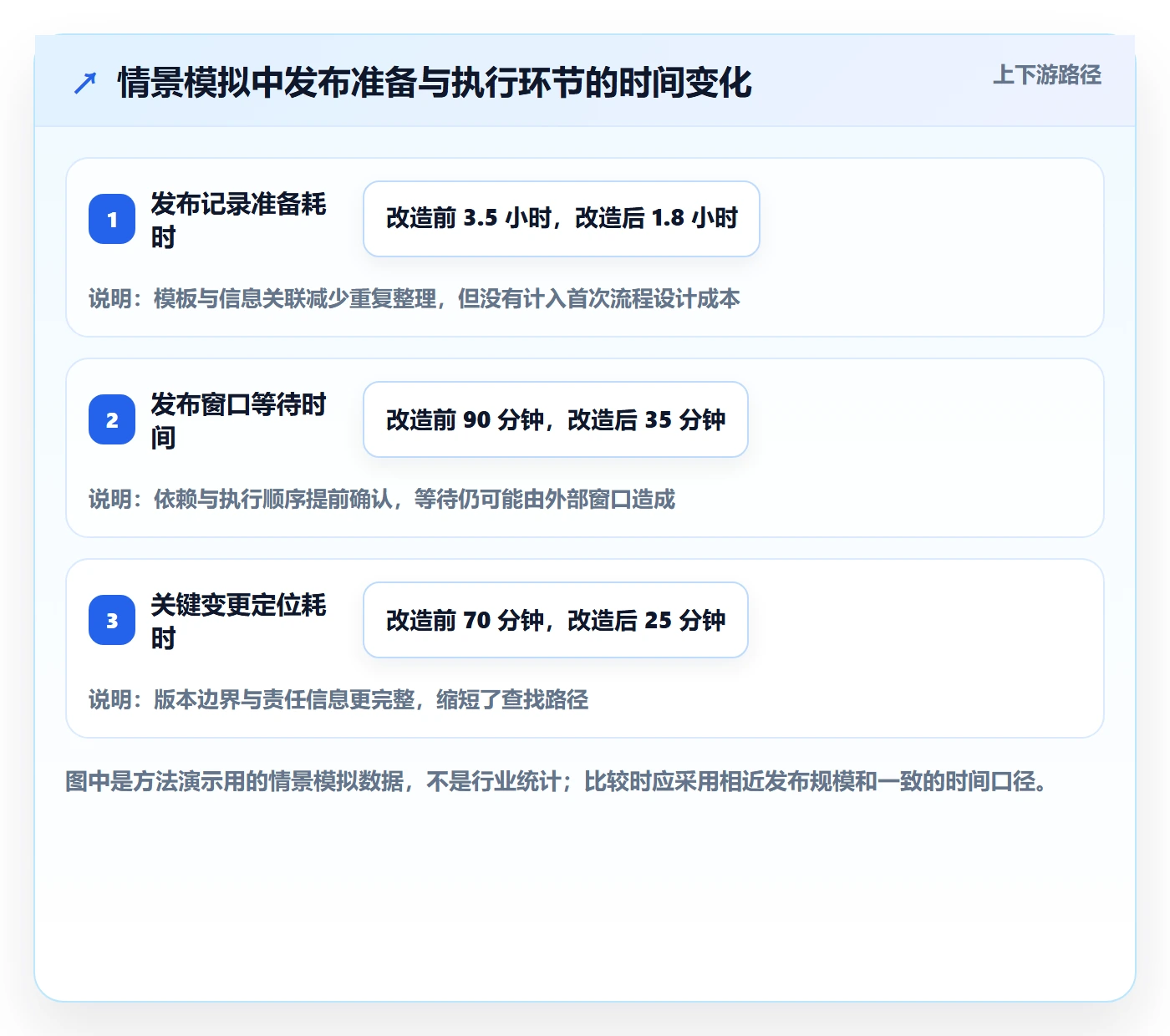

2. 用前后对比解释效率变化,但不伪装成实测

下表数据是情景模拟,用来展示记录机制可能影响哪些环节,不是行业基准,也不是某个产品的实测结果。真实组织应从自己的发布台账中取数,至少覆盖多个发布周期,并同时观察发布规模、复杂度和故障影响。

观察项目 改造前情景 改造后情景 解释
发布前临时追问事项 每次约 12 项 每次约 4 项 准备信息前置后,未确认事项减少;仍需在会前处理例外。
发布窗口等待时间 约 90 分钟 约 35 分钟 依赖、操作顺序和负责人提前确认,减少现场等待。
发布记录准备耗时 项目经理约 3.5 小时 项目经理约 1.8 小时 信息关联和模板复用降低重复整理,但初期配置成本未计入。
发布后定位关键变更耗时 约 70 分钟 约 25 分钟 版本边界和责任记录更清晰,有助于缩小排查范围。

这些数字的意义不在于承诺“采用模板后必然节省多少时间”,而在于建立可验证的观察路径。若记录上线后,发布窗口等待没有下降,就要检查依赖确认是否真正前移;若准备耗时反而增加,则可能是字段过多、数据重复录入或审批规则不合理。

3. 观察指标要有分母、窗口和归因规则

“异常次数下降”容易被误读。不同规模、不同风险级别的版本不能直接按次数比较;小版本发得更多,也可能导致异常总数增加,但单次风险并未恶化。因此,我会尽量记录发布次数、版本等级、影响范围、异常严重度和观察窗口。

  • 发布准备耗时:从范围冻结到满足准入条件的时间;注明是否包含等待外部依赖。
  • 临时变更率:冻结后新增或替换的发布事项数,占本次发布事项总数的比例。
  • 发布窗口等待时长:计划动作因信息、权限、环境或人员未就绪而暂停的累计时间。
  • 回退决策耗时:从达到异常阈值到作出暂停、回退或前向修复决定的时间。
  • 发布后问题率:按约定观察期统计的问题数,并按严重程度和影响范围分层。

4. 用样本分布看改善是否稳定

单次发布顺利,不能证明机制有效。项目经理应比较改造前后多个相近复杂度的版本,或按版本级别分层观察。如果某次指标改善只是因为本次没有数据库变更、没有外部依赖,那么不能把改善全部归功于记录方案。

还要防止“平均数遮住长尾”。十次发布中九次都很快、一次等待数小时,平均值可能不足以揭示高风险问题。除平均耗时外,可以看中位数、最长耗时、等待原因分布和重复发生的问题类别。

发布记录落地方案:项目经理开展发布管理的效率提升案例解析

5. 记录系统的价值来自关联,而非重复抄写

如果需求、缺陷、测试结果和发布计划已经分别存在管理系统中,发布记录不应再让项目经理手工复制所有内容。更合理的做法是建立引用关系:发布条目关联需求和缺陷,验证结果关联测试证据,部署步骤关联执行任务,决策记录保留审批与风险接受信息。

以 PingCode 等面向中大型团队的项目管理平台为例,落地方案可以先盘点现有工作项与流程,再决定哪些信息适合通过关联、视图或状态流转呈现。实际配置需以组织当前使用的产品版本和权限能力为准。关键不是“平台里能不能做”,而是要避免同一事实被多个系统重复维护、互相冲突。

六、落地方案:从最小可用记录开始,逐步固化规则

1. 第一步:盘点现有发布路径和信息来源

不要先创建一个新模板。先抽取最近几次发布,沿着“需求进入,范围冻结,验证完成,发布执行,观察结束”复盘实际路径,标出每个阶段的信息由谁产生、存在哪里、谁需要使用。

盘点时重点问:哪些状态经常靠聊天确认;哪些信息重复录入;哪些步骤总在发布窗口才发现缺失;哪些决定事后无法还原。只要能找到重复出现的真实摩擦点,第一版方案就有了明确目标。

2. 第二步:先定义最小字段集合

一个轻量版本可以先覆盖以下信息,不必一开始追求大而全:

  • 发布标识、计划时间、所属服务或产品、责任项目经理。
  • 纳入和排除的需求、缺陷、配置及数据变更。
  • 关键依赖、环境、版本构建号和冻结时间。
  • 准入状态、验证证据、未解决风险及风险责任人。
  • 发布步骤、执行人、成功判定、异常联系人和回退或补偿方案。
  • 发布后观察窗口、监控指标、业务验收结论和复盘事项。

字段应尽量短,但定义要清楚。例如“验证完成”要说明覆盖了哪些关键路径;“回退方案”要说明针对代码、配置还是数据;“业务确认”要能找到具体确认人和时间。

3. 第三步:将字段分成必填、条件必填和自动关联

必填项是任何发布都需要的最小信息;条件必填项由风险或变更类型触发;自动关联项尽可能从已有系统获得。这样能减少不必要的填写负担,也能避免高风险发布遗漏专项信息。

字段类别 适用方式 示例 设计提醒
必填 所有发布均填写 发布标识、责任人、范围、时间、准入结论 控制数量,避免把普通背景信息都变成强制项。
条件必填 特定变更触发 数据迁移、权限调整、外部接口、核心链路变更 明确触发条件,避免依赖填写者自行猜测。
自动关联 从既有工作流获取 需求清单、缺陷状态、版本号、测试任务 先验证关联数据准确性,再减少人工维护。

4. 第四步:建立准入门和暂停门

准入门不是一张签字表,而是一组最低条件。可以先从以下方面建立判定:范围已冻结或例外已批准;关键测试证据齐全;阻断缺陷已关闭;依赖窗口已确认;执行人和验证人到位;异常阈值和恢复方式可执行。

暂停门则规定哪些情况必须停止继续执行。例如关键服务健康度低于约定阈值、数据校验不一致、核心业务链路失败,或外部依赖未按计划完成。阈值应由技术与业务责任人结合系统特性确定,不能照搬别的团队数字。

5. 第五步:先试点,再推广

试点应选择有代表性的版本,而不是最简单或最复杂的极端案例。建议覆盖一个常规发布和一个存在跨团队依赖的发布,观察模板能否暴露问题、执行者是否愿意更新、审批人是否真正根据证据决策。

试点期间要记录方案自身的成本:填写耗时、维护人力、培训时间、工具配置工时和流程等待。若只统计减少的临时追问,不统计新增的维护成本,就会高估收益。

6. 第六步:复盘流程,而不只是复盘事故

发布成功也值得复盘。没有事故不代表流程没有摩擦:是否因权限不足等待、是否有人重复录入、是否出现未纳入范围的临时操作、是否监控告警过多却没有有效判断?这些问题会在下一次高风险发布中放大。

复盘结果应落到具体改进项,并指定负责人、期限和验证方式。例如“完善发布流程”过于宽泛;“在高风险发布准入中新增数据校验证据,并在下两个版本检查执行率”才便于追踪。

发布记录落地方案:项目经理开展发布管理的效率提升案例解析

七、不同情况下的行动建议:按发布类型调整管理方式

1. 小团队、低风险、发布频繁

如果团队规模小、服务边界清楚、发布频率高,重型审批可能会让流程成本超过风险收益。可以用短记录覆盖版本范围、关键验证、操作责任和异常联系人,并通过自动化测试、部署流水线和监控承担重复检查。

但“轻量”不等于“无记录”。至少保留发布标识、变更范围、验证结果和异常处理结论。若后续无法回答某次发布改了什么、为何上线、出了问题如何定位,流程就轻过头了。

2. 跨团队依赖多、窗口固定

这类发布的主要风险往往不是代码本身,而是协作时序。项目经理应把依赖确认时间前移,明确每个前置动作的完成证据、联系人和最晚时间,并为关键依赖安排替代方案或延期判断。

固定窗口应设置冻结点。冻结后新增事项需要重新评估对测试、审批、执行顺序和回退方案的影响。不能因为“改动很小”就默认可以塞进发布包。

3. 涉及核心业务或高影响用户

高影响发布应提高证据要求,但也要防止审批泛滥。重点是风险负责人、业务责任人和技术执行者的职责清晰,监控阈值能对应行动,出现异常时有明确暂停权和沟通机制。

若系统支持灰度或分批放量,可以把完整发布拆成多个可观察阶段。每一阶段都要定义样本范围、观察时长、扩量条件和停止条件。灰度不是把风险消失,而是把风险暴露控制在可承受范围内。

4. 涉及数据库、配置或不可逆变更

这类变更应把“可恢复性”放在发布评估的前面。核实备份或快照、数据校验、兼容窗口、回滚限制和补偿路径;对无法回退的变更,必须明确前向修复策略和业务止损方式。

对于新旧版本并存的阶段,要确认数据结构和接口兼容性。若回退旧版本会读不懂新结构,所谓“代码回滚”可能会造成二次故障。必要时采用分阶段迁移,先扩展兼容、再切流、最后清理旧结构。

5. 组织正在从表格转向管理平台

迁移期间不要一次性把所有历史数据和流程都改造。先选一个团队或一条产品线验证核心对象:发布记录如何关联需求、缺陷、迭代、测试和变更审批;谁维护数据;如何处理跨项目权限;哪些报表能直接支持决策。

平台选择应结合组织规模、既有工具链、权限要求、部署方式、集成成本和管理员能力。对 100 人以上的中大型组织,单纯比较功能清单往往不够,还要验证跨团队视图、流程配置、历史追踪和数据治理是否能长期维护。PingCode 等平台可以进入评估范围,但应以实际试点验证适配性,不宜只凭演示或宣传材料作结论。

6. 发布后问题多,但原因分散

如果问题类型包括测试漏测、配置错误、依赖缺失、操作失误和业务口径不一致,先不要笼统地要求“加强测试”。把问题按发现阶段、变更类别、影响级别和根因分类,再决定是补充验证、改变准入条件、调整职责还是增加自动检查。

若同类问题重复出现,通常意味着流程规则没有把经验转成约束。例如连续出现版本范围遗漏,就要检查范围冻结机制和关联方式;连续出现回退失效,就要审查验证是否真实演练,而不是再增加一条“注意回退”的提醒。

发布记录落地方案:项目经理开展发布管理的效率提升案例解析

八、不同情况下的取舍:效率、控制与治理成本如何平衡

1. 记录越细,控制越好,还是成本越高

详细记录能提高追溯性,但也会增加录入、审核和维护成本。对低风险且可快速恢复的发布,重复填写大量说明可能降低交付效率;对高风险且难恢复的变更,必要的证据和审批则可能显著降低损失概率。

我的取舍原则是“风险驱动、信息复用、关键环节留痕”。不要求所有内容都长篇叙述,但关键判断要能找到依据;不要求所有角色重复抄写,但数据要有可信来源;不要求所有发布一视同仁,但高风险发布不能套用最低控制。

2. 自动化与人工判断如何分工

自动化适合检查确定性强、重复频率高、结果可计算的事项,例如构建状态、自动化测试结果、部署步骤完成状态和基础健康指标。人工判断更适合评估业务影响、风险接受、异常取舍和跨团队优先级。

不要把“自动化通过”直接等同于“可以发布”。自动化规则可能覆盖不全,测试环境也可能与生产环境存在差异。更稳妥的做法是自动化提供证据,责任人结合风险作出决策,并对规则变更保留审计记录。

3. 集中审批与团队自治如何平衡

集中审批有利于统一高风险标准,却可能造成审批队列拥堵;团队自治反应快,但不同团队的风险判断可能差异很大。可以采用分级授权:低风险由团队按规则执行,中风险由相关责任人共同确认,高风险由指定治理角色参与决策。

授权不是放弃治理。团队自治需要边界、监控和抽查;集中审批也需要明确时限和替代审批机制。若审批人不在场就无法发布,团队实际上把风险控制建立在个人可用性上。

4. 统一模板与业务差异如何平衡

统一模板适合共享核心字段和基本准入逻辑,但不同业务可能有特殊风险。例如数据密集型产品更关注迁移与一致性,外部接口产品更关注兼容窗口,面向用户的核心流程则更关注业务验收和灰度监控。

建议采用“公共核心加条件扩展”的结构:公共部分保证版本、责任、范围、准入和结果可比较;扩展部分由变更类型触发。这样既保留组织级治理,也避免让所有团队填写与自己无关的内容。

5. 统一发布节奏与持续交付如何平衡

固定发布窗口便于业务沟通、集中协调和风险管控,但对低风险变更可能形成排队成本;持续交付缩短反馈周期,却要求测试、监控、权限和恢复机制更成熟。两者不是非此即彼,组织可以按服务能力和变更风险采用不同节奏。

当自动化覆盖不足、发布经常需要多个团队共同操作时,稳定窗口能降低协同不确定性;当部署可重复、服务可观测、回退或补偿成熟时,可以逐步提高交付频率。频率提升应以风险控制能力同步提升为前提。

取舍问题 偏向轻量的一侧 偏向严格的一侧 判断依据
记录详细度 低风险、易恢复、发布频繁 高影响、难恢复、外部约束多 问题发生后的损失与恢复成本
审批集中度 规则成熟、团队能力稳定 影响跨组织、合规要求明确 决策权是否清楚,审批是否形成瓶颈
发布节奏 自动化和监控充分,变更可拆分 依赖窗口固定,操作跨团队 交付能力、故障恢复能力和业务窗口
工具统一度 团队规模小、流程差异大 组织规模大、需要跨团队追踪 信息孤岛成本与平台治理成本

九、结尾:先让每次发布都能回答五个问题

1. 用五个问题检验方案是否可用

一份发布记录落地方案是否有效,不必先看模板有多少字段。可以直接问:本次到底发布什么;当前是否具备准入条件;每个关键动作由谁执行;出现什么情况必须暂停或恢复;发布后如何确认结果并追溯决策。

如果这五个问题能被记录、证据和责任链清楚回答,方案就已经具备基本价值。之后再根据组织规模、风险水平和工具能力逐步补充自动化、报表和治理规则。

2. 下一步从一次真实发布开始

  1. 选取一条近期发布,复盘实际发生的信息缺口与等待原因。
  2. 建立一份最小发布记录,只保留会影响准入、执行、验证和复盘的信息。
  3. 为每个准入结论补充证据来源、责任人和确认时间。
  4. 用一次常规发布和一次跨团队发布验证流程,记录新增成本与减少的摩擦。
  5. 根据数据删掉无用字段、补上重复漏项,再决定是否扩展到更多团队或管理平台。

我的核心判断是:发布管理效率并非来自把记录写得更快,而是来自更早暴露不确定性,并把决策依据留在执行链路中。项目经理下一步不必先追求一套庞大制度,可以从最近一次发布里最常发生的三类临时追问入手,把它们改造成可验证的准入条件。只要每次发布都比上一次少一点临场猜测,发布记录就真正开始发挥作用。

常见问题解答(FAQ)

1. 项目经理落地发布记录,最少需要包含哪些信息?

我负责的项目每次上线都要临时向开发、测试和运维收集信息,表格越做越长,真正出问题时却还是找不到关键依据。想知道哪些字段是发布管理的必要信息,哪些只是增加填写负担?

先确保记录能回答五个问题:这次发布包含什么、变更从哪里来、谁负责执行、如何验证、异常后怎么处理。建议最小字段包括版本标识与发布时间、需求或缺陷链接、影响范围、测试结论及未覆盖项、执行负责人、上线验证结果,以及已知风险和后续事项。涉及数据迁移、权限或关键业务链路时,再补充审批人、监控项和回退条件。

判断字段是否值得保留,不看表格是否完整,而看发布前能否据此做决策、发布后能否定位证据;连续几次无人使用的字段应考虑删除或改为按风险填写。

2. 项目经理怎样推动团队真正使用发布记录,而不是只建一张表?

我试过发模板、开说明会,但团队经常在发布当天才补内容,或者不同角色各自维护一份清单。作为项目经理,我应该从哪个环节开始调整,才能避免把记录变成额外文书工作?

从一次具体发布试运行,不要一开始就要求全团队切换所有流程。先约定版本边界和唯一信息入口,再把责任放到已有工作节点:需求或缺陷负责人补充变更信息,测试负责人确认验证结论,发布负责人记录执行与上线结果,项目经理检查缺项和跨团队依赖。

发布前设置一次短时核对,缺少关键证据时明确由谁、何时补齐,而不是由项目经理代填。试运行后询问团队哪些字段重复、哪些信息仍要临时追问,删减无用内容。记录能沿用日常工作中产生的信息,采用率通常比单独要求填一份新表更容易维持。

3. 怎么判断发布管理效率是否真的提升了?

我不想用“感觉顺畅了”来汇报改进,也没有可靠依据直接承诺节省了多少工时。有哪些指标能反映发布记录是否减少了等待、反复确认和问题追查时间?

先选少量有明确口径的指标,并在调整前记录一段基线,再用相同口径复测。可观察发布材料准备耗时、因信息缺失产生的补问次数、从问题提出到找到对应版本与变更证据的时间,以及发布后遗留事项按期关闭情况。比如把“追溯耗时”定义为从收到问题到找到对应版本、变更项及验证证据的时间,并记录每次事件,而不是凭印象估算。

若没有真实数据,就把这些作为试点的测量方案,不写成已取得的效率提升比例;同时区分发布复杂度和团队规模,避免把简单版本与高风险版本直接比较。

4. 不同风险的发布,记录和审批流程应该一样吗?

我担心流程太轻会漏掉重要风险,流程太重又会让小改动也要层层确认,拖慢交付。项目经理可以怎样区分普通变更和高影响变更,并处理临时插入的发布事项?

不建议所有发布套用同一套重流程。团队可以根据业务影响范围、数据可逆性、依赖数量和恢复难度制定内部风险规则:低风险变更保留版本、负责人、测试结论和上线验证;涉及关键客户、权限或数据迁移的变更,增加业务确认、监控观察项、回退条件及明确的决策责任人。

临时变更则记录插入原因、影响范围、补充验证责任人和复核时间,不能只在群聊里口头确认。分级不是通用行业标准,应先在少量发布中试行,并复盘误判和额外耗时后调整;工具可以留痕和提醒,但不能替代责任确认。

核心关键词

读者评论

于
于安琪

我们以前也把任务完成率当成上线信号,结果配置依赖还没确认。把工作项状态和发布准入分开看,确实更容易发现这种盲区。

万
万一凡

回退方案最容易写得很完整、实际却没验证。尤其涉及数据变更时,能否补充一次演练的最低要求?不同团队的恢复窗口差异挺大。

郭
郭诗涵

风险分级的思路实用,但观察项的监控阈值和观察时长最好在发布前定好,不然上线后容易各看各的,最后还是靠临时沟通判断。

文章包含AI辅助创作:发布记录落地方案:项目经理开展发布管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597511

赞 (0)
飞飞飞飞
发布检查实操方法:项目经理提升发布管理效率的风险控制方法与模板
上一篇 1小时前
发布管理发布教程:项目经理效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
