PMO预算分配最容易失真的时刻,往往不是年度预算会上,而是项目启动后的第三个月:业务负责人说交付范围没变,财务却发现人力成本已超计划;项目经理认为缺的是关键岗位,PMO看到的却是多个项目重复申请同一批稀缺资源。预算表里每个项目都有数字,但这些数字并没有回答一个关键问题:新增一元预算,究竟能降低多少交付风险、带来多少业务价值?预算分配管理方法大全的核心,不是把钱均匀切成几份,而是建立一套能解释优先级、承受变化、及时止损的决策机制。
一、先讲核心结论:预算管理不是分完额度,而是持续做选择
1. PMO预算要管的是投资组合,而不只是项目金额
我判断一套预算机制是否有效,通常不先看表格有多少列,而是看它能否回答四个问题:钱从哪里来、为什么投给这个项目、项目变化时谁能调整、投入之后如何确认结果。若只能看到年度总额和项目分摊额,PMO做的仍是预算登记,而不是预算管理。
项目预算至少要拆成四层:组织可支配资金、业务组合额度、项目基准预算、尚未分配的储备。组织预算提供边界,组合预算决定资金流向,项目基准用于控制执行,储备用来处理已识别风险和授权范围内的变化。层级混在一起,常见结果是项目把预留资金当成可花额度,PMO又把组合机动资金当成“谁催得急就给谁”的公共池。
我的核心判断是:预算分配应当跟随价值和风险调整,而不是跟随项目名称、历史比例或申请时间。这不意味着每月重新推翻所有预算,而是让额度在明确规则下流动:项目按计划使用,偏差触发复核,组合层面对重大变化作取舍,财务与业务共同记录资金调整的原因和结果。
2. 先设资金护栏,再讨论项目额度
预算讨论经常从“这个项目要多少钱”开始,容易忽略组织本身的承受能力。更稳妥的顺序是先确定总盘子、不可挪用的合规或运营支出、风险储备和战略优先事项,再分配到项目组合。若总盘子尚未明确,项目经理报出的精确金额只会制造虚假的确定性。
建议把资金分成几个可解释的池子,而不是只做一张项目清单。比如,持续运营池用于维持必要服务,合规与安全池用于不能延后的义务,战略项目池用于明确的增长或转型目标,探索池用于小规模验证,组合储备池用于应对经批准的风险变化。比例应由组织现金流、战略周期和风险偏好决定,不宜直接照搬其他企业。
- 运营资金:先确认维持业务所需的最低支出,以及可通过效率改进逐步释放的部分。
- 战略资金:按明确的目标和阶段门槛分配,避免把“战略重要”作为不受审查的通行证。
- 风险储备:设置用途、审批人、触发条件和使用记录,不把储备当作项目自动拥有的额度。
- 探索资金:优先用于小额验证,达到证据门槛后再决定是否扩大投入。
3. 预算分配要有“基准、触发、复盘”三件套
年度预算并非不能用,问题在于把年度预算当作全年不会变化的承诺。项目执行中,需求、供应、人员、监管和技术条件都会变化。有效管理需要保存批准时的基准,设置偏差触发规则,并在变更后保留调整记录。这样既能控制支出,也能区分“执行失控”和“合理应对新事实”。
我建议每个项目至少明确三类数值:批准基准、已承诺支出、已发生支出。批准基准表示授权上限;已承诺支出包括已签合同、已下采购单或已确认的人员投入;已发生支出则是已入账或按组织规则确认的成本。只看已发生金额,会低估未来支出;只看预算余额,又可能把尚未支付的承诺遗漏。
| 管理对象 | 它回答的问题 | 常见遗漏 | 建议控制动作 |
|---|---|---|---|
| 批准基准 | 项目在当前范围下获准使用多少资金? | 预算版本更新后旧基准被覆盖 | 保留审批时间、范围、版本和审批人 |
| 已承诺支出 | 即使尚未付款,未来已有多少资金被锁定? | 合同与采购承诺没有计入预测 | 按合同、订单和已确认资源计划登记 |
| 已发生支出 | 截至当前已确认发生多少成本? | 费用入账延迟导致月报滞后 | 标注数据截止日并对账财务记录 |
| 完工预测 | 按当前趋势完成项目大约还需要多少? | 把剩余预算误当作完工成本 | 按剩余工作、资源费率和风险重新估算 |
4. 建议先用最小可行机制启动
如果组织目前依赖电子表格,没必要一开始就部署复杂的预算系统。先统一项目编码、成本口径、预算版本、审批权限和月度预测,再评估工具是否需要扩展。工具可以减少重复录入、权限混乱和版本冲突,却不能代替管理层判断项目是否值得继续。
100人以上、项目并行较多或跨部门资源竞争明显的组织,通常更需要把预算、项目计划、资源投入和交付结果串起来。以 PingCode 为例,这类项目管理平台可用于中大型组织的项目协同场景;实际是否适合预算管理,还要核验具体版本、集成方式、成本字段、审批能力和数据导出能力。不能因为工具有项目管理功能,就假定它天然具备完整的财务预算控制能力。
下面的分配路径是一个管理设计示意,不是行业统计。它强调先确认约束,再确定组合目标,最后把额度分阶段授权,避免项目在尚未验证价值时一次性拿走全年资金。

二、预算管理的真实场景:为什么年初批了钱,年中还是不够
1. 预算数字准确,不代表业务判断准确
项目申请书里常见“人力成本 120 万元、外包 40 万元、软件与设备 20 万元”。数字看起来完整,但如果没有说明人员投入的月份、岗位费率、外包交付边界、设备归属和付款节点,就无法判断这是测算结果还是为了凑整数的申请额。精确到元的预算,也可能建立在非常粗糙的工作量估算上。
我在审预算方案时会追问:这笔钱对应哪个可验收产出?它是一次性投入还是每月重复发生?如果里程碑延期两个月,成本会增加多少?如果只批准七成资金,项目还能交付什么?这些问题比“申请金额是否符合去年比例”更能暴露预算质量。
2. 业务项目、技术项目和合规项目的价值不能用同一把尺子
收入增长项目可以估算收入、毛利或转化改善,但收益归因可能受市场变化影响;平台技术项目的直接收入不明显,却可能降低故障、缩短交付周期或降低单位运营成本;合规项目的价值常体现为避免损失和满足监管要求,不能简单要求它像增长项目一样给出短期回报率。
因此,项目分类不是为了增加表格字段,而是为了选择恰当的评估逻辑。若用短期收入统一打分,合规和基础能力项目容易长期排在后面;若所有项目都说自己“降低风险”,风险指标又会失去区分度。关键是让每一类项目说明适用的价值证据和不确定性。
3. 资源投入经常是被隐藏的预算
有些项目现金预算很低,却占用大量核心人员时间。预算表把工资列在部门成本中,项目看起来“几乎不花钱”,但这些人员不能同时支持其他项目。若PMO只统计外包采购和差旅支出,就会把真正的资源机会成本漏掉。
对内部人员,可以用统一的标准成本费率进行组合比较,即使财务核算不把该成本记到项目账上,也要在项目经济性分析中体现。费率不要求精确到个人工资;重要的是口径一致、适用范围清楚,且明确这是管理估值而非实际会计成本。
4. 项目池里通常同时存在三类不确定性
- 范围不确定:需求尚未澄清,估算区间宽,适合拆小阶段或先做验证,不适合直接承诺固定总额。
- 交付不确定:关键人员、外部供应商或技术路线未确认,预算应留有风险空间并设置重新估算节点。
- 收益不确定:业务假设尚未通过市场或用户验证,宜先授权实验资金,再依据证据决定是否扩大投入。
这些不确定性不能靠统一加一个百分比解决。范围不清,优先补充需求证据;资源风险高,先锁定关键岗位或准备替代方案;收益证据弱,先做小规模试验。把所有风险都转成预算缓冲,既会使申请金额虚高,也会掩盖真正的风险来源。
5. 预算台账应能解释变化,而不只是显示变化
如果一个项目的预计成本从 200 万元升到 260 万元,台账只记录新数字,就无法区分是范围扩大、工期延长、人员单价上涨,还是早期估算偏差。建议每次调整都记录原值、新值、原因分类、证据、影响范围、批准人和生效时间。
原因分类不宜过多,初期可用范围变化、工期变化、费率变化、供应价格变化、风险事件、估算纠偏和口径调整。每月复盘这些原因的分布,能帮助PMO发现预算失准究竟来自项目执行,还是来自组织的估算方式。
三、拆解常见误区:看似公平的分配,可能导致组合失衡
1. 按去年预算比例机械延续
历史比例适合做基线参照,不适合直接成为新一轮分配公式。去年某部门占 30%,可能是因为当时承担一次性建设任务;下一年若需求消退,照比例延续就会造成资源惯性。历史预算还可能含有低效项目的沉没成本,不能因“已经投入很多”而自动续投。
我会把历史支出用于回答两个问题:实际花了多少、偏差为什么产生。它可以帮助校准费率和工期假设,但不能替代对未来价值的判断。预算续期要重新说明当前目标、剩余工作、预计收益和继续投入的理由。
2. 按部门平均切分,等于把组合决策交给谈判能力
平均分配看上去公平,实际往往奖励申请能力强、表达更有说服力的团队。成熟业务与新业务、刚性项目与探索项目、跨部门依赖与单团队交付,需求结构并不相同。给每个部门相同金额,可能让高价值机会缺钱,也可能让低价值项目因为“额度已经分到部门”而被迫花掉。
更合适的做法是区分基础额度与竞争额度。基础额度用于维持必要运营或履行既定责任;竞争额度由组合层面根据价值、风险、时机和能力约束共同排序。即使设置部门下限,也应明确它保护的是哪类责任,而不是对所有新项目的无条件承诺。
3. 只看项目申请金额,不看承诺成本和完工成本
申请金额是项目提交的需求,不等于项目最终消耗。项目已签合同但尚未付款,仍然占用资金;项目剩余预算很多,也不代表按当前工作量能够在预算内完工。PMO应同时看实际支出、承诺支出和完工预测,并确保数据截止时间一致。
完工预测可采用朴素但有用的方法:估算剩余工作量,乘以相应的标准成本,再加已确认的剩余外部成本和风险响应成本。对交付方式稳定、历史数据可信的项目,可以用实际成本趋势辅助预测;对早期探索项目,不宜把短期燃烧速度机械外推到整个生命周期。
4. 把预算预留直接分给项目
风险储备的价值在于组织保留选择权。如果项目一开始就把全部储备纳入可支配额度,真正发生风险时,台账上看似有余钱,组合层面却已经失去调配空间。储备应该有触发事件、所需证据、审查人和使用上限。
项目自身的已识别风险可在基准中单列预留,组合层面的未知风险则由PMO或预算治理机制统一管理。两者不能混为一谈:前者服务于特定项目的已识别风险,后者服务于组合范围内无法提前归属的变化。
5. 用ROI单指标决定所有项目
ROI直观,却容易被预测假设操纵。收益确认时间、成本口径、概率权重和归因方法稍有不同,排序就可能变化。对于高不确定性项目,过度精确的收益率只是把假设包装成确定答案;对于合规与基础设施项目,短期财务回报更可能漏掉避免损失和能力建设价值。
我更倾向于把ROI作为证据之一,而不是唯一门槛。配合战略匹配、风险降低、交付可行性、资源瓶颈和收益置信度一起判断,并让评审人员看到关键假设。若收益预测没有负责人、验证方法和复盘日期,就不应被当作可靠的分配依据。
6. 项目一旦启动,就默认应该继续投入
“已经花了很多钱”是沉没成本,不是继续投资的理由。预算复核应关注未来新增投入与剩余价值,而不是试图证明过去的决定正确。停止一个不再成立的项目,可能会带来短期损失,却能释放人员和资金给更有价值的工作。
停止也不必只有“全部继续”或“立即终止”两种选择。可以缩小范围、暂停等待外部条件、转为维护、拆分独立交付,或先做一个小规模验证。预算机制的成熟度,常体现在组织能否体面地停止低价值工作。
四、专业判断逻辑:把价值、风险、资源与时间放在同一张桌上
1. 先设硬约束,再做项目间比较
项目评分之前,先排除法律、监管、安全和业务连续性上的硬约束。若项目不满足最低合规要求,它可能不是“低分项目”,而是必须优先履行的义务。反过来,不能让“合规”成为所有项目逃避价值检验的标签,应要求说明具体义务、截止时间和不履行后果。
接着检查资源容量。预算足够不等于组织有能力同时交付。若多个项目都依赖同一位架构师、同一支数据团队或同一类外部供应商,财务额度再充足也无法消除队列和延期。资源可行性应成为预算分配的前置条件,而非项目获批后的补充问题。
2. 用一致的决策维度,但允许不同项目类型有不同证据
我通常建议用少量共同维度对项目进行比较,再为不同类别补充专属证据。共同维度可以包括战略贡献、预期价值、风险降低、交付可行性、资源稀缺度和时效性。维度不宜多到每个项目都能靠挑选有利项获得高分,也不宜简单加权后掩盖重大否决项。
| 判断维度 | 建议追问 | 较强证据 | 低可信信号 |
|---|---|---|---|
| 战略贡献 | 项目直接支撑哪项已批准目标? | 目标、业务指标和责任人对应清楚 | 只写“支持战略转型”而无可验证结果 |
| 价值潜力 | 价值如何产生,何时能观察到? | 基线、目标值、计算口径和收益负责人齐全 | 收益只由项目团队自行预测 |
| 风险降低 | 不做会发生什么,概率和影响依据是什么? | 事件记录、审计发现或业务影响分析 | 只写“降低风险”,没有具体暴露点 |
| 交付可行性 | 关键依赖和资源是否已落实? | 关键岗位、供应能力和里程碑已确认 | 计划以“后续协调”替代资源安排 |
| 机会成本 | 占用资源后,哪些项目会被推迟? | 关键人员容量和优先级影响清楚 | 假设团队可以同时承接所有任务 |
3. 评分要用于提出问题,不应伪装成精密算法
如果组织需要量化,可以设置五级评分并明确证据要求,但不要把 4.2 分与 4.1 分误解为可精确排序。评分的主要价值是把分歧显性化:一个项目战略分高、可行性低,意味着应先解除资源或技术约束;另一个项目风险价值高、收益不确定,意味着应设计分阶段授权。
可以采用“共同评分+关键门槛”的结构。共同评分提供横向比较,门槛负责处理不能被加权平均掩盖的问题。例如安全审查未通过时,不因收入潜力高而进入实施;关键岗位未落实时,项目可以进入储备候选,但不释放大额资金。
4. 预算分配要考虑资金效率,也要看等待的代价
有些项目晚三个月开始,收益只是延后;有些项目若错过法规期限、市场窗口或供应商档期,延后会造成不可逆损失。预算排期不能只按项目评分排序,还要估计时间敏感性和延迟成本。把“现在必须做”与“现在就想做”分开,是PMO预算评审的重要工作。
对于难以量化的延迟成本,可以用情景分析而非假装给出准确金额:按正常、延迟、极端三种情景描述影响,再说明触发条件和证据来源。若项目负责人无法解释延迟会造成什么具体变化,时效性就不应成为优先级加分的主要依据。
5. 采取阶段授权,降低早期判断错误的代价
项目预算可以按阶段释放,而不必一次性承诺全部资金。比如先批准问题验证和方案设计,完成用户测试、技术验证或供应商报价后,再决定是否进入建设阶段。阶段门槛要在项目开始前写明,否则容易在投入之后临时修改标准。
阶段授权不是为了让项目反复填表,而是把高不确定性支出压缩到可以承受的范围。对范围明确、法规期限紧、关键依赖已锁定的项目,阶段划分可以更少;对探索性项目,则应将验证结果与后续资金绑定。
6. 建立偏差触发机制,而非要求所有项目频繁重批
管理过松会让超支发现太晚,管理过密则会让团队把时间花在审批上。组织可以设置分级触发条件:小幅偏差由项目负责人在授权范围内解释并记录;达到中等阈值时要求PMO复核预测;涉及范围重大变化、资金池转移或整体超出授权上限时,再提交组合治理层审批。
阈值应结合项目规模和成本结构设计。对小项目统一采用较高的绝对金额阈值,可能让超支比例非常大却不触发;对大型项目只看固定百分比,又可能把正常波动升级成大量审批。比例和金额可以组合使用,并按项目类型设置不同阈值。

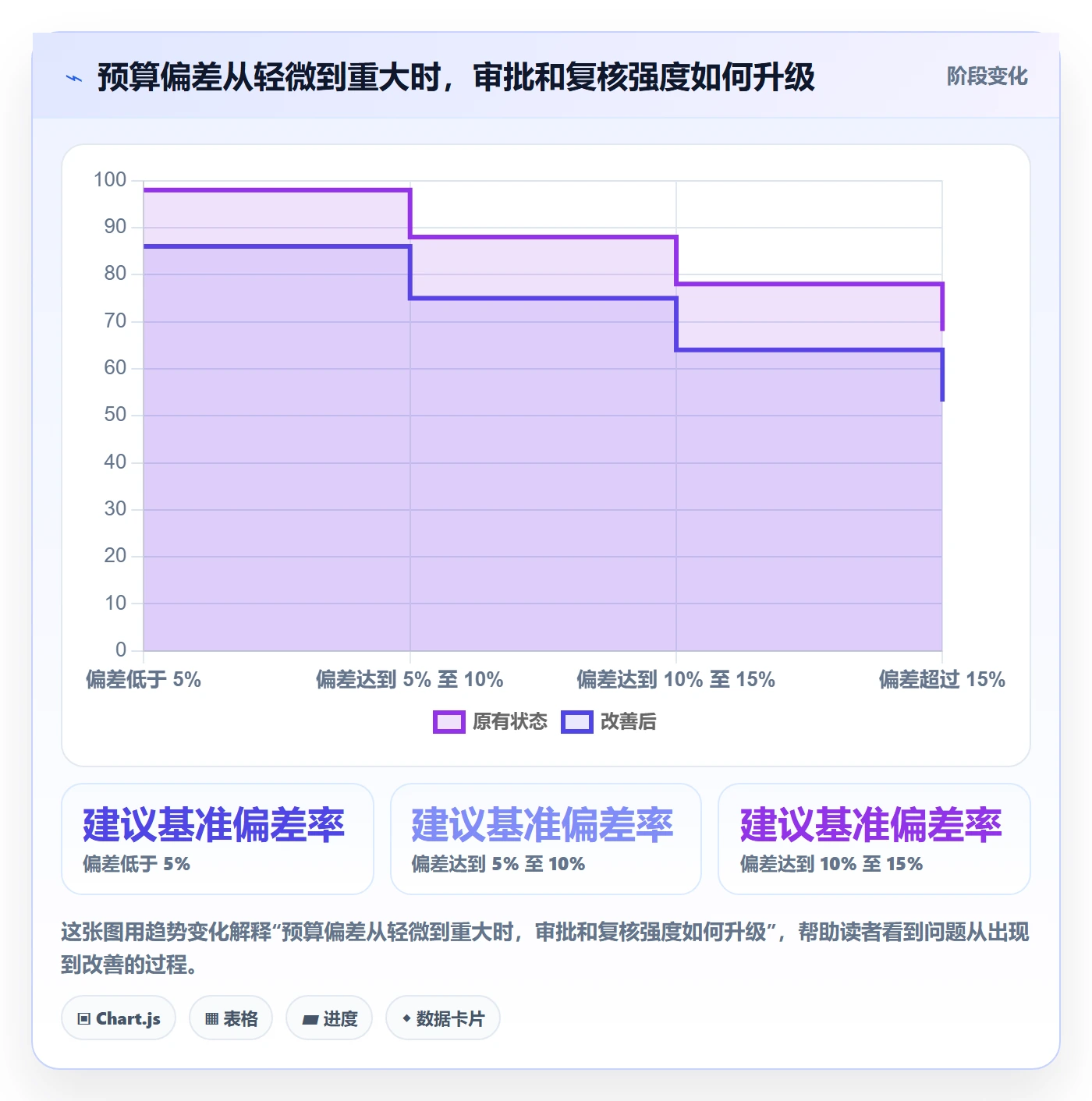

下表为便于内部设计的情景模拟,不是通用标准。它展示了当偏差不断扩大时,管理动作如何从记录转向预测复核,再升级到组合层面的资金取舍。

五、案例与数据观察:用一个组合演示预算如何流动
1. 案例设定:六个项目争取同一笔可分配预算
下面是一个情景模拟,用于说明决策方法,不代表某家企业的实际经营数据。假设某组织年度可分配项目资金为 700 万元,已有持续运营和合规义务另行安排。组合内有六个候选项目:客户流程改造、数据平台升级、合规控制补强、内部效率自动化、新业务验证和设备替换。
项目申报金额合计 1,080 万元,超过可分配额度 380 万元。若按比例削减,每个项目都可能拿到不足以交付的资金;若按部门平均切分,项目之间的真实价值和时效差异又会被掩盖。组合评审的目标不是让所有申请都“有份”,而是形成一组在资源和资金上能够执行的承诺。
| 候选项目 | 申报金额 | 主要价值证据 | 主要不确定性 | 建议授权方式 |
|---|---|---|---|---|
| 客户流程改造 | 240 万元 | 可追踪流程转化与处理时长 | 收益受业务推广影响 | 先做核心流程,达标后扩展 |
| 数据平台升级 | 220 万元 | 降低重复建设并改善数据可用性 | 依赖关键架构和迁移窗口 | 先锁定架构方案与迁移验证 |
| 合规控制补强 | 150 万元 | 满足明确控制要求并修复审计缺口 | 实施窗口和外部审查时间 | 按合规期限设置硬门槛 |
| 内部效率自动化 | 180 万元 | 可测量人工处理量与处理时间变化 | 实际采用率尚未验证 | 先验证高频场景和使用率 |
| 新业务验证 | 170 万元 | 验证目标客户需求和付费意愿 | 收入假设高度不确定 | 小额试验,设定退出条件 |
| 设备替换 | 120 万元 | 减少故障和维护风险 | 故障影响与替换范围需核实 | 优先处理高风险设备 |
2. 从申报金额转成可执行组合
第一步不是立刻砍掉 380 万元,而是检查每个项目的最低可交付范围。客户流程改造如果只做关键客户路径,是否仍能验证转化改善?数据平台升级是否可先处理最紧迫的迁移风险?新业务验证是否能通过较小样本先验证需求?只有明确可拆分边界,预算削减才不会变成对所有项目平均失血。
第二步是把必须做和可选择做区分开。若合规项目存在明确期限,且不处理会带来具体审计或运营后果,它可能拥有优先保障条件。设备替换也应按故障概率、业务影响和替代能力排序,而不是一次性全部更换。剩下的竞争性资金再比较潜在价值、证据强度、资源可行性与延迟成本。

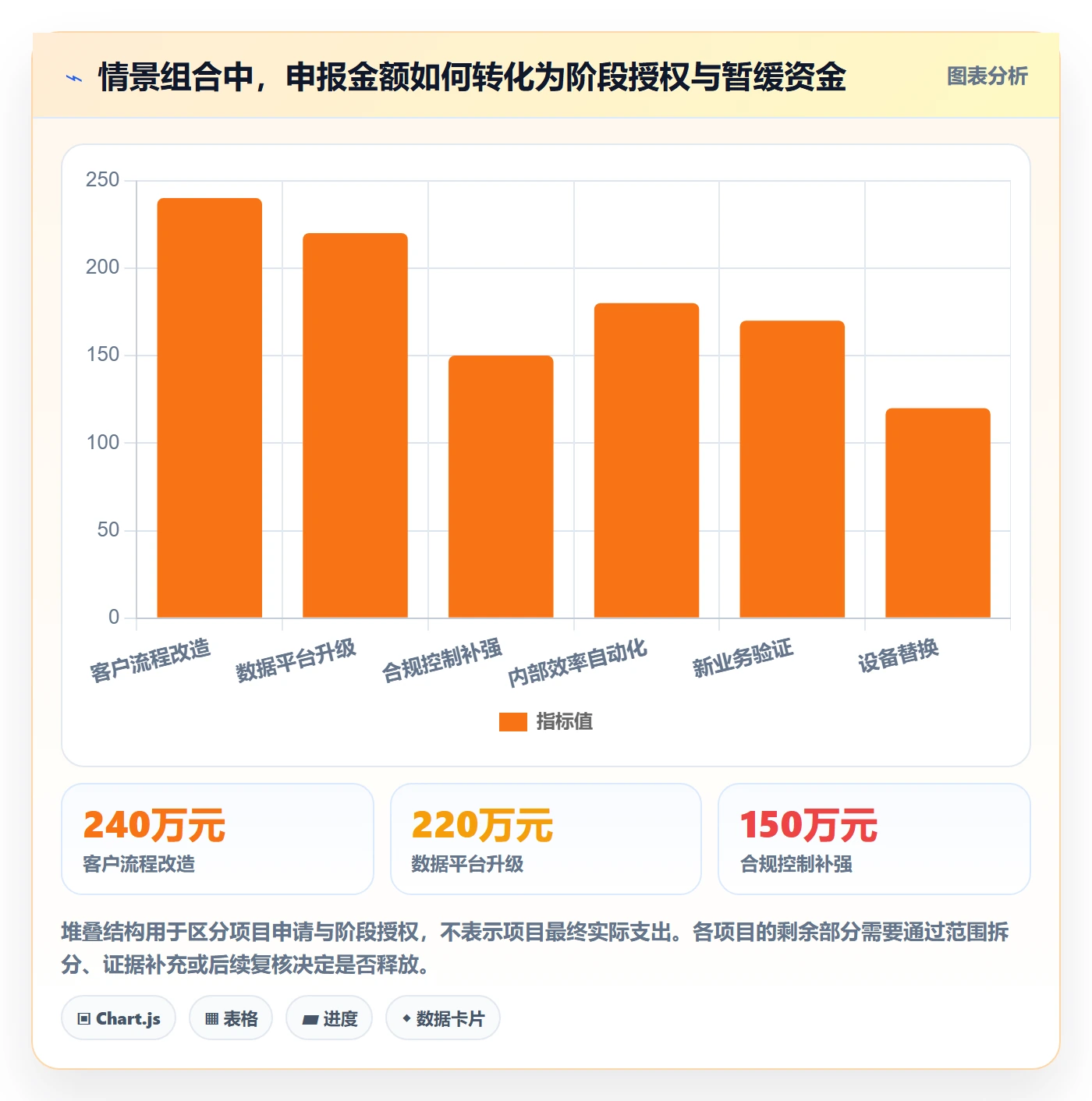

第三步是让资金和证据挂钩。情景模拟中,组织可先为合规控制、关键数据迁移和客户核心流程授权 450 万元;为内部自动化和新业务验证分别预留有限的验证额度;留下 70 万元组合储备。剩余金额不是“没人要的钱”,而是尚未满足后续释放条件的选择权。
3. 预测值不应被误读为实际业绩
假设客户流程改造预计在九个月内提高目标流程的完成率,内部自动化预计减少重复录入时间,新业务验证预计回答客户是否愿意付费。以上都是情景目标,不是已经实现的收益。预算评审应在批准时同时确定基线、测量方法、数据负责人和复盘节点。
例如,自动化项目不能只报告“上线了多少个流程”,还应看符合条件的任务中有多少实际被自动处理、人工复核比例是否下降、异常处理成本是否上升。如果上线覆盖率高但采用率低,预算未必带来效率;如果自动处理率提升却增加错误返工,也不能只用节省的操作时间宣布成功。
4. 组合资金分配应检查集中度和依赖关系
把 700 万元全部投向预计回报最高的两个项目,可能提高纸面收益,却造成单一业务依赖、关键人员冲突或风险集中。组合评审还需要看项目之间是否共享基础能力、是否同时依赖同一供应商、是否使用相同关键资源,以及项目失败时是否会一起失去价值。
组合储备也不应被视为固定比例的装饰数字。若项目范围较稳定、供应链可控、组织有充足应急能力,储备可以较低;若多个项目都处于技术迁移或监管变动期,就需要更多可调用空间。储备过少会导致临时追加预算,储备过多则可能让高价值项目缺少启动资金。
5. 观察数据要从“花了多少”扩展到“承诺了什么”
管理层仪表板至少应同时呈现预算基准、实际支出、承诺支出、完工预测、阶段进度和收益证据状态。单一的“预算使用率”容易造成误判:使用率过低可能是项目延误,也可能是供应商付款节点靠后;使用率过高可能是进度超前,也可能是成本失控。
对于项目组合,PMO还要追踪预算调整频率、预测偏差方向、阶段门通过率和暂停项目释放的资金。若每个月都有大量预算转移,问题可能不是审批太慢,而是年度预测质量不足、项目启动条件不成熟或资源规划失真。

六、落地清单:从预算申请到季度复盘的执行步骤
1. 建立统一口径,先把数据说成同一种语言
预算流程启动前,PMO应与财务、业务负责人共同确认成本口径。至少明确内部人力是否计入项目成本、外包费用按合同还是付款节点记录、共享平台成本如何分摊、税费是否纳入、汇率如何处理,以及预算数据的截止日。口径不一致,后续排名、预测和偏差分析都没有可靠基础。
项目编码也要统一。预算、项目计划、采购订单、合同和财务科目之间若没有稳定映射,PMO只能靠人工解释。不要为追求一次性完美而设计复杂编码;先确保项目、成本类别、预算版本和组织归属可以稳定关联。
2. 设计预算申请模板,让申请人交代假设
申请模板不应只是“金额、负责人、开始时间”。建议要求申请人写出业务问题、预期结果、范围边界、成本构成、关键假设、依赖资源、风险情景、收益测量方法和停止条件。项目负责人回答得越具体,PMO越容易识别需要补证据的地方。
- 项目目标:说明要改变什么业务结果,而不只是描述要建设什么系统或功能。
- 成本拆分:区分人力、外部服务、采购、运行和一次性投入,并提供计算依据。
- 交付边界:标注包含项、排除项、必要依赖和范围变化的处理办法。
- 收益假设:列出基线、目标值、预计时间、数据来源和收益责任人。
- 不确定性:明确哪些事项尚未验证,以及先花多少钱能够获得决策证据。
- 退出条件:说明出现哪些事实时应缩小范围、暂停或终止。
3. 先做组合评审,再做项目级审批
项目级审批关注单个项目是否值得启动、预算是否测算合理;组合评审关注项目之间如何排序、资金是否冲突、资源是否可行、整体风险是否集中。两者不能互相替代。一个单独看起来不错的项目,仍可能因为抢占关键资源而使整个组合交付变差。
组合会议不宜逐行朗读项目申请书。可提前发出统一材料,会上集中讨论分歧、硬约束、资源冲突和资金流动方案。会议结论应区分批准、附条件批准、暂缓、要求补证据和拒绝,并写明下一步动作与责任人。
4. 按风险和确定性选择预算释放节奏
清晰、刚性的项目可以按里程碑释放资金;收益尚不明确的项目适合先给验证额度;依赖供应商或关键资源的项目,要把锁定条件纳入预算计划;跨年度项目应把后续年度资金写为预测或条件承诺,而不是默认已获批。
对于年度预算,建议区分“已批准额度”和“计划额度”。已批准额度是当前授权范围,计划额度是未来预算周期的预测。这个区分能避免项目负责人把多年滚动预测当成不可撤销的承诺,也帮助财务提前掌握资金需求。
5. 做月度预测,季度做组合取舍
月度管理重点是更新支出、承诺、进度和完工预测,不一定每个月都重新评审战略价值。季度复盘则要重新检查项目假设是否成立、收益证据是否出现、资源是否仍可行,以及组合中是否需要暂停或调拨资金。
月报最好按偏差和风险异常呈现,而不是让所有项目填长篇文字。若预测偏差稳定、依赖无变化,简化报告;若成本、进度或范围触发阈值,则补充解释与纠正方案。差异化管理能够把PMO精力留给真正需要决策的事项。
6. 变更审批应重算未来,不只解释过去
项目申请追加资金时,必须说明追加金额能换来什么结果。如果是范围变化,描述新增产出及其价值;如果是估算纠偏,说明原估算为何偏差;如果是风险事件,说明响应方案的成本和替代选项。仅仅说“已经花完原预算”不是追加资金的充分理由。
决策时要比较追加投资、缩减范围、延后、停止和转交其他团队等方案。每种方案都应说明未来成本、交付影响和风险后果。追加预算不是唯一的修复手段,停止低优先级工作有时比继续注资更能保护整体目标。
7. 复盘预测质量,改进下一轮预算
项目结束后,PMO应比较批准基准、最终成本、完工时间和实际收益,并按原因分类分析偏差。目标不是责怪估算者,而是找出可修复的系统问题:是否漏算数据迁移、低估外部协调、忽略运维费用、把兼职资源当成全职资源,或过早把探索结果写成确定收益。
复盘中应区分可控与不可控因素,并观察偏差是否有方向性。若多个项目都低估测试和上线支持成本,说明估算模型需要改进;若项目普遍高估收益,则需要加强收益基线和责任机制。复盘结果应回到模板、标准费率和阶段门槛中,而不是只留在总结报告里。
8. 工具选型围绕流程和数据链路,而不是功能清单
工具评估先梳理数据如何流动:申请从哪里提交、预算由谁审批、采购承诺如何回写、财务实际支出如何对账、项目预测如何更新、管理层如何查看变化。若这些环节靠多人重复录入,再多的仪表板也只是把不一致的数据显示得更漂亮。
对中大型组织或100人以上、多个项目团队并行的组织,可以评估项目管理平台与财务、采购、人力系统的集成能力。以 PingCode 为例,可从项目协同、工作项跟踪和团队执行过程等角度核验是否适配;预算授权、会计对账、采购控制等能力则应逐项确认,不应根据产品类别推断其一定具备。必要时采用专门财务系统作为预算权威数据源,再将项目执行数据关联起来。
工具试点应包含真实的月度预算周期,而不只是演示一条理想流程。选取几个不同类型项目,检查权限、版本、数据导出、变更留痕、跨部门可见性和维护成本。若试点必须长期依赖人工补数,就应先解决数据治理问题,再扩大系统范围。
七、不同情况下的行动建议:按组织成熟度选择起步方式
1. 项目少、团队小:先建立透明台账
项目数量少时,复杂评分模型和多层审批可能得不偿失。建议先统一项目清单、负责人、预算基准、承诺支出、实际支出、完工预测和变更原因。每月由项目负责人更新,财务核对实际支出,PMO检查异常和跨项目冲突。
这一阶段最重要的是形成一致习惯,而不是追求自动化。先解决预算数据由谁维护、预测何时更新、超出授权找谁审批。若项目增加后仍有稳定口径,再扩展组合评分和阶段门机制。
2. 100人以上、多团队并行:强化组合和资源视图
中大型组织的难点通常不只是预算金额,而是项目之间共享人员、系统和供应商。PMO应把项目组合与资源容量一起审查,识别核心资源过载、跨部门依赖和重复建设。按部门分别审批但没有组合视图,容易形成局部合理、整体不可执行的计划。
可以按月看执行预测、按季度做组合重排,建立稳定的预算决策委员会或授权角色。不要让所有小额调整都上会,也不要让重大跨项目调拨只在私下协商中发生。权限设计应与金额、风险、范围变化和资源影响共同关联。
3. 探索性项目较多:把资金切成学习阶段
探索项目的核心产出往往不是首期收入,而是减少对客户需求、技术可行性或商业模式的不确定性。预算申请需要说明要验证的假设、可接受的试验成本、观察周期、成功阈值和失败后的处理方式。
如果验证结果弱,团队应能据实停止,而不必为了证明项目成功继续追加资金。若结果达到预设门槛,再转入扩大投资。这样做并不保证每个项目成功,却能限制单次错误判断的成本。
4. 合规或安全项目较多:按义务期限和影响排序
合规项目先明确法规或控制义务、适用范围、完成期限、责任主体和未完成影响。若期限固定,预算决策的重点是怎样按时交付最低必要控制,而不是先把回报率算得很漂亮。范围可以拆分,但不能拆到无法履行义务。
安全项目则应以风险暴露、潜在影响、现有控制和整改时效为依据。风险评分可以辅助排序,但应保留评估证据和假设。对于暂时无法消除的风险,至少明确接受风险的责任层级、监测方式和复核日期。
5. 现金流紧张:优先保护不可逆价值
现金流紧张时,不宜平均削减所有项目。先识别不可延期的合规义务、业务连续性支出和已经产生的合同责任,再检查哪些项目可缩小范围、延后采购、分期交付或暂缓启动。削减不应只看项目金额,还要看延期造成的机会损失和未来重新启动成本。
对于尚未证明收益、需要新增大额支出的项目,可以延后非关键部分,保留低成本验证;对已证明有效但缺少关键扩展资金的项目,可比较追加投入与维持现状的成本。任何选择都应把现金流改善、收益延后和风险变化同时展示。
6. 预算预测长期不准:先修估算过程,不急着换工具
如果项目普遍出现预算低估或高估,先抽样复盘历史项目,识别偏差来自工作量、费率、范围、工期还是外部依赖。然后修订标准成本、估算模板和风险准备方法。只有当流程稳定后,工具自动化才可能扩大准确的管理方式。
如果偏差主要源于数据在多个系统中无法对齐,再评估集成;如果源于项目负责人不更新预测,再设定责任和节奏;如果源于管理层频繁改变范围,就应治理变更,而不是把所有偏差归咎于预算系统。
八、不同情况下的取舍:预算管理不是追求所有指标同时最好
1. 精细控制与审批效率之间的取舍
审批越细,资金流向越可追踪,但交易成本和等待时间也越高。小额、低风险、重复性支出适合授权给项目负责人或职能团队,并通过抽查和阈值管理;大额、不可逆、影响组合优先级的支出,则需要更高层级审议。
不要用一种审批方式覆盖所有支出。为几十笔低风险费用设置高层审批,可能延迟交付;让项目团队自行批准跨组合的大额追加,又会破坏治理。金额、风险、范围影响和可逆性应共同决定审批级别。
2. 预算稳定与资源灵活之间的取舍
预算稳定有助于项目规划和合同执行,频繁调整会让团队难以承诺交付;预算过于刚性,则会把组织锁定在过时的优先级上。解决方法不是完全固定或随时重排,而是建立固定复盘节奏、明确触发条件,并保留可调资金。
对外部承诺较多的项目,调整成本高,适合保护已批准基准;对阶段清晰、早期不确定性大的项目,适合分段释放。预算灵活性应集中在尚未形成不可逆承诺的部分,而不是随意改变已经签订的合同。
3. 追求短期收益与建设长期能力之间的取舍
只投短期回报,容易忽视平台、数据治理、技术债务和人才能力建设;只讲长期战略,又可能让缺乏价值验证的项目长期获得资金。可以要求长期能力项目说明能力如何被多个业务复用、关键里程碑如何验证、后续维护成本由谁承担。
能力建设的价值不一定在单个项目中完整体现,但也不能因此免于评估。可以看复用率、交付周期变化、故障风险、后续项目成本和维护负担。若平台建成后没人使用,或只有一个项目受益却承担大额长期维护,原先的投资逻辑就需要重新审视。
4. 统一评分与专家判断之间的取舍
统一评分提高横向可比性,专家判断可以识别评分模型遗漏的情境。完全依赖评分会把复杂决策压成一个数字;完全依赖专家判断又容易受层级、表达能力和既有关系影响。较稳妥的做法是先用统一维度形成初步排序,再记录例外决定及其理由。
如果某项目被高层优先批准,却在通用评分中较低,治理机制不应隐藏这个差异。应明确这是战略例外、期限例外还是风险例外,并说明代价由哪些项目承担。例外透明,才能让组织学习;例外不留痕,评分机制就会沦为形式。
5. 预留储备与尽早投入之间的取舍
储备保留了应对未知风险的选择权,却也可能使已证明价值的项目错失窗口。储备规模要跟风险结构和资金释放速度配合,并设定定期检视机制。若储备长期闲置而高价值项目被压制,应检查储备是否过大、释放权限是否过窄。
反过来,如果储备频繁被用于填补预算申请中的漏算项,问题可能不在储备,而在估算质量和审批纪律。储备使用后应记录触发原因,并复盘同类风险是否可以提前识别。风险储备的目标不是掩盖预算失准。
6. 建议基准与组织事实之间的取舍
同一套比例、阈值或评分权重,不可能适用于所有组织。组织现金流、监管环境、业务季节性、供应链稳定性和项目类型都会改变合理边界。本文中的示意金额与情景阈值只说明设计思路,落地前应以组织自己的历史数据进行回测。
回测时可选取过去若干个已完成项目,模拟使用新规则后哪些项目会获得资金、哪些会被推迟,再与实际结果对照。若规则总是把高不确定性但后来成功的项目排除在外,说明评估模型对探索投入过于保守;若它反复高估收益,则需要加强假设审查和阶段门。
九、结语:预算表的价值,在于让组织敢于重新分配
1. 从年度分账转向持续投资判断
PMO预算管理的成熟,不在于审批表格更复杂,而在于资金调整有事实依据、项目预测有人负责、低价值工作能够停止、重要结果可以复盘。预算不只是限制支出的工具,也是组织表达优先级、承认不确定性和重新选择的方式。
真正值得保留的,不是年初分配表上的每个数字,而是决策过程中的基准、证据、假设和变化记录。它们让组织知道一笔资金为什么被投出、何时应该继续、什么情况下应该退出,也让下一轮预算不必从零开始争论。
2. 下一步先做一个小范围试运行
如果你正准备改进预算分配,我建议先选取一组项目试跑一个季度:统一成本口径,记录基准、承诺、实际和完工预测;为新项目设置分阶段授权;为偏差变化写下原因;季度末复盘预算预测和收益证据。试运行的目标不是证明新方法完美,而是找到组织最容易失真的环节。
最值得先问的问题不是“如何把预算分得更平均”,而是“哪些资金承诺现在不可逆,哪些项目还需要证据,哪些额度应该保留到下一次更明智的决定”。把这三个问题写进预算评审议程,PMO就从预算汇总者迈出了成为组合决策促进者的关键一步。
常见问题解答(FAQ)
1. PMO预算应该按部门、项目还是能力建设来分配?
我们公司每年都按部门切预算,但跨部门项目一启动就容易出现费用归属争议,最后谁都不愿意承担。我想知道,PMO预算到底该按什么维度拆,才能既方便审批,也能看清钱花出了什么结果?
不要只按部门切预算,建议采用“项目交付、共享能力、风险储备”三层结构,再为每笔支出标注成本归属部门。比如年度预算为1000万元,可先按已批准项目分配700万元、平台与流程等共享能力分配200万元、风险储备分配100万元;这只是结构示例,比例应根据组织项目组合调整。
判断标准是:一笔支出能否对应明确的交付物或能力指标。若能,就进入项目或能力预算;若是需求尚未明确但影响较大的不确定事项,才使用风险储备。这样既能追踪项目成本,也避免把共享服务费用硬塞给某个项目。
2. 项目预算申请时,怎样识别被低估的真实成本?
我审批项目时经常看到预算只列开发或采购费用,到了执行阶段才陆续冒出培训、迁移和运维成本。我想建立一套申请检查方法,但又担心表格太复杂,让项目经理为了填表而填表。哪些成本最容易漏,怎样在效率和完整性之间取舍?
重点检查会随交付发生、却不直接出现在主要报价单上的成本:内部人员工时、数据迁移、接口改造、测试环境、培训、上线支持和首年运维。可以要求申请人用一页成本拆解表填写“成本项、估算依据、责任人、发生阶段、置信度”,而不是要求所有项目提交复杂模型。
例如外部采购报价为80万元,但内部实施投入按30人日、每日综合成本2500元估算为7.5万元,再加上迁移与培训费用,预算就不应仍按80万元审批。低金额、低风险项目可用区间估算;涉及关键系统或不可逆承诺的项目,则应补充供应商报价、历史项目数据或工时依据。
3. PMO如何设定预算预警线,避免年底才发现超支?
我们过去按月看实际支出,但不少项目在合同签订或采购承诺时就已经锁定了大部分费用,财务账上却要过一段时间才体现。我想知道预警应该看已付款,还是看已承诺金额?红黄线设多少才有管理意义?
预警应同时看实际支出和已承诺金额,因为采购订单、已签合同等承诺会先于付款发生。建议按项目阶段设置阈值,而不是所有项目统一用一个百分比:例如项目已完成50%,预算承诺和实际支出已达到80%,且剩余工作量未明显增加,就触发黄色复核;
预测完工成本超过批准预算10%,或超过组织规定的金额门槛,则触发红色升级。阈值只是起点,应结合历史偏差校准。PMO每月滚动更新“已发生+已承诺+剩余工作预测”,并记录偏差原因;单看已付款容易把采购承诺造成的风险看得太晚。
4. 预算执行偏差出现后,应该追加预算、缩减范围还是暂停项目?
有个项目因为外部接口变更,估算成本比批准预算高了12%,但项目团队认为继续做仍然有业务价值。我担心一味追加预算会让预算基线失去约束,可直接砍范围又可能导致交付物不可用。面对这种情况,PMO应依据什么顺序做决策?
先区分偏差原因,再比较继续投入的边际收益,不要把“已经花出去的钱”当作追加预算的理由。要求项目团队提交变更影响:新增成本、延期天数、必须保留的范围、可延期功能,以及不追加资金时的业务后果。
随后比较三个方案的完工成本与可交付价值:若超支来自不可控但必要的接口变化,且关键收益仍成立,可走正式变更审批并同步调整基线;若超支主要来自可选功能,优先分阶段交付或缩减范围;若预测收益已低于剩余投入,或关键依赖无法落实,应暂停并重新评估。
12%本身不是自动批准或拒绝的理由,决策依据应是可验证的变更事实和剩余价值。
核心关键词
文章包含AI辅助创作:预算分配管理方法大全:PMO预算管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597282
读者评论
我们之前只盯已发生支出,合同和已确认的人力投入常常漏算,月底才发现可用额度比台账显示的少。把承诺支出单列出来确实有帮助,不过跨部门人员成本的归集口径还得先统一。
用阶段门槛控制探索项目投入比较实用,但门槛不能只看短期收益。我们有些基础能力项目短期难算回报,更适合提前约定风险指标和验证周期,否则容易被业务项目挤掉。
预算调整留痕的建议很有必要。实际执行中,范围变化和估算纠偏经常混在一起,审批记录写得过于笼统,后续复盘还是找不出偏差来源;原因分类最好配上具体证据和责任人。
