预算申请最常见的失败,不是金额写得太高,而是申请人只回答了“要多少钱”,没有回答“为什么现在要、钱花出去后改变什么、如果不批会发生什么”。我做预算评审时,会先把申请拆成业务目标、成本构成、交付假设和验证节点;这四项说不清,表格再完整,也只是把不确定性包装成数字。本文从零搭建预算管理机制,讲清申请、评审、执行、调整和复盘如何衔接,并给出一套可直接改造的模板与情景案例。
一、先讲核心结论:预算申请不是填表,而是建立可验证的承诺
1. 一份好申请要同时回答五个问题
我判断一份预算申请是否成熟,不先看总额,而先看五个问题:它要解决什么业务问题;为什么必须在当前时间解决;成本由什么构成;投入后用什么指标验证;如果结果没有达到预期,团队准备如何止损。
这五个问题分别对应预算的业务依据、时机、测算、收益验证和风险控制。缺少其中任何一项,审批人都可能只能凭印象判断。审批流程越长、参与部门越多,这种模糊就越容易被放大成反复补材料、跨部门争论或审批后无法追踪。
预算申请的核心交付物不是一张金额表,而是一组可追溯的假设。金额是结果;需求、单价、数量、周期、产出和边界,才是能够被核验的输入。
2. 从“要多少钱”改成“买到什么变化”
例如,“申请40万元采购项目管理平台”并没有说明预算的合理性。更有效的表达是:为支持跨部门项目组合管理,计划覆盖约180名用户,首年采购与实施预算上限为40万元;试点阶段先覆盖两个业务部门,验证项目状态更新耗时、关键里程碑准时率和跨部门风险发现时间;若试点指标未达到约定门槛,暂不扩大授权范围。
后一个表达并不意味着审批一定通过,但它让审批人知道钱对应什么、如何分阶段花、如何观察效果。它也为申请团队保留了调整空间:需求规模变化时,可以检查用户数和实施范围,而不是重新争论一笔没有依据的总额。
3. 从0到1要先建立最小闭环
很多组织想一次性做出完整预算制度,结果在分类口径、审批层级、系统字段和报表设计上耗费数月,实际项目却仍然通过邮件和表格各自申请。我的建议是先搭一个最小闭环:统一申请模板、明确预算责任人、设置评审门槛、建立执行台账、规定变更和复盘规则。
第一版制度不必覆盖所有复杂情形,但必须保证每一笔支出都能从业务目标追到审批依据,再追到实际付款和结果。流程能跑通之后,再根据真实问题增加字段或控制点,而不是在没有数据的情况下预先设计一套过重的制度。
| 预算管理环节 | 必须回答的问题 | 可核验的结果 |
|---|---|---|
| 申请 | 业务目标、范围、成本依据是什么 | 完整申请单和测算附件 |
| 评审 | 必要性、优先级和风险是否合理 | 批准、退回或附条件批准的记录 |
| 执行 | 实际承诺和支出是否仍在批准边界内 | 合同、订单、发票和预算余额关联 |
| 复盘 | 原先假设是否成立,下一周期怎么调整 | 偏差原因、收益验证和改进动作 |

二、背景和真实场景:预算管理为什么会从“填表”变成“治理”
1. 年度预算和项目预算承担不同任务
年度预算主要解决资源如何在部门、成本中心和时间周期之间分配;项目预算则回答某项投入如何支持一组交付目标。两者必须连接,但不能互相替代。部门有预算,不代表任何项目都自动合理;项目有商业论证,也不代表支出可以绕过年度资源约束。
我经常看到的典型场景是:年初部门拿到一笔软件与服务预算,年中出现新需求时,申请人把它归入“系统建设”或“数字化转型”,却没有说明与原预算用途的关系。财务看到科目还有余额,业务觉得需求急,项目负责人则认为已有领导口头同意。最后真正需要确认的不是余额,而是预算用途、项目优先级和已发生承诺是否都允许这笔支出。
2. 预算偏差往往在申请时已经埋下
预算超支并不总是执行团队管理不善。有时申请阶段只估算合同金额,遗漏实施服务、数据迁移、培训、税费、续费、接口改造和内部人力;有时项目周期被低估,导致跨年度费用没有纳入;还有时采购数量按“潜在用户数”计算,实际使用范围却没有经过确认。
这类偏差有一个共同特征:申请金额看起来精确,计算依据却不完整。只把金额写到个位数,并不等于准确。与其提交一个表面精细的总数,不如把关键假设、浮动区间和风险准备说明白。
3. 组织规模越大,口径不一致的成本越高
在小团队里,负责人可能清楚每笔费用的来龙去脉;当多个部门、地区和项目同时运作,信息就会分散在预算表、采购系统、合同台账和项目计划中。即便每份表都正确,只要“已申请”“已批准”“已签约”“已付款”的定义不一致,管理者仍然无法准确回答还剩多少可用额度。
因此,预算从0到1的第一件事不是追求更复杂的软件功能,而是统一状态定义和数据责任。企业可以用现有财务系统、表格或项目管理平台先落地;工具负责降低重复录入和信息遗漏,管理规则负责决定哪些信息必须准确、由谁维护以及什么时候更新。
4. 一个可复用的场景:企业级平台采购预算
以一家拥有多个业务部门、超过100名潜在使用者的中大型组织为例,PMO希望引入项目管理平台,解决项目进度分散、跨部门依赖不可见和管理报表靠人工汇总的问题。产品上可以把PingCode作为候选示例进行需求评估,但预算申请不能从产品名称开始,更不能只用“提升协同效率”作为收益证明。
申请人应该先描述当前工作方式:项目总数、参与部门、状态更新频率、汇报耗时、延期识别时间以及现有系统的重复录入情况。再拆出试点范围、授权人数、实施服务、数据迁移、培训、系统集成和后续续费假设。这样才有条件比较候选方案,也能判断问题是否真的需要采购平台解决。
下表是用于方案论证的情景模拟,不代表任何厂商报价或行业平均值。实际预算要以正式报价、采购政策、税务口径和组织自身测算为准。
| 费用项目 | 情景模拟金额 | 核算依据 | 需要确认的边界 |
|---|---|---|---|
| 年度订阅与授权 | 24万元 | 按计划覆盖人数与年度报价测算 | 正式用户、只读用户、临时用户如何计费 |
| 实施与流程配置 | 7万元 | 试点流程、权限配置、模板和培训工作量估算 | 标准交付包含什么,新增需求如何计价 |
| 数据迁移与集成 | 4万元 | 按数据源、接口数量和迁移范围估算 | 历史数据清洗是否纳入,接口改造由谁承担 |
| 内部项目人力 | 3万元 | 以角色投入人天乘以内部成本费率测算 | 是否纳入项目经济性分析,避免重复计算 |
| 风险准备金 | 2万元 | 按风险清单与触发条件预留 | 未经变更审批不得自动使用 |
| 首年预算上限 | 40万元 | 以上项目合计 | 次年续费与扩容需单独预测 |
三、常见误区:预算申请为什么看起来完整,评审时仍然站不住
1. 误区一:把预算申请等同于采购申请
采购申请通常关心供应商、规格、报价、合同和交付;预算申请要先解释为什么这项投入值得占用资源。两者顺序不能颠倒。若业务问题尚未确认,直接收集报价只会让团队过早进入供应商比较,甚至把“买什么”误当成“解决什么”。
正确做法是先明确结果需求,再判断自建、复用现有系统、流程调整、外部服务或采购软件哪种路径更合适。待方案范围稳定后,再进入采购比价。某些需求可能通过统一模板或流程改造就能解决,没有必要把预算变成工具采购的默认入口。
2. 误区二:只看年度费用,不看全生命周期成本
首年报价往往不是全部成本。预算申请至少要区分一次性费用和持续性费用,并注明未来续费、扩容、维护、培训、集成升级及退出迁移的可能成本。若只比较首年折扣,可能在续约时发现预算责任无人承接。
我会让申请人按至少三个阶段看成本:上线准备期、稳定使用期和退出或替换期。不是每个项目都要精确预测多年,但对重大、长期或难以替换的投入,必须把后续成本写进决策材料,避免用低首年成本掩盖长期承诺。
3. 误区三:把“收益”写成无法验证的口号
“提升效率”“加强协同”“赋能管理”是方向,不是指标。可以把效率进一步拆成每月人工汇总工时、项目状态更新延迟、风险从出现到升级的时间;把协同拆成跨部门依赖逾期数量、重复录入次数或决策等待时间。
并非所有收益都能直接换算成现金。对于质量、合规、风险可视化等收益,可以先用领先指标验证,再讨论财务价值。关键是承认测量边界,不把无法量化的部分假装成确定收益。
4. 误区四:只申请总额,不区分批准额度和授权使用额度
批准40万元,不等于项目团队可以不经复核直接花完40万元。预算上限、合同承诺、已付款、剩余可用额度是不同概念。比如合同已经签署但尚未付款,这笔金额已经构成承诺,不能因为现金尚未流出就仍视为可自由使用。
建议预算台账至少记录批准额、已承诺额、已支付额、预测完工成本和可用余额。这样财务和PMO能在付款发生之前发现超支风险,而不是等发票入账后才看到结果。
5. 误区五:预留金变成不需要解释的“万能缓冲”
风险准备金有价值,但必须关联风险事件、金额依据、动用条件和批准人。如果只是按总额随手加一笔“不可预见费用”,实际执行中容易变成隐藏预算。更好的做法是列出风险,例如接口复杂度高于预期、历史数据需要额外清洗,并说明触发条件与处理路径。
6. 误区六:把低估需求当成节约
有些申请人为了提高获批概率,先报一个明显偏低的数字,再在实施中持续追加。这种做法短期可能获得批准,长期会损害申请信誉,并造成预算重新审批、采购变更和项目延期。
预算估算可以有区间,但不应隐瞒不确定性。建议把确定性费用、条件性费用和可选范围分开呈现:必需项说明依据,条件性费用写清触发条件,可选项说明是否可以推迟。透明呈现不确定性,通常比制造虚假精度更利于决策。
| 常见写法 | 问题所在 | 更可评审的表达 |
|---|---|---|
| 提升协作效率,申请平台预算 | 没有基线、范围和验证方式 | 先列出当前汇总耗时与试点后目标,再说明平台如何覆盖流程 |
| 按供应商报价申请总额 | 报价未必包含内部人力及后续成本 | 将订阅、实施、集成、培训和续费分项核算 |
| 预留10%以备不时之需 | 没有对应风险和动用条件 | 列明风险事件、估算金额、触发门槛和批准角色 |
| 预计收益显著 | 无法在复盘中验证 | 明确基线、目标值、测量周期和数据责任人 |
四、专业判断逻辑:PMO如何审预算,而不是替业务写预算
1. 先做必要性判断,再做金额判断
PMO不应只当流程管理员,也不应代替业务负责人承诺收益。我把评审拆成两轮:第一轮判断需求是否必要、时机是否合适、优先级是否高于其他资源请求;第二轮才检查方案和金额是否完整、估算是否合理、风险是否可控。
如果第一轮不成立,价格再优惠也不等于值得批准;如果必要性成立但金额依据不足,可以附条件批准、缩小试点或退回补充,而不是在“通过”和“拒绝”之间二选一。
2. 用五个维度建立评审框架

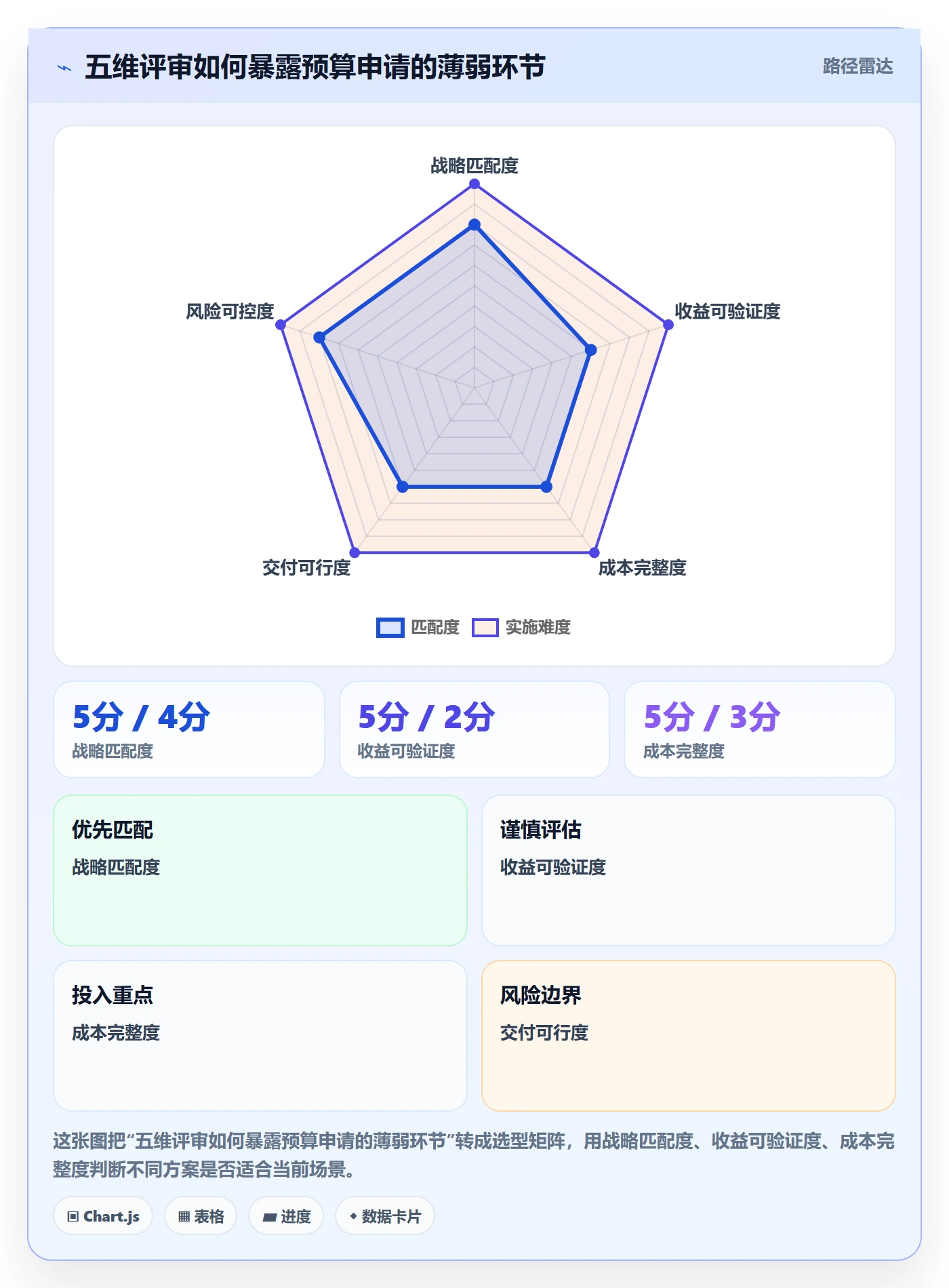

我建议至少使用战略匹配、收益证据、成本完整度、交付可行性和风险可控性五个维度。初期不必把它们换算成精密评分模型,先用一致的判断问题和记录字段,防止不同评审人各凭偏好判断。
| 评审维度 | 关键问题 | 常见证据 | 退回信号 |
|---|---|---|---|
| 战略匹配 | 是否支持年度重点或明确的合规义务 | 业务目标、战略项目映射 | 只有部门愿望,没有组织优先级依据 |
| 收益证据 | 结果如何测量,谁负责提供数据 | 基线、目标、测量周期 | 收益全是定性口号,无法复盘 |
| 成本完整度 | 是否包含一次性、持续性与内部成本 | 报价、数量、单价、合同周期 | 只报首年总价,不说明边界 |
| 交付可行性 | 人员、数据、接口和时间是否具备 | 资源计划、依赖清单、里程碑 | 没有负责人,或依赖事项无人确认 |
| 风险可控性 | 失败后能否暂停、缩小或退出 | 试点门槛、风险清单、退出条件 | 一次性全量投入且没有停止条件 |
3. 评审时区分事实、估算和假设
预算材料中的数字至少有三种性质:已经确定的事实、根据已有信息计算的估算、尚待验证的假设。三者应明确标记。正式报价属于事实,但不代表最终合同金额;按人数乘单价推算属于估算;预计使用率或效率改善幅度则通常是假设。
当申请金额包含较多假设时,评审重点不应只是要求一个更精确的数字,而应问:哪些假设对结果最敏感?能否通过小范围试点提前验证?哪些成本可延后到假设被证实之后?这是把不确定性转化成阶段决策的关键。
4. 用分阶段拨款降低不确定性,而不是一次性赌结果
对新工具、新服务或业务模式探索,分阶段批准往往比直接批全额更稳妥。阶段一批准调研或试点费用,阶段二在验收数据、用户采用率或技术可行性达到门槛后再释放后续预算。这样既避免过早承担全部风险,也避免每个小变更都重新走完整年度预算流程。
分阶段管理必须有明确的关口。如果只写“试点后再评估”,却没有评估时间、指标、责任人和决策结果,阶段门槛就只是文字。建议把每个关口写成“达到什么、由谁确认、在什么日期前确认、未达到时如何处理”。
5. 不要把评分模型当成自动决策器
预算评分表可以让讨论有结构,却不能替代判断。战略高度、合规义务、业务紧迫性和资金可用性并不总能公平地压缩成一个分数。评分工具适合帮助排序和暴露分歧,不适合让管理者躲在分数后面逃避取舍。
我更看重评审记录能否解释“为什么批准、为什么暂缓、为什么拒绝”。对于高金额、高不可逆或涉及多个部门的申请,保留异议意见和附加条件,通常比追求表面一致更有管理价值。

五、具体案例与数据观察:把平台采购申请做成可检验的投资假设
1. 情景设定:先用现状数据定义问题
以下案例是匿名化的情景推演,不代表真实客户数据、厂商效果承诺或行业基准。假设一家约600人的中大型企业,有6个部门参与项目交付,PMO每月汇总约40个项目状态。当前团队通过多份表格和会议纪要收集信息,管理层希望判断是否值得引入统一项目管理平台。
申请前,PMO先做四周基线采样:记录每月汇总工时、项目状态更新时间、关键风险被发现的提前量和重复录入次数。采样的目的不是证明采购必然有收益,而是确认问题是否存在,以及变化是否能被观察。若基线数据很稳定、管理成本很低,组织可能应先优化流程,而不是直接采购。
2. 用假设链连接成本、活动与结果
在这个情景中,预算逻辑可以写成一条链:组织统一项目模板和状态定义,项目负责人按统一节奏更新状态,PMO从同一数据源生成组合视图,管理层更早看到里程碑偏差和跨部门依赖。每一环都需要责任人和操作规则;只买工具而不改变更新纪律,结果未必发生。
为避免把相关性误当成因果,试点只选两个部门和一组有代表性的项目。项目上线前先测基线,上线后按同口径观察,并记录项目类型、项目数量和人员变化。若试点期间项目数量下降,汇总工时减少不能全部归因于平台。
3. 情景模拟:预算投入与试点目标
在上文40万元首年预算上限的基础上,假设试点阶段只释放不超过18万元,包括试点授权、必要配置、数据整理与培训;剩余预算在阶段评审通过后再执行。这个安排将“是否值得全量部署”与“是否值得做小规模验证”分开,降低一次性投入的不可逆性。
试点目标可按以下方式设定:每月人工汇总工时从约32小时降至20小时以内;项目状态更新及时率从情景基线的68%提升至85%;高风险事项从识别到升级的中位时间从8个工作日降至5个工作日以内。以上数字是案例中的目标假设,不是平台效果承诺,也不应直接套用于其他组织。
| 观察项目 | 情景基线 | 试点目标 | 测量方式 | 限制条件 |
|---|---|---|---|---|
| 每月人工汇总工时 | 32小时 | 不高于20小时 | 记录PMO实际投入的汇总与校验时间 | 不把减少的工作量直接等同现金节省 |
| 项目状态更新及时率 | 68% | 不低于85% | 按约定更新日期核对项目记录 | 统计口径需排除暂停和已关闭项目 |
| 高风险事项升级中位时间 | 8个工作日 | 不高于5个工作日 | 比较首次识别与正式升级时间戳 | 要保持风险等级判定规则一致 |
| 跨部门重复录入次数 | 每月约60次 | 减少至每月30次以内 | 抽样核查同一信息被重复填报次数 | 抽样范围和记录方式需固定 |
4. 判断收益时,把工时节省与现金回报分开
如果PMO每月少花12小时汇总数据,这代表管理容量改善,不一定等于财务账面少付12小时薪资。只有当节省出来的时间能够转用于风险管理、组合规划,或者减少外包与加班,才可能进一步形成可确认的经济价值。
因此我会把结果分成三层:运营指标,例如汇总耗时和信息及时率;管理结果,例如风险提前识别和决策等待缩短;财务结果,例如可核实的外包费用减少。前两层可以支持投资判断,但不要未经核实就把它们都换算成现金收益。
5. 用情景比较检验估算,而不是只报一个点数
预算申请可以建立保守、基准和扩展三种情景。保守情景假设试点范围缩小、使用率偏低;基准情景按已确认范围测算;扩展情景则纳入更多部门和集成需求。评审时看成本变化是否与范围变化相称,也看组织是否有能力承担后续运营,而不是把最大方案当作唯一方案。

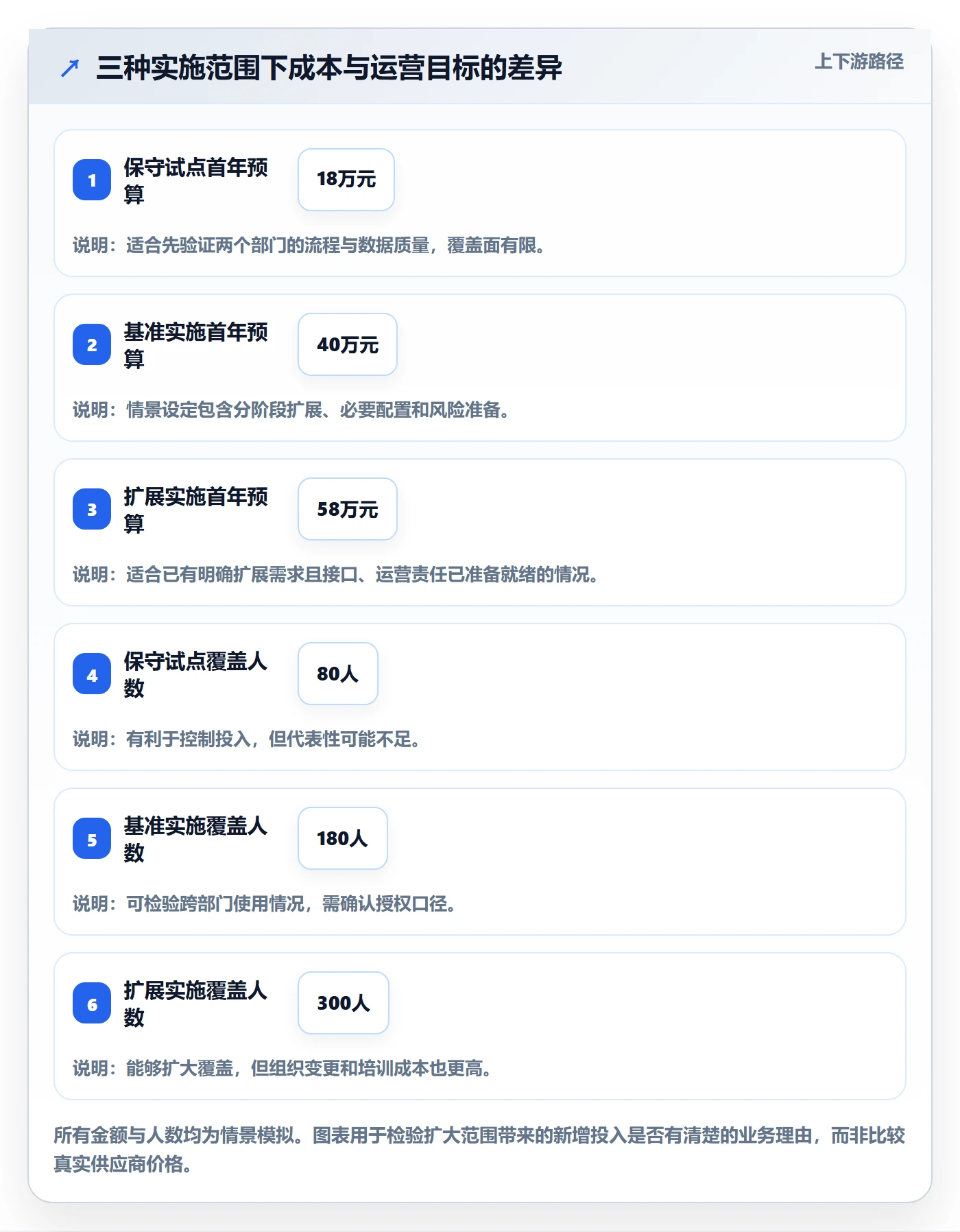

例如,在情景模拟中,保守试点首年费用为18万元,基准方案为40万元,扩展方案为58万元。申请团队应说明从18万元升到40万元所购买的新增能力,以及从40万元升到58万元的边际收益。如果扩展方案只是用户数增加,却没有新增业务目标,管理者就有理由暂缓。

6. 设定停止条件,才算完成试点设计
试点不是全量上线的前奏,而是允许结果不符合预期的实验。申请时应提前写明停止或调整条件,例如连续两个统计周期的状态更新及时率低于目标,且原因是责任机制未建立;关键数据无法可靠迁移;关键用户采用率低于约定门槛;或实际成本预测超过批准上限。
遇到这些情况,管理者可以选择延长观察、缩小范围、调整流程或停止项目。停止并不必然意味着试点失败;如果试点及时证明当前方案不适合,避免了更大规模的无效投入,这本身就是有效的信息价值。
六、从0到1的落地步骤:把预算制度做得轻,但把关键控制做实
1. 第一步:先统一预算分类和口径
初期分类不宜过多。可以按组织已有财务科目映射,再增加项目、成本中心、费用性质和预算周期等管理字段。预算科目回答“是什么费用”,项目字段回答“为哪个目标花”,成本中心回答“由谁承担”,三者不要混成一个自由文本框。
特别要统一几个状态:申请金额、批准金额、已承诺金额、已支付金额、预测完工成本和可用余额。建议由财务确定金额口径,PMO维护项目关联与交付状态,业务负责人确认需求和收益,采购团队维护合同与供应商信息。
2. 第二步:设计一页申请摘要和必要附件
申请摘要应能让决策者在几分钟内理解问题、金额、方案和风险。详细估算放在附件,不要把所有背景堆在正文开头。对于小额、低风险、可重复的支出,可以使用简化申请;对于跨年度、高金额、不可逆或涉及多个部门的项目,要求完整商业论证。
我建议所有申请至少包含:业务问题、目标结果、方案范围、成本拆分、估算依据、资金来源、依赖与风险、收益基线、责任人、时间表和复盘计划。没有必要每一项都写长,但每一项都要能找到明确答案。
3. 第三步:设定审批权限与例外规则
审批层级应结合组织授权制度、金额、风险和预算状态,不宜只按金额机械分层。已经纳入年度计划、价格稳定、重复采购的项目,可以走较轻流程;预算外、高不确定性、跨年度承诺或涉及数据安全的项目,应增加相应评审。
例外规则尤其重要。什么情况下允许紧急申请?紧急采购后多久补齐材料?预算内调整和预算外新增如何区分?这些问题不写清楚,业务急迫时就会用非正式承诺绕过流程,财务事后也难以判断该如何处理。
4. 第四步:用滚动预测连接年度计划和真实执行
预算不是年初批准后就不再变化的静态数字。项目范围、供应商交期和业务优先级可能在年中改变。建议对重要项目按月更新承诺额、已付额和预测完工成本;对稳定、低风险费用可以按季度查看,不必让所有项目承担同样的更新频率。
滚动预测的价值不是不断修改预算上限,而是尽早发现全年结果可能偏离计划。比如合同已签但发票尚未到,或者项目延期导致下一年度费用增加,都应反映在预测中,而不是等财务结账时才暴露。
5. 第五步:设置变更门槛和重新审批条件
预算执行中常见的变化包括数量增加、范围变化、供应商变更、合同周期延长和新增接口。不是每次变化都需要重新走完整审批,但必须有可执行的门槛。组织可以按金额变化比例、绝对金额、项目目标变化和风险变化组合判断。
例如,某项目金额只增加3%,但新增了高风险数据处理范围,也可能需要专项评审;另一个项目金额变化较大,但只是税务口径调整且总承诺未超过批准上限,流程可以相对简化。规则应把实质风险与金额信号结合,而不是只依赖单一阈值。
6. 第六步:按节奏复盘,区分估算错误和执行偏差
项目结束后,复盘不要只问“有没有超预算”。应比较申请时的估算、批准时的调整、执行中的变更、最终承诺与支出,并识别差异来源:需求估算不足、采购价格变化、项目范围扩张、交付延期、汇率税费、内部资源占用,还是业务收益假设没有成立。
复盘结果要回到下一周期的估算方法。例如,某类实施服务连续多个项目都低估,可以修正内部人天基准;某部门的申请长期缺少使用量依据,就增加用户规模确认;某项收益难以测量,则重新设计指标或降低其在商业论证中的权重。
7. 用工具支撑流程,但不要先把流程复杂化
当申请量少、参与者有限时,统一表格和受控台账可能足够。随着项目数量、审批角色和跨部门依赖增加,人工维护会带来版本冲突、状态滞后和重复录入,此时再考虑把预算申请、项目计划、风险和执行状态建立关联。
面向中大型企业及100人以上组织,像PingCode这样的项目管理平台可以作为预算管理流程的承载候选之一,用于关联项目目标、负责人、计划、风险和阶段验收。但预算金额的权威来源、付款记录和会计处理,通常仍应按企业财务系统与采购流程的职责边界管理。工具之间的同步规则、字段所有者和数据更新责任,必须在实施前确定。
| 组织现状 | 建议起步方式 | 升级信号 |
|---|---|---|
| 项目少、审批角色少、数据集中 | 统一模板、版本控制台账、每月核对 | 多人维护导致余额不一致或审批记录难查 |
| 跨部门项目多、依赖关系复杂 | 关联预算与项目负责人、里程碑、风险和变更 | 管理层无法及时看到承诺成本与交付状态 |
| 合同、付款和项目状态分散在多系统 | 先明确数据主责,再规划接口和同步频率 | 重复录入与口径冲突已影响决策准确性 |
| 制度尚未稳定、字段频繁变化 | 先用轻量机制验证,再逐步固化系统流程 | 规则经过多个周期验证且责任边界清楚 |

七、不同情况下怎么行动:预算申请不应只有一套模板和一条审批路
1. 预算内、低金额、重复性支出
这类申请适合简化流程,但不能取消基本核验。申请人仍需说明费用用途、供应商或服务范围、预算余额和合同条件。对重复性支出,可以使用框架协议或标准化报价减少重复评审,但要定期复核使用量和续约必要性。
如果连续多个周期都发生相同费用,可以把逐笔审批转成额度授权加抽查。前提是预算责任人明确、采购边界稳定、合同条款已审查,并且财务能够追踪实际支出。
2. 预算外、但有明确业务必要性的投入
预算外不等于不合理,预算内也不等于优先。对于法规变化、重大安全风险或关键业务窗口,申请人应说明不处理的代价、可替代方案、资金来源及对原计划的挤出影响。审批不只是判断“要不要花”,还要判断“这笔钱从哪里来、因此放弃什么”。
如果新增项目需要压缩另一项支出,建议把两项放在同一张取舍表里,由同一决策层比较。否则每个项目都能证明自己重要,组织却没有真正完成资源选择。
3. 紧急预算申请
紧急机制应允许快速响应,但不能靠口头同意取代记录。可以先完成简版申请,记录事由、上限、审批人、有效期和补齐材料时限;紧急事项结束后再补齐正式估算和合同信息。若“紧急”反复发生,PMO需要分析它是业务真实突发,还是计划管理和需求收集长期失效。
4. 高不确定性、创新或试点项目
这类项目不适合用确定收益和固定范围假装成熟。应设置阶段预算、学习目标和退出条件,明确第一阶段买到的是验证信息还是正式交付。评估时把试验成本和失败成本分开,避免要求探索项目在信息不足时给出无法兑现的精确回报率。
对于小范围试验,最重要的问题可能不是“能节省多少钱”,而是关键假设能否在低成本下被证实或推翻。若试点设计无法产生可行动的新信息,就算金额不大,也可能是无效投入。
5. 跨年度项目或长期服务合同
跨年度项目要同时展示本年度现金支出、合同总承诺、未来年度续费或里程碑款项。审批人需要看到完整义务,而不是只看到本年度预算占用。还要写明合同中止、服务降级、人员扩容和价格调整时的处理办法。
如果收益预计在后续年度才体现,就要说明中间阶段的交付证据和持续投入门槛。否则组织可能在第一年投入后,因为缺少短期结果而停掉有效项目,也可能在没有阶段成果的情况下继续投入。
6. 需求频繁变化、金额区间较大的项目
先区分可变范围和不可变目标。若用户数、接口数量或迁移范围不确定,可以给出基准方案和选配项,设定扩容单价与审批规则;若目标本身不断变化,就应先做需求澄清,不宜用一笔宽泛预算掩盖范围未定。
金额区间过大时,评审的正确动作通常不是简单取中位数,而是识别影响金额的关键变量,并要求申请人提供触发阈值。例如数据量超过某个规模才增加迁移费用,新增部门才触发授权扩容。

八、取舍与边界:预算管理不是把每笔钱都审批到最细
1. 控制强度要与风险相匹配
审批越细,控制能力可能越强,但流程成本也越高。对重复、低金额、低风险支出逐笔做多层评审,会挤占管理者时间并拖慢业务;对高金额、长期承诺和难以撤销的投入只看预算余额,则控制明显不足。
我会按金额、不可逆性、战略影响、合规敏感度和不确定性设置控制强度。金额只是其中一个信号。小金额的敏感数据处理可能需要严谨评估;金额较大的标准化续费,如果范围稳定且合同可控,反而可以依照授权制度简化审批。
2. 精细估算和快速决策之间需要平衡
早期项目的信息天然不完整。要求申请人在需求尚未验证时提供极其精确的全生命周期成本,往往只能制造看似严谨的数字。更务实的做法是先使用区间估算,明确误差来源,再通过试点、询价或技术验证缩小区间。
但“信息不完整”也不能成为无限延期的理由。关键是判断当前信息是否足以支持下一步决策:若只需批准调研,就不必等到全部交付设计完成;若要签订多年合同,则需要更扎实的成本、风险和退出论证。
3. 节省预算与创造价值不是同一目标
预算执行率高不代表资金使用有效,执行率低也不必然意味着管理失败。项目提前取消、供应商费用下降或需求不再成立,可能合理地减少支出;为了完成预算而把钱花完,反而可能造成低价值采购。
因此,PMO不应只追求预算使用率,更应看已批准资金是否形成预期交付、关键假设是否被验证、资源是否及时转向优先事项。预算管理的目标是提高资源配置质量,而不是把预算数字执行到零。
4. 统一流程和业务自主之间需要明确边界
统一模板和口径可以减少组织内比较成本,但不应消灭业务差异。研发设备、市场活动、合规项目和长期软件服务的成本结构不同,申请材料可以采用不同附件或测算方式,只要核心信息可比较、责任可追踪。
比较好的做法是设置一份共同的核心字段,再按支出类型增加专项字段。这样既能汇总管理,又不会让所有项目套用同一套不合适的收益模型。
九、可直接复用的预算申请与复盘清单
1. 预算申请摘要模板
下面的模板可以直接改成组织内部申请表。填写时建议先写业务问题和目标,再填写预算金额,避免先选定购买方案后反向寻找理由。
| 字段 | 填写要求 |
|---|---|
| 申请名称 | 用可识别的业务目标命名,避免只写产品或供应商名称 |
| 业务问题 | 说明现状、影响范围和不处理的后果 |
| 目标结果 | 列出可测量结果、基线、目标值和测量时间 |
| 申请范围 | 说明用户、部门、项目、地区、系统和排除项 |
| 方案比较 | 至少说明推荐方案及一个可行替代方案 |
| 费用拆分 | 区分一次性费用、持续费用、内部投入和风险准备 |
| 估算依据 | 注明报价、人数、单价、周期、工作量及估算日期 |
| 资金来源 | 说明年度预算科目、预算内外状态和可能的挤出项目 |
| 交付计划 | 列出负责人、关键里程碑、依赖关系和验收人 |
| 风险与停止条件 | 说明主要风险、触发条件、缓解办法和暂停门槛 |
| 复盘计划 | 说明数据来源、统计口径、复盘日期和决策责任人 |
2. 评审会上值得追问的十个问题
-
如果不批准,最具体的业务后果是什么,何时发生?
-
当前问题是否能通过流程调整、复用现有能力或缩小范围解决?
-
金额中哪些是正式报价,哪些是估算,哪些仍是假设?
-
首年费用之外,还有哪些续费、扩容、维护或退出成本?
-
受益对象是谁,负责使用和维护的人是否已经确认?
-
申请中的目标值如何测量,基线来自什么数据?
-
哪些条件变化会导致费用增加,是否存在单价或总额上限?
-
如果试点没有达到目标,停止或缩小范围的成本是多少?
-
这笔预算会挤压哪些已批准事项,取舍由谁决定?
-
项目结束后,收益和实际成本由谁在什么时候复盘?
3. 项目复盘时至少保留四组数据
第一组是申请与实际成本,包括批准金额、合同承诺、已付款和最终成本;第二组是范围与交付,包括原计划、变更记录和验收结果;第三组是业务指标,包括基线、目标和实际结果;第四组是偏差解释,包括估算错误、外部变化、执行原因和收益假设变化。
只保存最终金额,组织无法知道偏差来自估算、采购还是范围变化;只保存成果描述,又无法判断投入是否合理。四组信息连起来,才形成下一轮预算申请可以复用的组织经验。
十、结语:让预算成为组织学习机制,而不是审批通行证
1. 从下一笔申请开始,先补齐三件事
如果组织还没有成熟的预算流程,不必等到制度、系统和指标全部完美才开始。先为下一笔重要申请补齐三个信息:一是成本拆分及其依据;二是业务结果的基线、目标与责任人;三是未达到目标时的调整或停止条件。
随后选择一项真实项目,跑完申请、审批、执行和复盘,把遇到的口径冲突、审批等待、数据缺口和变更争议记下来。下一轮制度修改只解决已经出现的问题,不要提前添加无法解释的复杂控制。
2. 真正成熟的预算管理,允许组织改变主意
我认为预算管理做得好,不是所有申请都能一次通过,也不是所有预算都必须花完,而是每个资源选择都有依据,每次变化都有记录,每项重大投入都能被复盘。当新信息推翻原假设时,组织可以缩小范围、延后投资或停止项目,而不必把已经批准的预算当成必须完成的任务。
预算申请的价值,不在于证明申请人最初的方案永远正确,而在于让组织用有限资源,持续验证最重要的业务假设。下一步可以从一笔金额较大、跨部门或长期承诺的申请开始,按本文清单重新检查业务目标、全生命周期成本、阶段门槛和复盘责任;先让一笔预算真正闭环,再把可行做法复制到整个组织。
常见问题解答(FAQ)
1. 预算申请怎么做,才能让管理层快速判断是否值得投?
我第一次牵头整理项目预算时,把人力、软件和外包费用逐项列了出来,材料看起来很完整,评审却还是反复追问“这笔钱解决什么问题”。我想知道,预算申请除了列金额,还应该提供哪些信息,才能让决策者判断投入是否合理?
建议把预算申请写成一份可决策的商业说明,而不只是费用清单。至少说明业务目标、预算范围、测算依据、预期收益或风险降低效果、关键假设、备选方案和不批准的影响。
比如申请新增两名开发人员,不要只写“人力成本每月4万元”,还要说明对应的交付范围、预计投入周期、延迟交付的业务代价,以及是否比较过内部调配或缩减范围等方案。金额和收益测算应标注口径与来源;若收益无法可靠量化,就明确写出质量、合规或交付风险,不要用未经验证的收益数字包装申请。
2. 从0到1建立预算管理,第一步应该先定制度还是先收集项目需求?
我所在的团队过去没有统一预算流程,各项目负责人提交的材料格式不同,财务口径也经常对不上。如果一开始就设计很复杂的审批制度,大家可能会绕开流程;但先收需求又容易出现重复和漏项。我该从哪里起步?
先统一最小可用口径,再试运行流程,通常比一开始制定厚重制度更有效。第一轮先约定预算周期、成本分类、币种与税费口径、负责人、申请与审批节点,以及变更如何记录;同时用一张模板收集需求。可以选择少量在研项目试跑一个预算周期,记录填报耗时、退回原因和口径冲突,再据此补制度。
预算管理的起点不是审批层级越多越好,而是不同项目的数字能够被放在同一口径下比较,并且每笔支出都能追溯到责任人和业务事项。
3. 项目预算应该怎么拆分,才能既方便审批又能控制超支?
我做预算时习惯按部门汇总,实际执行后却发现外包、云资源和差旅分别散落在不同项目里,很难看出哪个项目正在超支。预算拆得太粗不利于控制,拆得太细又增加填报负担,怎样找到合适的颗粒度?
建议采用“项目或工作包 × 成本类别 × 时间周期”的结构,拆到能够指定负责人、解释差异并采取行动的程度即可。常见成本类别包括内部人力、外包与采购、软件及云资源、差旅和其他费用;项目较长时,再按月或季度分期。
比如某项目预算为120万元,可按工作包分配60万元、35万元和25万元,并分别关联责任人及阶段;这些数字只是结构示例,实际金额应依据工时、报价或历史消耗测算。若一笔费用无法对应具体交付或责任人,通常需要进一步澄清;若细分后没人能据此做出调整,则拆分粒度可能过细。
4. 预算执行偏差达到多少时需要预警或重新审批?
我遇到过预算执行率看起来正常,但项目还没完成,剩余资金已经不足以覆盖后续工作;也见过某个月支出突然增加,最后发现只是付款节点集中。我不确定应该用固定百分比设预警,还是结合项目进度和剩余工作判断。
不宜只靠一个固定阈值判断超支,因为支出曲线会受采购付款节点、项目阶段和交付节奏影响。可以同时跟踪已发生金额、已承诺未支付金额、完工预测和交付进度,并设置分级处理规则。例如,达到预算的70%时要求负责人更新完工预测,预测超预算5%时启动复核,预测超预算10%或范围发生重大变化时重新审批;
这些阈值是可供试运行的示例,不是通用标准。关键是用“预计完工总成本”与批准预算比较,而不是只看已付款金额。每次偏差分析都应说明原因、影响、纠正措施和是否需要调整范围或预算。
核心关键词
文章包含AI辅助创作:预算申请怎么做?PMO最佳实践:预算管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597223
读者评论
我们之前预算表里有批准额和已付款,没单列已承诺金额,合同签了但发票没到时,余额看起来比实际宽裕。把这几种状态分开记,确实更便于提前发现超支。
试点指标的思路比较实用,不过像汇报耗时这类数据,最好先统一统计口径和采集周期,否则上线前后的对比未必能说明投入带来的变化。
文中提到内部人力成本值得注意,但实际申请时团队常常拿不到统一的人天费率。小组织从记录投入工时和角色开始,可能比一上来做精确财务换算更可行。
