预算分配最容易出问题的时刻,往往不是钱不够,而是每个部门都能证明自己的项目“很重要”,最后预算按历史惯性、汇报声量或领导印象分完,执行中才发现关键依赖没有钱、低价值项目却占着额度。做好预算分配,PMO不能只负责汇总申请,而要把战略目标、项目组合、资源约束和执行反馈连成一套可复核的决策机制。本文给出一套从预算口径、评分排序、分批拨付到滚动调整的落地方法;文中的组织和金额均为情景模拟,用于演示计算逻辑,不代表行业统计结论。
一、先讲核心结论:预算分配不是“分蛋糕”,而是管理投资组合
1. PMO要对分配机制负责,不替业务负责人决定业务价值
我判断一套预算机制是否有效,通常先看三个问题:预算是否能追溯到公司目标,项目是否按照共同尺度比较,项目启动后是否有条件停止、缩减或追加。若这三件事都没有,预算表即使做得很精致,也只是把各部门的愿望整理成了表格。
PMO的职责不是替财务审批付款,也不是替业务部门证明项目值得做。它的核心责任是建立可比较的项目池,验证输入口径,呈现资源约束和取舍结果,并确保决策有记录、执行有闸门、偏差能反馈。项目收益由业务负责人承诺,技术可行性由技术负责人评估,资金与会计口径由财务把关,PMO负责让这些判断在同一张决策桌上发生。
2. 先确定预算池,再决定项目优先级
许多分配争议并非评分不合理,而是大家对“可分配预算”理解不同。财务口径可能是年度现金支出,业务口径可能是项目总投入,项目团队口径还可能包含内部人力、外包费用和后续运维。口径不统一,排名再科学也会产生错觉。
我建议把预算至少拆成四类:已承诺的合同与刚性支出、战略项目投资、运营与合规改造、预备金。已签约但未付款的金额不能当作新的可用额度;内部人力虽然不一定形成现金支出,也要记录容量成本,否则项目会在账面上便宜、在组织里却挤占关键人员。
| 预算类别 | 典型内容 | PMO需要核对的关键点 |
|---|---|---|
| 刚性承诺 | 已签合同、法定合规、不可取消的续费 | 合同金额、付款节点、取消条款、是否已计入财务基线 |
| 战略投资 | 新产品、关键能力建设、增长项目 | 目标贡献、阶段性证据、资源依赖、失败退出条件 |
| 运营改进 | 流程效率、系统整合、质量与成本改进 | 基线数据、可验证收益、影响范围、持续运维成本 |
| 风险预备金 | 法规变化、重大技术风险、需求波动 | 动用权限、触发条件、补充机制、未使用资金的处理方式 |
情景模拟:某企业年度项目预算上限为1200万元,其中已承诺支出260万元,合规与安全底线项目180万元,预备金80万元,真正可供竞争性项目申请的额度是680万元,而不是1200万元。先锁定边界,才能避免项目负责人把“总盘子”误认为“可争取的钱”。
3. 采用“组合排序、分阶段承诺、滚动再分配”
预算不宜在年初一次性全部锁死。对证据充分、合规必需且依赖清楚的项目,可以批准年度额度;对收益假设较强、技术路径不确定或市场验证不足的项目,则只批准验证阶段资金。后续资金是否释放,取决于阶段成果,而非项目负责人是否在会上表达了信心。
我的基本建议是把决策拆成三层:第一层判定项目是否具备申请资格;第二层在同一预算池内比较优先级;第三层根据项目阶段和风险决定拨付方式。把这三层混在一起,容易让“战略重要”成为免于论证的通行证,或者让评分表掩盖明显的实施风险。

4. 预算分配的好坏,要看决策质量而非“分完了”
分配结果不能只用预算执行率评价。执行率高,可能只是项目按计划花完了钱;执行率低,也可能是阶段验证后及时止损。PMO应同时观察战略覆盖度、里程碑兑现率、预测偏差、单位收益成本、关键资源拥堵和变更响应时间。
真正成熟的预算管理,不是让每个项目都拿到钱,而是让有限的钱尽可能晚地承诺、尽可能快地验证、在证据变差时尽可能低成本地退出。这是后续评分、拨款和复盘设计的共同原则。
二、背景和真实场景:为什么年度预算会在执行中失真
1. 预算申请看起来是项目问题,底层往往是目标和容量没有对齐
在中大型组织里,我常见的预算冲突不是单纯的“哪个部门要得多”,而是各部门拿着不同性质的申请相互比较:产品团队申报增长实验,信息技术团队申报基础设施升级,运营团队申请流程自动化,合规团队要求限期整改。它们的收益周期、风险性质和不可延迟程度本来就不同。
如果把这些项目全部放在一张表里,用“预计收益÷申请金额”排序,结果会天然偏向容易货币化的短期项目。安全、数据治理和基础能力建设可能没有清晰的当年收入,却可能是其他项目能否上线的前置条件。PMO必须先按类别识别项目,再决定哪些项目可以横向比较。
2. 项目总成本经常被低估,内部资源是最容易遗漏的一项
申请表里最常见的成本是软件、设备、外包和差旅,最容易被漏掉的则是业务专家、架构师、测试人员和实施团队的内部投入。预算会批准一笔外包费用,但没有人确认关键岗位是否有足够容量;项目于是名义上立项,实际上只能排队等人。
PMO应把现金成本与资源成本分开记录。现金成本用于资金控制,资源成本用于组合容量评估。对于一个投入800万元、需要12名关键岗位人员持续两个季度的项目,资金审批通过不代表组织已经具备交付能力。若人员容量是瓶颈,追加预算未必能加快交付,反而可能形成沉淀资金。
3. 年度预算和项目周期不一致,造成“一年一审、项目连续”的断层
很多项目横跨多个财年,但预算按年度审批。若每年只看当年支出,项目负责人可能把后续投入藏在“下一年度再申请”;若一次性承诺完整生命周期资金,组织又可能在证据不足时过早锁定资金。PMO需要区分项目总投资、当年预算额度、当年现金流和阶段承诺额。
我建议对跨年项目建立“总投资估算加年度拨款上限”的双层管理。总投资用于观察全周期可负担性,年度上限用于控制当年资金;阶段拨款则取决于里程碑证据。这样既不会因年度切换失去长期视野,也不会把未来资金当成无条件承诺。
4. 项目工具能改善透明度,但不能代替预算治理
对于100人以上、中大型企业的PMO,预算数据通常分散在财务系统、电子表格、项目管理工具和部门材料里。工具的价值是把项目目标、负责人、里程碑、预算版本、风险和实际进展关联起来,减少人工追表;它不能替代投资判断,也不能自动解决口径不一致。
以PingCode为例,组织可以将项目组合、需求与里程碑、负责人、风险和预算变更记录放在可追踪的项目管理流程中,再与财务侧的正式金额口径衔接。重点不是把财务账全部搬进项目管理平台,而是让“批准了什么、为什么批准、当前到哪一步、发生了什么变更”能被追溯。正式会计凭证、付款与预算控制仍应以企业既定财务流程为准。
在工具落地前,我会先问五个问题:预算字段由谁维护?金额以哪个系统为准?变更如何留痕?跨部门项目如何归属?管理层看到的是承诺额、已花金额还是预测完工成本?这五个问题没有答案,系统上线后很可能只是把旧表格搬到新界面。
5. 一套可用的预算机制需要从“申请材料”转向“持续证据”
项目申请书往往在立项时最完整,执行两个月后却没有更新收益预测、风险状态和剩余成本。预算决策依赖一次性材料,就像根据开工前的天气预报决定全年航线。PMO要设计轻量的持续更新机制,让项目状态发生变化时,预算判断也能随之修正。
这并不意味着每周都要重新审批。关键是识别会改变投资判断的事件:预计成本超出批准额度、关键收益假设失效、里程碑连续延期、依赖团队无法提供容量、法规期限改变,或者项目范围明显扩大。达到门槛才触发复核,其他变化保持常规更新,避免治理成本压垮交付。
三、常见误区:看似公平的分配方式,为什么常常失灵
1. 按去年比例分配,把历史结构误当成未来优先级
按部门历史预算比例分配,操作简单,也容易避免短期冲突。但它默认去年的组织结构、业务重点和资源约束今年仍然成立。若战略转向、产品组合变化或某部门的项目池质量下降,按比例分配就会把旧路径继续固化。
历史额度可以作为基线参考,不应成为自动续期权。对于持续性运营支出,应检查服务量、单位成本和服务等级;对于新投资,应重新说明目标、替代方案和收益假设。尤其要把“部门预算”与“项目预算”分开,否则部门可能把资金视作固定份额,而不是为组织目标服务的投资。
2. 均分预算,看起来公平,实际上可能让所有项目都做不成
项目数量很多时,平均分配能迅速消除争议,却会造成每个项目都得到一笔不足以形成结果的钱。小额验证项目可以适合限额试验,但建设型项目如果低于可交付规模,均分只是把延期与追加申请推迟到执行阶段。
均分前必须识别最小可行投资。若一个项目至少需要200万元才能完成安全整改,拨100万元并不代表完成一半,更可能意味着风险仍然存在、前期成本已经发生。项目可以拆阶段,但每个阶段都要有独立可验收的产出。
3. 只按收益金额排序,短期可见收益会压过基础能力和风险控制
收益数字越大并不等于优先级越高。某些申请把多年累计收入全部算进收益,却只列当年成本;有些把“节省时间”直接折算成现金,而没有说明节省下来的工时是否能转化为产出。若项目收益不可兑现或重复计算,收益率排名会产生虚假的精确感。
对基础能力、合规和安全项目,应单列必要性与风险降低逻辑,不要强行要求它们提供与增长项目相同的收入证明。对于效率项目,则要区分“理论节省工时”和“实际释放产能”,进一步问释放的容量如何被重新安排,是否能减少外包、缩短交付周期或支持新增业务。
4. 评分卡看起来客观,却可能把主观判断藏进小数点
如果评分维度含糊,“战略契合度”打5分和打4分并没有可验证差别。部门会优化申请书来迎合评分,评审会则容易陷入讨论分值,而不是讨论关键假设。评分表的作用是结构化讨论,不是制造自动决策的幻觉。
我不建议把总分直接连到批准金额。评分结果应当用来发现候选项目之间的差异,随后再做约束检查、组合平衡和管理层判断。对评分接近的项目,应该优先追问证据质量、依赖条件和失败成本,而不是拿一分之差决定谁获批。
5. 批了全年额度但没有阶段闸门,等于把不确定性一次性买下
某些项目的可行性取决于技术验证、客户试点或数据质量。若在这些证据出现之前就承诺全额预算,组织承担的是完整风险,却还没有获得对应信息。反过来,如果每个阶段都要求重新走复杂审批,交付团队又会因等待决策丢失窗口。
更好的做法是按风险和可逆性确定审批粒度。成熟、不可分割、合规期限明确的工作可以一次批准;高不确定性项目按阶段拨款;小额实验采用快速审批额度,并设总额上限和停止条件。不是所有项目都要同样严格,而是让审批成本与决策风险相匹配。
6. 只盯预算执行率,会奖励“花钱”,而不是奖励有效交付
若管理者只考核资金使用率,项目团队会倾向于按期支出,即使成果未达到预期。若只考核预算结余,又可能让团队隐瞒必要需求、推迟关键采购。执行率必须与产出、预测偏差和阶段成果同时解释。
PMO需要区分“节约”与“延期消费”。项目少花钱是因为范围收敛、采购优化,还是因为关键工作未完成?超支是因为合理扩展、外部价格变化,还是前期估算失真?没有原因分类,单一执行率很难指导下一轮决策。
7. 预算预备金分散到各部门,最后往往变成无法回收的“私有额度”
预备金的意义是应对不确定性,不是给每个部门留一笔不用解释的备用预算。若年初就按部门分配,资金很难在组织层面重新配置;若完全不设预备金,突发法规要求或关键技术故障又可能迫使组织临时挤占战略项目资金。
预备金应由明确的治理角色保管,规定触发条件、审批层级、使用期限和未使用资金的回收方式。紧急风险可以走快速通道,但快速不等于无记录,至少要保留风险说明、金额依据、受影响项目和后续复核日期。
四、专业判断逻辑:如何让不同项目在同一套规则下做取舍
1. 先做资格审查,再做优先级比较

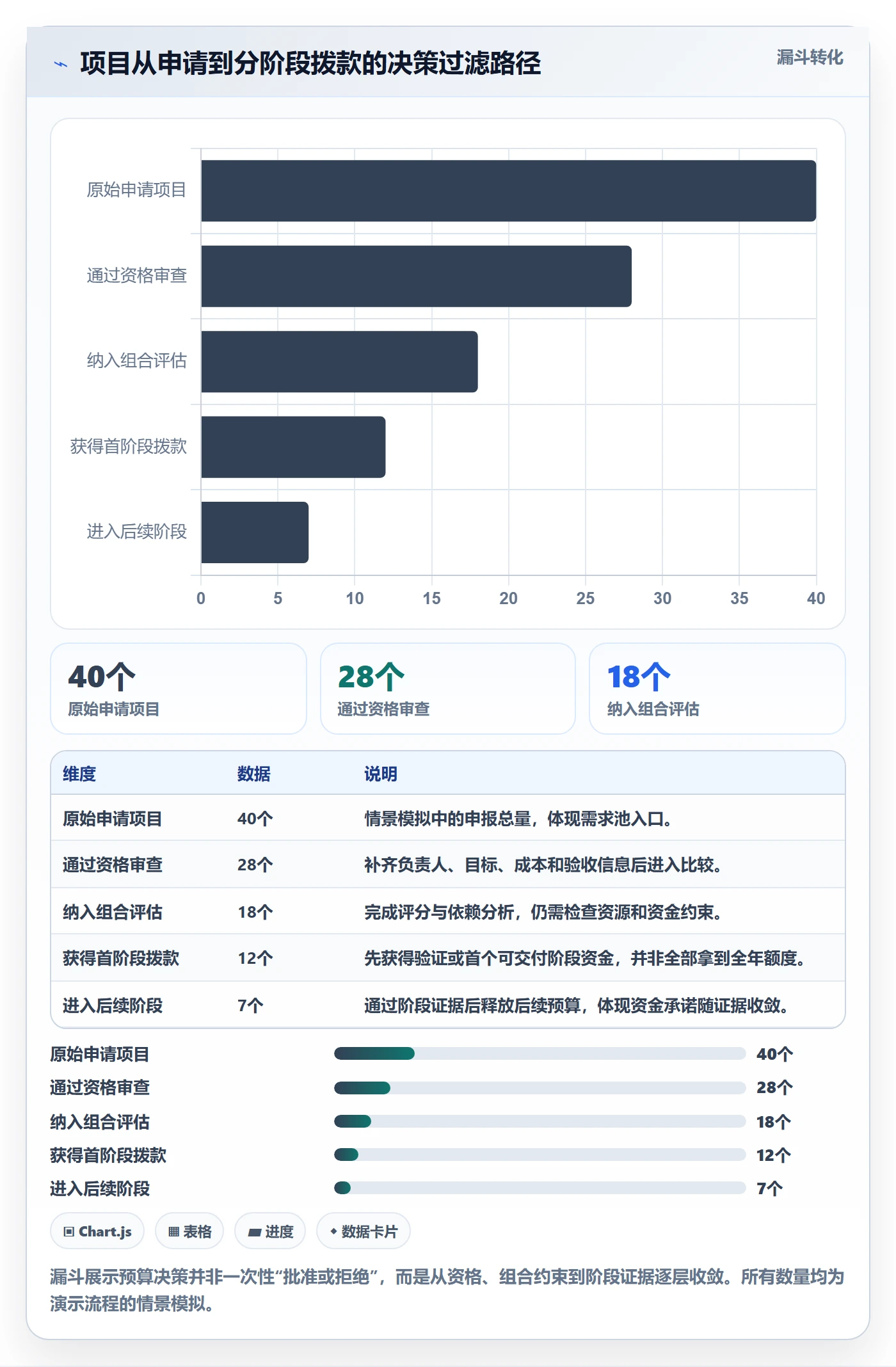

项目进入评分之前,先过基本门槛。缺少业务负责人、没有目标用户或服务对象、成本范围完全未知、关键依赖未识别、没有明确验收标准的申请,不应直接与成熟项目竞争预算。它们可以被退回补充,也可以申请小额发现阶段资金,但不能因为包装得好就进入正式投资排序。
资格审查不是增加文书,而是避免将未定义的问题误当作已准备好的项目。PMO可把材料压缩成一页项目卡,要求填写目标、问题、选项、总成本、当年现金需求、关键人力、收益证据、风险、里程碑和停止条件。缺少关键字段时,评审只讨论“需要补什么”,不讨论“应该给多少钱”。
2. 把项目分成不同资金池,减少不合理的横向比较
经过资格审查后,可先按项目属性分池:合规与安全、战略增长、效率改进、基础能力、探索验证。每个池的评价逻辑不同,但必须共用整体预算上限和资源约束。分池不是给部门各自划地盘,而是承认不同投资类型需要不同的证据。
例如,合规项目重点核对适用范围、期限、整改责任和不实施后果;增长项目重点核对市场证据、单位经济模型和阶段转化;效率项目重点核对当前基线、流程改造成本和收益兑现方式;探索项目重点核对假设、实验设计、验证周期和停止阈值。
3. 使用少量评分维度,并给每个分值写清行为锚点
一套可操作的评分表通常不需要十几项指标。我倾向于保留五到六个维度:战略贡献、收益或风险影响、证据可信度、交付可行性、资源匹配度、可逆性与学习价值。评分采用有限档位,例如1至5分,同时为每一档配上可观察的定义,避免评委凭感觉填分。
| 评分维度 | 低分表现 | 高分表现 | 评审时要追问的问题 |
|---|---|---|---|
| 战略贡献 | 与年度目标关联弱,成功标准不明确 | 直接对应已批准目标,并有明确结果指标 | 哪个目标会因本项目改变,如何验证? |
| 收益或风险影响 | 收益依赖宽泛假设,风险后果描述模糊 | 收益路径或风险暴露有基线、范围和计算口径 | 收益是否重复计算,风险不处理会造成什么? |
| 证据可信度 | 主要依据主观判断或未经验证的预测 | 有客户、运营、财务或技术证据支持关键假设 | 最重要的假设是什么,已有何种验证? |
| 交付可行性 | 关键依赖、人才或技术方案尚未落实 | 责任人、依赖、阶段成果与验收方式清楚 | 如果关键岗位缺席,计划是否仍成立? |
| 资源匹配度 | 与其他高优先级项目争抢同一稀缺资源 | 关键资源已有确认,或有可行替代方案 | 瓶颈资源在哪,何时可以投入? |
| 可逆性与学习价值 | 投入大且难以拆分,失败后残值低 | 可小步验证,失败成本可控,能形成复用信息 | 最小验证需要多少,什么结果会让我们停止? |
若组织希望把维度转化为加权分数,可以用“评分乘权重”形成排序参考,但权重应由管理层在申报前确定,而不是看到项目名单后临时调整。分数需要保留评委理由和证据链接;当高分项目因组合约束未获批时,管理层也应明确记录取舍原因。
4. 对收益使用区间和情景,而不是只报一个看似精确的数字
项目预测的准确性取决于假设,不取决于小数位数。对收益不确定的项目,要求申请人提供保守、基准和乐观三种情景,说明各自触发条件。对成本较敏感的项目,可以列出低、中、高成本区间,并解释供应商报价、人员投入和范围变化分别带来的影响。
这种做法并非要求所有项目做复杂财务模型。对小额运营改进,列出当前基线、预期变化和验证周期即可;对高额、跨年度或高度不确定的项目,则应增加敏感性分析,找出最能改变投资结论的假设。PMO的价值是把风险暴露出来,而不是制造难以维护的模型。
5. 将评分排序与组合管理分开完成
单个项目分数高,不代表它一定应该获批。多个高分项目可能依赖同一架构团队,或集中押注同一个市场假设;有些低分项目则可能是高优先级项目的前置依赖。预算分配既要看项目价值,也要看组合结构。
组合层面至少检查四种约束:资金上限、关键岗位容量、项目间依赖、风险集中度。对集中度过高的组合,可以保留一部分资金给不同风险类型的项目;对同一关键资源拥堵的项目,可调整启动时间,而不是简单砍掉其中一个。PMO应把“总分排名”和“推荐组合”分别呈现,让管理层看见二者差异。
6. 设置明确的预算闸门和变更阈值
项目预算至少要区分批准额度、已承诺金额、已支出金额、完工预测和剩余额度。批准额度是授权边界,不等于已经花掉;已承诺金额包括已下单或签约的义务;完工预测是按当前情况预计最终需要的总额。只看已支出金额,会让尚未开票的合同义务消失在视野里。
PMO可以把触发复核的条件设为企业可管理的规则,例如完工预测超过批准额度一定比例、关键里程碑延期超过阈值、收益假设发生实质变化,或者范围增加导致资源需求明显上升。阈值不宜生搬硬套,必须结合组织项目规模、审批周期和风险承受能力确定。

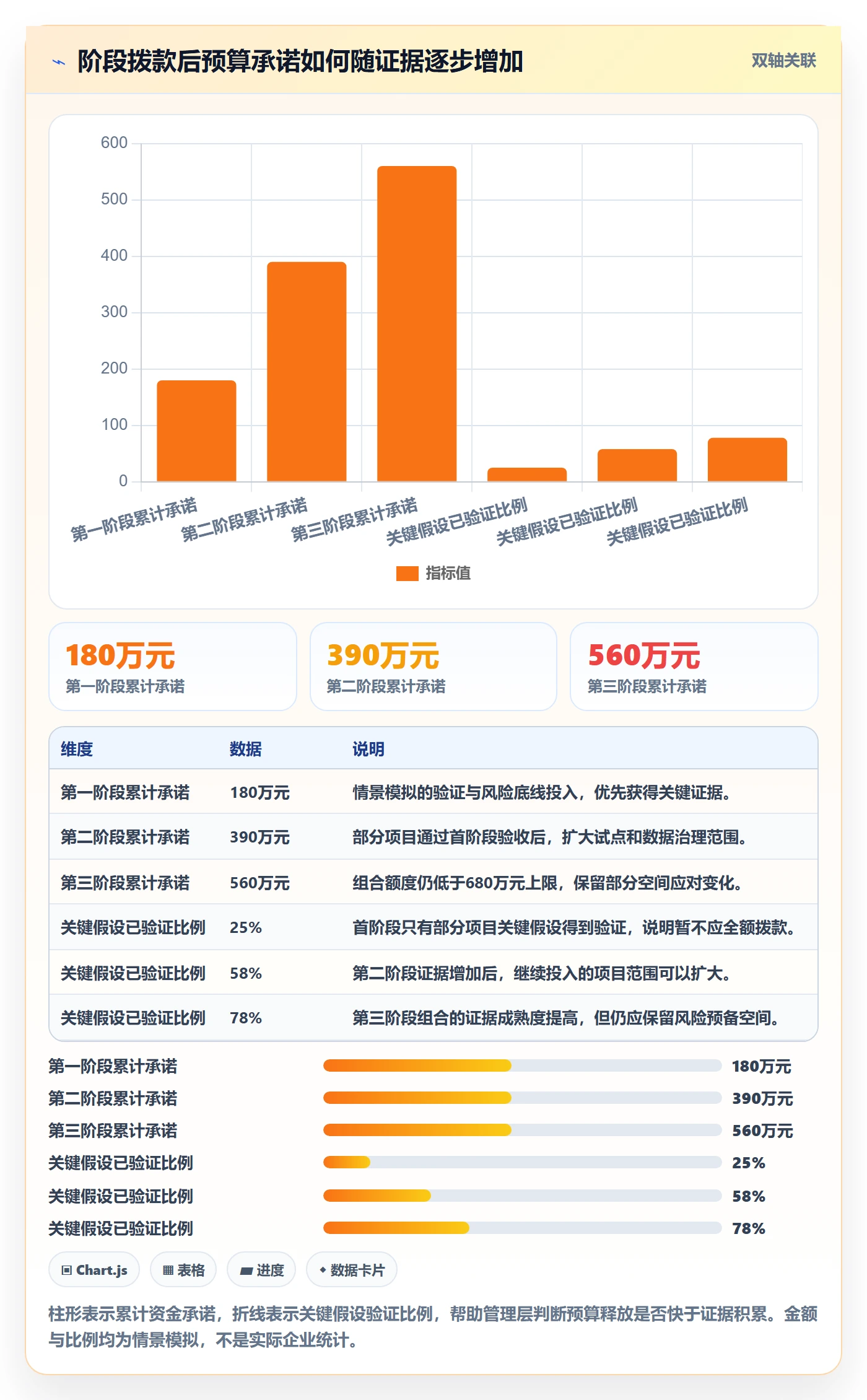

7. 把预算拨付设计成“承诺额度加阶段释放”
对高不确定项目,建议先批准总上限,再按阶段释放。例如一个数字化项目的总预算上限为300万元,可以先释放60万元做流程梳理与技术验证;阶段验收通过后释放120万元进入试点;试点达到约定指标后,再释放剩余额度用于推广。若验证失败,剩余资金回到组合池。
阶段之间必须有明确的继续、调整、暂停和终止选项。若每次评审都只问“是否继续”,项目很容易因沉没成本一路延长。更有效的问题是:当前证据与原假设相比变化了什么?继续投入能获得什么新增价值?停止会损失什么?有没有成本更低的替代路径?

五、案例与数据观察:用一组情景模拟演示预算如何重新分配
1. 场景设定:五个项目争夺680万元的可竞争额度
以下案例为情景模拟。某中大型企业的可竞争项目额度为680万元,五个项目分别涉及客户增长、运营自动化、数据治理、基础架构和探索型产品验证。部门申报金额合计超过预算,且三项都需要同一组架构与数据人员。
| 项目 | 申请金额 | 主要目标 | 关键不确定性 |
|---|---|---|---|
| A:客户自助服务改造 | 240万元 | 降低人工服务压力,改善客户自助办理体验 | 客户使用率能否达到预测值 |
| B:运营流程自动化 | 180万元 | 减少重复录入和人工核对 | 节省工时能否转换为可用产能 |
| C:数据质量治理 | 150万元 | 提升关键业务数据完整性与一致性 | 短期收益不易直接折算成收入 |
| D:基础架构升级 | 210万元 | 降低系统扩展和稳定性风险 | 部分工作依赖外部供应商排期 |
| E:新服务概念验证 | 120万元 | 验证新服务的客户需求和付费意愿 | 市场假设尚无足够样本支持 |
如果只按申报金额批准,总需求是900万元,超过可竞争额度220万元。如果只按可见收益排序,数据治理和基础架构可能被挤到后面;如果平均削减每个项目,五个项目又都可能达不到最小可交付范围。因此,第一步不是马上砍金额,而是拆开每个项目的阶段和依赖。
2. 先检查是否能拆阶段,再判断哪些额度必须一次承诺
在情景推演中,A项目可以先投入70万元完成用户路径分析和小范围试点,达到约定的自助办理转化目标后再进入全面改造。B项目可以先选择两条高频流程,以45万元验证自动化准确率和人工复核比例。E项目不应直接拿到全部120万元,而应先用30万元完成客户访谈、原型测试和付费意愿验证。
C项目需要先完成关键数据域和责任人的盘点,再分批清理高风险数据。D项目若存在明确的稳定性底线,则不能为了平均分配被削到无法完成;但可以将非关键扩容和优化内容放到下一阶段。阶段拆分的目的不是人为压低预算,而是找到每笔投入能够产生独立证据或可验收结果的边界。
3. 把“收益”转换成可复核假设,而不是照抄申报预测
假设A项目预计每年节省客服处理成本180万元,评审不能只记录这个数字,还要拆成服务量、人工处理占比、单位处理成本和预计转自助比例。若关键假设是自助使用率从现有水平提升到某一目标,应先定义数据来源和观察周期,再决定能否把整笔收益计入正式投资回报。
B项目申报的效率收益可能是每年释放若干人日。PMO要进一步确认这些人日是否能减少加班、降低外包支出、缩短订单周期,或支持新增业务。如果没有明确的产能再配置计划,就应将它标记为“能力释放”,而不是直接记作现金节省。
C和D项目需要用另一套证据评价:数据错误引发的返工次数、关键报表差异、系统故障时长、扩容风险和整改期限。即使这些指标不能立即换算成收入,也可以比较风险发生概率、影响范围和不处理后果,并明确最小合规或稳定性要求。
4. 形成推荐组合,而不是机械按总分切线
经过资格审查、阶段设计和资源检查后,PMO可以提出一套建议组合:为D项目保留必要的稳定性基线额度,为C项目安排关键数据域治理,为A和B项目分别拨付验证或试点资金,为E项目设置较小的探索预算,其余资金保留在组合池中。具体金额要根据企业真实成本、风险阈值与人员容量确定,不能把情景中的数字当成通用比例。
本案例的核心决策不是某个项目得了几分,而是避免三种低效结果:一是给所有项目都批准足额,导致总盘子超限;二是把预算全部给短期收益最可见的项目,留下基础风险;三是将探索项目一开始就按全面建设规模拨款。管理层最终需要回答的是:我们愿意为哪些假设付出验证成本,哪些风险必须先处理,哪些能力可以等证据更充分再扩张。
5. 用预测偏差复盘预算制度,而不是只复盘项目负责人
项目结束后,PMO应比较原始预算、阶段批准额、完工预测和实际成本,并标记差异原因:估算缺陷、范围变更、外部价格、资源等待、返工或主动缩减。若偏差集中在某一类项目,说明问题可能在模板、审批规则或资源计划,不一定是个别负责人管理不善。
对收益也要做类似复盘。实际收益低于预测,可能是项目执行不到位,也可能是最初的市场假设错误,或者收益测量方式不可靠。把预测误差按原因积累下来,下一年度就能调整估算系数、风险缓冲和阶段门槛,避免每年重新经历同样的乐观偏差。

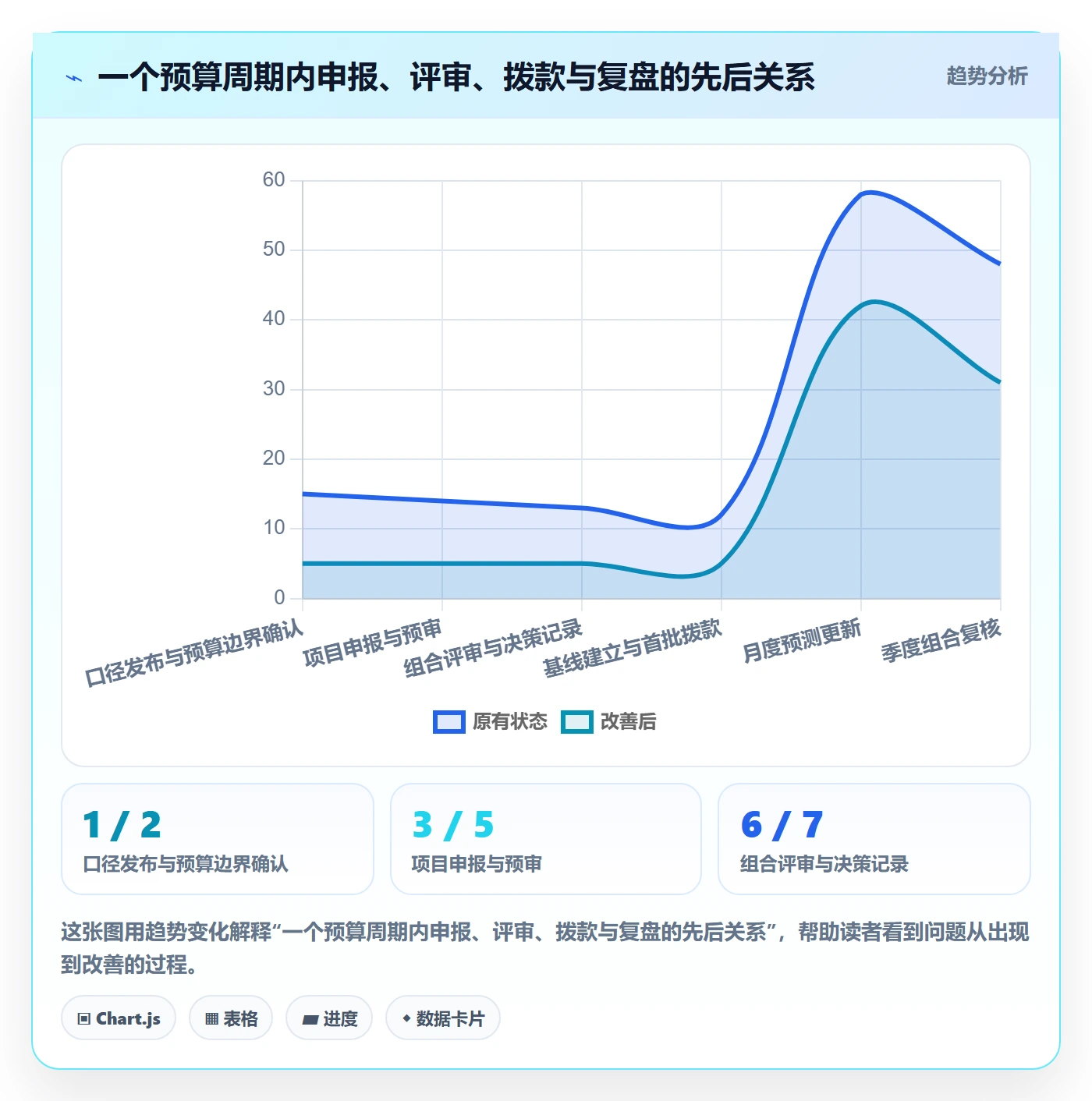

六、PMO落地方案与操作步骤:从预算日历到执行台账
1. 第一步:在申报前统一预算定义和决策边界
PMO应与财务、业务负责人共同发布预算口径说明,至少明确预算年度、金额单位、税费口径、内部人力是否计入、跨年成本如何归属、已承诺金额如何处理,以及哪些项目必须单独申报。口径说明要在部门提交申请之前完成,而不是评审会上临时解释。
同时公布本轮预算的约束:总额度、刚性项目范围、预备金权限、项目优先级主题、关键岗位容量和决策会议时间。规则越晚公布,部门越可能用不同假设准备申请,最后由评审团队承担解释成本。
2. 第二步:搭建简洁的项目申请卡与证据目录
申请卡建议控制在一到两页,复杂材料作为附件。正文回答九个问题:项目解决什么问题、对应哪个组织目标、目标对象是谁、当前基线是什么、推荐方案及替代方案是什么、全周期成本与当年现金需求是多少、需要哪些关键资源、如何验收、什么情况应停止或调整。
证据目录不要求堆满附件,而是标注关键数据的来源、日期、负责人和可信度。客户访谈、财务数据、系统日志、外部报价和技术验证各自能证明不同问题。PMO要防止“附件很多”被误认为“论据充分”,并追问证据是否真正支持最关键的投资假设。
3. 第三步:开展资格审查和问题澄清
资格审查可以由PMO、财务代表和领域专家进行,重点检查完整性、口径一致性、明显重复项目和前置依赖。此阶段不必给项目打精细分数。若成本估算缺少依据、收益口径重叠或关键资源未确认,应将问题退回项目负责人,明确补充责任人与截止日期。
为减少反复往返,PMO可设置集中答疑和预审窗口。对同类问题形成统一解释,避免不同部门得到不同规则。对不满足申报条件但有潜在价值的想法,可以进入发现池,等待形成更完整的商业或技术证据。
4. 第四步:分别评估价值、风险、成本与容量
价值评估由业务负责人及相关专家说明战略贡献和目标证据;成本评估由财务与采购核对现金流、合同义务和全周期费用;可行性评估由技术及交付负责人确认架构、依赖和关键岗位;PMO汇总组合影响。任何单一角色都不应独自承担全部判断。
评审材料应把事实、假设和判断分开。例如“当前每月处理量为多少”是事实,“项目上线后使用率将提升到某比例”是预测,“该项目因此优先于另一项目”是管理判断。把三者分开,会议上才能精准讨论争议来自数据、假设还是价值取舍。
5. 第五步:召开组合评审会,先看约束再做取舍
评审会不宜逐个项目重复申请书。会前先发出评分、成本口径、风险和依赖清单,会议集中讨论评分分歧、跨项目冲突、关键资源瓶颈和预算组合。对于高额或高风险项目,要求负责人直接回答最可能推翻投资结论的假设,而不是再次复述项目背景。
管理层需要形成可追溯的决策记录:批准、附条件批准、暂缓、退回补充或拒绝;对应额度和拨款阶段;主要依据;尚未解决的风险;下一次复核时间;负责人的承诺。未获批项目也应记录原因,区分资金不足、价值证据不足、资源不足和时机不合适。
6. 第六步:建立预算基线、承诺额与预测更新机制
批准后,PMO应把项目目标、额度、阶段节点、负责人和资源依赖写入统一台账。至少每月更新已支出、已承诺、完工预测、剩余预算、里程碑状态和主要风险;高不确定、高金额项目可以提高更新频率,稳定的常规项目则不必过度报表化。
完工预测不能简单等于批准额度。项目负责人应根据最新采购、人员投入、范围变化和风险暴露判断最终成本。若预测仍低于批准额度,也要说明是否只是阶段性未支出,还是确实有结余空间可回收。
7. 第七步:对变化分级处理,避免所有问题都走同一审批链
预算变更可以分成三类。第一类是批准范围内的调整,例如项目内部工作包之间的小幅挪动,可由项目负责人和财务按授权处理。第二类是触发阈值的成本或范围变化,需要PMO复核并提交授权人。第三类是战略假设、项目目标或主要收益发生变化,应重新评估是否继续投资。
变更申请必须说明原基线、变更金额、原因、影响、备选方案和不批准的后果。若只是因为“钱快花完了”而申请追加,却没有解释成本预测为何改变,PMO不应把追加当成默认选项。必要时,应比较追加、缩小范围、延后阶段和停止项目的总成本与价值。
8. 第八步:在组合层面按固定节奏释放或回收预算
每月或每季度,PMO可以召开组合复核会,检查预算预测、项目健康度、关键资源使用和新出现的组织优先级。复核的重点不是逐条审批日常费用,而是识别已不再值得继续承诺的额度,以及哪些项目因证据改善而需要加速。
预算回收要有明确规则。项目被终止、阶段未通过、采购取消或范围减少后,未承诺资金应及时回到组合池,而不是保留在项目账面等待下一次机会。已经签约、不可取消的金额则不能假装为可回收额度,要按实际义务分别处理。
9. 第九步:结项时复盘预测质量和收益兑现
结项复盘至少回答四个问题:最终成本与批准基线差多少;主要差异由什么造成;预期产出是否交付;收益是否在约定周期内兑现。对尚未显现的长期收益,应标明后续测量负责人和时间点,不能因为项目关闭就停止追踪。
每年预算周期结束后,PMO还应复盘组合层面的判断质量:哪些项目获得资金后快速形成成果,哪些项目在验证阶段及时止损,哪些关键风险未被识别,哪些估算误差反复出现。机制复盘比单纯追责更有价值,因为它能改变下一轮资源配置。

10. 第十步:用适合组织成熟度的工具承载流程与留痕
小型团队可以从标准化台账开始,重点保证字段、版本和决策记录一致;当项目数、部门数和依赖关系增加后,再考虑用项目管理平台承载项目组合、里程碑、风险、审批记录和报表。工具升级的触发点不是“想要更先进”,而是人工维护成本和信息延迟已经影响决策。
例如,PingCode可用于管理项目组合与执行过程中的目标、需求、里程碑、任务、风险和变更记录,帮助PMO在同一工作链路上查看项目状态。实施时仍要明确财务金额的权威来源,并通过必要的接口或周期性对账保持一致。任何系统都不应让项目团队同时维护两套相互冲突的预算数字。
上线时我会优先做最小可用范围:先选一个预算池或一批跨部门项目,定义必填字段、角色权限、变更流程和报表口径;跑完一个预算复核周期,再根据实际阻塞点调整。若一开始就追求全面接入所有项目、所有财务字段和所有审批路径,实施复杂度可能超过治理收益。
七、不同情况下的行动建议与取舍
1. 预算额度明确、项目需求远超资金上限时
不要先平均削减,也不要只按分数从高到低截断。先剔除重复需求和不具备资格的申请,再识别每个项目的最小可交付阶段。把项目分为必须做、可验证后扩展、可延期和不应投入四类,明确资金不足造成的风险或机会成本。
对被暂缓的项目,给出重新进入预算池的条件,例如客户验证达到门槛、关键资源释放、成本下降或政策窗口改变。这样既减少反复游说,也让团队知道下一步需要补充什么证据。
2. 战略方向刚调整、收益数据尚不充分时
不宜假装能精确预测多年收益,也不应因为缺少成熟数据就完全不投。可以为探索项目设一个上限较低的验证池,要求项目用较短周期验证关键假设,明确结果指标和停止阈值。管理层应购买的是信息和选择权,而不是提前购买全面建设。
探索项目要避免“实验成功”定义过宽。访谈数量、原型完成、技术可行和真实付费意愿是不同层级的证据,不能互相替代。资金释放应依据项目目标选择合适的验证证据。
3. 合规、安全或系统稳定性存在硬性风险时
此类项目不应只用收入回报率与增长项目竞争。先确认风险事实、影响范围、期限和最低控制要求,再比较不同整改方案的成本、覆盖度和剩余风险。若组织有明确合规时限,应优先保证能满足要求的最小方案,再讨论额外优化。
需要取舍时,不能通过削减关键控制把项目变成“账面已完成、风险依旧存在”。可以选择分阶段整改,但每一阶段都应说明剩余风险由谁接受、接受到何时,以及什么条件会触发升级处理。
4. 关键人才成为瓶颈、资金却仍有余额时
先区分缺的是人数、专业能力还是连续可用时间。对架构师、数据工程师、安全专家等稀缺岗位,增加外包或预算不一定能解决问题;如果决策与业务知识必须留在内部,外部资源只能承担可拆分工作。
可以通过调整启动顺序、减少并行项目、外部采购明确边界的交付包,或缩小首阶段范围来释放容量。项目投资组合必须同时画出资金负荷和关键资源负荷,否则会出现预算已经批下、项目却集体等待人员的假繁荣。
5. 年中出现新机会,需要从已批项目中腾挪额度时
不要把年初决策视为不可修改的合同。新机会如果确实改变了价值排序,可以重新比较机会成本,但必须评估被削减项目的退出成本、已承诺金额、依赖影响和中断后的损失。已经签约的金额与尚未承诺的额度必须分开核算。
对于新机会,可以采用阶段验证或小额试点,先判断是否值得挤占组合资源。若只因高层关注就直接取消既有项目,组织会学到“承诺可以随时被打断”,长期会降低项目计划的可信度。
6. 项目收益难以货币化,但业务能力明显重要时
使用可观测的非财务指标作为补充,例如处理周期、数据完整率、故障恢复时间、客户问题一次解决率或关键流程覆盖度。重要的是说明指标与组织结果之间的因果链,而不是把非财务指标包装成金额。
对于能力建设项目,还应记录未来能够支撑哪些项目、需要何种持续运维投入以及能力如何被复用。如果所谓“平台能力”没有明确使用场景、责任人和后续采用计划,它可能只是昂贵的基础设施,而不是战略投资。
7. 项目组合已经复杂到人工台账难以维护时
当项目数量少、变更频率低、责任关系简单时,精简台账通常足够。若项目跨部门、多个预算版本并存、关键资源冲突频繁,或管理层每月都需要人工拼接状态,才值得评估项目管理工具与财务流程的集成。
选型时优先验证预算版本追溯、角色权限、阶段审批、项目依赖、报表口径和数据导出能力。不要只看展示效果,还要测试一笔真实的预算变更能否从提出、评估、批准到执行全程留痕,以及财务数字是否能与正式系统核对。
八、不同方案的取舍:控制力度、速度与灵活性如何平衡
1. 年度一次性批准与分阶段批准
| 方式 | 优势 | 代价与风险 | 更适合的情形 |
|---|---|---|---|
| 年度一次性批准 | 执行团队计划稳定,采购和资源安排较直接 | 不确定性较高时可能过早锁定资金,失败后难以及时回收 | 范围成熟、依赖明确、合规期限清楚且难以拆分的项目 |
| 分阶段批准 | 资金承诺跟随证据,便于止损和调整范围 | 需要明确阶段标准,审批延迟可能影响交付节奏 | 市场、技术或收益假设尚未验证的项目 |
我的判断不是“分阶段一定更好”,而是看阶段之间是否能产生真正有用的信息。若阶段划分只是把同一批工作拆成更多审批,治理成本会增加;若每阶段能验证关键假设或形成独立成果,分阶段才有意义。
2. 固定权重评分与管理层判断
| 方式 | 优势 | 代价与风险 | 更适合的情形 |
|---|---|---|---|
| 固定权重评分 | 便于比较,能把争议显性化,适合批量项目初筛 | 权重可能掩盖战略变化,分数容易制造虚假精确感 | 项目类型相对稳定、评审规模较大的组织 |
| 管理层综合判断 | 可快速响应特殊机会和复杂战略约束 | 若理由不留痕,容易被理解为偏好或部门影响力竞争 | 项目高度异质、战略窗口短、评分难覆盖关键条件时 |
更稳妥的做法是评分负责结构化,管理层负责承担取舍。管理层可以推翻排序,但应说明为何推翻、接受什么风险、牺牲了什么机会。这样既保留判断空间,又不让评分表沦为形式。
3. 统一预算池与分类预算池
统一预算池资金调度灵活,适合组织优先级高度集中、各类项目可以相互比较的环境。它的风险是短期财务回报容易压过风险控制和基础能力。分类预算池可以保护必要的合规、运营和探索投入,但若类别比例长期固定,也会形成新的部门化预算壁垒。
我更倾向于“分类设边界、组合内再排序”:对不可替代的底线任务设置必要额度,对竞争性项目保留动态空间;每年重新审视各池规模,而不是沿用固定百分比。分类是保护合理差异,不是保证每个类别都自动花完。
4. 严格前置审批与快速授权额度
严格前置审批适合高金额、难逆转、风险外溢明显的项目;快速授权适合低金额、可逆、验证周期短的实验。若所有支出都走同一审批等级,组织要么审批过慢,要么对高风险投资控制不足。
快速授权必须有总额上限、单项限额、责任人、适用范围和复盘要求。额度被使用后应及时回到台账,不能以“试点”为名长期绕开投资评审。相反,高额项目也不能因为流程复杂而失去必要的技术和业务论证。

5. 用复杂模型与轻量规则之间做选择
复杂投资模型适合金额大、周期长、依赖多且收益可量化的项目,但模型维护成本高,输入数据质量不足时,复杂度只会放大错误。轻量规则便于快速执行,却可能忽略现金流、风险相关性和跨年约束。
PMO应按项目规模和不确定性分层:小额、可逆项目使用项目卡和阶段门槛;中型项目增加成本情景和关键依赖评估;大型、跨年项目再使用完整现金流、敏感性分析和组合风险评估。模型的复杂程度应与可能造成的决策损失相匹配。
九、结语:预算分配要建立“证据越多、承诺越大”的组织习惯
1. 预算表不是成果,能够重新配置才是治理能力
预算分配最难的部分,不是把申请排成名次,而是在信息不完整、资源有限和目标冲突的条件下,解释为什么此刻投这个项目、为什么暂缓另一个项目,以及出现什么证据后应该改变决定。PMO的价值,正是在不确定性中建立一套可重复、可追溯、可修正的决策方式。
与其追求一张看似精确的总分榜,不如确保每个项目都有明确目标、真实成本、关键假设、资源依赖和退出条件;与其年初一次性承诺全部预算,不如让拨款节奏匹配证据成熟度;与其把结余当作浪费,不如判断它是否是及时止损后回到组合池的资金。
2. 下一步先完成三个动作,再扩展系统和模型
如果你正在为下一年度预算做准备,我建议先用一周完成三件事:与财务确认可竞争预算的真实口径;选取一批在审项目,补齐目标、全周期成本、关键资源和停止条件;让管理层共同确认本轮优先级与预算闸门。先跑通一次小规模评审,再决定是否扩大表单、模型或工具投入。
预算管理的核心不是“把钱分完”,而是把不可逆的承诺延后,把可验证的学习提前。让每一笔资金都对应一个目标、一个证据节点和一个继续或停止的判断,PMO才能从预算汇总者转变为组织资源配置的治理者。
常见问题解答(FAQ)
1. PMO做预算分配,应该先按部门、项目还是战略目标拆分?
我在做年度预算时,常见的困惑是各部门都能提出合理需求,但总额有限,按部门去年花费分配似乎最省事,又担心把钱继续投给低价值项目。预算究竟应该从哪个维度开始拆,才能既能落地执行,也能体现公司战略?
建议先按战略目标确定资金池,再把资金落实到项目和责任部门,而不是直接按部门历史支出比例分配。历史支出可以作为校验基线,但不能自动成为下一年度额度:它反映的是过去的组织结构和执行习惯,不一定代表未来的优先级。
PMO可以先把年度目标拆成少数可衡量的结果,例如交付关键产品、降低运营风险或提升产能,再要求每个预算申请说明对应目标、预期收益、负责人和最晚决策时间。比如总预算为1000万元,可先划出650万元给已承诺的刚性项目、250万元给经评估的战略增量、100万元作为待决策储备;
这只是便于讨论的示例,不应被当作固定比例。评审时优先比较项目的战略关联、收益证据、资源依赖和延期代价,最后再把额度映射到部门。这样既能回答“钱投向什么结果”,也能明确“谁负责使用”。
2. 预算申请如何评审,才能避免“谁会写材料谁拿到钱”?
我发现预算评审时,有些团队把收益写得很漂亮,却说不清估算依据;另一些团队项目价值不低,但材料表达能力一般。我不想让预算分配变成比谁的商业计划书更会包装,PMO应该怎样设计评审规则?
把申请材料统一成一页决策卡,并要求每项关键收益标注证据来源,比单纯增加材料页数更有效。决策卡至少包含目标关联、投入金额及构成、收益区间、关键假设、交付里程碑、依赖项、负责人,以及不批准时的影响。评审可以采用分层门槛:先检查合规、必要性和资源可行性,再对通过的项目进行价值排序;
对收益尚不确定但具有战略意义的项目,设置小额试点额度和复审节点,而不是要求它一次性证明全部回报。PMO还应在会后抽查估算与实际结果,例如记录预算偏差、里程碑达成率和收益兑现情况,并在下一轮评审中校准团队的估算可信度。
判断重点不是申请人承诺了多大的数字,而是关键假设是否可验证、偏差出现时是否有止损办法。
3. 预算审批通过后,PMO怎样把预算真正落实到项目执行?
我担心预算获批只是完成了一次审批,项目启动后却没人持续看投入和进度,等到年底才发现超支或资金闲置。预算、项目计划和财务数据应该怎样衔接,PMO的操作节奏又该怎么安排?
预算获批后,应把额度拆到可追踪的项目阶段或工作包,并与负责人、时间计划和采购安排绑定,避免只有一个年度总数。一个可操作的节奏是:月度检查实际支出、已承诺未支付金额和剩余预测;季度复核范围、收益假设与资源需求;出现超支预测、关键里程碑延误或依赖条件失效时,触发专项评审。
以一个获批120万元、周期6个月的项目为例,可以按调研、开发、验证三个阶段设置释放额度,但不能只按月份平均分摊,因为支出通常集中在采购或人员投入阶段。PMO需要让项目负责人解释“已花多少、承诺多少、预计最终花多少”,财务提供核算口径,业务负责人确认范围变化。
若预测总成本超过批准额度,应先说明原因和可选方案,再决定调整范围、追加预算或暂停,不要用挪用其他项目额度掩盖偏差。
4. 预算不足或项目中途变化时,PMO怎样调整分配才不伤害整体目标?
我遇到过预算突然收紧,也遇到过项目需求变化后原来的预算不再适用。直接按比例砍预算看起来公平,却可能让多个项目都做不完;临时追加又容易形成先花后批的惯例。PMO应按什么顺序做取舍和再分配?
不要先对所有项目统一打折,而应先判断变化是否影响战略目标、法定义务、关键依赖或已发生的不可逆成本。PMO可以把项目分成继续投入、缩小范围、暂缓和终止四类,再比较每种选择对目标、现金流、交付时间和退出成本的影响。比如预算缺口为200万元时,先核对尚未承诺的额度和可取消采购,再评估低优先级功能能否延后;
只有确认无法通过范围调整解决,才讨论跨项目转移资金。再分配必须记录原额度、新额度、变更原因、决策人、影响范围和复核日期,并同步更新项目预测,避免账面额度变化但执行计划不变。若需求变化源于外部条件或重大风险,可设立有上限的应急储备,但每次启用都要说明触发条件和退出标准。
公平不是人人少拿相同比例,而是用一致的规则保护整体结果,并让被削减的团队清楚知道依据。
核心关键词
文章包含AI辅助创作:预算管理如何做好预算分配?PMO落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/597193
读者评论
我们之前也把内部人力单独列出来后,才发现几个项目争的其实是同一批架构师。预算审批通过不等于团队能交付,这部分容量最好在立项前就核实。
按阶段拨款方向是对的,但实际操作中要把阶段成果定义得足够清楚。否则复核时还是会变成负责人解释进度,评审凭印象决定是否继续。
预备金集中管理能避免部门把额度占住,不过触发条件设得太严也会拖慢应急处理。可以考虑设小额快速审批上限,并要求事后补充用途和复盘。
