预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

预算申请最容易失控的地方,往往不是金额填错,而是申请人提交的数字无法回答三个问题:这笔钱解决什么业务问题,为什么必须现在投入,投入后如何判断有效。PMO如果只负责催表、汇总和转签,预算管理就会变成“把各部门的愿望装进一张表”;真正能提升效率的做法,是把预算申请改造成一套有依据、有边界、能复盘的决策流程。本文围绕预算申请实操方法,拆解流程、判断逻辑、模板、案例与不同场景下的取舍。

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

一、先讲结论:预算申请不是填表,而是做一项可追踪的投资决策

1. PMO要管理的不是表格,而是预算从提出到复盘的闭环

预算申请表只能承载信息,不能替代判断。PMO的价值不在于把申请表收齐,而在于让每项申请都能沿着统一路径回答:目标是什么、成本怎么算、方案为什么合适、风险由谁承担、结果如何验证。

我建议把预算管理拆成六个连续环节:需求进入、口径校验、方案评估、资源排序、审批承诺、执行复盘。任一环节缺失,都会把成本转移到后面。例如,需求阶段没有定义业务目标,审批会反复追问;没有区分一次性成本和持续成本,采购后才发现第二年仍需付费;没有明确收益指标,项目结束时就只能用“按期上线”代替价值证明。

核心结论是:PMO不应只压缩审批时间,而要减少无效往返、提升决策信息质量,并保留预算变更与结果复盘的证据链。审批更快不一定代表管理更好。如果速度来自少问问题、降低审核要求,风险只是被推迟到执行阶段。

2. 先把“效率”定义清楚,才知道优化什么

预算管理效率至少包含四个维度:申请准备耗时、退回补充比例、审批周期、预算执行偏差。只看审批周期,很容易把“快速通过”误认为效率提升;只看执行率,又可能鼓励部门年底突击花钱。

观察维度 建议定义 管理用途 容易误读的地方
申请准备耗时 从申请人开始整理材料到提交完整申请的工作时间 识别模板、口径和数据准备是否过重 不应把等待业务数据的时间全部算成填表时间
一次提交完整率 首次提交后未因缺少必填信息退回的申请占比 判断申请指引和模板是否清晰 通过降低审核标准提高完整率,会造成假改善
审批周期 从完整申请提交到最终决策的工作日 识别排队、等待和决策节点瓶颈 应区分业务等待和审批人处理时间
预算执行偏差 实际支出与获批预算的差额及其原因 检验估算质量和变更控制能力 低偏差不代表价值高,也可能是项目未充分执行

开始改流程前,先统一指标口径,再采集一个完整申请周期的数据。没有基线,就无法判断改版是否奏效;口径不一致,部门之间的比较也容易变成争论。

3. 效率目标应当是减少返工,而不是简单减少审批节点

预算申请的耗时,通常由三类时间构成:申请人准备材料的时间、申请在流程中等待的时间、审核人与申请人来回补充信息的时间。PMO经常只看最后的审批流转时间,却忽略了反复补材料造成的隐性成本。

实操中,我会先问一个问题:一份申请从提交到批准,究竟在哪个节点停得最久?如果主要是材料不完整,先改模板和指引;如果是审批人集中在月底处理,先设计分级授权和固定评审窗口;如果申请金额不断变化,先核对估算口径与采购边界。先定位等待原因,再决定改流程,避免把所有问题都归结为审批人不够快。

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

二、背景与真实场景:为什么预算申请总是拖到“临门一脚”

1. 年度预算、项目预算和临时预算经常混用

在不少组织中,年度预算回答“今年大致准备投入多少”,项目预算回答“某个项目完成需要什么资源”,临时预算则应对计划外变化。三种预算如果使用同一张表、同一套审批规则,就会出现两个极端:计划内事项层层审批,紧急事项绕过控制。

举例来说,产品团队可能在年度预算中已获批一笔研发测试费用,项目启动时又以项目预算再次申请;另一边,业务部门为了赶季度节点,把本应纳入年度计划的外部服务包装成临时申请。PMO需要做的第一步不是判断“能不能批”,而是判断申请属于什么预算类别、是否已有额度、是否需要占用新的资源池。

2. 申请表看起来完整,决策信息却不完整

很多申请表字段不少,真正有用的信息却很少。申请人填了供应商名称、金额和部门,却没有说明不投入会造成什么影响;填了预期收益,却没有说明收益由谁兑现、如何测量;列了软件许可费,却漏掉实施、迁移、培训、运维和续费成本。

这类申请的典型症状是:数字看起来具体,依据却无法追溯。审核人只能在会上追问,申请人再回去找报价、问技术团队、补算人力。信息字段数量不等于信息质量,真正的完整申请应该让评审者能重建申请逻辑。

3. 月末和季末集中申请,通常是前端计划与执行脱节

预算在年初获批,不代表需求会按计划出现。业务优先级变化、项目延期、采购周期不确定,都可能让支出集中在某个时间段。但如果每到季度末才集中提单,PMO要判断究竟是正常的项目节奏,还是部门把预算当作“年底必须花完的额度”。

我建议把预算申请和项目计划的关键节点关联起来,而不是只看财务年度月份。例如,采购预算应关联招采启动时间、合同签署时间和预计付款节点;研发设备预算应关联测试环境准备时间;咨询服务预算应关联交付物验收节点。这样才能区分“真实延期”与“临时补申请”。

4. 组织规模扩大后,靠人工记忆很难保证口径一致

当项目数量和申请人增加,PMO会同时面对重复需求、不同部门的估算口径、审批人权限边界和版本追踪问题。早期用邮件与共享表格也许可以运转,但随着申请量上升,常见的隐性成本会逐渐显现:同一笔费用被不同项目重复申报,审批意见散落在邮件里,申请版本无法确认,预算调整后执行团队仍使用旧额度。

例如,服务于中大型企业及100人以上组织的团队协作平台,可以用来承载申请任务、材料清单、审批状态、责任人和变更记录。以PingCode为例,更适合将预算申请关联到项目、需求和执行事项,使审批结果不仅停留在一封邮件中。工具的价值不是替代财务或管理层决策,而是让流程状态、责任归属和证据留痕更容易被追踪。

三、常见误区:看似严格,实际增加了管理成本

1. 误区一:所有申请都走同一条审批链

不同金额、风险和可逆性的申请,不应使用完全相同的审批路径。低金额、重复发生、已有标准价格的日常支出,与高金额、长期合同、涉及数据安全或组织架构变化的投入,所需决策深度显然不同。

统一审批链表面上公平,实则让低风险事项占用高层注意力,让高风险事项又可能因为审批人已经疲劳而被快速略过。更合理的方式是按金额区间、风险等级、预算内外属性和合同周期分层,但需要明确:任何规则都不能让拆单绕开权限。

2. 误区二:审批越多,控制越强

审批节点增加不一定带来更强控制。如果每个审批人都只点“同意”,却没有明确审核职责,节点只会增加排队时间。每个节点应该有清晰的审核问题,例如财务审核预算口径和资金安排,业务负责人审核目标优先级,技术负责人审核架构与安全适配,采购审核市场报价和合同条件。

PMO可以逐个检查审批节点:这个节点能否发现前序节点发现不了的风险?如果答案是否定的,节点可能只是重复确认。删减节点之前要先梳理职责,不要仅凭流程图长短做判断。

3. 误区三:只比较总价,不比较全生命周期成本

同类方案报价低,不代表整体成本更低。一个项目可能同时发生采购费、实施费、迁移费、培训费、运维费、扩容费、税费和退出成本。软件类投入还应检查许可计费方式、用户数阶梯、接口或存储费用,以及合同到期后的数据导出与迁移条件。

我倾向于让申请人至少提供首年现金支出和合同周期总成本两种视图。首年支出帮助判断当期资金压力,总成本帮助比较不同方案。若只填“年度价格”,容易把一次性实施费与持续订阅费混在一起,也容易低估后续续费风险。

4. 误区四:用“预期收益”包装未经验证的数字

“提升效率30%”“节约人力50%”这类表述常见,却不一定能用于决策。申请人需要说明基线是什么、样本范围是什么、收益怎样兑现。如果节省的是时间,是否会转化为可释放产能?如果减少的是错误,是否有历史错误成本?如果提升的是收入,归因机制能否排除市场、渠道和价格变化的影响?

没有依据的收益数字不应被强行精确化。可以采用区间估计、情景分析或先导试点,但必须标注假设。宁可诚实地写“收益尚未验证,先用小范围试点验证”,也不要用看似精确的百分比制造确定性。

5. 误区五:预算获批后就算管理完成

预算批准只是资源承诺,不是项目价值的证明。实际执行可能偏离方案,采购价格可能改变,业务假设可能失效。若PMO只记录“已批准”和“已付款”,预算过程就缺少最关键的反馈环节。

至少应在执行中设置变更触发条件:金额超出批准上限、关键交付物变化、供应商或技术方案改变、项目延期超过阈值、预期收益假设失效。触发后不一定一律重新走完整审批,但必须有明确的重新评估与留痕机制。

四、专业判断逻辑:PMO如何判断一项申请该不该进入审批

1. 先判断申请是否清晰,而不是先判断金额大小

我会先做“可评审性检查”。如果申请连业务问题、投入范围、目标负责人和估算依据都说不清楚,直接进入正式审批只会把缺陷转移给审批人。可评审性检查不是否决申请,而是把不成熟的需求退回到准备阶段,避免占用正式决策资源。

可评审的最低标准包括:目标问题可描述、范围和交付物有边界、成本口径可解释、关键假设有记录、负责人明确、预期结果至少有一种验证方式。对于探索性项目,允许收益不确定,但要把验证路径和停止条件写清楚。

2. 再判断它属于哪一种价值类型

预算申请的价值不全是直接收入。PMO可把申请归为收入增长、成本节约、风险降低、合规必需、能力建设或维持运营。分类不是为了给项目贴标签,而是为了选择合适的评价方式。

价值类型 可采用的证据 评审重点 不宜强行要求的指标
收入增长 订单管道、转化假设、客单价区间、实验结果 收益归属、兑现周期、关键假设敏感度 未经验证的确定收入承诺
成本节约 历史采购价格、人工工时、重复支出、单位成本 节约是否真实释放,是否存在替代成本 把理论工时节省直接等同于现金节约
风险降低 事故记录、风险暴露、潜在损失区间、控制要求 风险概率与影响是否可解释,控制是否有效 要求所有风险都折算成精确收益
合规必需 法规要求、审计发现、整改期限、责任主体 最低合规方案、实施期限、证据保存 用商业回报率否定法定义务
能力建设 能力缺口、使用场景、试点结果、推广条件 可复用性、采用率、后续维护责任 承诺短期内必然产生直接收入

3. 把金额、风险、可逆性和紧迫性放在一起看

金额是重要信息,却不是唯一决策变量。小额但涉及敏感数据、长期绑定或监管要求的事项,风险可能高于金额更大的可替代采购。PMO可以用四个维度建立初筛:金额规模、风险暴露、方案可逆性、时间紧迫性。它们帮助决定评审深度,而不是机械生成一个分数后自动批复。

“可逆性”尤其容易被忽视。试点采购可以设定期限和退出条件,失败成本相对可控;长期独家合同、难以迁移的数据架构或依赖单一供应商的方案,则需要更严格的论证。越难退出,越要在承诺之前看清长期成本与退出路径。

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

4. 比较方案时,要同时看“做、买、延后、不做”

预算申请通常只比较供应商A和供应商B,但真正的决策选项至少有四种:自建、采购、延后、暂不投入。对某些能力建设,先用人工流程验证需求可能比立即购买系统更稳妥;对合规整改,延后可能会引入不可接受的风险;对低优先级功能,暂不投入也可能是合理选择。

评审时应要求申请人说明推荐方案为何优于替代方案,而不是只证明推荐方案“可行”。比较可以先采用定性分析,待关键变量明确后再细化金额,不必为了形式上的精确建立复杂模型。

5. 收益和成本都应写清时间边界

一项申请的成本可能发生在本年度,收益却要在后续两年逐步兑现。PMO应检查成本、收益、交付和风险是否落在同一时间视图里。若申请人只强调多年累计收益,却把所有费用与实施风险淡化,就会高估项目吸引力。

对于中长期投入,可以列出保守、基准和积极三种情景,并标明每种情景的关键假设。情景分析不是把数字做得复杂,而是让审批人看见结论对哪些条件敏感。例如,用户采用率低于预期时,成本节约是否仍成立?采购价上涨时,项目是否仍有必要?

五、可直接套用的预算申请模板与填写说明

1. 模板的设计原则:少填重复信息,多填决策信息

预算申请模板不应追求字段数量,而应让关键问题有固定位置。建议把内容分成申请摘要、业务依据、方案比较、成本测算、风险控制、执行计划和审批记录七部分。基础信息可以由系统带出,申请人重点填写决策依据和假设。

下面的模板可用于项目预算、系统采购、专项服务或资源申请。不同组织可以调整金额栏位,但不建议删除负责人、估算依据、替代方案和复盘方式等关键字段。

2. 预算申请模板

模块 填写字段 填写要点 常见退回原因
申请摘要 申请名称、申请部门、负责人、申请日期、预算类别、金额、期望决策日期 用一句话说明申请目的;注明年度预算内、预算外或临时申请 没有负责人;预算类别不清;金额与附件不一致
业务问题 当前问题、影响范围、不投入的后果、提出申请的触发事件 写事实和影响,不以“提升效率”作为唯一描述 没有基线;问题描述过于宽泛
目标与交付 目标结果、交付物、完成时间、验收责任人 区分活动、产出和结果;明确验收条件 只有采购动作,没有业务结果
方案比较 推荐方案、替代方案、自建或延后选项、选择理由 至少解释推荐方案相对主要替代方案的差异 只提供一家报价;未解释不做方案
成本测算 一次性费用、持续费用、实施费用、内部人力、税费、预备金 注明数量、单价、周期和报价来源;区分含税与未税 只有总价;遗漏续费或实施成本
收益与指标 预期收益、计算依据、基线、目标值、观察周期 无法量化时说明定性收益及验证计划 收益无口径;责任人不明确
风险与依赖 技术、采购、数据、安全、人员、进度风险;依赖事项 每项风险写触发条件、责任人和应对办法 只列风险名称,没有处理措施
执行计划 关键里程碑、付款节点、采购周期、验收节点、变更条件 将付款与交付或验收节点关联 计划日期与采购周期不匹配
复盘与退出 复盘日期、结果负责人、未达标处理、续约或退出条件 长期或试点投入必须说明续投判断依据 没有预算使用后的责任安排

3. 申请摘要的建议写法

摘要应该让决策者在短时间内理解申请的核心,不应把背景材料全部塞进首页。可以按“问题,投入,预期结果,决策请求”组织文字。

示例:客户交付项目增加后,现有测试环境需人工排队,近两个月有多个版本因环境冲突延迟验证。本次申请拟投入28万元扩充两套隔离测试环境,预算周期为6个月,目标是将环境等待时间控制在2个工作日以内。若审批通过,技术负责人在第6周复核利用率与等待时间;若连续4周利用率低于40%,暂停后续扩容。

这段摘要同时交代了问题、范围、金额、期限、目标和停止条件。具体数字是示例,不是通用基准;申请人应换成组织自己的事实、报价和目标。

4. 成本测算表的结构

成本项 数量与单价 费用类型 发生周期 估算依据 是否可调整
采购或许可费用 按实际报价填写 一次性或持续性 合同周期 供应商正式报价或历史采购记录 注明可谈判空间
实施与集成费用 按工作量或里程碑填写 一次性 实施阶段 工作范围、交付清单、服务报价 注明范围缩减后的变化
内部人力成本 人天或工时估算 内部资源占用 项目周期 团队计划与人力成本口径 注明是否挤占其他项目
运营与维护费用 年度或月度金额 持续性 使用周期 服务等级、维护范围、续费条款 注明退出或替代方案
风险预备金额 按组织政策填写 条件性支出 按触发条件发生 风险清单和批准规则 未使用部分不自动转为可支出额度

内部人力成本是否计入预算,要依照组织财务口径执行,但即使不纳入现金支出,也应呈现资源占用。否则某个项目表面上“只花了20万元”,实际却占用了多个团队数月时间,挤压了其他高优先级工作。

5. 申请人提交前的自查清单

  • 申请的业务问题是否能被没有背景的人读懂?
  • 金额是否能追溯到数量、单价、周期和报价来源?
  • 是否区分一次性费用、持续费用与内部资源占用?
  • 是否比较过至少一个可行替代方案?
  • 目标是否有基线、观察周期和结果负责人?
  • 关键风险是否写明触发条件、责任人和处理方式?
  • 申请金额、附件报价、采购范围和审批请求是否一致?
  • 若项目延期、收益未达或需求变化,是否有变更与退出机制?

六、案例与数据观察:把反复退回改成一次预审和分层评审

1. 情景案例:一笔系统投入为什么连续被退回

下面用一个匿名化的情景案例说明常见问题。某中大型企业的多个团队分别提交协作与项目管理相关投入申请,最初的申请材料只有供应商报价、预计用户数和年度费用。财务问费用是否含税,技术团队问如何与现有系统集成,业务负责人问为什么现有方式无法满足需求,采购则要求补充合同周期与续费条款。

申请人在不同轮次分别补材料,导致同一笔申请形成多个版本。问题不是审批人故意拖延,而是最初没有指定一个能汇总业务、技术、财务和采购信息的责任人,也没有在进入正式评审前进行材料预审。

PMO调整后,先要求业务负责人明确目标和范围,再由技术、财务和采购按各自职责并行核查。申请表增加全周期成本、数据迁移、用户采用计划和退出条件。对于团队协作平台一类可能影响多个部门的投入,PMO还把试点范围、推广条件和责任边界拆开,不再将“采购审批”与“组织采用成功”视为同一件事。

2. 复盘时比较的不是“前后数字好看”,而是过程是否改变

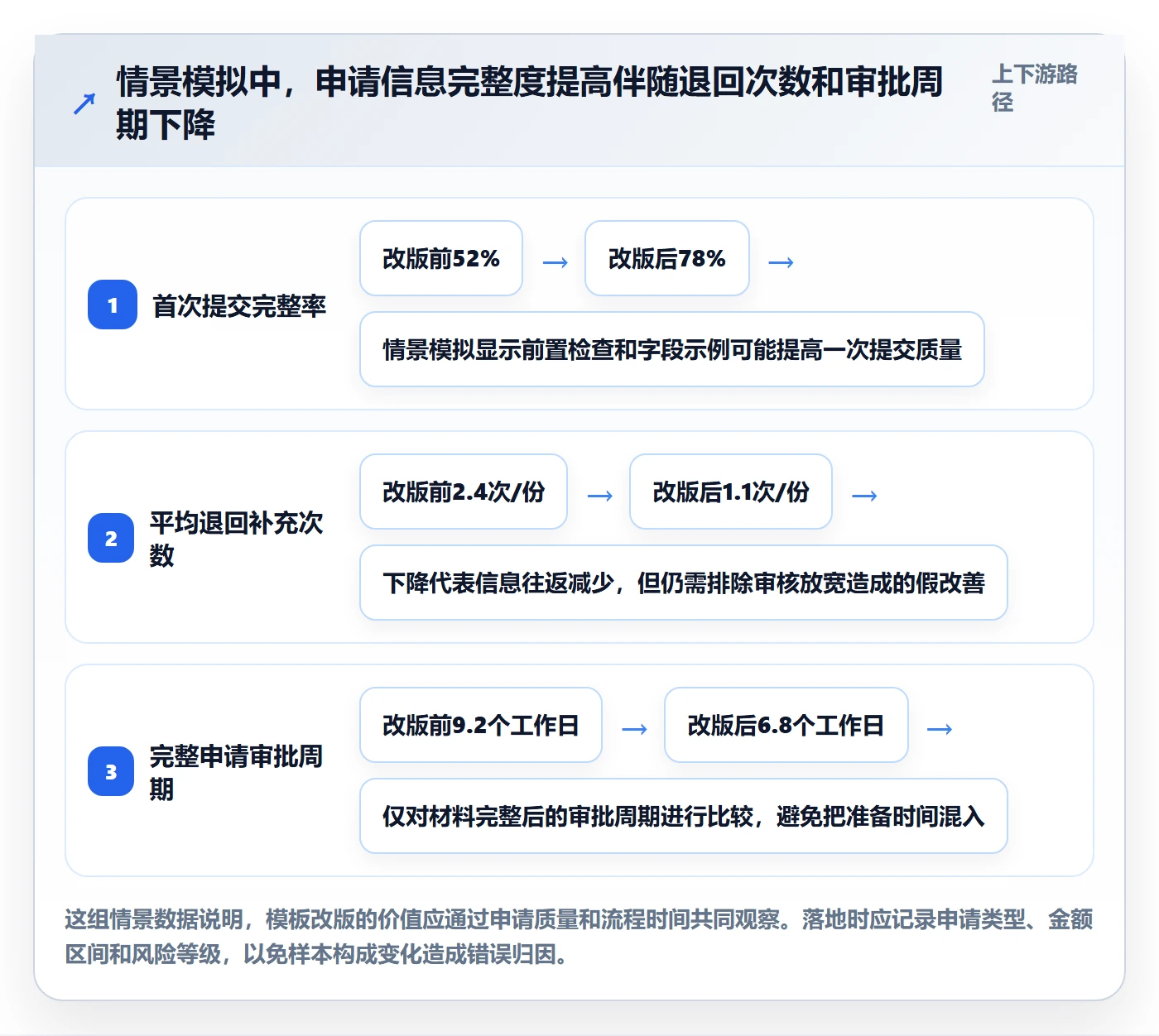

以下为情景模拟数据,用于演示PMO如何设计改进评估,不代表任何企业的真实项目效果。假设改版前后各观察40份申请,并确保申请类型与金额区间大体可比。若样本结构差异很大,不能直接把全部变化归因于模板改版。

观察指标 改版前情景值 改版后情景值 如何解释
首次提交完整率 52% 78% 若提升来自必填信息前置和示例清晰,说明申请准备质量改善
申请退回补充次数 平均2.4次/份 平均1.1次/份 需区分必要的风险澄清与重复索要已提交信息
完整申请审批周期 9.2个工作日 6.8个工作日 周期缩短应同时检查审批质量和风险事件,不宜单独作为成功标准
估算与实际支出偏差 中位偏差22% 中位偏差15% 要按申请类型拆分,避免不同项目混在一起掩盖估算问题

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

3. 用样本分层避免“平均数”掩盖问题

平均审批周期可能下降,但高风险项目可能仍然很慢;整体退回率可能改善,小额申请却可能被复杂流程拖累。建议按预算类别、申请金额区间、部门、风险等级、是否预算内、是否首次申请分层看数据。

对样本量较小的类别,不要急着发布部门排名。单个复杂项目就可能显著拉高平均值。可以先展示中位数、范围和案例说明,再逐步积累样本。数字的作用是提出问题,不是替代判断。

4. 让预算数据能解释业务结果,而不只是财务支出

如果某项申请的目标是减少等待时间,就应跟踪等待时间基线、实际变化和影响范围;如果目标是降低采购成本,就应比较同口径下的单位成本和总拥有成本;如果目标是降低风险,就应记录控制覆盖率、未解决问题和风险暴露变化。

PMO可以为每项重要申请建立一张“预算结果卡”:获批金额、实际支出、交付状态、结果指标、假设变化、后续建议。预算结果卡不必复杂,关键是让下次类似申请能引用上一次的估算和执行证据。

七、从需求到复盘:PMO可执行的预算申请流程

1. 第一步:建立申请入口和预算分类

所有申请都应进入统一入口,避免邮件、即时消息和表格同时存在多个正式版本。入口可以是表单或工作流,至少要记录申请人、责任部门、预算类型、金额区间、目标日期和关联项目。

预算分类要服务于后续决策,建议至少区分年度计划内、计划外新增、紧急事项、续约或重复采购、合规整改、试点投入。分类不要过细到申请人难以判断;无法明确归类时,应由PMO在预审阶段协助确认。

2. 第二步:进行可评审性预审

预审的目标是判断材料是否达到进入评审的最低条件,不是提前替审批人做决定。PMO可以检查预算口径、附件完整性、业务负责人、成本依据、交付边界和结果指标。

预审应有明确时限与退回原因代码。若PMO只说“材料不完善”,申请人无法行动;更有效的反馈是指出缺失项及其用途,例如“需补充第二年续费估算,以便比较合同周期总成本”。退回理由也可以形成数据,帮助识别模板缺陷。

3. 第三步:按职责并行评审,减少串行等待

业务、财务、技术、安全与采购并非每项申请都必须全部参与。PMO应根据申请类型触发相关评审,并让审核人知道自己的判断边界。对多专业事项,可以并行收集意见,再由明确的决策人综合判断。

并行评审不等于让所有人同时看一份长材料。最好将问题分配到对应责任人:财务核验口径和资金安排,技术核验架构依赖与维护能力,安全审核数据与权限风险,采购检查报价、合同和供应商条件。PMO负责汇总冲突点,而不是替各专业做判断。

4. 第四步:形成决策记录,而不只记录“通过”

审批结果至少分为批准、附条件批准、补充评估、延期、拒绝或并入其他项目。每个结果都要写清决策人、额度边界、有效期、前置条件和关键假设。

附条件批准尤其需要写出条件的验收方式。例如“先批准试点阶段费用,第二阶段预算需在完成安全评估并达到试点使用目标后另行决策”,比“原则同意,后续再看”更可执行。

5. 第五步:把批准额度转换为可执行的控制项

预算获批后,PMO或财务应把金额、项目范围、时间窗口和责任人同步到执行台账。采购订单、合同、付款计划和项目里程碑应与批准信息相互校验。

如果企业使用项目管理或协作平台,可以把预算申请关联到项目任务、采购事项和风险记录。像PingCode这类服务中大型企业及100人以上组织的平台,可用于跟踪申请状态、工作项责任、依赖关系和变更记录;但预算金额、会计科目和付款审批仍应依据企业财务制度管理,不能把协作工具中的任务状态当成财务账簿。

6. 第六步:跟踪变更,并在关键节点触发重新判断

每项预算不需要每天复核,但要在关键节点检查计划是否仍成立。常见触发点包括报价显著变化、项目范围扩大、实施延期、关键依赖失败、收益假设失效、用户采用不足或合同条件改变。

PMO可以将变更分成两类:不改变目标和风险边界的执行调整,由项目负责人在授权范围内处理;改变金额上限、核心范围、长期承诺或风险等级的实质变更,应重新评审。这样既避免每个小变动都走完整审批,也不会让重大变化悄悄发生。

7. 第七步:在投入结束后做轻量复盘

复盘不一定要写长报告。对金额较小、风险较低的事项,可以记录实际成本、交付情况和一个结果指标;对高金额或跨部门投入,则需要分析估算偏差、收益假设、用户采用、供应商履约和后续成本。

复盘的重点不是追责谁“没达到承诺”,而是改善下一次决策:估算是否系统性偏低?哪类成本经常漏算?哪种审批条件没有被验证?项目实际使用范围是否与申请时一致?这些信息应反馈到下一轮预算编制与模板更新。

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

八、不同情况下的行动建议:预算管理不能套用一套力度

1. 初创或小型团队:先把口径统一,不要一开始就建复杂委员会

小型团队的主要风险通常不是审批太少,而是信息分散、负责人不明确、支出归属模糊。可以先采用一页式申请摘要、金额分级授权和简单执行台账。重点记录申请理由、金额、负责人、报价依据、结果和实际支出。

不要一开始就要求复杂的回报率模型。人手有限时,过度设计的流程会让团队在行政工作上花费过多时间。对低金额、可替代、短周期的支出采用轻量审批;对长期合同、数据风险和高额承诺保留深入评审。

2. 中大型组织:优先解决分类、职责和版本追踪

中大型组织的难点往往是部门多、预算池多、审批权限不同、同类需求重复发生。此时应先统一预算分类和字段定义,建立跨部门的责任矩阵,再考虑自动化。流程系统如果没有统一口径,只会更快地产生不一致的数据。

当申请量较大时,可以为标准化支出建立目录与历史价格参考,减少每次重复论证;对战略性项目则保留专项评审。PMO可以按月或按季度做跨项目资源盘点,识别重复投入、依赖冲突和预算闲置,而不是只在单项审批中判断“这笔钱能不能批”。

3. 紧急事项:保留快速通道,但必须设置补充审查和时间边界

紧急申请可以压缩评审时间,不能取消最基本的责任、金额和风险说明。快速通道应定义什么算紧急、谁有权发起、额度上限、授权期限,以及事后需要补齐哪些材料。

例如,涉及业务连续性或重大安全风险的事项,可以先批准必要的临时措施,再在限定时间内完成完整评估。临时措施必须有停止日期或转正式方案的条件,避免“临时采购”变成永久例外。

4. 探索性项目:用阶段预算买信息,而不是一次买下全部不确定性

探索项目的难点是收益未知,不能用成熟项目的确定性标准一票否决。更适合把预算拆成探索、验证和规模化三个阶段:探索阶段明确要验证的假设;验证阶段关注使用、成本或技术可行性;规模化阶段再决定长期承诺。

每一阶段都要有停止条件。若关键假设被证伪,停止本身就是有效决策,不是浪费预算。预算申请应说明每阶段要获得什么信息,以及这些信息如何影响下一步投入。

5. 合规或安全事项:先满足底线,再比较实现路径

合规要求不能简单按商业回报率排序。PMO应先确认要求来源、责任范围、完成期限和最低控制标准,再让技术、业务和采购团队比较不同实现方案。此类申请的价值不仅是节省成本,也包括避免违规、审计缺陷或业务中断。

但“合规”也不应成为不做成本分析的理由。必要目标确定后,仍可以比较最低合规方案、长期维护成本和实施风险,避免用超出需求的采购范围解决有限问题。

6. 系统或平台采购:先验证使用场景和采用责任,再比较功能清单

管理软件采购常见失误,是把功能清单当作需求,把购买许可当作价值兑现。申请材料应说明哪些角色会使用、解决什么流程问题、现有数据如何迁移、谁负责推广、何时检查采用率,以及是否会与已有工具重复。

以PingCode为例,如果一个100人以上组织考虑用协作平台管理项目与需求,评审不能止于比较模块数量。还要检查组织权限、跨团队协同方式、数据迁移工作量、与现有系统的边界、管理员能力、培训安排和续费成本。建议先用范围清晰的试点验证核心流程,再依据真实使用数据决定推广,而不是先采购大规模许可再追求全员登录。

九、不同情况下的取舍:PMO需要明确什么可以优化,什么不能妥协

1. 审批速度与决策质量之间的取舍

对低风险、重复发生、金额可控的申请,可以用标准规则提高速度;对高风险、长期承诺或难以逆转的事项,应允许更充分的论证。速度目标需要按申请类型设置,不宜要求所有预算申请在同一时限内完成。

PMO应避免把审批时长变成单一绩效指标。若审批人为了达标而快速点击通过,组织可能得到更快的决定,却失去有效判断。更好的组合指标是审批周期、一次提交完整率、决策后重大变更率和结果复盘完成率。

2. 标准化与业务灵活性之间的取舍

标准化适合口径统一、重复率高的事项;业务灵活性适合需求新颖、依赖变化快的项目。模板应固定必需信息,而不是限制申请人只能用一种方式表达价值。

对于难以套用标准收益计算的项目,可以允许补充案例、试点设计和风险说明,但仍要保留基本成本与责任字段。也就是说,表达方式可以灵活,关键决策信息不能缺席。

3. 集中控制与部门授权之间的取舍

集中控制有利于跨部门排序、避免重复采购、掌握整体承诺;部门授权有利于缩短日常决策链,贴近业务现场。合理做法通常不是二选一,而是把不同决策权分开:部门负责范围内的执行安排,组织层面负责跨部门资源冲突、重大合同和战略优先级。

授权规则应明确金额和风险边界,并定期检查是否出现拆单、延后登记或先采购后补批等规避行为。若例外频繁,问题可能不是员工不守流程,而是授权边界与业务节奏不匹配。

4. 预算准确性与预算弹性之间的取舍

预算不可能对全年变化做出完全准确的预测。过度追求精确,会消耗大量时间在细节估算上;过度强调弹性,又会让资源承诺失去约束。对不确定性高的领域,应使用区间、阶段额度和滚动预测;对固定合同或法定义务,则需要精确到付款与履约边界。

组织可以在年度预算之外设置受控的预备额度,但必须说明谁能批准、适用什么情况、如何追踪使用。预备金不是部门可自由支出的“备用钱包”,未触发条件的额度不能自动转为可用预算。

5. 试点验证与一次性铺开之间的取舍

试点需要额外的阶段管理成本,也可能延缓全面收益;一次性铺开节省重复实施成本,却放大判断错误的影响。对于技术成熟、需求一致、退出成本低的方案,可以考虑较快推广;对于组织采用、数据迁移、流程变化影响大的项目,分阶段验证更稳健。

试点范围必须能够验证核心假设。若试点对象太少、场景过于特殊,结果就不能代表全面推广。PMO要在申请阶段明确试点样本、观察周期、成功标准和推广门槛。

十、PMO如何衡量预算管理是否真的变好了

1. 同时看效率、质量、风险与结果

预算管理不能只用“审批更快”评价。建议建立一组平衡指标:效率看周期和往返次数,质量看一次提交完整率与估算偏差,风险看重大变更和例外比例,结果看目标兑现、复盘完成和重复投入情况。

指标不必一口气全部上线。先挑选能驱动行动的少数指标,明确数据来源、统计窗口和责任人。每个指标都应有解释边界,避免出现“提高通过率”“提高执行率”这类可能诱发错误行为的目标。

2. 用“等待时间”而不只用“处理时间”找到流程瓶颈

审批人真正处理一份申请也许只需20分钟,但申请可能在各节点队列中等待数天。PMO应尽量记录每个阶段的进入时间和完成时间,区分主动处理、排队等待、申请人补充和跨部门协调。

若数据暂时不足,可以先对一批代表性申请做流程观察,记录时间戳和等待原因。不要只问参与者“你觉得哪里最慢”,因为记忆容易偏向最近一次不愉快经历;流程时间数据能更准确地提示系统性阻塞点。

3. 用偏差分析改善估算,而不是简单惩罚申请人

预算偏差可能来自数量估错、报价变化、范围扩展、延期、汇率或税费处理,也可能来自申请时故意低估。PMO需要按原因分类,而不是只看超支比例。

持续出现相同类别的漏项,可能意味着模板缺字段或历史数据不可用;若某个团队经常先低报、后追加,则需要检查估算治理和责任机制。只有区分原因,偏差数据才能变成改进工具,而不是让申请人学会保守地多报一层缓冲。

预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板

十一、落地时最容易踩的坑:流程上线之后还要持续校准

1. 不要把模板一次定稿后长期不改

模板字段应根据退回原因、估算偏差和业务变化定期调整。若申请人频繁询问某个字段含义,说明指引不够清楚;若某项信息从未参与决策,可能不需要强制填写;若某类成本持续漏算,应增加字段或示例。

建议每个预算周期结束后做一次模板复核,修改内容要保留版本记录,并告诉申请人哪些字段为什么变化。没有变更说明,申请人容易继续使用旧模板,形成“新旧口径并存”。

2. 不要让PMO成为所有申请的人工录入员

如果PMO替申请人填表、追材料、改数字,流程暂时会显得顺畅,但责任会模糊,PMO也会被行政工作淹没。申请人负责业务依据和估算,专业团队负责各自领域判断,决策人负责资源取舍,PMO负责流程设计、完整性检查、跨项目协调和复盘机制。

可以提供填写示例、答疑时间、标准成本数据和申请辅导,但不能代替申请人做业务承诺。谁提出投入,谁就应对目标、范围和结果负责。

3. 不要将系统自动化误认为治理已经完成

工作流可以减少漏签、催办和版本混乱,却无法自动判断目标是否真实、方案是否值得投入、报价是否合理。系统规则配置错误,会把错误更快地扩散到整个组织。

上线自动化之前,应先在小范围跑通预算类别、权限、字段、例外和退回逻辑。建议用几种典型申请做端到端测试:低金额标准采购、预算外新增、紧急申请、高风险长期合同和跨部门项目。每种都检查谁能发起、谁能审、如何变更、数据如何留存。

4. 不要把预算执行率当成唯一的部门表现

执行率过低,可能是需求取消、项目延迟或计划估算过大;执行率过高,也可能是年底集中采购或不必要支出。单一执行率无法说明预算是否创造价值。

更有用的判断是把预算执行与交付、结果和变更一起看:哪些支出按计划兑现?哪些延后但仍有业务理由?哪些项目已不再值得继续?哪些余额应释放给优先级更高的事项?预算管理的目标不是把钱花完,而是让资源及时流向价值更高的工作。

十二、结语:预算申请管理的关键,是让每一笔钱都有“可解释的去向”

1. 把表单、决策、执行和复盘连起来

预算申请效率提升,不是把所有流程压到最短,也不是把审批权集中到少数人手里。真正有效的机制,是让低风险事项更快处理,让高风险投入得到足够审查,让每笔预算都能追溯到业务目标、成本依据、责任人和结果证据。

PMO的独特价值,是把单个申请放回组织整体资源图景中:识别重复投入、揭示依赖冲突、比较机会成本,并在结果出现后让经验回流到下一轮决策。审批不是预算管理的终点,批准后的执行和复盘同样重要。

2. 下一步可以从十份申请开始

如果你现在准备改造预算流程,不必先做大规模系统项目。先抽取最近十份申请,按预算类型、申请金额、补充次数、等待节点、估算依据和实际结果逐份检查。

然后选出最常见的三个问题:若信息不完整,就改模板和提交前检查;若审批排队,就重新定义职责与分级授权;若实际支出偏差大,就补充成本口径、变更规则和历史参考;若申请与项目目标脱节,就把预算申请关联到项目里程碑和结果指标。

从十份申请里找到真实阻塞点,比先设计一套看起来完整的流程更有用。用小范围试运行验证改动,再根据数据调整流程。最终,好的预算管理不是让每笔钱都更容易获批,而是让组织更容易把有限资源投向真正值得做、且能够验证结果的事情。

常见问题解答(FAQ)

1. PMO做预算申请时,怎样把项目需求转成可审核的预算?

我负责整理项目预算时,常常收到“需要增加人手”“希望采购系统”这类笼统申请,却不知道该怎么追问。有没有一套方法,能把需求、交付结果和费用对应起来,让审批人看得懂,也避免预算变成拍脑袋估算?

先把申请拆成“业务问题,预期结果,工作范围,资源与单价,验收方式”五项,而不是从金额倒推理由。例如,把“增加两名开发人员”改为“为满足第三季度上线节点,完成接口改造与联调;预计投入两人、各三个月,按月成本核算,验收以接口测试通过率和上线日期为准”。

PMO审核时重点核对范围是否重复、投入是否与工期匹配、结果能否验收。可在模板中要求每项费用关联一个交付物;无法说明对应关系的费用先退回补充,而不是直接压价。

2. 预算模板里应该设置哪些字段,才能减少来回补材料?

我想统一各部门的预算申请表,但字段太少,审批时总要追着问费用依据;字段太多,业务团队又觉得填表负担重。哪些信息是必须填的,哪些可以按项目类型选填?

建议把字段分成必填和条件必填。必填项包括申请部门、预算周期、目标与范围、费用类别、数量、单价、测算依据、付款时间、责任人及验收标准;差旅、外包、设备等再触发对应的条件字段,例如出差人数与天数、外包人月与费率、设备数量与报价来源。模板还应自动计算金额,并将一次性支出与持续性支出分开。

上线前选取近期真实申请试填,记录因字段缺失产生的补问次数;若补问集中在某一类费用,就补充针对性字段,而不是给所有申请表无限加项。

3. 项目预算申请的测算依据怎么写,才不容易被认为是随意估算?

我手头有历史费用、供应商报价和团队工时估算,但不同数据算出来的结果不一样。申请时应该选哪个作为依据?如果项目尚未明确,是否要把预算一次报满?

优先使用可追溯、与当前范围相近的依据,并注明来源日期和适用条件。比如人力费用用预计人月乘以内部核算单价,采购费用附同规格报价或历史成交价,差旅费用按人数、天数和制度标准测算;不同依据冲突时,说明差异原因,不要只挑最低数字。

需求尚未明确的部分可拆成基线预算与待确认预算,并设置释放条件,例如完成需求评审后再申请下一阶段额度。对早期估算,可用区间表达并标明假设;区间宽度应随着需求澄清逐步收窄,而不应伪装成精确报价。

4. PMO怎样用预算跟踪及时发现超支,而不是等到项目结束才复盘?

我见过项目账面上还有余额,团队却已经承诺了不少后续采购和外包费用;也遇到过月末才发现实际支出超过预算。应该看哪些数,预警阈值怎么设,才能让预算数据真正支持决策?

不要只看已付款金额,应同时跟踪已发生、已承诺和预计剩余成本。可按月汇总“预算额度、实际发生、未结承诺、完工预测”,其中完工预测等于实际发生加未结承诺加预计后续支出。

举例来说,若一个项目预算为100万元,已发生55万元、已承诺30万元、预计还需25万元,则预测总额为110万元,虽然账面付款尚未超预算,仍应触发处理。预警阈值可先设为预测超预算或消耗进度明显快于交付进度,再依据组织历史数据校准;

出现预警后要求负责人说明原因、影响范围和纠偏选项,并保留审批记录,避免通过拆分采购或延迟入账掩盖偏差。

核心关键词

读者评论

朱
朱莉

我们去年把预算申请拆成一次性费用和持续费用后,确实少了几次采购后的意外追加。比较难的是续费、扩容这类长期成本,申请时常常拿不到准数,最好允许写估算区间并注明依据。

郭
郭佳宁

按金额分级审批挺实用,但金额低不代表风险低。我们有过小额服务涉及客户数据的情况,若只按额度走简化流程,安全和合同审查容易漏掉。

侯
侯舒然

文中提到复盘收益,我觉得还要明确由谁提供结果数据。项目结束后如果仍由申请人自行填报,指标很容易只报喜不报忧;最好在立项时就约定数据来源和复盘时间。

文章包含AI辅助创作:预算申请实操方法:PMO提升预算管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596692

赞 (0)
飞飞飞飞
预算管理项目预算全流程:PMO实操方法与一文讲清
上一篇 3小时前
预算科目最佳实践:PMO预算管理实操方法,常见问题
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
