预算申请流程与规范:PMO预算管理入门指南关键指标

预算申请最容易失控的时刻,往往不是钱花超了,而是团队在年初批准了一笔看似合理的预算,到了年中却说不清这笔钱对应什么业务结果、哪些变更经过批准、剩余资金还能支持什么。PMO预算管理的关键,不是把申请表做得更复杂,而是建立一条可追溯的决策链:预算从哪里来、为什么需要、谁批准、如何执行、偏差怎样处理,以及投入是否产生了可验证的结果。

一、先讲核心结论:预算流程管理的是决策,不只是金额

1. 一份合格的预算申请,必须能回答五个问题

我判断一份预算申请是否成熟,通常不先看总金额,而是先看它能不能回答五个问题:申请解决什么业务问题;预算依据是什么;费用如何拆分;谁对交付和资金使用负责;如果范围、时间或成本发生变化,谁有权调整。

这五个问题分别对应预算申请的业务理由、估算依据、成本结构、责任归属和变更机制。只要其中一项模糊,后续就可能出现审批通过却无法执行、执行完成却无法验收,或项目结束后无法解释预算差异的情况。

我的核心判断是:预算不是项目启动时的一次性审批,而是一项持续更新的管理承诺。审批通过,只代表组织允许在约定边界内投入资金,不代表预算从此不可调整,也不代表申请部门可以不再提供证据。

2. PMO要把“申请、批准、执行、复盘”连成一条线

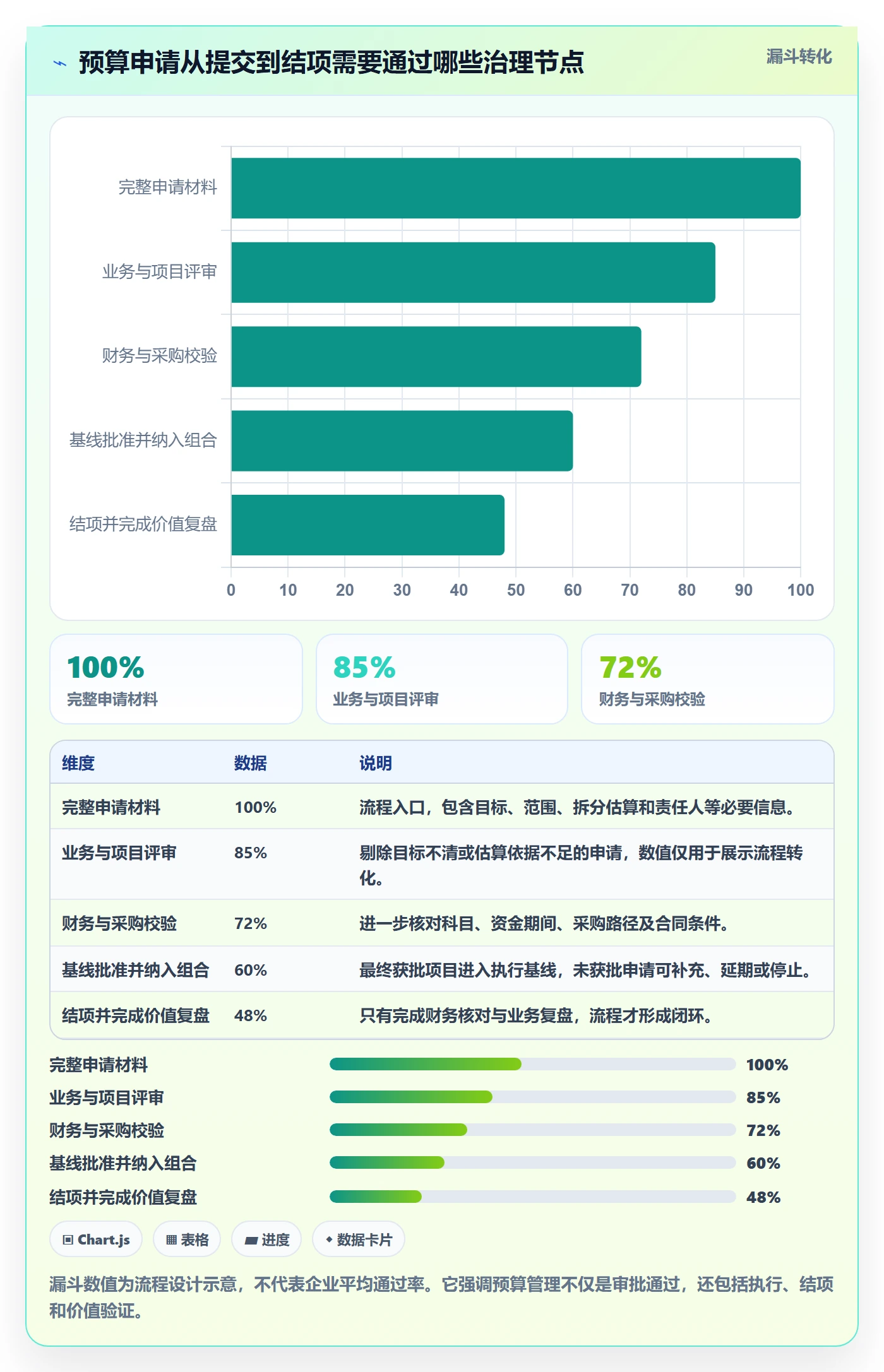

预算管理常见的断点,是申请表由业务部门填写、财务部门看金额、项目团队看排期,三方使用不同口径。PMO的价值,在于把这三类信息连接起来:业务目标决定投入理由,项目范围决定成本结构,财务规则决定核算和付款方式。

因此,流程不应只记录“谁在什么时候点了同意”,还要留下审批依据、版本、假设条件、预算责任人和后续结果。预算申请、项目计划、采购合同、实际支出和交付验收之间,应当能通过项目编号或成本对象对应起来。

3. 指标要分层:申请质量、执行健康度、投入产出

我不建议把所有预算指标堆进一张月报。管理层要看投入是否支撑战略,PMO要看项目是否偏离基线,项目经理要看剩余预算能否覆盖剩余工作,财务要看承诺支出和实际支付是否一致。

指标层 典型指标 主要回答的问题 主要使用者
申请质量 材料完整率、估算依据覆盖率、退回补充率 申请能否被有效评审 PMO、评审人
执行健康度 预算消耗率、承诺金额、预测完工成本、偏差率 项目是否仍在批准边界内 项目经理、PMO、财务
业务结果 里程碑达成率、目标收益实现率、单位交付成本 投入是否产生预期价值 业务负责人、管理层

预算消耗率单独看没有结论。消耗快可能是按计划采购,也可能是范围失控;消耗慢可能是节约,也可能是关键工作迟迟没有启动。必须把消耗数据与进度、承诺支出和交付结果放在一起解释。

预算申请流程与规范:PMO预算管理入门指南关键指标

二、背景和真实场景:为什么PMO预算容易在执行中失真

1. 预算申请通常发生在信息还不完整的时候

项目立项时,团队通常还没有完成详细设计、供应商询价和资源排期,却要给出年度或项目总预算。此时估算不可避免地依赖假设。问题不在于早期估算不够精确,而在于假设没有被记录,之后也没有按阶段更新。

例如,申请书写“外部实施服务费 80 万元”,却没有说明服务范围、工作量、报价来源、税费口径和验收节点。审批人无法判断这笔钱是基于明确报价,还是项目团队为了留出余量而填写的整数。

这类申请可以先按区间或分阶段额度审批,但必须把不确定性显性化。早期预算更适合作为决策区间,随着范围、采购和排期逐步明确,再滚动收敛到执行基线。

2. 组织口径不一致,会让同一笔费用出现多个版本

项目团队可能按“实施阶段”编预算,财务按会计科目核算,采购按合同与付款节点管理,人力部门按人员成本中心归集。若没有统一映射关系,一笔费用可能在项目表中叫“系统集成”,在采购台账中叫“技术服务”,在财务账上又被拆成多个科目。

PMO不一定要替代财务科目,但应确保预算工作分解结构与财务分类之间有映射。这样才能同时回答“这个项目还剩多少预算”和“这个成本科目发生了多少实际支出”。

3. 实际支出不是全部承诺成本

支出报表往往只显示已付款或已入账金额,但项目可能已经签订合同、发出采购订单,付款尚未发生。若项目经理只看已支付金额,就会高估剩余可用资金。

建议至少区分三类金额:已支付或已入账的实际成本;已签合同、已下订单但尚未支付的承诺成本;尚未签约但根据当前计划预计发生的剩余成本。预测完工成本应把这些部分纳入,而不是只把实际支出向后推算。

4. 预算治理要适应组织规模和决策成本

小型团队可以用一张预算表和两级审批完成管理,但项目多、跨部门资源多、合同金额高的组织,通常需要更清晰的权限矩阵、版本控制和审计记录。流程过轻会失去控制,流程过重则会让审批成为排队等待。

对于中大型企业和 100 人以上的组织,项目预算经常跨越研发、采购、信息技术、业务和财务等职能。以 PingCode 这类项目管理平台为例,可以将项目计划、任务、里程碑和风险信息与预算台账关联,帮助团队追踪“资金投入对应哪些工作”。但具体的会计核算、合同审批和付款控制仍应由企业已有的财务、采购制度承接,不能把项目管理平台误当成完整财务系统。

使用平台的目的不是把表格搬到线上,而是减少信息断裂。例如,预算版本应能关联项目范围变更;采购或外包支出应能关联对应里程碑;延期或风险升级时,项目负责人应能看到受影响的费用预测。若系统无法建立这些关联,数字化只会让旧流程更快地产生不一致的数据。

三、拆解常见误区:看上去严谨,实际却不利于决策

1. 误区一:把审批层级增加等同于风险控制

审批链越长,并不意味着预算越安全。若每个审批人都只看总额,没有明确评审责任,审批层级只是重复转发。更有效的做法是按风险分配审查重点:业务负责人验证收益和优先级,项目负责人验证范围和估算,财务验证口径与资金安排,采购验证供应商与合同条件。

审批人还要知道自己能批准什么、不能批准什么。业务负责人可以确认项目值得做,但未必有权批准超出授权额度的合同;项目经理可以调整任务排期,但不应擅自把风险准备金转成新增范围预算。

2. 误区二:预算消耗低就是节约,消耗高就是超支

低消耗可能来自采购延迟、人员未到位、关键需求未确认;高消耗也可能来自按计划完成前置采购。单独用消耗率评价项目,容易奖励“暂时不花钱”,却惩罚按计划投入。

我更愿意看三个问题:截至当前的进度是否符合计划;已发生与已承诺金额是否支撑剩余工作;预测完工成本是否超过当前批准基线。三项信息齐全,才有讨论偏差原因的基础。

3. 误区三:给所有项目套用同一个预备金比例

风险准备金应与不确定性相联系,而不是作为固定的“惯例比例”。成熟项目、固定范围、报价已锁定的采购,与技术路线未定、外部依赖多、需求仍在变化的项目,风险暴露完全不同。

如果组织采用统一比例,建议把它当作起始参考,而非免审额度。申请人应说明主要风险、发生概率、潜在影响、应对方式和触发条件。准备金的动用也要有记录,避免它成为未经评审的第二预算池。

4. 误区四:把预算调整当作失败,不愿及时上报

团队有时会拖延报偏差,担心预算调整被视为项目管理失败。结果是小偏差累积成大偏差,管理层失去提前调整范围或资源的机会。预算偏差本身不是失败,隐瞒偏差、延迟预测和没有处理方案才是治理问题。

我建议明确两条线:一条是预警线,触发后必须说明原因和预测;另一条是授权线,触发后必须重新审批。预警不等于自动冻结项目,而是把风险提前带到有决策权的人面前。

5. 误区五:认为工具上线后,数据自然会准确

工具能帮助统一字段、留下版本记录、减少手工汇总,但无法自动判断某个费用是否重复申报,也无法替代业务负责人判断项目是否值得继续。准确数据依赖定义、责任人、更新频率和校验机制。

部署平台时,我会先问三个问题:谁负责录入和确认实际成本;合同承诺如何进入项目预测;范围变更怎样影响预算基线。如果这些规则没有答案,系统仪表板看起来再完整,也可能只是显示了未经验证的数字。

四、专业判断逻辑:把申请、审批、执行和变更设计成可追踪流程

1. 第一步:明确预算对象和范围边界

申请前先确定预算对象究竟是项目、项目群、年度组合,还是某项专项工作。对象不同,预算周期、成本归集方式和审批权限可能不同。一个项目若同时包含内部人力、外包服务、软件订阅和设备采购,申请书应清楚说明哪些成本在本次申请范围内,哪些由部门日常预算承担。

范围边界至少要写明交付物、主要里程碑、预算周期、依赖条件和排除项。排除项尤其重要:它让审批人知道预算并未覆盖哪些工作,也为以后处理新增需求提供判断依据。

2. 第二步:把总额拆成可解释的成本结构

不建议只按部门或月份汇总金额。成本结构应能对应工作内容,例如内部人力、外部服务、软件与云资源、设备、差旅、培训和风险准备金。项目复杂时,可以再按阶段、工作包或里程碑拆分。

每项成本最好标注数量、单价、期间、估算来源和责任人。例如“实施服务费”可以拆成顾问人数、工作日、单价、服务周期和验收条件。拆分不是为了制造精确感,而是让其他人有办法检查估算是否合理。

3. 第三步:说明估算方法与不确定性

常见估算方式包括自下而上估算、类比估算、参数估算和供应商报价。没有一种方法适用于所有项目。早期可以参考历史相似项目或区间报价;范围和资源明确后,再通过工作包估算收敛。

预算表应区分已确认成本、待确认成本和风险准备金。待确认成本要写明预计确认时间和依赖条件;风险准备金要写明可用于哪些风险及动用审批人。把不确定性拆出来,比假装总额精确更有利于管理层判断。

4. 第四步:设置审批权限和评审责任

权限矩阵可以同时考虑金额、风险等级和项目类型。低金额、低风险的标准项目走快速审批;高金额、跨部门、涉及长期合同或关键业务连续性的项目,进入更完整的评审。金额阈值应由组织根据授权制度确定,不应直接照搬其他企业的数字。

评审角色 主要检查内容 应避免的重复
业务发起人 目标、优先级、收益假设、机会成本 只重复说明项目背景,不判断是否值得投入
项目负责人 范围、工作量、排期、依赖、成本估算 只确认总额,不解释估算组成
PMO 组合优先级、资源冲突、基线一致性、风险 代替业务部门承诺收益或代替财务核算
财务 预算口径、期间、科目、资金安排和入账规则 只审表面格式,不指出口径差异
采购或法务 采购路径、报价比较、合同与付款风险 等到合同签署后才发现预算不匹配

5. 第五步:审批通过后冻结基线,但保留变更路径

基线是判断偏差的参照,不是禁止变化的锁。审批通过后应保存预算版本、范围版本、审批意见、假设条件和生效日期。任何变更都要记录原基线、新预测、差异原因、业务影响和批准人。

变更可分为三类:不改变总预算和关键范围的内部调整;改变阶段或成本结构但不超授权额度的调整;超过授权边界或改变业务目标的重大变更。组织可以根据风险定义具体阈值,但需要避免让所有变更都走同一条审批路径。

6. 第六步:按固定节奏滚动预测

对于周期较长或成本波动大的项目,至少要定期更新实际成本、承诺成本、剩余工作估算和完工预测。月度更新适合常规项目;采购频繁、交付周期短或偏差快速扩大的项目,可以采用更高频率。

预测不是把本月实际支出乘以剩余月份。合理的预测应从尚未完成的工作出发,结合未签约采购、合同余额、人员计划、风险和变更申请重新估算。若项目范围发生变化,预测应同步说明是范围增加、价格变化、效率下降还是时间延长造成。

7. 第七步:结项时同时做财务结算和价值复盘

项目结项要核对预算基线、实际支出、承诺余额、未使用预算和未完成合同。关闭预算不等于把余额简单清零,而是确认未付义务、合同尾款、资产归属和后续运营成本。

价值复盘则要检查原申请中的收益假设是否实现,哪些收益尚未兑现、还需要哪些运营条件,以及项目投入是否带来持续成本。若只统计“花了多少”,组织很难知道下一次预算该投向哪里。

预算申请流程与规范:PMO预算管理入门指南关键指标

五、具体案例与数据观察:一个项目如何从申请总额变成可管理基线

1. 情景设定:数字化项目申请 480 万元

以下案例是用于说明方法的情景模拟,不代表某家企业的真实财务数据。某中型企业计划建设跨部门客户服务平台,项目周期为 12 个月,申请预算 480 万元。初始申请只有一个总额和几项宽泛费用,没有把人员、外包、云资源和培训分开。

PMO没有先要求申请人把总额削减到某个比例,而是要求回答四件事:关键交付物是什么;成本如何对应交付物;哪些费用已有报价或历史依据;需求变化时预算由谁重新评估。经过两轮补充,申请金额调整为 456 万元,并把预算拆成可跟踪的工作包。

成本类别 申请金额 估算依据 管理重点
内部项目与业务人员投入 150 万元 岗位、投入比例、周期及内部人力成本口径 核验资源是否已包含在部门年度人力计划中
外部实施与集成服务 132 万元 工作包、工作日估算、报价与验收节点 将付款与可验收的阶段成果关联
软件、云资源与测试环境 78 万元 用户规模、环境数量、预计使用周期 核对订阅周期、扩容条件和后续运营成本
数据迁移与质量治理 54 万元 数据源数量、字段清理范围、验证工作量 把数据质量问题与验收标准写清楚
培训、差旅与推广 18 万元 培训场次、参与人数、必要差旅 控制与实际推广计划相匹配
风险准备金 24 万元 针对接口差异和历史数据质量风险 需说明风险触发条件及动用权限
合计 456 万元 , ,

2. 为什么总额减少,不代表管理质量提高

从 480 万元调整到 456 万元,并不能单独证明预算变得更合理。真正重要的变化是:其中 24 万元的风险准备金从笼统的“预留”变成针对接口和数据质量风险的受控额度;外部服务费用也从一个总包金额拆成了工作包、验收点和付款节点。

如果只追求降低申请金额,团队可能通过漏报云资源、减少测试或把培训转到运营预算中,使项目看上去便宜,却把成本推迟到后续。评审时应检查总拥有成本,而不只是项目启动阶段的现金支出。

3. 执行中期的偏差诊断

假设项目执行到第六个月,原计划预算消耗率为 50%,实际已发生金额为 226 万元,同时已有 82 万元合同承诺,预测剩余工作还需要 178 万元。此时预测完工成本为 486 万元,高于批准基线 456 万元,差异为 30 万元。

如果只看已发生金额,项目好像用了 49.6% 的预算,表面上没有超支;但把合同承诺和剩余工作纳入后,预测已超过基线。PMO此时应要求团队解释差异来自哪里,而不是等到付款结束再宣布超支。

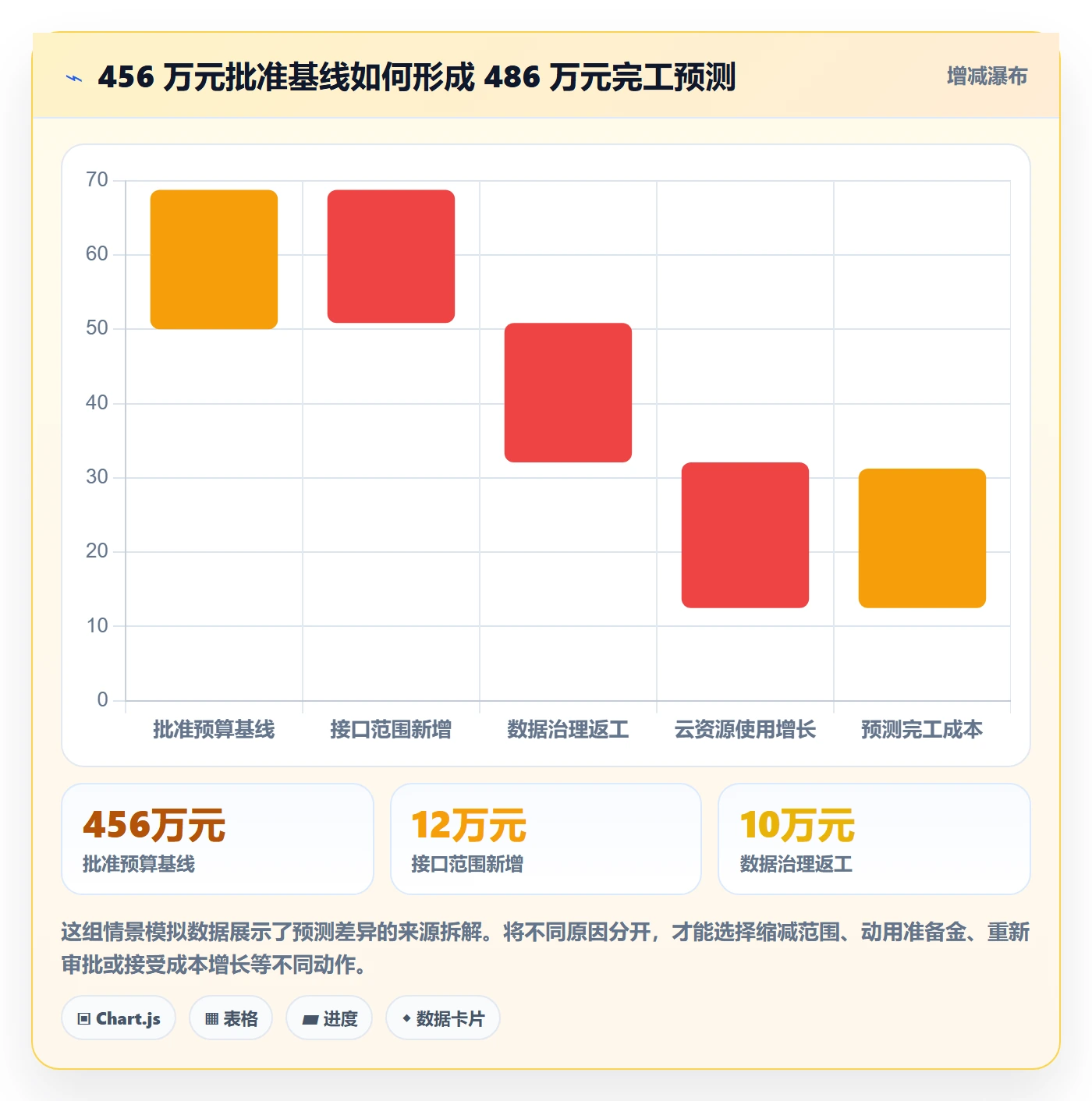

在这个情景中,30 万元差异可以拆成:接口范围新增 12 万元,数据质量问题导致返工 10 万元,云资源使用量高于初估 8 万元。三项原因的处理方式不同:新增接口需要范围变更审批;返工需要查明需求、数据和供应商责任;云资源则需要确认负载增长是暂时峰值还是长期运营成本。

预算申请流程与规范:PMO预算管理入门指南关键指标

4. 如何判断该项目应该调整、继续还是暂停

如果新增接口带来的业务价值明确,且可以通过正式变更获得批准,继续项目可能合理。如果数据返工主要源自内部数据质量问题,团队应评估补救成本及责任,不应把返工自动当作合理增量。如果云资源增长会长期持续,则必须把运营成本纳入决策,而不是只在项目预算里处理。

PMO需要把选择摆到管理层面前:接受新增 30 万元并获得完整范围;削减部分低优先级功能以回到预算边界;分阶段上线、把部分能力延后;或暂停项目重新评估。每个选项都应同时呈现成本、时间、业务价值和风险,而不是只呈现“超了多少”。

预算申请流程与规范:PMO预算管理入门指南关键指标

六、关键指标怎么定义:看得到偏差,也能触发正确动作

1. 申请材料完整率

材料完整率可以定义为:一次提交即满足必填评审项的申请数量,除以提交申请总数。关键不在于把字段填满,而在于字段是否有可核验内容。比如写“降低运营成本”不算充分依据,至少要说明当前成本口径、预期变化和测量周期。

这个指标适合用于改进申请模板和培训。如果完整率低,PMO应先判断是字段设计不清、责任人不明,还是申请部门缺少估算能力。不能简单用它评价项目经理个人绩效,否则团队可能通过复制空泛文字来提高表面得分。

2. 预算消耗率与进度偏差

预算消耗率可以按实际发生金额除以批准预算计算,但必须注明采用的是现金支付、会计入账还是项目成本口径。项目进度也要有明确计算方式,不能用“完成了多少任务”代替价值交付进度,因为一个任务的工作量可能远高于另一个任务。

建议将消耗率与里程碑完成率放在一起观察。若消耗领先进度,应检查前置采购、范围扩张和低效返工;若进度领先消耗,要确认成本是否漏记、供应商是否尚未开票,或后续工作是否高度依赖尚未发生的投入。

3. 承诺成本和预测完工成本

承诺成本包括已签约但尚未支付的合同、已批准采购订单以及其他具有实际约束力的支出。预测完工成本则应覆盖已发生金额、尚未支付的承诺金额和完成剩余工作所需的估算。

常用的基础表达为:预测完工成本=实际成本+未支付承诺成本+剩余工作估算。若组织存在预付款、合同变更或跨期费用,应在定义中明确如何避免重复计算。

4. 预算偏差率和预测偏差率

预算偏差率可以用实际成本与预算基线的差额除以预算基线。预测偏差率则用预测完工成本与预算基线比较。两者回答的问题不同:前者看已经发生了什么,后者看按当前判断最终可能发生什么。

PMO应更重视预测偏差率的及时性。实际偏差往往是在支出已经发生之后才显现,而预测偏差能给管理层留出调整范围、采购方案和资源配置的时间。

5. 预算收益实现率与单位交付成本

收益实现率应基于立项时定义的收益指标,例如处理时长、错误率、服务覆盖率或收入贡献。不要用“项目上线”直接等同于收益实现。上线是交付结果,收益通常还受业务采用、流程改变和运营治理影响。

单位交付成本则要先定义单位,例如每个上线业务单元、每个处理工单、每个迁移数据集或每项有效功能。没有稳定的计量单位,跨项目比较就会变成数字游戏。不同类型项目不宜用单一单位成本强行排名。

指标 建议定义 观察频率 适用提醒
材料完整率 一次提交满足必需评审项的申请数 ÷ 申请总数 季度 需检查字段质量,避免只追求填表率
预算消耗率 实际成本 ÷ 批准基线 月度或更高频 先统一实际成本口径
承诺成本率 未支付承诺成本 ÷ 批准基线 月度 应与合同和采购台账核对
预测偏差率 预测完工成本与预算基线的差额 ÷ 预算基线 滚动更新 解释差异原因,不把预测当作惩罚指标
里程碑达成率 按期完成的关键里程碑数 ÷ 计划里程碑数 月度或阶段 需定义“完成”的验收条件
收益实现率 已验证收益 ÷ 立项承诺收益 结项及运营期 收益口径、基线和观察周期应在立项时确定

七、不同组织和项目类型的行动建议

1. 项目数量少、团队规模小:先统一最小规则

小团队不需要一开始就建设复杂系统。先统一预算模板、费用口径、责任人、变更记录和月度预测节奏,能够解决大多数基础问题。模板至少包括业务目标、范围、成本拆分、估算依据、风险假设、审批意见和预算版本。

如果项目少,PMO可以用共享台账管理,但应明确谁负责更新实际成本、谁确认合同承诺、谁复核预测。用表格并不意味着管理粗糙;没有责任人和更新规则的平台化系统,同样会产生过期数据。

2. 项目多、跨部门依赖强:从组合视角分配资金

项目组合管理要回答的不只是每个项目有没有预算,而是有限资金优先投向哪些目标。PMO可以建立组合层面的战略关联、资源冲突、依赖关系和资金分布视图,避免每个项目单独看都合理,组合起来却超过组织的交付能力。

在中大型组织中,使用 PingCode 等项目管理平台承载项目、工作项、里程碑和风险信息,有助于建立预算与执行信息之间的关联。选择平台时应重点验证权限、数据导出、历史版本、与财务或采购系统的集成方式,以及自定义字段是否能长期维护;不要只依据看板是否美观做决定。

3. 研发和技术探索项目:接受不确定性,但设置阶段闸门

探索型项目的最大特点是早期无法准确预判最终工作量。要求申请人一次性给出非常精确的总预算,往往会制造虚假确定性。更合适的做法是分阶段批准资金:先批准验证关键假设所需的预算,再根据技术可行性、业务价值和风险变化决定是否进入下一阶段。

阶段闸门应明确进入条件和退出条件。例如,只有当关键技术验证通过、核心需求得到业务确认、成本区间可接受时,才继续投入下一阶段。没有通过时,停止或缩小范围也是有效的投资决策,而不是管理失败。

4. 采购和外包占比高:把合同承诺前移到预测中

外包和采购项目需要在申请阶段就核对采购路径、报价有效期、付款节点、验收标准、税费和合同变更条款。项目团队不能等供应商选定后,才发现预算使用的单价假设与真实报价不一致。

合同签订后,项目台账要同步记录合同总额、已付款、未付款、变更单和预估尾款。若合同按人天计费,还应设置工作量核验和封顶机制,避免预算控制只停留在合同总价。

5. 预算紧张或收益不确定:优先比较可替代方案

预算紧张时,不应只讨论“是否批准申请”,还应比较不同范围和交付路径。可以评估最小可行范围、分期上线、复用已有能力、延后低优先级功能、调整采购方式,或先验证关键假设再决定全面投入。

当收益不确定时,适合采用小额验证预算和明确停止条件。若收益要依赖业务流程调整,应把业务变更和培训成本纳入方案,而不能只预算技术建设。预算越紧,越要避免把资金平均分给所有项目,以致每个项目都拿到钱却没有一个能形成结果。

八、预算管理中的取舍:控制强度与交付速度如何平衡

1. 快速审批与充分评审的取舍

快速审批能降低等待成本,适合金额较小、风险可控、方案标准化的工作;充分评审能提高决策质量,适合金额大、跨部门、不可逆投入高或长期合同项目。两者不必二选一,关键是建立分级路径。

过度追求所有申请同样严谨,会让低风险工作耗费过多管理时间。反过来,所有项目都走快速通道,则会把重大投资风险藏在普通流程里。审批路径应与风险和决策影响匹配,而不是只按金额机械划分。

2. 预算准确度与决策速度的取舍

等待所有报价、需求和技术方案都完全确定后再批准,可能错失市场窗口或业务机会;过早批准一个看似精准的总额,又可能形成错误基线。可以通过区间估算、分阶段预算和假设清单来平衡。

预算准确度应随着信息成熟逐步提高。早期关注范围和数量级是否合理,中期关注成本结构和主要合同,执行期关注预测完工成本与剩余工作。不同阶段的“准确”含义不同。

3. 节约成本与保持交付质量的取舍

减少测试、数据清理、培训或运维准备,可能让项目预算短期下降,却增加上线后的返工和运营成本。评审时应把成本削减与风险后果并列呈现,计算节省了什么、转移了什么、增加了什么。

合理的节约不是把费用从项目预算挪到其他部门,而是减少重复建设、取消低价值范围、优化采购条件或提高资源利用率。若成本降低的代价是无法达到验收标准,就不是有效节约。

4. 集中管控与项目自主权的取舍

集中管控可以提高资金透明度,减少重复投资,但如果PMO介入每一笔小额调整,项目团队会失去响应速度。建议把授权额度和变更类别写清楚:项目经理可在批准范围内处理的事项,超出后必须升级审批。

授权不是放任,而是把决策权与责任绑定。获得调整权限的人必须记录调整理由、影响和结果;超出授权的人不能通过先执行后补批来绕过治理。

九、建立可执行的预算管理检查清单

1. 申请提交前检查

  • 业务问题和目标是否明确,能否说明不投入的影响。
  • 交付范围、排除项、主要里程碑和依赖是否清楚。
  • 预算是否按成本类别或工作包拆分,估算来源是否可核验。
  • 已确认成本、待确认成本和风险准备金是否区分。
  • 项目成本与部门日常费用、其他项目预算是否存在重复。
  • 预算责任人、业务发起人和执行负责人是否明确。
  • 收益指标是否有基线、测量方式和验证周期。

2. 审批通过后检查

  • 预算基线、范围版本、审批意见和生效日期是否归档。
  • 项目编号、财务科目、采购合同和资源计划能否对应。
  • 预算变更、准备金动用和授权边界是否明确。
  • 实际成本和承诺成本由谁更新,多久更新一次。
  • 项目管理平台与财务、采购数据之间的同步方式是否确认。

3. 执行和结项阶段检查

  • 预测完工成本是否包括实际、承诺和剩余工作估算。
  • 预算偏差是否按原因分类,并有相应责任人和处理动作。
  • 范围、时间、质量和成本之间的影响是否共同评估。
  • 结项时是否核对合同余额、未付款项和后续运营费用。
  • 收益是否在项目上线后继续跟踪,而非只在结项报告中记录。

这份清单不是为了增加审批附件,而是帮助组织检查预算链条是否闭合。若执行团队每个月都要重复手工填写多个系统中的相同数据,应优先改进数据接口和责任分工,而不是继续增加表单字段。

十、结论:预算管理的成熟度,体现在能否及时修正判断

1. 不追求“从不偏差”,追求偏差可解释、可处置

项目预算无法消除所有不确定性。成熟的管理不是承诺每个项目都不超支,而是尽早识别偏差、区分偏差来源、明确谁有权采取行动,并让管理层在选项仍然存在时做出决定。

因此,PMO预算管理的重点不是不断追问“为什么花了这笔钱”,而是建立一套能解释资金与范围、进度、风险和价值之间关系的机制。申请阶段的假设、执行阶段的预测和结项阶段的结果应当相互校验,逐步改善组织的估算能力。

2. 下一步先做三件事

  1. 选取一个正在执行的项目,核对批准基线、已发生成本、合同承诺和剩余工作估算,计算一次预测完工成本。
  2. 梳理当前申请流程,找出最常见的三类退回原因,并优先改进模板、估算说明或审批责任。
  3. 明确预算变更的预警线、授权线和记录要求,再决定是否需要用项目管理平台整合计划、里程碑、风险与预算台账。

我最看重的判断标准是:任何一笔预算,都应该能追溯到一项工作、一个负责人、一项假设和一个可验证的结果。如果组织目前做不到,不必先追求复杂的预测模型或昂贵的系统改造。先让申请有依据、执行有预测、变更有授权、结项有复盘,预算才会从“批准花钱的表格”变成帮助组织配置资源的管理工具。

常见问题解答(FAQ)

1. PMO预算管理入门应先看哪些关键指标?

我刚开始负责项目组合预算,手上有预算额、已付款金额和项目进度,却不知道哪些指标能真正帮助管理层决策。我担心指标太多会增加填报负担,太少又看不出项目是否正在失控。

建议先从四项指标起步:预算偏差率、预算消耗率、完工估算偏差和预测准确率。预算偏差率看实际成本与批准预算的差异;预算消耗率看已发生或已承诺成本占预算的比例;完工估算则把已发生成本与剩余工作预计成本相加,提前暴露超支风险。

举例:项目预算100万元,已发生及已承诺成本70万元,剩余工作预计还需40万元,则完工估算为110万元,预计超支10%。单看70%的消耗率容易误以为正常,结合进度和完工估算才看得出问题。初期不必追求复杂仪表盘,先保证口径一致、每月能复核。

2. 预算申请流程怎样设计,才能既可追溯又不拖慢项目?

我遇到过项目团队为了赶进度先采购、月底再补预算申请的情况,最后很难判断费用是否经过授权。我想建立审批流程,但又怕每笔小额支出都层层审批,导致团队把时间花在等签字上。

把申请拆成立项预算、预算调整和实际支出核验三段,并明确金额门槛与责任人。申请至少记录成本类别、估算依据、受益项目、负责人、预期时间和风险;超出已批预算或改变用途时走调整审批,不能用事后补单替代授权。

可以设置分级规则,例如小额且在已批准科目内由项目负责人确认,跨科目或超过预设偏差阈值时交由PMO与财务复核,重大变更再提交预算委员会。具体金额门槛应依据组织规模、采购制度和历史支出校准,不宜照搬其他公司的标准。

3. 预算执行率高,就代表项目预算管理得好吗?

我看到有些项目季度末预算执行率很高,团队认为这是执行力强,但交付进度并没有同步提升。我不确定应该鼓励尽快花完预算,还是把未花完的钱视为管理成绩。

不能把预算执行率单独当作绩效指标。它只说明资金消耗速度,不说明支出是否必要、交付是否达标,也可能诱发年底突击采购。判断时至少并列查看计划进度、已验收成果、已承诺但未付款金额和完工成本预测。例如项目进度仅完成60%,预算已消耗85%,即使付款凭证齐全,也应检查范围变更、采购提前支付或成本估算遗漏。

预算未花完也不必然是好事:若关键交付延误,节省可能来自工作未完成。更合理的评价是资金使用与可验证成果是否匹配。

4. PMO应如何判断预算偏差需要预警还是升级审批?

我每月都能看到预算偏差,但不同项目的规模和阶段差异很大,统一规定偏差达到某个比例就升级,似乎会让小项目频繁报警、大项目的问题反而被忽略。我想知道预警阈值应怎样设才有实际意义。

建议同时使用比例阈值、金额阈值和趋势判断,而不是只盯一个百分比。可先用历史数据回看过去几个季度:哪些偏差最终造成超支,哪些只是正常波动,再据此设置黄色预警与红色升级线。比如内部试行时,可将偏差超过预算的5%或超过一定金额列为复核信号,但应明确这只是待校准的示例,不是通用标准。

若偏差连续两期扩大、完工估算持续上升,或涉及范围变化与合规风险,即使尚未触线也应提前升级。阈值的价值在于触发解释和行动,而不是替代管理判断。

核心关键词

读者评论

罗
罗安琪

以前做项目月报只盯已付款金额,后来发现签了合同但没付款的部分也会挤占预算。把实际、承诺和剩余预测分开看,确实更接近真实情况,前提是合同数据能及时同步。

赵
赵亦辰

我们小团队预算审批层级不多,反而常卡在估算依据不全:外包服务写了总价,却没列范围和验收节点。按工作包拆开后更容易讨论,但早期报价不确定时,区间预算怎么设仍需要结合实际采购流程。

段
段思源

指标分层这个思路实用。消耗率低不一定是节约,项目延期时也可能只是采购没启动。不过收益实现通常要到结项后才能验证,建议复盘时区分短期交付指标和较长期业务结果。

文章包含AI辅助创作:预算申请流程与规范:PMO预算管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596644

赞 (0)
飞飞飞飞
预算管理如何做好项目预算?PMO入门指南与操作步骤
