预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

预算执行最常见的失控,不是“预算不够”,而是项目已经花出去 70% 的钱,财务系统里却只看见 45%:一部分是已付款,一部分是已验收未付款,还有一部分已经承诺给供应商、但采购单还没创建。PMO 如果只按月看报销和付款数据,往往发现得太晚。预算执行实操的关键不是多做一张表,而是让预算、承诺、实际支出和预测在同一条管理链路上对得起来。

一、先讲核心结论:预算管理不是“盯余额”,而是“管承诺和偏差”

1. 预算执行要同时看四个数

我建议 PMO 不要只问“还剩多少钱”,而要固定查看四个口径:批准预算、已发生实际支出、已承诺未支付金额、完工预测。它们回答的是不同问题:预算是授权边界,实际支出是已经发生的成本,承诺金额是未来大概率要付的钱,完工预测则是按当前进度完成项目预计要花的钱。

如果一个项目预算为 200 万元,已付款 80 万元,已签合同但尚未付款 55 万元,已验收待付款 20 万元,那么“可动用余额”不能简单算成 120 万元。按保守口径,已发生与已承诺合计为 155 万元,剩余可供新增决策的空间约为 45 万元。至于最终是否超支,还要看后续工作量和风险预测。

我的判断是:预算执行管理的核心指标不是预算使用率,而是预测完工成本与批准预算之间的偏差。使用率只能说明花钱速度,不能说明项目是否健康。花得慢可能是采购延迟,也可能是里程碑未完成;花得快可能是阶段性集中采购,也可能是范围失控。脱离进度、承诺和交付看使用率,很容易误判。

2. PMO 的职责是建立规则,而不是替财务记账

PMO 不应成为所有预算数字的录入员,也不应替项目经理解释每一笔费用。更有效的定位,是建立统一口径、设置决策阈值、组织偏差复盘,并让预算问题及时进入项目决策。财务负责会计口径与核算,采购负责合同和订单,项目经理负责需求、范围和预测,PMO 负责让这些信息能够在项目层面汇总和行动。

预算管理效率提升,通常不是靠增加审批层级,而是靠减少重复确认。比如,在立项时就定义成本科目、责任人、采购路径、预算调整权限和月度预测要求,后续便不必每次报销时再追问“这笔费用算在哪个项目”。

3. 把预算周期从“年初一次性审批”改成“持续滚动校准”

年度预算仍然是重要的授权基础,但项目的实际情况会持续变化。需求变更、供应商报价、资源排期、法规要求和技术风险,都可能让原始假设失效。因此,PMO 应把预算管理拆成三层:年度或项目总预算负责授权,阶段预算负责控制,滚动预测负责预警。

这不意味着预算可以随意调整。预算变更必须留下原因、影响、审批人和版本记录。滚动预测是对未来的判断,不等于自动获得新增预算;预算调整则是正式改变授权边界,两者不能混为一谈。

管理口径 主要回答的问题 建议更新频率 常见责任方
批准预算 最多授权花多少钱 立项或正式变更时 预算负责人、管理层
实际支出 已经发生了多少钱 按财务结账周期 财务
承诺金额 已签约或已确认、预计要支付多少钱 合同或采购状态变化时 采购、项目经理
完工预测 按当前判断,最终会花多少钱 每月或关键节点 项目经理、PMO

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

二、背景和真实场景:为什么预算表看起来完整,执行却总是对不上

1. 年度预算和项目执行处在不同节奏里

企业通常按年度编预算,项目却按阶段、里程碑和采购节点消耗资金。年度预算可能在年初批完,项目需求却在季度内逐步澄清。项目团队为了赶进度先锁定供应商,财务系统则等到发票或付款时才记录。于是预算表、合同台账、项目计划和财务账各自都“有数”,但没有一个视图能回答项目最终会不会超支。

我在预算治理中经常看到一种典型错位:项目经理按照已付款金额判断预算充足,采购按照已签合同金额判断采购额度,财务按照已入账金额核算成本,管理层看到的是季度预算执行率。几种口径都可能正确,但若不标明口径,就会在评审会上被当成同一个数字比较。

2. 一笔支出会经过多个状态,不能只靠报销单追踪

以外部咨询服务为例,项目团队先提出需求,预算负责人确认额度,采购询价,合同签署,供应商提供服务,项目验收,财务收到发票,最后付款。若 PMO 只在付款后才纳入预算统计,那么从合同签署到验收的数周甚至数月内,项目看起来仍有充足余额,团队可能继续启动新的采购。

反过来,如果把意向报价也全部当成承诺,又会过度保守,导致可用预算被虚假占用。实际治理必须区分状态,并规定何时计入承诺。通常至少要明确:审批通过的采购申请、正式订单、已签合同、已验收服务分别如何进入预算视图。

3. 预算差异经常来自分类和时间,而不只是金额

不同团队对“项目成本”的边界可能不同。有人把内部人力按标准成本计入,有人只统计外部采购;有人把共享平台费用分摊到项目,有人只看直接费用。相同一笔 10 万元,如果在一个团队被归入软件许可、在另一个团队被归入技术服务,横向对比就失去意义。

时间口径同样重要。财务按会计期间确认,项目按服务发生期间追踪,采购按合同承诺时间管理。月末跨期、分期验收和预付款都可能产生差异。PMO 的目标不是强迫所有系统使用同一种时间逻辑,而是把差异解释清楚,并给管理决策提供可用的统一视图。

4. 预算管理适合用“事件链”连接,而非靠月底手工补表

实际运行中,一张预算表无法替代合同台账、项目进度和财务账,但可以通过共同字段把它们连接起来。至少需要项目编码、成本科目、责任人、供应商或资源类型、预算版本、采购单号、合同号、里程碑和费用发生期间。缺少共同标识时,PMO 每月只能靠名称模糊匹配,人工核对会越来越多。

对于 100 人以上、跨部门协作明显的组织,项目预算信息还需要和任务、需求、风险、变更记录形成关系。像 PingCode 这类面向中大型企业的项目管理平台,可用于承载项目计划、责任人与工作项等执行信息;预算金额与财务、采购数据仍应由相应的权威系统提供。关键不是把所有账务搬进项目平台,而是明确各系统谁是数据源、怎样关联、差异由谁处理。

三、常见误区:看起来更严格,实际上可能更低效

1. 误区一:预算使用率越高,项目执行越好

预算执行率高,只能说明某一统计口径下资金消耗较快。若支出没有对应的验收成果,或者项目关键里程碑落后,那么高执行率反而可能意味着资金提前消耗、后续空间不足。PMO 应同时查看预算消耗、交付完成度、已承诺金额和预测偏差,而不是给团队设一个“尽快花完”的目标。

例如,两个预算均为 100 万元的项目,甲项目已花 70 万元,完成度 75%;乙项目已花 40 万元,完成度 30%,但已签合同 35 万元。只看付款率,乙项目似乎更节省;把承诺纳入后,乙项目的风险就明显上升。预算数据必须与交付数据共同解释。

2. 误区二:预算没有花完就是节省

未花预算可能意味着采购优化,也可能意味着人员未到位、供应商延迟、范围交付被推迟,甚至项目收益目标无法实现。节省与延期不能混为一谈。一个项目少花 20 万元,但因此少交付一个关键能力,不能简单报告为“节约 20 万元”。

建议将预算结余分成三类:范围不变且成本下降的真实节省;由于时间推迟、支出尚未发生形成的暂时结余;由于取消范围或降低交付标准形成的范围结余。只有第一类,通常才适合直接作为成本优化成果对外汇报。

3. 误区三:把审批做得更长,就能减少超支

审批过慢不一定能拦住超支,反而可能让团队采取绕行方式,例如拆单、临时采购、先做后补或把费用转到其他项目。审批机制真正要控制的,是不同金额、风险和预算状态下的决策权限,而不是让所有支出经过相同的人、相同的步骤。

低金额、已在批准范围内、符合既定采购规则的支出,可以使用较短路径;超预算、改变范围、涉及长期合同或重大风险的申请,则应进入升级审批。控制应聚焦例外,而不是让正常工作也持续排队。

4. 误区四:预算版本越多,管理越精细

预算版本频繁变化,可能是项目假设确实在更新,也可能是团队为了让报表看起来“回到预算内”而不断改基线。如果每次调整都覆盖旧值,管理层就看不到原始承诺与变更过程。预算必须保留基线版本,并把预测、已批准调整和待审批变更分开显示。

预算变更的解释至少要包括原预算、申请金额、原因、对范围和进度的影响、替代方案、审批结论与生效日期。没有这些信息,变更只是数字移动,不是治理决策。

5. 误区五:所有项目都应该用同一套预算控制强度

探索型项目、合规项目、固定价交付项目和日常运营项目,风险结构不同。探索项目的范围不确定,过早要求精确到每项任务的费用,容易制造虚假精确;固定价项目则需要重点监控外包合同、变更单和验收条件;合规项目更关注法定期限与不可避免成本。

统一的应是定义、字段和报告逻辑,不一定是相同的审批门槛。PMO 应按金额、风险、项目阶段和资金来源设置差异化控制,避免“一个模板管所有项目”。

四、专业判断逻辑:用一套可复核的规则决定何时预警、何时升级

1. 先定义项目预算口径和边界

在任何工具或模板上线前,我会先让项目负责人和财务对齐以下问题:项目预算是否包含内部人力成本?税费按含税还是不含税?共享资源怎样分摊?汇率如何处理?预付款何时计入承诺?取消合同的费用如何记录?若这些问题没有答案,系统只会把口径冲突变成自动化冲突。

建议建立预算口径说明页,并给每类数据指定权威来源。批准预算以正式审批记录为准,付款实际以财务系统为准,合同承诺以采购或合同台账为准,项目预测由项目经理负责并接受 PMO 复核。不同来源的时间差应显示为状态,而不是被悄悄覆盖。

2. 建立基线、预测、承诺三条线

基线是“已经批准的计划”,预测是“按当前信息预计的结果”,承诺是“已经形成或高度确定的未来义务”。这三条线不能混算。基线应保持稳定;预测每个周期更新;承诺随着采购、合同、验收和取消状态变化。

完工预测可按项目特点采用不同方法。对工作量和资源较清晰的项目,可使用已发生实际成本加剩余工作估算;对外包比例高的项目,可使用已发生成本加未支付合同义务,再加尚未采购范围的估算;对阶段不确定的项目,则需要列出乐观、基准和压力情景。

一个简单的预测公式可以写作:完工预测成本 = 已发生实际成本 + 已承诺未支付成本 + 未承诺剩余工作估算 + 风险准备。该公式是管理视图,不应与会计成本确认公式混淆。每一项都要注明来源和责任人,特别是“未承诺剩余工作估算”,它最容易被低估。

3. 预警不只看偏差百分比,还要看风险性质

很多组织设置预算偏差达到 10% 就预警,但同样 10% 的差异,意义可能完全不同。项目总预算 20 万元的 10% 是 2 万元;项目总预算 2000 万元的 10% 是 200 万元。单看比例可能忽略金额级别,单看金额又可能忽略项目规模。

我建议同时考虑偏差金额、偏差率、趋势、里程碑影响和可逆性。一个可用于试运行的分层规则是:轻微偏差进入项目经理纠偏;达到金额或比例阈值时要求书面说明;若可能影响关键交付、法规节点或合同责任,则无论金额大小都升级。具体阈值必须依据企业风险承受能力和项目类型校准。

判断维度 建议观察内容 触发后的管理动作
偏差规模 预测超预算金额与比例 评估是否需要预算调整或范围取舍
偏差趋势 连续多个周期预测上升 要求责任人说明原因和纠偏措施
交付影响 关键里程碑延误或验收范围变化 进入项目治理会议决策
义务风险 已签约、已下单或存在取消费用 核实合同责任,不能只按付款状态判断
可逆性 资金是否已不可撤回地承诺 优先处理可取消、可分期或可替代部分

4. 让每个预警都对应一个动作和一个责任人

没有动作的预警只是红色数字。每条预警都应回答:谁负责解释?何时提交方案?由谁决定?可选方案有哪些?下次复核时间是什么?例如,预测超预算 8 万元,可能的动作包括压缩非关键范围、改用分阶段采购、调整资源配置、申请正式追加预算,或暂停尚未形成合同义务的工作。

PMO 不应该替项目经理直接选方案,而是确保方案有成本、进度、范围和风险的对比。追加预算不是唯一解,削减范围也不一定最优。若新增投入能避免更大的延期损失,追加可能合理;若超支来自低价值需求,应优先重新排序,而不是把预算上限往上移。

5. 设定可审计的数据治理规则

数据治理不是要求每个团队天天更新十几列,而是让关键字段有明确来源和更新时间。建议至少记录预算版本、实际金额、承诺金额、预测金额、成本科目、数据更新时间、负责人和差异原因。涉及手工调整的字段要保留调整人、时间与依据。

对于使用项目管理平台承载执行过程的团队,可将项目编码和成本科目作为跨系统关联键,把任务状态、里程碑和变更单作为解释预算偏差的上下文。不要把“系统中有个预算字段”当成完成集成;如果字段没有来源、更新责任和异常处理规则,它只会形成另一份人工维护的表。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

五、具体案例与数据观察:一个中型数字化项目如何避免“月底才发现超支”

1. 案例背景:预算表正常,承诺台账却不断膨胀

下面是一个情景模拟,用于展示方法,不代表某家企业的真实经营数据。某企业安排一个 10 个月的内部数字化项目,批准预算 600 万元,包含实施服务、软件许可、内部项目人力和数据迁移。项目分为需求梳理、配置开发、数据迁移、试运行四个阶段。

项目进行到第 5 个月时,财务报表显示已发生 240 万元,预算执行率 40%,表面上看仍有 360 万元空间。但 PMO 汇总合同后发现,已签服务合同中有 180 万元尚未付款,另有 65 万元已完成验收待结算。采购团队还在准备一项 50 万元的数据治理采购申请。

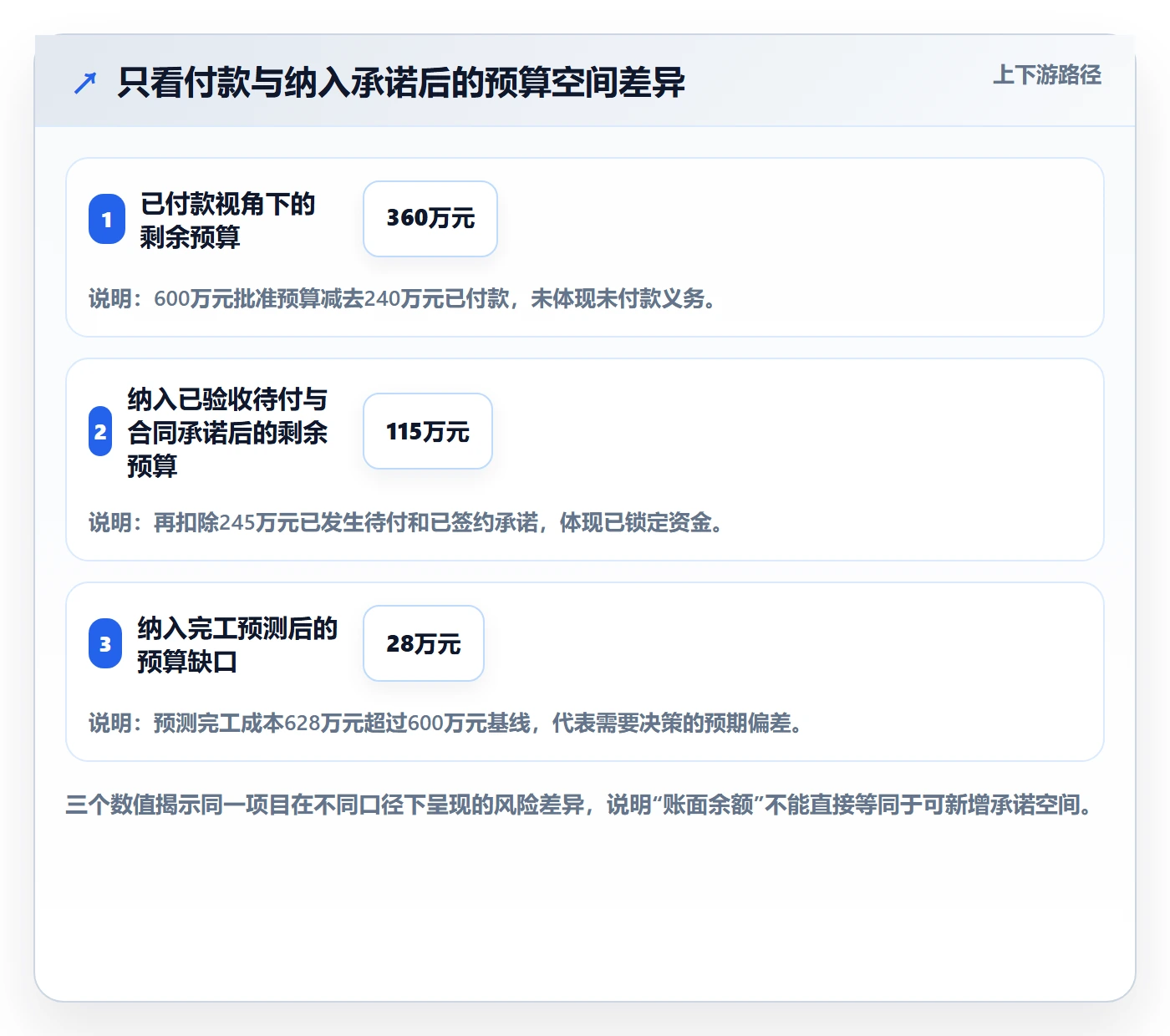

如果只看付款数据,项目似乎可以继续新增采购;若将实际支出、已验收待付款和合同承诺合并,现有义务已经达到 485 万元。此时还未包含剩余内部人力成本、试运行支持和风险准备。PMO 要做的不是立刻喊停,而是让项目经理重新估算未完成工作,并区分哪些采购已不可撤销、哪些仍可分期或调整。

2. 预算视图的改造:从单一余额变成四层状态

团队把预算表改成四层:已付款、已发生待入账、已承诺未支付、未承诺剩余工作估算。数据来源分别对应财务、验收记录、采购合同和项目预测。每一笔金额都关联项目编码与成本科目,避免同一合同在项目表和采购表中重复计算。

改造后,项目预测完工成本为 628 万元,比批准预算高 28 万元。进一步拆解发现,12 万元来自数据清洗范围扩大,9 万元来自关键岗位延长支持周期,7 万元来自原计划遗漏的安全测试。前两项有压缩空间,安全测试则与上线验收条件相关,不适合简单删减。

团队最终采用分阶段决策:先取消尚未下单的低优先级报表开发,预计减少 8 万元;把数据清洗中可由业务部门完成的部分转为内部投入,预计减少 5 万元,但增加业务团队工时;安全测试保持不变;关键岗位支持从 3 个月改为按验收节点续约。调整后预测超预算约 10 万元,项目负责人再提交正式变更申请,管理层基于交付收益和延期风险决定是否追加。

预测构成 金额 处理判断
已付款及已发生实际成本 240万元 作为已发生基数,不因预测调整而覆盖
已验收待付款与已签合同承诺 245万元 逐项核对合同状态,识别可分期或不可撤销部分
未承诺剩余工作估算 103万元 结合剩余范围、资源计划和采购需求复核
风险准备及遗漏项估算 40万元 列出风险来源,不以笼统预备金掩盖不确定性
预测完工成本 628万元 较批准预算高28万元,触发方案比较与正式决策

3. 这个案例真正的转折点不是“找到超支”,而是“找回可选择空间”

当团队只看付款记录时,新增 50 万元采购似乎有足够余额;纳入承诺和剩余工作后,才发现一部分预算已被合同锁定。项目管理的价值并非把所有超支都消灭,而是在不可逆支出发生前,尽早识别仍可调整的部分。

这个案例也说明,预算偏差并不自动等于管理失败。若新增成本来自必要的安全验收,且收益和风险得到清楚评估,正式追加预算可能比砍掉关键控制更合理。真正的问题是未经评估地持续承诺,直到合同和范围都无法调整。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

4. 数据观察:节省、延期与超支必须分开解释

为了让复盘可比较,团队按月记录预测完工成本、预算基线、里程碑完成率和承诺占比。示意观察中,前两个月预测较稳定;第 3 个月由于需求增加,预测上升;第 4 个月合同签署使承诺金额快速增长;第 5 个月完成工作估算后,超预算风险才正式显现。

这类趋势记录能帮助 PMO 识别偏差是一次性跳变还是持续恶化。如果预测在一个月内上升,可能来自一次性范围变更;若连续多个周期上升且里程碑没有相应进展,则更可能是估算失准、返工或资源效率问题。趋势比单月红灯更适合用于判断是否需要升级治理。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

六、预算执行实操方法:PMO 可以按六步建立闭环

1. 第一步:建立项目预算基线与成本科目映射

立项时先冻结一版可追溯的预算基线。基线不必精细到每一张发票,但要能对应项目阶段、成本类别和责任人。常见一级科目包括内部人力、外部服务、软件与云资源、设备、差旅、培训、合规与风险准备。科目颗粒度要能支持决策,但不能细到团队维护负担大于管理收益。

我通常建议先从 6 到 12 个一级成本类别起步,再根据组织实际增加二级科目。若一个小项目需要填写几十个科目,预算会变成形式工作;若大型项目只有“其他费用”一个科目,则很难定位偏差。科目设计应由财务、PMO、采购和业务共同确认。

2. 第二步:规定承诺金额从哪个事件开始计算

为避免项目间口径不一致,企业要明确承诺状态的触发点。例如,预算审批通过但采购尚未启动,可暂列为待承诺;采购申请已批准,可按申请金额显示为计划占用;正式订单或合同签署后,计入正式承诺;验收完成后,转为已发生待付;付款后转为实际支出。

同一笔费用在状态转换时应“迁移”而不是重复累计。比如合同从“已签未验收”转为“已验收待付”时,不能同时保留两笔全额承诺。PMO 应设计明确的状态字段和金额口径,并通过抽样核查发现重复计算、遗漏和过期占用。

3. 第三步:每月滚动预测,而不是只做月末差异说明

月度预算会应在财务数据完成结账后开展,但项目预测不必等到最后一天才更新。建议项目经理在月内关键采购、范围变更或里程碑变化后及时更新预测;月度例会再集中复核异常项。这样既保持数据质量,也避免月底一次性补填造成的大量追问。

预测更新至少说明三件事:相比上次预测变化了多少,变化由什么事件导致,下一步是否需要管理动作。若本月预测没有变化,也应允许负责人确认“无变化”,而不是让团队为了完成填报而编造原因。

4. 第四步:设定分级审批与例外升级机制

审批矩阵应综合预算状态、金额、风险与决策权限。已经在批准范围内、金额较小且符合采购规则的支出,可以由项目责任人按授权处理;超出阶段预算、改变交付范围、签订长期合同或形成重大取消费用的事项,应进入更高层级审批。

金额阈值可以按企业规模和项目风险设定,不宜照搬其他公司的数字。建议先用过去 6 到 12 个月的支出记录模拟新矩阵,观察低风险申请是否被过度升级、重大异常是否能及时拦截,再正式实施。审批规则应写清代理人、紧急情况处理和事后复核要求。

5. 第五步:把偏差复盘写成决策记录

偏差复盘不是追责会议,也不是项目经理解释数字的单向汇报。每次触发重要预警时,至少要形成简短记录:偏差金额与比例、原因分类、对范围和进度的影响、可选方案、方案成本、决定人、完成期限和复核日期。

原因分类可以包括需求扩张、估算误差、供应商涨价、资源延期、返工、法规变化、汇率变化和计划外风险。分类的价值不在于做漂亮的统计图,而在于发现同类问题是否反复出现。若连续多个项目因需求变更超支,解决方案可能是加强立项范围确认,而不是逐个要求项目经理“控制成本”。

6. 第六步:季度复盘预算机制,而不是只复盘单个项目

PMO 每季度可抽样检查预算预测准确率、承诺登记及时率、变更审批完整率、费用分类一致性和预警响应时间。目标不是给团队排名,而是确认流程设计有没有造成信息延迟或无效工作。例如,若很多合同签署后两周才进入台账,应调整数据同步机制;若预警发出后无人负责,应明确治理角色。

对成熟组织,可以按项目类型比较预测偏差;但不能把探索项目和固定价交付项目直接放在同一指标下排名。比较前要先按规模、阶段、范围稳定度和采购模式分组,否则管理层可能把项目特征误判成团队能力差异。

7. 模板一:项目预算执行月报

月报的目标是让管理层在几分钟内看懂“目前承诺多少、预计最终多少、差异是什么、需要决定什么”。模板不应堆叠所有明细,而应保留关键数据和需要行动的例外。明细可以通过附件、系统报表或链接追溯。

字段 填写内容 填写规则
项目编码与负责人 唯一项目编码、项目经理、预算负责人 编码应与财务或采购数据可关联
批准预算基线 金额、版本号、批准日期 不得用最新预测覆盖原基线
实际支出 按财务口径记录的已发生金额 标明数据截止日期和财务来源
承诺金额 合同、订单及已确认义务金额 说明是否含税、是否扣除已付款部分
完工预测 已发生、已承诺、未承诺工作与风险准备之和 由项目经理负责,PMO进行逻辑复核
偏差原因 需求、进度、采购、估算、外部变化等 写清事件,不使用“管理需要”等模糊描述
需决策事项 预算调整、范围取舍、采购暂停或资源替换 明确决策人和最晚决策日期

8. 模板二:预算变更申请

预算变更申请必须让审批人看见“为何现在需要改、如果不改会怎样、是否有替代方案”。仅写“项目需要追加 30 万元”是不够的。建议申请人提供原始基线、已批准变更、当前完工预测、增量金额、影响范围、进度和风险,以及至少一个可行替代方案。

申请项目 建议说明
变更原因 描述可验证事件及其发生时间,不只写结论
预算影响 列出新增金额、原科目、调整后科目和资金来源
交付影响 说明范围、验收条件、里程碑及质量影响
不变更的后果 评估延期、风险暴露、合同责任或收益损失
替代方案 比较缩减范围、分期采购、内部替代或延期实施
审批记录 记录审批人、结论、生效日期和附加条件

9. 模板三:预算偏差复盘问题清单

复盘时可以按顺序问,不要一上来追问“为什么没控住”。先确认数字,再确认事件,然后判断是否可控,最后决定要采取什么行动。

  1. 当前数字分别来自哪个系统,数据截止到哪一天?
  2. 与上次预测相比,实际、承诺和完工预测分别变化多少?
  3. 变化由新需求、进度、合同、返工还是其他因素导致?
  4. 哪些费用已经不可撤销,哪些仍可以分期、取消或替代?
  5. 如果不追加预算,最先受影响的交付目标是什么?
  6. 是否存在成本更低但风险可接受的替代方案?
  7. 谁负责执行决定,何时复核结果?

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

七、不同情况下的行动建议:按项目成熟度和风险选择治理方式

1. 项目少、团队小:先统一口径,不急着上复杂系统

项目数量少、跨部门协作简单时,可以从共享模板和固定月度复核开始。重点是统一项目编码、成本分类、实际与承诺定义,并确保负责人能及时更新预测。此阶段最值得投入的不是自动化,而是解决“同一笔钱被不同人用不同口径描述”的问题。

当手工核对仍然可控时,不必为了显得数字化而强行建设复杂流程。可以先试运行两个预算周期,记录每次对账耗时、差异来源和漏记事件。若每月需要多人反复匹配合同、发票和项目名称,再考虑自动关联或系统集成。

2. 100 人以上、项目并行较多:把职责、编码和状态标准化

当项目经理、采购、财务和业务部门同时参与多个项目,靠熟人协商和个人表格维持预算状态会逐渐失效。此时要统一项目编码、审批路径、数据更新责任、承诺状态和预警规则。规模越大,越要避免让 PMO 成为唯一的数据搬运者。

如果组织使用项目管理平台管理需求、任务、版本、风险和里程碑,可以让执行数据与预算台账通过项目编码关联。平台适合承载项目上下文和工作流,不应替代财务系统确认实际支出,也不应在没有治理规则时复制一套金额数据。选择工具时,重点测试数据权限、流程配置、审计记录、报表导出和跨系统集成,而不是只看页面上有没有“预算”字段。

3. 项目范围不确定:把预测区间和决策门槛一起呈现

探索型项目早期很难给出单点成本预测。与其假装金额精确,不如设置基准、乐观和压力三种情景,并说明各自假设。比如基准情景假设需求冻结在某日期,压力情景则假设关键接口延迟或数据质量低于预期。

预算可以按阶段释放:先批准探索阶段额度,达到技术验证或业务验证条件后,再决定是否进入下一阶段。这样做的代价是阶段间可能产生管理等待,但能减少一次性投入到尚未验证的假设中。对这类项目,PMO 应关注阶段决策质量,而不是过早用固定预算执行率评价团队。

4. 固定价或外包项目:重点盯合同边界、验收与变更单

固定价项目的预算风险不只在合同总价,还在需求边界、验收口径、变更单和延期责任。合同金额看起来固定,并不意味着总成本固定。若业务方持续增加需求,供应商可能通过变更单收费;若验收条件模糊,项目可能长期无法结项,带来额外支持成本。

PMO 应将合同里程碑与项目交付里程碑对应,记录已付款比例、已验收金额、未完成义务和潜在变更。对供应商提出的变更报价,先确认是否属于原合同范围,再评估对收益和进度的影响,避免把范围管理问题直接转化为采购谈判问题。

5. 预算紧、现金流压力大:先区分可撤销与不可撤销支出

预算紧张时,单看成本科目不够,应按可撤销性和时间窗口排序。已经签署且取消成本高的合同,与尚未下单的计划采购,管理空间完全不同。优先检查尚未形成义务的支出、可以分期的合同、低优先级范围和可替代资源。

但不能只因为现金流紧,就取消所有长期收益项目。应把支出时点、未来运营成本、收益实现时间和停摆代价放在一起比较。延期可能暂时改善现金流,却增加团队等待成本、合同费用或市场机会损失,必须把这些影响显性化。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

八、不同情况下的取舍:效率、控制、准确性不可能同时无限提高

1. 精细到每笔费用,还是保持管理颗粒度

把每笔费用都关联到具体任务,理论上能够提高追踪精度,但也会增加录入、映射和维护成本。如果一笔小额差旅需要多人确认科目和工作项,流程成本可能超过管理收益。建议把精细追踪集中在高金额、高风险、不可逆或与关键交付直接相关的支出。

小额、标准化、低风险支出可以按成本类别和项目汇总;大额合同、外部服务、关键设备和重大变更则应追溯到合同、里程碑或具体工作范围。颗粒度不是越细越好,而是要与决策价值相匹配。

2. 实时数据,还是可靠的月度数据

实时看板并不自动等于实时准确。若采购订单、验收和发票系统存在延迟,实时数字可能只是更新得更快的旧数据。PMO 应明确每个指标的更新时间和数据完整度,允许管理层看到“截至某日”“尚有若干合同待确认”等状态。

对日常管理而言,关键事件实时更新、财务实际按月结算,往往比所有数据都强求实时更可行。重要的是延迟透明、责任清楚,并让预算预测在月度账务尚未完成时仍能提供合理的管理判断。

3. 统一审批,还是授权项目团队快速决策

集中审批有利于控制高风险承诺,但会拖慢低风险日常工作;授权团队能提高响应速度,却要求项目负责人具备基本的成本意识和规则理解。较好的折中方式是设置授权范围、事后抽查和异常升级,而不是把所有权限集中到 PMO。

若团队预算预测质量差、合同管理薄弱,可先提高关键采购的审批控制,并同步培训和改进数据质量;若团队预测稳定、执行记录完整,则可放宽常规支出的前置审批,把管理资源集中到超预算和重大变更。

4. 追求预算准确,还是允许合理的不确定性

预算预测永远包含假设。越早要求精确到个位数,越容易得到不真实的确定感。对于需求稳定、采购明确的项目,金额可以较早细化;对于创新、研究和外部依赖较多的项目,应该报告区间、风险和阶段条件。

PMO 要评估预测质量,但不能把每次预测调整都当成失败。更有价值的问题是:新信息出现后,团队是否及时更新?偏差是否在承诺形成前暴露?预测变化有没有足够依据?及时修正的预测,通常比长期维持一个看似稳定但已经失真的数字更有管理价值。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

九、落地检查清单:从一张表开始,逐步建立可运行机制

1. 第一周:先统一定义,不先买工具

由 PMO 召集财务、采购和项目经理,确认预算、实际、承诺、预测、完工成本、节省和变更的定义。选取一个在执行中的项目做样例,把一笔费用从申请、合同、验收到付款完整走一遍,找出数据断点和责任空白。

输出物可以很轻:一页口径说明、一张字段映射表、一份责任分工。若这些内容还无法达成一致,先不要急着配置复杂审批流,否则流程会固化争议。

2. 第二至第四周:选取试点项目验证闭环

选择一个金额中等、跨部门协作明显、但并非极端复杂的项目作为试点。试点不应只挑最顺利的项目,否则难以暴露问题;也不宜一上来选择风险最高、数据最混乱的项目,以免把机制问题和项目特殊性混在一起。

连续运行一个月度周期,观察数据更新时间、人工核对时间、承诺漏记率、预测差异解释质量和预警响应时间。把每次争议记录下来,先判断它是定义不清、系统无法关联、责任人未更新,还是项目估算本身不可靠。

3. 第二个月:按问题类型优化,而不是盲目扩大表格

如果问题来自合同数据晚到,应调整采购事件同步;如果来自项目编码不一致,应治理编码规则;如果来自预测过于乐观,应要求项目经理拆分剩余工作估算;如果来自审批排队,应重新设计分级权限。每一种问题应对应一项改进,不要把所有缺陷都转化成新增字段。

第二个月再扩大到更多项目,并保留旧版本数据,以便比较治理前后的工作量和结果。不要只看报表是否更完整,还要看决策是否提前、重复对账是否减少、重大承诺是否更早暴露。

4. 第三个月:形成例外治理和季度复盘机制

当试点能够稳定运行后,建立预警清单、升级路径和季度复盘。管理会议只讨论需要决策的例外,正常项目通过看板或月报跟踪即可。PMO 应持续检查规则是否造成反效果,例如团队为了避免预警而延迟录入承诺,或把费用拆分到多个科目规避审批。

有效的预算治理不是把每个数字都变成红黄绿,而是让真实风险更早出现,让负责人知道下一步要做什么。指标越多,未必越透明;如果一个指标不能对应决策或行动,它通常不值得持续收集。

5. 判断是否需要升级到系统化管理

出现以下情况时,手工模板可能已到边界:项目数量快速增长;同一合同需要跨项目分摊;预算数据必须同时关联采购、交付和风险;审批需要多级授权且保留完整审计;月度对账长期占用多人时间;管理层需要按项目组合查看预测和风险。

评估系统时,先用实际样例测试关键路径:一笔预算从批准到合同、验收、付款和预测调整,能否保持同一项目关联?版本是否可追溯?权限能否按角色控制?数据接口失败能否发现并补偿?报表能否区分财务实际与项目预测?如果这些问题没有清楚答案,漂亮的演示页面不代表适合组织。

预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板

十、结尾:下一步先管住承诺,再谈预算自动化

1. 预算执行效率的关键,是让决策发生在钱变得不可逆之前

PMO 做预算管理,不是把所有费用卡死,也不是让每个团队都提交更复杂的报表。真正有效的做法,是在批准预算、采购承诺、实际发生和完工预测之间建立清晰关系,让管理层知道钱已经花到哪里、还被什么合同锁定、项目最终可能花多少,以及现在还有哪些选择。

预算表可以复制,预算口径可以借鉴,工具也可以采购;但组织真正需要建立的是一套决策习惯:重大承诺发生前检查预算空间,预测变化时说明事件与假设,偏差出现时比较方案,决定之后明确责任与复核时间。这个习惯比一张更复杂的表格更能提升预算管理效率。

2. PMO 的第一步行动建议

如果你现在要开始落地,我建议这周先找一个正在执行的项目,逐笔核对批准预算、已付款、已验收待付款、已签约未付款和未承诺剩余工作。不要先讨论要不要换系统,也不要先要求所有项目填一份新表。先找出“账面余额”和“可新增承诺空间”之间的差异,再明确哪一类差异最值得优先治理。

预算管理的成熟标志,不是报表上的使用率更漂亮,而是团队能在超支成为事实之前看见风险,并基于范围、进度、收益和合同义务做出可追溯的选择。

常见问题解答(FAQ)

1. PMO做预算执行管理,第一步应该建立什么口径?

我接手预算工作时,发现财务表里的科目和项目团队说的工作包经常对不上。预算数看起来都准确,但一到月末就不知道超支究竟发生在哪项工作上。有没有一种不增加太多填表负担的统一口径?

先统一“预算归属”,再谈执行分析:每笔预算至少关联项目、工作包、费用类别、责任人和计划发生月份。财务科目保留给核算,工作包用于项目决策,两者通过映射表连接,不要强迫项目团队改用财务科目管理工作。模板可以按“项目编号|工作包|费用类别|预算金额|计划月份|责任人|已承诺金额|已发生金额”设置字段。

试运行时抽查十笔费用:若有两笔以上无法判断属于哪个工作包,说明口径还不够清楚,应先修映射规则,而不是催团队补更多描述。

2. 预算执行率应该怎么计算,才能避免把未付款项漏掉?

我看月报时遇到过这种情况:项目采购已经签约,付款还没发生,报表却显示预算执行率很低。等到发票和付款集中到下个月,团队又被认为突然超支。我该用哪个数字判断预算是否真的还有空间?

不要只看已付款金额,建议并列跟踪已发生、已承诺和可用预算。可用预算=批准预算-已发生金额-未结清承诺金额;执行压力=(已发生金额+已承诺金额)÷批准预算。比如预算100万元,已发生35万元、已签约待付款30万元,表面付款执行率是35%,但执行压力已达到65%。

承诺金额要有凭证依据,例如已签合同、已批准采购单;口头意向不应直接计入。月报同时展示这三个数,才能区分“尚未付款”和“尚未安排”。

3. PMO发现预算偏差后,怎样判断要预警还是调整预算?

我担心一有偏差就发红色预警,会让团队把精力花在解释数字上;但如果只看项目总额,又可能错过某个工作包已经失控。有没有一套既能及时提醒、又不把小波动当成危机的判断办法?

用“金额阈值+趋势判断+影响评估”,不要只设一个固定百分比。入门规则可设为:工作包预计完工成本超过预算5%或超过约定金额门槛时进入黄色预警;连续两期恶化、关键里程碑受影响或预计突破项目总预算时升级处理。阈值应按项目规模校准,例如小项目可用金额门槛避免几百元波动触发警报,大项目则重点看偏差率和趋势。

预警后先核对范围变化、单价变化、数量变化和时间前移,再决定通过范围调整、资源替换或正式变更解决;不能把调预算当作消除偏差的默认动作。

4. PMO预算管理模板应该包含哪些字段,才能真正用于月度复盘?

我下载过一些预算表,字段很多,填完却只得到一张汇总表,无法解释为什么超支,也不能指导下个月怎么做。我想从一张轻量模板开始,哪些字段是决策必需,哪些可以以后再加?

起步模板保留能支持“对比、解释、行动”的字段即可:项目与工作包、责任人、批准预算、当月计划、当月实际、累计实际、未结承诺、完工预测、偏差原因、纠正措施、措施负责人和完成日期。每月复盘按“预算基线,实际与承诺,完工预测,偏差原因,下一步动作”顺序进行。

一个实用检验是:随机选一条超支记录,能否在表中找到原因、责任人和截止日期;如果不能,模板还只是记账表。先连续运行两个周期,再根据反复出现的决策问题增加字段,避免一开始就把审批、核算和项目跟踪信息全部堆进同一张表。

核心关键词

读者评论

武
武启航

我们项目以前只看已付款金额,月底才发现合同承诺已经占了不少预算。把合同、验收和付款状态分开后,确实更容易提前发现空间不足。比较难的是采购台账更新不及时,数据口径再清楚也得有人维护。

姜
姜嘉宁

滚动预测有用,但每月都要求项目经理重新估算,容易变成填表任务。我们后来只在关键里程碑、范围变更或偏差触发时更新预测,平时沿用上期数据,工作量小一些。

段
段安琪

文中提到按金额、比例和交付影响综合预警,我认同。实际落地时,阈值最好先选几类项目试运行,不然统一设定可能让小项目频繁告警、大项目又反应过晚。

文章包含AI辅助创作:预算执行实操方法:PMO提升预算管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596633

赞 (0)
飞飞飞飞
预算调整最佳实践:PMO预算管理入门指南,常见问题
上一篇 50分钟前
预算管理如何做好项目预算?PMO入门指南与操作步骤
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
