项目预算从 500 万元涨到 620 万元时,最危险的往往不是多出来的 120 万元,而是团队说不清这笔钱究竟买到了什么:是新增范围、返工、工期延误,还是原先估算漏项?如果只把预算表中的总额改大,项目经理得到的只是一个新数字,而不是可执行的决策依据。预算调整管理的核心,是把变化拆成可验证的原因、影响、资金来源和批准条件,再用数据判断“该不该调、调多少、何时调、调后怎样控制”。
一、先讲核心结论:预算调整不是改数字,而是重新建立控制基线
1. 调整的对象不是一个总金额
项目预算通常由工作范围、资源投入、采购费用、时间安排、风险准备金和管理储备共同形成。项目出现变化时,不能只把总预算从一个数改成另一个数,而要判断变化影响了哪些组成部分,以及哪些部分仍然有效。
我建议将每次预算调整拆成四个问题:变化是什么、变化为何发生、变化对成本与交付有什么影响、调整后采用什么新的控制基线。四个问题只回答了“金额增加多少”,却没有回答“钱为什么增加”,这类申请很难被有效审查。
预算调整的合格产物,不是一张新预算表,而是一条能够追溯的决策链:变更事实、估算依据、影响分析、资金来源、审批结论、基线版本和后续监控指标。
2. 先区分预测、申请、批准和基线
项目会议里常见一个误解:财务预测显示成本可能超支,于是有人直接把预测值当成“已批准预算”。实际上,预测是对最终成本的判断,申请是希望获得授权的额度,批准是组织作出的决策,基线则是批准后用于衡量执行绩效的控制参照。
这四个概念混在一起,会造成两类后果。一类是团队把尚未批准的额度提前花掉;另一类是项目已经获得正式批准,却仍用旧基线核算偏差,让管理层误以为项目超支或节省。
| 概念 | 回答的问题 | 是否改变控制基线 | 项目经理应保留的证据 |
|---|---|---|---|
| 成本预测 | 按当前信息,最终可能花多少钱 | 否 | 已发生成本、剩余工作估算、风险假设 |
| 预算申请 | 希望组织授权增加或调拨多少资金 | 否 | 变更说明、影响分析、替代方案 |
| 预算批准 | 组织是否同意资源与资金安排 | 批准后按流程生效 | 审批记录、额度、条件、有效期限 |
| 预算基线 | 后续绩效比较采用哪个正式版本 | 是 | 版本号、生效日期、调整前后差异 |
3. 先判断变化性质,再决定走哪条审批路径
不是每一次成本变化都需要动用正式预算变更流程。比如在批准范围内把差旅费从一个科目调到另一个科目,可能只是内部重分配;如果因此新增外部服务、延长交付周期或扩大产品范围,就可能已经触及项目基线。
我通常先看四个边界:是否改变交付范围,是否改变关键里程碑,是否超过授权金额,是否改变风险承担主体。任何一个边界明显改变,都不应只靠项目经理在预算表里“手动平衡”。

二、预算调整为什么频繁发生:从真实场景看变化的来源
1. 范围变更:需求增加并不等于成本只增加开发工时
典型场景是项目进入设计或开发阶段后,业务方提出新增报表、接口、权限规则或地区适配要求。团队第一反应往往是估算开发人天,但完整影响还可能包括需求澄清、架构评审、测试用例、数据迁移、安全检查、上线支持和培训。
预算分析应追问新增需求的完整交付链。如果一项新增功能需要 20 人天开发,却需要 8 人天测试、4 人天产品确认、6 人天数据处理和 3 人天上线支持,按开发工时单独申请预算会系统性低估成本。
更重要的是,范围变化可能挤占原计划工作,造成关键路径延长。延长的工期会带来项目管理、供应商驻场、云资源、外部顾问和业务协调成本。因此,预算调整分析至少应同时呈现新增直接成本和延期带来的间接成本。
2. 估算偏差:成本不是突然出现,而是最初没有被看见
预算超支常被归因于执行不力,但也可能源于立项阶段数据不足。常见原因包括:只估算理想产能,没有考虑团队切换成本;把供应商报价当成全部采购成本,没有计入实施、维护或税费;用平均人日成本掩盖关键岗位的实际费率差异。
如果项目早期采用类比估算,项目经理要明确类比项目是否具有可比性。团队规模、技术新旧程度、外部依赖、数据质量和合规要求有任何显著差异,直接复制历史预算就会制造虚假的精确感。
对估算偏差的管理,不是事后批评“为什么算错”,而是把关键假设显性化。比如“接口数量不超过 12 个”“数据清理由业务部门承担”“供应商驻场不超过 10 周”。当假设失效时,调整理由才有清楚的证据链。
3. 时间延误:预算压力经常藏在时间曲线里
项目成本随时间增长的方式并不相同。固定价格采购可能在合同金额上变化不大,却会产生延期服务费;按人月计费的供应商则可能随着工期直接增加费用;内部团队即使没有新增现金支出,也会延后其他项目,形成机会成本。
因此,延期预算不能只写“增加 2 个月”。项目经理应拆出延期期间仍需维持的团队、可以撤出的资源、可能重复发生的固定成本,以及因窗口错过产生的业务影响。不同成本的处理方式不同,不能把所有延误影响简单乘以月数。
4. 外部条件变化:价格、法规与供应链都可能改变成本基线
采购价格上升、汇率波动、监管要求变化、供应商交付周期拉长,都可能使原预算假设失效。这里要特别区分“市场变化”和“项目决策”:市场价格涨了,不代表任何报价都合理;新增合规要求,也不代表必须采用唯一一种成本最高的实现方案。
我建议对外部变化同时提供基准情景和压力情景。例如,按当前报价估算正常成本,再按采购延迟、价格上涨或汇率变化设定风险区间。预算申请若只给单点数值,审批人无法判断申请额度是否覆盖合理风险,还是把不确定性全部转嫁给组织。

三、常见误区:看似快速解决,实际会削弱预算控制
1. 只调总额,不改工作包和预测
总预算增加后,如果工作包预算、采购预测、现金流安排和剩余成本估算都没有同步更新,项目就会出现“总额看起来够,执行层仍然超”的矛盾。部门负责人不知道新增资金可以花在哪里,财务也无法判断实际支出是否对应批准事项。
更稳妥的做法是把调整金额映射到可管理的成本对象,例如新增接口、延长测试周期、补充数据清洗服务。每项新增额度都应有责任人、预计发生月份和验收条件。
2. 用预备金掩盖管理储备和风险估算的差异
预备金不是一个可以随意填补偏差的“弹性口袋”。有些组织会把已识别风险对应的应急储备与管理层持有的管理储备混为一谈。前者通常和具体风险相关,项目团队按授权规则使用;后者可能由更高层级控制,项目经理并无自动支配权。
如果某个已识别风险实际发生,应说明风险编号、触发条件、原估算、实际影响和剩余风险。如果成本增加是因为范围扩大或估算漏项,就不应包装成“风险发生”来绕开变更审批。
3. 把沉没成本当成继续投入的理由
“已经投入这么多,不能停”是预算讨论中很常见的偏差。过去花出去的钱无法通过继续投资自动收回,真正要比较的是从现在开始继续、缩减、替代或停止各自需要投入多少,以及对应的未来收益和风险。
项目经理应在调整申请中展示前瞻性决策:完成剩余范围需要多少资金,缩减范围能节省多少,若停止项目会产生哪些合同和业务后果。过去支出可以作为项目历史信息,但不能单独构成追加预算的充分理由。
4. 用“人天”替代完整成本
人天是工作量单位,不是完整的资金影响。不同岗位的综合成本可能不同,外包与内部人员的计价方式也不同;此外,额外工作可能带来软件许可、环境资源、加班、差旅和维护费用。
当项目团队用一个统一的人天单价快速乘算时,至少应标出岗位构成、单价来源、期间口径和是否含税。若无法提供这些信息,就应把结果标记为粗估,而不是提交成精确预算。
5. 先花钱、后补审批
有时团队认为工作紧急,便先签约或采购,再向管理层申请追认。这样做的短期好处是可能减少等待,代价则是组织失去选择权,并承担合同、审计和预算合规风险。
真正的紧急情况应有预先定义的例外流程,例如金额上限、允许执行的必要活动、通知时限、补充材料要求和事后复核人。没有事先授权的紧急规则,容易演变成把流程缺失当作业务紧急。
6. 把预测当成承诺,或者把承诺当成预测
预测应忠实反映当前最可能的结果,即使结果不受欢迎。承诺则包含管理责任和行动安排。如果团队为了让状态好看而把预测压低,偏差会延迟暴露,最后让组织失去调整范围、顺延时间或寻找替代资源的窗口。
在例会中,建议将“当前预测”“已批准预算”“可用资金”和“风险区间”分开呈现。管理层需要看到最可能发生什么,也要知道哪些条件变化会使结果明显恶化。
四、专业判断逻辑:用同一套问题判断该不该调、调多少
1. 第一步:确认变化是否真实、是否仍然存在
预算申请的起点不是金额,而是变化事实。需求方提出了什么,合同条款发生了什么变化,哪项假设被证伪,哪个风险已触发,都需要可核查的记录。
对一次性费用和持续费用要分别判断。一次性采购报价有效期可能很短,持续服务费用则可能在延期后逐月产生。若变化只是讨论中的可能性,不应把它与已经发生的成本混在一个确定金额里。
我会把影响分成三层:已发生或已承诺成本、已识别但尚未确定的成本、尚未被纳入预测的潜在风险。这样做可以防止把所有不确定性都算进申请额,也能避免只看已付款项而低估未来义务。
2. 第二步:回到范围和工作分解,找到成本归属
每一笔调整最好能对应工作包、成本科目和交付成果。若一笔 30 万元新增预算无法说明对应哪个工作包,可能意味着范围定义不足、成本归集方式不清,或申请本身仍处于概念阶段。
对跨部门项目,成本归属还影响绩效判断。某项费用由项目账户支付,但实际受益方可能是运营部门或另一个项目。项目经理应确认这究竟是本项目成本、共享成本,还是组织层面的能力建设投资。
3. 第三步:估算剩余工作,而不是简单外推已发生趋势
单纯按当前月均支出乘以剩余月份,是最容易计算、也最容易失真的方法。项目早期可能发生采购和环境搭建等一次性成本;项目末期可能出现测试、迁移和上线支持集中投入。成本曲线往往并非匀速。
更实用的预测方法是将已发生实际成本、已承诺未付款成本、剩余工作估算和风险影响分开汇总。对成熟度较高的工作包,可以用底层工时、报价和资源计划估算;对不确定性高的工作包,采用区间并明确置信条件。
若项目采用挣值管理,可以参考成本绩效指数和完工估算,但不能把单一公式当成自动答案。例如,成本绩效指数可用于观察已完成工作相对于实际成本的效率;若后续工作类型与已完成工作差异很大,直接据此外推可能造成偏差。
| 预测组成 | 计算思路 | 需要检查的证据 | 常见遗漏 |
|---|---|---|---|
| 已发生实际成本 | 按财务确认口径汇总已入账费用 | 凭证、采购记录、工时记录 | 跨期入账、费用归属错误 |
| 已承诺未付款成本 | 纳入已签合同和已下采购单金额 | 合同、订单、验收与付款节点 | 把未签报价误认为正式承诺 |
| 剩余工作估算 | 按工作包、资源计划和剩余交付量估算 | 进度计划、工作量、费率、依赖项 | 只算开发,不算测试、迁移与上线 |
| 风险与机会调整 | 按概率、影响和应对方案评估 | 风险登记册、触发条件、应对责任人 | 重复计入已包含在工作估算中的风险 |
4. 第四步:比较至少两个可行方案
预算申请不能只问“要不要加钱”,还要问“还有没有更好的做法”。可比较的方案包括保持范围并增加预算、保持预算并缩减范围、延后非关键交付、替换采购方式、内部资源与外部资源组合、分阶段发布或停止部分工作。
方案比较不能只列总价。还要看交付价值、周期、质量、风险、组织负担和可逆性。例如,增加预算可能保留完整范围,却增加现金支出;缩减范围可能降低成本,但会把业务能力延后;分阶段发布可以更早获得反馈,却可能引入重复集成工作。
5. 第五步:确认资金来源和授权层级
同样是增加 40 万元,来自项目内部未使用额度、组织预备资金、其他项目调拨或新增年度预算,审批路径可能完全不同。项目经理应说明资金来源、资金是否可用、是否会影响其他承诺,以及审批人的授权边界。
不同组织的审批金额阈值、资本性支出与运营性支出分类、合同审批和财务确认规则并不相同。项目经理不能用一个通用审批模板替代组织制度,而应把企业自己的授权矩阵和财务政策纳入流程。
6. 第六步:把批准条件写进调整结果
预算获批不一定意味着一次性无条件释放全部资金。组织可以按阶段、里程碑、供应商报价确认、业务验收或风险解除条件分批释放额度。这样的设计能减少不确定情况下提前占用资金。
批准记录至少要明确调整金额、适用范围、有效期限、责任人、预算科目、生效日期、保留的风险额度和附带条件。如果只是写“同意追加预算”,后续很难判断具体允许团队做什么。

五、具体案例:一个 500 万元项目如何形成可审查的调整申请
1. 案例背景:预算偏差不是单一原因造成
以下是一个用于说明分析方法的情景模拟:某企业实施跨部门业务平台,批准预算为 500 万元,计划工期 10 个月。项目进行到第 6 个月时,核心流程已完成约一半,业务方提出新增报表与区域权限需求,同时外部系统接口比立项阶段多出 6 个。

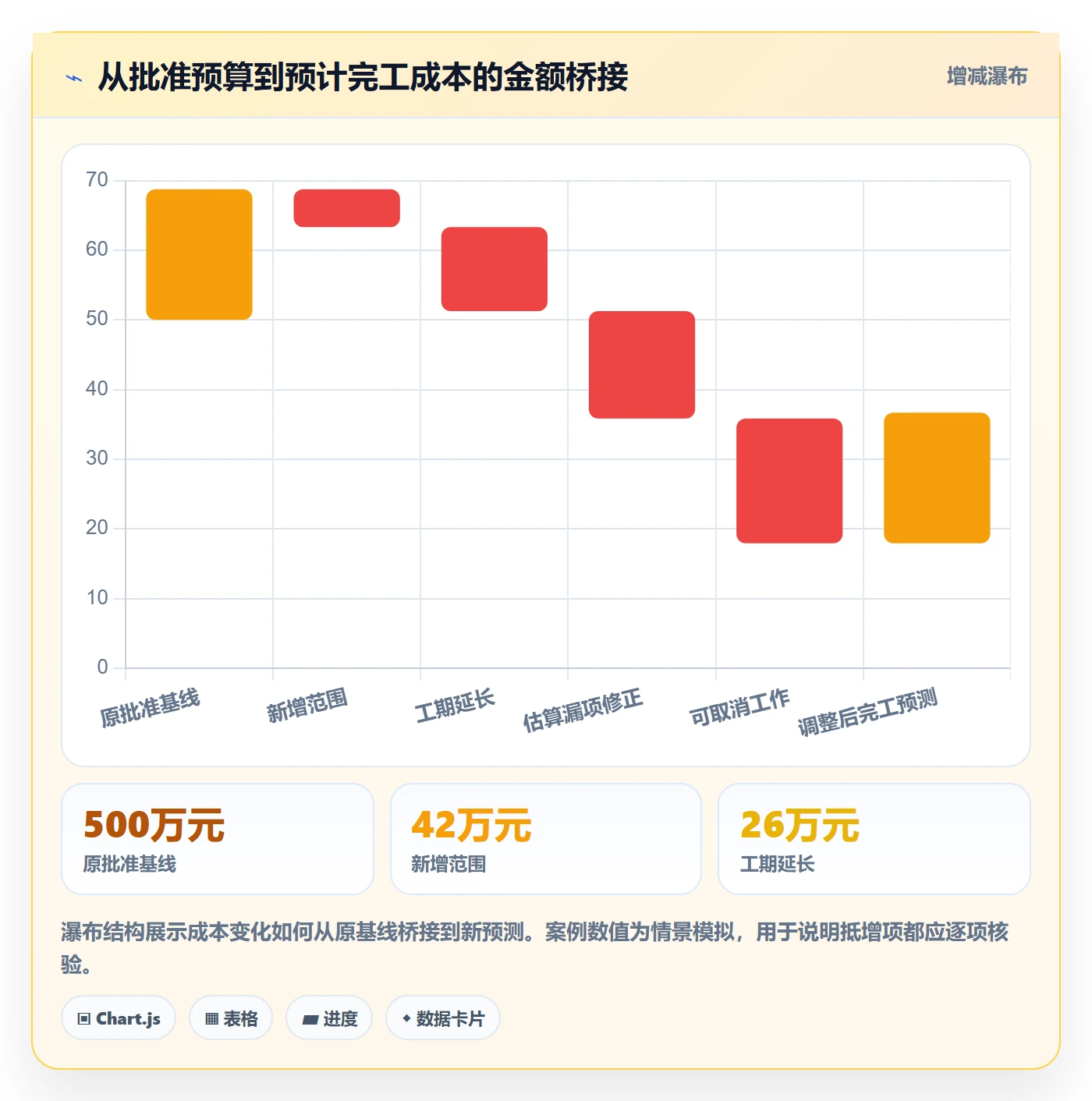

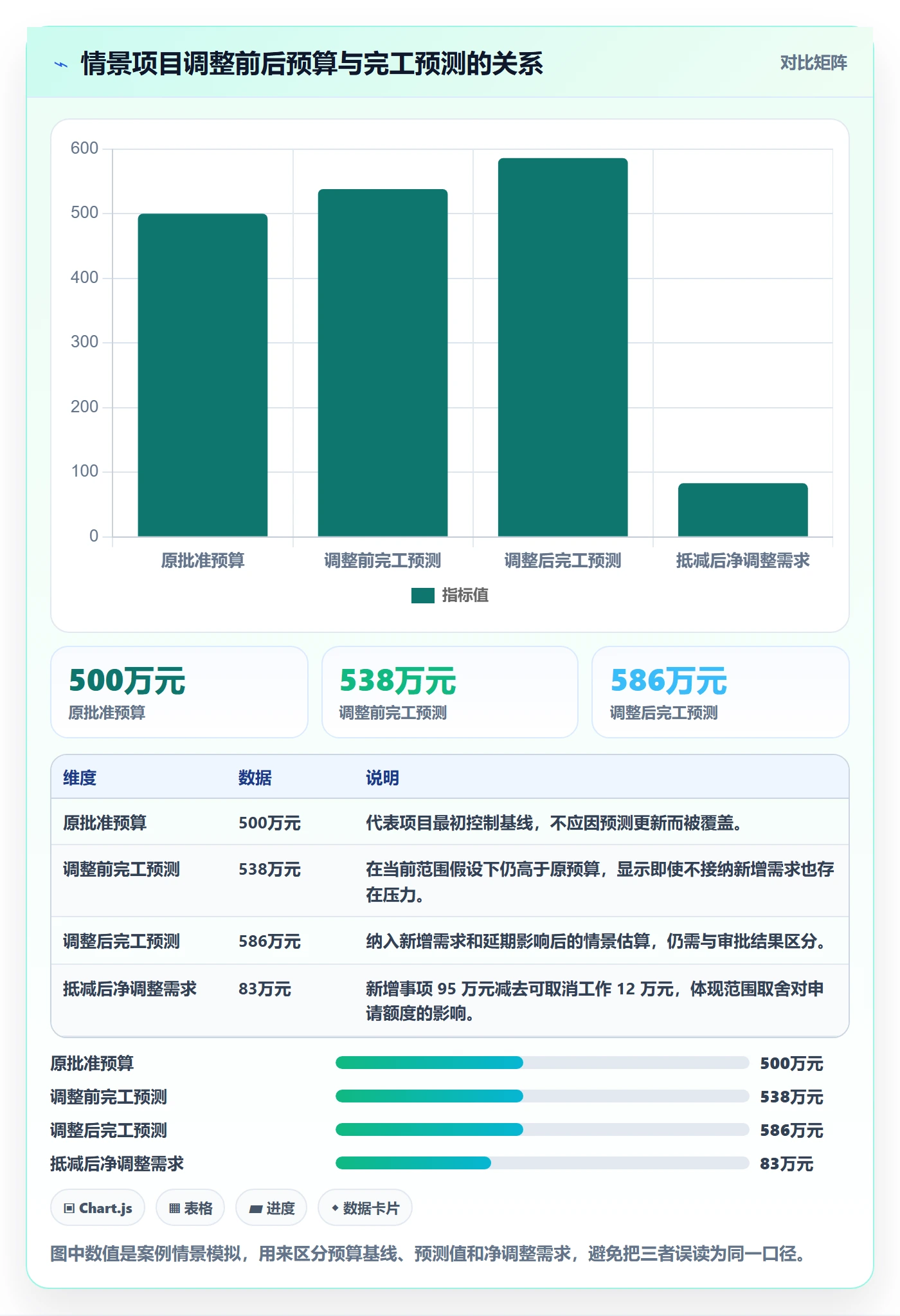

项目初步判断,若按原范围和原计划继续,完工成本预测约为 538 万元;若纳入新增需求并将测试与上线支持延长 1 个月,预测约为 586 万元。项目组最初希望一次申请 86 万元,但拆解后发现,其中包含已发生费用、未来工作量和风险缓冲,不能直接全部作为追加预算。
2. 先对齐口径,再讨论差额
项目经理先将财务实际成本、已签合同承诺额、剩余工作估算和风险准备分开。确认后发现,原预算中 22 万元的供应商费用已签约但尚未付款;另有 14 万元采购报价仅在有效期内,尚未形成合同承诺。
这一步非常关键。若把未付款合同漏掉,项目会低估已经不可撤销的义务;若把尚未签约的报价当成已发生费用,则会夸大当前支出。项目报告应同时呈现现金流和成本承诺,不要用一个“已花费”字段把两者混为一谈。
3. 逐项拆分变更影响

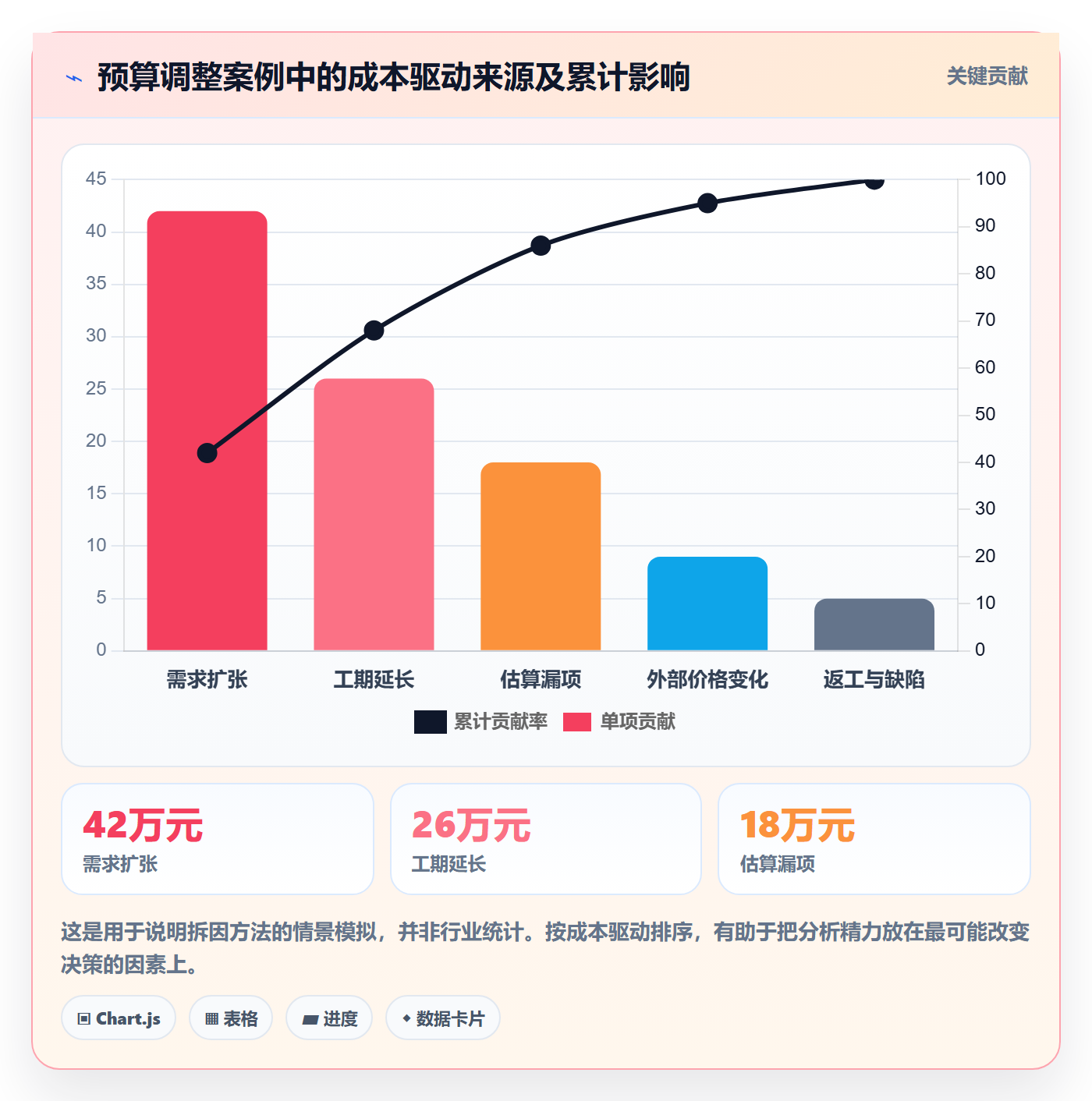

| 调整事项 | 情景估算 | 估算依据 | 验证方式 | 建议处理 |
|---|---|---|---|---|
| 新增报表与权限范围 | 增加 42 万元 | 需求拆分、开发与测试工作包 | 业务签字确认范围与验收条件 | 作为正式范围变更申请 |
| 新增接口与数据处理 | 增加 18 万元 | 接口数量、数据映射及联调安排 | 技术评审、供应商报价与接口清单 | 部分先完成验证,再释放后续额度 |
| 测试与上线延期 | 增加 26 万元 | 驻场支持、环境费用及延期资源 | 关键路径计划和资源排期 | 按实际延期月度复核 |
| 原预算漏计维护准备 | 增加 9 万元 | 合同维护期及服务范围 | 检查合同条款与交付边界 | 区分项目实施成本与运营成本 |
| 可取消的低优先级定制 | 减少 12 万元 | 尚未启动的工作包 | 业务方确认取消后不影响验收 | 在调整方案中作为抵减项 |
4. 不要把所有不确定性直接塞进申请额
案例中,项目组将新增范围、接口工作和已确认延期费用作为主要调整依据;对尚未验证的供应商报价和接口复杂度,则设置了释放条件。组织批准的不是“项目可能还要花的钱”,而是有证据支持、与交付范围匹配的额度。
例如,新增接口预算可以先批准验证阶段的费用。只有在接口规格、数据质量和联调责任人确认后,再释放后续实施额度。这样并非为了拖延批准,而是把资金支出与不确定性消除的节奏相匹配。
5. 更新基线时保留旧版本
预算获批后,项目组把原基线保留为版本 A,将调整后的范围、金额和生效日期记录为版本 B。月度报告同时展示当前实际成本、原基线偏差、批准后基线偏差和完工成本预测。
这样,管理层可以回答两个不同问题:项目相对于最初承诺变化了多少?批准变更后,团队执行得是否符合新的计划?如果只保留最新总额,组织会丢失项目决策的历史脉络,也无法评估估算质量。

6. 案例带来的三个判断
第一,预算增加不等于管理失控。若新增范围有明确业务价值、审批及时、成本可追溯,预算变化可能是合理的投资决策。真正的失控,是项目边界变了,预算和计划却仍假装没有变化。
第二,预算节省不一定代表效率提高。如果团队因为缺少测试或培训而暂时少花钱,成本可能只是被推迟到上线后,以缺陷、返工和运营负担的形式出现。判断节省要看交付价值和剩余风险,而不是只看当期支出。
第三,调整额度的可信度取决于假设透明度。精准到个位数的预算,如果来源只是粗略估计,并不比一个清楚标注范围的区间更专业。对审批人而言,可验证的假设往往比表面精确更有决策价值。
六、预算调整管理数据分析落地清单
1. 先建立统一的数据字段
项目经理不需要先搭建复杂的数据仓库,但必须保证不同部门说的是同一件事。预算、合同、财务、进度和需求系统中的关键字段如果无法匹配,项目报告就容易出现重复统计或漏计。
- 项目与成本对象:项目编号、工作包、成本科目、部门归属和责任人。
- 金额与口径:原币种、折算汇率、含税口径、资本性或运营性分类、预算年度。
- 状态与时间:估算日期、合同日期、预计发生月份、实际入账月份、审批状态。
- 变化信息:变更编号、变化原因、原假设、影响范围、审批人和生效版本。
- 预测信息:实际成本、承诺成本、剩余估算、风险区间和完工预测。
字段数量不必越多越好。我的判断标准是:如果一项数据无法支持审批、预测、归因或行动,就不应为了“看起来全面”而增加录入负担。过度采集但无人维护,会让报表更复杂,却不会让决策更可靠。
2. 用成本状态区分现金支出与未来义务
实际入账金额并不代表项目已经承担的全部成本。已经签订合同但尚未付款的支出,可能是组织无法轻易撤销的承诺;而尚未下单的采购估算,则仍然具有选择空间。
建议每月至少形成三类视图:已发生实际成本、已承诺未支付金额、尚未承诺的剩余工作估算。三者加总后,才更接近完工成本判断。若把它们都叫作“已花费”,团队会低估未来资金需求;若都叫“预测”,审批人又无法判断哪些金额已不可逆。
3. 让成本预测跟工作计划共同更新
预算预测不能脱离进度计划。某个工作包提前完成,可能减少后续人员投入;也可能因为加速交付而增加加班和外部资源成本。延期也不必然等于全部人力按月线性增加,项目可能有资源撤出、阶段性停工或并行工作的空间。
在实践中,我会要求每个主要工作包同时维护剩余工作量、计划开始与结束时间、责任资源、成本费率和依赖条件。项目会议讨论延期时,就可以直接检查哪些成本随时间变化,哪些成本随工作量变化,哪些成本不受两者直接影响。
4. 建立预算调整申请的最小证据包
为避免申请材料过长却缺少关键证据,可以规定一份最小证据包。它应让审批人快速理解变化事实、钱的用途、备选方案和批准后的控制方法。
- 描述变化及其来源,附需求记录、合同条款、风险触发或技术评审结论。
- 说明原预算假设为何失效,并指出变化影响的工作包与验收范围。
- 展示已发生、已承诺、剩余工作与风险估算的分项金额。
- 比较至少两个可行方案,写明各自成本、周期、交付影响和风险。
- 说明资金来源、申请额度、授权人、预算科目和预期发生期间。
- 明确批准条件、停止条件、复核时间和调整后的绩效指标。
5. 设置能触发行动的预警,不要只做颜色展示
红黄绿状态如果没有行动规则,只是装饰。比如成本预测超过授权额度时,应该触发重新估算、暂停非必要承诺或升级审批;关键工作包成本偏差扩大时,应该检查工作量、质量返工和资源利用,而不是等到月末才在仪表盘上变红。
阈值要依据项目规模和治理要求设定。对于金额较小、周期短的项目,频繁升级可能产生过高管理成本;对高风险、长周期或外部合同密集的项目,较低的预警阈值可能更合适。阈值本身需要通过复盘调整,不应为了追求统一而忽视业务差异。

6. 把数据责任分配给真正掌握数据的人
项目经理负责整合和解释,并不意味着必须亲自制造每一个数字。财务负责确认入账口径,采购负责合同与报价状态,技术负责人估算工作量,业务负责人确认范围价值和验收标准,项目经理负责把它们连接成一致的预测。
如果数据责任不清,项目经理容易在会议前临时向各部门“要一个数字”,拿到的数字可能分别使用不同日期、币种、税费口径和范围假设。建议为关键数据设定责任人、更新时间和确认状态,未确认的数据明确标为暂估,不要与确认数据混排。
7. 工具的作用是减少追溯成本,不是替代判断
当项目、需求、工时、采购和财务数据分散在多个系统时,工具的价值主要体现在统一编号、版本追踪、审批留痕和跨项目汇总。项目管理平台可以承载范围、计划、责任人和变更记录;财务系统仍应作为正式入账数据的依据。
对于 100 人以上、项目并行较多的中大型组织,工具评估应重点关注权限模型、审批链路、字段配置、系统集成、审计记录和跨项目资源视图。以 PingCode 为例,可以把它作为项目协作和工作过程管理场景中的候选工具来评估,但预算执行数据是否满足组织财务口径,仍需结合现有财务系统、集成能力和实际配置验证,不能仅凭产品演示做结论。
评估时,我建议拿一个真实但可控的项目流程做试点:提交预算变更、关联需求和工作包、审批、调整计划、记录实际执行,再检查审批历史能否追溯、报表能否复算、权限能否区分申请人与审批人。若系统只能展示漂亮看板,却不能回答“这个数字从哪里来、是谁改的、何时生效”,就没有解决预算治理的核心问题。
七、不同情况下的行动建议:项目阶段不同,处理重点也不同
1. 立项早期:优先管理假设,不追求虚假的精确
早期需求和方案尚未稳定时,预算估算应明确成熟度、范围边界和主要假设。项目经理可以采用区间估算,说明乐观、基准和压力场景分别成立的条件,而不是给出看似精确、实际无法验证的单点数字。
早期预算的目标,是为决策提供足够可信的尺度:项目是否值得启动,哪些不确定性必须先验证,组织是否有能力承担风险。若关键技术或供应链风险尚未验证,先投入小额验证预算,可能比一次性批准完整实施预算更稳妥。
2. 执行中期:重点看剩余成本和变化趋势
执行中期已有实际数据,预测可以逐步从类比估算转向工作包级估算。项目经理要关注预算偏差是否集中在少数工作包、返工是否持续增加、关键岗位是否出现长期超配,以及供应商费用是否和实际交付同步。
如果偏差来自局部工作包,先做原因分析和资源重排;如果偏差来自系统性估算偏低,应重新审视整体完工预测,不能靠逐项压缩小额支出来维持表面平衡。项目中期通常仍有范围调整和资源替换空间,越早提供可信预测,组织越有选择余地。
3. 接近上线:区别必要成本与可延后成本
接近上线时,预算压力常与质量和业务连续性冲突。削减测试、数据核验、培训、备份和切换支持,短期可能减少支出,却可能把风险推到上线后。项目经理要判断哪些活动是交付安全边界,哪些是可以分阶段或延后的优化工作。
如果上线窗口固定,延期成本和错过窗口的业务代价要一起讨论。如果上线窗口可调整,则应比较延期一次的成本与带着未解决问题上线的风险,不要把“按期上线”自动视作唯一价值目标。
4. 多项目共享资源:先拆分受益与承担,再讨论调拨
共享团队或平台能力常导致成本归属争议。某项目追加了接口能力,其他项目也会使用;如果全部成本记到第一个提出需求的项目,可能扭曲项目绩效,也可能导致团队拒绝建设组织级能力。
此时应区分项目专属成本、共享能力建设成本和后续运营成本。分摊规则应在工作启动前明确,至少保持跨项目一致。已经发生争议后,不能为让单个项目报表好看而临时改变分摊口径。
5. 预算即将耗尽但范围未完成:先判断差额性质
预算接近耗尽时,项目经理不应立刻要求全额追加。先区分未完成工作是原范围内的估算偏差、范围新增、质量返工、供应商责任还是不可控外部变化。不同原因对应不同责任、资金来源和决策方案。
如果是原范围内估算偏差,要评估是否存在管理和估算问题;如果是新增范围,业务方应参与价值和优先级决策;如果是质量缺陷,应检查合同责任和质量控制;如果是外部条件变化,则需要证据支持风险分担方式。
6. 预测显示可能节省:不要急于把额度释放或宣称成功
预测低于预算可能来自效率提高,也可能是工作延期、采购未下单、需求尚未完成或成本尚未入账。项目经理应核实交付完成度、已承诺义务和未来维护需要,再判断节余是否真实。
如果节余是通过合理范围优化取得,应记录对应决策和价值影响;如果只是成本尚未发生,就应继续保留必要额度。过早释放预算可能导致项目后期不得不重新申请,增加治理成本。
7. 面对无法准确量化的不确定性:采用区间和分阶段授权
某些复杂项目在接口验证、数据迁移或监管审查完成前,无法给出可靠的单点估算。这种情况下,逼团队提供精确数字并不会降低不确定性,只会让估算显得确定。
可采用区间估算、阶段性拨款和明确退出条件。例如先批准验证阶段,再根据实际工作量和风险结果决定是否释放实施预算。分阶段授权适合不确定性高且验证成本相对有限的工作,但会增加审批频次,因此需要权衡治理成本和风险降低收益。
八、预算调整的取舍:不是所有偏差都值得用钱解决
1. 增加预算与缩减范围的取舍
增加预算适合交付价值明确、需求不可轻易取消、资源补充能真正改善结果的情况。缩减范围适合低优先级能力可以延后、核心价值仍可交付,或资金存在硬性上限的情况。
但“缩减范围”必须具体到可验收的功能、用户群或阶段成果。只说“优化需求”“压缩非关键工作”,团队往往无法执行,最后变成把测试、文档和培训默默削掉。
2. 赶工与顺延的取舍
赶工通常意味着增加并行资源、外部支持、加班或压缩等待时间。它可能缩短关键路径,也可能因为沟通成本、交接成本和返工增加,反而拉高总成本。并非每个延期都能通过加人解决,尤其是依赖关系、评审等待和环境准备造成的延误。
顺延可能节省赶工费用,却会增加驻场、管理、许可和机会成本。比较时应聚焦真正影响完工日期的工作,而非把所有工作统一加速。若新增人力无法缩短关键路径,赶工预算就缺少充分依据。
3. 预留风险资金与压缩预备金的取舍
预留资金可以提高对不确定性的承受能力,但过度保留会占用组织其他项目的资金。判断额度时,应把风险概率、影响金额、应对成本、风险是否互相相关以及是否已包含在底层估算中一并考虑。
对管理层而言,预备金不是越多越安全。若风险登记册没有责任人、触发条件和应对动作,单纯提高预备金额只会把不确定性隐藏起来。相反,透明的风险区间和明确的资金释放条件,往往更有治理价值。
4. 使用外部资源与调整内部排期的取舍
外部资源可能缩短招聘或调度时间,却通常有更高的直接费用、知识转移成本和供应商依赖风险。内部团队成本不一定以项目现金支出体现,但调走核心人员可能影响其他承诺。
比较时应把完整周期成本纳入:采购费用、管理成本、交接时间、质量责任、维护能力和退出成本。不要只拿供应商报价与内部工资比较,两者的成本范围往往并不相同。
5. 一次性批准与分阶段批准的取舍
一次性批准减少审批往返,适合范围稳定、估算可靠、合同条件清楚的工作。分阶段批准能把资金释放与验证结果挂钩,适合技术、需求或外部依赖仍不确定的情况。
分阶段批准不是所有项目的默认答案。如果验证节点设计不清,审批会变成新的瓶颈;如果阶段之间无法自然拆分,团队可能反复返工。选择方式时,应比较不确定性降低的价值与分阶段治理的成本。
| 方案 | 更适合的情况 | 主要优势 | 主要代价 | 决策前要验证 |
|---|---|---|---|---|
| 追加预算保持范围 | 核心需求明确,收益足以覆盖投入 | 保留既定交付目标 | 增加资金占用与成本风险 | 新增投入是否能带来可验收价值 |
| 缩减或分期交付 | 范围可拆分,资金受限 | 控制当前支出,尽早交付核心能力 | 部分价值延后,可能产生二次集成 | 被延后的工作是否影响安全、合规或关键流程 |
| 调整工期 | 关键工作无法有效并行,赶工成本过高 | 避免无效加人和质量透支 | 延长资源占用,推迟业务收益 | 延长期间哪些成本会持续发生 |
| 替换资源或采购方案 | 供应能力、价格或排期存在更优替代 | 可能改善成本或交付速度 | 切换、学习和合同退出成本 | 替代方案是否满足质量、合规与维护要求 |
九、让预算调整形成闭环:批准只是管理工作的中点
1. 调整后更新范围、计划、成本和风险四类记录
预算批准后,项目经理应同步更新范围说明、工作分解、进度计划、资源安排、采购预测和风险记录。只更新预算表会造成执行计划仍沿用旧假设,团队不知道新资金对应哪些新增工作。
对于延期带来的成本,要同步更新里程碑和资源释放日期;对于新增采购,要更新合同和交付依赖;对于取消的工作,要确认相关费用是否确实可以避免,不能把已经签约的支出当作纸面节省。
2. 设定批准后复核点
调整批准后,应约定一个复核节点。复核可以按里程碑、采购完成、接口验证、阶段验收或月度预测进行,具体取决于资金释放节奏和风险类型。
复核不是重新审批每一张费用单,而是确认调整假设仍成立、资金使用与批准范围一致、完工预测没有出现新的显著偏移。如果条件发生变化,项目经理应及时升级,而不是等额度耗尽后才报告。
3. 用同一口径解释偏差
项目报告至少区分相对原始基线的变化、相对当前批准基线的执行偏差,以及相对最新预测的风险区间。三者分别回答项目承诺改变了多少、批准变更后执行如何、未来结果可能落在哪里。
每次管理汇报都应注明口径和日期。比如“当前预测较批准基线高 6%,其中 3% 已由批准变更覆盖,剩余 3% 为尚待决策的风险”。这比只写“预算偏差 6%”更能支持行动。
4. 复盘估算质量,而不只是复盘超支
项目结束时,预算复盘应记录预测准确性、主要误差来源、供应商报价偏差、范围变化响应时间、审批等待时间和风险准备使用情况。目的不是给团队贴标签,而是让下一次估算有可复用的本组织数据。
如果多个项目都低估数据迁移、测试或供应商协同工作,问题可能不是某个项目经理“不够仔细”,而是组织的估算模板、历史成本库或职责边界存在缺口。能把个案沉淀为组织基准,才真正提高了预算管理成熟度。

十、结语:预算管理的成熟度,体现在团队能否诚实描述不确定性
预算调整不是项目失败的同义词,也不是只要获批就算解决。它是一次重新校准承诺的机会:确认哪些变化值得投入,哪些工作可以取舍,哪些风险需要组织承担,以及新的资金如何转化为可验证的交付。
我更看重的不是项目是否从未超预算,而是项目团队能否及早发现预测偏差,能否解释每一笔变化,能否把不确定性和已确认成本分开,能否在资金、范围、时间和质量之间做出有依据的选择。
下一步可以从一张“预算调整桥接表”开始:列出原批准基线、已发生实际成本、已承诺未付款、剩余工作估算、变化原因、可取消项、调整后预测、审批状态和生效版本。先让数字可追溯,再讨论是否追加;先让替代方案可比较,再讨论哪条路最合适。预算表真正有用的时刻,不是它显示还有多少钱,而是它帮助项目在钱不够、范围变化或时间受压时,仍然做出清醒的决策。
常见问题解答(FAQ)
1. 项目预算需要调整时,先改预算还是先改计划?
我负责的项目新增了两项需求,团队已经开始讨论加人和延期,但预算表还没动。我担心先改预算会让成本失去依据,先改计划又可能造成资源承诺,实际应该按什么顺序处理?
先确认变更,再评估影响,最后审批预算和计划,不要先在表格里改一个数字。建议按“变更事项,工作量与工期影响,资源单价,预算差额,审批结论”留痕。例如新增需求预计增加 12 人日,综合人日成本为 1,600 元,则新增人工预算约 19,200 元;还要核对是否带来测试、采购或延期成本。
审批通过后,再同步更新预算基线、进度计划和资源安排。这样做的判断依据是:预算调整必须能追溯到具体范围或假设变化,否则后续无法区分合理变更与超支。
2. 项目预算超支多少才需要启动调整?
我发现项目实际支出比月度计划高了 8%,但项目还没结束,部分采购款也只是提前支付,并不一定代表最终超支。我不确定应该设固定比例预警,还是看剩余工作和完工预测来判断。
不要只用“超支达到某个百分比”作为调整条件,应同时看已发生费用、承诺费用和剩余工作的完工预测。可以每周计算完工估算:已发生实际成本加上剩余工作预计成本;若预测结果超过批准预算,且差额无法通过已批准的储备或内部调剂覆盖,就启动评估。
比如预算 100 万元,已花 60 万元,另有 15 万元采购合同已承诺,剩余工作预计还需 32 万元,则完工估算为 107 万元,而不是只看账面已花的 60 万元。比例阈值适合做预警线,是否正式调预算则应由预测差额、原因和授权规则共同决定。
3. 预算调整申请需要准备哪些数据,才能避免审批反复?
我提交过一次预算追加申请,只写了“需求增加、成本上升”,审批人又要求补充明细和依据,来回沟通耽误了进度。我想知道申请材料至少要包含什么,才能让人判断这笔钱是否必要、金额是否合理。
申请中至少列出变更原因、受影响范围、原预算与调整后预算、成本明细、测算依据、备选方案、进度影响及风险。成本明细应区分已发生、已承诺和新增预测,避免把已经签约的费用误当成尚可取消的预算。
比如申请增加 5 万元,可拆成外包 3 万元、测试环境 1.2 万元、差旅 0.8 万元,并附工作量、报价或历史单价依据;同时说明不追加预算会导致什么结果。审批人真正需要判断的不是“团队缺钱”,而是这项支出是否由必要变更引起、金额是否可验证,以及有没有更低成本的替代方案。
4. 项目预算调整后,怎样分析差异并避免下个月再次超支?
我所在的项目每次追加预算后,月底还是会出现新的偏差,团队只更新总额,没有复盘哪些工作包在消耗预算。我想建立一个简单、能持续执行的分析办法,而不是做完一张表就没人再看。
把调整后的预算按工作包或成本类别重新分解,并保留调整前基线、调整金额、调整后基线三列;每周记录实际成本、已承诺成本和完工预测。复盘时先区分价格差异、工作量差异、范围变化和时间延长,再针对原因采取措施:例如外包单价上涨要复核采购报价,返工增加要检查需求验收,工期延长则要核算持续投入的人员成本。

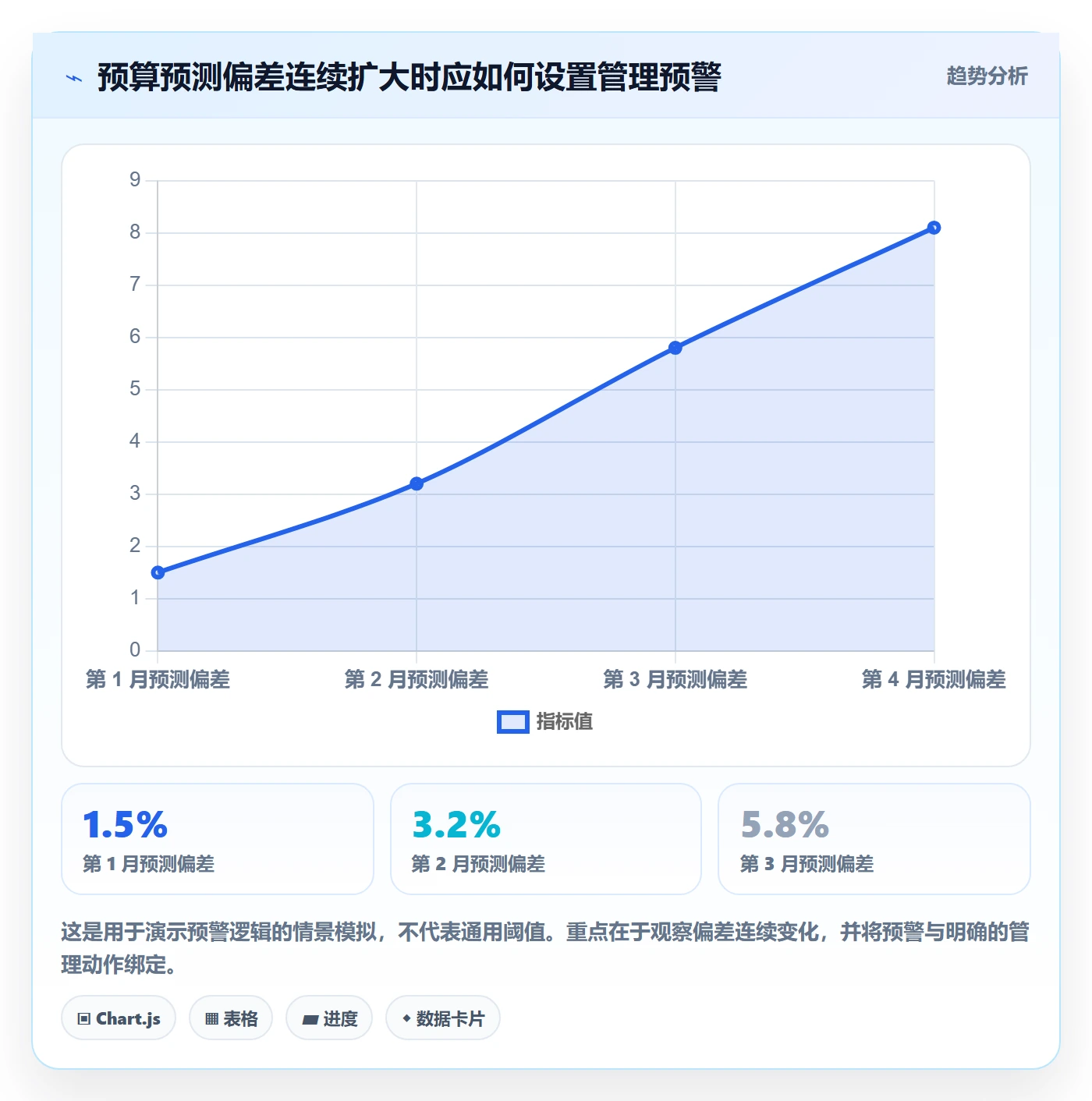

可设置“预测偏差超过 5%或连续两周恶化”作为内部预警起点,再按项目规模调整阈值。关键不是频繁改预算,而是让每次调整都对应一项原因、一个责任人和一个后续检查日期。
核心关键词
文章包含AI辅助创作:预算调整管理方法大全:项目经理预算管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596389
读者评论
我们之前做预算复核时,最难对齐的确实是已签合同和已付款的口径。把承诺成本单列出来后,预测会更接近实际;不过跨部门共享费用的分摊规则也得提前定好。
把延期成本按团队、供应商和固定费用拆开很实用。实际项目里人员不一定能马上撤出,机会成本也很难准确折算,建议这类估算标明假设区间,避免看起来过于精确。
预算申请里加入缩减范围、继续投入和停止项目的比较,有助于避免只盯着已经花掉的钱。审批周期较长的组织还需要明确临时授权边界,否则紧急采购仍可能陷入先执行后补手续。
