项目预算超支,往往不是因为某一笔费用突然失控,而是因为预算从一开始就没有被拆成可追踪、可调整、可问责的决策单元。项目经理在立项时拿到一笔总额,执行中不断接收“临时需求”,到月末才发现采购、外包和人力成本都已经发生,却没有清楚的责任人、变更依据和剩余预测。真正有效的预算分配管理,不是把钱切成几块后禁止变动,而是建立一套能回答“钱为什么这样分、发生变化后先动哪里、何时必须升级决策”的机制。
本文从预算基线、成本结构、风险准备、变更控制和滚动预测出发,给出可直接落地的判断逻辑、模拟案例与检查清单。
一、核心结论:预算分配不是分账,而是持续决策
1. 先把预算管理的目标说清楚
我把项目预算管理定义为:在既定交付范围、时间、质量和风险约束下,把有限资金分配到可验证的工作成果,并根据执行信息持续调整预测。它既不是财务部门单独完成的科目编制,也不是项目经理在表格里做一次性切分。
一套能运行的预算机制,至少要让团队随时回答五个问题:预算基线是多少、已承诺多少、已经发生多少、完成剩余工作还要多少、哪些变化需要谁批准。少了其中任何一项,预算表可能看起来完整,管理判断却仍然滞后。
我的核心判断是:预算分配的质量,不看表格有多少科目,而看资金能否对应工作包、责任人、验收条件和变更权限。如果一笔钱无法说清支持哪个交付物,通常也就无法及时判断它是否值得继续投入。
2. 把四个金额分开管理
项目预算中常被混为一谈的金额至少有四类:批准预算、已承诺成本、实际成本和完工估算。批准预算是授权边界;已承诺成本包括已签约但尚未付款的款项;实际成本是已经确认发生的成本;完工估算则是根据当前进度和剩余工作推算的最终支出。
只盯着“已付款金额”容易产生假安全感。比如合同已签、设备尚未到货、发票也没开,现金支出暂时很低,但项目已经承担了合同义务。若管理者把这部分成本排除在预算消耗之外,剩余可用额度就会被高估。
| 管理口径 | 回答的问题 | 常见数据来源 | 管理用途 |
|---|---|---|---|
| 批准预算 | 允许项目最多按什么范围执行 | 立项决议、预算批复 | 控制授权边界 |
| 已承诺成本 | 已经承担了多少合同或采购义务 | 采购订单、合同、外包协议 | 识别尚未付款的资金占用 |
| 实际成本 | 截至当前确认发生了多少费用 | 财务凭证、工时、验收单 | 核对执行消耗 |
| 完工估算 | 按当前信息完成项目预计需要多少 | 剩余工作量、报价、风险预测 | 提前发现最终超支 |
3. 预算分配要同时保留边界和弹性
预算不应被设计成“每个科目一经批准便永远不能调整”,也不应被设计成“项目经理可以随时挪用”。前者会让团队为走审批流程牺牲交付速度,后者会让预算基线失去约束力。更实用的做法,是把资金分成计划内额度、经授权可调额度和需要高层批准的储备,并为每一层设置明确触发条件。
在多数项目中,我建议采用“总额约束、工作包授权、变更留痕、预测滚动”的组合:总额不能被隐性突破;工作包可以在规定范围内调剂;跨工作包、跨阶段或影响商业目标的变更要升级批准;预测每月更新,而不是等项目结束后才解释偏差。

二、预算失控的真实场景:风险通常藏在“还没付款”里
1. 典型项目场景:费用发生晚于承诺
以下案例为情景模拟,用来说明预算风险如何从流程缝隙中积累。某企业要建设一套内部业务系统,批准预算为500万元,计划周期九个月。立项时,团队把预算分成研发人力、外部实施、软硬件、测试验收和预备费。看上去分类齐全,但项目启动后,外部接口范围迟迟没有冻结,业务部门又陆续提出报表、权限和数据迁移要求。
前三个月,财务报表显示实际支出仅占预算的23%,管理层因此认为项目费用正常。项目经理却只看到了付款,没有把已签的外包合同、已下单设备和尚未验收的阶段款合并核对。到第五个月,合同义务和采购承诺已经占掉较大额度,新增需求仍按“影响不大”逐项放行,最终估算超过基线。
这类项目的问题不是某个部门突然花钱,而是几个管理信号没有进入同一张决策桌面:需求变化没有对应成本评估,采购承诺没有进入剩余预算口径,工作完成比例没有与付款进度相互校验,风险准备金也没有设置动用条件。
2. 预算风险应沿着成本形成过程追踪
从提出需求到确认成本,通常会依次经过需求识别、工作量估算、预算授权、采购或排期承诺、执行、验收、结算。成本管理不能只盯住最后的发票。越靠近需求和承诺环节,调整成本越低;越接近交付和结算阶段,取消或返工的代价通常越高。
因此,我会在项目周会上区分两种偏差:一种是已经发生的财务偏差,另一种是未来可能发生的承诺偏差。前者告诉团队已经花了什么,后者告诉团队现在还来不来得及改变选择。预算会议如果只讨论前者,本质上是在复盘历史,而不是管理风险。
3. 现金流、成本和进度必须放在一起看
项目花钱快不一定失控,花钱慢也不一定健康。若项目在前期购买长交期设备,现金消耗可能早于交付;若项目进度落后、外包人员已经投入,成本又可能高于可验收成果。判断预算是否异常,至少要把累计成本、实际完成量和剩余工作量放在一起。
例如,累计成本达到预算的50%,如果完成了70%的工作且剩余工作估算稳定,可能是合理的阶段性投入;如果只完成30%,同时需求还没有冻结,那么同样的成本比例就值得升级检查。单看预算消耗百分比,会把完全不同的项目状态误判为相同风险。

三、常见误区:表格完整,不代表控制有效
1. 误区一:按部门或会计科目分完就算完成
按部门、费用科目或采购类别编预算,有助于财务归集,却不能替代项目管理。预算被分成“差旅、设备、外包、人工”后,团队仍然不知道哪项工作使用这笔钱、交付结果是什么、责任人是谁,以及工作取消后资金是否可以释放。
我更倾向于采用两层结构:底层按工作包管理,便于项目经理追踪交付;上层再映射到财务科目,便于财务核算。两层结构可以共用同一个成本编码,但不应为了财务报表方便而让项目工作包失去可读性。
2. 误区二:预备费就是“留着备用的机动钱”
预备费若没有风险来源、批准层级和动用规则,很容易变成未公开的追加预算。项目成员把预备费当作默认额度时,会降低需求估算的认真程度;项目经理把它全部提前分给各部门时,则失去应对未知风险的空间。
建议区分可预见风险应对资金与管理储备。前者针对已经识别的风险,例如供应商报价波动、测试环境延迟;后者用于尚未纳入基线但可能出现的未知工作,通常需要更高层级批准。两者是否合并核算,应遵循组织的财务制度,但内部使用逻辑要能追溯。
3. 误区三:项目经理用“剩余预算”衡量可承受能力
批准预算减去实际成本,不等于剩余可支配资金。还必须扣除已承诺金额、已批准未执行的变更、已识别风险应对成本,以及完成剩余工作所需的估算。否则,项目表面上有余额,实际可调整空间可能已经很小。
例如,批准预算500万元,实际成本135万元,表面余额是365万元;如果已承诺成本为210万元,而剩余工作预计还需要260万元,项目已经不是“还有365万元随便用”,而是需要审查成本预测、工作范围和剩余承诺之间的差异。
4. 误区四:只在月末看数字,问题就能被发现
月度数据适合财务对账,却不一定适合项目风险预警。高频采购、短周期迭代、按人天结算的外包项目,等到月底才看数据,可能已经错过取消订单或缩减范围的窗口。相反,低频、长周期项目也不一定需要每天更新预算。
预算监控频率应与成本变化速度、承诺周期和风险暴露速度匹配。对于金额较大、不可逆、交付周期长的采购,审批前就应做承诺核查;对于稳定的人力成本,可以每周或每两周更新工作量与预测;月末再做财务实际成本核对。
5. 误区五:成本偏差都归因于执行效率

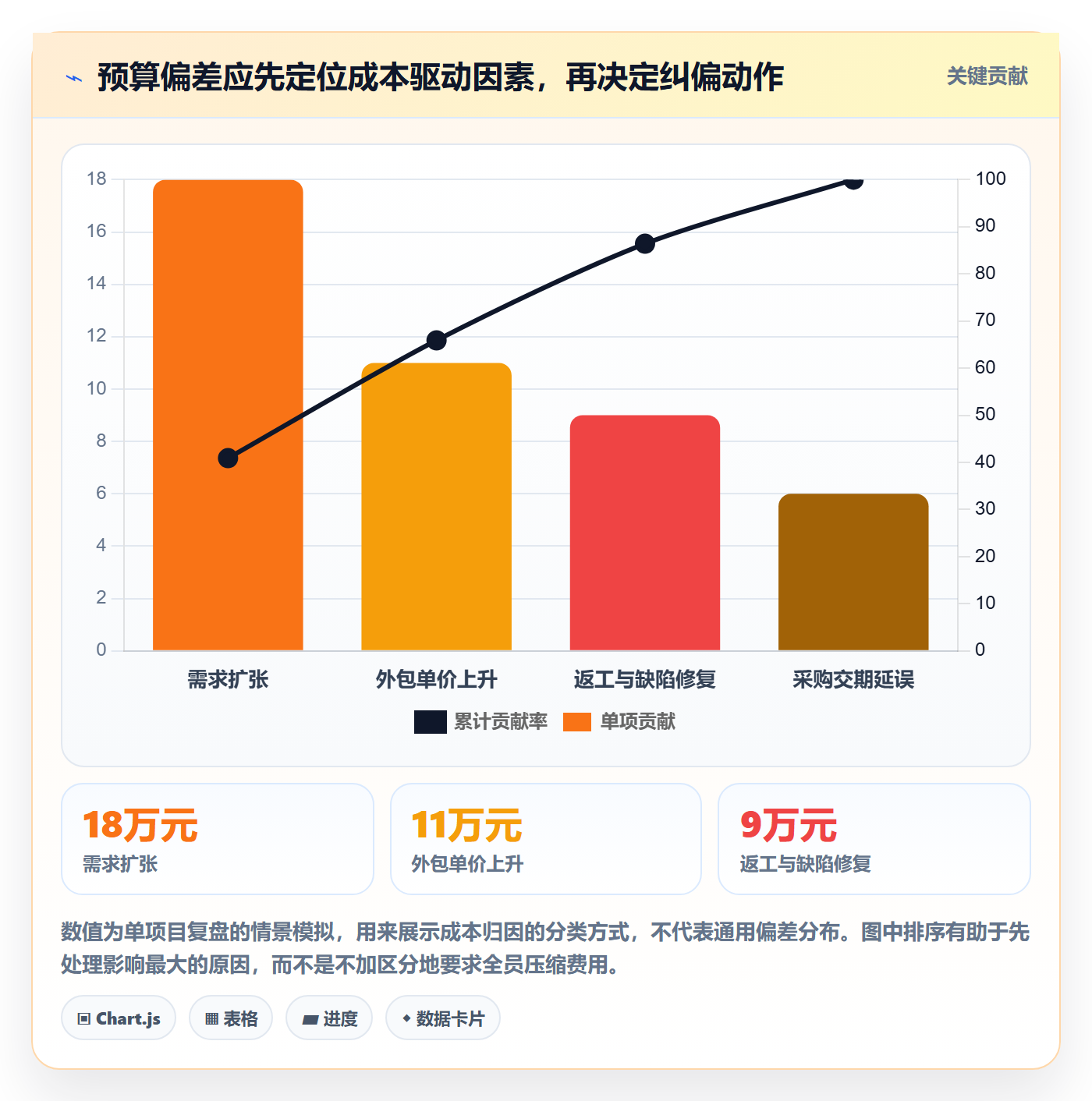

成本上升可能来自低效率,也可能来自范围增加、单价变化、质量返工、供应中断或估算假设失效。把所有偏差都归结为“团队做慢了”,会导致错误的纠偏动作:增加压缩要求,却不处理需求和供应链问题,最后可能同时损害质量与士气。
每次预算偏差分析,我建议把原因至少拆成数量变化、单价变化、进度变化、范围变化和质量返工五类。分类后再决定是优化执行、重新谈价、调整排期、缩减范围,还是发起正式变更。

四、专业判断逻辑:从估算到授权建立一条可审计链
1. 先确定预算边界和估算口径
预算编制前,先把项目边界写清楚:交付范围包括什么、不包括什么,成本覆盖到哪个阶段,内部人员是否计入成本,税费、运维、培训、迁移和质保是否纳入。口径不一致时,数字即使精确到个位,也无法比较。
我会把估算假设单独列出,例如团队人数、外包人天单价、设备数量、采购周期、测试轮次、验收标准和通胀或汇率假设。假设不是附录装饰,而是预算更新的触发条件。若关键假设改变,预算应重新测算,而不是继续拿旧基线判断团队是否超支。
2. 以工作分解结构为预算骨架
预算最好从交付物和工作包向上汇总,而不是先拿总额再平均切分。对每个工作包,我通常会记录:工作内容、责任人、计划开始结束时间、估算方法、成本类型、验收条件、风险和成本编码。
估算精度要与项目阶段相适应。早期信息有限时,可用类比估算或参数估算形成范围;需求和方案逐步明确后,再用自下而上估算细化关键工作包。过早要求每项费用精确到小数点,容易制造虚假的确定性,也会让后续修正被误解为管理失败。
(1)常用的三类估算方法
- 类比估算:参考相似项目,速度快,但必须说明相似点、差异和调整依据。适合概念阶段,不适合直接作为高风险采购的最终报价。
- 参数估算:用单位成本乘数量,例如人天单价乘人天数、设备单价乘数量。适合重复性工作,前提是参数来源可信且数量定义一致。
- 自下而上估算:对工作包逐项估算后汇总,细致程度高,但依赖范围稳定和团队参与。适合计划基线形成阶段。
3. 区分基线、储备和可调额度
批准预算应有清楚的结构。基线覆盖计划内工作;风险应对资金覆盖已识别风险的处理方案;管理储备处理无法事先精确估计、但可能影响项目目标的情况;可调额度则是在授权范围内进行科目或工作包调整的空间。不同组织的会计定义可能不同,项目经理不能自行改变财务口径,但可以把管理规则写清楚。
需要特别避免“储备金越多越安全”的思维。储备太少,项目遇到小幅变化就频繁升级审批;储备过多,又可能掩盖估算不充分或范围过宽。更重要的是说明储备如何估算、谁能批准动用、动用后怎样更新完工预测,以及是否需要补充或缩减其他工作。
4. 用变更控制保护预算基线
任何可能改变范围、成本、工期或质量的变更,都应先做影响分析,再决定是否执行。影响分析不需要每次都写成长报告,但至少要回答:新增或减少什么工作、成本增加或节省多少、对进度与风险有什么影响、资金从哪里来、谁批准。
变更获批后,更新的不只是预算数字,还包括工作包计划、采购安排、剩余成本预测、风险登记册和验收标准。若只在表格里增加一行预算,不调整计划与责任人,团队最终仍会按旧范围执行,变更成本也就无法被解释。
5. 用滚动预测而不是静态余额管理项目
滚动预测的重点不是每周重做一次预算,而是根据最新实际成本、承诺成本、剩余工作和风险,更新项目完工估算。对于剩余工作,可以按工作包估算,也可以在数据条件足够时使用挣值管理指标辅助判断。
挣值管理中的计划价值、挣值和实际成本分别反映计划工作价值、已完成工作价值和实际支出。常用成本偏差为“挣值减实际成本”,成本绩效指数为“挣值除以实际成本”。这些指标只有在工作完成度可客观验收、成本记录及时、工作包权重合理时才有解释力;否则,精确的公式只会放大不可靠的输入。
| 信号 | 可能含义 | 项目经理优先核查 |
|---|---|---|
| 实际成本高于挣值 | 单位成果成本偏高,或成本归集与进度口径不一致 | 工作量、返工、单价、成本编码 |
| 承诺成本快速增长 | 未来支出已被合同或订单锁定 | 未交付采购、取消条款、验收节点 |
| 完工估算高于预算基线 | 现有计划可能无法在批准额度内完成 | 范围、效率、风险、替代方案 |
| 成本低但完成率更低 | 可能是工作延迟、资源未到位或费用未入账 | 实际进度、发票时点、外包工时 |
五、案例推演:500万元项目如何从预算表走到纠偏决策
1. 建立一个能解释的初始预算结构
以下为示意项目,金额和比例均为情景模拟,不代表行业平均值。项目批准预算为500万元,范围包括业务需求梳理、系统建设、接口开发、数据迁移、测试验收和上线培训。初始预算应避免把全部资金直接分给部门,而要把工作计划、成本类型和责任人关联起来。
| 预算工作包 | 计划金额 | 主要成本构成 | 验收或控制条件 |
|---|---|---|---|
| 需求与方案 | 45万元 | 业务分析、架构设计、原型评审 | 范围清单签字确认,变更须重新估算 |
| 核心系统研发 | 175万元 | 内部人力、外部开发支持 | 按可验收功能和迭代成果确认完成量 |
| 接口与数据迁移 | 80万元 | 接口开发、数据清洗、迁移演练 | 接口数量与数据质量通过验收门槛 |
| 基础设施与许可 | 65万元 | 设备、云资源、软件许可 | 按实际规格采购,超规格需审批 |
| 测试与上线 | 55万元 | 测试环境、缺陷修复、上线保障 | 缺陷等级和上线条件明确 |
| 风险应对资金 | 40万元 | 已识别风险处理方案 | 风险发生、影响确认、授权后使用 |
| 管理储备 | 40万元 | 未识别但可能影响目标的事件 | 按组织规定由高层审批动用 |
这份结构不是唯一正确答案。它的价值在于每笔钱都有对应工作和控制条件,且计划内基线、风险应对资金和管理储备没有混成一个看不清用途的总额。项目经理还应将金额映射到财务科目,确保财务报销与项目工作包可以相互对账。
2. 在需求变化时比较“接受、延期、替代、拒绝”
项目进行到第三个月,业务部门提出增加一组管理报表和历史数据回溯功能。团队估算需要额外28万元、四周工作,并可能推迟一轮集成测试。如果直接接受,项目总预测将增加成本,也会影响验收风险;如果简单拒绝,业务价值也可能受损。
我会把选择拆成四种,而不是只问“有没有预算”:接受全部需求;将低使用率报表放到后续版本;用现有报表模块配置替代定制开发;保留必要报表、拒绝低优先级的历史回溯范围。决策时比较的是价值、成本、时间、风险和不可逆性,而不只是当前科目是否有余额。
| 选项 | 新增成本 | 计划影响 | 主要收益 | 主要代价 |
|---|---|---|---|---|
| 全部接受 | 28万元,情景估算 | 预计增加四周 | 一次满足完整需求 | 挤压测试时间,增加上线风险 |
| 延期到后续版本 | 本阶段不新增,后续另行评估 | 当前里程碑影响较小 | 保护当前上线窗口 | 业务短期需要人工处理 |
| 配置替代定制 | 约9万元,情景估算 | 预计增加一至两周 | 成本和工期较低 | 报表灵活度可能有限 |
| 只做高优先级范围 | 约16万元,情景估算 | 预计增加两周 | 保留核心价值并控制范围 | 非核心需求需要重新排序 |
管理层最终选择配置替代,并将历史回溯安排到下一版本评估。此时项目经理应记录选择依据、批准人、成本来源、更新后的工作包和验收条件。如果只是口头同意“先做起来”,后续无法判断这是已批准的范围扩展,还是未经授权的额外工作。
3. 用早期信号触发纠偏,而不是等到超支结算

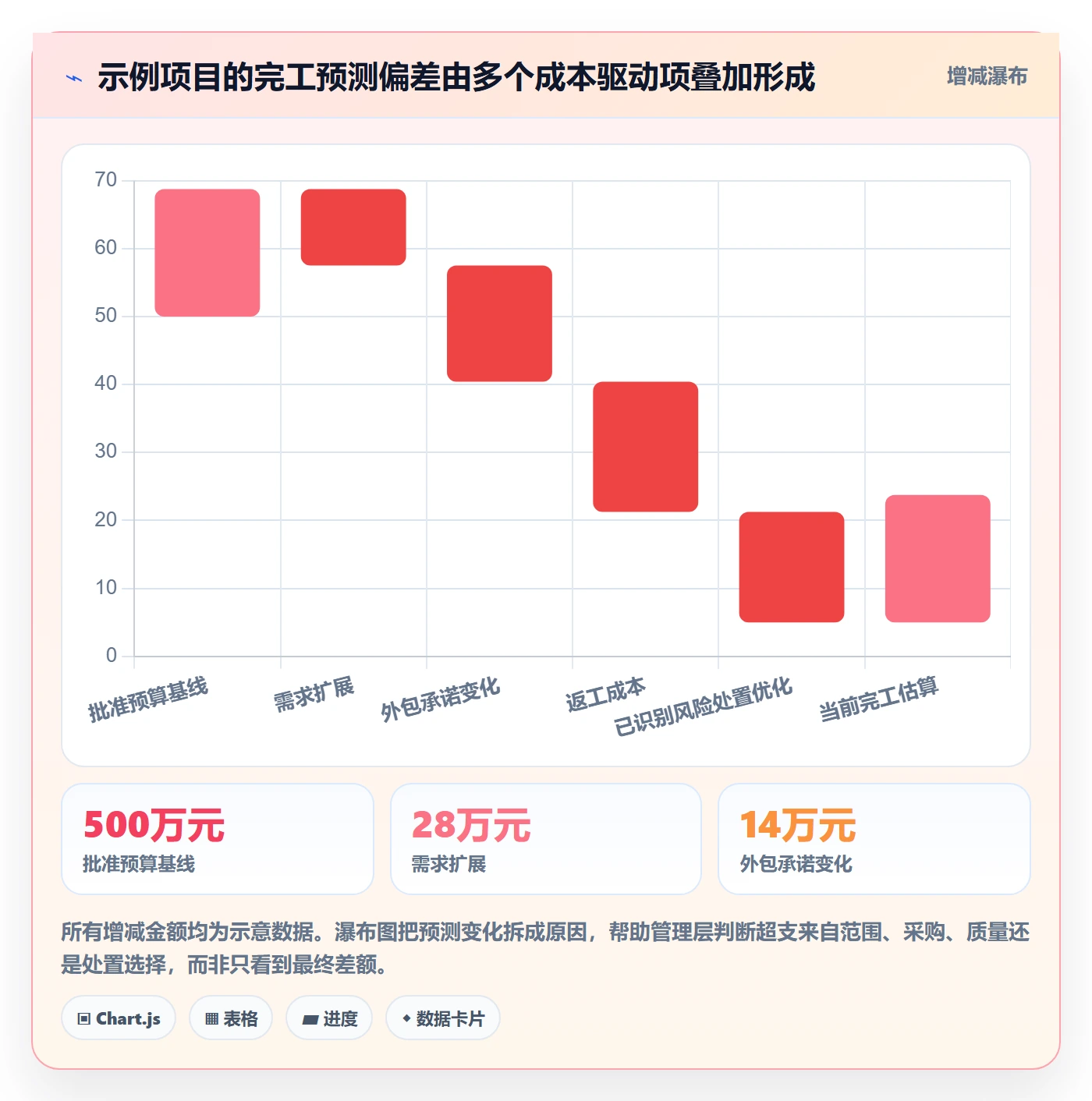

在第五个月的情景复核中,团队发现三个信号:接口工作包完成率落后于计划,外包承诺成本高于原估算,测试缺陷返工占用的工时持续增加。此时只汇报“已经花了多少”无法支持行动,项目经理应把三项信号分别关联到原因和处置方案。
- 接口延期:重新核实第三方接口数量和联调窗口,评估是否可先交付低依赖接口。
- 外包成本上升:检查合同计价方式、变更单和可取消条款,避免未确认工作继续计费。
- 返工增加:区分需求歧义、开发缺陷和测试环境问题,先修正主因,再决定是否追加资源。
- 完工预测超出基线:制定范围压缩、供应商替代、阶段延期或追加预算四种方案,提交同一决策层比较。
项目经理不应把“追加预算”视为唯一纠偏方法。追加资金有时合理,例如核心业务价值仍成立、剩余工作估算可靠、风险已经被重新评估;但如果成本超支来自范围失控、验收标准反复变化或供应商控制失败,单纯追加预算只会把问题推迟到下一个阶段。

六、落地方法:建立预算控制的日常节奏
1. 立项阶段:先验证“为什么值得投”
立项预算不能只回答项目要花多少钱,还要说明预期收益、关键假设和停止条件。若收益取决于某个运营指标,应写出当前基线、目标值、测量周期和责任部门;若收益不可直接货币化,也要说明它如何影响合规、风险、客户体验或能力建设。
项目经理应在预算获批前确认三类信息:范围是否足够清楚、关键资源是否可获得、成本估算是否覆盖全生命周期。特别是系统类项目,建设费用之外还要判断迁移、培训、运维、许可续费和安全测试是否需要纳入。漏掉后续成本,会让项目“按时上线”却没有足够资金维持运行。
2. 规划阶段:建立工作包预算和授权矩阵
规划阶段要把总预算拆为可执行的工作包,再为每项工作指定负责人、估算依据、采购方式、验收标准和变更权限。责任人不一定是财务审批人,但需要对工作范围和成本预测负责,确保项目经理获得及时、真实的执行信息。
授权矩阵不应只有“谁可以签字”,还要区分金额阈值、预算内外、是否影响里程碑、是否新增范围和是否涉及长周期合同。举例来说,预算内的小额替代采购可以由项目经理批准;跨工作包调整可能需要项目发起人;新增范围或超基线则应由变更委员会或更高授权层级决定。
3. 执行阶段:统一状态口径与数据责任
预算数据来自不同系统和团队,项目经理要先统一口径。财务负责实际成本和凭证,采购负责合同与订单承诺,业务负责人负责需求优先级,技术负责人负责完成量和剩余工作估算,项目经理负责把这些信息组合成完工预测。
为了避免会议中争论“数字到底是哪一天的”,每个状态都应带上数据截止日期、来源和负责人。若成本系统月末才关账,可以在周报里标注暂估成本,月度复核后再调整;但暂估与实际必须区分,不能为了表格简洁而混在一起。
4. 复核阶段:把偏差讨论变成行动
预算复核会议不宜从逐项念数开始。我建议按“异常信号,原因假设,证据,选项,决策人,完成日期”推进。每个异常只需要先判断是否影响总预测、关键路径或收益目标;不影响目标的小幅波动可以记录并观察,不必让所有参与者陷入细枝末节。
会议结束时要留下三种结果:明确的纠偏动作、明确的暂缓观察事项、明确的升级决策事项。没有责任人和截止日期的“关注一下”,通常不会改变项目状态。若证据不足,应明确谁在何时补齐哪项数据,而不是凭印象决定追加或压缩。
5. 收尾阶段:核销、复盘并保留估算证据
项目收尾时,除了对账和释放未使用额度,还要检查合同义务、未结发票、质保责任、运维移交和后续许可费用。预算未花完不自动等于管理优秀:可能是估算准确,也可能是范围未交付、采购未完成或资源未到位。
复盘时应记录计划估算与实际成本的差异、主要驱动因素、估算参数的偏差范围、变更审批周期和风险储备使用情况。这样做不是为了追究个人,而是为下一项目形成可复用的单位成本、交付周期和风险假设。内部复盘数据必须标记项目规模、行业、范围和统计口径,不能把不同条件下的数字直接当成通用基准。
6. 一张可直接用于周会的预算检查清单
- 批准预算基线、统计口径和数据截止日期是否明确?
- 实际成本是否已与财务数据核对,暂估金额是否单独标注?
- 采购订单、合同和外包承诺是否纳入成本预测?
- 每个关键工作包的完成率是否有可验收的依据?
- 剩余工作量是否由责任人重新估算,而非简单沿用原计划?
- 本周是否发生新增需求、范围删除、规格变更或验收标准变化?
- 风险应对资金和管理储备是否按权限使用,是否保留审批记录?
- 当前完工估算是否高于批准基线,差额来自哪些成本驱动项?
- 是否存在长周期、不可取消或付款条件不清的采购承诺?
- 下次决策前需要补充什么证据,由谁在何时提供?
七、不同项目条件下的行动建议与取舍
1. 预算规模小、团队精简的项目
小项目不需要复制大型组织的审批流程,但仍要保留预算基线、承诺金额、变更记录和完工预测。可以用一张共享表管理工作包、负责人、计划金额、实际金额、未付承诺和预测差额,每两周复核一次。金额小并不意味着可以忽略合同责任,尤其是外包和预付款。
取舍重点是控制管理成本。若每笔小额支出都要求多级审批,审批本身可能比风险更昂贵;但若项目负责人可以不留记录地调预算,项目结束后又无法追溯。可按金额和影响分层:小额预算内调剂简化审批,跨工作包或改变交付范围则保留正式批准。
2. 多部门参与、超过百人的中大型项目
中大型项目的预算风险,常来自口径不一致和承诺信息分散,而不是缺少报表。此类项目适合设置统一成本编码、工作包负责人、采购承诺登记和固定的月度预测节奏,并让各部门对本部门工作包的剩余估算负责。
项目管理工具可以帮助记录工作包、责任人、里程碑、变更和风险,但工具本身不会自动形成可信预算。若采购系统、财务系统和项目计划没有统一编码,仍要明确数据同步规则、手工补录责任和对账频率。对于超过百人的组织,还应避免只有项目经理能解释预算表,关键部门负责人需要能说明各自的预测和依据。
3. 需求不确定、创新程度高的项目
探索型项目早期范围难以冻结,若一开始就要求每个功能给出单点成本,预算会显得精确却不真实。更合理的做法是按阶段拨款:先批准验证关键假设的资金,达到决策门槛后再批准下一阶段,未达门槛则停止、转向或缩小范围。
这种方式的代价是项目总预算在早期不一定完全确定,管理层必须接受分阶段决策的不确定性。换来的好处是避免把大量资金一次性锁在未经验证的方案上。每阶段都应明确学习目标、可观测指标、最大投入和继续条件,而不能把“探索”作为没有边界的花费理由。
4. 采购占比高、供应商依赖强的项目
采购占比高时,预算控制重点应前移到招采与合同承诺。除报价外,还要比较交付边界、付款节点、变更计价方式、取消条件、质保责任和价格有效期。低价合同如果范围含糊,后续变更单可能把总成本推得更高。
取舍时要把采购价格和供应风险一起看。单一供应商价格较低但交付周期和替代渠道不确定,可能需要预留更高的风险应对额度;多供应商方案报价稍高,却能分散停供风险。是否值得付出这部分成本,要与关键路径、业务中断影响和替代成本共同判断。
5. 预算接近上限但交付价值仍然较高的项目
接近预算上限时,先确认偏差是否来自未纳入基线的真实范围、估算错误、执行效率、质量返工或价格变化。随后再做选项比较:缩减低价值范围、替代技术方案、调整交付顺序、重新谈判合同、延后部分能力、追加预算或停止项目。
追加预算并非必然失败,停止项目也不必然是浪费。判断应看剩余投入能否带来足够增量价值,当前已投入资金不能成为继续投资的唯一理由。尤其当核心假设已经被证伪时,沉没成本不应成为追加投入的证据。

八、风险控制落地清单:把原则变成触发动作
1. 预算风险登记表应包含哪些字段
预算风险登记表不需要复杂,但字段必须能支持行动。建议至少包括风险描述、风险来源、发生概率、成本影响区间、时间影响、早期信号、责任人、应对方案、触发阈值、资金来源和审批层级。风险金额若只能写一个单点数,应同时注明估算依据与不确定范围。
| 字段 | 填写示例 | 管理作用 |
|---|---|---|
| 风险描述 | 第三方接口规格可能在联调后发生变化 | 明确风险事件,而不是只写“接口风险” |
| 早期信号 | 接口文档超过约定日期未确认 | 让团队在损失发生前采取行动 |
| 成本影响区间 | 示意估算增加5万至15万元 | 表达不确定性,避免假精确 |
| 触发阈值 | 文档延迟超过两周且影响关键路径 | 将风险判断转换成可执行条件 |
| 责任人 | 接口负责人 | 明确谁跟踪证据、谁发起应对 |
| 授权方式 | 工作包内额度由项目经理批准,超出则升级 | 防止储备资金被无规则占用 |
2. 为偏差设置分级,而不是只有“正常”和“超支”
预算预警阈值应结合项目规模和组织规则设置。可以把偏差分成观察、纠偏和升级三个等级,但不应只用百分比。小项目超支5%可能是可观金额,大项目偏差5%可能需要管理层介入;若存在关键里程碑或合规约束,即使金额不大也可能需要升级。
一种便于实施的做法是同时使用金额、比例和目标影响三项条件:达到任意一项,就进入相应等级。阈值应在项目启动时确定,并在范围或基线正式变更后更新。临近超支才临时调整阈值,会削弱预算纪律。
3. 把风险信号和行动绑定
- 成本预测连续两期上升:要求责任人拆分范围、单价、效率和返工因素,并重新估算剩余工作。
- 承诺成本超过阶段计划:暂停非必要采购,核对合同义务、交付验收条件和取消窗口。
- 完成率落后而成本未同步下降:检查资源待工、进度数据和未入账费用,避免把滞后误判为节省。
- 风险储备动用超过授权比例:提交剩余风险、后续资金需求和替代方案,决定是否改变基线。
- 范围变化没有成本影响评估:先暂停执行新增工作,除非安全、合规或重大业务连续性要求必须立即处理。
4. 检查控制机制是否真的有效
预算制度建立后,不要只检查表格有没有填。可以抽查几笔大额采购:是否对应工作包、是否在签约前核对承诺、变更是否留痕、完工预测是否使用最新信息。也可以抽查几个已完成工作包:计划成本与实际成本的差异是否能解释,剩余预算释放是否与验收结果对应。
如果团队总是在项目结束后才发现预算差异,通常不是“大家不够重视”,而是数据流和责任链没有设计好。此时应优先修复记录入口、承诺登记和估算更新机制,而不是再发一封要求“加强预算意识”的邮件。
九、工具与数据:让信息可追溯,但不要迷信自动化
1. 工具最适合解决重复记录和状态透明问题
预算管理需要的工具能力,主要包括成本编码、工作包关联、审批留痕、变更记录、责任人、计划与实际对照、承诺登记和报表导出。项目管理工具适合呈现任务、里程碑、责任和变更;财务系统适合处理凭证、付款和会计口径;采购系统适合维护合同、订单与供应商信息。
工具选型时,我会先梳理数据流,而不是先比较功能列表。明确哪套系统是金额的权威来源、哪套系统是工作进度的权威来源、何时同步、出现冲突由谁裁决。若缺少这些规则,自动化只会更快地产生彼此矛盾的报表。
2. 为每一个预测数字保留来源
预测金额应能追溯到估算人、估算日期和依据。例如“接口开发剩余成本18万元”需要说明剩余接口数量、单位工作量、单价、已完成比例和风险范围。没有来源的预测值,很难判断是经验更新、管理层要求,还是为了让表格看起来平衡而填入的数字。
对于复杂项目,可以保留预测版本:基线版本、上次滚动预测、本次滚动预测、批准变更后预测。版本之间的差额要能解释,避免覆盖旧数据后失去趋势证据。项目结束后,这些记录也是下一次估算校准的输入。
3. 数据质量不够时,先做小范围治理
如果团队还没有统一工作包编码,不必立即建设复杂集成。可以先选一个高成本项目,试行统一编码、承诺登记、月度预测和变更审批,验证数据是否能从工作包关联到财务记录。跑通后再复制到其他项目。
一次性把所有历史项目迁移到新口径,容易消耗大量时间,却不一定改善当前决策。更务实的顺序是先保证新项目的预算基线可信,再处理在建项目的关键承诺,最后逐步整理历史数据。治理范围应服从决策价值,而不是追求系统中每个字段都完美。
十、结尾:预算控制的关键,是尽早看见不能承受的选择
1. 把预算表从汇报材料变成决策工具
我认为,预算管理最容易被忽视的一点是:预算不是为了证明项目一开始算得多准确,而是为了让团队在条件变化时更早知道代价。一个有用的预算机制,允许估算被修正,但要求修正有依据;允许资金被调整,但要求调整有授权;允许项目承认不确定性,但不允许把未知当成不必管理。
项目经理真正要控制的,不只是已经支出的金额,而是未来被锁定的承诺、剩余工作的真实成本,以及继续投入是否仍然值得。把这三件事放进同一套节奏,预算才会从“月底报数”变成项目风险控制的前置工具。
2. 下一步从三个动作开始
- 用一张表对齐批准预算、已承诺成本、实际成本和完工估算,明确每项数据的来源与截止日期。
- 选出金额最高、最不可逆或最依赖外部供应的五个工作包,补齐责任人、验收条件、变更权限和剩余成本预测。
- 在下一次项目例会上,不只汇报花费比例,还同时讨论完成率、承诺变化、完工预测和需要作出的取舍。
当每一笔预算都能对应一项工作、一个责任人、一种证据和一个决策边界,项目经理才真正拥有了管理预算的能力。从今天开始,先把“还没付款但已经承诺”的成本找出来,通常比再做一张更漂亮的预算表更有价值。
常见问题解答(FAQ)
1. 项目预算应该按什么方法分配,才能避免前期花得太快?
我以前习惯按部门或采购项一开始就把预算分完,执行到中期才发现关键工作缺钱。我想知道,预算到底应该按什么逻辑拆,才能既能落到责任人,又保留调整空间?
先按交付物和工作包拆预算,再映射到责任人、时间段和成本类型,不建议只按部门平均切分。比如一个总额100万元、周期6个月的项目,可先依据工作量估算:核心开发45万元、测试与验收18万元、实施与培训12万元、设备及服务15万元、风险储备10万元;再把各项按里程碑分期释放。
这个分法不是通用比例,关键是每笔钱都能回答“对应什么交付、何时需要、谁负责”。若某项预算只能写成“机动费用”,却没有触发条件和审批人,它通常不是有效的预算安排。
2. 项目预算风险储备应该留多少,什么情况下才能动用?
我担心预留太少,碰上需求变更或供应商涨价就失控;预留太多,又怕团队把它当成可随意使用的钱。有没有一种能说明依据、也方便审批的设置方法?
不要单纯按习惯留一个固定百分比,应先列风险事件,再估算发生概率和影响金额。例如识别出接口改造风险发生概率为30%、影响成本约8万元,测试环境延期风险概率为20%、影响成本约5万元,粗略期望损失为3.4万元;再结合项目复杂度、估算可信度和合同约束确定储备额度。
实际执行时,把储备单独列账,并规定只有风险事件发生、影响范围可验证且责任人提交成本测算后才可申请。需求新增通常属于范围变更,不应自动从风险储备支付,否则储备会变成隐藏的追加预算。
3. 预算执行过程中,怎么判断超支风险,而不是等到月底才发现?
我做项目时遇到过账面支出还不高、但大量工作已经发生的情况,月底集中报销后预算突然变红。我该看哪些指标,才能提前发现问题并采取行动?
至少同时跟踪已支付成本、已承诺成本和完工预测成本,不能只看付款流水。假设项目预算为100万元,已支付40万元、已签合同但尚未付款25万元,预计剩余工作还要花45万元,那么完工预测是110万元,预算超支风险已经出现;即使当前现金支出只有40万元也不能判为安全。
建议每周更新一次承诺成本和剩余工作估算,每月做正式预测,并对预测超预算5%以上的工作包设置黄灯、超过10%设置红灯。阈值应按项目规模调整,但预测口径必须固定,否则不同月份的数据无法比较。
4. 项目需求变更时,怎样评估预算影响并控制追加费用?
我遇到过业务方说“只是加一个小功能”,团队先答应,后来才发现牵涉开发、测试和上线计划。我想要一个不拖慢决策、又能防止小变更累积成大超支的处理办法。
把变更评估拆成成本、工期、风险和收益四项,在承诺实施前形成简短记录。比如新增报表看似只需3人日开发,还要增加2人日测试、1人日数据校验,并可能影响原定验收一周;按综合日成本2500元估算,直接成本约1.5万元,延期影响也应单独说明。由项目经理先判断是否在已批准范围内;
超出范围的,提交预算负责人或变更委员会决定增加预算、替换原有工作,还是延后到下一阶段。不要用“先做再补审批”作为默认流程,因为这会让实际成本和批准预算失去对应关系。
核心关键词
文章包含AI辅助创作:预算分配管理方法大全:项目经理预算管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596315
读者评论
把已承诺成本和实际成本分开看很实用,我们之前确实出现过合同已签、报表却还显示预算充足的情况。想知道项目规模较小时,滚动预测做到什么频率比较合适。
按工作包拆预算有助于追责,但跨部门项目里,责任人和财务科目经常对不上。实际落地时最好明确由谁维护成本编码,否则表格容易越做越复杂。
文中把成本偏差拆成范围、单价、进度和返工等原因,这点认同。预算超出后也不该只要求团队压缩开支,先核对变更是否及时审批,往往更能找到问题。
