预算执行管理方法大全:项目经理预算管理实操方法落地清单

项目预算看起来还剩 30%,项目经理却不敢确认能否按期交付:已签合同的外包款尚未入账,团队已经投入但还没报销的人天没有计入成本,两个需求变更也没有完成预算审批。这类情况说明,预算执行管理的难点通常不是“钱花得快不快”,而是项目经理能不能及时看清承诺、实际、预测和交付之间的关系。本文把预算管理拆成一套可落地的工作方法:先建立统一口径,再按工作包跟踪实际与承诺,结合完工预测触发纠偏,并根据项目阶段和风险程度调整管理动作。

一、核心结论:预算不是额度表,而是项目交付的控制系统

1. 项目经理要同时看四种金额

我建议项目经理不要只盯财务系统里的“已报销金额”。一个预算执行视图至少要区分四种金额:基准预算、已发生实际成本、已承诺未发生成本、完工预测成本。它们回答的问题不同:预算基准告诉团队允许花多少;实际成本告诉团队已经付出多少;承诺成本揭示未来大概率要支付多少;完工预测则判断按当前情况做完项目需要多少。

如果只看实际成本,项目可能显得“很省”,但供应商合同已经签了,剩余款项迟早发生。如果只看合同承诺,又可能漏掉内部人员已经投入的工时、尚未签署但已批准的采购需求,以及返工造成的额外工作。预算执行的核心不是把已经发生的钱汇总得更快,而是尽早识别项目最终会不会超支。

金额口径 回答的问题 常见数据来源 项目经理要做的判断
预算基准 当前获批的成本边界是多少 立项预算、变更审批记录 基准是否经过批准,是否已纳入变更
实际成本 截至当前已经发生多少成本 工时、报销、采购入库、财务入账 数据是否完整,归属期间是否正确
承诺成本 已批准或已签约但尚未完全发生多少 合同、采购订单、已批准申请 是否存在重复计算或遗漏承诺
完工预测 按当前进度和风险,最终可能花多少 剩余工作量、单位成本、风险估算 是否需要纠偏、重新估算或申请变更

实际执行时,可以先用最简单的口径建立控制面板:已发生成本加已承诺未发生成本,作为“当前已占用成本”;再加上尚未承诺的剩余工作预测,形成完工预测。这个口径不是会计确认规则,而是项目管理的预警口径,必须与财务报表区分,避免把“预计要花”误报成“已经入账”。

2. 预算控制要围绕工作包,而不是只围绕科目

财务科目适合核算,工作包适合管理。一个项目可能分别在人工费、软件服务费、差旅费中发生支出,但项目经理真正需要回答的是:这些支出对应哪个交付物?是核心功能开发、数据迁移、测试验证,还是上线支持?没有工作包映射,团队只能知道钱花在什么科目上,却很难判断花费是否推动了交付。

我通常建议至少建立“工作包,负责人,预算额度,计划完成时间,成本类型”五项映射。项目规模较小,可以按阶段或交付物划分;涉及多团队、多供应商、持续迭代的项目,则要细到可以独立估算进度和剩余工作量的层级。划分得过粗,异常只能在项目末期暴露;划分得过细,维护成本会高到无人愿意更新。

3. 管理目标是提前改变结果,不是事后解释差异

预算报表的价值不在于告诉管理层“上个月多花了 12 万”,而在于说明这 12 万为何发生、是否会持续、影响哪些交付,以及现在采取什么行动能够改变结果。每个重要差异至少要有原因、影响、责任人和下一步动作,不能只留一个红色数字。

如果一项偏差已经无法通过项目内部调整消除,就应尽早升级为业务选择:缩小范围、调整时间、追加预算,或接受风险。项目经理的职责不是把所有成本都压到最低,而是在预算、范围、进度、质量之间,帮助决策者看清取舍。

预算执行管理方法大全:项目经理预算管理实操方法落地清单

二、预算执行管理的背景与真实场景

1. 同一项目会同时出现三种“预算现实”

在跨部门项目中,项目经理、财务和业务负责人往往各自看到一部分真相。项目经理看工时和任务进度,财务看已入账费用,采购看合同与订单,业务负责人则关心交付范围和预期收益。于是会议上常出现这样的对话:项目经理说“还没超预算”,财务说“已付款接近上限”,采购说“还有两笔合同待执行”,业务负责人则说“剩余功能不能删”。

这并不一定是某个部门做错了,而是数据口径、更新节奏和管理目标不一致。预算执行机制的第一项工作因此不是新增一张报表,而是明确每种金额的定义、来源、刷新频率和责任人。定义不一致时,仪表盘越漂亮,争论可能越多。

2. 人工工时经常是最大的一块“隐形成本”

软件、咨询、产品研发、实施交付等项目,人工通常是重要成本来源。即使员工工资不直接记到项目账户,项目占用的人力也有机会成本:团队投入某项目,就无法同时承担其他工作。若预算仅统计外部采购和报销,项目就可能出现“财务没有超支、组织资源已经透支”的假象。

这类项目要把人力预算换算成可管理的单位,例如人天、标准成本率或团队容量成本。成本率的适用边界要先讲清楚:它可以用于项目估算和内部比较,不等同于员工实际薪酬,也不应该未经组织约定就用于个人绩效评价。

3. 预算异常往往从范围变化开始,而非从付款开始

常见的预算风险链条是:需求边界不清,团队先承诺“顺手做”;新增工作没有进入变更流程;开发和测试时间延长;外包资源继续投入;财务报表直到发票到达后才显示成本增加。付款是晚到的信号,范围变化和工作量增加才是更早的信号。

因此,我会要求项目经理把范围变更纳入成本管理的前置环节。每个变更至少估算新增人天、采购费用、进度影响和后续维护成本。即使最终不调整总预算,也要留下“批准在原预算内吸收”或“接受某项工作的延后”这类明确决定,避免隐性范围不断累积。

4. 数字化工具的价值在于形成闭环,不在于替代判断

当项目超过多个团队、多个供应商或上百名参与者时,依靠表格邮件追踪预算会逐渐变得脆弱:版本不一致、审批状态难追、工时和任务脱节、责任人变更没有同步。项目管理平台可以把任务、工时、风险、变更和审批记录串起来,但成本口径仍需由组织设计。

例如,PingCode主要服务中大型企业及100人以上组织。对于这类团队,评估平台时可以重点看项目工作项、工时记录、审批流程、数据权限和报表能否形成连贯链路,而不应只看有没有一个名为“预算”的页面。工具负责让信息更容易被记录和追踪,项目经理仍需要判断估算是否合理、变更是否值得批准。

三、预算执行中最常见的误区

1. 把预算余额当成可自由花费的额度

“还剩 20 万”并不等于“还可以新接 20 万工作”。如果已有合同尾款、已批准采购和未结报销,真正可用于新需求的空间可能很少。预算余额还可能被风险准备金、税费、汇率变化或项目收尾成本占用。

我会把可用空间单独计算:获批预算减去已发生成本、已承诺成本、已经批准但未下单的支出,再减去明确保留的风险准备金。这个数才更接近“当前可用于新增决策的预算”,而不是账面余额。

2. 只在月末看一次,错过纠偏窗口

月度核算对财务结账有必要,但不一定满足项目控制的节奏。若某个项目每周都会产生大量工时或采购承诺,月末才发现偏差,团队可能已经继续投入数周。反过来,如果项目变化很少,每天要求更新成本明细又会制造大量维护负担。

更新频率要与成本形成速度和决策窗口匹配。采购承诺或供应商工时变化快的项目,可以每周刷新;固定总价、阶段交付且变化少的项目,可以按里程碑复核。重点不是追求实时,而是确保在仍能改变决策时获得足够可信的信息。

3. 只看费用科目,不看交付进度

项目花了预算的一半,不代表完成了一半;同样,预算消耗比例高也不必然意味着失控。如果前期确实需要集中采购设备或完成一次性数据迁移,支出曲线可能先于交付进度上升。项目经理要结合已完成工作量、剩余工作量和成本效率判断,不能用“实际支出占预算比例”替代项目进度。

可以按工作包对照计划成本与已完成工作量。若同一工作包完成度只有 30%,却已消耗 70% 的预算,应进一步判断:估算是否漏项、工作是否返工、成本是否提前集中、交付定义是否过度保守。数字只用于提出问题,不会自动给出原因。

4. 把成本偏差全部归咎于执行不力

成本超出计划有时来自执行效率下降,有时来自原始估算不充分、外部价格变化、需求变更或风险事件。若所有偏差都被解释为“团队效率低”,团队会倾向于少报风险、低报工时,预算数据随之失真。

我会将偏差分成四类:估算偏差、范围偏差、效率偏差和外部条件偏差。只有把原因分开,才知道该调整估算方法、控制变更、优化流程,还是启动合同和供应链应对。责任复盘应聚焦可控因素,不应把合理的不确定性伪装成个人过错。

5. 用削减成本代替价值判断

预算吃紧时,最容易被砍掉的常常是测试、文档、培训和上线支持,因为它们在短期内不一定直接产生可见功能。但这些工作被删掉后,缺陷修复、用户投诉、操作失误和维护成本可能转移到后续阶段。

合理的降本不是找最容易砍掉的项目,而是比较每项支出对范围、质量、进度和长期运营的边际影响。如果一项投入降低了高概率、高损失风险,即使它不直接增加功能,也可能比低优先级功能更值得保留。

四、专业判断逻辑:如何从预算数据走到管理动作

1. 先冻结基线,再解释变化

项目启动时,应保存一份经过批准的预算基线,至少包括成本类别、工作包、金额、时间分布、估算假设和审批人。后续发生预算调整时,不要直接覆盖旧数据,而应保留调整前后版本、变更原因和批准记录。

没有基线,就无法判断项目是按计划执行还是计划本身被改写了。保留版本也不是为了追责,而是为了回答:变更是由范围扩大造成,还是原估算漏掉必要工作?这两个结论对应完全不同的改进措施。

2. 统一实际、承诺和预测的边界

每个组织都可以采用不同的数据来源,但必须明确边界。比如工时是在填报时进入项目成本,还是经主管确认后才进入;采购申请批准但未下订单,算不算承诺;供应商按月结算的服务如何处理跨月费用;项目内部调配人员是否需要折算成本。

我建议为每一类成本指定数据责任人和刷新周期。项目经理不必亲自维护每张发票,却要确保有人负责采集、有人负责核验、有人负责汇总。对金额重大但状态不确定的项目,要标注估算区间,而不是用一个看似精确的数掩盖不确定性。

3. 用完工预测看趋势,不以单月偏差定输赢

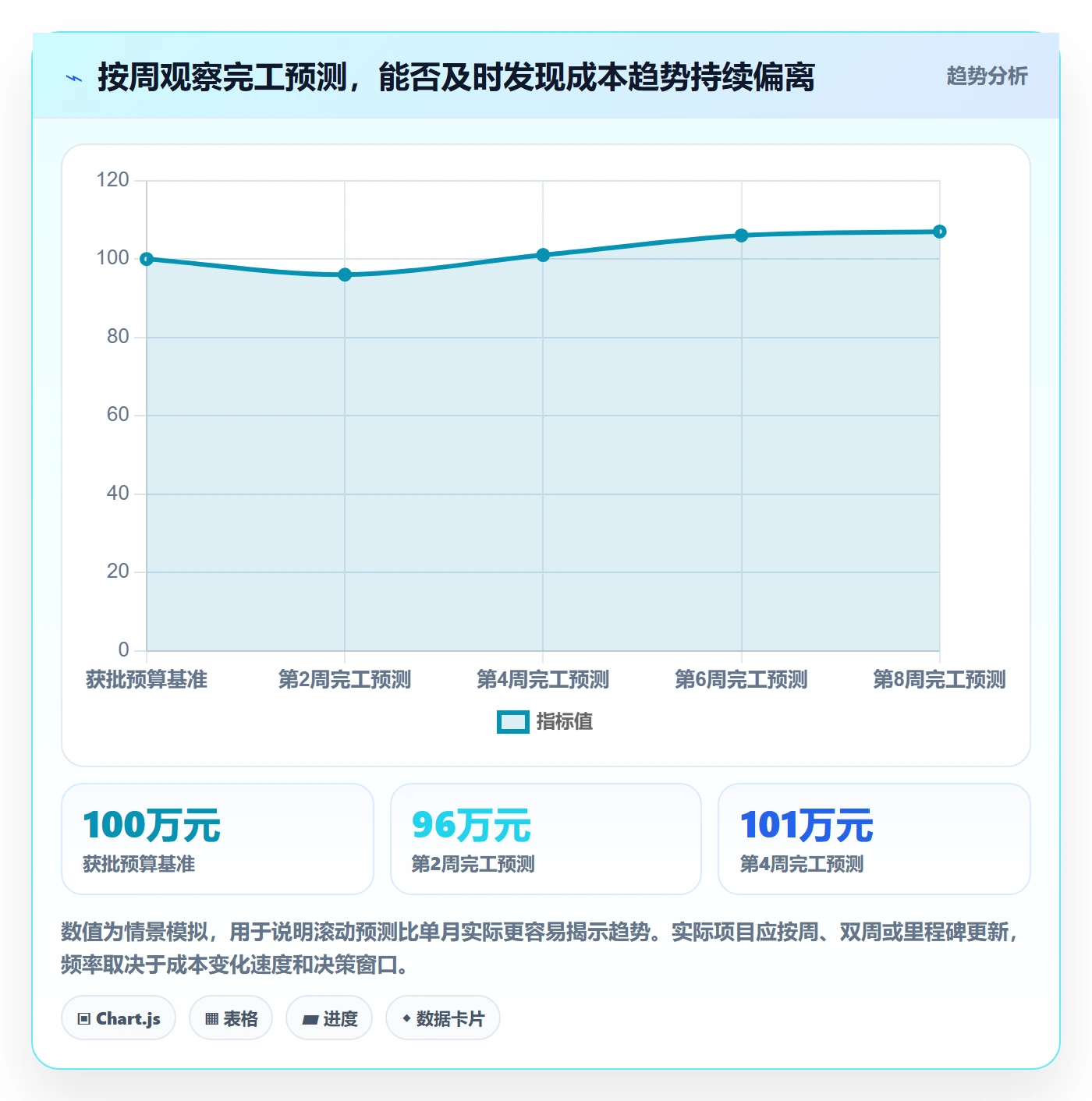

月度实际成本受到付款时间、发票入账和工作节奏影响,单月波动不一定代表趋势。更有价值的问题是:按照目前的交付速度和剩余工作量,预计最终要花多少?预测变化来自哪里?它是否连续多个周期朝同一方向移动?

简化估算可以采用“已发生成本+承诺成本+剩余工作量预测”。若项目有稳定的历史单位成本,可用剩余工作量乘以单位成本;若工作范围变化频繁,则应为低、中、高情景分别估算。预测不是承诺,也不能替代正式的预算变更审批。

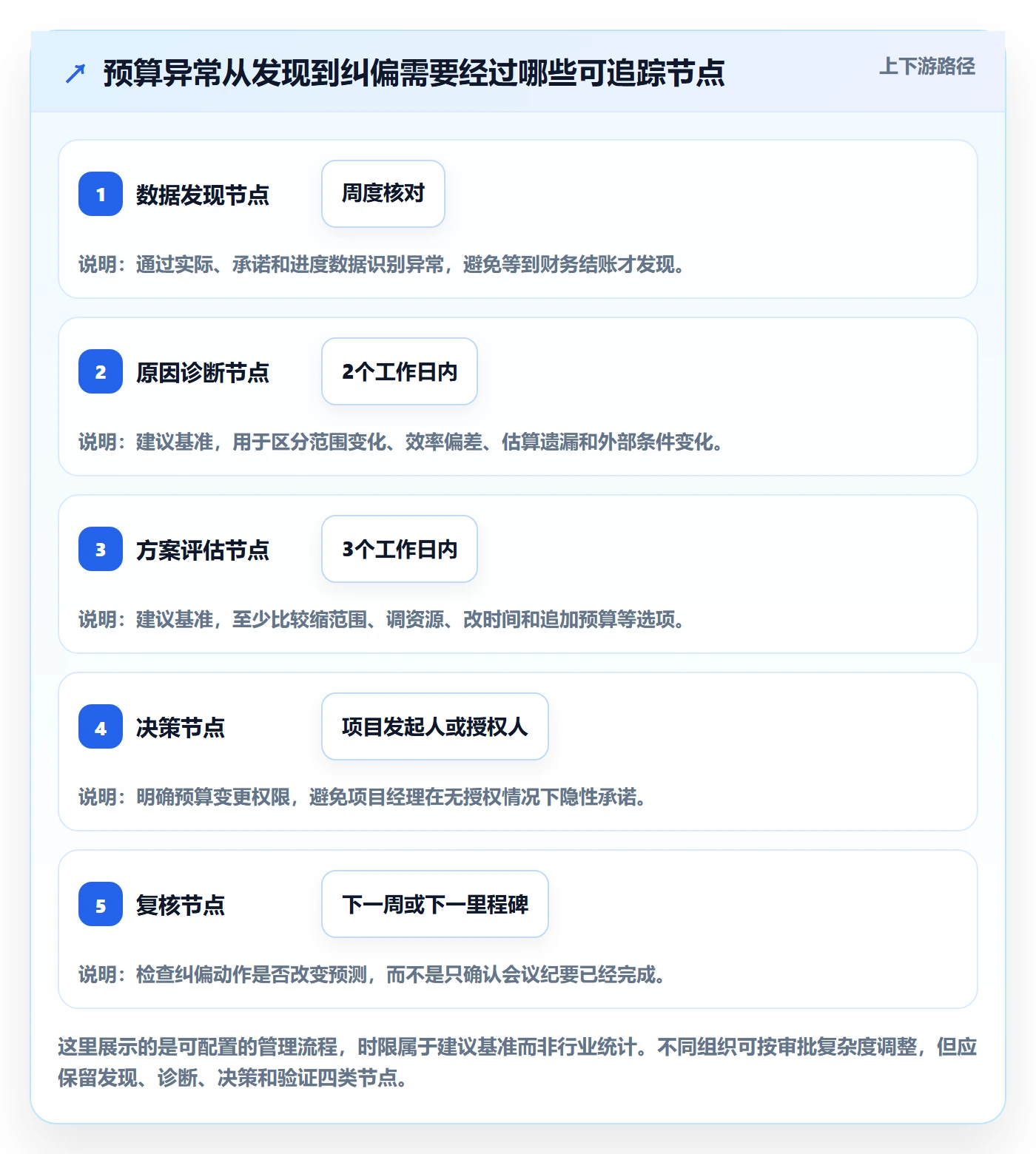

4. 用偏差阈值触发行动,而不是只定义红黄绿

阈值要能触发具体动作。比如完工预测高于基准 5%,要求项目经理复核剩余工作估算;高于 10%,要求项目发起人评估范围、资源或时间取舍;高于 15%,则进入正式变更评审。具体百分比必须结合项目规模、风险容忍度和估算精度设定,不能照搬统一模板。

对金额较小但影响关键交付的项目,绝对金额阈值可能更有用;对金额很大的项目,比例阈值可能更敏感。也可以设置双阈值:超过预算的百分比或绝对金额任一条件成立,都需要复核。重点是让团队知道触发后谁做什么、多久给出结论。

5. 把成本指标与进度、范围和质量一起看

单一成本指标容易误导。预算消耗偏快,可能是进度领先,也可能是效率低下;成本稳定,可能是管理良好,也可能是团队尚未登记实际工时。建议至少同时看预算使用、交付完成、剩余工作量和质量风险。

若组织采用挣值管理,可用计划价值、挣值和实际成本辅助观察成本与进度表现。但要注意,挣值计算依赖明确的工作分解结构、完成度规则和成本归集。对任务完成度无法可靠量化的项目,硬套挣值公式只会制造精确但不可信的指标。

预算执行管理方法大全:项目经理预算管理实操方法落地清单

五、可复用的预算执行管理落地清单

1. 立项阶段:把估算依据写出来

预算估算不应只有一个总金额。项目经理要拆出人工、外部服务、软件与设备、差旅、培训、测试、上线支持和风险准备金等成本类别,并说明每一项依据。人工估算可以记录角色、人数、预计投入时间和单位成本假设;采购估算要标注报价日期、税费和合同边界。

  • 确认项目范围、交付物和验收标准。
  • 建立工作分解结构,明确责任人和计划完成时间。
  • 按工作包估算人天、采购和外部服务成本。
  • 记录估算假设、排除项、风险和价格有效期。
  • 区分直接成本、内部人力成本、固定成本和可变成本。
  • 确定预算审批人、变更权限和升级阈值。
  • 保留基线版本,避免后续调整覆盖初始批准信息。

估算精度要和项目成熟度相匹配。需求尚未澄清时,报出“精确到元”的预算只会制造错觉,可以用区间并标注置信度;范围和方案已经稳定时,再细化到工作包和月份。管理者要看到的不只是金额,还应看到哪些假设一旦变化会导致预算跳升。

2. 启动阶段:打通预算与任务、工时和采购

项目正式启动后,应把预算基准映射到实际执行对象。工作包可以关联任务或里程碑,内部工时记录要能归属到项目,外部采购要能关联合同和交付物。若数据暂时分散,也可以先建立统一台账,但要明确每周由谁汇总、哪些字段不可空缺。

实操时,我会要求项目团队至少维护以下字段:工作包、成本类型、预算额度、已发生金额、承诺金额、剩余预测、负责人、数据更新时间、风险说明。字段不宜无限增加;如果一项信息从未用于决策,就要考虑是否值得持续填报。

3. 执行阶段:建立例行核对与异常处理

预算核对会议不需要重读整张表。每次先看变化最大的工作包、预测越线的项目、承诺金额突增的采购,以及实际进度与成本消耗明显不匹配的区域。会议的输出要写清责任人、截止时间和需要升级的决策,不以“继续关注”作为唯一动作。

  1. 更新事实:核对工时、报销、采购订单、合同执行和付款记录。
  2. 刷新预测:按剩余工作量、已承诺事项和风险重算完工成本。
  3. 解释差异:区分估算、范围、效率和外部条件变化。
  4. 确定动作:调整资源、控制变更、重新谈判、申请追加或接受风险。
  5. 记录决定:注明批准人、影响范围、完成时间和后续复核节点。

4. 变更阶段:先估成本影响,再决定是否做

变更评审中,预算影响不能只写“预计增加 5 人天”。还要判断是否带来采购、测试、培训、迁移、部署和后续运维成本。一次看似小的功能调整,若影响多个系统接口或验收路径,间接成本可能高于开发成本。

变更决策至少提供四类选项:批准新增预算;在现有预算内替换低优先级工作;调整交付日期;拒绝或延后变更。项目经理应尽量把选项及其影响并列呈现,避免会议只讨论“做不做”,却没有讨论“为此放弃什么”。

5. 收尾阶段:把预测误差转成下一次估算能力

项目收尾时,应对照基准和最终成本,解释主要差异并保留可复用信息。不要只写“实际成本比预算低 8%”,还要看哪些工作包估算准确,哪些因为返工、资源等待、需求变化或供应商交付偏差而失准。节省下来的钱也可能源自范围未完成,不能自动等同于管理成功。

可复盘的资料包括单位人天成本、供应商报价与实际结算差异、变更频率、返工成本、预算预测误差和审批周期。项目结束后及时归档,才能让后续项目的估算从“拍脑袋加缓冲”转向基于历史数据的修正。

预算执行管理方法大全:项目经理预算管理实操方法落地清单

六、案例推演:一个软件交付项目如何发现“省钱假象”

1. 项目背景与初始预算

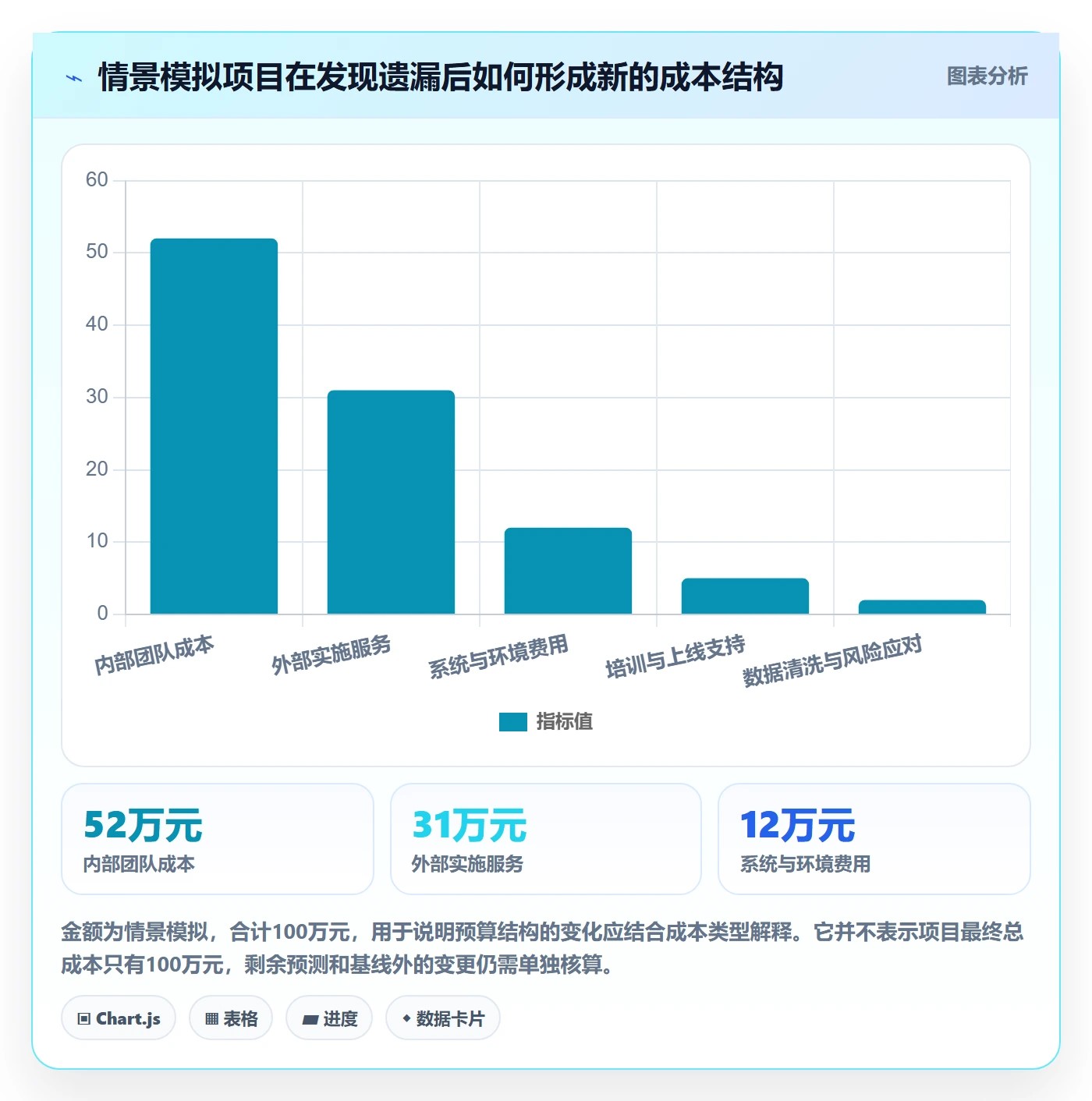

下面用一个情景模拟案例说明预算方法如何落地。某企业数字化项目计划四个月交付,获批预算 100 万元,其中内部团队成本 52 万元、外部实施服务 28 万元、系统与环境费用 12 万元、培训和上线支持 4 万元、风险准备金 4 万元。案例金额仅用于演示,不代表任何企业的实际项目数据。

项目进入第六周时,财务账面显示已发生 39 万元,低于预算的四成;团队因此认为执行正常。但项目经理把采购订单、已填报工时和未结算供应商服务纳入后,发现已承诺成本还有 31 万元,剩余工作预测约 38 万元。三项合并后,完工预测达到 108 万元,超出基线 8 万元。

2. 真正的问题不是某一笔费用,而是预测输入不完整

进一步核对发现,问题主要来自三处。第一,数据迁移工作量估算偏低,源数据质量问题让团队多投入约 12 人天。第二,业务部门新增了两个报表需求,但没有走正式变更流程。第三,外部实施团队的月度服务费已经发生,发票却要到下月才提交,因此财务实际成本滞后于项目真实投入。

这三个原因需要不同处理。数据质量问题属于原估算或风险识别不足,应更新剩余工作量;新增报表属于范围变更,需要业务方决定是否替换其他需求或追加预算;发票滞后则是数据时点问题,应在项目预测中纳入已发生但尚未入账的服务成本。

3. 通过决策选项,而不是简单冻结所有支出

项目经理准备了三种方案。方案一,维持范围并追加 8 万元,按原计划交付,但预算基准需要正式调整。方案二,保留核心交付,延后两个低优先级报表,预计可把完工预测压回 101 万元附近,但业务方要接受后续迭代。方案三,暂不调整范围和预算,要求团队自行吸收,预计会增加加班和质量风险,且缺乏可信依据。

评审后,团队决定先延后一个报表,将另一个报表改为简化版,同时为数据清洗增加一次有边界的专项支持。项目并未通过压缩测试和上线培训来“凑平预算”。调整后预测约为 102 万元,超过原基线的部分通过正式审批处理。更重要的是,团队把新增需求和数据质量问题分别记入变更与风险记录,后续预测不再把两者混成一个笼统的“超支原因”。

4. 这个案例可以提炼出的判断方法

第一,账面支出滞后时,要用承诺和实际投入补足视图;第二,预测超预算后,先拆原因,再选方案;第三,成本控制需要说明牺牲了什么以及保住了什么;第四,预算调整必须经过授权,不能用项目团队加班或降低质量把正式决策隐藏起来。

如果这类项目使用项目管理平台,建议把预算工作包与任务、工时、采购申请和变更记录建立关联。对于百人以上、跨团队协作较多的组织,可以评估PingCode这类面向中大型企业的平台能否支持工作项管理、工时记录、流程审批和权限控制。选型时应让一线项目经理实际跑一遍“新增需求,估算成本,审批,更新预测”的流程,再判断是否适配,不能把采购工具本身当成预算治理的替代品。

预算执行管理方法大全:项目经理预算管理实操方法落地清单

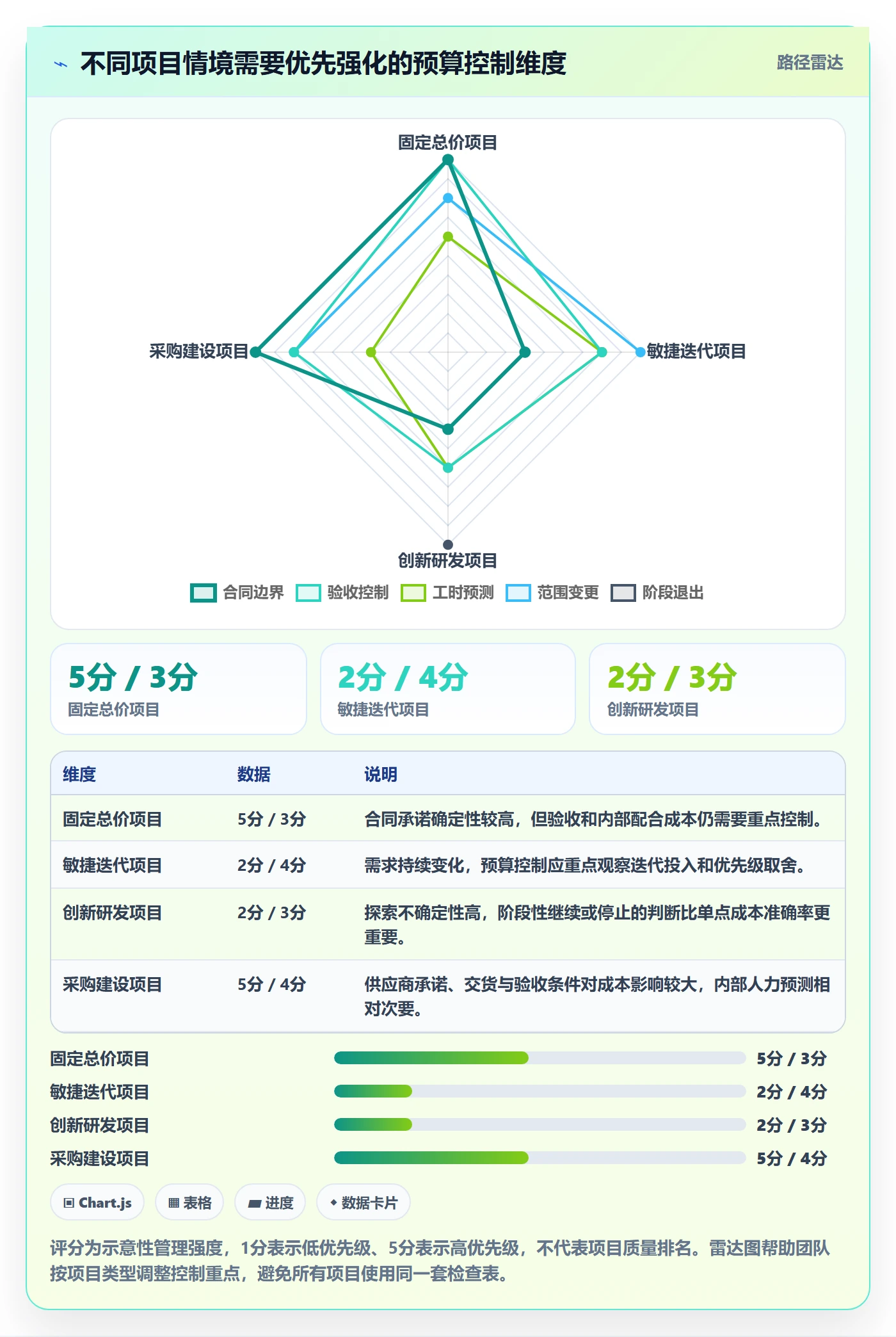

七、不同项目情境下的行动建议

1. 固定总价、范围稳定的项目

固定总价项目的成本风险主要落在供应商交付、内部验收和范围边界上。项目经理应重点核对合同里程碑、交付物、变更计价方式、验收条件和付款前置条件,并把内部人员参与的评审、测试与上线支持成本纳入项目视图。

如果供应商报价固定,不代表项目成本固定。需求解释不一致、验收反复、内部决策延迟都可能增加团队投入。建议每个里程碑结束后复核未完成工作和潜在变更,保留书面验收和问题清单,防止“合同金额没有变,内部成本不断增加”。

2. 敏捷迭代、范围逐步澄清的项目

敏捷项目适合把预算控制周期与迭代或发布周期结合。管理重点不是预先为每个需求锁定绝对金额,而是确认团队容量、迭代成本、优先级和可交付价值。项目经理要定期比较投入成本与已接受成果,持续检查新增需求是否挤占高优先级工作。

若预算上限固定,可以用阶段性投资边界控制风险,例如先批准一个可验证的交付周期,再根据用户反馈决定是否继续投入。需要留意的是,迭代数量增加并不自然等于价值增加;要用验收、使用或业务结果判断是否继续,而非只统计完成了多少任务。

3. 研发与创新项目

创新项目具有较高不确定性,不适合用看似稳定的单点预测掩盖风险。可以将预算拆成探索、验证和扩大投入三个阶段:先以较小预算验证关键假设,再根据技术可行性和业务证据决定是否进入下一阶段。

这类项目的管理问题往往不是“有没有超预算”,而是“已经获得什么证据,是否值得继续投入”。每个阶段要预先定义继续、暂停或终止的条件,例如技术指标、客户验证结果、性能边界或单位成本。设置退出条件并不等于预设失败,而是防止团队因沉没成本不断追加投入。

4. 供应链、建设和设备采购项目

采购金额大、交付周期长的项目要特别关注价格有效期、预付款、交货节点、税费、汇率和违约责任。预算管理不能只按付款计划分期,还要看合同承诺总额和潜在变更责任。若有长周期设备,应在预算里单独追踪采购、运输、安装、调试和维护费用。

遇到报价上涨或交期改变时,应比较继续原方案、替代供应商、调整规格和延后采购的成本与风险。最低报价不一定是最低总成本,尤其当兼容、停机、质保和服务能力可能影响后续运营时。

5. 预算规模小、项目周期短的团队

小项目不必搭建复杂的成本系统。可以用一页台账,保留预算基准、实际成本、已承诺成本、剩余预测、负责人和异常动作。项目经理每周花十到十五分钟核对关键数据,往往比建立几十个字段却无人维护更有效。

当项目数量增长、审批频率增加、数据跨部门流转变多时,再逐步引入自动化和平台化。判断是否升级的信号包括:同一笔承诺被重复计入、预算版本经常冲突、预测总在月末才发现异常,或管理者无法追溯一项变更如何影响成本。

预算执行管理方法大全:项目经理预算管理实操方法落地清单

八、预算管理中的取舍:控制成本,也要控制管理成本

1. 精细度与维护负担之间的取舍

预算拆得越细,理论上越容易定位差异;但每个细项都需要估算、更新和核验。若一个小项目把费用拆到几十个低金额任务,团队可能把时间花在维护数据上,而不是处理风险。

我会用“决策粒度”反推预算粒度:如果管理者会针对某项成本单独采取动作,就值得独立追踪;如果几项支出通常一起决策,可以合并管理。对金额小、风险低、变化少的项目用轻量台账;对高金额、高不确定性、跨团队项目提高细度。

2. 预测速度与准确度之间的取舍

预测不可能既极快又绝对准确。项目初期信息不足,过度追求精确会导致反复填表;项目后期若仍用粗略估算,又会让决策缺少依据。较好的做法是分阶段提高精度:早期采用区间和情景,中期基于实际节奏滚动修正,临近收尾时核对合同、工时和未完事项。

重要的是保留预测时间点和假设。这样团队可以判断误差来自新信息、估算方法还是执行变化,而不只是拿最终数字追问“当时为什么没算准”。

3. 预算缓冲与资金占用之间的取舍

预留缓冲可以吸收风险,但缓冲过大可能降低资金使用效率,也可能让团队产生“还有余量就可以继续加需求”的错觉。缓冲要和风险登记关联,说明用于应对什么事件、由谁批准使用、使用后如何补充预测。

风险准备金不宜被当成隐形预算。动用时要记录触发原因、金额、剩余风险和对完工预测的影响。若风险并未发生,项目结束后应说明余额如何处理,而不是为了花完预算而临时增加低价值工作。

4. 统一治理与项目自主之间的取舍

组织需要统一口径、权限和审计要求,但不必把每个小额调整都送到最高层审批。审批层级过多会拖慢项目,完全授权又可能让预算在多个工作包间被无记录地挪用。

可以按金额、比例、风险和范围影响设置分级授权:项目经理处理小额且不影响关键交付的内部调剂;项目发起人批准中等幅度调整;超出容忍线或改变商业目标的变更进入正式决策。授权必须配套留痕和复核,不能只有“原则上可以”。

九、指标、工具与管理节奏如何搭配

1. 先选少量能改变决策的指标

预算面板常见的问题是指标很多,却没人根据指标采取行动。项目经理可以先从六项开始:预算基准、实际成本、承诺成本、完工预测、预算预测差异、预测更新时间。项目风险较高时,再增加工作包成本效率、变更成本、预测误差或风险准备金使用情况。

每项指标都要注明计算口径和更新时间。比如“预算使用率”若只用实际成本除以预算,就不能用来判断最终是否超支;“预测差异”如果没有说明是否含承诺成本,也无法和另一个项目比较。定义清楚比配色更重要。

2. 工具选型要围绕一条完整的业务链测试

挑选管理工具时,不建议只看供应商演示的仪表盘。可以选一个真实但边界清晰的项目,实际走通“建立工作包,填报工时,发起采购或变更,更新完工预测,查看权限与记录”的链路,再观察数据是否需要大量手工搬运。

评估某项目管理平台时,还要考虑用户规模、团队结构、权限复杂度、与财务或采购系统的集成、历史数据迁移和使用培训。对于中大型组织,工具的实施成本和治理成本要一并计入,不要只比较许可费用。若组织当前连预算口径和责任人都未定义,先梳理流程通常比直接采购更重要。

3. 管理节奏应由异常速度决定

我建议采用“定期核对+事件触发”的双重机制。定期核对负责发现趋势;事件触发负责及时处理重大变化,例如新增高金额需求、合同范围变化、关键人员离职、供应商交期延误或预测越线。只有月度会议而没有事件触发,反应可能太慢;只有即时告警而没有固定复核,团队又容易陷入碎片化处理。

项目特征 建议更新节奏 重点检查 触发动作
短周期、小金额、范围稳定 每周或每个里程碑 实际与承诺是否完整 异常时项目经理复核
多团队、持续迭代 每周滚动预测 工时、需求变更、剩余工作量 超阈值时评估优先级与范围
采购金额高、交付周期长 按合同节点并至少月度复核 承诺金额、交期、付款条件 报价或交期变化时启动替代方案评估
高不确定性创新项目 按阶段评审 关键假设验证、阶段投入和继续条件 证据不足时暂停扩张投入

十、结语:预算管理的成熟度,看团队能否尽早做出取舍

预算执行管理不是把每一笔钱都关进审批流程,也不是等项目结束后证明“当初的预算为什么不够”。它是一套让项目团队更早看见未来的机制:区分实际与承诺,按工作包理解成本,滚动预测完工金额,用明确阈值触发行动,再把范围、时间、质量和预算的取舍交给有权决策的人。

我认为最值得坚持的原则是:不要把预算偏差当作报告问题,要把它当作决策窗口。数字刚出现变化时,团队还有机会调整工作顺序、协商供应商、控制新增范围或重新安排资源;等到发票、延期和质量问题一起出现,管理动作就会变得昂贵。

下一步可以先选一个正在执行的项目,建立一张简化台账,分列预算基准、实际成本、承诺成本和完工预测;再挑出预测偏差最大的三个工作包,逐项写明原因、影响和可选动作。两到四周后复核预测是否更接近实际。先把口径和决策闭环跑通,再决定是否需要更复杂的系统、报表和审批机制。

常见问题解答(FAQ)

1. 项目预算执行管理从哪里开始,才能避免预算编完就失效?

我刚接手一个项目,预算表已经审批通过,但团队还是习惯先花钱、月底再补记录。我想知道,预算管理到底应该从哪一步嵌入日常工作,才能让它不只是财务留档?

先把预算拆成能对应到具体工作和责任人的控制单元,而不是只保留“人力、采购、差旅”几个大类。实操时,可按工作包或里程碑拆分预算,并为每项标注负责人、计划发生时间、金额上限和审批条件;再把采购申请、人员投入确认、合同变更等支出动作接入审批流程。

比如,项目总预算为120万元,可以拆为需求与设计18万元、开发与测试72万元、实施交付20万元、预备金10万元,并明确每个工作包的负责人和使用规则。每周更新承诺支出,每月核对实际支出,通常比月底一次性补账更容易发现偏差。

判断预算是否真正落地,可以看团队能否在支出发生前回答“这笔钱对应什么交付、由谁负责、占用哪部分额度”。

2. 项目预算执行率偏低或偏高时,项目经理应该怎么判断问题?

我看到项目月报里预算执行率只有45%,但项目进度已经过半;另一个项目执行率超过计划,我又担心是不是超支。我不确定应该只看花了多少钱,还是要结合进度和承诺支出来分析。

不要孤立解读执行率,应把实际支出、已承诺支出和已完成工作量放在同一时间轴上比较。可先计算预算执行率=累计实际支出÷批准预算,再对照计划进度;如果实际执行率明显低于进度,可能是采购延迟、人员投入未落实,也可能是工作尚未验收、成本尚未入账。

若执行率高于进度,则要进一步区分提前采购、一次性费用集中发生和真实成本超支。举例来说,预算执行率45%、完成进度60%,不能直接认定节省了15%;应检查剩余工作是否还有未签合同、未入账工时或待付款项。建议每月同时报告“实际支出、已承诺未支付、完工估算”,并说明偏差原因和纠正动作。

3. 项目出现预算超支风险时,怎样区分正常变更和管理失控?

我负责的项目新增了几项客户需求,团队认为只增加了少量工作,但采购和人力成本都在上涨。我担心一味压预算会影响交付,也担心把所有增加的费用都算成合理变更,该用什么标准判断?

关键不在于费用是否增加,而在于增加是否经过范围确认、成本估算和授权。建议把每项变更记录为“变更内容、影响工作包、预计增量成本、对工期和质量的影响、批准人”,并与原始预算基线分开追踪。若客户新增需求已经确认,且增量成本有估算、有审批、有对应交付物,通常属于受控变更;

若成本持续上升,却无法对应到已批准的范围,或团队先执行后补审批,就属于失控信号。实际判断时,可设置分级阈值,例如单项变更超过项目预算的3%或累计变更超过8%时,要求项目发起人重新评估方案。阈值应按项目规模和组织授权制度调整,不能把示例比例当成通用标准。

4. 项目经理如何建立一份真正能用于决策的预算滚动预测?

我现在每个月都更新预算表,但数字只是把已花费用加总,预测结果经常在项目快结束时才突然变动。我想把预算预测做得更有用,又不确定应该更新哪些数据、多久更新一次。

滚动预测要回答“按当前情况做完项目还需要多少钱”,而不只是汇总已经花掉多少钱。每次更新时,至少分开记录累计实际成本、已签合同或已批准但未付款的承诺成本、剩余工作预计成本,以及已识别风险的应对成本;完工估算可按“累计实际成本+承诺成本+剩余工作预测”计算,并避免把承诺成本重复计入实际支出。

对执行周期较长、采购或人员成本波动较大的项目,可每月更新;临近交付、变更频繁或出现超支预警时,改为每周检查关键项。预测偏差连续两期扩大时,应要求负责人解释驱动因素,而不是只改最终数字。这样形成的预测才能支持是否调整范围、重新分配资源或申请追加预算等决策。

核心关键词

读者评论

邵
邵浩然

我们之前只看财务入账,月底才发现供应商合同和内部工时都没算进去。把承诺成本单独列出来后,预测确实更接近实际;不过内部人力成本率需要先和财务统一,不然不同项目之间不好比较。

夏
夏嘉宁

工作包划分很有用,但拆得太细后,负责人每周都在补表,数据反而滞后。小项目按阶段跟踪可能更合适,重点还是让异常能及时对应到具体交付和处理动作。

任
任泽宇

预算预警阈值不能只看百分比。小项目超出几万元可能就影响决策,大项目超出同样比例才值得升级;我倾向于同时设金额和比例门槛,并给估算不确定性留出说明。

文章包含AI辅助创作:预算执行管理方法大全:项目经理预算管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/596062

赞 (0)
飞飞飞飞
预算管理预算占用教程:项目经理实操方法,避坑指南
上一篇 52分钟前
预算管理预算申请全流程:项目经理流程优化与一文讲清
下一篇 50分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
