项目结项时,预算表显示“总成本没有超支”,项目负责人却发现关键外包款尚未入账、团队加班持续增加,原本能交付的功能也被压缩。实际成本管理最容易出现的误判,往往不是算错加法,而是把“已经花出去的钱”“已经承诺要花的钱”和“为了交付还必须花的钱”混成一个数字。本文给出一套从口径、采集、预测、纠偏到复盘的实际成本管理落地清单,并用明确标注的情景模拟数据演示如何把成本偏差转化为可执行决策。
一、先讲核心结论:实际成本不是报销总额
1. 项目负责人要管理的是成本状态,而不只是已付款金额
我判断一个项目的成本管理是否有效,首先不看报表做得多漂亮,而看负责人能不能回答三个问题:截至今天,项目已经消耗了多少资源;还有多少成本已经承诺但未支付;按当前进度和做法,最终完成项目预计要花多少。
这三个问题分别对应已发生实际成本、承诺成本和完工预测。只盯实际付款,会漏掉已签合同、已确认工时和已下采购单;只盯预算余额,则可能把尚未开票误当作节余。实际成本管理的目标,是在成本变成不可逆之前发现偏差,并判断是否值得纠正。

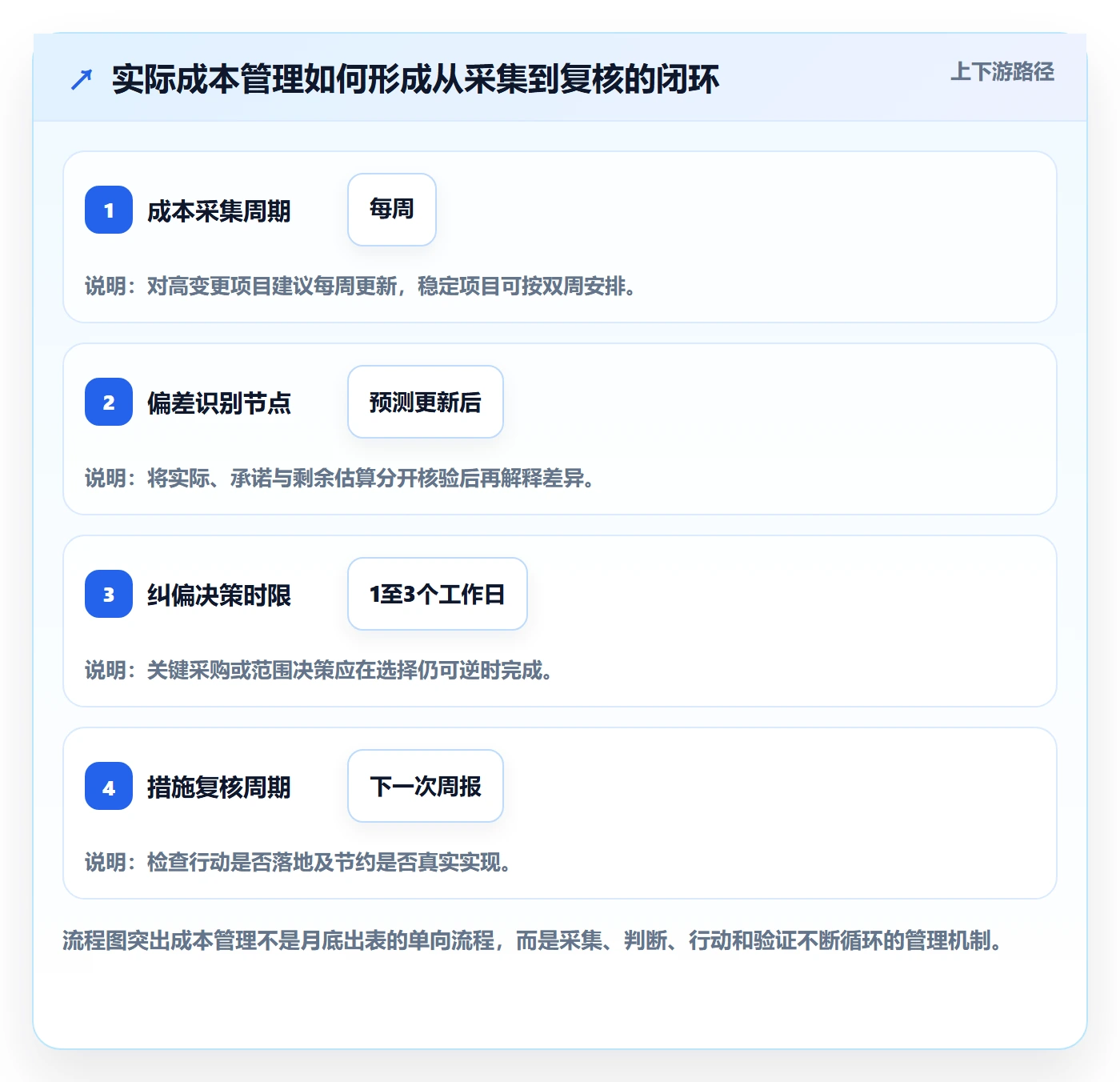

2. 用一张滚动表取代“月底才知道超支”
对多数项目,我建议负责人至少每周更新一次成本状态。表中不必堆满财务科目,但必须区分预算、已发生、已承诺、待估算和完工预测。财务关账仍然按组织制度执行,项目管理则需要更及时的估算,两者频率不同并不矛盾。
| 字段 | 回答的问题 | 项目负责人常见误区 |
|---|---|---|
| 批准预算 | 当前获批的成本控制边界是什么? | 把最初估算当成永远不变的预算,忽略正式批准的变更。 |
| 已发生实际成本 | 截至统计日,资源已经消耗或服务已经交付多少? | 只统计已付款或已入账金额,漏掉已完成但未结算的工作。 |
| 承诺成本 | 合同、采购单或已确认安排中,未来仍需支付多少? | 把未付款误认为没有成本。 |
| 完工尚需估算 | 从当前状态到完成,预计还需投入多少? | 沿用立项时的估算,不根据返工、进度和范围变化修订。 |
| 完工估算 | 截至当前判断,完成项目总成本是多少? | 只看已花金额,不预测剩余工作。 |
3. 一条管理原则:成本偏差必须能指向动作
如果报表说成本高于预算 8%,却没人知道偏差来自加班、返工、采购价格还是范围增加,那么这个数字还没有成为管理信息。有效的成本报告应当把偏差分解到可行动的原因,并明确责任人、决策期限和影响范围。
成本管理不是要求每个项目都压到最低花费。若削减测试投入会显著增加上线事故风险,短期节省可能只是把成本转移到维护、赔偿或客户流失。要比较的是实现同一交付目标的总成本和风险,不是孤立的某一笔支出。

二、背景和真实场景:为什么月底报表常常来得太晚
1. 项目成本跨越多个系统与责任边界
项目成本通常不是从一个账户里整齐地流出。内部人员工时可能来自工时系统,外包费用来自合同与验收记录,云资源来自账单,差旅来自报销,设备采购则可能由采购部门管理。财务报表能够回答“账上记录了什么”,但未必能及时回答“项目还会发生什么”。
这也是项目负责人容易产生错觉的原因:资金流水看起来稳定,实际资源消耗却可能在加速;采购还没付款,预算占用已经形成;团队没有新增人头,临时加班却提高了人工成本。若成本数据要等到月末对账后才能用,很多纠偏选择已经过期。
2. 典型场景:交付延期并不一定意味着预算当场超支
下面的案例是为了演示管理方法而构造的情景模拟,并非某家企业的实际经营数据。某产品团队获批项目预算 100 万元,计划周期 16 周。第 8 周时,项目已完成约 45% 的范围,报表显示已发生成本 48 万元,账面看似仍有 52 万元空间。
进一步拆分后,团队发现已签外包合同尚有 12 万元未付款,核心开发比计划多投入 160 小时,测试阶段预计需要额外两周。若按当前节奏估算,剩余工作仍需 25 万元,完工成本约为 85 万元;若延期导致团队并行维护旧系统,新增支出可能再增加 8 至 15 万元。真正的风险不是眼前花了 48 万,而是进度延迟如何改变剩余成本。
3. 先固定统计边界,再讨论数字高低
同一项目的“成本”可能包含内部人工、外部供应商、差旅、设备、云资源和间接分摊。若一个部门按现金支出统计,另一个部门把人员工时也折算进去,两个数字都可能算对,却不能直接比较。
我会在项目启动时写明成本口径:是否计入内部工时,工时采用标准成本还是实际薪酬成本,间接费用如何分摊,采购按下单、验收还是入账计入,税费是否包含。口径不必追求复杂,但必须稳定并可复核。

4. 成本数据的最低可用颗粒度
项目不一定需要把每张发票都拆成几十个标签,但每笔重要成本至少应能关联到项目、成本类别、发生期间和责任人。对复杂项目,还应关联工作包、变更单或采购合同。做不到这些,管理者就很难判断偏差属于范围变化、资源效率还是价格变化。
颗粒度应服务于决策。一个两周的小型项目,按周汇总到人力、采购和差旅可能已经够用;一个跨部门、周期长、供应链复杂的项目,则需要按阶段和工作包追踪。过粗会看不见原因,过细会让采集成本反过来吞掉管理收益。
三、常见误区:看似管成本,实际上只是在看账
1. 误区一:预算余额为正,项目就没有危险
预算余额是批准预算减去已确认成本后的差额,不等于项目可以自由支配的现金。一个项目已花 40 万元、预算 100 万元,剩余预算看起来充足;但若已承诺 35 万元、剩余工作估算 40 万元,完工预测已经达到 115 万元。
正确做法是把预算余额与完工预测并列查看。预算余额用于观察当前控制线,完工预测用于判断最终结果。两者差异扩大时,应优先查明剩余工作、承诺成本和风险准备,而不是先庆祝“还没超预算”。
2. 误区二:按月看实际成本,足以支持项目决策
月度数据适合财务结账和管理汇报,但对于两周内就要做关键采购、外包续约或范围取舍的项目,月度频率可能太慢。我会让数据频率跟决策速度匹配:风险高、变更多的阶段按周更新,稳定阶段可以按双周或月度复核。
同时,不要把“每周填报”误解成“每周重新核算所有科目”。可以只更新关键变量,例如人员投入、供应商里程碑、已批准变更、剩余工作量和重大风险。其余交易数据由财务或系统同步,避免团队重复抄表。
3. 误区三:人力成本只看人数,不看投入结构
团队人数不变,不代表人力成本不变。加班、专家临时介入、低效等待、重复返工、人员切换和外包补位,都会改变成本。两个项目都配置 6 人,一个每周稳定投入,一个因需求反复而反复返工,最终成本可能显著不同。
因此,负责人应同时看投入量、有效产出和工作结构。对研发项目,可以追踪投入到新增功能、缺陷修复、返工、支持和等待的工时;对工程项目,则可以按施工工序、返工量、待料时间和设备闲置观察。分类不求完美,关键是能发现成本被什么活动消耗。
4. 误区四:压缩成本等于降低规格或减少检查
这类做法短期容易见效,因为账面支出立刻减少;但它可能增加质量故障、返工和后续维护成本。尤其是安全、合规、数据迁移和关键基础设施项目,测试与验收不应被当作可随意削减的缓冲。
我会把节约措施分为“消除浪费”“改变方案”和“降低交付要求”三类。优先处理重复采购、闲置资源、低价值等待和未经批准的范围扩张;涉及改变方案或降低要求时,则必须评估对质量、工期、风险和客户承诺的影响,并走正式变更程序。
5. 误区五:把所有偏差归咎于执行团队
实际成本高于计划,可能源于需求反复、审批延迟、供应商报价变化、技术假设错误、范围漏估,也可能是执行效率问题。若一上来就把偏差解释为“团队不够努力”,团队会倾向于少报风险、延迟暴露问题,管理者反而更晚得到真实信号。
偏差分析应先问“发生了什么”,再问“为什么”,最后才讨论“谁负责改善”。责任归属与成本原因不是一回事。一个没有准备好的输入条件,可能让执行人员无论多努力都只能等待或返工。

四、专业判断逻辑:从偏差数字走到管理动作
1. 先确认基准:比较对象必须同口径、同范围、同时间
偏差分析的第一步不是解释原因,而是确认比较基准。预算是否已包含正式批准的变更?实际成本覆盖到哪一天?项目范围是否与原计划一致?若这些问题没有答案,偏差百分比看起来精确,结论却可能失真。
我建议保留三条清晰的基准:批准预算基准、当前批准范围基准、最新完工预测。预算基准只有经过授权变更才更新;完工预测可以随信息变化滚动更新。这样既避免“偷偷改预算把超支抹掉”,也不至于让负责人拿过期预测做决策。
2. 把实际成本、承诺成本和剩余工作分开核对
每次复核时,我会分别核对三类数据。实际成本由已确认工时、已交付服务、验收记录和财务入账支持;承诺成本由合同、采购订单和批准的资源安排支持;剩余工作成本则由工作量、费率、计划和风险假设推算。
三者不要简单重复相加。比如某供应商合同总额 20 万元,已经确认交付 8 万元、已付款 5 万元,实际成本可能按组织的会计政策确认 8 万元,剩余承诺不能再把 20 万元全额加一次。项目管理台账应明确已履行、已支付、未履行部分,避免双重计算。
3. 用成本绩效指标辅助判断,但不要让指标替代判断
当项目有可靠的进度与范围基线时,可以使用挣值管理思路辅助判断。计划价值(PV)表示计划完成工作的预算价值,挣值(EV)表示实际完成工作的预算价值,实际成本(AC)表示完成这些工作的实际成本。成本绩效指数 CPI 等于 EV 除以 AC;小于 1 通常意味着完成同等预算价值的工作花费较多。
但指标依赖可靠的完成度评估。若团队把“已经开始”算作“已经完成”,或任务拆分过大、验收标准不清,EV 就会失真。小型探索项目也未必适合每周追踪复杂挣值指标,使用“关键工作包完成度、实际投入、剩余估算”可能更诚实、更容易行动。
| 判断信号 | 可能含义 | 应进一步验证 |
|---|---|---|
| 成本绩效指数低于 1,进度绩效指数接近 1 | 进度大致符合计划,但单位产出的成本偏高。 | 核查费率、返工、专家投入和实际完成度。 |
| 成本绩效指数接近 1,进度绩效指数低于 1 | 成本效率尚可,但工作完成速度落后。 | 检查关键路径、等待时间、资源冲突及未完成范围。 |
| 两项指数均低于 1 | 成本与进度同时承压,继续按原方案可能放大偏差。 | 重新估算剩余工作,比较范围调整、资源调整和延期方案。 |
| 指数短期改善但未完成度停滞 | 可能只是成本入账滞后或工作价值估计偏高。 | 核实发票、工时、验收节点与交付证据。 |
4. 预测完工成本时,明确写出假设
常见的预测方法有两种思路:一种是假设当前成本效率会延续,另一种是重新评估剩余工作。前者适合工作内容稳定、数据质量较好且当前效率具有代表性的项目;后者适合发生重大变更、团队已采取新措施或早期效率不再代表未来的项目。
不要只在表格里写一个“预计 90 万元”。至少要说明剩余工作量、成本费率、采购价格、延期假设和风险准备。预测不是承诺,更不是为了让管理层安心而调整出来的数字;它是基于当前证据做出的可修订判断。
5. 选择纠偏动作时,比较总成本、时间和风险
例如,项目预计超预算 10 万元,负责人可以选择增加短期人手、削减非核心范围、延长周期、替换供应商或接受超支。每种方案都可能把成本转移到别处。增加人手可能增加协调成本;削减范围可能影响业务价值;延期可能产生并行运维费用;接受超支则需要说明新增价值和资金来源。
我会用“方案成本、交付影响、质量风险、可逆性、决策时限”做并列比较。尤其要看措施是否可逆:先暂停尚未下单的低优先级采购,通常比已经裁撤关键岗位、导致知识流失更容易回退。

五、具体案例与数据观察:把一张成本表变成周会决策
1. 情景模拟项目的周度成本台账

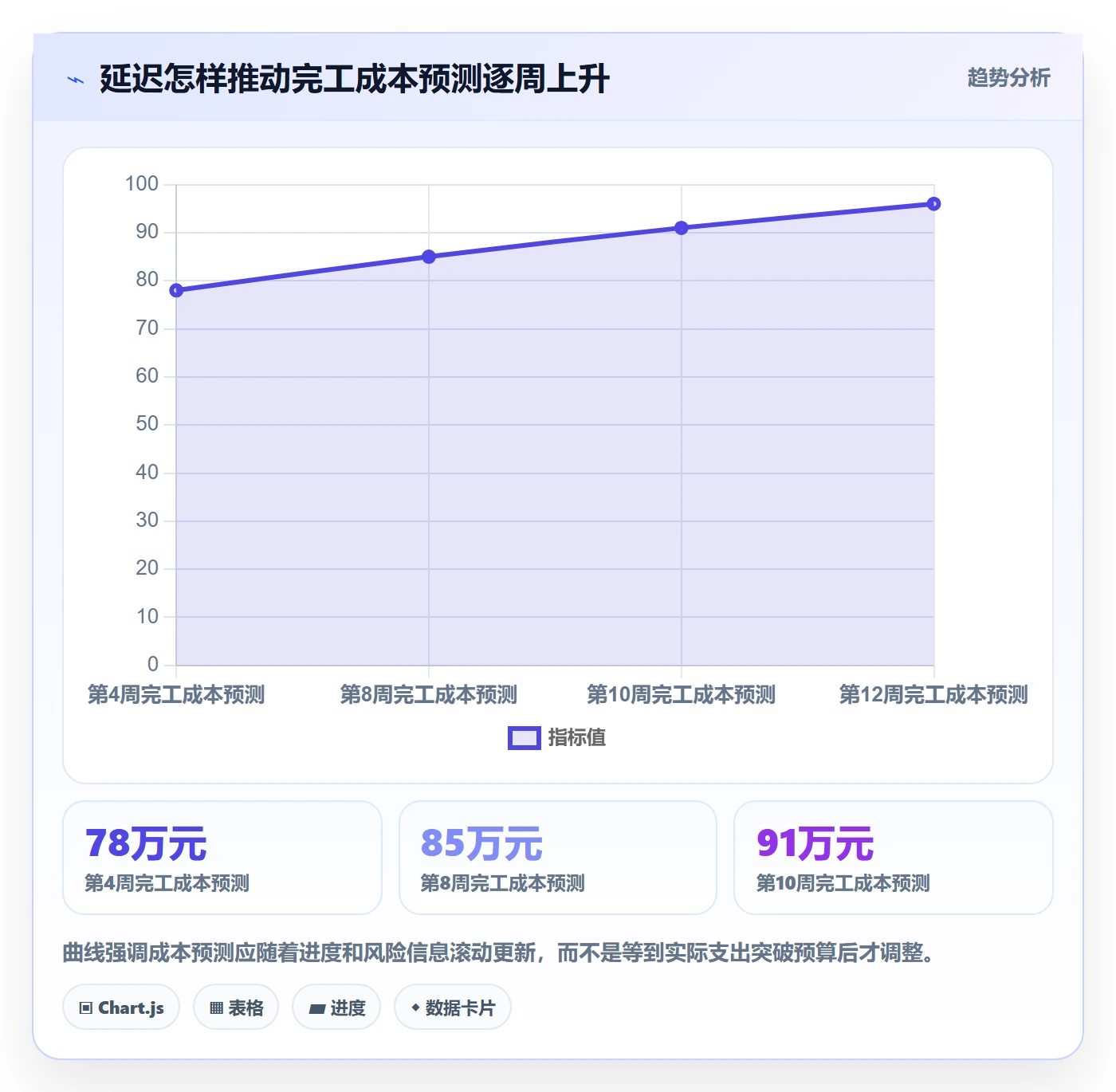

继续使用前文的 100 万元预算项目。假设第 8 周为统计时点,实际成本 48 万元,未履行合同承诺 12 万元,剩余工作基于当前计划估算为 25 万元,完工成本基准预测为 85 万元。项目团队同时观察到两项风险:需求变更可能增加 6 万元,延期并行维护可能增加 8 万元。
这些风险不是自动计入已发生成本的项目。负责人应将它们列入风险情景,并区分“已确认支出”和“可能发生的风险成本”。若把风险上限直接加进基准预测,会让预测看起来更保守,却难以判断团队是否真的已经超预算。
| 项目成本状态 | 金额 | 管理解释 |
|---|---|---|
| 批准预算 | 100万元 | 当前授权控制边界,正式变更前不应自行上调。 |
| 已发生实际成本 | 48万元 | 截至第8周已消耗的资源与已确认交付成本。 |
| 未履行合同承诺 | 12万元 | 已形成义务但尚未全部确认为实际成本的部分。 |
| 剩余工作估算 | 25万元 | 在现有范围、费率和交付节奏假设下的剩余投入。 |

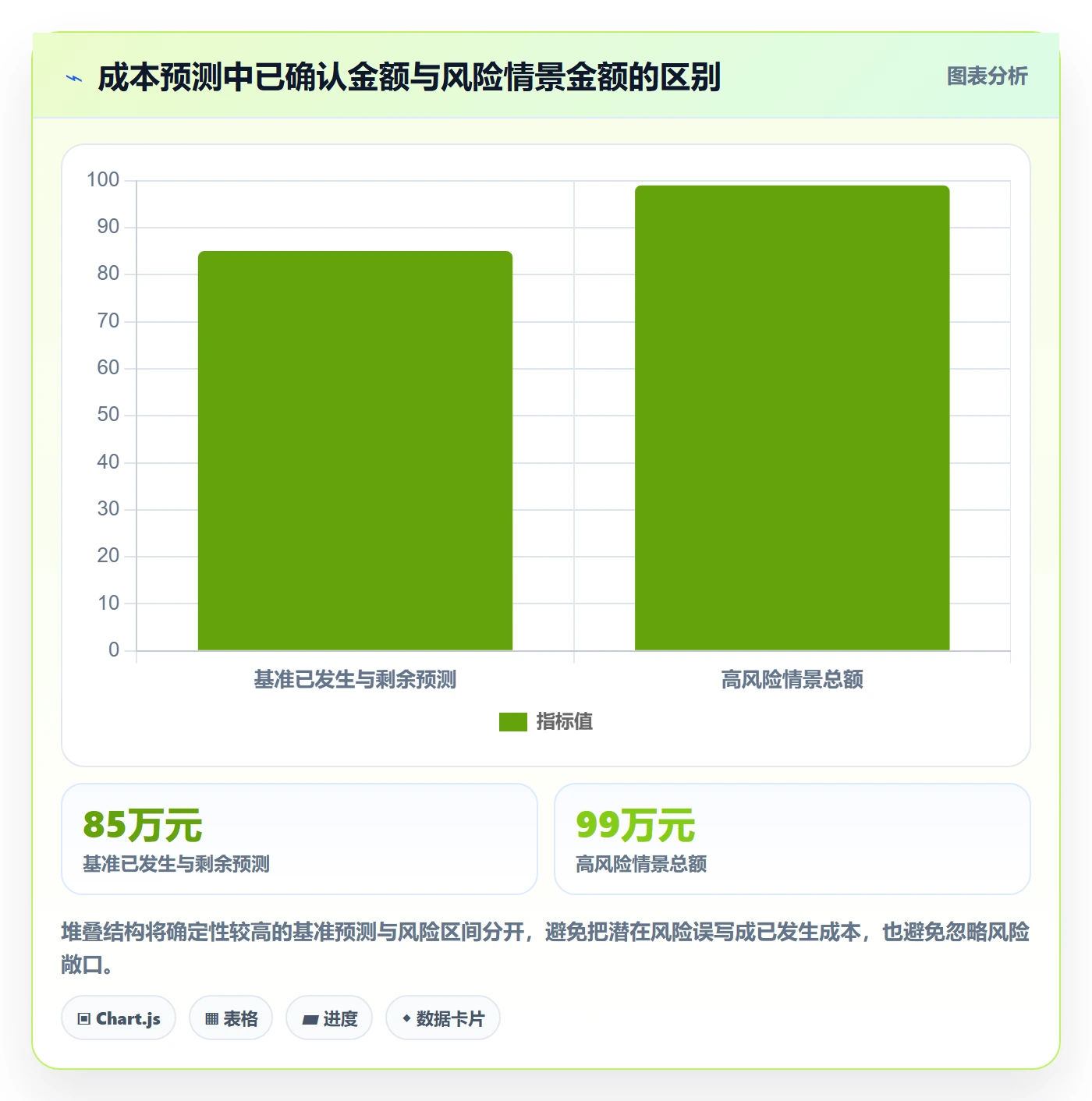

| 基准完工预测 | 85万元 | 按照统一口径对已发生与剩余成本进行预测后的结果。 |
| 风险情景额外影响 | 0至14万元 | 需求变更与延期维护的潜在影响,应按概率和触发条件另行评估。 |

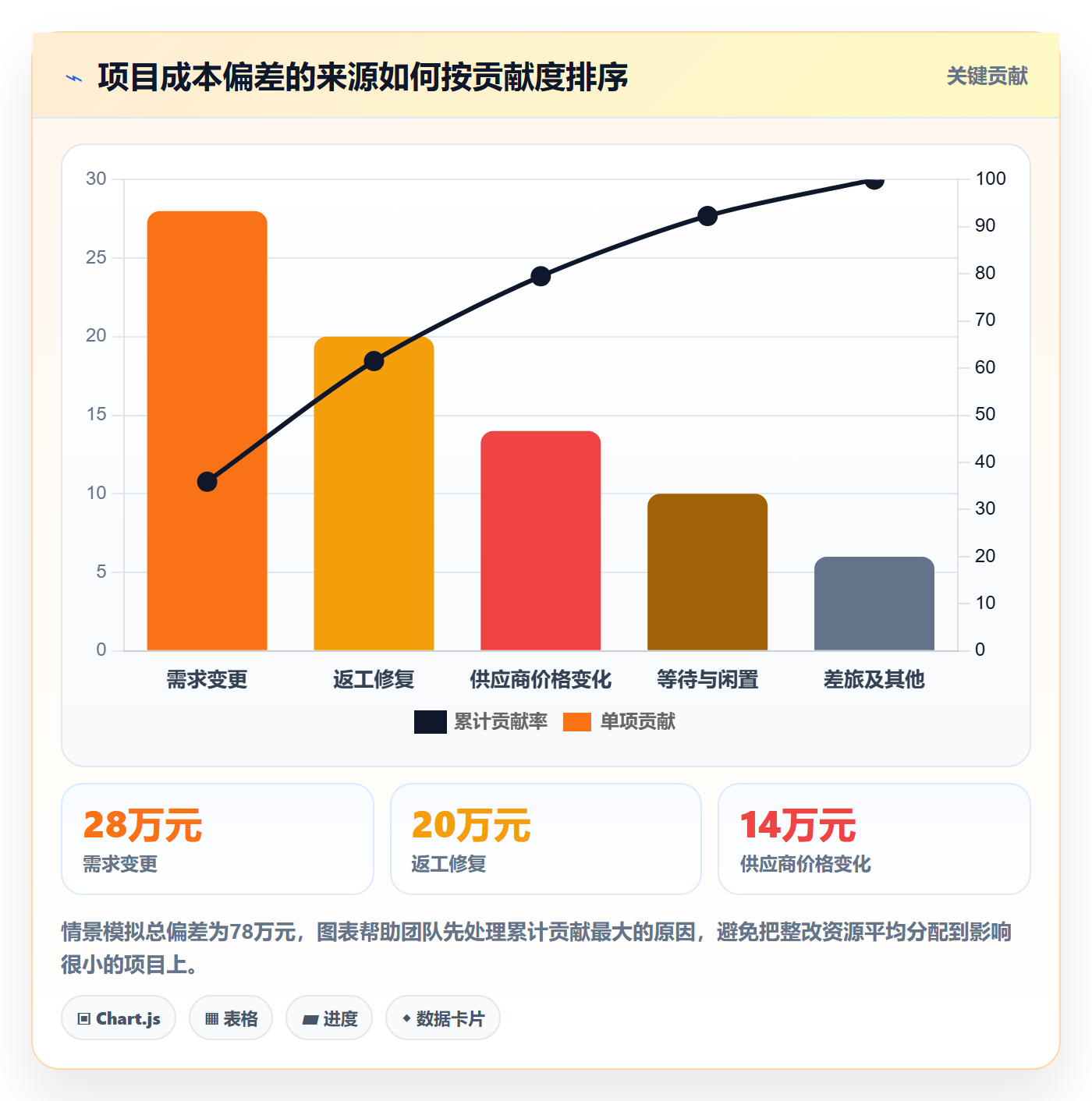

2. 周会上不讨论“谁花多了”,而讨论三个变量
第一,剩余工作量是否变化。若关键工作尚未拆清,成本预测的误差会很大。第二,单位工作成本是否变化。若完成同一工作包需要更多工时,需查返工、等待或技能匹配。第三,成本触发条件是否出现。比如供应商续约、需求冻结日期错过、测试缺陷超过阈值,都会改变未来成本。
这三个变量比单纯复述上周支出更有价值。负责人可以要求每个工作包负责人只提交“预计剩余投入、与上周相比的变化、变化原因、需要的决策”,而不是填写长篇说明。会议时间应用在选择行动上,而非逐行朗读表格。
3. 一次纠偏的示范推演
假设团队发现 6 万元的需求变更尚未批准,其中只有 2 万元涉及上线必需能力,另外 4 万元属于体验增强;同时,3 万元云资源长期闲置。此时可先暂停体验增强范围,核实并关闭闲置资源,再重新估算关键路径。若上述措施降低完工预测 7 万元,且不损害必要验收要求,项目预测就从风险情景的 99 万元降到约 92 万元。
这并不意味着“节约 7 万元”的数字已经实现。暂停范围可能产生未来补做成本,云资源关闭也可能影响环境恢复;负责人应在实施后确认实际节约、残余风险和对交付的影响。纠偏措施只有在结果被复核后,才算从计划变成节约。
4. 区分节约、延期和成本转移
如果采购从本月推迟到下月,现金流出可能暂时下降,但项目总成本未必下降。如果开发工作被转移给业务团队,项目账面成本可能减少,组织总成本却增加。如果测试范围减少,缺陷修复可能转移到上线后。每次报告“节约”时,都应问一句:成本是否消失,还是换了时间、部门或风险形式?
对管理层汇报时,我建议把“已实现节约”“预测避免成本”“延期支付”“成本转移”分栏呈现。这样不容易把付款时点的变化包装成效率提升,也能避免项目负责人为了守住预算,把问题推到运维或业务部门。

5. 建议形成一页式成本周报
一页周报应让管理者在几分钟内看到状态和决策请求,而不是复制所有财务明细。可以保留以下内容:预算与完工预测、已发生及承诺成本、较上周变化、前三项偏差原因、未来四周重大支出、风险情景、需要批准的动作。
每个异常都要有负责人和截止日期。例如:“外包合同预计增加 3 万元,原因是验收口径两次调整;产品负责人周三前确认范围,若不确认则按现有范围冻结。”这类信息比“供应商成本偏高,请关注”更便于采取行动。
六、落地清单:从启动到结项建立成本管理闭环
1. 项目启动:把成本口径和权限说清楚
启动阶段的工作不是先做一张精确到个位数的预算,而是建立可追踪的边界。估算精度应与项目信息成熟度匹配。需求尚未明确时,给出区间和假设往往比给出单点数字更诚实;关键范围明确后,再逐步细化工作包估算。
- 明确预算范围、统计周期、币种、税费及内部人工是否计入。
- 确定成本类别和责任人,并说明采购、验收、工时确认的依据。
- 把范围拆成可估算的工作包,记录关键假设和依赖关系。
- 确定预算变更的审批权限,以及可由项目负责人自行处理的金额或比例边界。
- 设置风险准备金的使用规则,说明什么条件可以动用、由谁批准。
- 确定成本状态更新频率,并让频率与采购周期、交付节奏和风险等级匹配。
2. 执行阶段:每周维护事实,每次变更重算影响
执行中最重要的是让成本信息持续贴近现场。工时记录、采购承诺、验收结果和剩余工作估算应能相互印证。出现范围变更时,不要只记录新增需求,还要同步计算对人员投入、采购、工期、质量和后续维护的影响。
- 收集:汇总已确认工时、供应商交付、采购订单、资源账单和已批准变更。
- 核对:检查是否有遗漏、重复、跨项目分摊或金额与交付状态不符。
- 预测:按剩余工作重新估算完工成本,并标明预测假设。
- 解释:将较大偏差拆成数量、单价、范围、效率、时间或风险因素。
- 决策:比较纠偏方案,明确负责人、行动日期和预期结果。
- 复核:下一周期检查措施是否执行、节约是否实现、风险是否转移。
3. 采购和外包:从签约开始跟踪全生命周期成本
供应商成本不能只看报价单。还要核对交付边界、验收条件、变更计价、付款节点、支持期限和退出成本。低价合同若遗漏数据迁移、培训、接口、维护或验收工作,可能在执行期通过变更单补回来。
项目负责人应维护合同总额、已验收金额、已付款金额、剩余承诺和潜在变更五个状态。付款计划与成本确认不是同一概念,不能仅根据发票日期判断工作是否已发生,也不应把全部合同金额同时算作已发生成本和未来承诺。
4. 人力投入:把产能损失也纳入解释
内部人工不一定都需要折算成精确薪酬成本,但至少要建立一致的估算口径。可按标准费率估算各角色工时,也可对高成本团队使用实际费率。若组织无法可靠获得个人薪酬数据,使用经过批准的角色费率通常比猜测个人成本更稳妥。
工时数据的用途是识别投入结构,而不是把团队变成逐分钟计时对象。对高不确定性工作,应关注区间、工作包和趋势;对重复性强、成本较高的任务,可更细地追踪投入与产出。采集制度必须与隐私、劳动政策和组织流程一致。
5. 结项阶段:复盘估算偏差,而不是只写“控制良好”
结项时要对比原预算、批准后的预算、实际成本和最终交付范围。分析偏差时应区分估算误差、执行效率、范围变更、采购变化和风险事件。若最终低于预算,也要检查是否因范围缩水、成本转移或延期支付造成,而不是自动认定为管理优秀。
复盘结果应沉淀为下一项目可复用的参数:同类工作包工时区间、供应商实际交付周期、返工比例、关键资源费率、风险事件频率。不要把单个项目的偶然数字直接定为统一标准;样本不足时先记录假设,随着项目积累再校准。

七、不同情况下的行动建议:不要把一套频率用在所有项目
1. 小型、短周期、低风险项目
若项目周期短、采购少、团队规模小,建立复杂的挣值模型可能得不偿失。可以用一张轻量台账追踪批准预算、已发生金额、关键承诺、剩余估算和风险事项。每周检查一次,重要变更发生时立即重算。
这类项目的重点是防止遗漏和范围悄然扩大。负责人可以设定简单的预警阈值,例如预测成本较预算偏离 5% 时要求解释,但阈值应依据项目规模和组织授权制定,不能把 5% 当成所有行业通用标准。
2. 多部门、长周期或高金额项目
跨部门项目更需要统一编码和口径,否则部门报表难以合并。建议将预算按工作包和责任中心分解,建立承诺成本登记、月度财务对账和周度项目预测的双层节奏。重大采购和范围变更应进入统一审批流程。
若项目依赖多个组织,还应明确谁负责提供工时、谁确认交付、谁核实合同和谁批准预测。没有数据责任人的台账,最终通常会变成项目负责人一个人催数、拼表、解释,成本控制无法规模化。
3. 高不确定性、探索型或创新项目
探索型项目早期的工作内容难以精确拆分,强行要求单点预算准确到很细,容易制造虚假确定性。可以先采用分阶段资金授权:先批准验证关键假设所需的预算,达到阶段门槛后再决定是否扩大投入。
阶段门槛应围绕证据而不是单纯时间。例如技术可行性是否验证、目标客户是否愿意试用、关键风险是否下降。若证据不支持继续投入,及时停止也是成本管理成功的一种形式,而不是项目失败后才被动止损。
4. 采购占比高或依赖外部供应商的项目
对于采购型项目,负责人应重点跟踪合同承诺、交付验收、变更计价和付款节点。采购报价上涨时,要区分市场变化、规格变化、采购延误和合同管理问题,不能简单要求供应商降价,也不能因为报价已签就放弃复核交付范围。
还应把供应商替换的成本纳入判断。若更换供应商需要重新认证、迁移数据或重新培训,表面节约可能被切换成本抵消。对关键供应商可设置价格变动预警和备选方案,但维护备选资源本身也有成本。
5. 已经超支或预计将超支的项目
发现超支时,先冻结未经批准的新承诺,核实成本口径并重新估算剩余工作。然后把项目拆成必须完成、可延期、可取消三类范围,计算不同选择对业务价值、质量、工期和总成本的影响。管理层需要的是选择及后果,不只是一个坏消息。
若超支源于无法逆转的外部事件,应尽快升级并提供可信预测;若源于可控的范围增长或重复返工,则应设置变更控制和质量改进动作。不要等到“找到完美方案”才上报,时间越晚,越多选择会从可逆变成不可逆。
6. 成本节约目标与交付目标发生冲突时
先区分必须满足的约束和可以协商的目标。法规、合同验收、安全和关键质量门槛通常不是随意压缩的空间;非核心功能、交付批次、内部流程和资源配置可能更有调整余地。具体边界应由业务、技术、财务和风险责任人共同确认。
如果削减成本会增加未来运营支出,应比较生命周期成本。例如某方案初期便宜 5 万元,却每年多花 2 万元维护,若预期使用三年以上,就应把后续成本纳入决策。项目成本并不总等于项目期间账面支出,特别是建设、迁移和设备类项目。
八、不同情况下的取舍:控制强度也有成本
1. 精细核算与采集负担的取舍
成本分类越细,理论上越容易解释偏差,但采集、核对和维护成本也越高。若团队每周花半天时间填表,数据最后只用于月度汇报,管理制度本身就在制造浪费。
我的判断标准是:新增一个字段是否会改变决策。如果不能影响资源调度、采购审批、范围选择或风险判断,就不必要求一线团队反复填报。可以先从金额大、波动高、风险强的成本项开始精细化,再逐步扩展。
2. 控制预算与保持交付弹性的取舍
预算管得过松,范围容易持续膨胀;管得过严,团队可能不敢暴露合理风险,也无法应对已验证的新信息。比较成熟的做法不是禁止调整,而是规定调整路径:谁能提出变更、谁评估影响、谁批准、批准后如何更新基准。
范围变更不等于管理失败。未经评估、未获批准、没有更新预测的范围变更,才会让成本基线失去意义。允许有依据地调整,同时留下决策记录,通常比坚持一个已经脱离现实的原预算更有管理价值。
3. 追求成本效率与避免短视削减的取舍
成本效率关注同样的投入能否产生更多有价值的交付;短视削减关注某一行支出能否立即下降。两者并不等价。减少重复会议、关闭闲置环境、缩短审批等待,可能既降本又提效;减少必要测试、跳过数据核对,则可能把风险成本留给后续团队。
每项节约建议都应回答:节约金额如何计算、何时实现、会不会新增成本、对交付质量有何影响、结果如何验证。若无法回答,先把它列为待验证假设,不要直接记入已实现节约。
4. 标准化与项目差异的取舍
组织需要统一口径,才可以横向比较;项目又各有特点,统一到过度僵硬会失去解释力。可以标准化数据定义、审批规则和预测逻辑,同时允许不同项目选择适合的采集频率、估算颗粒度和风险指标。
例如,内部研发项目的主要成本可能是人员工时,基础设施项目可能更关注设备、材料和施工进度,市场活动则可能侧重媒体采购和外包履约。统一的应是“每笔成本如何定义、如何核验”,而不必强制所有项目使用完全相同的成本分类。
九、工具与数据治理:系统能提高可见性,但不能替负责人判断
1. 什么时候需要项目管理平台或成本管理工具
当项目数量少、成本来源集中、负责人能够及时维护台账时,电子表格可能已经足够。随着项目增多、部门增加、采购频繁或审计要求提高,表格容易出现版本冲突、重复填报和责任不清,此时才值得考虑通过项目管理平台、财务系统或数据接口建立更稳定的流程。
我会先画出数据流:工时从哪里来,合同和订单由谁维护,财务实际成本如何回传,项目预测在哪里更新,异常如何通知负责人。工具选型应围绕这些流程是否打通,而不是只看仪表盘数量或展示效果。
2. 选工具时先检查六件事
- 是否能按项目、工作包、成本类别和期间追踪金额。
- 是否能区分预算、实际、承诺、预测和风险情景。
- 是否保留预算变更、预测修订和审批记录,避免历史被覆盖。
- 是否能与工时、采购、财务或资源系统对接,减少重复录入。
- 权限是否支持项目负责人、财务、采购和管理层分别查看与审批。
- 数据导出和口径说明是否清晰,避免团队被单一工具锁定。
3. 不要把系统里的数字天然当成事实
数据自动同步不代表数据正确。工时可能登记到错误项目,合同金额可能未扣除取消部分,财务分摊可能采用不同期间,进度状态也可能由团队手动维护。自动化减少的是搬运工作,不会自动修复定义不一致和责任不清。
上线前最好用一个实际项目做小范围验证:从源系统抽取数据,与合同、工时和财务记录逐项核对;检查预算变更后历史是否可追溯;观察负责人能否从异常提示追到具体工作包。若连基础口径都未统一,先治理数据和流程,比立即部署复杂系统更划算。
4. 把自动提醒用于例外管理,而非制造告警疲劳
工具可以在预测超过阈值、合同余额不足、采购金额变化、工时显著偏离或审批逾期时提醒负责人。但提醒必须绑定行动:谁确认、几天内处理、什么条件升级。若每天收到大量无法处理的消息,团队会逐渐忽略真正重要的风险。
阈值也需要按项目特征设定。固定 5% 偏差对百万级项目和几万元的小项目意义不同;对安全和合规风险,金额很小也可能必须升级。可以采用金额、比例和风险等级组合判断,而不是只依赖单一百分比。

十、结尾:把成本管理从“事后解释”变成“提前选择”
1. 最重要的不是算得更细,而是更早看见选择正在减少
项目成本偏差往往不是某一天突然发生的。需求开始反复、外包范围含糊、关键资源持续等待、测试时间被压缩、采购承诺没有登记,这些信号通常比最终超预算更早出现。负责人若只等财务结账,就会失去用范围、排期、采购和资源配置来纠偏的窗口。
因此,实际成本管理最值得坚持的不是一张表,而是一种判断顺序:先统一口径,再分清已发生与已承诺;先重新估算剩余工作,再讨论偏差原因;最后比较不同动作对总成本、交付价值和风险的影响。
2. 下一步可以从一次 30 分钟的成本复盘开始
今天就选一个正在执行的项目,先不急着换系统或设计复杂模型。用 30 分钟整理五个数:批准预算、已发生实际成本、未履行承诺、剩余工作估算、完工成本预测。再找出预测变化最大的三个原因,并为每个原因指定一项可在本周采取的动作。
如果团队连这五个数都无法可靠给出,下一步不是责怪填报人,而是补齐成本口径、数据责任人和承诺登记。如果这些数已经可信,就把预测纳入固定周会,让每次偏差都对应决策和复核。真正成熟的成本管理,不是保证项目永不超支,而是尽可能在超支变成既成事实之前,仍然拥有可解释、可比较、可执行的选择。
常见问题解答(FAQ)
1. 项目成本管理从哪里开始,才能避免只在月底看超支?
我负责的项目通常到月底才发现人工成本已经超预算,但当时很难判断是哪几周、哪些任务出了问题。我想把成本管理前移,又担心增加团队填报负担,应该先建立什么机制?
先建立“预算基线,实际消耗,完工预测”三项对照,不必一开始就上复杂系统。按工作包拆分预算,至少区分人员、采购、差旅和外包;每周记录已发生费用与已投入工时,再由负责人估算剩余工作所需成本。
比如一个预算30万元、计划12周的项目,如果第4周已消耗14万元,而工作完成度只有25%,就应立即检查范围、工时估算和采购支出,而不是等月底结账。注意,完成度不能只凭主观百分比,最好以已验收的交付物或可核对的任务成果为依据。
2. 项目人工成本应该按计划工时、实际工时还是工资金额核算?
我发现团队填报的工时经常和考勤时间对不上,直接用工时乘单价又担心得到的数字不是真实成本。项目负责人应该怎样选口径,才能既方便追踪,也能用于复盘?
建议将“项目投入工时”和“财务人工成本”分开管理,再通过统一的内部成本率关联。项目负责人用任务级工时追踪资源消耗,财务核算则按公司确认的薪酬、福利及分摊规则计算成本;不要把考勤时长直接等同于项目工时。
举例来说,某成员一周记录40小时在岗,其中28小时用于项目A、8小时用于支持工作、4小时用于内部事务,那么项目A应记录28小时,再按事先确定的成本率折算。成本率要固定周期更新并明确是否含管理费用,否则不同月份的数据无法公平比较。
3. 项目发生变更时,怎样判断是追加预算还是压缩范围?
我遇到过需求中途增加,团队先答应下来,后来进度和成本一起失控的情况。客户又觉得改动很小,我该用什么依据说明影响,并决定是否申请预算或调整交付范围?
不要只讨论“改动看起来有多小”,而要评估它对工作量、依赖关系、测试和上线风险的连锁影响。可以用一页变更单记录新增内容、预计工时、外部采购、对关键路径的影响,以及不做该变更的后果;随后由有预算权限的人决定追加资金、替换原有范围或调整日期。
比如新增一个报表功能,开发估算20小时,但还需数据校验、权限测试和上线验证,综合影响可能达到35小时。这个数字应标注为估算并写明假设,避免把初步工时包装成确定承诺。
4. 项目成本偏差达到多少时应该升级处理?
我不确定项目超支5%算不算需要干预,有时小偏差会自行恢复,有时看似不大的采购延迟却会拖累整个交付。有没有比设一个固定百分比更稳妥的预警办法?
预警阈值应同时看偏差比例、绝对金额和对交付的影响,而不是所有项目统一使用一个百分比。可以先设两级规则:偏差超过预算的5%或超过某个金额时要求负责人说明原因;若完工成本预测突破批准预算、关键路径受影响,或资金不足以完成剩余工作,则立即升级审批。
小型项目超支5%可能只是几千元,大型项目同样比例却可能影响现金安排。每次预警都要附上原因、剩余工作估算和纠偏选项;单看已花金额无法判断项目最终是否会超支。
核心关键词
文章包含AI辅助创作:实际成本管理方法大全:项目负责人成本管理最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595920
读者评论
我们项目之前也只看已付款金额,外包验收完成但发票没到时,预测经常偏低。把已发生和未支付承诺分开后,确实更容易提前发现问题。想请教的是,内部工时用统一标准费率,还是按岗位实际成本折算更便于跨项目比较?
每周更新成本听起来合理,但如果工时、采购和财务数据分散在不同系统,维护表格容易变成重复录入。文中提到由系统同步交易数据,这一步对小团队可能不太容易,实践中哪些字段最值得优先自动化?
赞同成本偏差不能直接归咎于执行团队。我们遇到过审批延迟导致人员等待,最后却被算成效率问题。建议复盘时把等待和返工的认定规则也写清楚,否则分类数据可能还是各说各话。
