采购成本怎么做?项目负责人最佳实践:成本管理从0到1

采购成本失控,往往不是因为采购员不会比价,而是项目负责人直到合同签完,才发现“报价”并不等于“项目成本”:样品反复、交期延误、加急运输、变更返工、验收争议和库存积压,都可能把看似便宜的采购变成昂贵的交付。要把采购成本从0做到可管理,我的核心做法不是先压单价,而是先建立一条能追溯的成本基线,再把需求、方案、供应商、合同、交付和验收串成闭环。

一、先讲核心结论:采购成本管理不是压价,而是管住总成本

1. 采购成本的起点是项目结果,不是询价单

项目负责人常见的第一反应是:“同样的物料,谁报得低就找谁。”这句话只适用于规格统一、质量可验证、交付稳定、替换成本低的标准品。对定制件、软件服务、设备集成、外包开发等采购对象,单价只是总成本中的一个变量。

我更愿意把项目采购成本定义为:为满足项目目标,在约定时间、质量和风险边界内,采购对象从需求提出到最终退出所产生的全部可预期成本。它包括显性支出,也包括因采购决策导致的内部工时、延期损失、返工费用、资金占用和后续维护。

判断一个采购方案是否便宜,应该问“达成同一业务结果要花多少钱”,而不是只问“每件少了多少钱”。如果低价方案需要更多验收、更多适配、更多现场支持,省下来的报价差可能会在项目执行中迅速被吞掉。

2. 从0到1,先做四件事

一个组织尚未建立采购成本管理机制时,不必一上来就建设复杂系统,也不必等全部制度齐全才启动。先把四件事做实,就能形成最小可运行闭环。

  1. 定义边界:明确采购范围、数量、规格、交付地点、验收标准和责任人。
  2. 建立基线:把预算、询价、合同、变更、验收和付款分别记录,保留可核对的版本。
  3. 做方案比较:至少比较总成本、交付确定性、质量风险和退出成本,而非只比较含税单价。
  4. 复盘差异:项目结束后解释预算与实际成本的差异,并把可复用的信息带到下一次采购。

对刚起步的项目团队,我建议先用一张结构清晰的采购成本台账,而不是先买工具。台账要能回答:为什么买、依据是什么、谁批准、最后花了多少、偏差由什么造成。若这些问题都回答不了,系统只会把不完整的信息更快地搬到线上。

3. 成本管理的目标是让偏差更早暴露

采购成本管理不能保证永远不超预算。需求变化、市场波动、供应中断都可能发生。真正能检验管理水平的,是团队能否及时发现偏差、说明原因、评估影响,并在不可逆支出发生前做出选择。

因此,我把成本管理的成熟度分成三个阶段:第一阶段知道预算是多少;第二阶段知道承诺成本和实际成本是多少;第三阶段能预判剩余成本,并在风险扩大前采取措施。项目团队应先做到第二阶段,再逐步建立滚动预测能力。

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

二、采购成本为什么容易失控:从需求模糊到付款之间有很多“漏点”

1. 需求没有冻结,供应商报价就没有可比性

如果采购需求只写“性能稳定、尽快交付、支持后续扩展”,供应商只能自行假设边界。甲供应商按基础配置报价,乙供应商把备件和现场服务算进去,丙供应商则把关键功能列为选配。表格看起来都填了价格,实际买到的却不是同一件东西。

我会先把需求拆成三类:必须满足的验收条件、允许协商的实现方式,以及不纳入本次采购的内容。这样做不是增加文档,而是减少报价中的隐含假设。尤其要明确数量口径、计价单位、税费、运输、安装、培训、保修、响应时间和变更机制。

2. 预算只写总额,无法指导决策

“本项目采购预算200万元”看上去很明确,但如果不知道其中多少用于主体设备、多少用于部署、多少用于备件和服务,预算就无法支持取舍。项目发生变更时,负责人也难以判断应动用哪一部分额度,或者是否需要重新审批。

较实用的预算结构,是至少分成采购对象、成本类型和时间三个维度。采购对象回答买什么,成本类型回答钱花在哪,时间维度回答何时承诺和支付。这样才能区分合同金额、已发生费用、已承诺未付款金额和剩余预测。

3. 采购部门、业务部门和项目团队看到的不是同一类成本

采购部门可能关注价格和合同条款,使用部门关注功能是否可用,项目经理关注交付节点,财务关注预算和付款条件。各自的目标都合理,但如果没有共同的成本口径,决策就容易变成“采购认为已经省钱,项目却要为交付问题买单”。

我的经验判断是:项目负责人应对“最终交付结果的成本”负责,但不必独自承担所有审批和专业判断。财务应帮助确认预算口径,采购应组织竞争与商务谈判,技术或业务负责人应确认需求和验收。责任分工不清,成本台账即使准确,也很难推动行动。

4. 成本信息散落在多个文件里,版本无法对齐

报价在邮件里,需求在共享文档中,合同在法务系统里,变更记录在聊天工具中,验收情况在项目群消息里,这是许多团队的真实工作状态。问题不只是信息分散,而是同一笔费用可能出现多个版本,没人能确定哪一个是当前有效口径。

从0到1阶段,不必追求一步到位的数字化。先给每个采购项设置唯一编号,把预算、询价、审批、合同、变更、验收和付款记录关联到同一条目。文件可以仍然存放在原来的位置,但台账要有链接、版本和责任人。

漏点 表面表现 实际成本后果 最早的控制动作
需求未澄清 不同供应商按不同假设报价 后续增项、适配和重新询价 发询价前完成规格与边界确认
预算无结构 只有一个项目总额 超支原因难定位,调整无依据 按采购对象和成本类别拆分
交付风险未计价 只看单价,不比较保障能力 延期、加急和替代采购费用 把交期与履约方案纳入评审
信息版本混乱 报价、合同和变更各自存档 重复付款或遗漏承诺金额 以采购项编号串联资料与状态

三、常见误区:这些做法看似省钱,实际可能扩大项目成本

1. 把最低报价当成最佳方案

最低报价只能说明供应商在特定假设下报出的金额最低,并不能直接说明质量、交付、服务和风险成本最低。若供应商的报价不含安装、培训、运输或必要配件,比较结果就会系统性偏向报价不完整的一方。

我通常要求团队先做“范围对齐”,再做“价格比较”。范围对齐至少包括规格、数量、服务内容、交付地点、验收标准、保修范围和付款条件。无法对齐的项目应标成差异项,而不是直接把报价放在同一列相减。

2. 过度压价,把供应链的风险转嫁给项目

采购谈判当然可以争取价格,但把价格压到供应商无法稳定履约的程度,可能诱发换料、减少服务投入、拖延交付或在执行中频繁索赔。短期价格节省并不必然变成项目节省,尤其在供应商掌握关键技术、交付窗口紧张或替代来源有限时。

更稳健的做法是明确谈判目标和底线:价格、交期、质量、付款、服务和变更分别讨论。对关键物料,我会把“履约确定性”作为方案的一部分来评估,而不是等出问题后再计算损失。

3. 为了省预算,采购过早或过晚

采购过早会占用资金、增加仓储和版本淘汰风险;采购过晚则可能造成加急费用、项目等待和供应不足。最佳采购时点不是越早越好,也不是等需求完全不变才行动,而是根据供应周期、需求成熟度、价格波动和替代难度共同判断。

对于长交期、规格稳定、断供影响大的物料,可以考虑提前锁定产能或分批下单;对于需求容易变化、存储成本高的对象,宜减少一次性采购量,利用阶段评审控制承诺。采购策略要和项目节奏匹配。

4. 把采购金额等同于已发生成本

签约金额、订单金额、已验收金额和已付款金额不是同一个数字。只盯付款流水,会低估已经承诺但尚未付款的成本;只看合同总额,又可能把尚未触发的可选服务全部当成必然支出。

建议至少区分四个口径:已发生成本、已承诺成本、待审批变更金额和剩余预测成本。项目负责人每周或每两周更新一次,对变化较快的项目提高频率。这样才能判断预算余量是真实可用,还是已被未付款承诺占用。

5. 只做事后复盘,不在执行中预警

项目结束后发现采购超支,通常只能解释“为什么超了”,很难再改变结果。成本控制的价值在于提前识别趋势,例如报价持续高于预算、交付节点连续后移、验收失败率上升或变更频率明显增加。

我不建议一开始就设计几十个指标。先设少而有效的预警条件,例如承诺成本达到预算的某个阈值、关键采购项逾期、累计变更超过审批边界。指标要能触发动作,否则只是增加汇报负担。

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

四、建立专业判断逻辑:从需求到总拥有成本逐层决策

1. 先确认需求必要性,再讨论采购方式

最有效的节省,有时不是从供应商那里谈来的,而是来自“不买、少买、晚买或复用”。在询价之前,先确认采购对象是否直接支撑项目验收目标,是否已有可复用资产,是否能通过调整流程或范围解决问题。

我会让需求提出者回答三个问题:没有这项采购,项目目标会受什么影响?数量依据是什么?是否存在较低成本的替代方案?这不是为了让业务部门证明自己,而是为了把采购需求从“习惯性配置”变成可验证的项目决策。

2. 把技术需求翻译成可报价、可验收的条款

技术描述与采购条款之间常有一段容易被忽略的距离。比如“系统运行稳定”不能直接验收;“故障发生后及时处理”也无法明确违约责任。项目团队需要把抽象要求改写成可观察的条件,包括指标口径、测试方式、时间窗口和例外情形。

对设备采购,可明确容量、精度、功耗、环境条件、兼容性测试和备件要求。对服务采购,可明确交付物、里程碑、响应时间、人员配置、知识转移和验收条件。越是依赖服务质量的采购,越要提前约定如何判断“完成”。

3. 先对齐报价范围,再比较全成本

全成本比较不要求把所有影响都精确折算到小数点后两位。关键是把会改变决策的成本摆上桌面,并区分确定金额、估算金额和风险暴露。对缺少历史数据的团队,可以采用区间估算,并注明假设,不要把猜测伪装成精确预算。

以设备采购为例,可把成本拆成采购价、运输安装、培训、耗材、维护、停机影响、升级和退出处理。对于软件或专业服务,可关注实施、集成、培训、数据迁移、按量费用、续费和供应商更换成本。

4. 用加权评估,但不要让分数替代判断

当方案同时涉及价格、质量、进度和风险时,我会建议建立加权评估表,但评分必须解释得清楚。分数的作用是暴露团队在乎什么、哪里存在取舍,不是制造一个看起来客观的“自动答案”。

例如,交期极为关键的项目可以提高交付能力权重;标准化、可替代的耗材采购可以提高价格权重。权重应由项目约束决定,并在看到最终报价前设定,避免团队为了证明既定选择而倒推权重。

评估维度 建议核查的问题 适用提醒
全生命周期成本 是否包含实施、维护、耗材、升级和退出费用? 长期使用或高度定制的采购尤其重要
质量与适配 是否通过样品、试点或兼容性测试? 关键性能应有可重复的验证方法
交付能力 产能、交期、备选方案和延期补救是否可信? 项目关键路径上的采购应提高权重
商务与现金流 付款节点是否与交付和验收挂钩? 避免大额预付却缺少保障条件
风险与退出 供应中断、数据迁移、替换和解除合同成本如何? 单一来源或强依赖采购需重点评估

5. 把风险准备金当作可解释的缓冲,而不是隐形预算

项目采购预算常常需要预留风险空间,但预留金额不应成为随意消费的“备用池”。风险准备金要对应具体风险,如价格波动、需求不确定、交付替代或必要的测试返工,并明确动用条件和审批人。

如果历史数据有限,可以先按风险清单逐项估算发生概率和影响区间,不必假装已有精确概率。对高不确定性项目,定期更新预测,比年初一次性拍定一个数字更可靠。预测发生变化时,要记录原因和决策,不要悄悄调整基线。

6. 让合同条款承接成本判断

成本分析不是填完评估表就结束。分析结果应落实为合同中的交付范围、价格构成、变更流程、验收方式、付款节点、质量责任、延误处理和退出机制。否则,团队虽然在会议上识别了风险,执行阶段却没有可以依照的约束。

我会特别关注“变更如何计价”。合同若只写“按实际发生结算”,又没有工时单价、审批流程和范围边界,后续争议就很难控制。对服务类采购,应约定变更申请、影响分析、书面批准和工作开始时间,避免先做后报。

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

五、案例推演:同一项设备采购,低报价为什么可能更贵

1. 项目背景与假设

下面用一个情景案例演示判断方法。某项目需要采购一批用于生产测试的专用设备,要求在四个月内完成安装并通过验收。项目团队收到两家供应商报价:甲方案报价96万元,交付周期较短;乙方案报价88万元,但报价不含现场安装、扩展测试和部分备件。

为避免把模拟数字误读为行业平均水平,以下金额均为案例推演。项目团队在询价阶段通过商务澄清、样品测试和使用部门访谈,对额外费用及风险成本进行了区间估算。真实项目应替换为本企业报价、工时和故障记录。

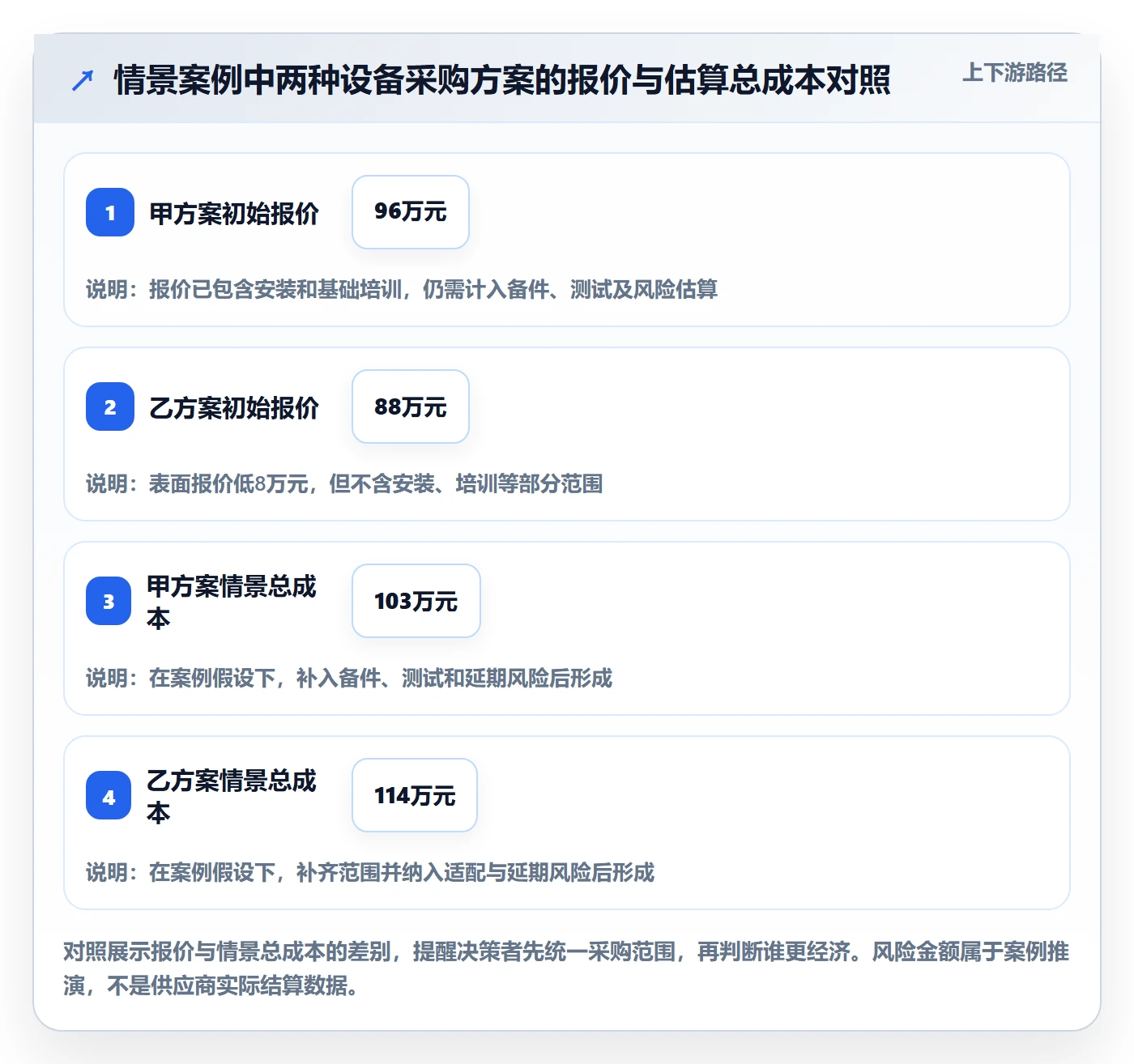

2. 先把报价还原成可比较的成本结构

项目负责人没有直接选择88万元的方案,而是补齐两家报价的共同范围。甲方案的运输、安装和基础培训已包含在报价内,乙方案则需要另行计价;两家都要增加备件,但测试与响应服务边界不同。

成本项目 甲方案 乙方案 计算口径
设备报价 96万元 88万元 供应商初始报价
安装与现场调试 已含 6万元 乙方案补齐询价范围
必要备件 4万元 5万元 按项目最低备件清单估算
培训与交接 已含 2万元 含操作培训和资料移交
预计适配测试 2万元 5万元 基于现有接口差异的情景估算
预计延期补救风险 1万元 8万元 按项目进度暴露和补救方式估算
情景总成本 103万元 114万元 风险成本为估算,不是合同确定金额

这张表不表示甲方案一定更好。它说明的是:当需求范围一致、风险假设透明后,初始报价最低的乙方案在这个具体情景下并不一定成本最低。若乙方案后续能通过技术验证消除适配风险,或者其延期概率远低于估算,结论就可能改变。

3. 项目团队做了什么关键动作

第一步,团队把需求拆成验收项,并要求供应商逐项确认“包含、排除、可选”。第二步,要求两家分别提供安装计划、关键部件交付周期和延迟应对方案。第三步,安排关键性能样品测试,避免把不确定性留到正式安装阶段。

第四步,团队把可能发生的适配费用分成确定性工作和风险项:确定性工作纳入报价,风险项则明确触发条件和审批方式。第五步,谈判付款节奏时,将部分款项与安装、试运行和验收节点挂钩,减少“付款先于交付证据”的风险。

4. 最后选择的不是“绝对便宜”,而是符合约束的方案

如果项目的关键路径余量很小,甲方案的短交期可能具有额外价值;如果项目可延后且乙方案的性能优势显著,团队则可以给乙方案更多验证时间。方案选择必须回到项目约束,而不是用一个统一答案套所有采购。

这里最值得复用的不是甲方案胜出,而是决策过程:报价差异被拆开,估算假设被标明,风险被放进比较,合同安排与验收条件同步调整。这样即便后续结果不如预期,团队也能解释当时依据,并改进下一轮判断。

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

六、从0到1落地:建立一套轻量但能执行的成本管理机制

1. 第一个月:定义口径和最小台账

刚开始时,我建议先把数据口径统一,而不是急着制定复杂制度。项目团队、采购和财务至少要对预算、承诺、实际发生、待审批和剩余预测这几个字段形成共同定义。否则同一个数值会在不同会议里被解释成不同含义。

一张最小台账可以包含:采购项编号、项目名称、需求负责人、预算金额、询价金额、批准金额、合同金额、已付款金额、已验收金额、未付款承诺、变更金额、预测完工成本、计划交付日、当前状态和风险说明。

字段不要为了“看起来专业”而堆得过多。每个字段都应有明确维护者和用途。如果某个字段连续几个月无人使用,也没人据此决策,就应考虑删除或改造。

2. 第二个月:选择重点采购项做试点

试点不宜覆盖所有小额采购。优先选金额大、交期长、技术风险高、替代难或对关键路径影响明显的采购项。这样即使试点发现台账设计不合理,也只影响有限范围,却能获得足够有价值的反馈。

试点期间记录的不只是金额,还要记录时间:需求确认花了多久,询价往返几次,审批等待多久,供应商承诺何时交付,验收发现了哪些问题。时间数据能帮助团队发现成本之外的流程损耗,也能解释为什么项目总是在采购节点等待。

3. 第三个月:建立固定的成本复核节奏

每周例会不必逐项复述所有采购。可以设置一张例外清单,只讨论预算接近阈值、交付延误、变更待批、验收不通过和供应风险升高的事项。对于稳定、低金额、可替代的采购,保持轻量管理即可。

复核时,我通常按五个问题推进:实际发生了什么变化?变化会影响多少金额和时间?原来的假设是否仍成立?谁负责采取行动?下次检查日期是什么?会议纪要应记录决策和责任人,而不是只记录“已讨论”。

4. 第四个月:用完工预测把历史成本连接到未来

如果项目只记录“已经花了多少”,就无法判断结束时会花多少。最简化的预测方法,是把已发生成本、已承诺未付款金额、已知变更和剩余工作估算加总,并说明不确定性。复杂项目可以按采购项分别预测,再汇总到项目层面。

预测不是承诺,也不是对预算的随意修改。它是基于当前信息的判断。预测高于预算时,应保留原预算作为比较基线,同时明确差异原因、影响和待决策事项。不要为了让报表“看起来正常”而直接覆盖基线。

5. 工具先解决协同断点,再考虑功能丰富度

小团队用电子表格也能建立基本管理,但要明确版本、权限、字段口径和备份方式。当采购数量增加、审批链条变长、多人并行维护或合同资料难追溯时,才需要评估采购或项目协同工具。选型时要验证其能否关联需求、预算、合同、变更、验收和付款,而不是只看仪表盘是否漂亮。

如果一个工具需要大量重复录入,团队最后很可能回到私下表格。实际试用时,我会挑一笔正在发生的采购,从需求提出开始走完整流程,观察谁需要补录、数据在哪个节点断掉、审批之后怎样回写预算。测试真实场景,比听演示更能发现问题。

6. 明确角色,让成本信息变成行动

角色 主要责任 不应单独承担的事项
项目负责人 维护项目成本基线,统筹预测、风险和跨部门决策 不替代专业技术验收或财务合规判断
需求负责人 确认范围、数量、优先级和验收条件 不在范围变化后默认沿用旧预算
采购人员 组织询价、比选、商务谈判和供应商记录 不独自决定业务需求取舍
财务人员 校验预算口径、付款条件和财务记录 不替代项目对交付价值的判断
技术或业务验收人 验证交付物是否满足已约定标准 不在验收后口头追加未经审批的范围

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

七、不同情况下的行动建议:用项目约束决定采购策略

1. 预算紧、需求相对标准:先竞争,再控制总量

如果采购对象标准化程度高、市场供应充分、替代成本低,适合通过统一规格、集中询价和批量需求整合获得更好的商务条件。前提是先确认不同报价对应同一范围,并检查最小订购量、库存占用、有效期和售后条件。

预算紧张时,也要区分“降低单价”和“降低需求成本”。是否可以减少非关键配置、分阶段采购、复用现有资产,往往比把供应商价格再压低几个百分点更可持续。对不影响验收目标的配置,应明确删减边界,避免采购后闲置。

2. 交期紧、供应受限:优先管理关键路径与替代方案

若某项采购处于项目关键路径,延期造成的影响可能超过采购差价。此时应提前确认产能、关键部件来源、物流路线和备选交付方案,也可以评估部分先交、分批验收或预留替代供应商。

加急采购不等于不做控制。负责人仍要明确加急费用的上限、交期承诺的书面证据、缺货时的替代方案,以及加急失败后谁负责升级处理。越紧急,越要避免口头承诺和模糊范围。

3. 需求变化频繁:把可逆性放进采购方案

需求仍在变化时,整批一次性采购会放大错误决策的成本。可以采用分阶段采购、先做小规模验证、把部分功能设为可选项,或通过短周期服务减少早期承诺。但这些方式可能带来单价更高、管理次数更多等代价,需要与减少浪费的收益比较。

关键不是永远等到需求完美,而是判断哪些信息必须稳定后才能下单,哪些变化可以通过合同变更机制处理。对于不确定性高、后果难逆转的部分,尽量延迟不可逆承诺;对于供应周期长且需求较确定的部分,可以尽早锁定产能。

4. 质量影响大、故障代价高:把验证预算前置

质量关键的采购,样品测试、试点和验收资源不是可有可无的附加费用,而是降低后期返工和停机风险的投资。项目团队应在预算阶段预留验证所需的测试工时、环境、工具和第三方检测费用。

验证不能只做一次演示。要覆盖真实使用条件、边界工况、兼容性和持续运行情况。若测试通过与否会改变供应商选择或合同责任,就应提前约定测试方法和失败后的补救路径。

5. 供应商高度依赖:重点看退出成本与知识掌握

当单一供应商掌握关键接口、核心资料或专有配置时,低价和当前交付表现不足以说明长期成本可控。应评估资料归属、备件可得性、数据可迁移性、培训交接、替代供应商切换周期和解除合同后的未结费用。

并不是所有项目都要为了“可替换”付出高昂成本。有些专用能力本来就无法轻易替代。管理重点是让依赖关系透明,并为不可替代部分设定服务连续性、备件储备和升级路径。

6. 小额高频采购:少做重审批,多做规则化

小额、重复、低风险采购若每次都走复杂审批,会消耗大量管理工时。可以通过常用目录、框架价格、授权额度和定期抽查降低交易成本。前提是规格清楚、供应商合格、价格范围合理,并保留异常升级机制。

规则化不等于放任。应定期复核使用量、价格变化、供应商表现和闲置情况。若某个“常用品”长期无人核对,很容易形成价格失真或不必要的自动续购。

采购成本怎么做?项目负责人最佳实践:成本管理从0到1

八、成本复盘与取舍:不必把每一分钱都管到同一颗粒度

1. 复盘要区分价格差异、范围差异和执行差异

预算与实际不一致,不应一概归因为“采购没谈好”。至少要分清三类原因:价格变化,例如市场涨价或谈判结果偏离;范围变化,例如新增功能、数量调整;执行差异,例如返工、延期、加急和供应商履约不佳。

这三类原因对应不同动作。价格差异可能需要更新市场基准;范围差异需要改善需求治理和变更审批;执行差异则需要处理计划、验收和供应商管理。只有归因正确,复盘才会带来下一次采购的改善。

2. 不把所有“节省”都算成采购收益

如果最终采购金额低于预算,不代表项目真的创造了同等金额的节省。预算可能原本就留有过多余量,也可能因为范围缩水、验收标准降低或后续服务被排除。复盘时要说明节省来自价格谈判、需求优化、方案替代还是没有发生的风险成本。

同样,预算超支也不一定意味着决策失败。若新增支出经过审批,换来关键功能、避免更大延期或降低长期风险,项目仍可能取得更好的整体结果。评价采购管理应同时看成本、质量、进度和业务结果。

3. 根据管理成本决定控制颗粒度

任何控制措施都有成本:人员填报、审批等待、系统维护和供应商沟通都需要资源。对低金额、低风险、可替代的采购,过细管理可能让管理成本超过采购风险;对金额大、不可逆、影响关键路径的采购,粗略控制又可能造成更大损失。

我建议用风险分层来分配管理精力:高金额或高风险项目做完整的总成本评估和阶段复核;中等风险采购做范围对齐、比价和变更记录;低风险小额采购依靠标准目录、授权和抽查。控制强度要随风险变化,而不是一律相同。

4. 用少量指标识别管理是否真正起效

从0到1阶段,可以先追踪预算偏差率、承诺成本占预算比例、按期交付率、一次验收通过率、采购变更次数和预测准确性。指标不必一次全部上线,优先选择能改变当前决策的三到五项。

每个指标都要有清晰的定义。例如按期交付率是按合同日期还是项目需求日期计算?一次验收通过率按采购项、批次还是交付物计算?定义不一致,趋势图就会给人以准确的错觉。

指标 可回答的问题 使用时的边界
预算偏差率 最终成本与批准预算差异多大? 需同时披露范围变化和基线调整
承诺成本占比 预算还有多少已经被合同或订单占用? 不能直接等同已付款金额
按期交付率 供应商是否支持项目计划? 需明确统计日期和延期责任口径
一次验收通过率 交付质量是否减少返工? 验收标准应稳定且可复核
预测准确性 团队能否尽早识别完工成本变化? 应比较预测版本与最终结果,而非只看最终数值

5. 做取舍时,明确什么是不可妥协、什么可以交换

项目负责人不可能同时拿到最低价格、最短交期、最高质量、最灵活变更和最长服务保障。采购决策本质上是在约束条件下分配资源。先确定不可妥协项,例如安全要求、关键验收指标、法规要求和项目硬节点,再讨论哪些维度可以换取价格或灵活性。

如果无法明确优先级,团队容易在谈判中一会儿要求极低价格,一会儿又要求无限服务,最后得到边界模糊的合同。把优先级写在评估表和决策记录中,能让后续复盘从“谁当时说了什么”回到“依据和取舍是否合理”。

九、最后的行动清单:把成本管理做成项目日常

1. 下一个工作日先完成三件小事

第一,列出当前项目金额最大、交期最长和风险最高的五项采购。第二,把每项采购的需求负责人、预算、报价、合同状态、交付时间和当前风险补齐。第三,找出最容易导致额外费用的三项假设,安排责任人验证。

这三件事不需要等待新系统或新制度。它们能迅速暴露哪些采购仍停留在口头需求、哪些成本已经承诺却没有进入预测、哪些风险需要在合同或计划中补救。

2. 一周内建立第一个可复核的成本基线

基线至少包括采购范围、批准预算、当前报价、已承诺金额、预测完工成本和主要假设。每次变化都保留日期、原因、审批结果和责任人。基线不是一张永远不变的表,而是一套能解释“当时知道什么、后来发生什么”的记录。

3. 一个项目结束后,留下可复用的经验

项目结束时,不要只写“采购总体正常”。至少复核报价完整度、预算偏差来源、供应商交付表现、验收与返工、变更数量、预测准确性和付款条件。将可复用的市场价格、交期范围、常见遗漏项和供应商风险沉淀到团队知识中。

4. 最重要的判断:在不可逆承诺前做透明决策

我对采购成本管理的独特判断是:它不是一套把每笔支出都压到最低的技巧,而是一种管理不确定性的能力。报价能谈下来,需求能优化,供应商能比较,但真正决定项目成本质量的,常常是团队有没有在付款、下单或锁定产能之前,把范围、风险和替代方案说清楚。

下一步不要从“采购制度写得够不够厚”开始,而要从一项正在发生的采购开始:对齐范围,补齐总成本,标出承诺与预测,设置验收和变更关口,再在项目结束后核对实际差异。当团队能用同一套口径讨论“花了多少、还会花多少、为什么要花、出了偏差怎么办”,采购成本管理才真正从0走到了1。

常见问题解答(FAQ)

1. 采购成本怎么做?项目负责人从0到1应先建立什么

我第一次负责项目采购时,以为把供应商报价汇总起来、选最低价就算完成成本管理。后来才发现,报价之外还有运输、安装、培训和变更费用,预算看似没超,项目总支出却不断增加。我想知道,刚开始应该先做哪几件事,才能避免账目越记越多、责任却说不清?

先建立一张可追溯的采购成本基线,而不是先做复杂报表。按采购包拆分需求,例如设备、软件、实施服务和运维支持;每个采购包记录数量、预算单价、预算总额、报价、税费、交付费用、验收条件和责任人。再把成本分成已承诺、已发生、预计变更三类:已签合同但未付款的金额也属于承诺成本,不能等发票到账才纳入预测。

举例来说,预算100万元的采购中,已签约70万元、已付款30万元,剩余40万元仍是已承诺支出,不是可自由支配余额。第一步的目标不是预测到分毫不差,而是让每一笔钱都能回答“买什么、为什么买、谁批准、何时验收”。

2. 采购预算应该如何估算,才能避免低价中标后不断追加

我在做预算时,常常只能拿到几家供应商的报价,但每家包含的服务范围不一样,有的含安装,有的只报设备。我担心直接取平均数会把预算做得看起来合理、实际却无法落地,想知道怎样估算才更接近最终支出?

先统一范围,再比较价格;范围不一致时,报价数字没有可比性。把需求拆成规格、数量、交付地点、实施工时、培训、质保和付款条件,要求供应商按同一清单报价。

预算可用“基准采购价+明确的附加成本+风险预留”构成,例如三家可比报价为42万、45万和51万元,先核查最高报价是否包含更长质保或额外服务,再以符合需求的报价区间确定基准,而不是机械取平均。风险预留要对应具体不确定性,例如需求尚未冻结、汇率波动或现场条件未知,并注明触发条件;

若预留比例设为8%,应解释这是基于哪些风险,而不是为了让预算显得宽裕。

3. 项目采购中怎样比较供应商,才能不只看最低报价

我收到过两份采购报价,一份便宜不少,但交付周期长、售后范围写得很模糊;另一份价格高一些,却把实施和验收支持列得很清楚。我不确定这些差异该怎么折算,也担心选择便宜方案后,问题会在项目后期变成额外费用。

建议先设准入条件,再做加权比较。对资质、关键技术要求、交付期限和验收标准设置硬性门槛;通过门槛后,再按价格、交付能力、服务响应和全生命周期成本评分。例如总分100分,价格30分、交付与质量30分、服务20分、风险与合同条件20分,并在评审前确定权重,避免看完报价后临时调整规则。

还要把报价未覆盖的部分单独列出来:若低价供应商不含安装,安装费、差旅费和延期影响都应计入比较。我的判断是,只有当范围、验收和责任边界一致时,最低报价才真正代表低成本;否则它可能只是把成本推迟到变更单或运维阶段。

4. 项目采购过程中如何跟踪成本变化,并及时处理超支风险

项目开始后,需求变更、交期调整和临时服务经常出现,我发现采购台账上的预算数字没有变,但最终付款金额已经在增加。我想知道应该多久检查一次成本、出现什么信号就要升级处理,以及怎样避免小额变更累积成大额超支?

把成本检查嵌入项目例会,并同时看预算、承诺、实际支付和完工预测四个数字。采购周期短、变更多的项目可每周更新;稳定项目至少每月复核一次。设置清晰的预警规则,例如单项预计超预算5%或项目完工预测超过批准预算时,暂停新增承诺并要求负责人说明原因、影响和处理选项。

每项变更记录申请人、业务理由、金额、交付影响、批准人和资金来源;未经批准的口头需求不要直接下单。比如原合同60万元,新增需求预计8万元,即使本月尚未付款,也应立即计入预测并评估是否挤占其他采购。这样做的关键不是阻止合理变更,而是让变更在承诺发生前进入决策,而不是等结算时才发现超支。

核心关键词

读者评论

姜
姜书瑶

我们之前采购设备也只盯着报价,后来安装和培训另算,预算差不少。把服务范围提前写清楚确实有用,不过全生命周期成本的数据不齐时,估算怎么避免变成拍脑袋?

韩
韩晓彤

区分已付款、已承诺和剩余预测很实用,尤其是合同分期付款的项目。我们目前用表格跟踪,但变更记录容易漏,采购项编号之外,谁来维护状态也需要明确。

苏
苏若宁

加权评估适合多方案对比,但权重设定还是挺主观的。实际操作中,团队会不会先定评估标准再看报价?文章提到这一点,我觉得对减少事后调整评分很关键。

文章包含AI辅助创作:采购成本怎么做?项目负责人最佳实践:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595863

赞 (0)
飞飞飞飞
人力成本管理方法大全:项目负责人成本管理落地方案落地清单
上一篇 45分钟前
成本管理实际成本全流程:项目负责人最佳实践与一文讲清
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
