成本怎么做?项目负责人落地方案:成本管理从0到1

项目预算是 120 万元,项目做到第 70 天,财务账面只花了 48 万元,负责人却收到一个坏消息:按剩余工作量和供应商最新报价估算,最终支出可能超过 150 万元。问题不在于账上已经花了多少,而在于团队一直把“已支付金额”当成“项目成本”。《成本怎么做?项目负责人落地方案:成本管理从0到1》的关键,不是多做几张预算表,而是建立一套能把范围、资源、进度、承诺支出和预测结果连起来的管理机制。

一、先讲核心结论:成本管理不是记账,而是持续预测

1. 成本管理要回答四个问题

项目负责人做成本管理,不能只回答“已经花了多少钱”。我会要求团队持续回答四个问题:原计划允许花多少,实际消耗了多少,已经承诺但尚未付款的金额有多少,以及按当前交付状态预计最终会花多少。

这四个问题对应预算、实际成本、承诺成本和完工预测。它们的时间口径不同,不能混为一谈。付款发生在交付之后、供应商开票之后或审批之后,因此付款金额通常是滞后指标;如果只看付款,成本偏差往往在团队已经很难调整时才暴露。

观察对象 它回答的问题 常见数据来源 容易漏掉什么
预算 批准的成本边界是多少 项目预算、成本基准 预算是否包含预备费、税费和内部资源
实际成本 截至某个日期已发生多少成本 工时、费用单、采购与财务凭证 内部工时和已交付未开票的费用
承诺成本 已经决定要支付多少 合同、采购订单、已批准变更 尚未付款但无法轻易取消的承诺
完工预测 按当前情况最终需要多少成本 剩余工作量、单价、风险评估 返工、变更、交付延期及资源效率变化

我的判断是:成本管理的主指标应该是“预计完工成本”,而不是“累计付款金额”。前者用来提前决策,后者主要用于核对和结算。到了月末才发现实际支付额超支,说明监控链路已经晚了一拍。

2. 从0到1,先做最小闭环

成本管理不必从复杂系统或精细化财务模型起步。一个项目刚开始时,先把工作范围拆成可估算的工作包,为每个工作包写清预算、责任人、估算依据和验收结果;执行中记录实际投入与已承诺金额;每周或每两周更新剩余成本预测;超出阈值时,要求负责人提出具体处理方案。

这个闭环的价值在于把成本偏差转化为行动。没有责任人和处置规则的数字,只是报表;能触发范围取舍、资源调整、采购谈判或进度重排的数字,才真正构成管理。

成本怎么做?项目负责人落地方案:成本管理从0到1

3. 先明确成本边界,再讨论精度

不同项目的成本边界差别很大。一个软件交付项目可能包括内部研发工时、外部实施费、云资源、测试设备和差旅;一个线下活动项目则可能包括场地、搭建、物料、人员、运输和现场保障。预算表中没有列出的项目,不会因此自动变成零成本。

启动时,我建议负责人先写一页成本口径说明:统计周期、币种、税费处理方式、内部人员是否计入、共享资源怎样分摊、资本化与费用化如何处理、已签合同与付款如何区分。口径不需要一开始就极其精细,但必须让所有参与者按同一种方法填数。

二、背景和真实场景:为什么项目经常“账面没超,最后超了”

1. 付款时间不等于成本发生时间

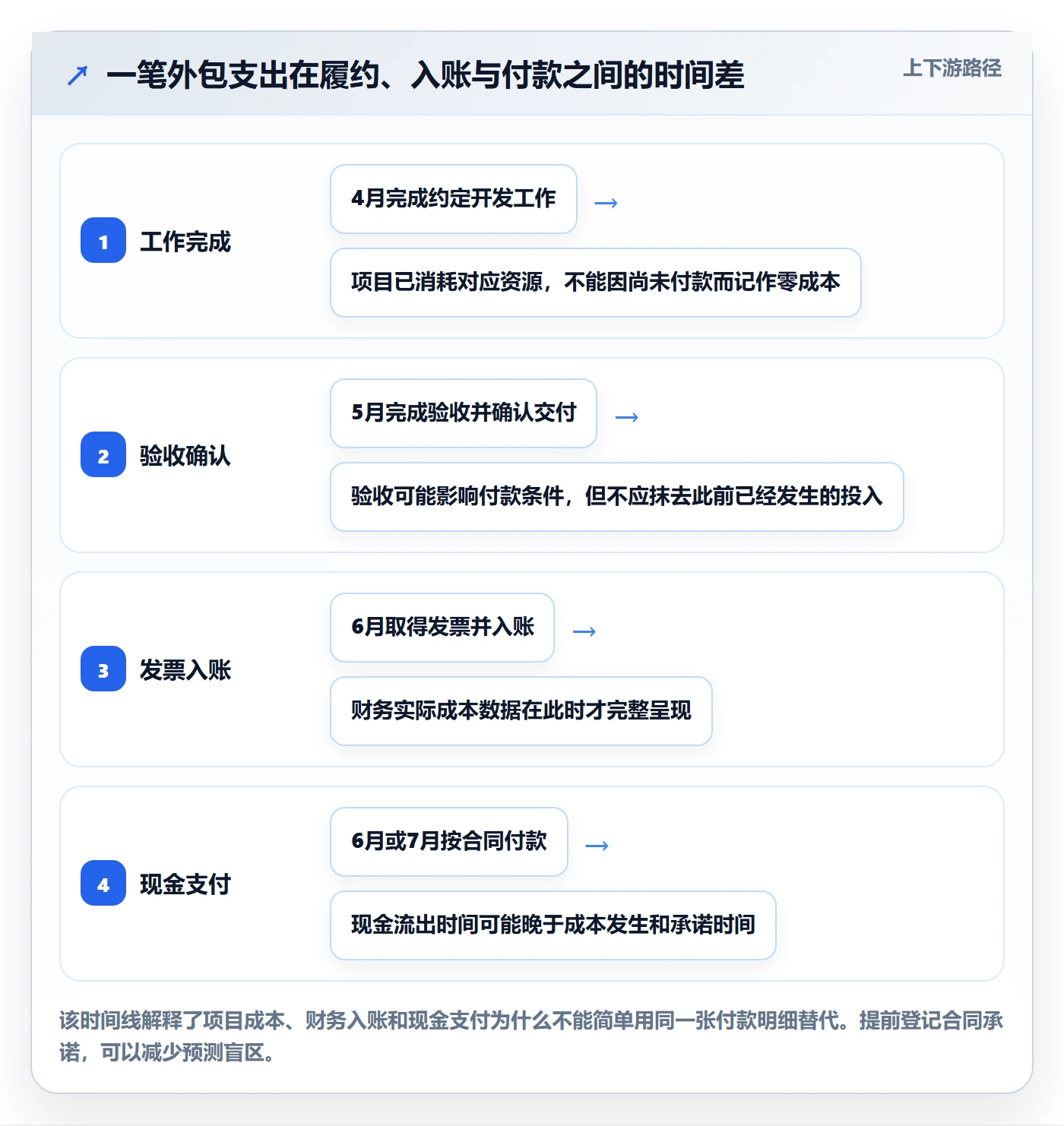

成本管理常见的错位来自四条时间线:工作实际发生时间、供应商履约时间、发票入账时间、现金支付时间。比如,团队在 4 月已经完成一轮外包开发,合同约定 5 月验收、6 月付款。若负责人只看 4 月财务支出,外包成本可能显示为零;但从项目决策角度,这笔成本已经发生或至少已经承诺。

内部资源也有同样的问题。工程师的工资不会因为没有向项目开票就消失。若项目需要判断真实投入,至少应按工作日、工时或约定费率核算内部资源成本。若企业现阶段无法统一计入内部成本,负责人也应明确标注“未含内部人工”,避免把不完整的数字当成项目总成本。

2. 范围变化会悄悄改变预算含义

需求变更本身不一定是坏事,真正危险的是范围变了,预算基准却仍按原版本使用。新增一个报表、一个审批节点或一套数据迁移规则,表面看只是几项小改动,实际可能牵动设计、开发、测试、培训和上线支持。

我会要求把变更拆成两件事记录:第一,变更造成的新增或减少工作量;第二,变更对工期、供应商合同、质量风险和后续运维的连带影响。仅登记“需求已调整”,不记录成本后果,容易让团队误以为预算超支是执行效率问题,实际却是未经批准的范围扩张。

3. 多团队项目容易出现成本责任真空

跨部门项目中,采购负责合同,财务负责入账,业务团队负责需求,技术团队负责开发,项目负责人却未必拿得到完整的承诺金额和资源投入。结果是每个部门都掌握一部分事实,没有人负责把事实拼成最终预测。

成本管理需要的是“数据协作”,不是把所有成本工作推给财务。财务擅长确认凭证和会计口径,项目负责人要确认工作完成度、剩余工作量及变更;采购确认合同承诺和取消条件;业务负责人确认优先级和范围。谁提供什么数据,必须在机制中写清楚。

4. 延期通常不只增加人工成本

延期会增加项目团队投入,但影响常常不止于此。供应商驻场时间可能延长,云资源或设备租赁可能继续计费,培训窗口可能被迫重排,错过业务季节还会带来机会成本。项目负责人若只把延期影响换算为“多几个人天”,就会低估真实影响。

因此,遇到延期时,我会同时更新剩余工作量、资源费率、固定周期费用、供应商合同、外部依赖和收益兑现时间。只有把这些项目纳入同一个情景预测,才能比较“加人赶工”“延后交付”“缩小范围”三种方案到底哪一种更划算。

成本怎么做?项目负责人落地方案:成本管理从0到1

三、常见误区:看起来在控成本,实际只是晚发现

1. 误区一:预算花得慢,就说明项目健康

预算消耗速度慢可能意味着效率高,也可能意味着采购未启动、关键岗位未到位、工作尚未开始,或者费用还没有入账。单看预算执行率,无法区分这些情况。

我会把预算消耗与交付进度放在一起看。若预算执行率低、交付进度也低,问题可能是计划延误;若预算执行率高、交付进度低,则要检查返工、估算偏差和资源效率;若交付进度高于成本消耗,也需要确认是否存在工时漏报或费用滞后。

2. 误区二:预算用到多少,就把多少当作完成进度

花费和产出不是同一个量。一个工作包可以花掉 80% 的预算,却只完成 50% 的验收工作;也可能提前完成大部分交付,但尾款、验收和结算尚未发生。把支出比例直接当成进度,会把低效投入误判为成果。

进度应按可验收交付物或约定工作量衡量。对研发类项目,可以使用已验收需求、完成并通过测试的功能点或明确的工作包;对施工或实施项目,可以使用经过确认的工程量或阶段性验收结果。进度口径一旦确定,不宜在项目中途随意切换。

3. 误区三:应急预备费是“可以花掉的余额”

预备费的作用是覆盖已经识别或合理预期的风险,不是给模糊需求兜底。若预备费被当作自由支出,预算表面上有余量,实际却失去了风险缓冲。一旦真正的风险出现,负责人就没有可用空间。

我建议把预备费与项目管理储备分开管理。应对已识别风险的金额,可以按风险登记表分配;应对尚未具体识别的不确定性的储备,应设定批准权限和使用条件。动用时说明风险、金额、替代方案及对剩余储备的影响。

4. 误区四:把削减预算等同于成本优化

削减成本如果破坏关键质量、安全、合规或交付能力,可能把费用从项目阶段转移到运维、返工和客户支持阶段。真正的优化不是“少花钱”本身,而是在满足必要交付要求的前提下,减少不产生价值的消耗。

比如,减少低优先级报表可能是合理取舍;取消关键安全测试则可能提高事故风险。判断时要比较全生命周期影响,而不是只看当期预算数字。若某项节约需要把风险推给后续团队,必须明确记录,不应包装成无条件的成本收益。

5. 误区五:月底一次性补工时、补费用

月底集中回忆工时容易造成遗漏和错配。人员可能记不清某项工作实际投入了几小时,多个项目之间也容易把共享工作分配到错误项目。数据越晚,越难找到原始事实,后续预测也就越不可靠。

不必让团队每天花大量时间填表,但应把记录频率控制在信息仍然新鲜的范围内。对工时占成本较大的项目,可以按周记录;对采购金额较大或承诺周期较长的项目,可以在合同批准、订单下达和验收时更新;对小额、低风险事项,则可按月汇总。

四、专业判断逻辑:先把口径、基准和预测搭起来

1. 定义成本范围和估算口径

第一步不是套一个模板,而是确定“什么算本项目成本”。成本分类要能对应管理动作,而不只是财务科目。常见分类包括内部人工、外部服务、软件与云资源、设备与材料、差旅培训、测试验收、运维过渡和风险预备费。

我通常会让负责人对每个成本项补充四个字段:数量或工作量、单价或费率、时间区间、估算依据。举例来说,“开发费 30 万元”不如“外包开发 300 人日,合同含税单价 1000 元/人日,按三阶段验收,估算依据为供应商报价和任务拆分”可审查得多。

估算精度应与决策阶段匹配。立项早期信息有限,采用区间估算比报一个看似精确的数更诚实;进入采购或执行阶段后,再用合同价、工时记录和实际报价收窄区间。不要在范围还未明确时制造小数点后的精确感。

2. 建立工作包预算和责任人

预算最好落到可管理的工作包,而不是只落到部门或费用科目。工作包应有交付物、责任人、开始和结束时间、估算方法及验收标准。这样,负责人看到偏差时才能定位是哪个任务的数量、单价、效率或范围发生变化。

工作包不宜拆得过细。若每个几小时的小任务都要单独审批,管理成本会超过控制收益;但若把全部开发、测试和上线合并成一个大包,偏差出现后又无法追溯。实际颗粒度可以按金额、风险和可独立验收程度决定。

一个实用判断是:如果某一类成本发生变化会触发不同的决策,就值得单独列项。例如内部人员加班、外包变更、云资源扩容和差旅费用的处理方式不同,通常不适合全部塞进“项目费用”。

3. 设定成本基准,并把变更留痕

成本基准是经过批准、用于比较和预测的版本。它不等于最初的粗略估算,也不应随着每次偏差被悄悄改写。项目范围或交付条件发生正式变更时,可以按流程调整基准,但要保留原基准、变更原因、批准人、生效日期和变更金额。

没有变更记录,项目负责人就无法区分两种完全不同的情况:一是团队在原范围内超支,二是管理层批准了新增范围但未同步更新预算。前者需要分析效率和执行,后者需要重新确认资金和优先级。

4. 把实际成本、承诺成本和剩余成本分开

实际成本是已发生或已确认的投入;承诺成本是合同、订单或已批准事项形成的未来义务;剩余成本是完成剩余工作的预计投入。三者不能简单相加后不做任何调整,因为某些承诺已包含在实际成本中,或者已经支付的预付款需要按项目口径处理。

建议建立统一的数据截止日期。例如,每周五更新截至当日的实际成本、已批准承诺和剩余工作量,周一由负责人审核。所有数据必须标注“截至日期”,避免把本周的工作进度与上个月的费用凭证混在一张表里,造成错误判断。

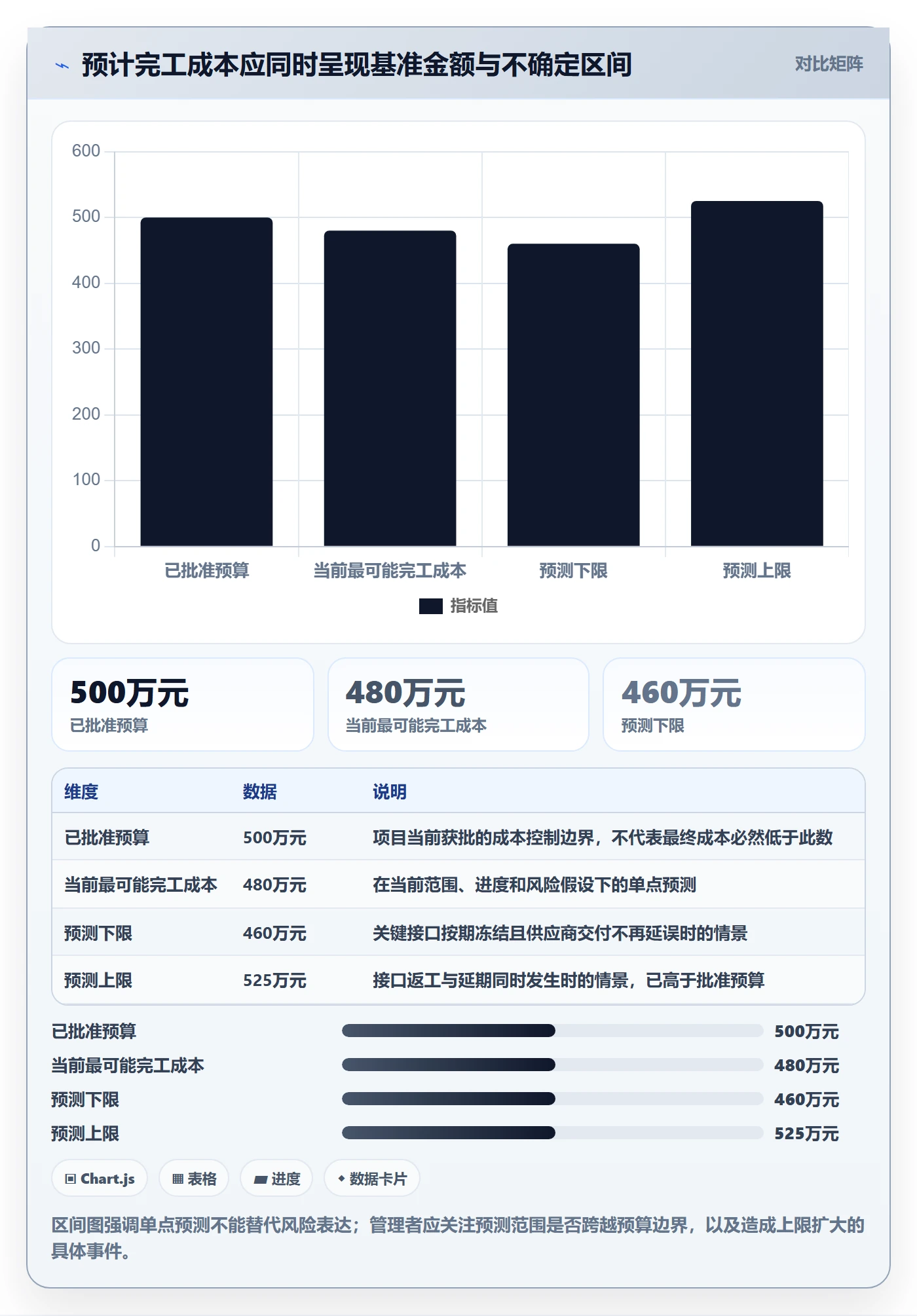

5. 用情景而不是单点数字做预测

完工预测不是一个永远正确的数字,而是基于当前信息的判断。对不确定性较高的项目,我建议至少给出基准、较好和较差三种情景。三种情景的区别要落实到具体假设,例如关键岗位是否按期到位、供应商报价是否锁定、需求变更是否继续、缺陷返工比例是否上升。

情景预测的意义不是把不确定性藏进一个宽泛范围,而是让管理层看见决定成本的关键变量。若某个变量对总成本影响最大,就应优先核实或采取降低风险的行动;若各情景差异很小,则没有必要投入大量时间反复估算。

6. 用偏差指标解释,而不是只报告红黄绿

成本偏差可以用多种方式表达。最简单的绝对偏差是“当前预测完工成本减去批准预算”;比例偏差则显示相对超出程度。涉及进度和已完成工作价值时,可采用挣值管理的思路,将计划价值、挣值和实际成本放在同一截止日期下比较。

在挣值口径中,成本绩效指数可理解为已完成工作价值与实际成本之比。指数低于 1,意味着为取得一单位计划价值投入了更多成本;但这个结果只有在进度价值评估一致、实际成本口径完整时才有解释力。不要为了套公式而给尚未验收的工作随意赋值。

预测完工成本也要区分适用假设。若当前成本效率预计会持续,可用已批准预算除以成本绩效指数进行粗略预测;若后续工作性质与已完成工作不同,则应根据剩余工作重新估算,而不是机械延伸过去的效率。

成本怎么做?项目负责人落地方案:成本管理从0到1

五、具体案例:一个120万元项目如何把超支预警提前到第六周

1. 案例口径与项目条件

以下是用于演示方法的情景模拟,不代表某家企业的实际经营数据。项目是一个 16 周的业务系统改造项目,批准预算为 120 万元,包含内部人员、外部开发、测试与培训、云资源及差旅。团队每周跟踪,项目目标是在固定业务窗口前完成上线。

项目启动时,负责人把预算拆成五类:内部人工 42 万元、外部开发 38 万元、测试与培训 14 万元、云资源 8 万元、差旅和现场支持 6 万元;另设 12 万元风险储备。这里的分类只是示范,实际项目要按企业成本口径调整,不能把储备默认分摊到各项日常支出。

成本类别 批准预算 核算方式 重点风险
内部人工 42万元 计划人日乘以内部费率 跨项目投入未记录、关键岗位持续超负荷
外部开发 38万元 合同金额与批准变更金额 范围扩张、验收延期、额外支持收费
测试与培训 14万元 测试阶段工作量和培训批次 缺陷返工、培训窗口变化
云资源 8万元 资源规格与使用周期 测试环境未及时释放、容量临时扩张
差旅与现场支持 6万元 人数、天数、差旅标准 现场问题增加、重复出差
风险储备 12万元 按授权条件审批使用 被日常需求消耗、余额失去风险缓冲

2. 第六周的预警信号

第六周末,项目已消耗的实际成本为 39 万元,已签约但尚未结算的外部服务承诺为 24 万元,未来工作按原计划还需要约 66 万元。乍看之下,项目仍未超过 120 万元预算,但团队发现两件事:新增的数据迁移需求未纳入原计划;外包开发的缺陷返工比估算多,测试进度落后约两周。

负责人没有把 39 万元当作“当前总成本”,而是把未来成本拆开重新估算。假设已发生实际成本 39 万元,未计入实际的合同承诺中有 20 万元属于未来工作,剩余内部及测试成本估算为 42 万元,新增迁移需求预计需 15 万元,延期带来的资源与支持成本约 8 万元,风险储备按现有风险暂估使用 6 万元,则预计完工成本为 130 万元左右。

这只是示意估算,具体项目还要避免重复计算。例如,若外包合同承诺已覆盖剩余开发,则不能再把同一部分重复列入剩余工作成本。案例的重点不是某个公式,而是负责人把已发生、已承诺、剩余工作、变更和风险分别审查后,得到了可讨论的预测。

成本怎么做?项目负责人落地方案:成本管理从0到1

3. 不是立刻砍钱,而是先比较三个方案

团队把决策摆到管理层面:方案一,按原范围继续,预计完工成本约 130 万元,需追加预算并承受延期风险;方案二,延后低优先级报表和部分培训内容,预计降低约 19 万元,核心流程按期上线;方案三,维持预算并要求团队加人赶工,但供应商报价和返工情况表明,赶工费可能增加,且质量风险上升。

在这个情景里,团队选择先保留核心流程和必要验收,把低优先级报表转入后续迭代,同时要求供应商明确缺陷返工的责任边界,并调整云环境使用周期。最终不是追求账面上绝对不超预算,而是用较小的范围调整,保护关键业务窗口和必须满足的质量要求。

这类决策要把节省的金额与延后交付的影响一起看。若推迟功能会影响合规或核心业务,就不能只按成本最低选择;若功能使用频率低、可替代方案明确,阶段性交付往往比全面赶工更稳健。

4. 案例中真正有用的三个动作

第一个动作是把“新增需求”及时变成变更评估,而不是让团队默默接收。每项变更都估算新增工作量、供应商费用、测试影响和业务收益,供责任人决定纳入、延后或取消。

第二个动作是核对合同承诺和剩余工作,避免把未来支出当作未发生、把已签费用当作可随时取消。负责人让采购确认合同中的验收节点、变更报价规则和取消条件,明确哪些成本已锁定。

第三个动作是把预测结果转化为有负责人、有截止时间的行动。项目组每周更新预测,但不是每周都开冗长会议;当预测超出基准阈值或关键假设改变时,再召开决策会议,并留下批准记录。

六、落地方案:前30天建立一套能运行的机制

1. 第1周:统一口径和成本边界

第一周的目标不是把历史账目全部整理到完美,而是确认项目成本口径。负责人召集财务、采购、交付和业务代表,明确内部人工、税费、合同承诺、共享资源和储备的处理方式,并确定数据截止日期。

建议输出一页口径说明和一张成本分类表。每个分类都指定数据提供人、更新时间和确认人。例如,采购提供合同及订单承诺,项目经理提供工作包剩余量,财务提供已入账金额,业务负责人确认范围变更。

2. 第2周:拆分工作包并建立预算基准

第二周把项目范围拆成适合估算和验收的工作包。对每个工作包记录交付物、负责人、计划时间、预算、估算依据和验收条件。对信息不足的事项,写明估算区间和假设,不要伪装成已确认的精确金额。

预算基准应由有权限的责任人批准。审批时不仅看总额,还要检查分类间是否存在明显遗漏、风险储备是否有使用规则、计划是否依赖未确认的供应商报价或关键人员投入。

3. 第3周:接通实际成本与承诺数据

第三周建立最小数据链路。项目负责人不一定需要立即部署复杂工具,但至少要能按工作包查看实际成本、承诺成本和剩余估算,并保留数据来源和更新时间。若使用表格,建议设置版本、责任人和修改记录,防止关键数字被静默覆盖。

当项目使用项目管理平台、工时系统或财务系统时,不要先追求所有字段自动同步。先挑选最影响决策的内容验证:工时是否能对应任务,采购承诺能否对应工作包,已入账金额能否与供应商合同核对,完工预测能否按周留存版本。

4. 第4周:运行第一次预测会

第四周做一次成本预测会,重点不是念报表,而是回答三件事:与基准相比哪里发生了变化,变化的原因是什么,需要谁在什么时间做什么决定。会议时间可控制在 30 至 45 分钟,复杂问题另行处理。

建议会议只讨论超过阈值的偏差、预测假设变化、即将签署的大额承诺和需要管理层决策的范围取舍。对没有变化的成本项,不必逐项重复汇报;这样既保持管理密度,也减少团队对填表和开会的抵触。

5. 选择工具时,先看管理链路是否连得上

项目规模较小时,受控表格可能足够;当项目数量增加、多人跨团队协作、工时与采购数据分散、版本追溯困难时,才需要考虑更系统的工具支撑。工具的价值不在于界面上有多少图表,而在于能否让预算、任务、工时、变更、合同承诺和风险信息形成可追溯关系。

如果项目要使用管理软件,我会先用一个真实项目做小范围验证,并检查以下问题:成本数据是否能对应任务或工作包;权限能否区分录入、审批和查看;预算基准修改是否留痕;预测结果能否导出审查;不同部门的口径是否能够通过配置表达;数据迁移和维护需要多少额外工作。

工具试用不应只看演示效果。建议选取一个已运行的项目,回放过去四周的成本变化,比较人工整理和工具记录的耗时、漏项、追溯能力以及维护成本。若上线工具后团队需要重复录入同一信息,自动化没有减少负担,流程反而可能更脆弱。

6. 设定预警阈值和升级规则

阈值不是行业通用的固定答案。低金额、短周期项目可以设置较高的金额触发线;长周期、大额、合规要求高的项目,则应同时使用金额和比例阈值。举例来说,预测超预算 5% 或超过 5 万元时进入黄灯,超过 10% 或关键交付受到影响时进入红灯。这只是可讨论的起始设定,应根据组织风险承受能力调整。

阈值触发后,要明确动作。黄灯可以要求负责人补充偏差原因和恢复方案;红灯应提交范围、预算或进度决策,不要只在周报中标红。触发规则最好也覆盖合同变更、重大范围新增、核心资源缺位和外部依赖失效,而不只是金额超支。

7. 用一张周报呈现管理所需信息

简洁的成本周报不应堆满所有明细。项目负责人至少需要看到批准预算、截至日期、实际成本、承诺成本、剩余成本预测、预计完工成本、预测偏差、关键假设、风险事项和待决策事项。

每个红色偏差都应附上原因、影响、责任人、处理动作和截止时间。若偏差暂时无法确定,也要说明需要补充什么信息、由谁在何时确认。避免用“持续跟踪”“加强管理”代替具体方案。

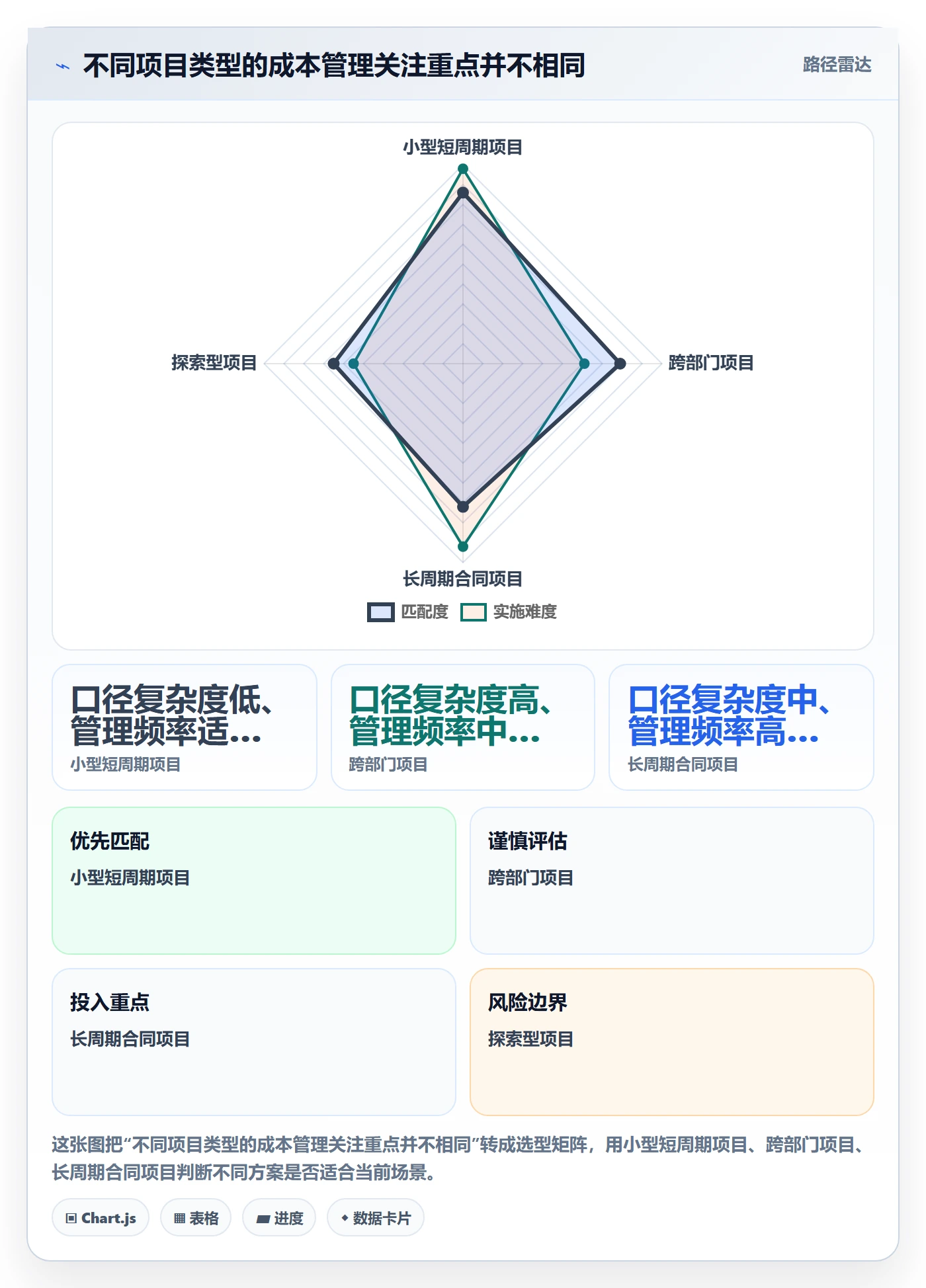

七、不同项目情况的行动建议与取舍

1. 小团队、短周期、预算较低:控制管理成本

小项目不需要复杂审批链。负责人可用一张成本台账记录预算、已发生金额、已承诺金额、剩余预测、付款节点和风险。每周快速检查一次,项目结束后复盘主要估算误差即可。

取舍重点是避免过度管理。若为了追踪几千元的小额费用,团队每周花数小时整理材料,管理成本可能高于控制收益。此时应优先盯住少数高风险项,例如外包变更、关键设备采购或延期产生的费用。

2. 中型、多团队、跨部门项目:先治理口径与责任

中型项目容易出现部门之间的数字不一致。此时优先建立统一成本字典、责任矩阵、承诺成本登记和变更审批规则。负责人要明确财务、采购、业务和交付分别提供哪些数据,以及在什么时间完成更新。

取舍重点是减少重复录入,而不是要求每个部门完全采用同一套内部系统。只要关键字段能对齐、数据源有责任人、项目层面能形成一致预测,就可以先通过接口、规范模板或定期汇总实现协作。

3. 大型、长周期、外部合同密集项目:加强预测与变更控制

大型项目的成本风险往往来自多批次采购、长期资源占用、合同边界和交付依赖。应把基准按阶段或工作包拆分,定期更新剩余工作估算,保留多个预测版本,并在采购承诺形成前检查预算余量和合同退出条件。

取舍重点是把审批强度放在不可逆承诺上。不是每笔费用都要最高级别审批,但大额采购、长期锁定资源、超预算变更和难以取消的服务承诺,必须在签约前完成成本与范围审查。

4. 需求高度不确定的创新项目:管理投资额度与学习成本

探索型项目很难在立项时准确估算完整交付成本。与其逼团队给出虚假的精确总价,不如设定分阶段投资额度、验证目标和停止条件。例如先批准一轮原型验证预算,完成关键假设测试后,再决定是否扩大投入。

取舍重点是允许小范围试错,同时防止“已经投入这么多,不能停”的沉没成本逻辑。每个阶段都要明确继续、调整或停止的判断标准。若关键假设被证伪,及时停止往往比追加预算更负责任。

5. 固定预算、固定交付日期的项目:尽早管理范围

当预算和日期都难以调整时,范围管理就成为主要调节手段。负责人应在项目开始时区分必须交付、可延后和可选功能,并与业务方约定变更时的取舍机制。否则团队会在后期被要求同时满足固定预算、固定时间和不断增长的范围。

取舍重点不是把所有需求都降级,而是保护最关键的业务结果。对每项范围调整,说明节省的成本、延迟的收益、增加的风险和后续补做成本,让决策者看到真实代价。

6. 采购价格固定、资源投入不确定的项目:盯紧工作量与利用率

有些项目合同价已经锁定,但内部人员投入、现场支持或资源使用时间不确定。这类项目不能只看供应商费用,应持续跟踪人员实际投入、低效等待、重复沟通和环境闲置,识别是否存在资源配置问题。

取舍重点是先解决等待和返工,再讨论压缩人员。若关键人员被多个项目争抢,表面上没有新增人工支出,项目周期却可能被拉长,最终带来更高的外部支持费和机会成本。

成本怎么做?项目负责人落地方案:成本管理从0到1

八、从数字到决策:项目负责人每周要做的检查

1. 检查预测是否由事实支撑

每周更新预测时,先看关键输入有没有变化:实际工时是否按时记录,供应商承诺是否已经签署,工作包剩余量是否有交付负责人确认,需求变更是否进入审批,风险假设是否仍成立。若输入数据只是沿用上周数字,预测也不会因为格式漂亮而变得可靠。

对金额影响大的估算,要记录依据和置信程度。例如“剩余开发约 240 人日,依据当前任务拆分,误差可能为 15%”;这比写“预计 24 万元”更容易在新信息出现时修正。

2. 检查成本偏差来自数量、价格还是效率

同样是超支,原因可能完全不同。数量增加,常见于范围扩张或资源投入超计划;价格变高,可能来自供应商报价、汇率或市场变化;效率下降,则可能来自返工、等待、技术不确定性或协作成本。只有拆开原因,负责人才能选择正确动作。

如果数量增加,应审查范围和需求;如果价格增加,应重新谈判采购条件或比较替代方案;如果效率下降,应检查阻塞、质量和资源配置。把所有问题都归结为“加强执行”,通常只会增加汇报压力,不会降低真实成本。

3. 计算节约是否真的节约

建议把所谓节约分成已实现节约、预测节约和成本转移。取消一项尚未签约的采购,且不影响交付,较接近已实现节约;把功能延期但未来仍需投入,属于成本后移;减少测试导致后续缺陷增加,则可能是风险转移。

节约应尽量有可验证的口径:相对哪一版预算,减少多少金额,是否影响交付、质量、合规和运维,相关金额是否已扣除替代成本。没有这些信息,单独报告“节约 10 万元”容易误导管理层。

4. 把复盘结果反馈到下一个估算

项目结束时,不要只复盘预算总额。应比较各类成本的估算和实际,找出误差最大的工作包,区分是范围变化、费率偏差、生产率判断错误,还是数据采集不完整。对重复出现的偏差,更新组织的估算参数和风险清单。

如果某类外部开发任务连续几个项目都比估算多 20%,这比单个项目的总超支更值得调查。误差可能来自任务拆分过粗、验收口径不明确、供应商报价不含必要支持,或团队低估了集成和返工工作。

九、成本管理常见问题

1. 项目预算怎么估才不容易失真

先确定范围和估算依据,再按工作包估算数量、单价、周期和风险。早期信息不足时使用区间和假设,不要制造过度精确的单点数字;进入执行后,用合同、工时和交付记录逐步校准。预算还应明确是否包含内部人工、税费、运维过渡和风险储备。

2. 项目已经超预算,第一步应该做什么

先暂停“找人背锅”,核实数据口径和预测边界。确认实际成本、未付款承诺、剩余工作、范围变更和延期影响是否完整,再判断偏差来自范围、价格、数量、效率还是数据滞后。随后提供可选方案及其成本、工期、质量和业务影响,提交有权限的人决策。

3. 没有工时系统,可以做项目成本管理吗

可以,但需要接受估算精度有限。团队可以按周记录项目工作量,或用计划人日、阶段投入和负责人确认的剩余工作量进行管理。关键是说明数据方法和误差,不要把没有采集到的内部人工当成零成本。

4. 项目成本管理要不要每周开会

更新数据可以按周进行,不代表每周都要开长会。若成本稳定且没有待决策事项,负责人可以异步确认;当预测超过阈值、发生重大变更、大额承诺即将签署或关键假设改变时,再召开短会讨论方案。会议频率应服务于决策速度,而不是形成额外仪式。

5. 什么情况下值得上管理工具

当项目多、参与角色多、数据来源分散、版本难追溯、人工汇总频繁出错,或管理层需要跨项目比较时,工具投入才更可能产生价值。选型时应先验证数据链路和流程适配,再看报表和自动化;同时计算配置、培训、迁移、维护和重复录入成本。

十、结尾:先把预测做真,再把成本做细

1. 成本管理的优先级

从0到1做成本管理,我的优先级是先确认边界,再建立基准;先分清实际、承诺和剩余,再形成完工预测;先让偏差触发决策,再逐步提高数据颗粒度。顺序反了,团队很容易先忙于填表,却仍然无法回答项目最终要花多少钱。

项目成本管理最重要的产出,不是一张没有超支的报表,而是一套能尽早暴露假设错误、能让负责人及时做出取舍的机制。预算不是承诺项目绝不会变化,而是让变化有记录、有解释、有批准,并能看见它对交付和资金的影响。

2. 下一步从三个动作开始

如果你正在负责一个项目,可以先做三件事:列出所有成本类别和数据责任人;把当前预算拆到有交付物的工作包;在下一次项目例会上公布实际、承诺、剩余预测和预计完工成本,并标注数据截止日期。

如果目前算不出完工预测,不必先等系统上线。先找出金额最大的三项成本,确认合同承诺和剩余工作量;若仍有无法判断的部分,明确假设、责任人和补数期限。先把不知道的部分显性化,通常比给出一个虚假的精确数字更有管理价值。

常见问题解答(FAQ)

1. 项目成本管理从0到1,第一步应该做什么?

我刚接手一个跨部门项目,大家都说成本要管,但财务只给了总预算,团队也没有统一的统计口径。我不确定是先搭表、先拆任务,还是先找各部门确认人力成本,怎样做才不会一开始就把账算歪?

先定义成本口径,再拆工作和估算金额;不要把“拿到总预算”误认为已经有了可执行的成本计划。可以按工作包建立成本基线,至少列出工作内容、负责人、预计工时、人员或采购单价、计划发生时间和估算依据。举例:某功能预计投入2名开发各10个工作日、1名测试5个工作日,按内部约定的日成本分别计算;

外采服务则单独记录报价、税费和付款节点。这样总预算能追溯到具体工作,而不是一个无法解释的数字。第一轮估算不必追求精确到分,重点是标明假设、区间和责任人,例如“开发投入预计20至24人日,待接口方案确认后复核”。

2. 项目预算、实际成本和完工预测应该怎么区分?

我发现团队报的成本有时是已经花掉的钱,有时是未来预计投入,还有人把审批通过的采购金额也算进去了。项目进行到一半时,我该看哪个数字判断是否超支,才能避免把承诺金额、已付款金额和最终成本混在一起?

建议固定区分三个口径:预算是批准的成本基线;实际成本是截至统计日已经发生、按组织规则确认的成本;完工预测是已发生成本加上剩余工作预计还要花的钱。采购订单已批准但尚未交付或确认费用时,可单列为“已承诺成本”,不要直接与已发生金额混为一谈。

比如预算100万元,已发生42万元,已承诺采购18万元,团队估计剩余工作还需48万元,则完工预测为90万元;承诺金额用于判断未来支出压力,不能简单再加到预测中,否则可能重复计算。每周或每两周统一截止日期、确认规则和数据责任人,比频繁更新一张口径不一的表更有用。

3. 项目成本超支时,负责人该先砍需求还是先查原因?

项目已经超预算,业务方还在提新需求,团队认为主要是需求反复,业务方却觉得是执行效率低。我不想只靠压缩人天来解决,因为担心最后质量和交付一起失控,应该怎样判断超支来自哪里,再决定是否调整范围?

先把偏差拆成可解释的原因,再决定动作,不要一看到超支就直接削减测试或要求团队无偿加班。可以按范围变更、估算偏差、返工、资源单价变化、外部依赖和进度延误分类,并分别核对基线、工时记录、变更记录与采购信息。例如原计划开发80人日,新增需求增加12人日,接口返工又增加8人日,那么超出的20人日应分别归因;

新增范围应走变更评估,返工则要检查需求澄清或验收机制。若预测超支主要由新增需求造成,优先让决策人比较“增加预算、延后交付、删减低优先级范围”三种方案;若主要来自返工,则先解决质量根因,单纯砍范围可能留下同类问题。

4. 没有专职财务或成本系统,小团队如何持续做好项目成本管理?

我们团队人数不多,项目费用分散在人力、云资源和外部服务中,没有专门的成本系统。我试过用表格记录,但更新几周后就没人维护了,有没有一套足够轻量、又能及时发现风险的做法?

小团队可以先用一张共享台账配合固定节奏,不必一开始采购复杂系统。台账保留项目、成本类别、预算、已发生、已承诺、剩余预测、依据、责任人和更新时间等字段;人力成本按统一的岗位日成本乘以确认工时估算,云资源和服务费用则从账单或合同取数。

每周由负责人更新预测,每月与财务或付款记录核对实际发生额,并把超过阈值的偏差标出来,例如预测成本比基线高出5%时要求说明原因和应对方案。实践中最容易失效的不是工具不够强,而是没有明确谁在何时更新、什么算实际成本;先把这两条规则落实,普通表格也能形成有效的预警机制。

核心关键词

读者评论

任
任静怡

我们项目以前也只盯付款明细,外包验收了但发票没到时,预测经常偏低。后来把合同承诺单独列出来,确实更容易提前发现缺口;难点是共享人员工时怎么分摊,最好也给个可执行的口径。

谢
谢梓萱

按周更新对小团队未必都合适,工时记录太细容易变成额外负担。我觉得可以按成本占比和风险分层:采购、外包及时更新,低金额费用月度汇总,关键是别等到月底才回忆。

汪
汪子涵

文中强调完工预测比已付款更适合做决策,这点认同。不过预测数字也依赖剩余工作量估算,需求还没稳定时误差可能很大。用区间和假设说明,比只报一个精确金额更可靠。

文章包含AI辅助创作:成本怎么做?项目负责人落地方案:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595794
